ตรวจรับบ้าน ศุภาลัย แกรนด์วิลล์ พิษณุโลก-Supalai Grand Ville Phitsanulok กับ Keyhomechecker
- ตรวจเสร็จรับรายงานทันที
- ตรวจละเอียด เครื่องมือครบครัน ดูตัวอย่างรายงานด้านล่าง
- มีโดรนคอยตรวจดูมาตรฐานของหลังคา
ติดต่อ : https://facebook.com/IKeyhomechecker
Line : https://lin.ee/3gEhZ9bA
.png?_t=1657805840)
รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: ศุภาลัย แกรนด์วิลล์ พิษณุโลก (888/23)รายงาน: ศุภาลัย แกรนด์วิลล์ พิษณุโลก (888/23)-(ตรวจครั้งที่ 1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 24 ต.ค. 2025

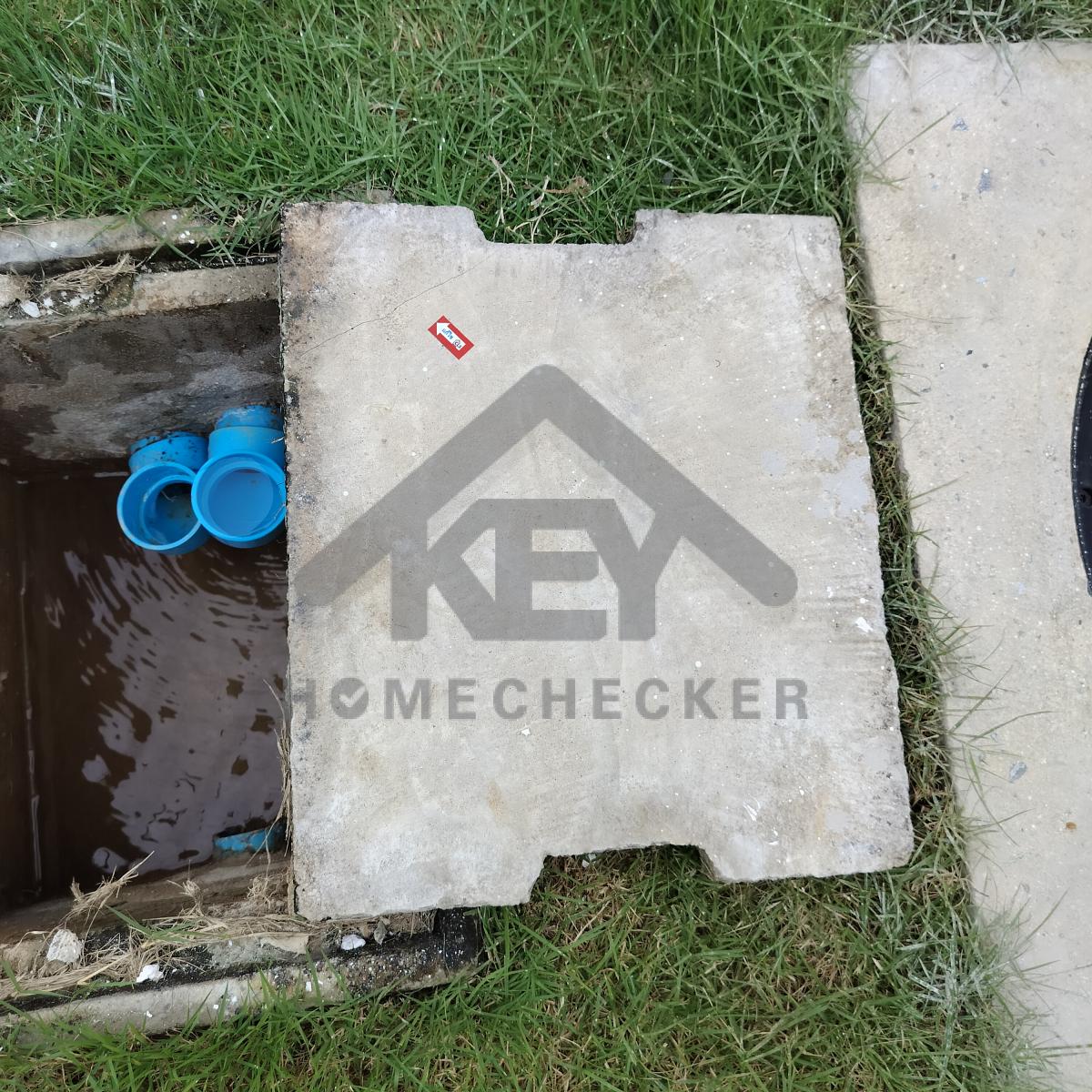

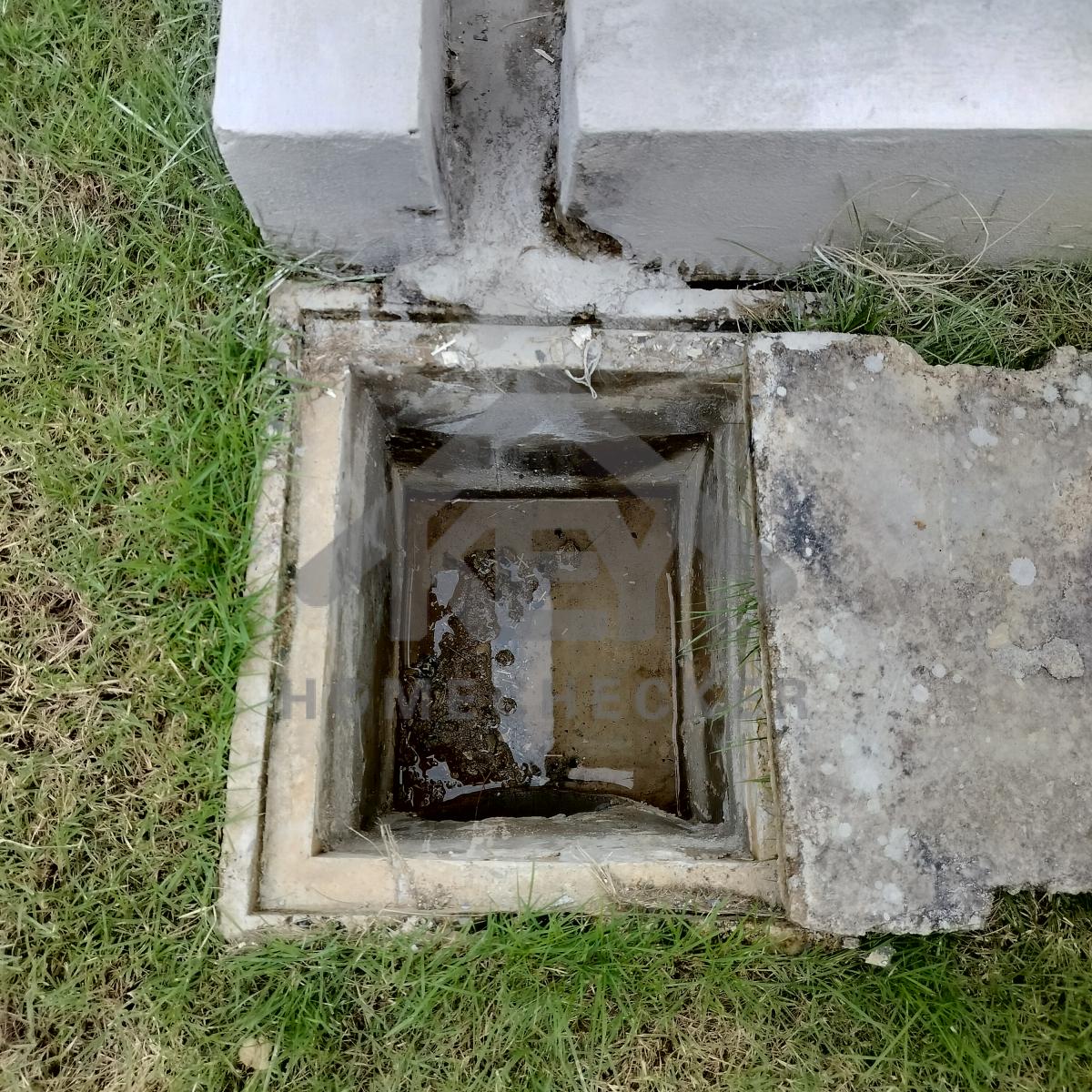

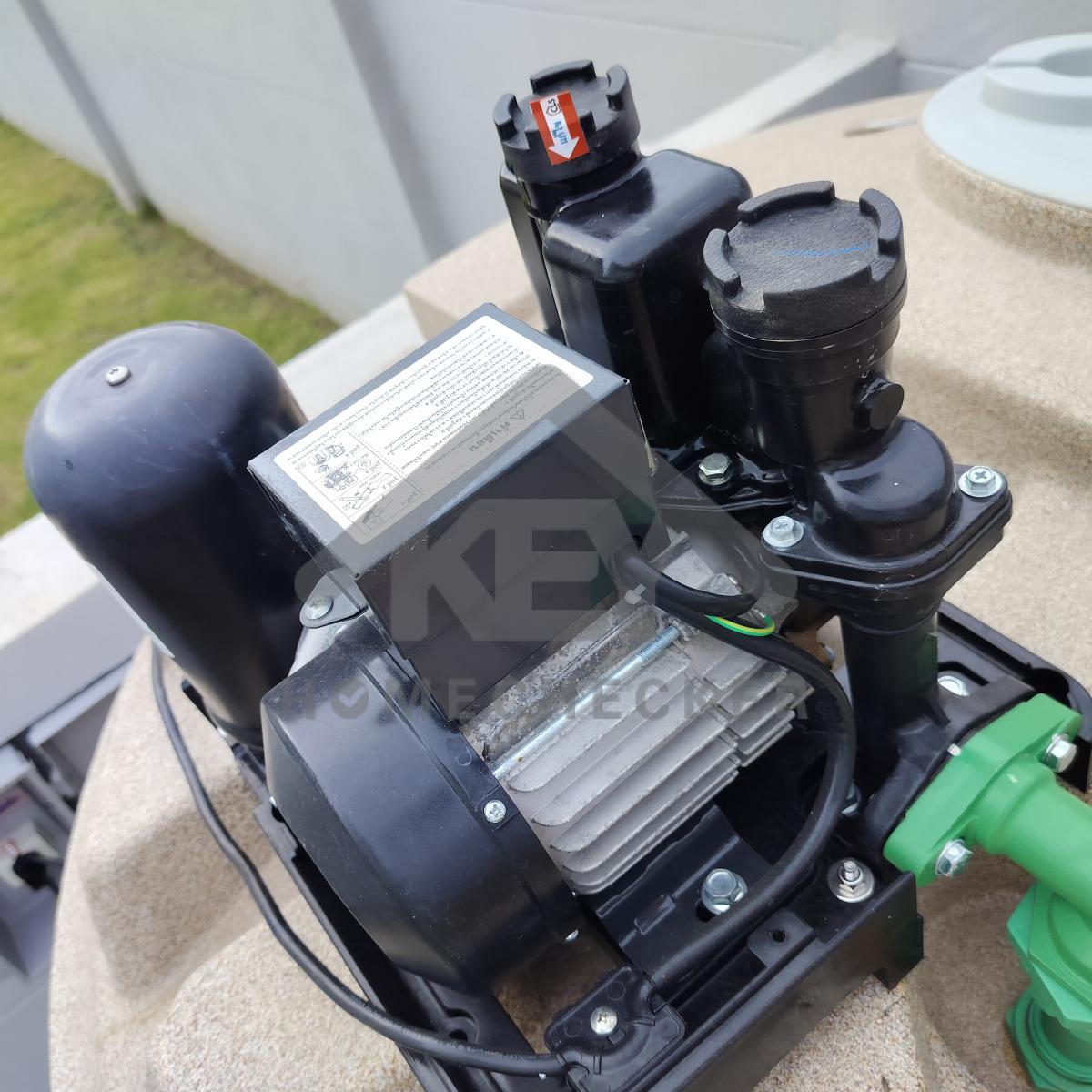

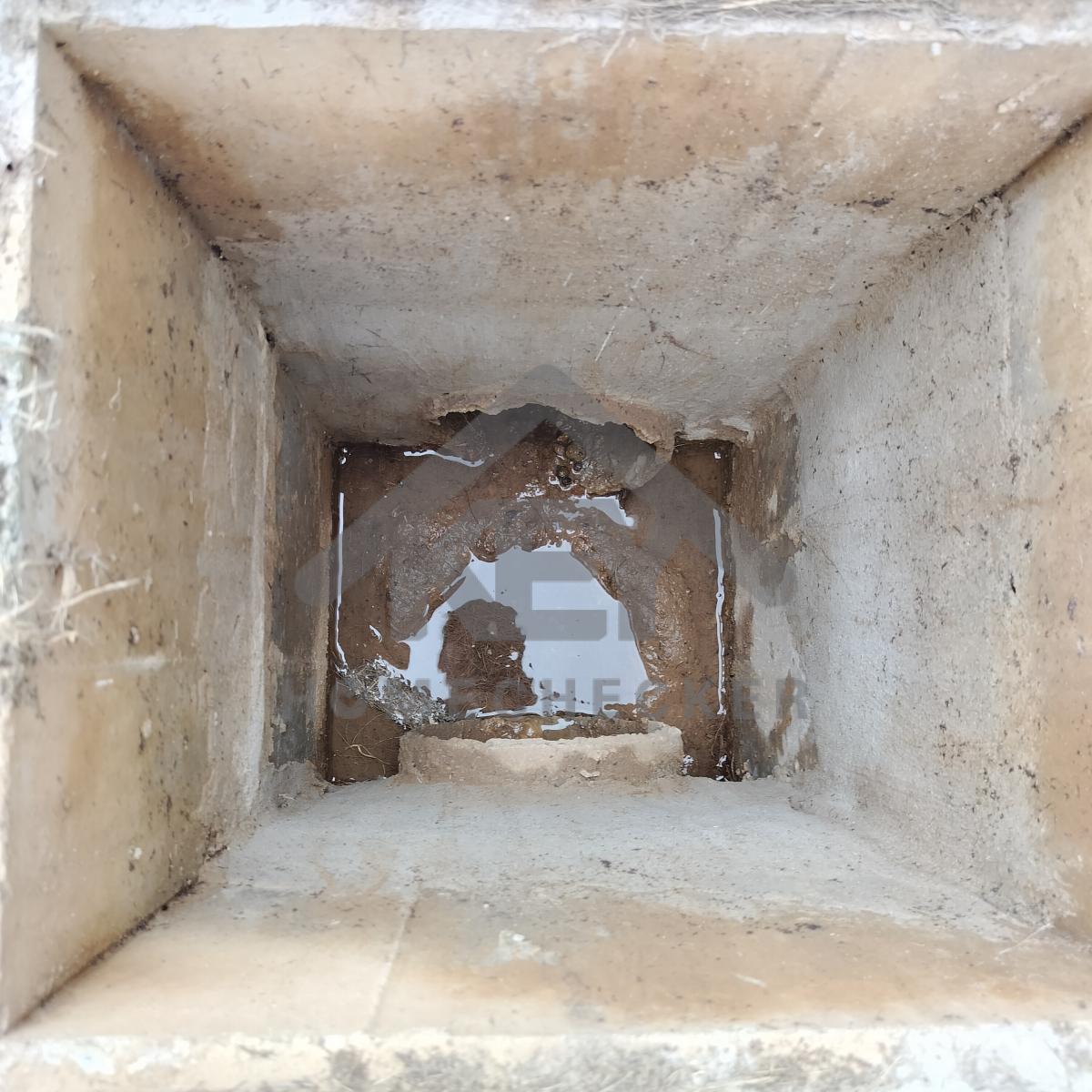

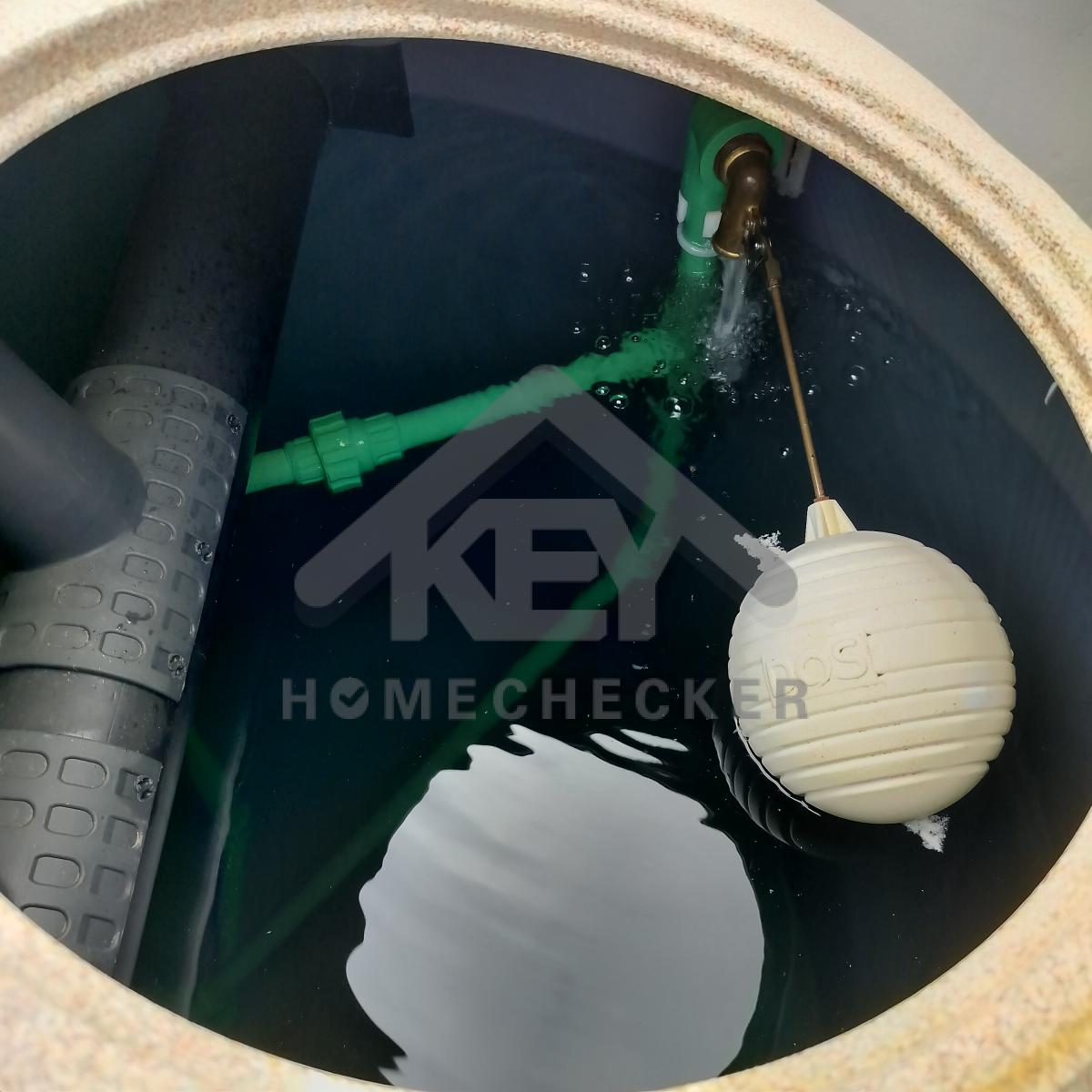

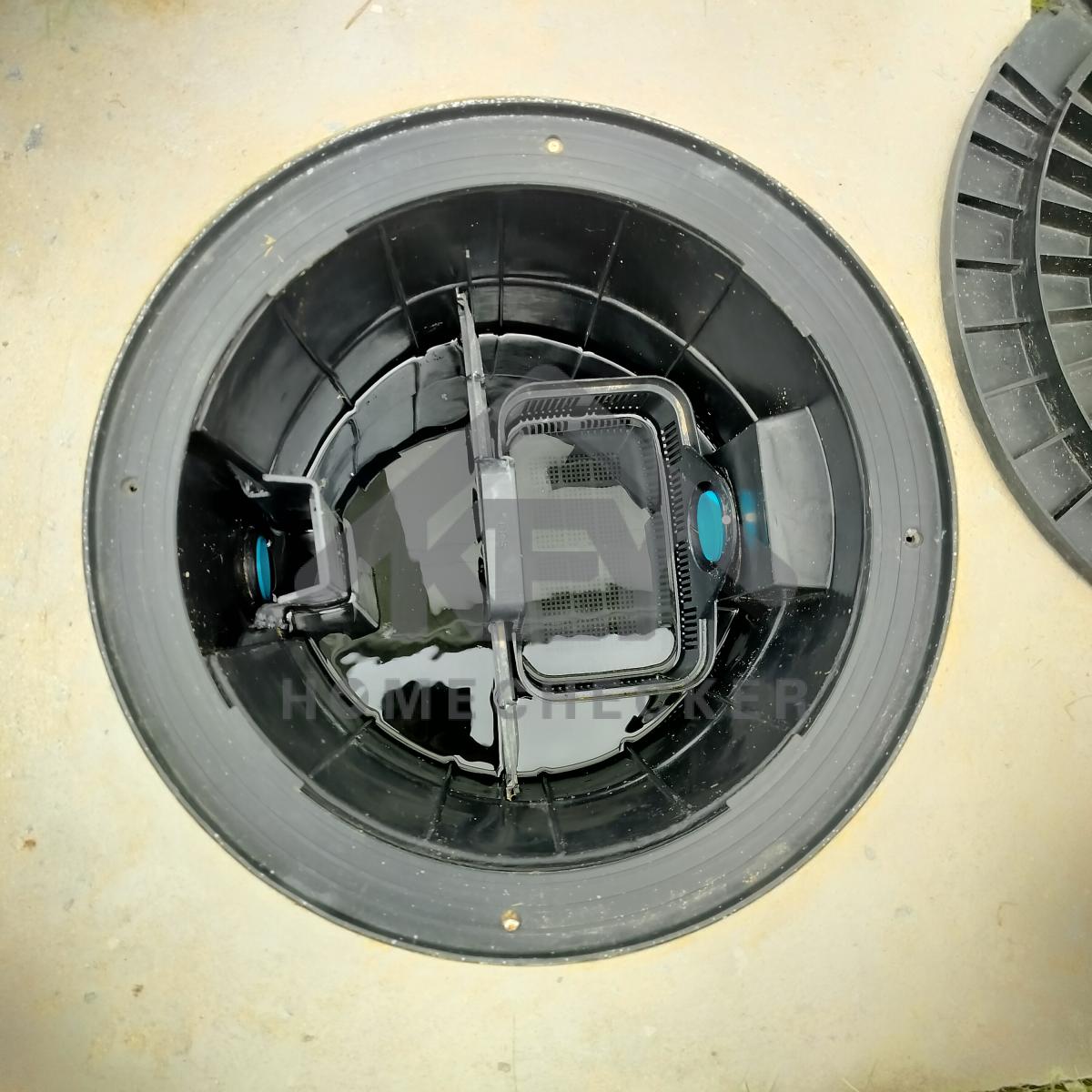

1. งานประปา ปั้ม และสุขาภิบาล

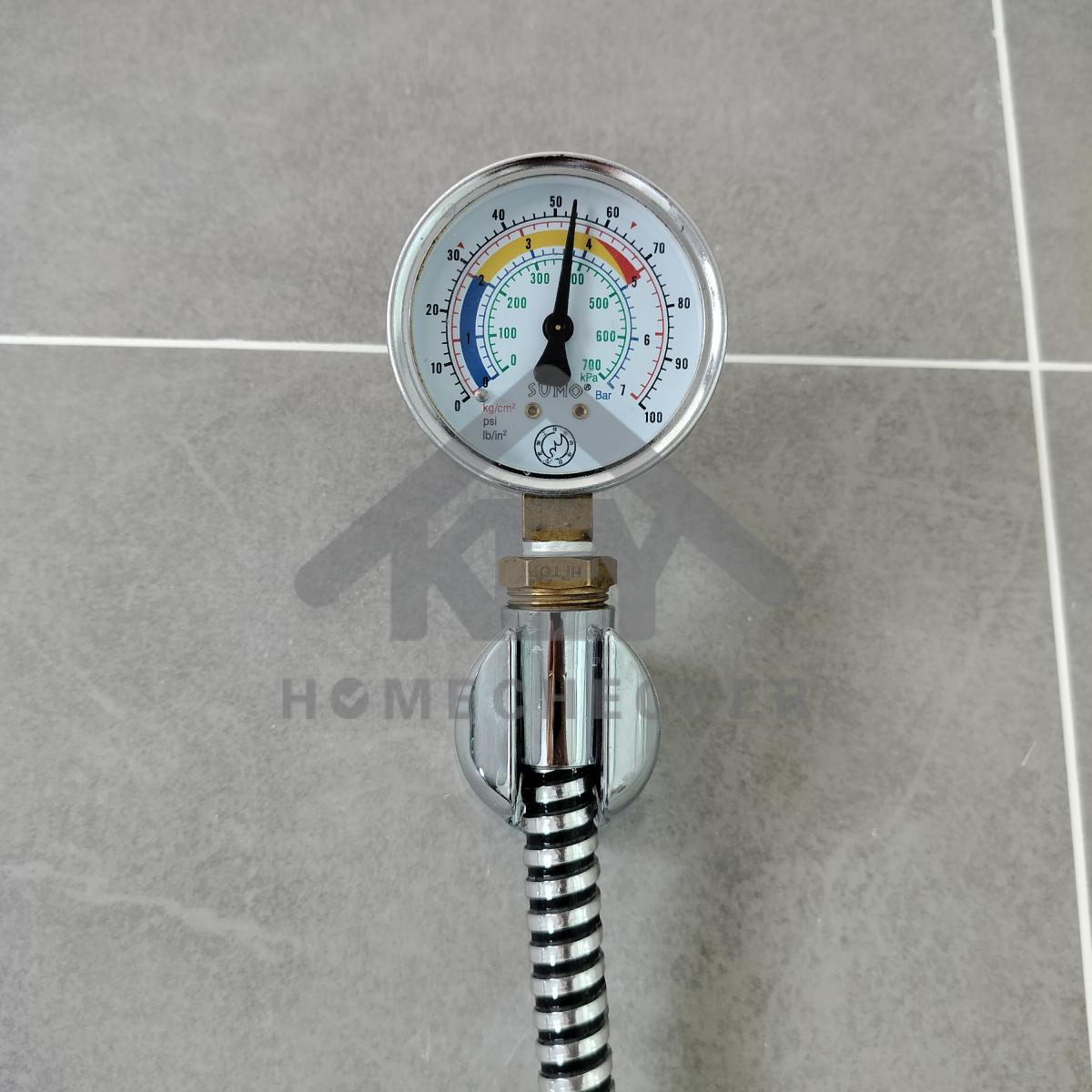

แรงดันน้ำปกติ
แก้ไข ปั๊มน้ำมีน้ำรั่วซึม
งานติดตั้งเรียบร้อยดี
งานติดตั้งและการระบายน้ำเรียบร้อยดี
งานติดตั้งและการระบายน้ำเรียบร้อยดี
งานติดตั้งและการระบายน้ำเรียบร้อยดี

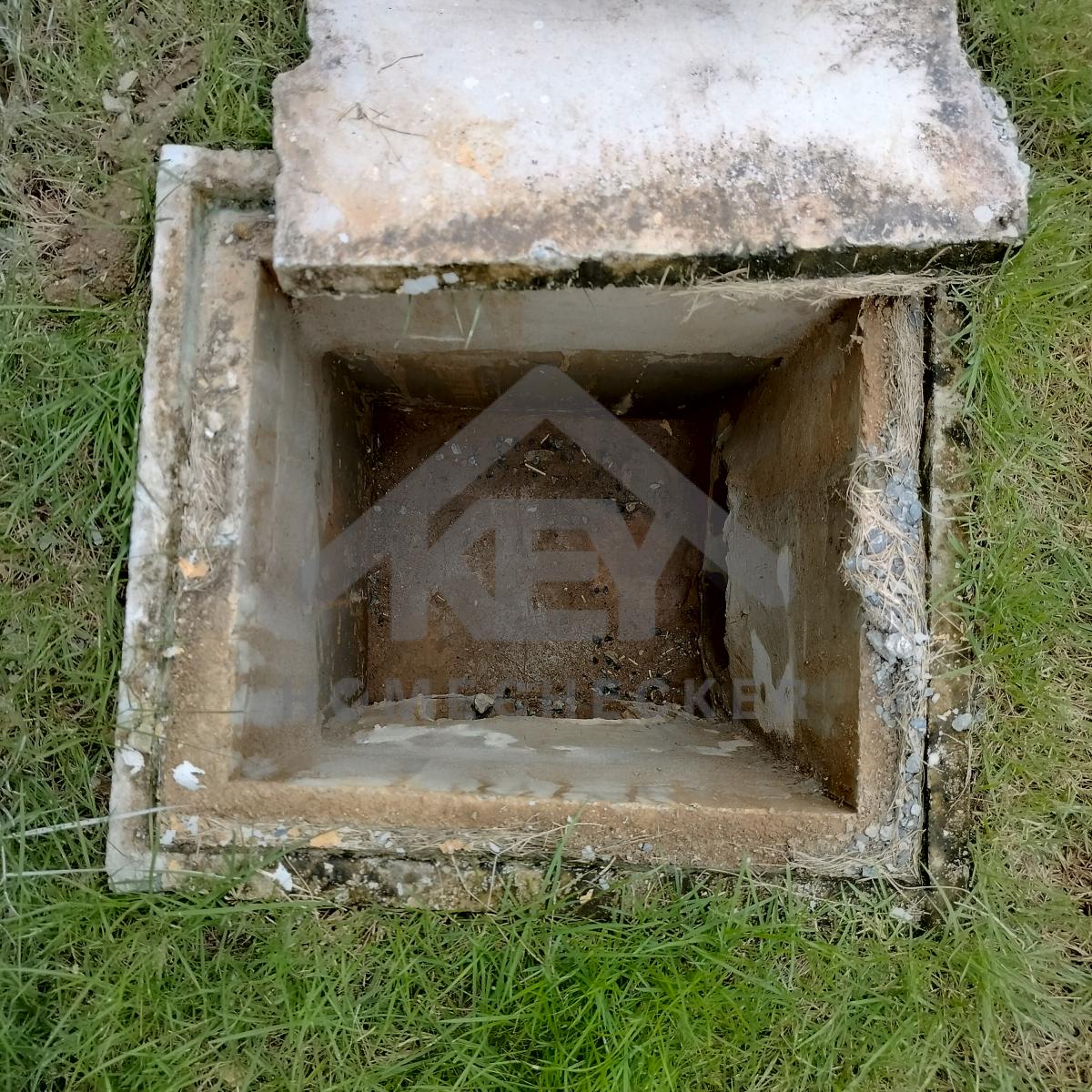

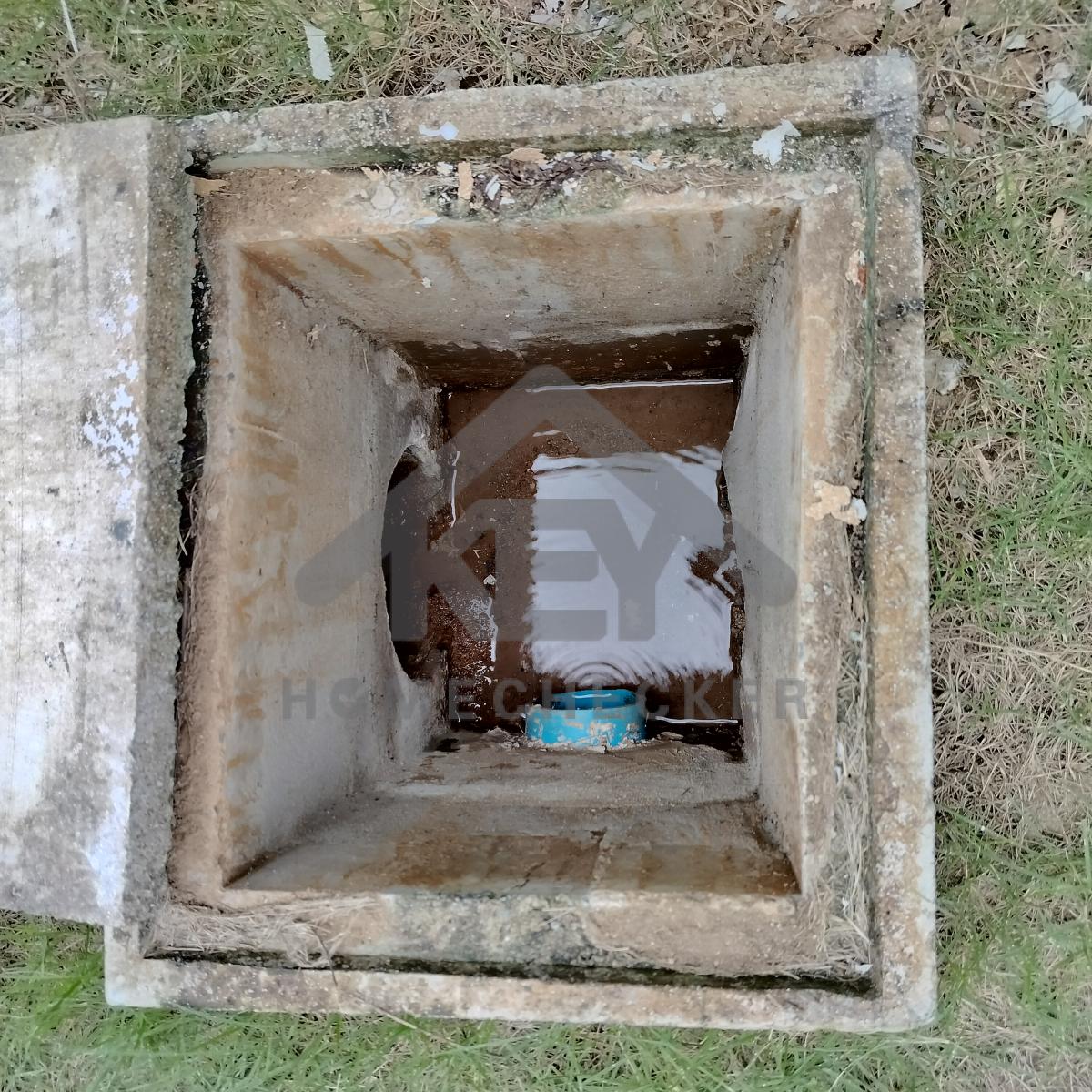

แก้ไข ฝาบ่อพักแตกร้าว เปลี่ยนฝาใหม่
งานติดตั้งและการระบายน้ำเรียบร้อยดี
แก้ไข ตรวจเช็คการติดตั้งต่อท่อระบายน้ำ
ห้องน้ำรวมชั้น 1 , ห้องน้ำรวมชั้น 2 และท่อระบายน้ำเครื่องซักผ้า น้ำทิ้งไม่ไหลระบายมาที่ท่อลงบ่อพัก
แก้ไข ตรวจเช็คท่อและการระบายน้ำโถสุขภัณฑ์ ห้องน้ำ 1 ชั้น 2 (ขนมปังที่ใช้ทดสอบการระบายน้ำไม่ไหลออกมาลงที่ถังบำบัด มีแต่น้ำที่ไหลออกมาอย่างเดียว)

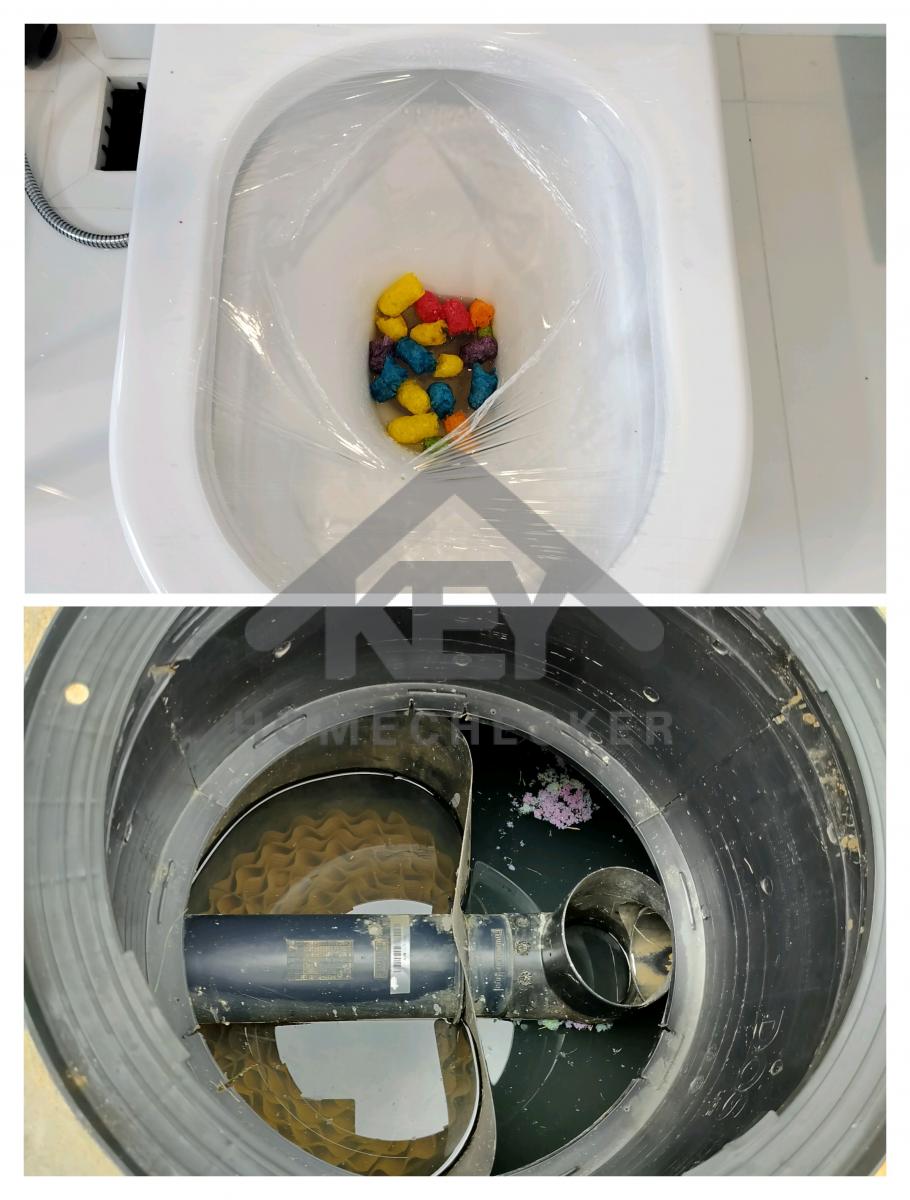

แก้ไข ทำความสะอาด เคลียร์ดิน/ทราย ในบ่อพักและท่อระบายน้ำให้เรียบร้อย

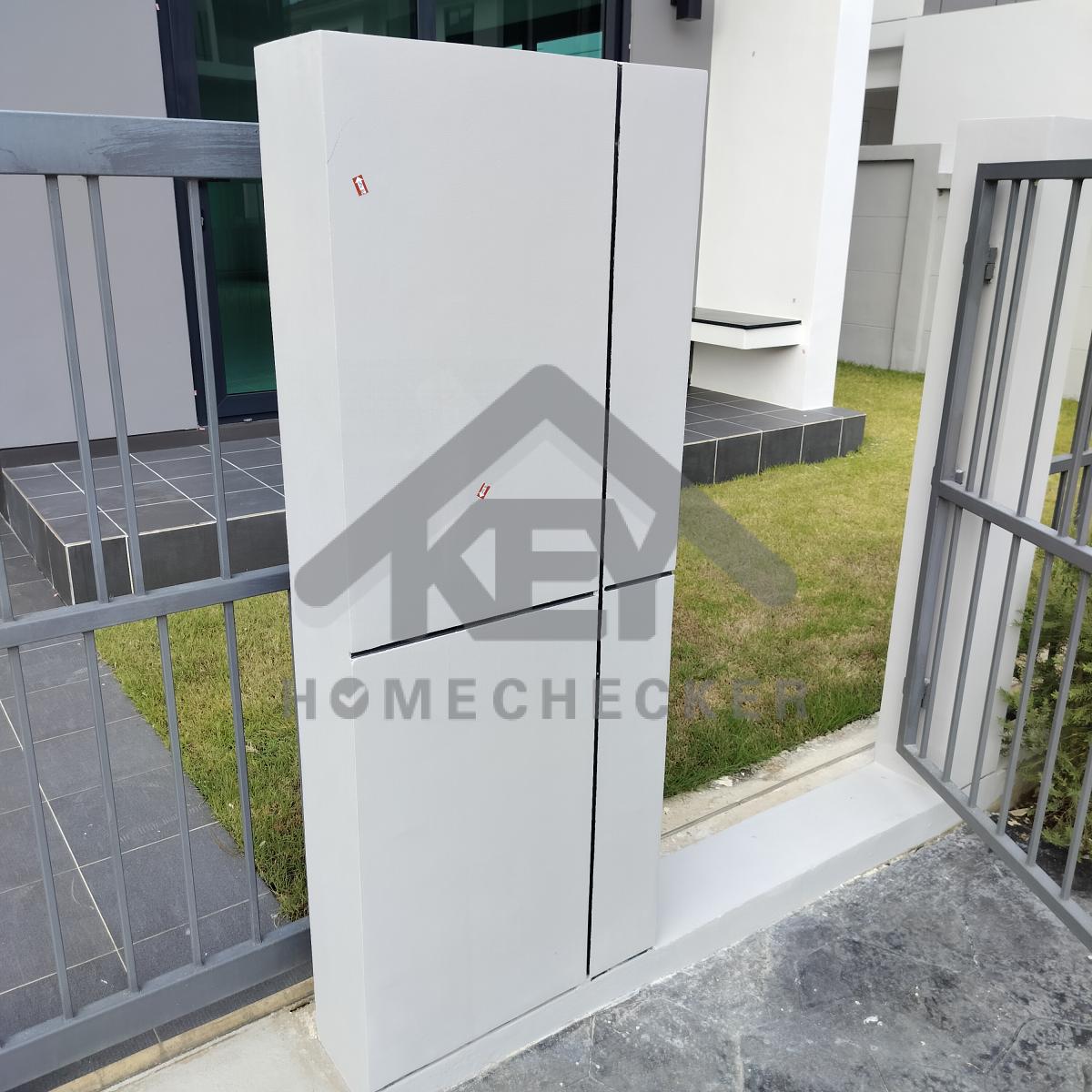

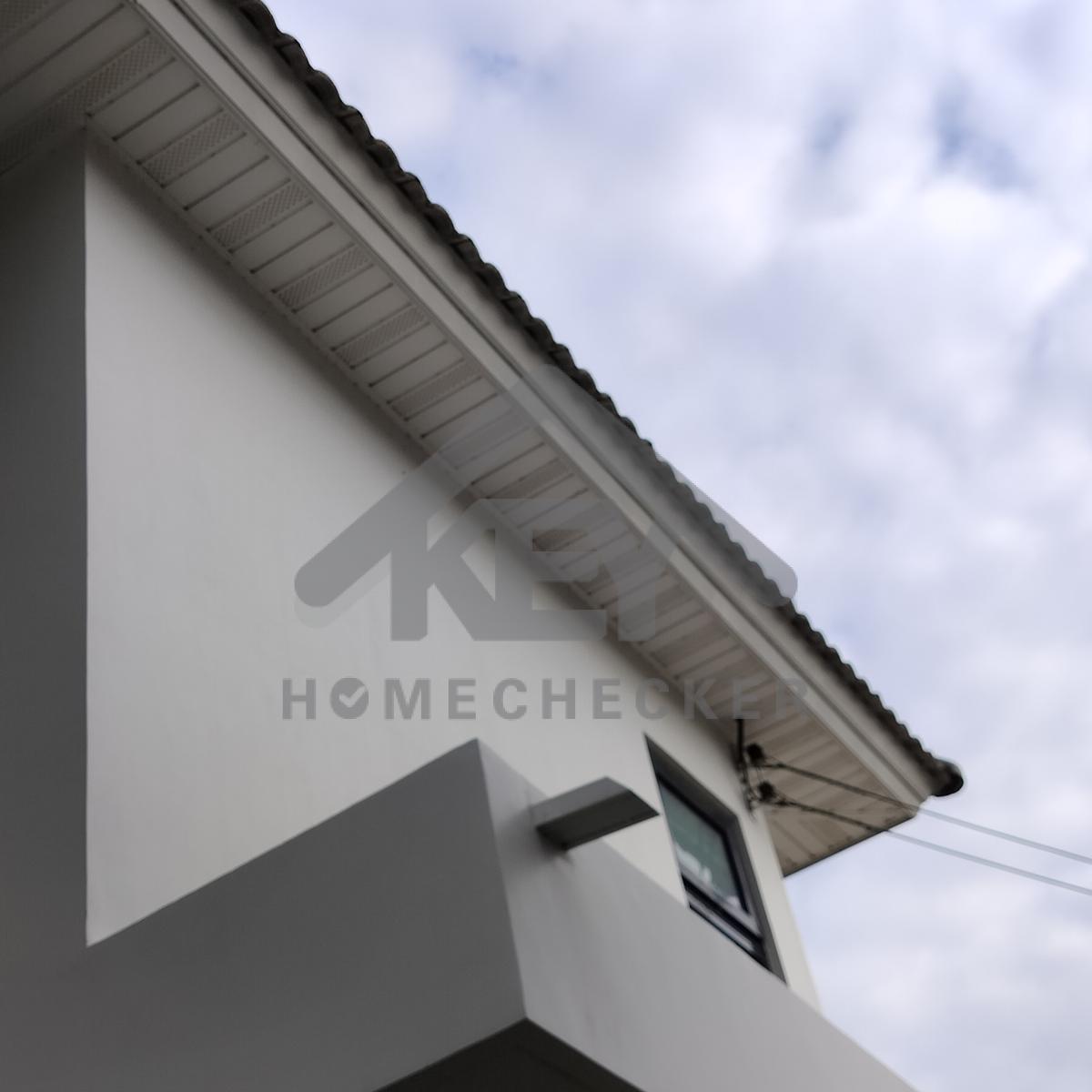

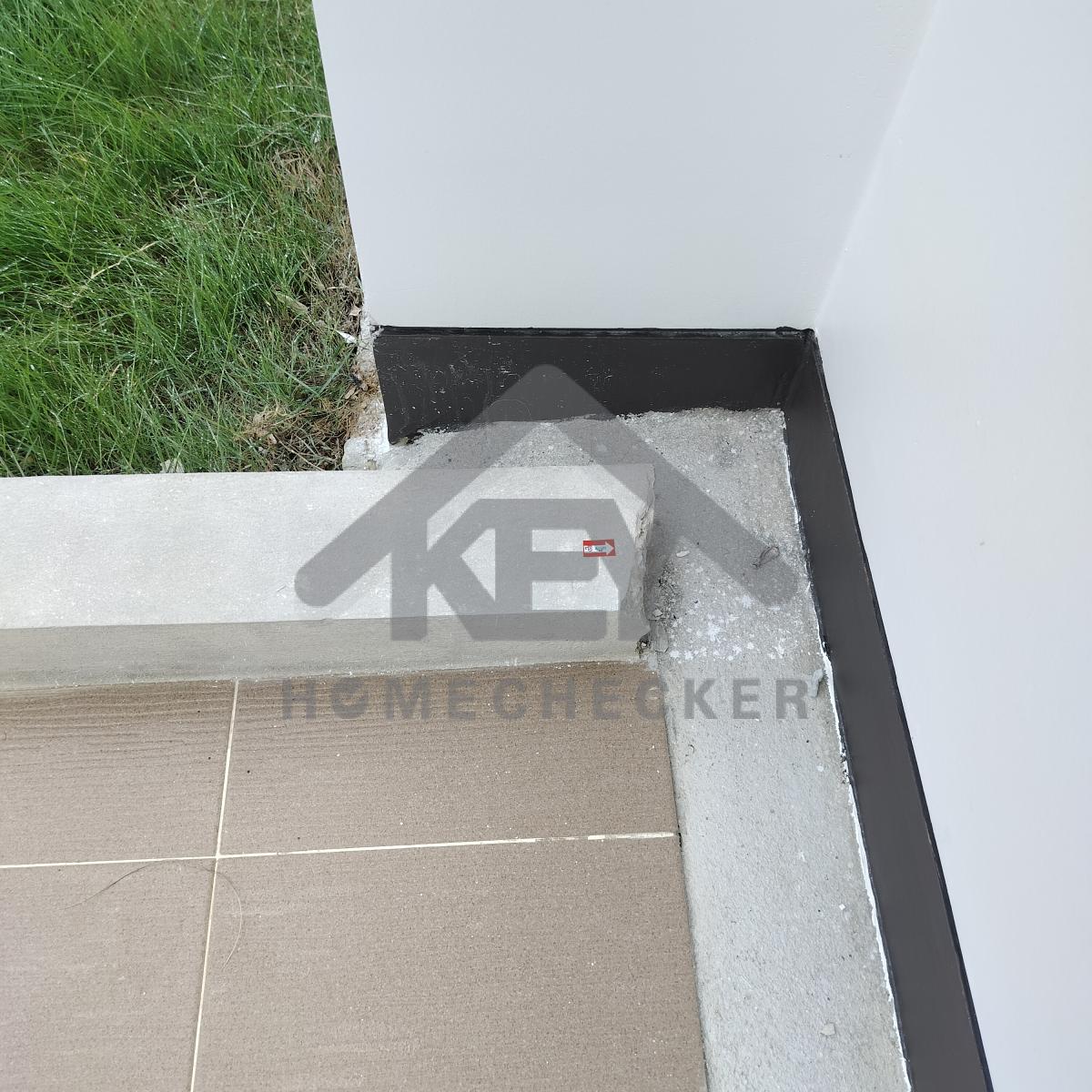

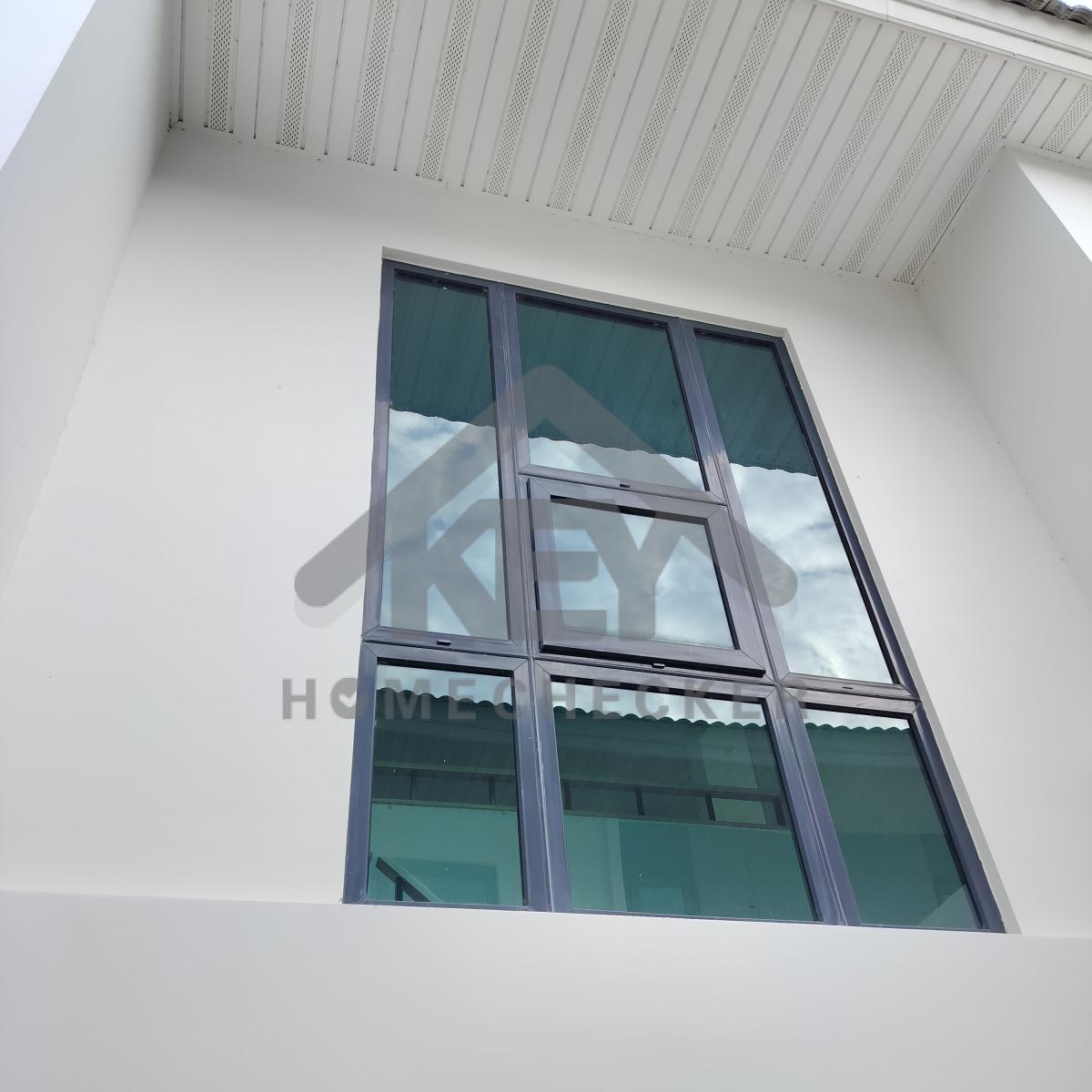

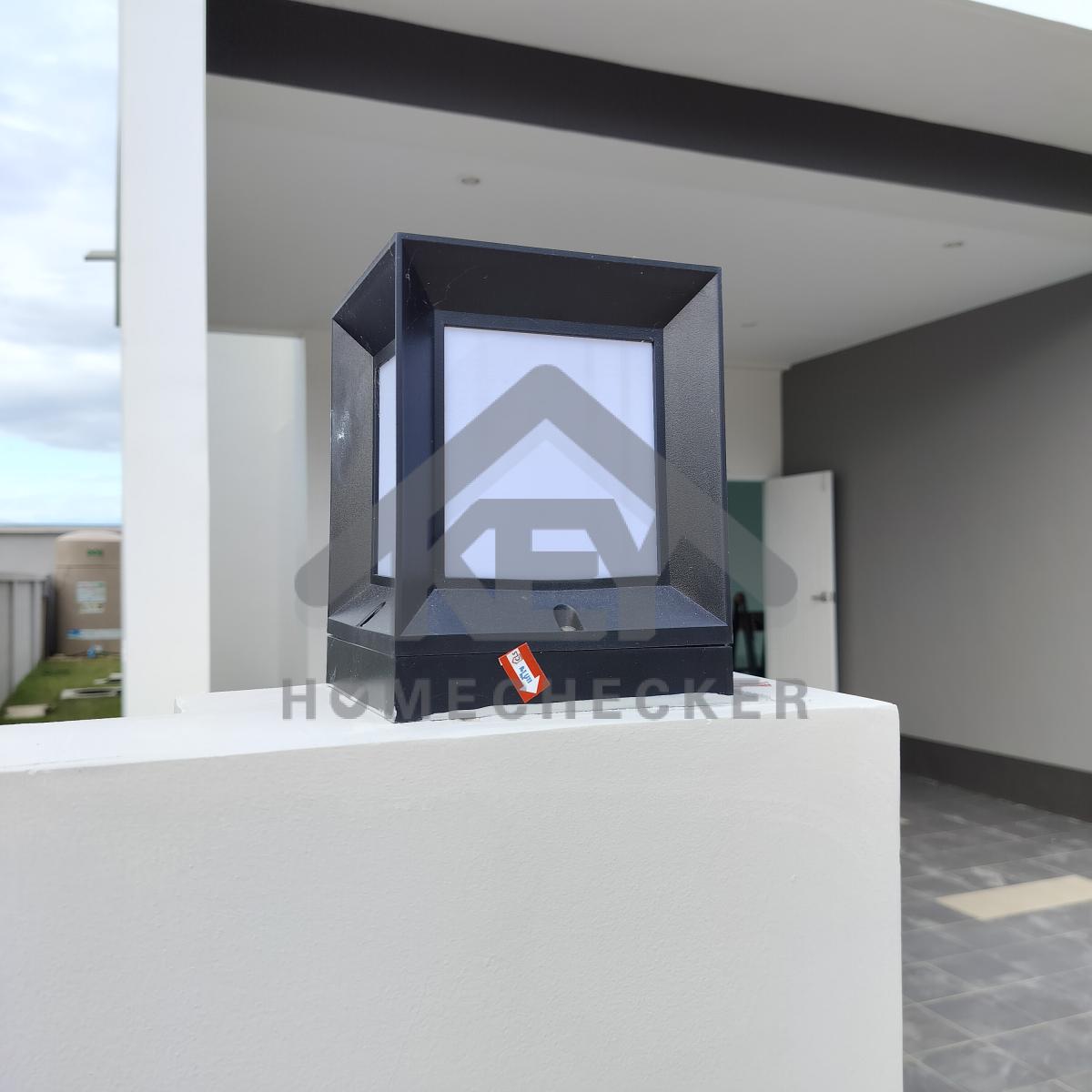

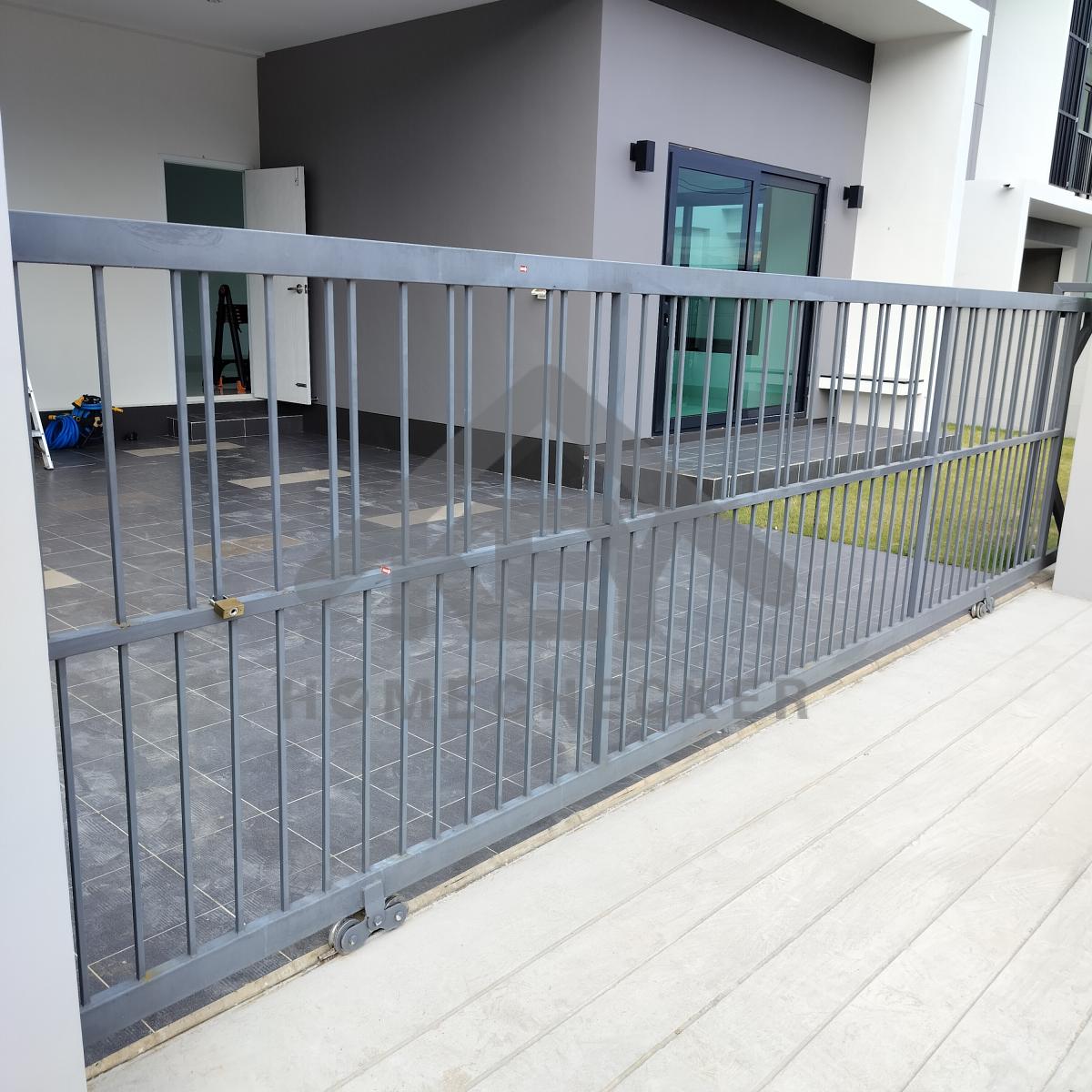

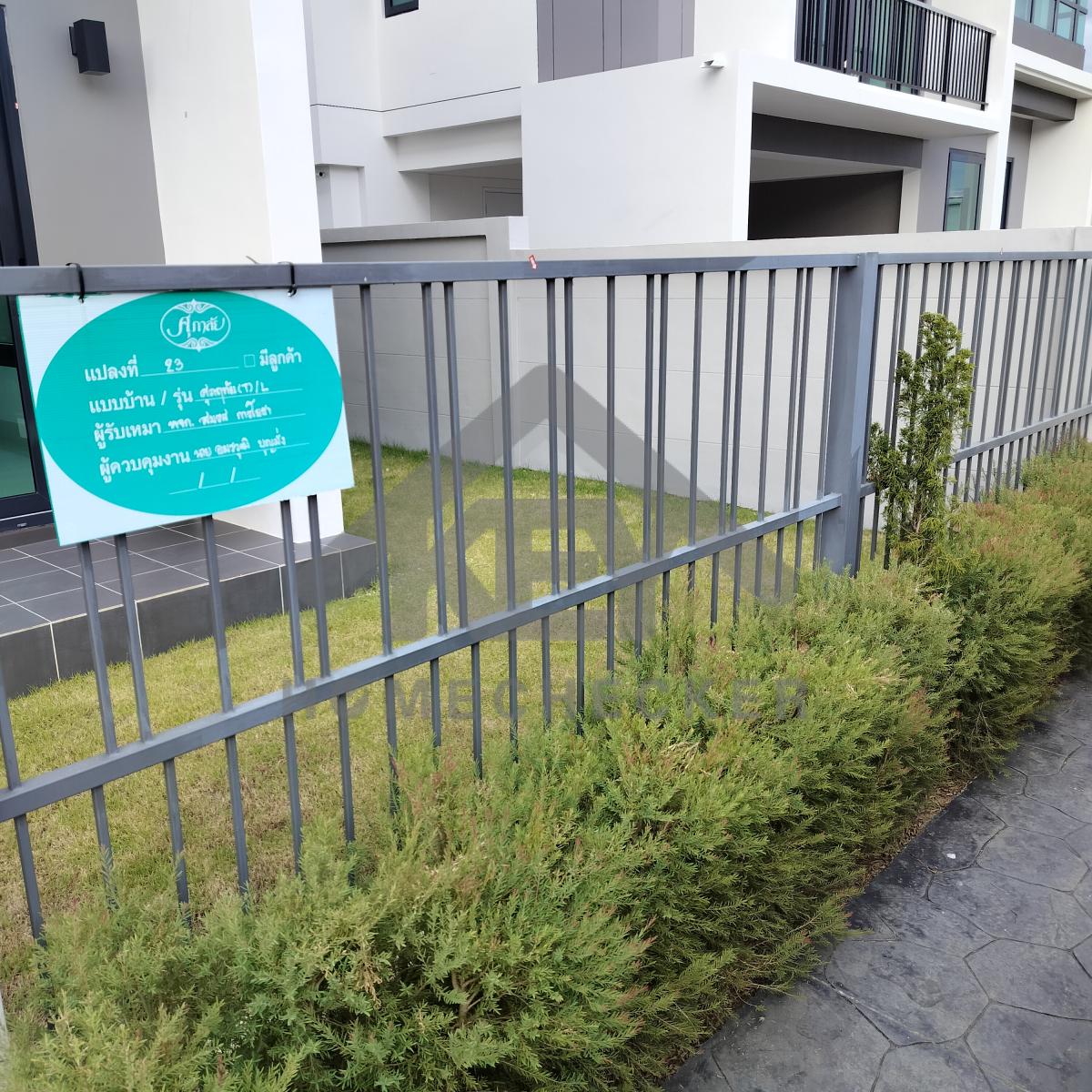

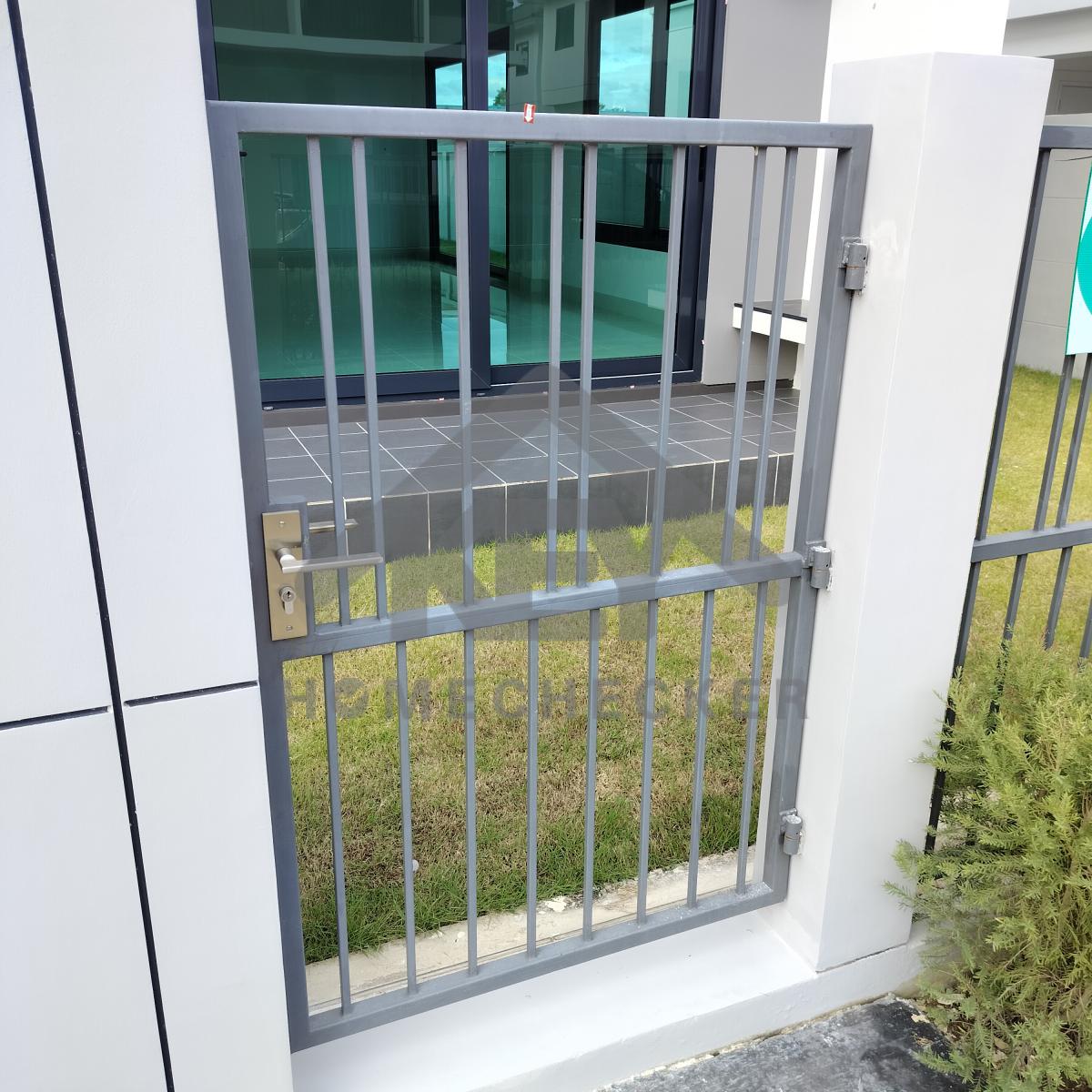

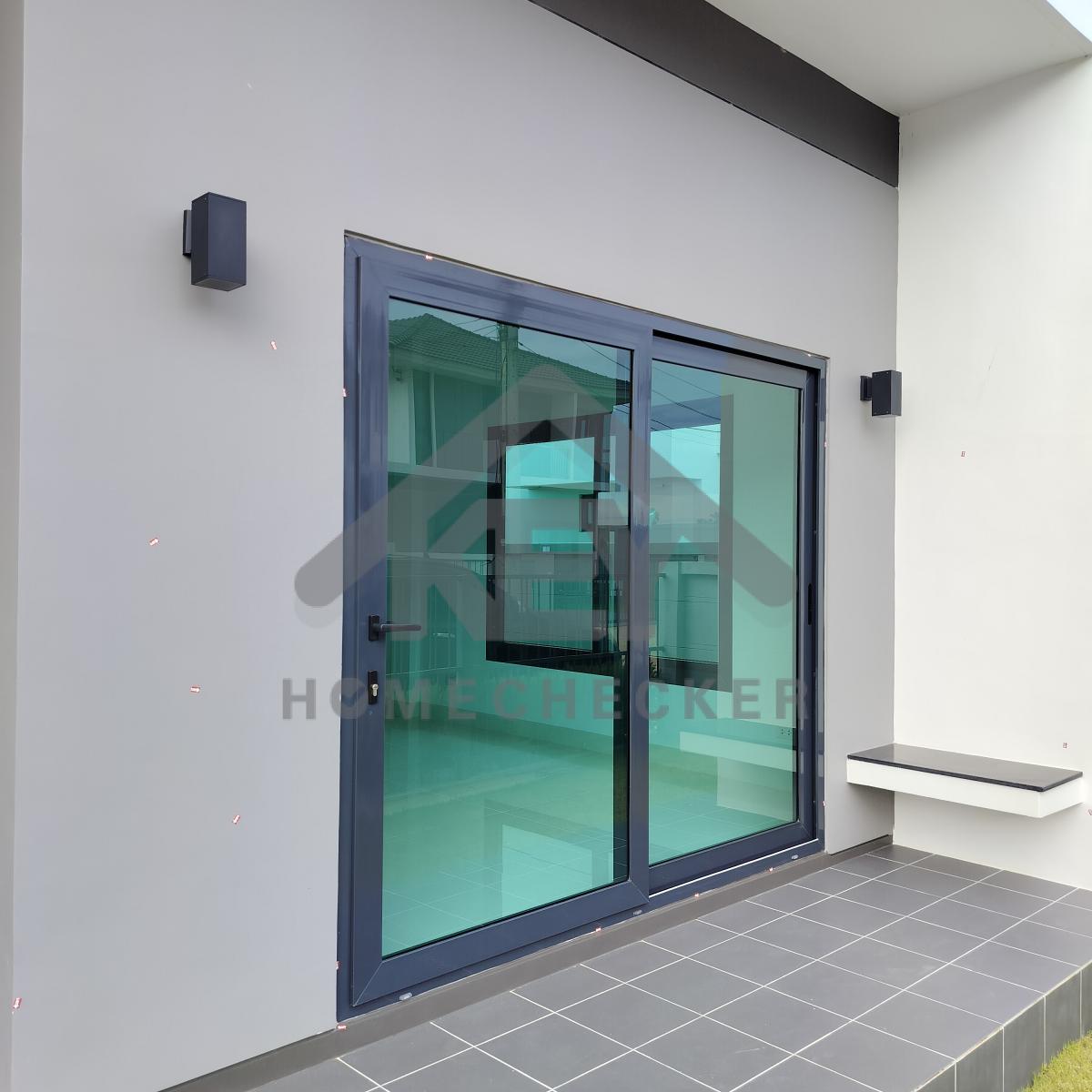

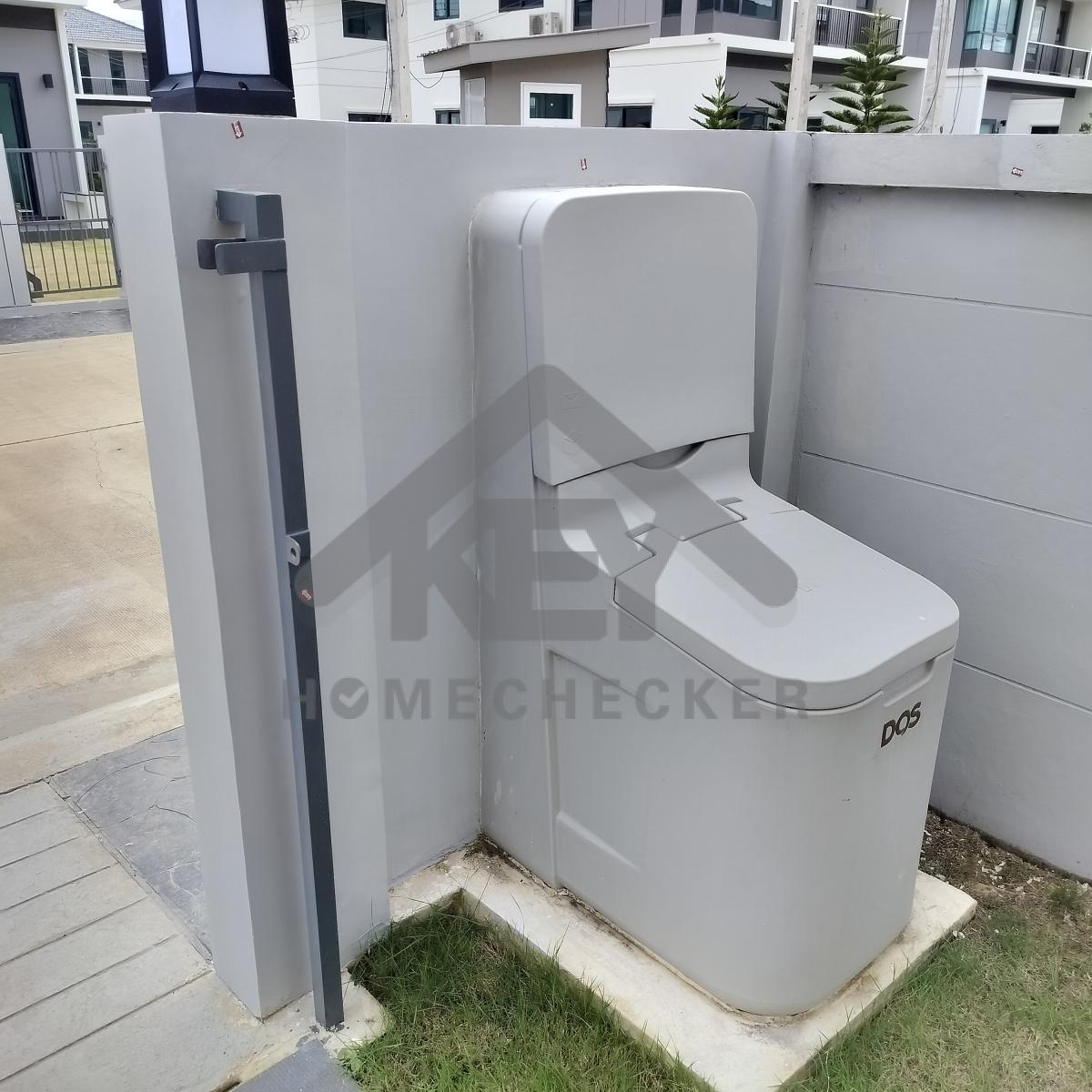

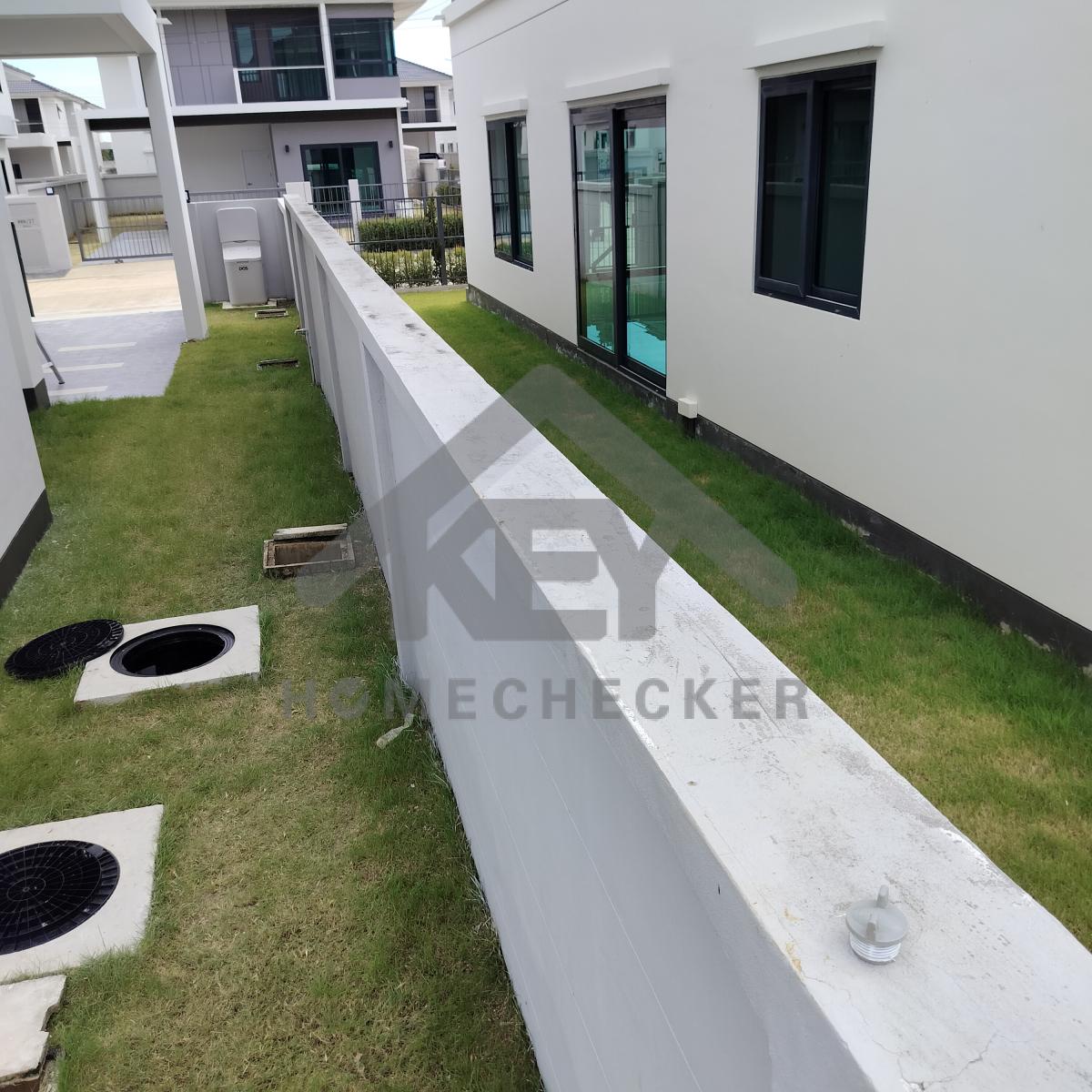

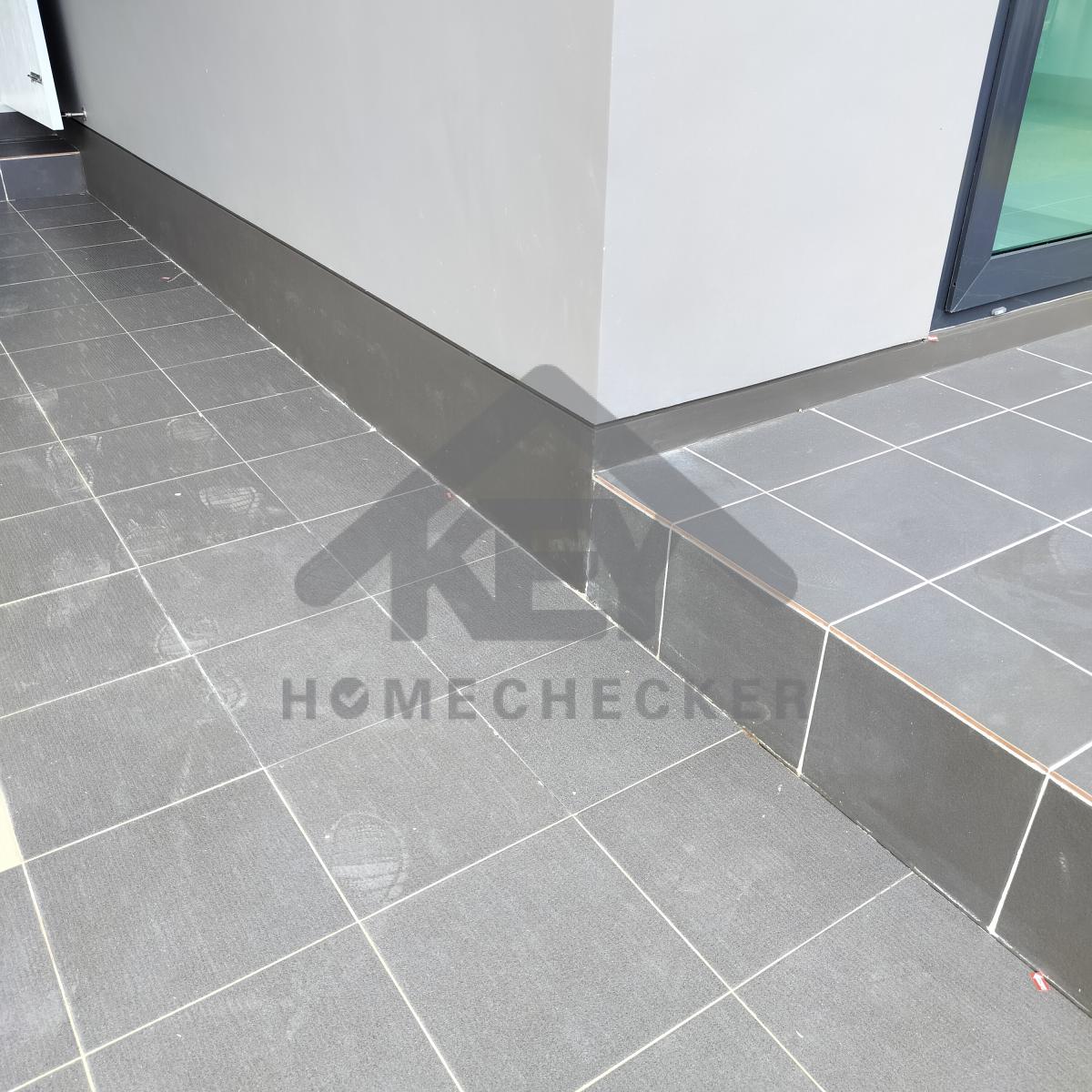

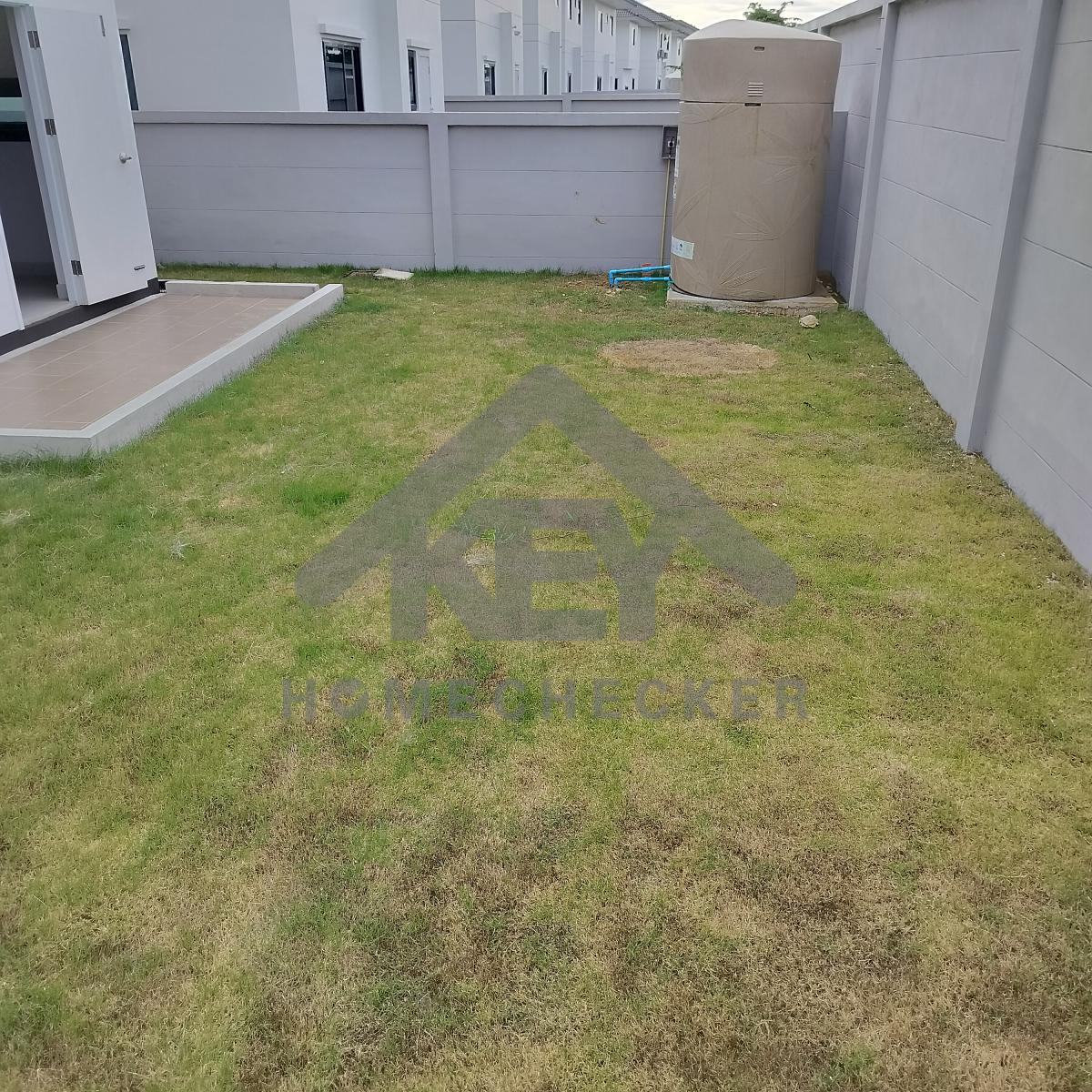

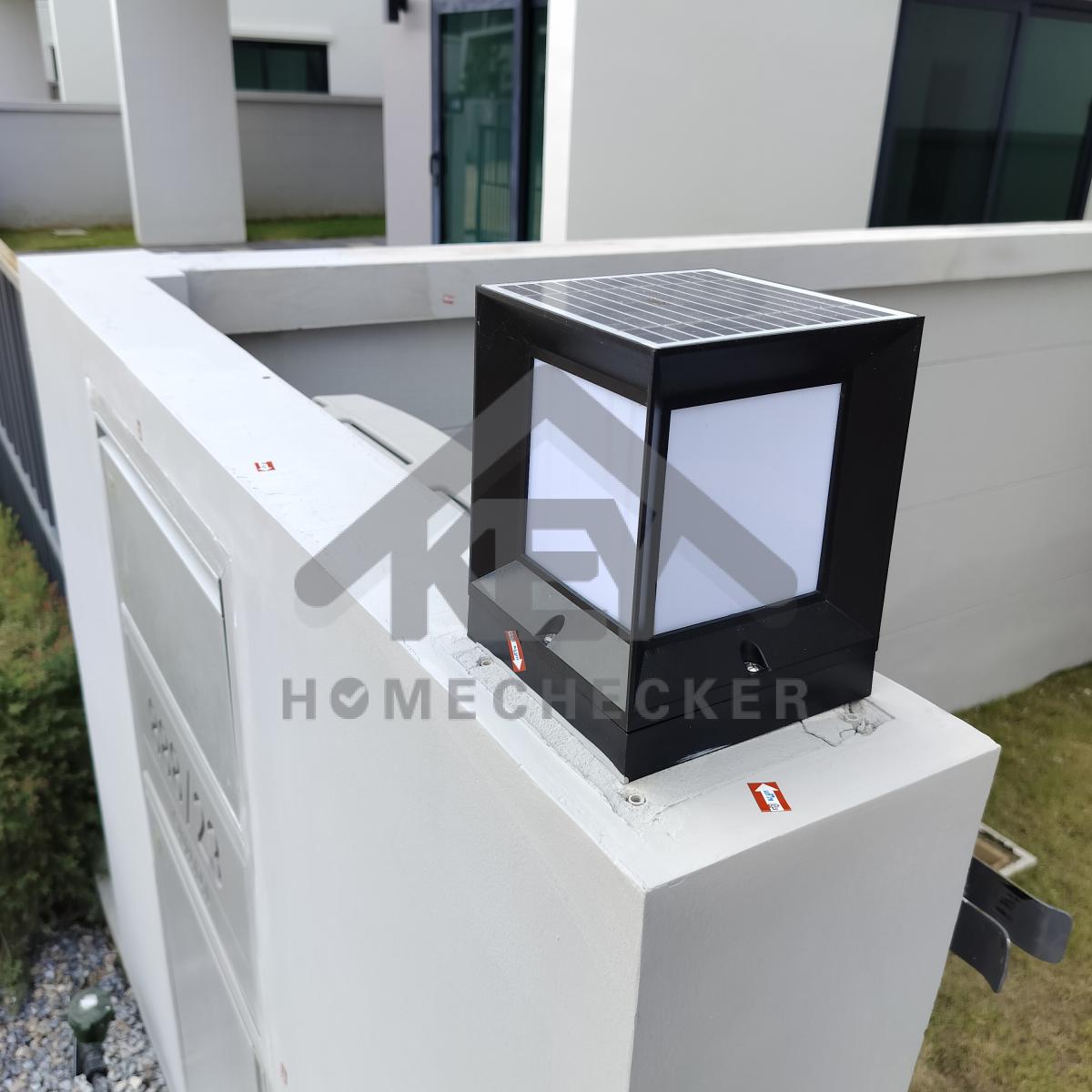

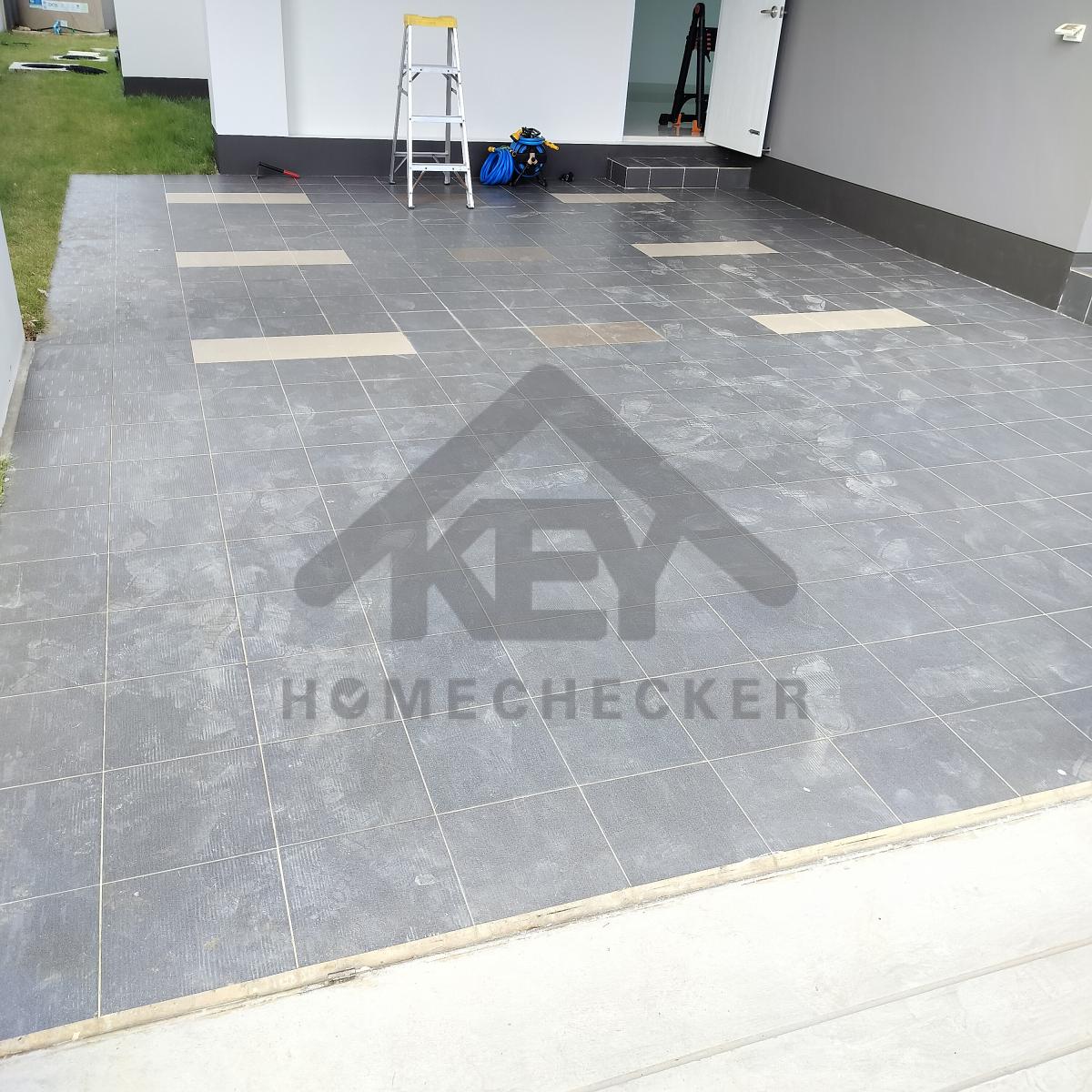

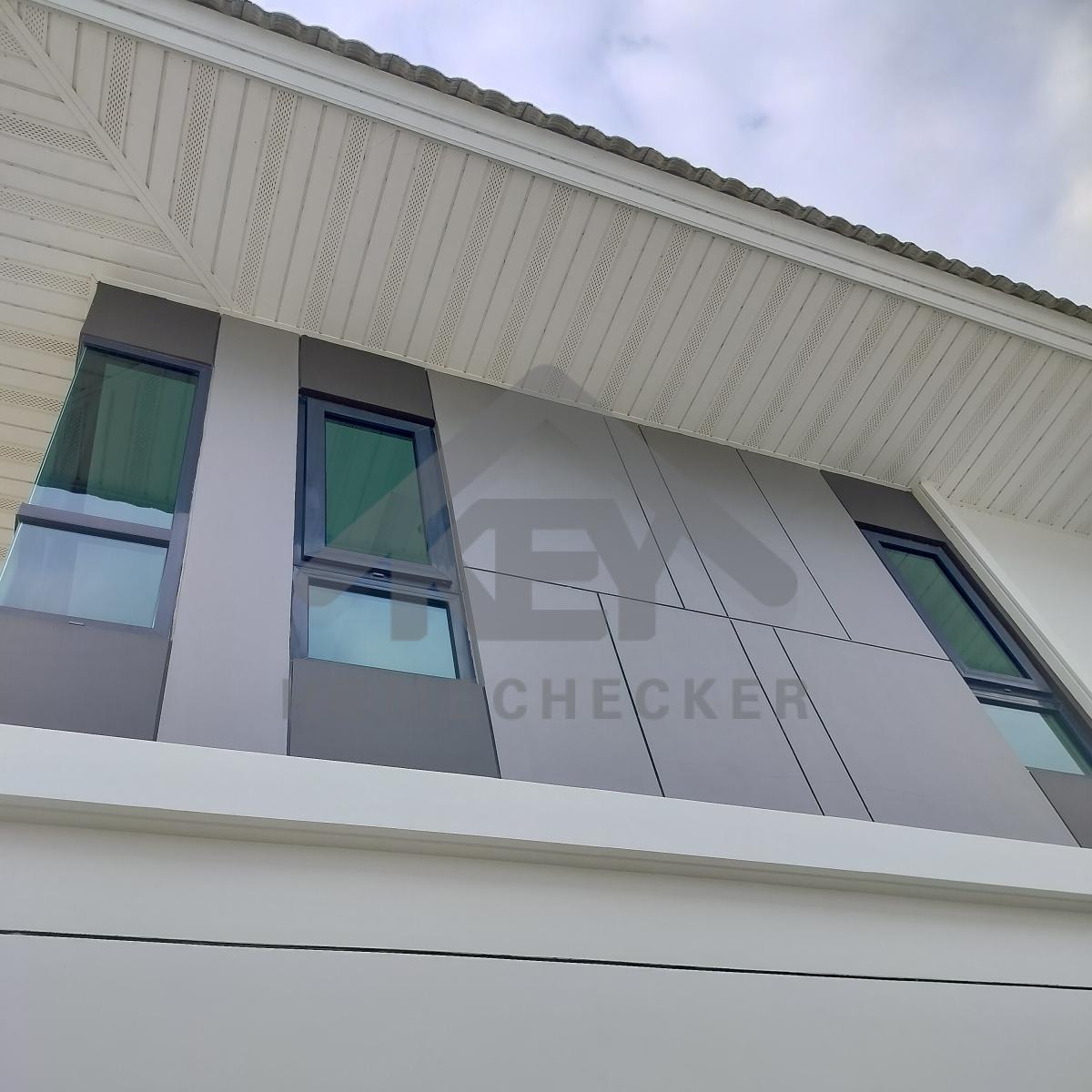

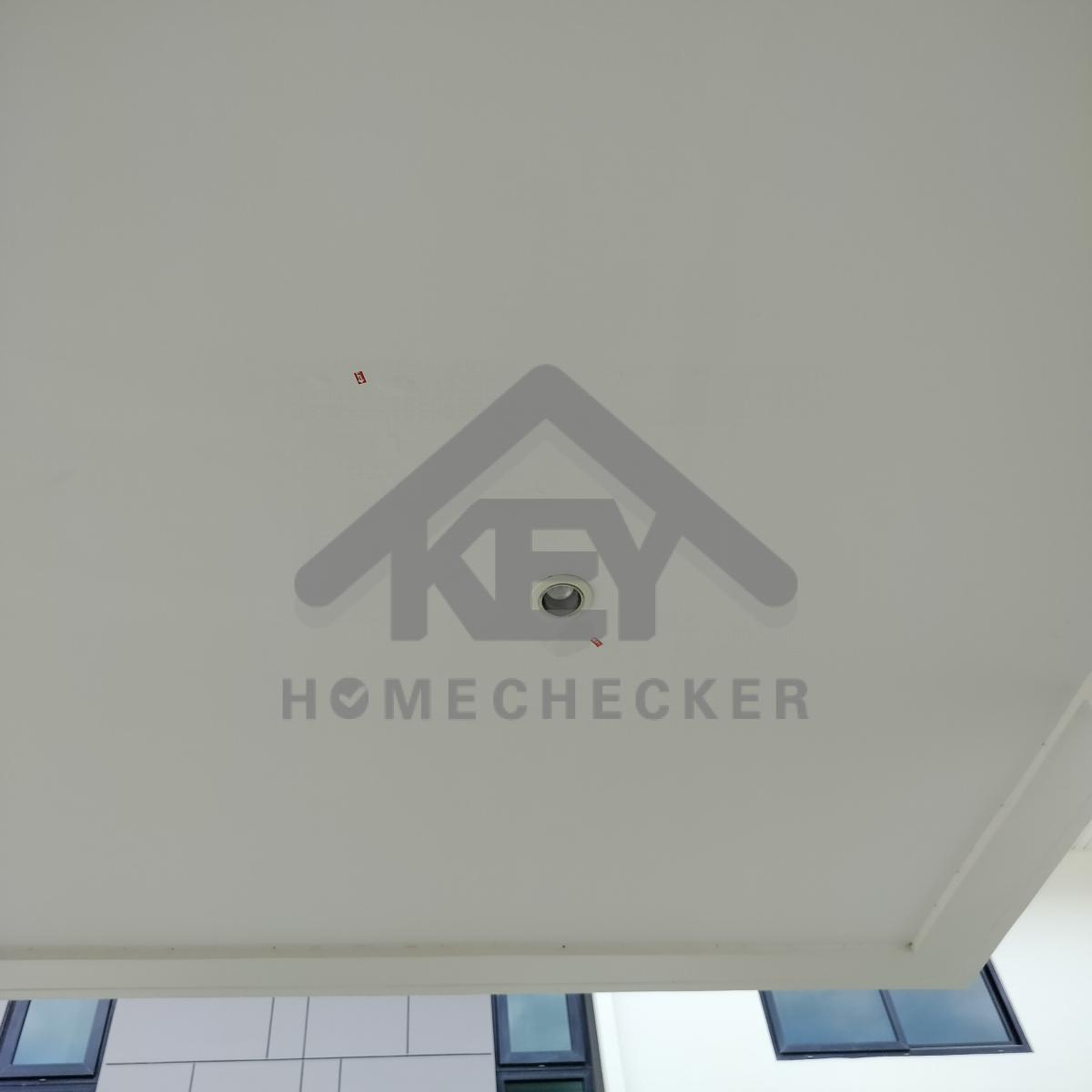

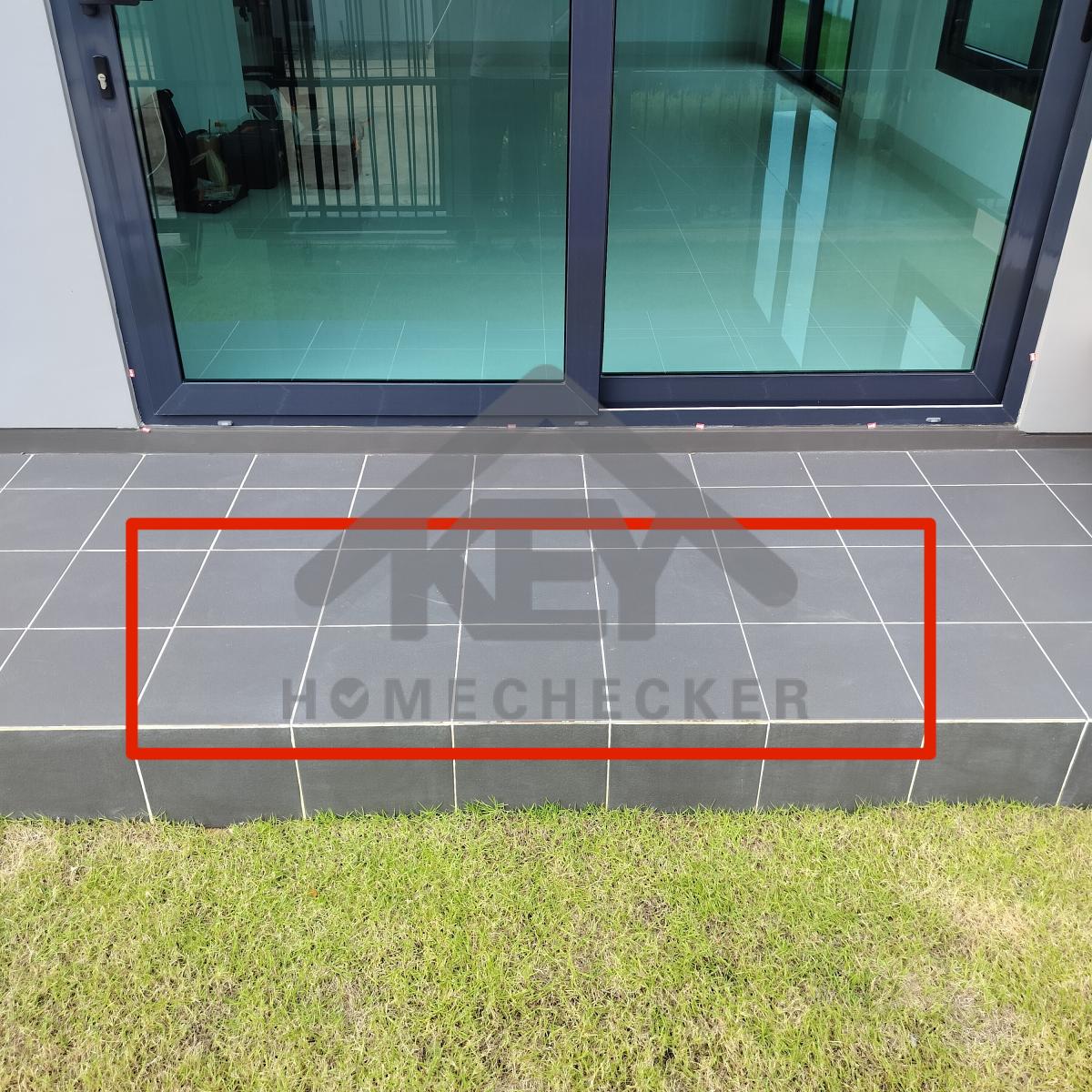

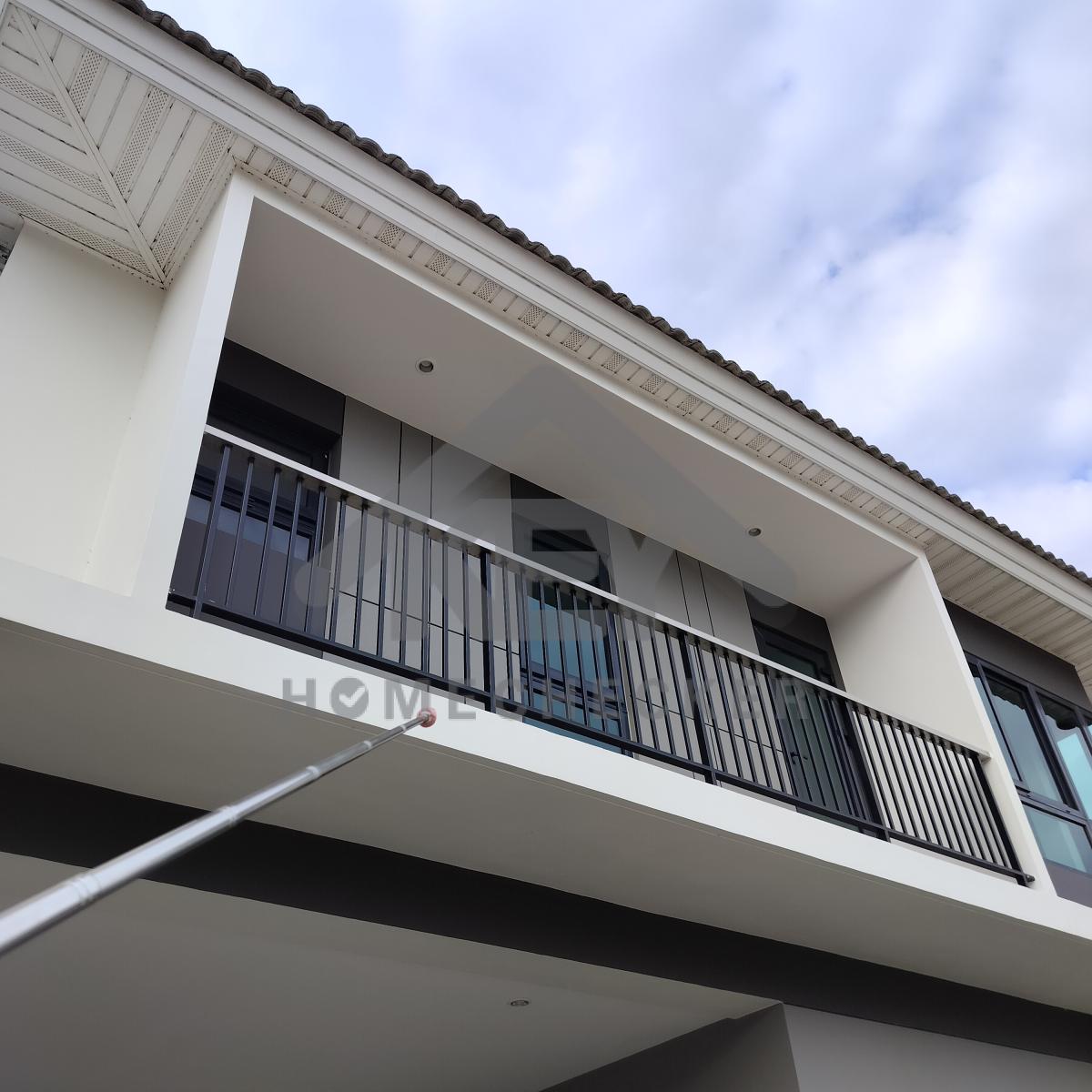

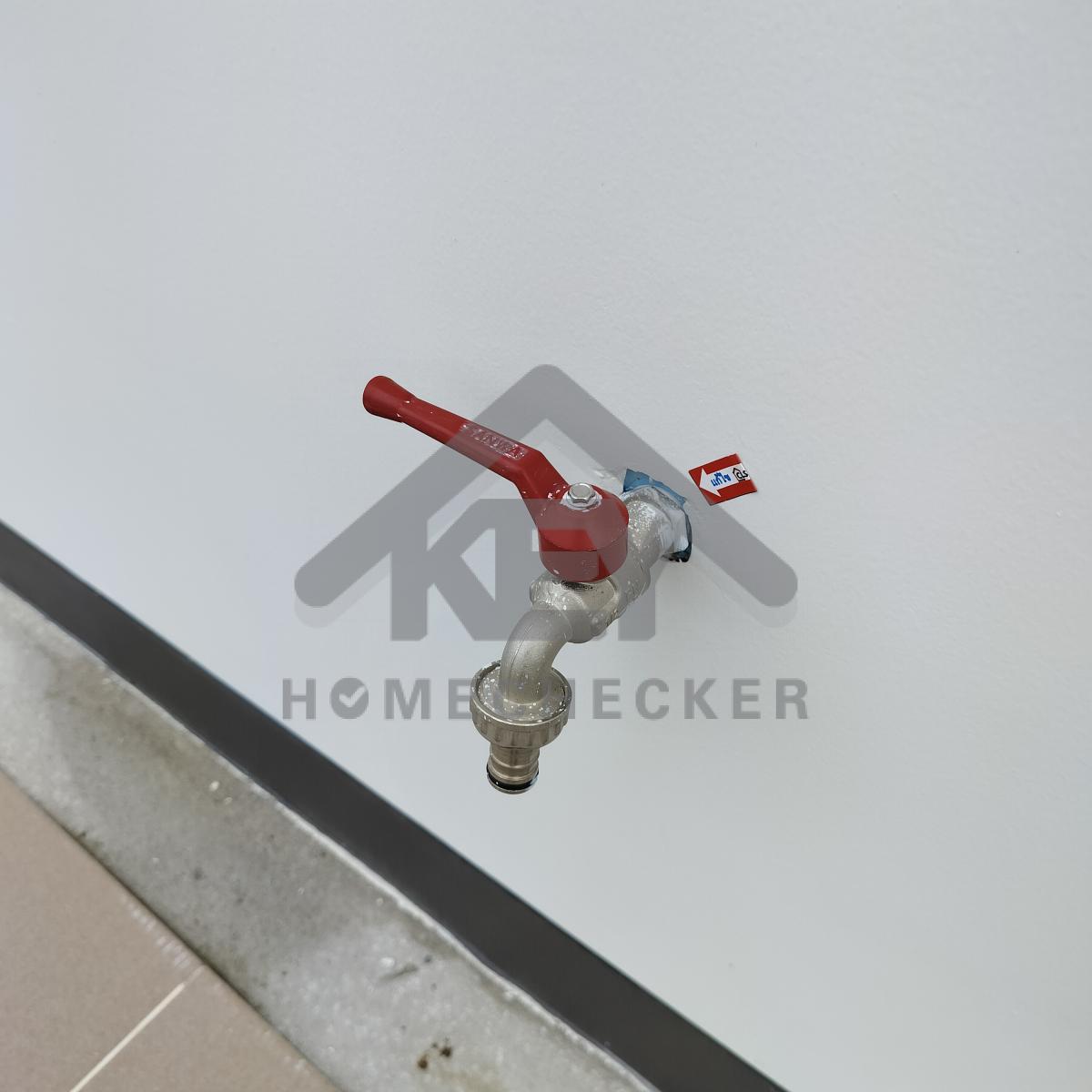

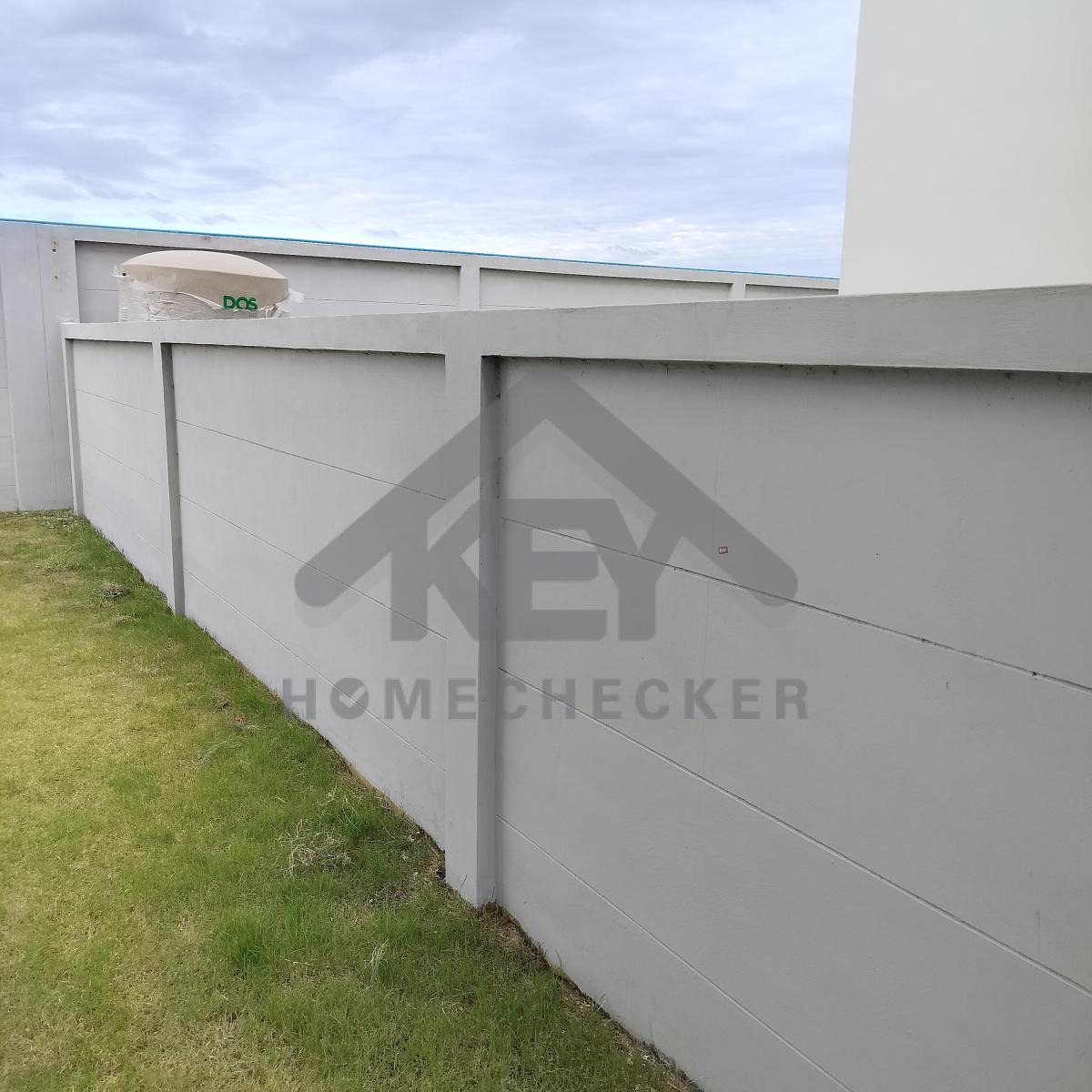

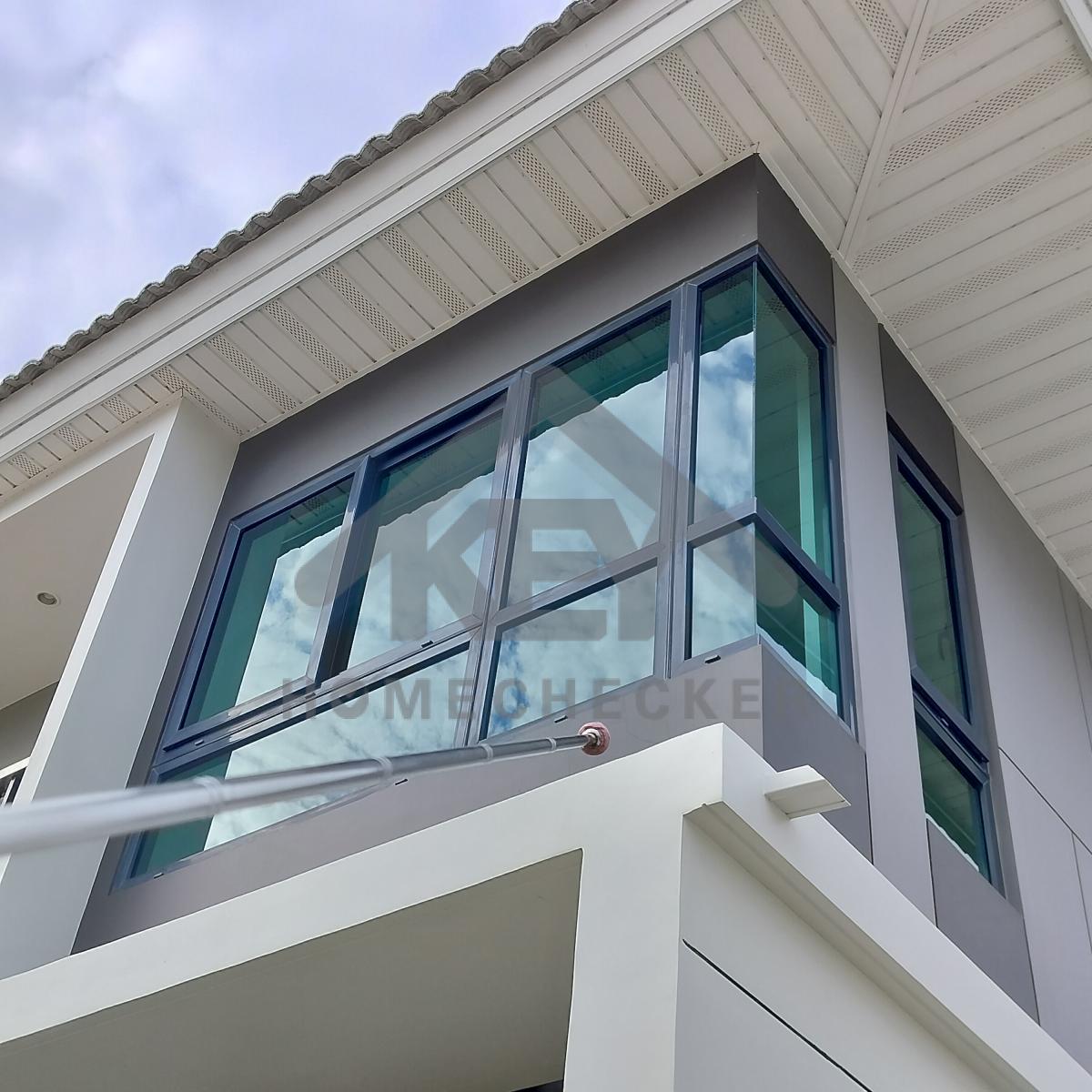

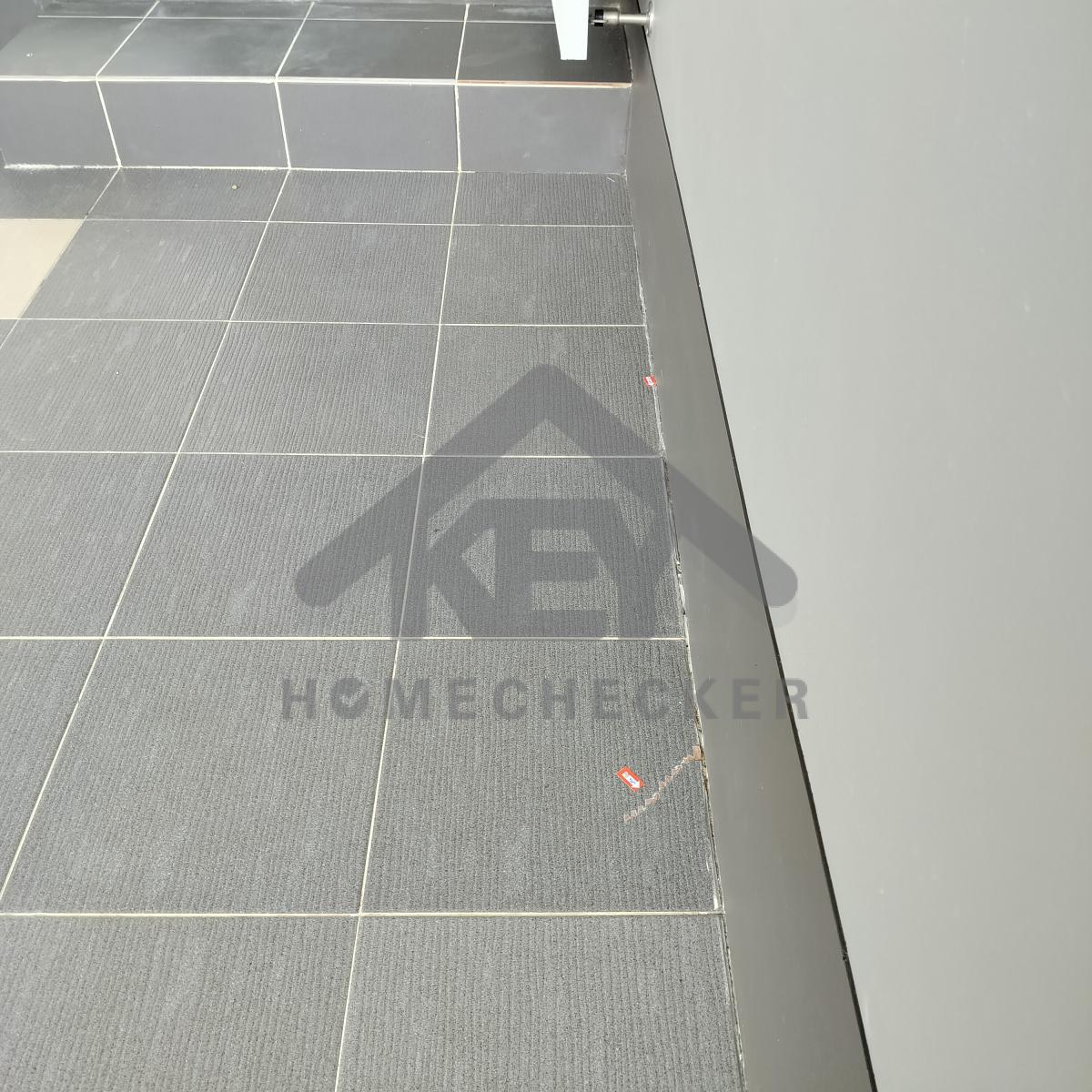

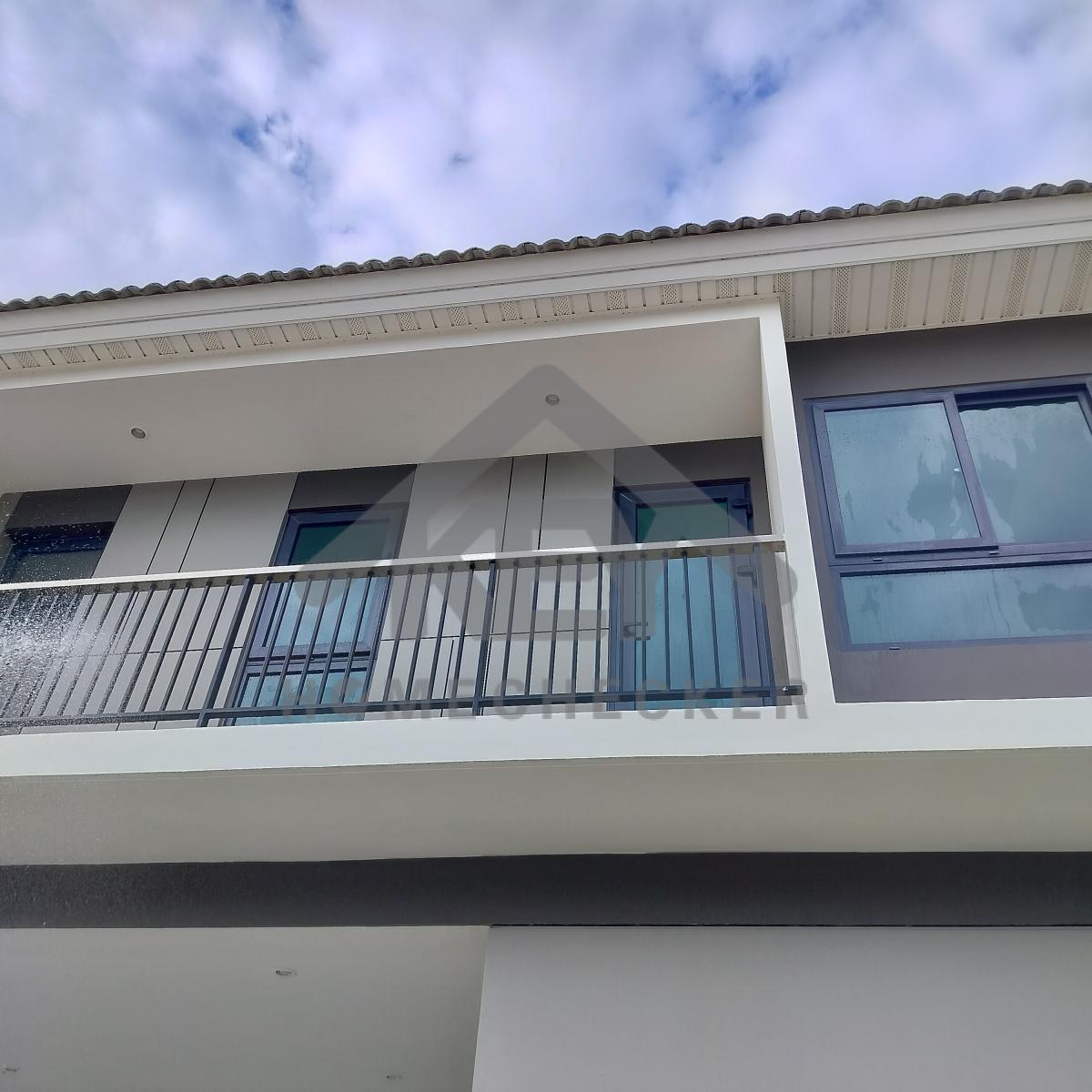

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน
แก้ไข เก็บรอยแตกร้าว เก็บสีกำแพงรั้ว
เก็บงานขอบช่องถังขยะ และกันสีแต่งขอบให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าว เก็บสีบนสันกำแพงรั้วทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีโคมไฟให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าว เก็บสีกำแพงรั้ว
เก็บงานขอบช่องถังขยะ และกันสีแต่งขอบให้เรียบร้อย
แก้ไข เก็บงานเก็บสีเหล็กประตูรั้วทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีรั้วทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีเหล็กประตูรั้วทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีเหล็กรั้วทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีรั้วทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานยาแนวพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบพื้นทั้งหมดให้เรียบร้อย
แก้ไข กระเบื้องแตกร้าว
แก้ไข กระเบื้องหรือปูนปรับพื้น ไม่แน่น/หลุดร่อน
แก้ไข น้ำรั่วซึมและเก็บงานเก็บสีฝ้าเพดานโรงจอดรถให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง และเก็บงานกันสีแต่งขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีเหล็กราวระเบียงให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง และเก็บงานกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง และเก็บงานกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าว เก็บงานเก็บสีกำแพงรั้วรอบบ้านทั้งหมดให้เรียบร้อย
แก้ไข เติมดินทรุด ปรับพื้นปลูกหญ้าซ่อมแซมหญ้ารอบบ้านทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานขอบปูนให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบท่อก๊อกน้ำให้เรียบร้อย
แก้ไข เก็บงานเก็บสีบนสันกำแพงรั้วทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง และเก็บงานกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง และเก็บงานกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง และเก็บงานกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

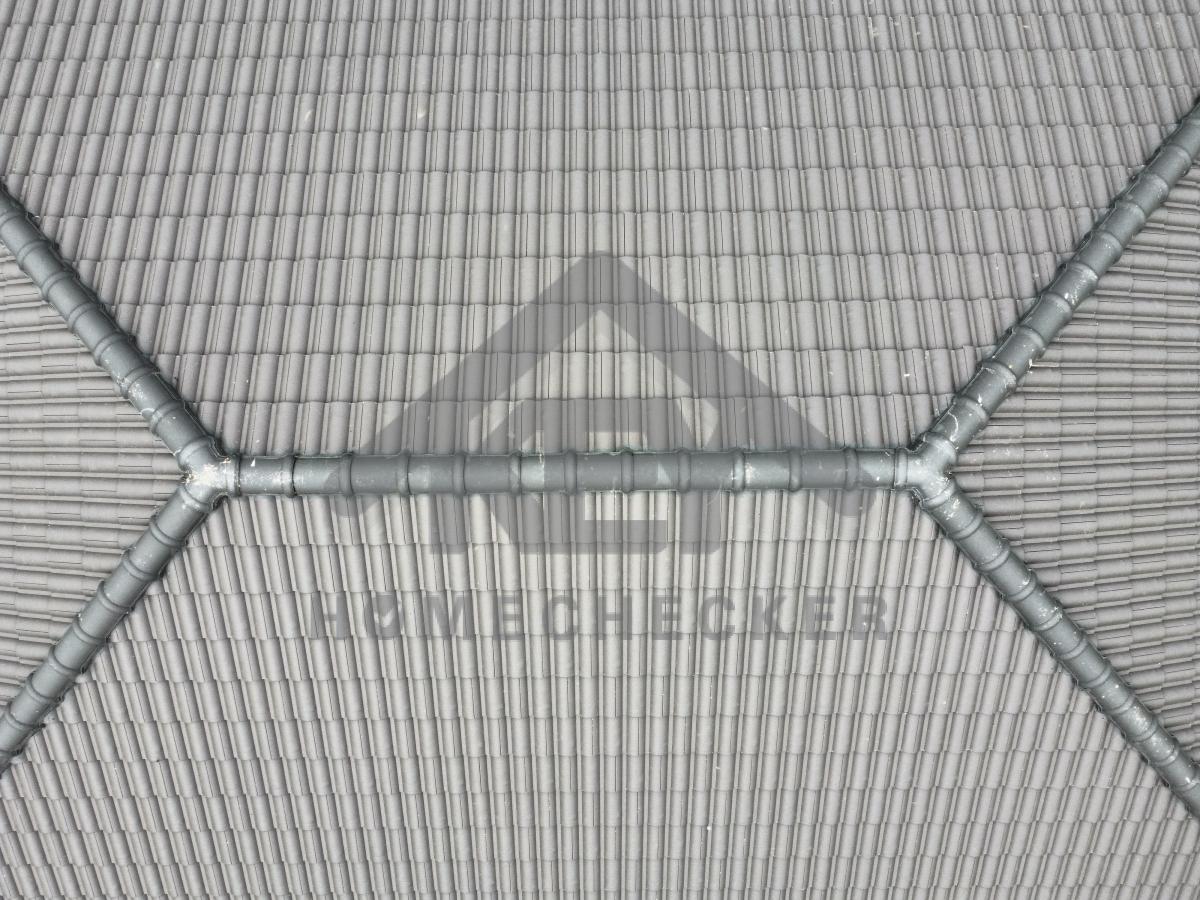

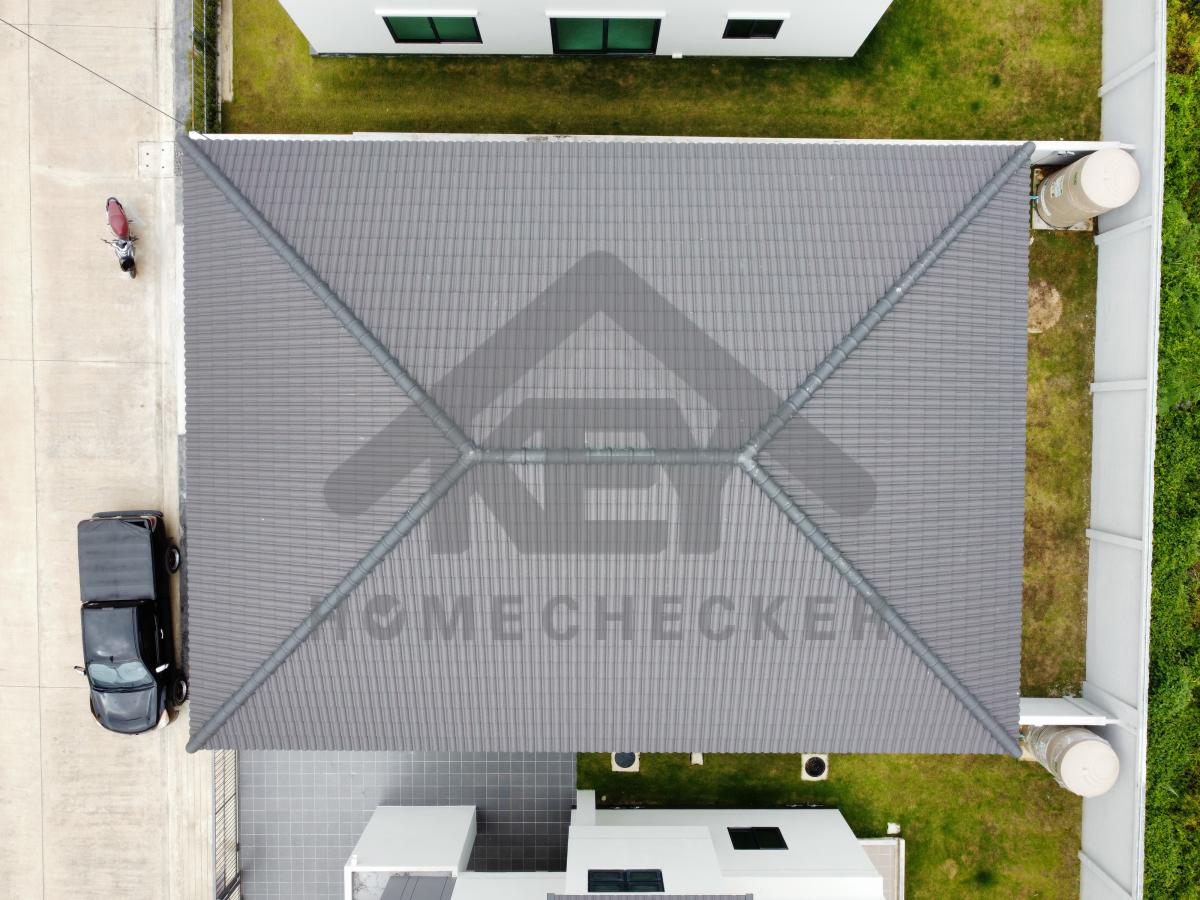

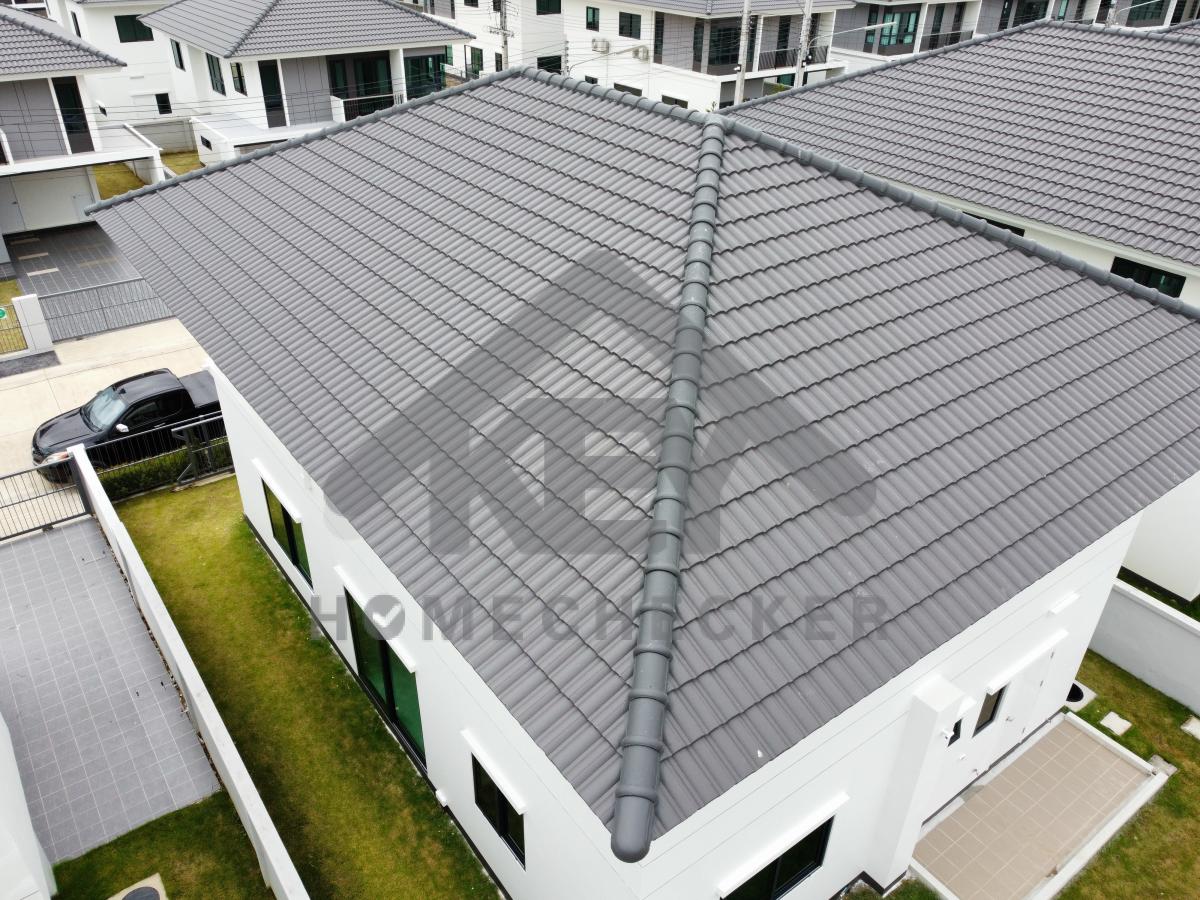

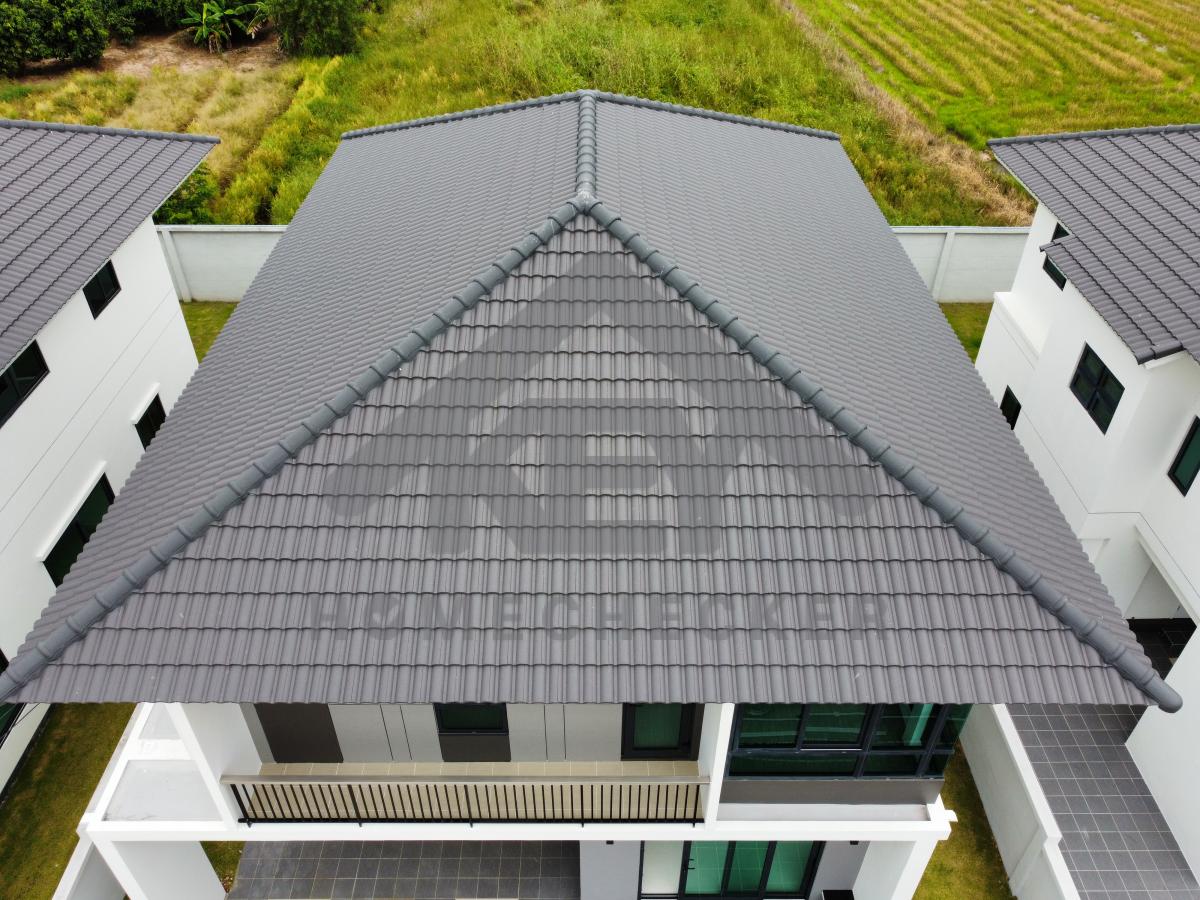

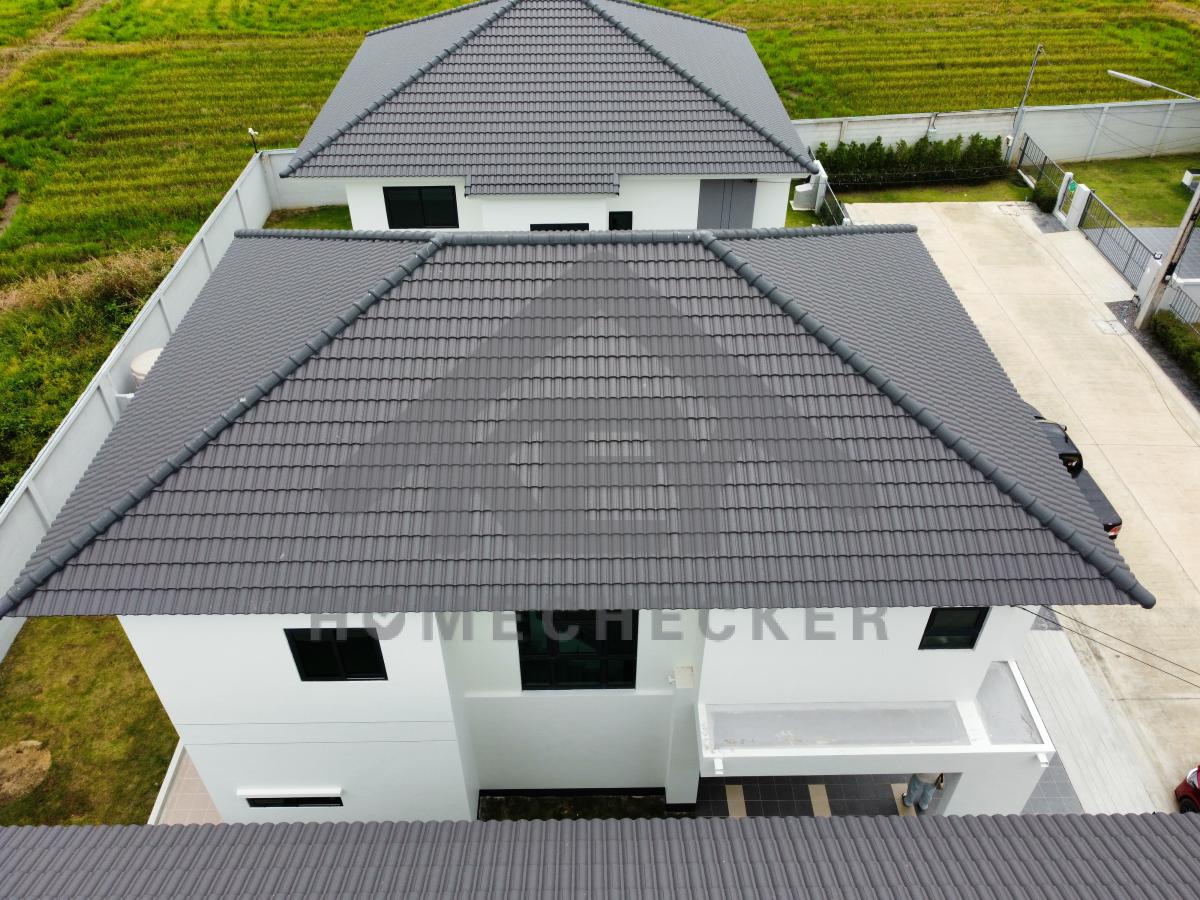

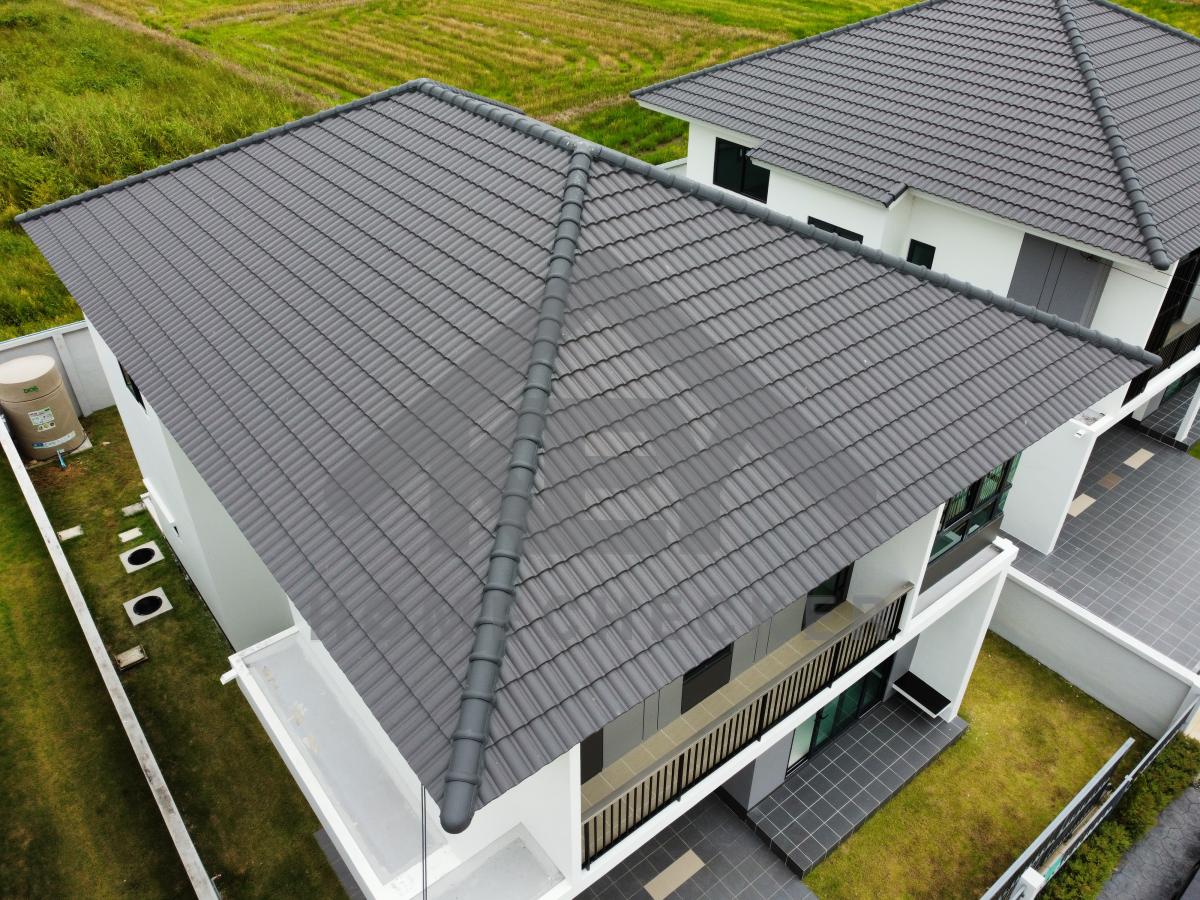

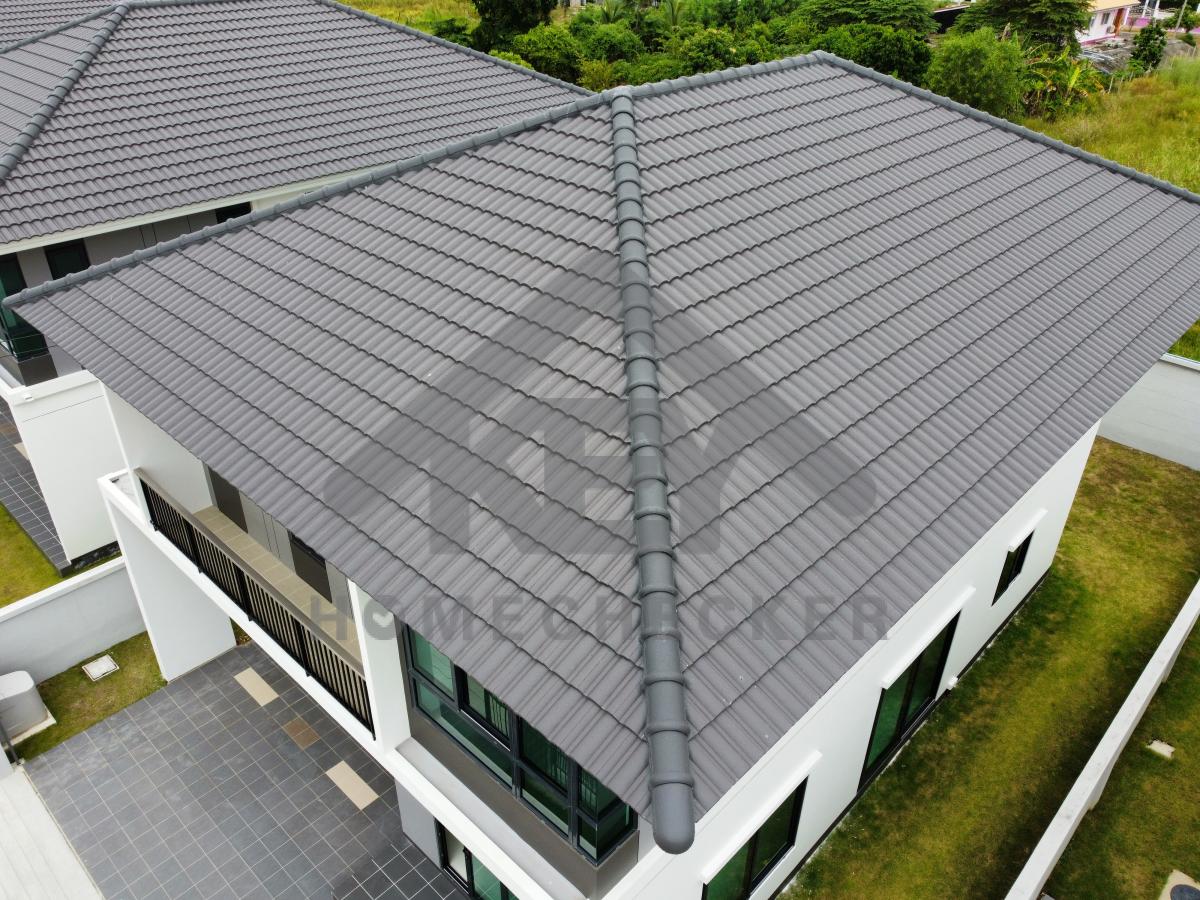

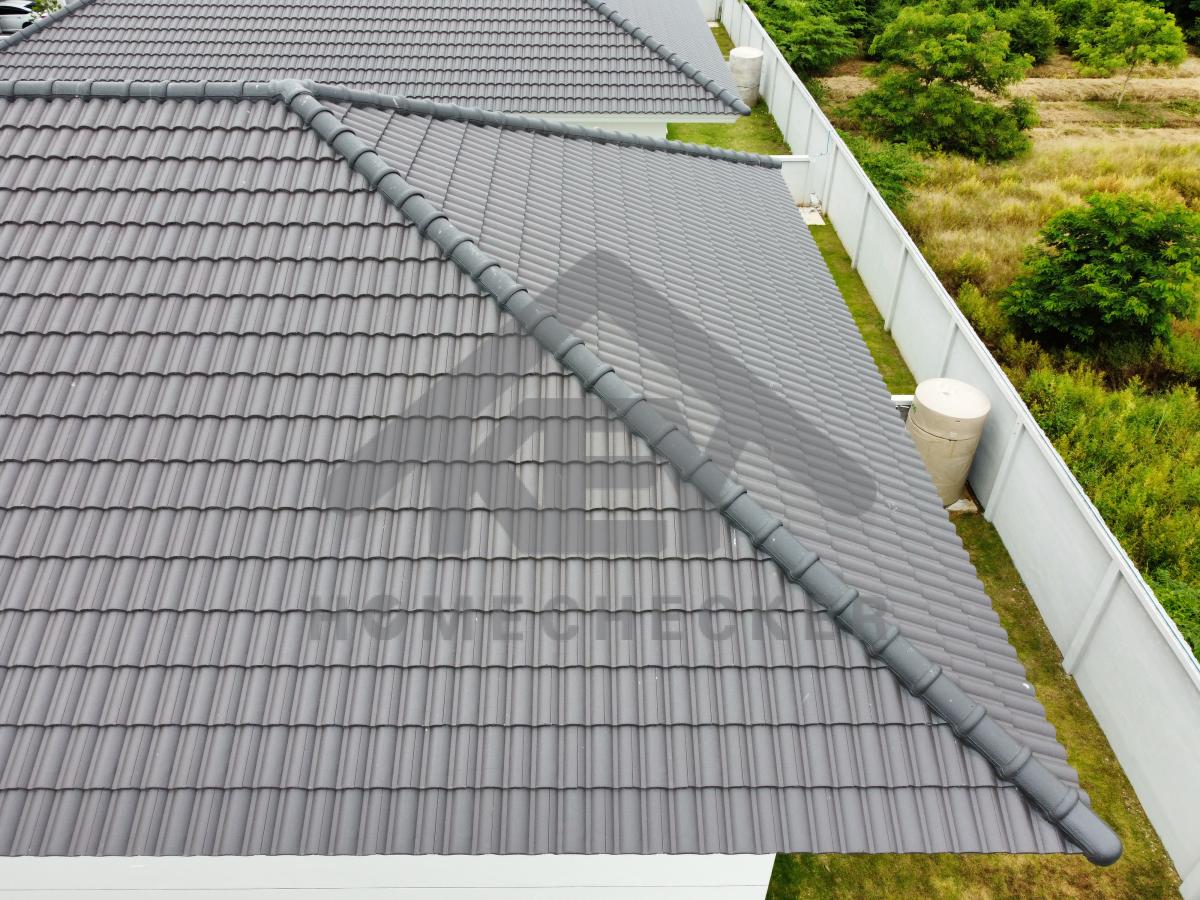

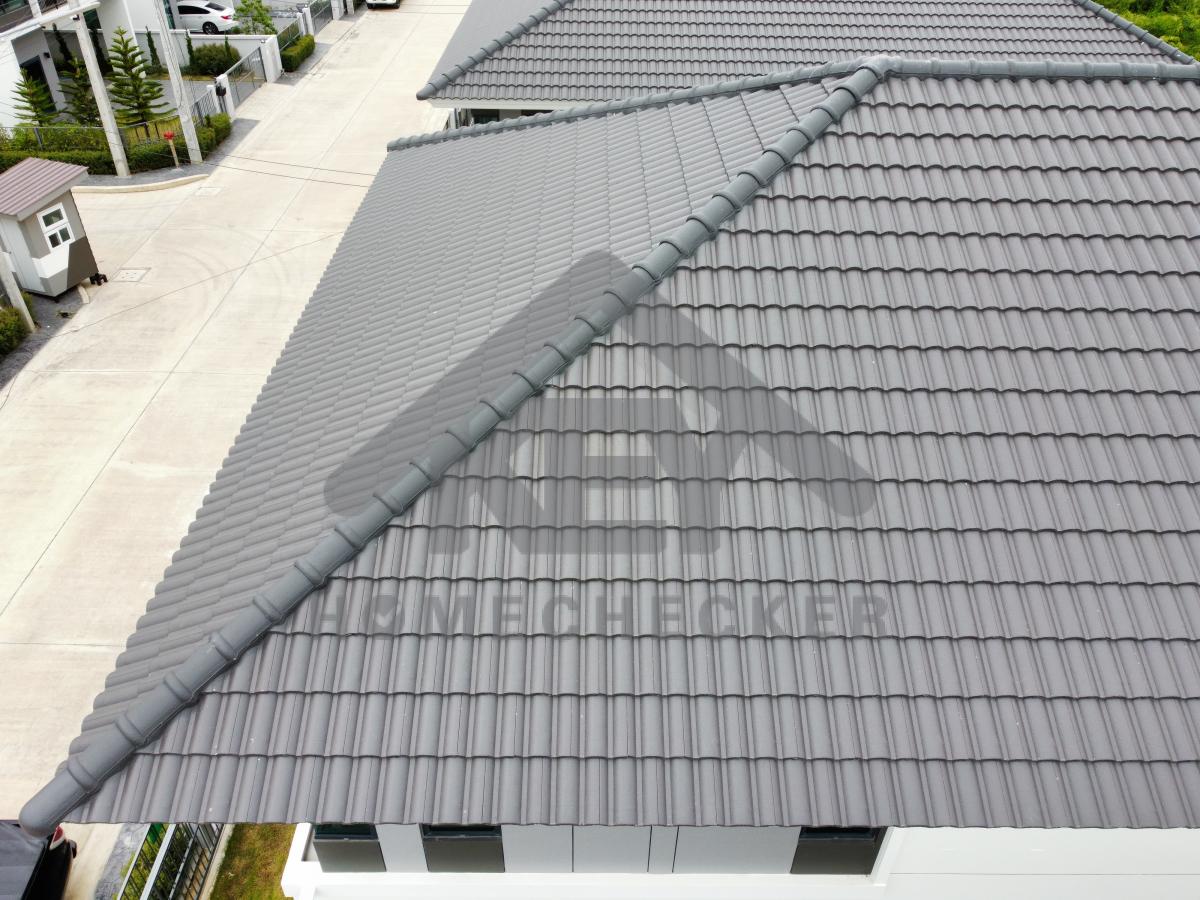

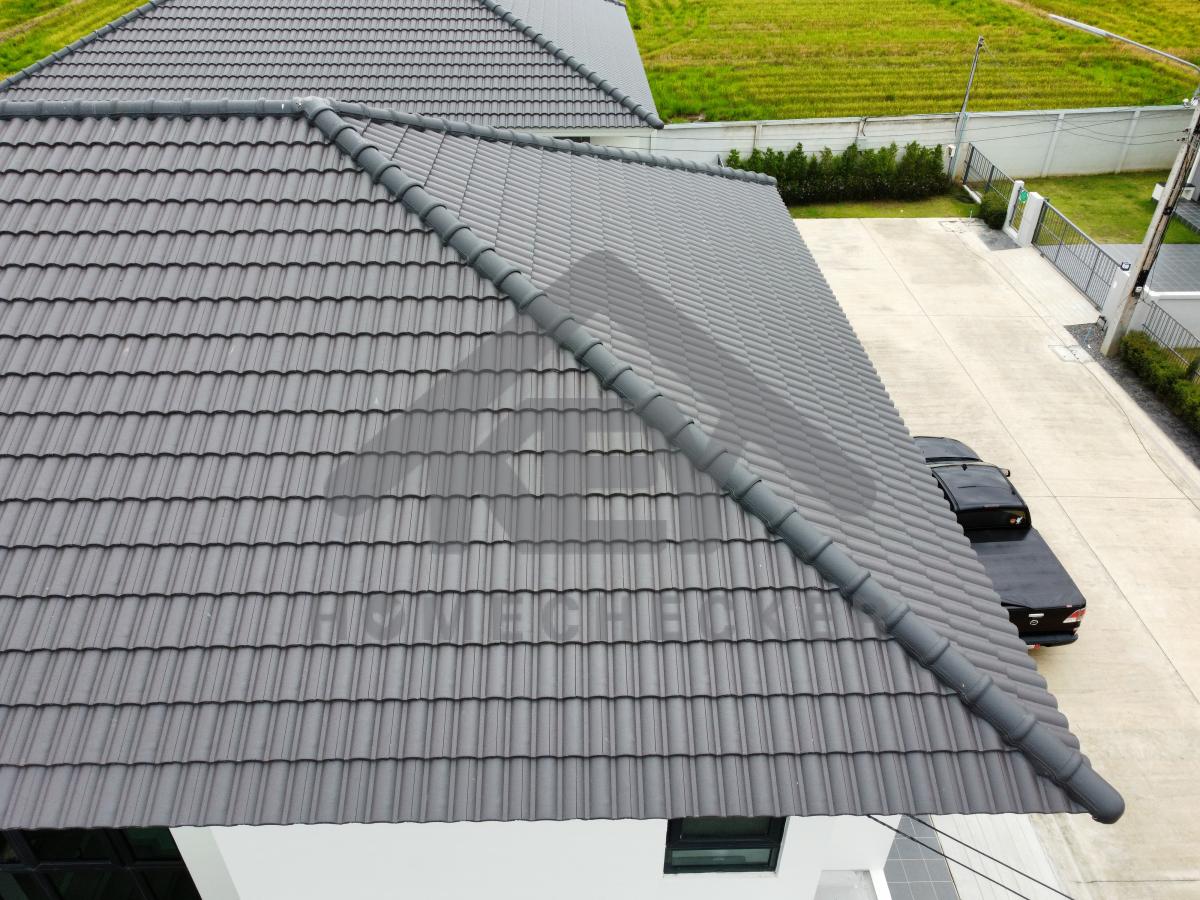

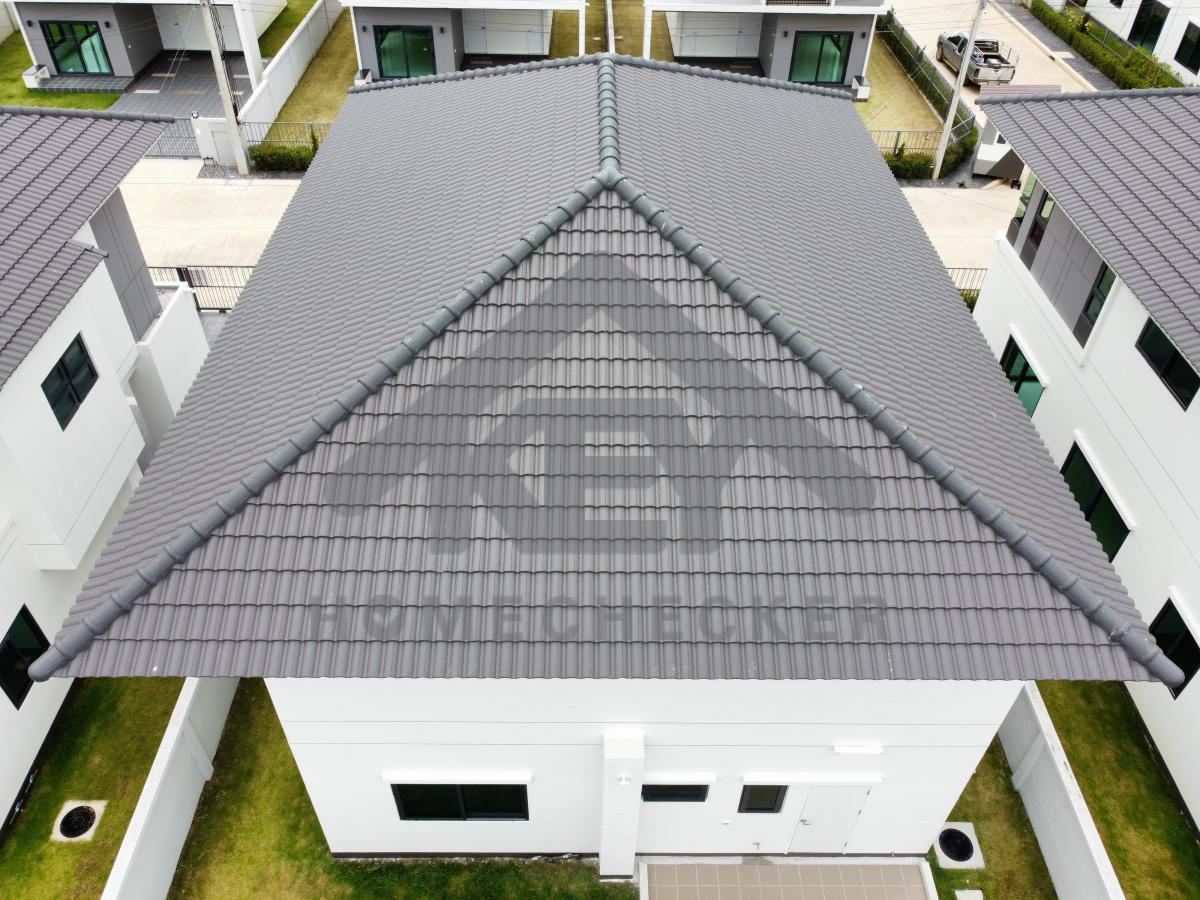

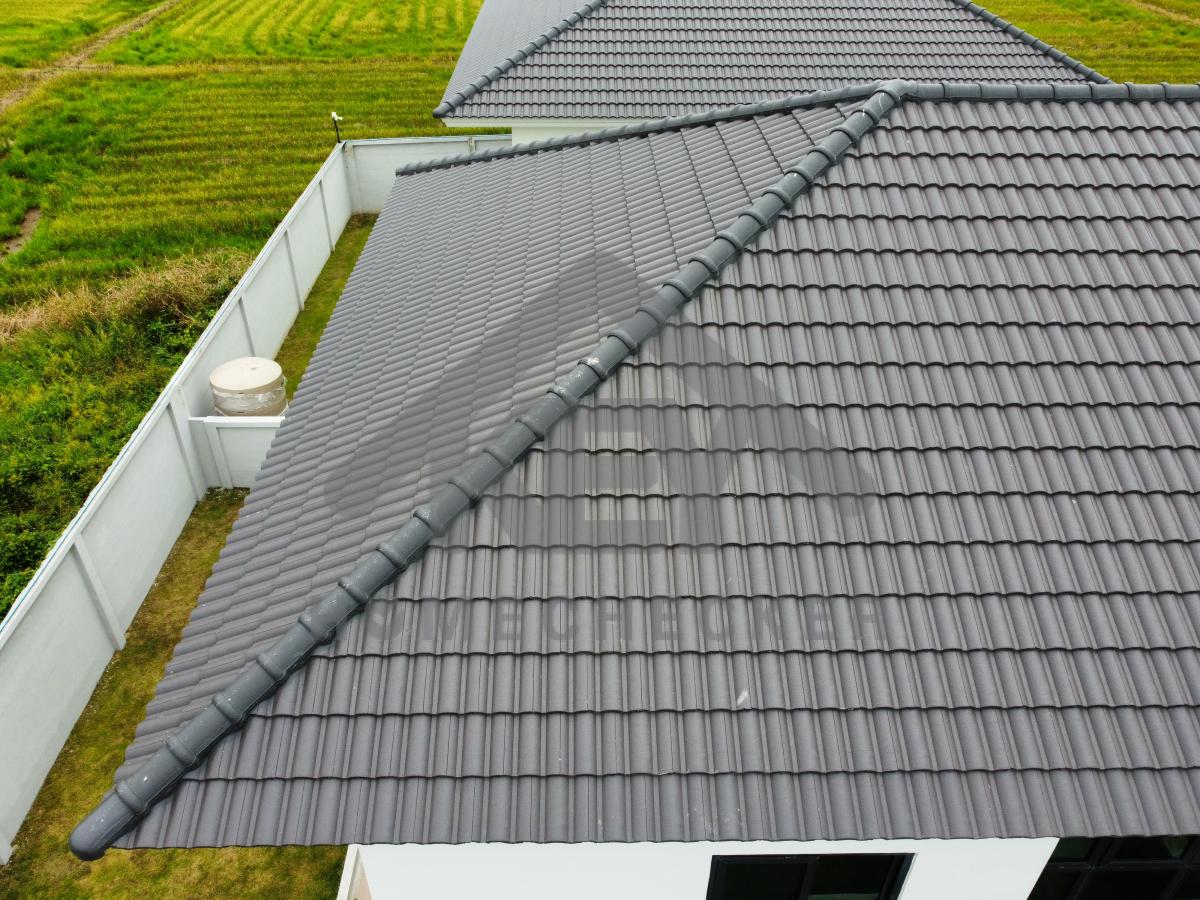

3. งานตรวจสอบหลังคา
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี

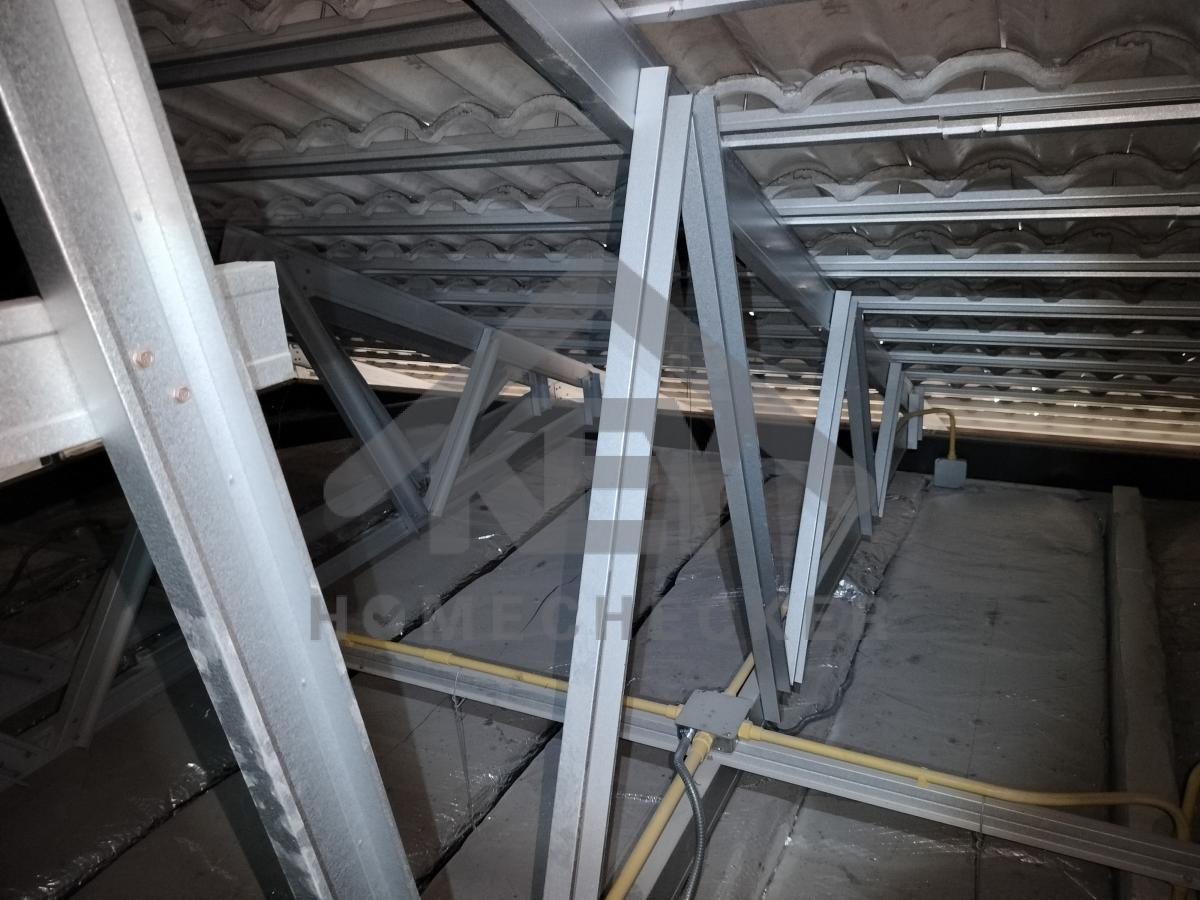

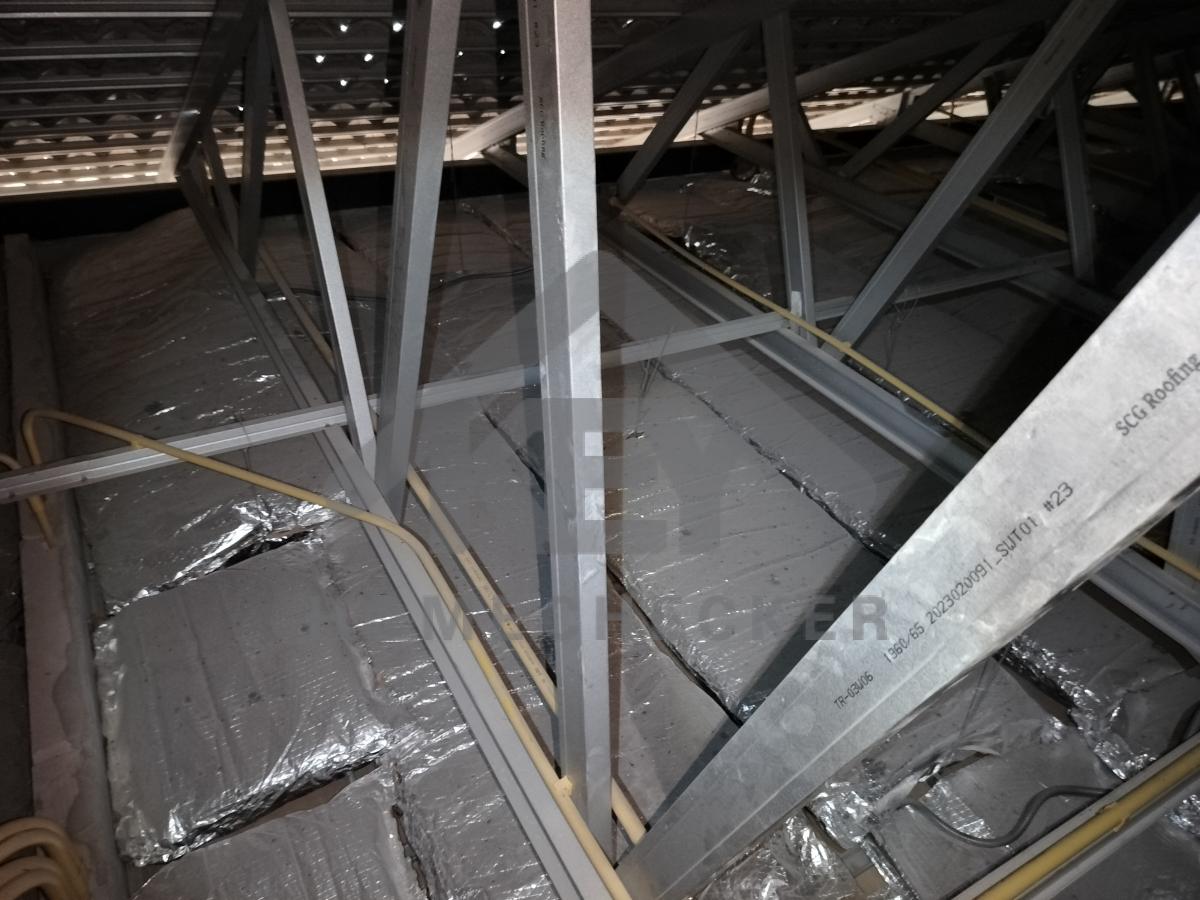

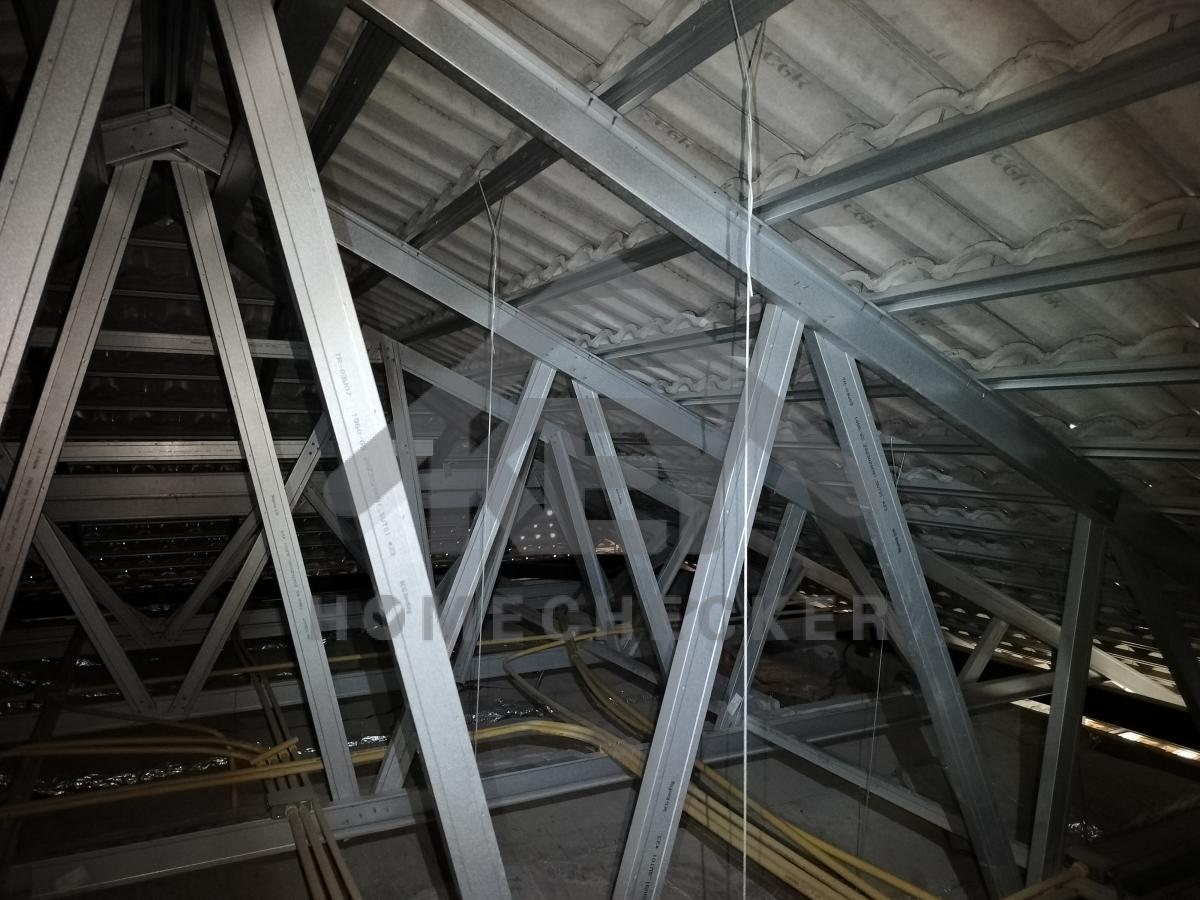

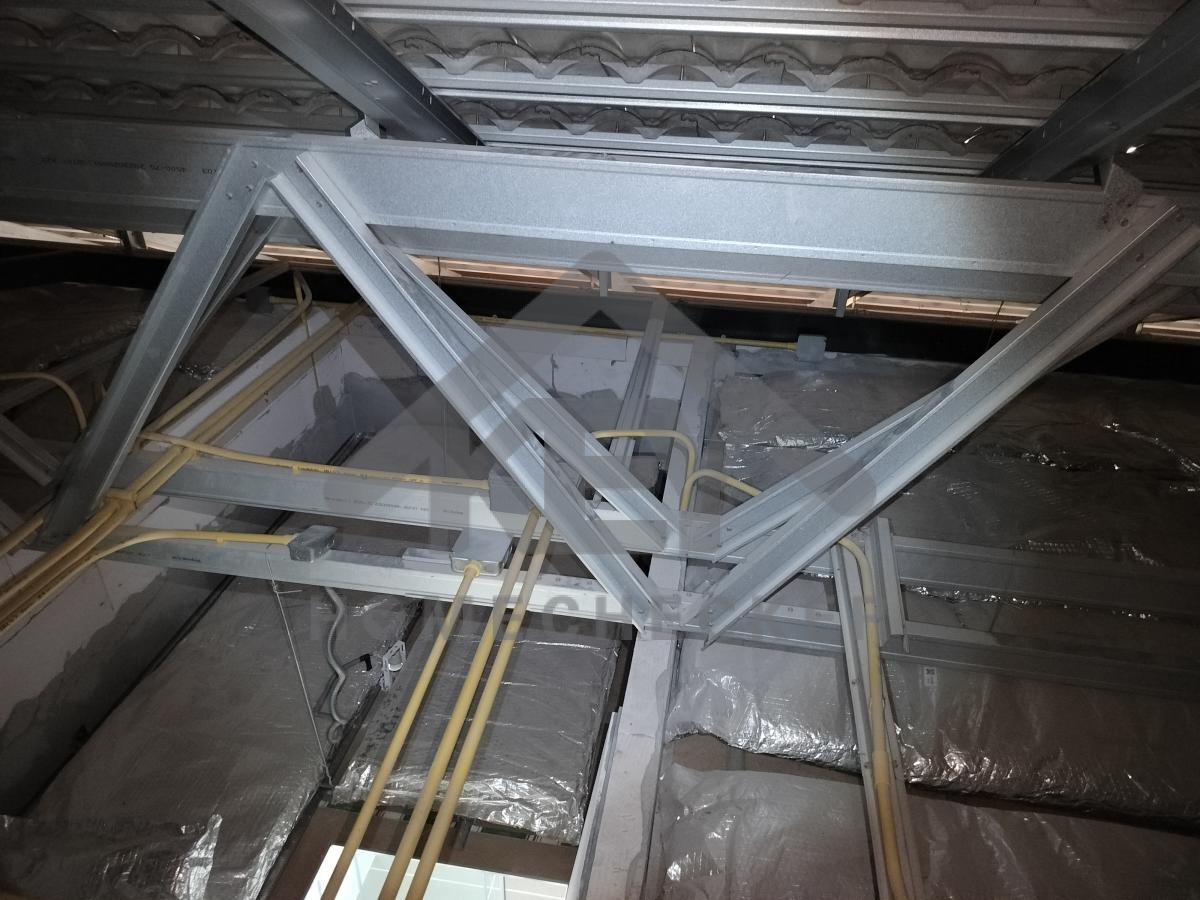

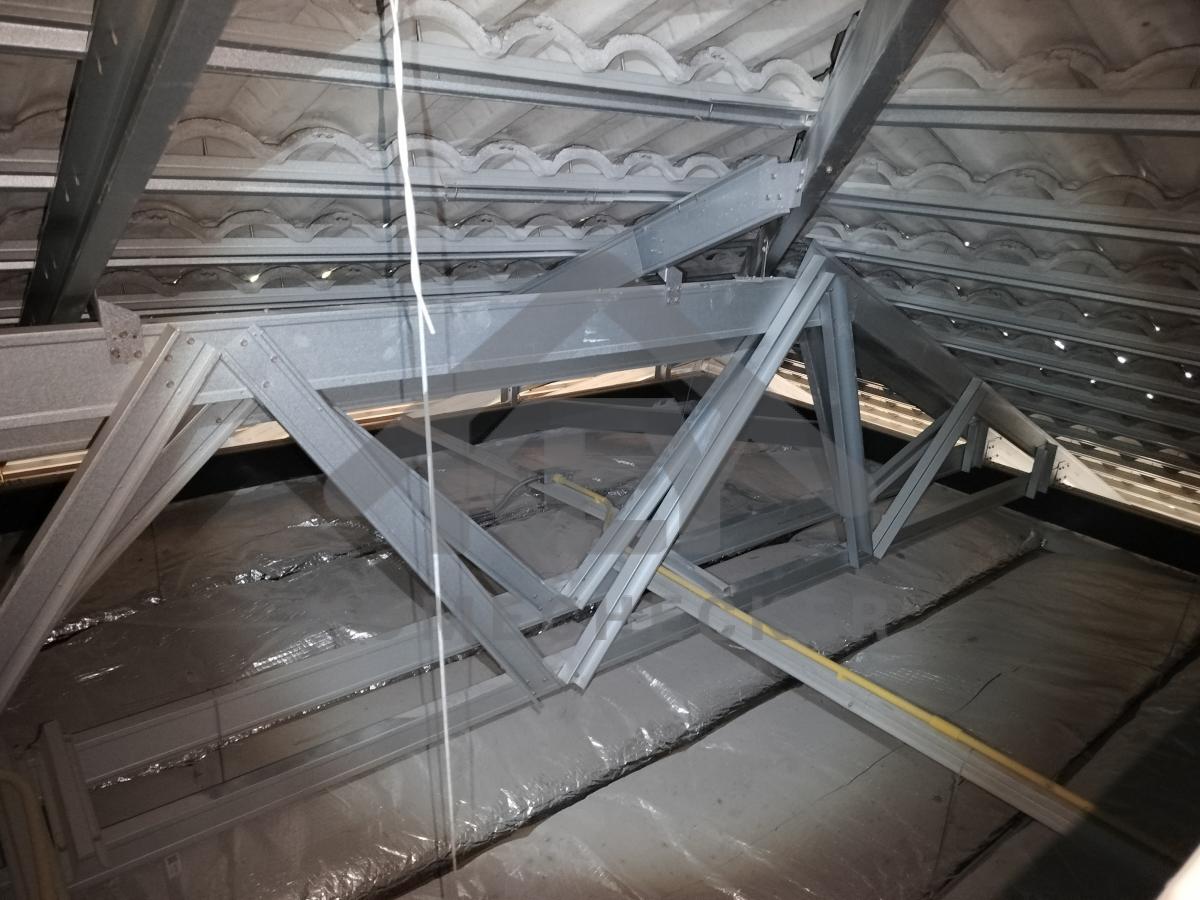

4. งานฝ้าชายคาและโครงฝ้า
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี

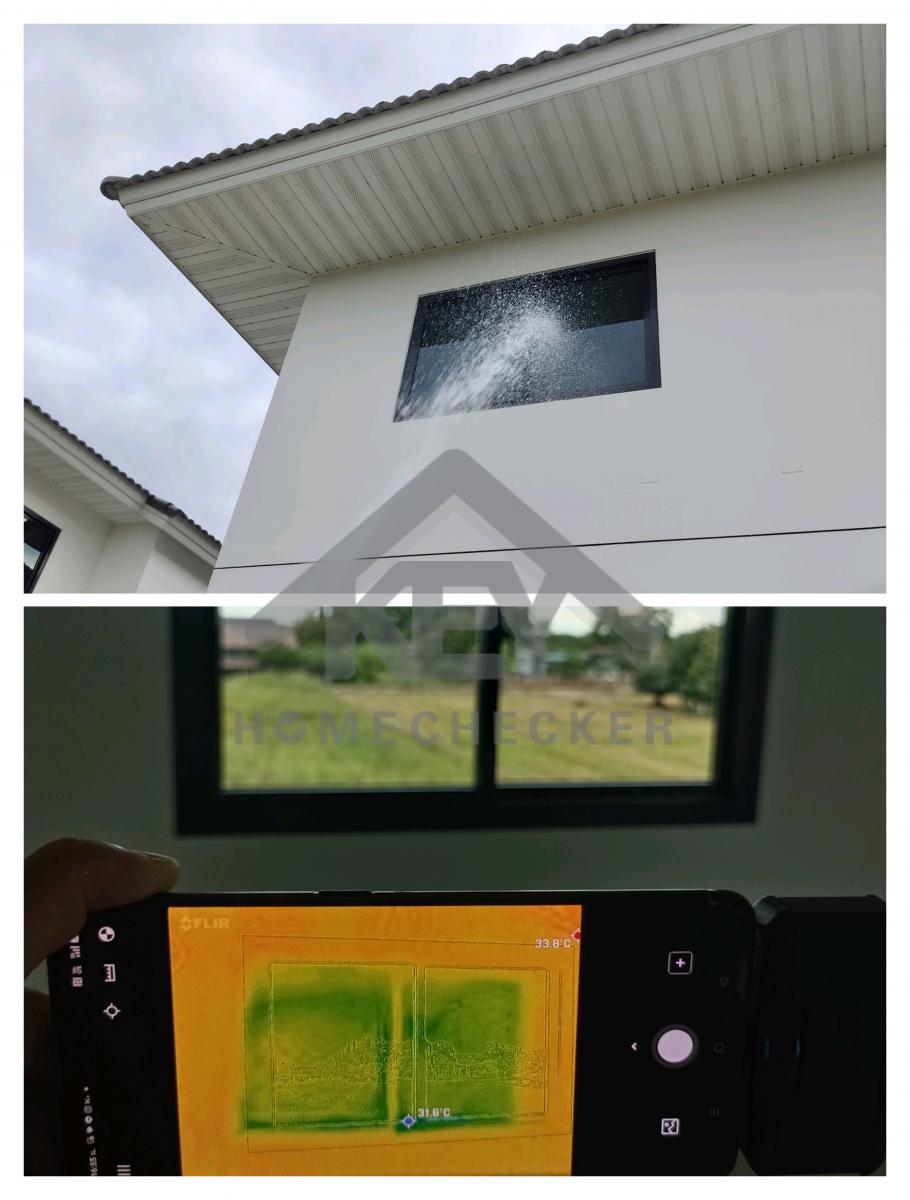

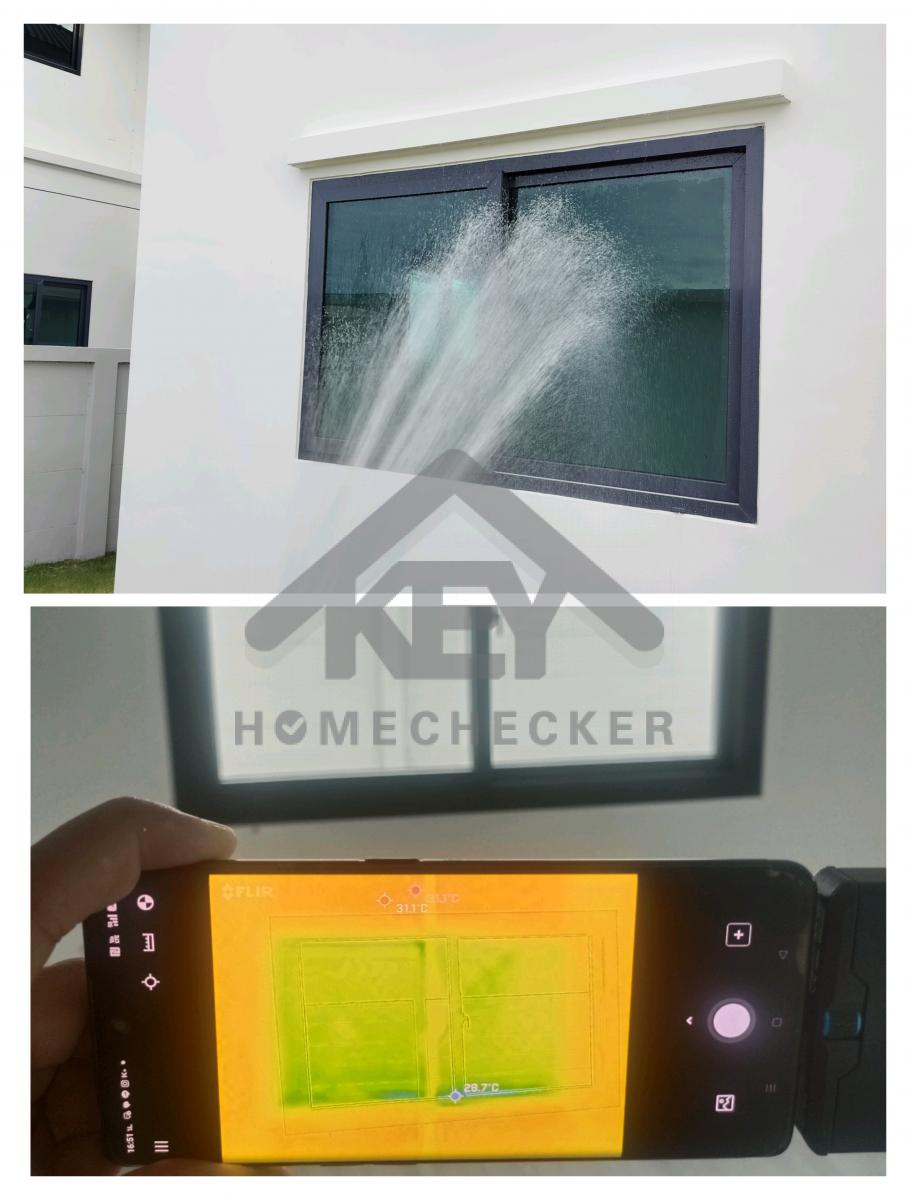

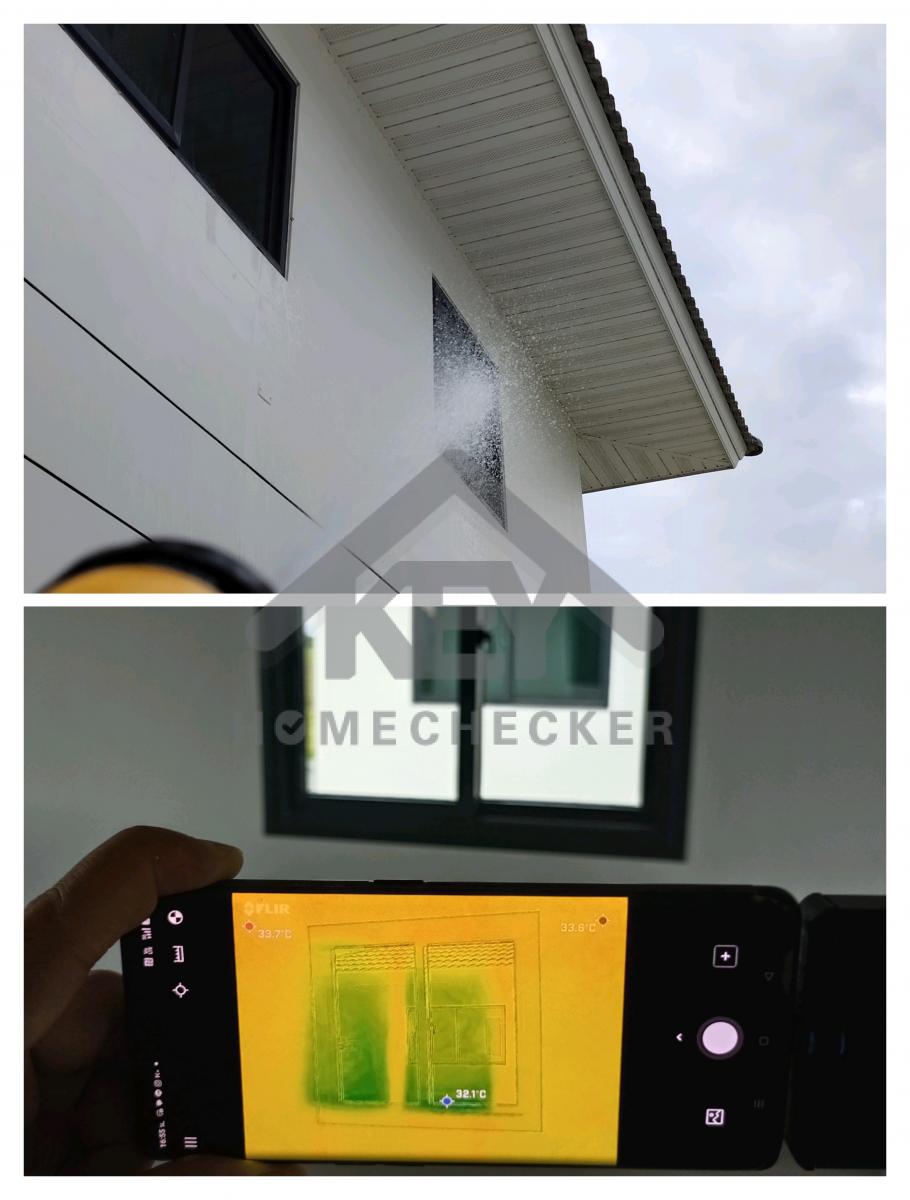

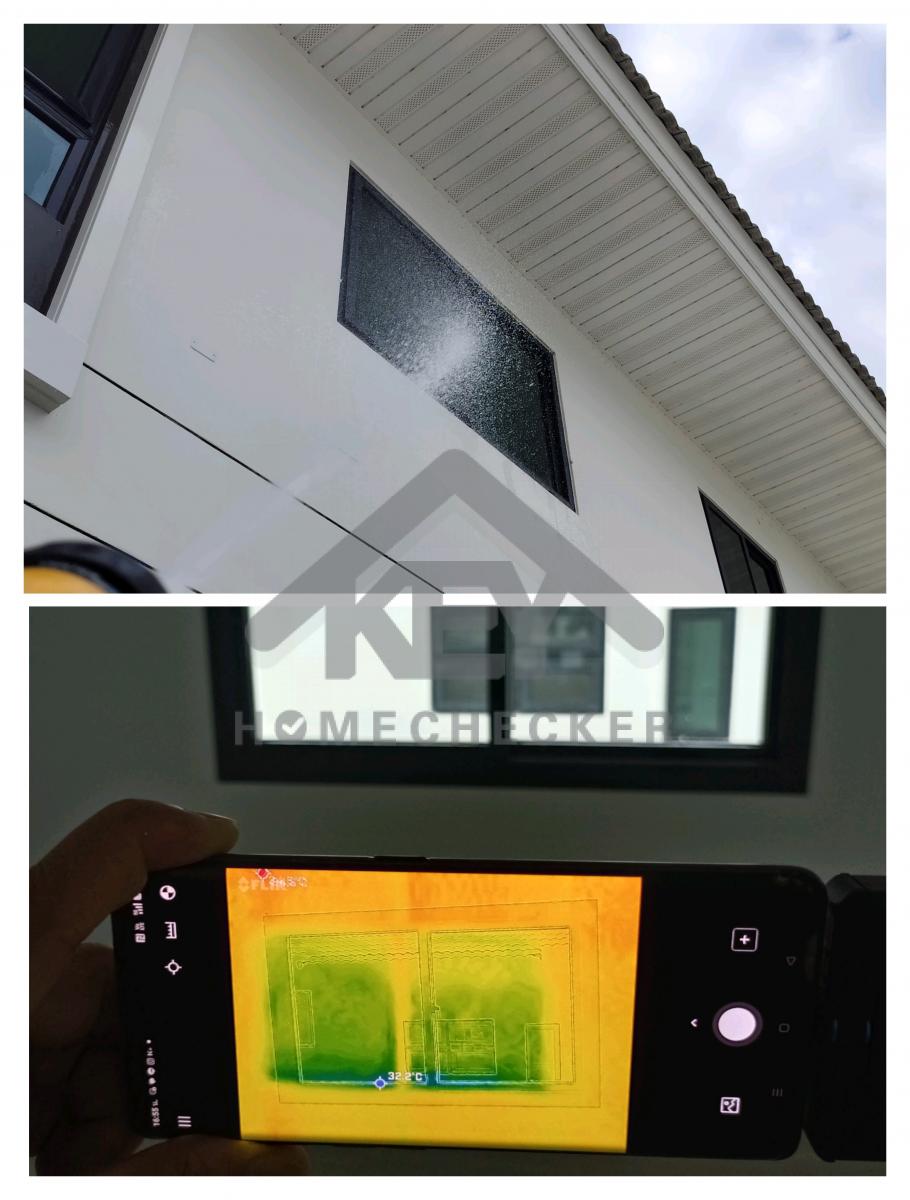

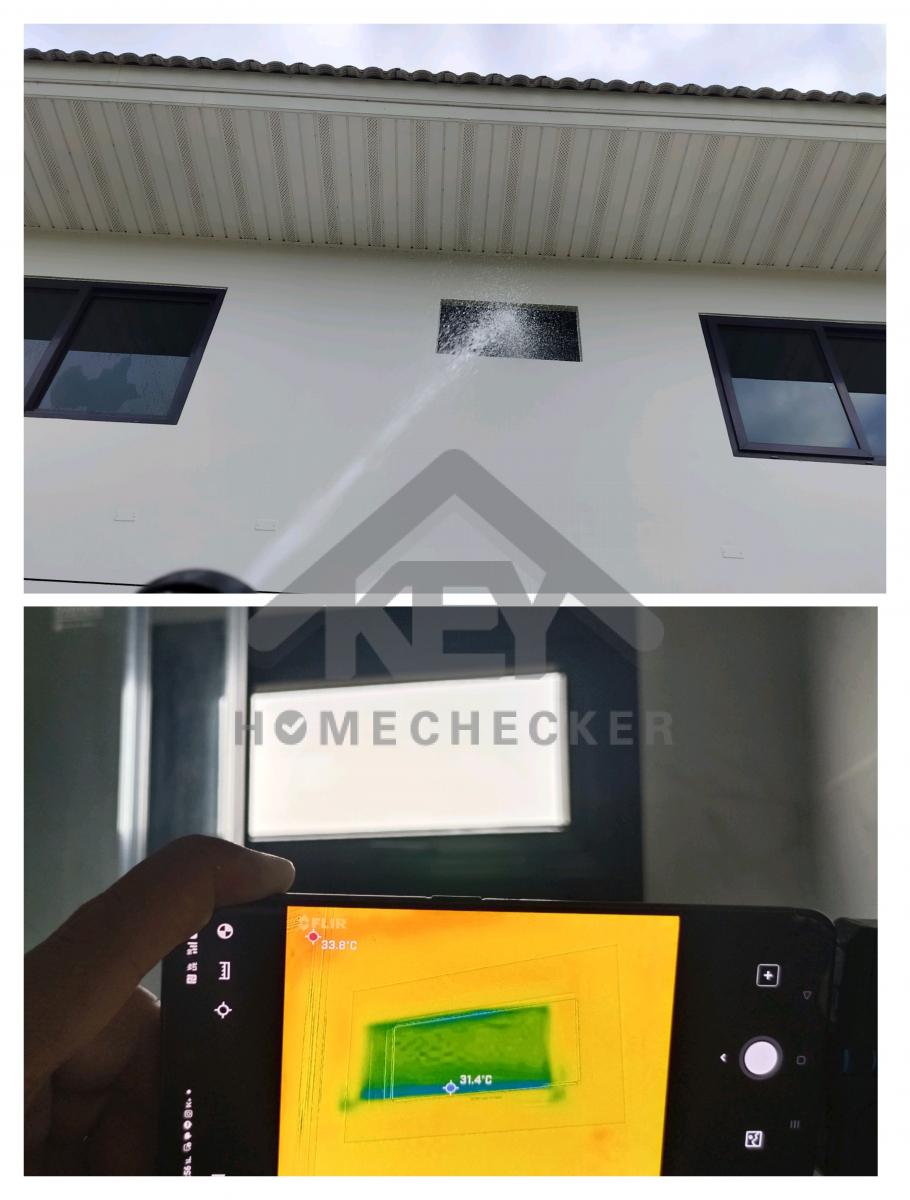

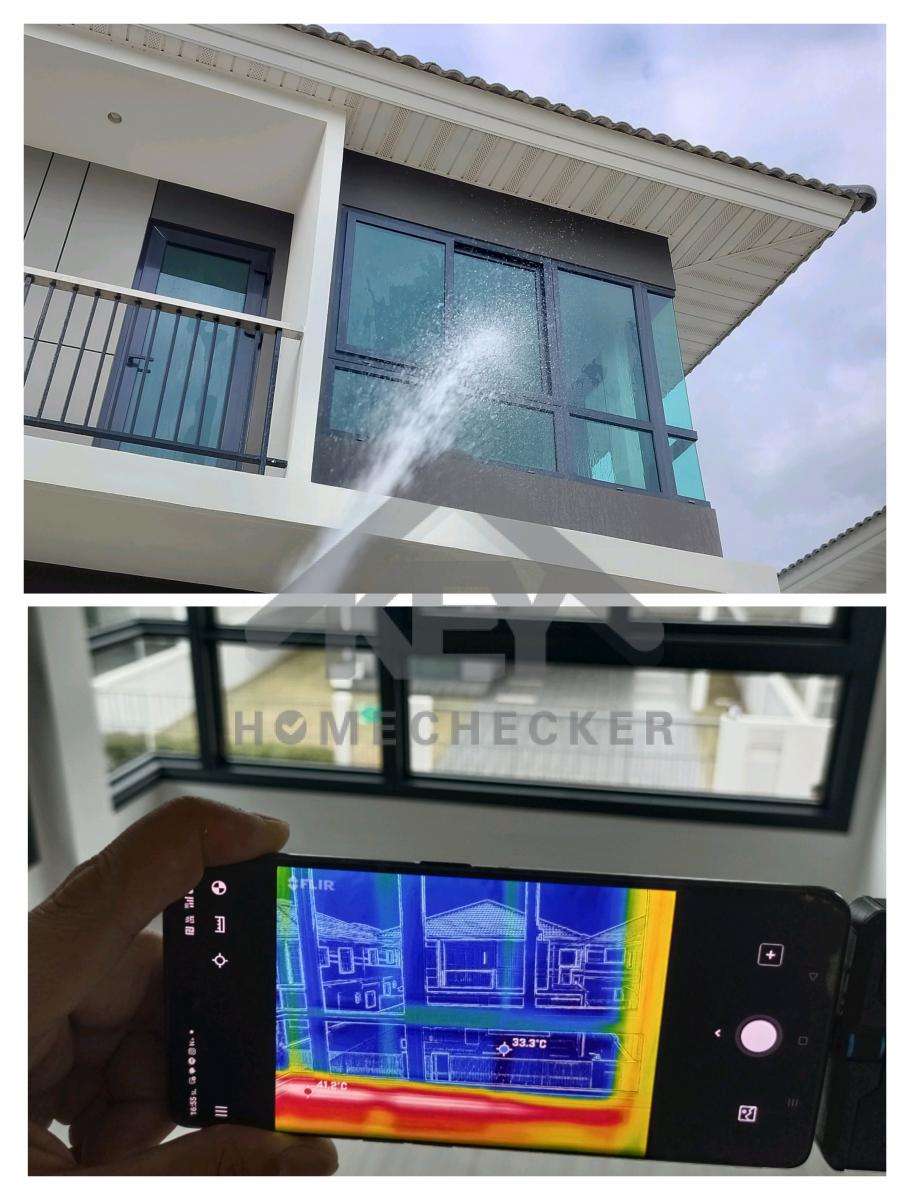

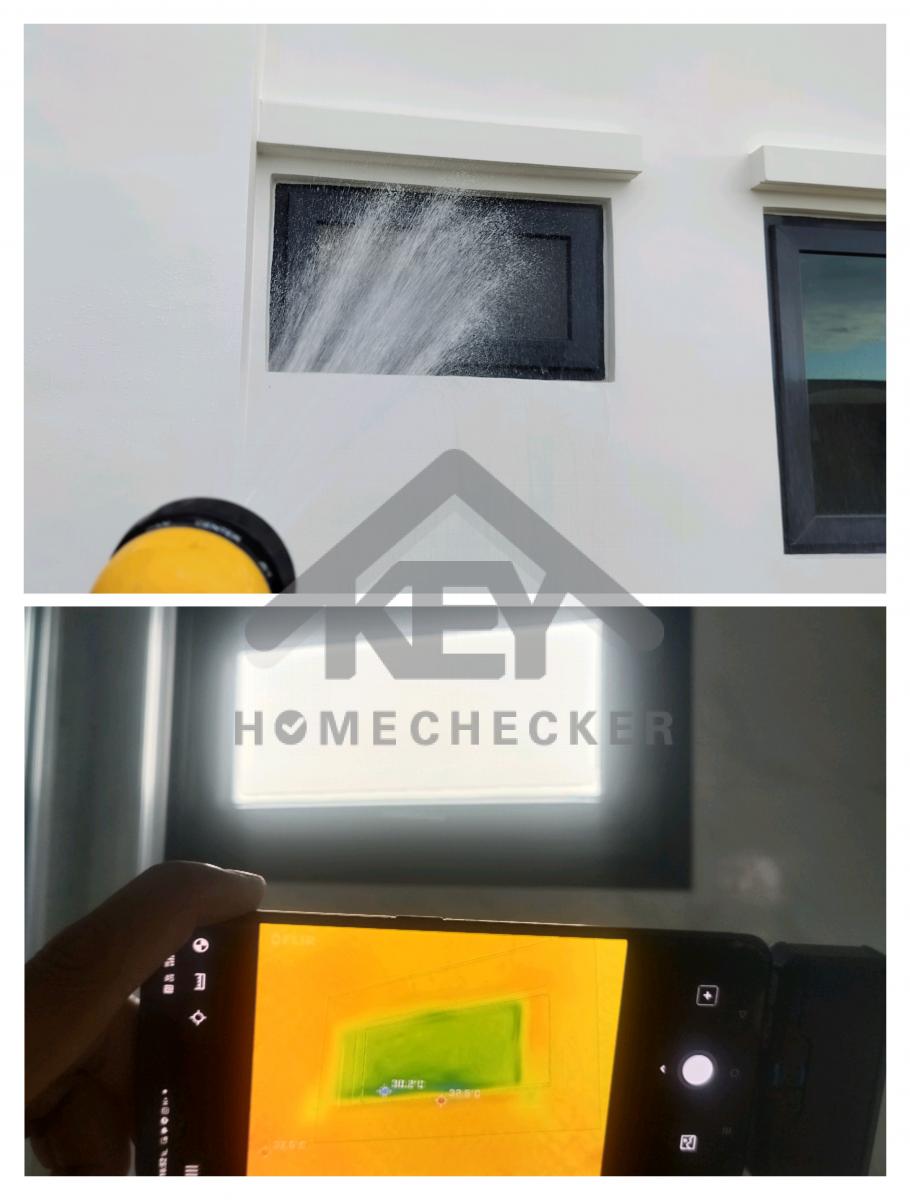

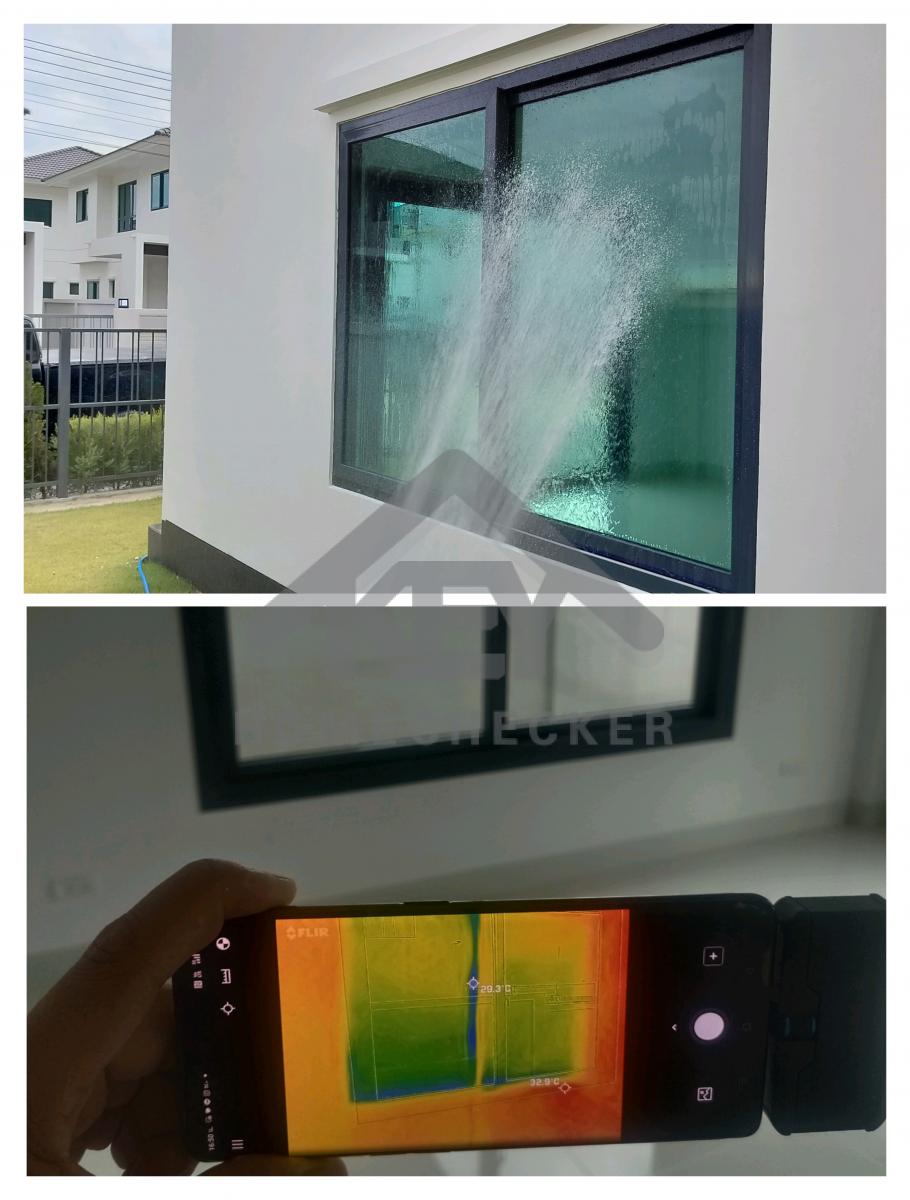

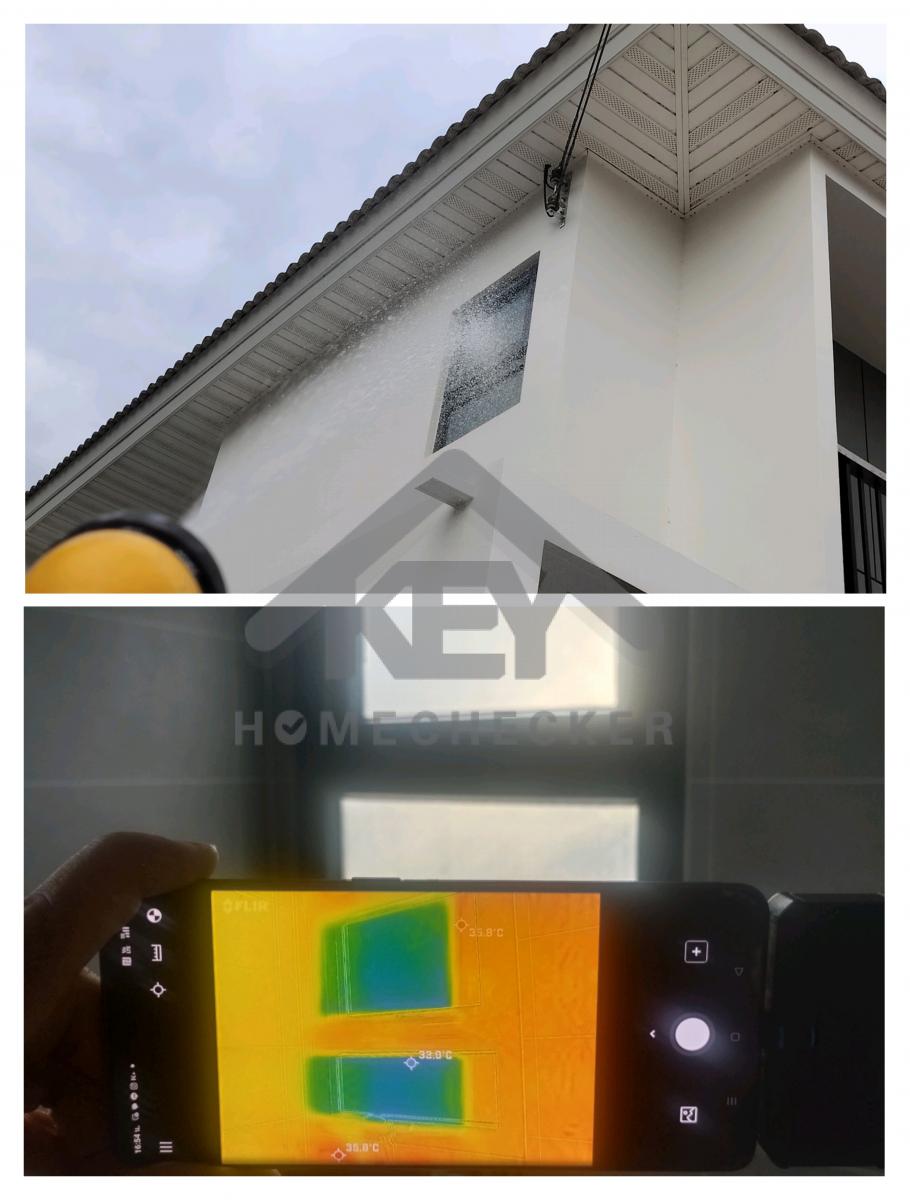

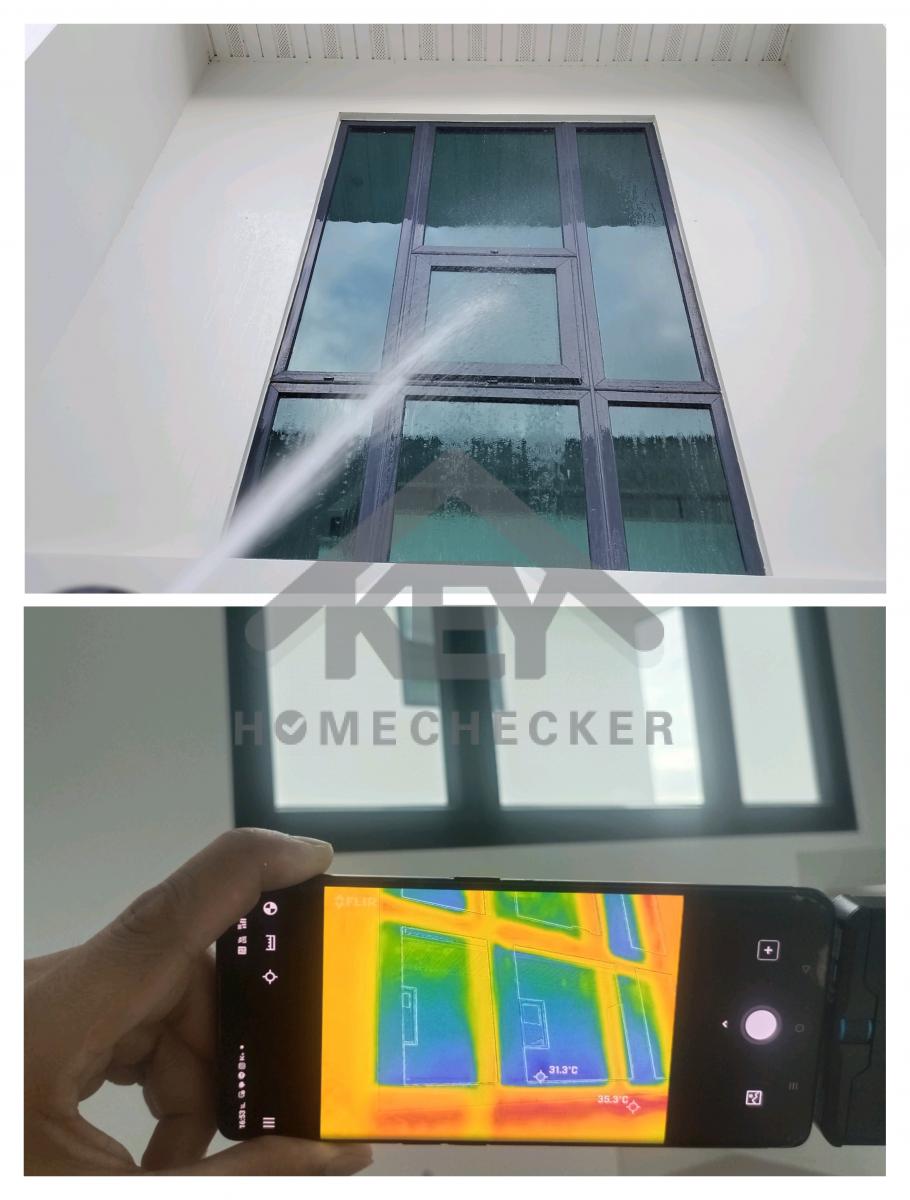

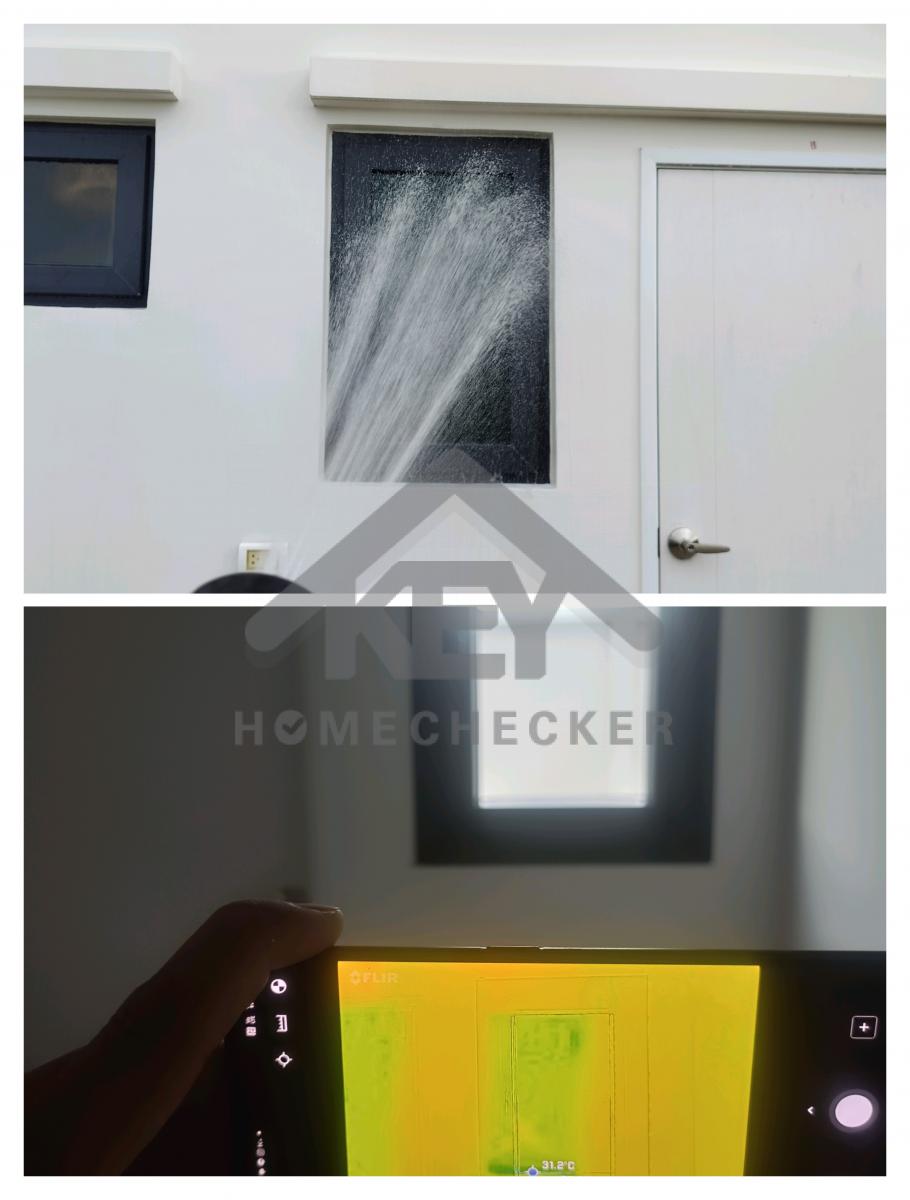

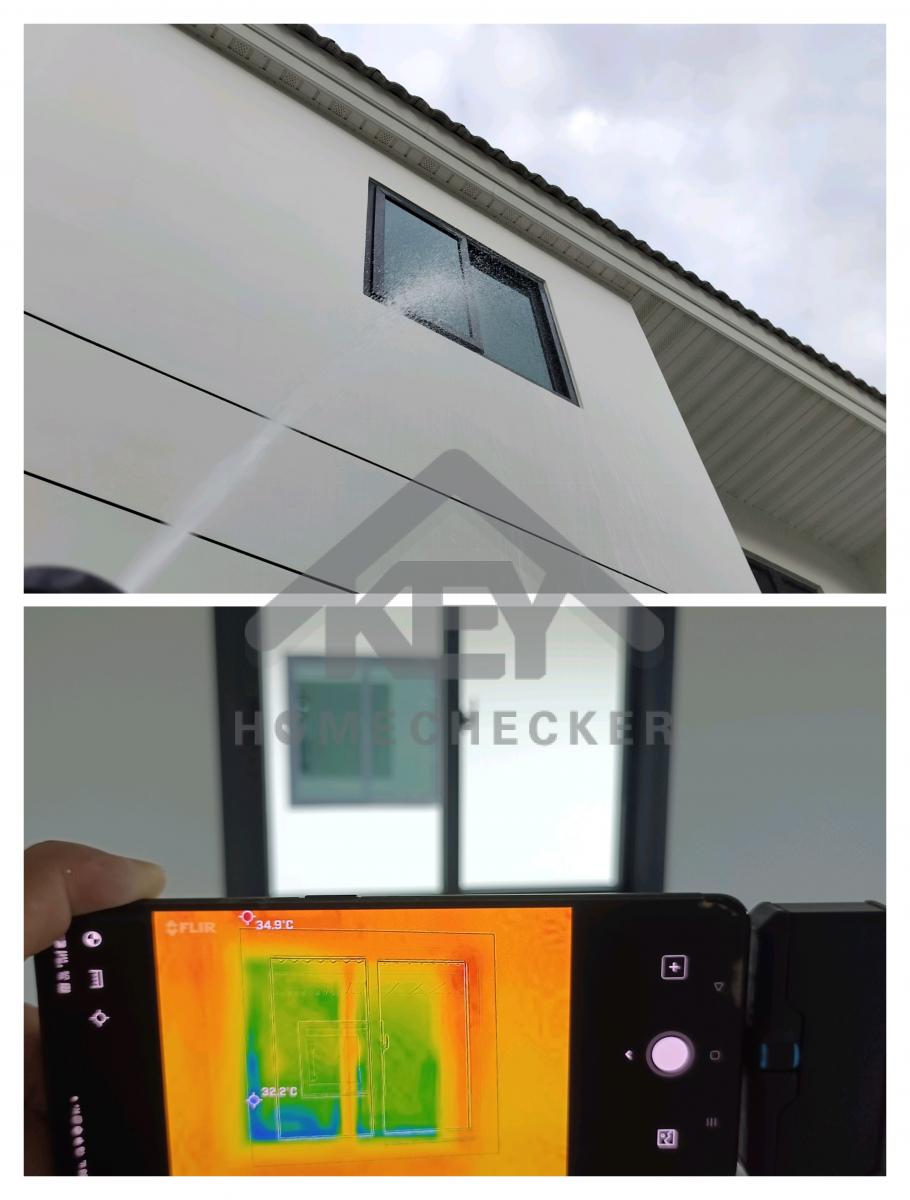

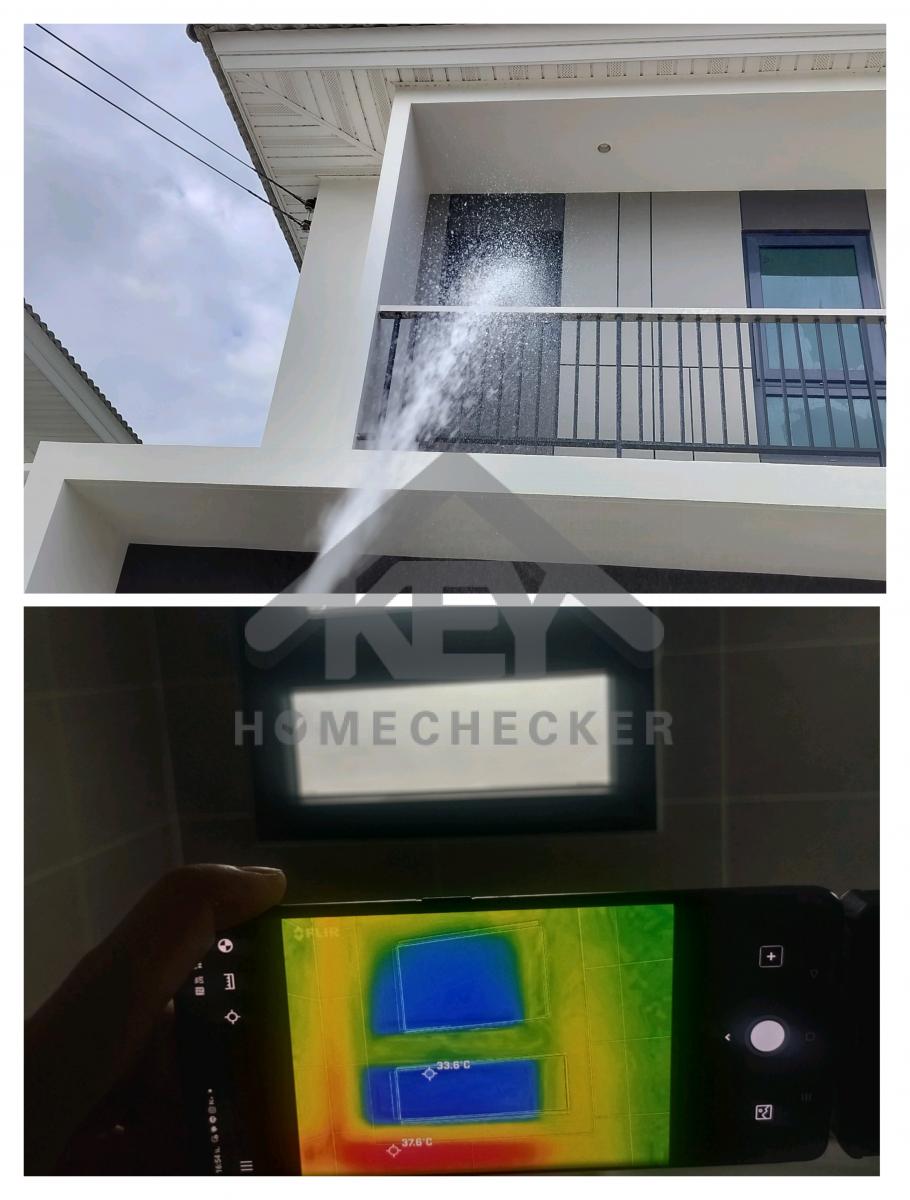

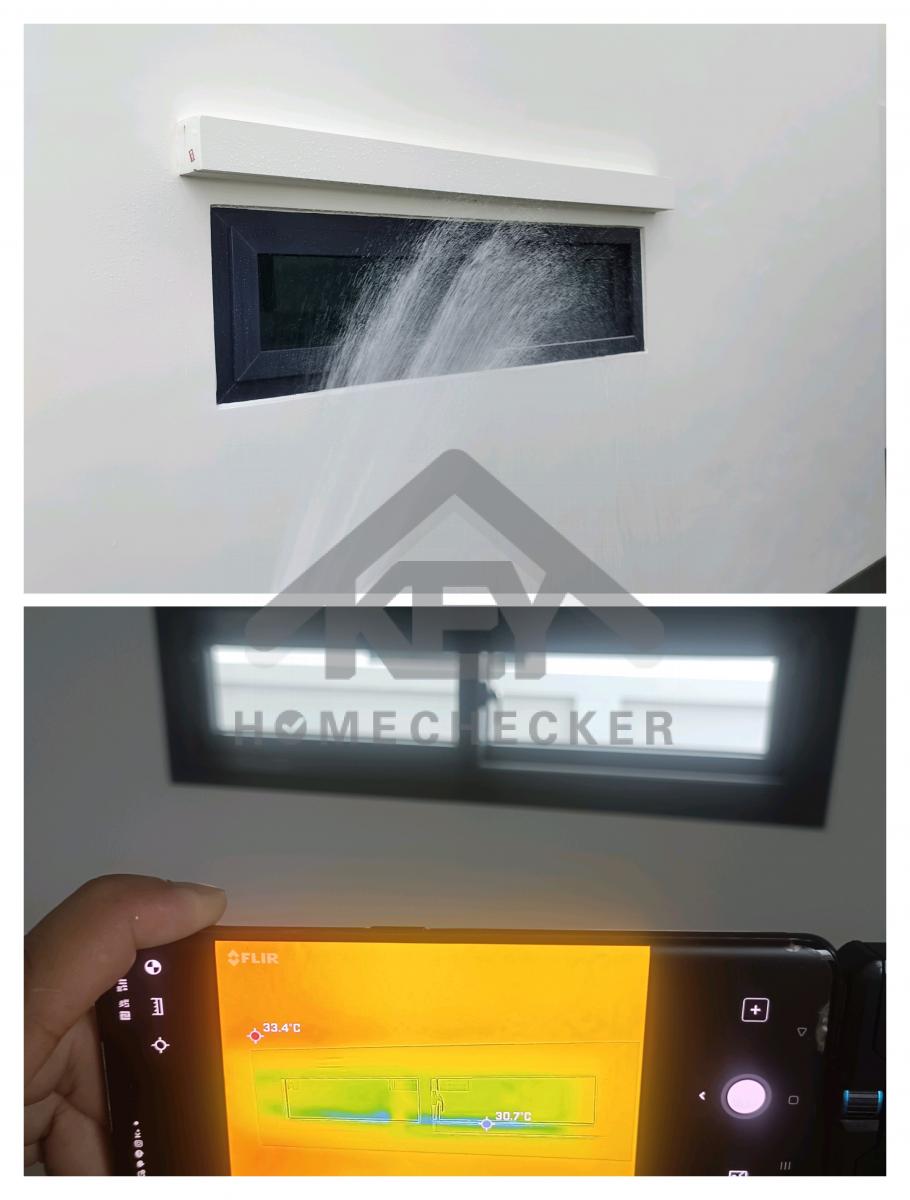

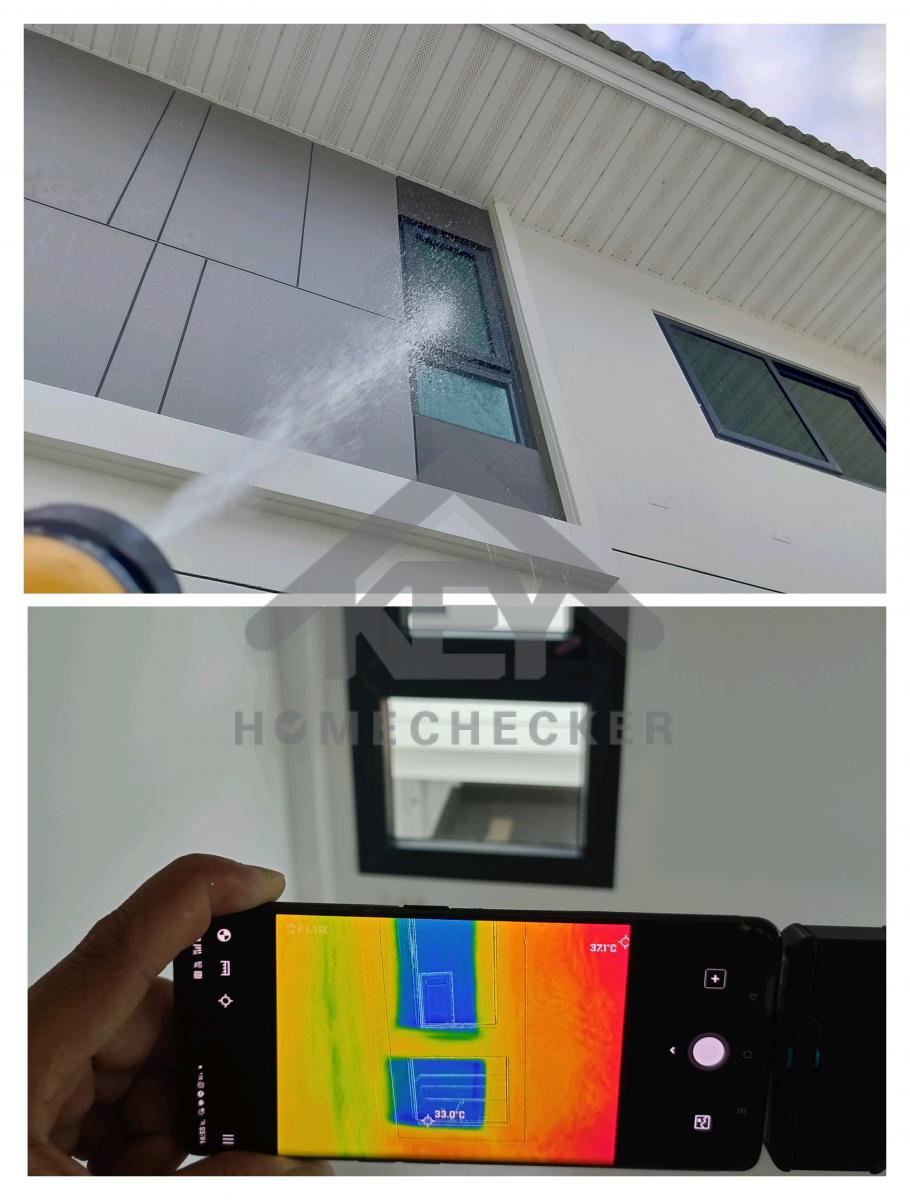

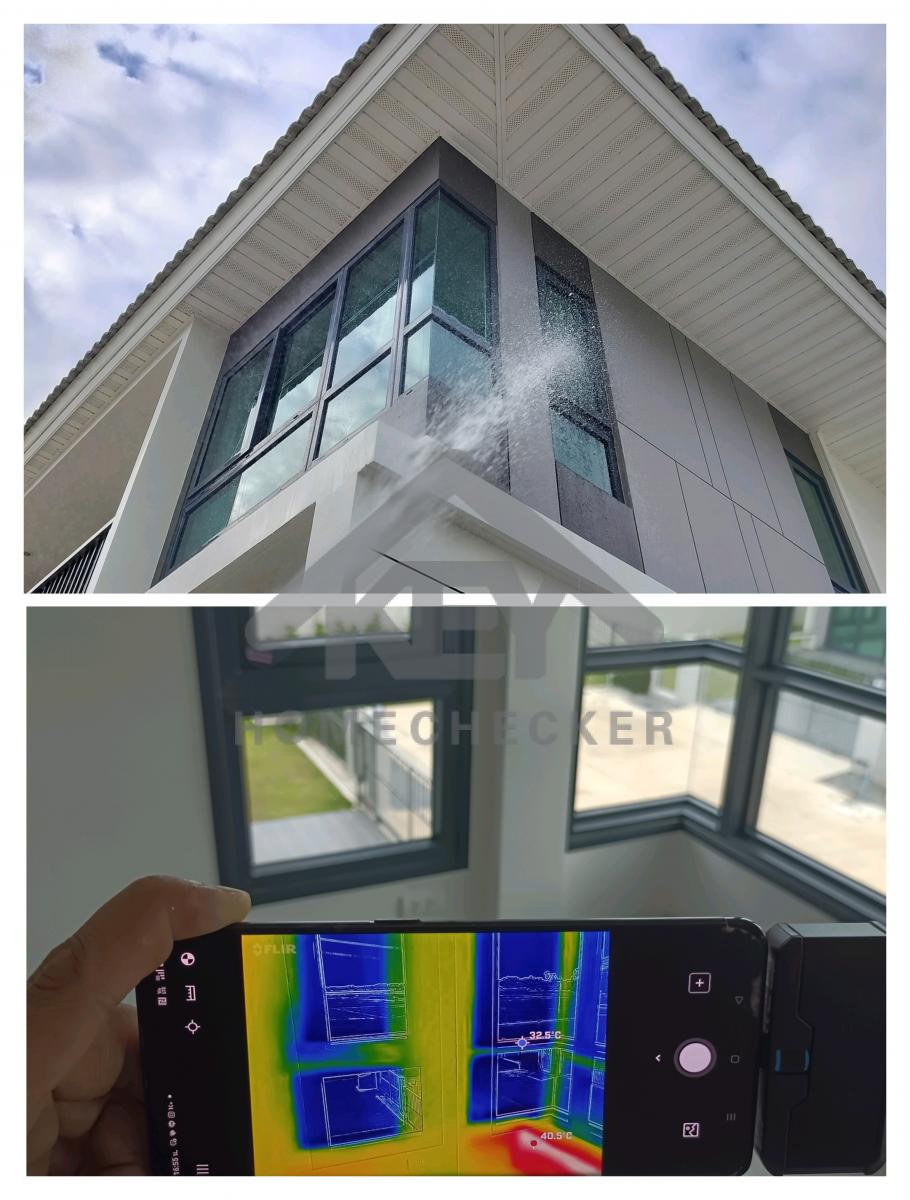

5. งานเทสน้ำ ประตูหน้าต่าง

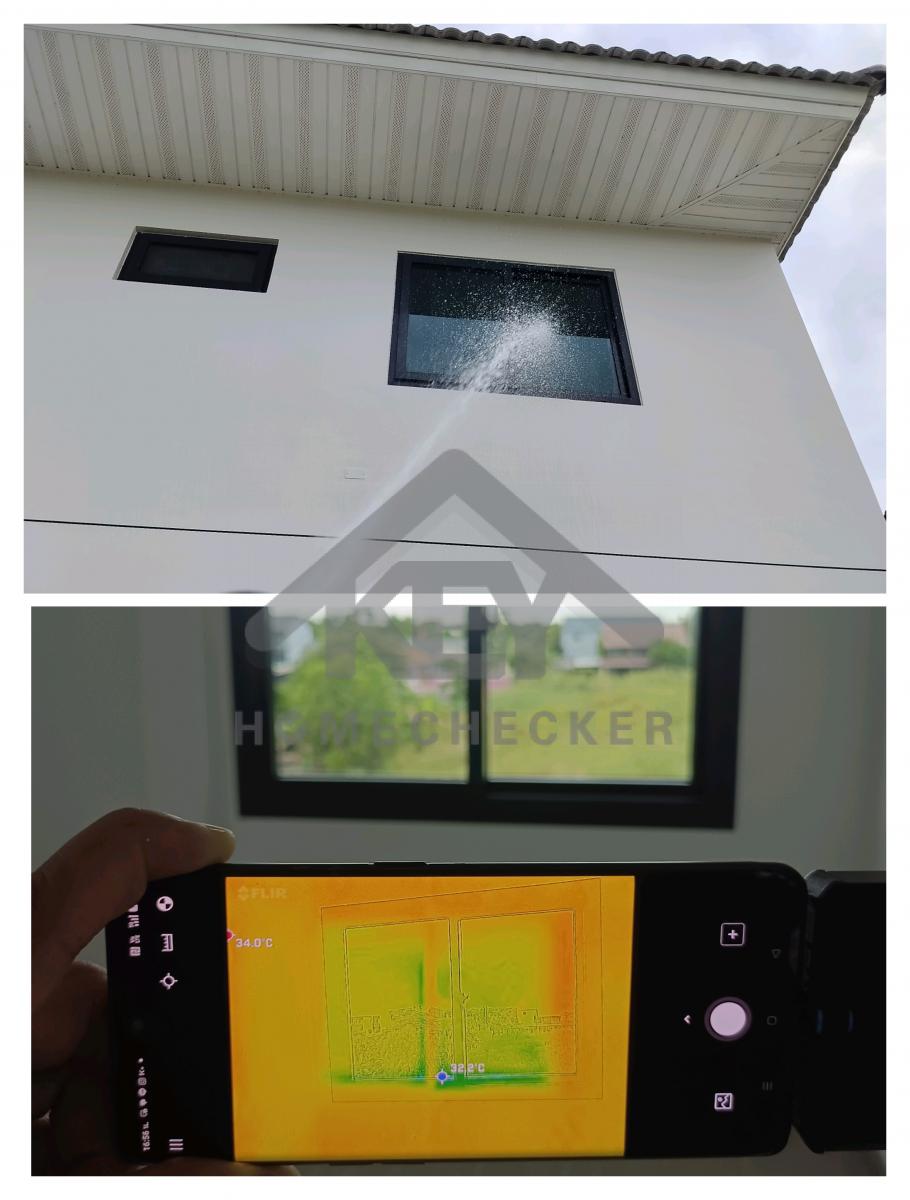

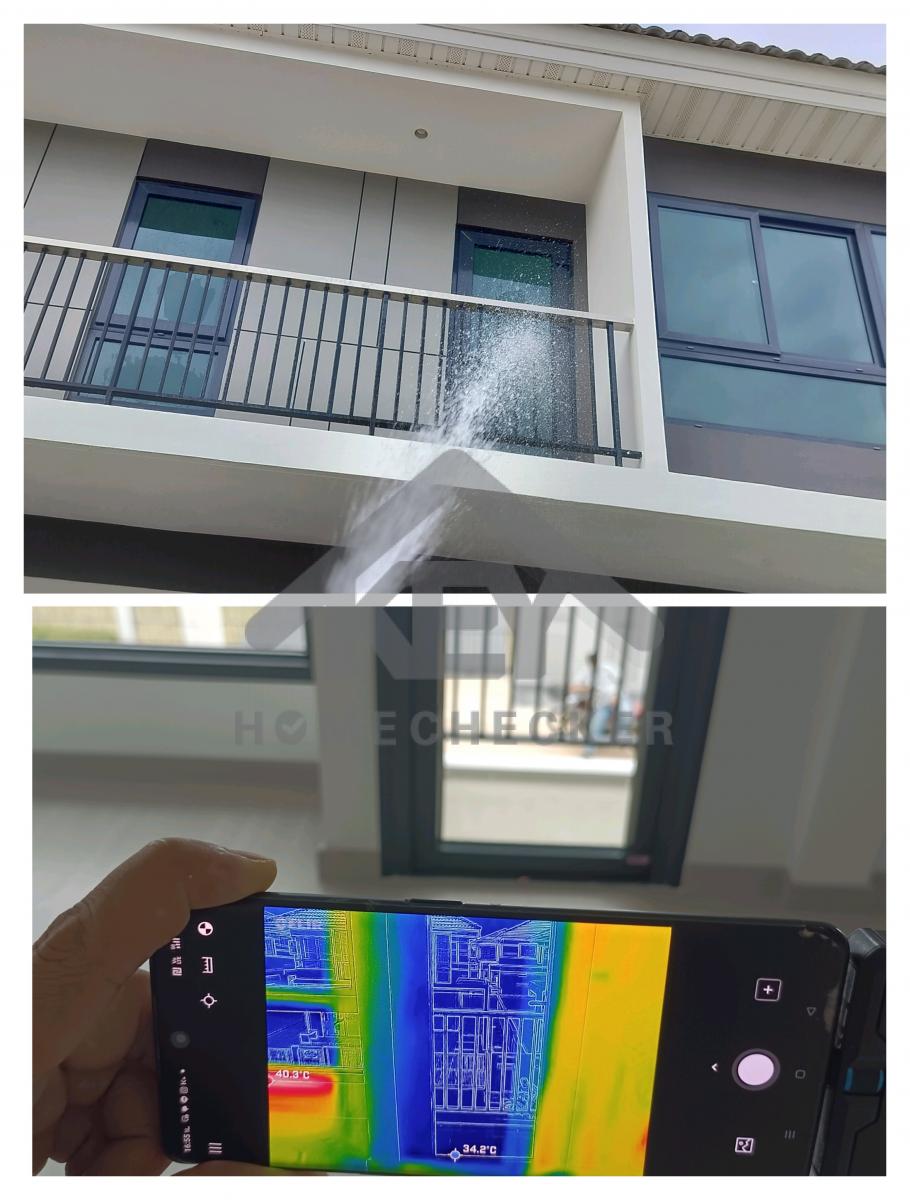

ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี
ตรวจเช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

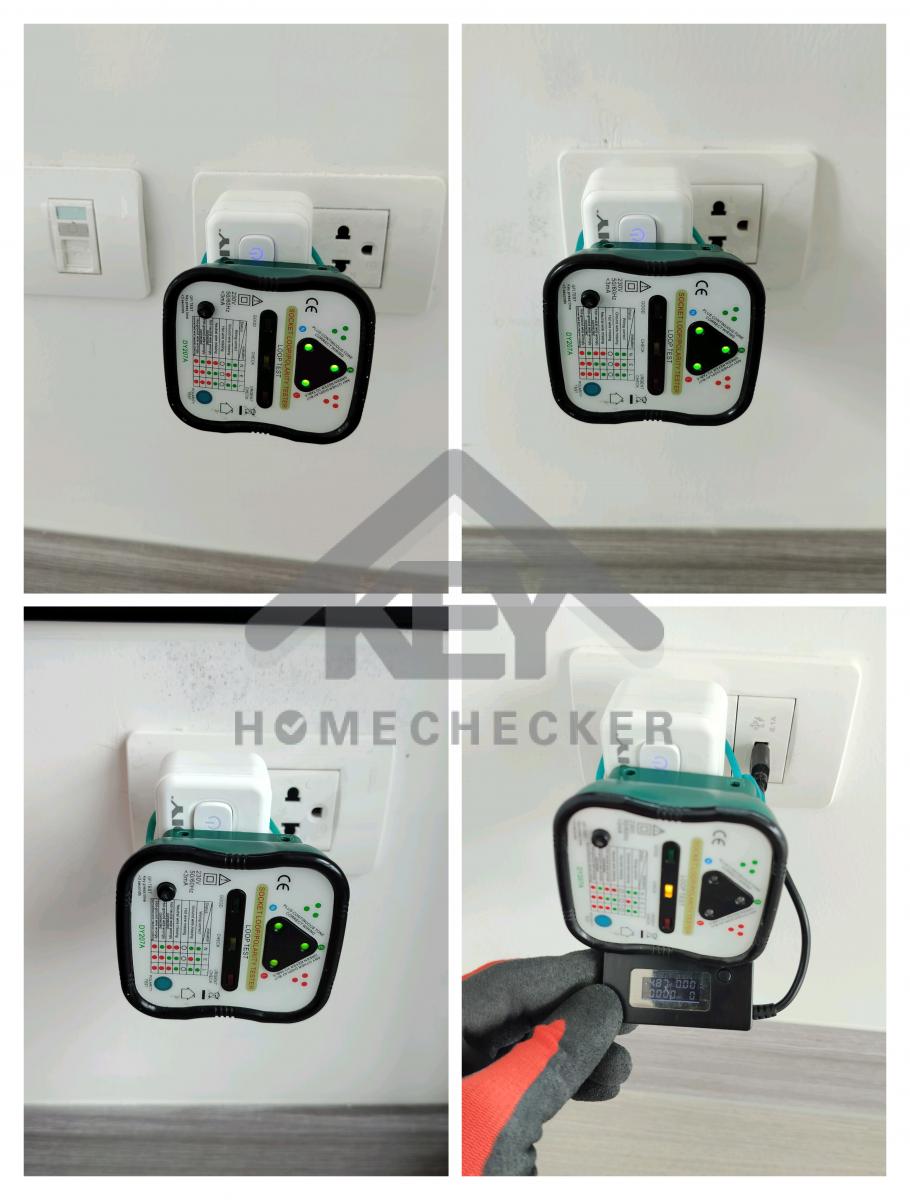

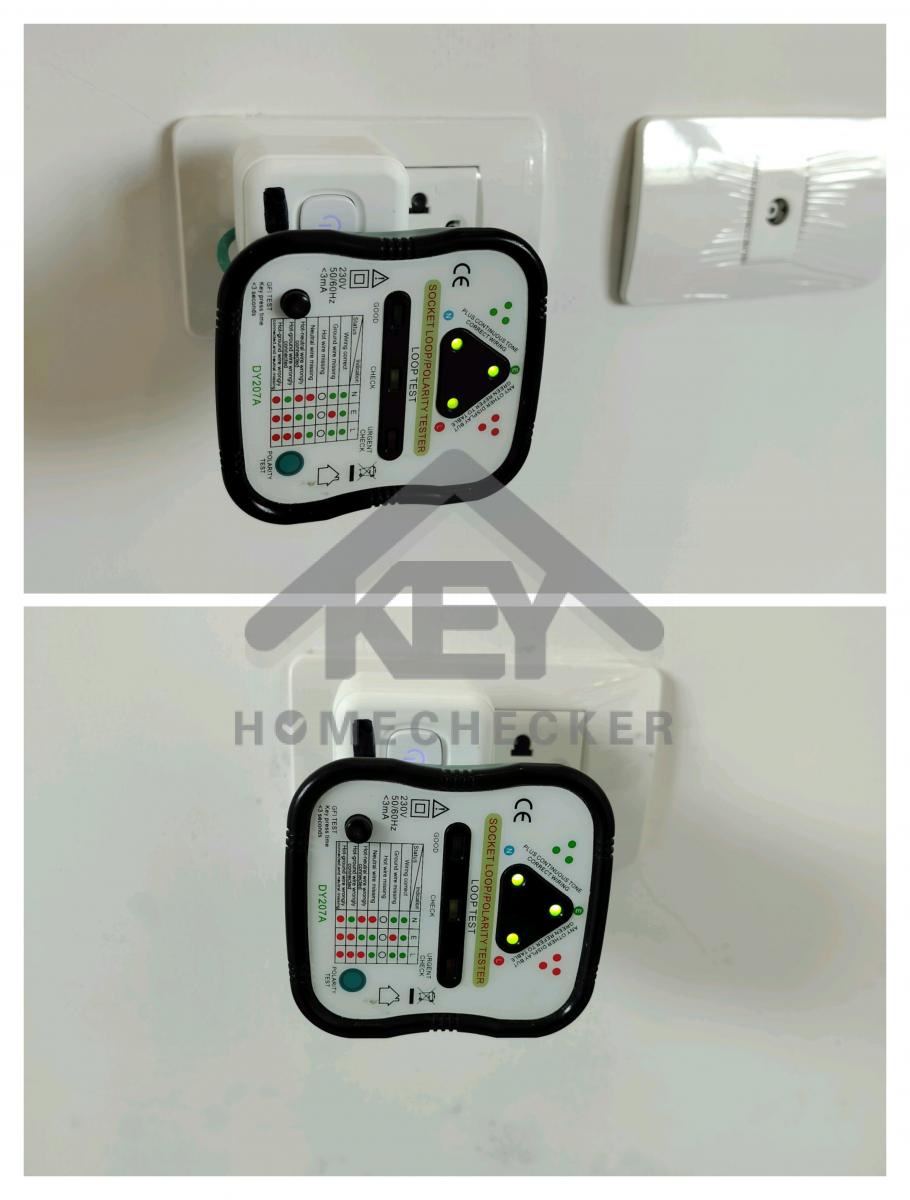

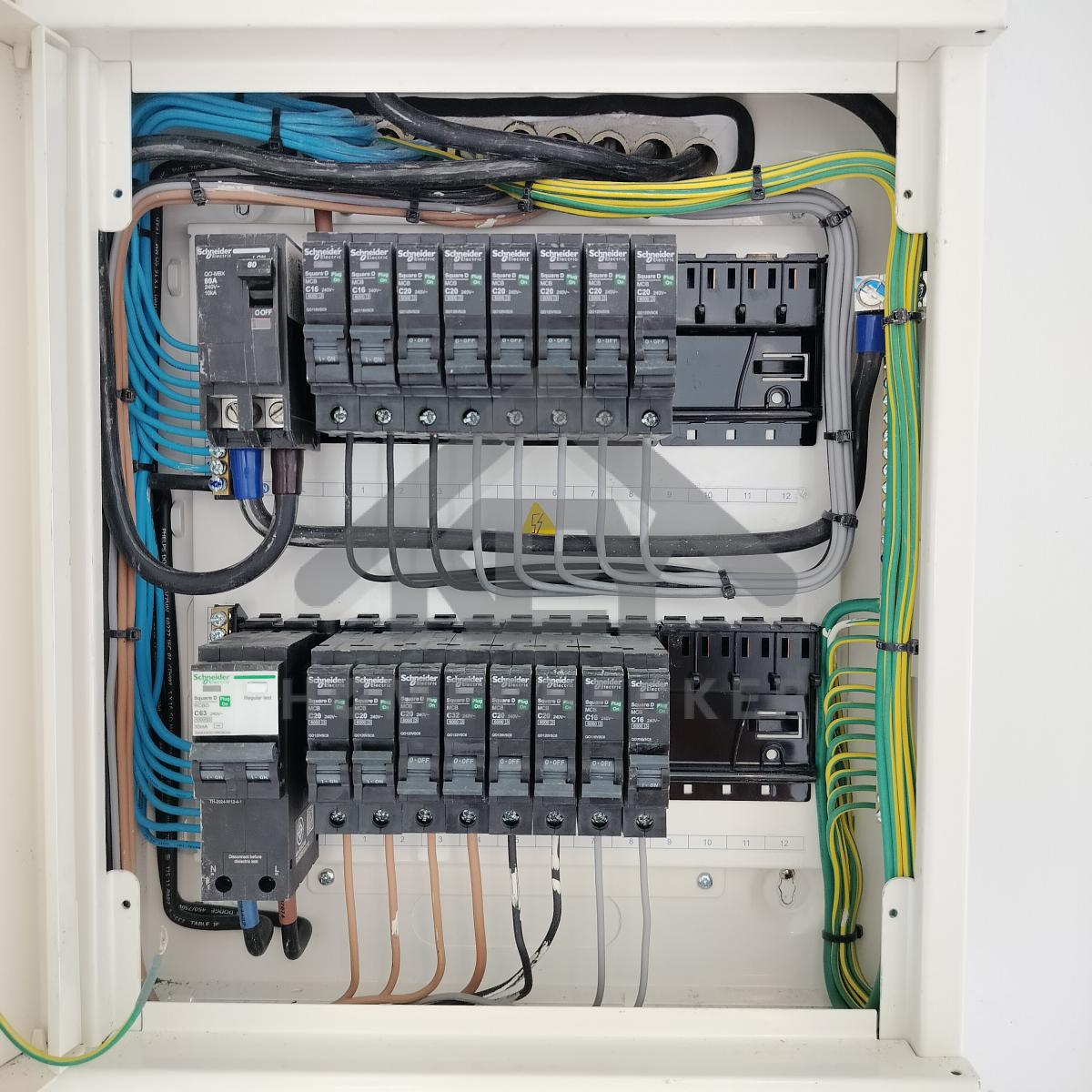

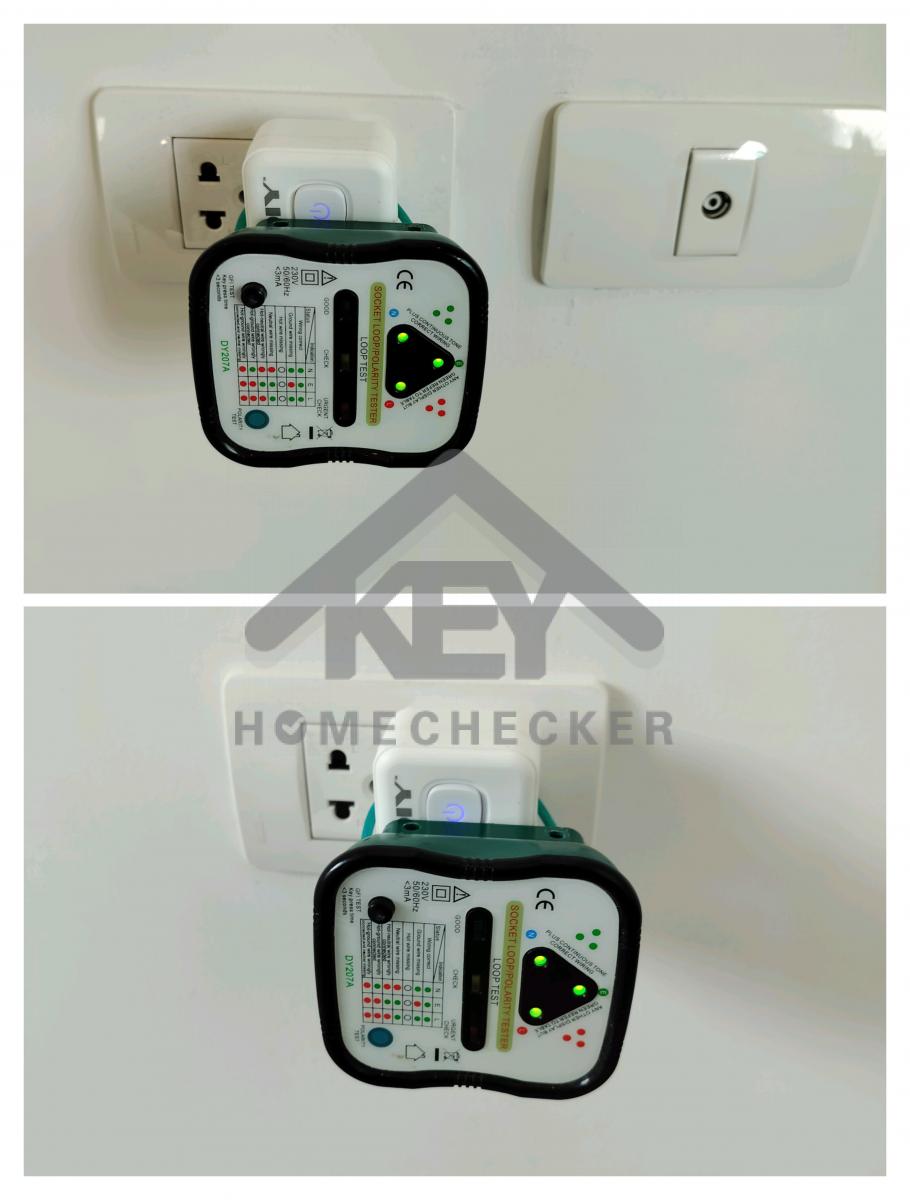

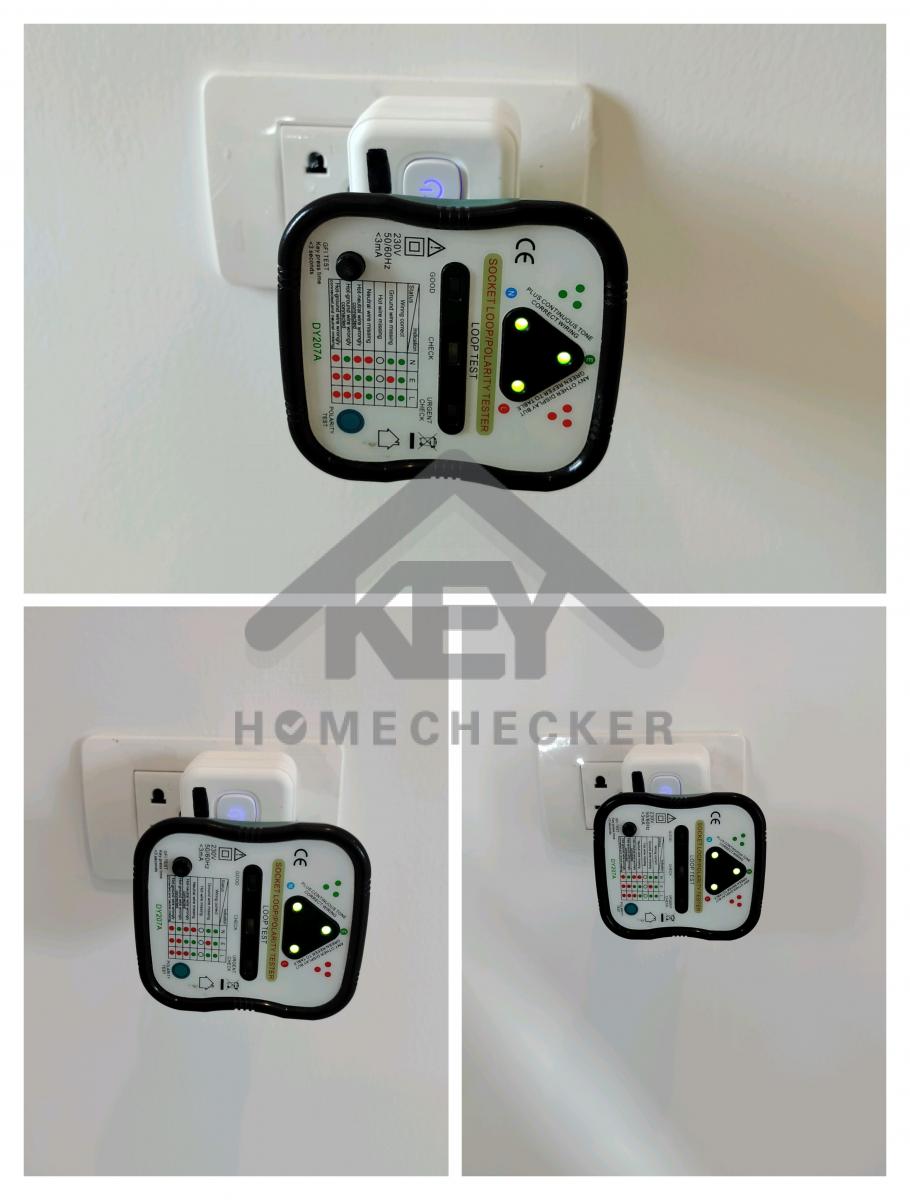

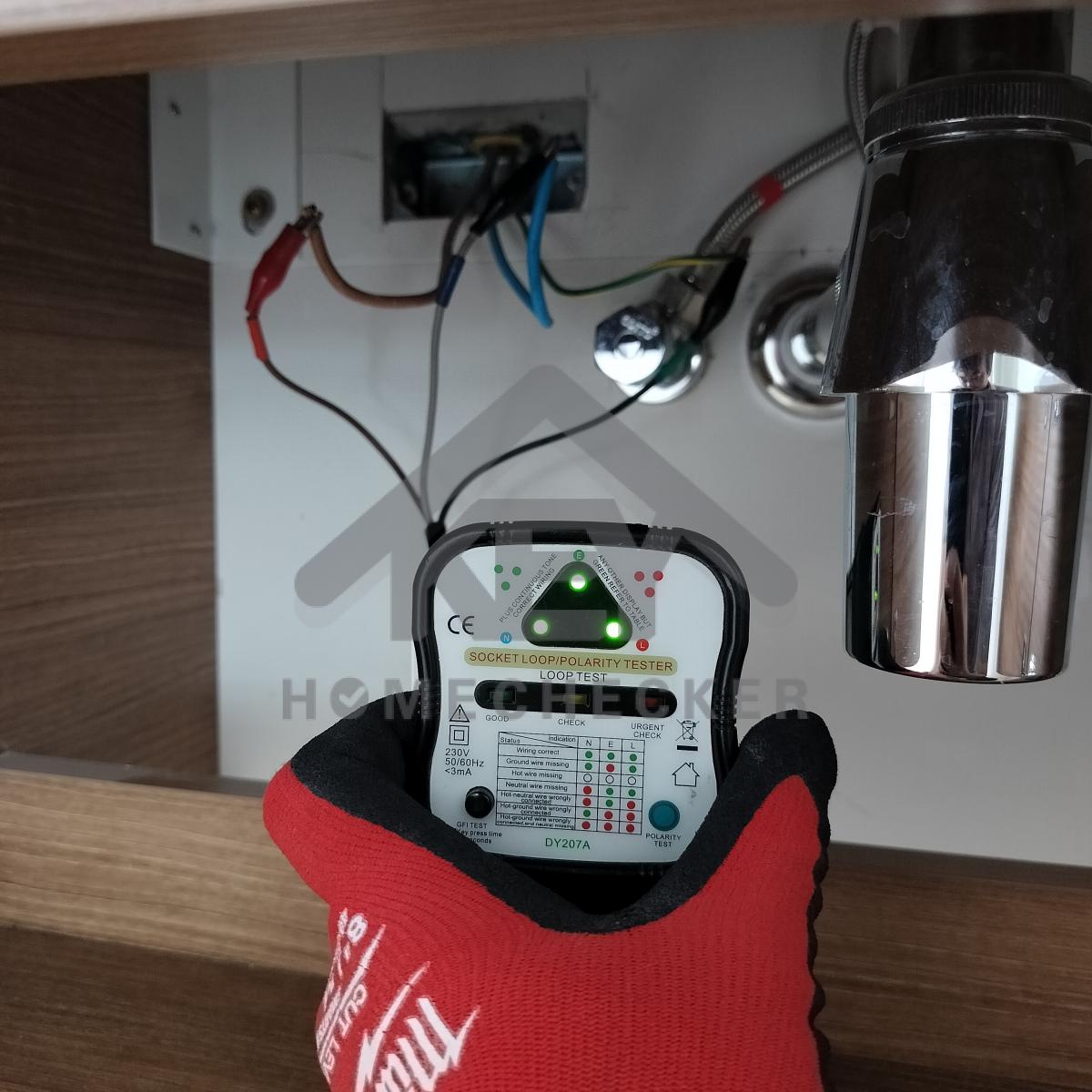

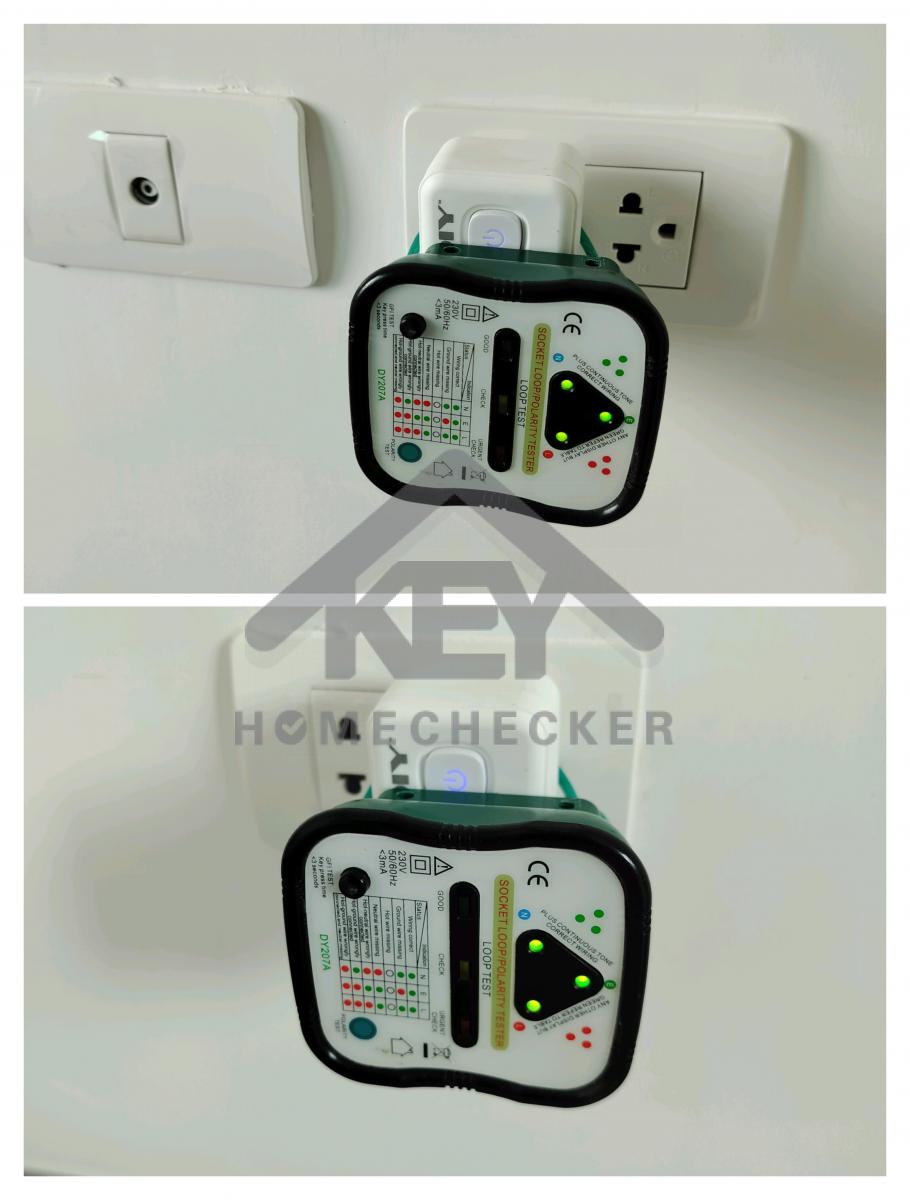

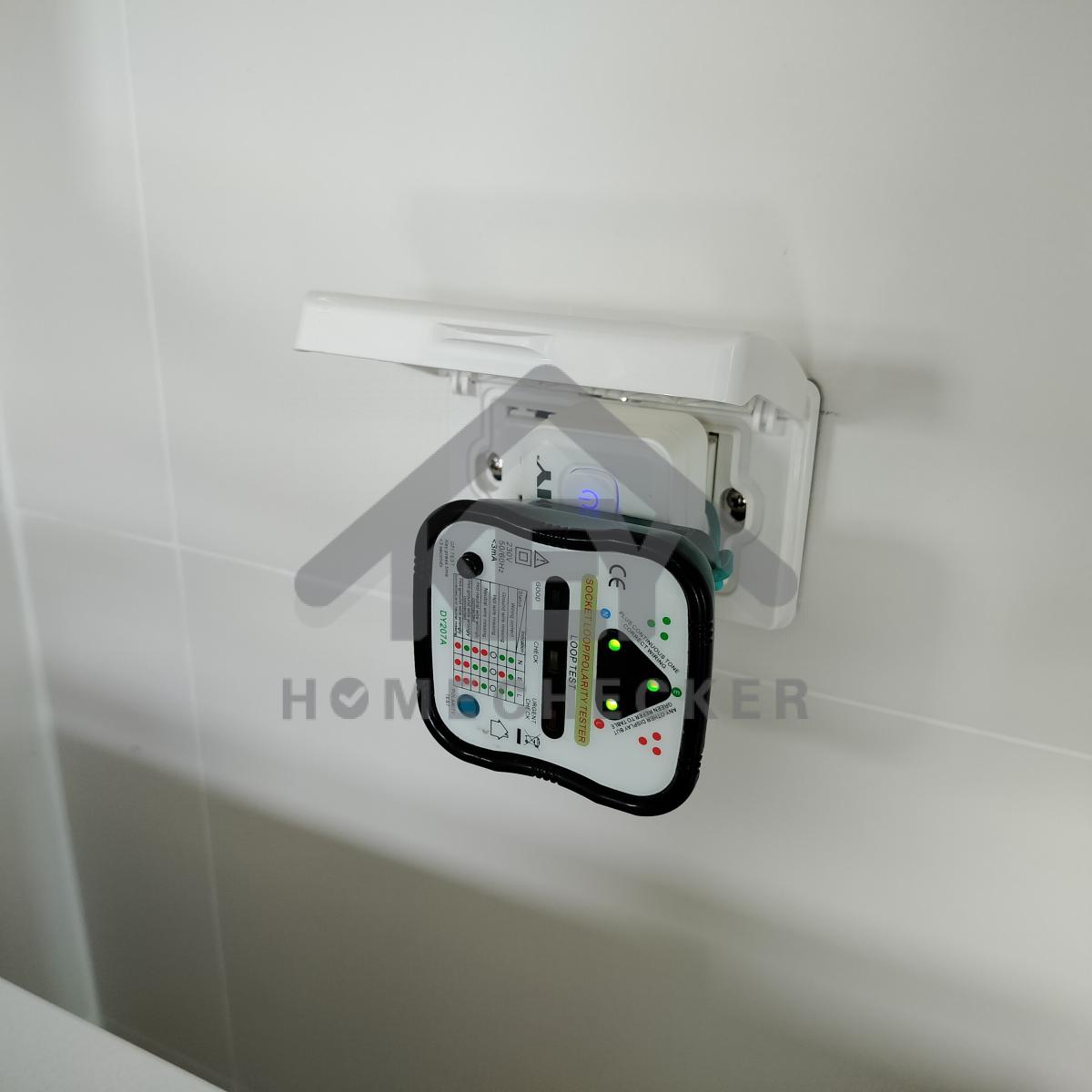

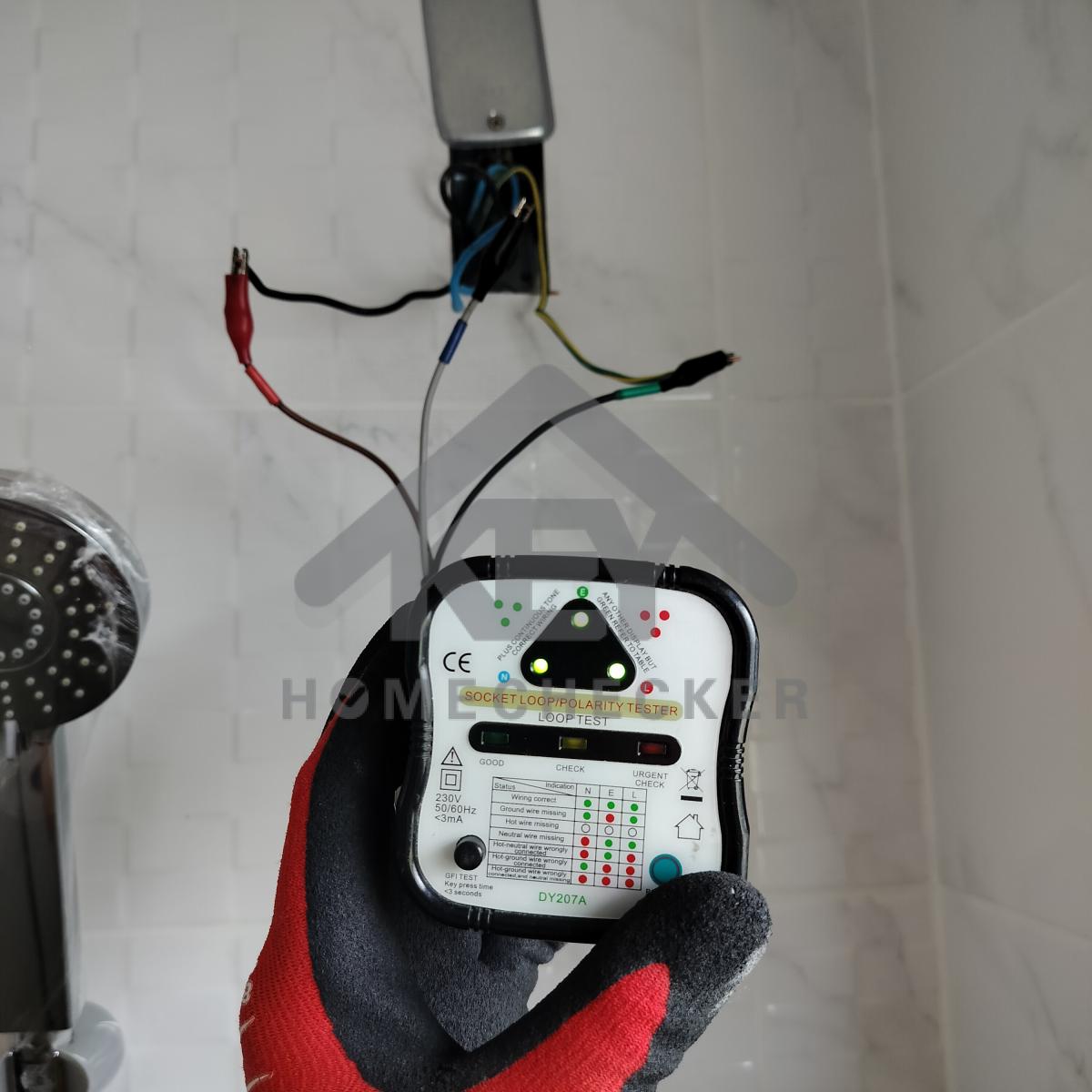

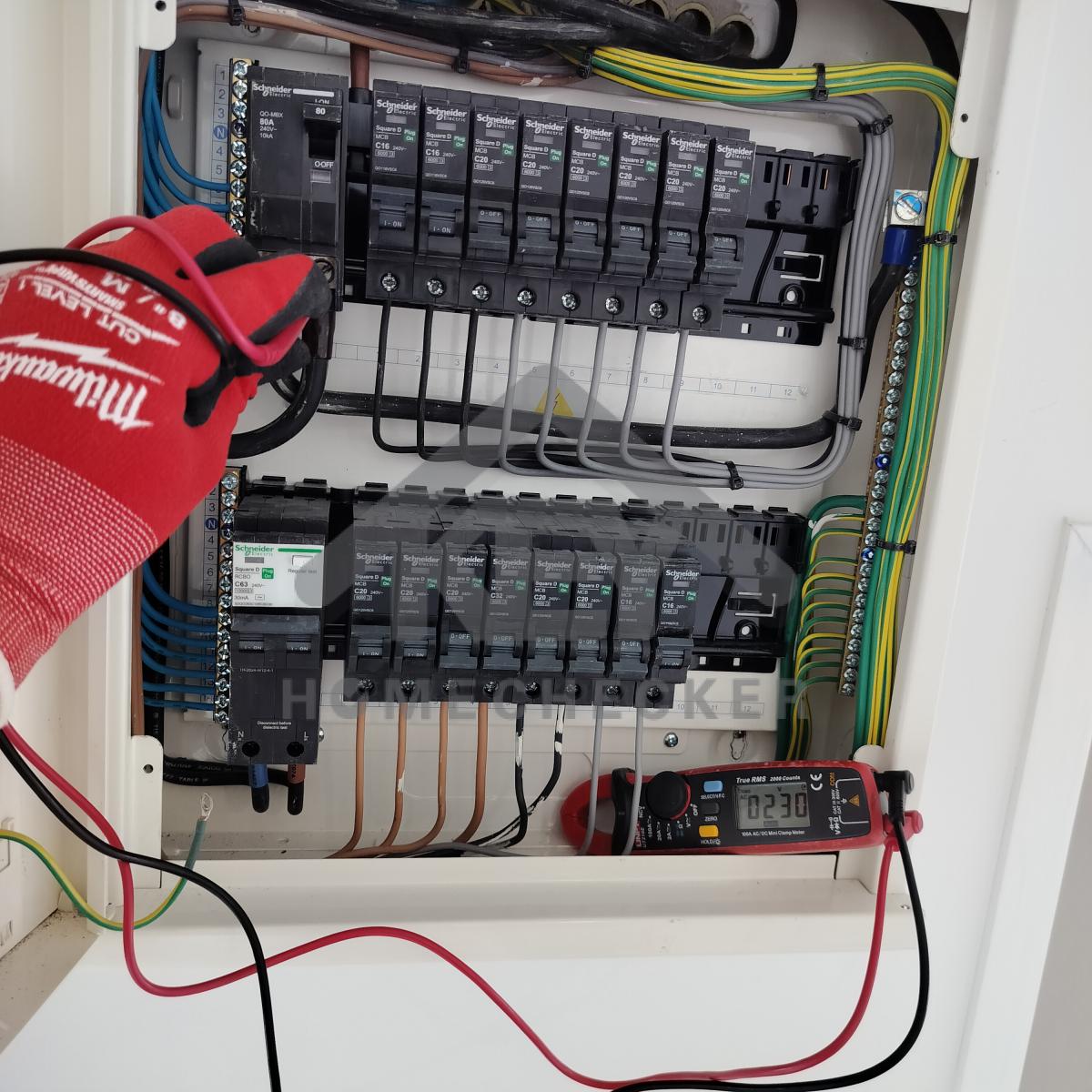

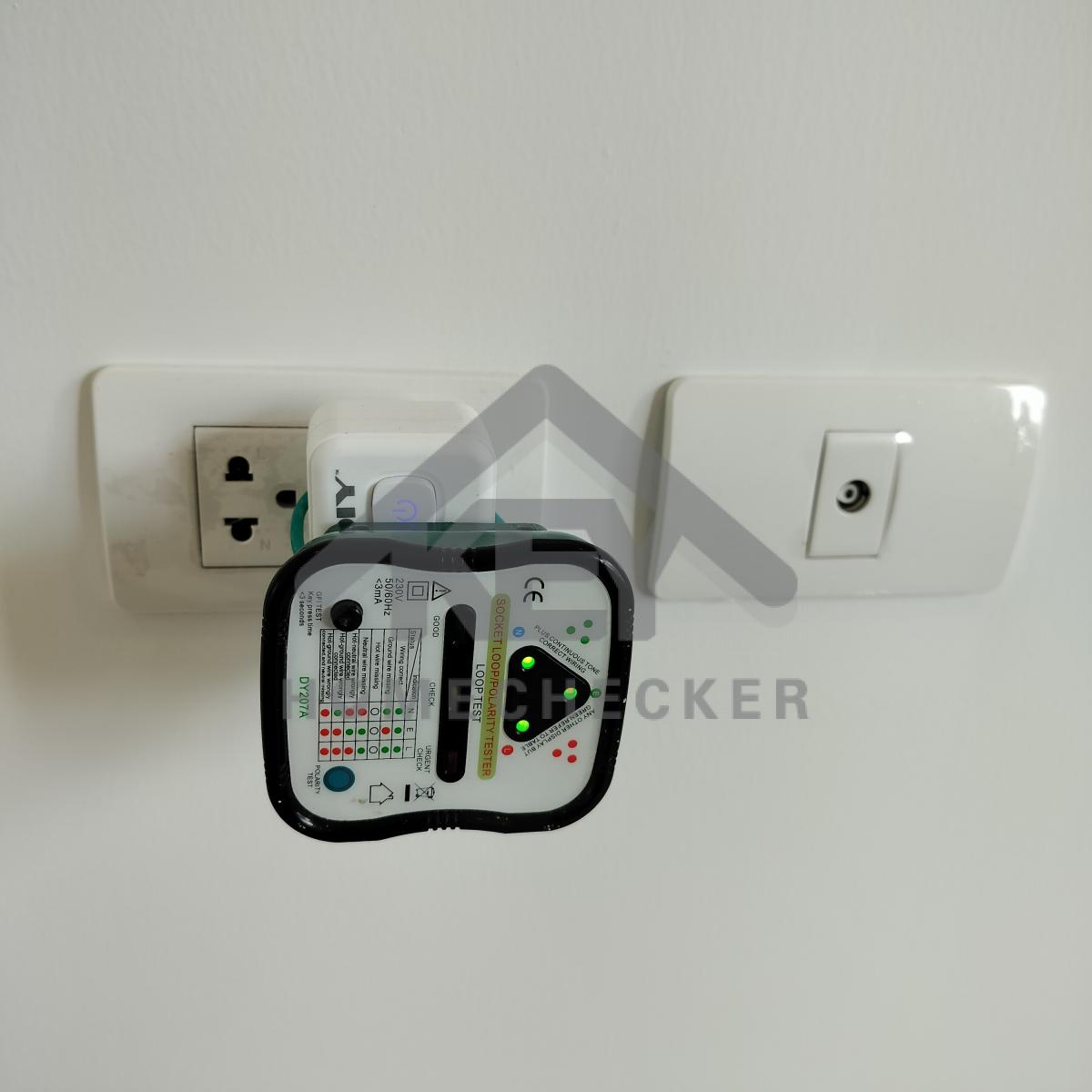

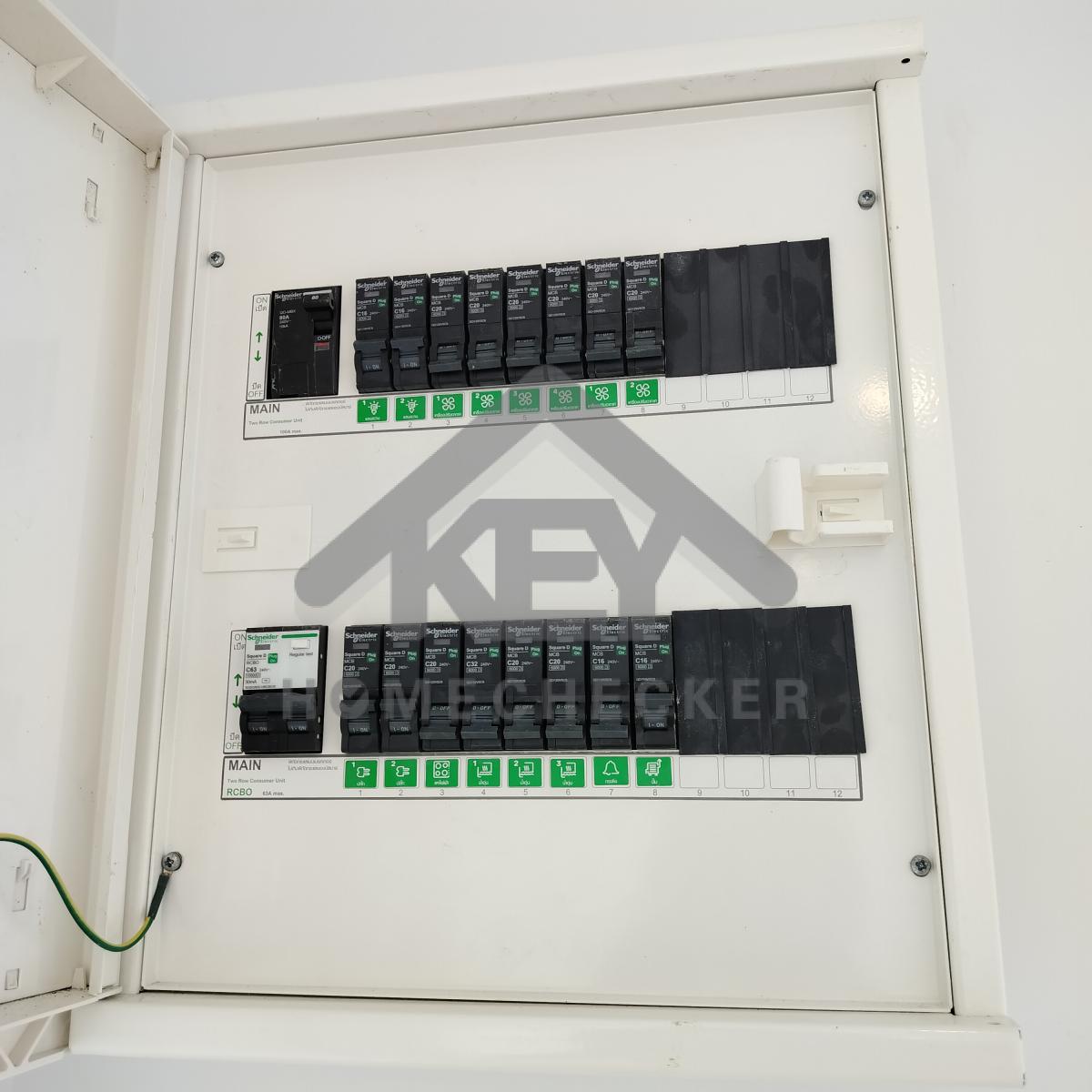

6. งานไฟฟ้าและระบบความปลอดภัย

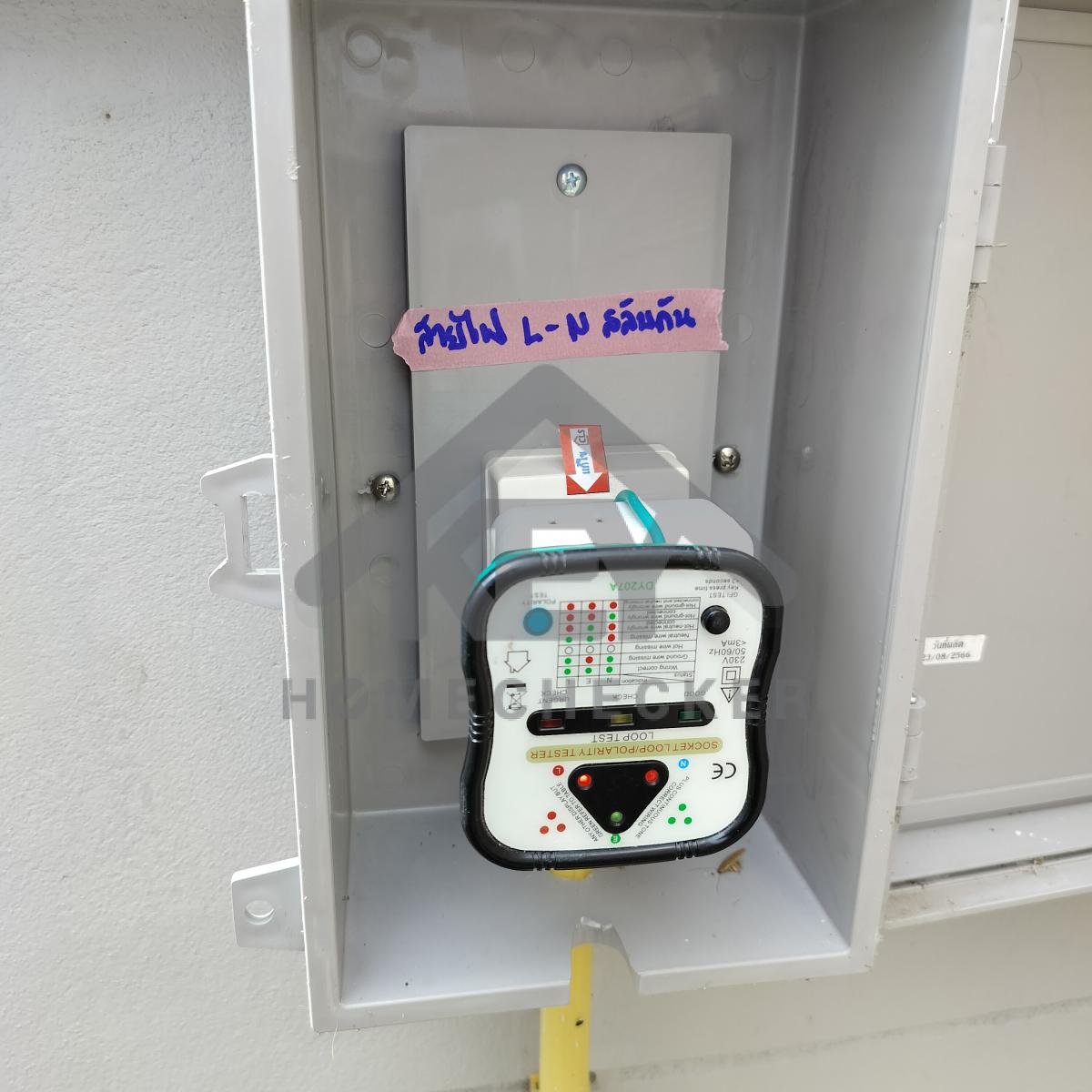

งานติดตั้งตู้ควบคุมไฟฟ้าเรียบร้อยดี
งานติดตั้งตู้ควบคุมไฟฟ้าเรียบร้อยดี

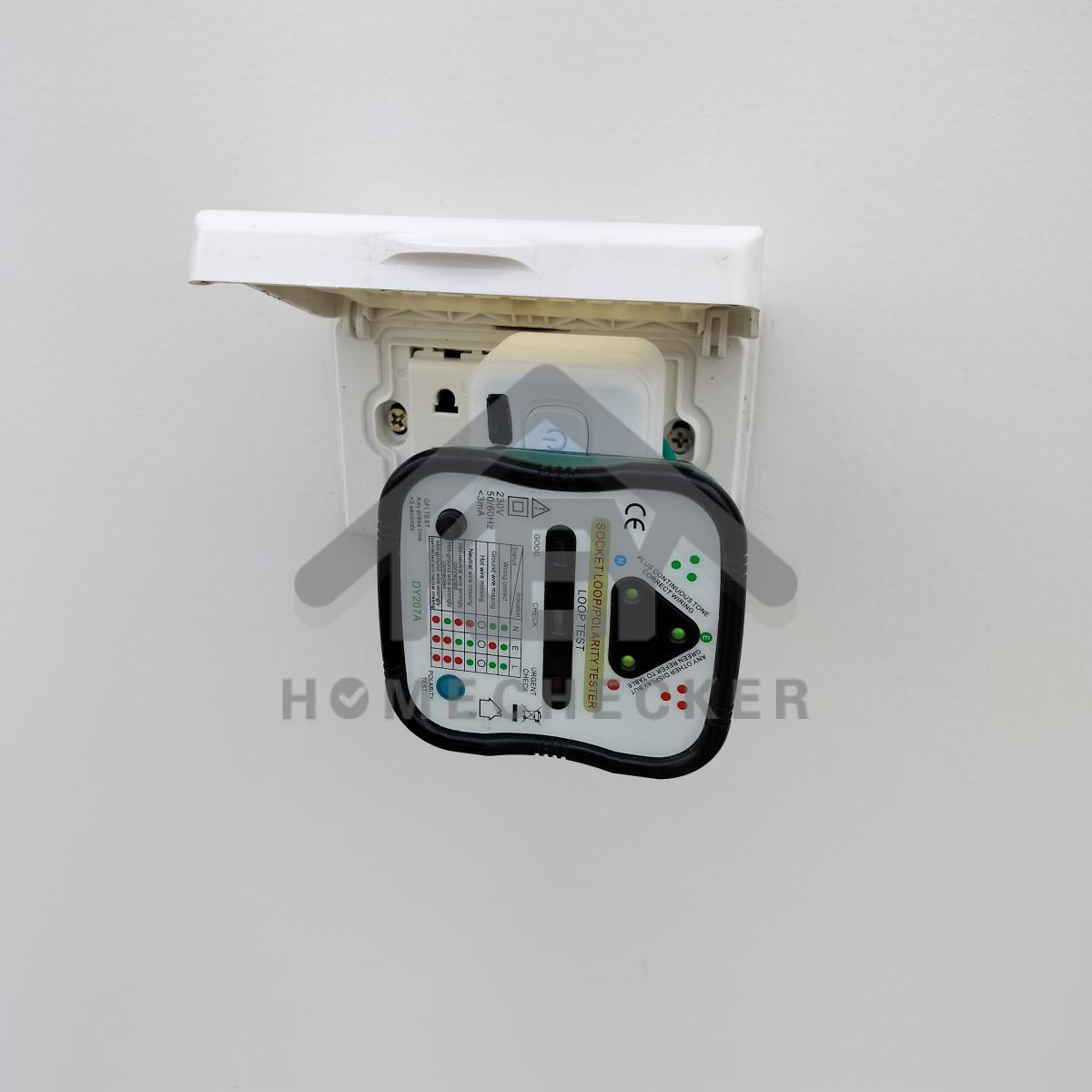

แรงดันไฟฟ้าปกติ

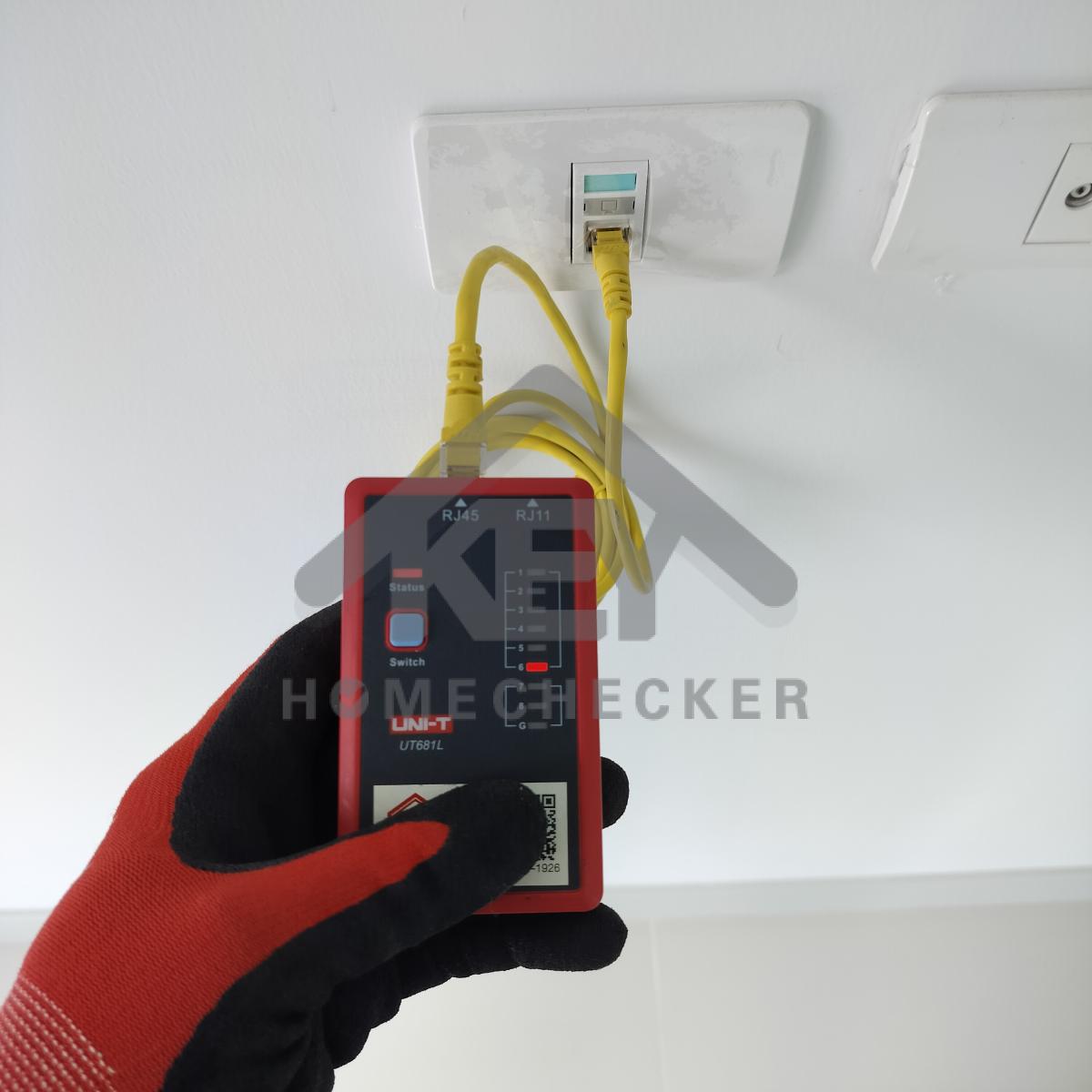

การเชื่อมต่อสายแลน งานเรียบร้อยดี
ทดสอบการต่อสายไฟ และการทำงานเบรกเกอร์กันดูด เครื่องทำน้ำร้อน งานเรียบร้อยดี
ทดสอบการต่อสายไฟ และการทำงานเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น งานเรียบร้อยดี
ทดสอบการต่อสายไฟ และการทำงานเบรกเกอร์กันดูด เครื่องทำน้ำอุ่น งานเรียบร้อยดี

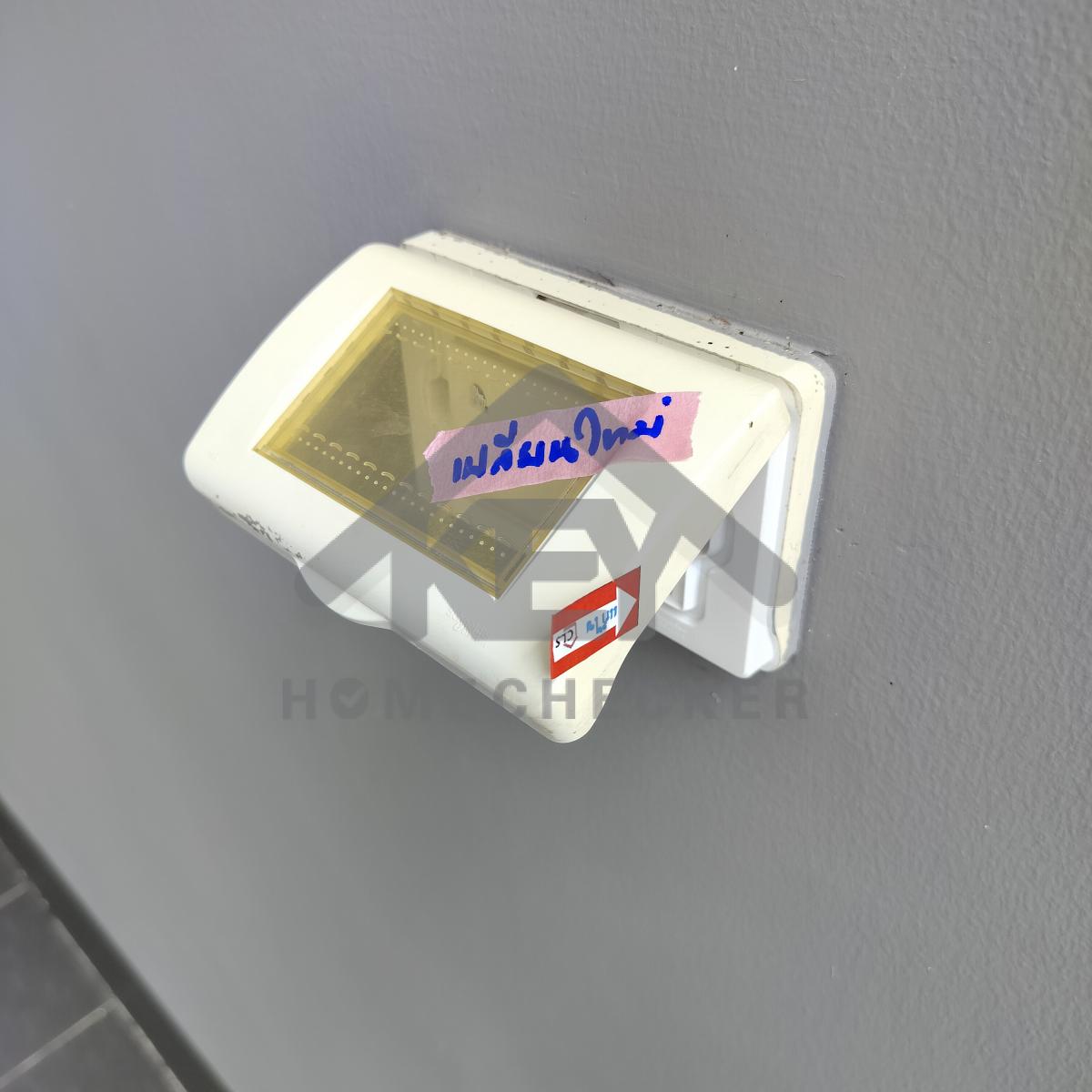

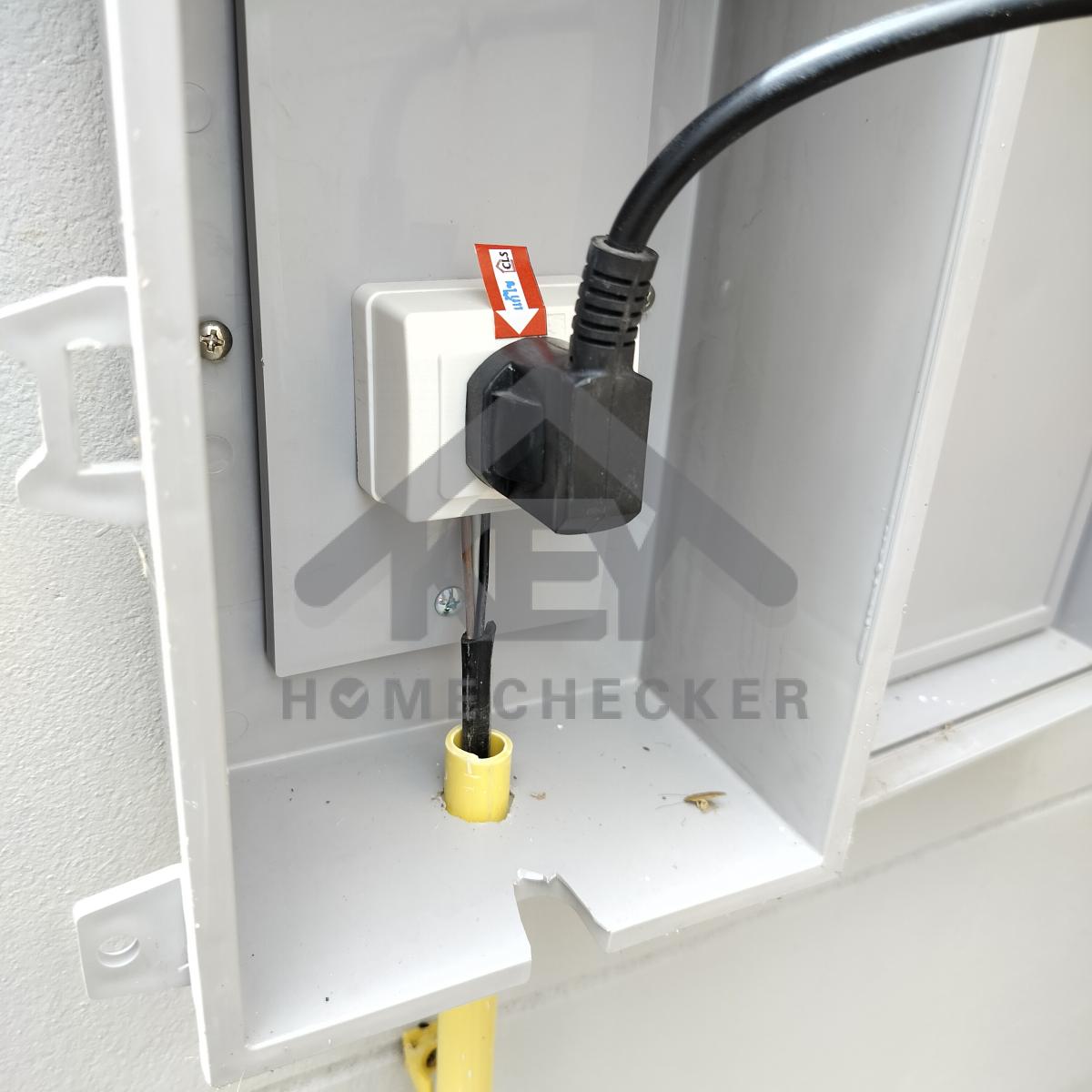

แก้ไข หน้ากากปลั๊กไฟโรงจอดรถสีซีดเก่า
เปลี่ยนอันใหม่
แก้ไข ปลั๊กไฟปั๊มน้ำกลับหัว
แก้ไข ปลั๊กไฟปั๊มน้ำ สายไฟ L-N สลับกัน
ปลั๊กไฟซักล้างหลังบ้าน งานเรียบร้อยดี
ปลั๊กไฟโถง ชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน ชั้น 1 งานเรียบร้อยดี
ปลั๊กไฟห้องครัว งานเรียบร้อยดี
ปลั๊กไฟโถง ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องน้ำ ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี
ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี

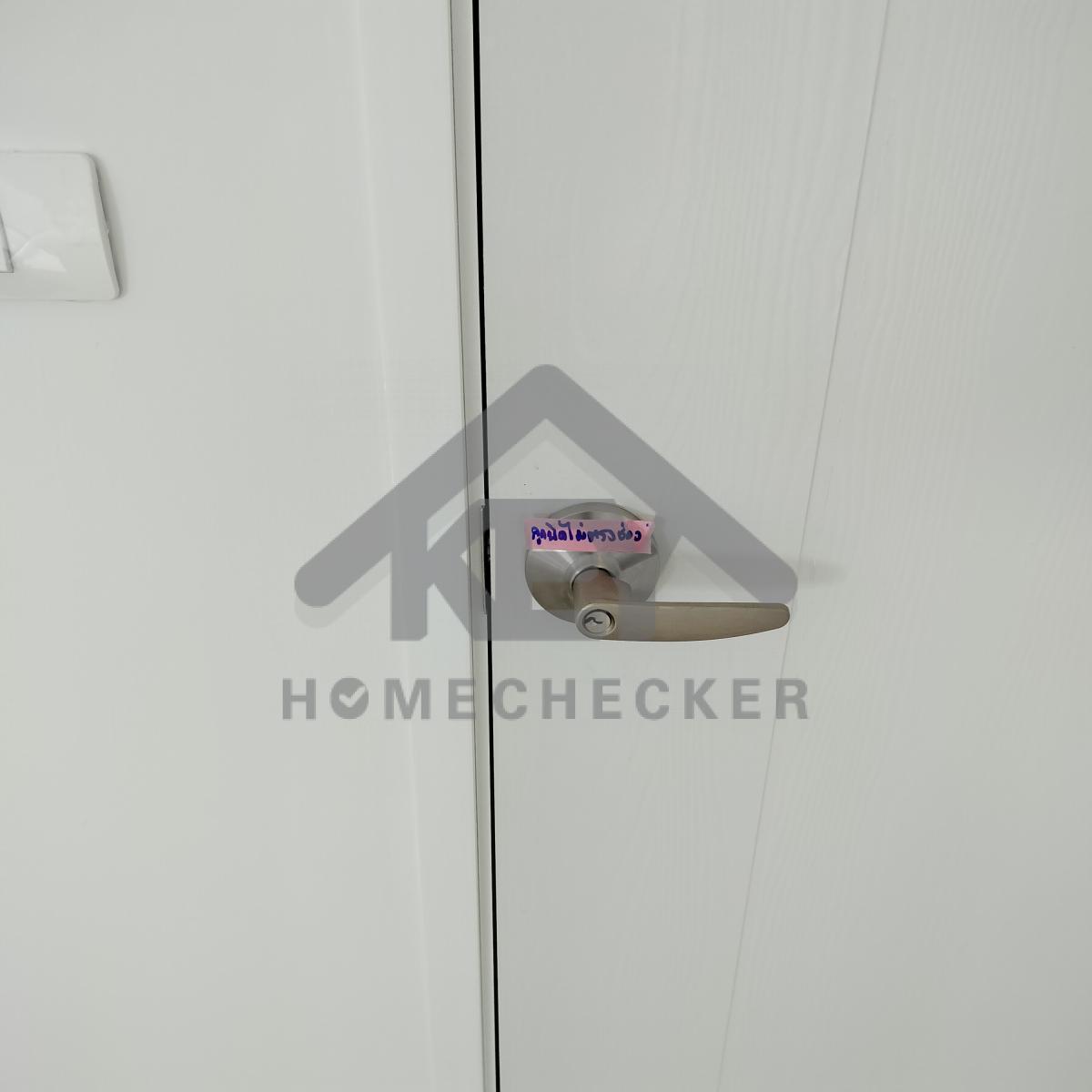

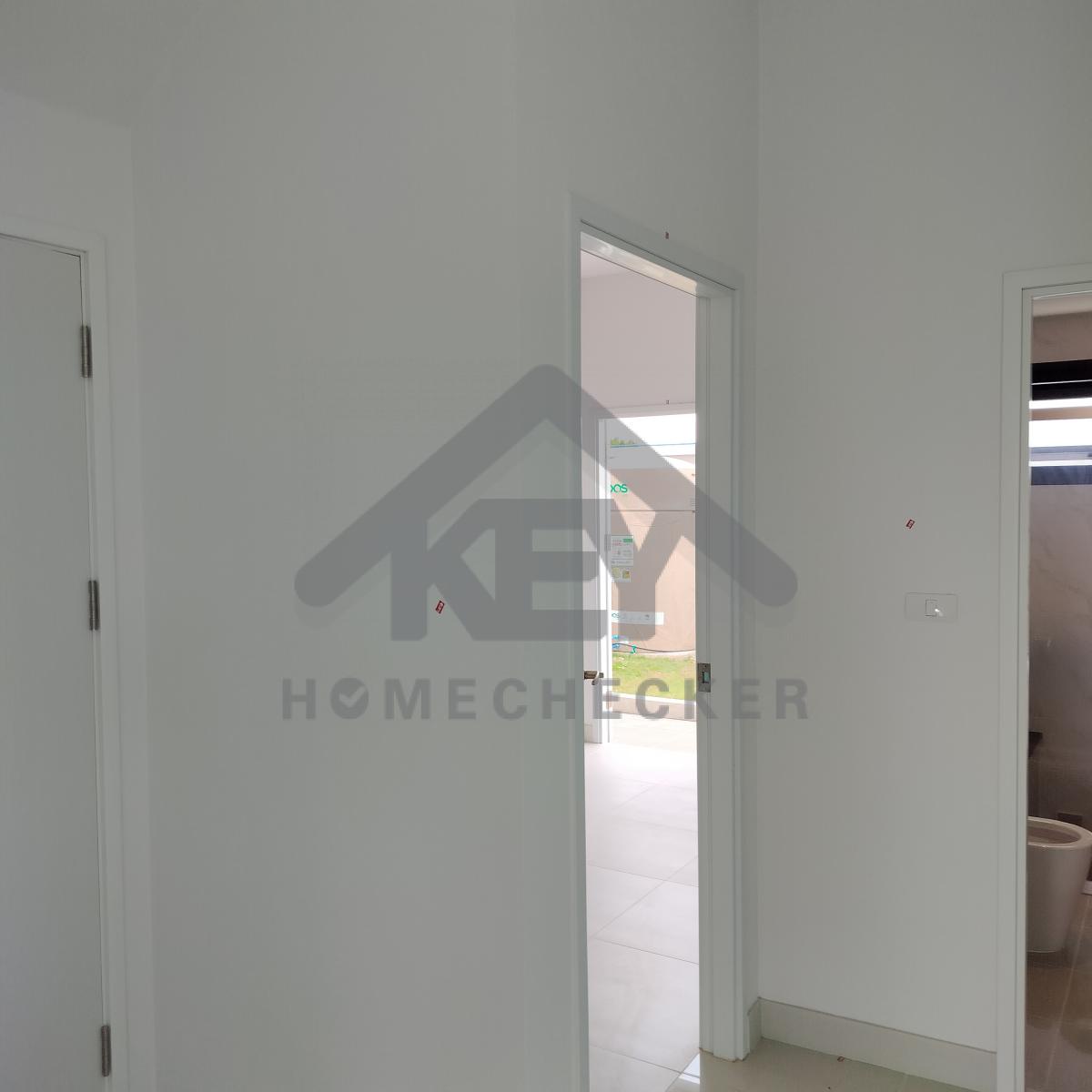

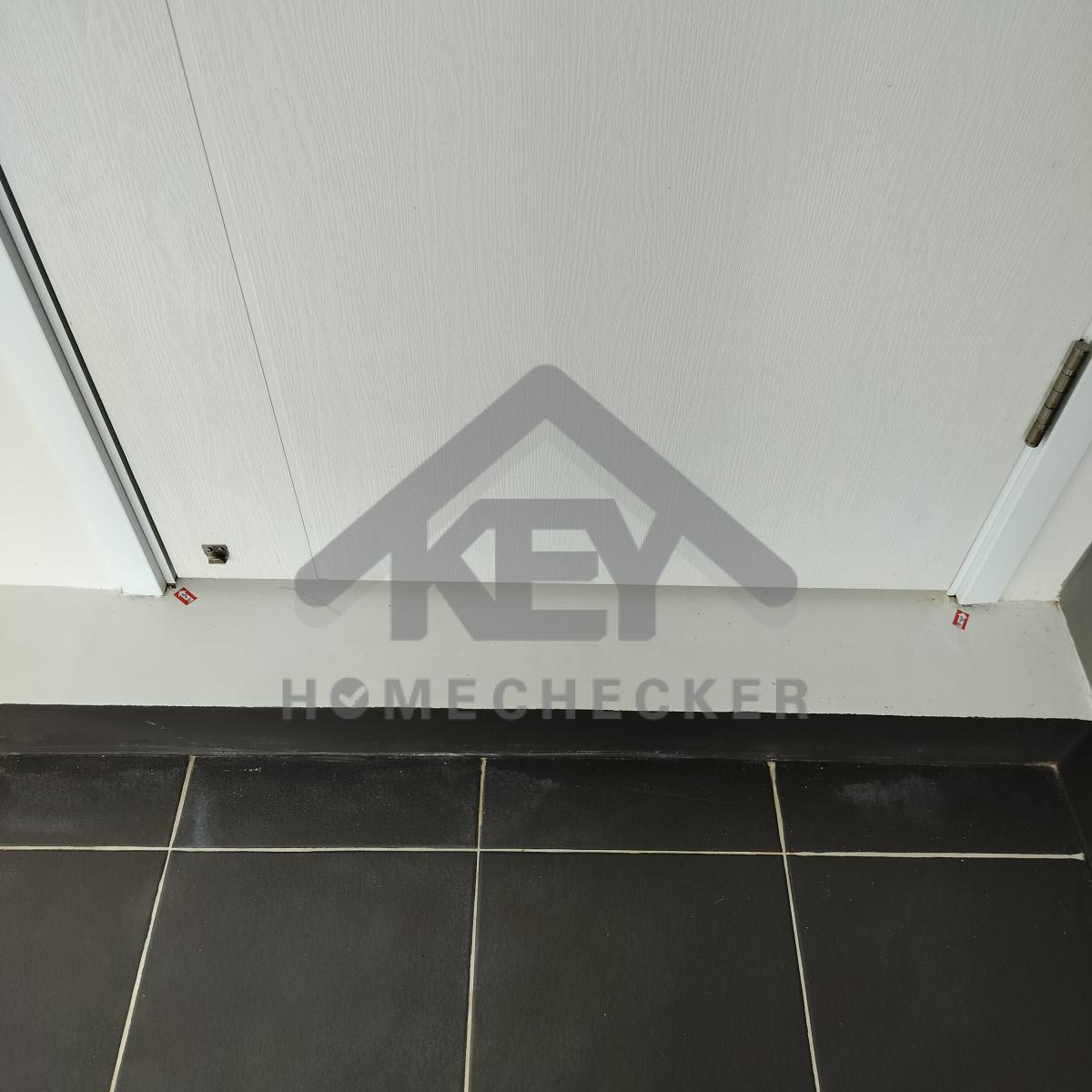

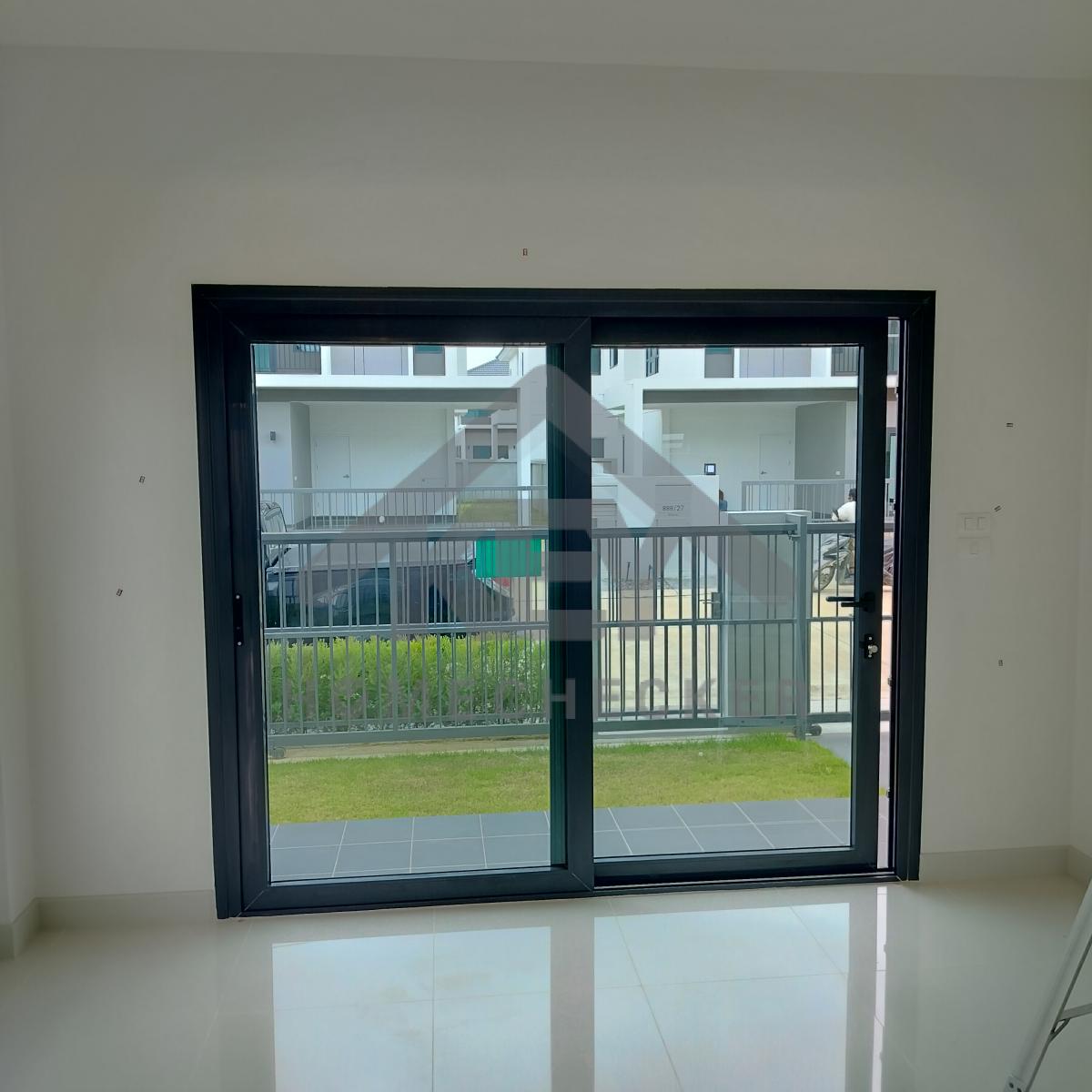

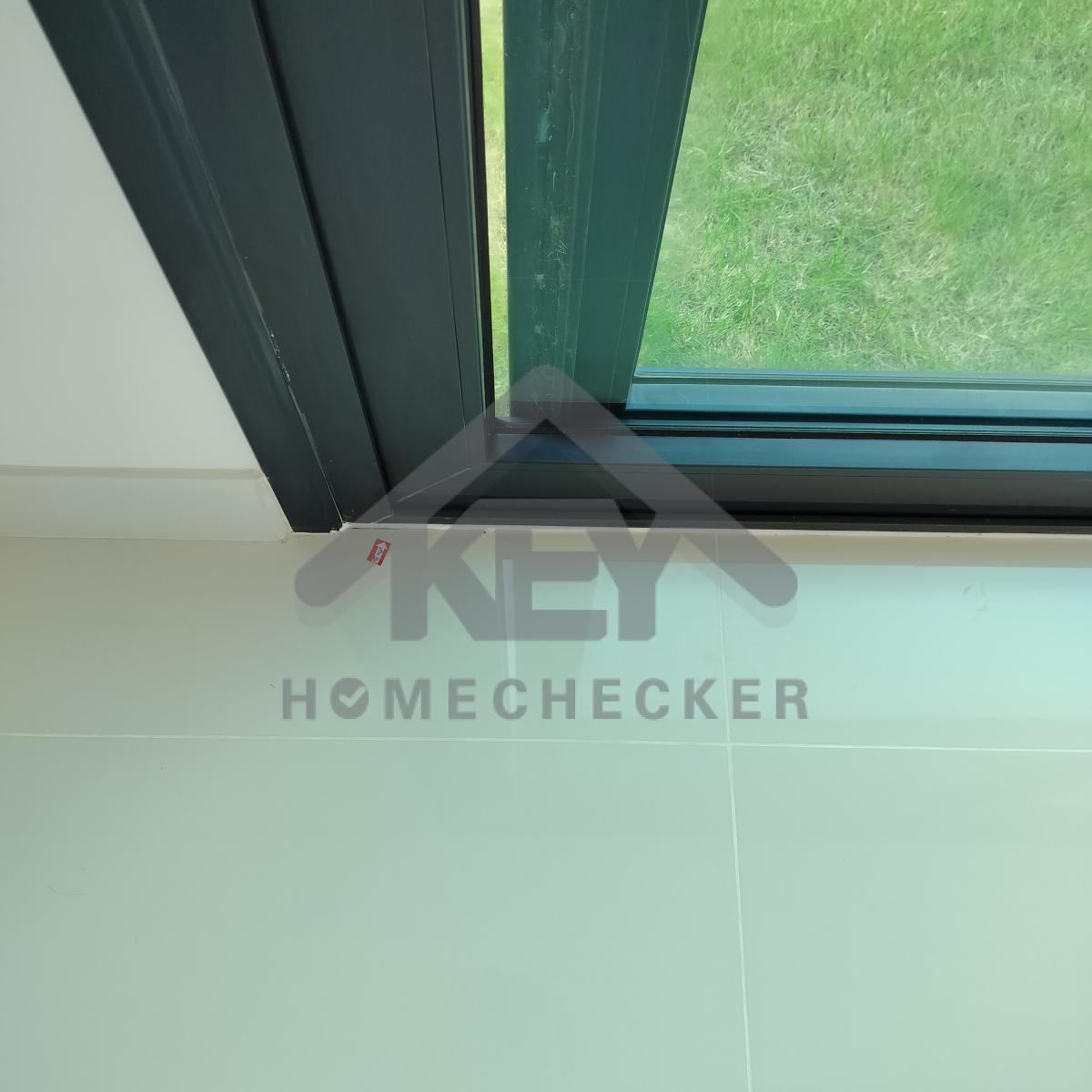

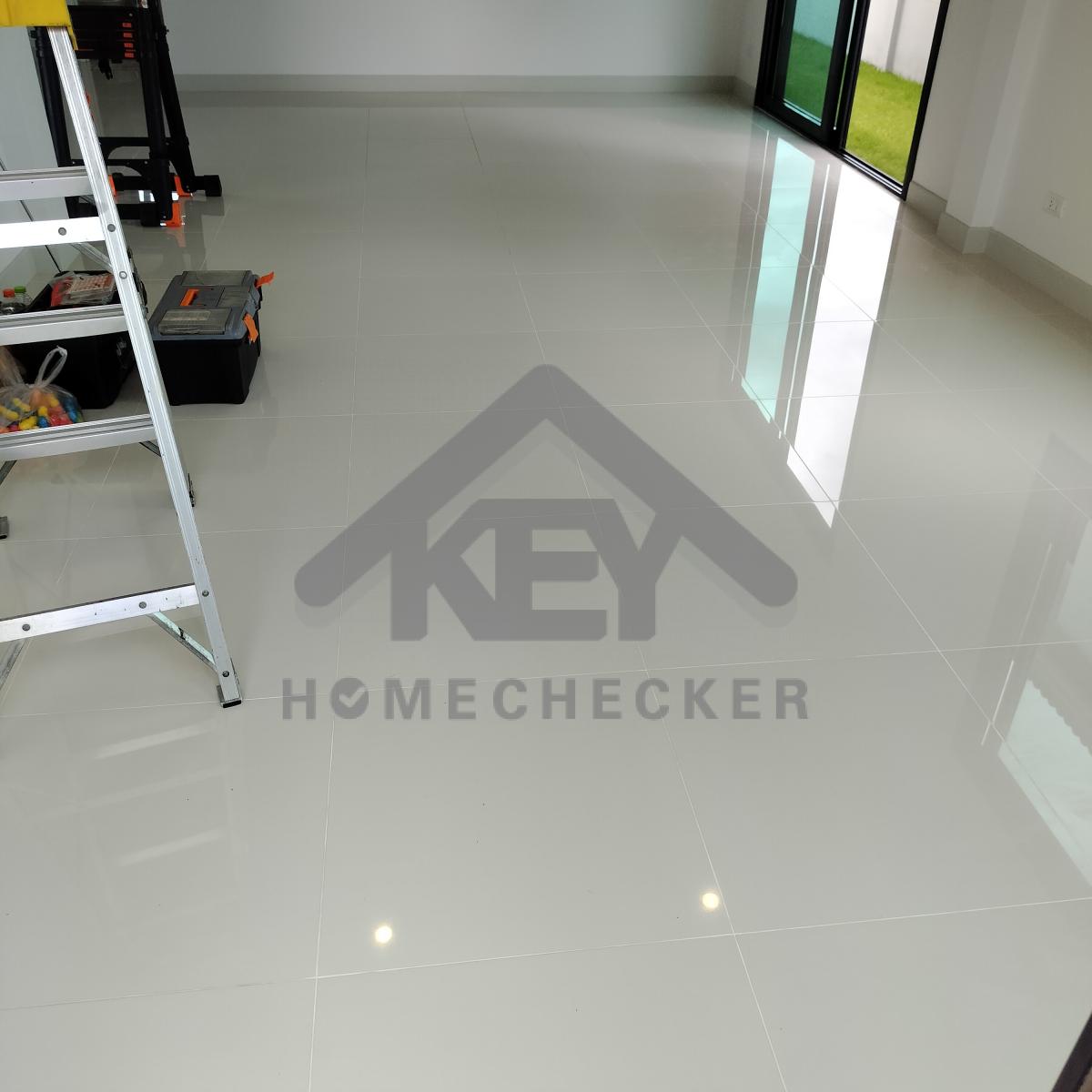

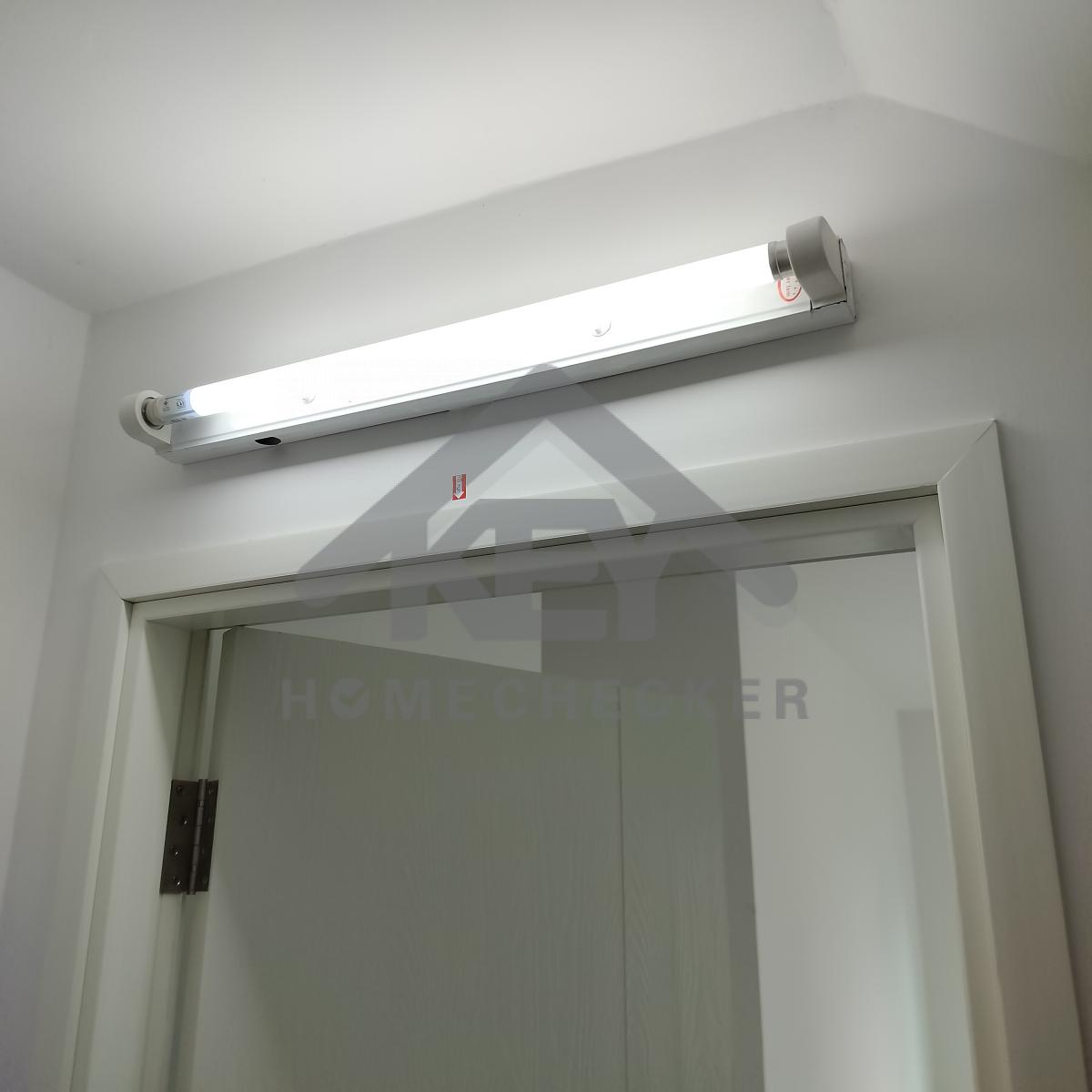

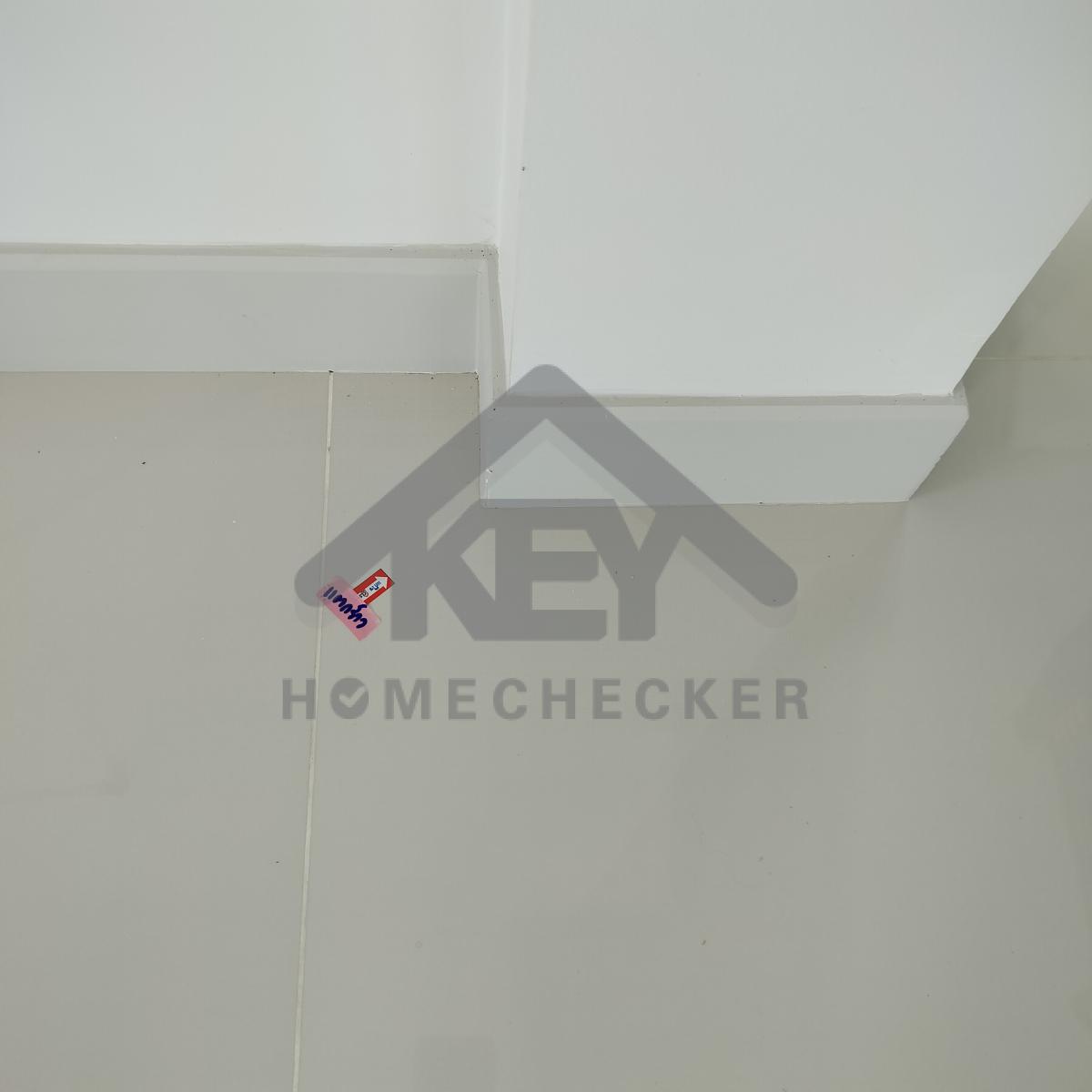

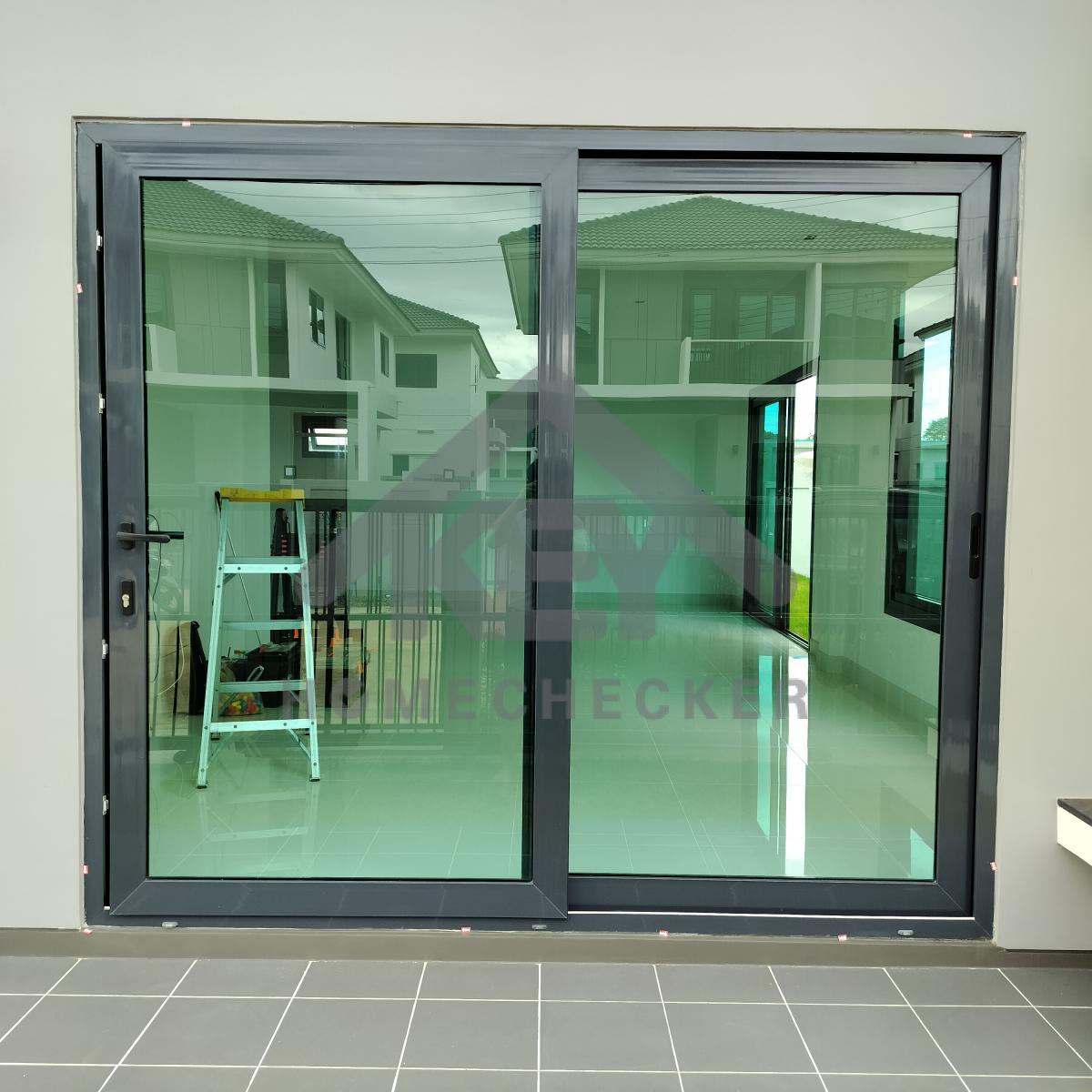

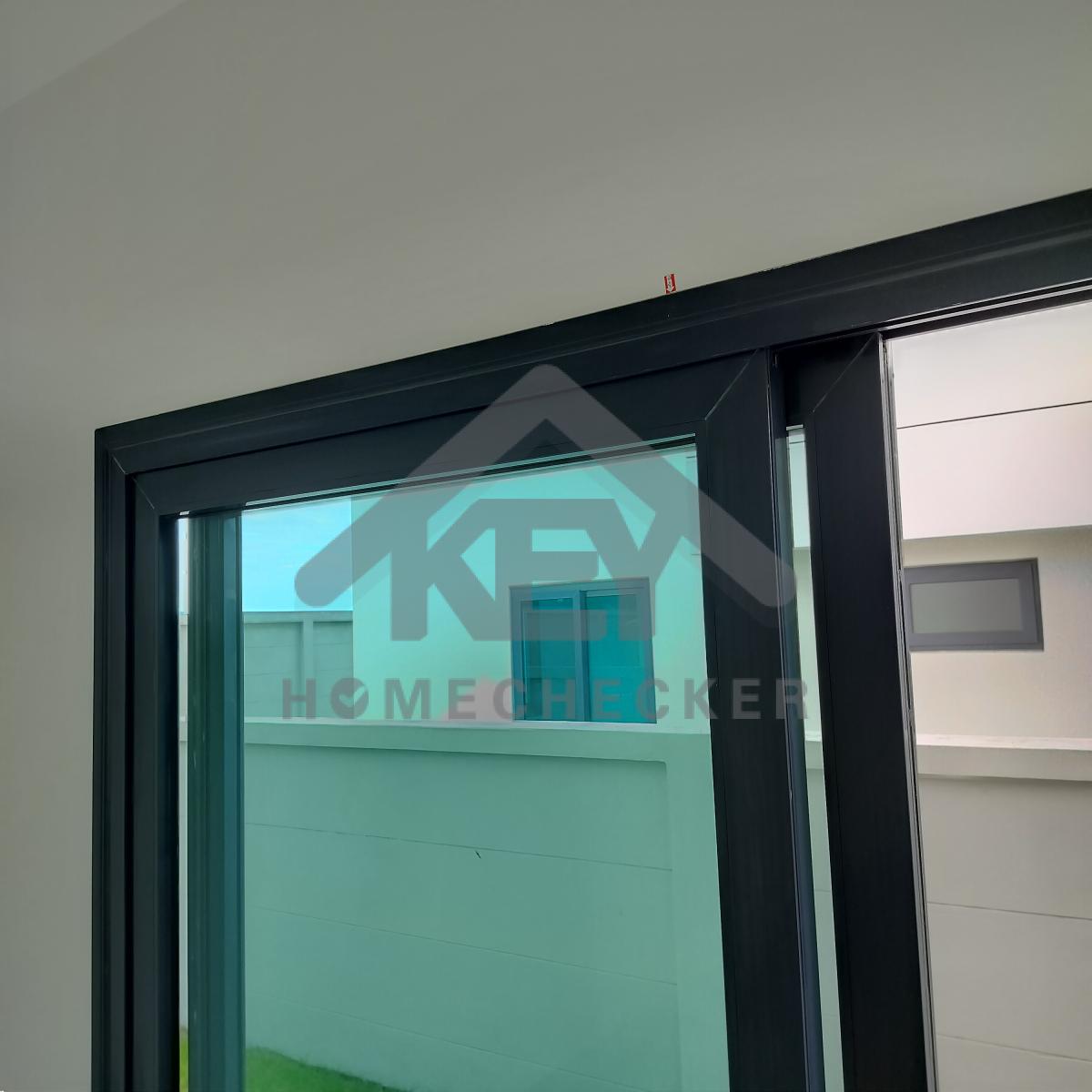

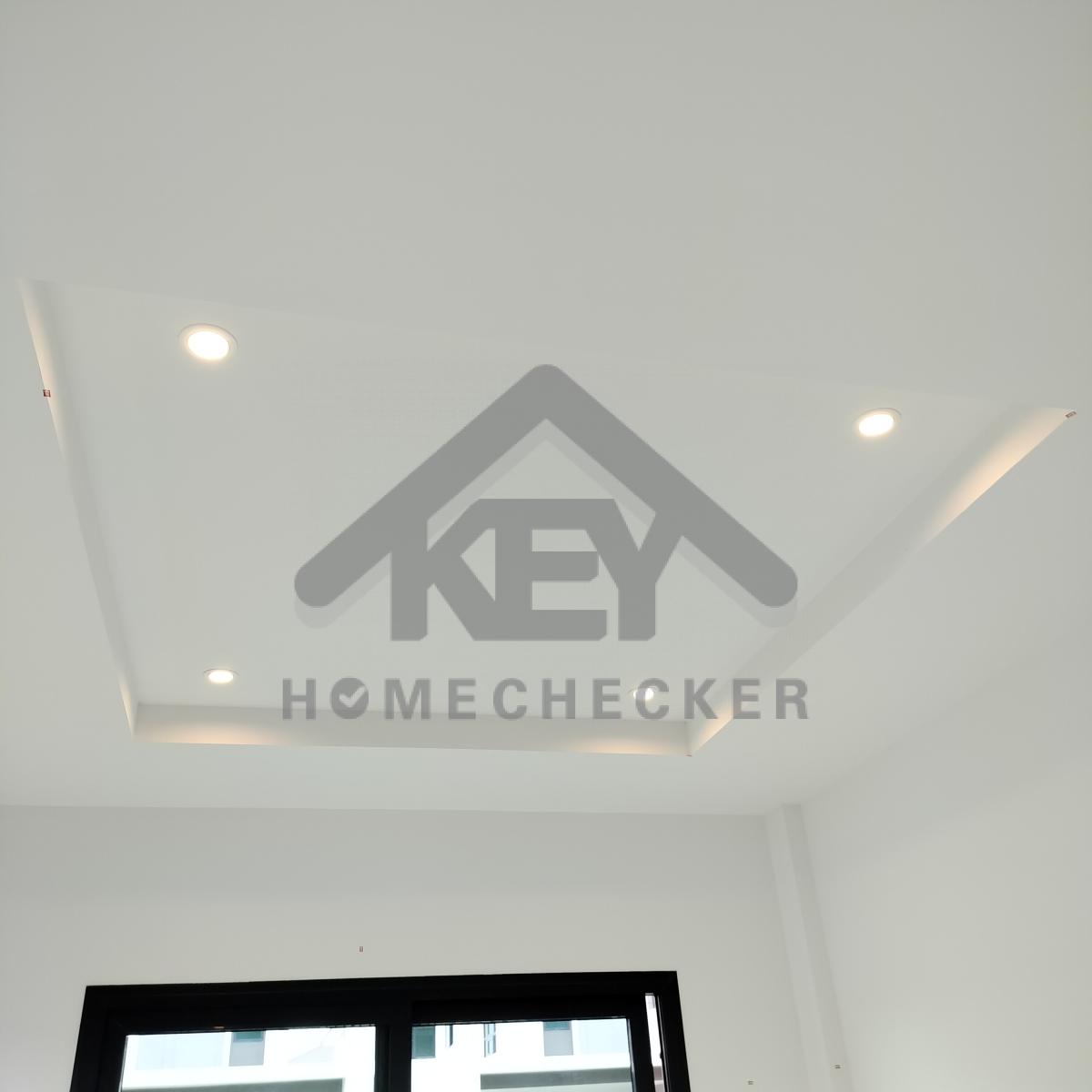

7. งานห้องโถง ห้องนั่งเล่น
แก้ไข เก็บงานกันสีแต่งขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง และเก็บงานกันสีแต่งขอบประตูทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบประตูให้เรียบร้อย
แก้ไข ทำความสะอาด และเก็บงานยาแนวพื้นทั้งหมดให้เรียบร้อย
แก้ไข กระเบื้องแตกร้าว
แก้ไข เก็บรอยแตกร้าวเก็บสีมุมและขอบฝ้าหลุมให้เรียบร้อย
แก้ไข เก็บงานซิลิโคน และทำความสะอาดเก็บสีขอบประตูให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบประตูให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย
แก้ไข ลูกบิดประตูห้องใต้บันได ปิดล็อคไม่ได้ไม่ตรงช่อง
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูห้องใต้บันไดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูโรงจอดรถให้เรียบร้อย
แก้ไข เก็บงานยาแนววงกบประตูโรงจอดรถให้เรียบร้อย

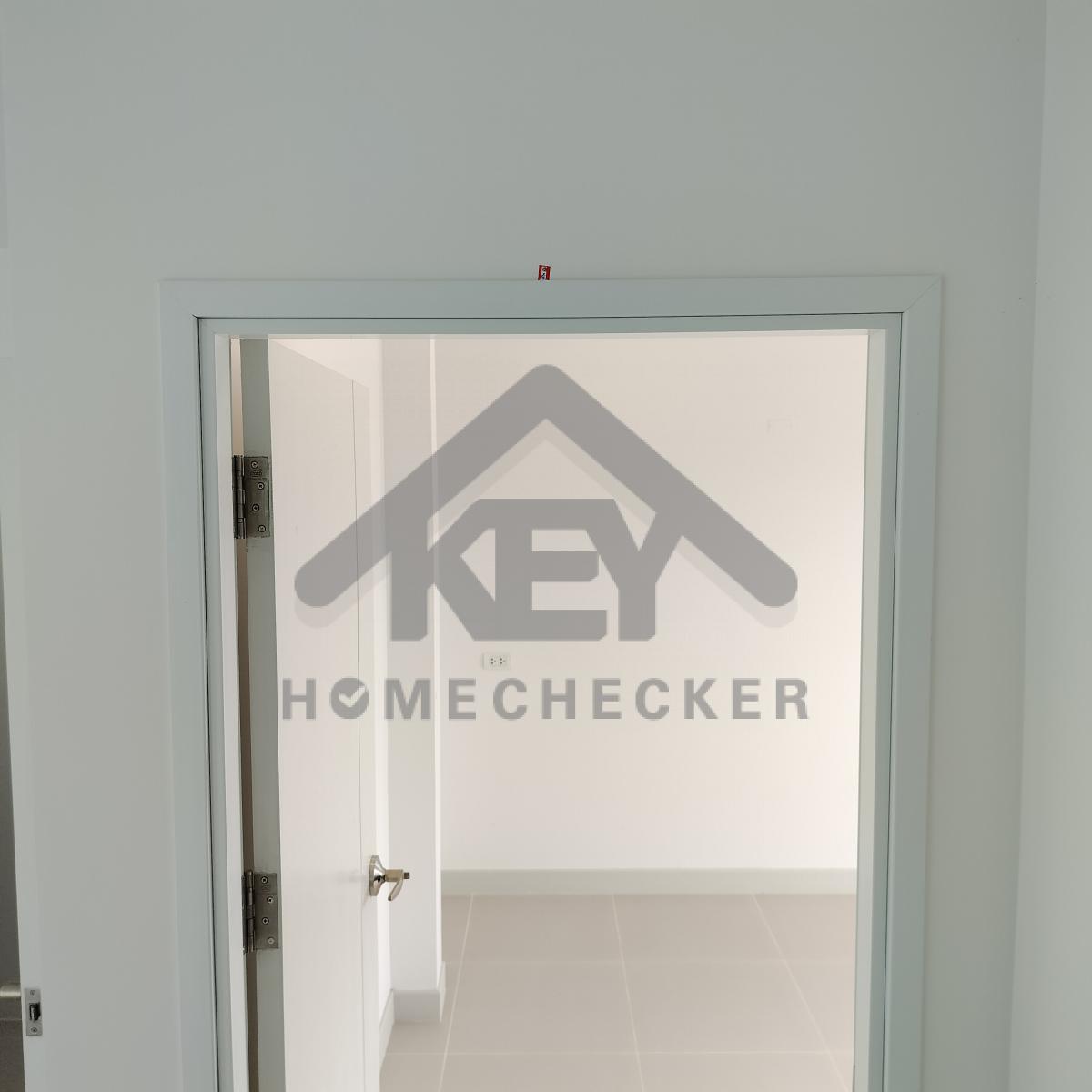

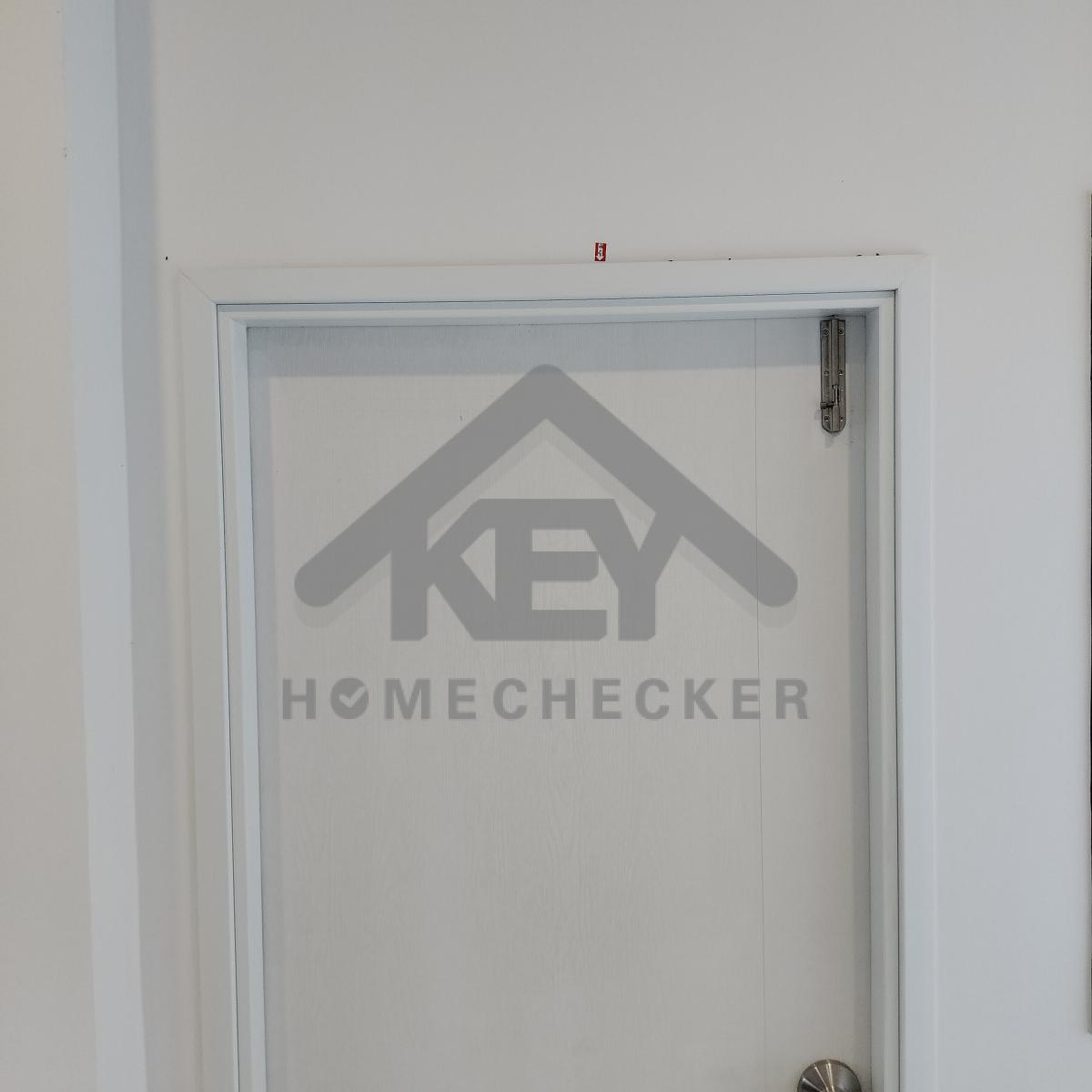

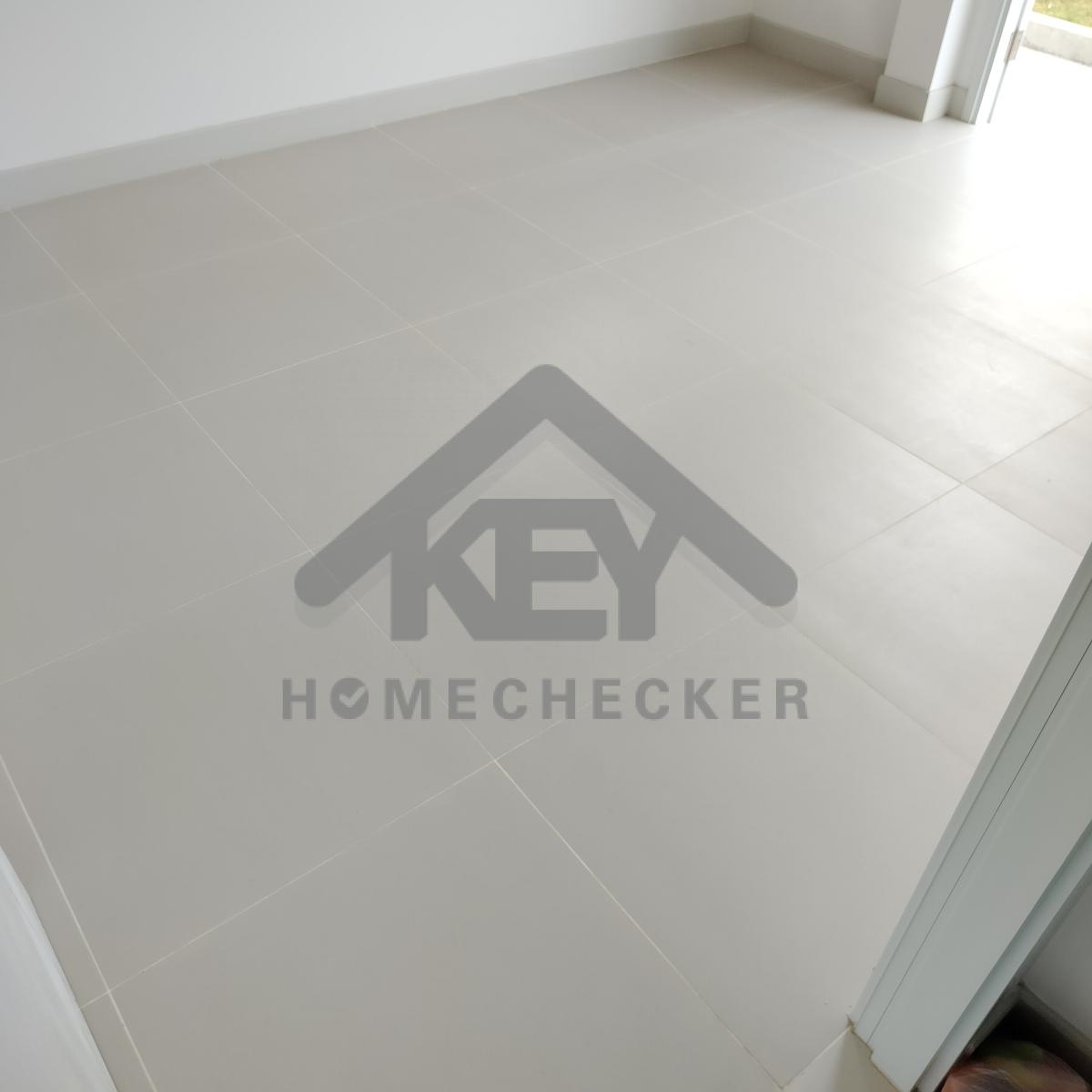

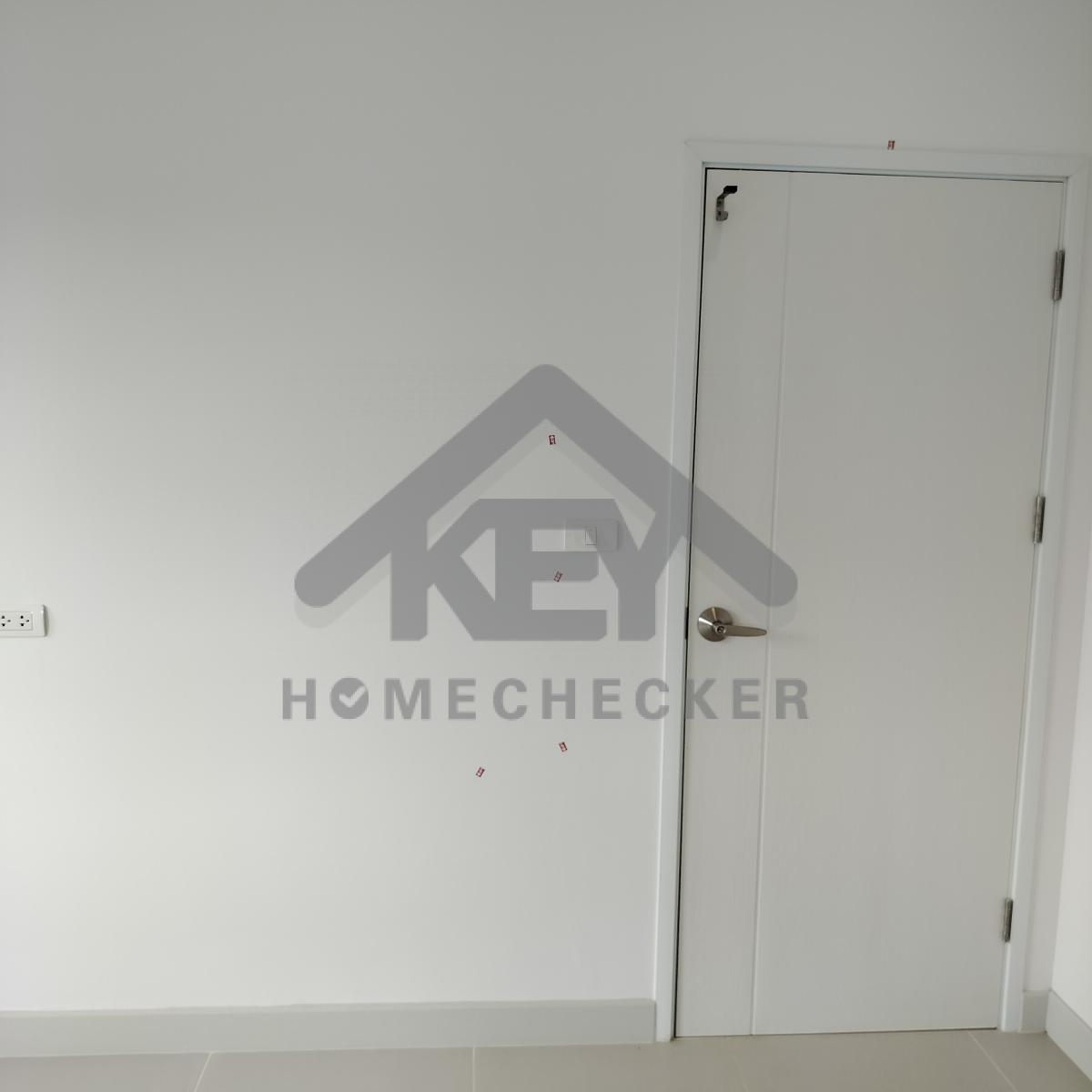

8. งานห้องครัวชั้น 1
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข ทำความสะอาด และเก็บงานยาแนวพื้นทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนัง และเก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีเสาให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บงานเก็บสีขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เคลียร์ขยะในท่อระบายน้ำเครื่องซักผ้า และตรวจเช็คการติดตั้งท่อระบายน้ำทิ้ง น้ำไม่ไหลระบายมาที่ท่อลงบ่อพัก

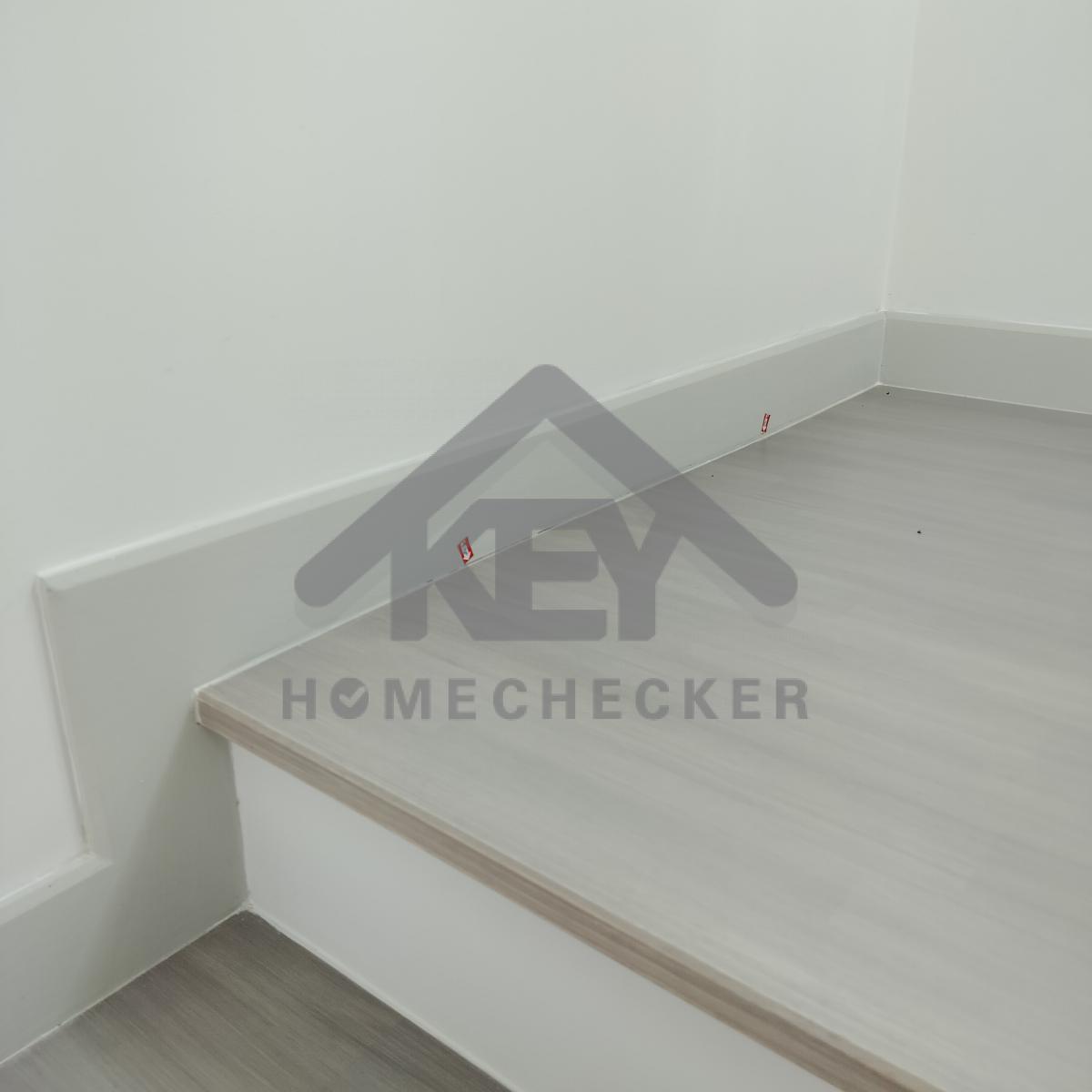

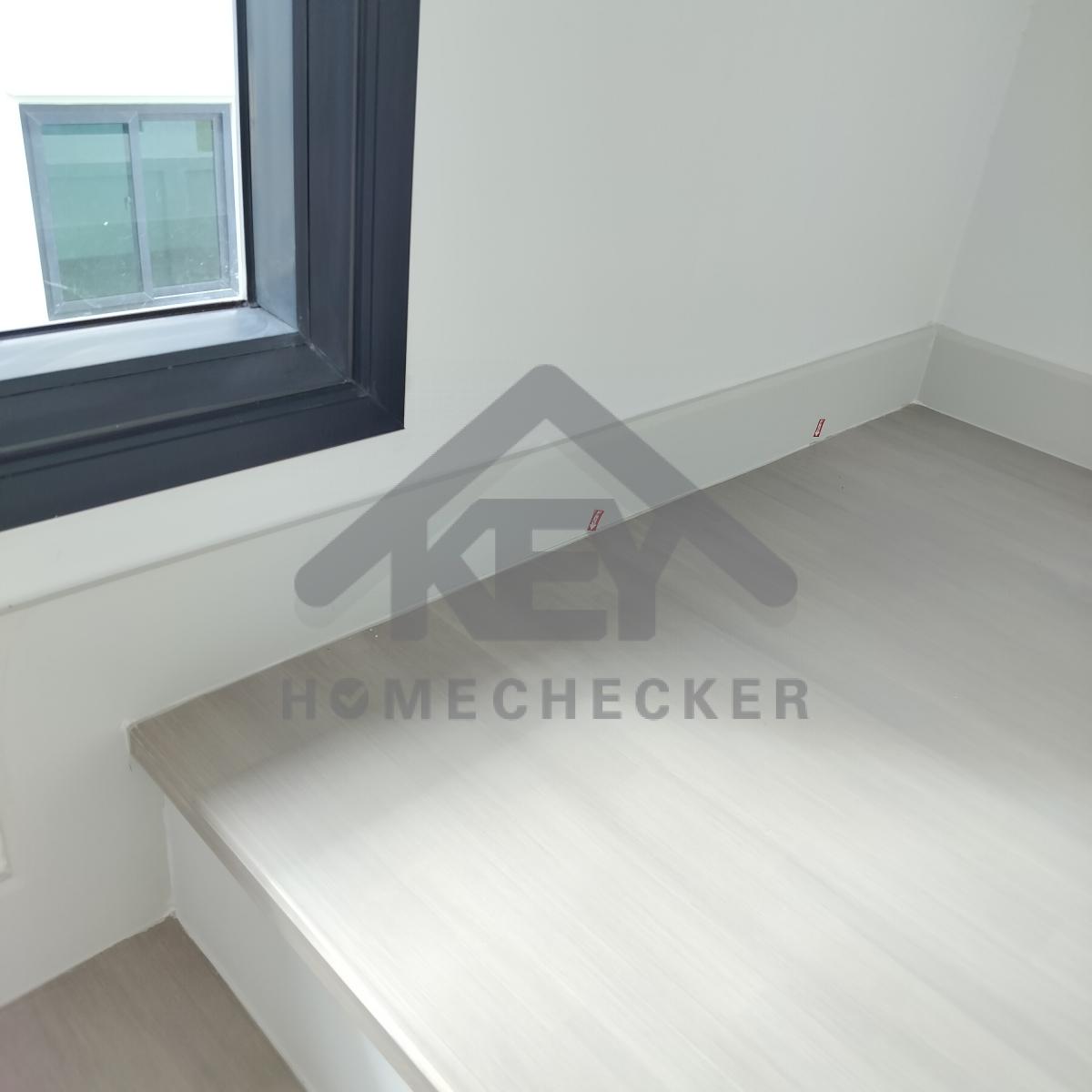

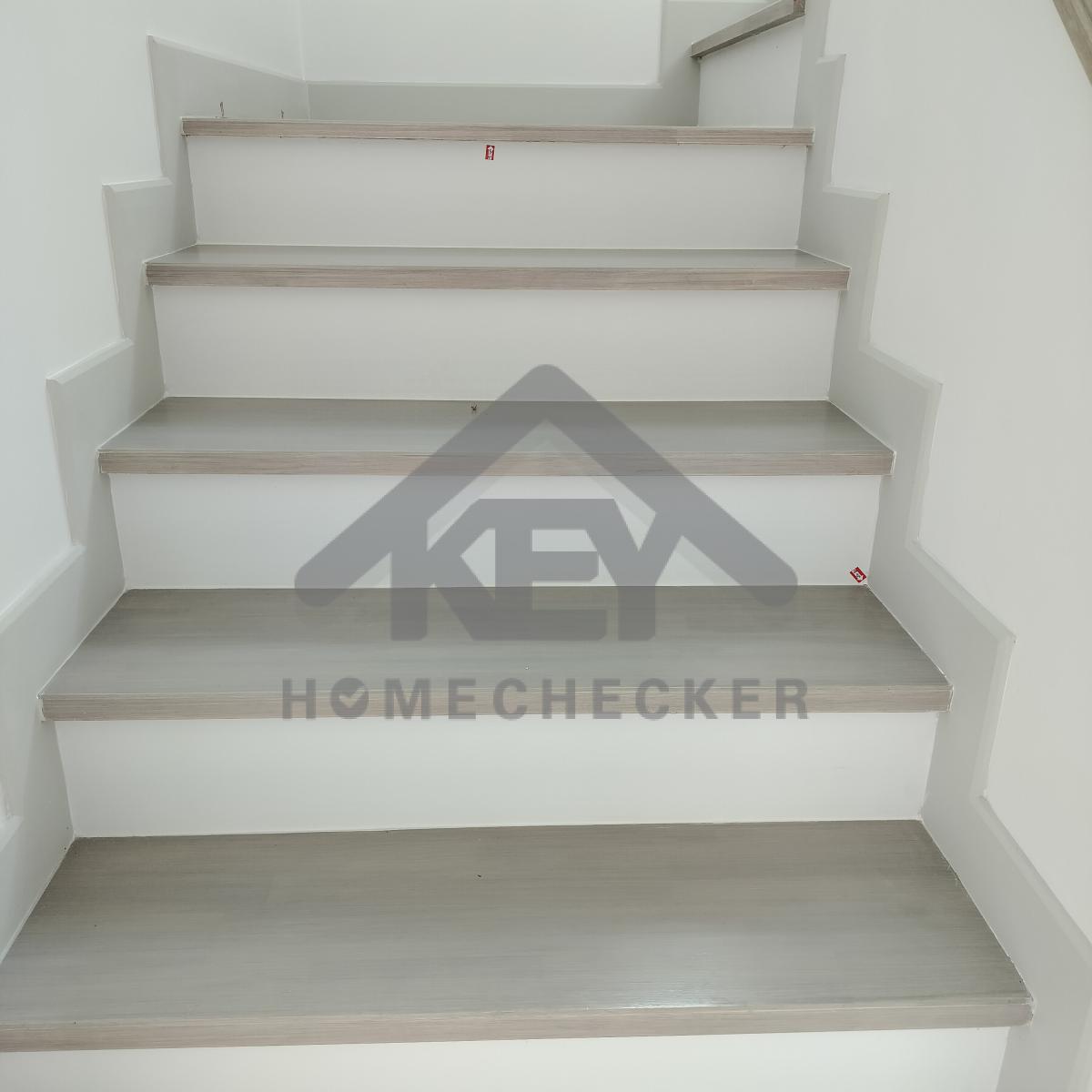

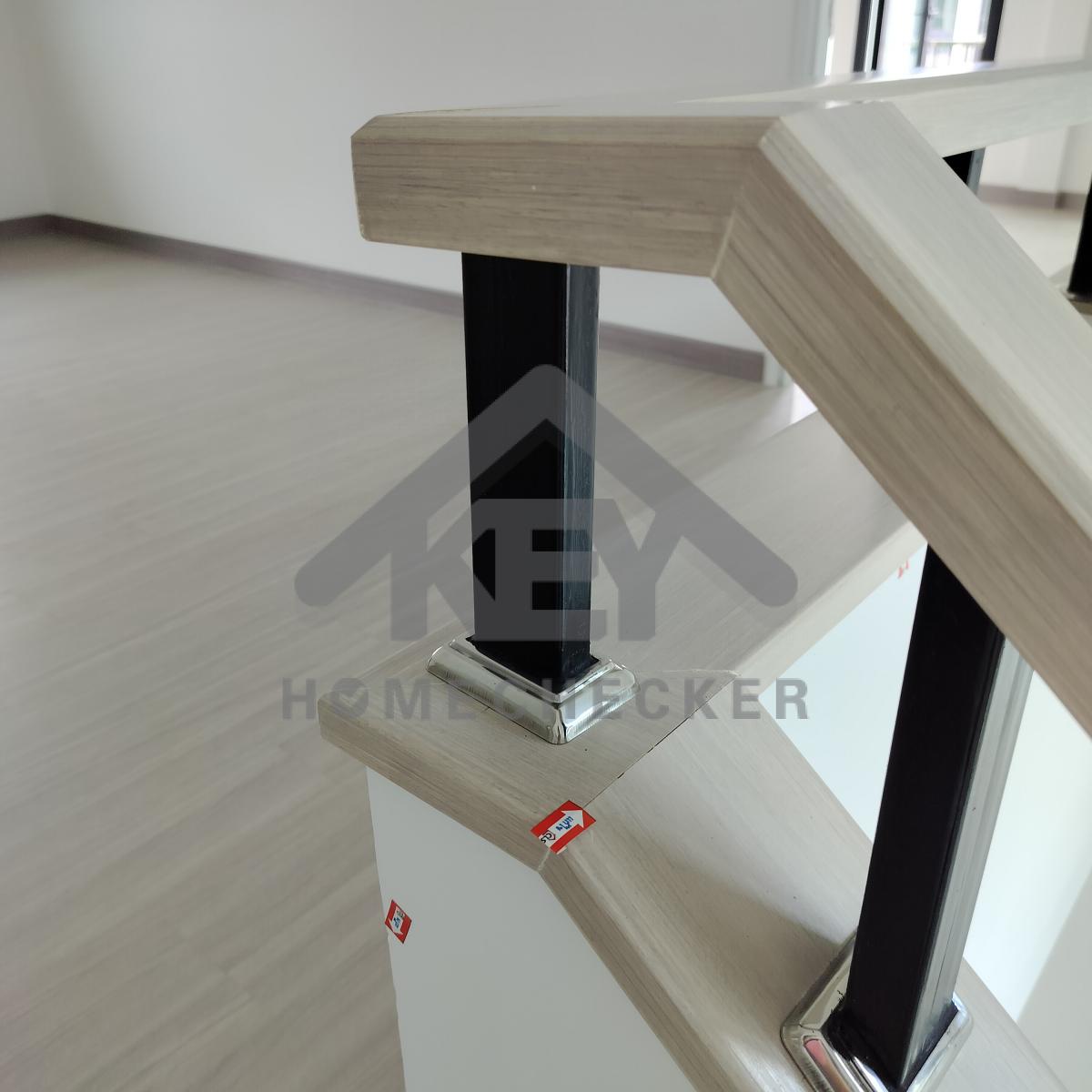

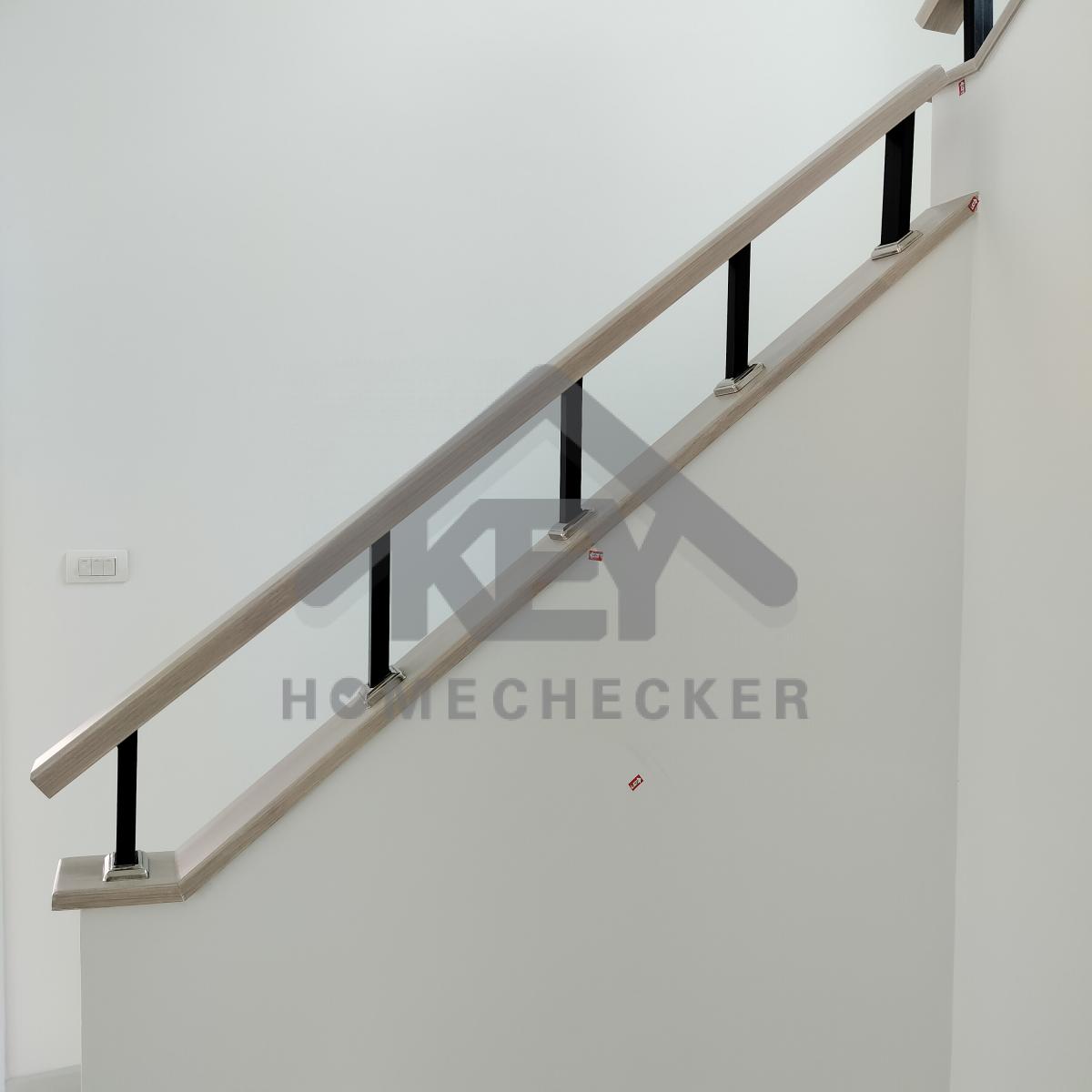

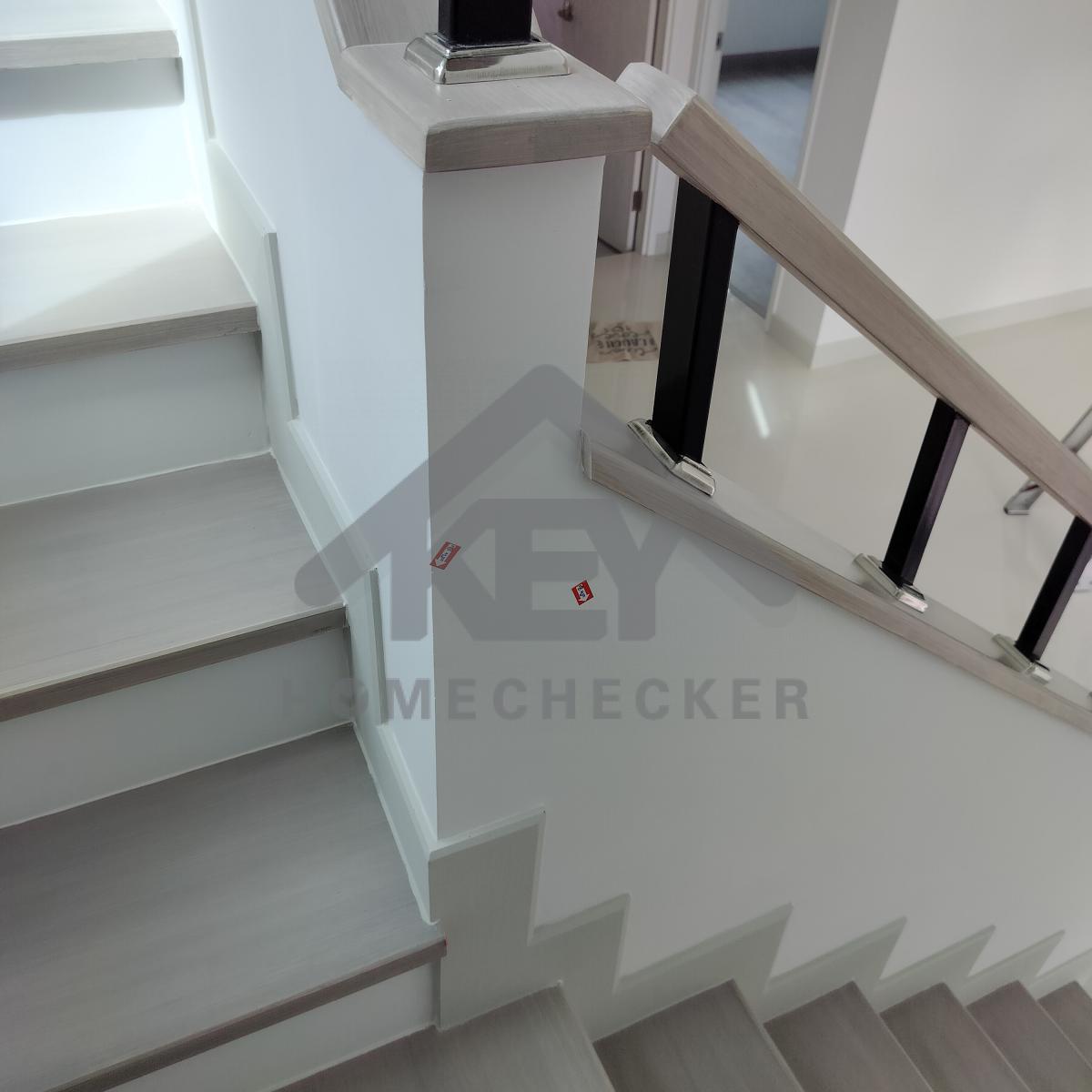

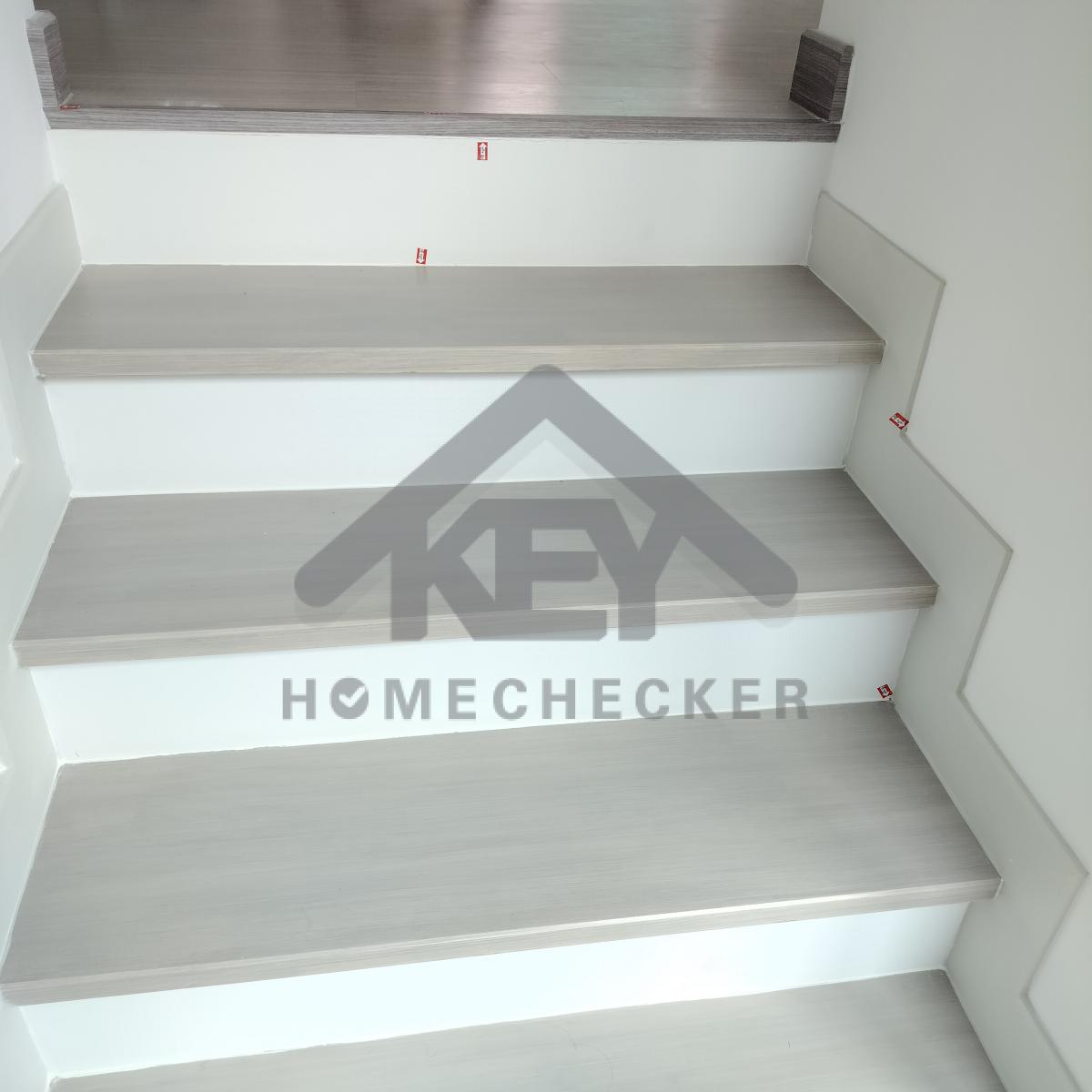

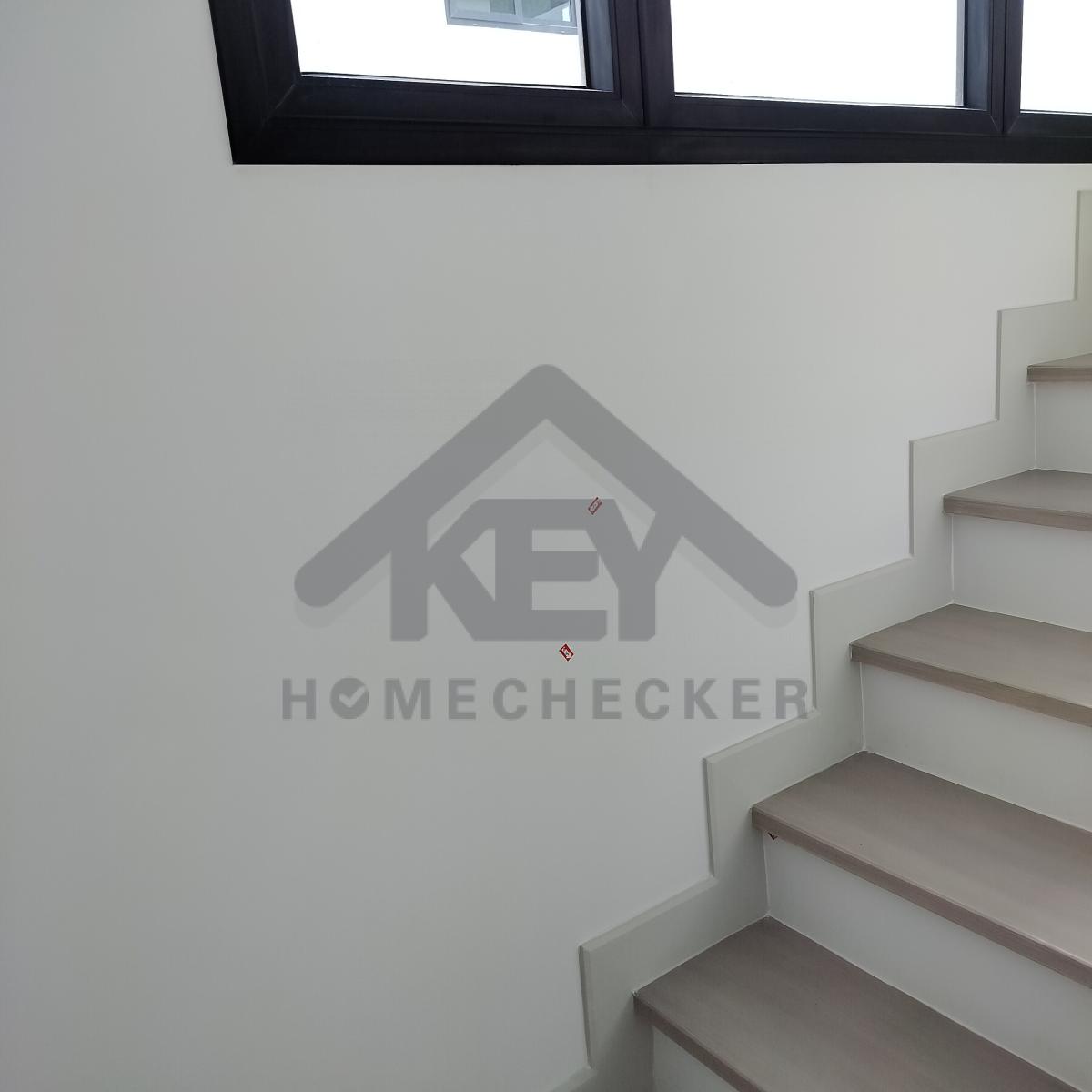

9. งานบันไดชั้น 1
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังและขอบราวบันไดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังและขอบราวบันไดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคน และกันสีแต่งขอบบันไดและขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบบัวให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังและขอบบันไดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังให้เรียบร้อย
แก้ไข เก็บงานซิลิโคน และกันสีแต่งขอบบันไดและขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบบัวให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีบันไดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีรอยต่อไม้ราวบันไดให้เรียบร้อย

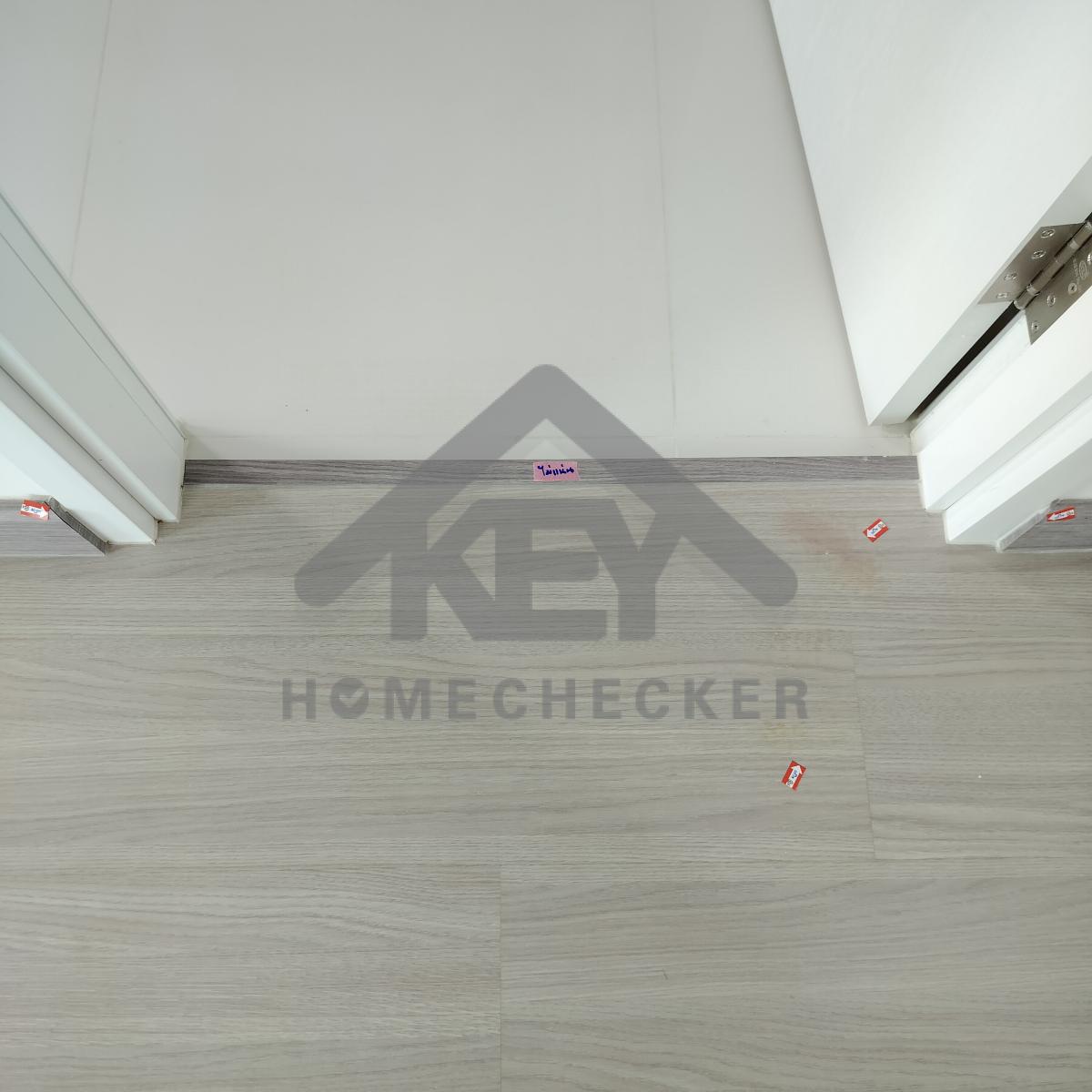

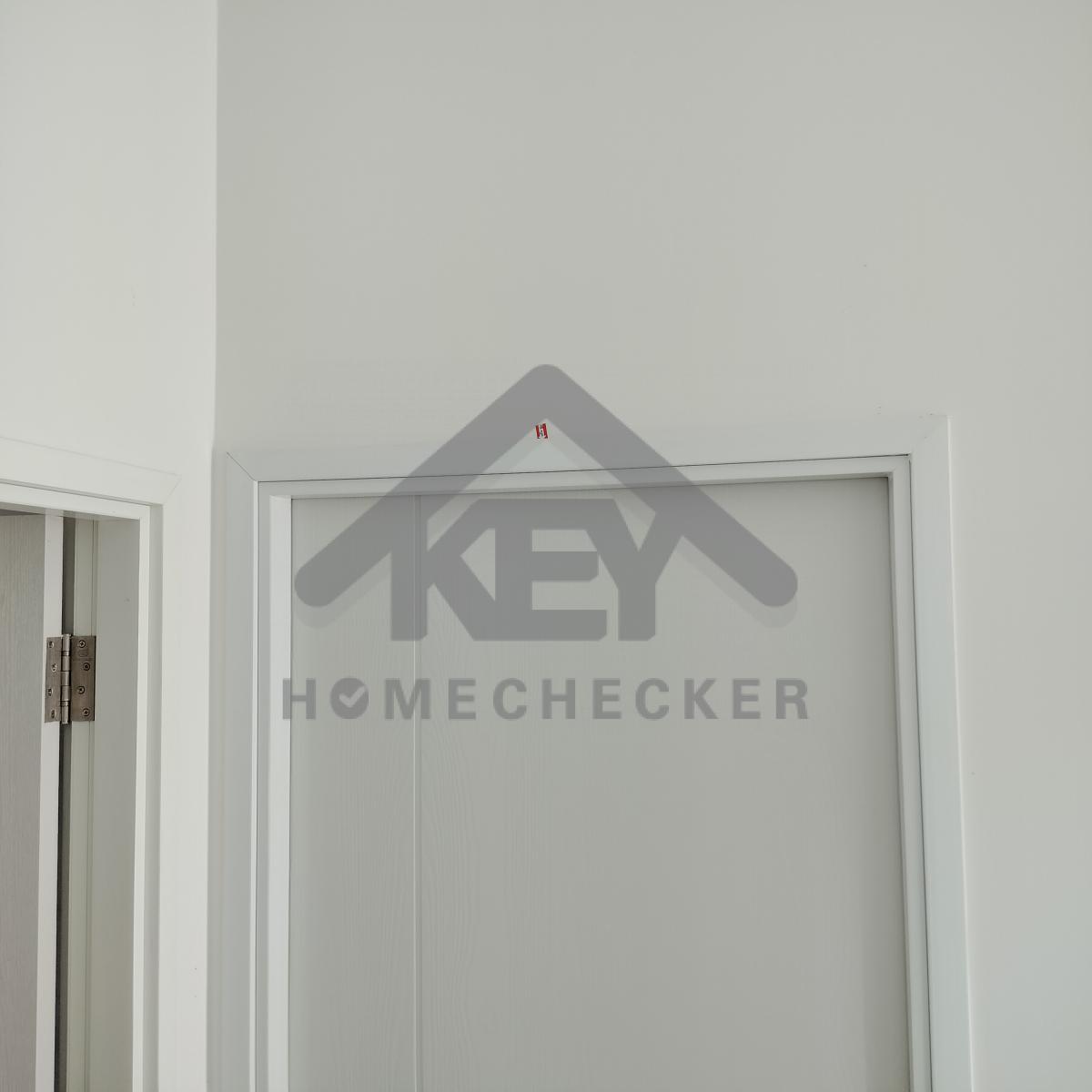

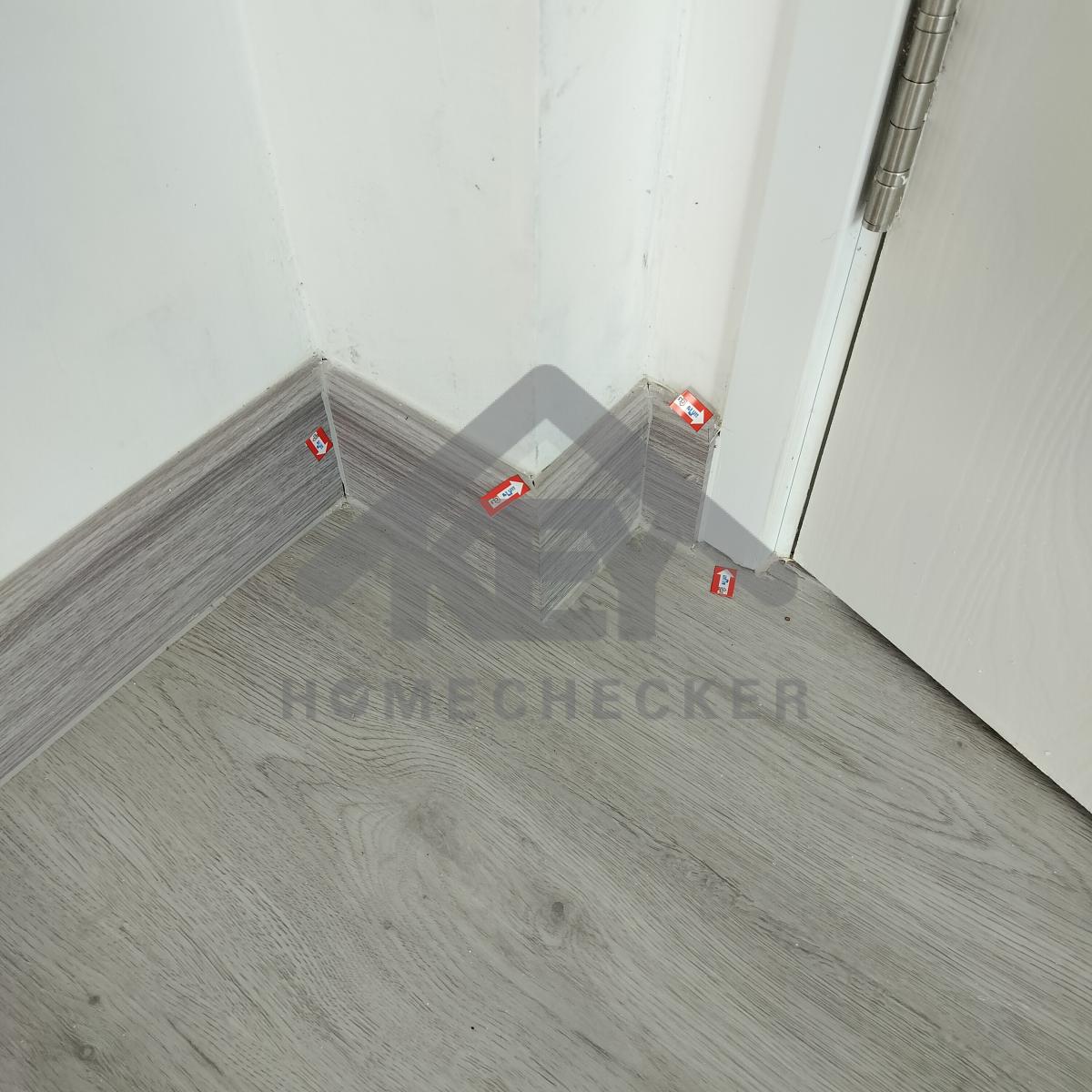

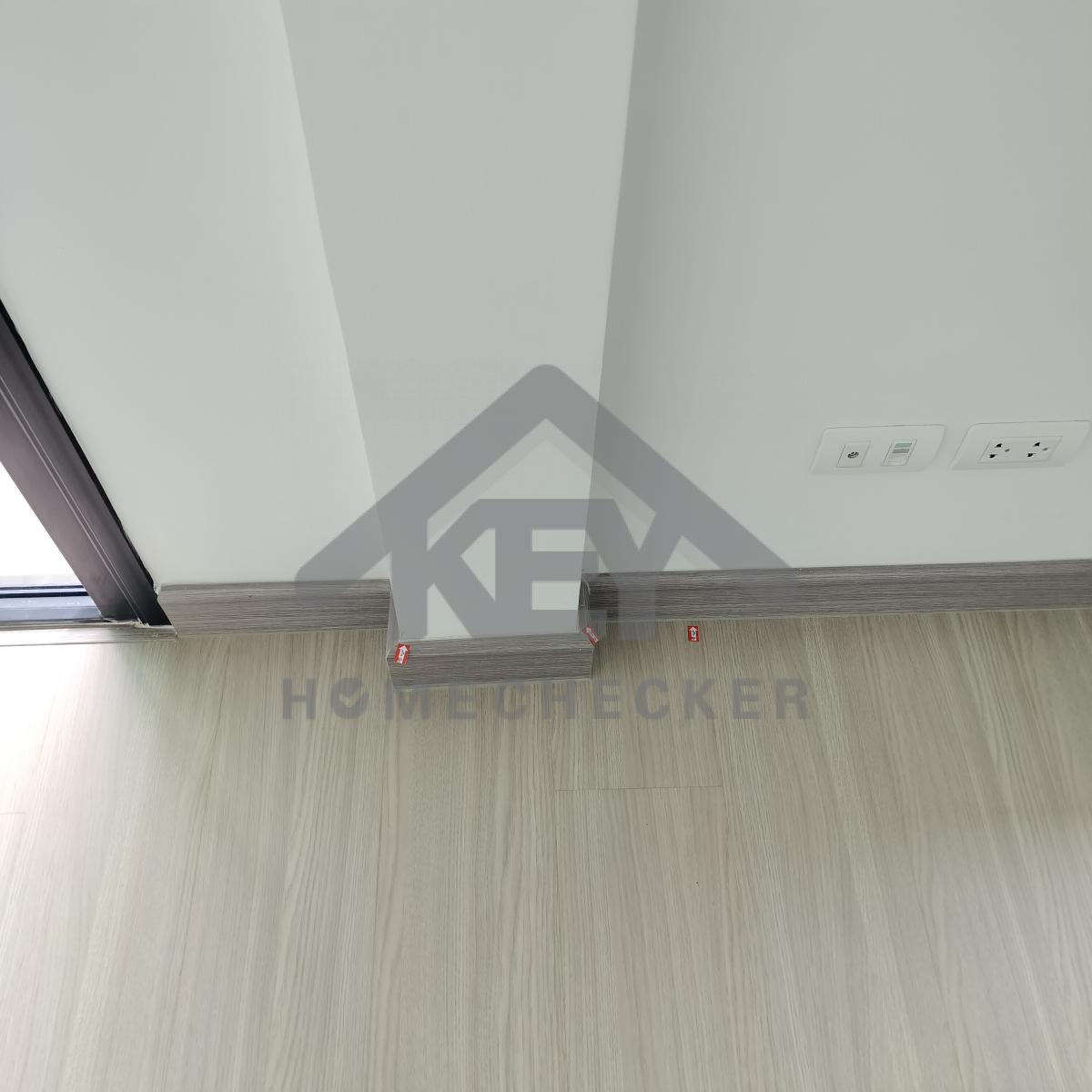

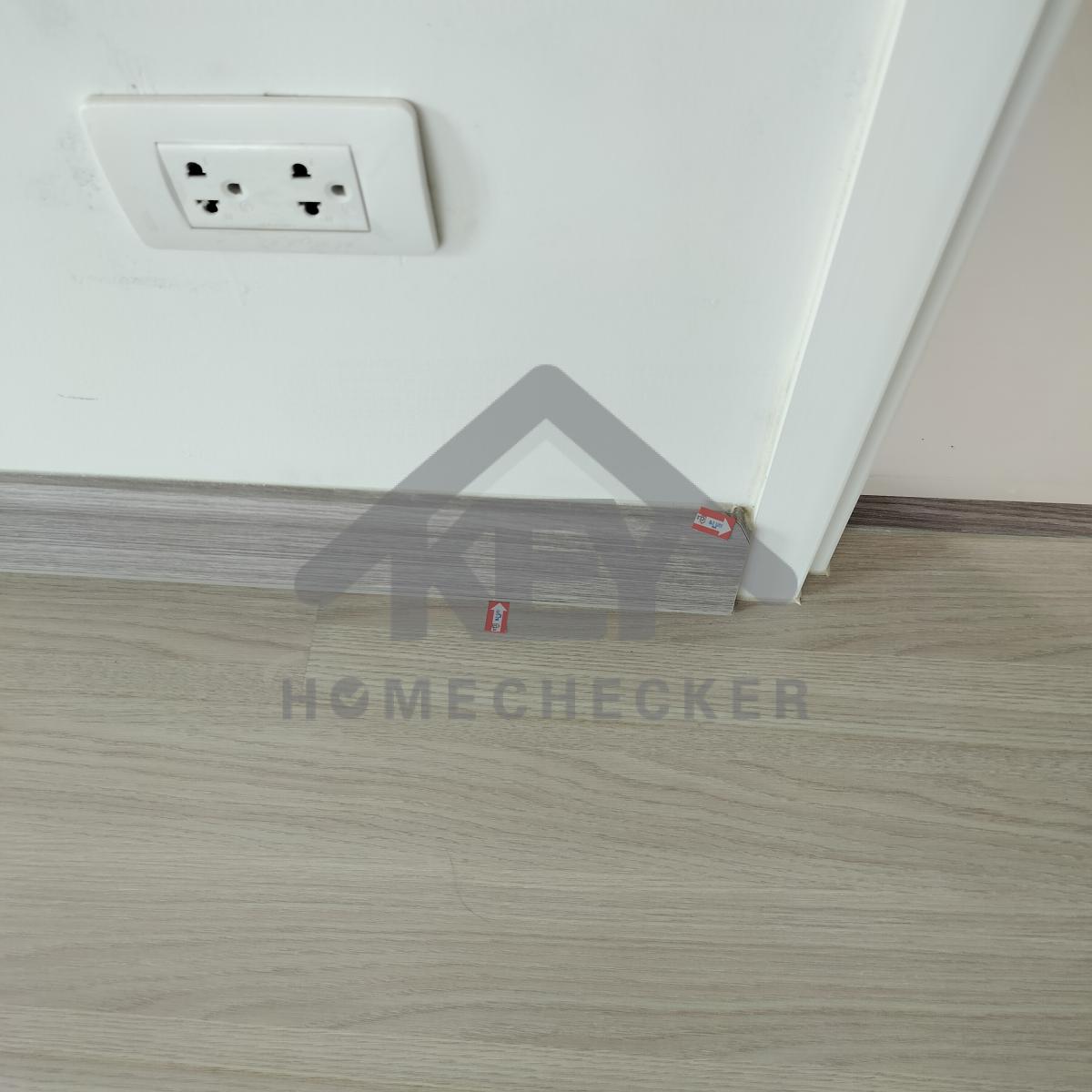

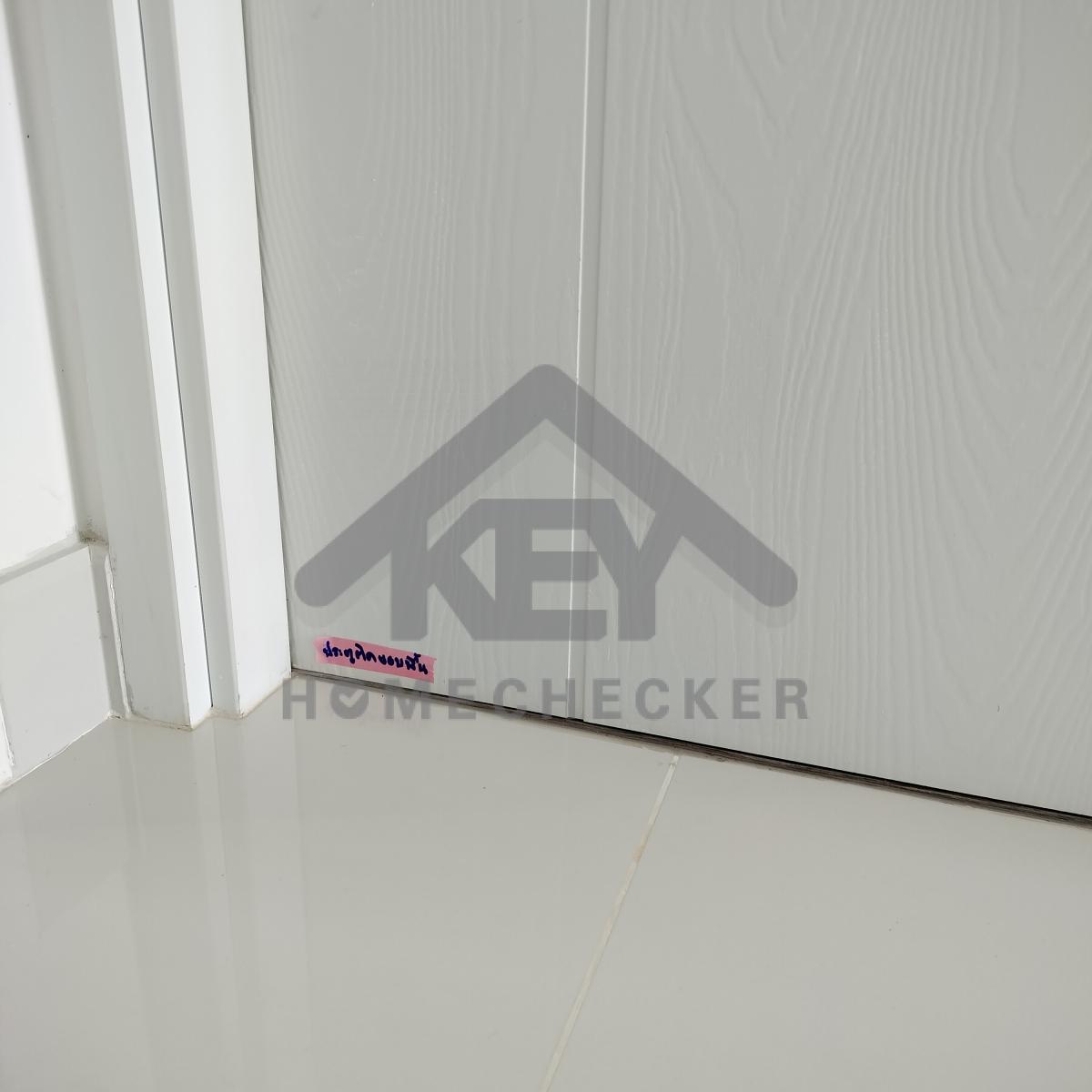

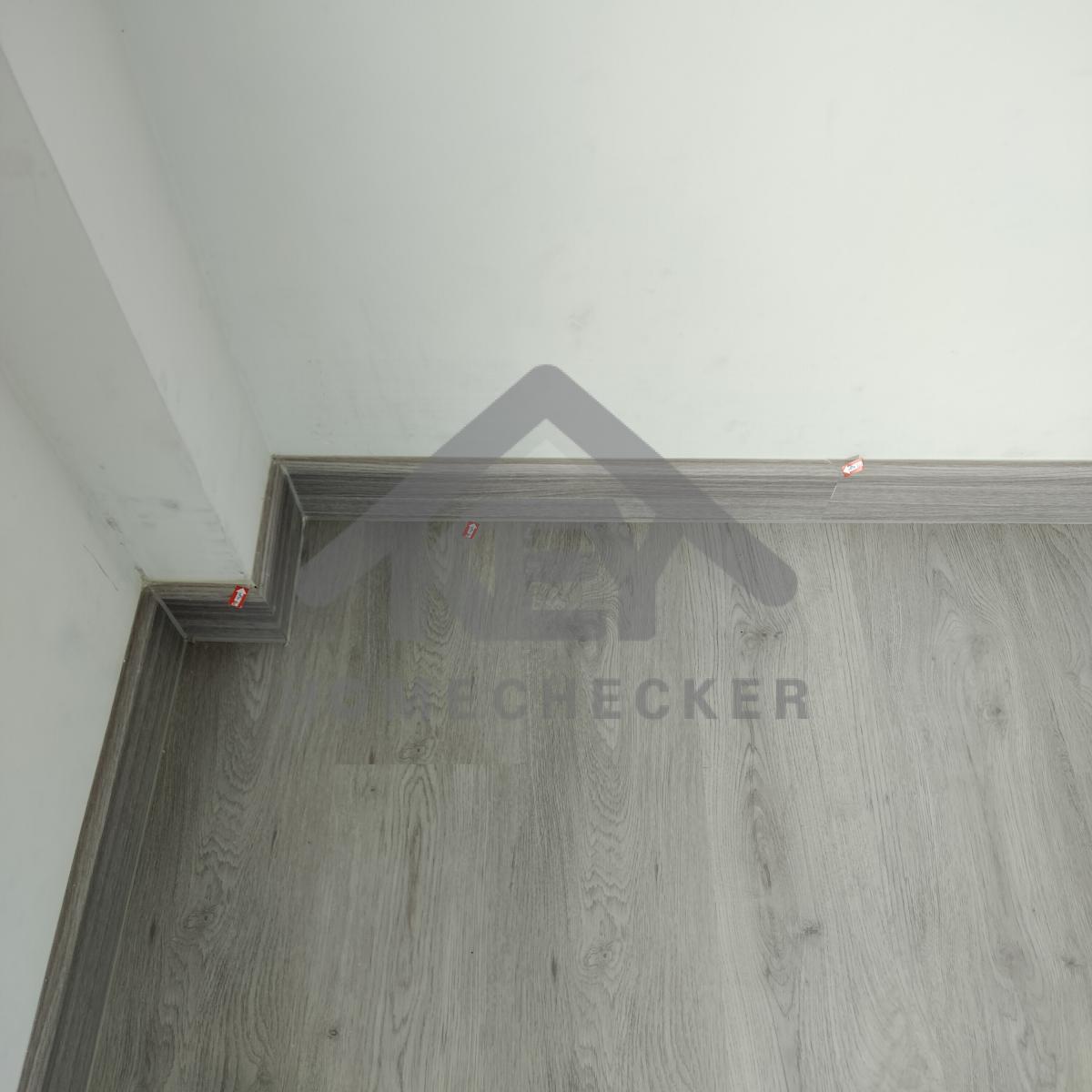

10. งานห้องนอนชั้น 1 (1)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข ขอบบานประตูเบียดติดพื้น
แก้ไข เก็บงานซิลิโคนตัวจบขอบพื้นใหม่ให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนให้เต็มขอบบัวพื้น
แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัวพื้น
แก้ไข พื้นยวบ และเก็บงานซิลิโคนให้เต็มขอบบัวพื้น
แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัวพื้น

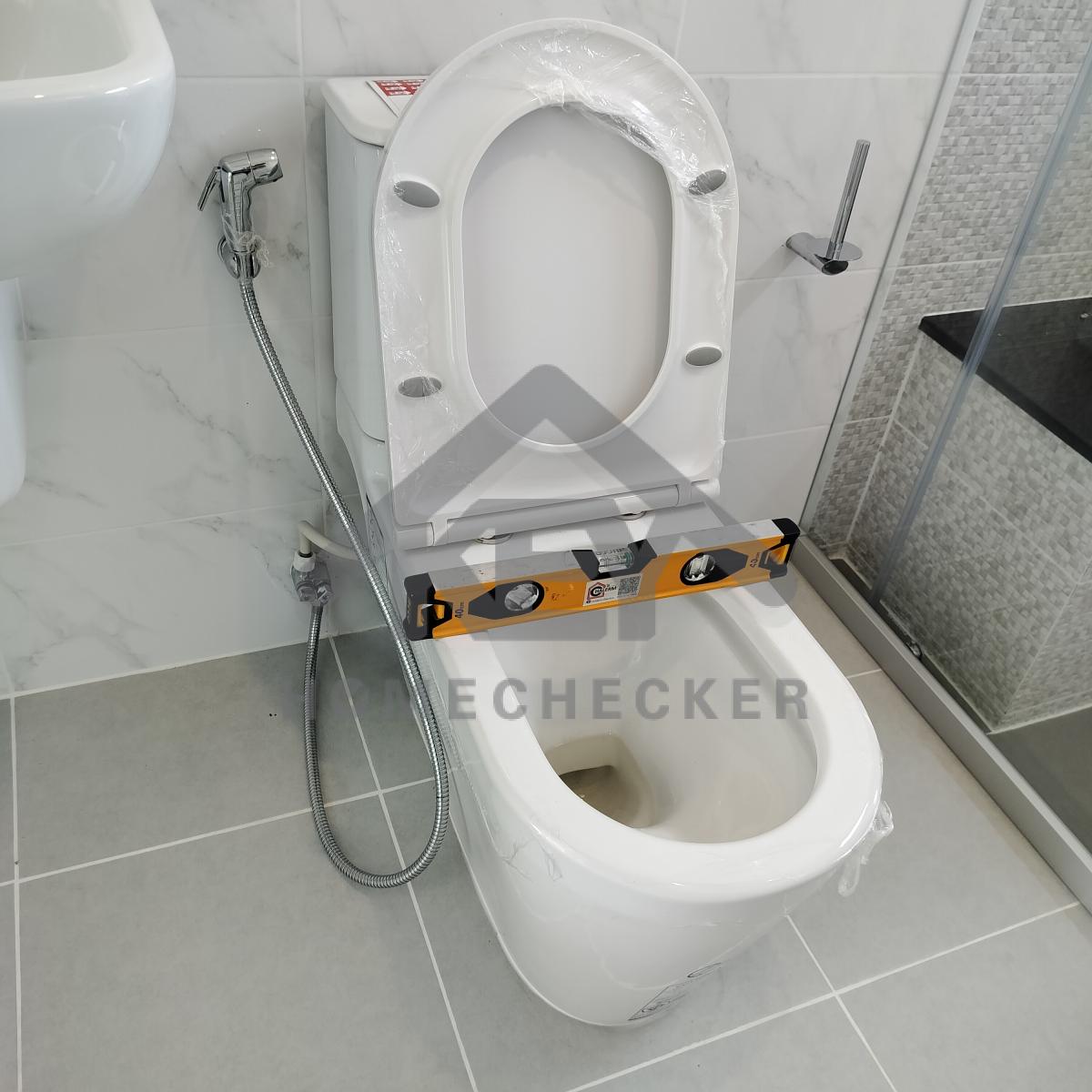

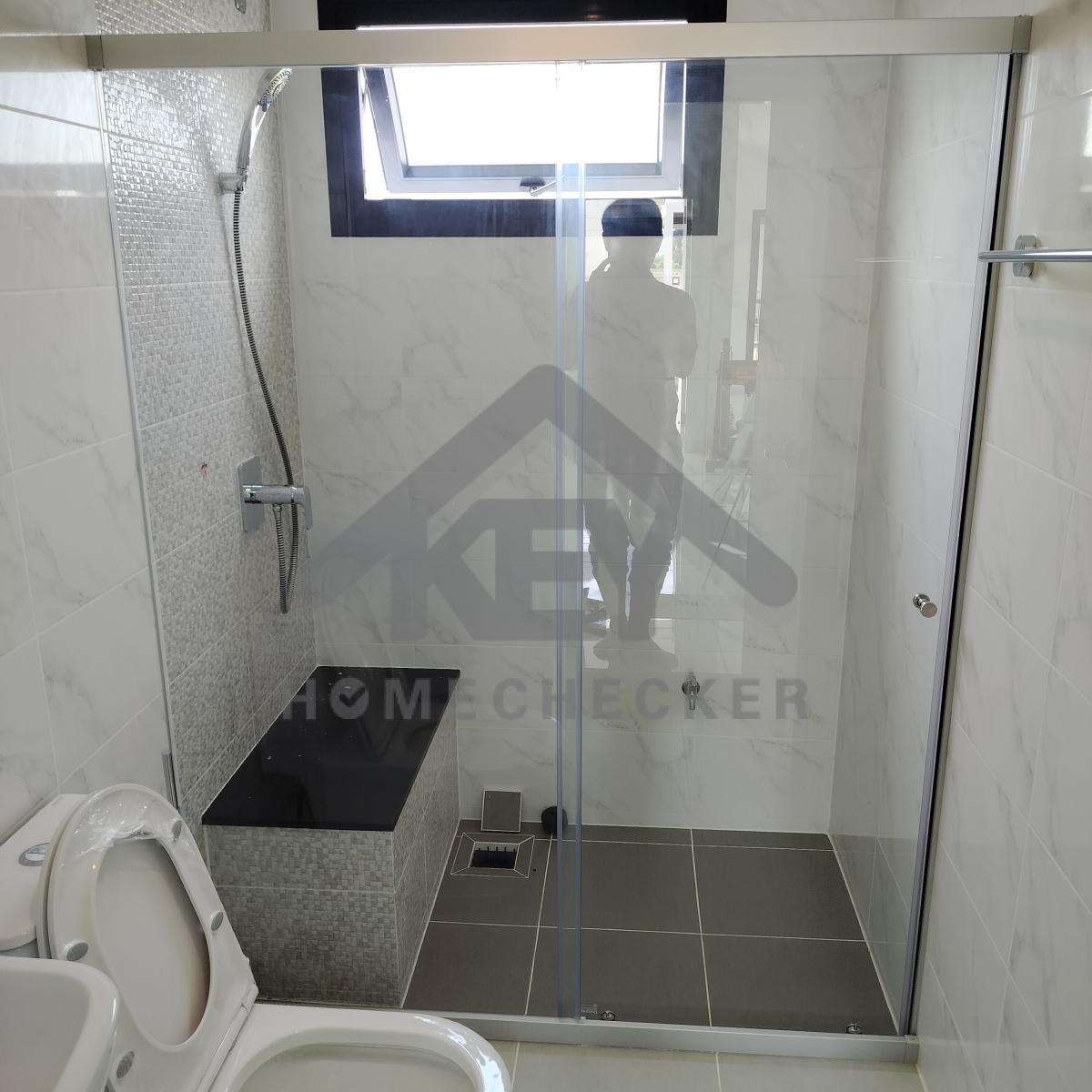

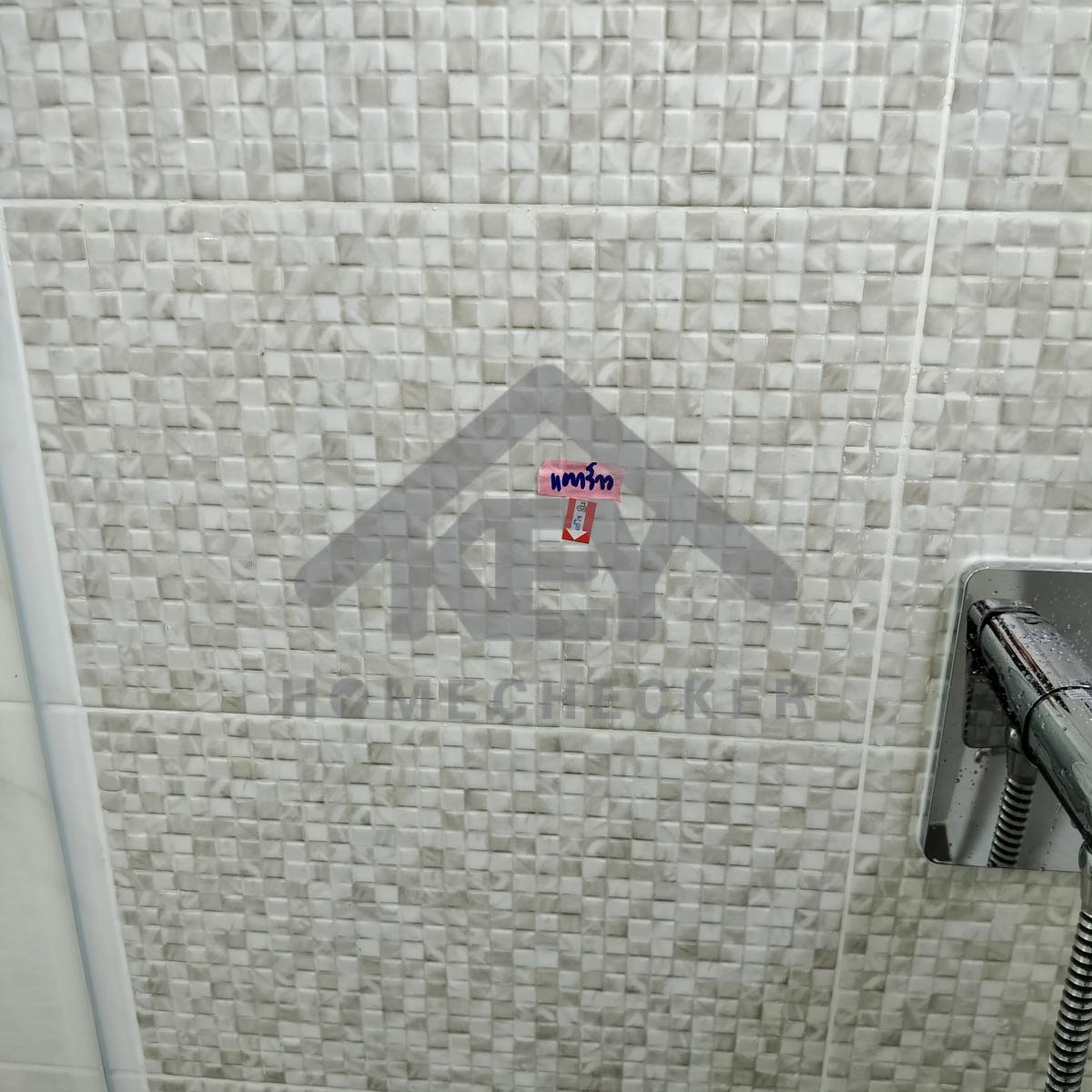

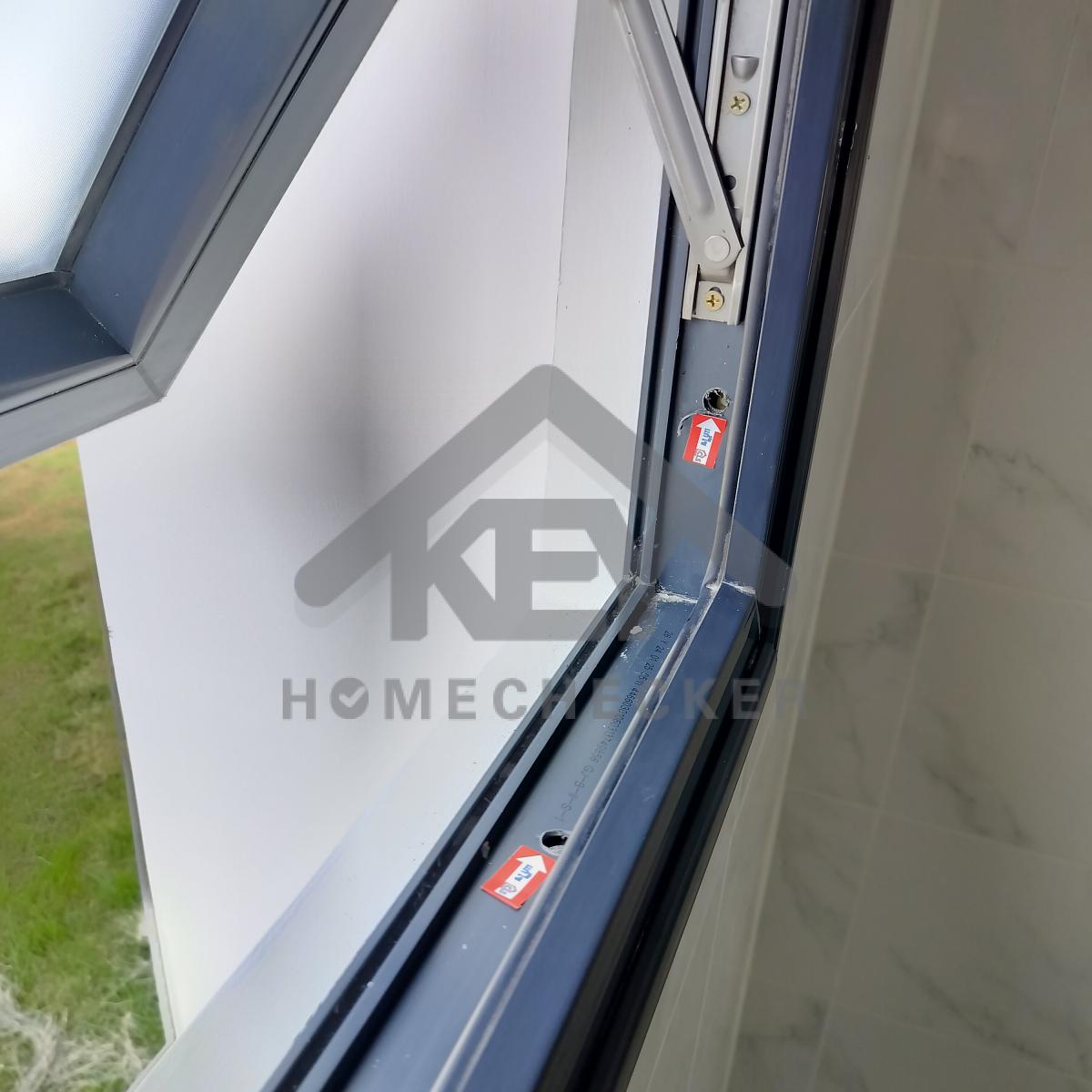

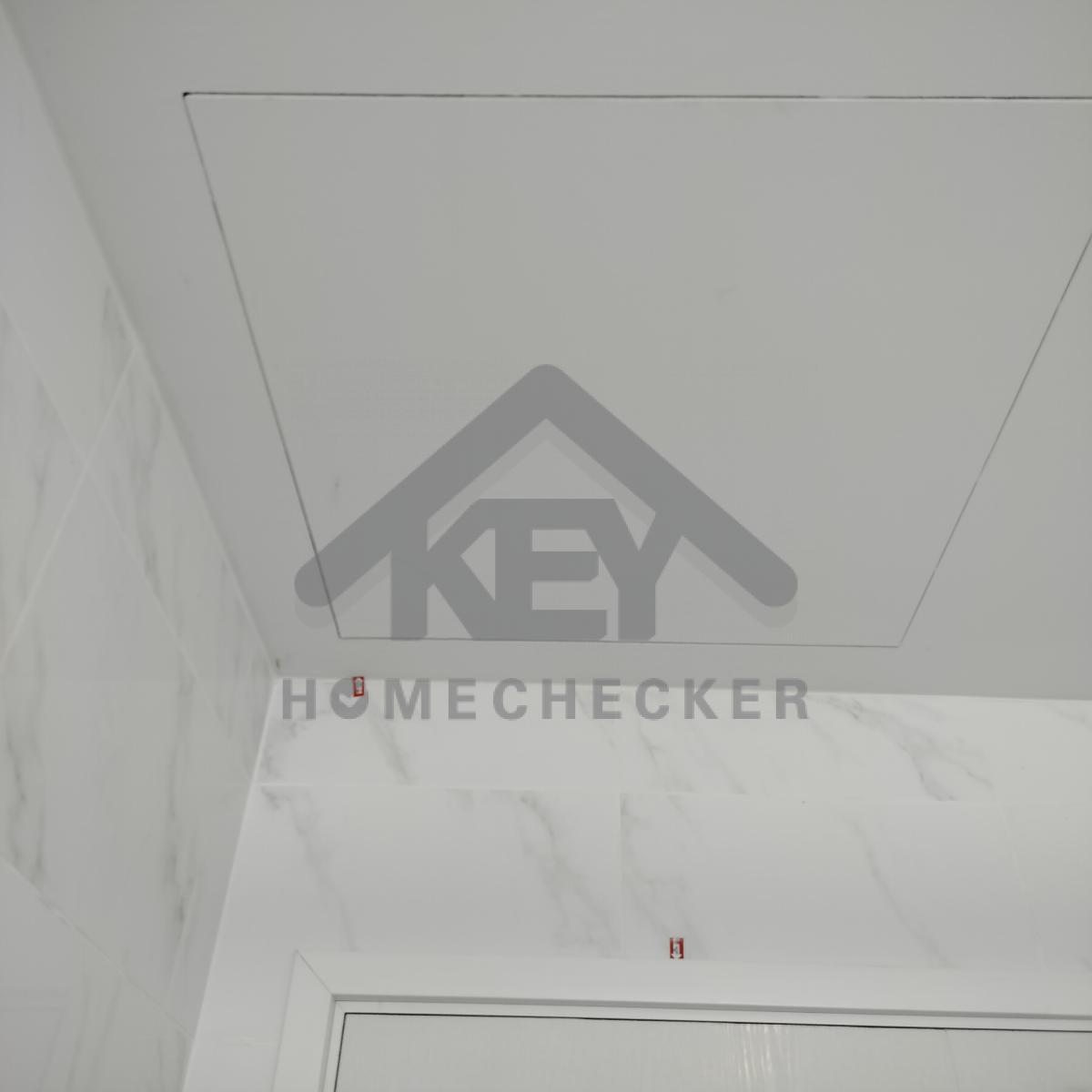

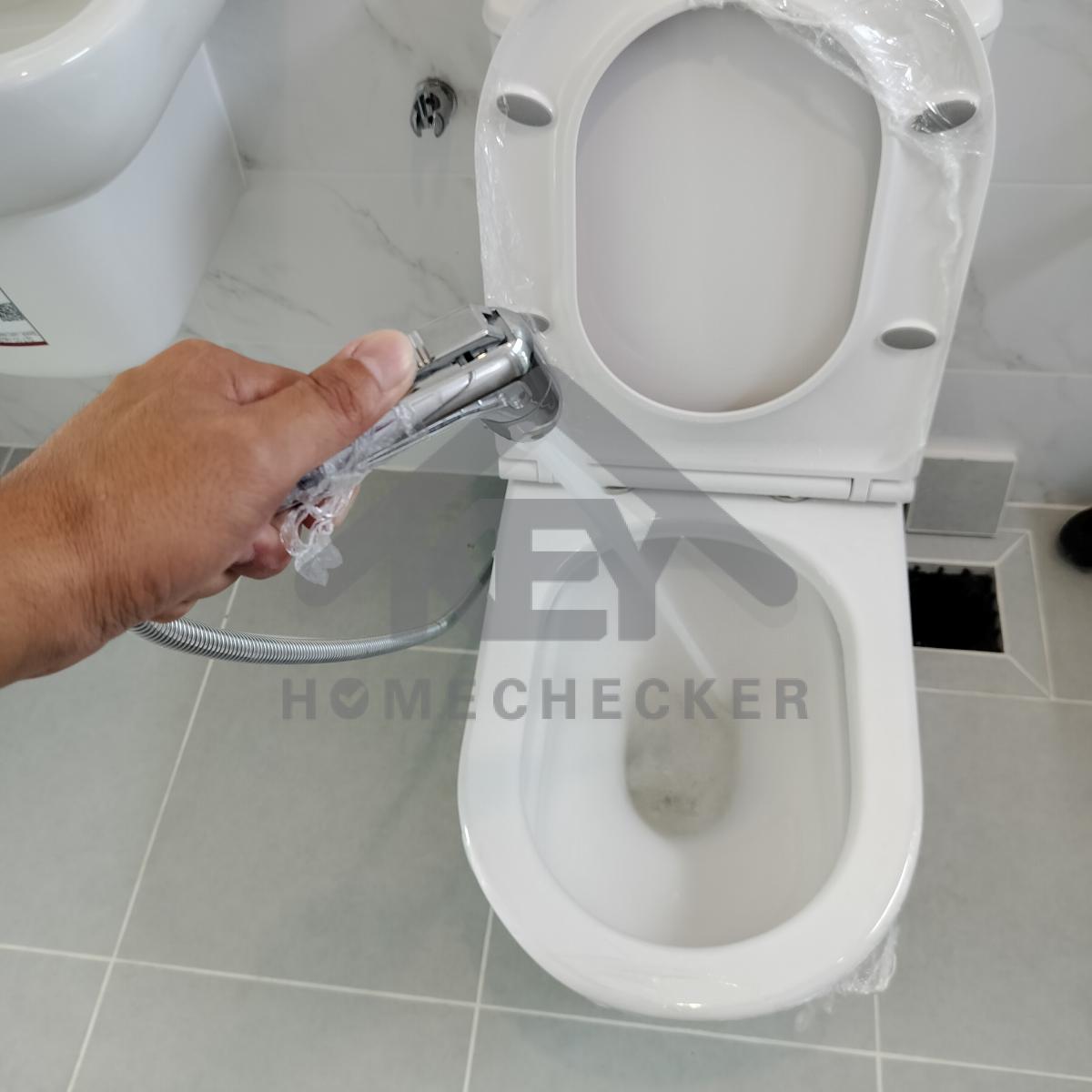

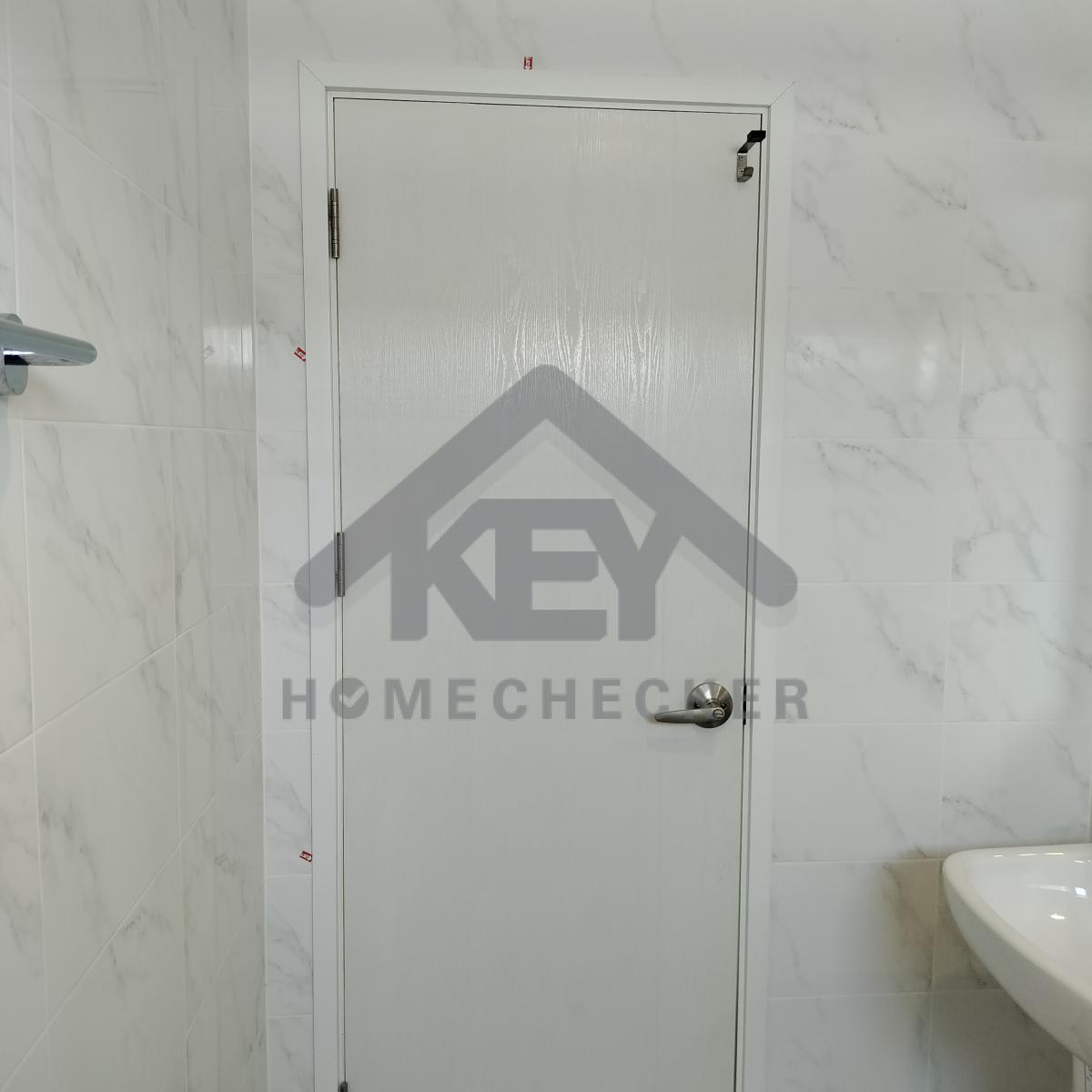

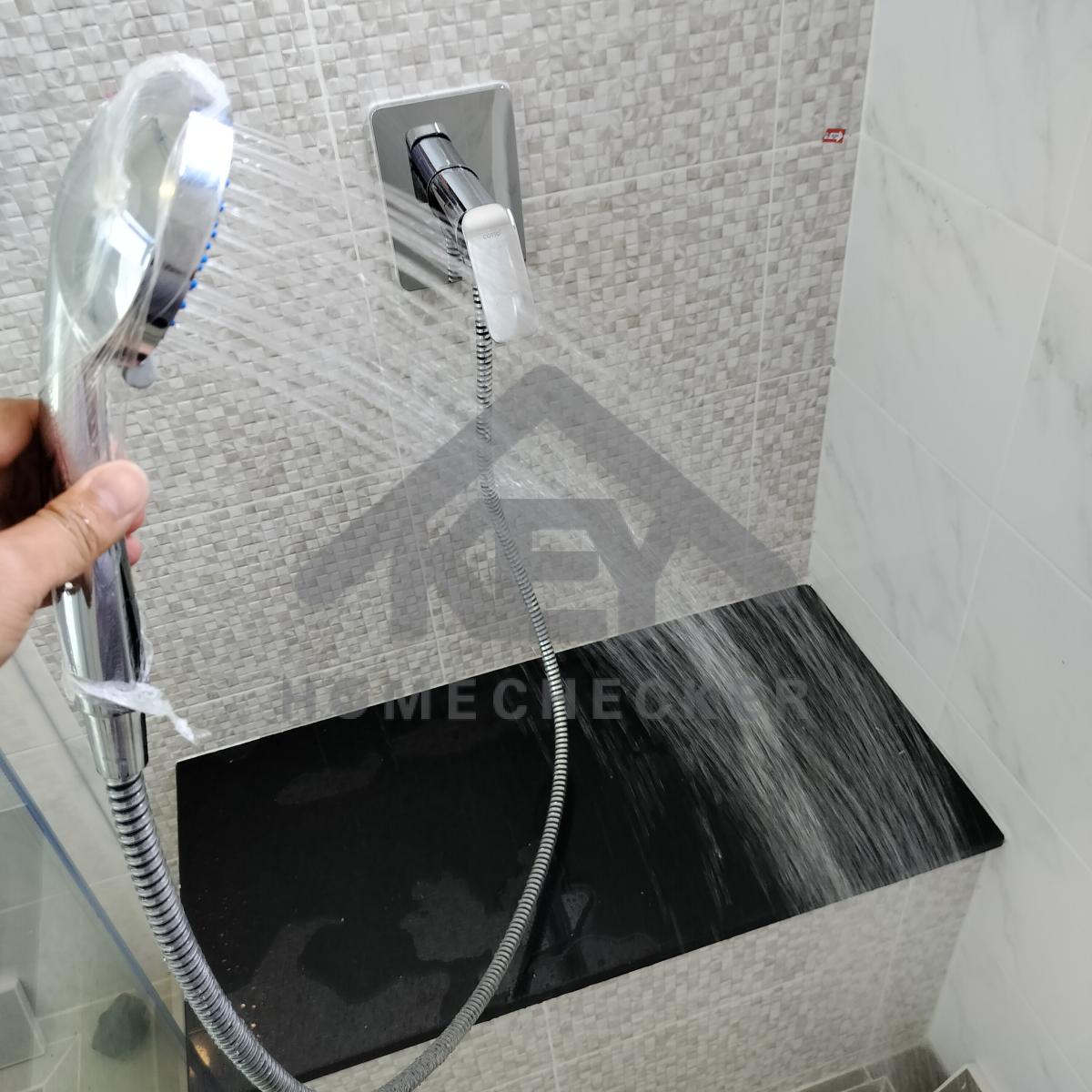

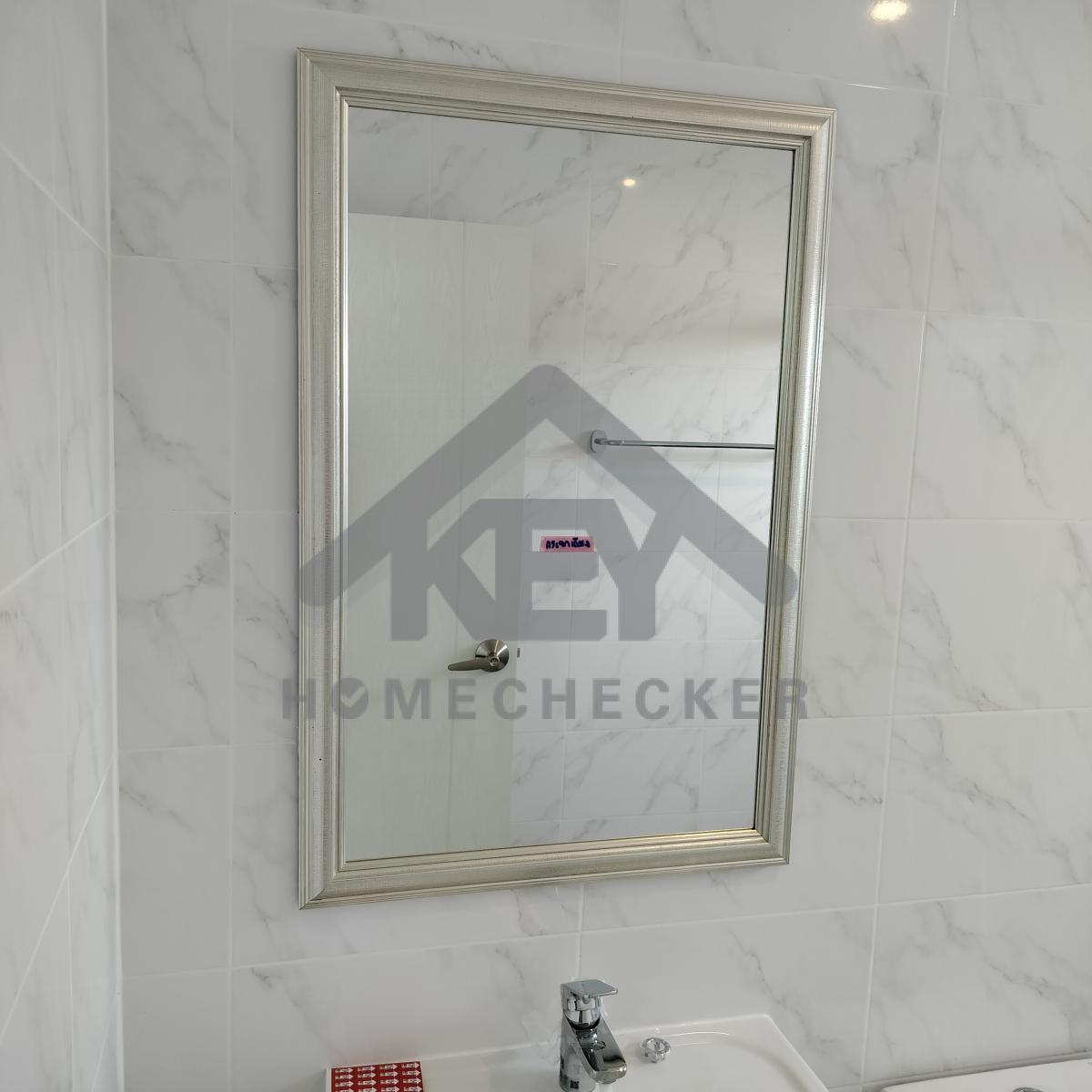

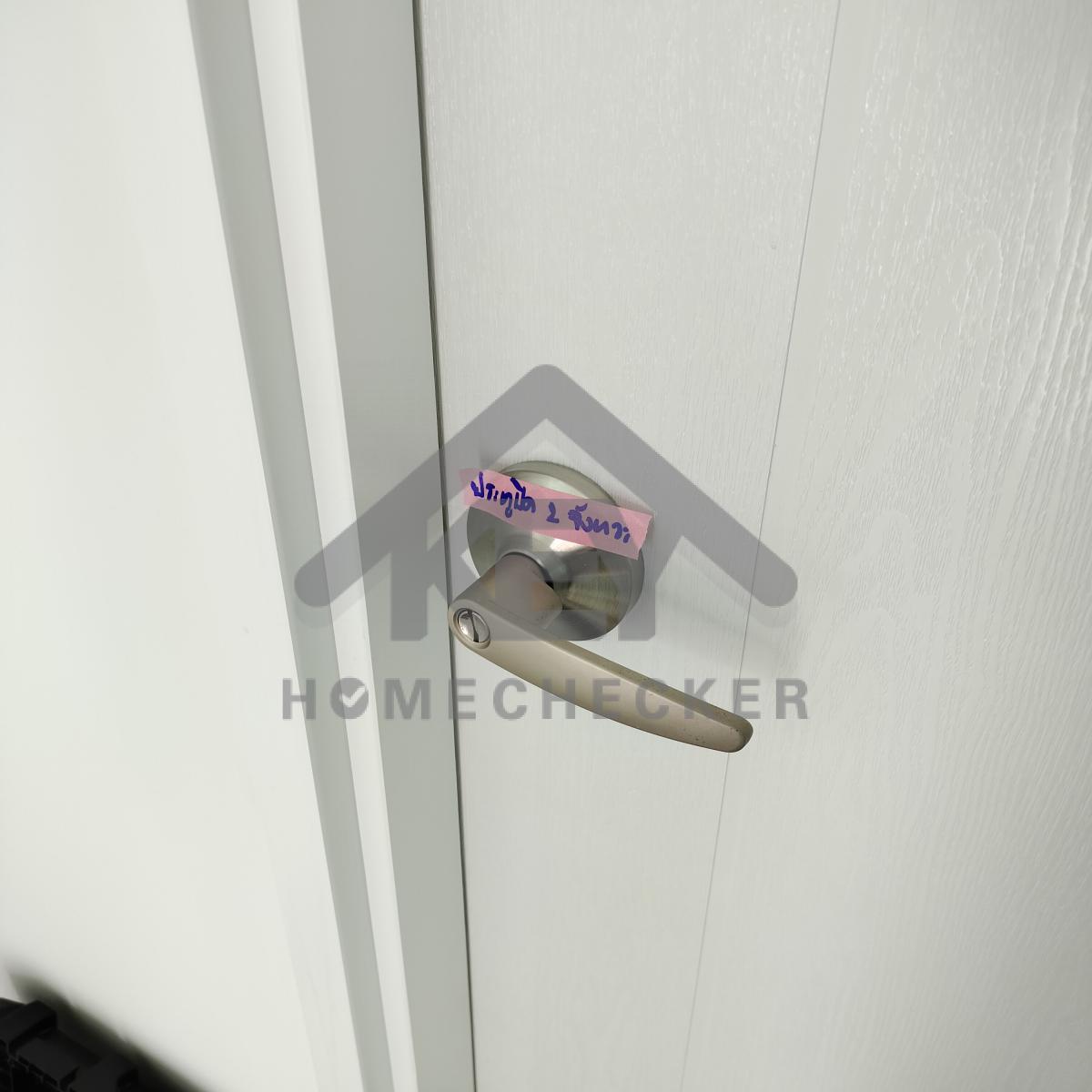

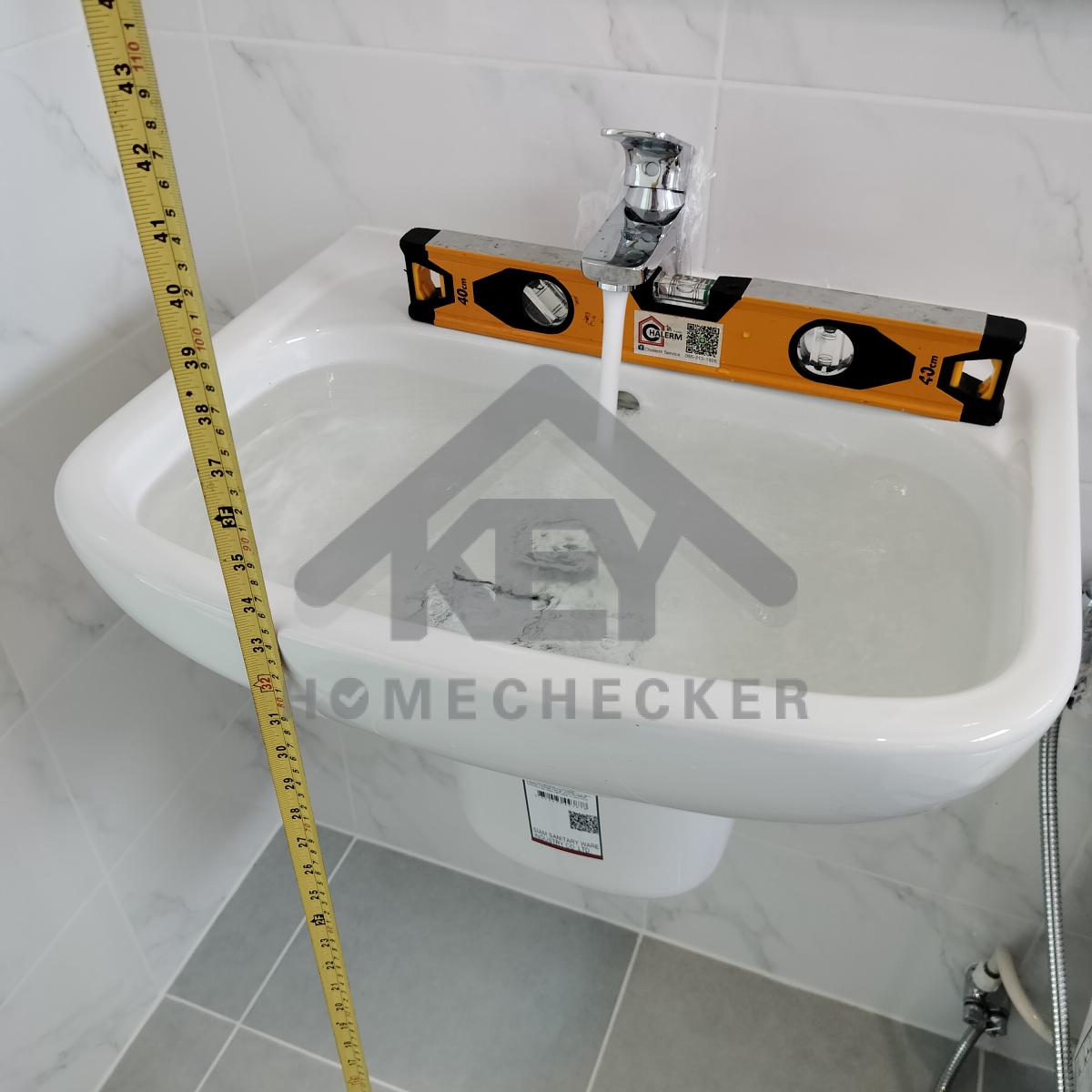

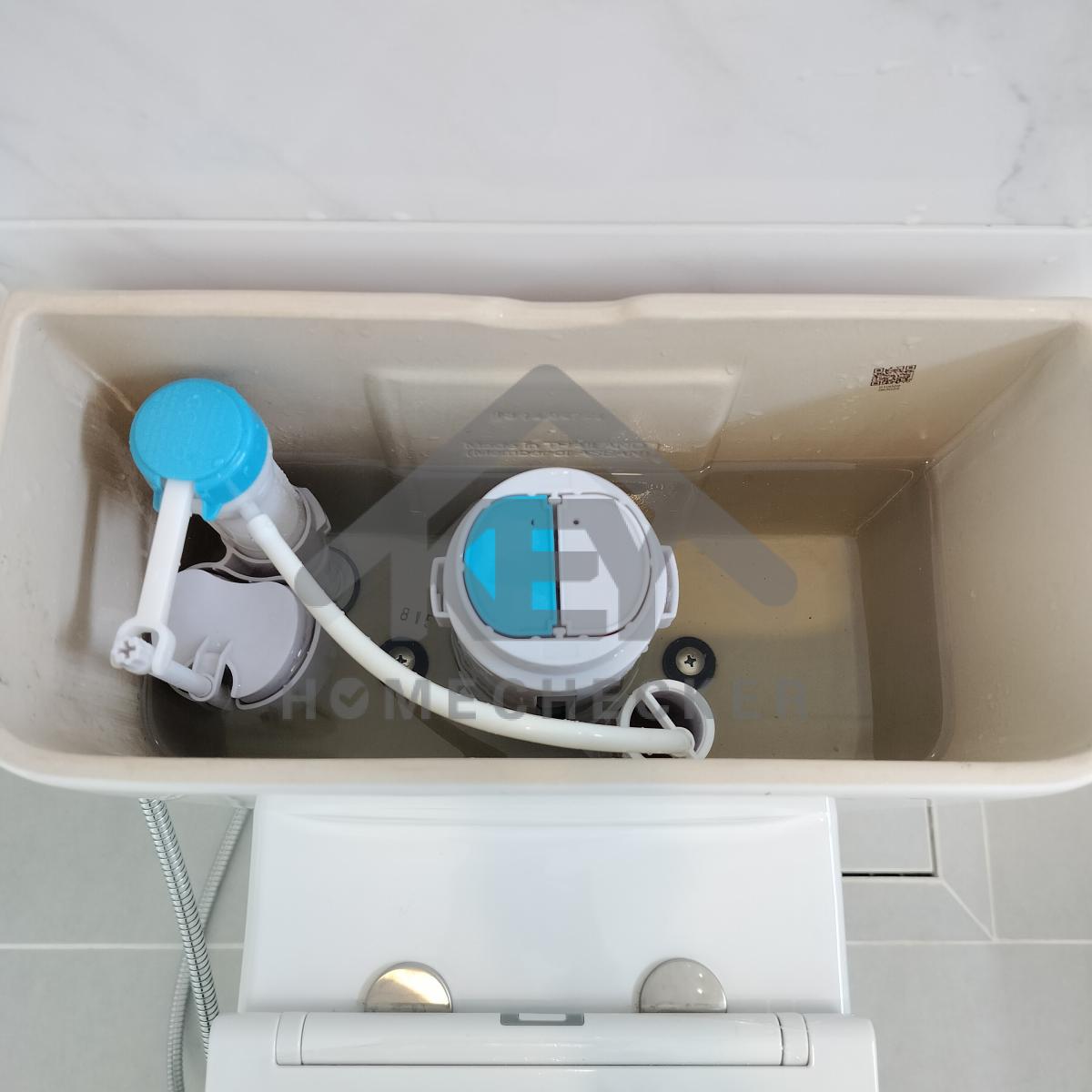

11. งานห้องน้ำชั้น 1 (1)

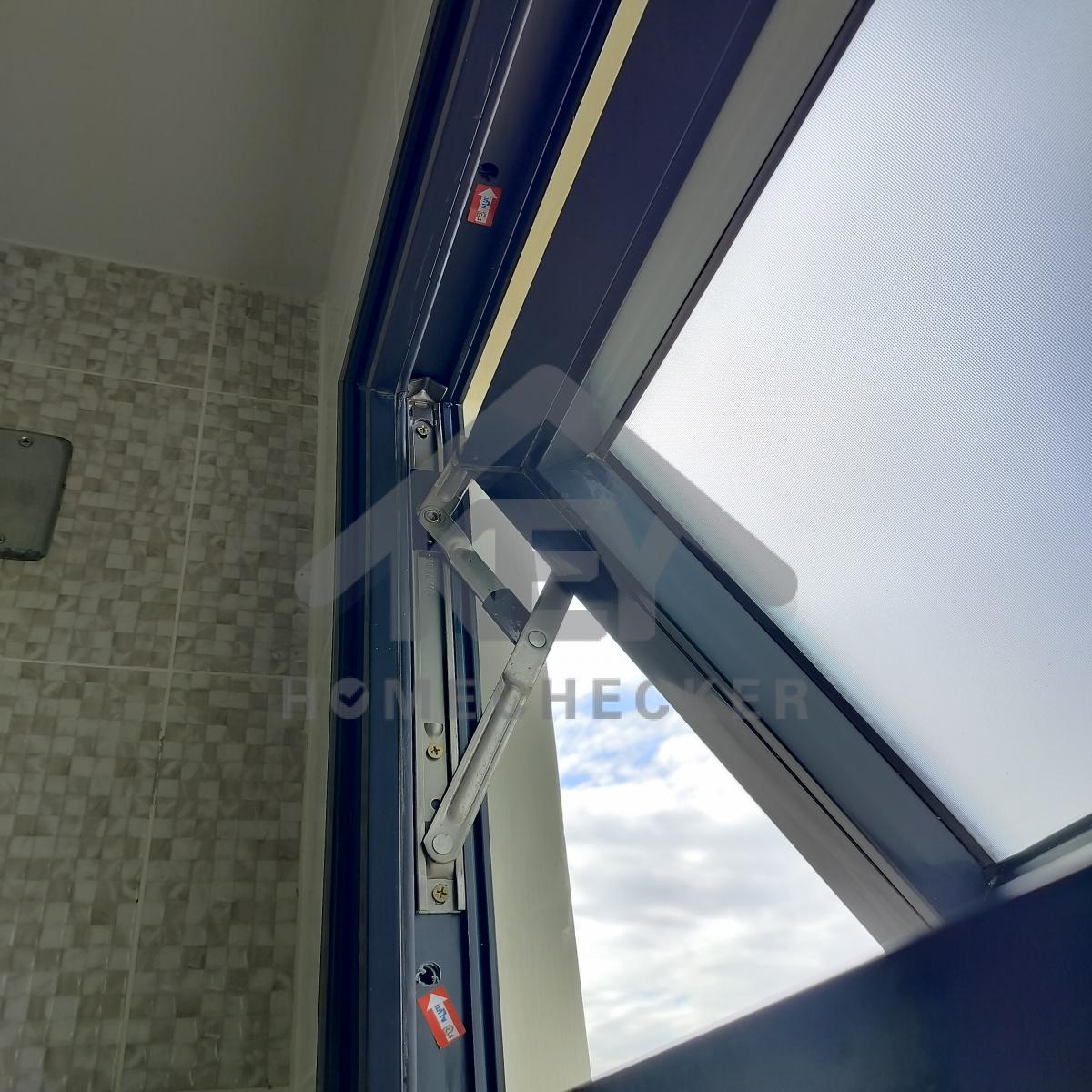

แก้ไข กระจกเอียง ปรับระดับใหม่
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี
งานติดตั้งเรียบร้อยดี

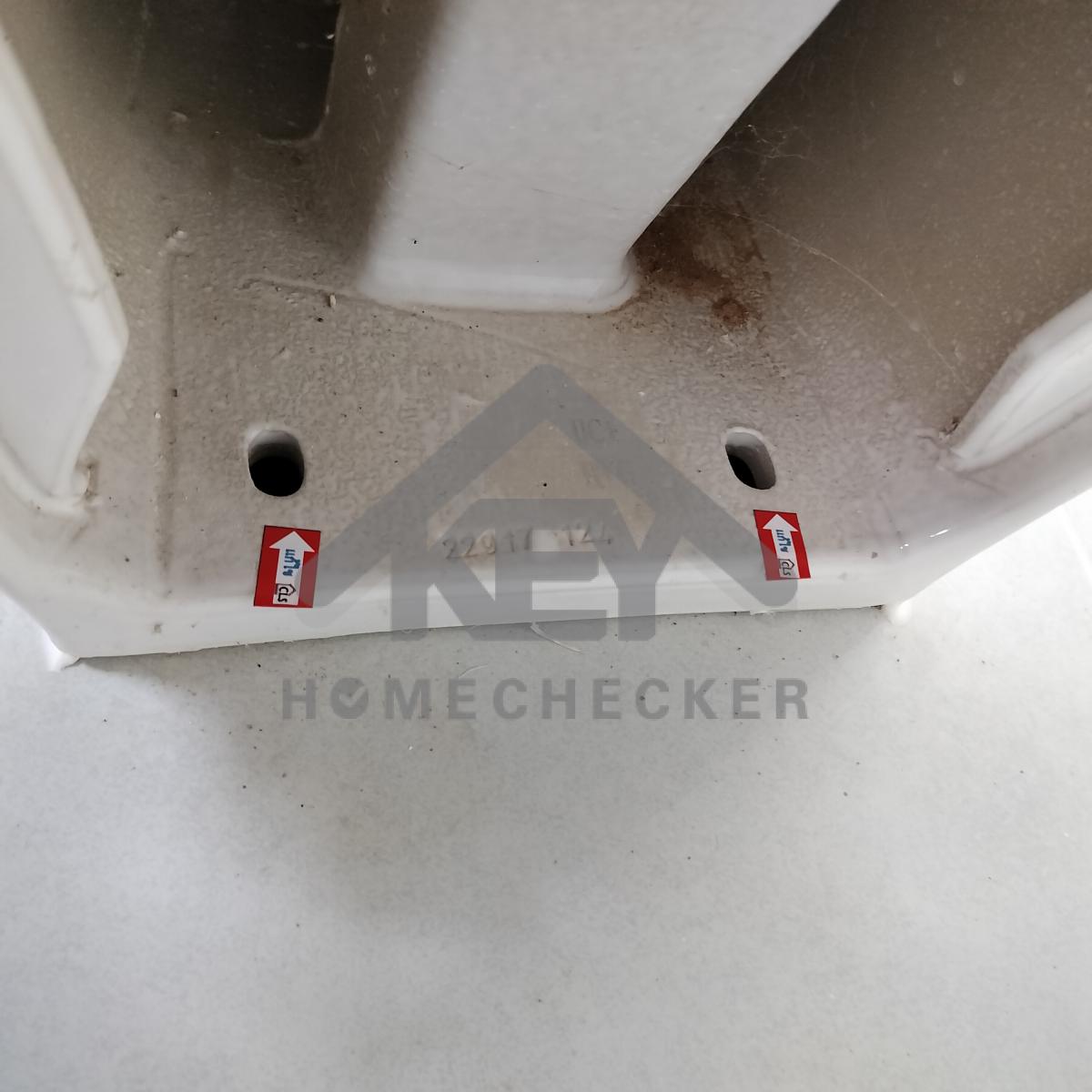

แก้ไข เก็บงานปิดช่องรูหลังโถสุขภัณฑ์ให้เรียบร้อย
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
แก้ไข กระเบื้องแตกร้าว
แก้ไข เก็บงานใส่ตัวปิดรูสกรูขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานใส่ตัวปิดรูสกรูขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบฝ้าเพดานทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข ประตูดึงปิด2จังหวะ

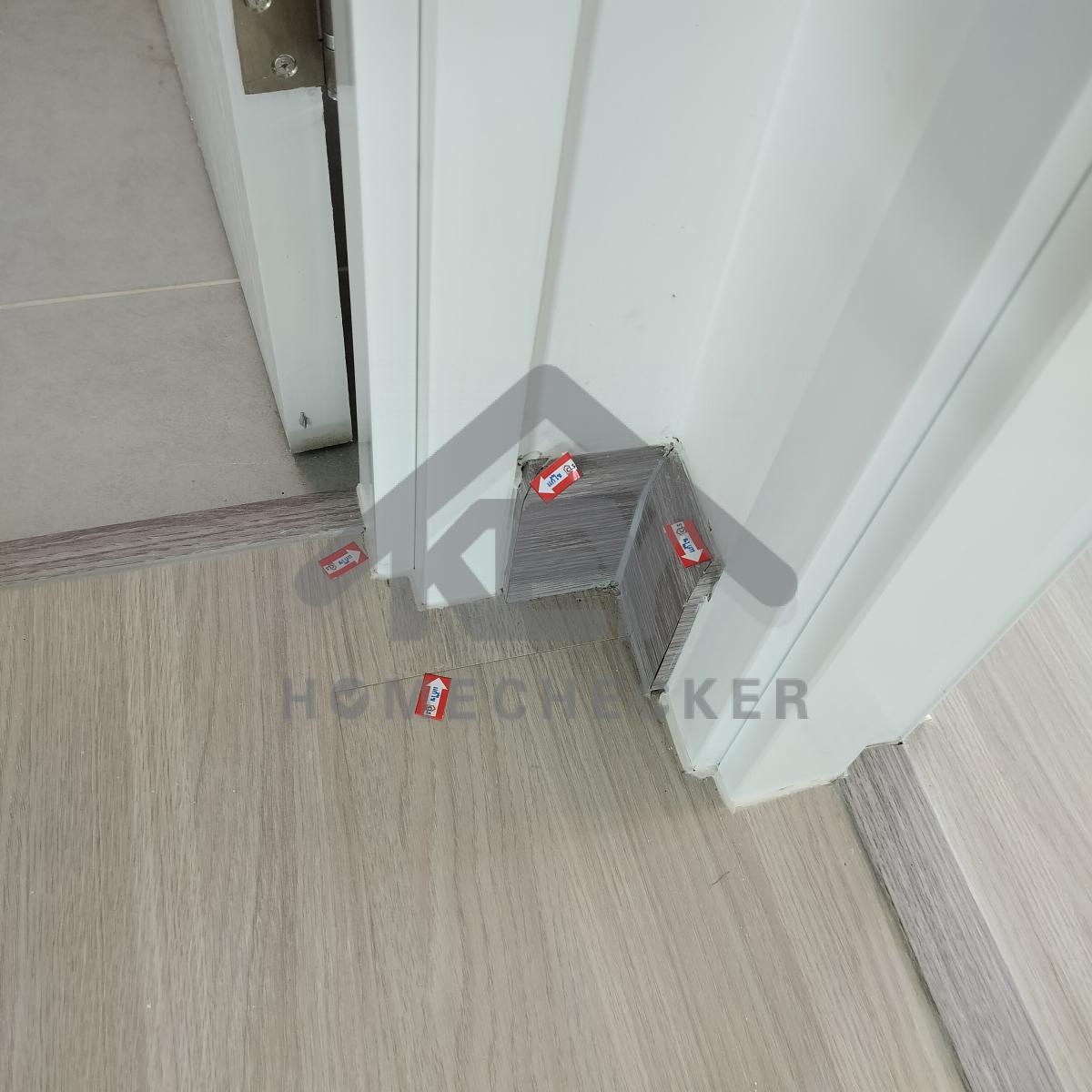

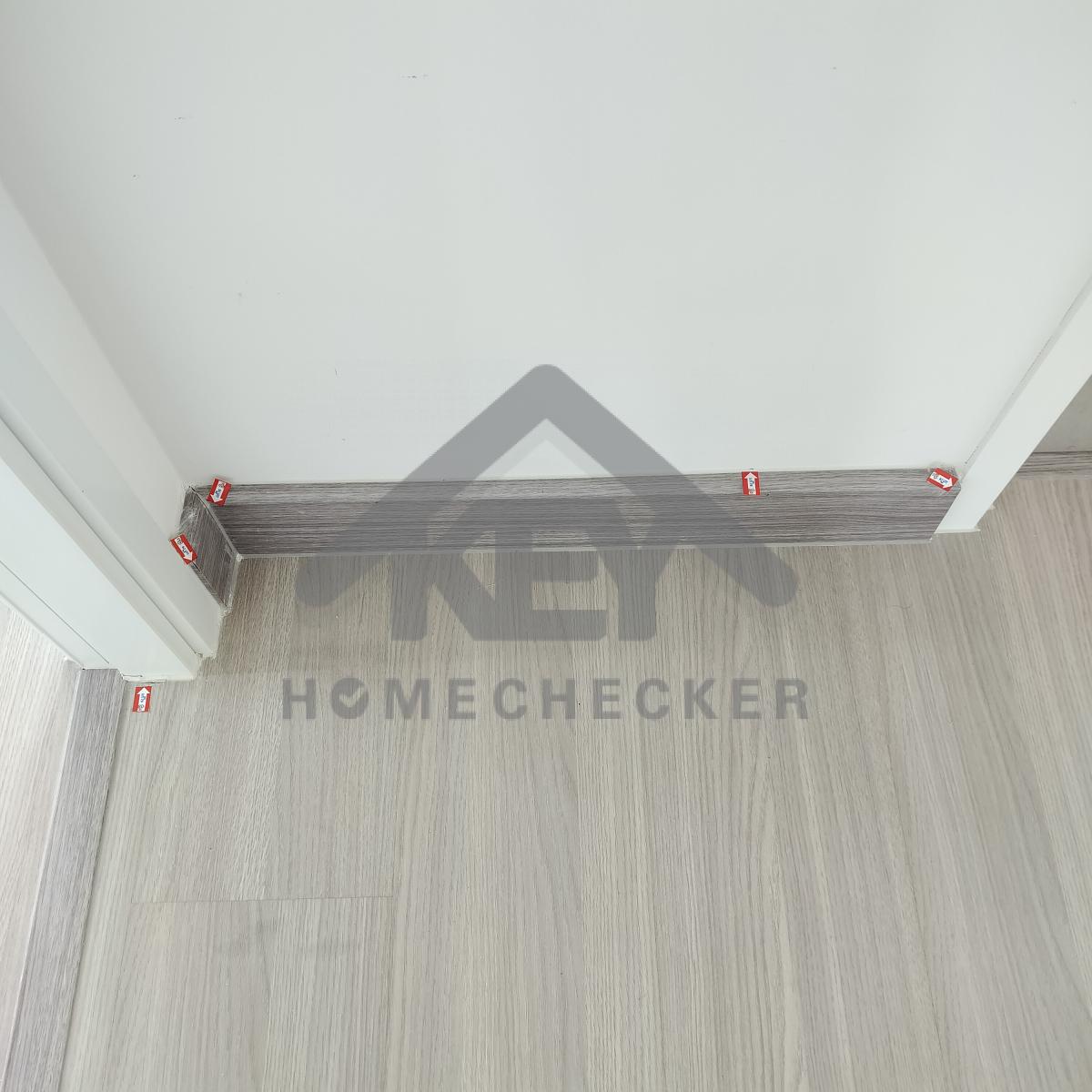

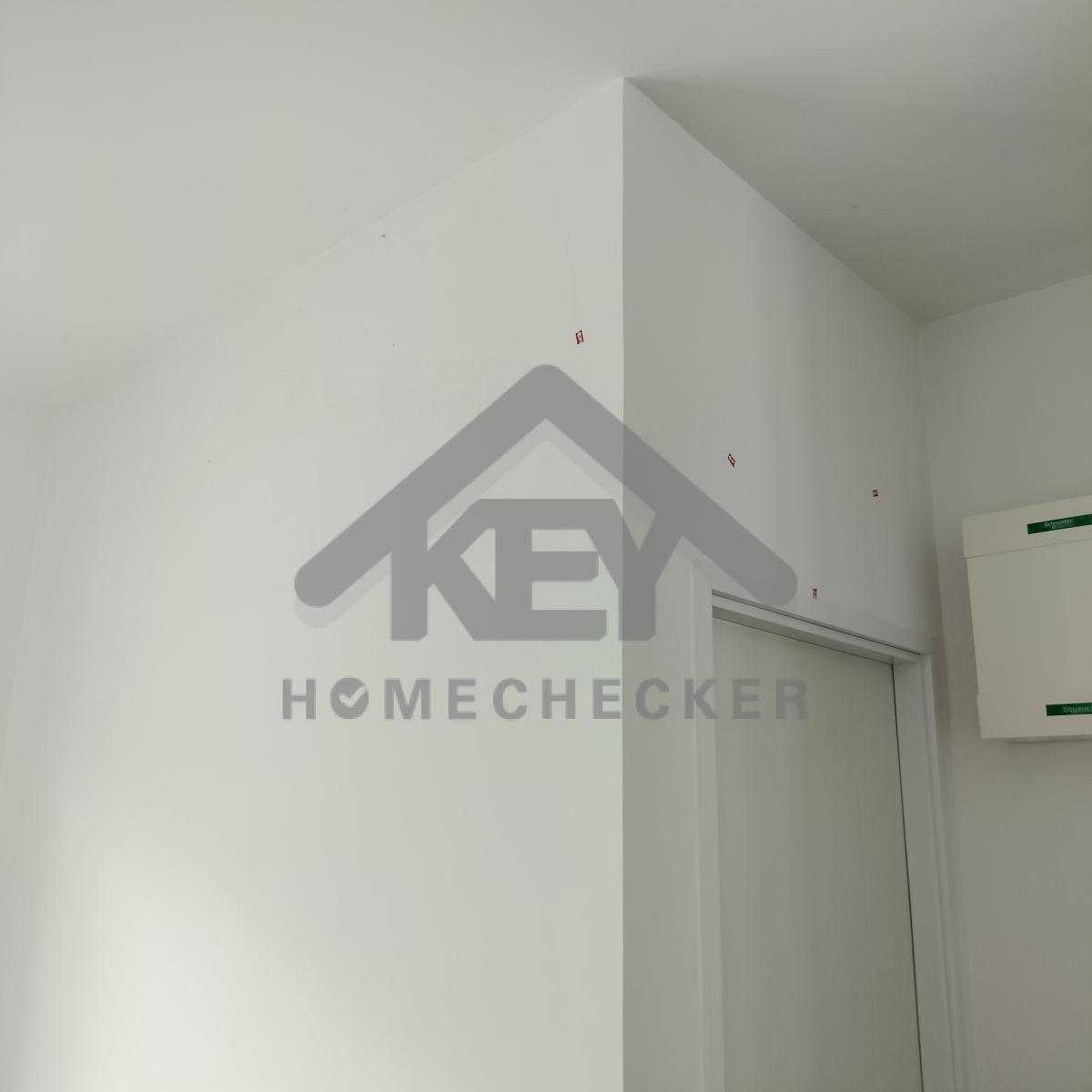

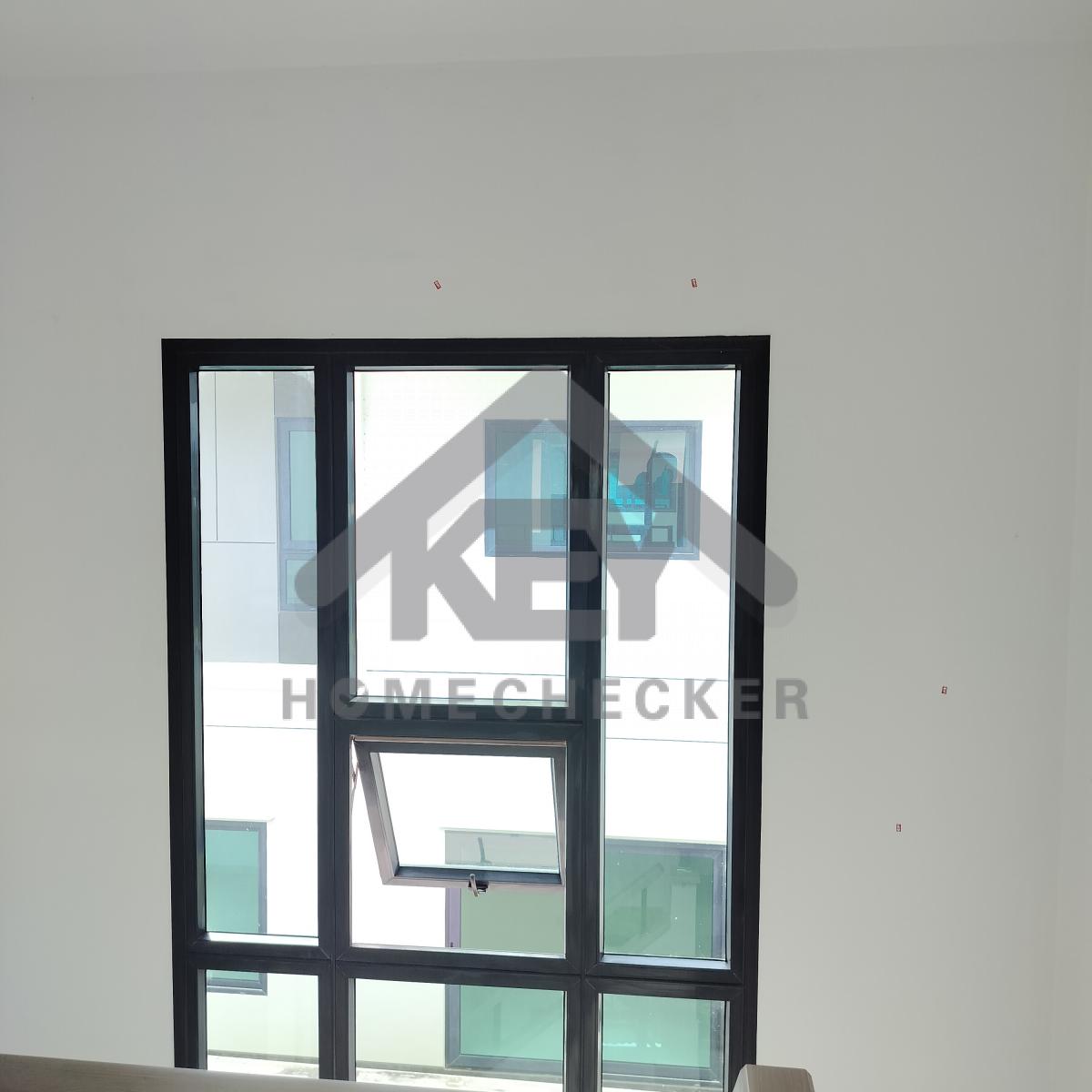

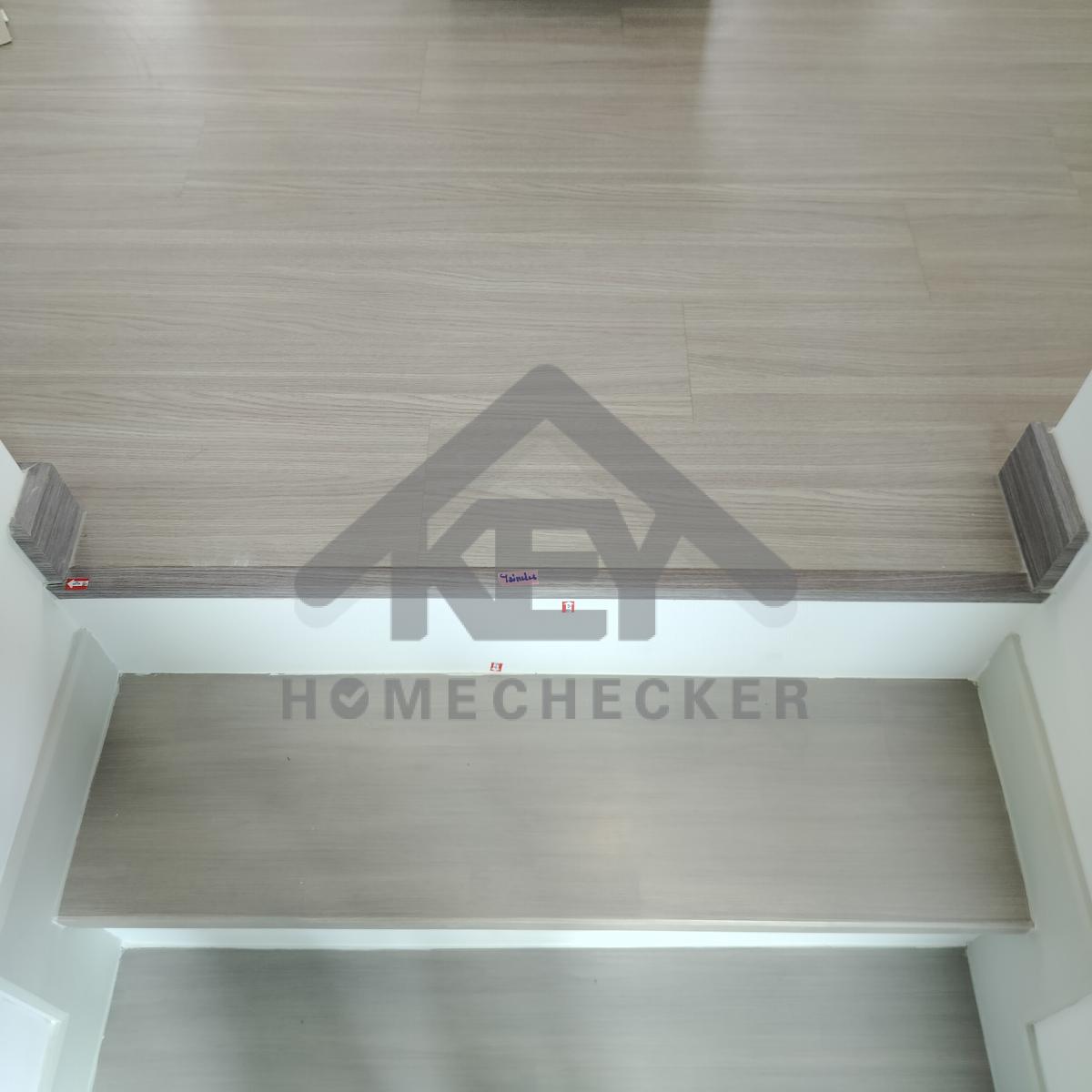

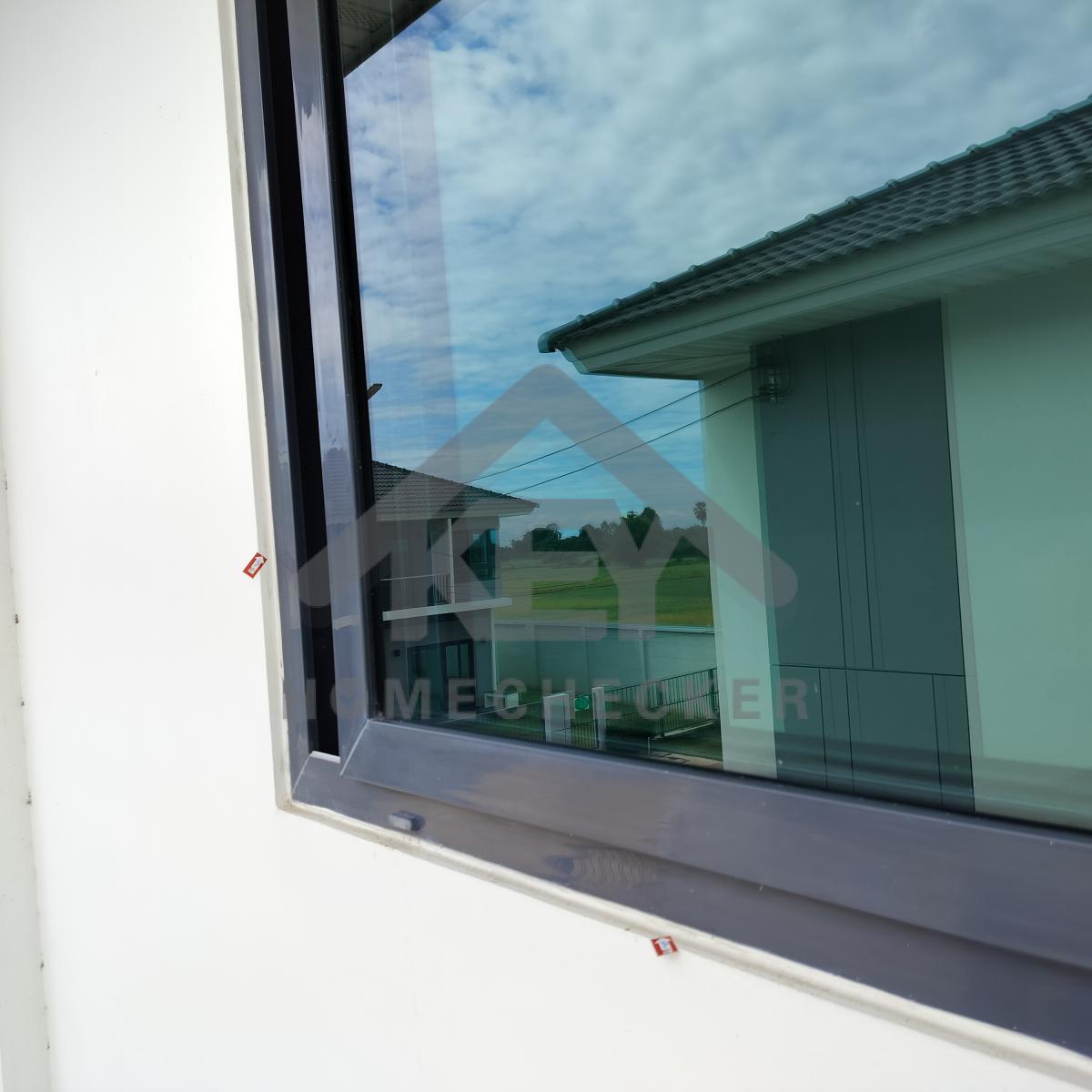

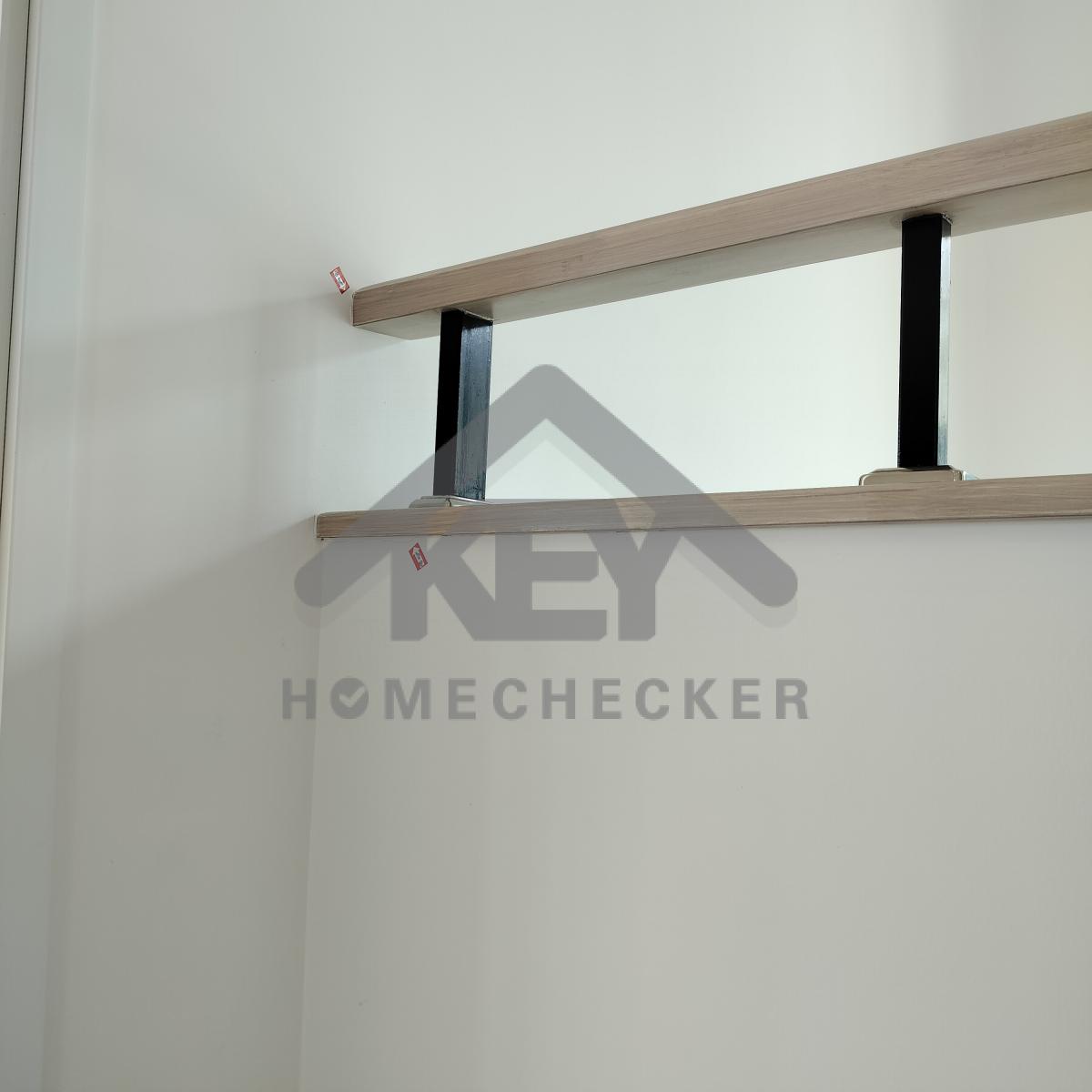

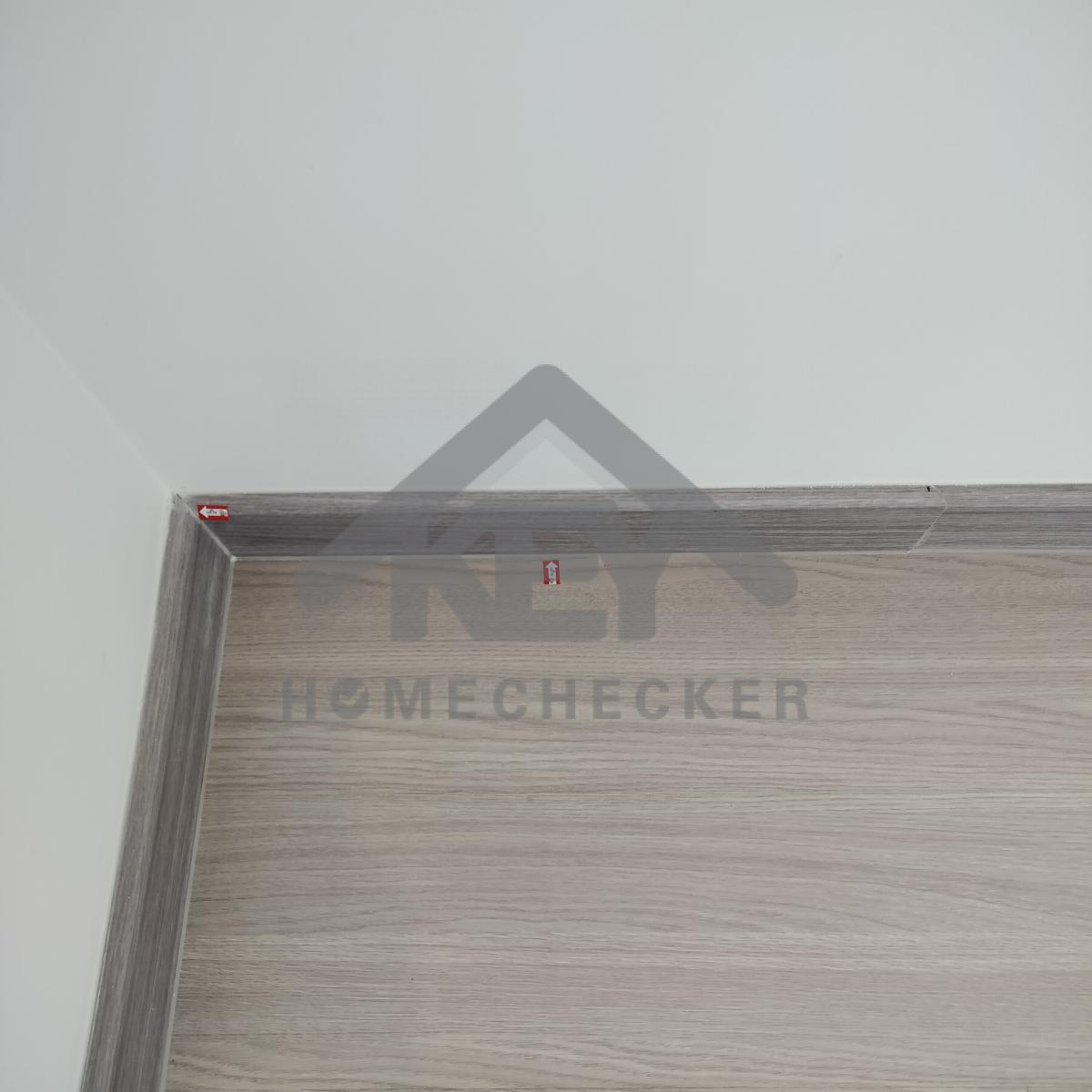

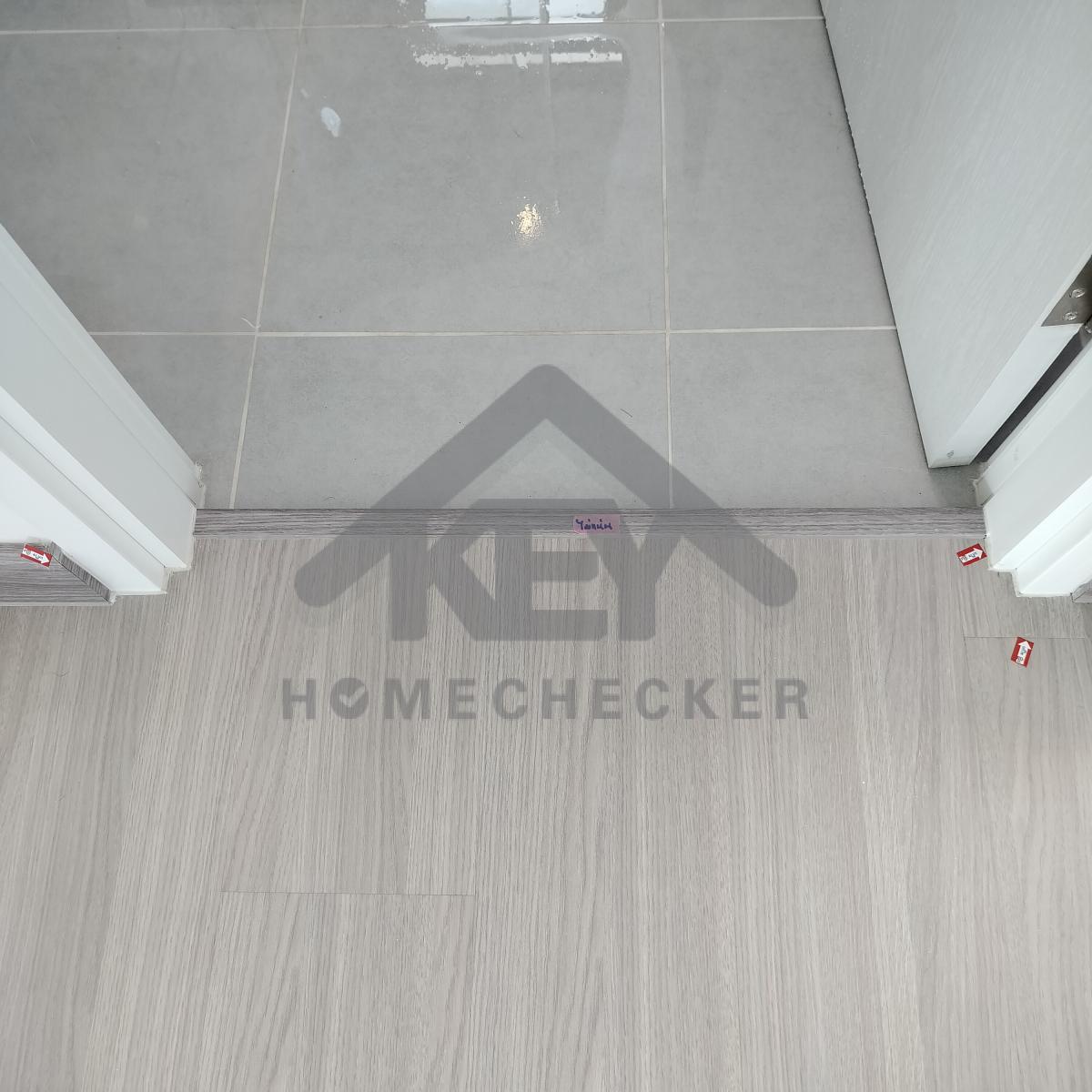

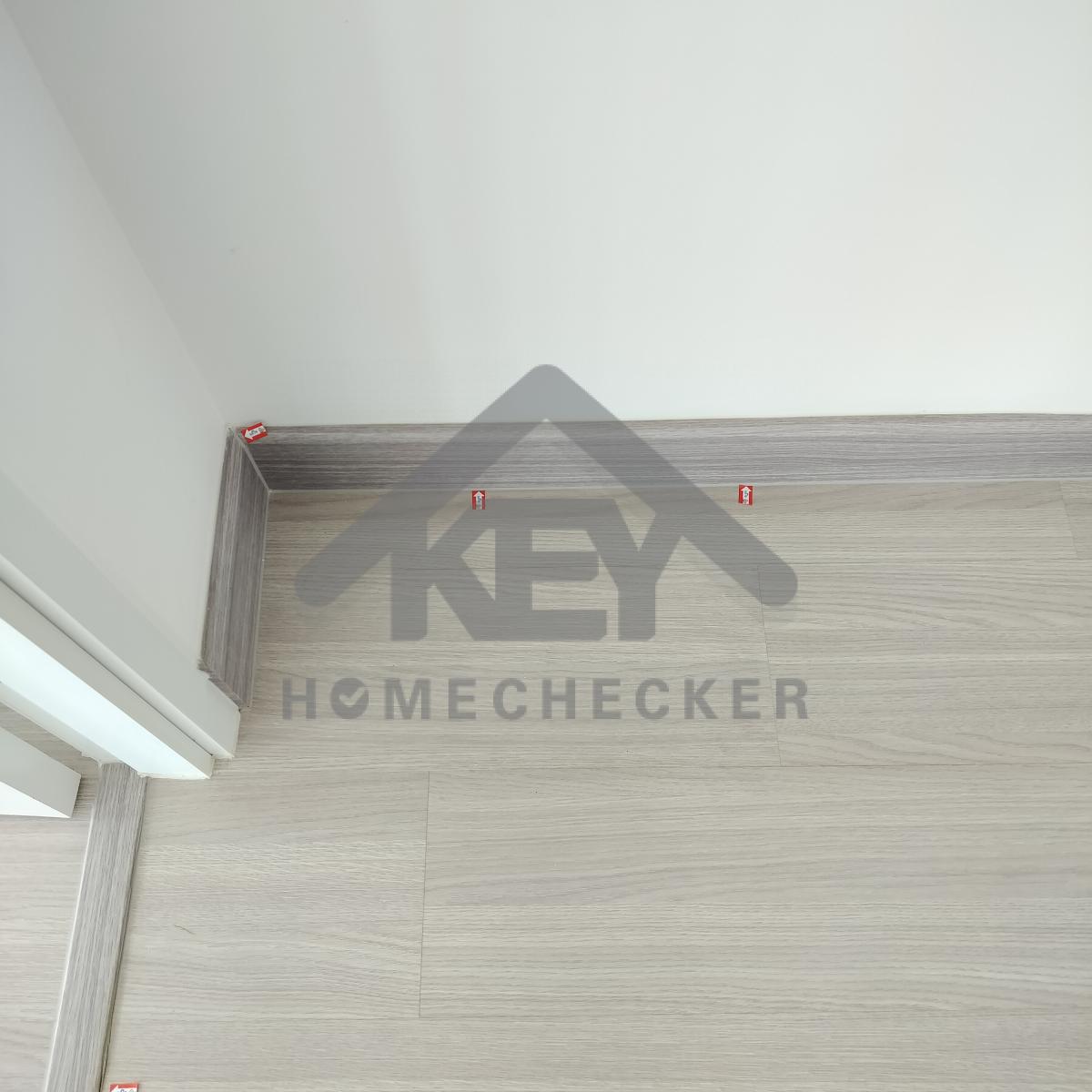

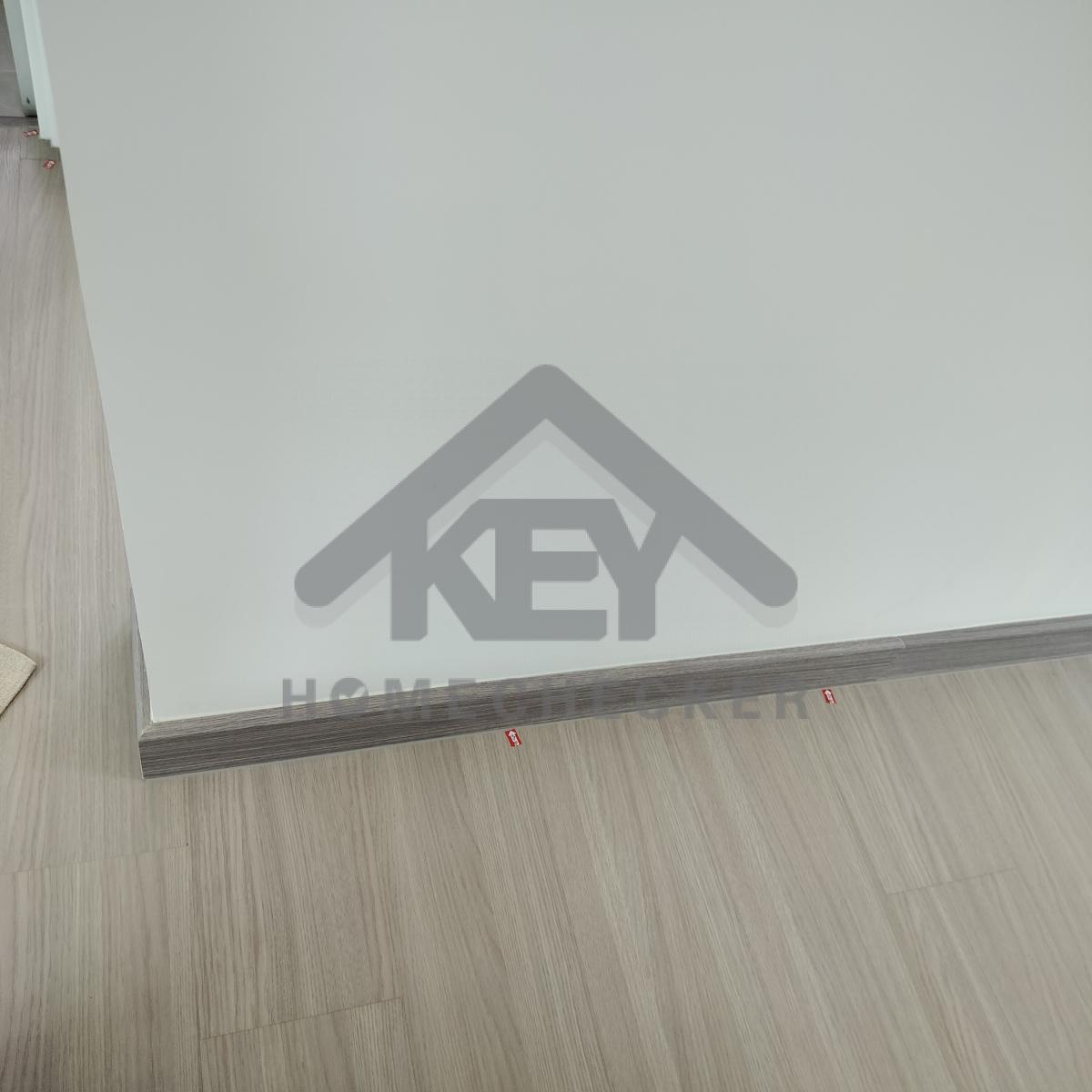

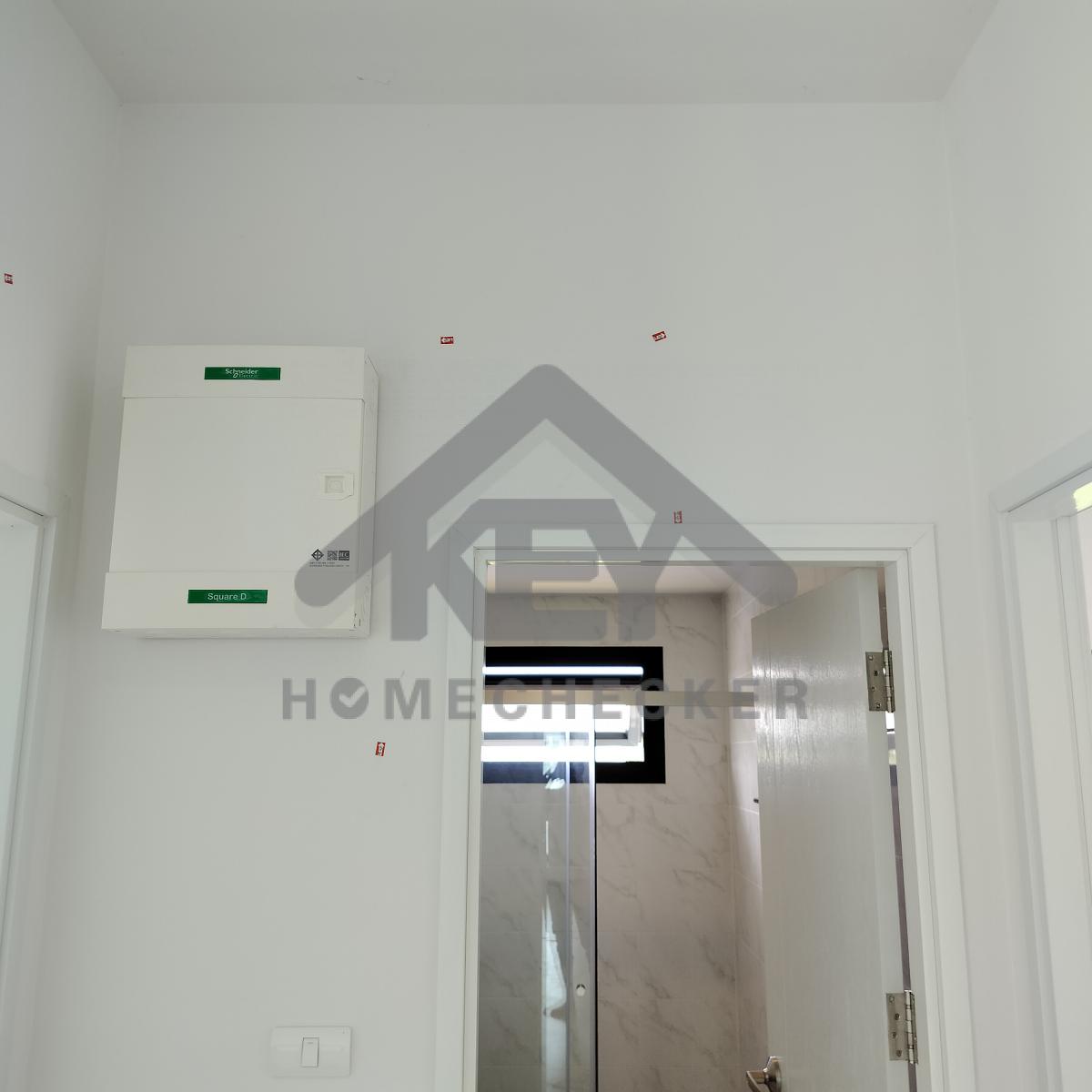

12. งานชั้นลอย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังทั้งหมดให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีผนังทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบผนังบิ่นให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสี และเก็บงานซิลิโคนขอบไม้ราวกันตกให้เรียบร้อย
แก้ไข ติดตั้งขอบพื้นให้แน่นหนา และเก็บงานซิลิโคนให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข ติดตั้งขอบพื้นให้แน่นหนา และเก็บงานซิลิโคนให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบหน้าต่างให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอกทั้งหมดให้เรียบร้อย

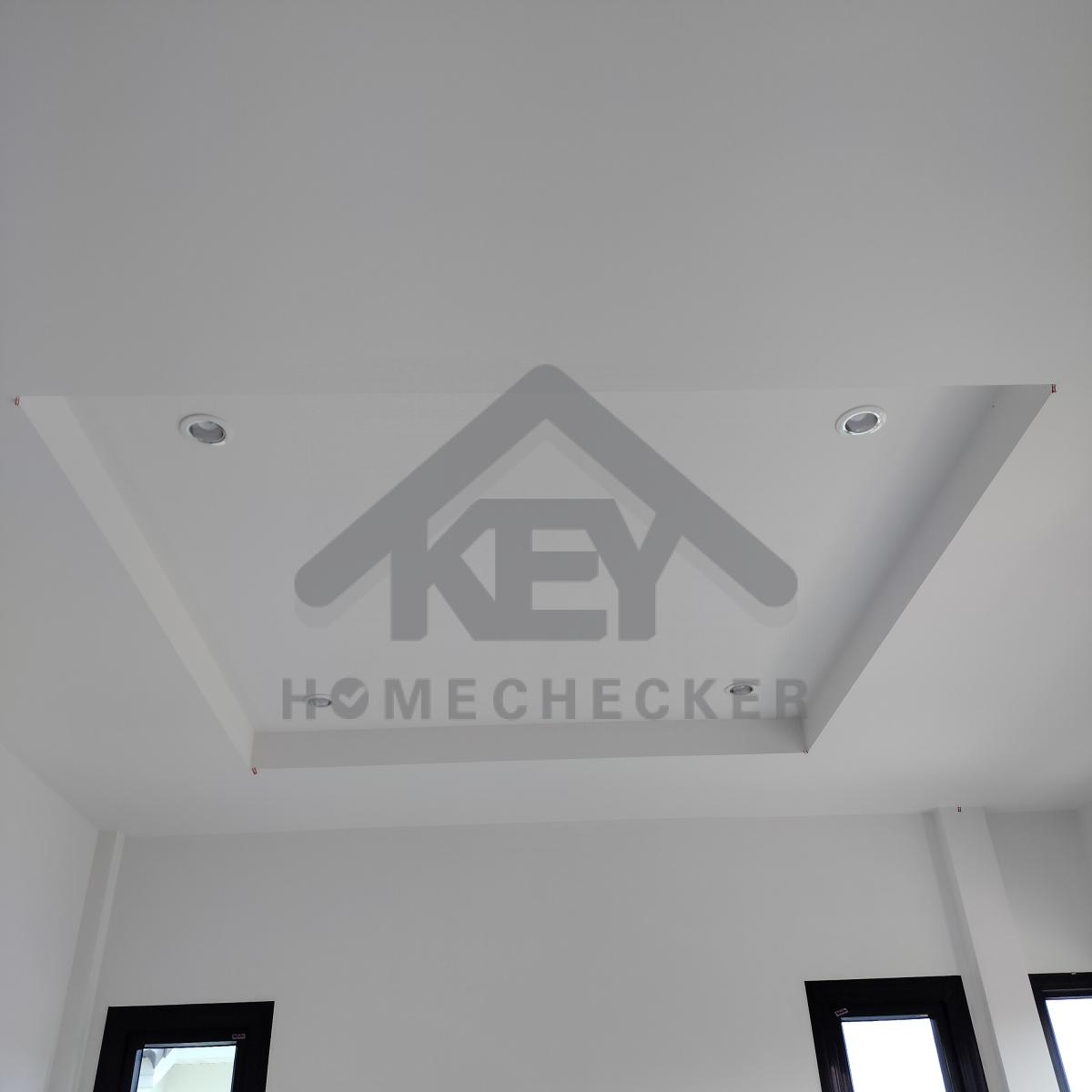

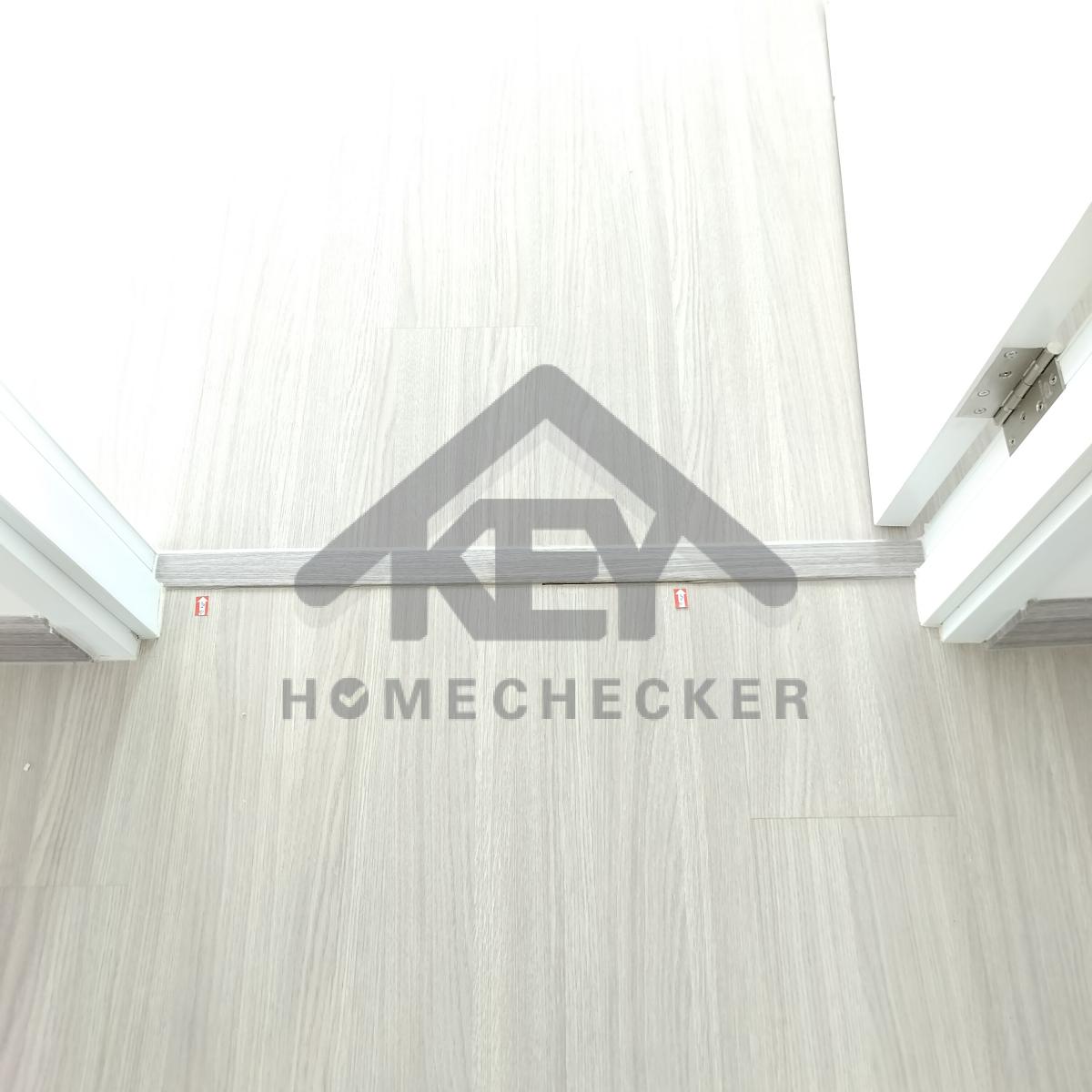

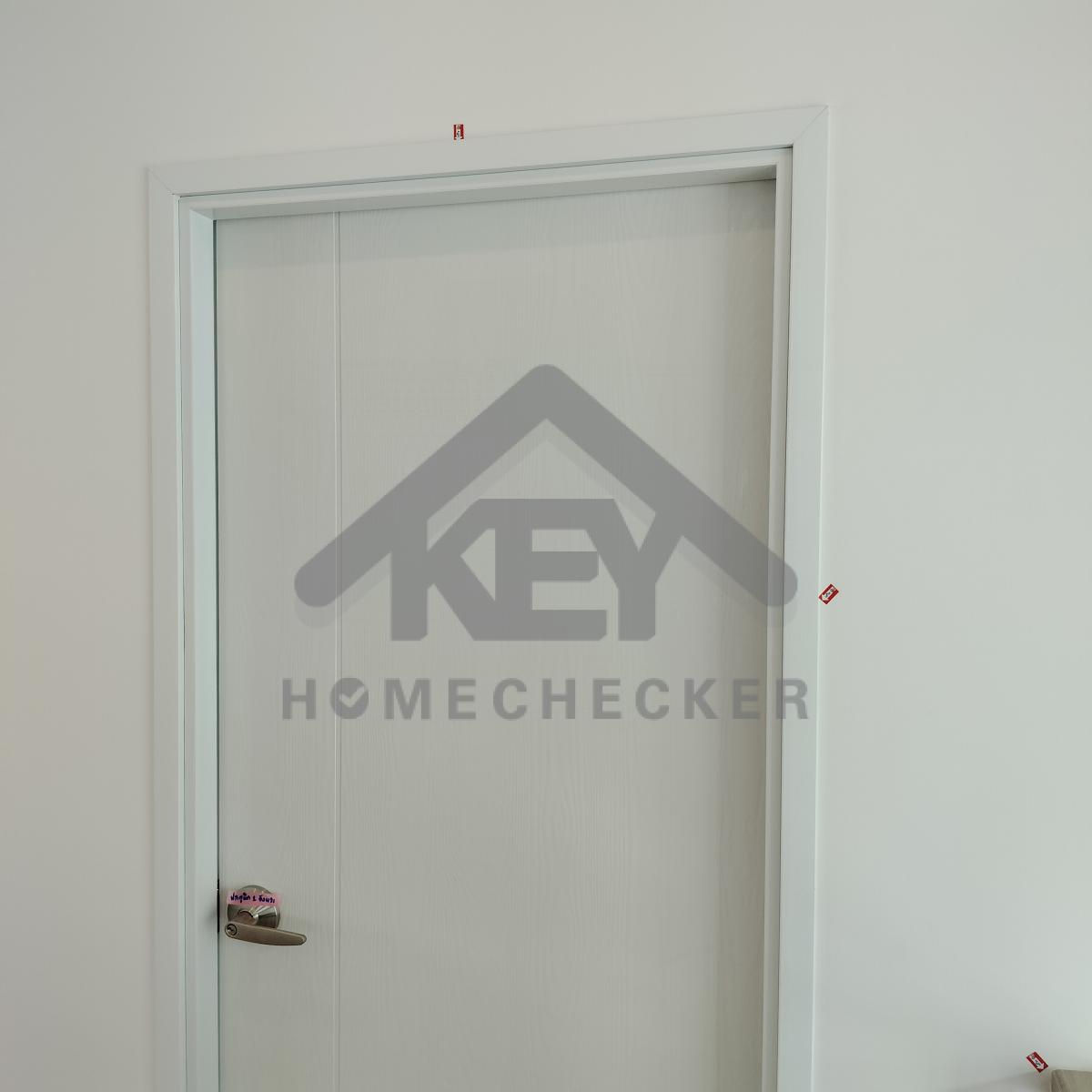

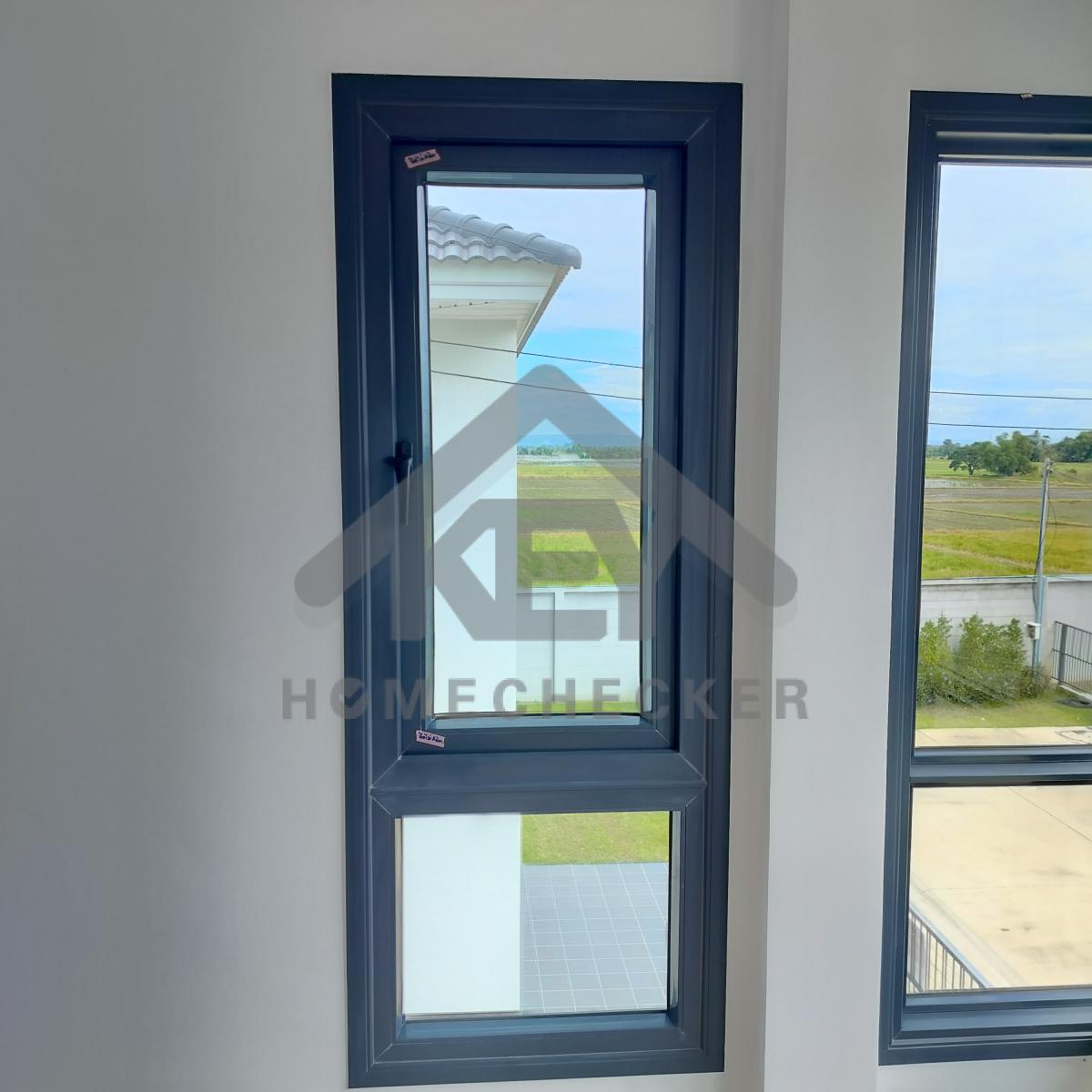

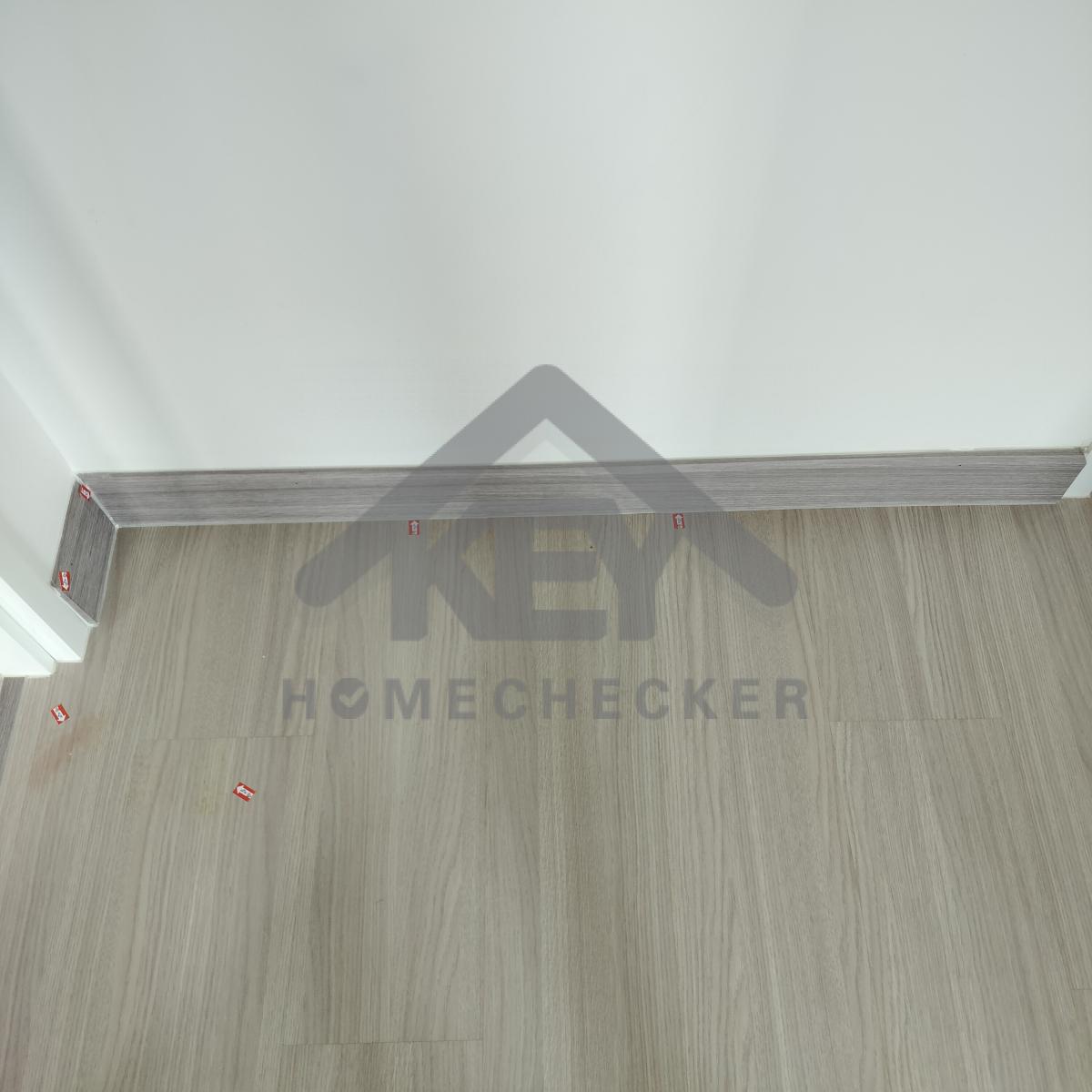

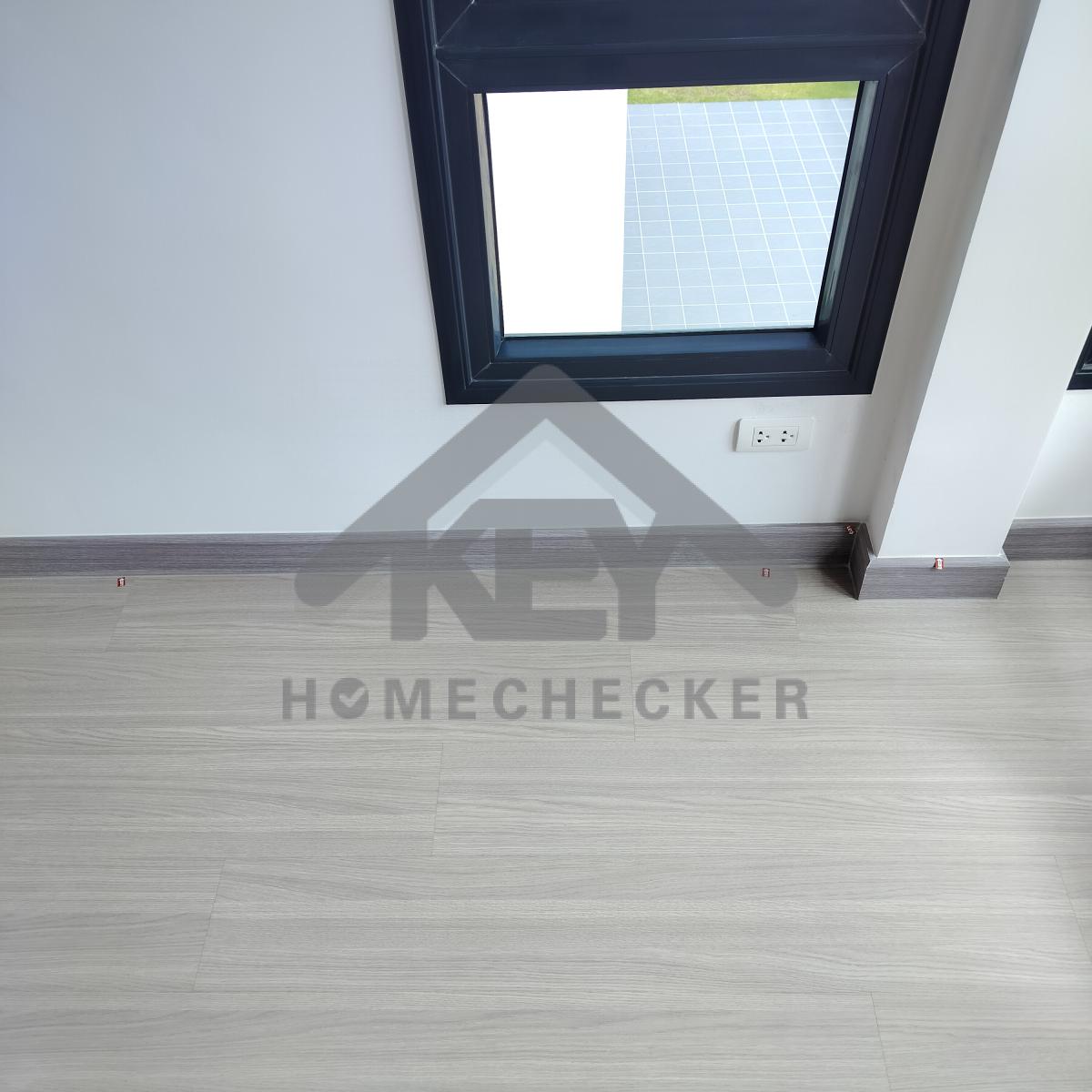

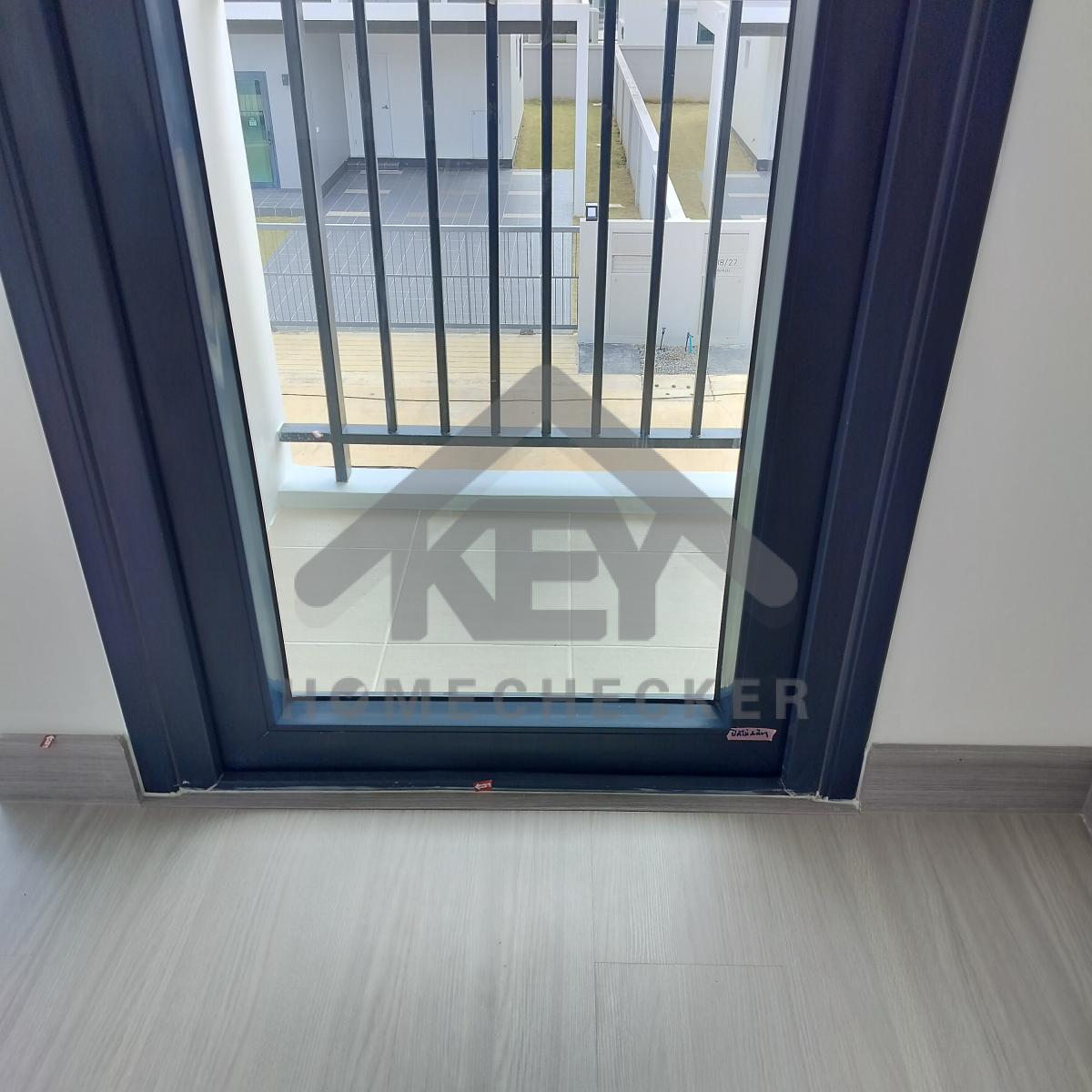

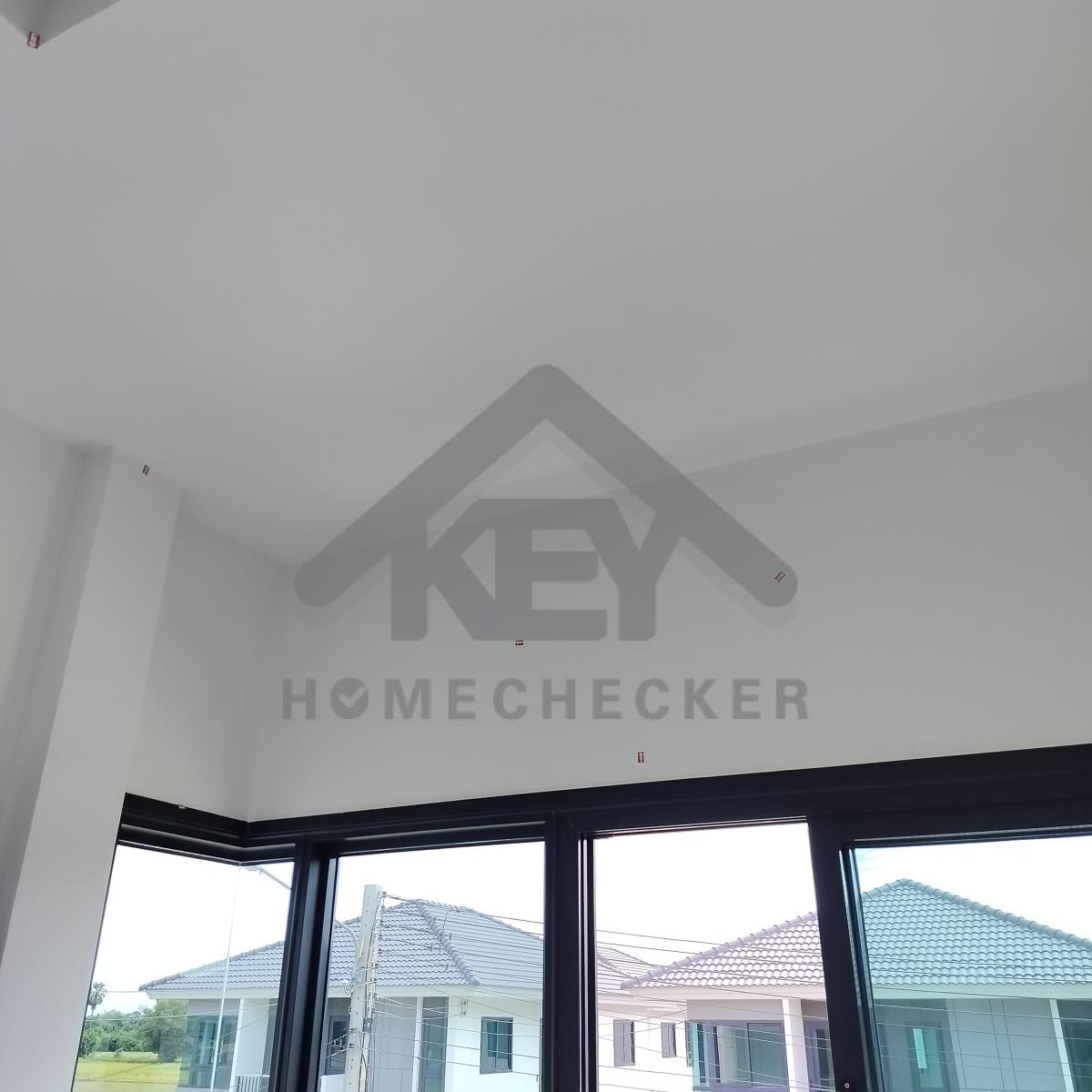

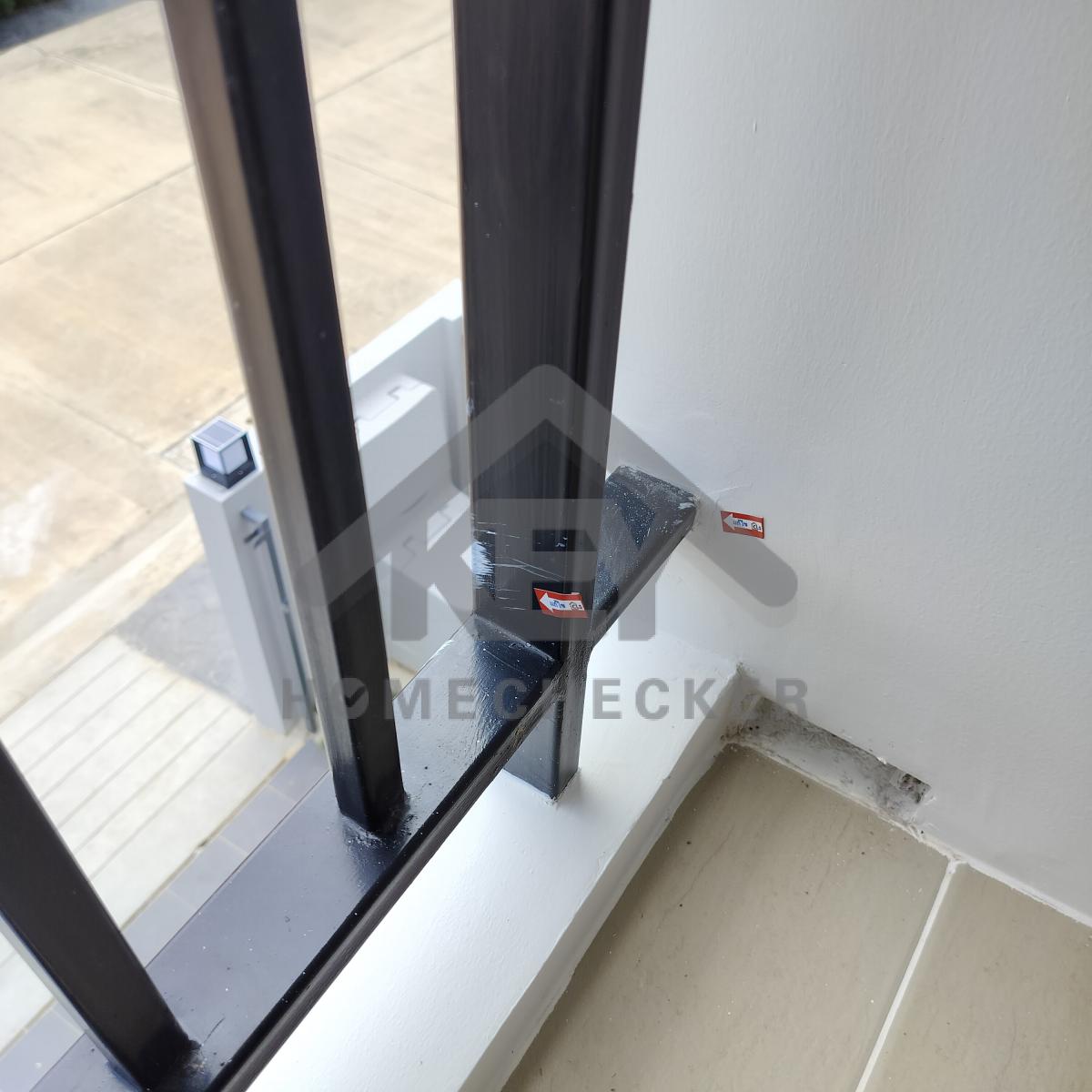

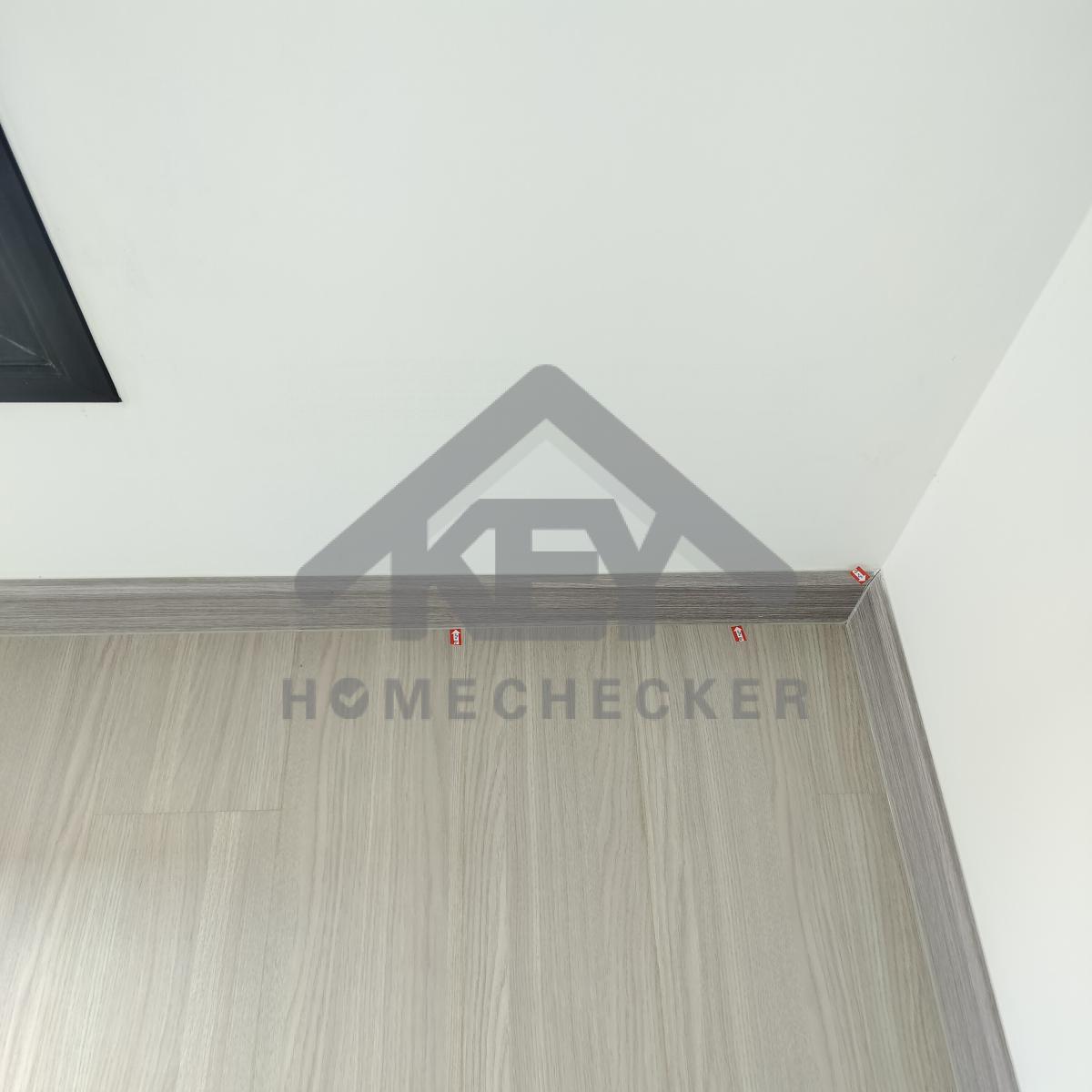

13. งานห้องนอนชั้น 2 (1)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข บานประตูโก่งงอ และบานประตูดึงปิด 2 จังหวะ
แก้ไข เก็บรอยแตกร้าวเก็บสีรอยต่อฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีรอยต่อฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวเก็บสีมุมและขอบฝ้าหลุมให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานและผนังให้เรียบร้อย

แก้ไข ขอบหน้าต่างปิดไม่สนิท
แก้ไข ขอบหน้าต่างปิดไม่สนิท
แก้ไข ขอบประตูปิดไม่สนิท
แก้ไข ขอบหน้าต่างปิดไม่สนิท
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข ติดตั้งขอบพื้นให้แน่นหนา และเก็บงานซิลิโคนให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีเหล็กราวระเบียงให้เรียบร้อย
แก้ไข ทำความสะอาดเก็บสีเหล็กราวระเบียงให้เรียบร้อย
แก้ไข เก็บงานเก็บสีแต่งร่องจ๊อยผนังให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนเก็บสีขอบประตูหน้าต่างทั้งหมดให้เรียบร้อย

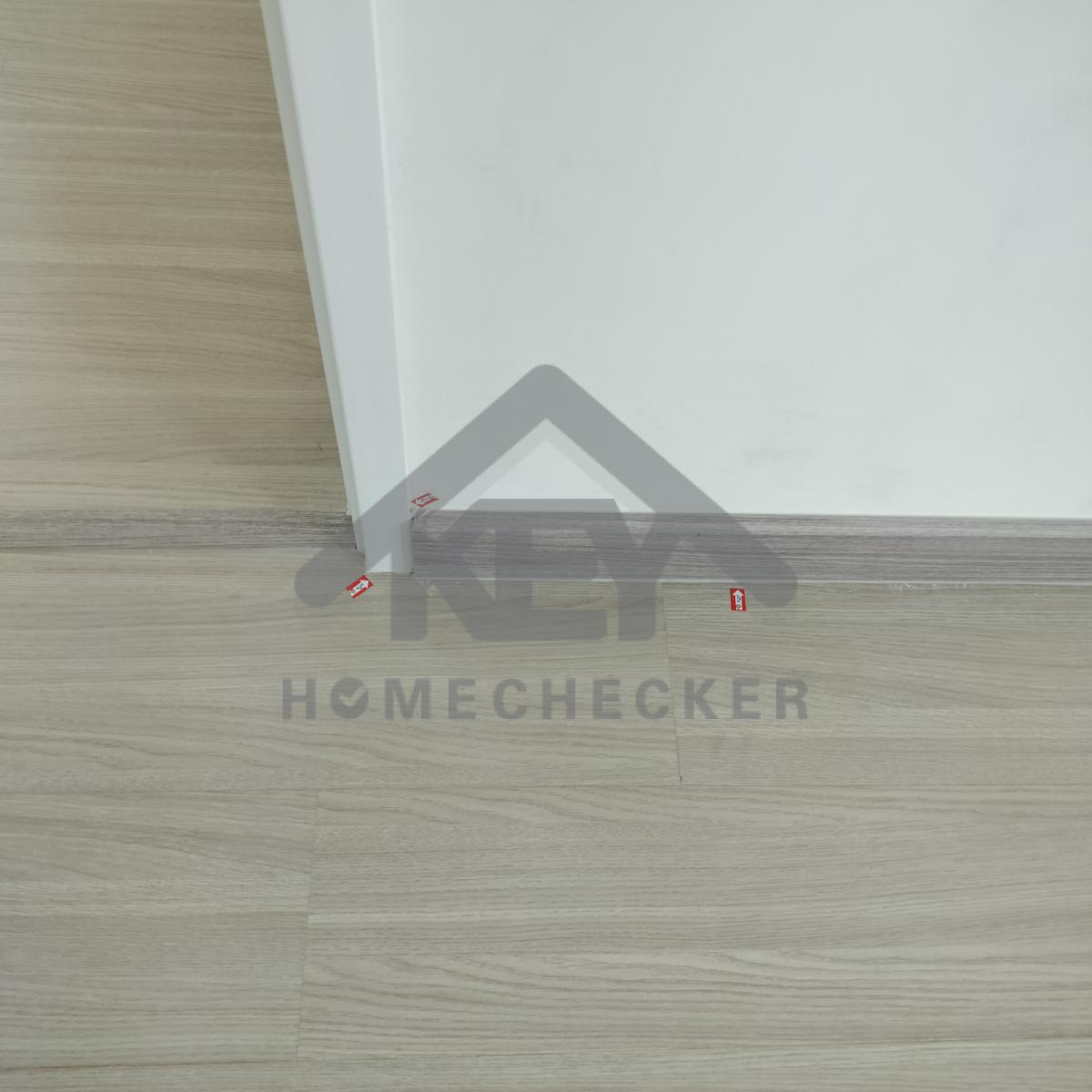

14. งานห้องนอนชั้น 2 (2)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบบานประตูให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอกทั้งหมดให้เรียบร้อย

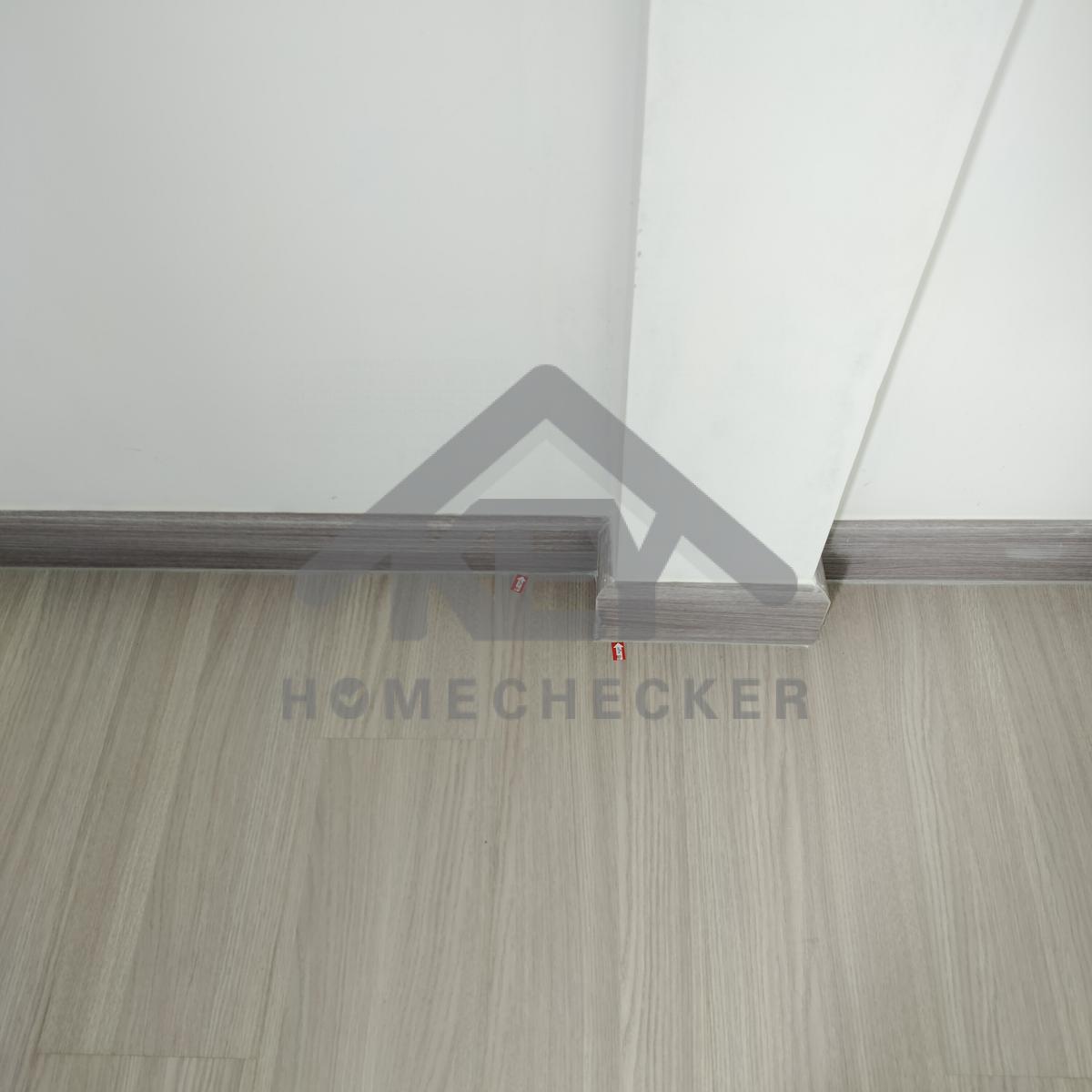

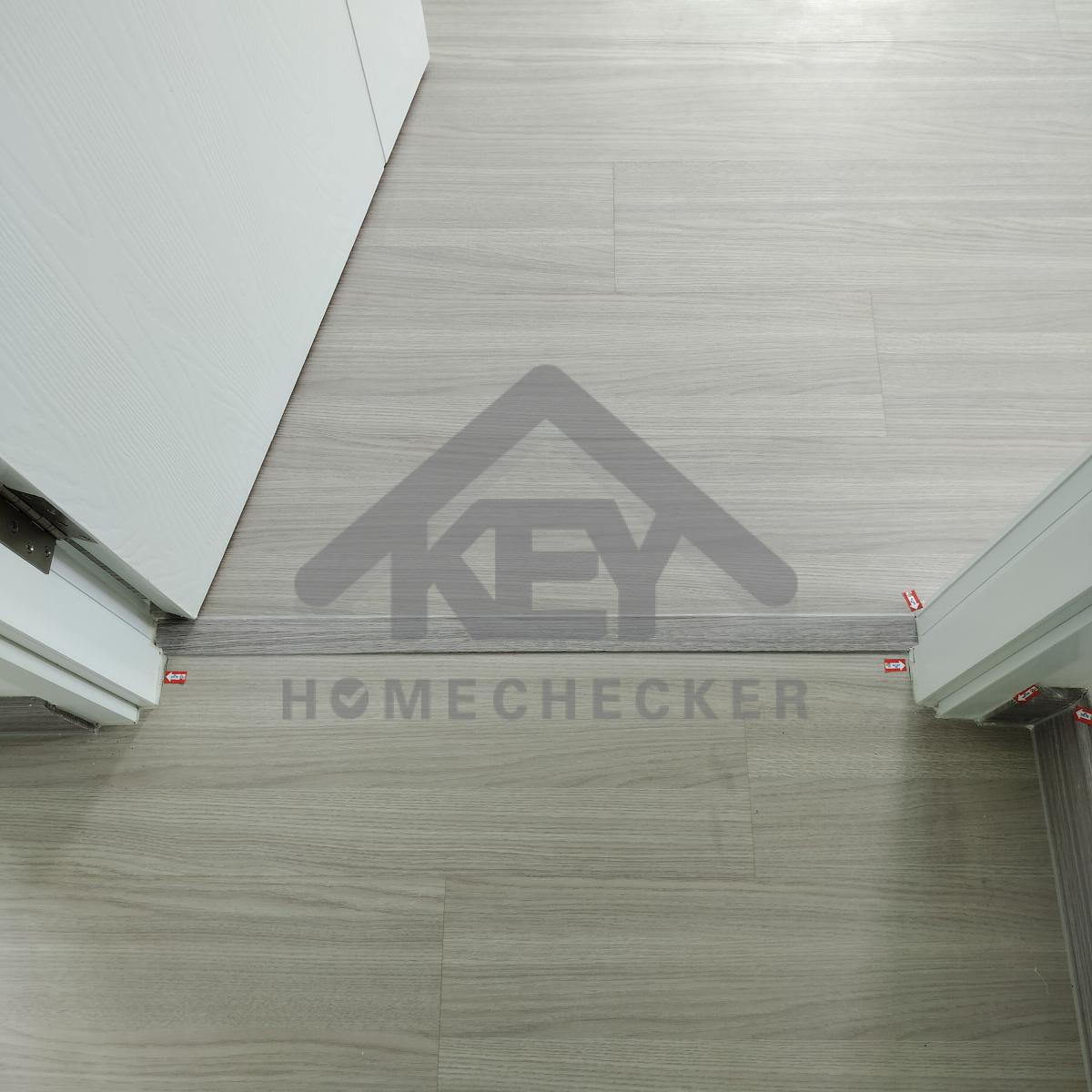

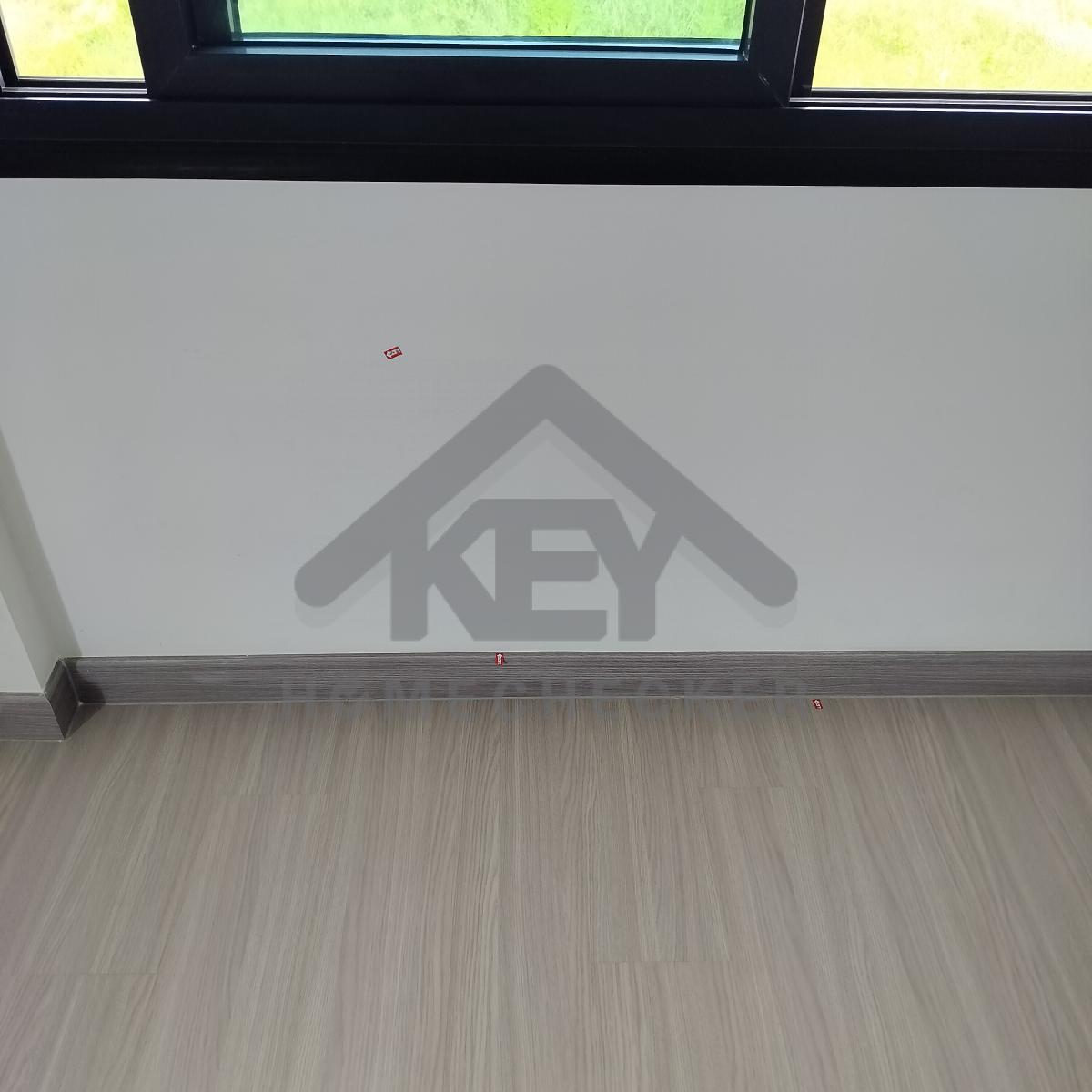

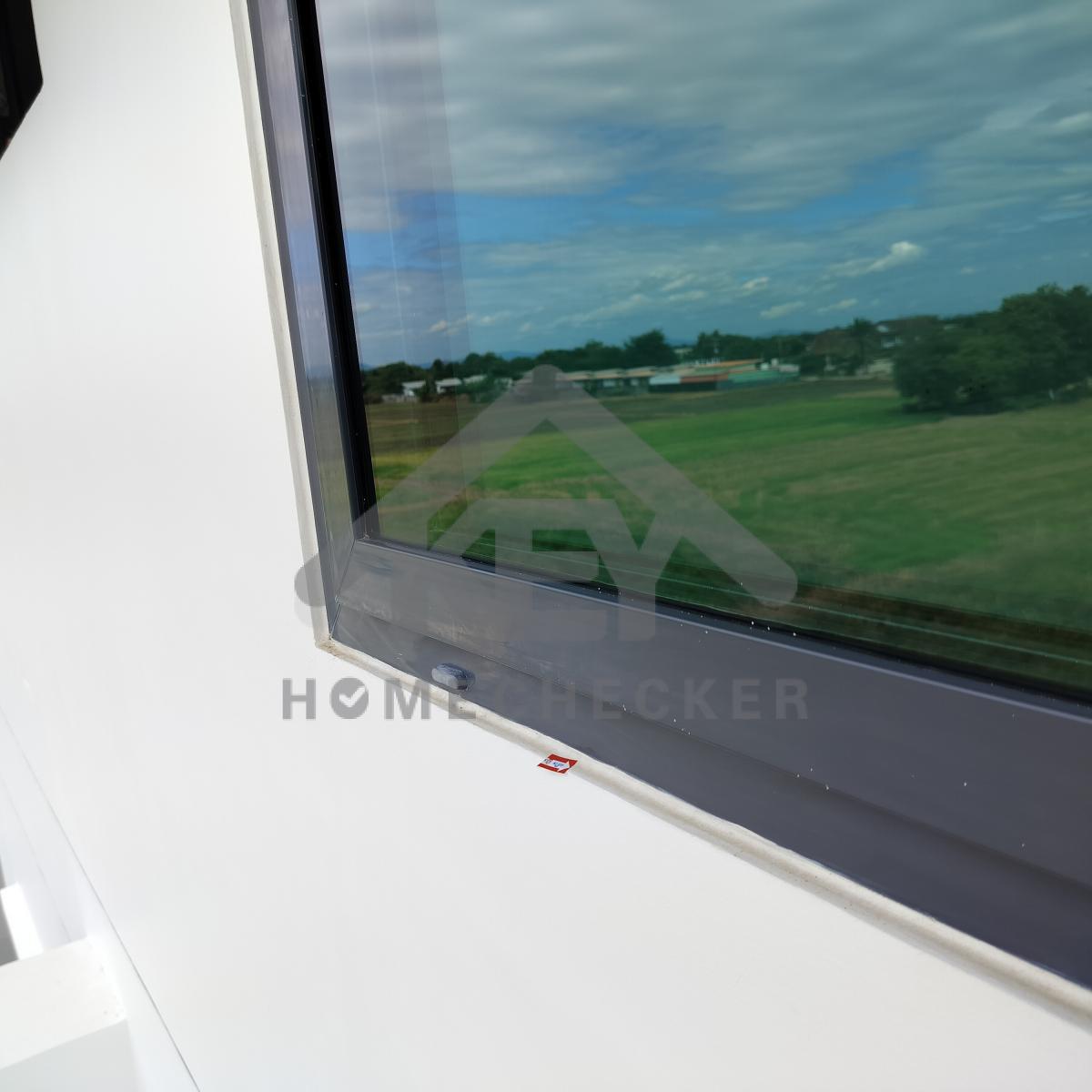

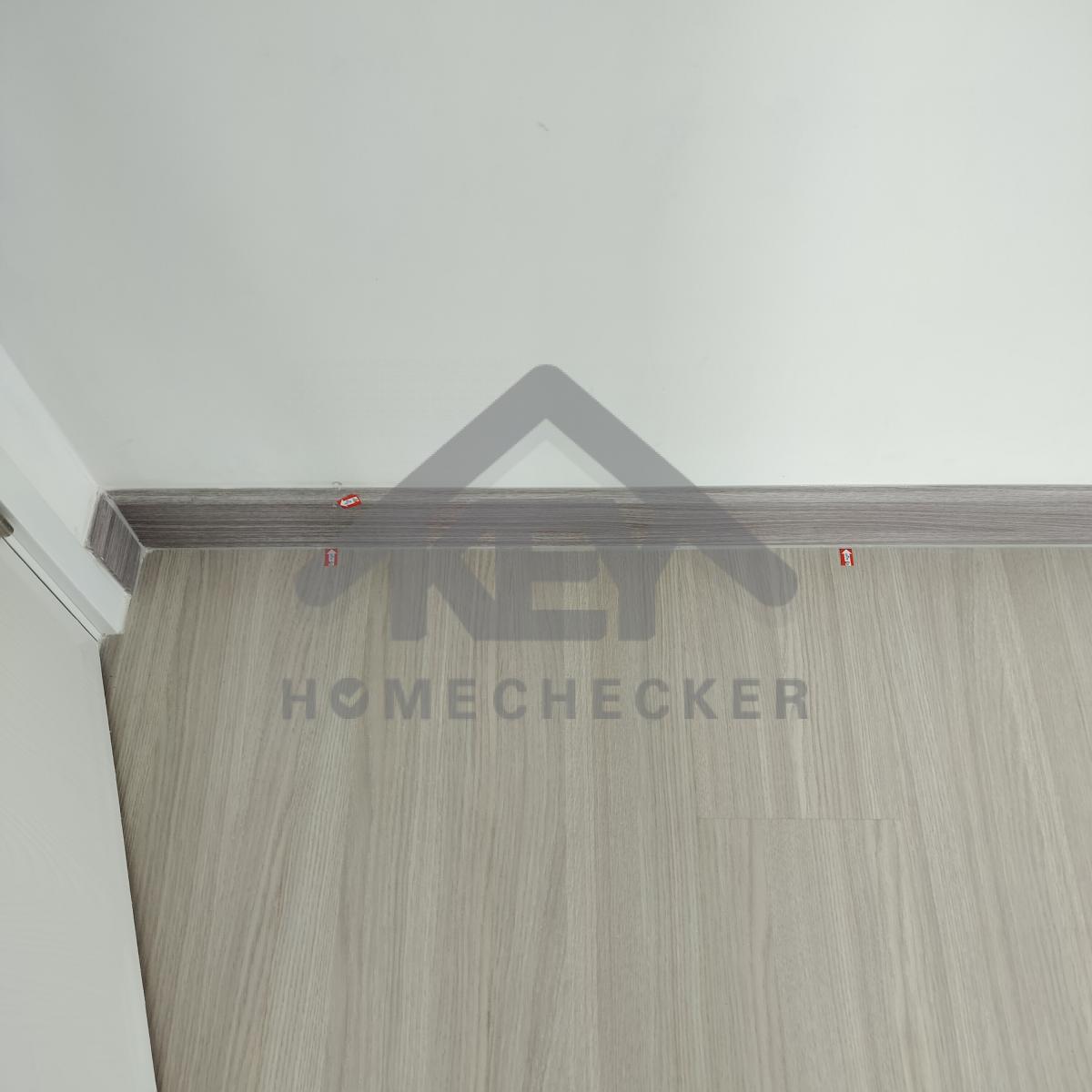

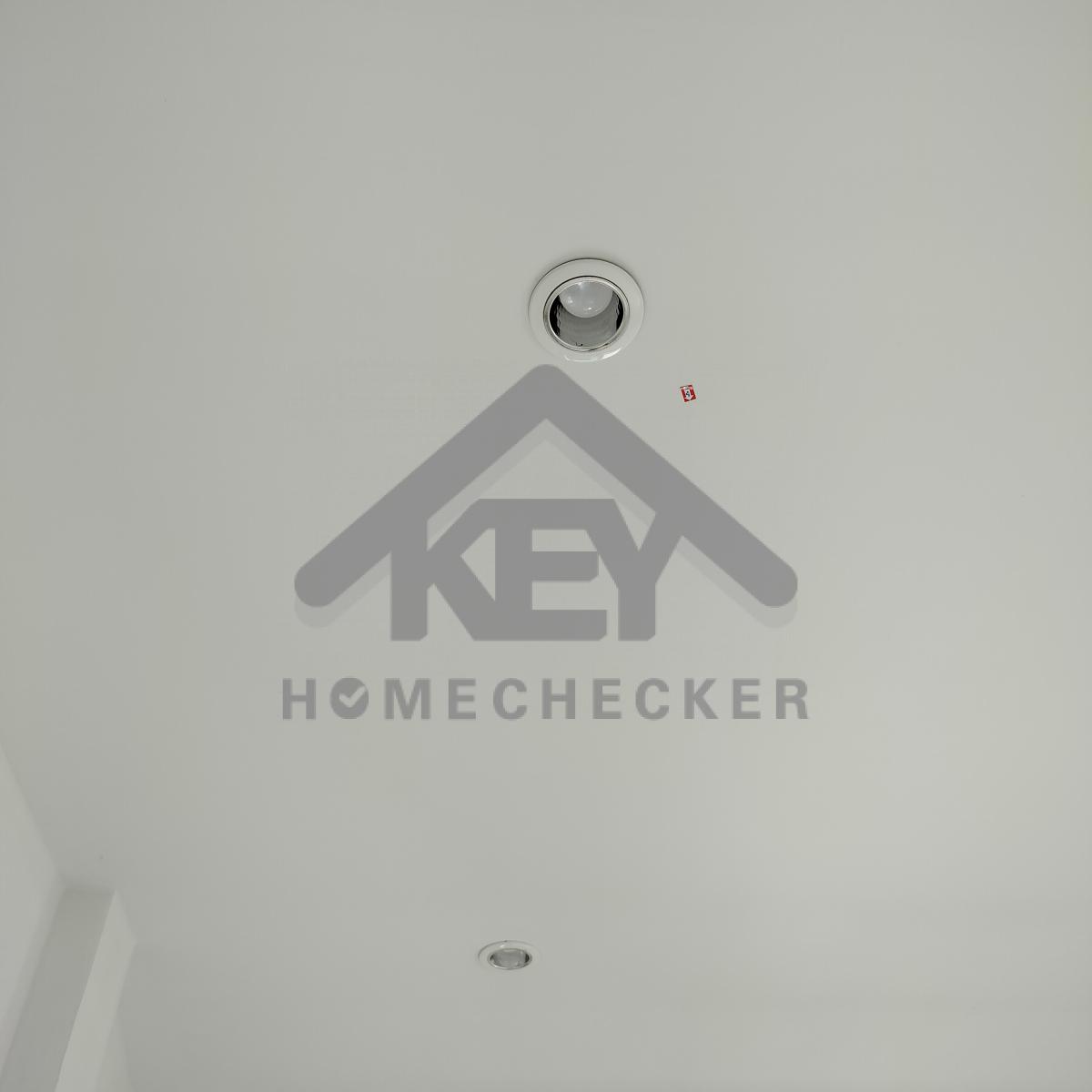

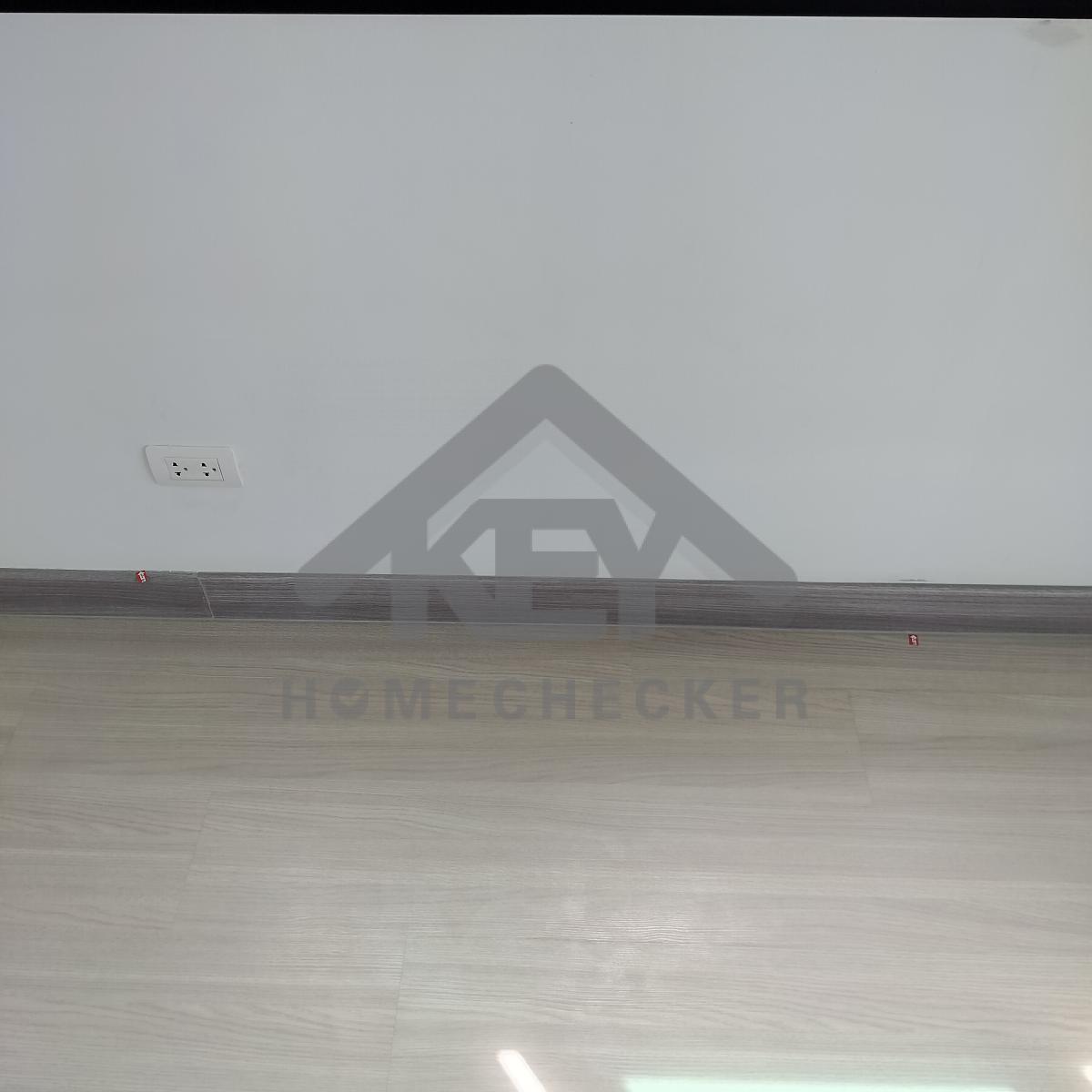

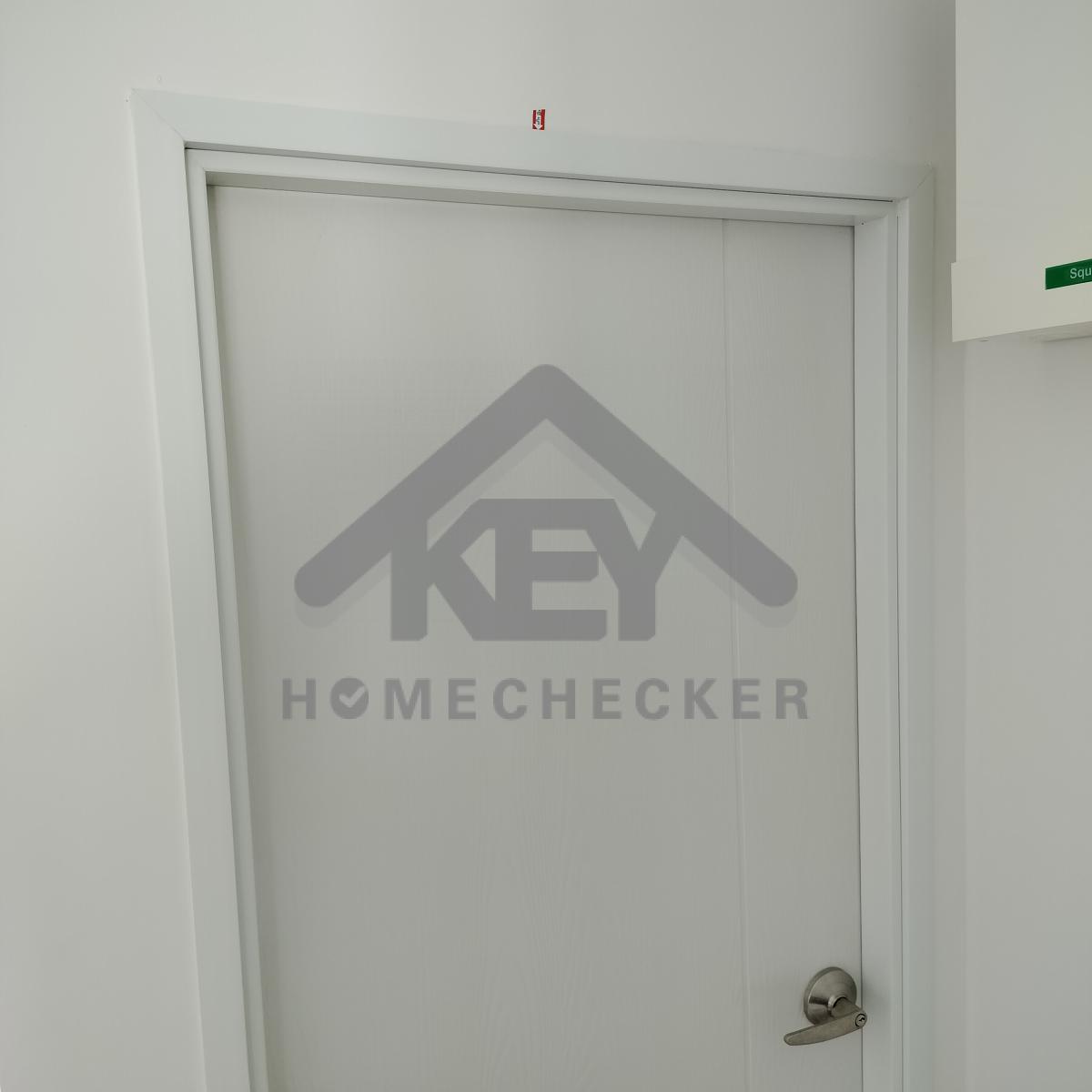

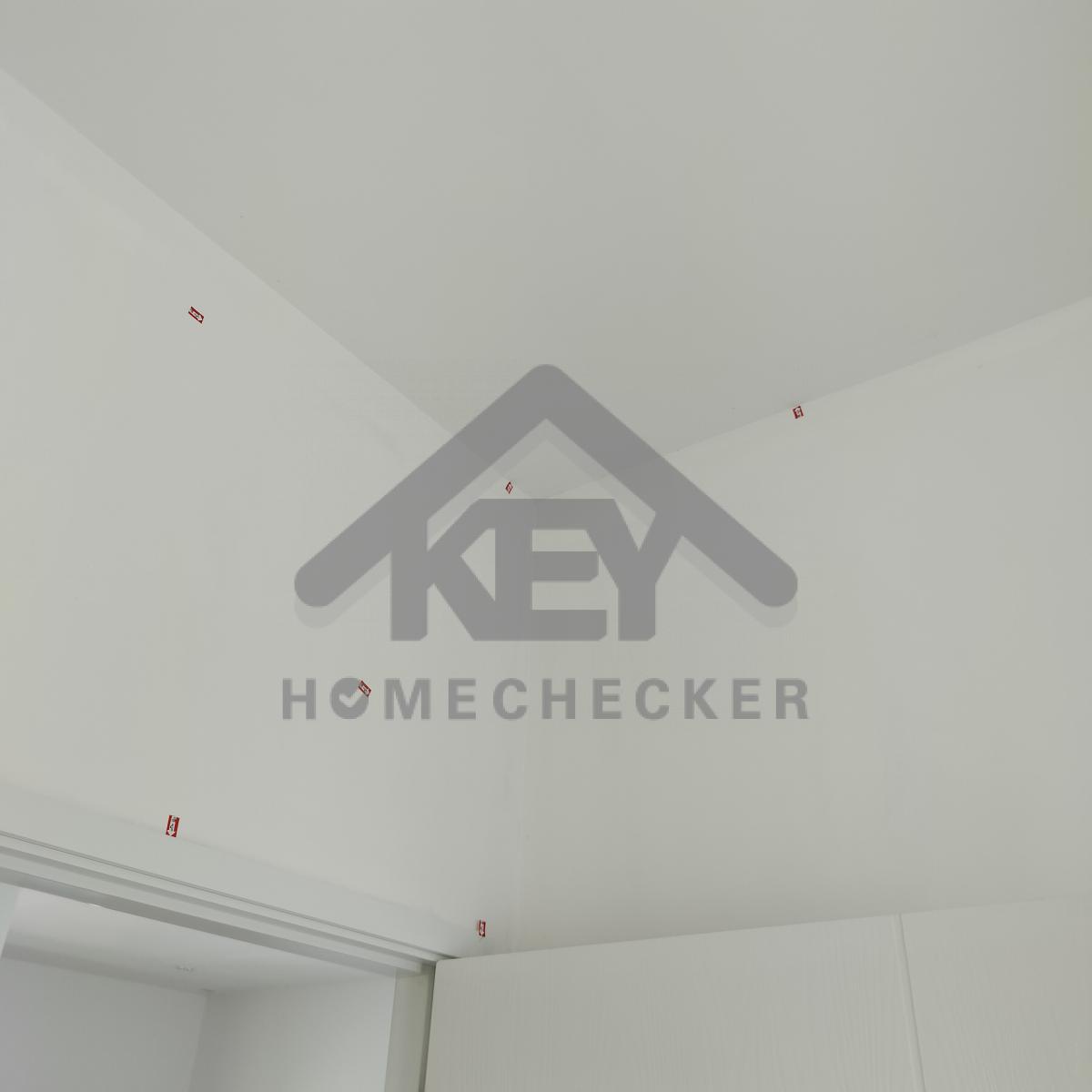

15. งานห้องนอนชั้น 2 (3)
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
แก้ไข เก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานและผนังให้เรียบร้อย
แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบพื้นทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบหน้าต่างด้านนอกทั้งหมดให้เรียบร้อย

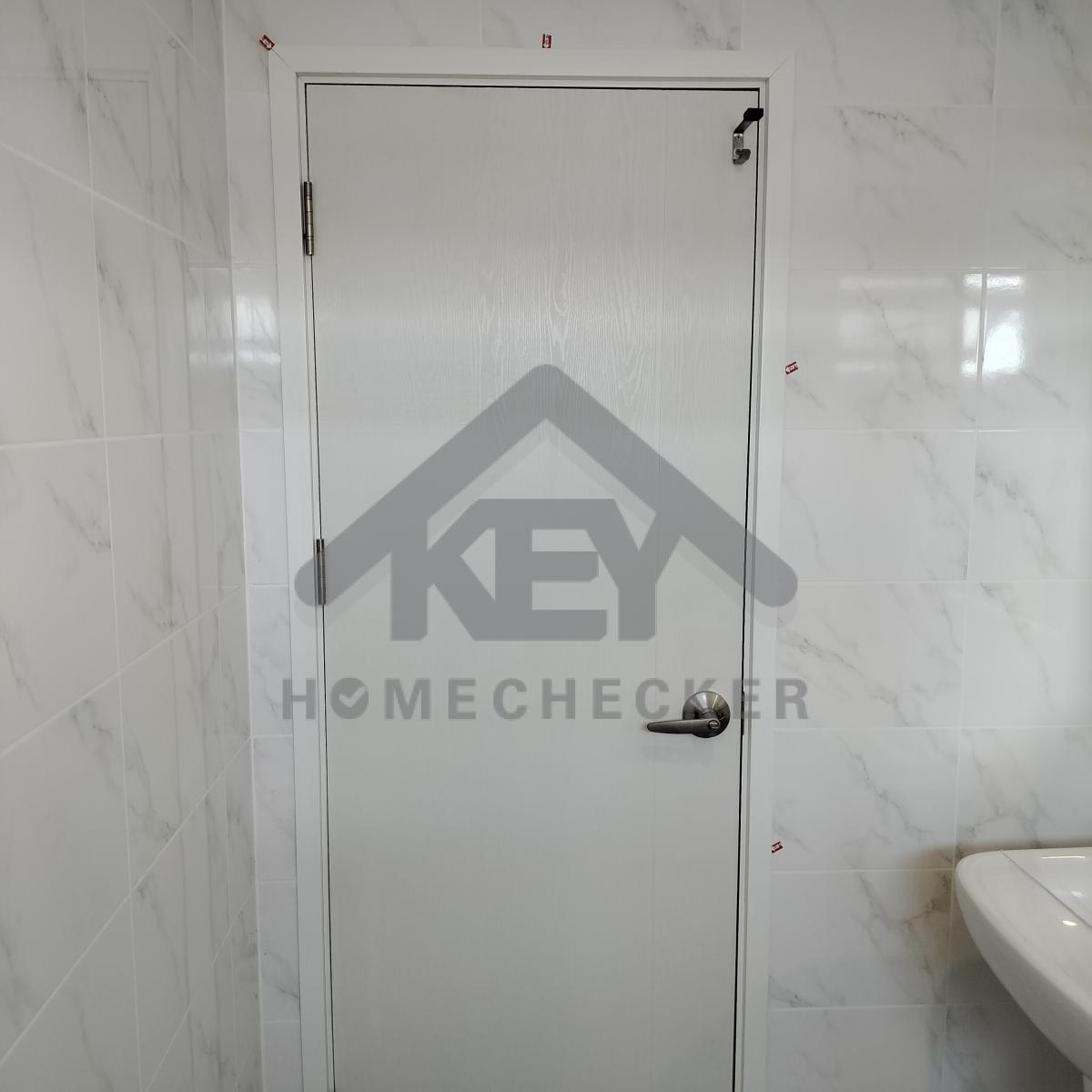

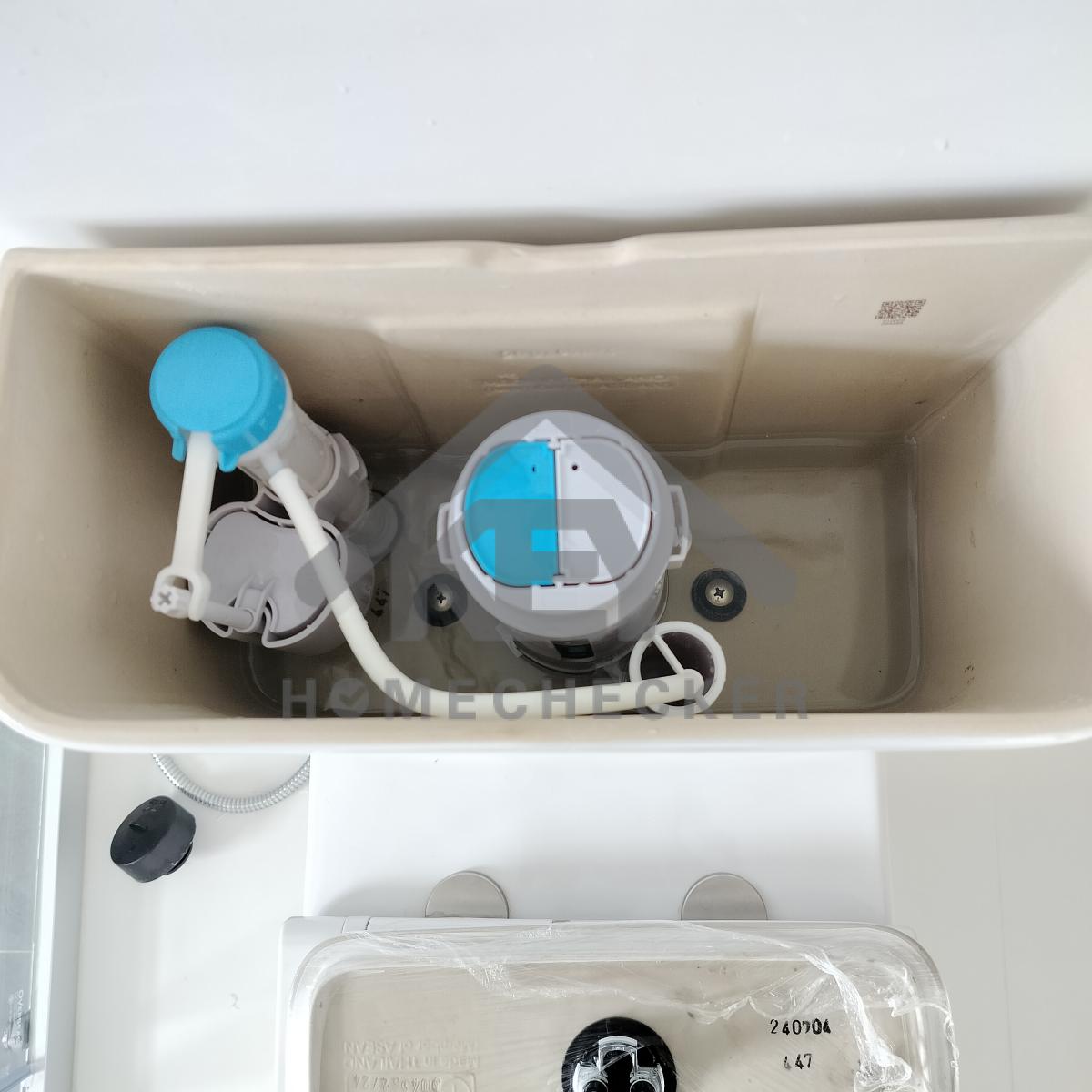

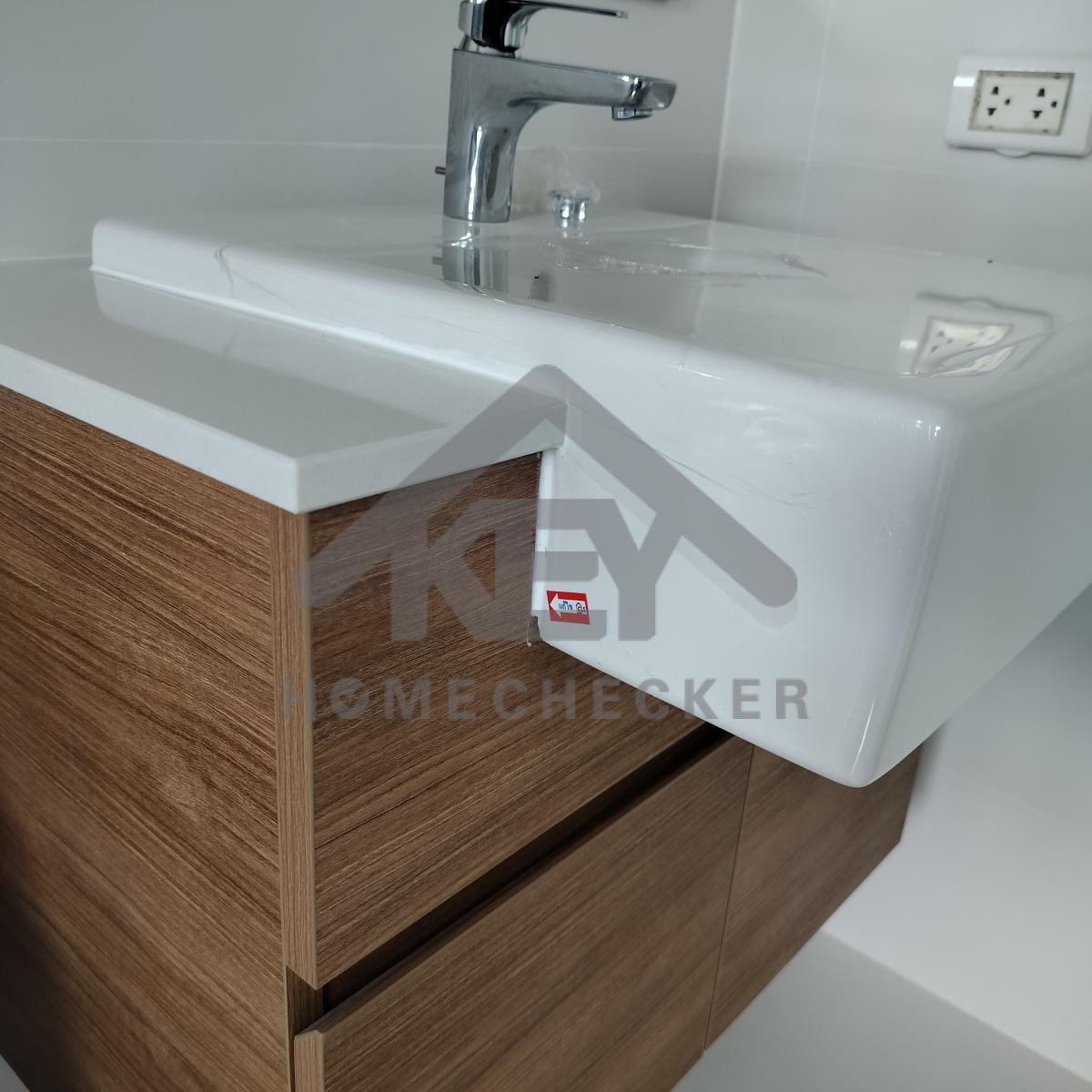

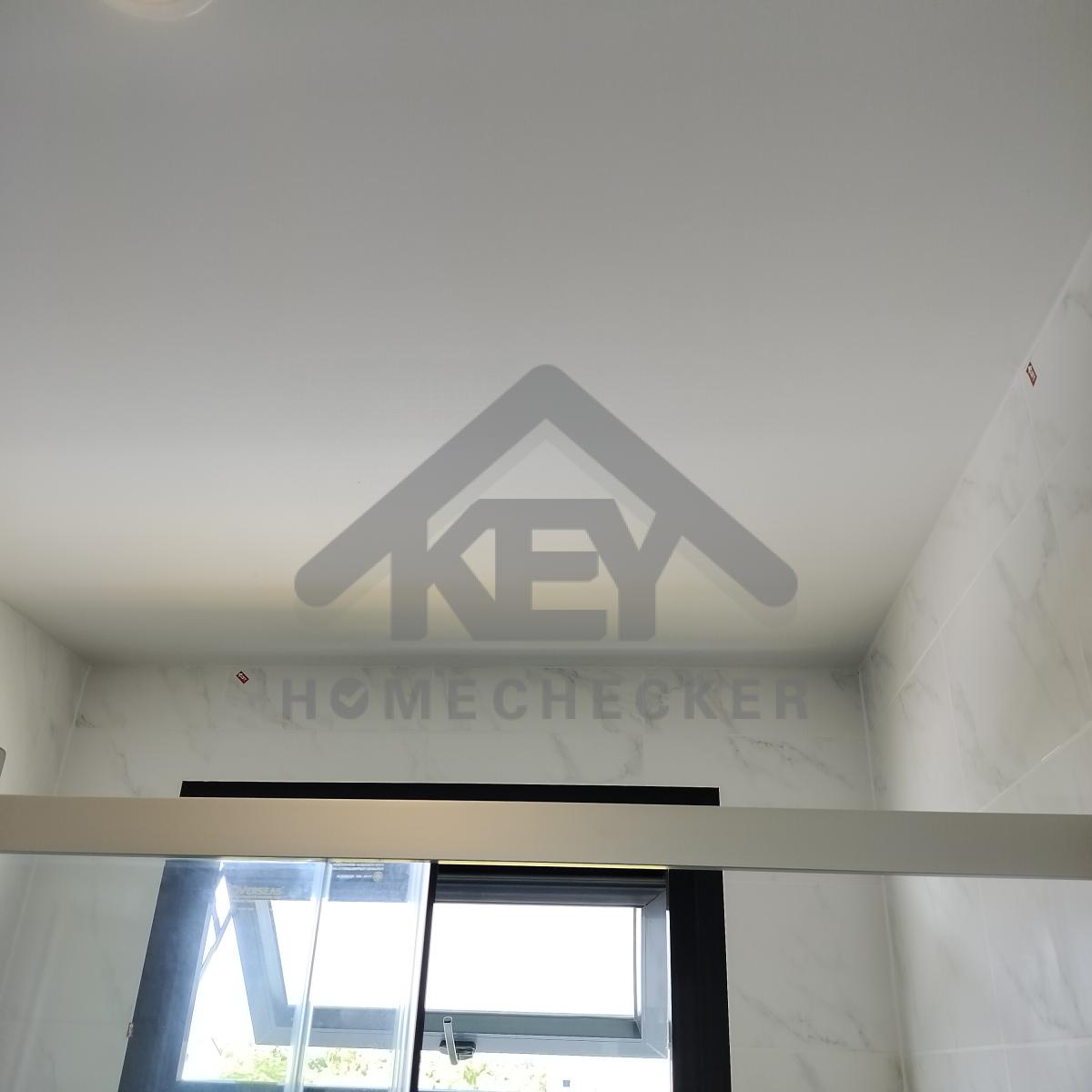

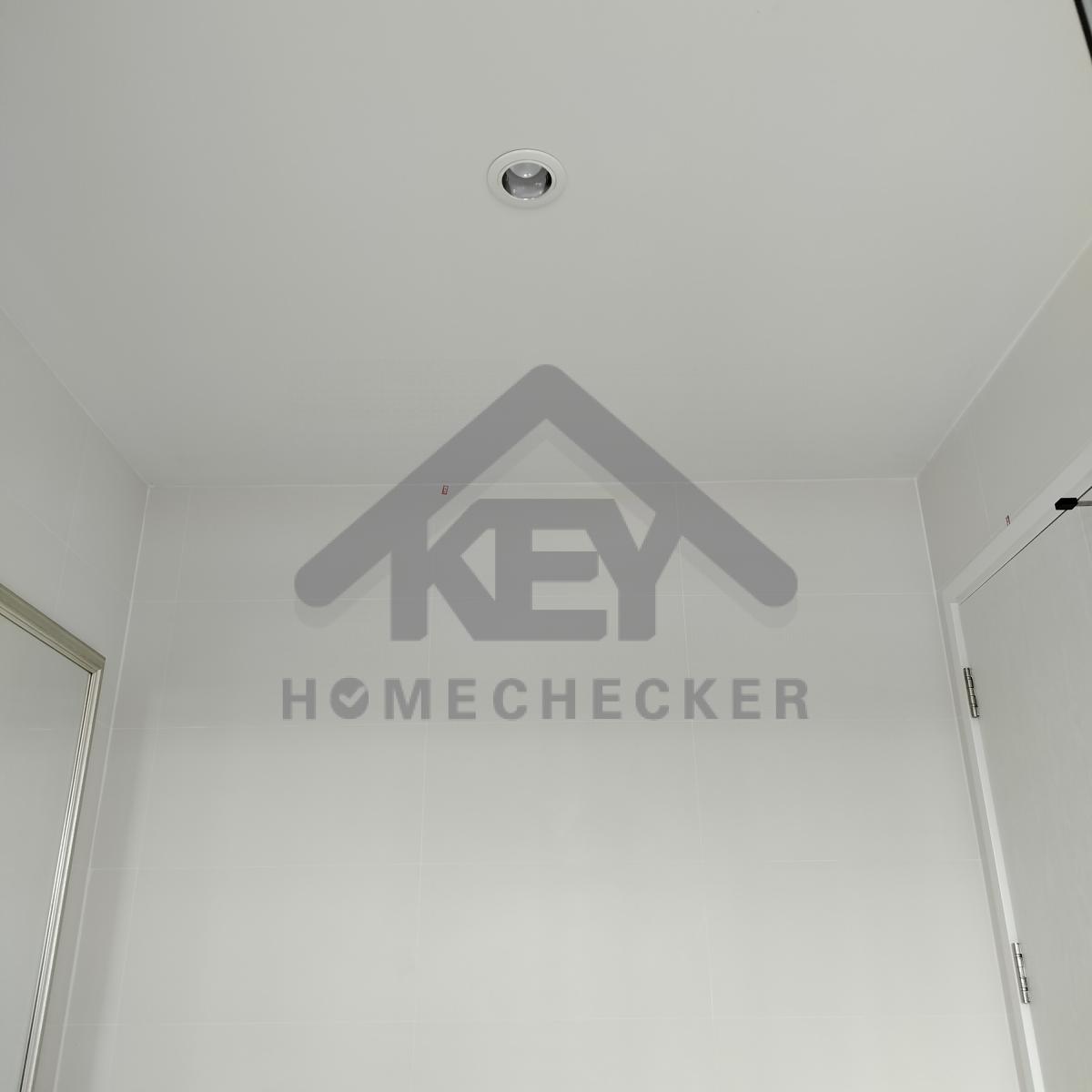

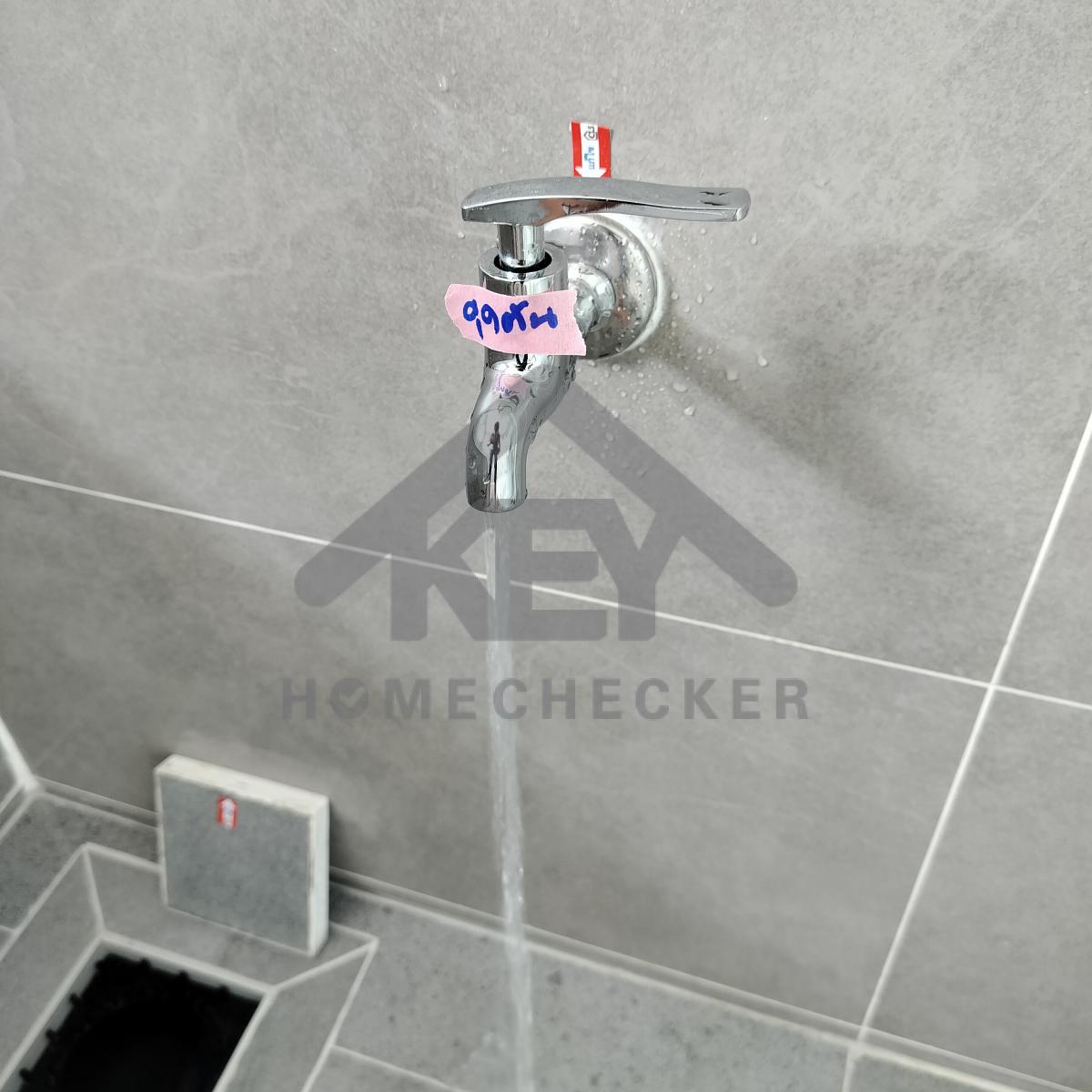

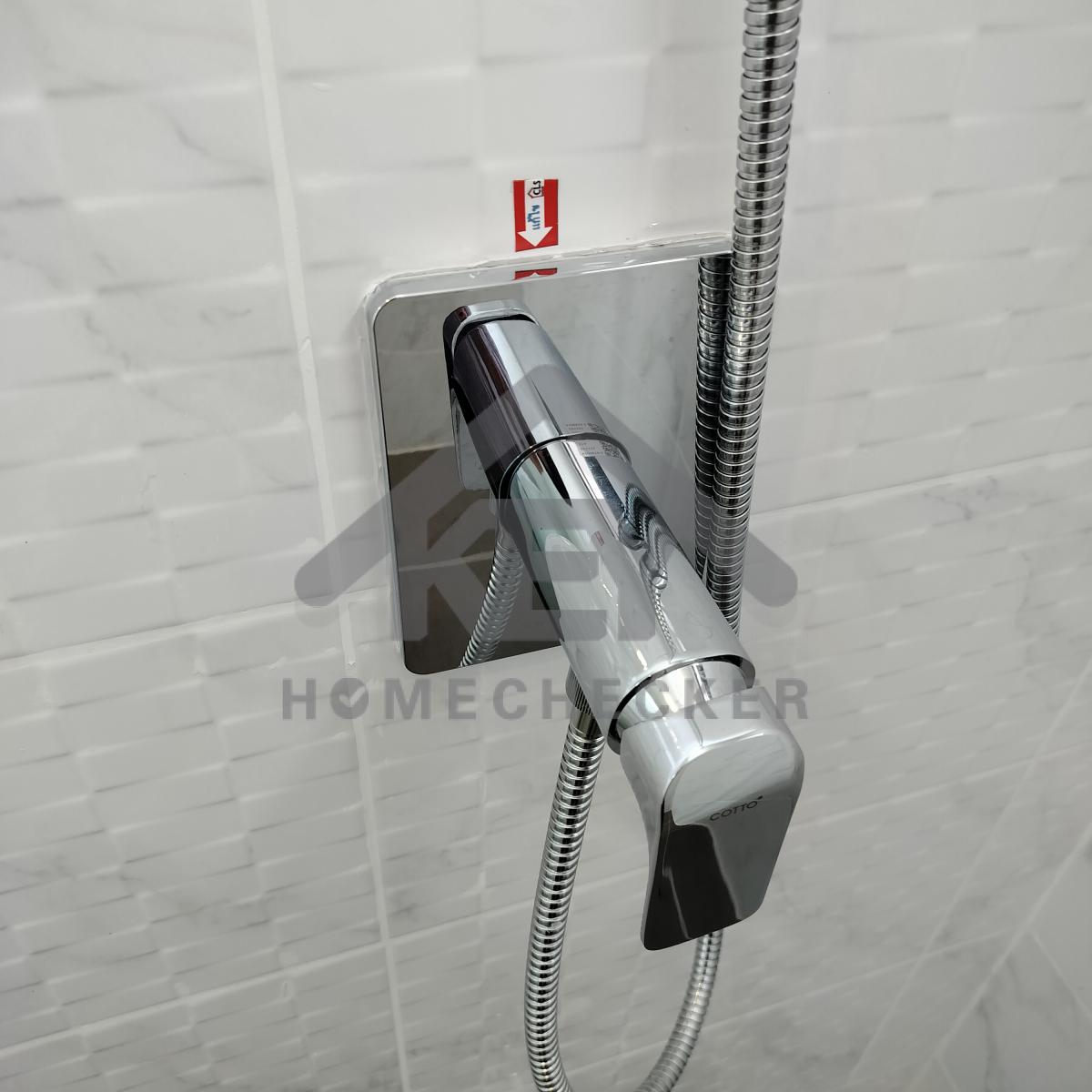

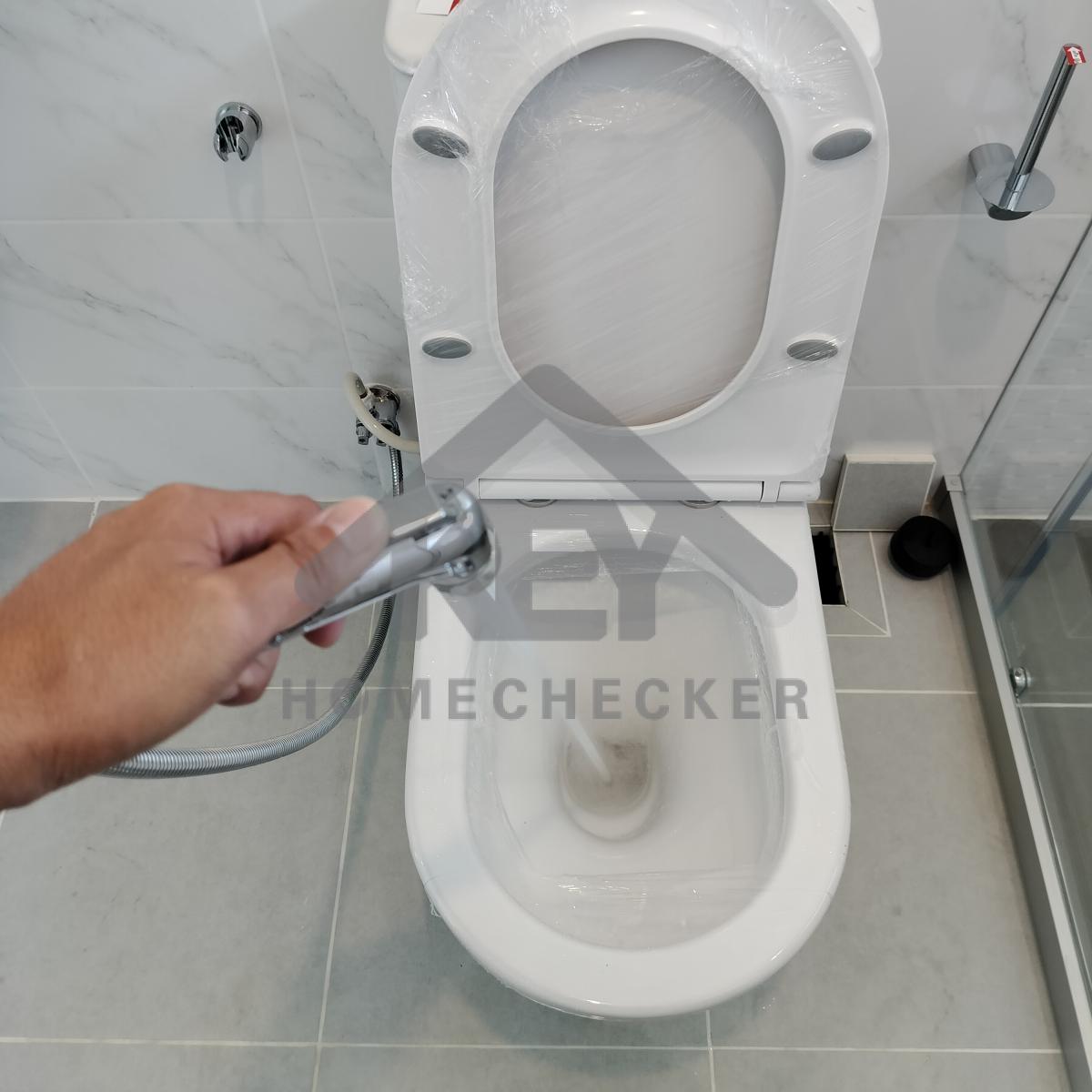

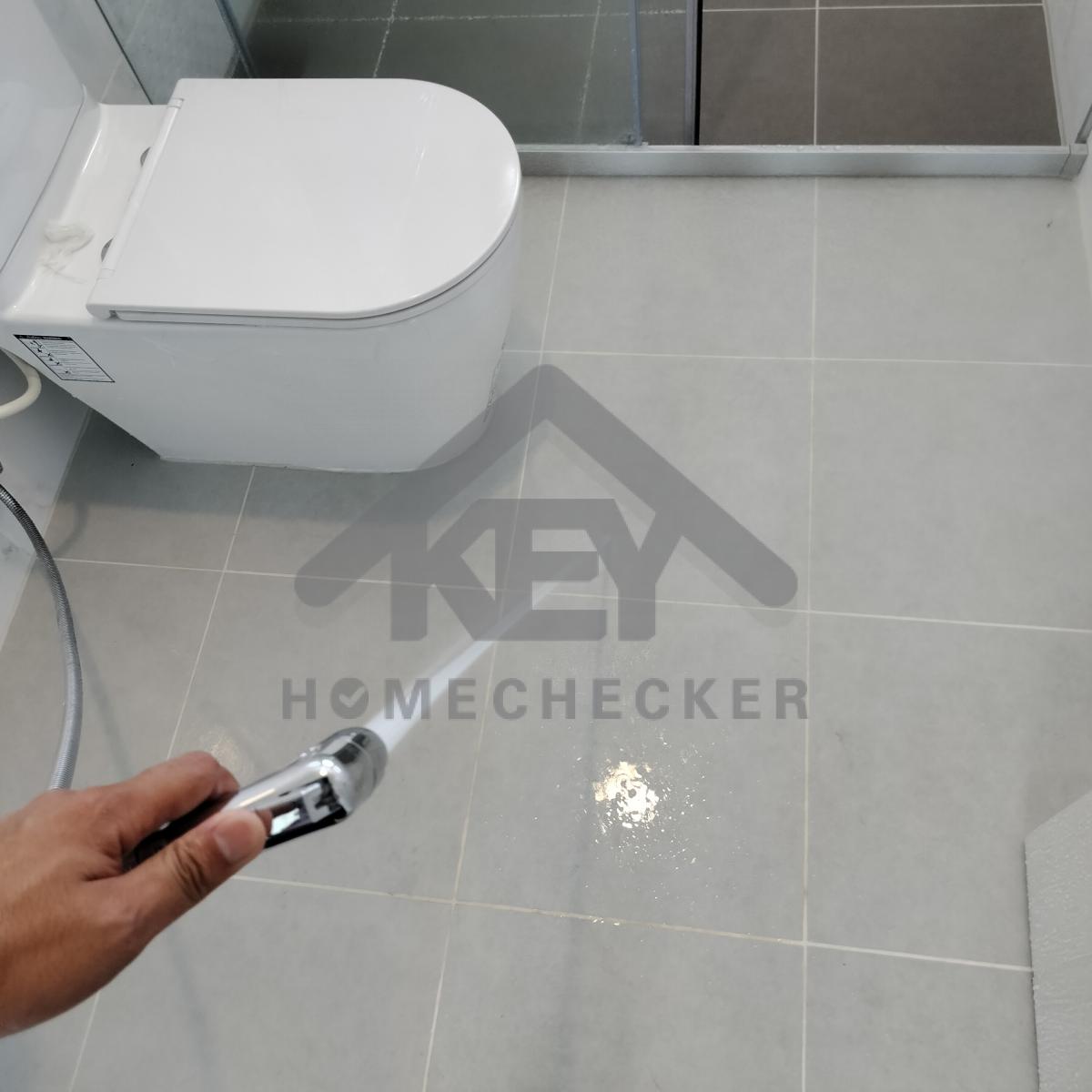

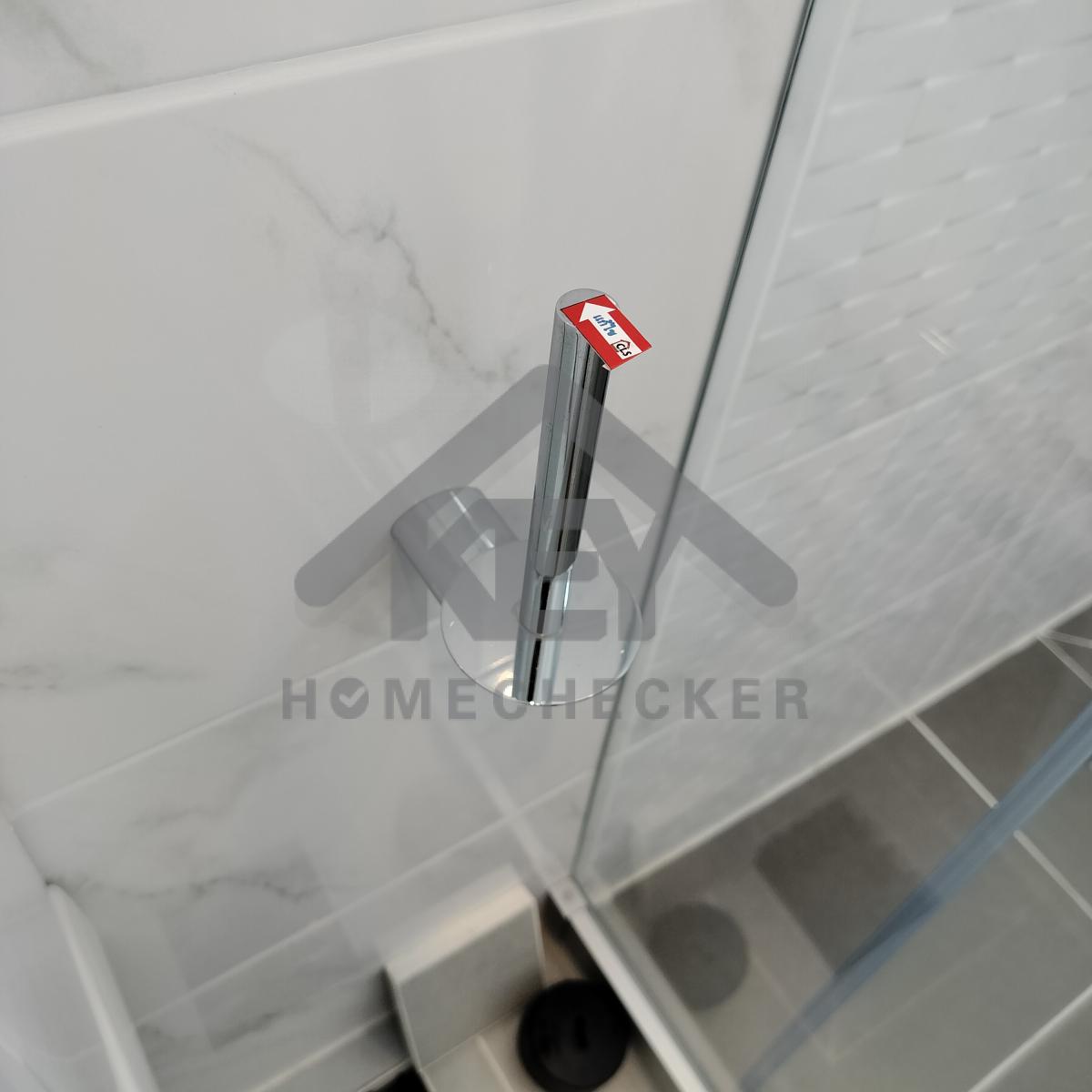

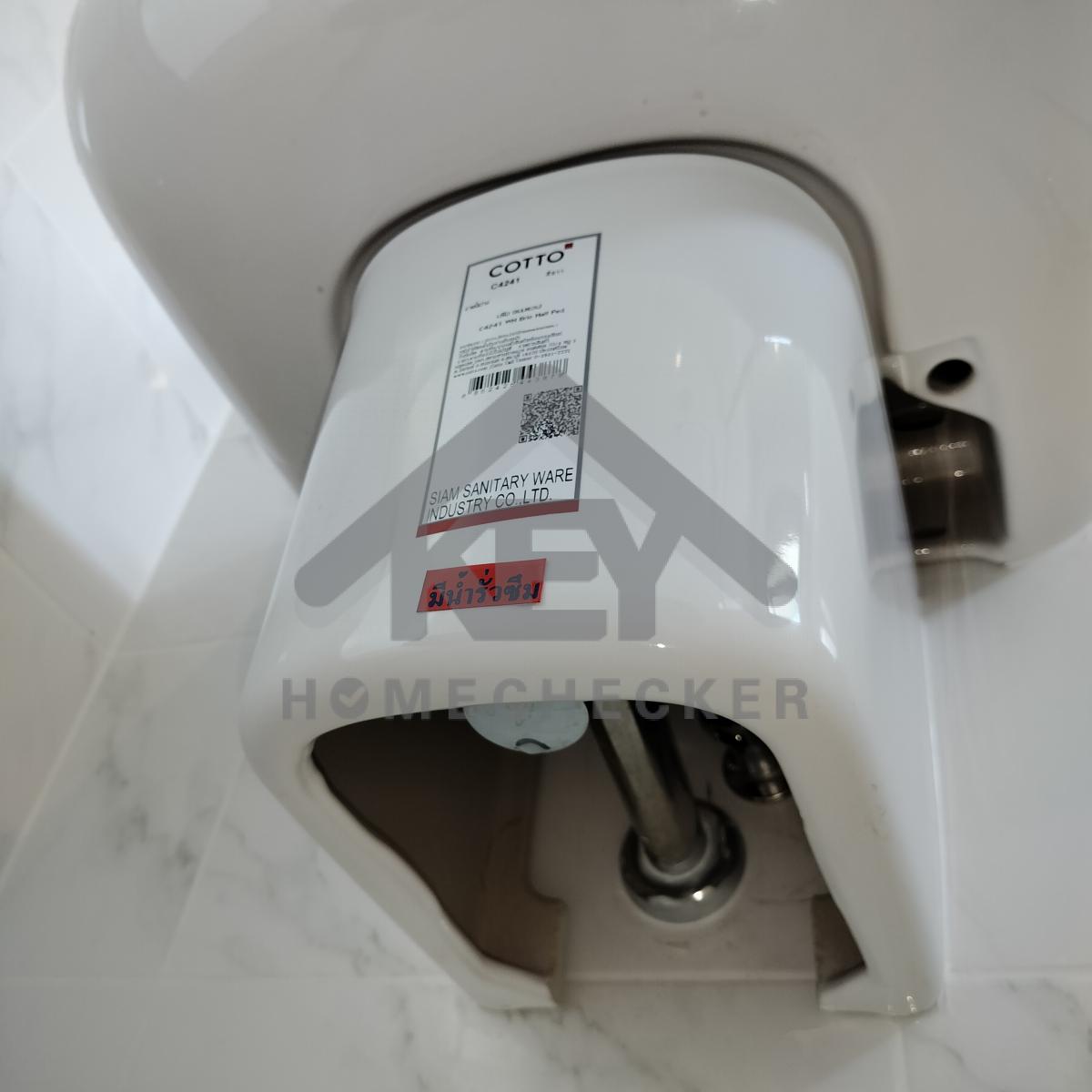

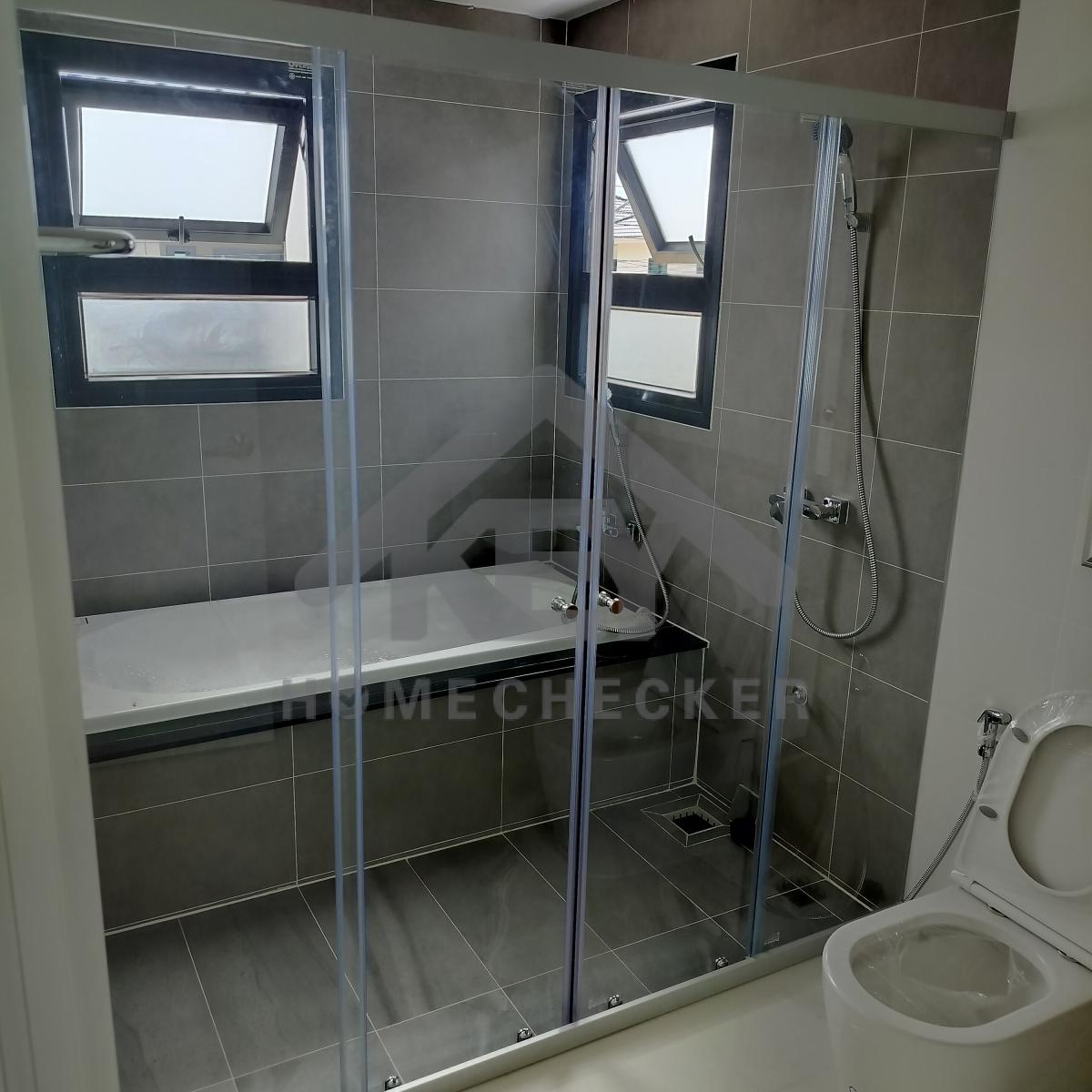

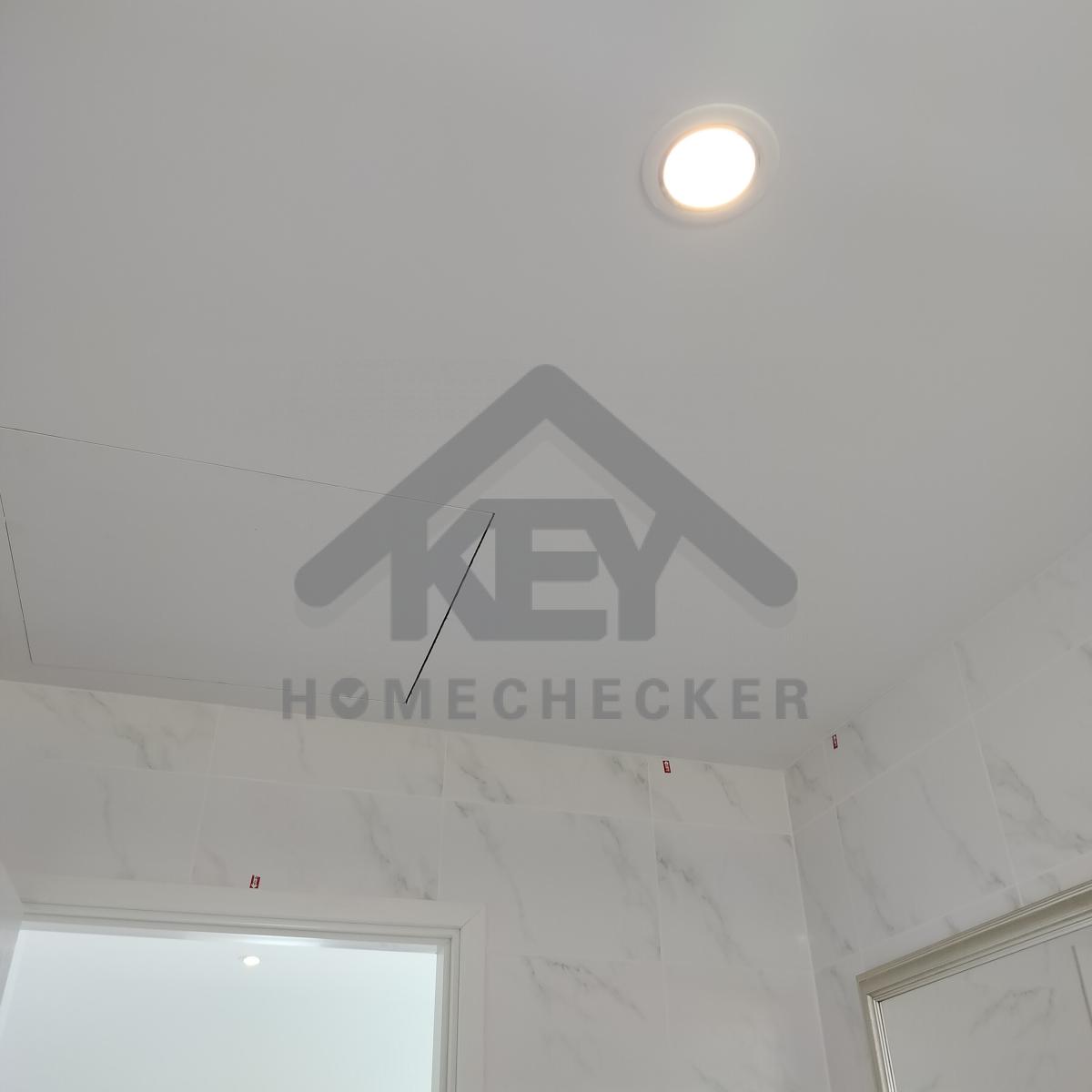

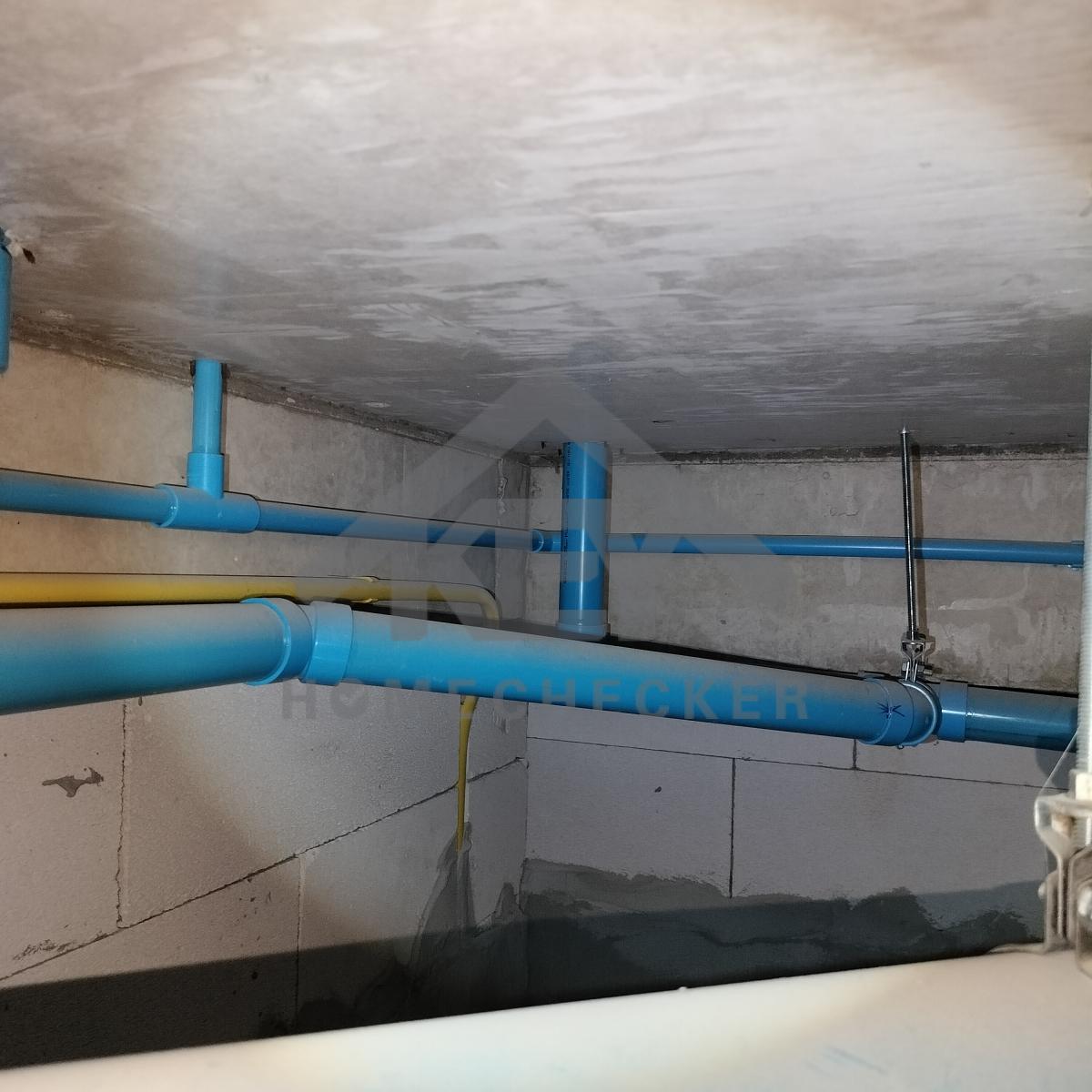

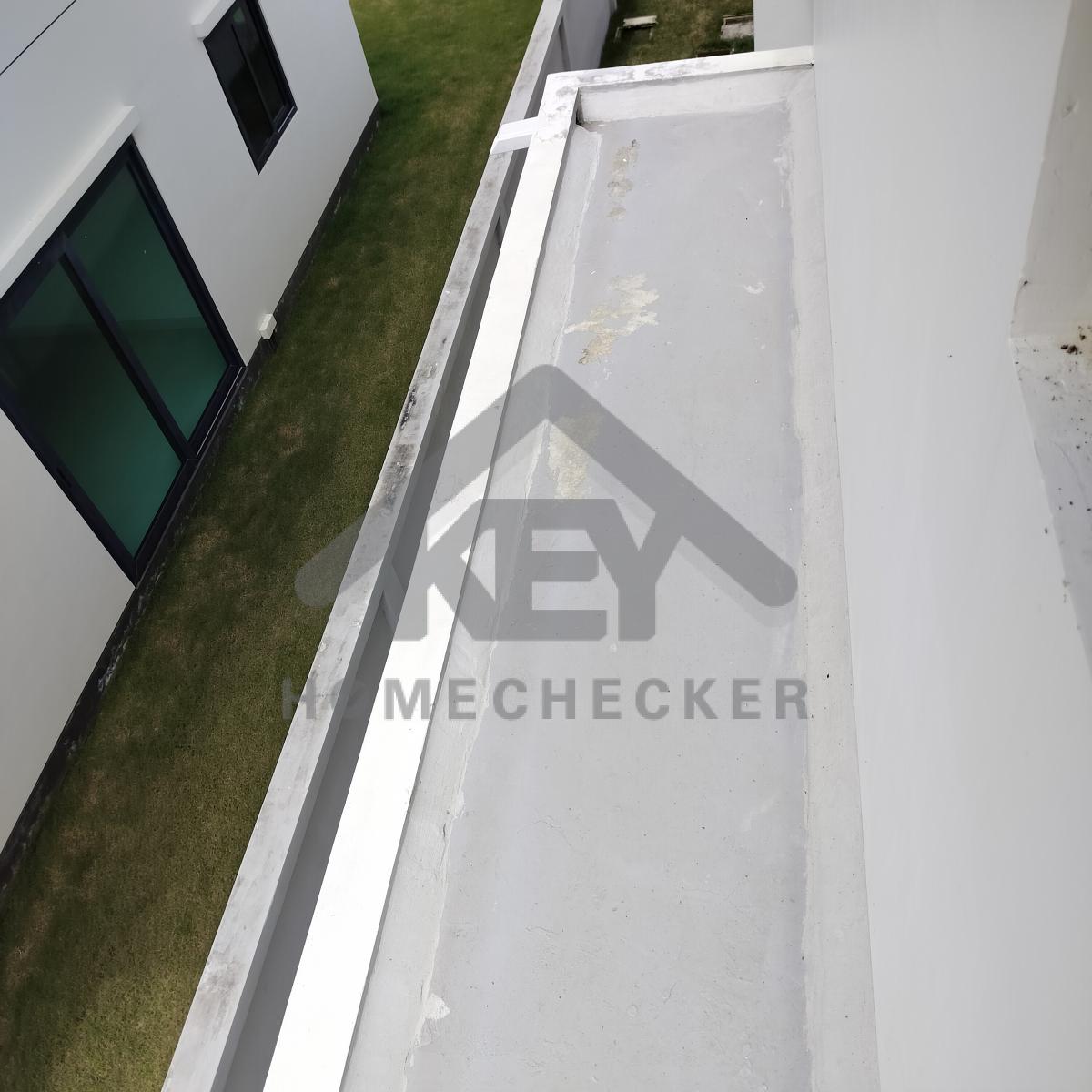

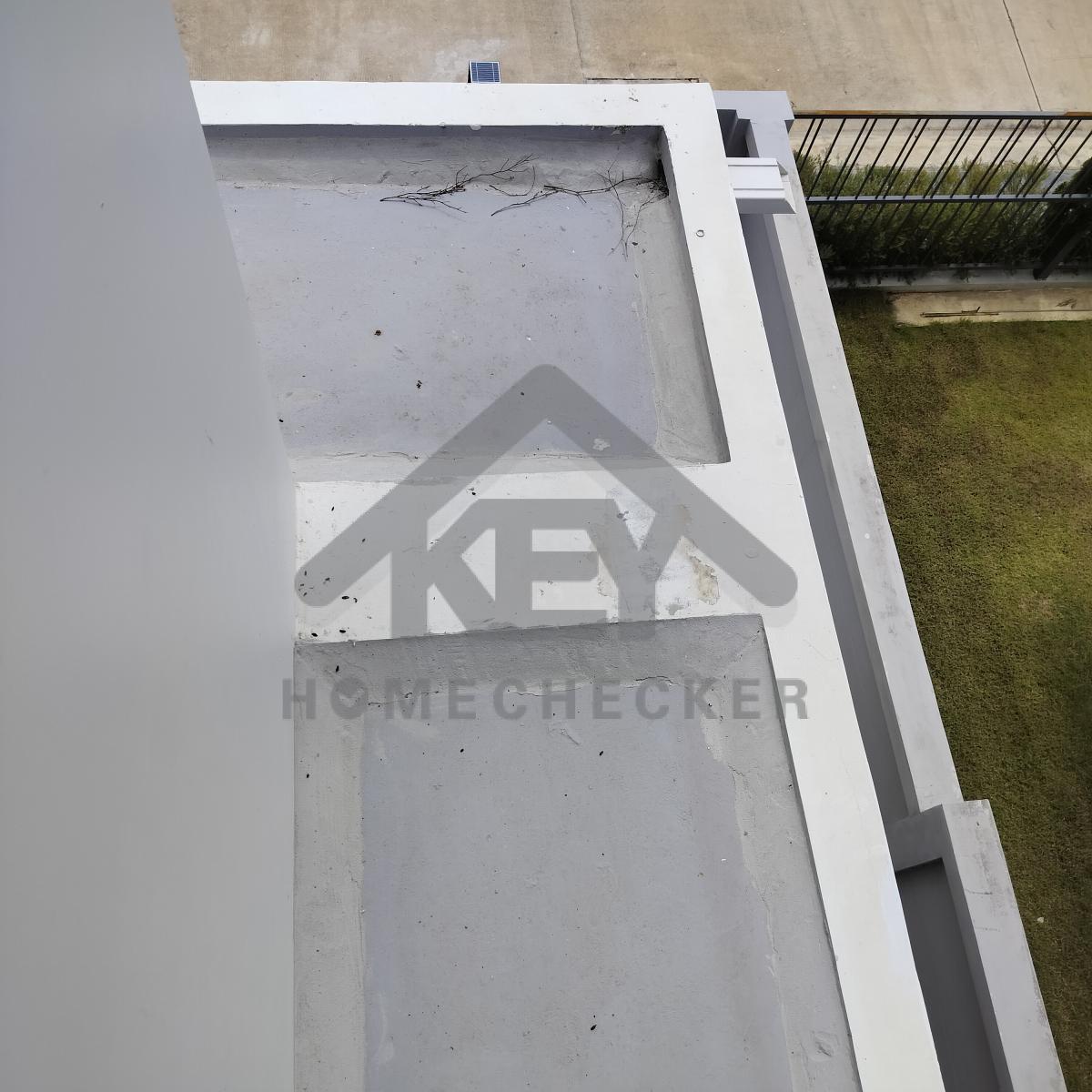

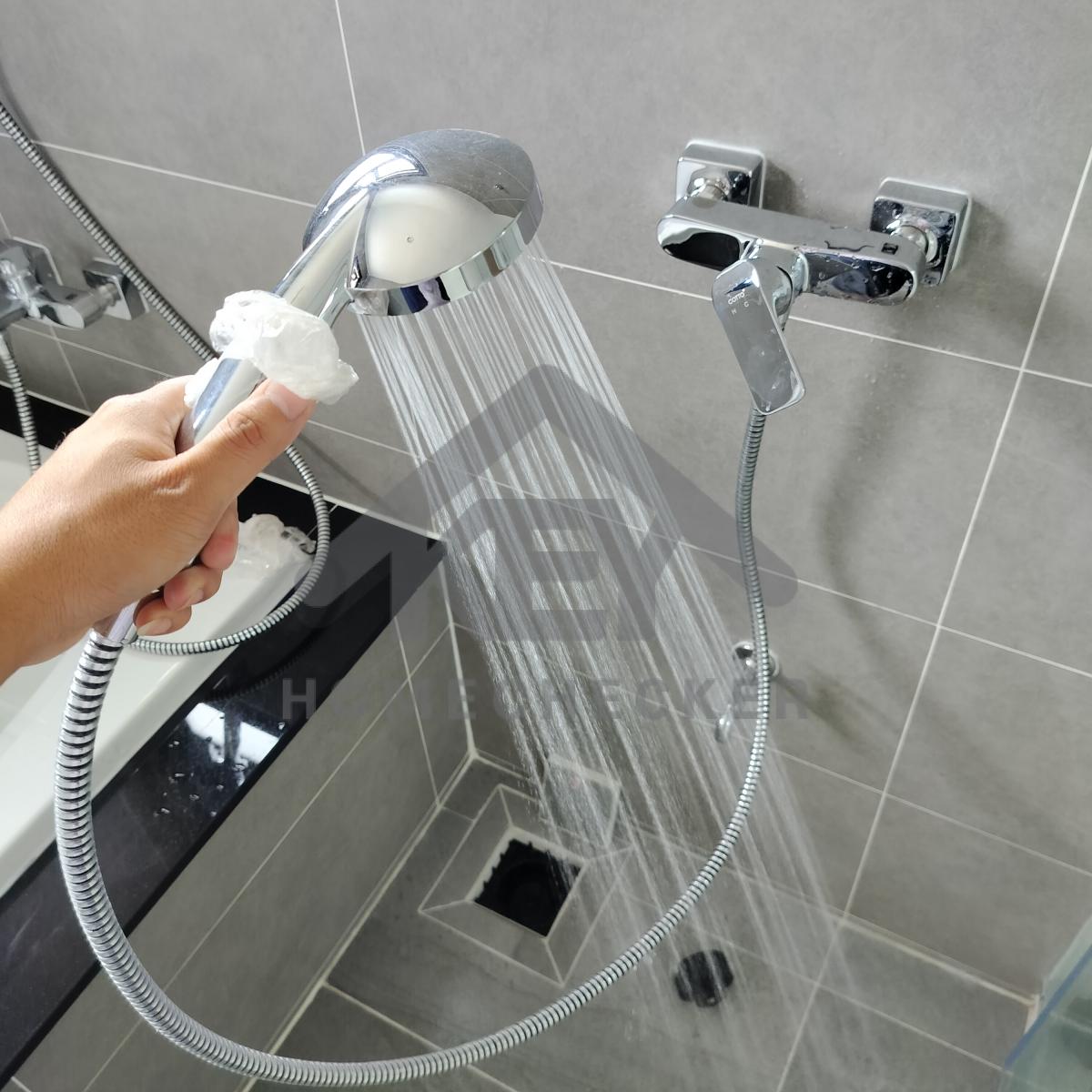

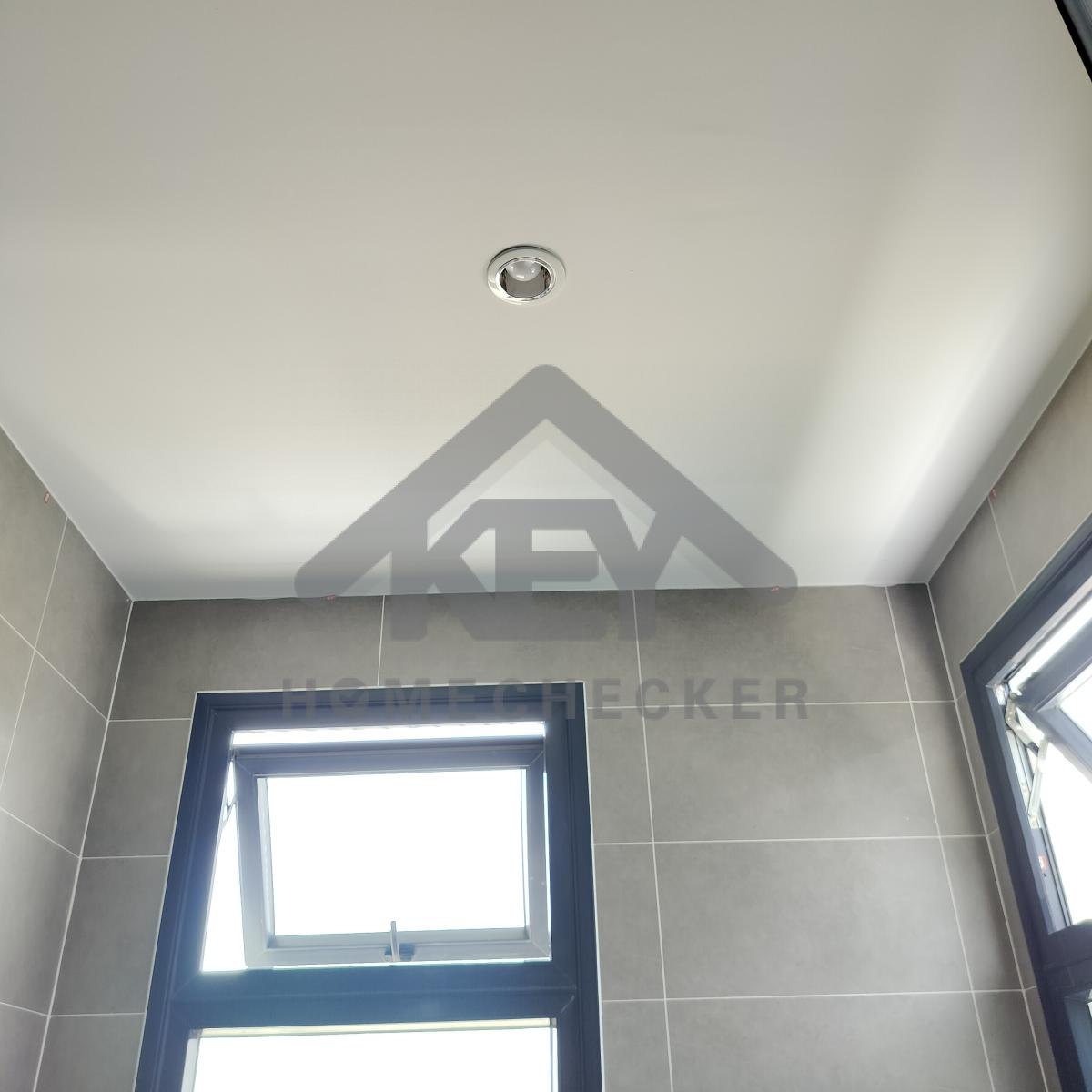

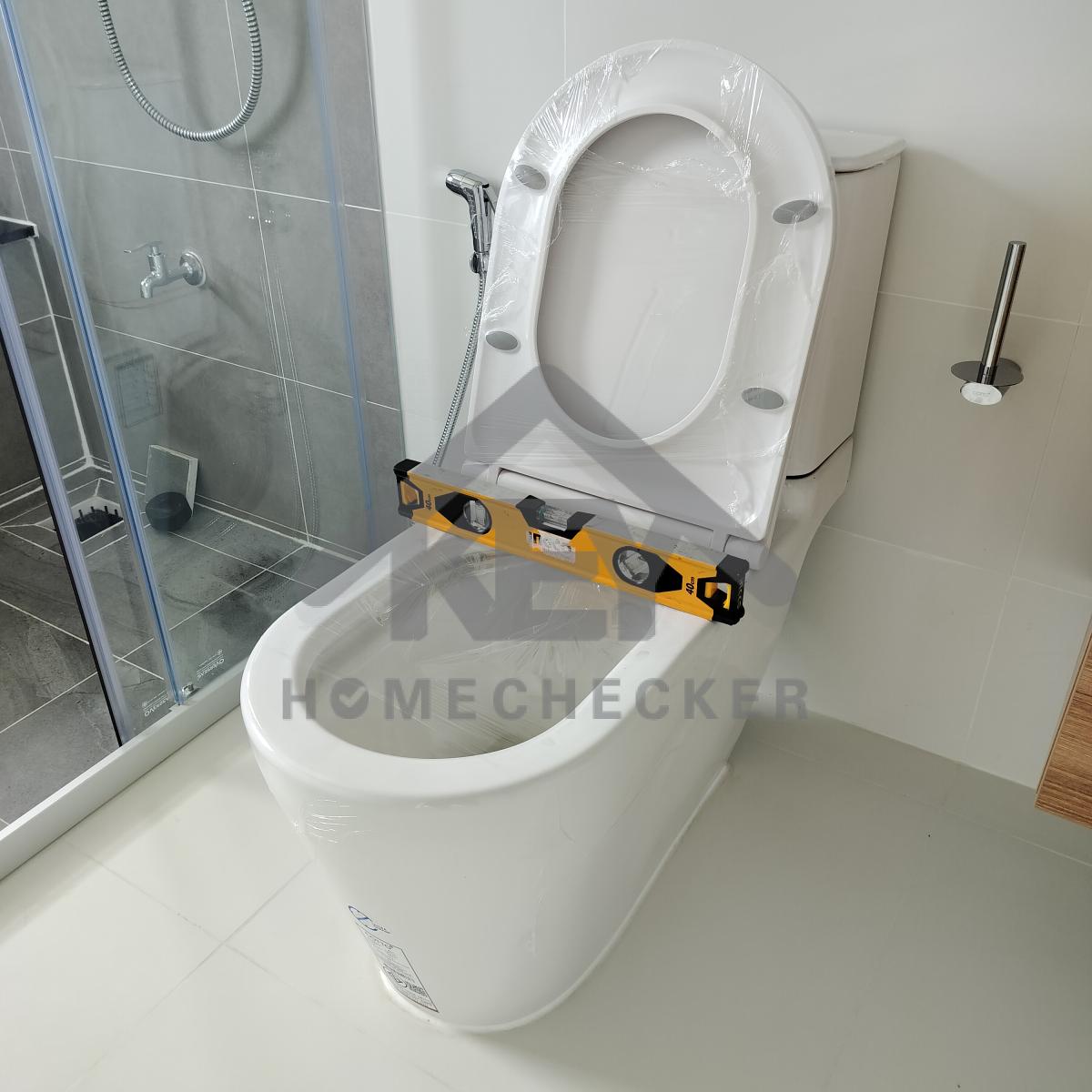

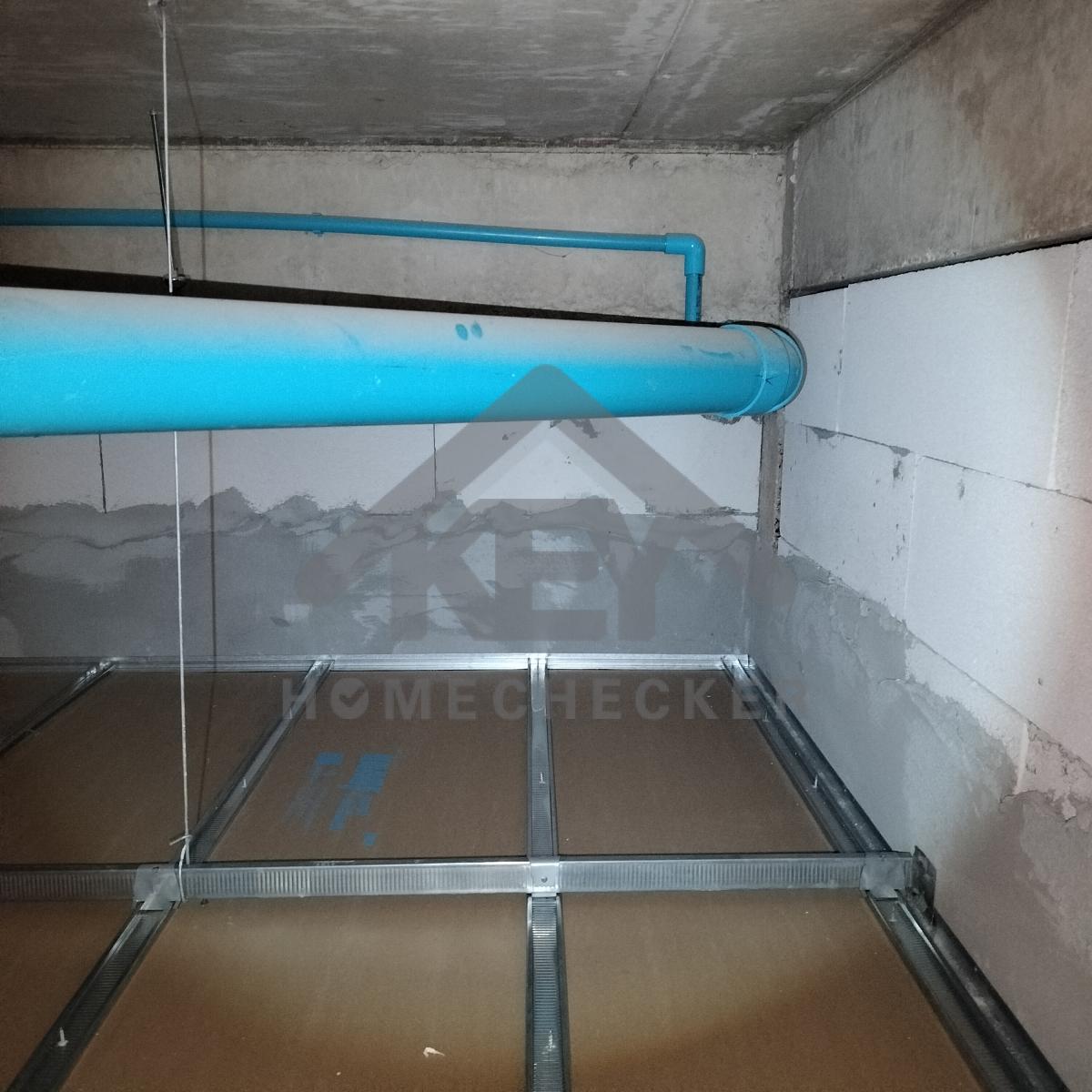

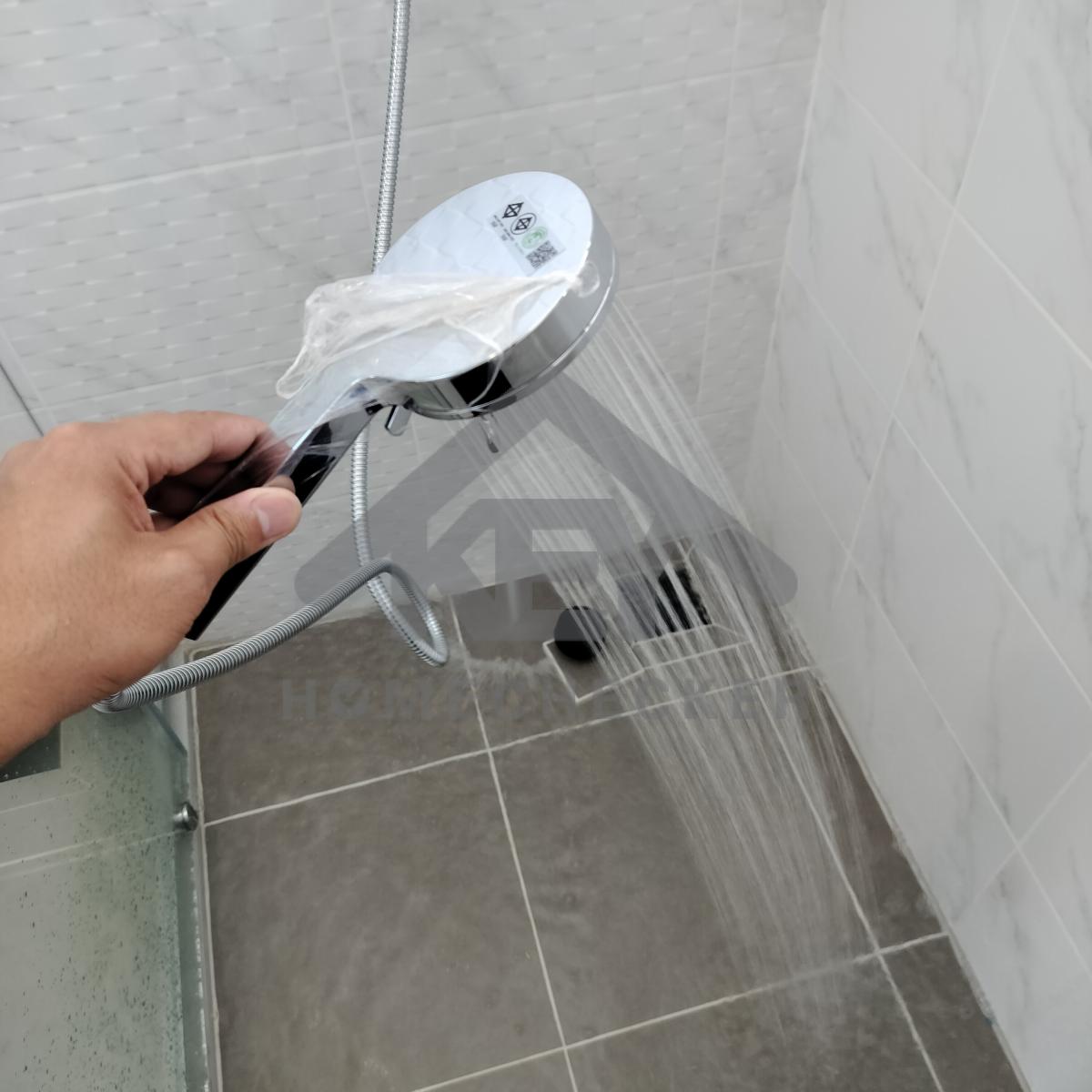

16. งานห้องน้ำชั้น 2 (1)
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
แก้ไข เก็บงานปิดช่องรูหลังโถสุขภัณฑ์ให้เรียบร้อย
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนให้เรียบร้อย

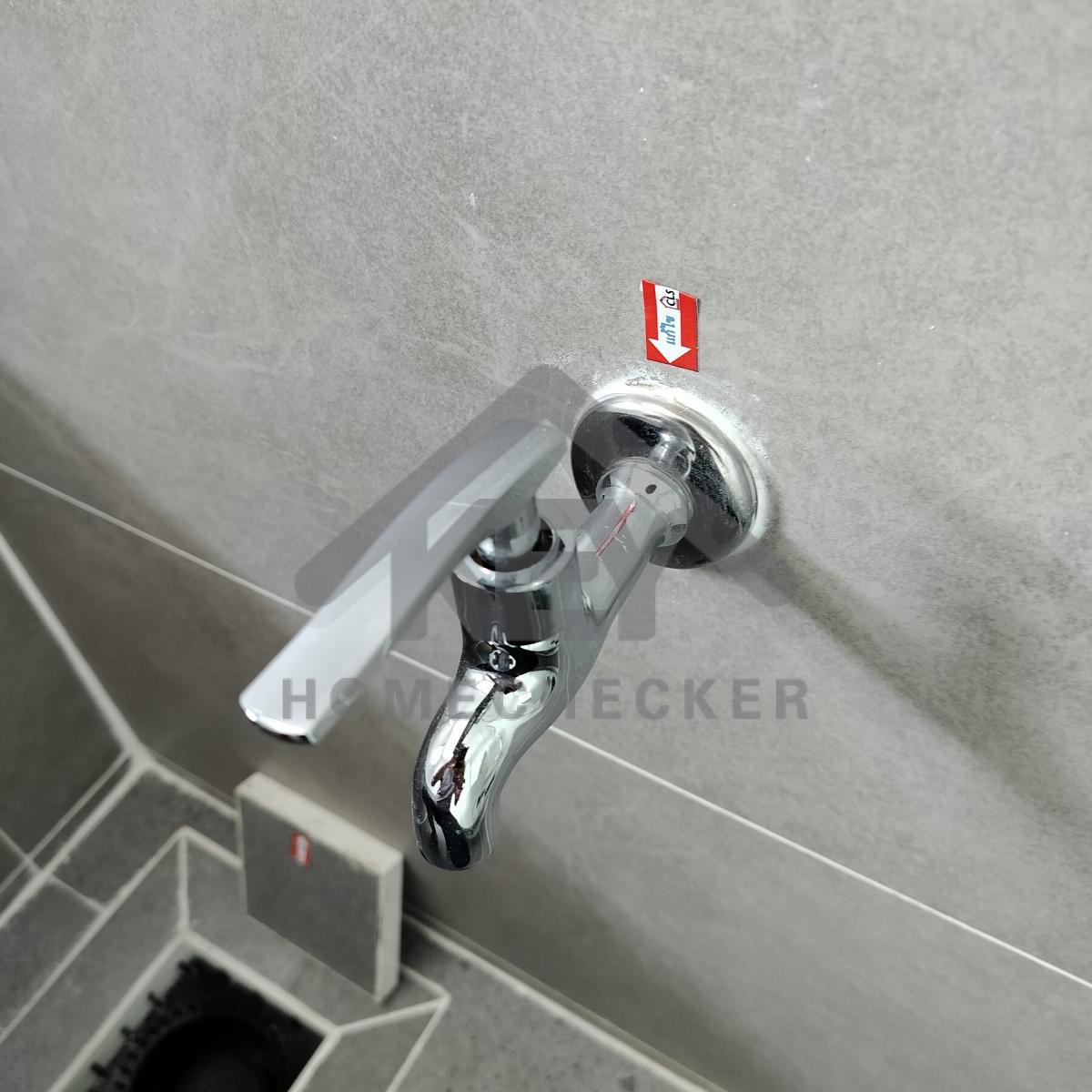

แก้ไข ก๊อกน้ำอุดตัน
แก้ไข เก็บงานใส่ตัวปิดรูสกรูขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานใส่ตัวปิดรูสกรูขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข ทากันซึม และเก็บงานเก็บสีพื้นสแลปด้านนอกให้เรียบร้อย
แก้ไข ทากันซึม และเก็บงานเก็บสีพื้นสแลปด้านนอกให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย

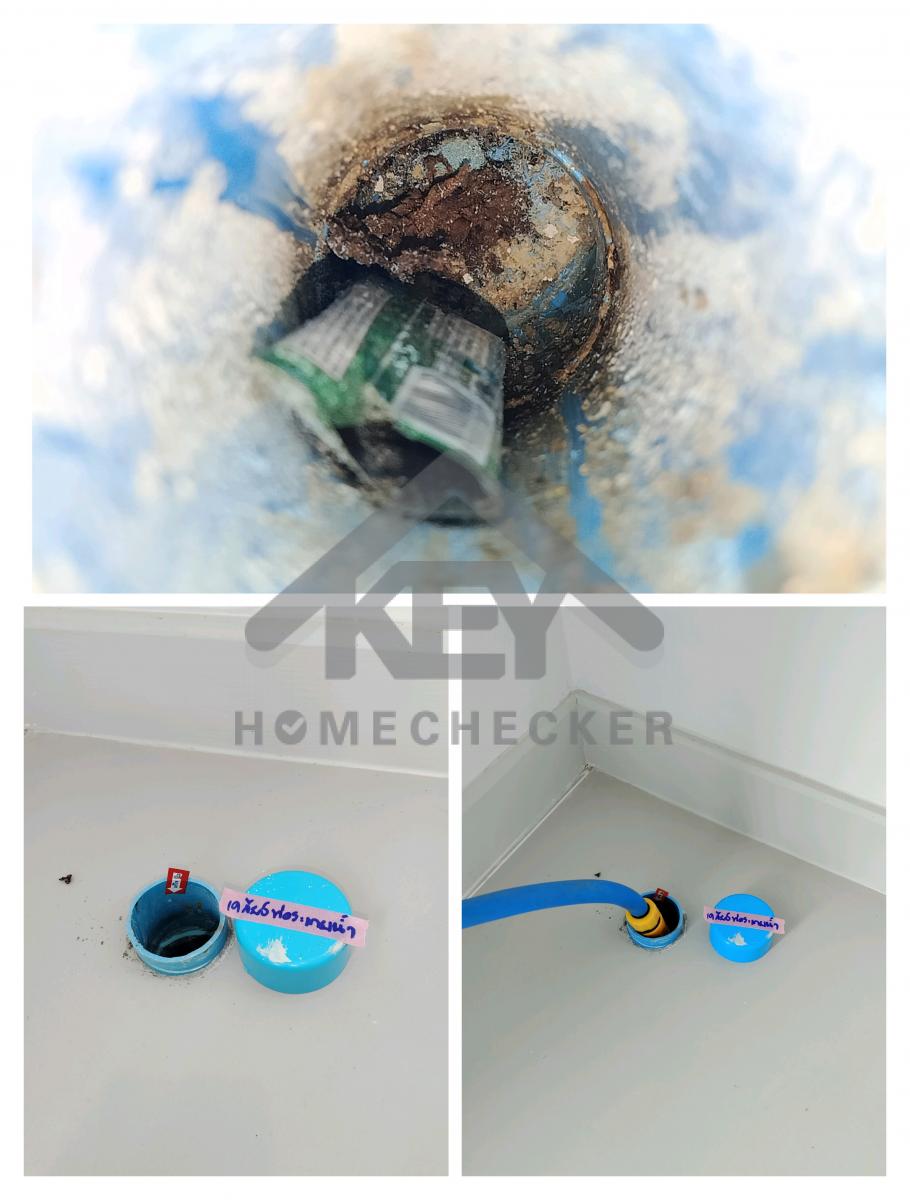

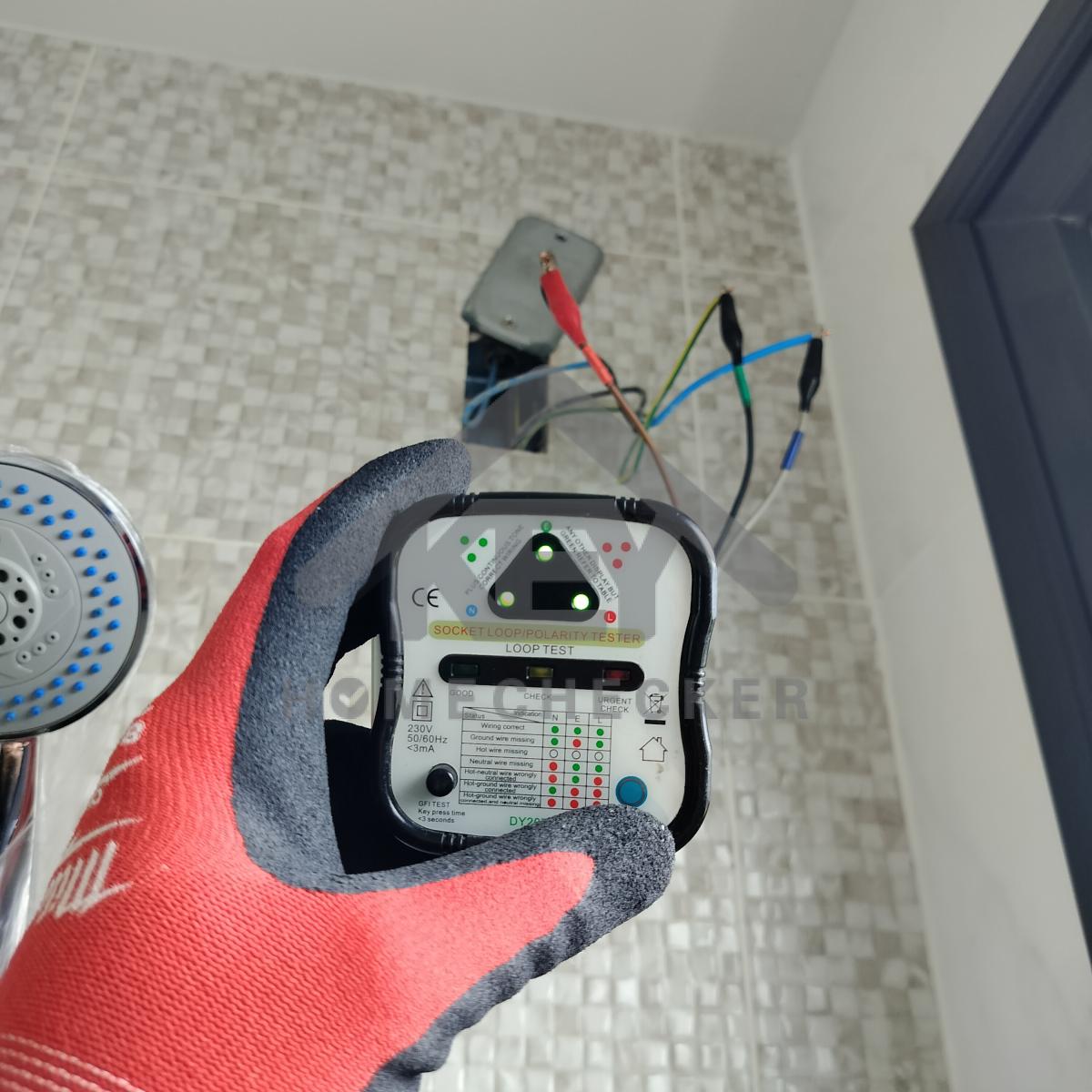

แก้ไข น้ำไหลระบายออกไม่สะดวก
น้ำจากอ่างอาบน้ำเอ่อขึ้นมาที่ฟลอเดรนและพื้น

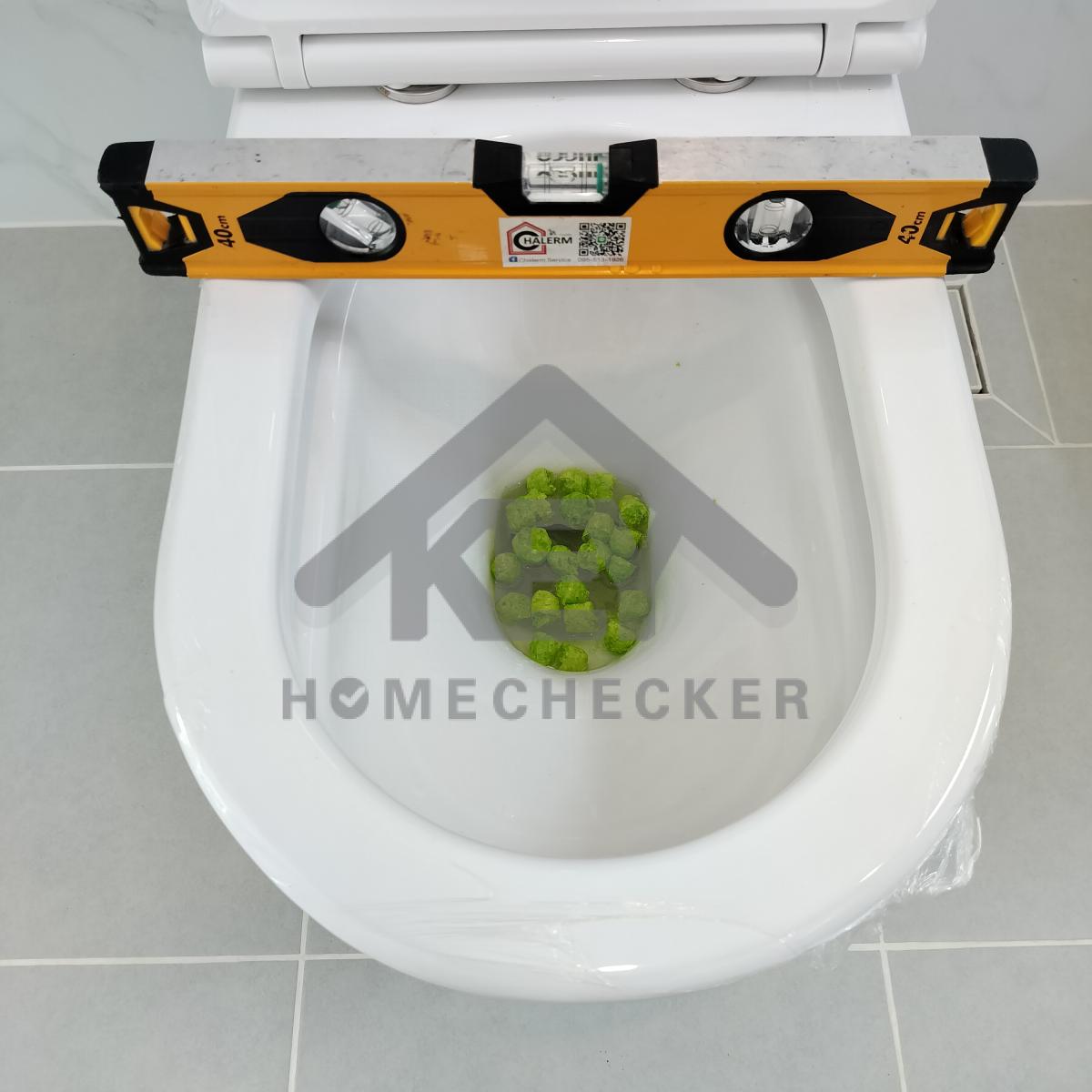

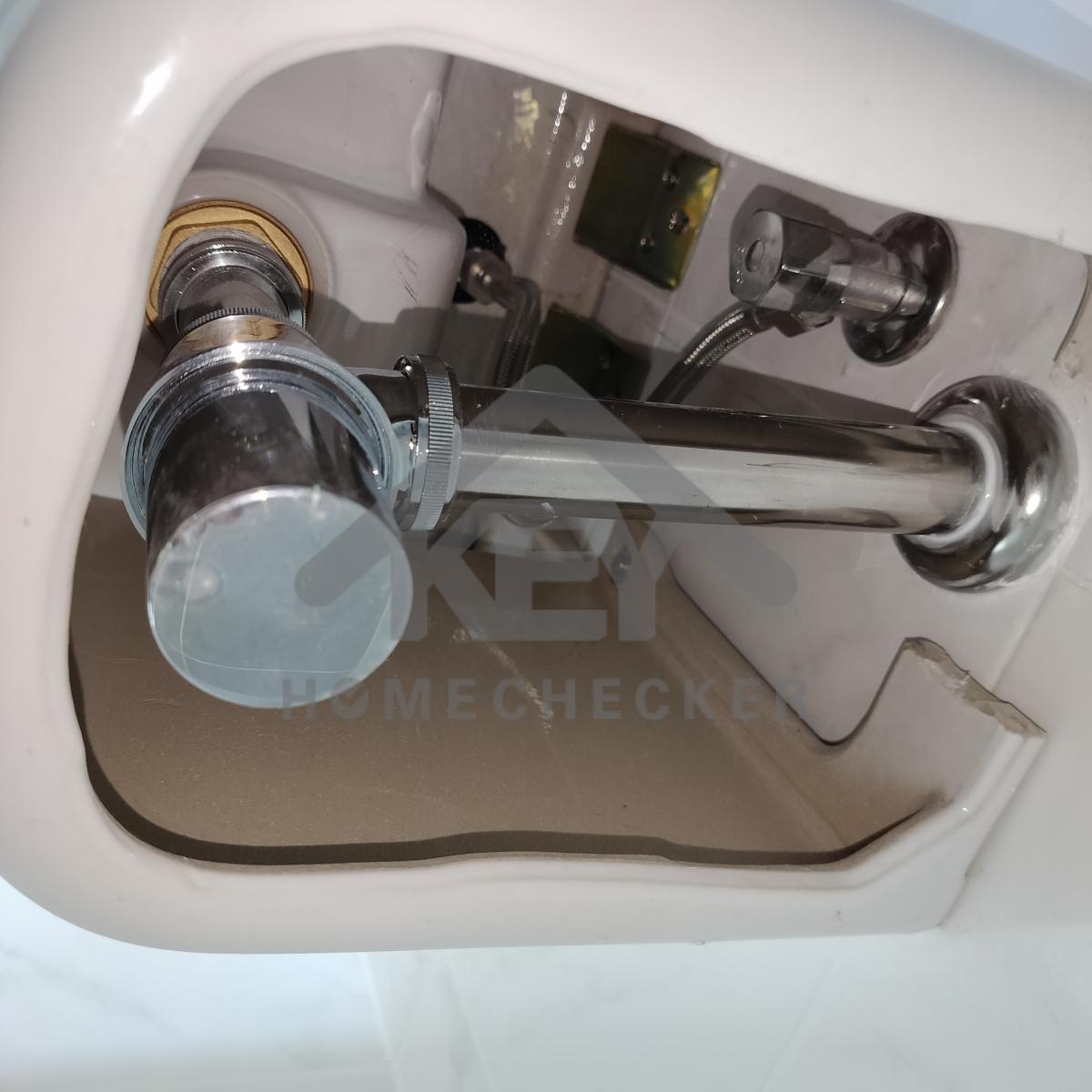

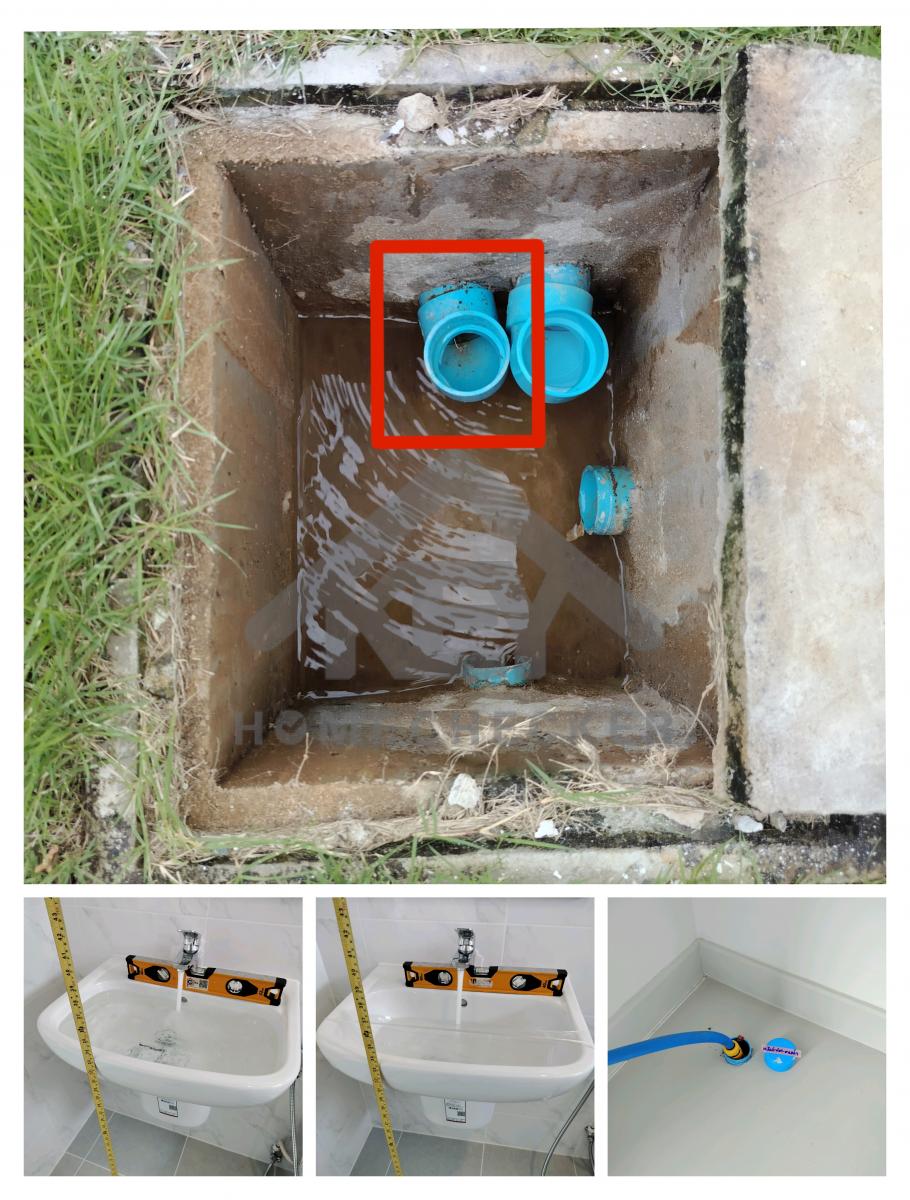

แก้ไข ตรวจเช็คท่อและการระบายน้ำโถสุขภัณฑ์ (ขนมปังที่ใช้ทดสอบการระบายน้ำไม่ไหลออกมาลงที่ถังบำบัด มีแต่น้ำที่ไหลออกมาอย่างเดียว)

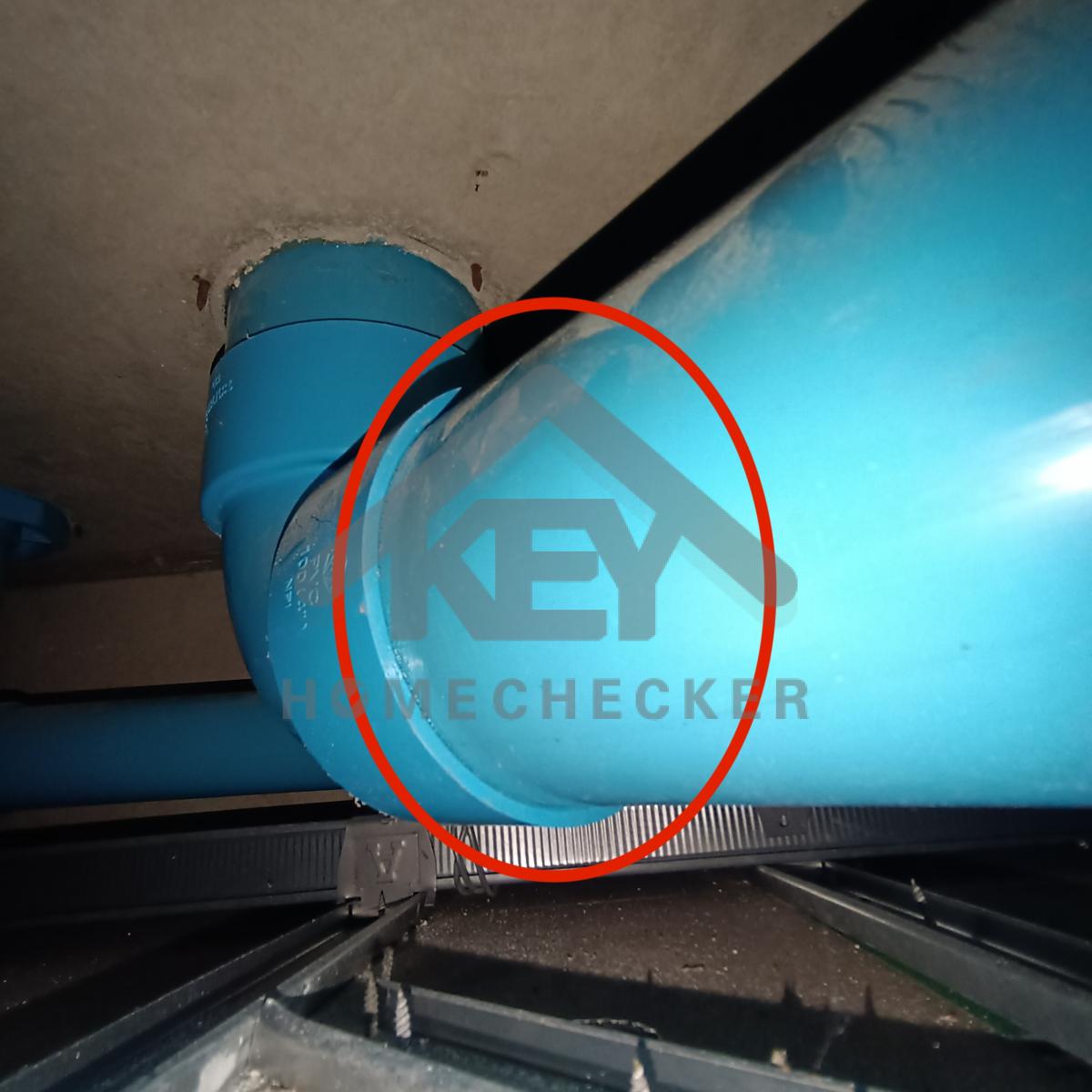

แก้ไข มีน้ำรั่วซึม ข้อต่อท่อระบายน้ำโถสุขภัณฑ์
แก้ไข มีน้ำรั่วซึม ข้อต่อท่อระบายน้ำโถสุขภัณฑ์

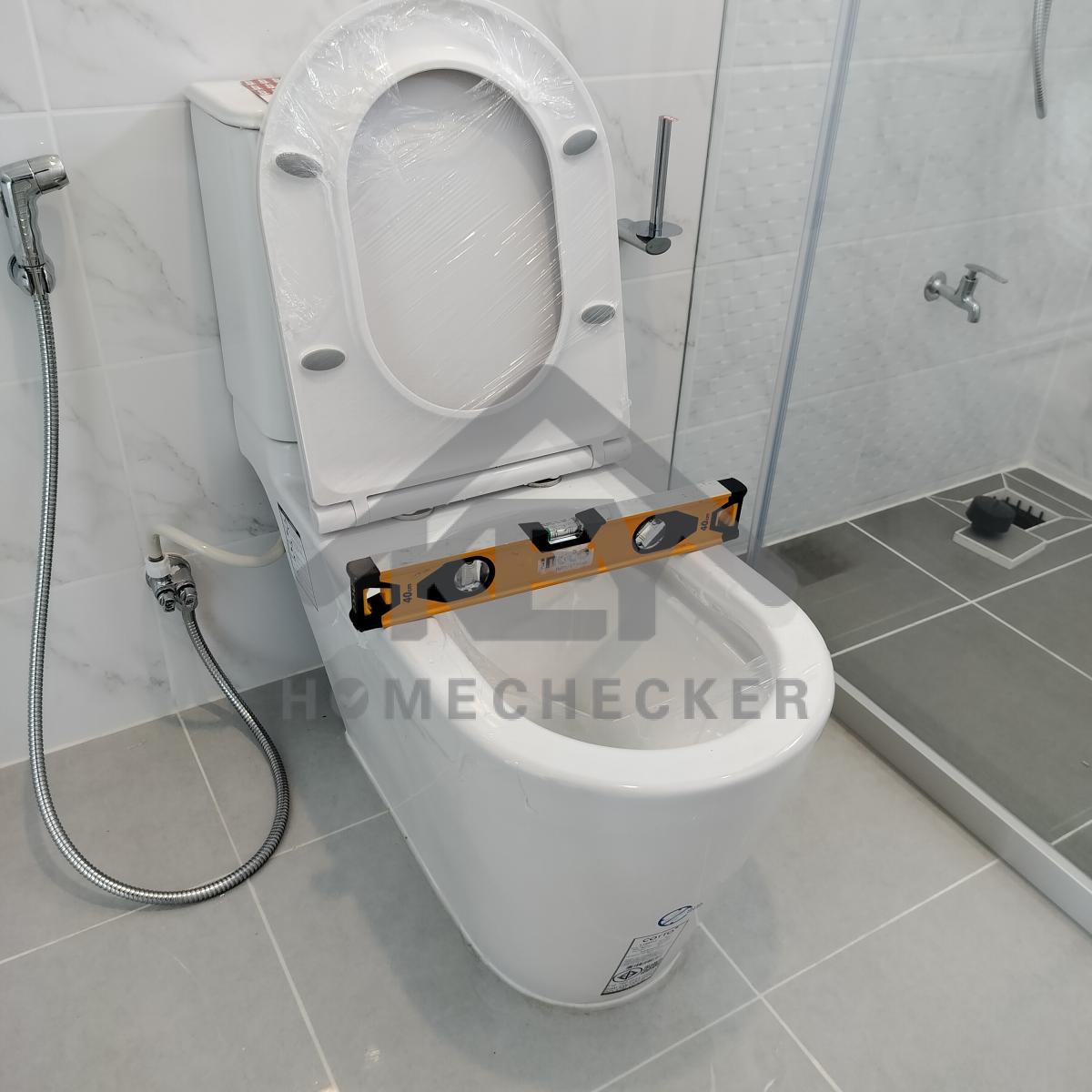

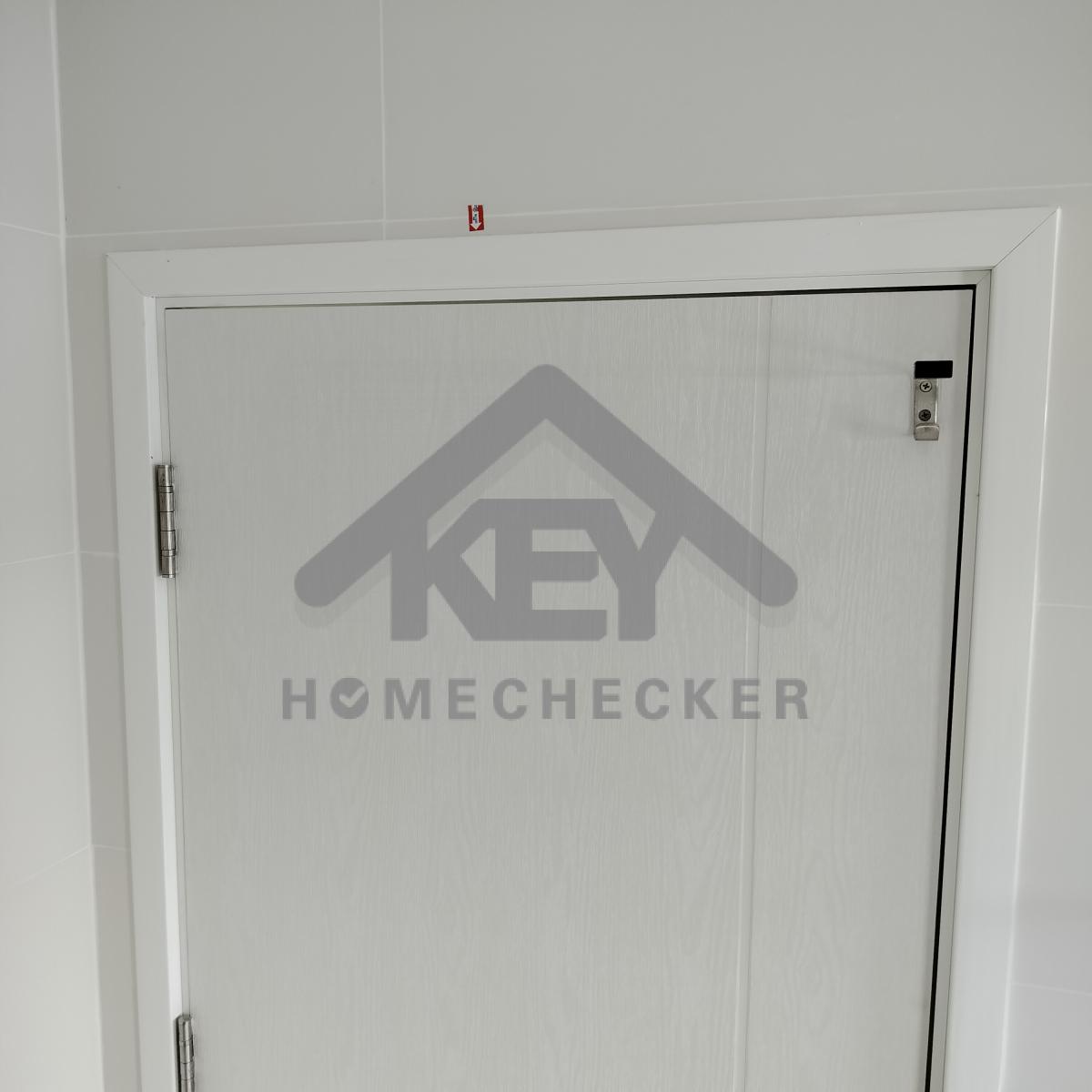

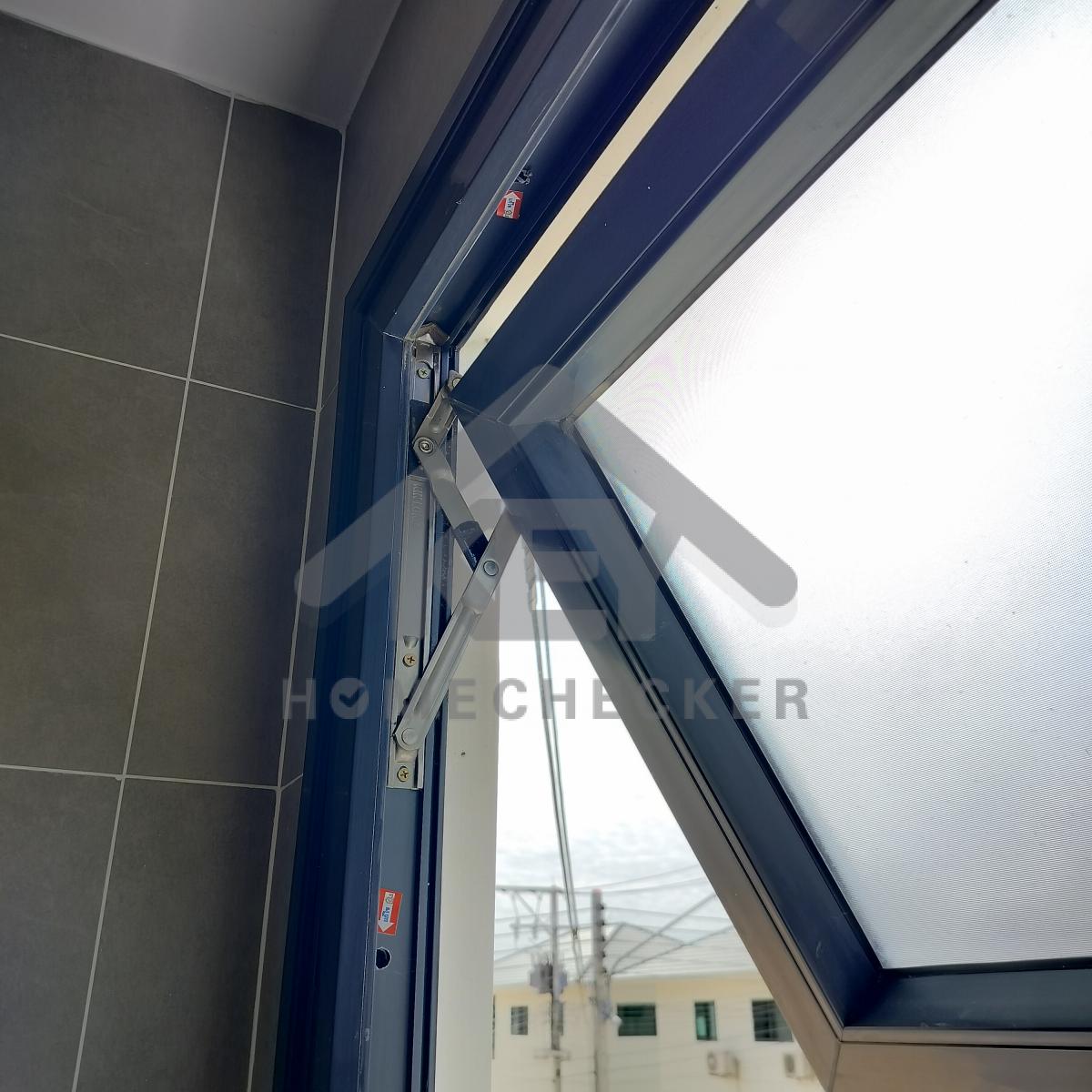

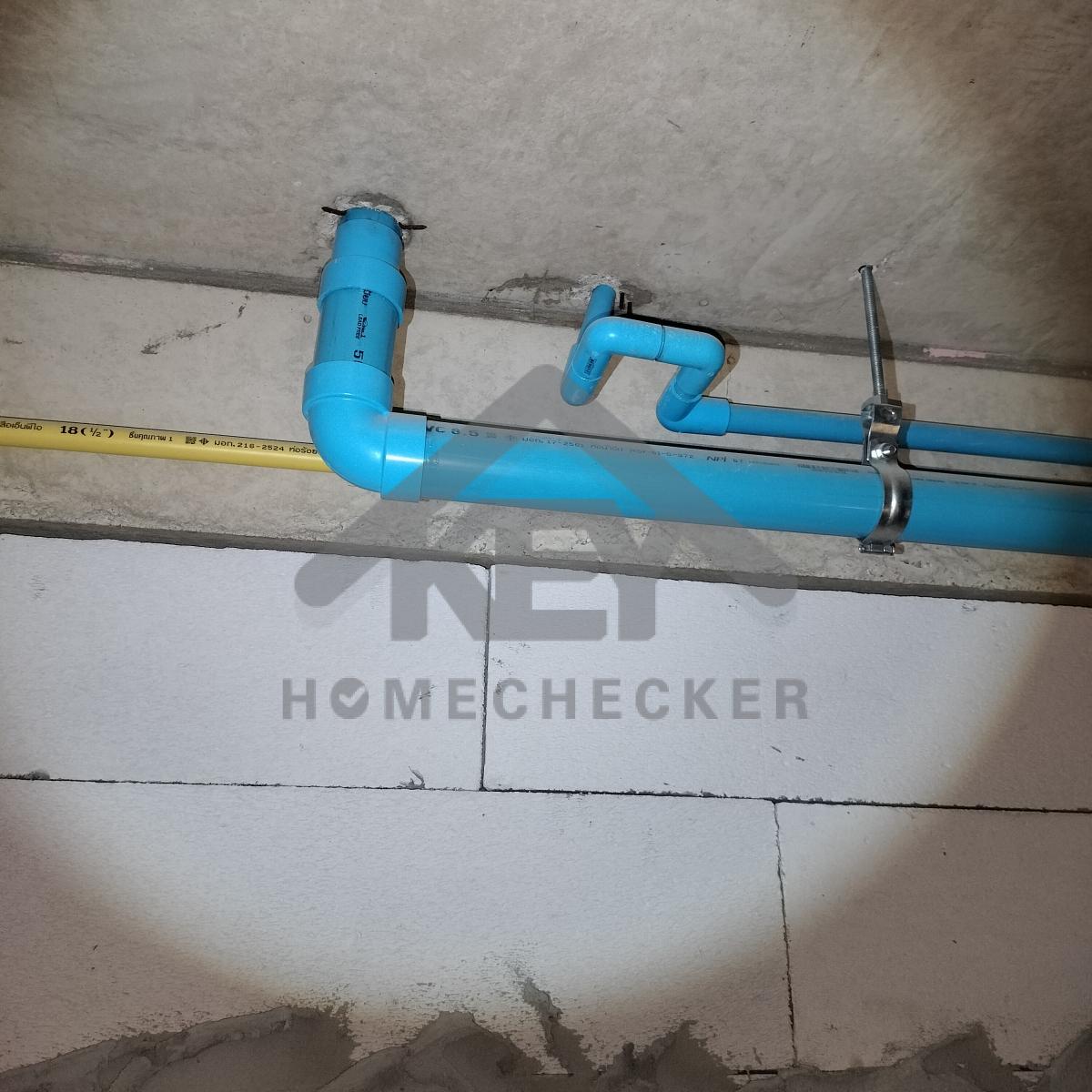

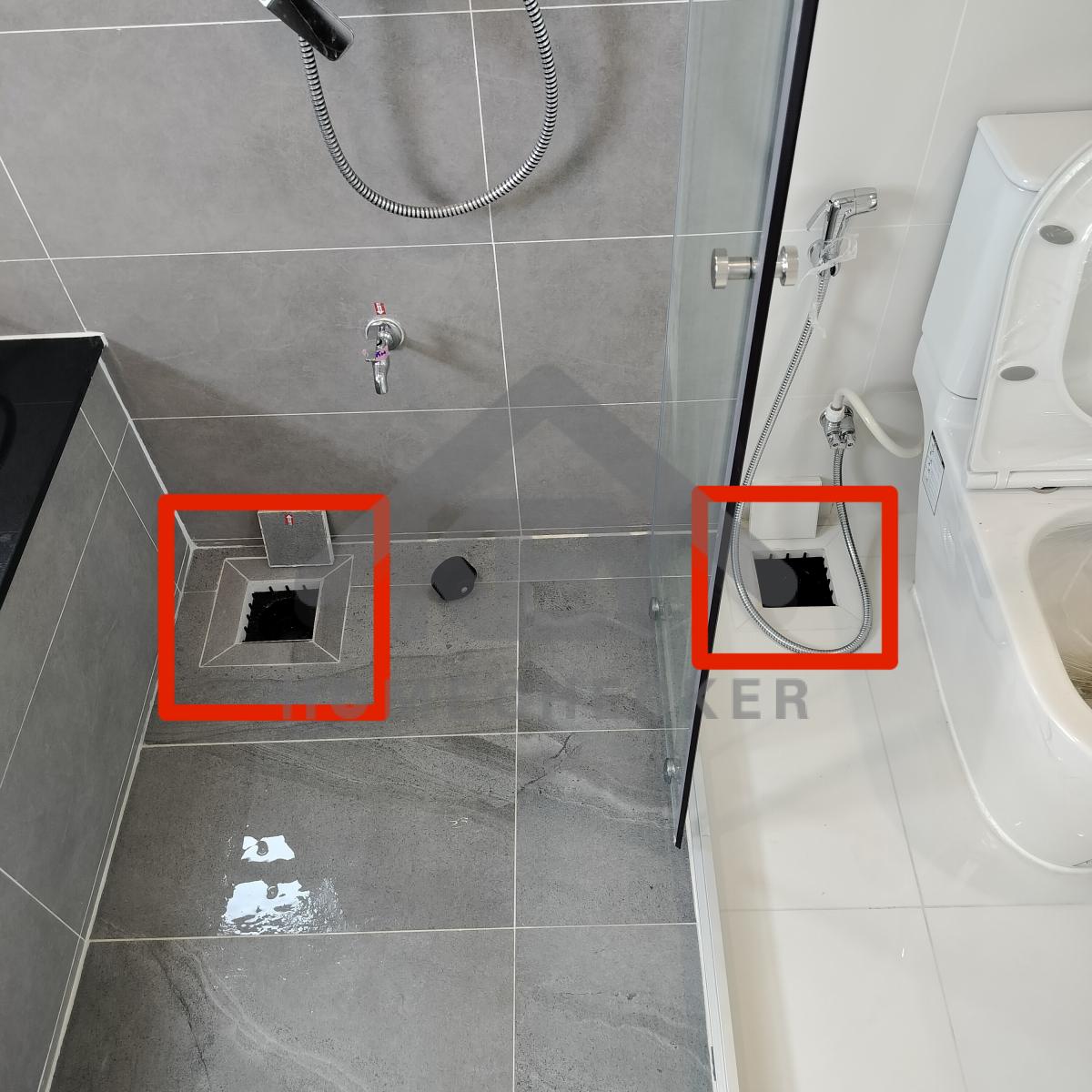

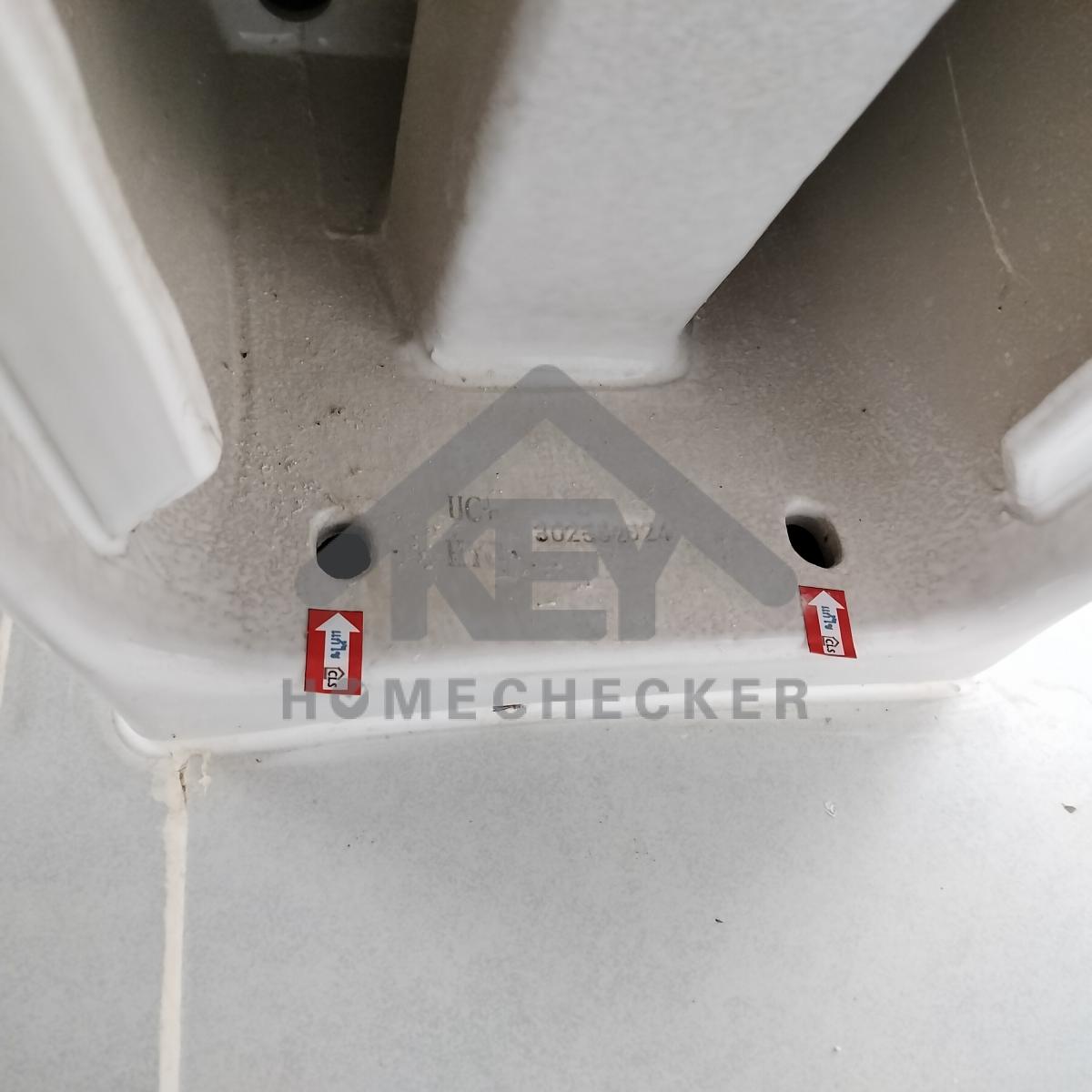

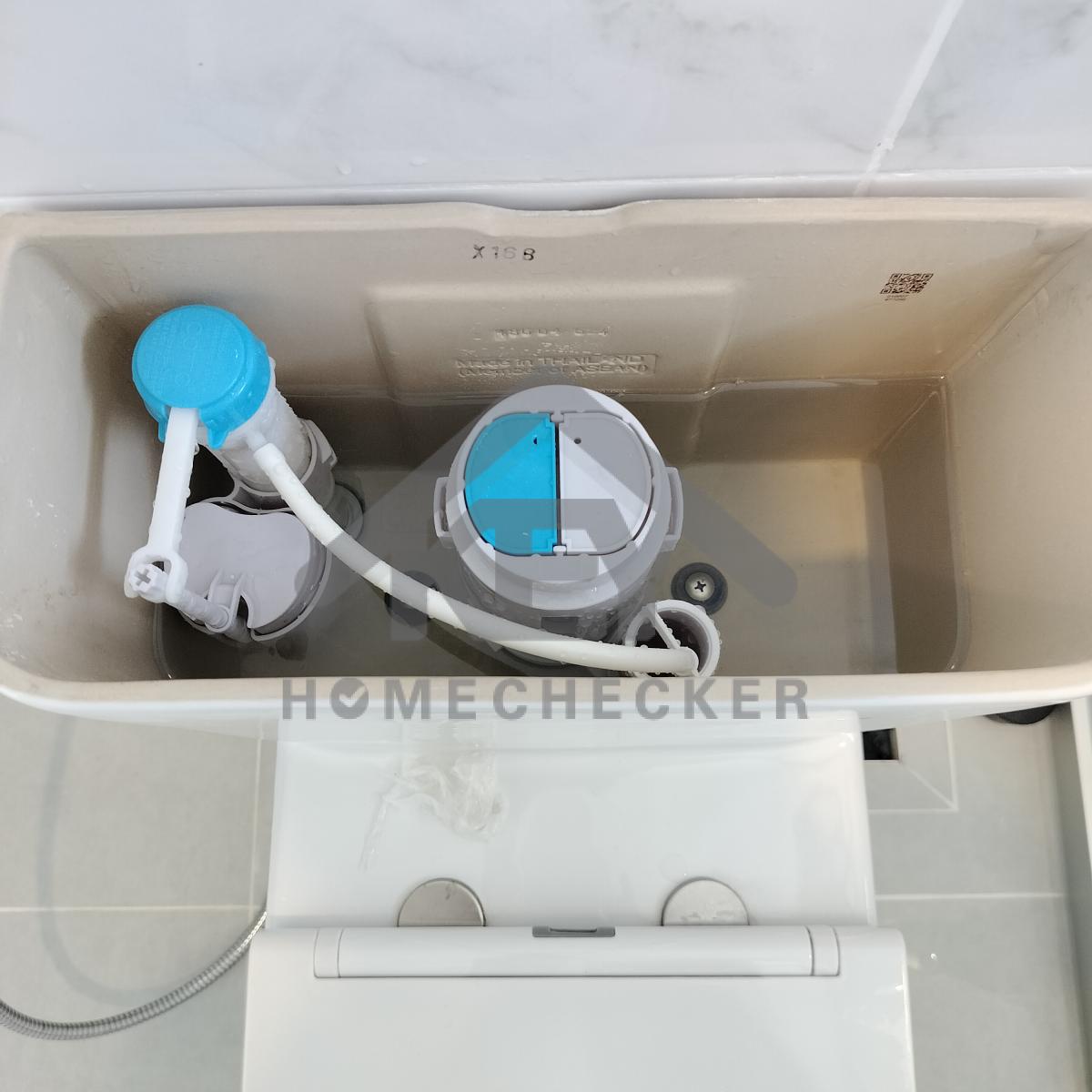

17. งานห้องน้ำชั้น 2 (2)
งานติดตั้งเรียบร้อยดี

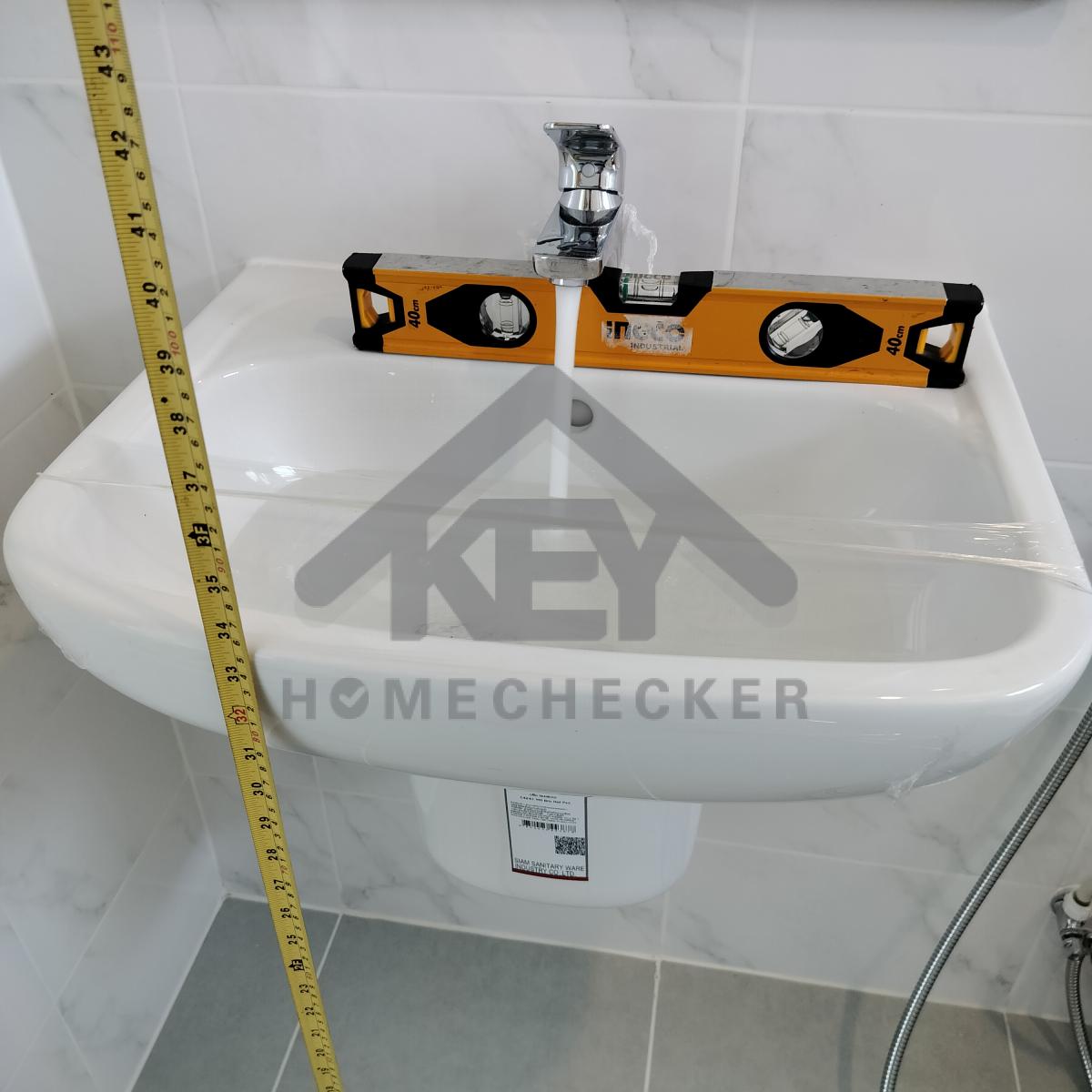

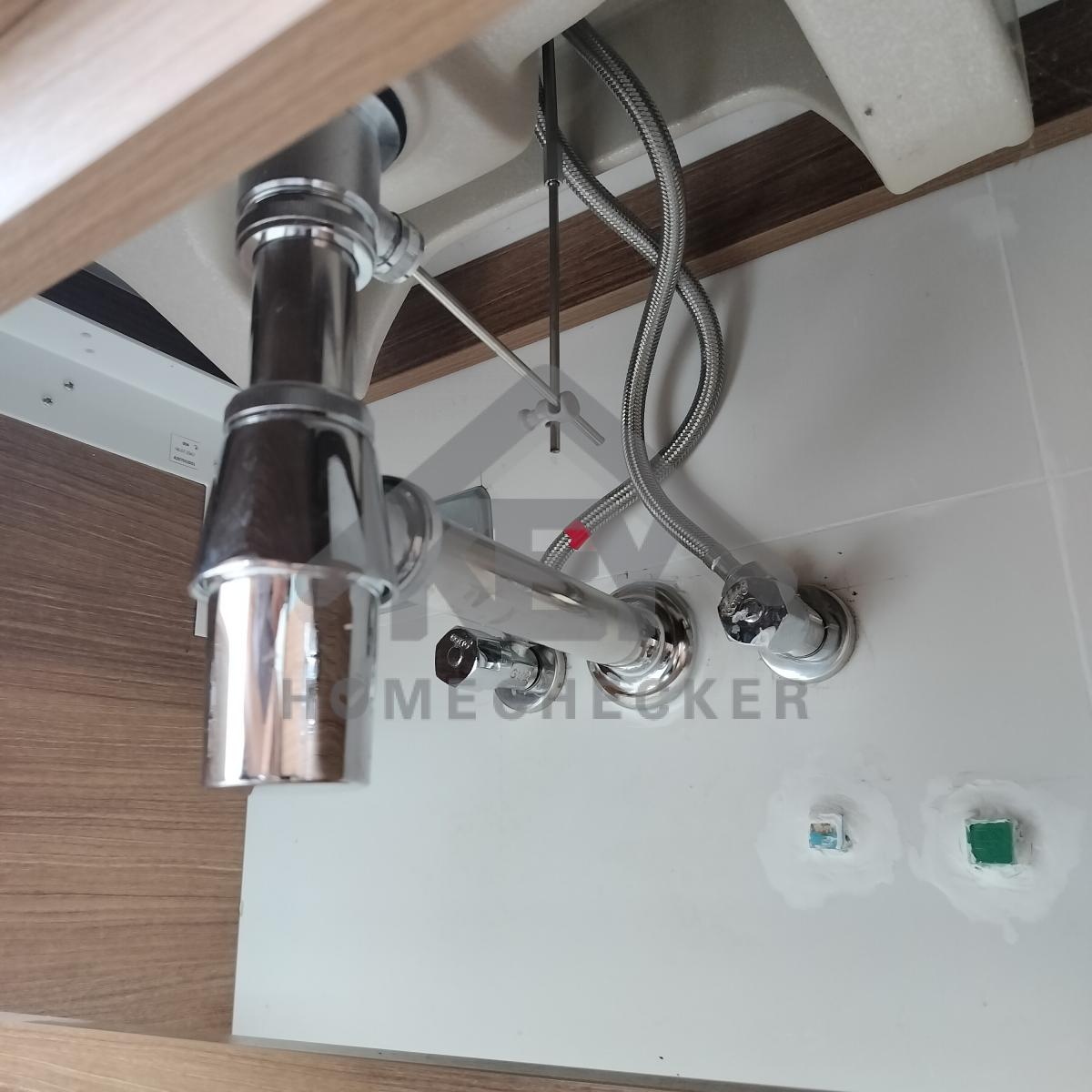

แก้ไข ท่อน้ำทิ้งอ่างล้างหน้า มีน้ำรั่วซึม
งานติดตั้งเรียบร้อยดี

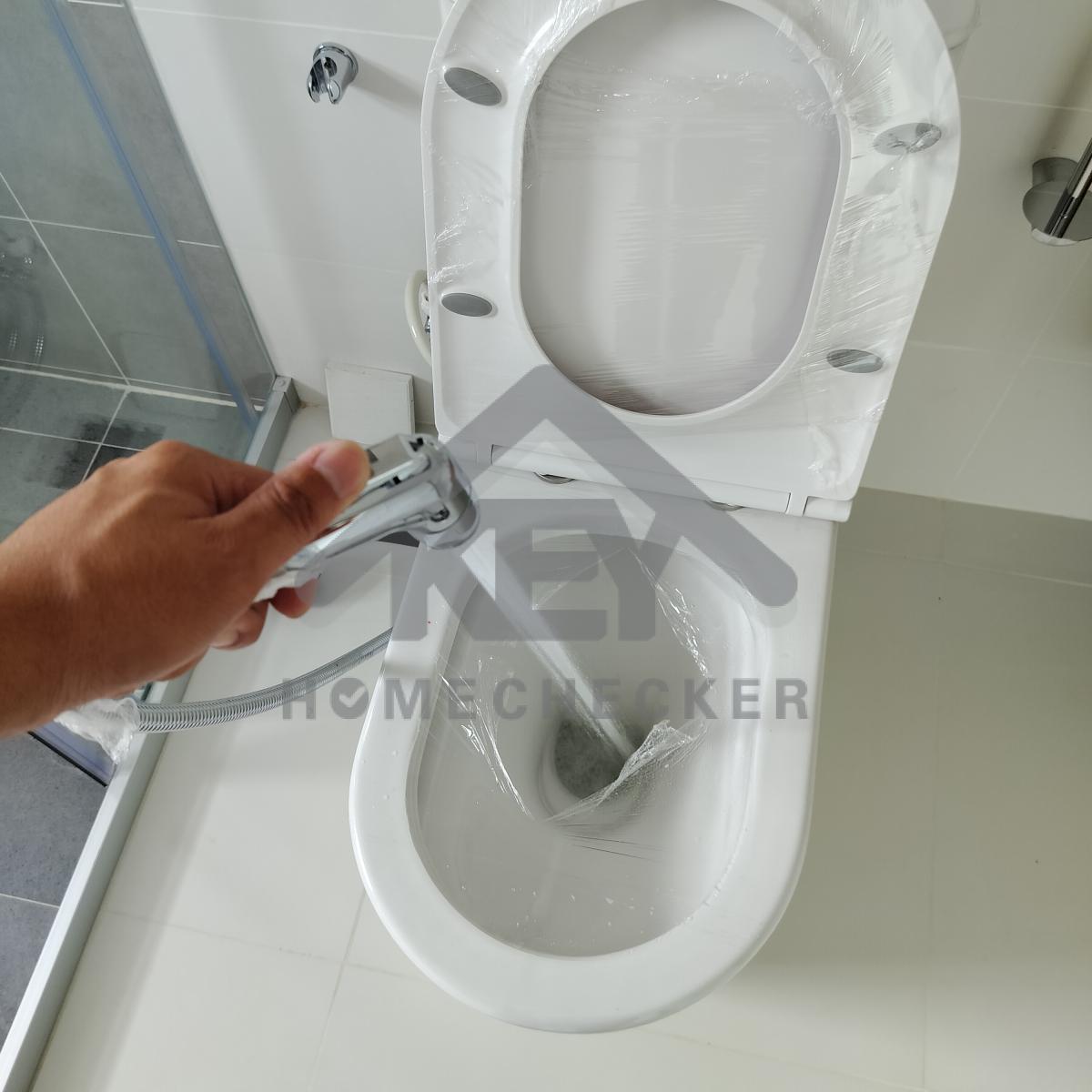

ทดลองการชำระล้างและการระบายน้ำโถสุขภัณฑ์ งานเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
แก้ไข ติดตั้งที่ใส่กระดาษทิชชู่ให้แน่นหนา
แก้ไข เก็บงานปิดช่องรูหลังโถสุขภัณฑ์ให้เรียบร้อย
งานติดตั้งเรียบร้อยดี
งานติดตั้งเรียบร้อยดี
แก้ไข เก็บงานซิลิโคนให้เรียบร้อย
แก้ไข เก็บงานใส่ตัวปิดรูสกรูขอบหน้าต่างทั้งหมดให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานเก็บสีขอบฝ้าเพดานให้เรียบร้อย
แก้ไข เก็บงานซิลิโคนขอบวงกบประตูให้เรียบร้อย
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ
งานเรียบร้อยดี
ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ
งานเรียบร้อยดี
ตรวจเช็คการรั่วซึม งานเรียบร้อยดี
ตรวจเช็คการรั่วซึม งานเรียบร้อยดี
ตรวจเช็คการรั่วซึม งานเรียบร้อยดี
ตรวจเช็คการรั่วซึม งานเรียบร้อยดี
ผ่าน 97 รายการ
ที่ต้องแก้ไข 167 รายการ
