ตรวจบ้าน Diamond Place ประชาสำราญ กรุงเทพ

Social Share
4 views | 6 วันที่แล้ว

ตรวจบ้าน Diamond Place ประชาสำราญ กรุงเทพ

ตรวจบ้าน Diamond Place ประชาสำราญ กรุงเทพ   กับ Keyhomechecker

  • ตรวจเสร็จรับรายงานทันที
  • ตรวจละเอียด เครื่องมือครบครัน ดูตัวอย่างรายงานด้านล่าง
  • มีโดรนคอยตรวจดูมาตรฐานของหลังคา

ติดต่อ :  https://facebook.com/IKeyhomechecker

รายงานการตรวจบ้าน อภิทาวน์ อยุธยา | Api Town Ayutthaya (98-355)

รายงานตรวจรับบ้านและคอนโด

ชื่อโครงการ: Diamond Place ประชาสำราญ (10/168)
รายงาน: Diamond Place ประชาสำราญ (10/168)-(ตรวจครั้งที่ 1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 29 มิ.ย. 2025

ผังบ้านหรือคอนโด

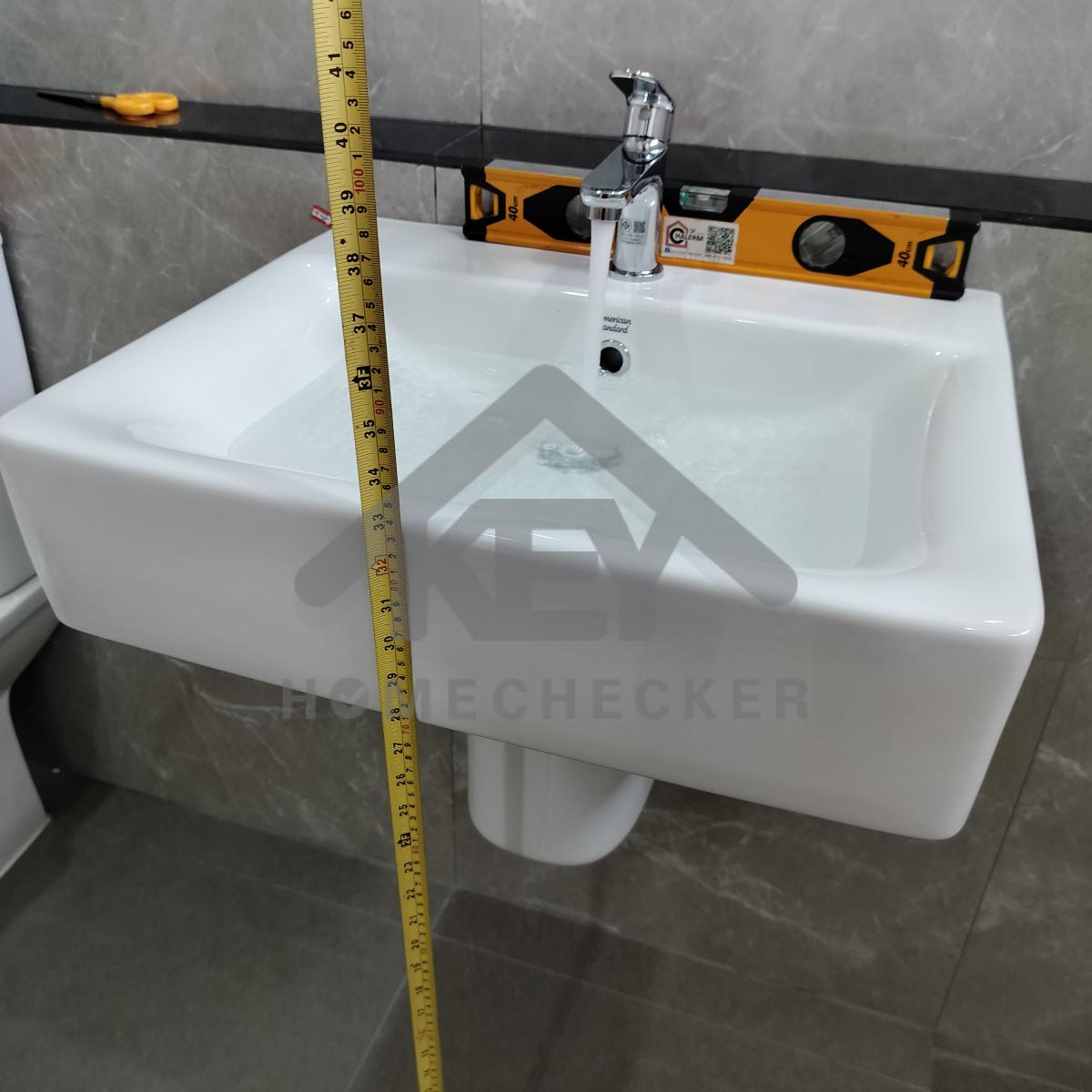

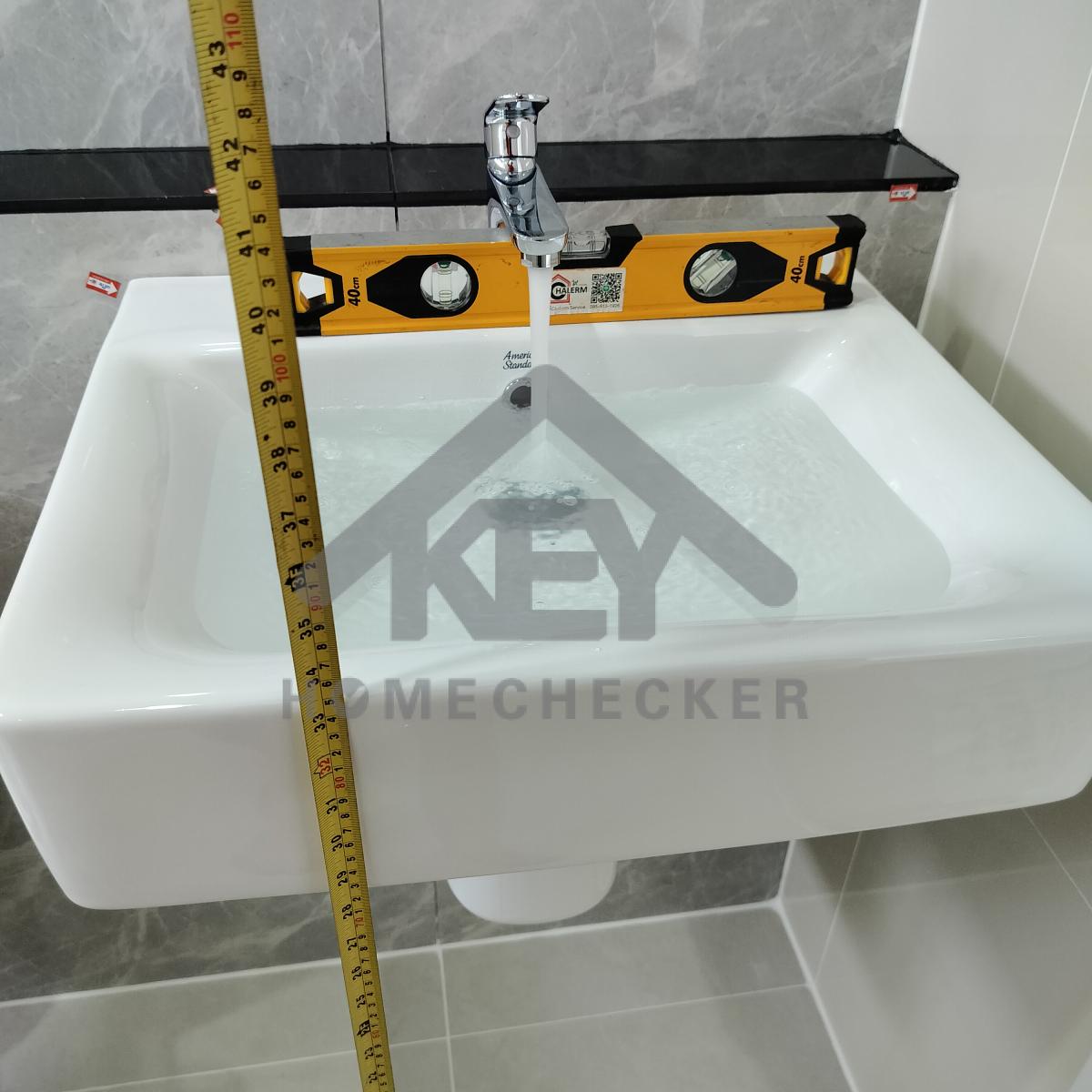

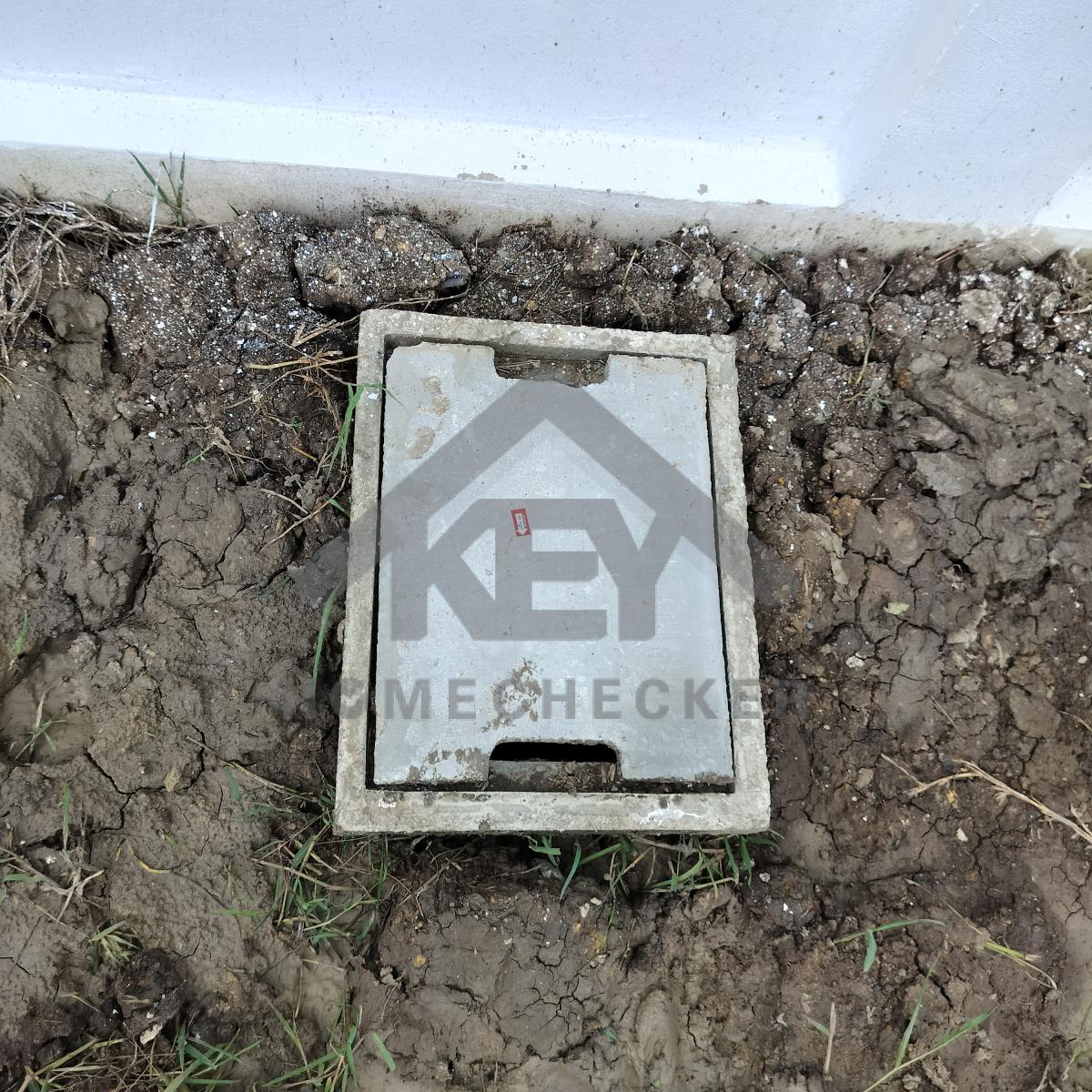

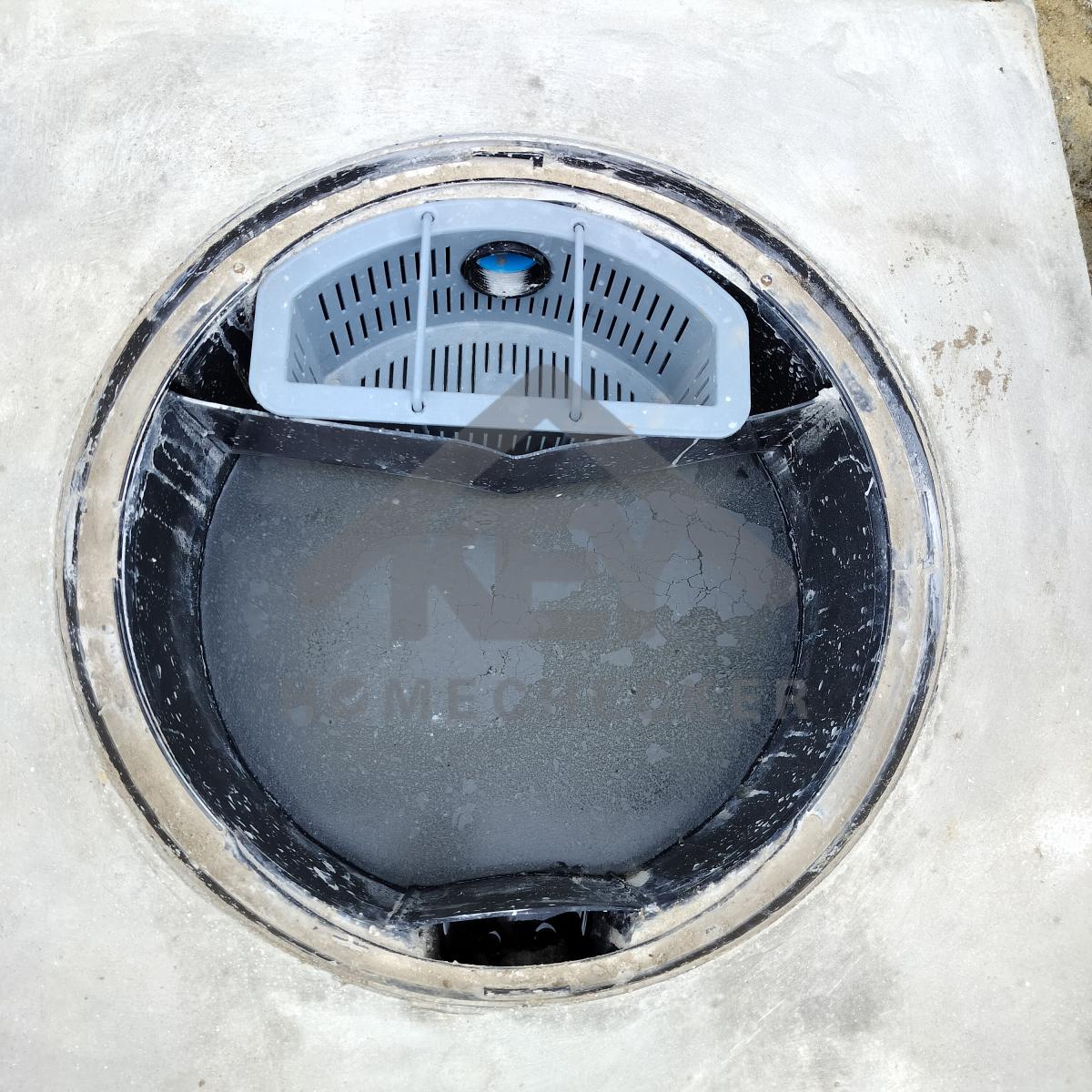

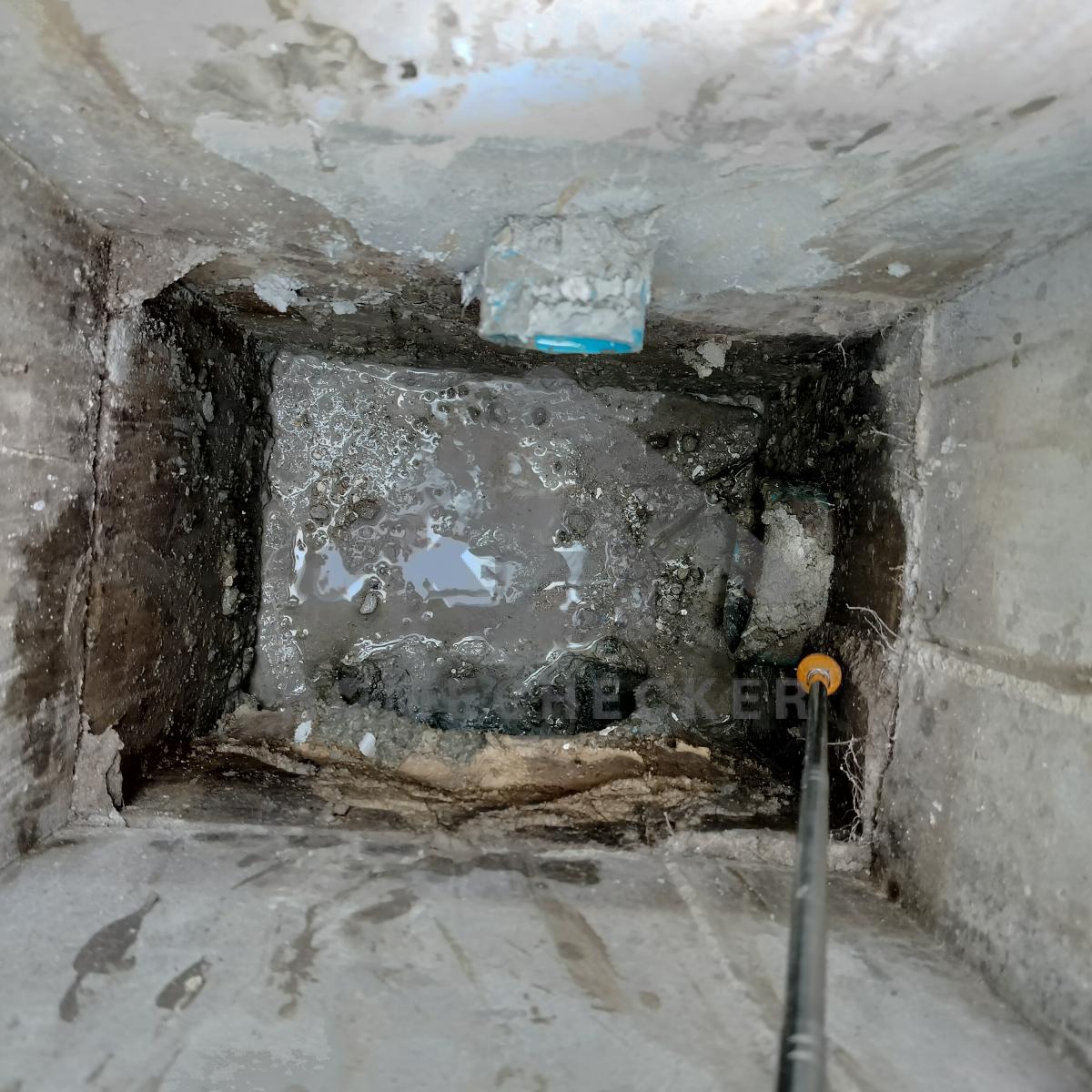

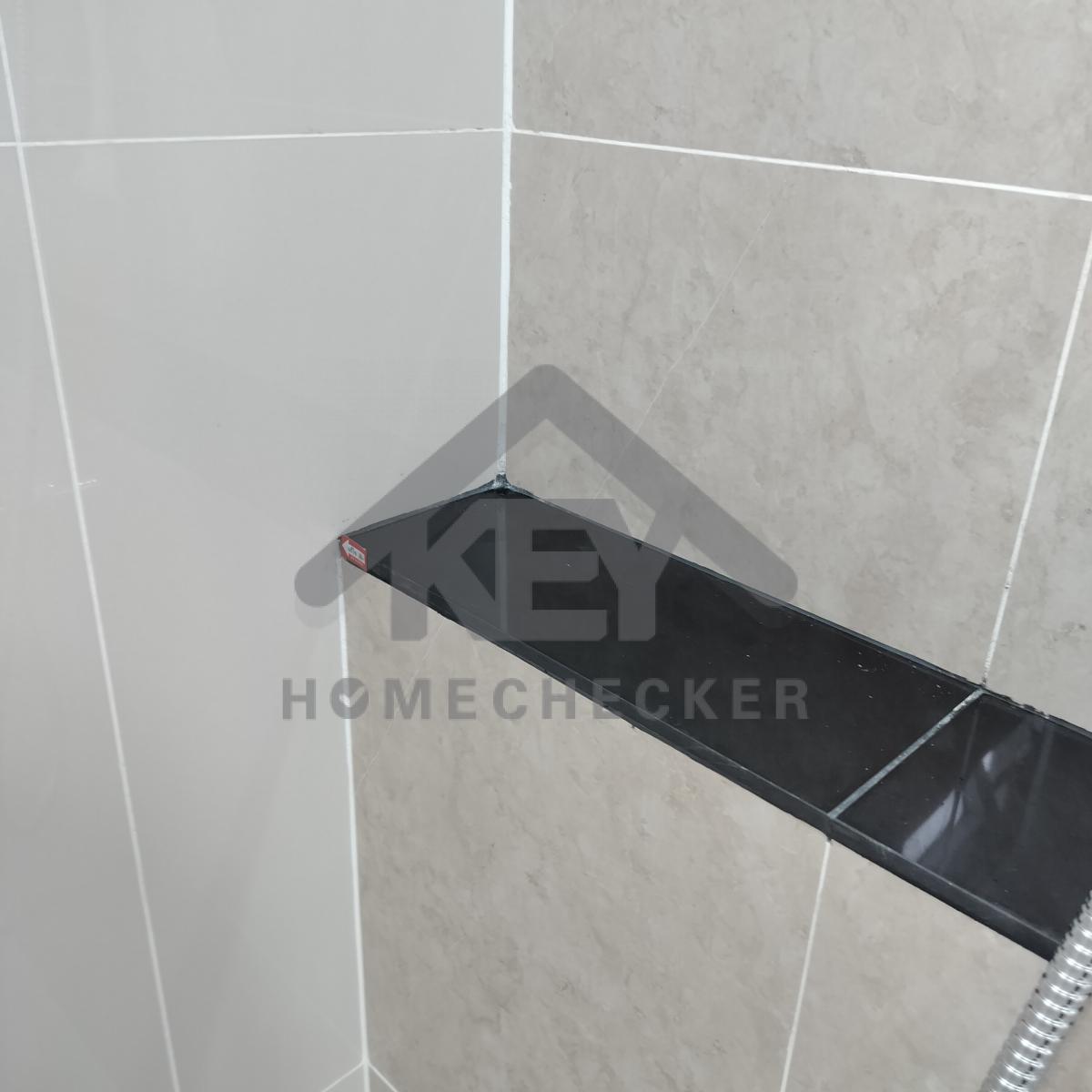

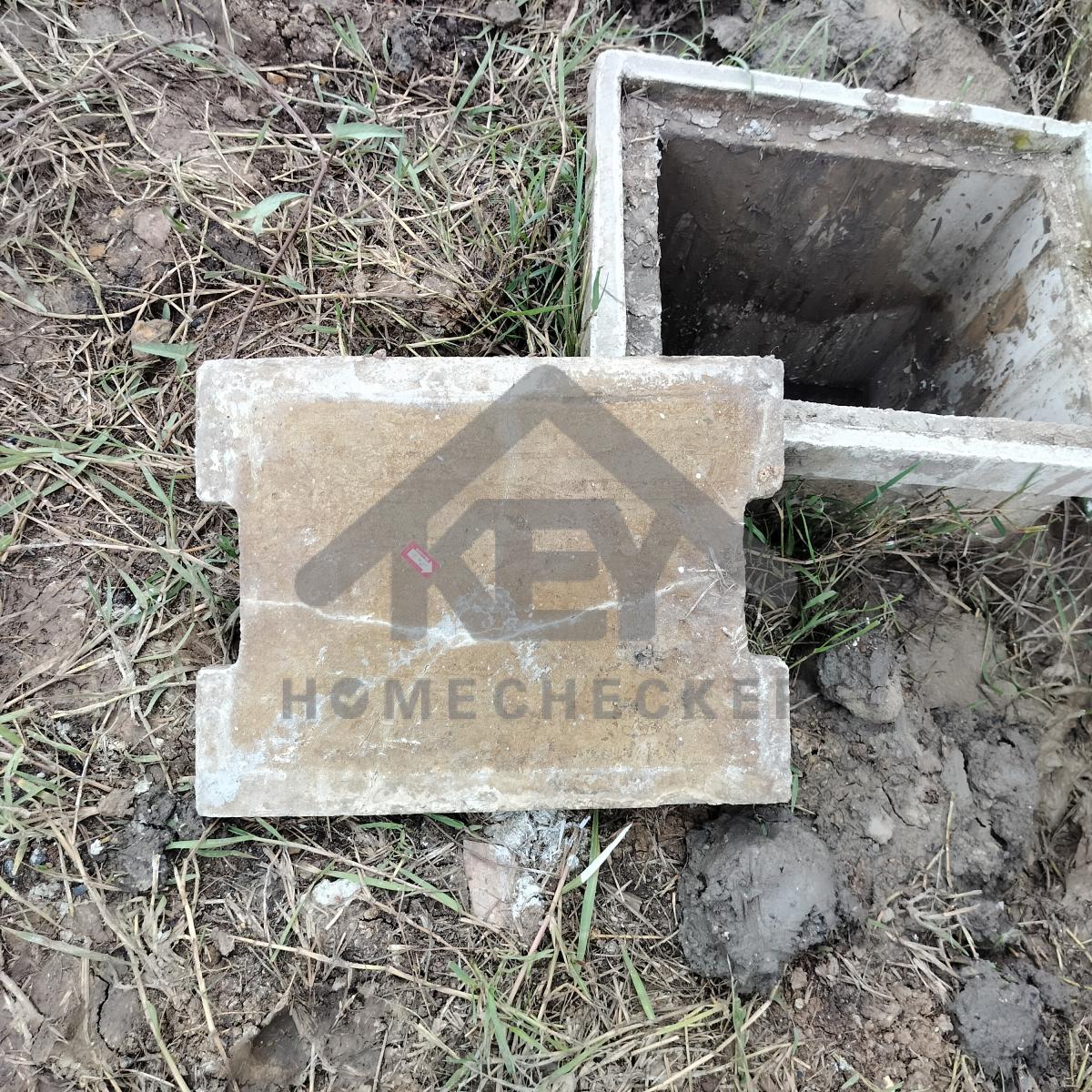

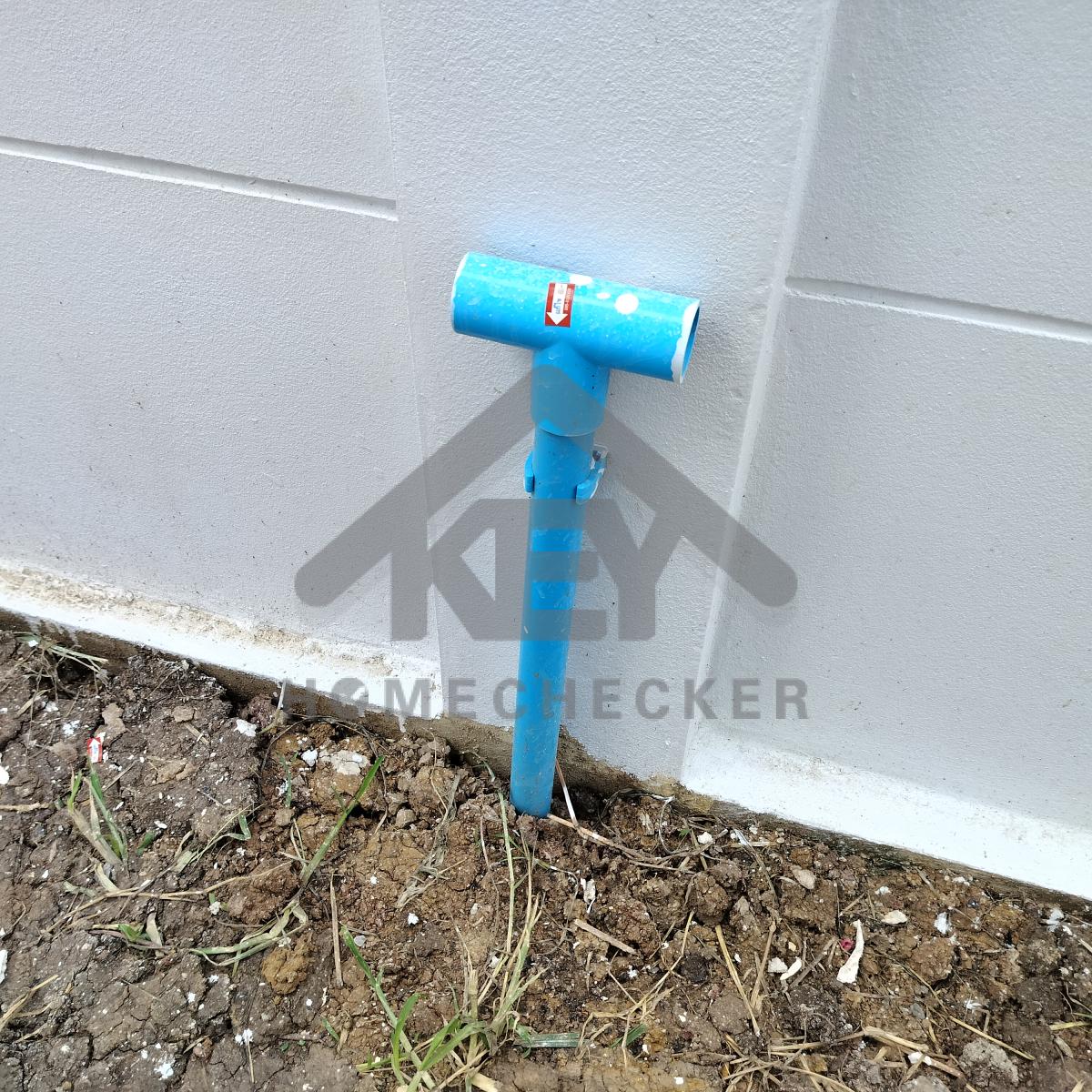

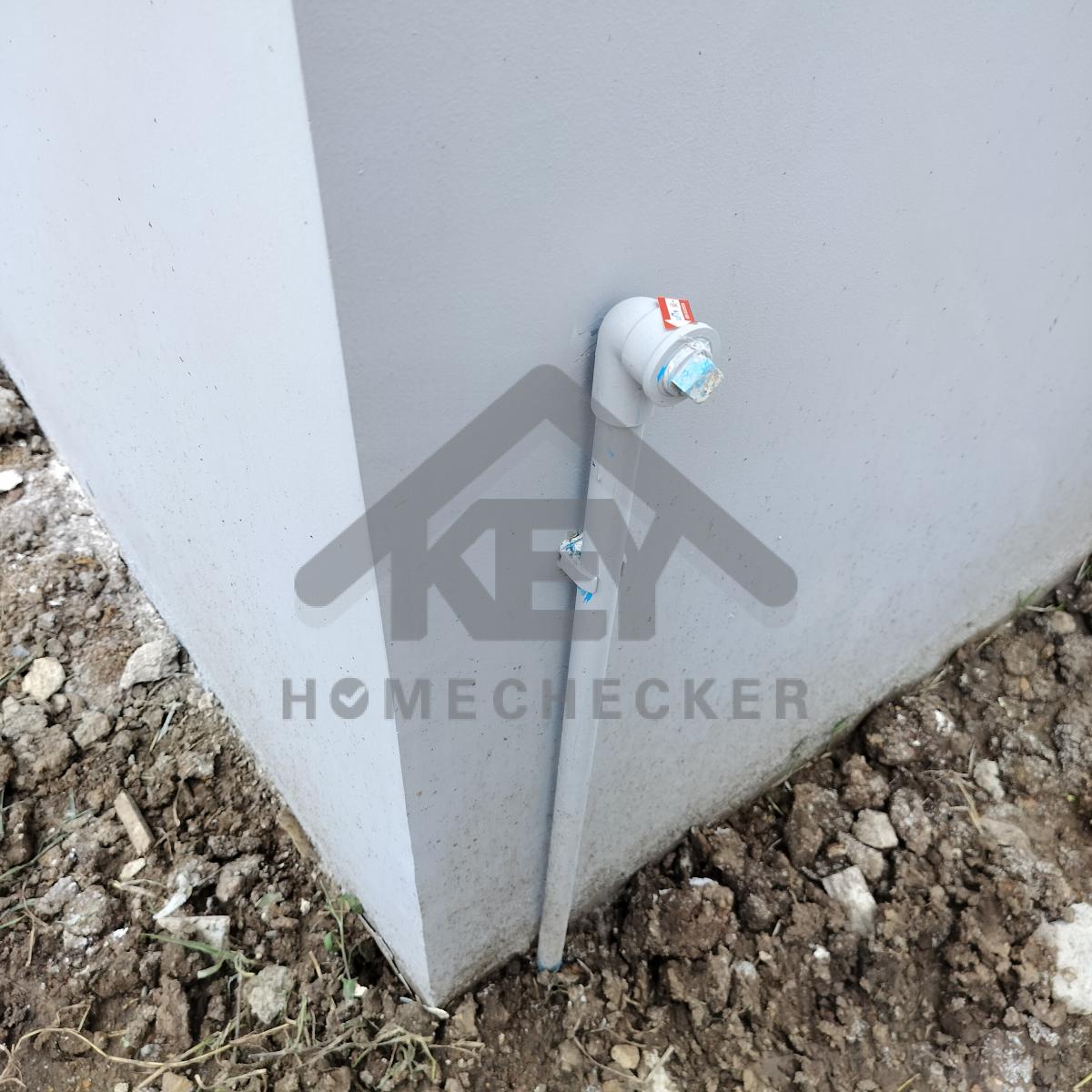

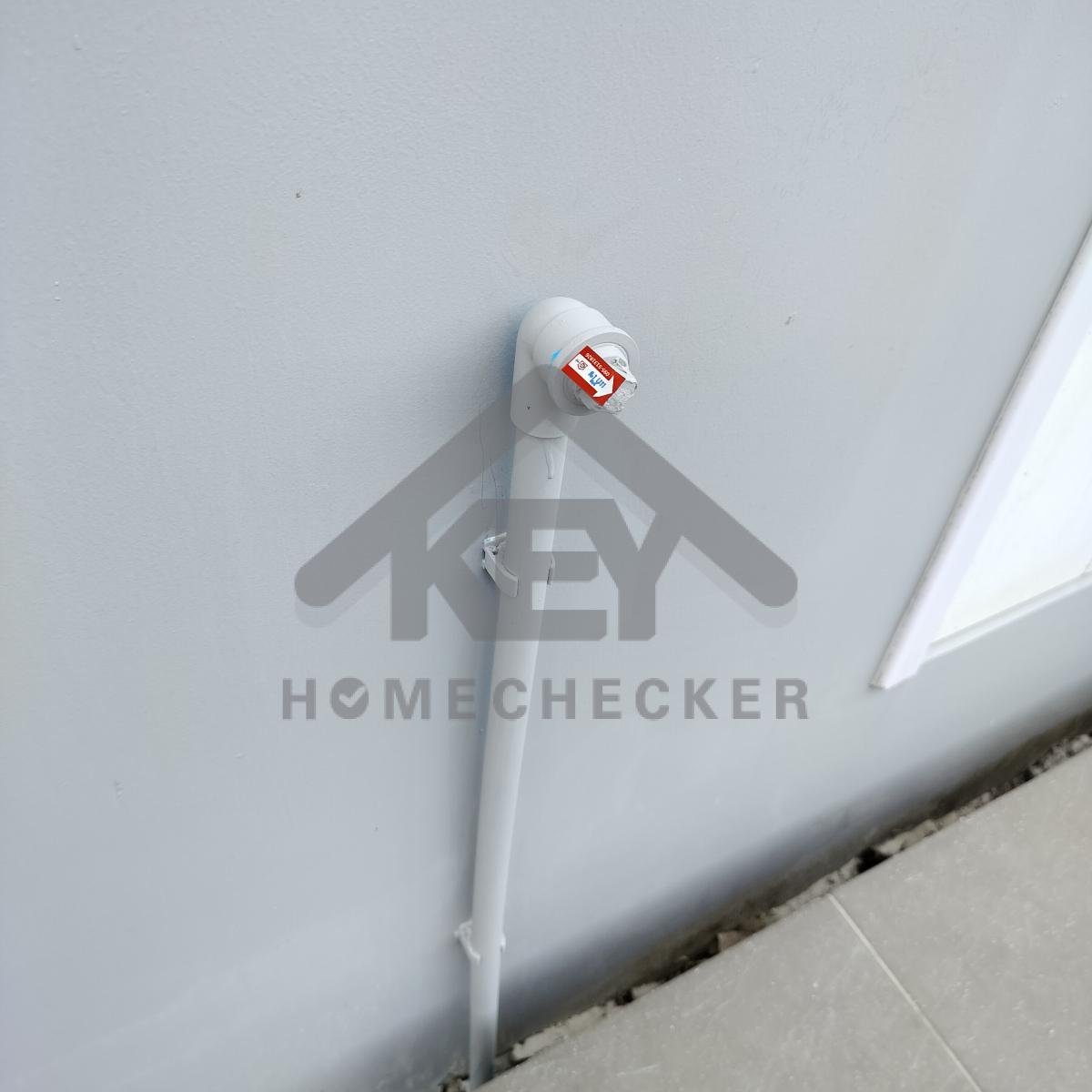

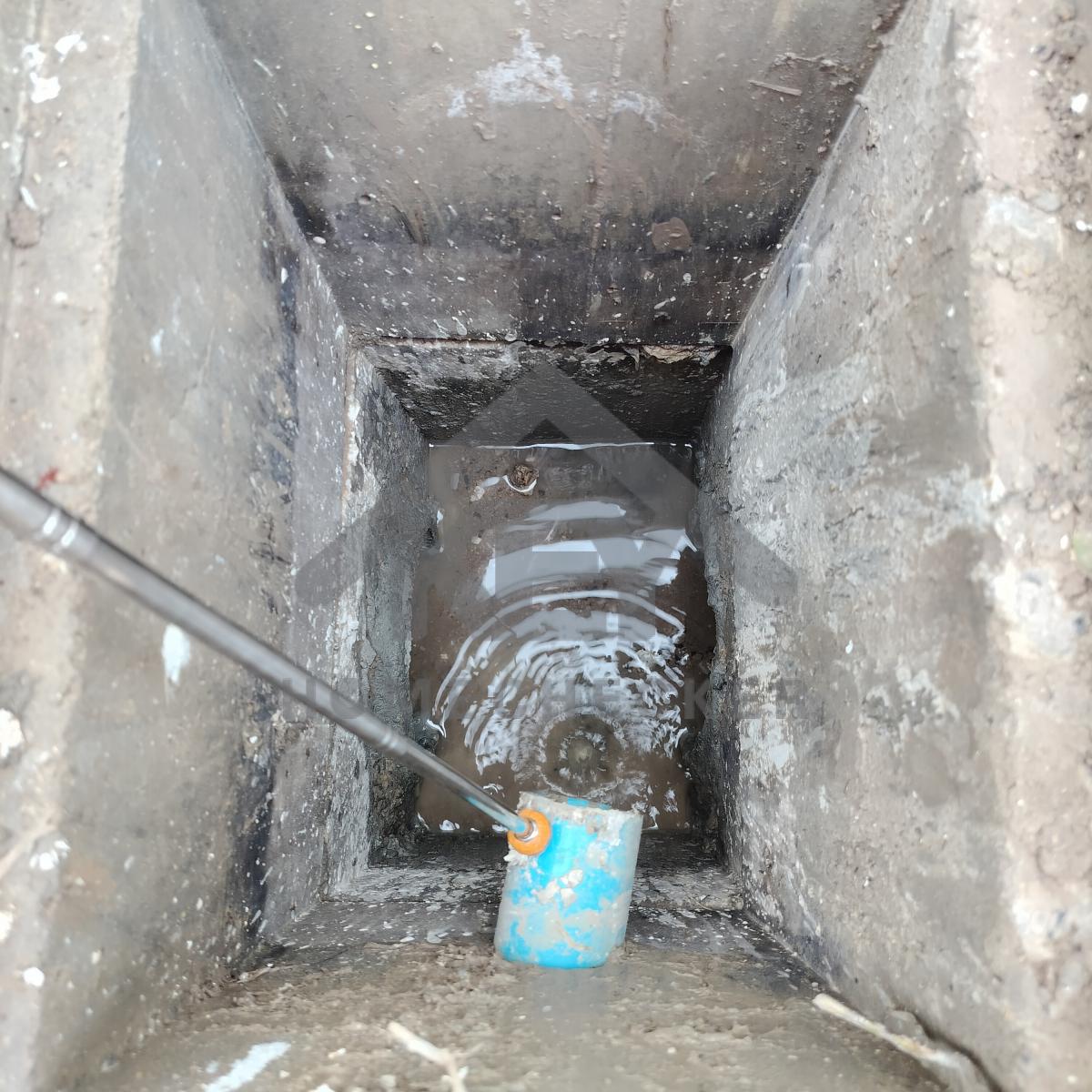

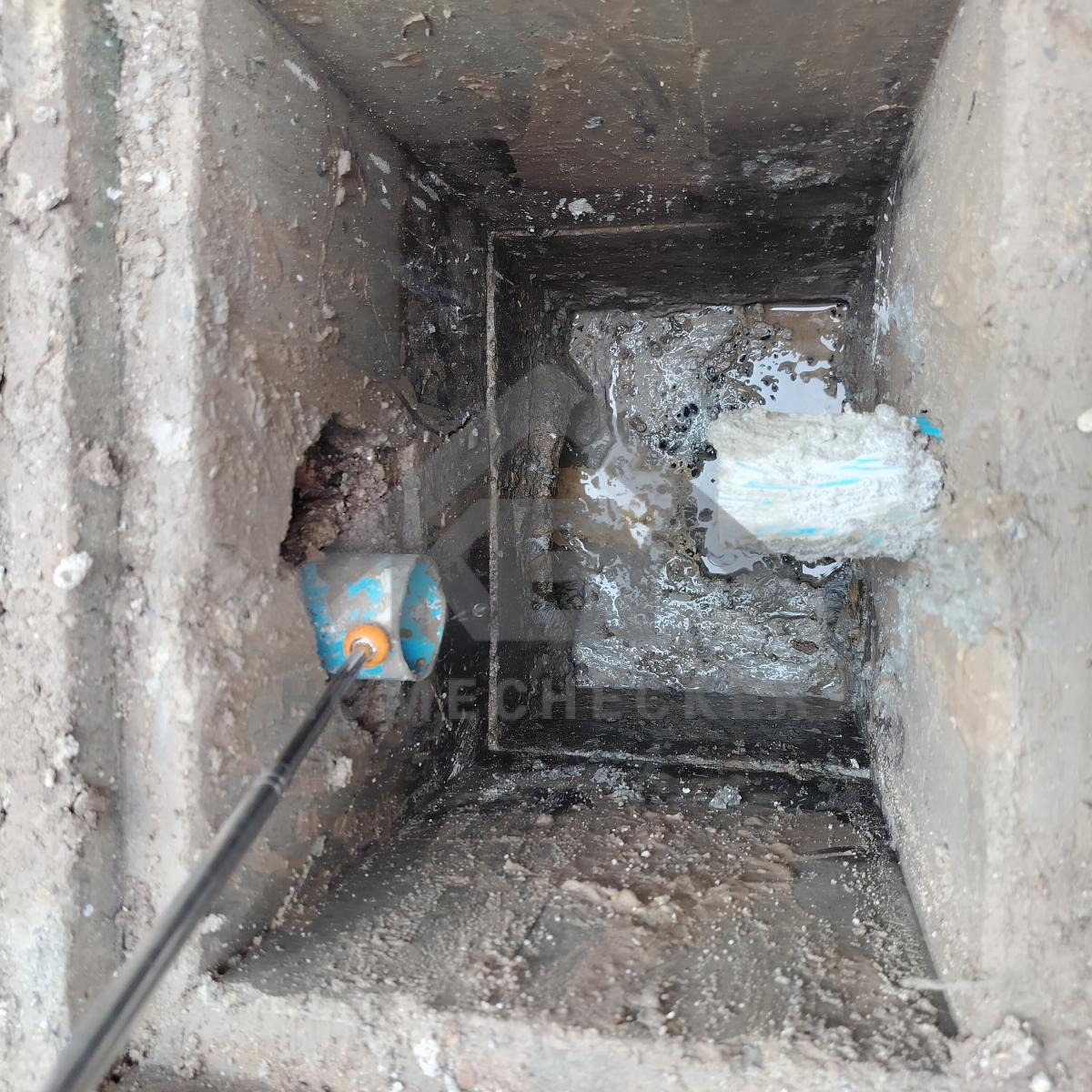

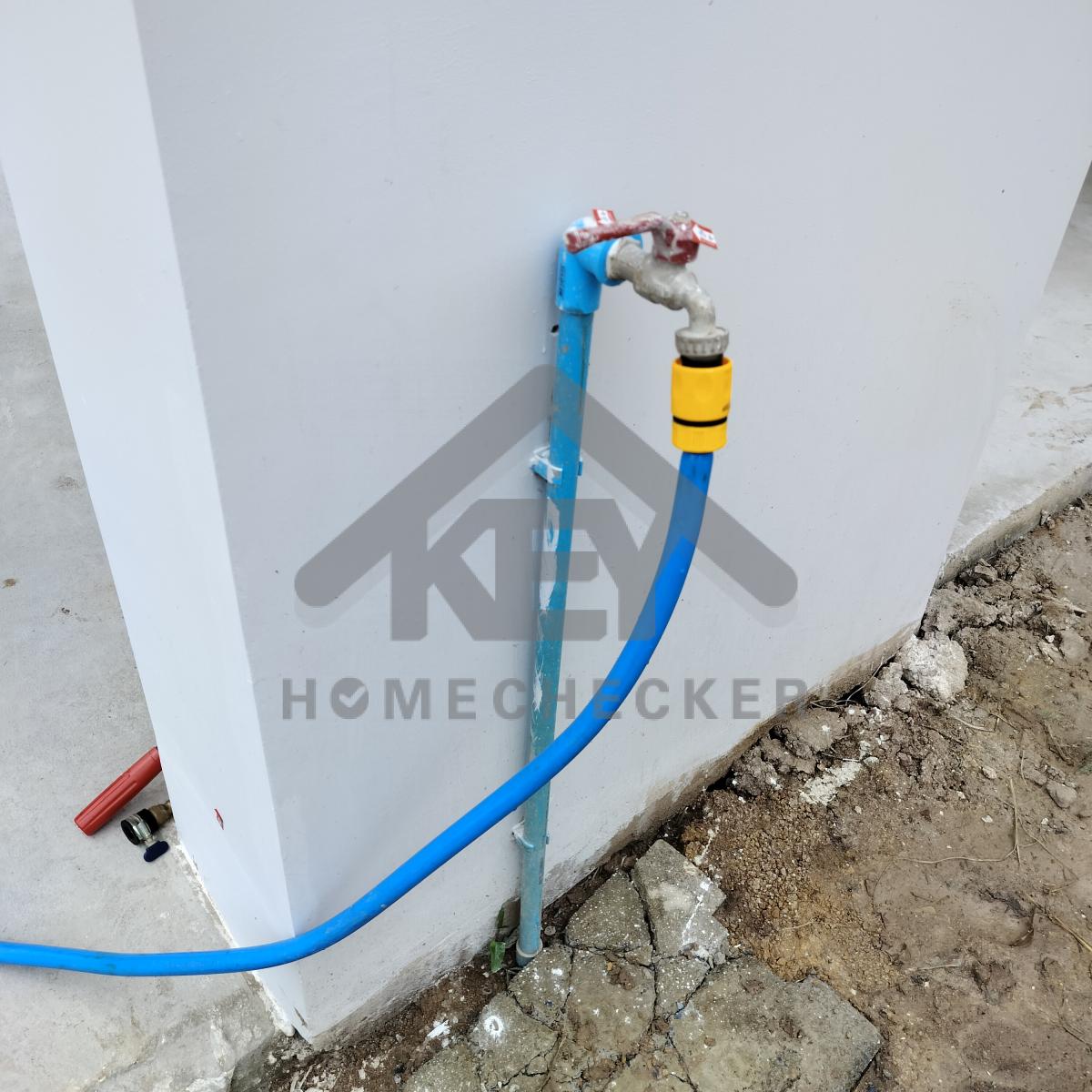

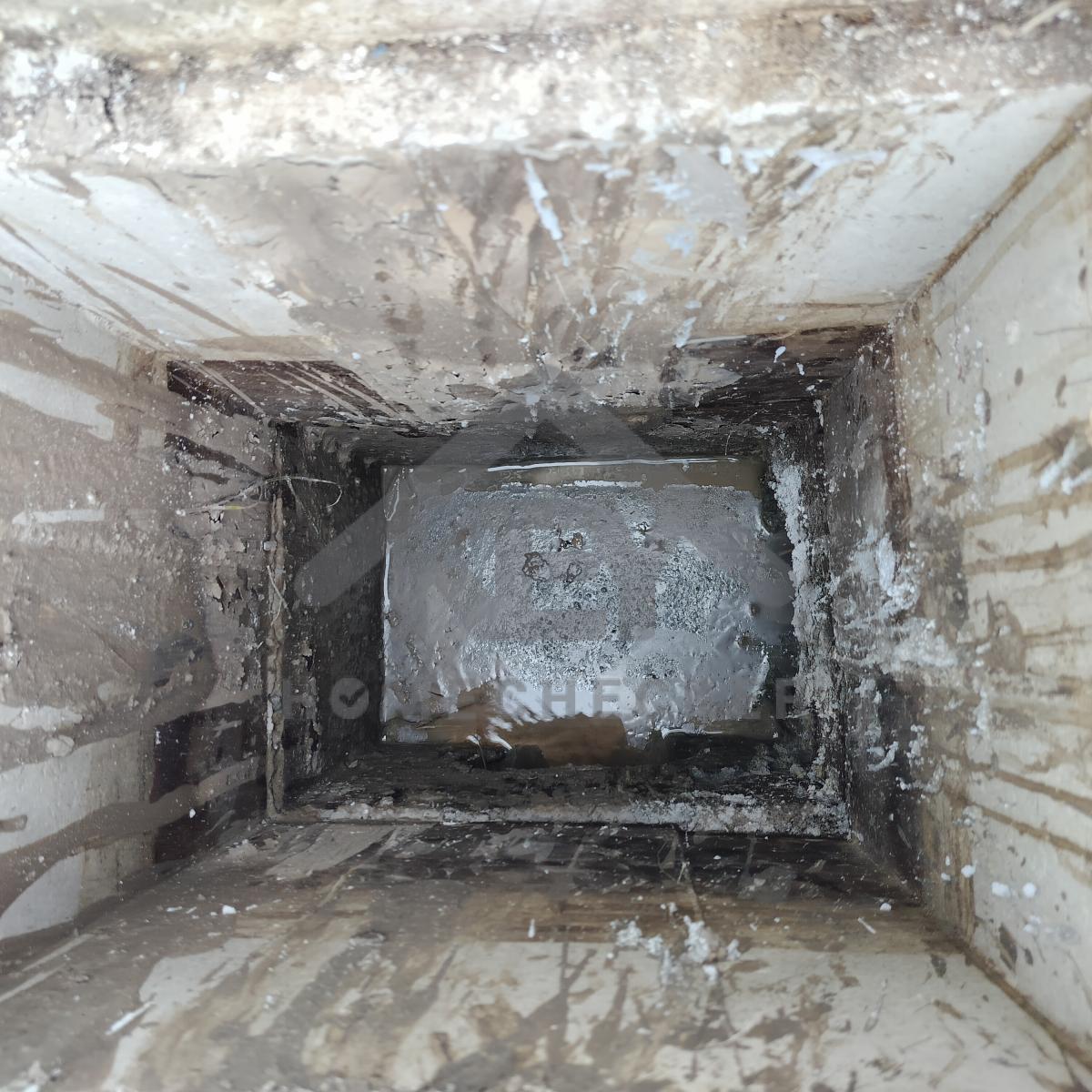

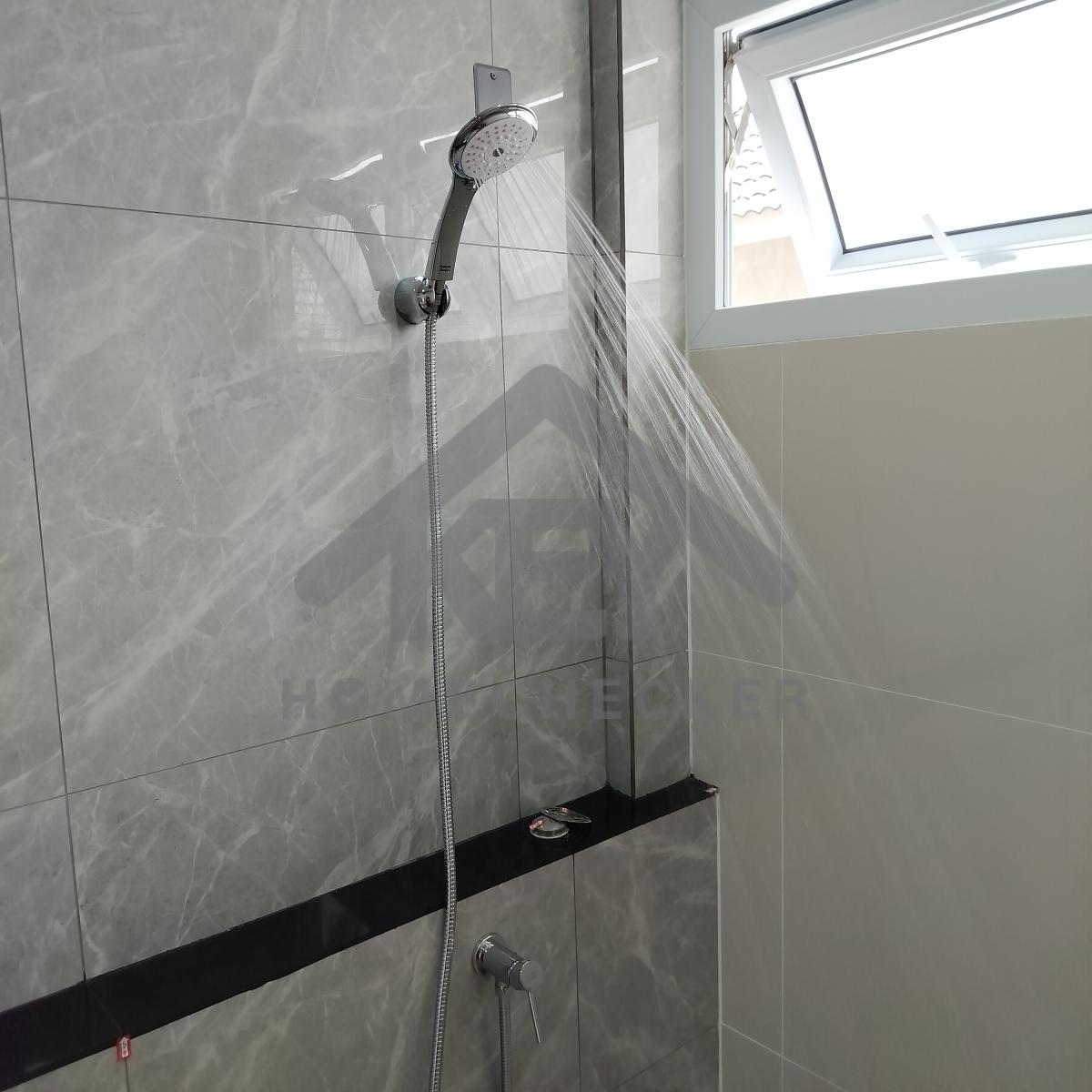

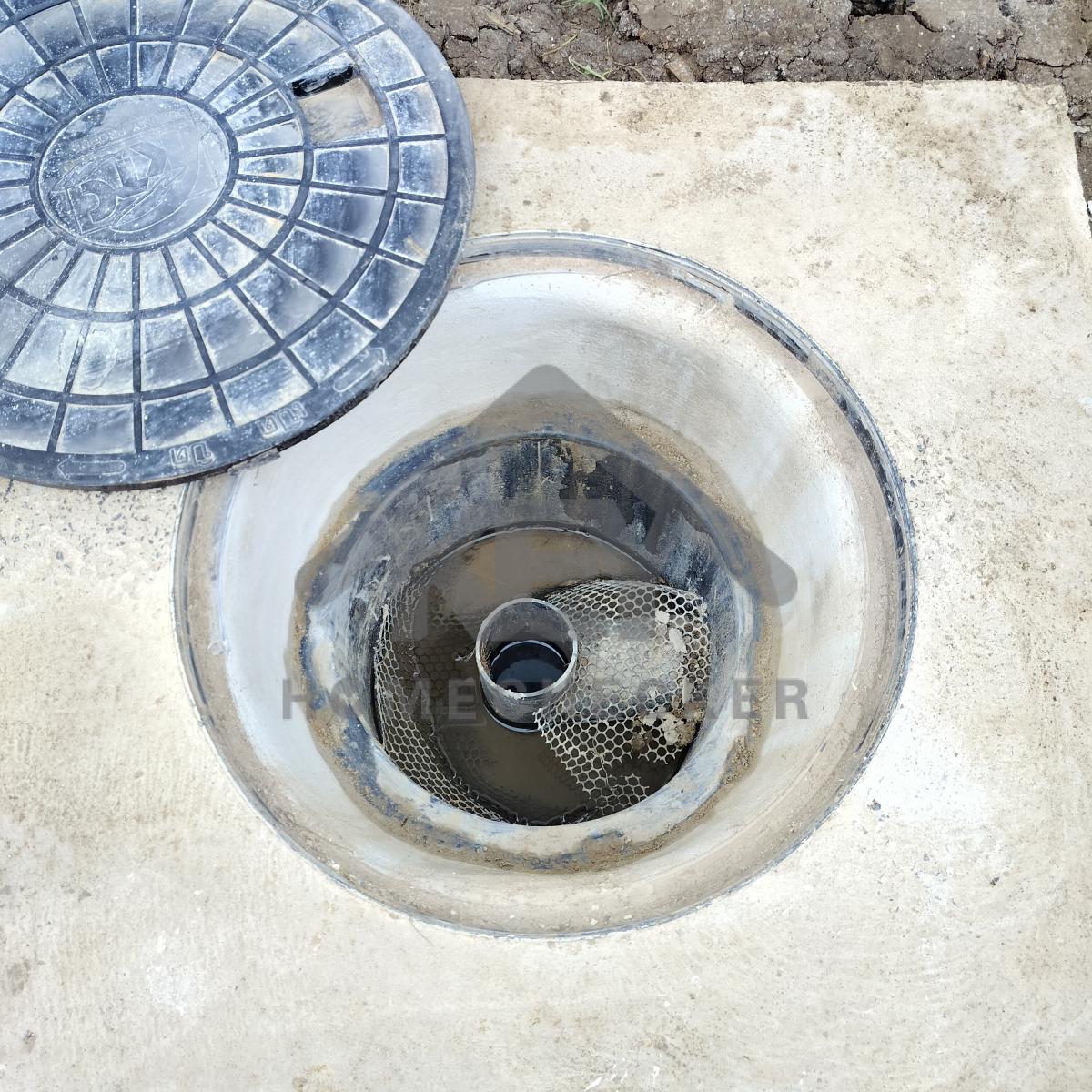

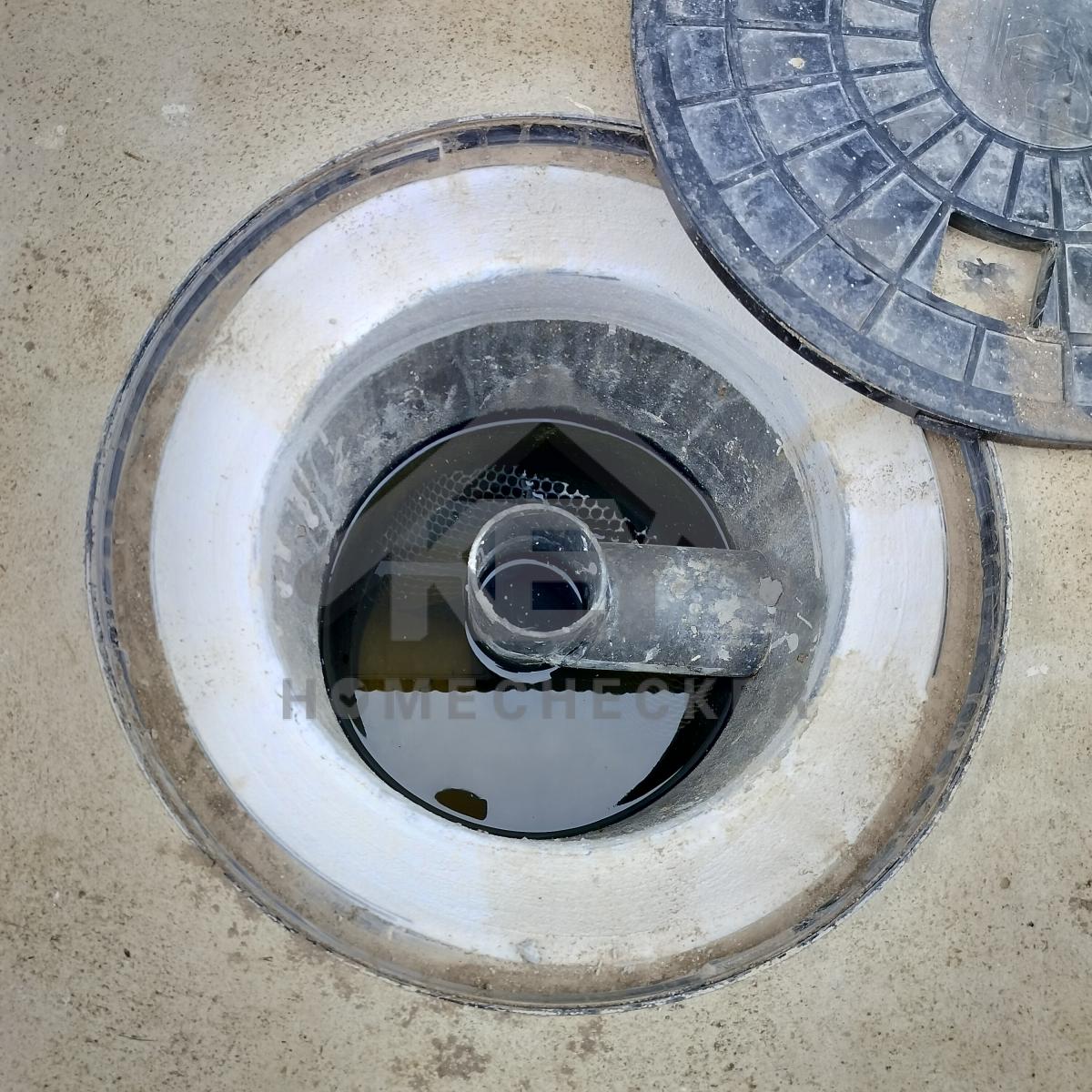

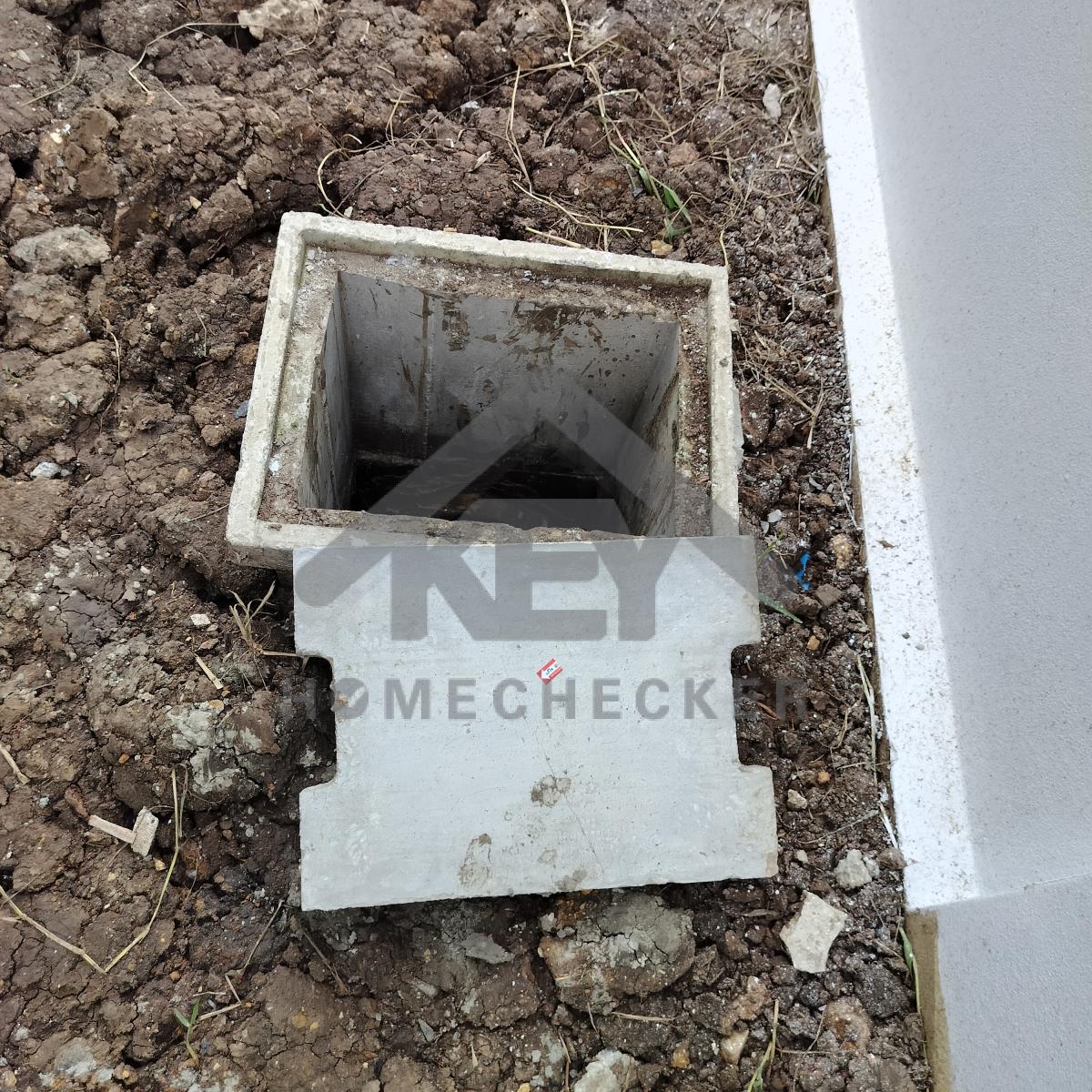

1. งานประปา ปั้ม และสุขาภิบาล

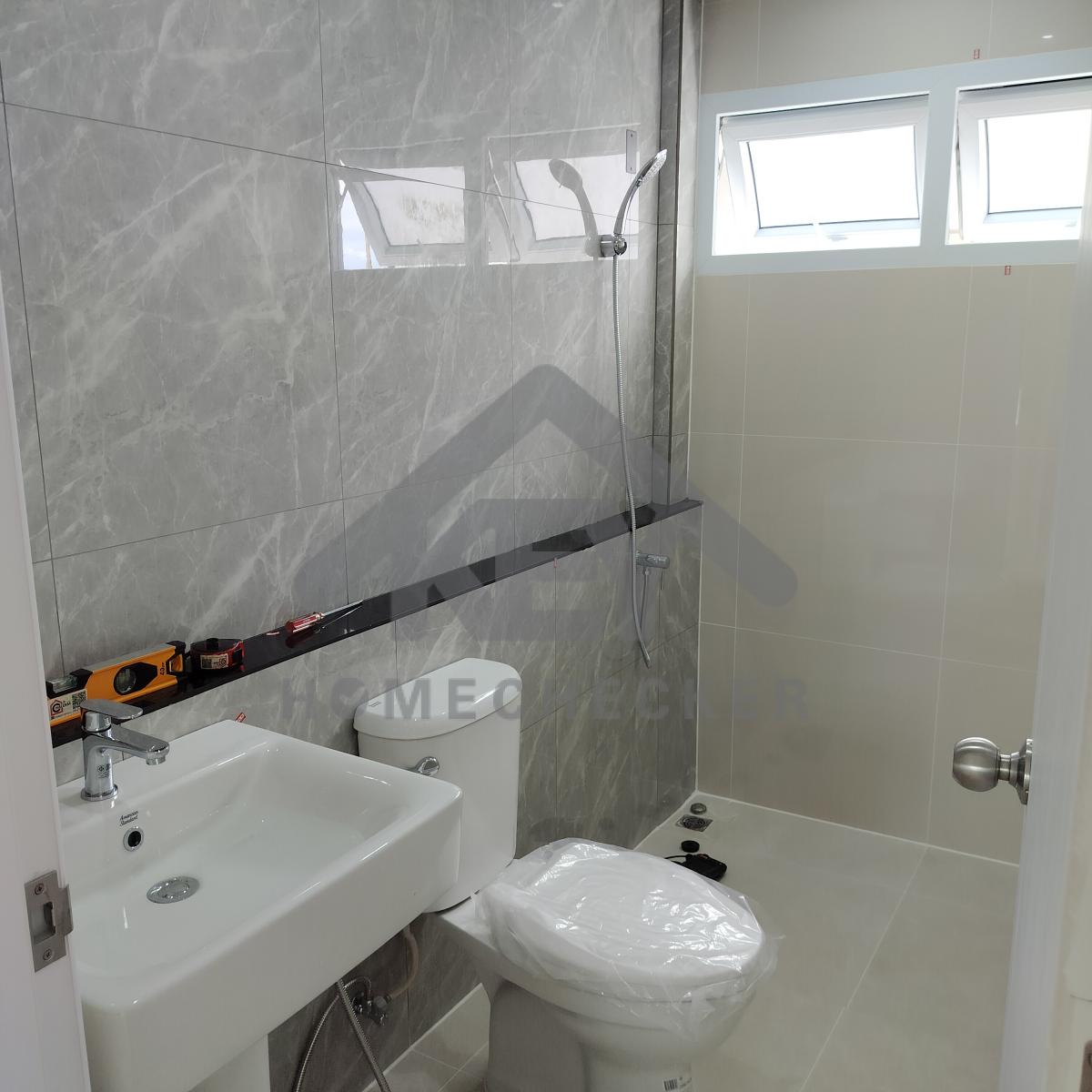

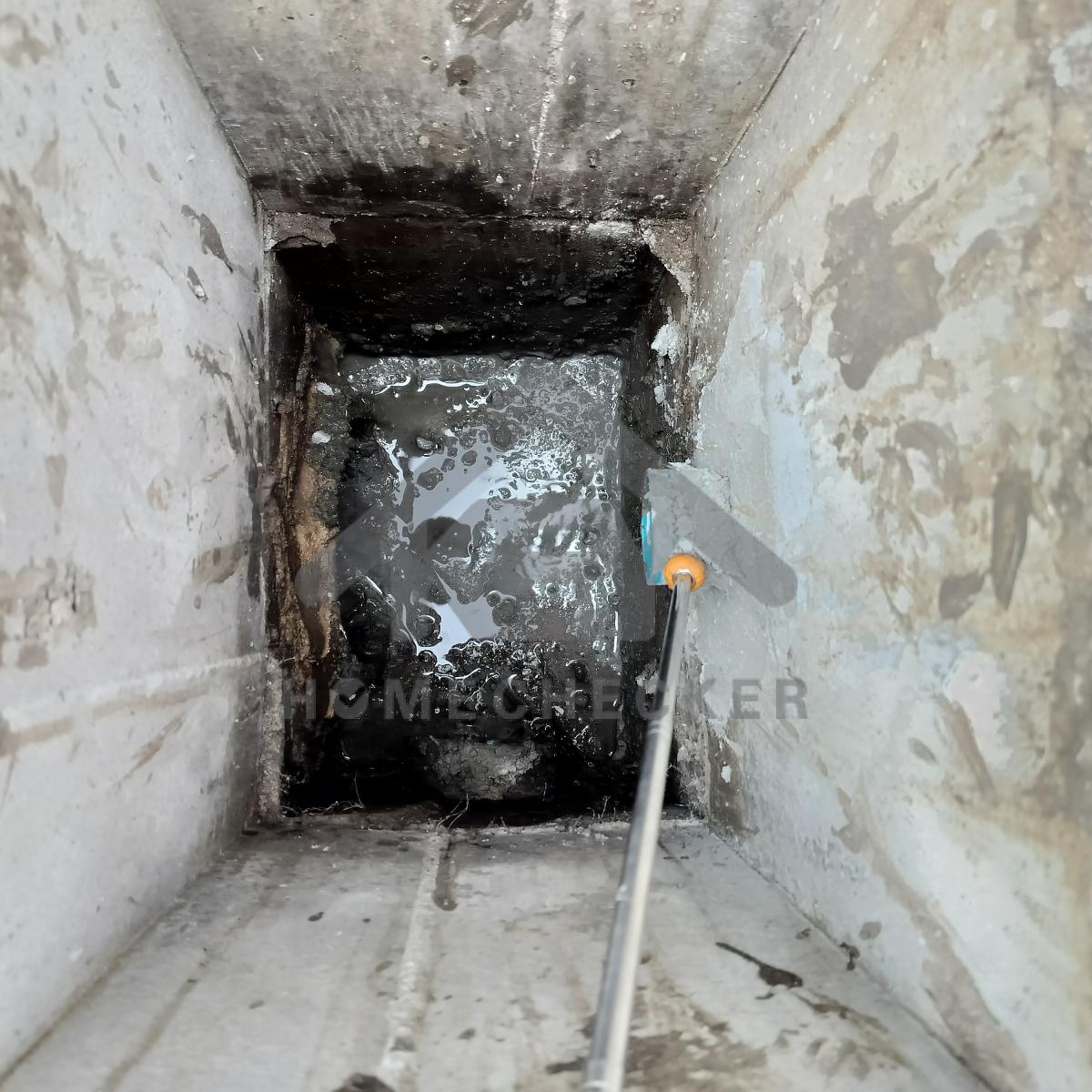

งานประปา ปั้ม และสุขาภิบาล

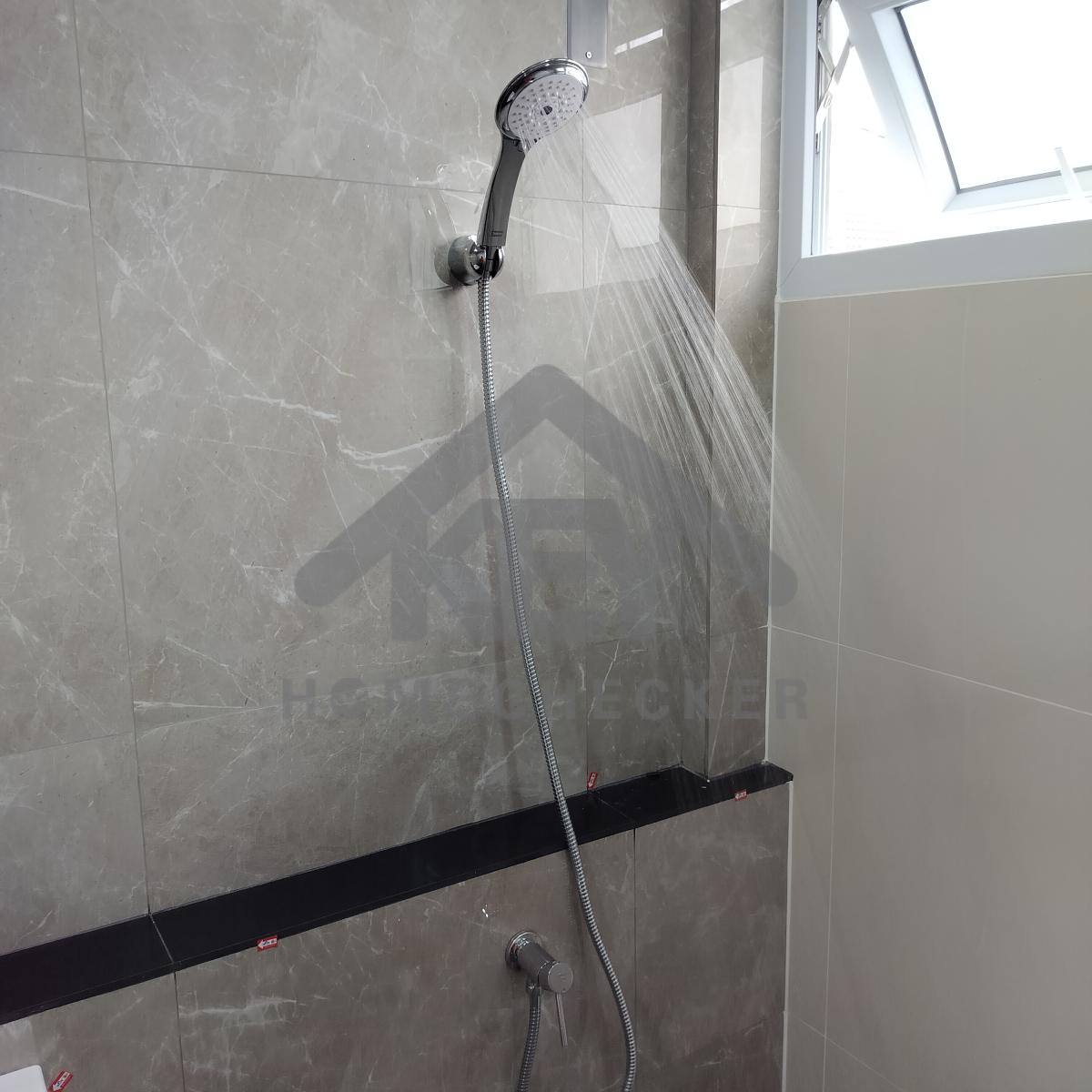

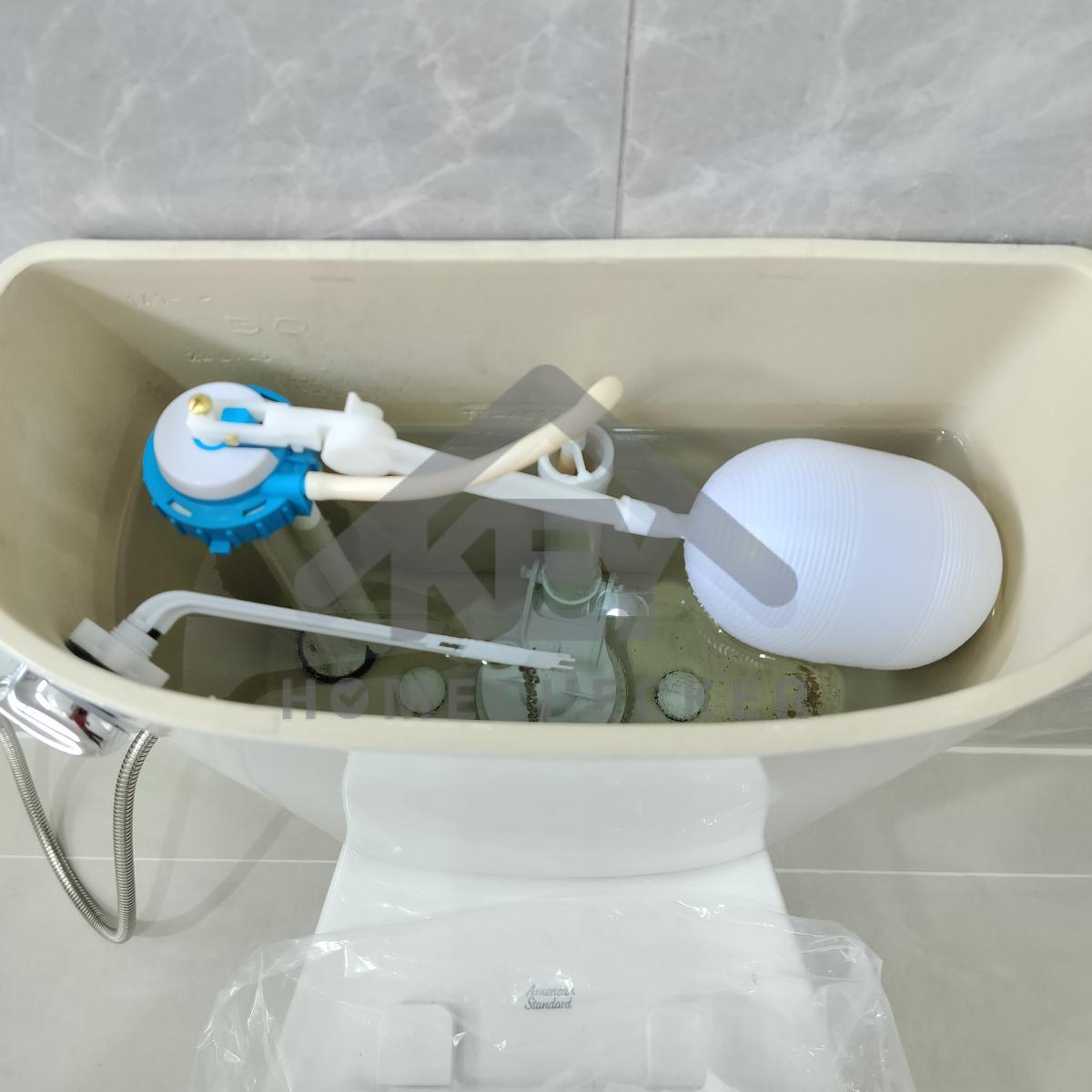

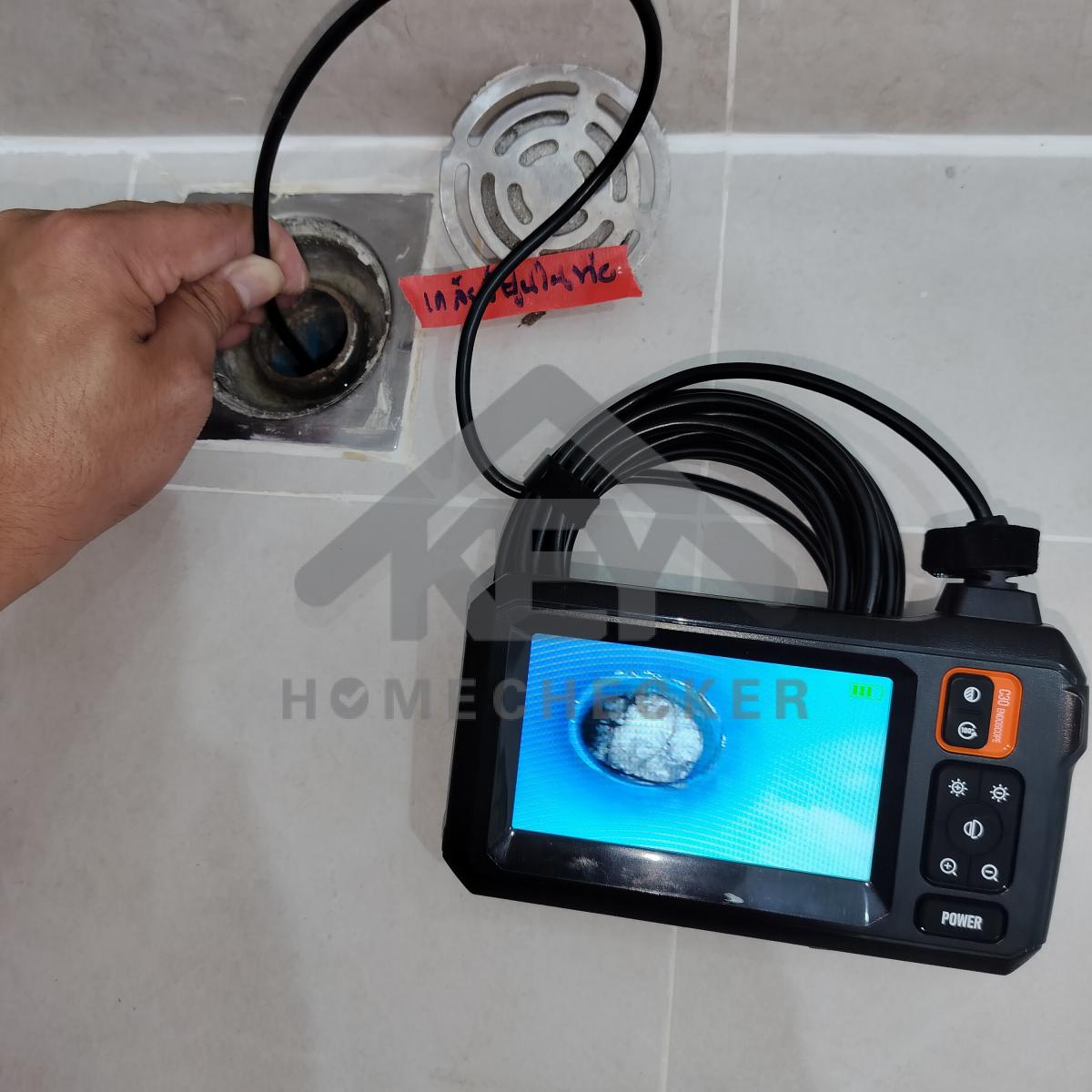

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

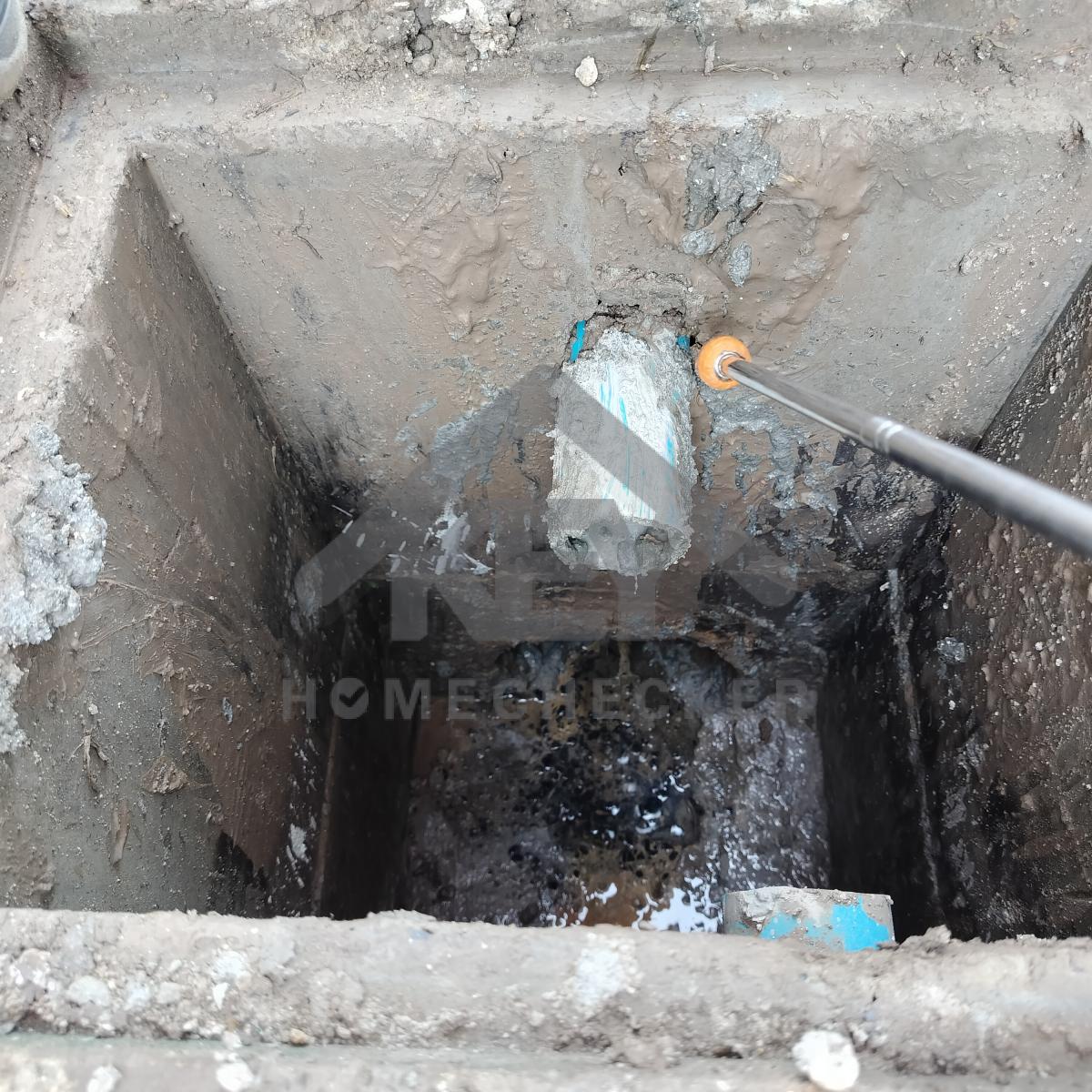

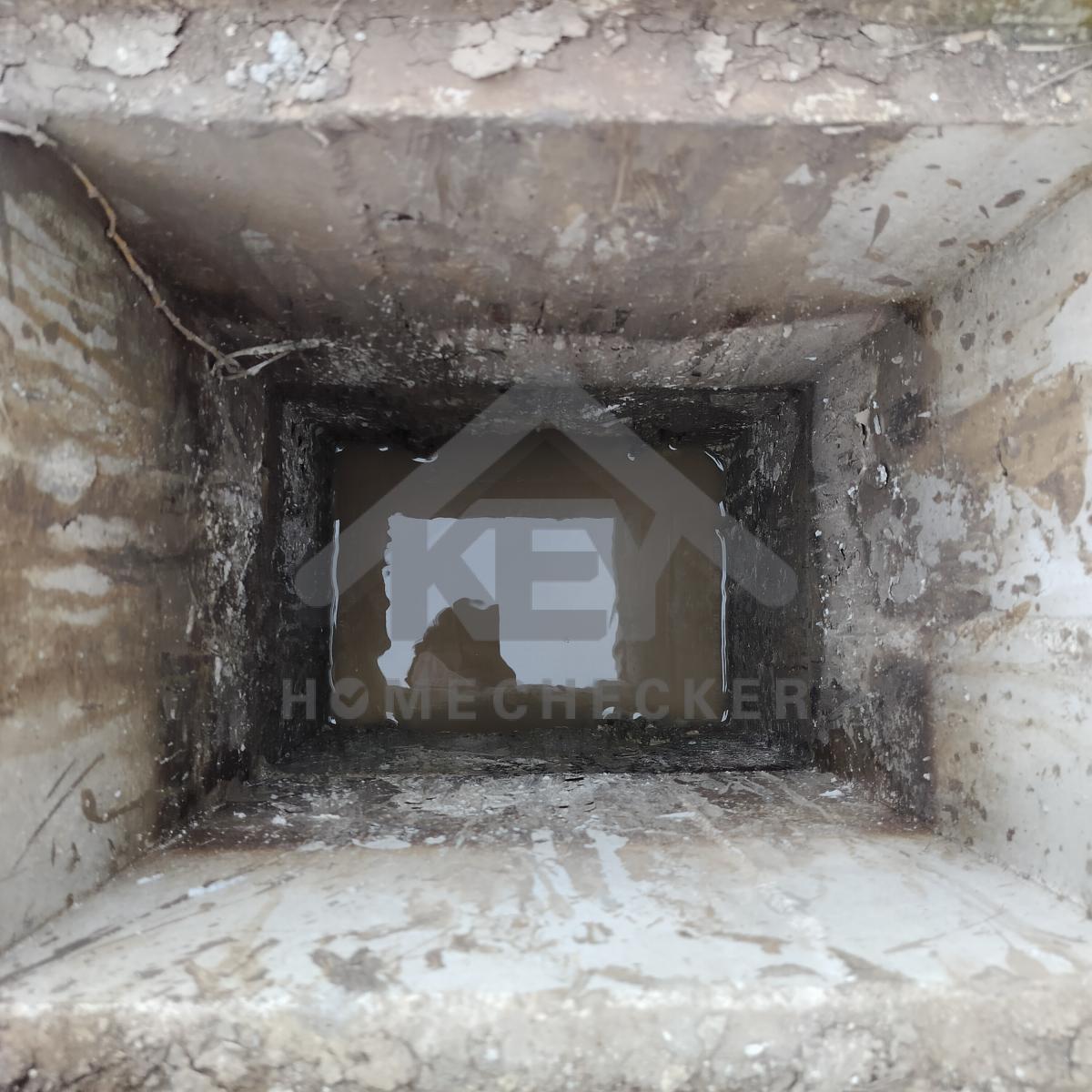

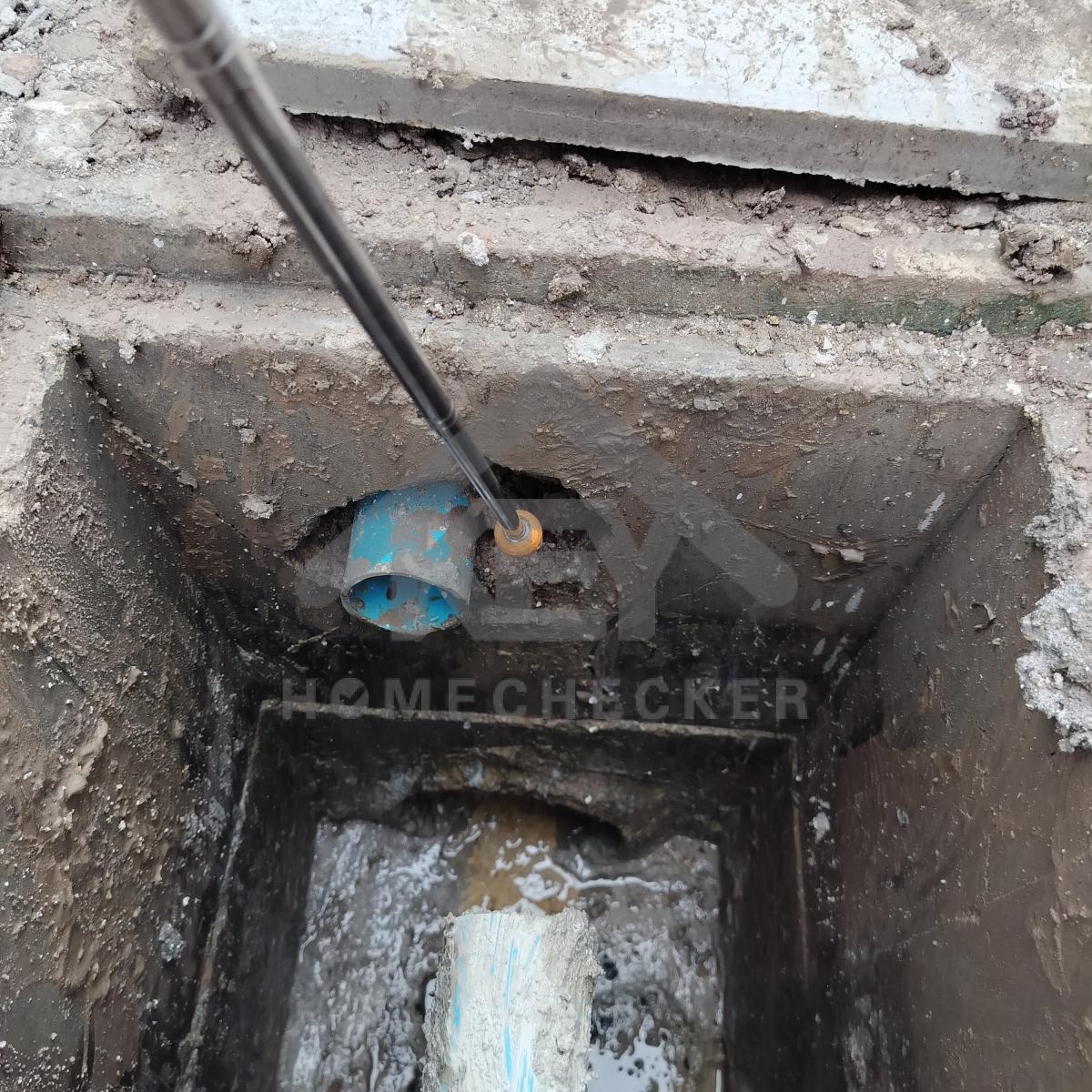

แก้ไข สวมใส่ข้องอปลายท่อระบายน้ำเพิ่มเติม

งานประปา ปั้ม และสุขาภิบาล

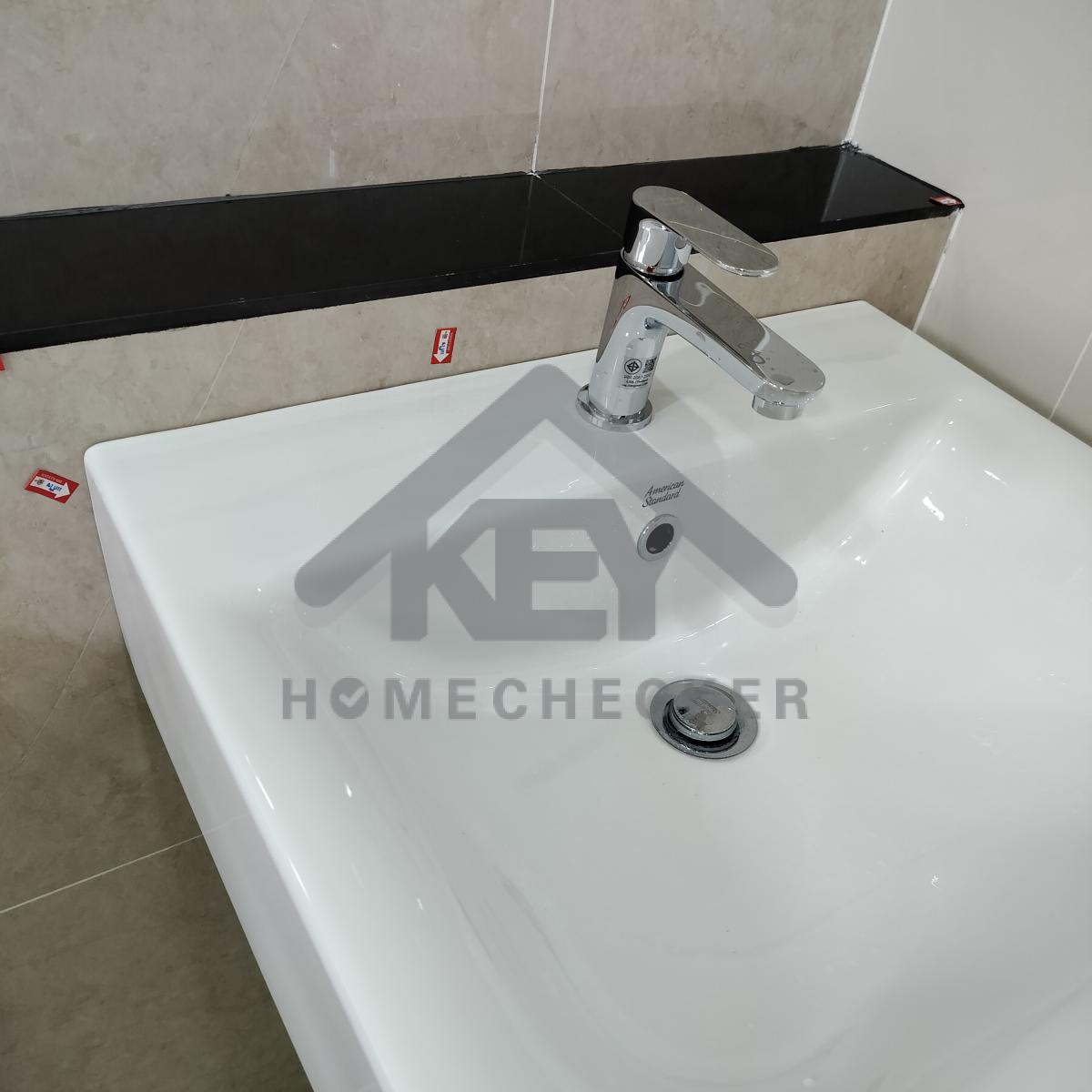

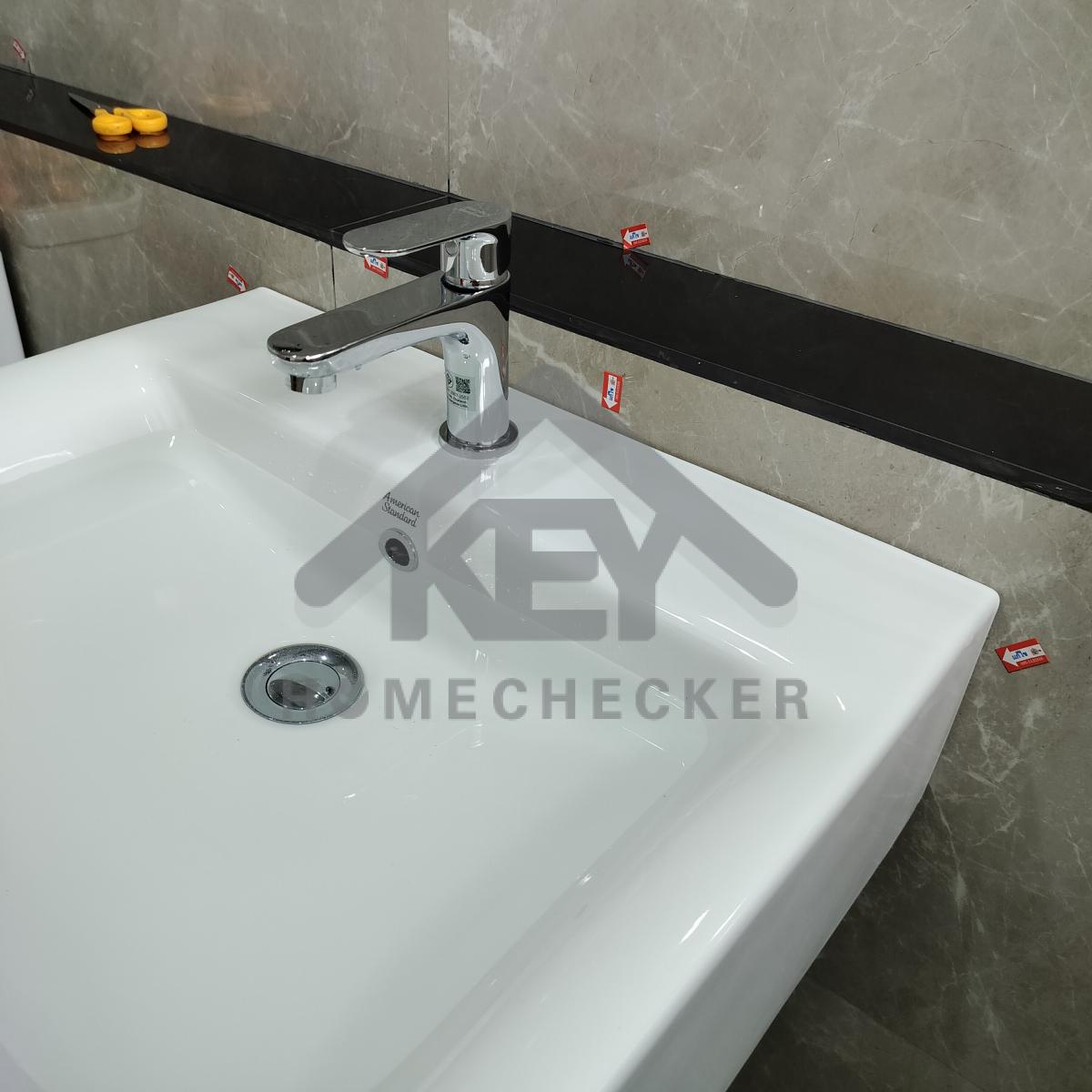

ติดตั้งก๊อกน้ำให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

แก้ไข สวมใส่ข้องอปลายท่อระบายน้ำให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

แก้ไข เกร้าท์ปูนขอบท่อให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

แก้ไข เกร้าท์ปูนขอบท่อให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

แก้ไข เกร้าท์ปูนขอบท่อ และเคลียร์ดินในบ่อพักและท่อระบายน้ำให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

ติดตั้งก๊อกน้ำให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

แก้ไข ฝาบ่อพักแตกร้าว เปลี่ยนฝาใหม่

งานประปา ปั้ม และสุขาภิบาล

แก้ไข เกร้าท์ปูนขอบท่อให้เรียบร้อย

งานประปา ปั้ม และสุขาภิบาล

แก้ไข สวมใส่ข้องอปลายท่อระบายน้ำเพิ่มเติม

งานประปา ปั้ม และสุขาภิบาล

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

แก้ไข ฝาบ่อพักแตกร้าว เปลี่ยนฝาใหม่

งานประปา ปั้ม และสุขาภิบาล

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานประปา ปั้ม และสุขาภิบาล

แก้ไข ฝาบ่อพักแตกร้าว เปลี่ยนฝาใหม่

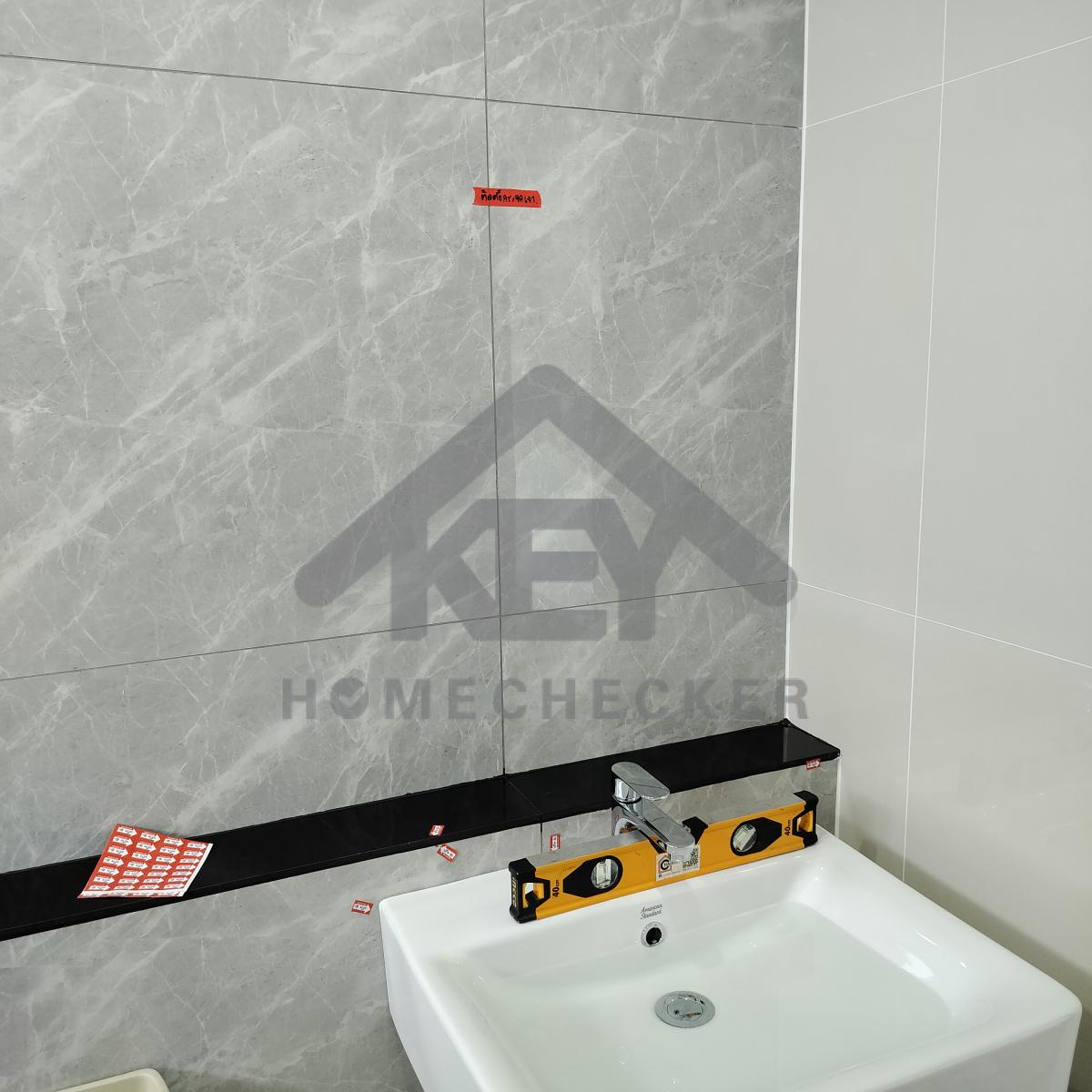

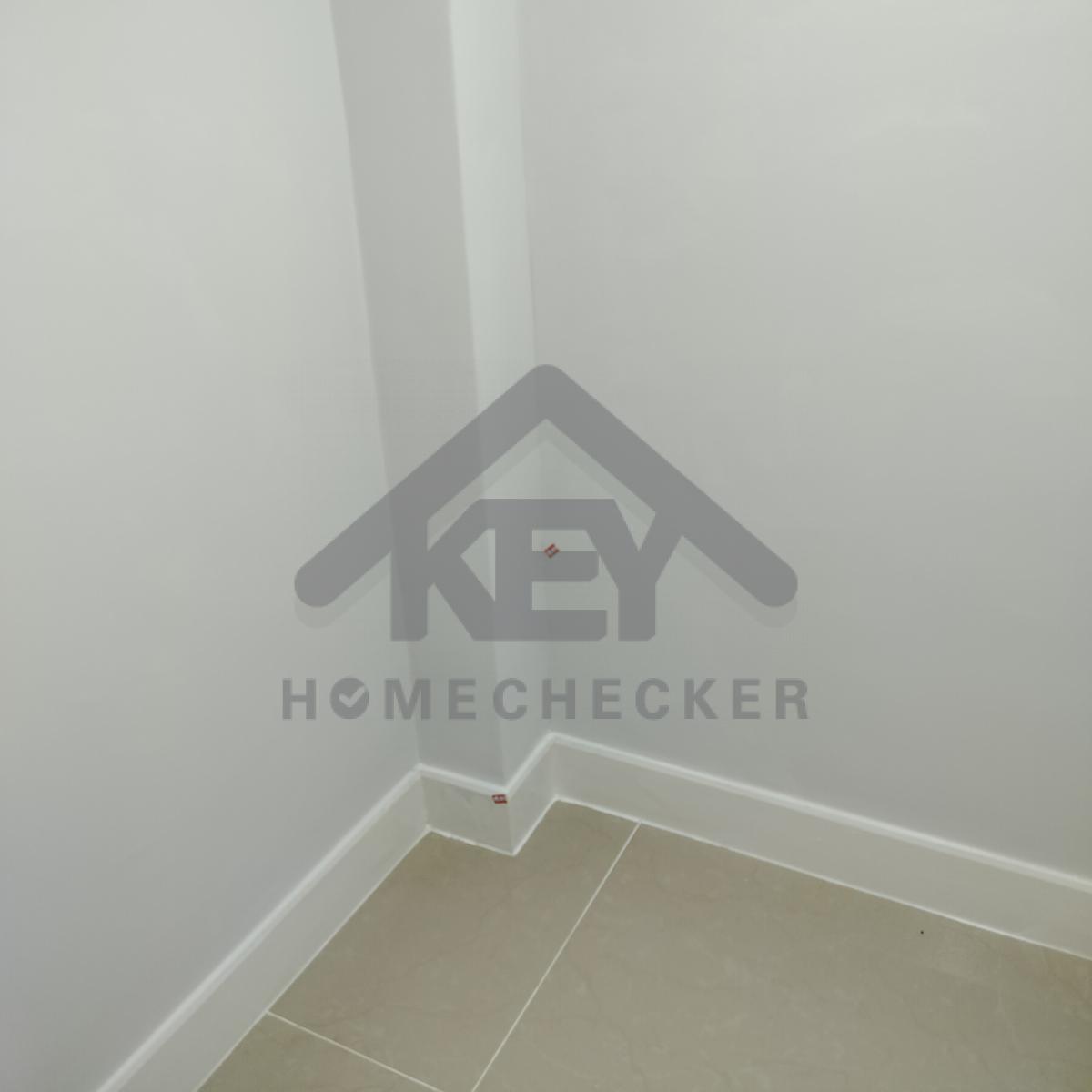

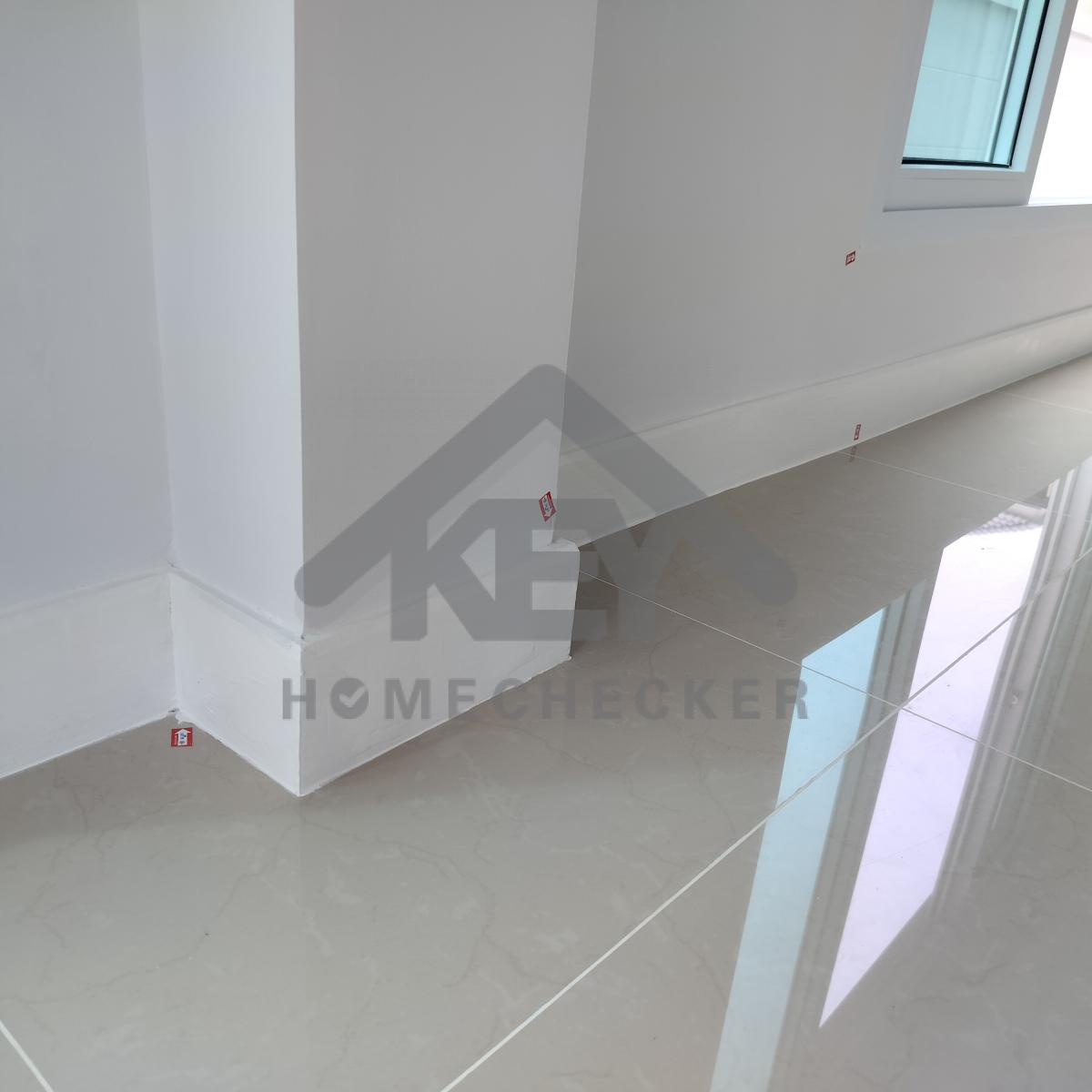

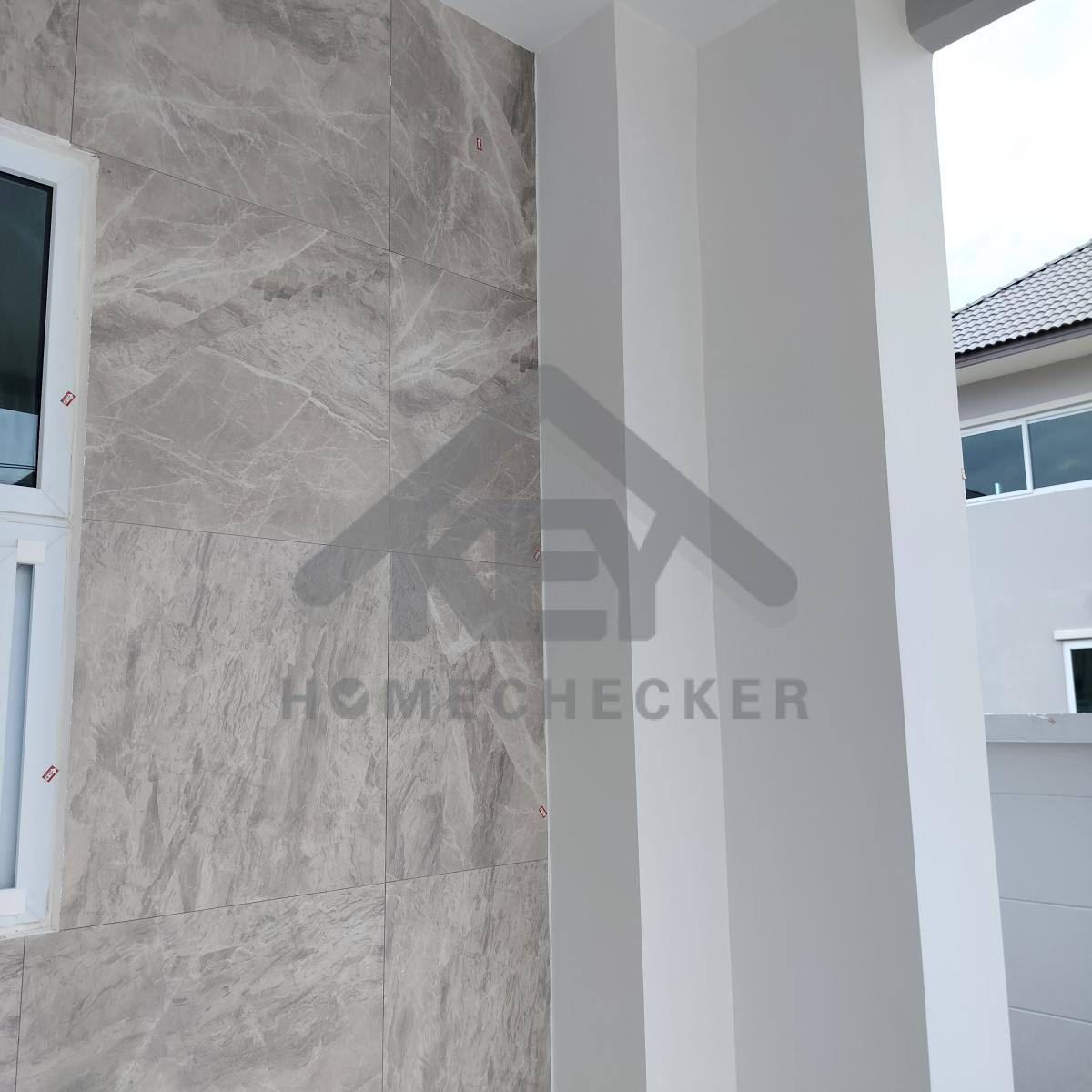

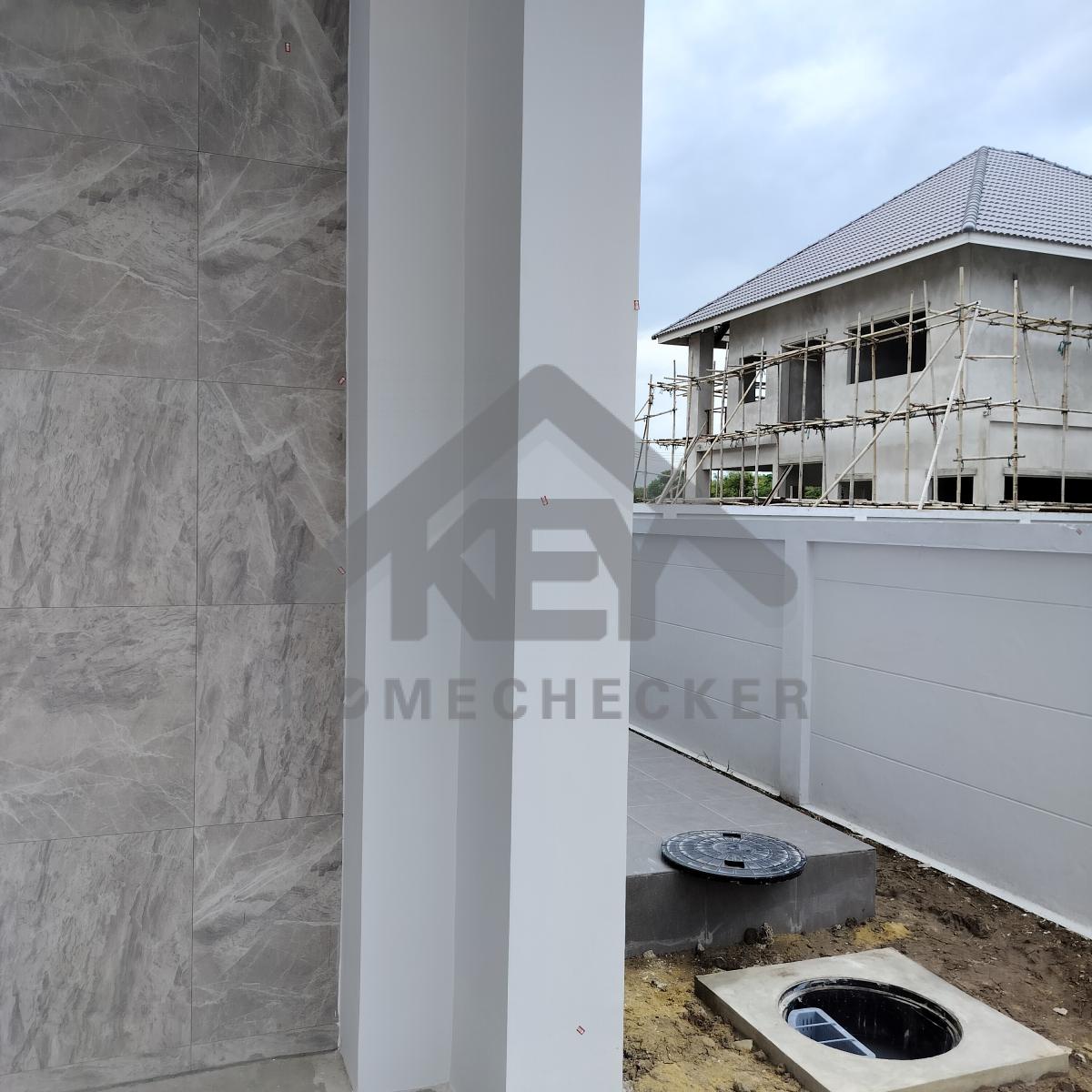

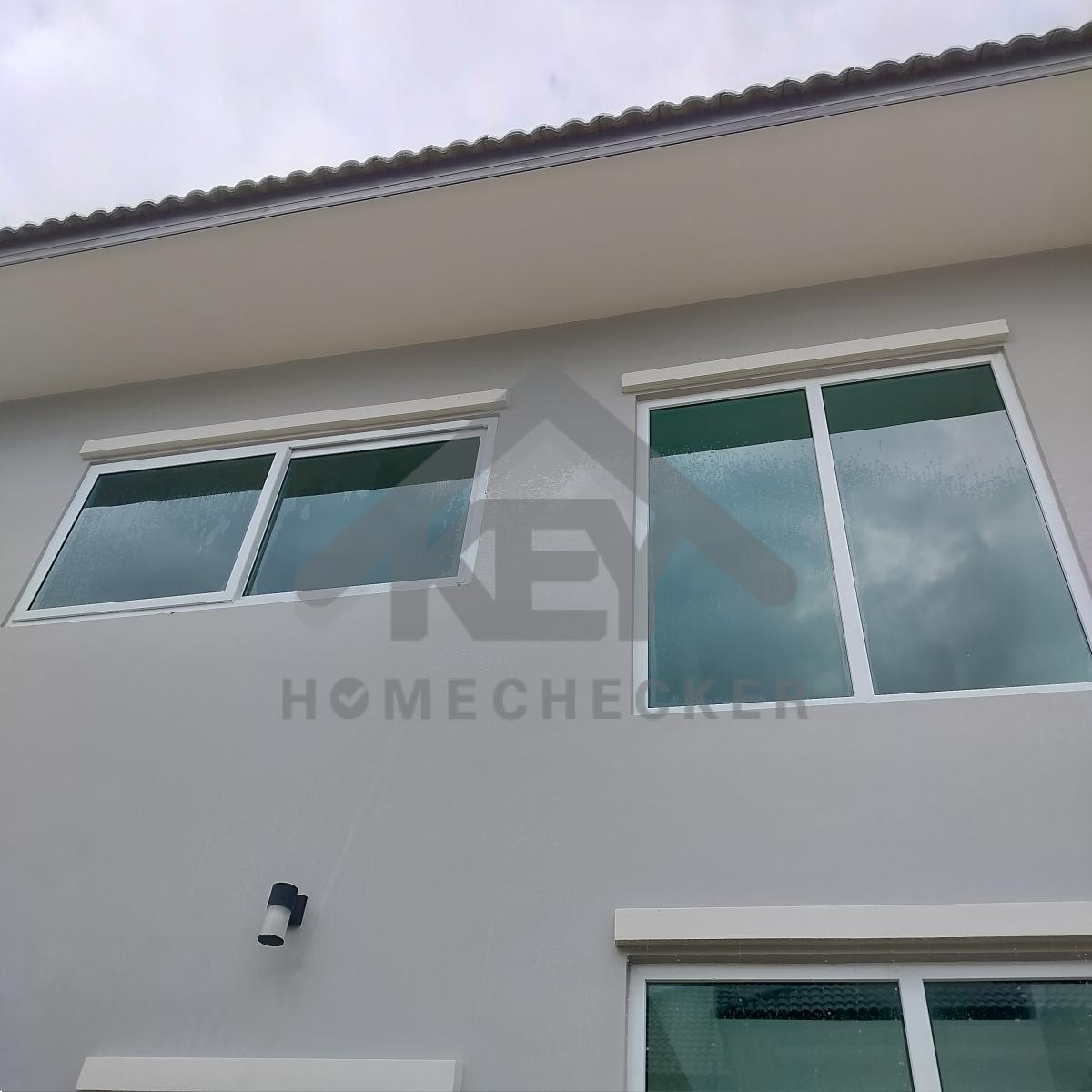

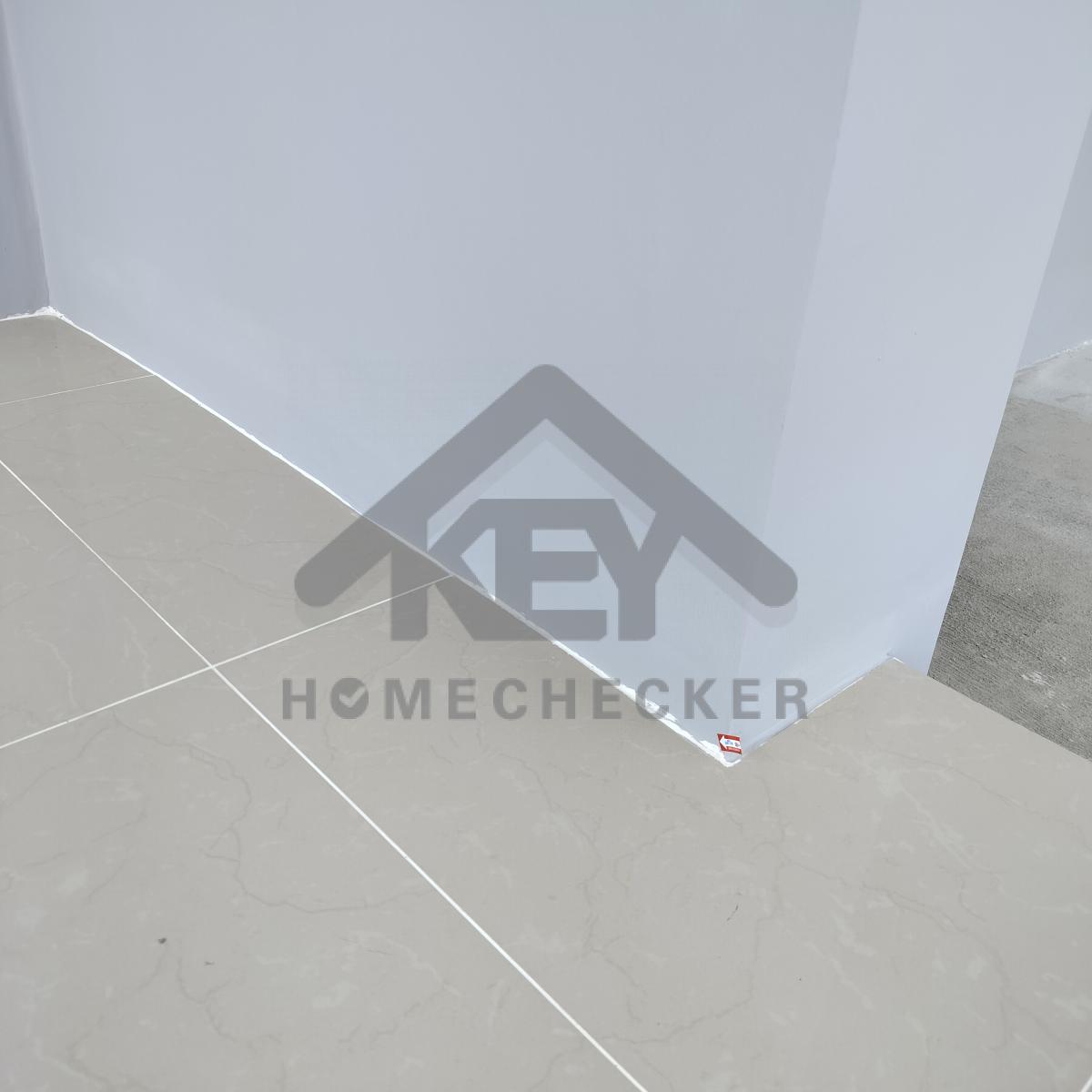

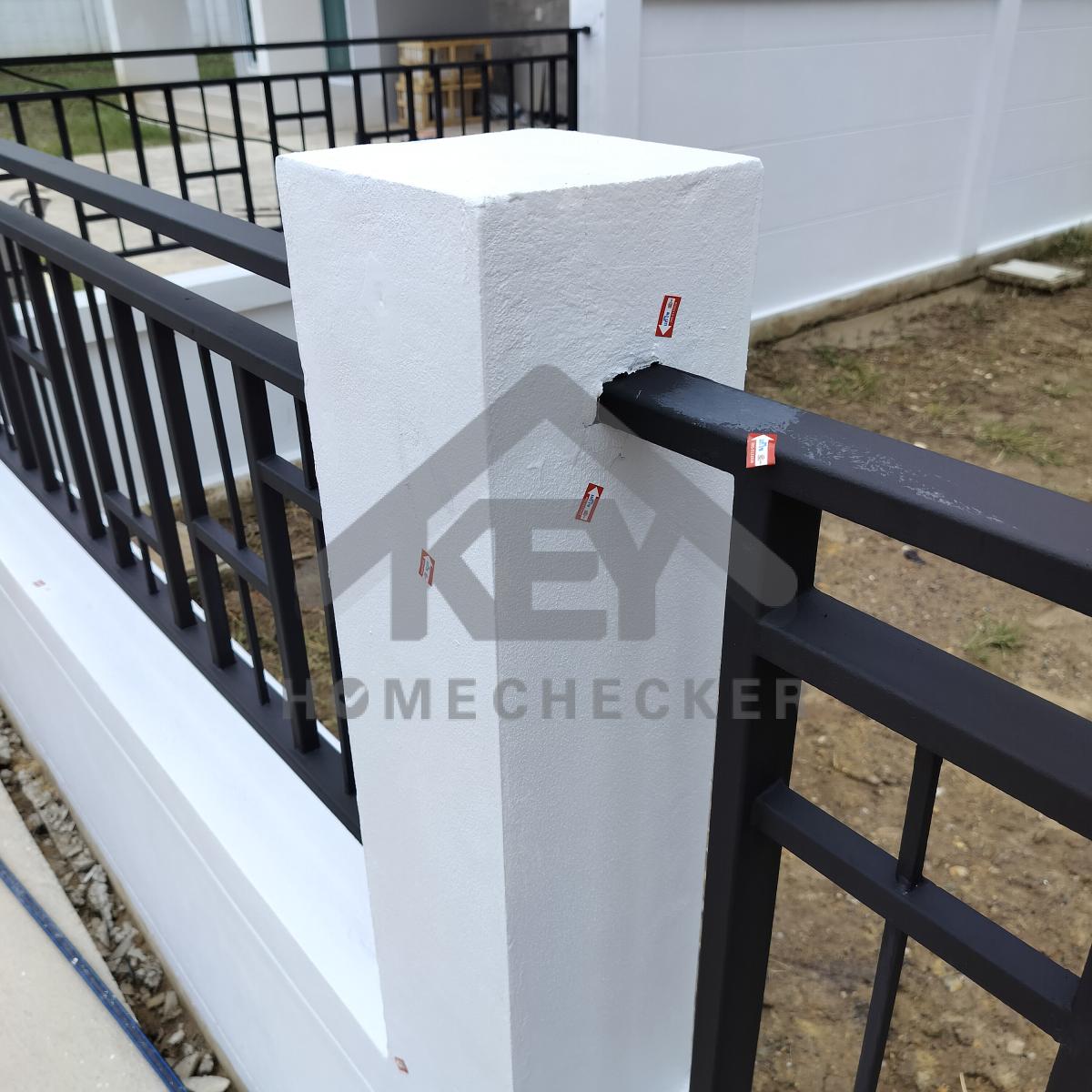

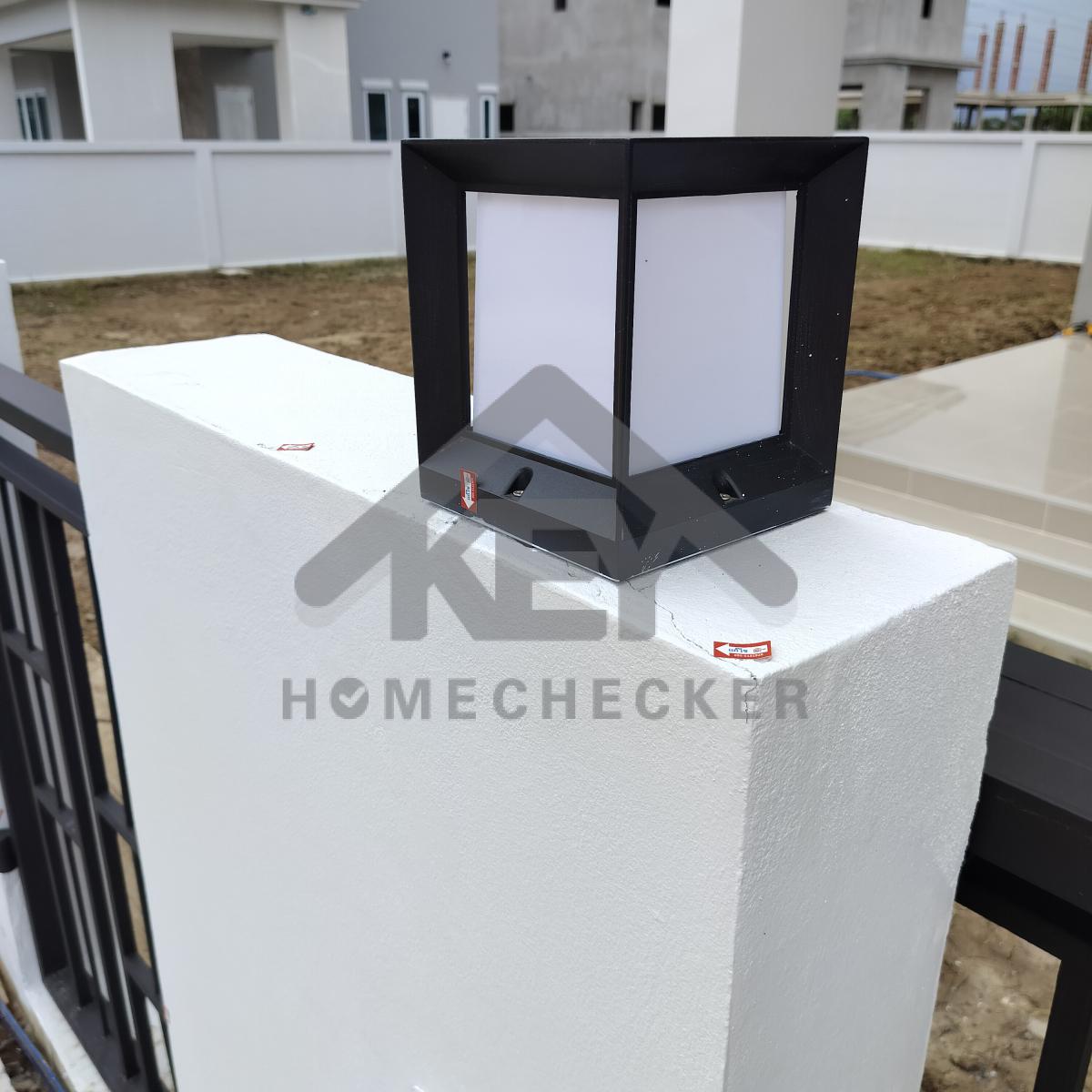

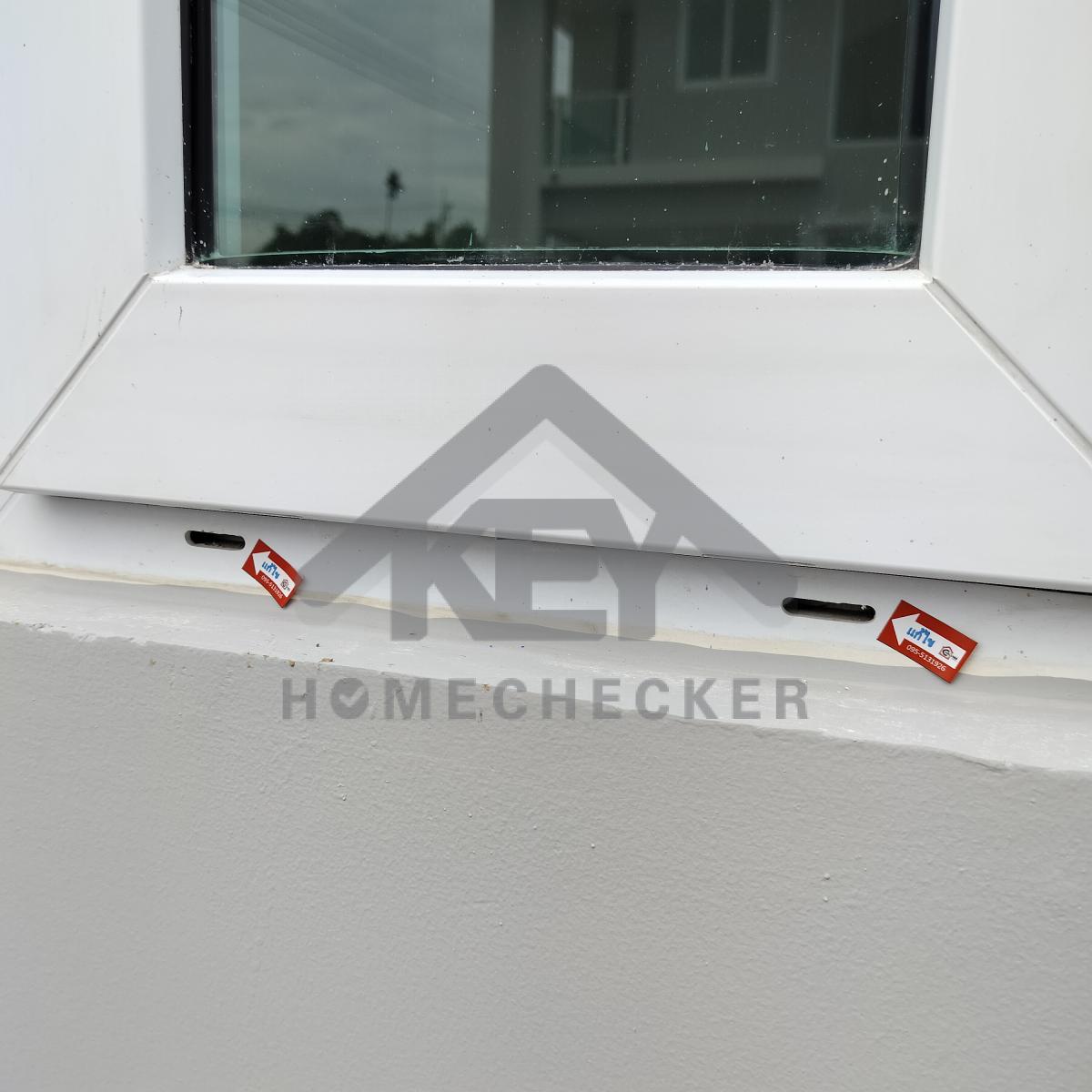

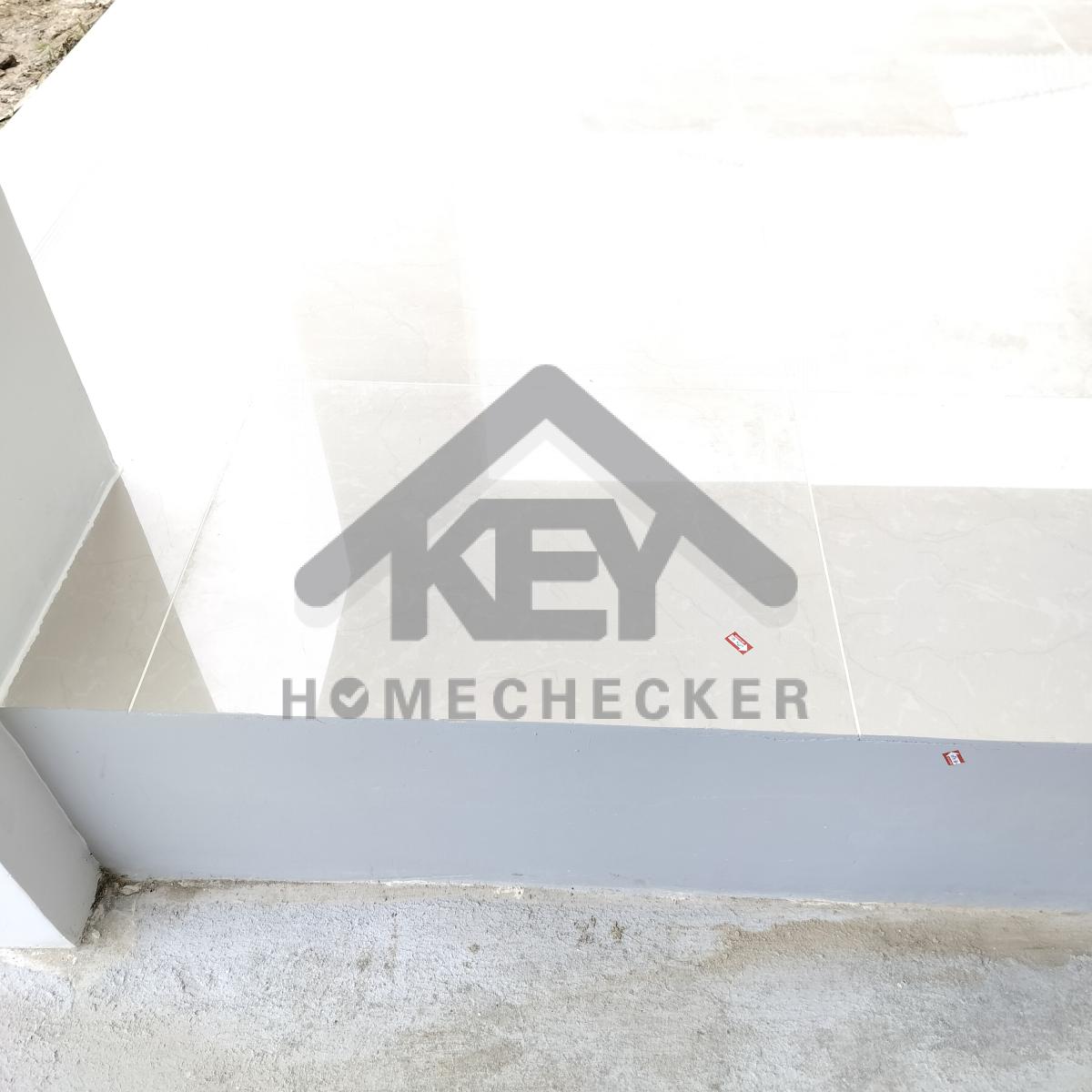

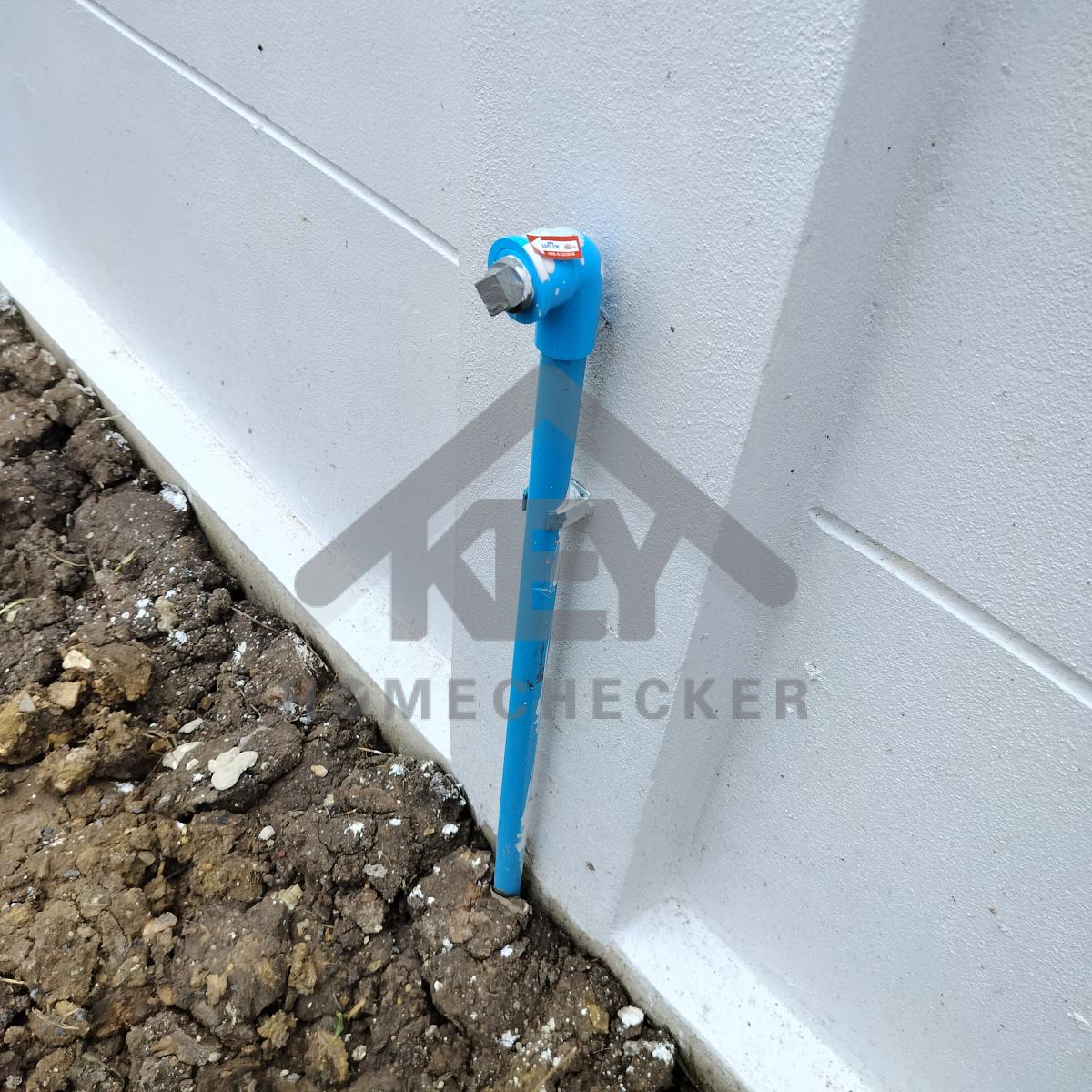

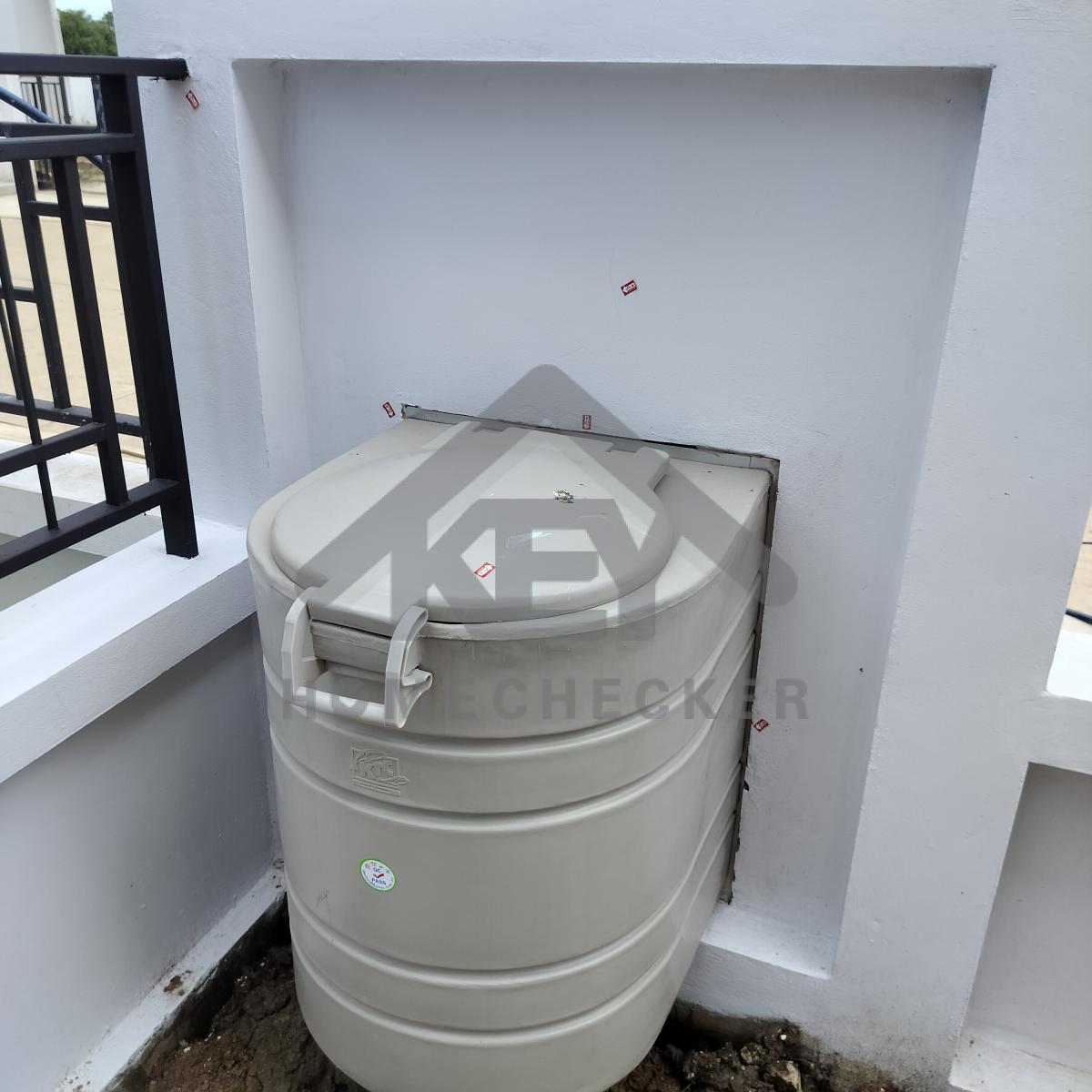

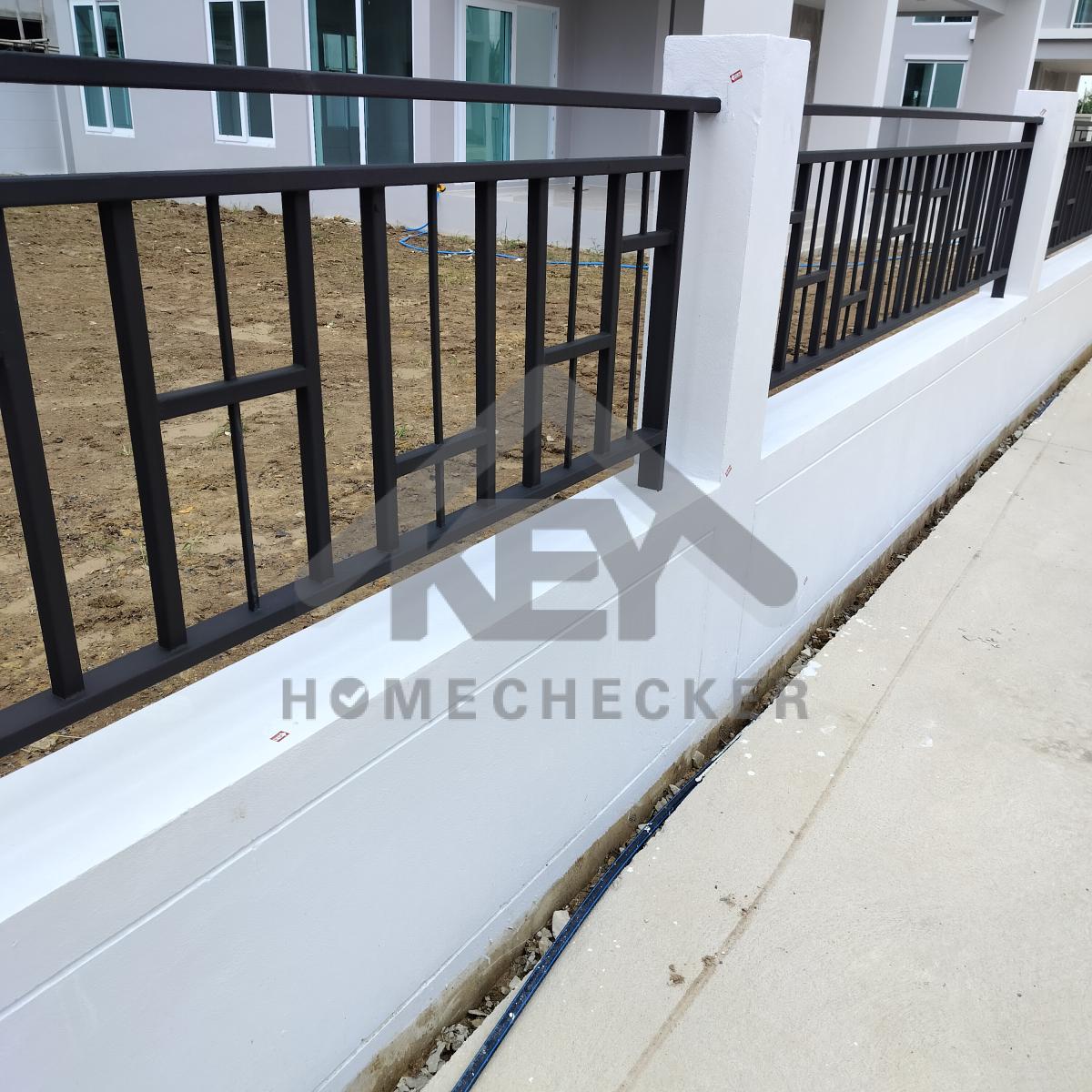

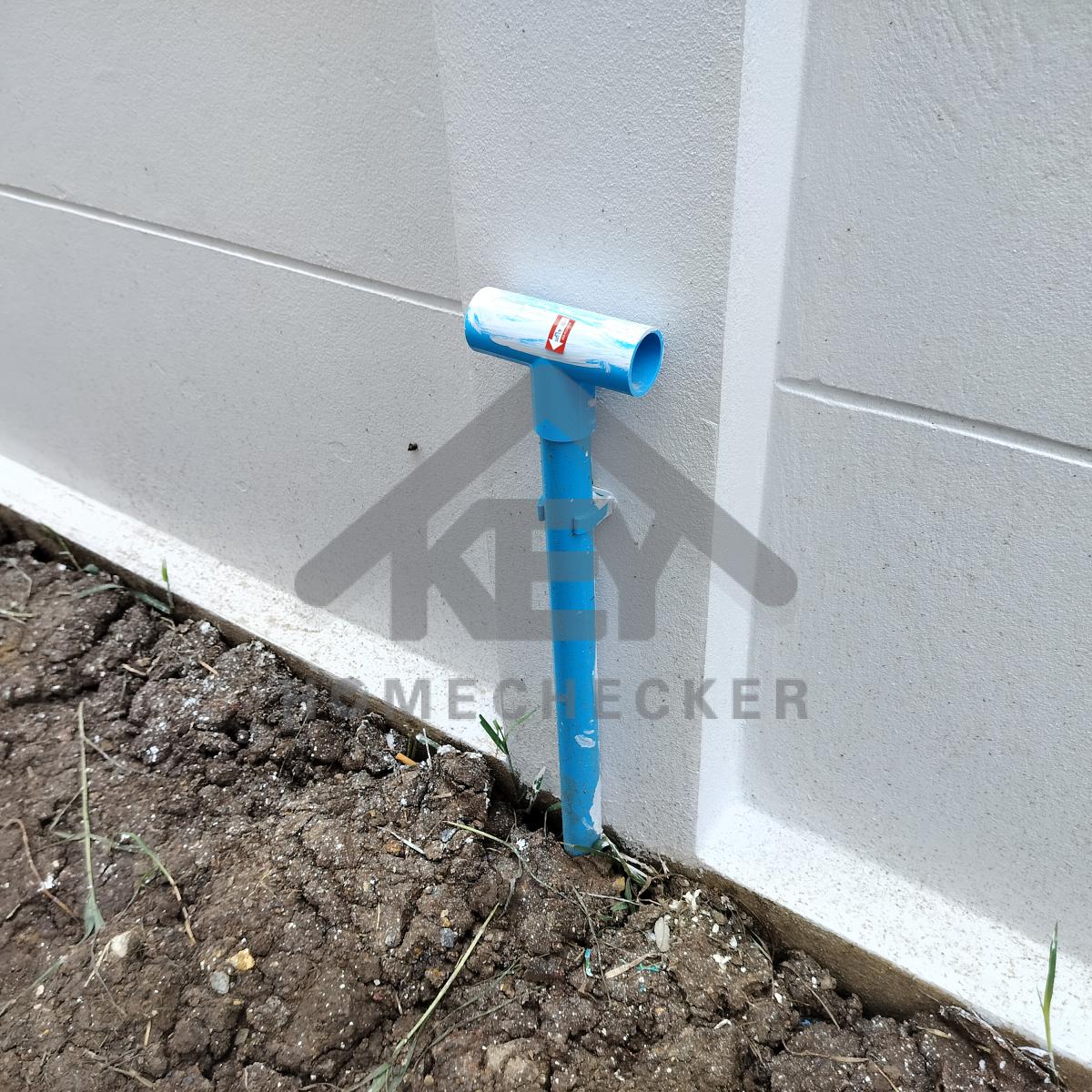

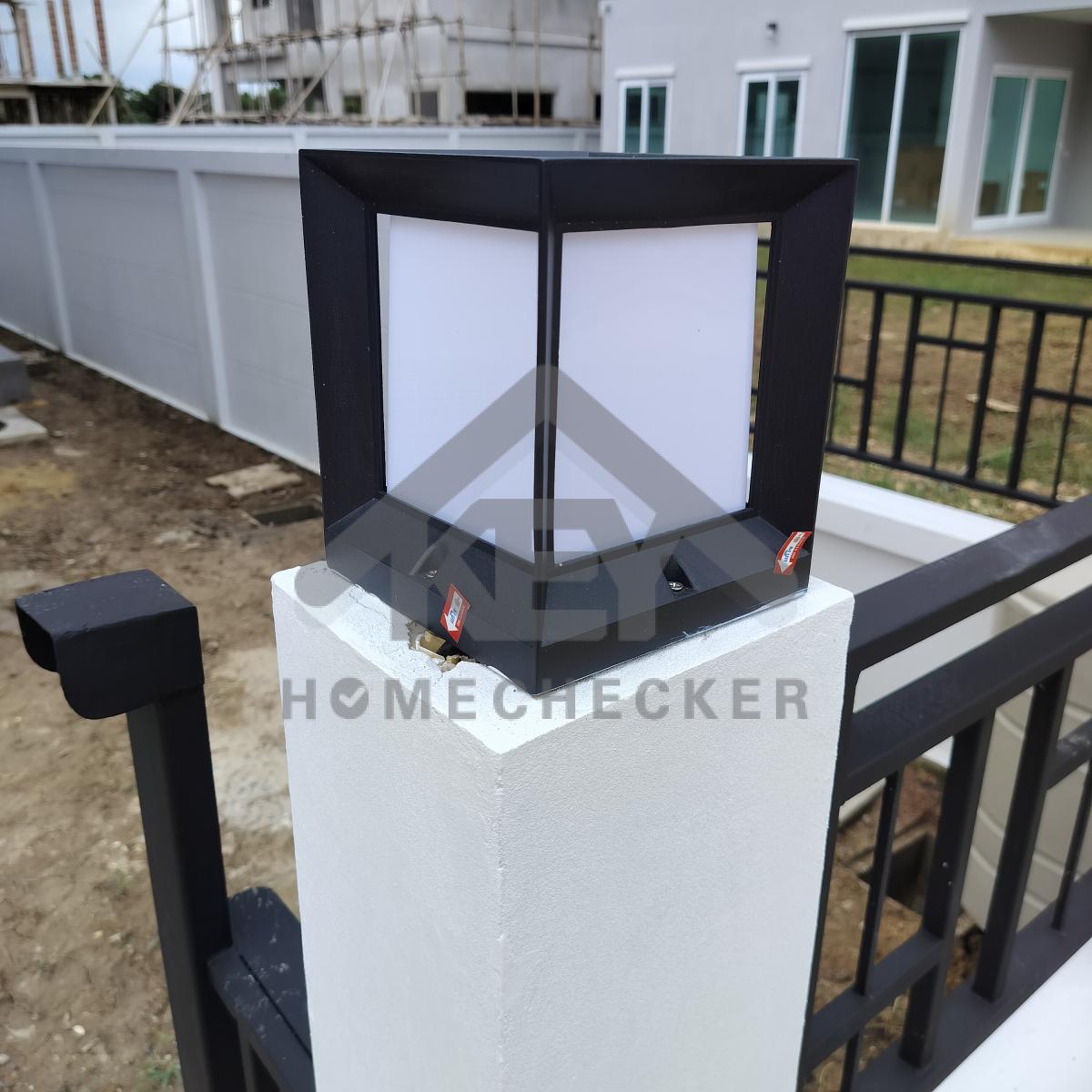

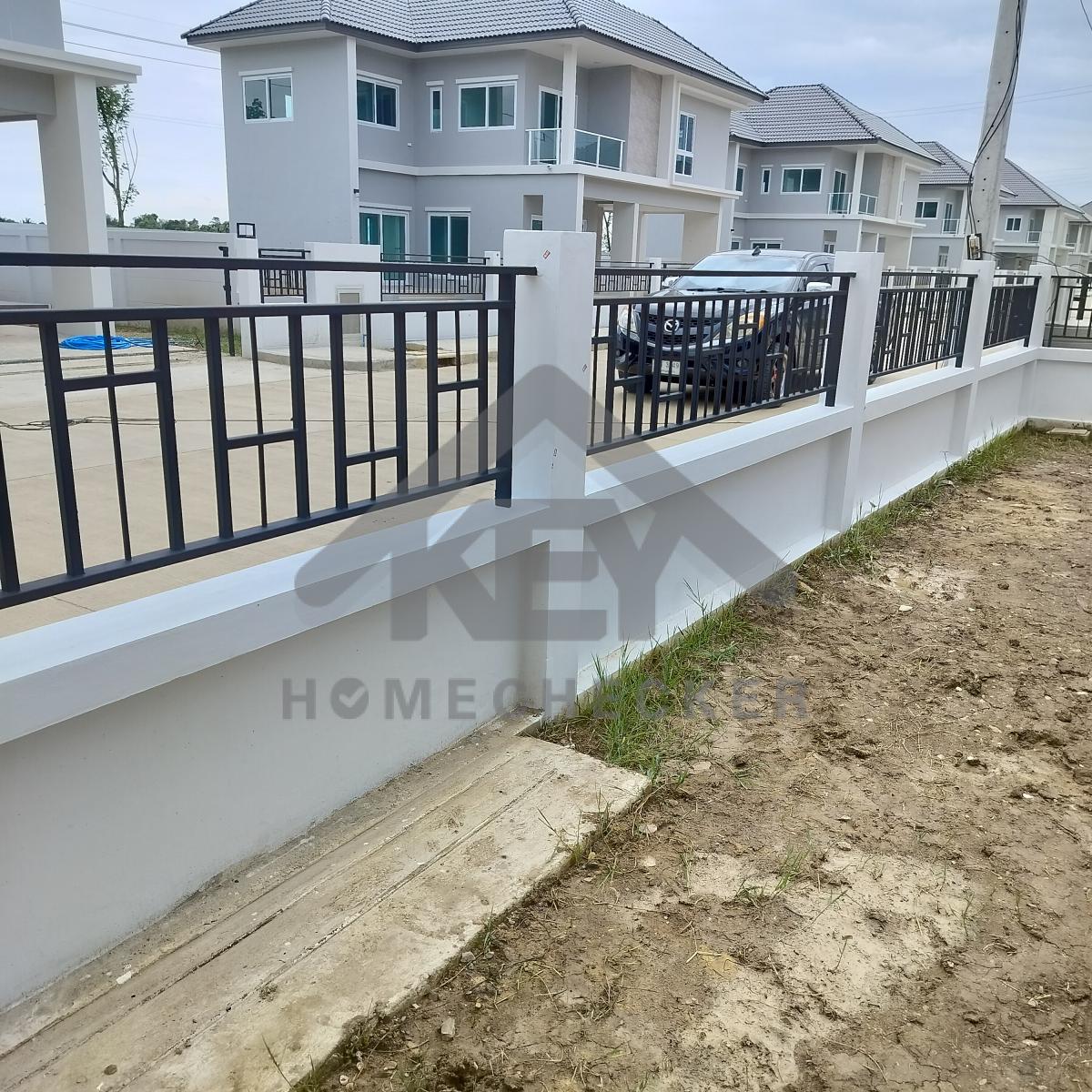

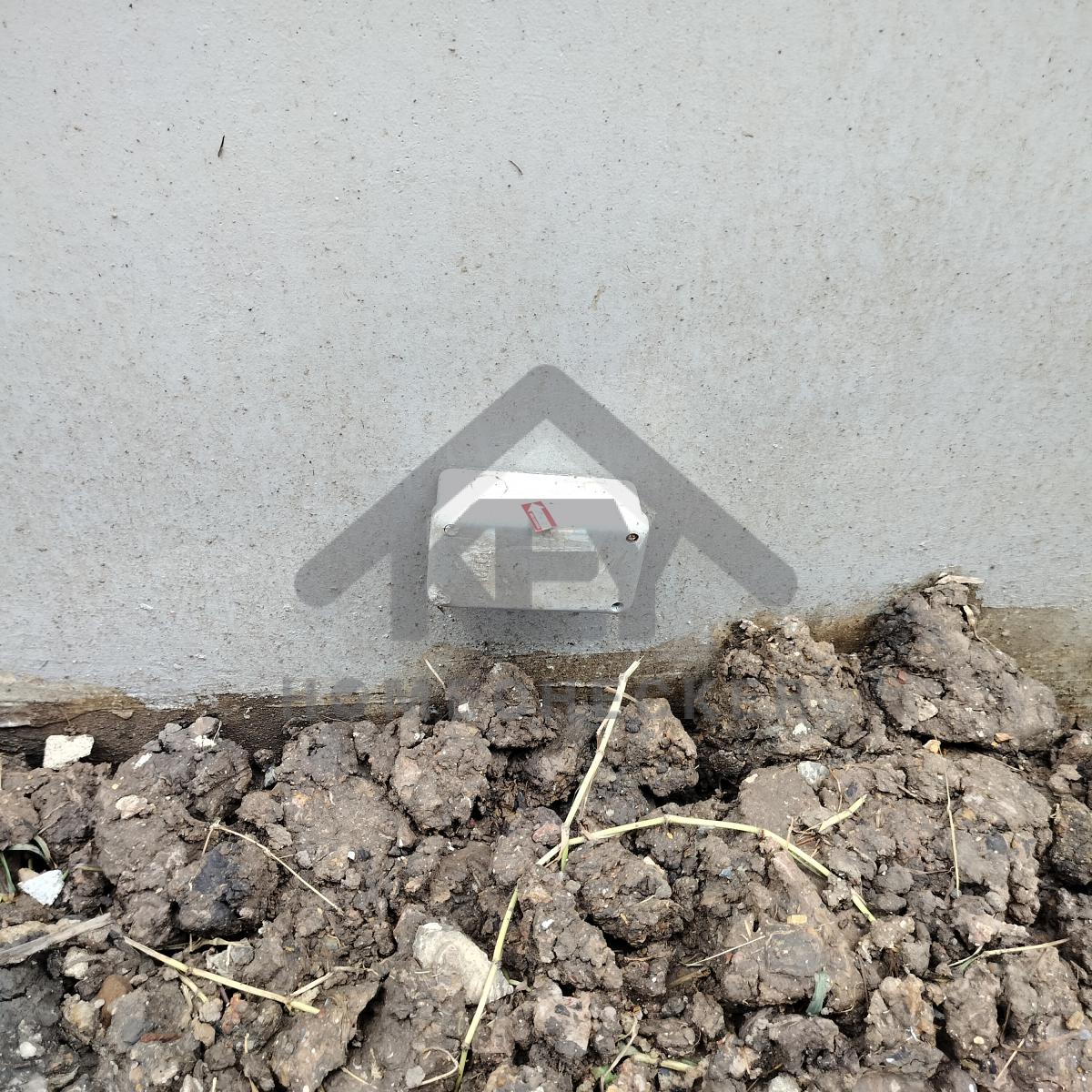

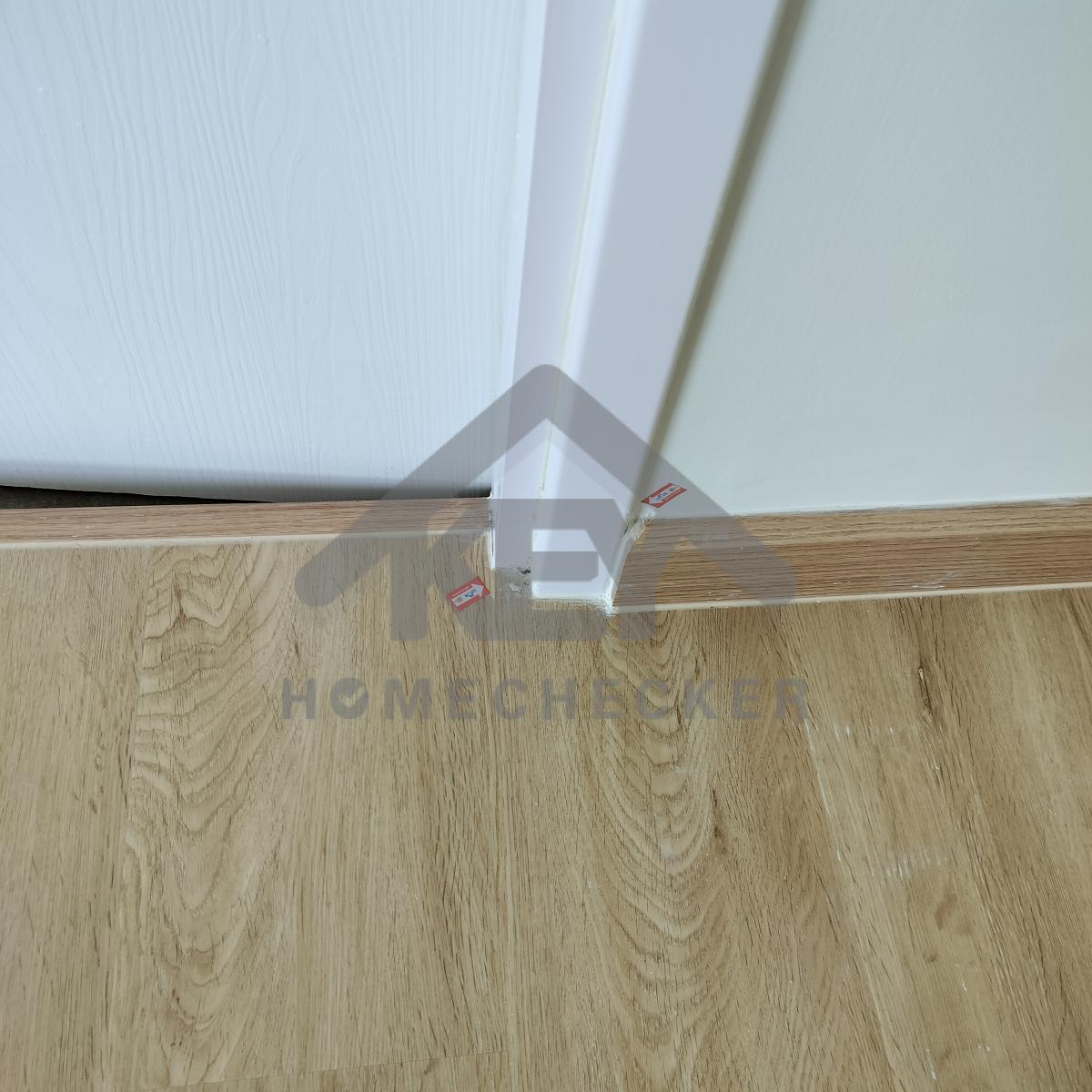

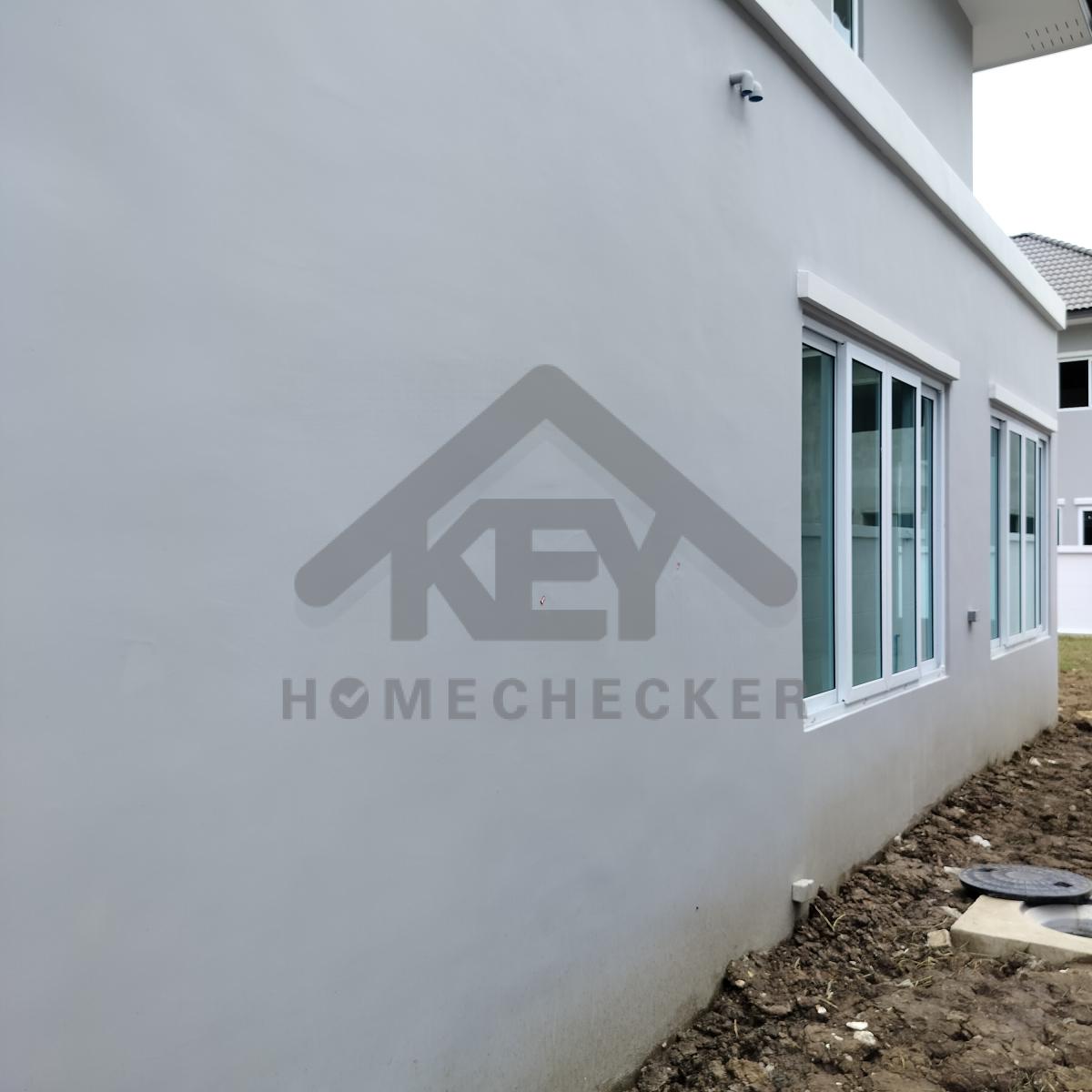

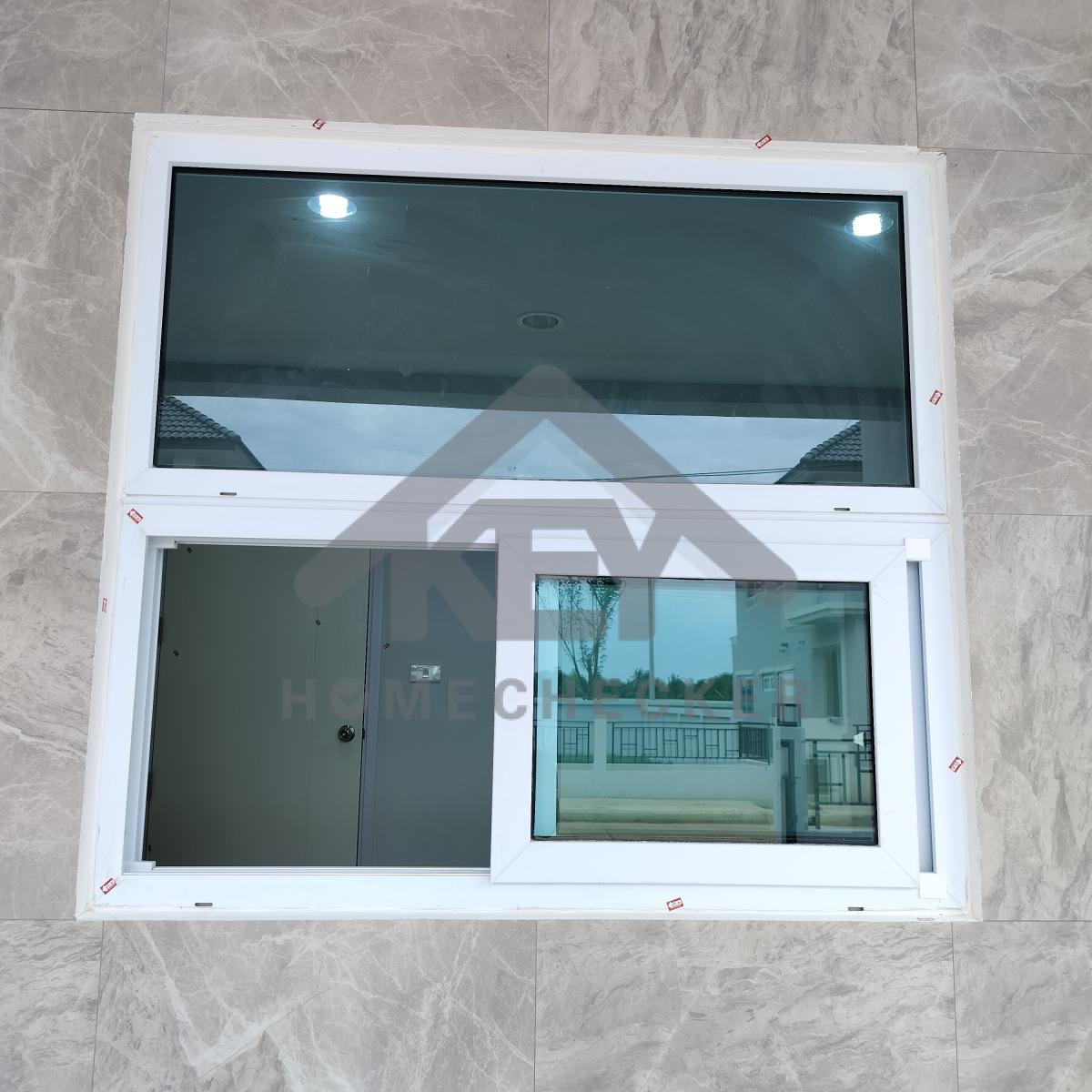

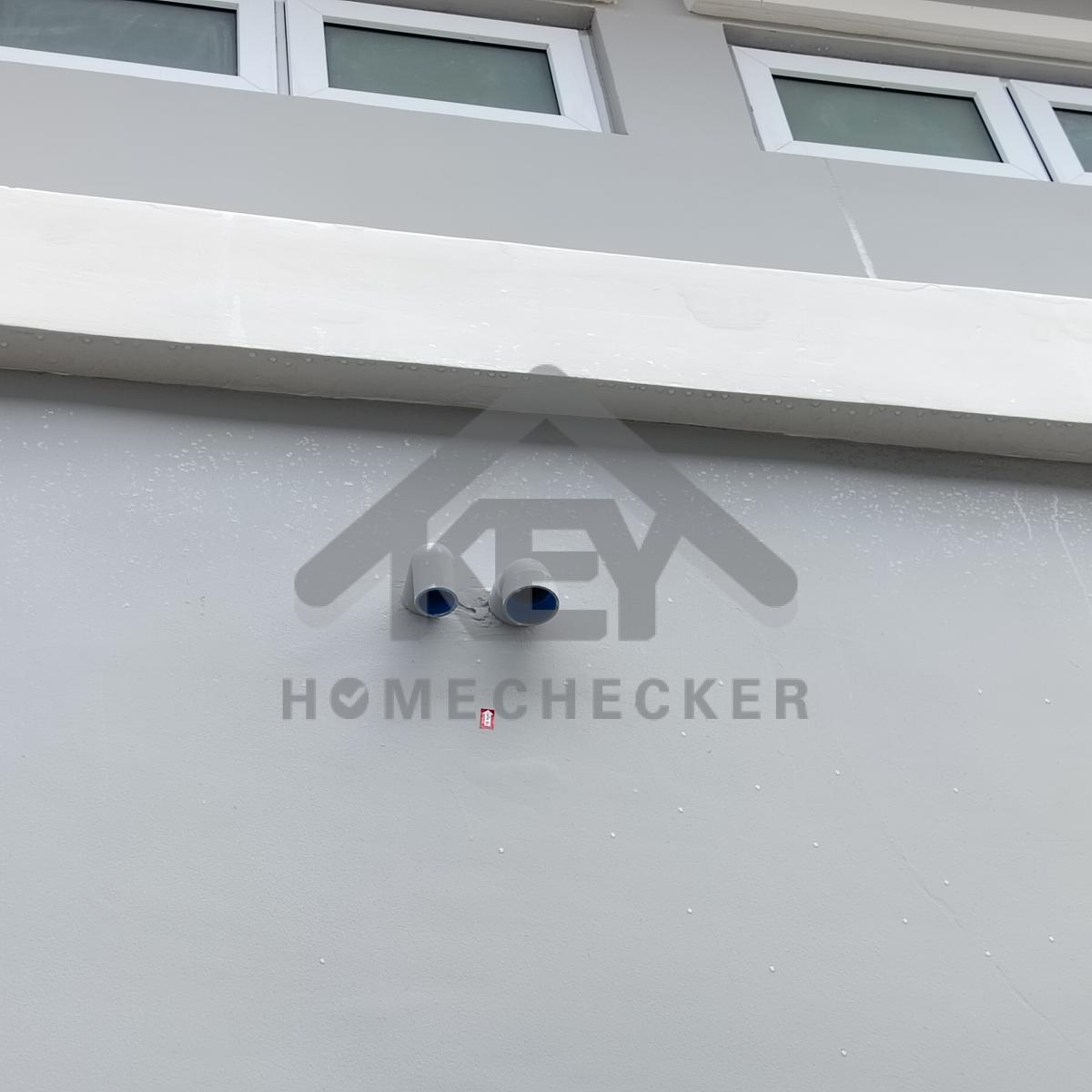

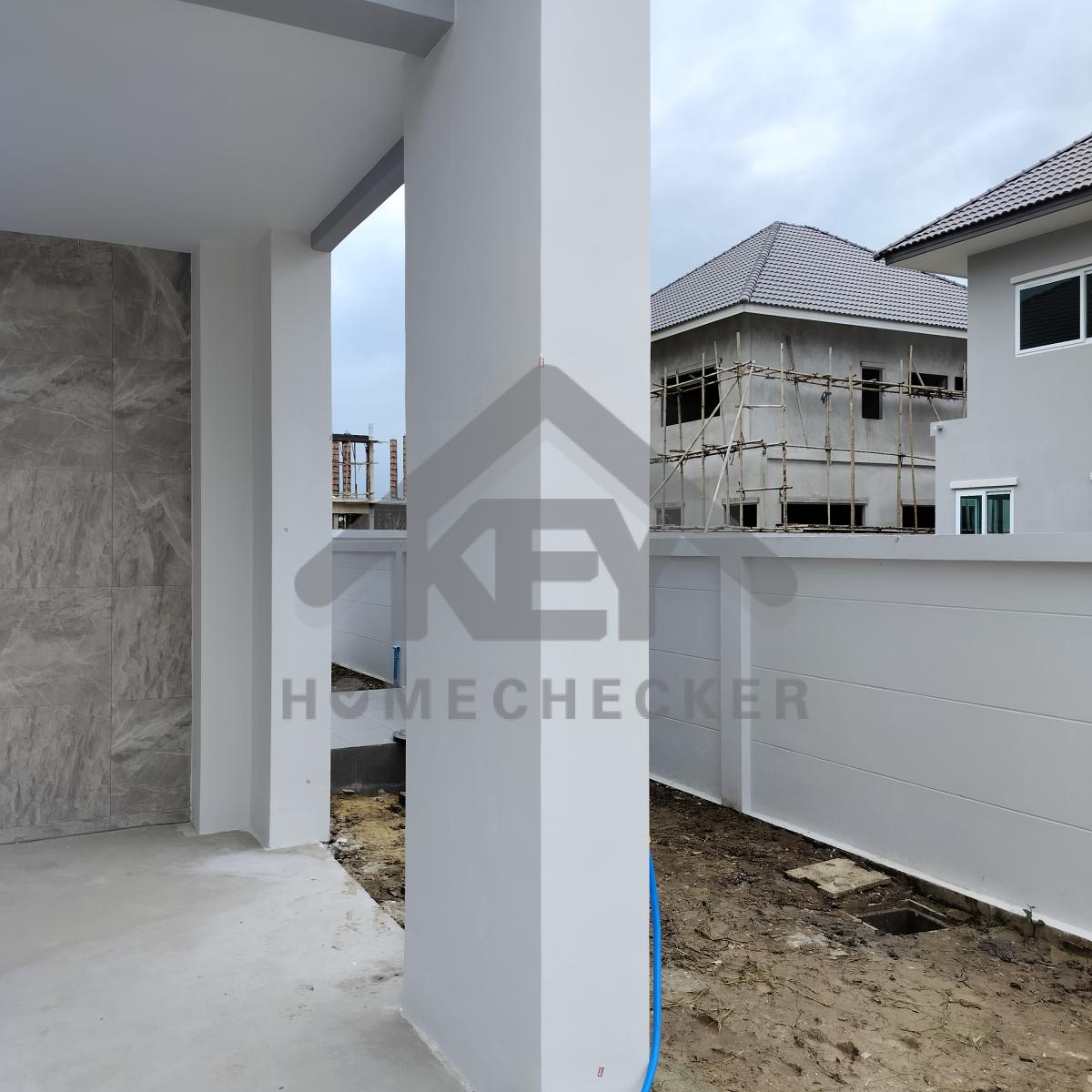

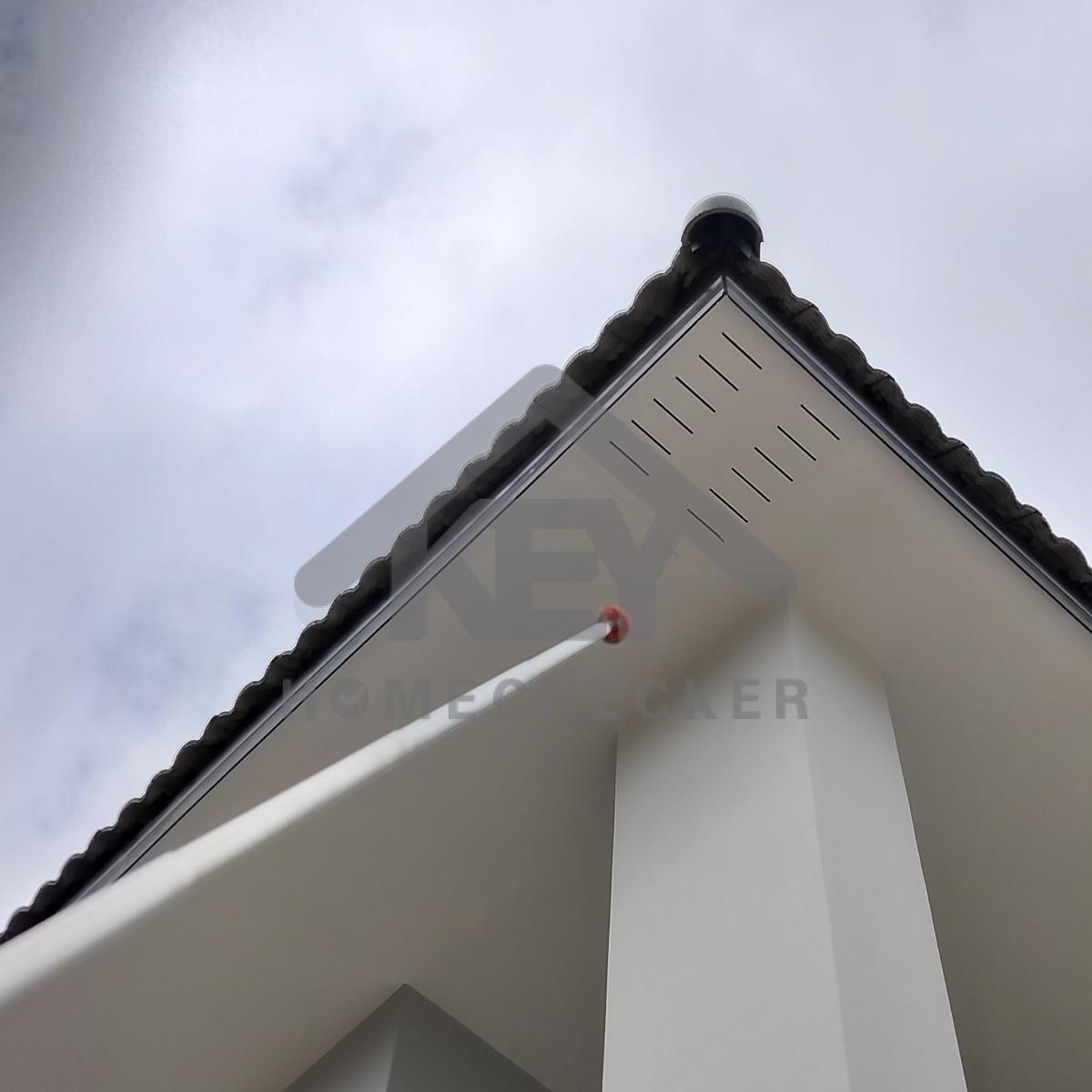

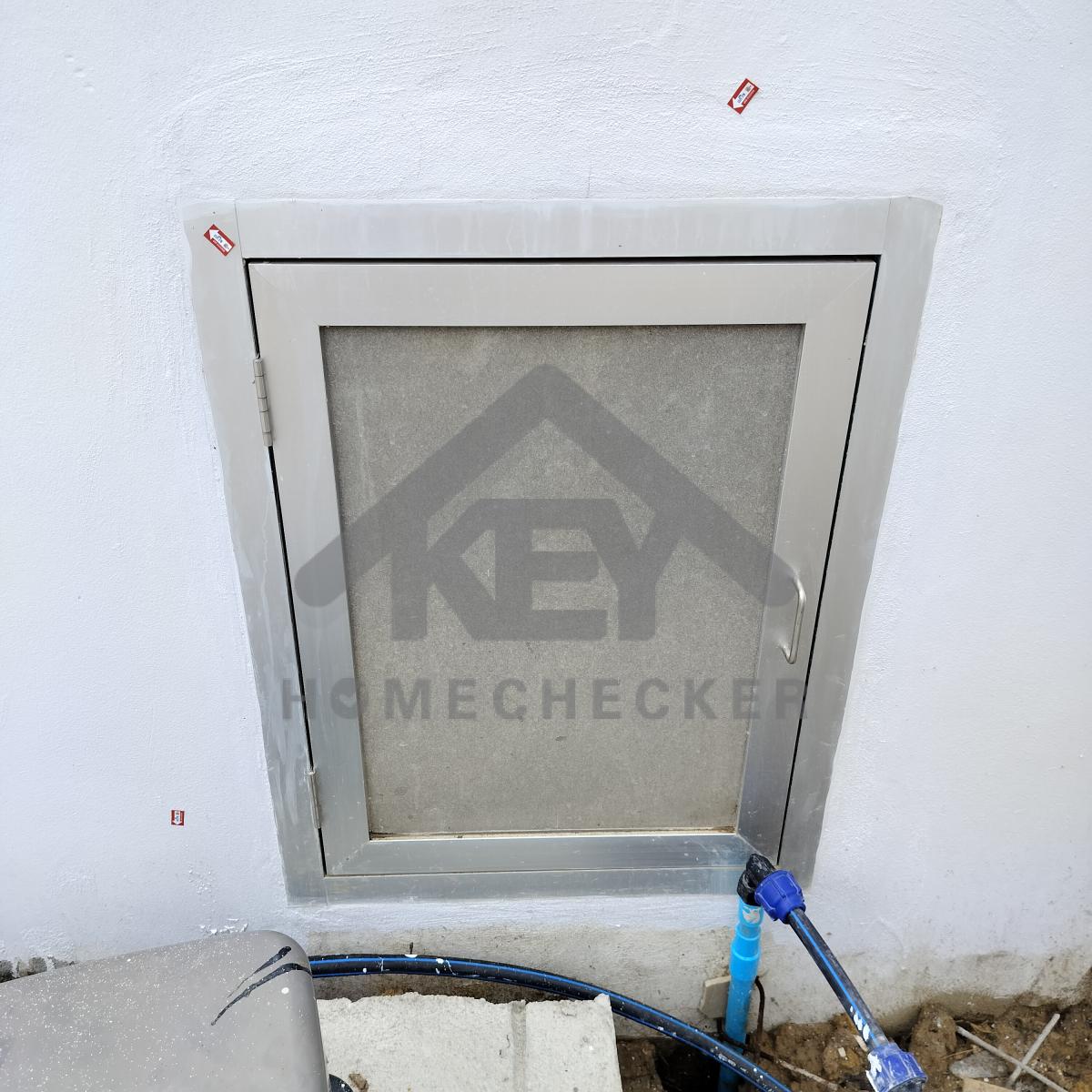

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

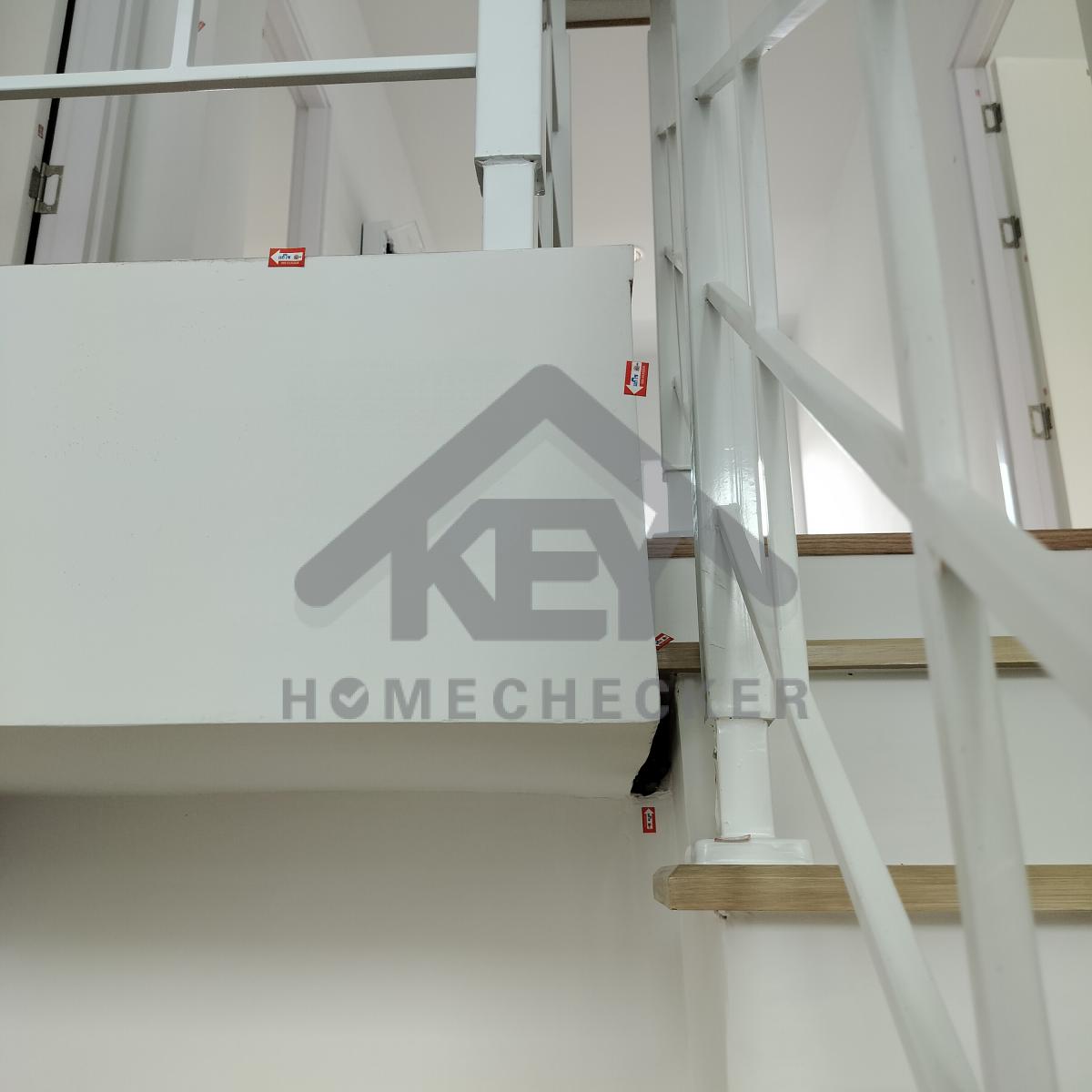

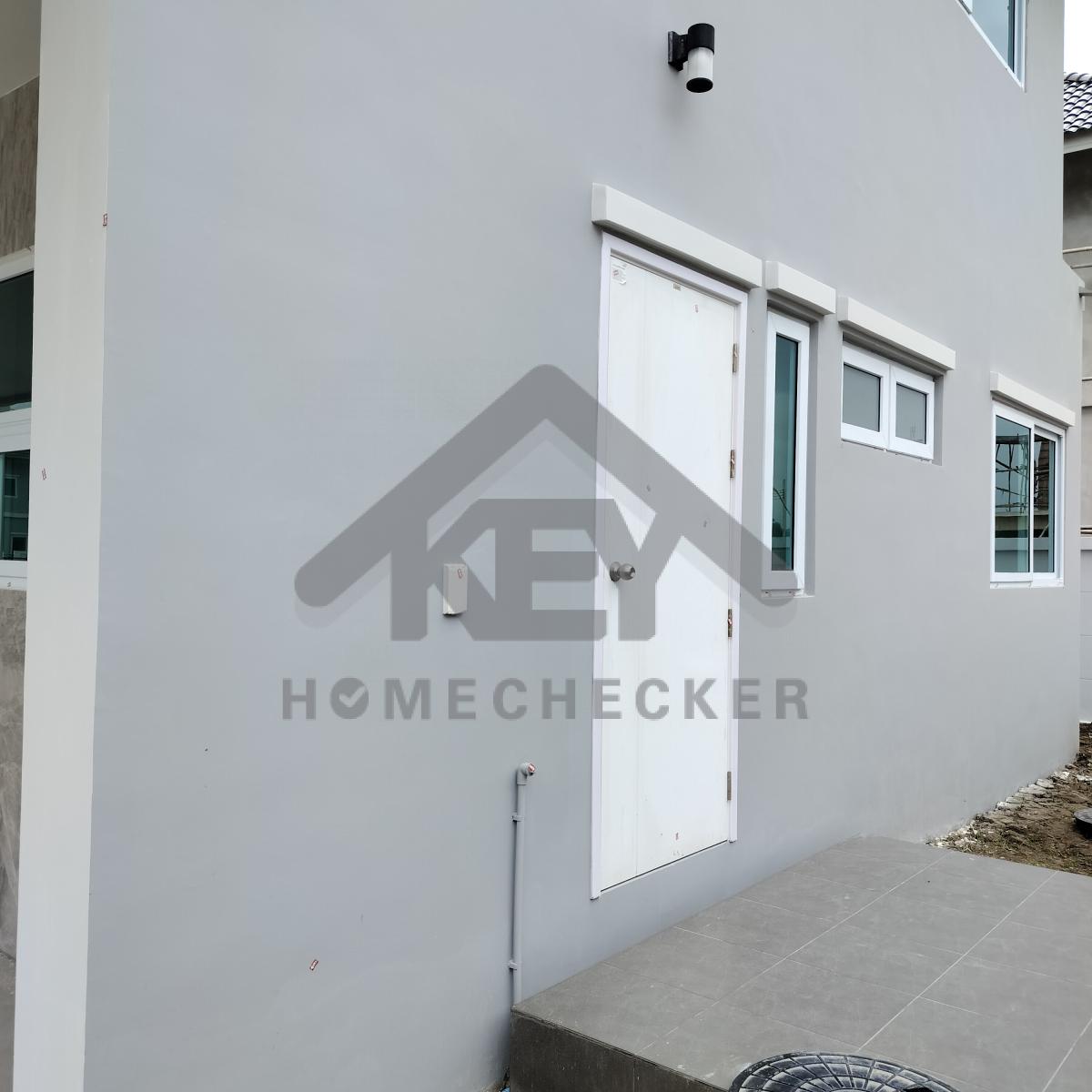

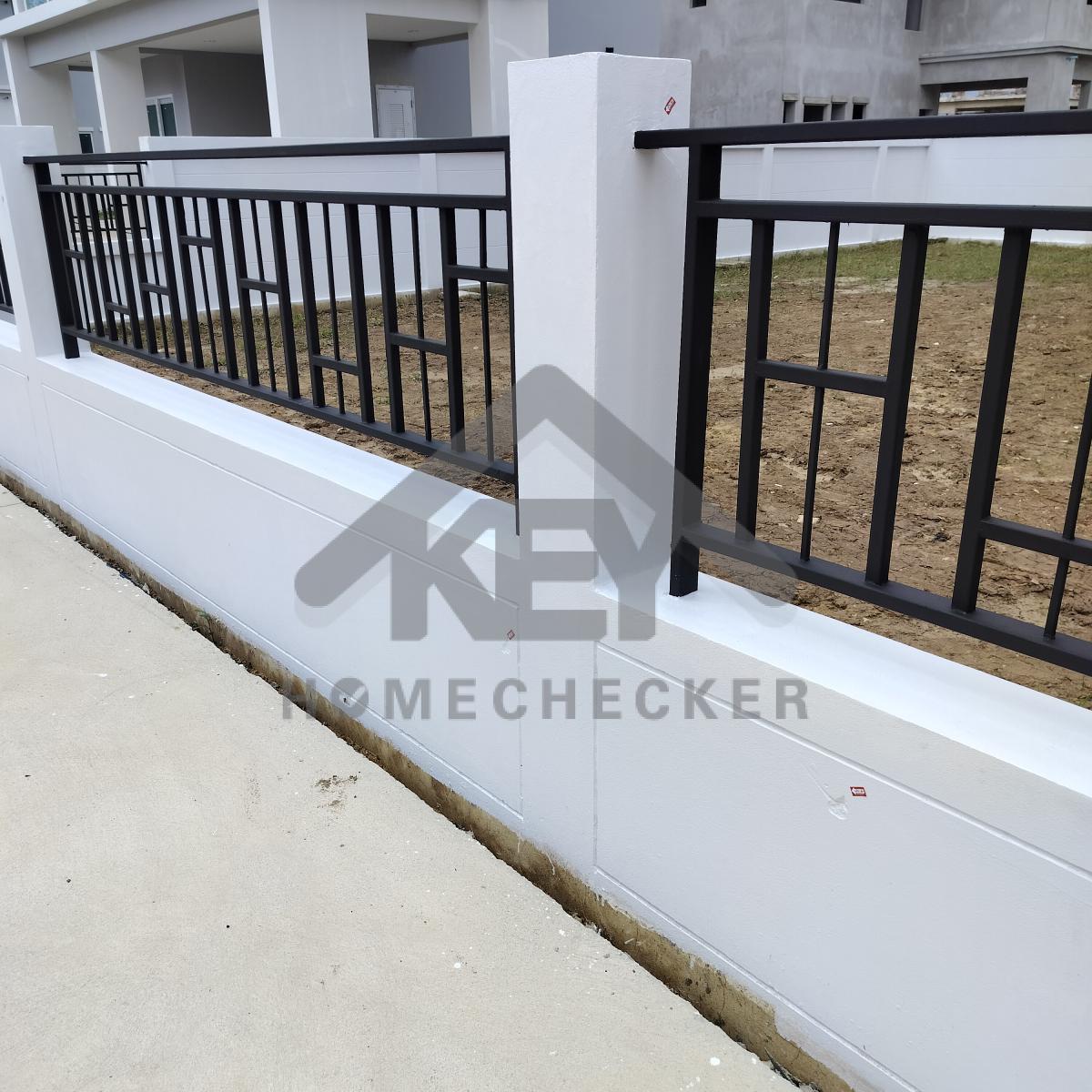

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

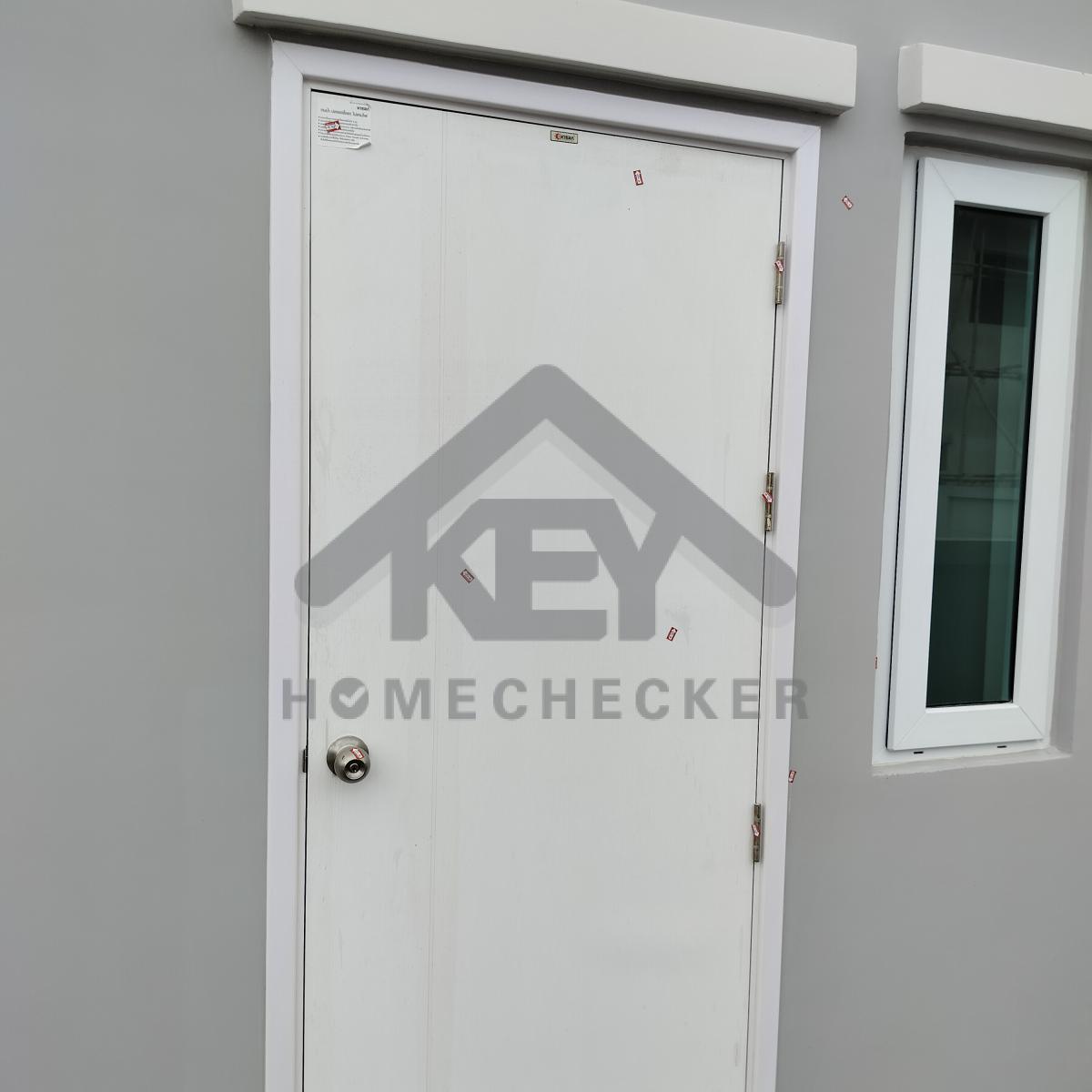

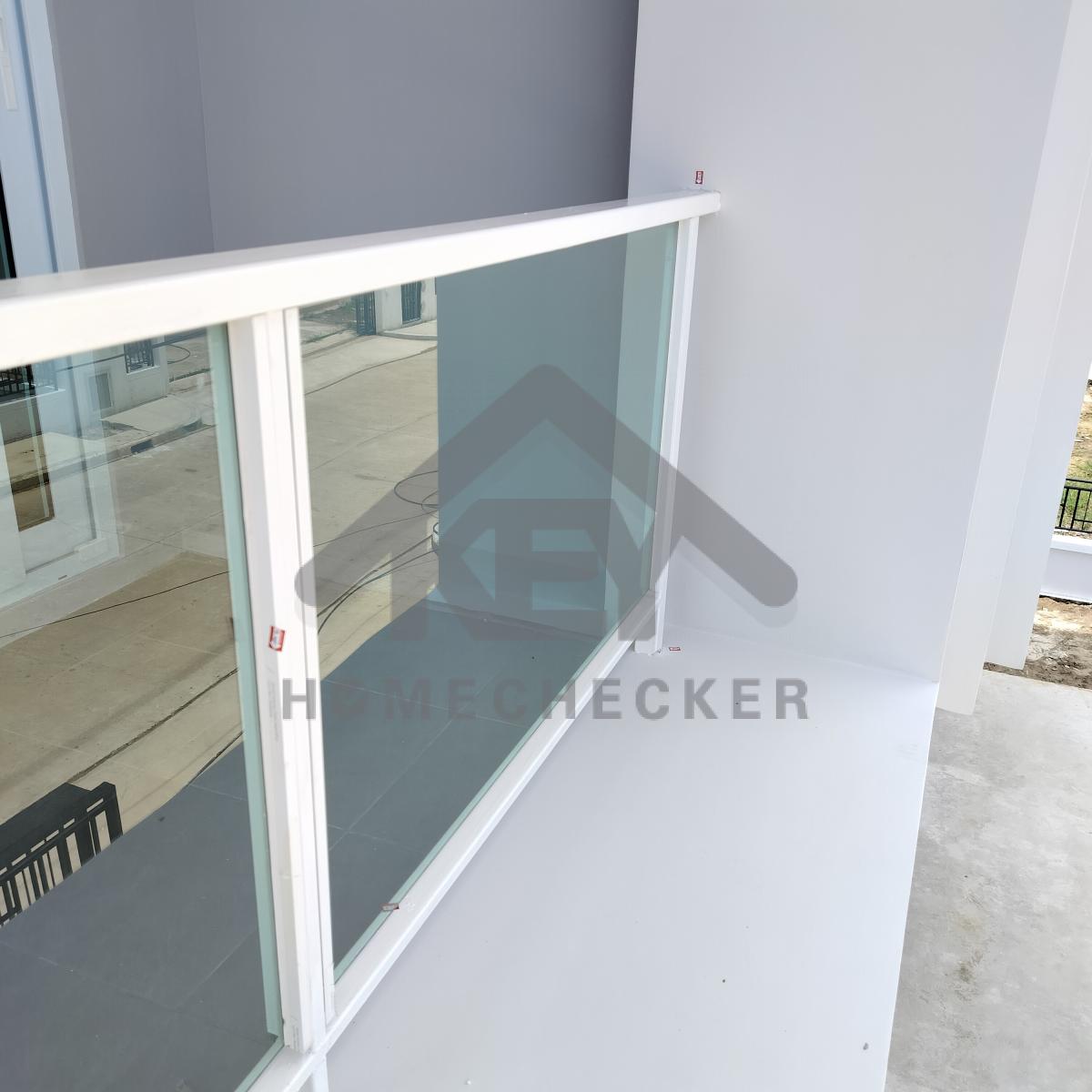

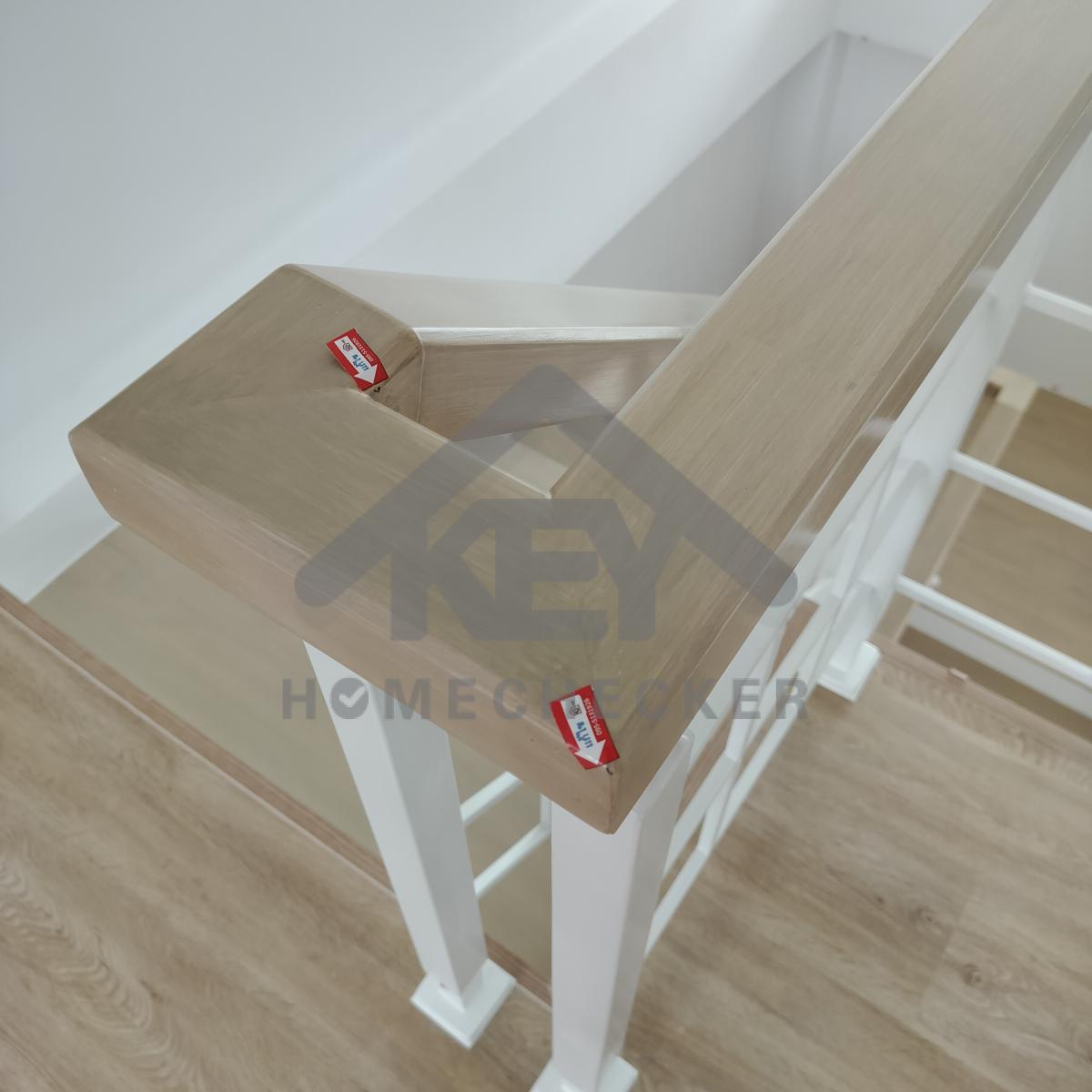

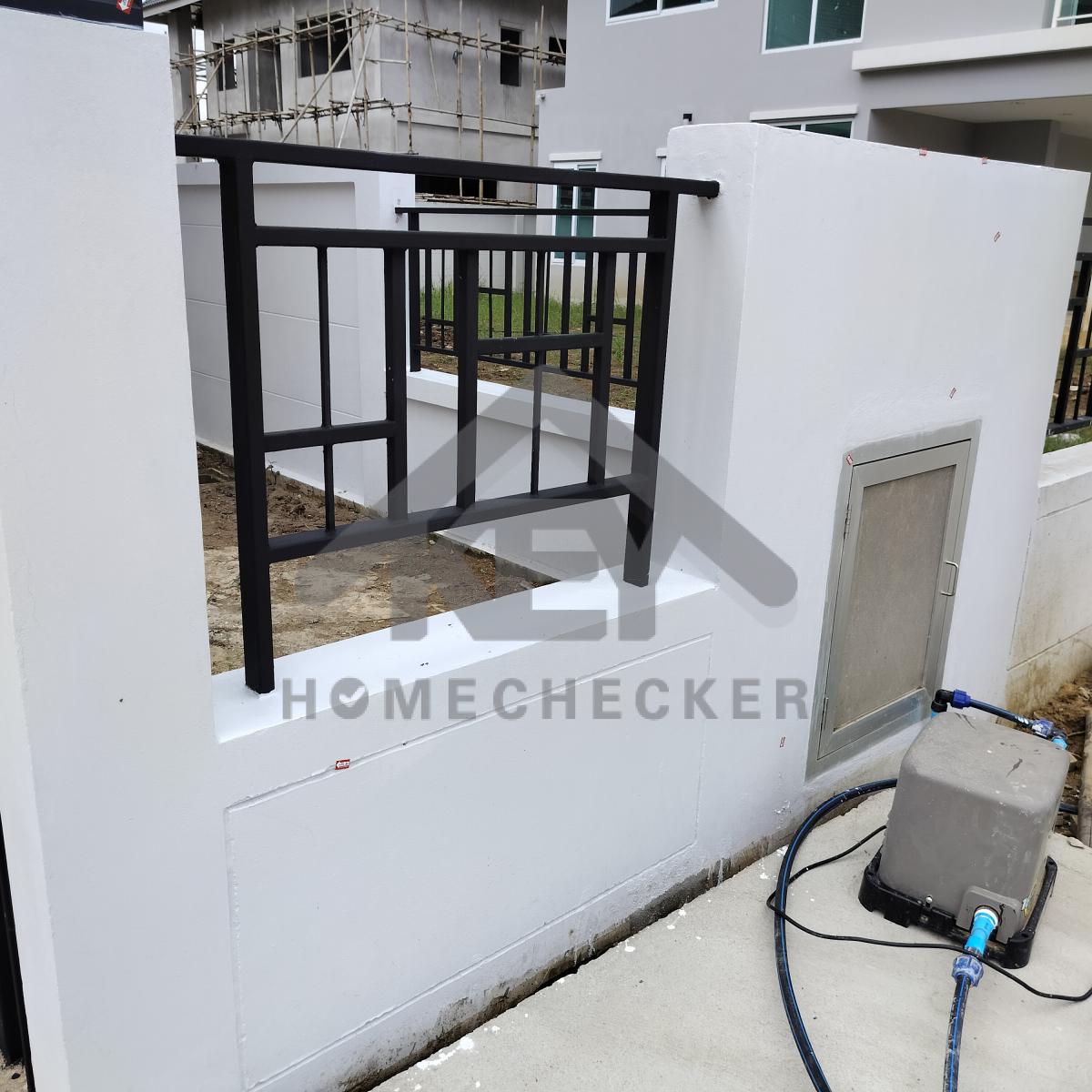

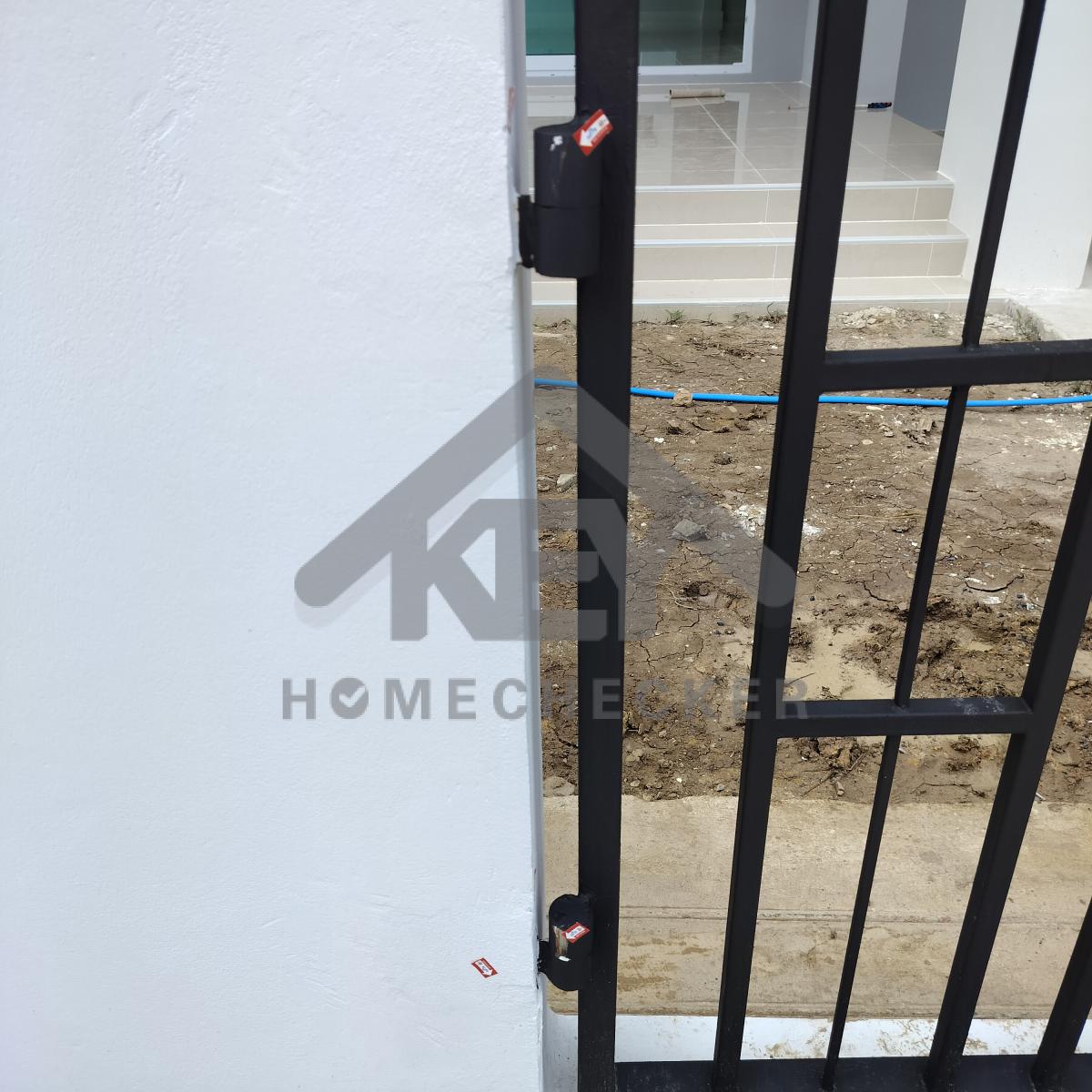

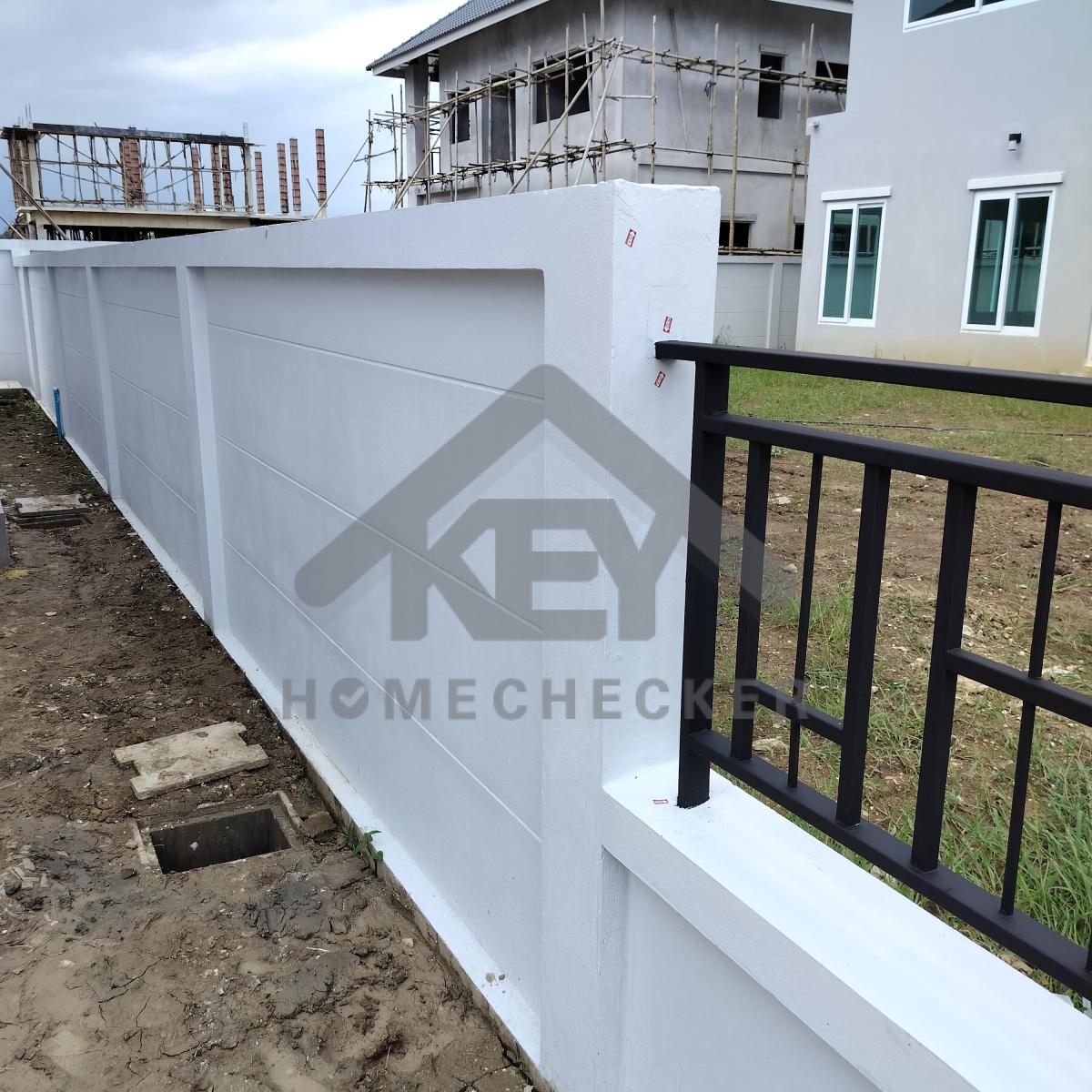

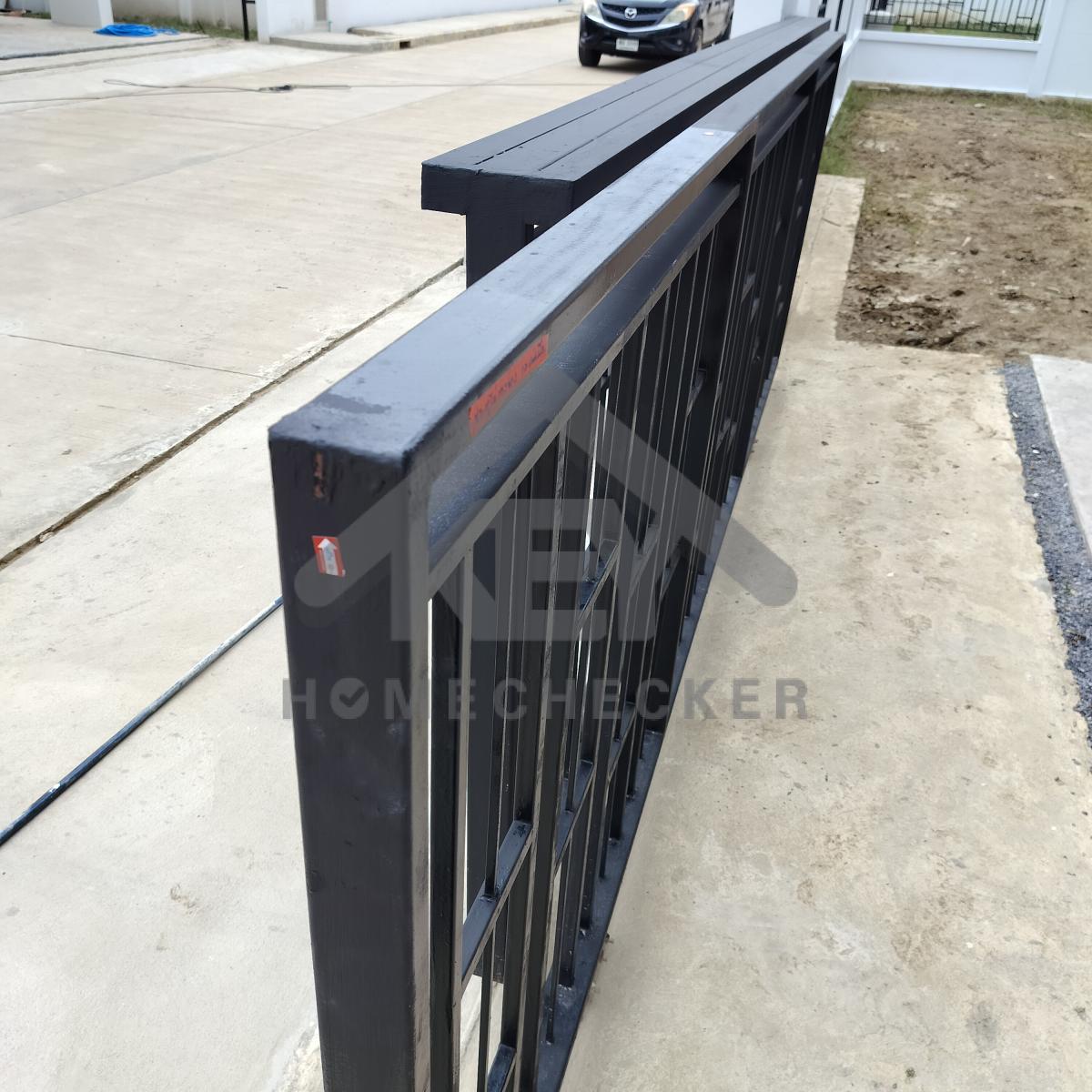

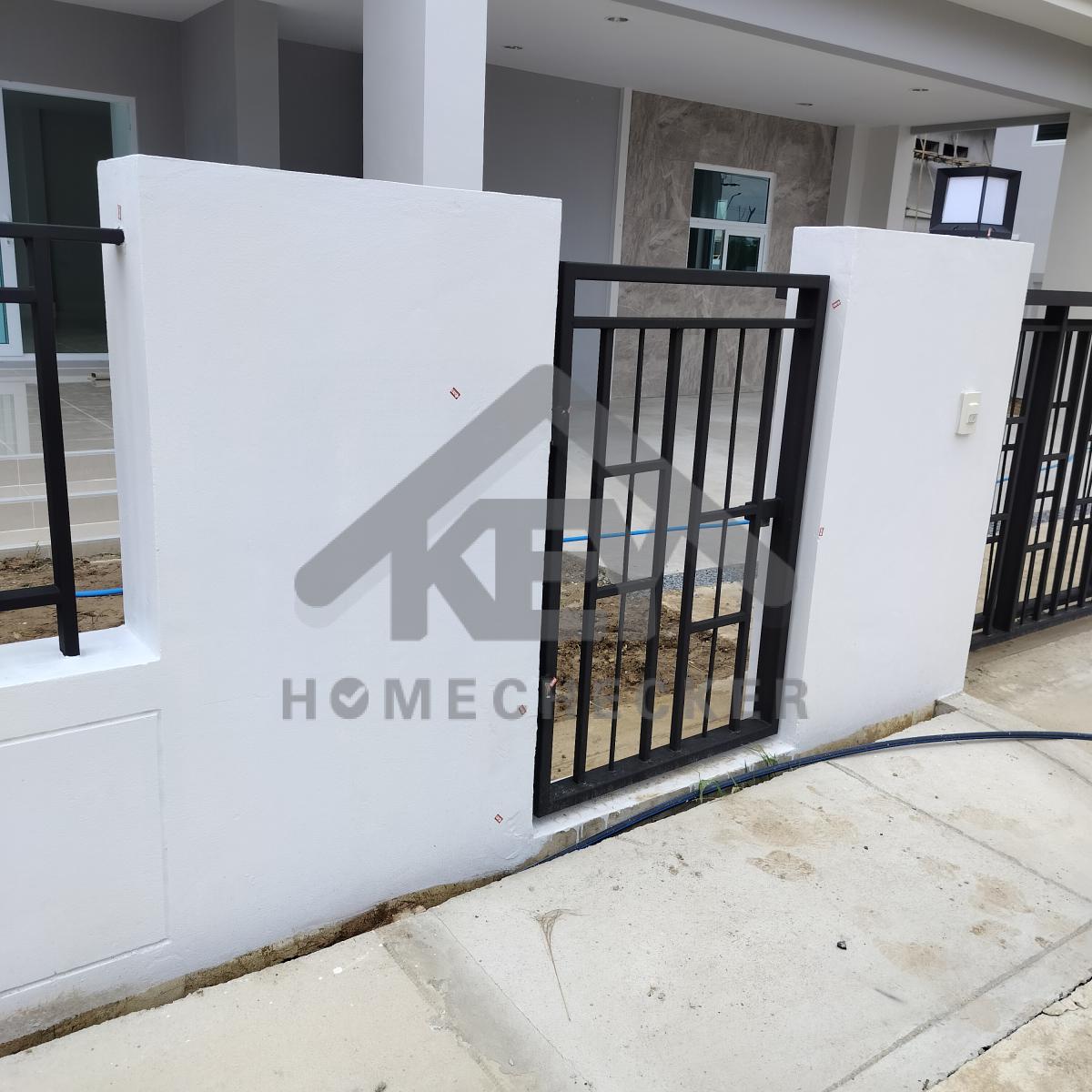

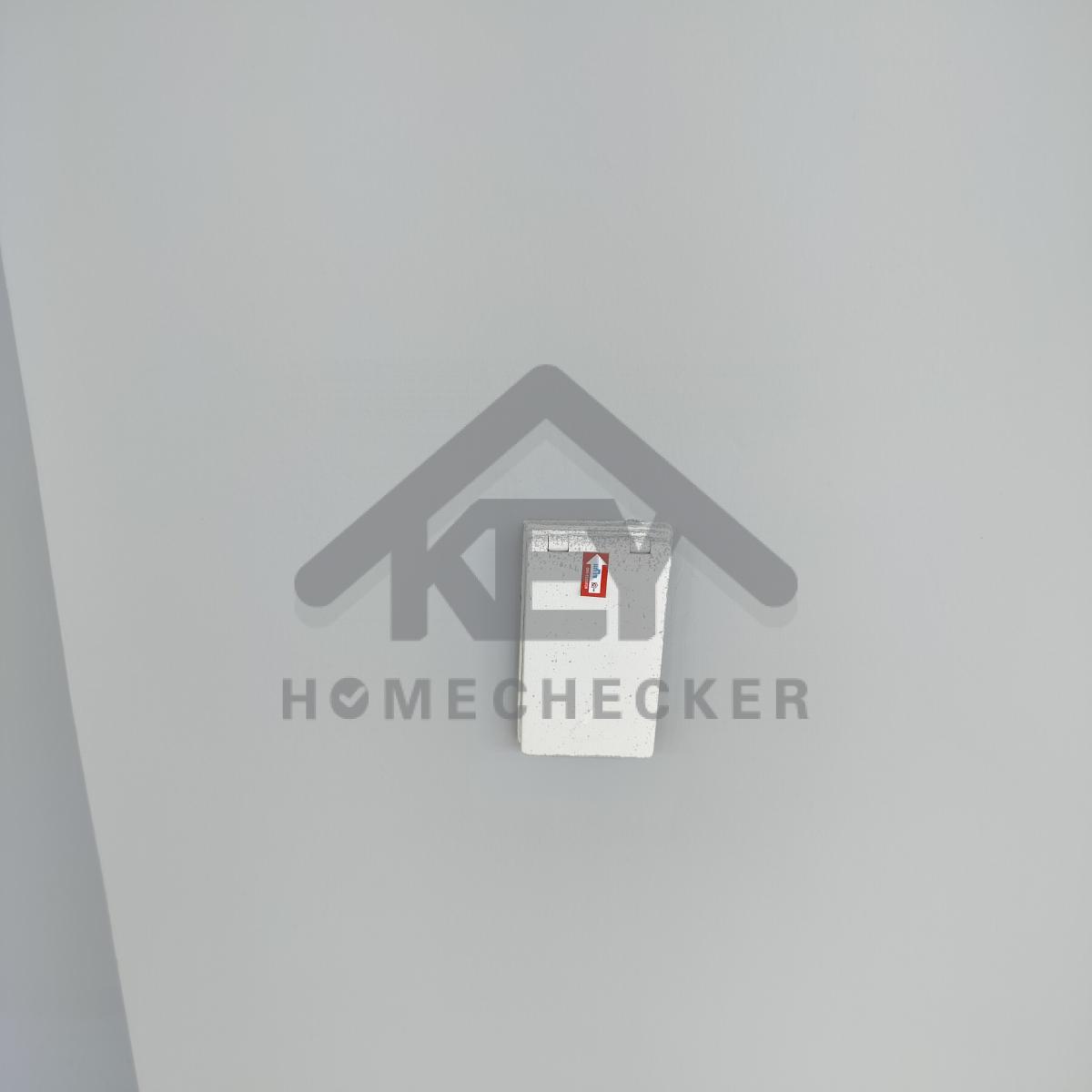

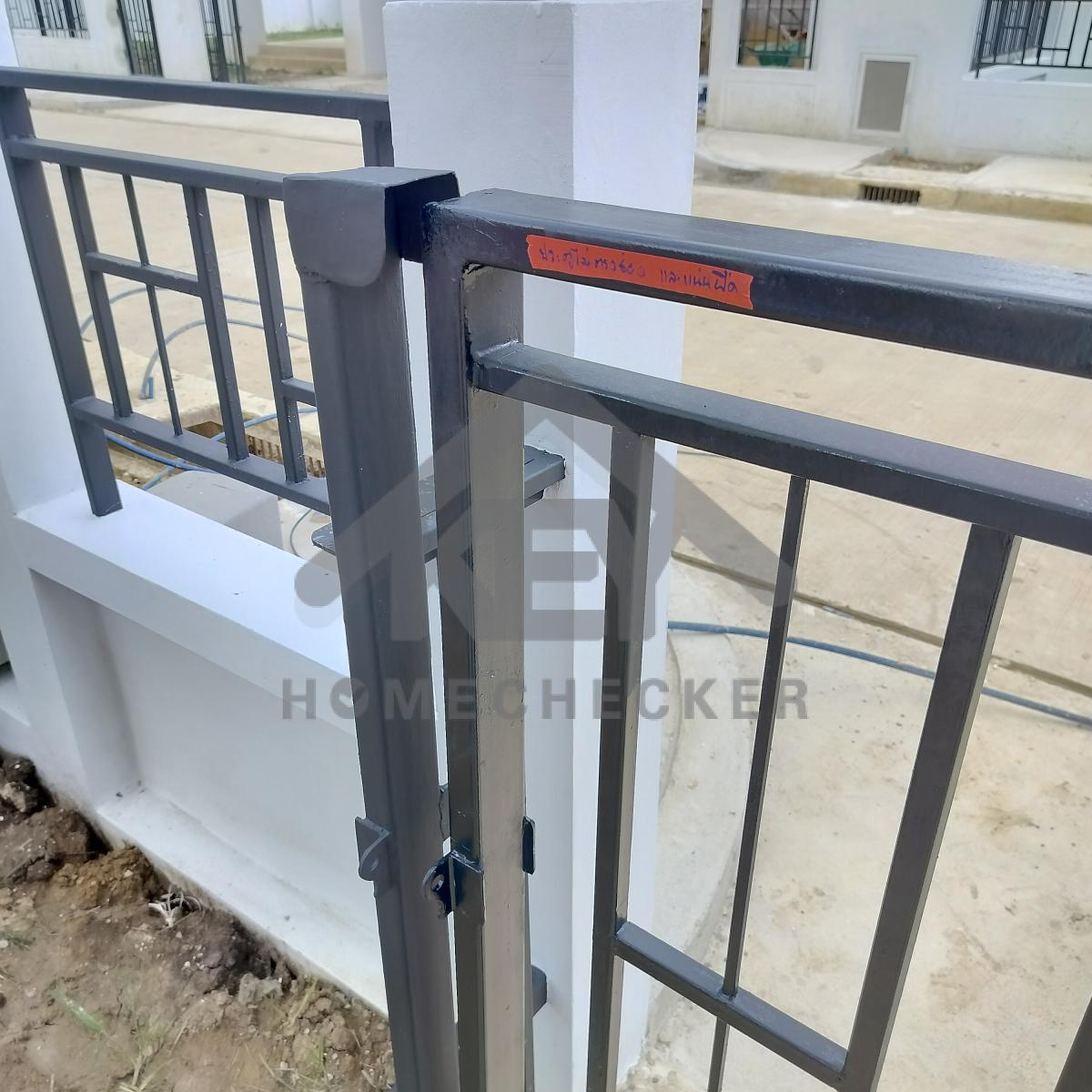

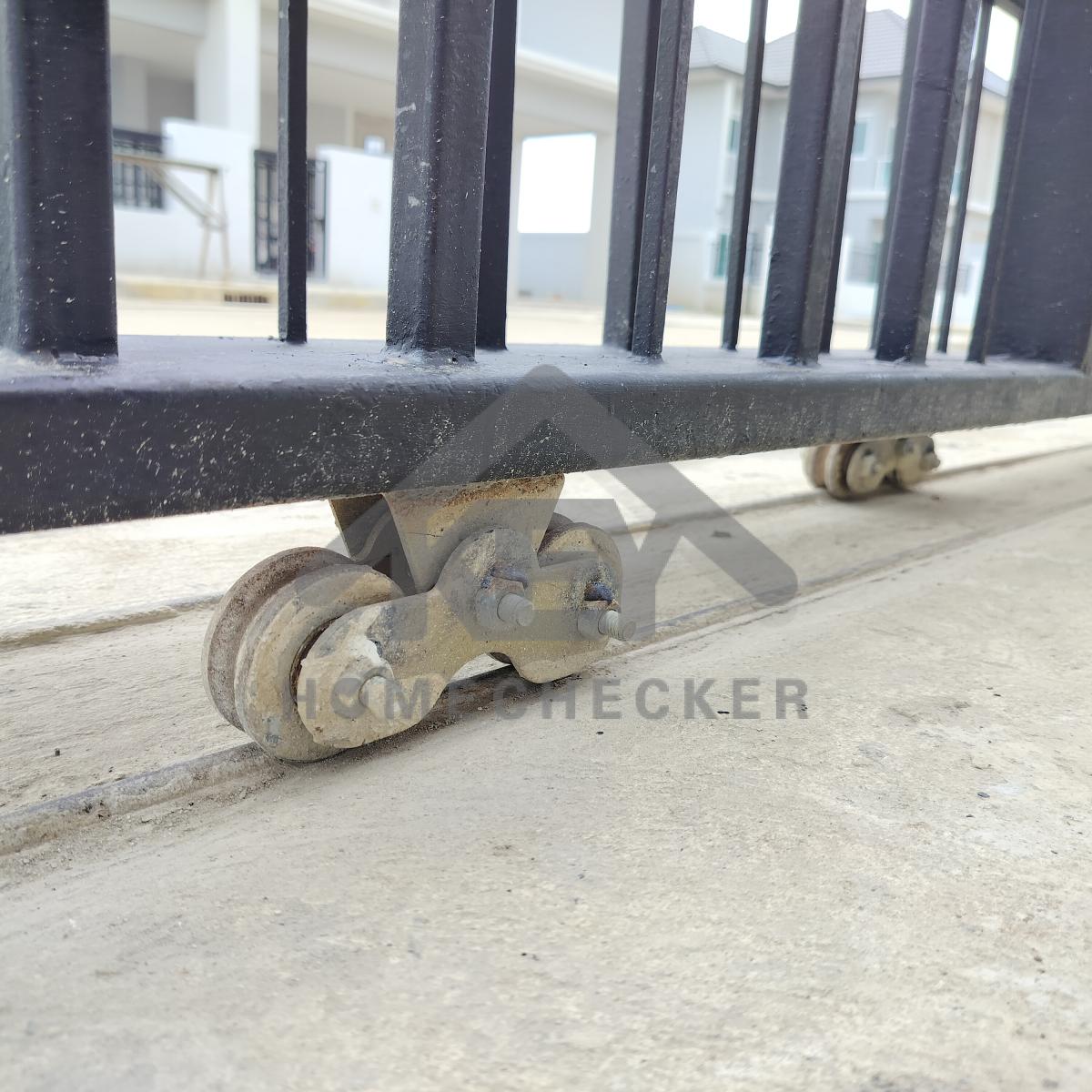

แก้ไข ประตูรั้วล้มเอียงไม่ตรงช่อง และแน่นฝืด

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บสีเหล็กประตูรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดสนิม เก็บงานรอยเชื่อมล้อประตูรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดสนิม เก็บงานรอยเชื่อมเก็บสีกลอนประตูรั้วให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสีบูทประตูรั้วให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บรอยบิ่นแตก และเก็บสีรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บรอยบิ่นแตก และเก็บสีรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บรอยบิ่นแตก และเก็บสีรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บรอยบิ่นแตก และเก็บสีรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว และเก็บงานเก็บสีขอบโคมไฟให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว และเก็บงานเก็บสีขอบโคมไฟให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บรอยบิ่นแตก และเก็บสีรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บรอยบิ่นแตก และเก็บสีรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสีขอบช่องถังขยะ และทำความสะอาดเก็บสีให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บรอยบิ่นแตก และทำความสะอาดเก็บสีถังขยะให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าว เก็บรอยบิ่นแตก และเก็บสีรั้วทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

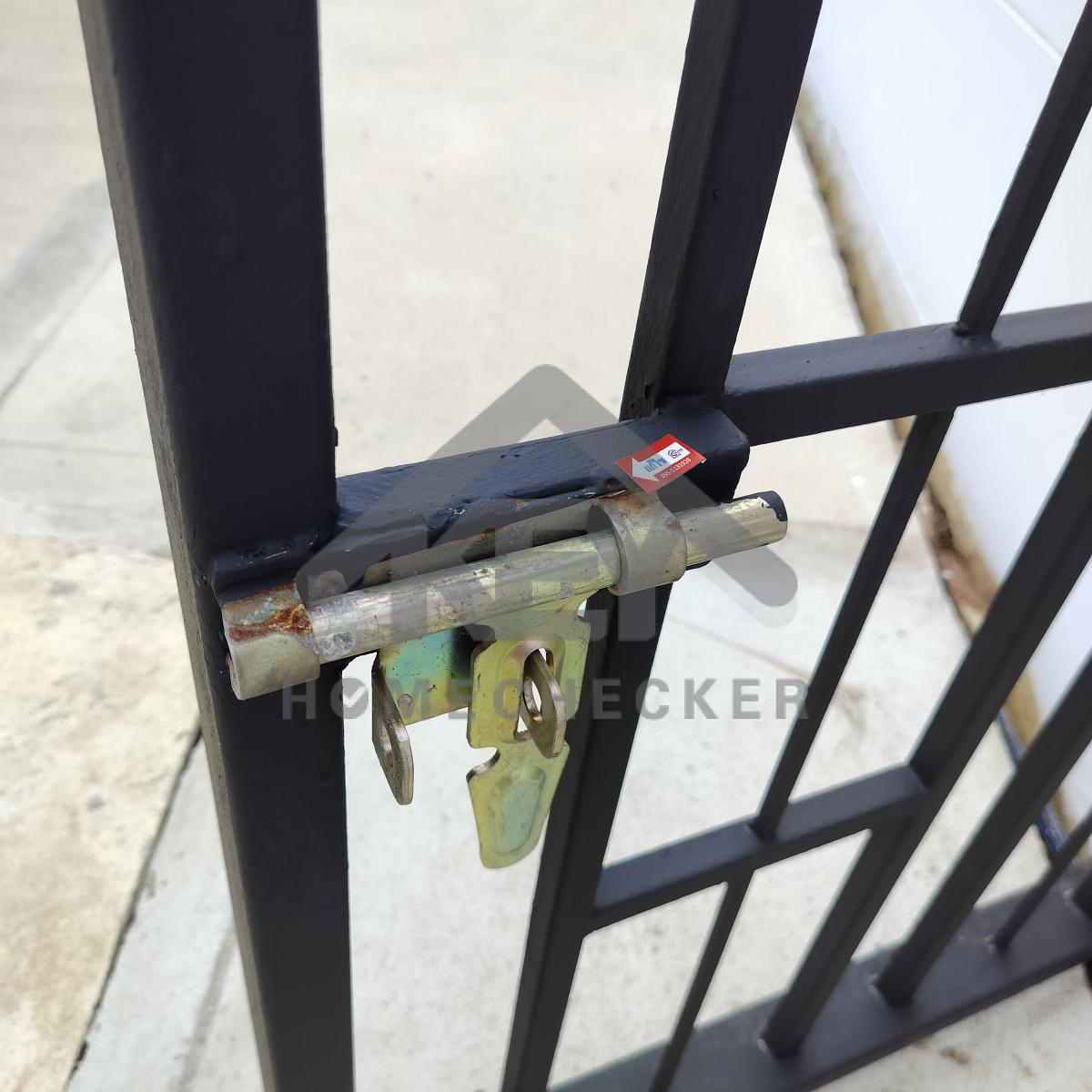

แก้ไข ล้อประตูรั้ววิ่งไม่เต็มเหล็กเพลาราง ประตูแน่นฝืด ตัดแต่งกรีดร่องขอบเหล็กเพลาให้ลึกลงตลอดแนว และทำความสะอาดปูนและสนิมแล้วทาสีดำป้องกันสนิมเหล็กเพลารางประตูตลอดแนวให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

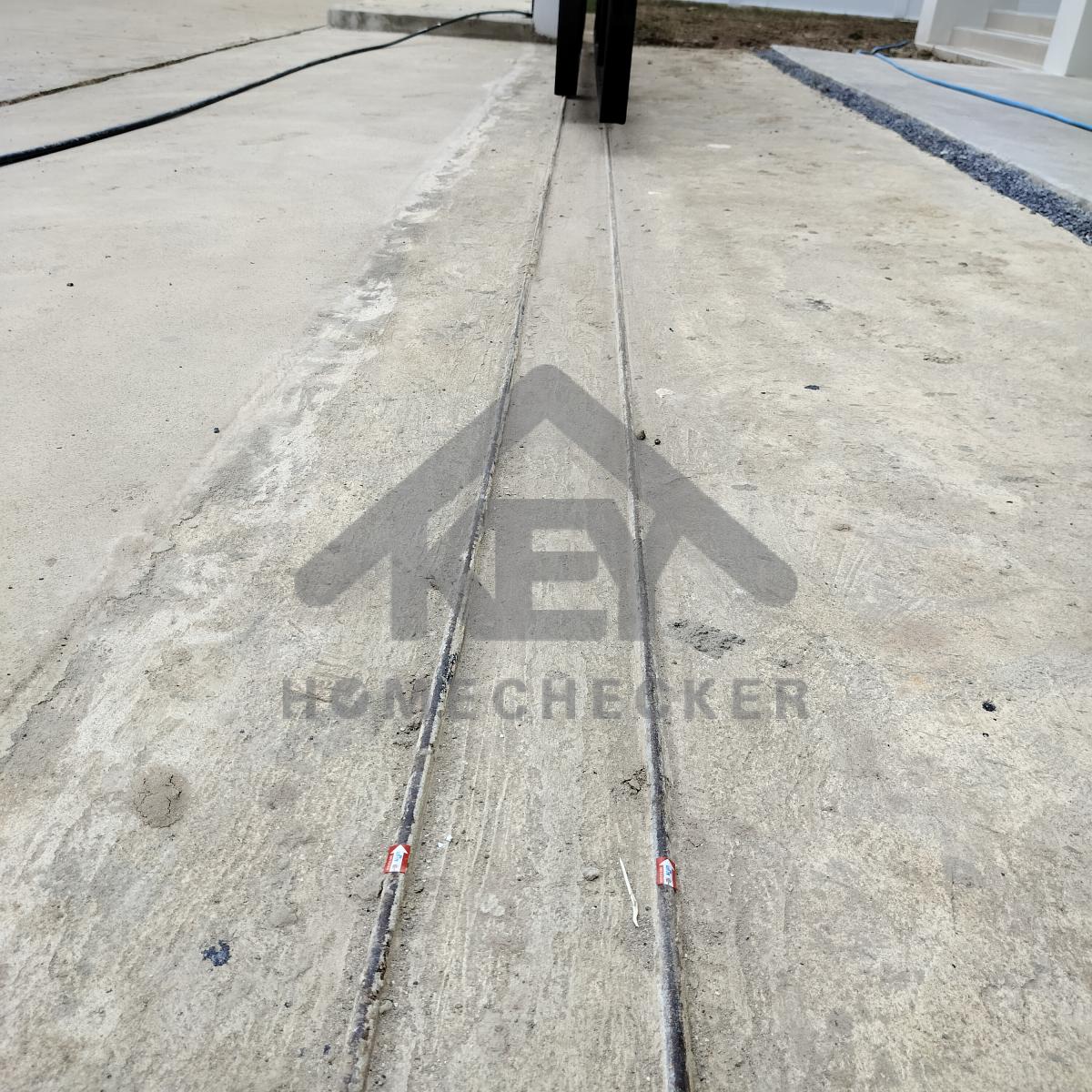

แก้ไข เทปูนปรับระดับพื้นทางลาด ให้เสมอขอบพื้นโรงจอดรถ

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข พื้นโรงจอดรถมีน้ำขัง เทปรับระดับ และเก็บงานพื้นทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

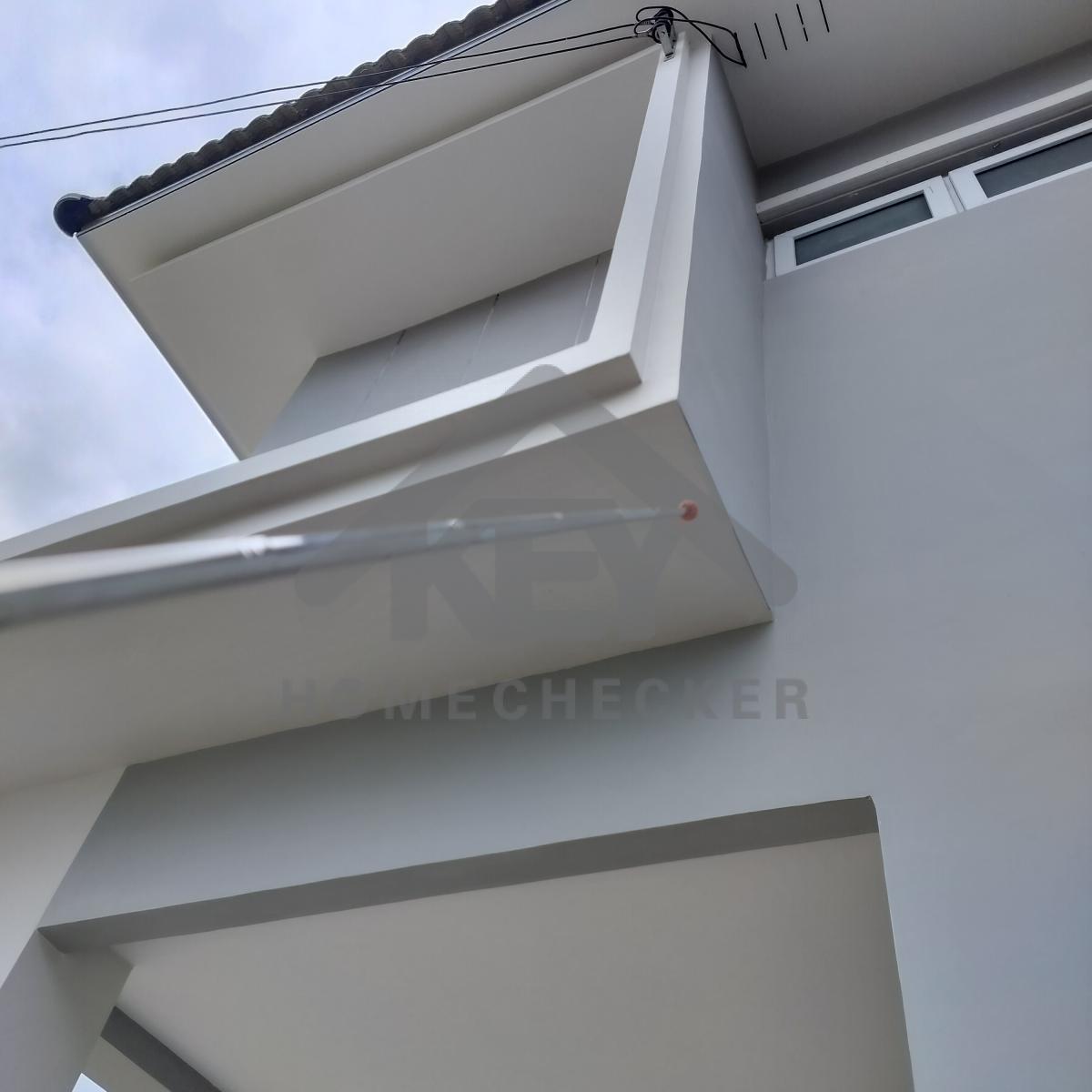

แก้ไข เก็บรอยแตกร้าวฝ้าชายคาให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าวฝ้าชายคาให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานยาแนว และกันสีแต่งขอบกระเบื้องให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสีขอบบัวตลอดแนวให้เรียบร้อย

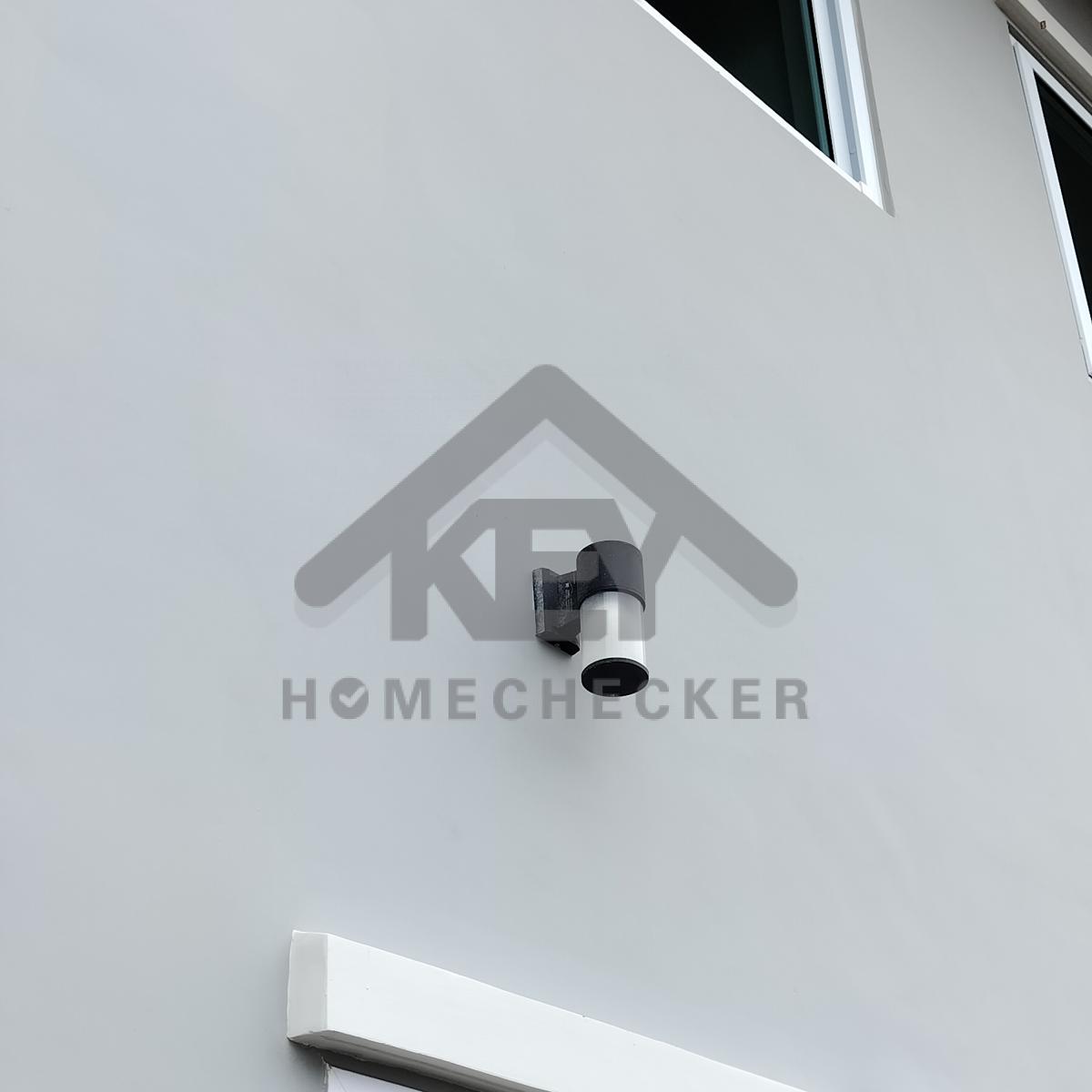

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดเก็บสีปลั๊กไฟให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานกันสีแต่งขอบกระเบื้อง และเก็บสีบัวผนังให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานกันสีแต่งขอบกระเบื้องให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

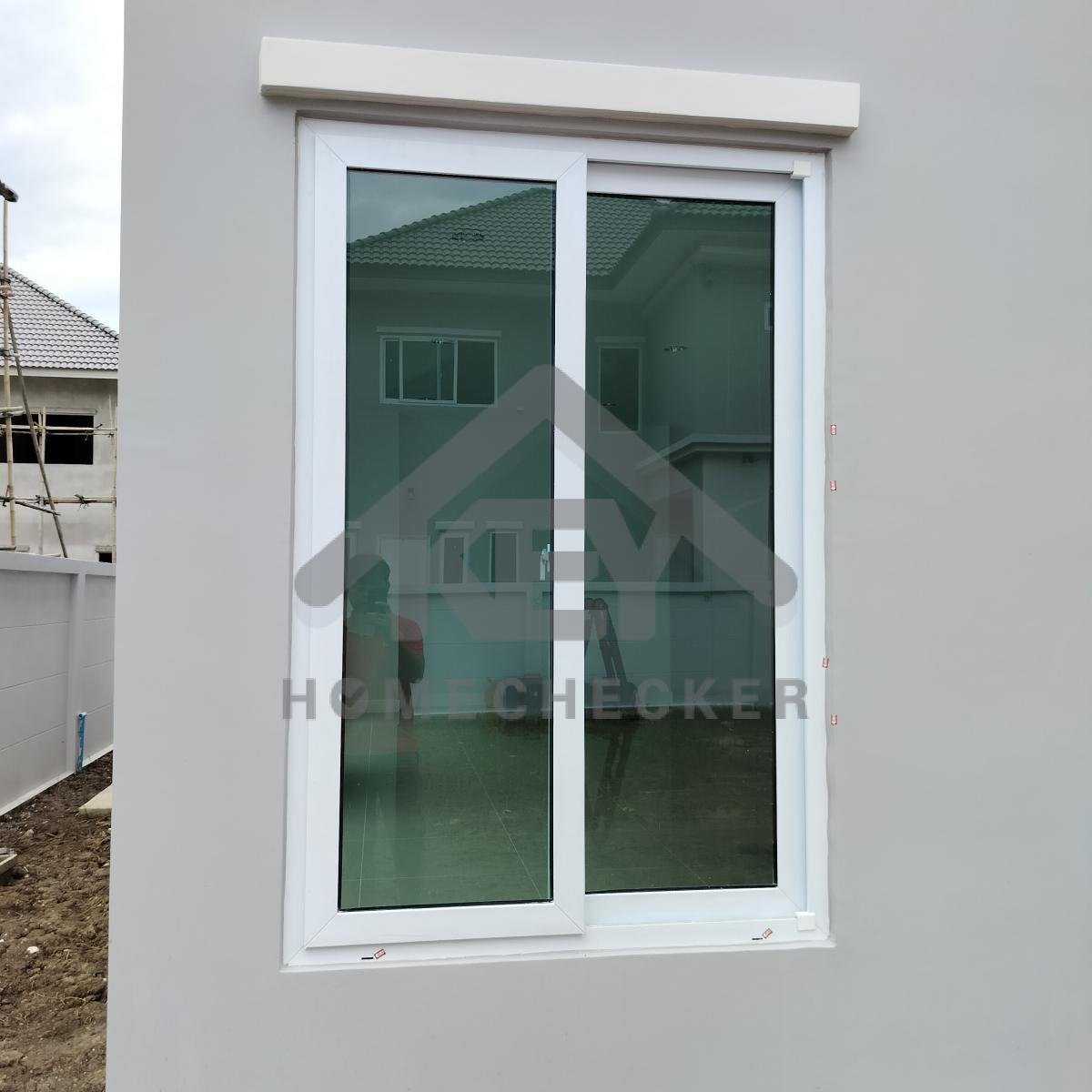

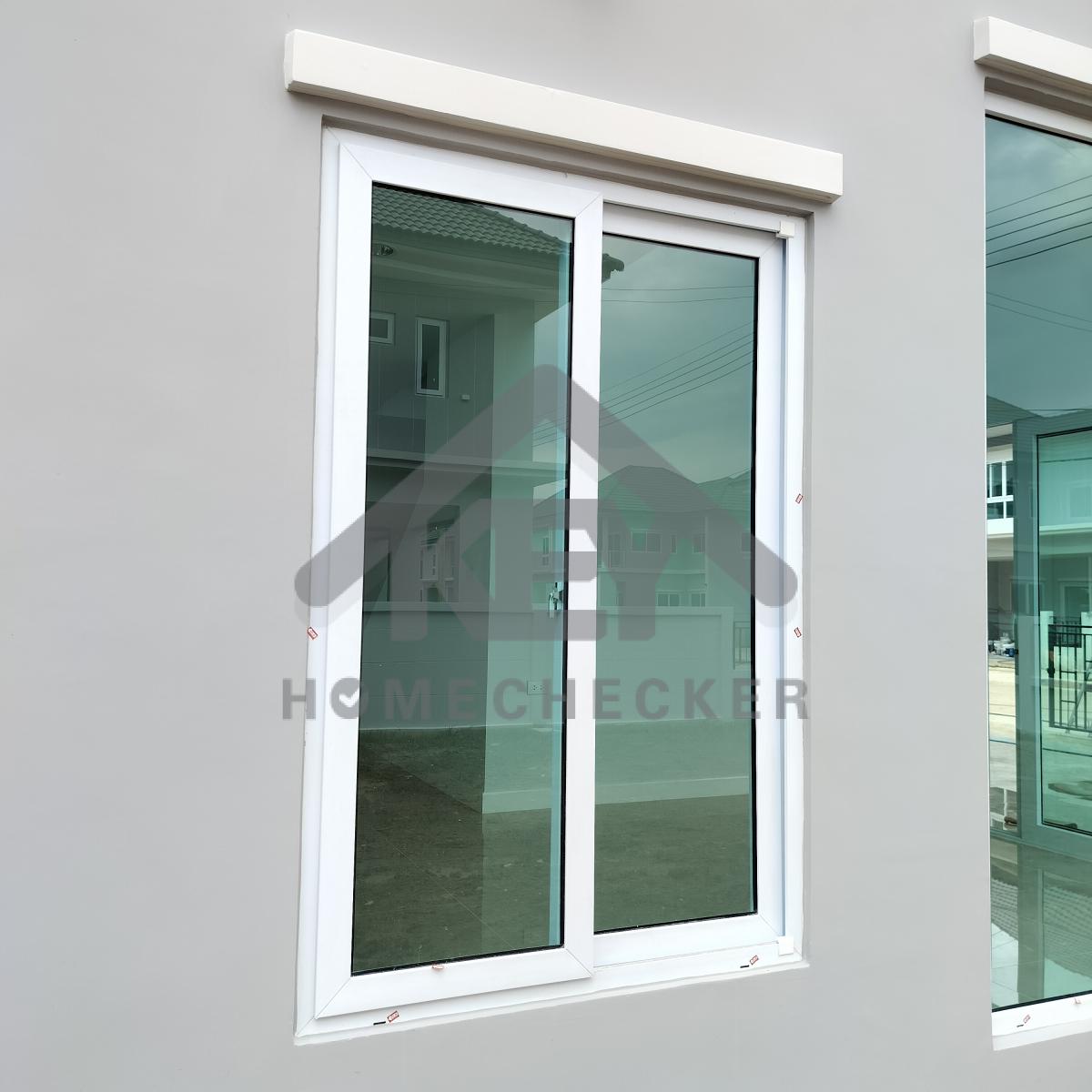

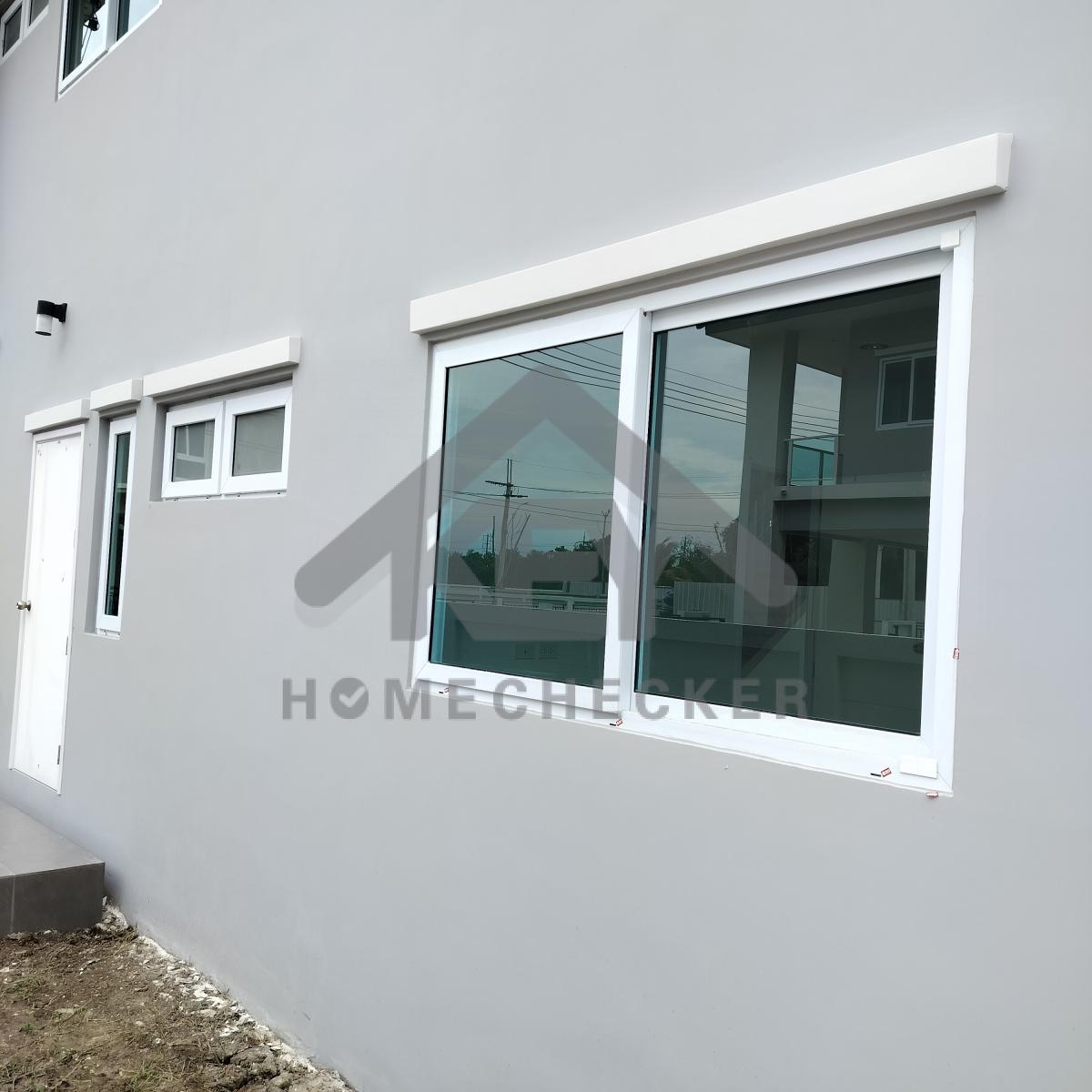

แก้ไข เก็บงานซิลิโคน และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

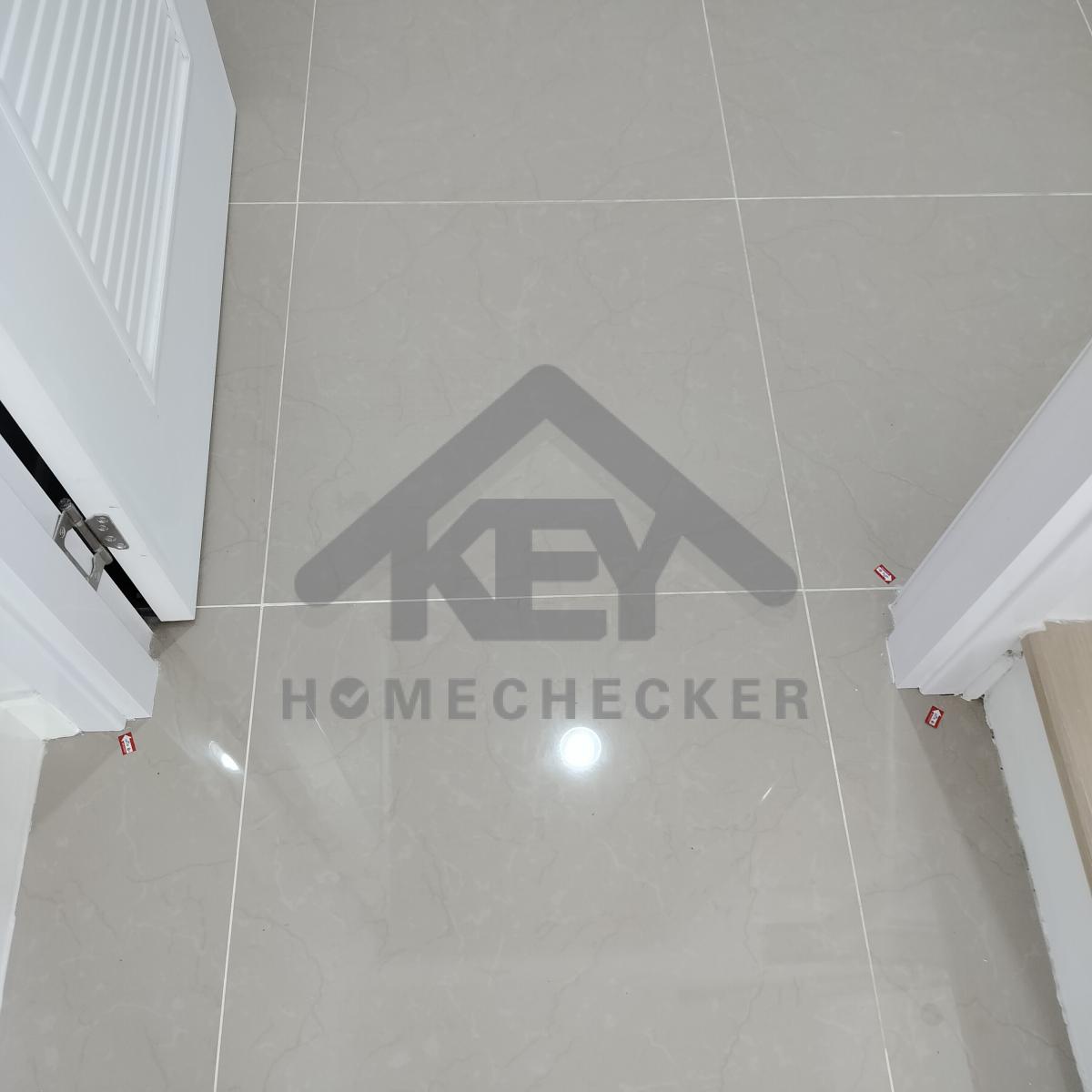

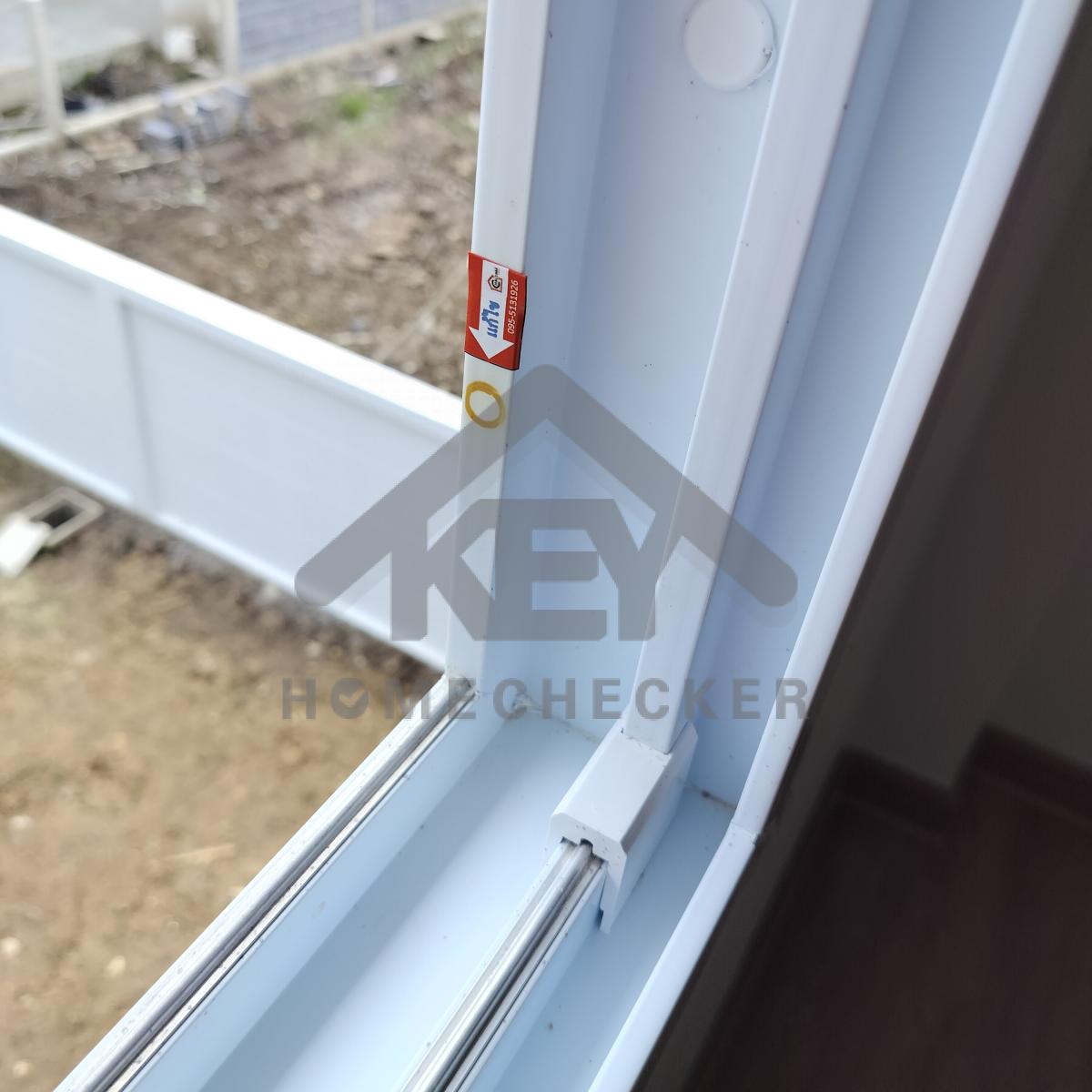

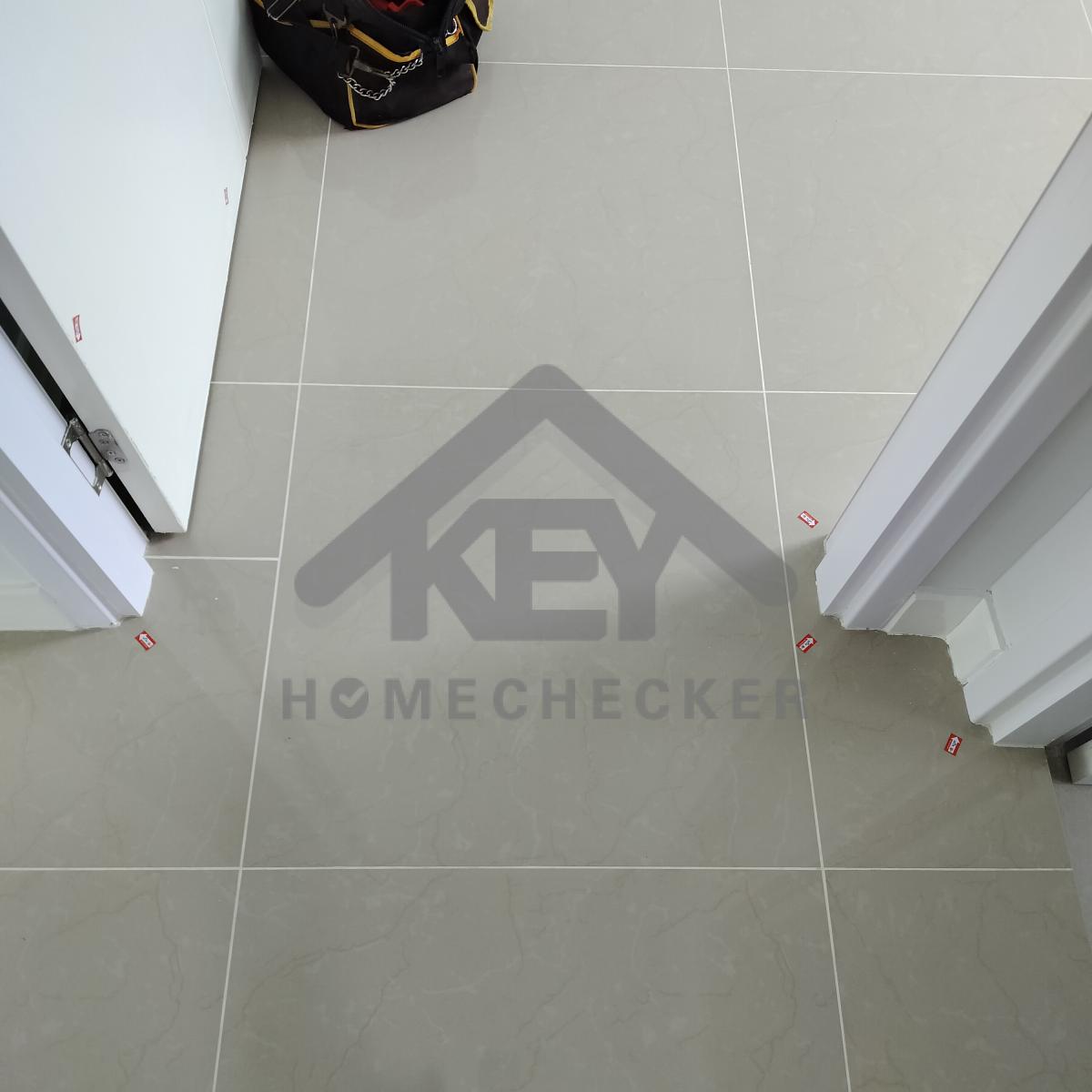

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดล่อน
(*งานแก้ไขกระเบื้อง-กรณีรื้อเปลี่ยนเฉพาะจุด แนะนำใช้กระเบื้องล็อตผลิตเดิม หรือเปรียบเทียบเฉดสีให้ลูกค้ายืนยันก่อนทำการแก้ไข และเช็คแผ่นด้านข้างอาจลามหลุดร่อนหรือเสียหายเพิ่มเติมได้)

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยแตกร้าวเก็บสีช่องชาร์ปให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บรอยบิ่นแตก และเก็บสีให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดก๊อกน้ำ และเก็บสีท่อน้ำให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดเก็บสีปลั๊กไฟให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานเก็บสีขอบให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน และกันสีแต่งขอบประตู-หน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดเก็บสีโคมไฟให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดล่อน
(*งานแก้ไขกระเบื้องพื้น-กรณีเป็นตามมุมหรือขอบแผ่นกระเบื้อง หยอดน้ำปูนเพิ่มเติมได้)

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

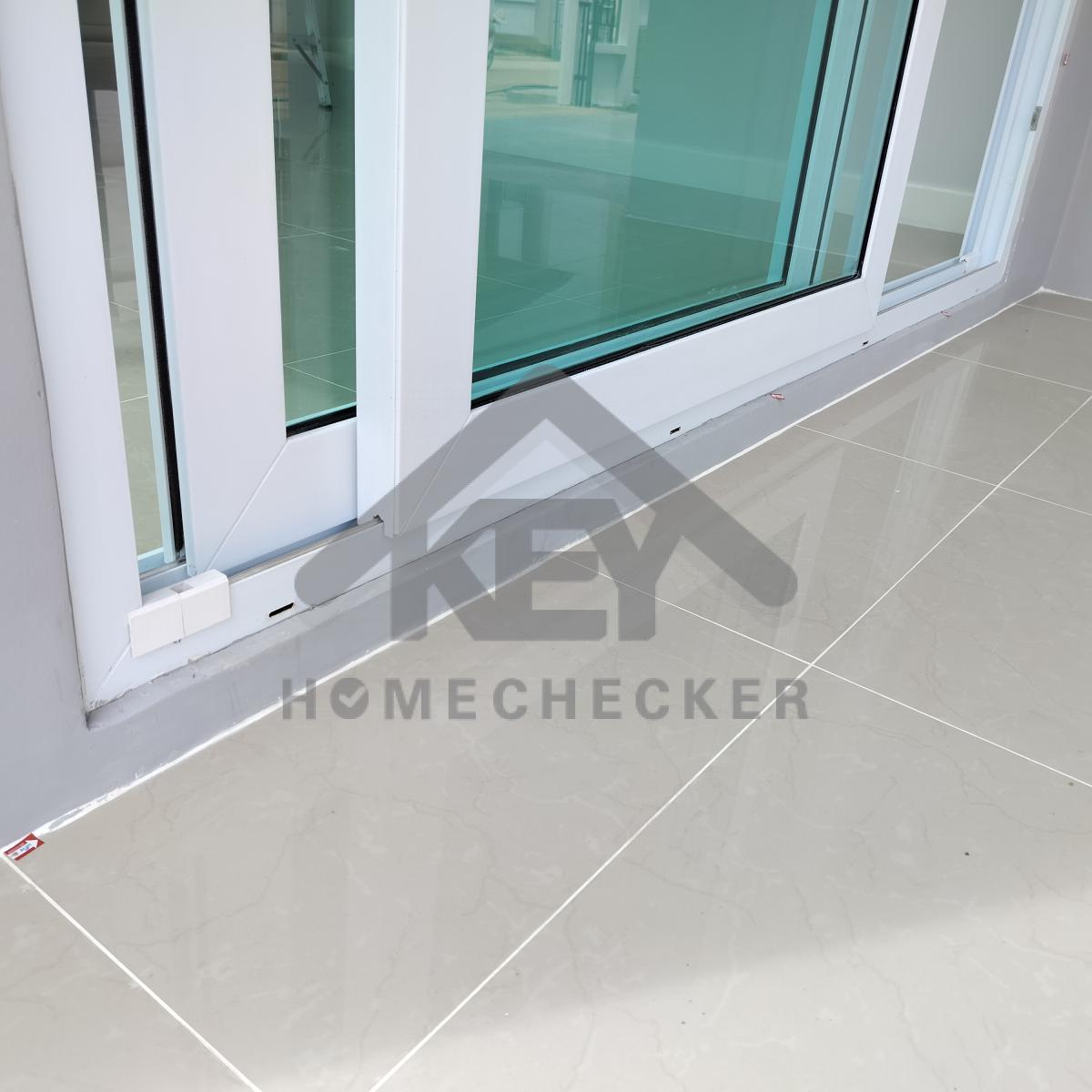

แก้ไข ใส่ตัวปิดครอบรูระบายน้ำขอบประตูและหน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทาสีเก็บงานท่ออากาศให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทาสีเก็บงานท่ออากาศให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ติดตั้งบล็อกให้ตรง

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน จับเซี้ยมขอบหน้าต่างให้ตรง และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ขัดผิวผนังให้เรียบ และเก็บสีให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานขัดผนังขอบท่อให้เรียบ และเก็บสีให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน จับเซี้ยมขอบหน้าต่างให้ตรง และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน จับเซี้ยมขอบหน้าต่างให้ตรง และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ติดตั้งก๊อกน้ำ และเก็บสีท่อน้ำให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน จับเซี้ยมขอบหน้าต่างให้ตรง และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน จับเซี้ยมขอบหน้าต่างให้ตรง และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน จับเซี้ยมขอบหน้าต่างให้ตรง และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานซิลิโคน จับเซี้ยมขอบหน้าต่างให้ตรง และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข ทำความสะอาดเก็บสีโคมไฟให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข กระเบื้องติดตั้งไม่แน่น/ใส่ปูนไม่เต็ม/หลุดล่อน
(*งานแก้ไขกระเบื้องพื้น-กรณีเป็นตามมุมหรือขอบแผ่นกระเบื้อง หยอดน้ำปูนเพิ่มเติมได้)

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

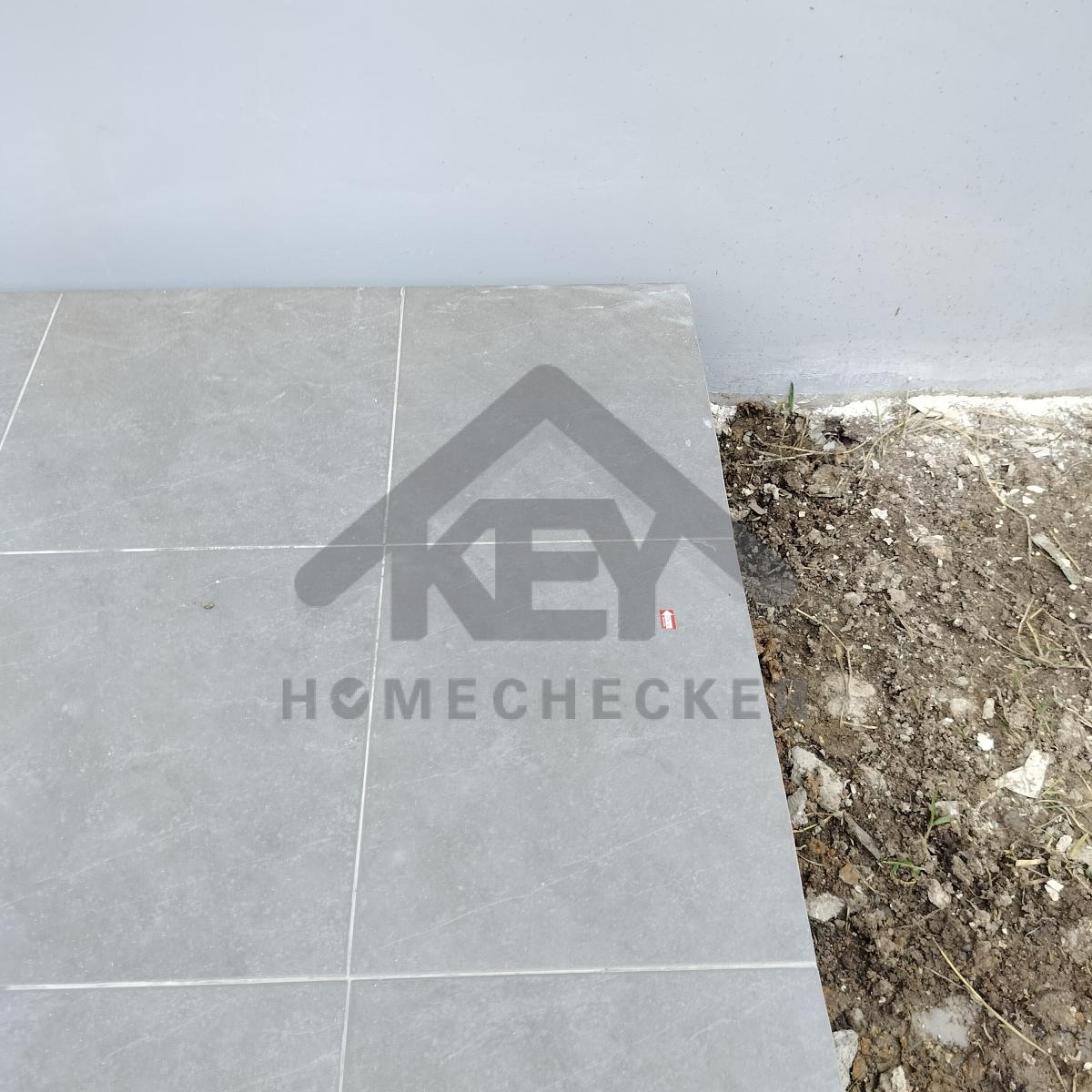

แก้ไข เก็บงานกันสีแต่งขอบพื้นทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานกันสีแต่งขอบพื้นทั้งหมดให้เรียบร้อย

งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

แก้ไข เก็บงานกันสีแต่งขอบพื้นทั้งหมดให้เรียบร้อย

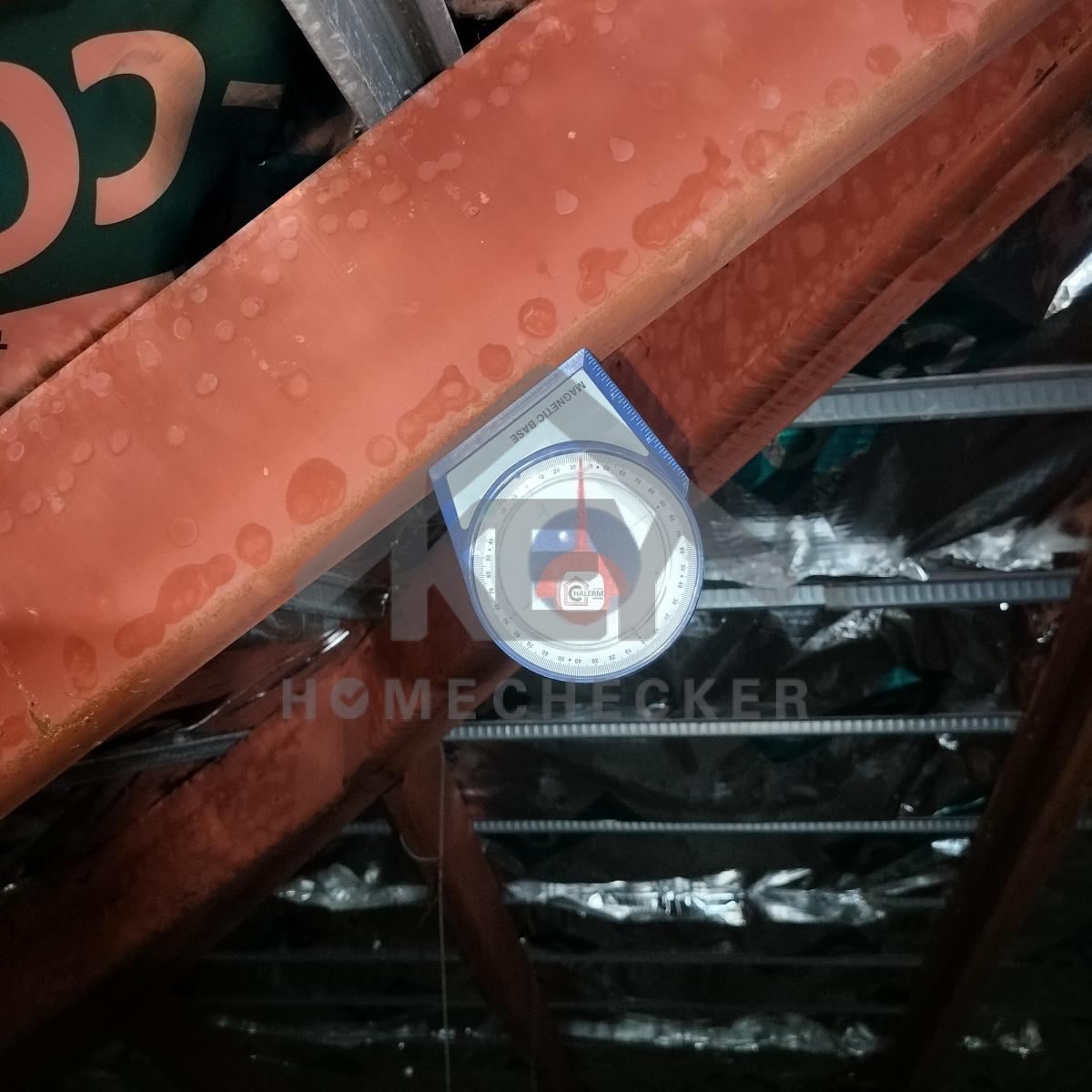

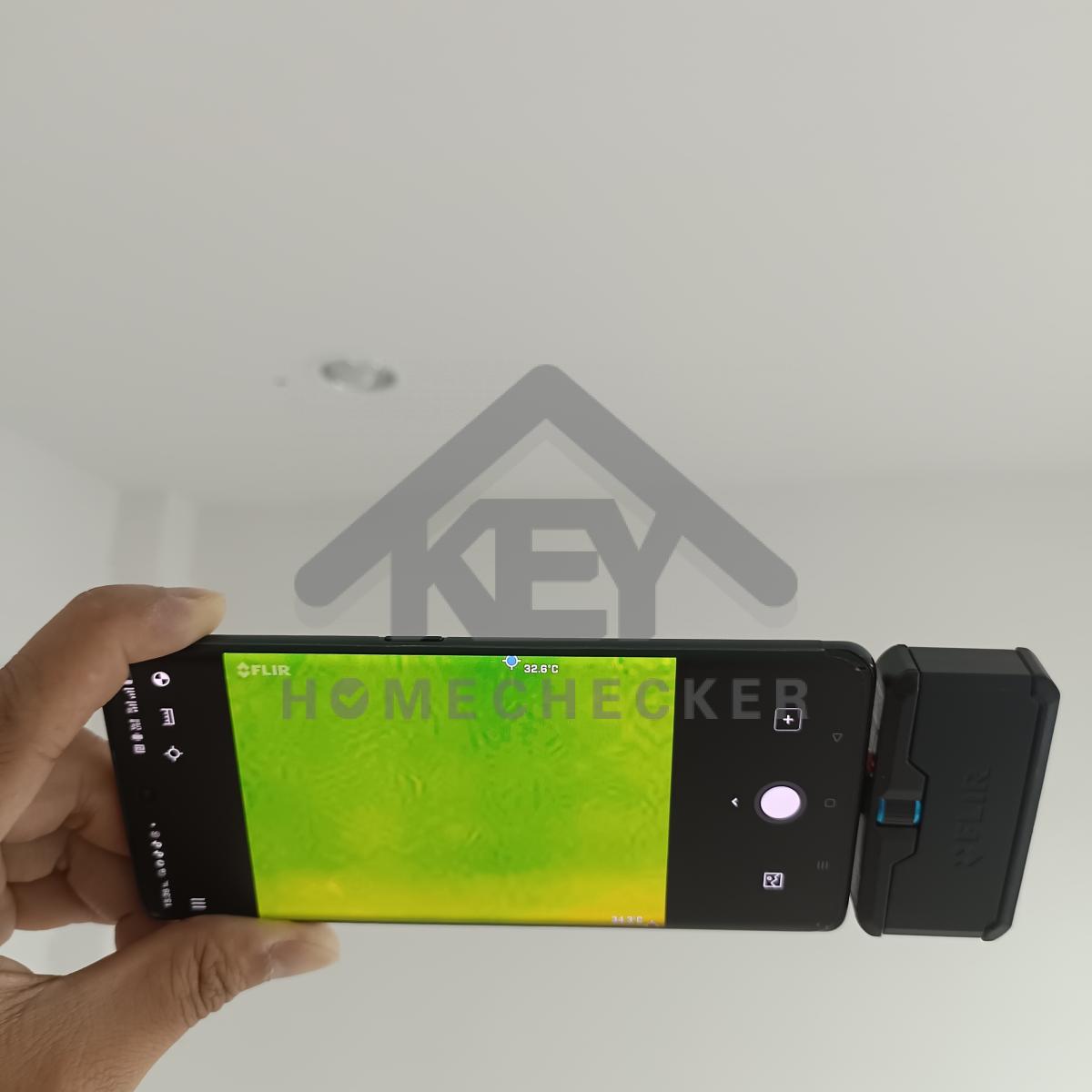

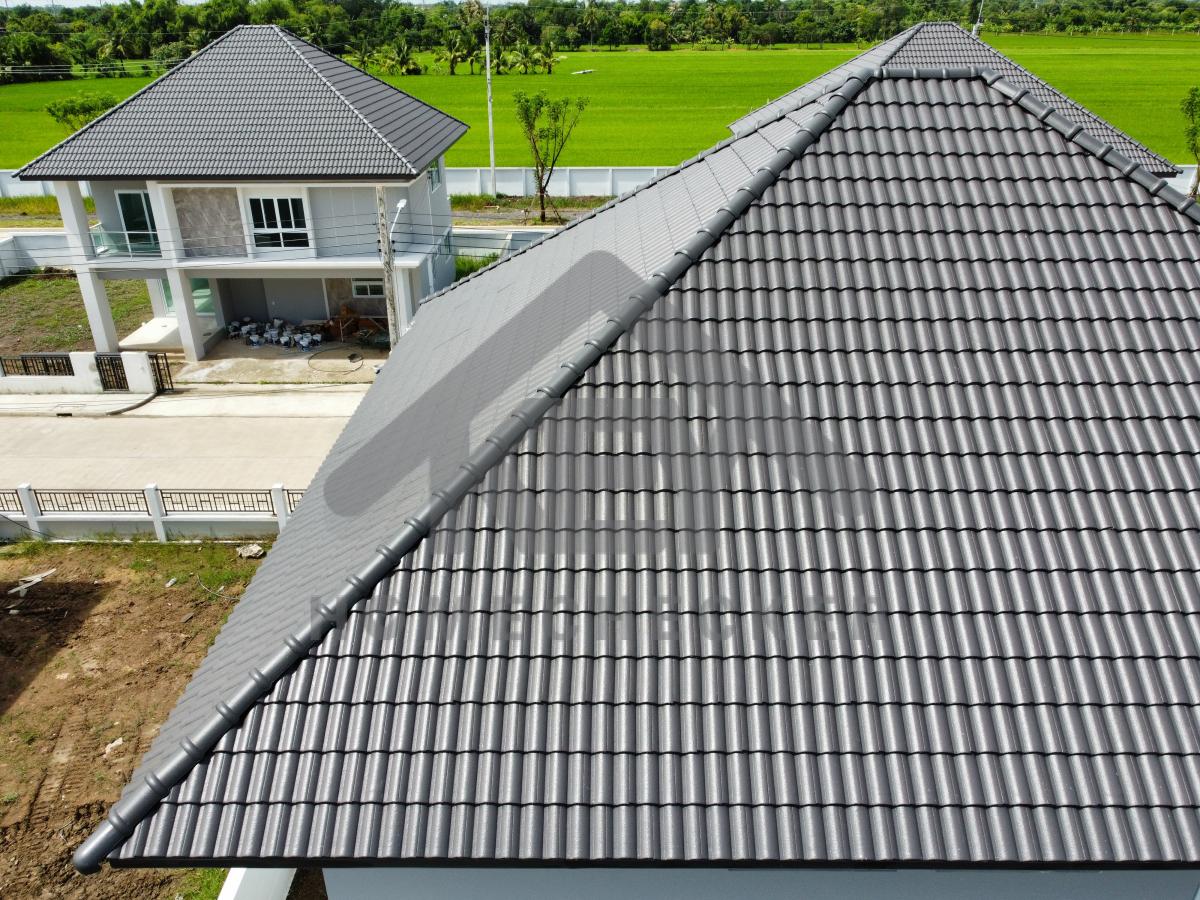

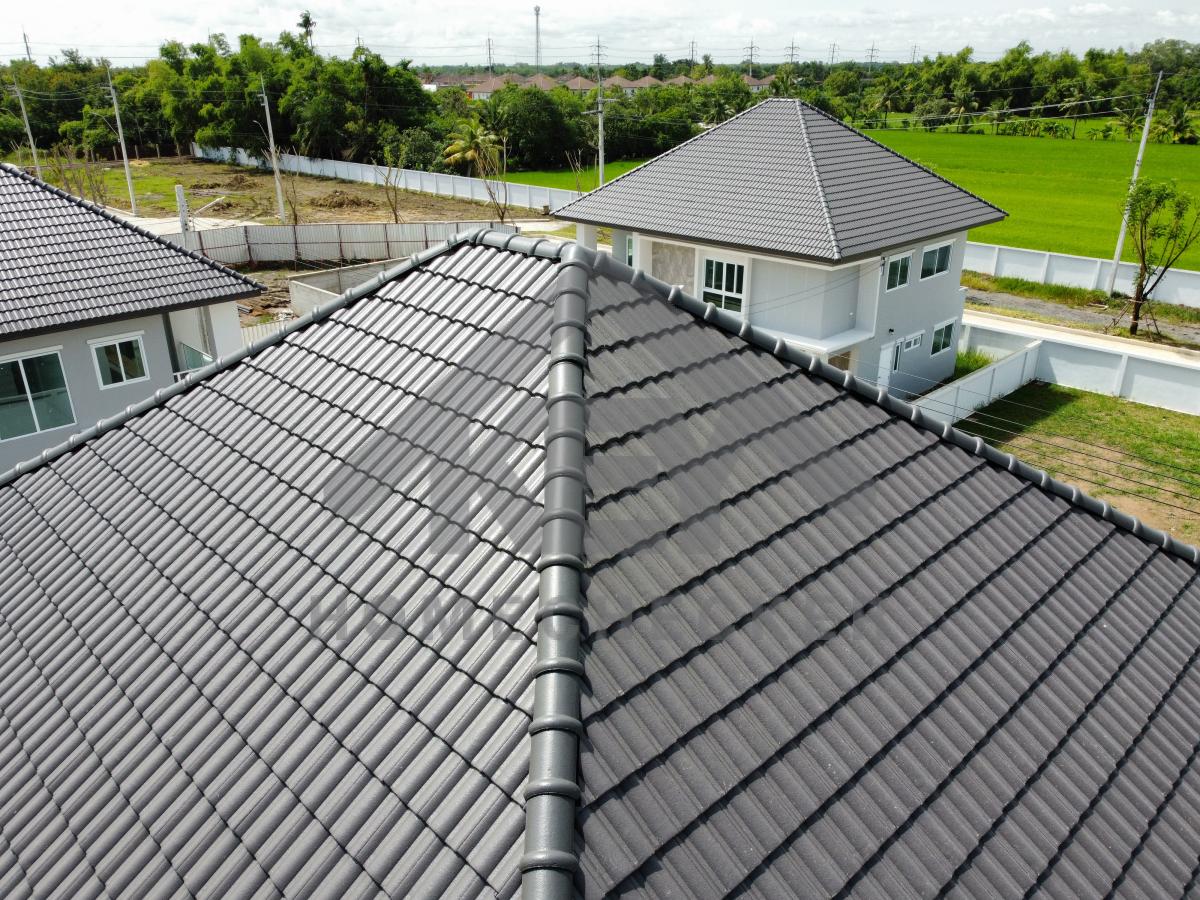

3. งานตรวจสอบหลังคา

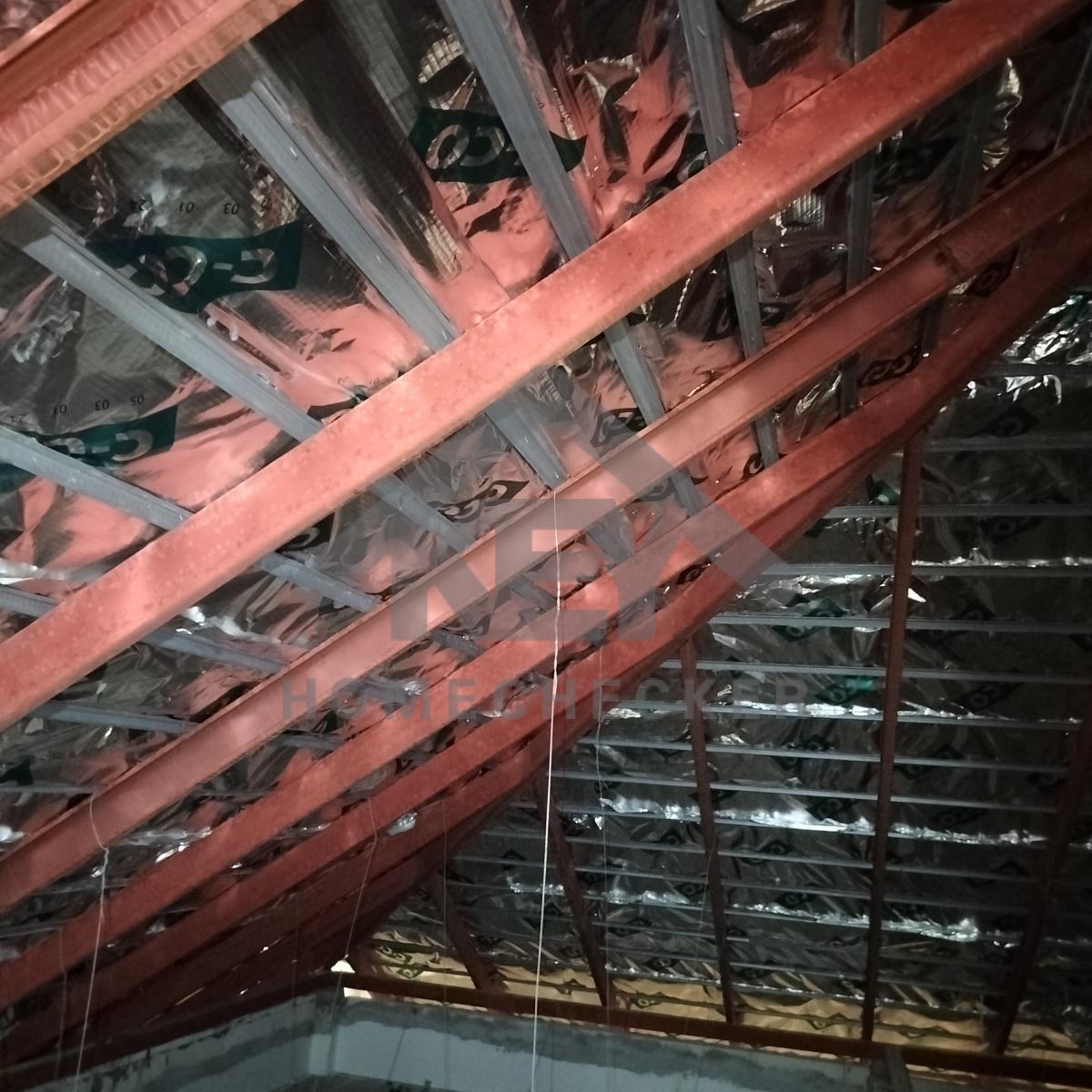

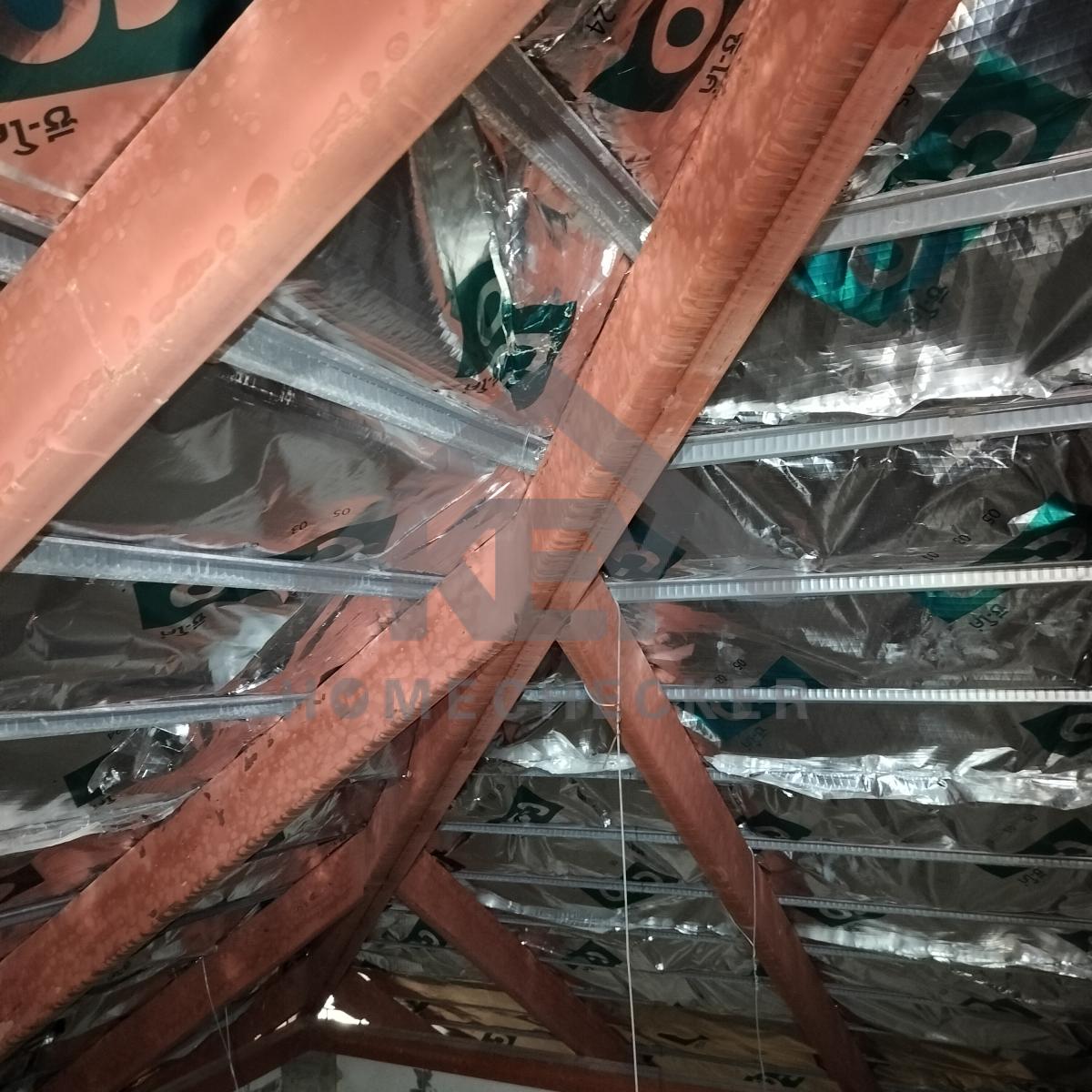

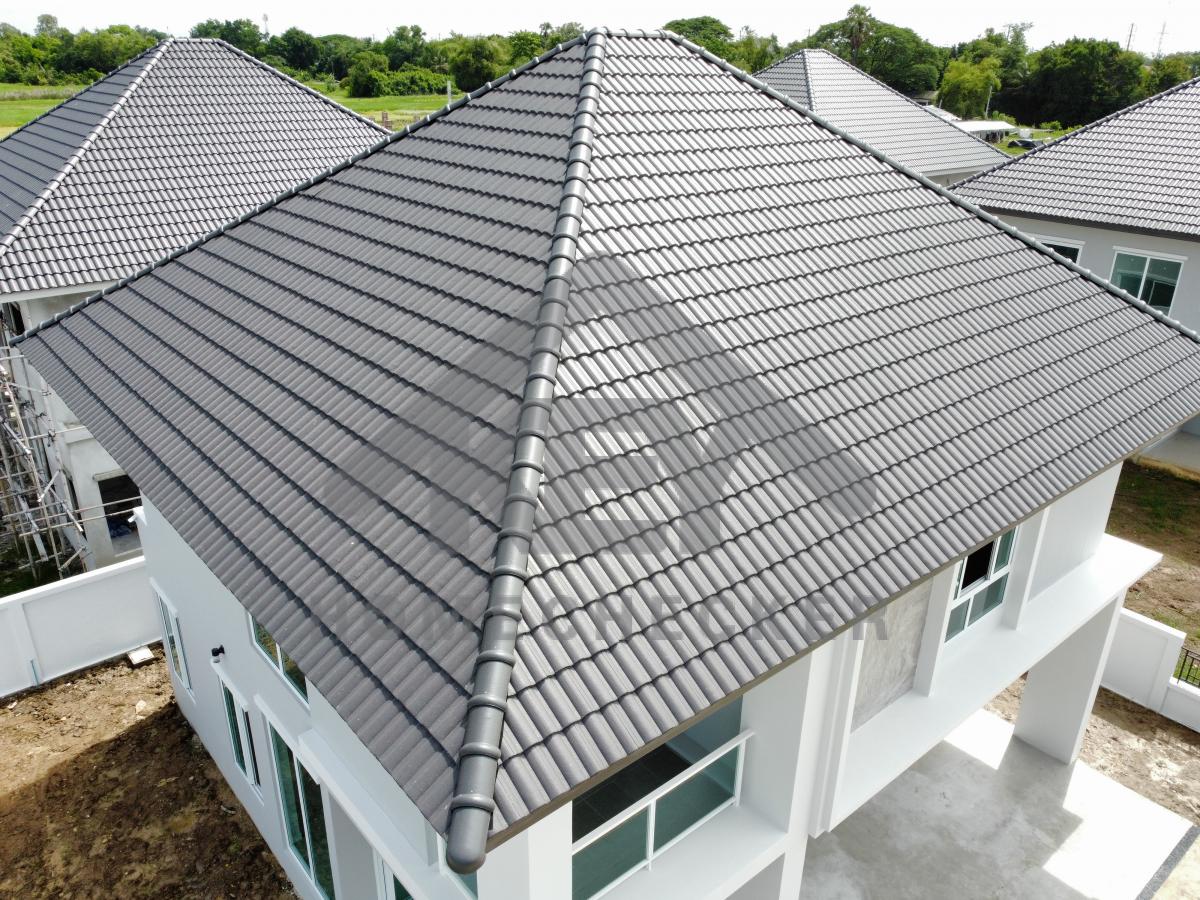

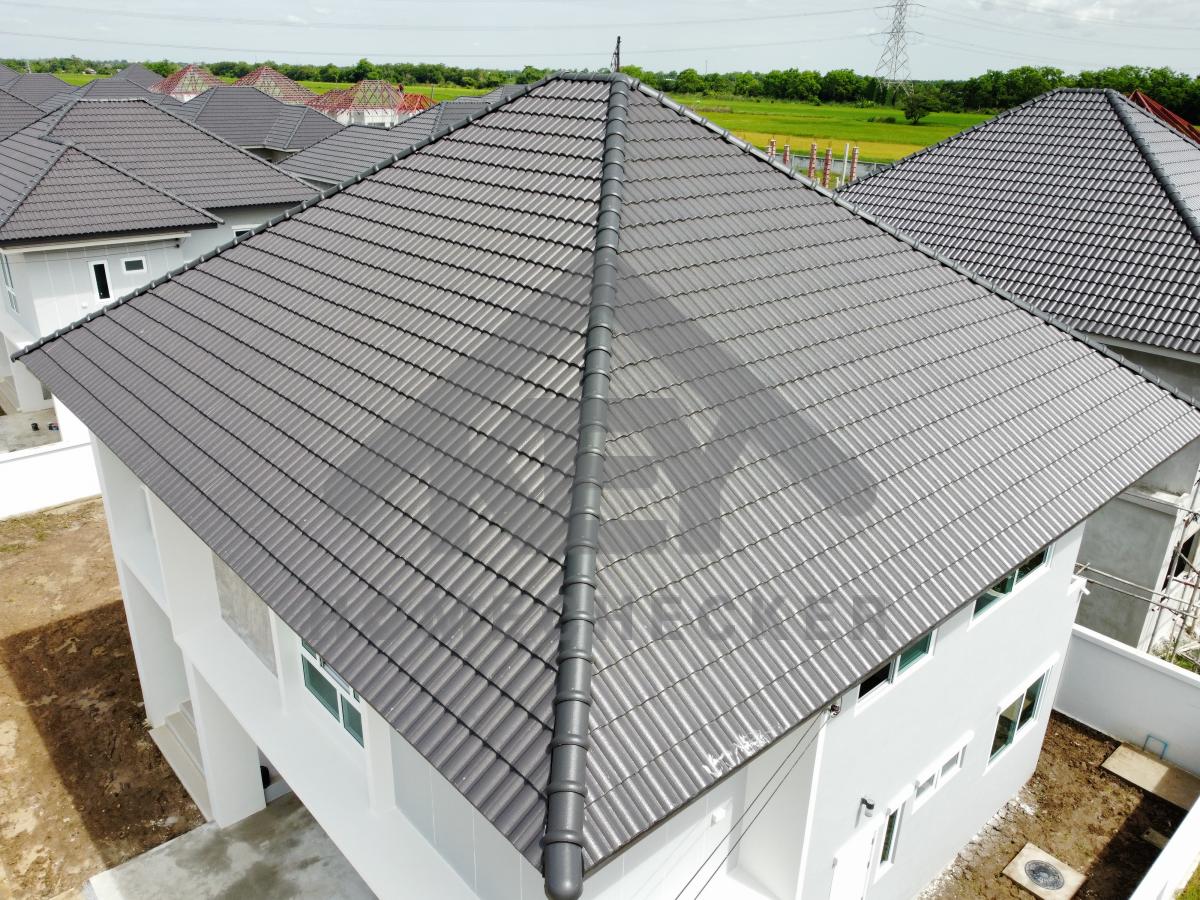

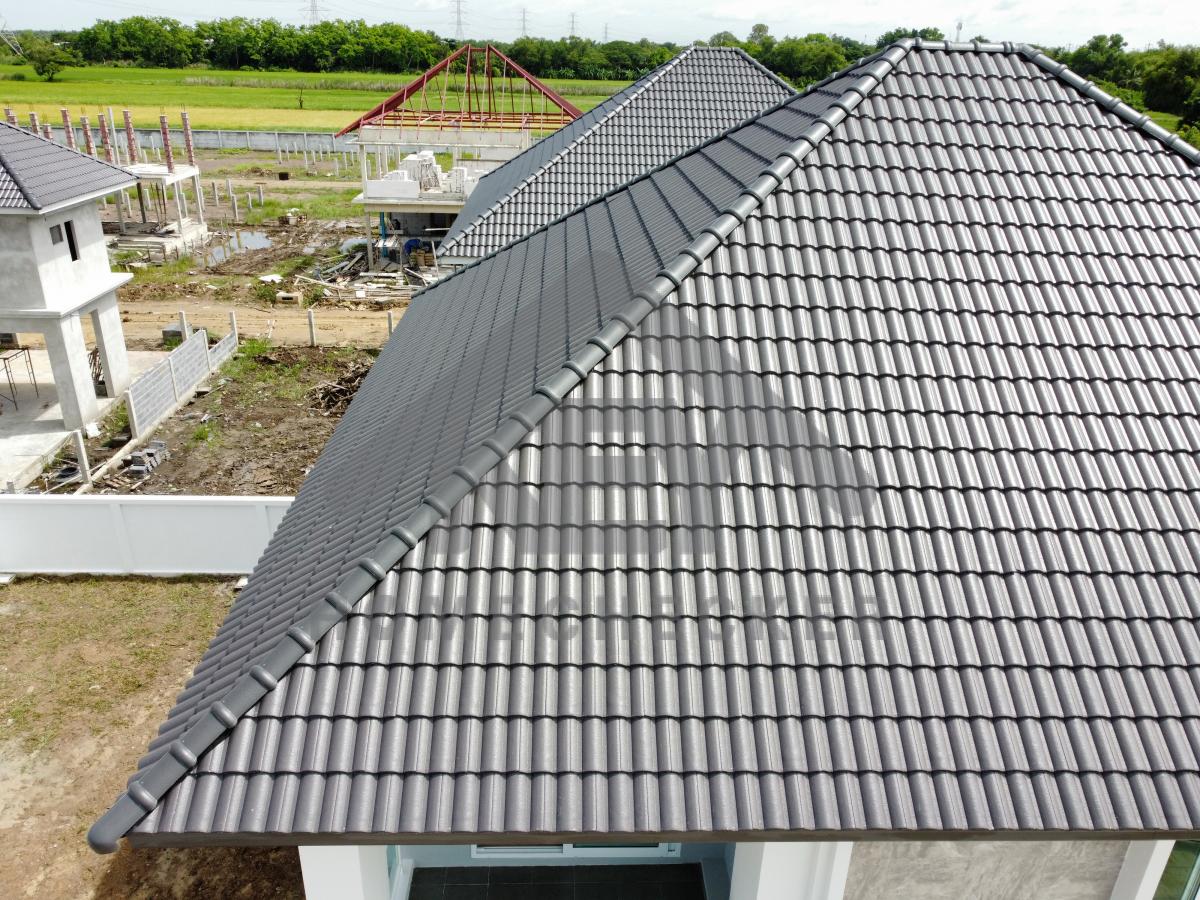

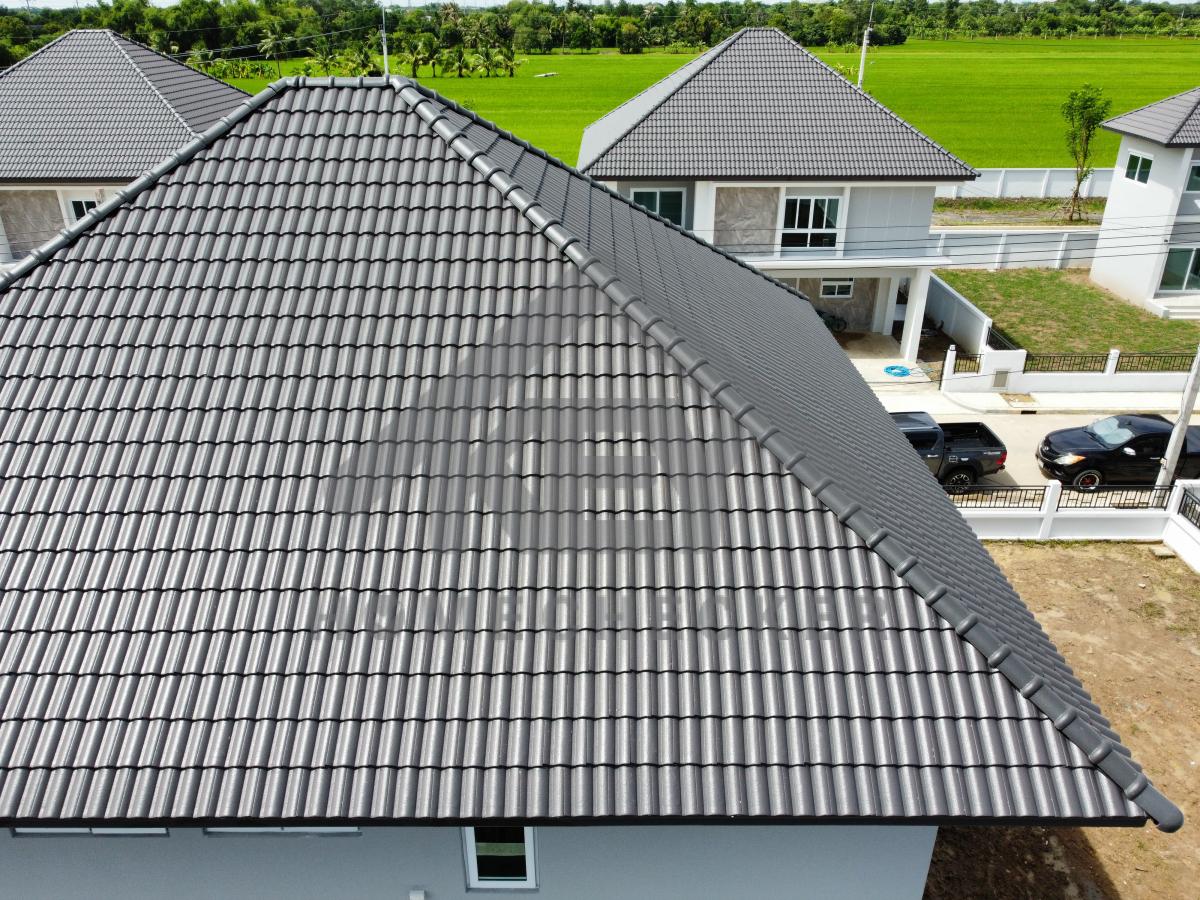

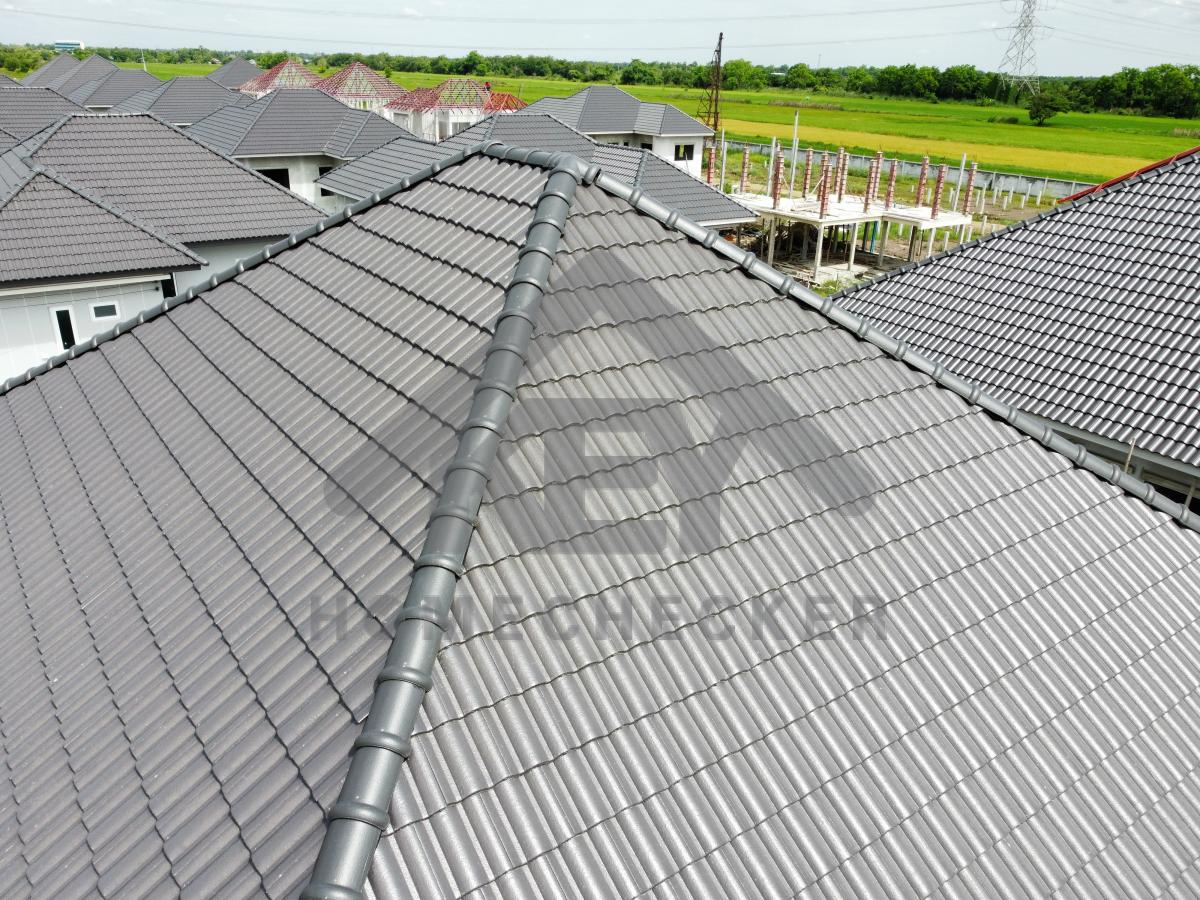

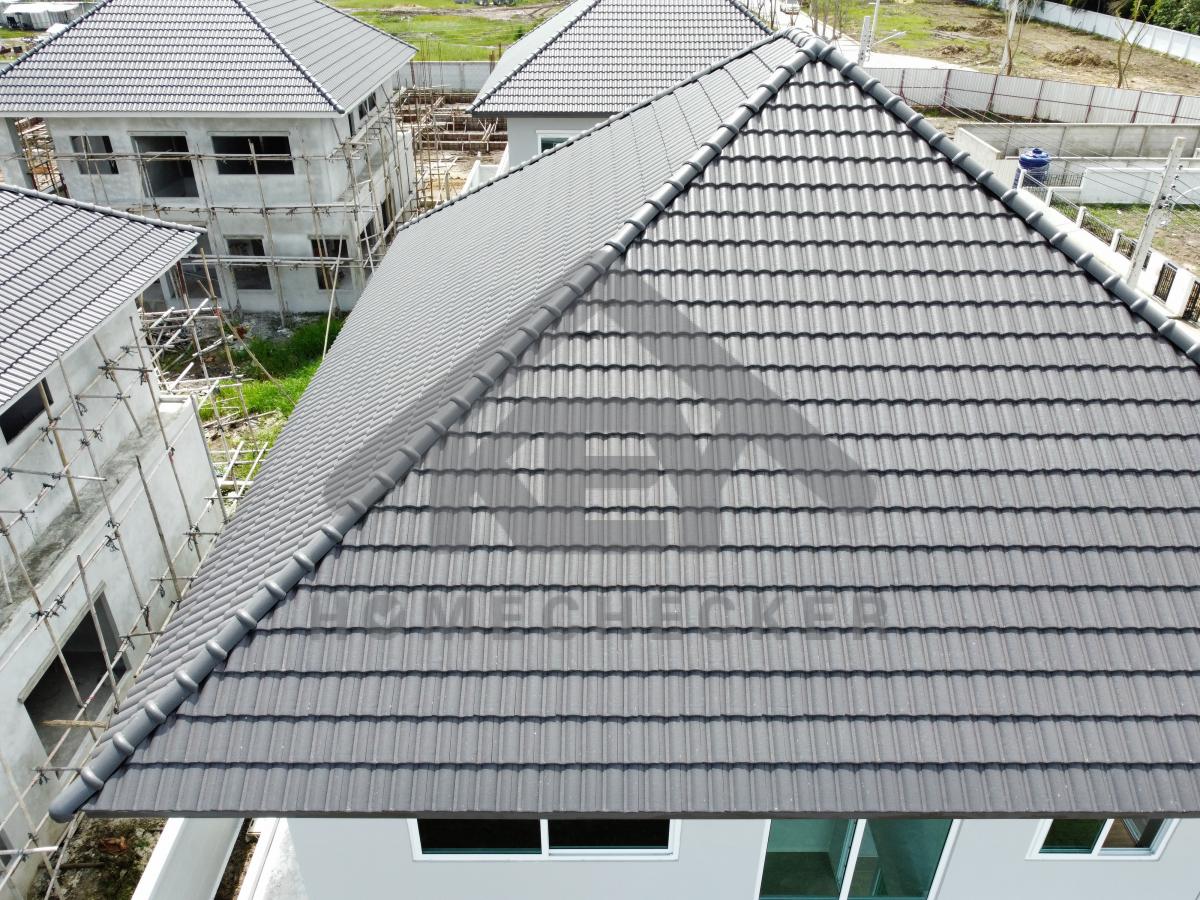

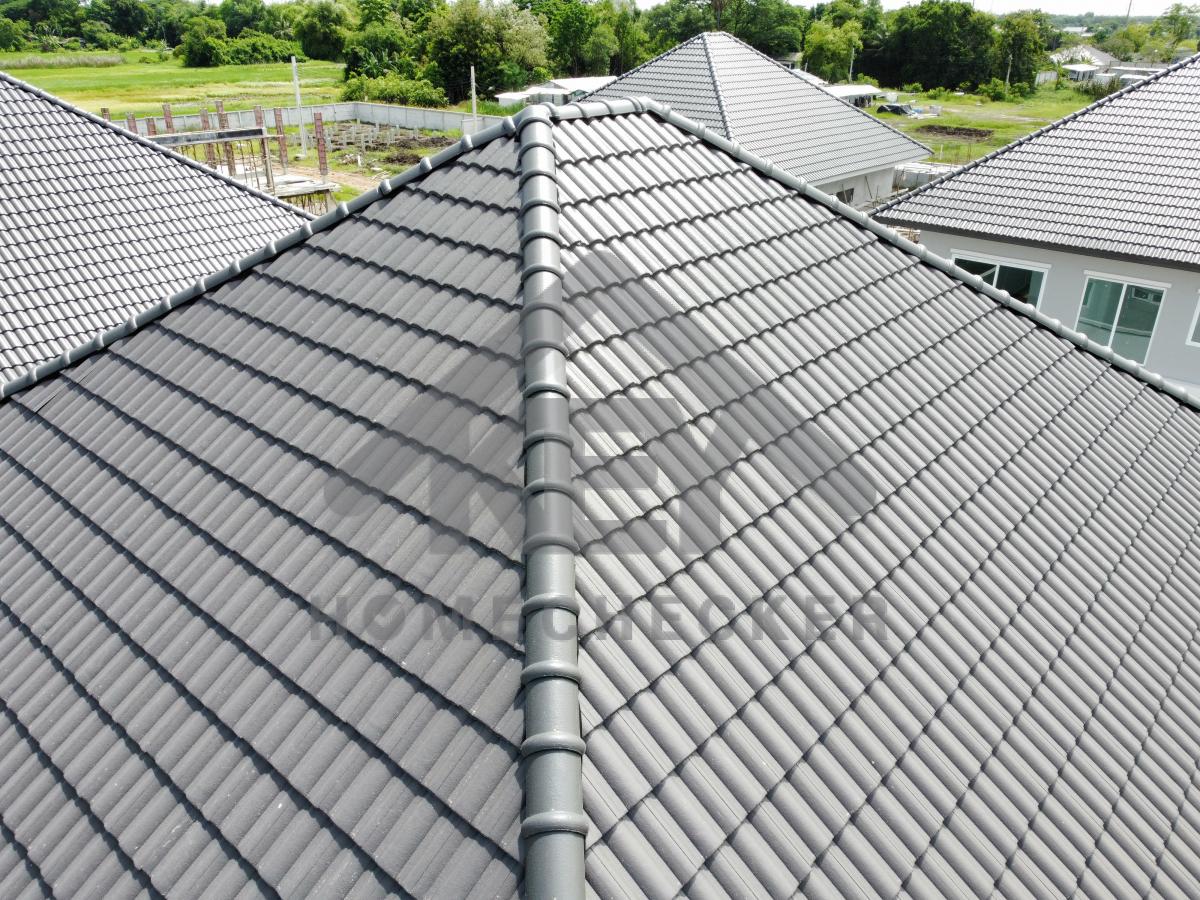

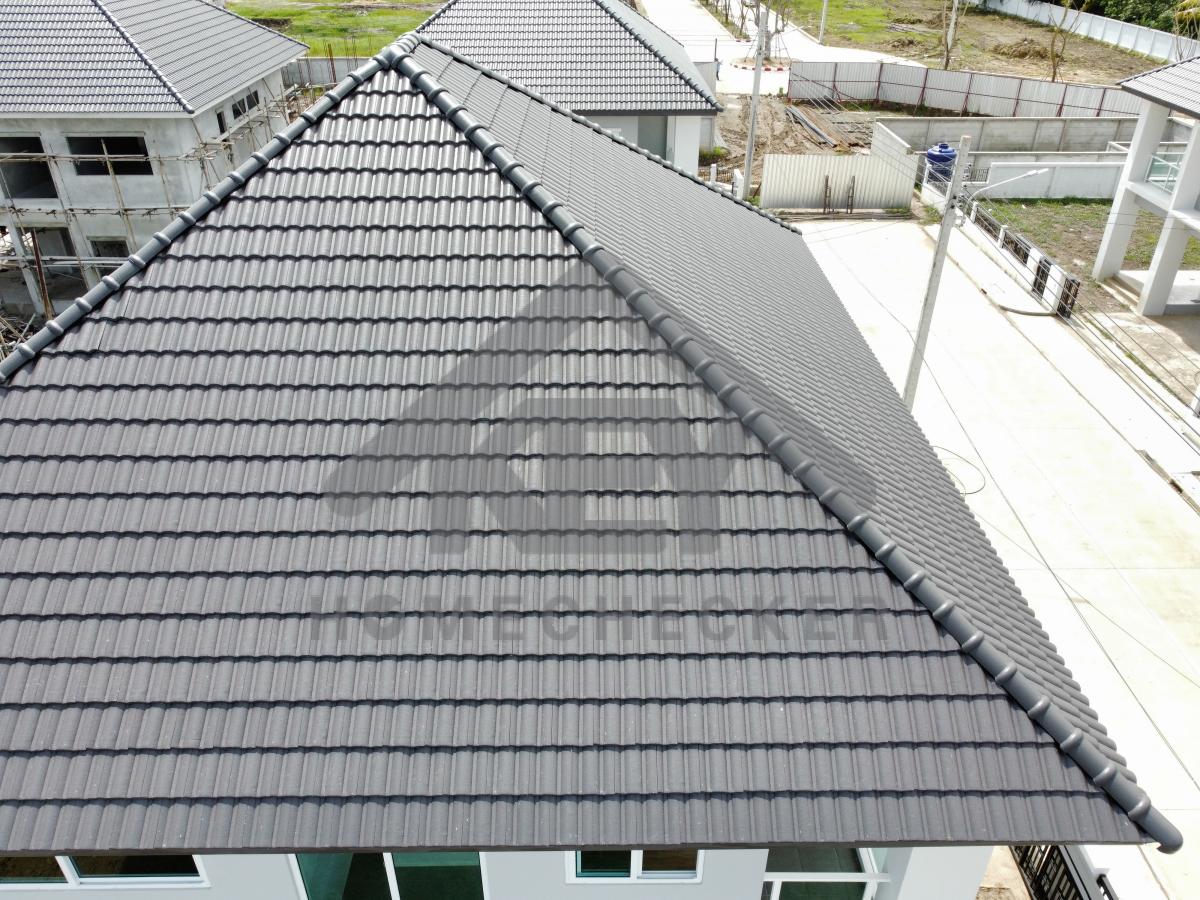

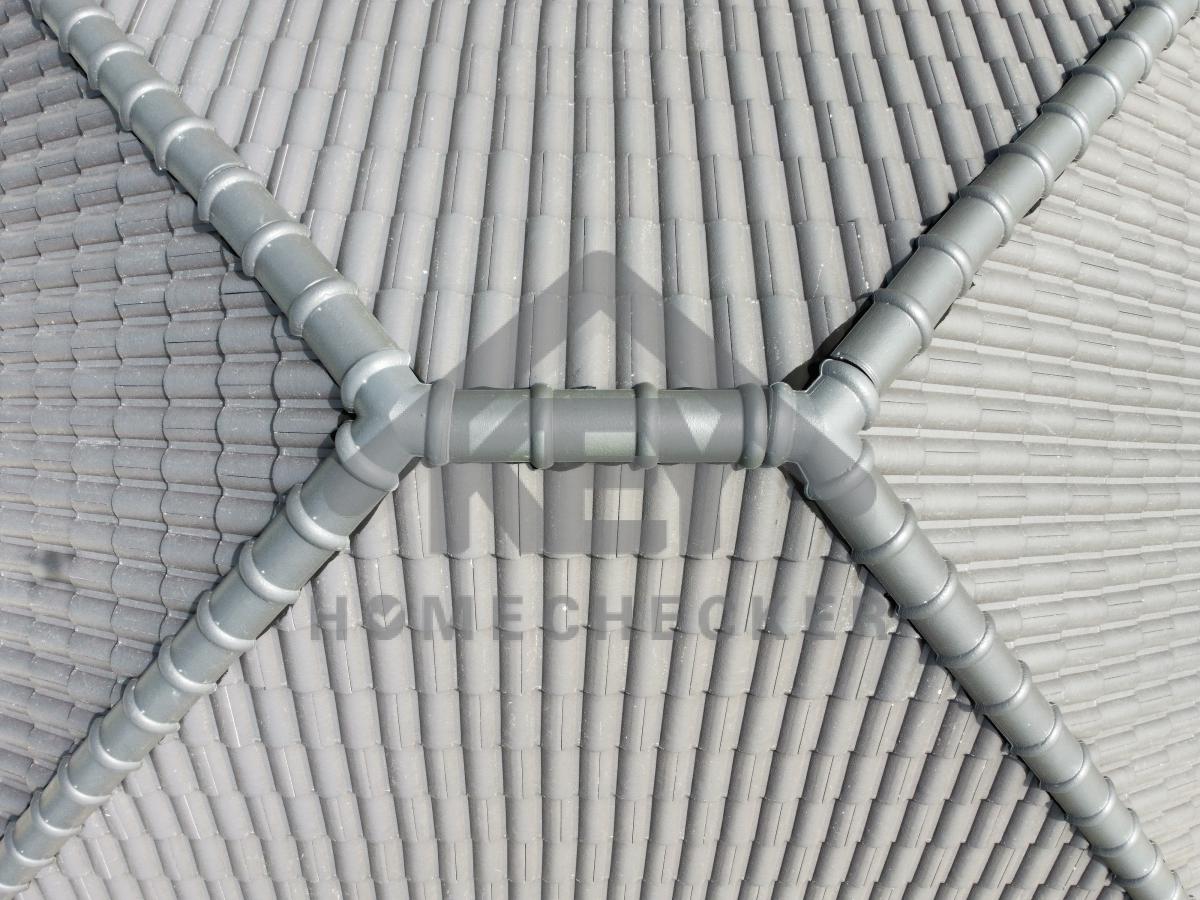

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

งานตรวจสอบหลังคา

งานติดตั้งเรียบร้อยดี

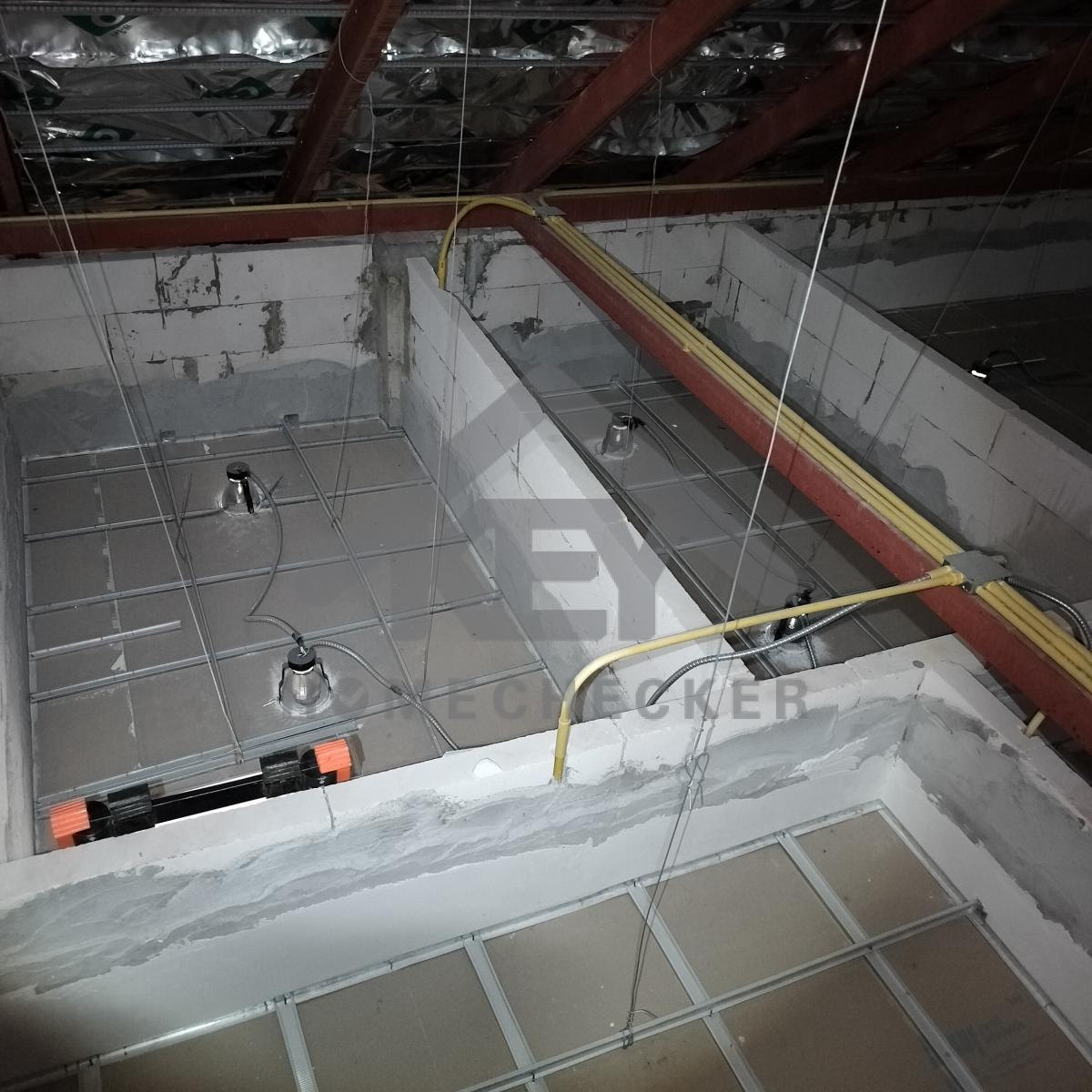

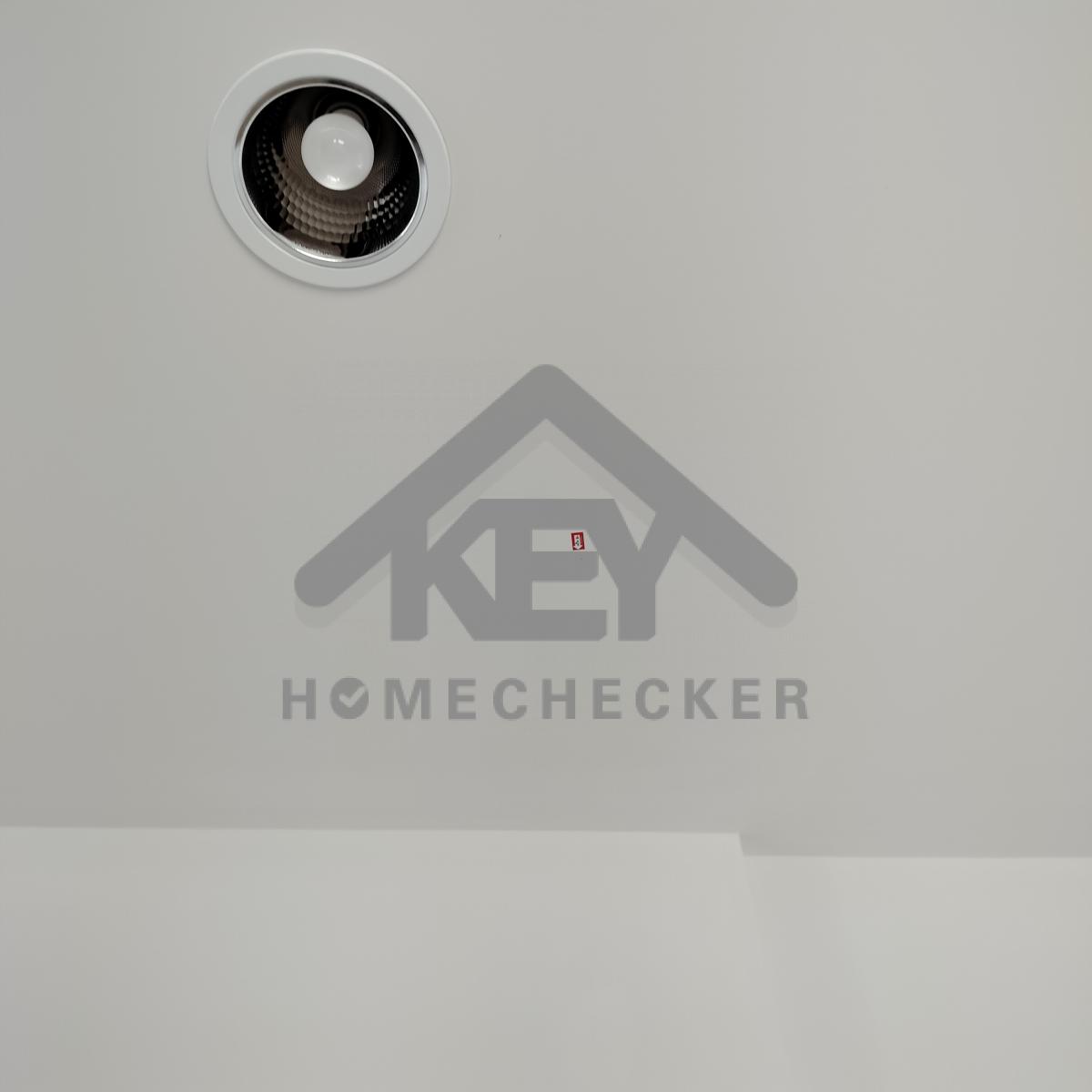

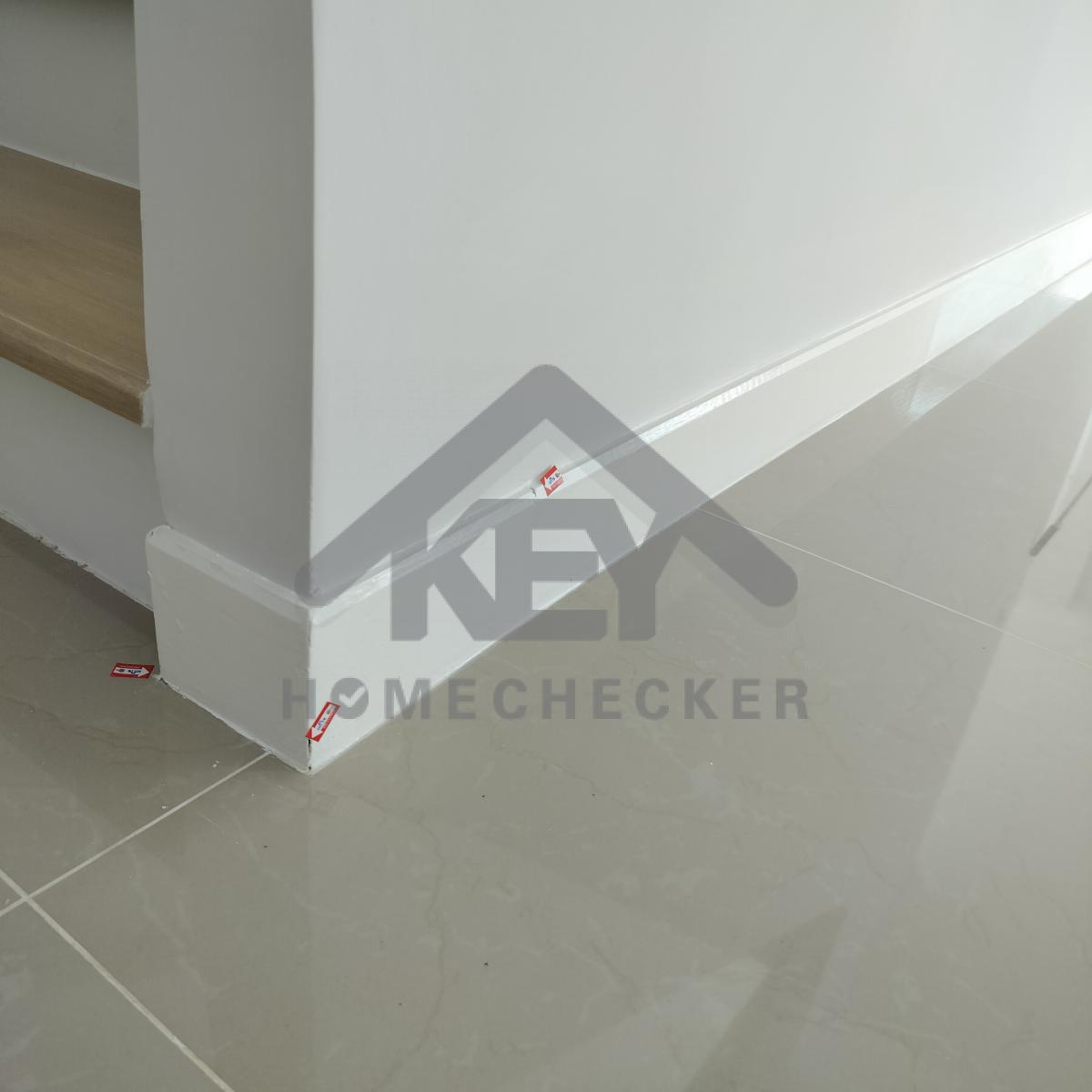

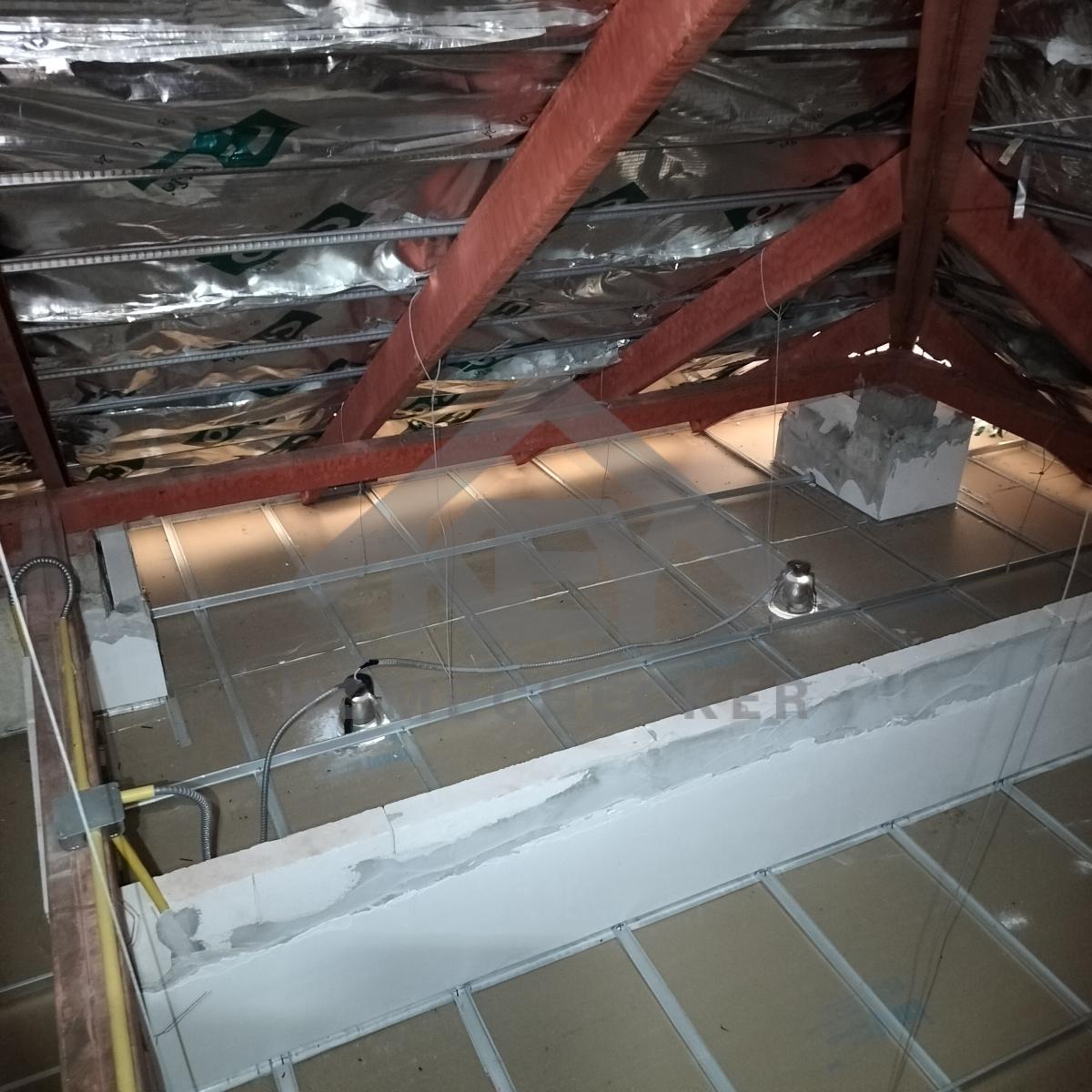

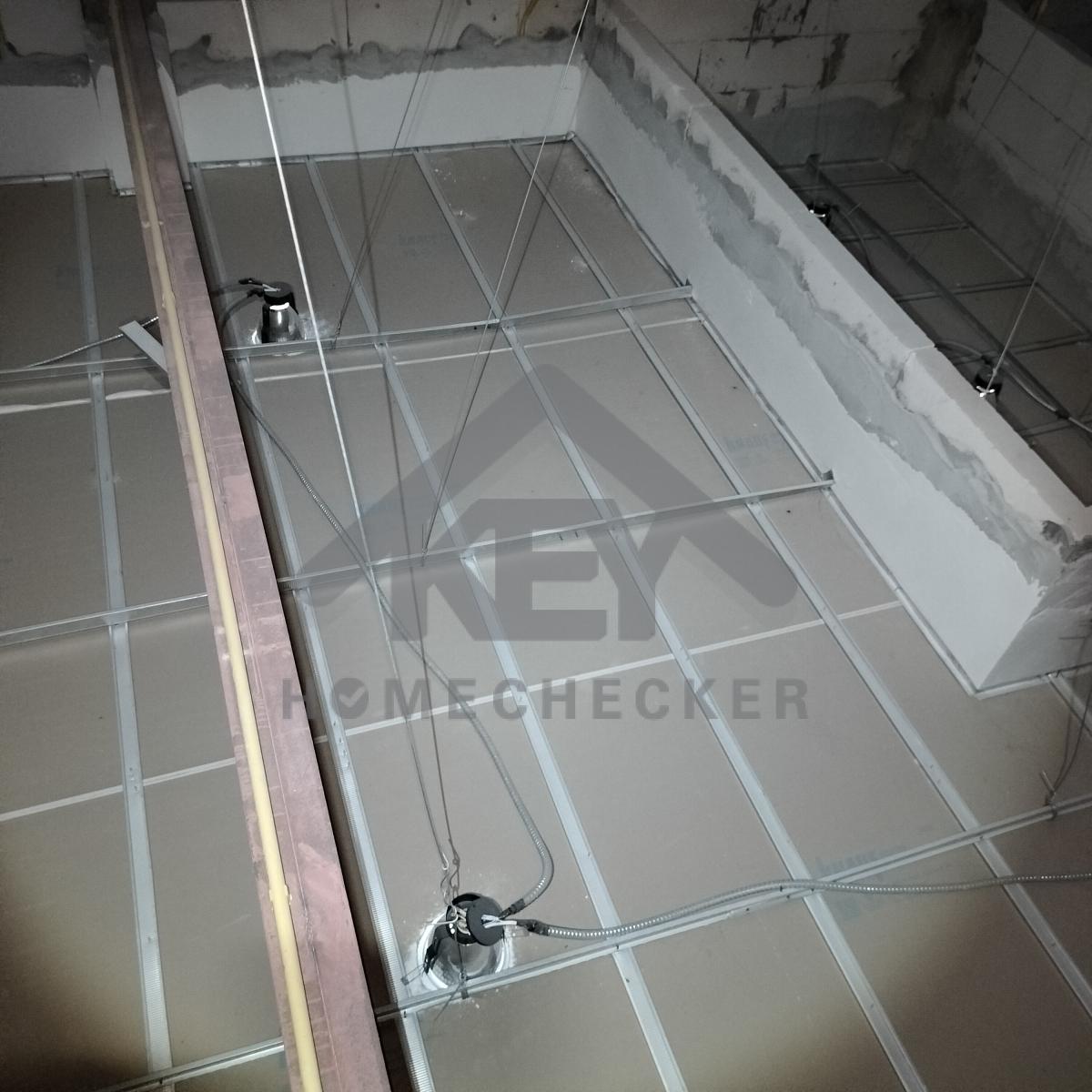

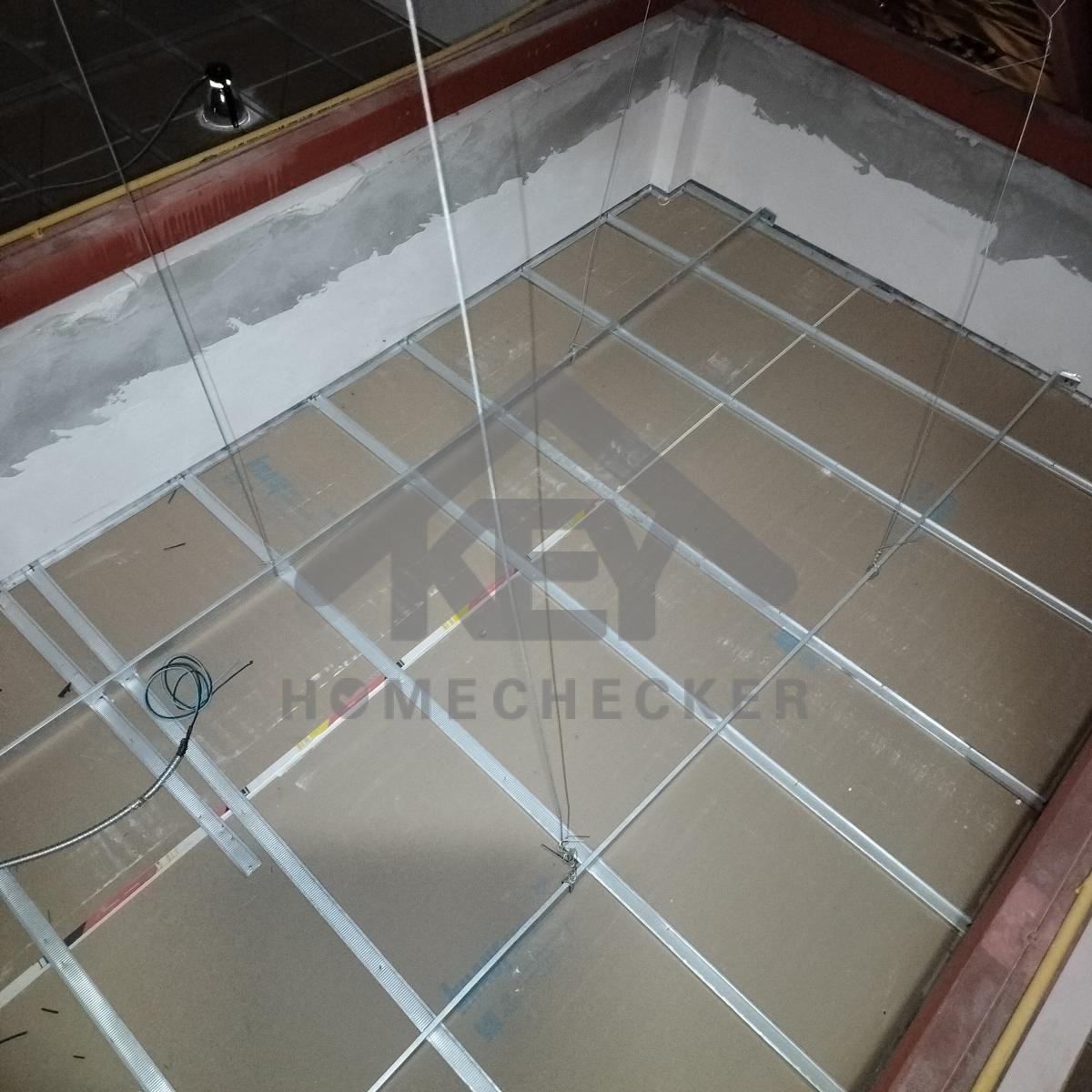

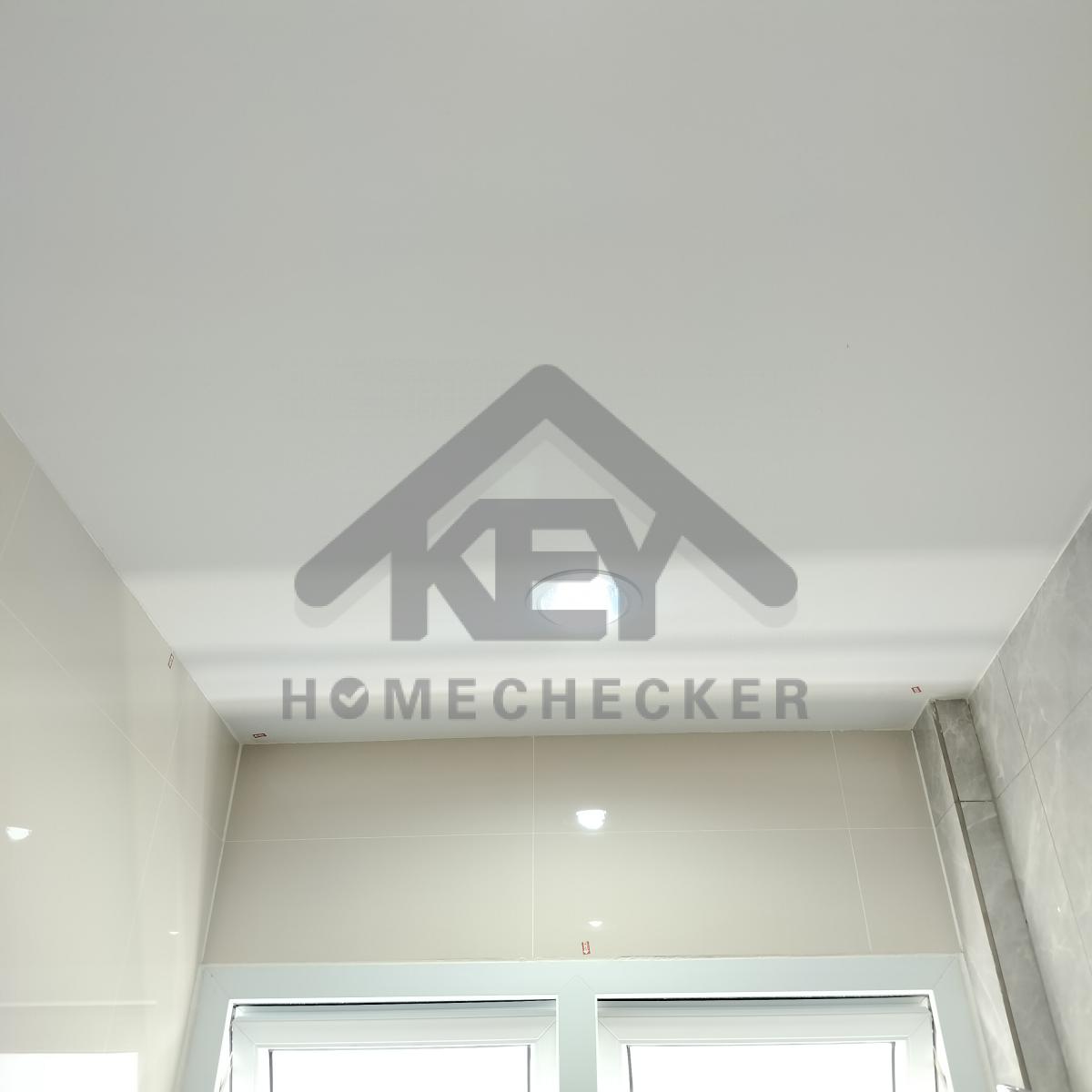

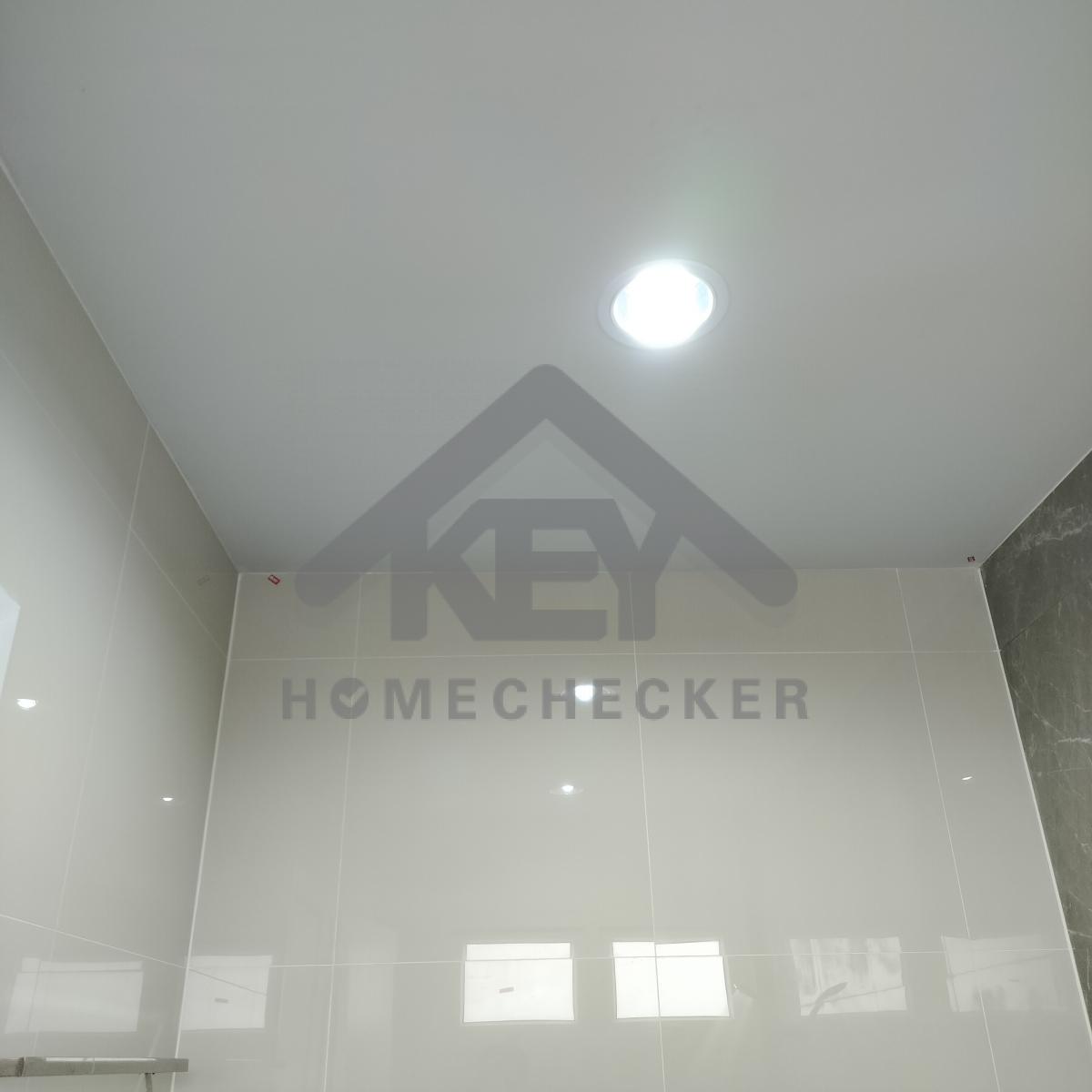

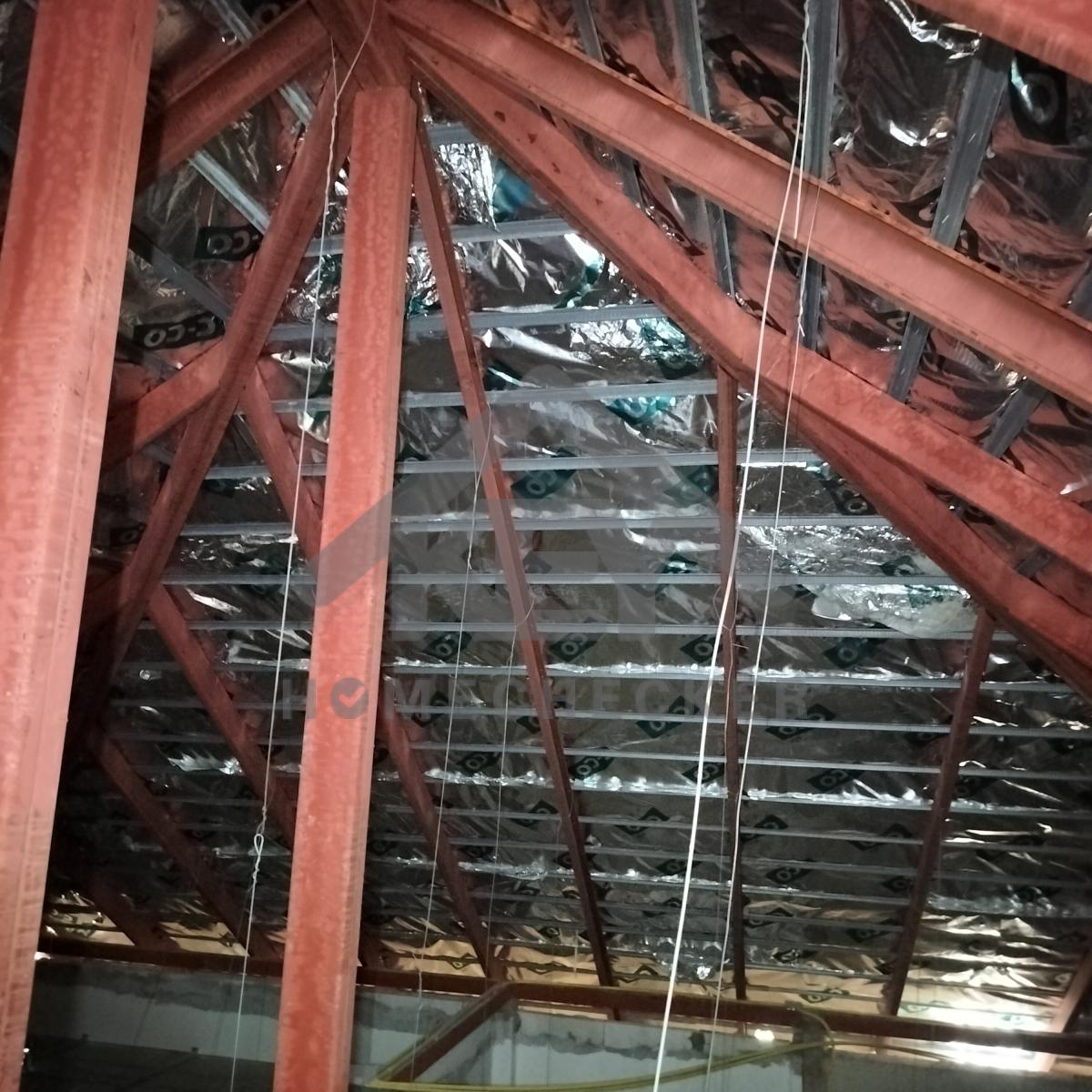

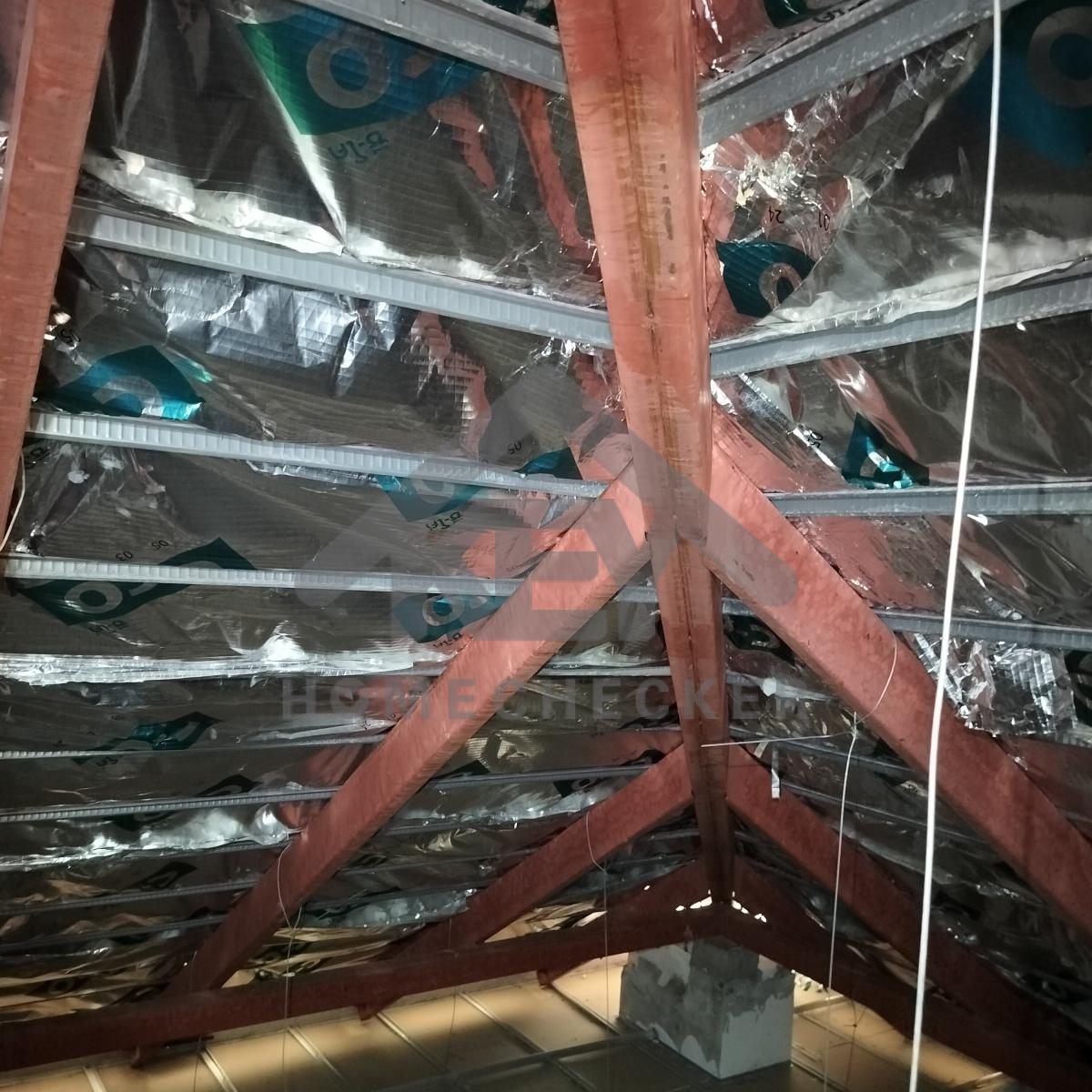

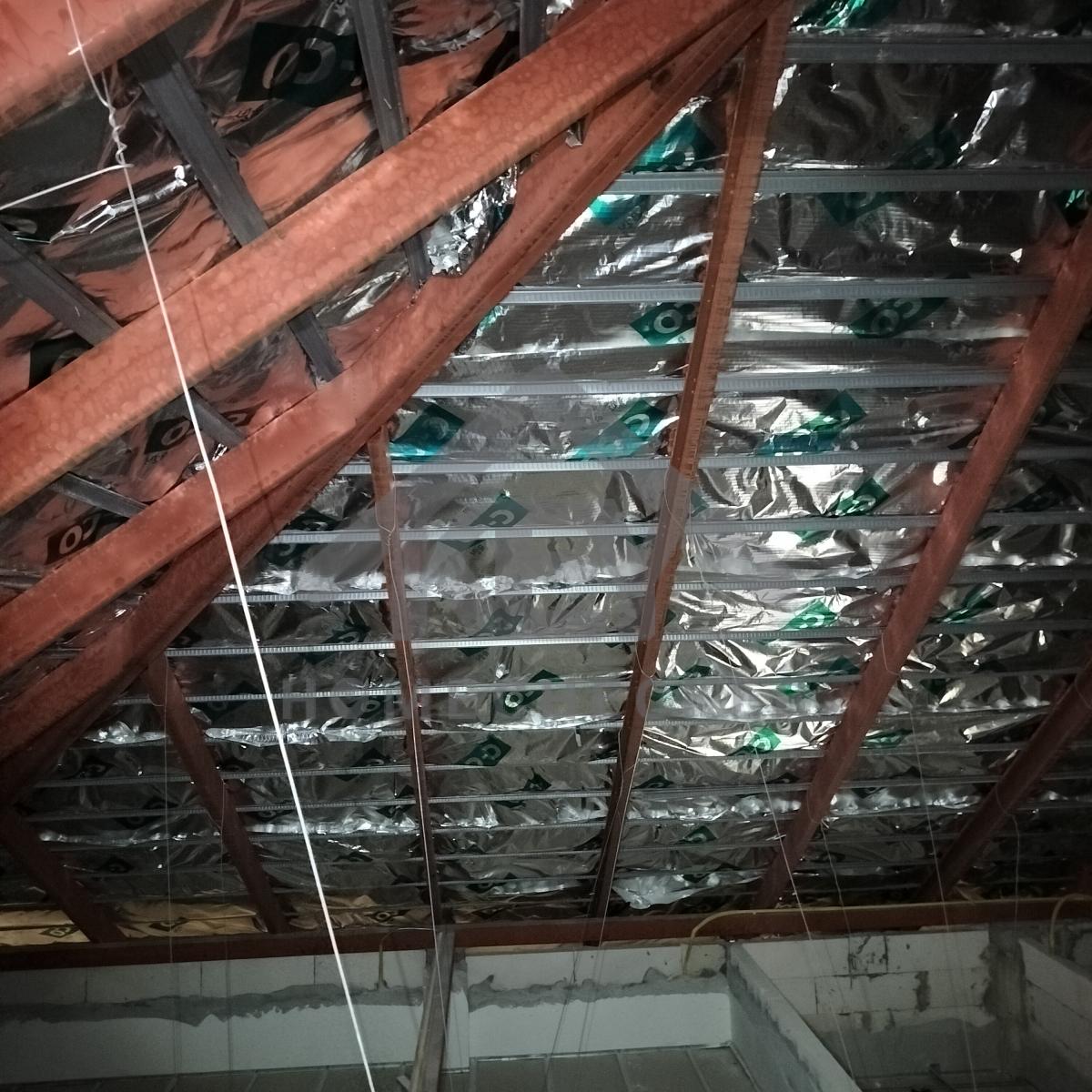

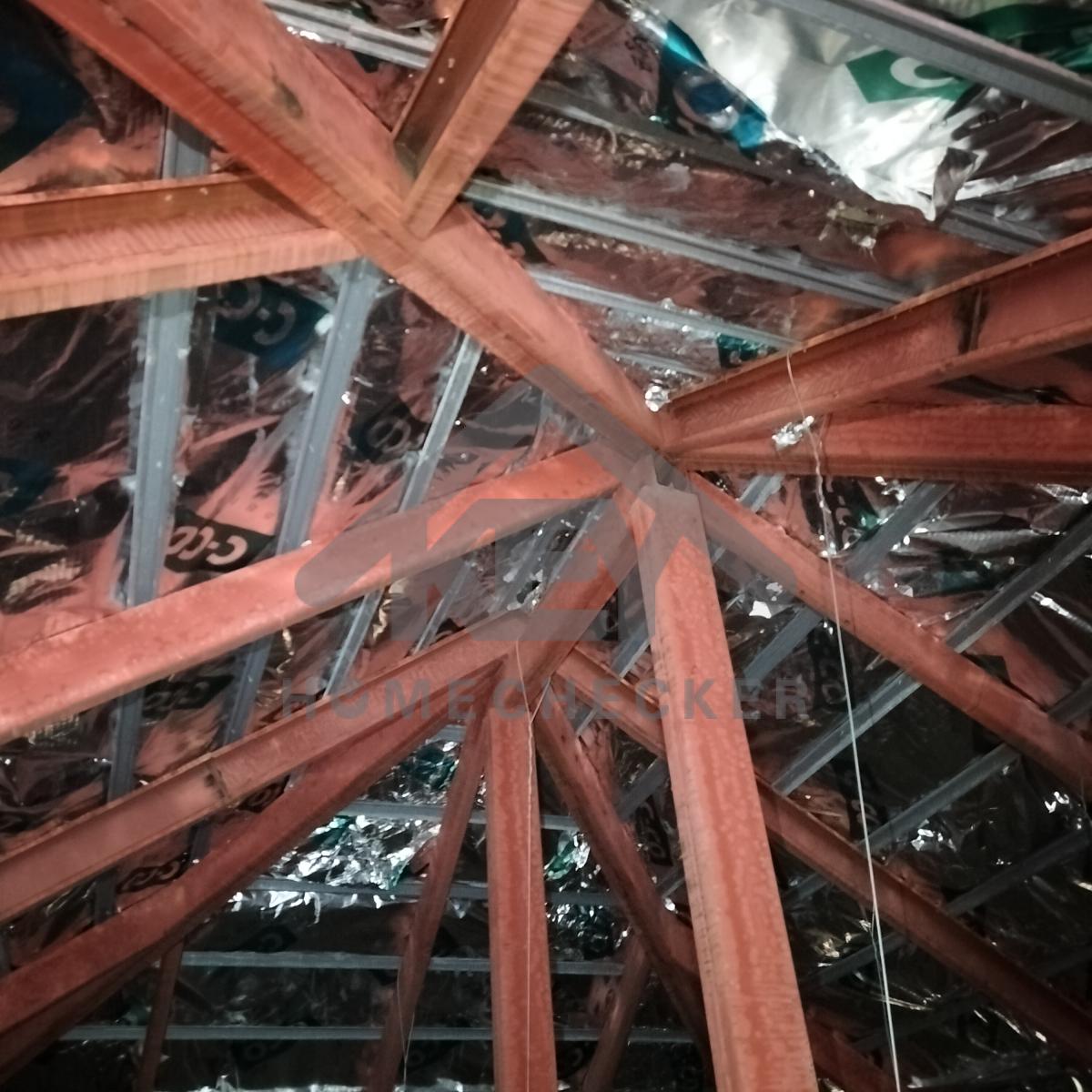

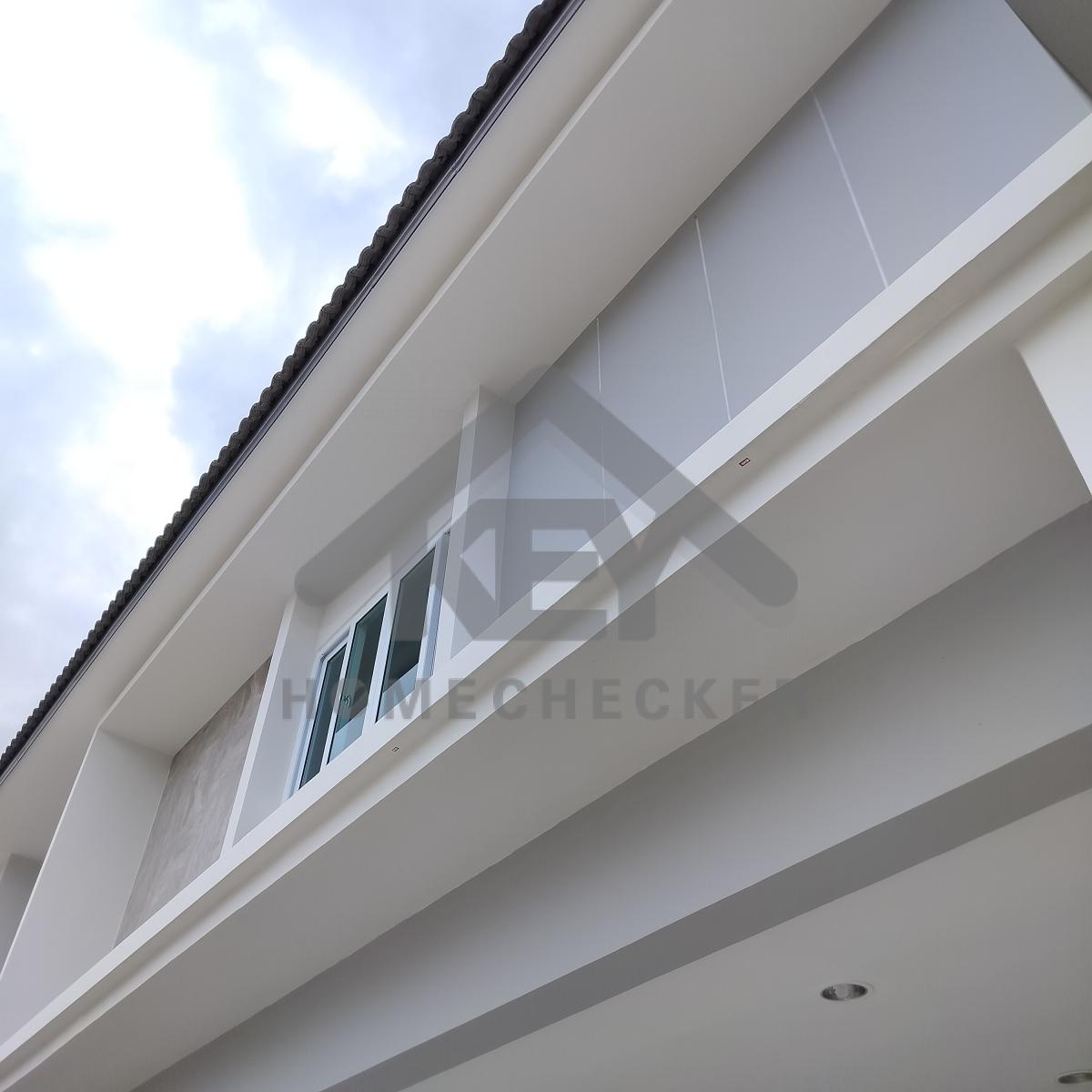

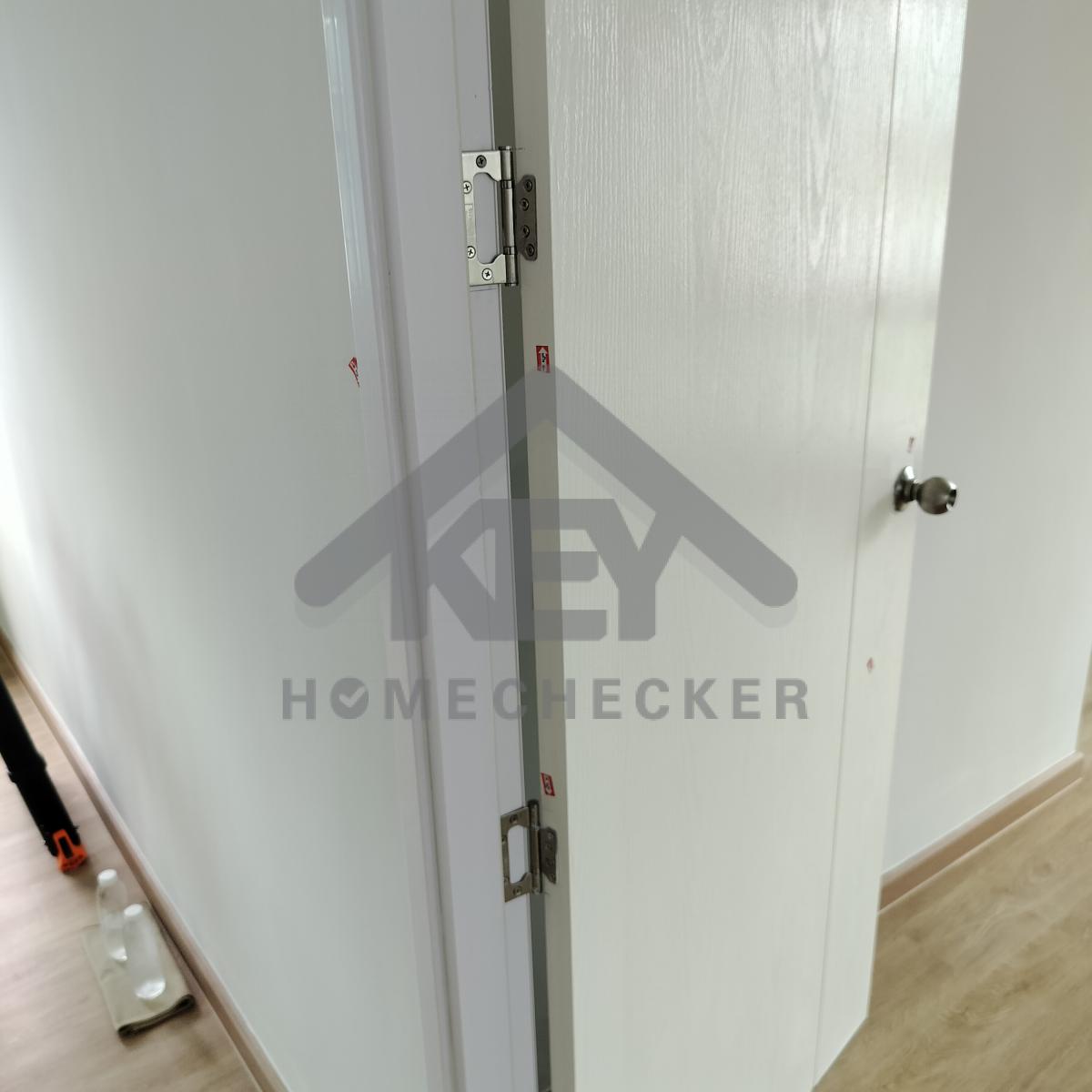

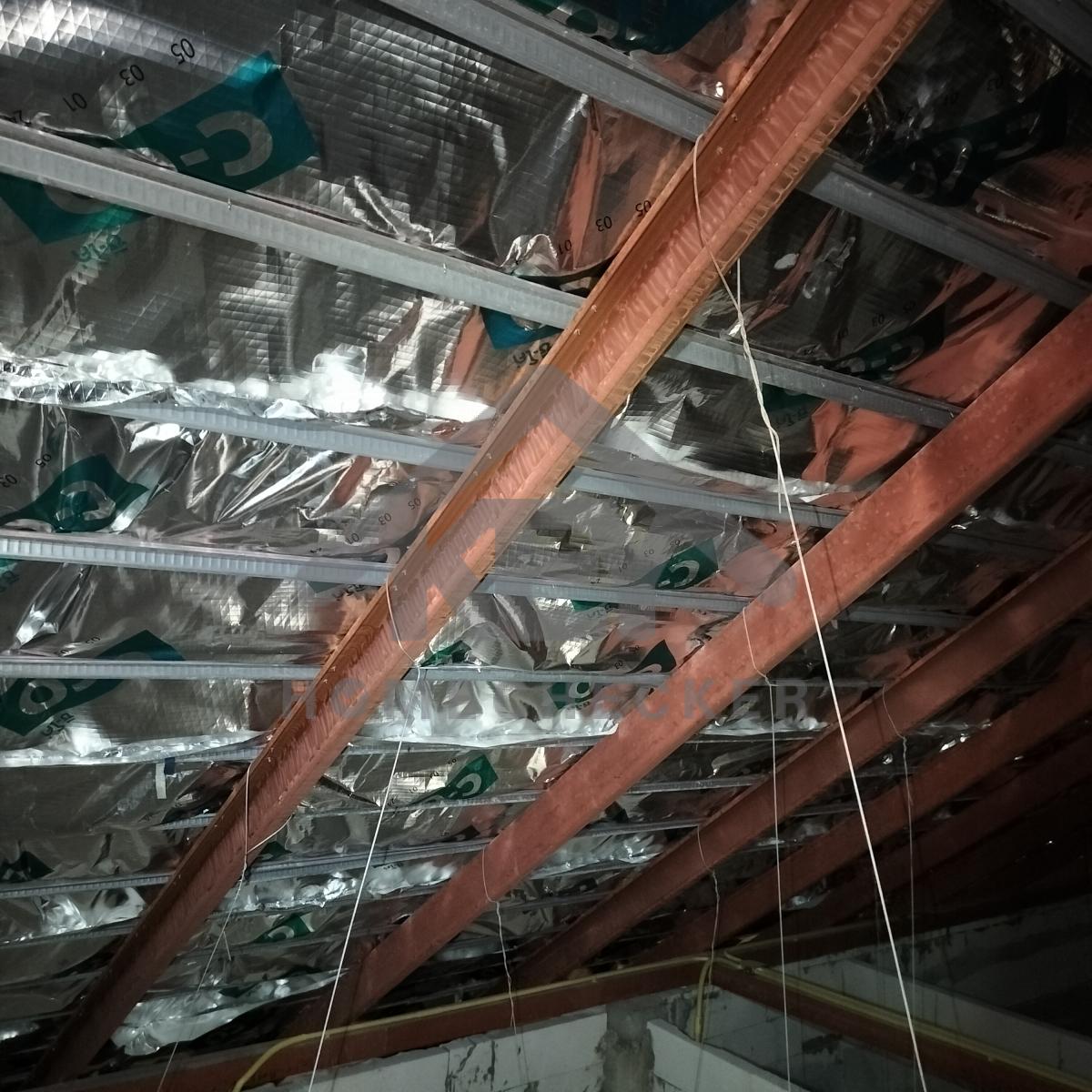

4. งานฝ้าชายคาและโครงฝ้า

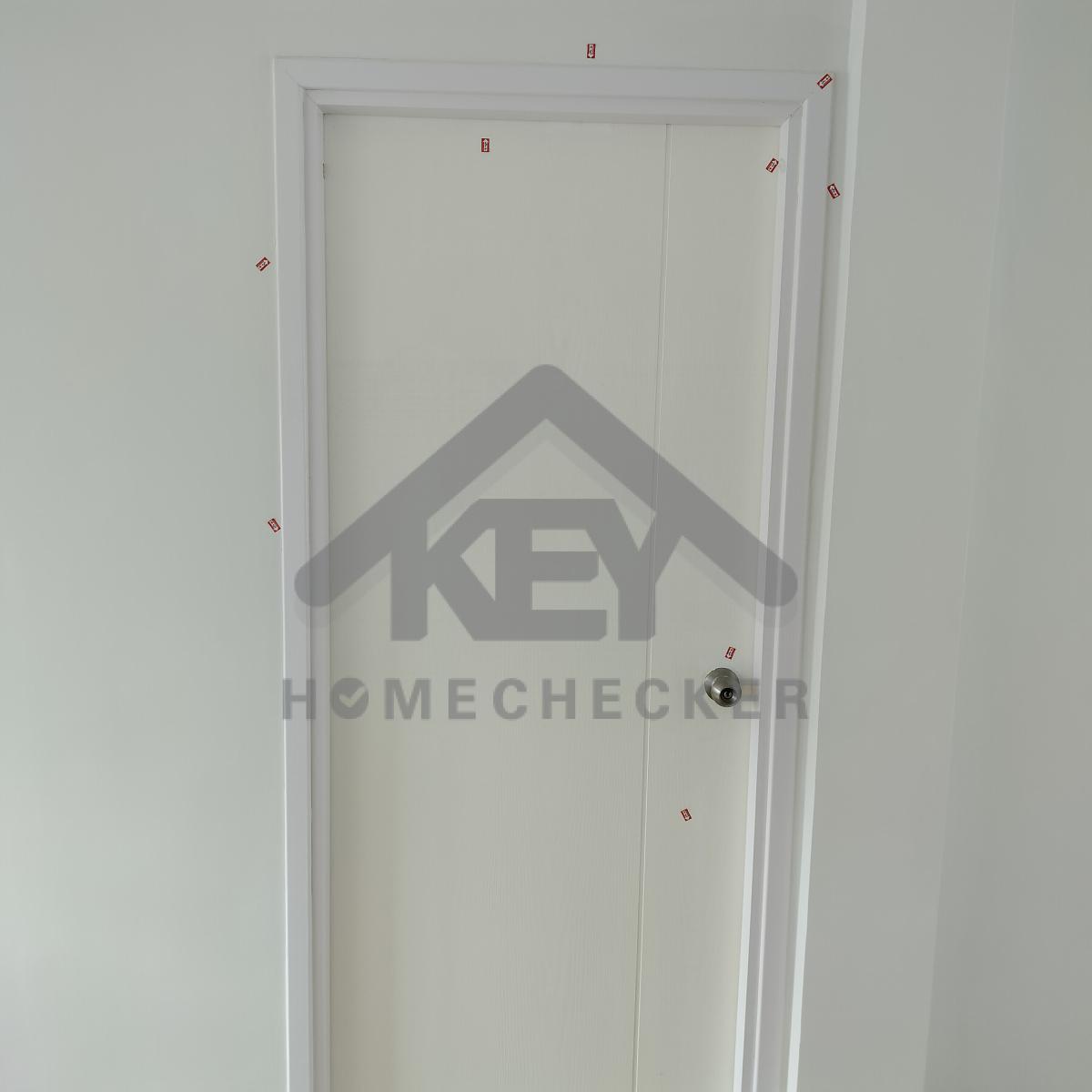

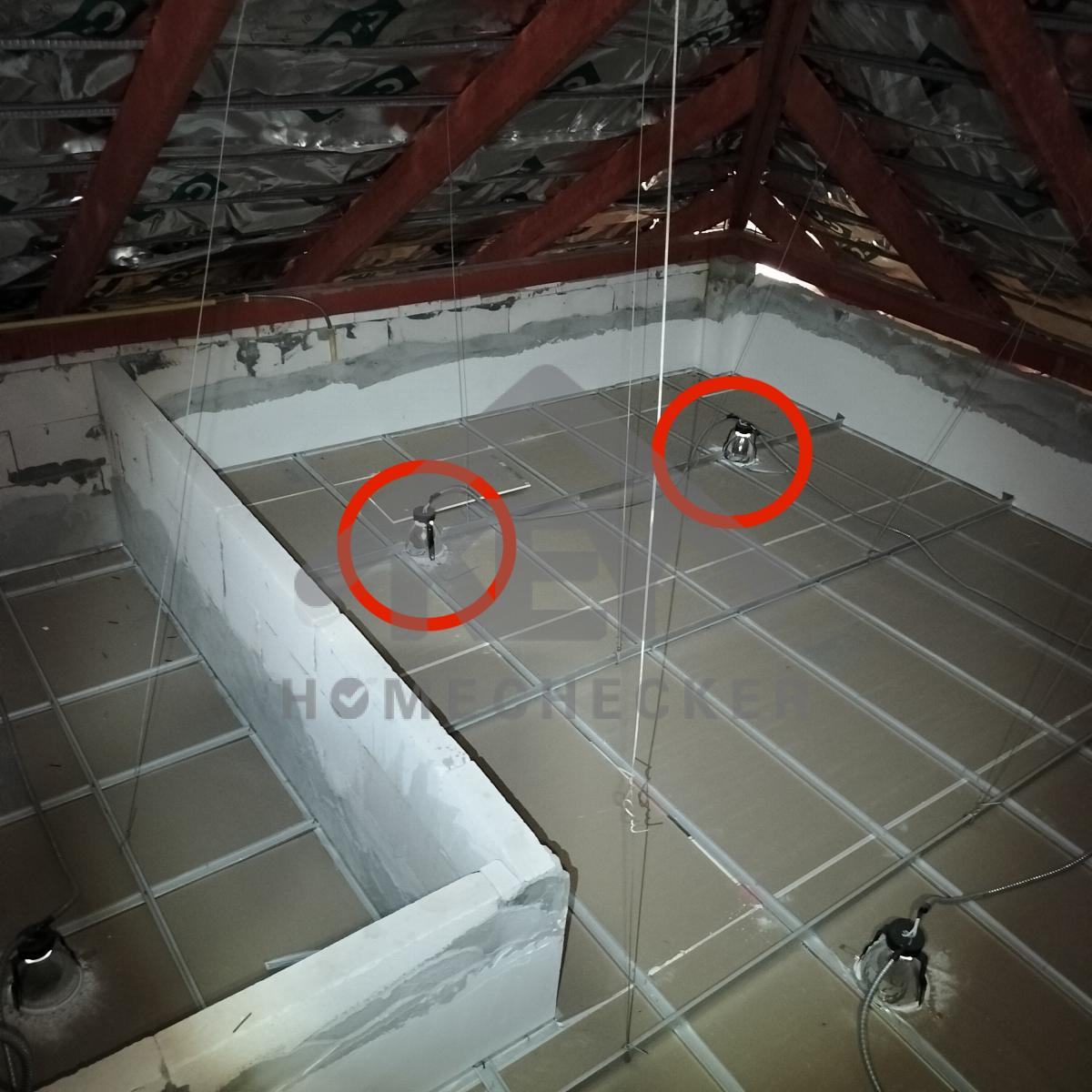

งานฝ้าชายคาและโครงฝ้า

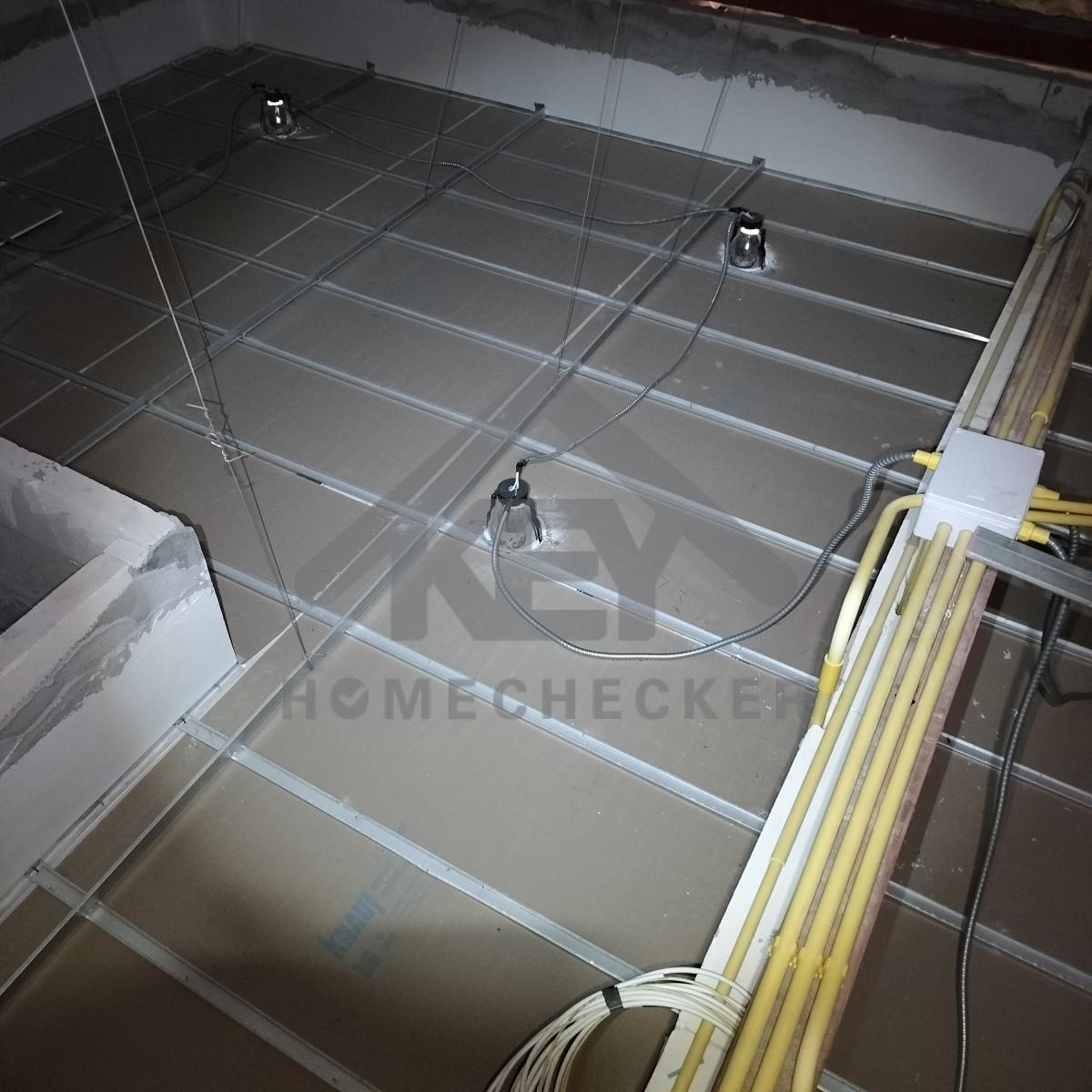

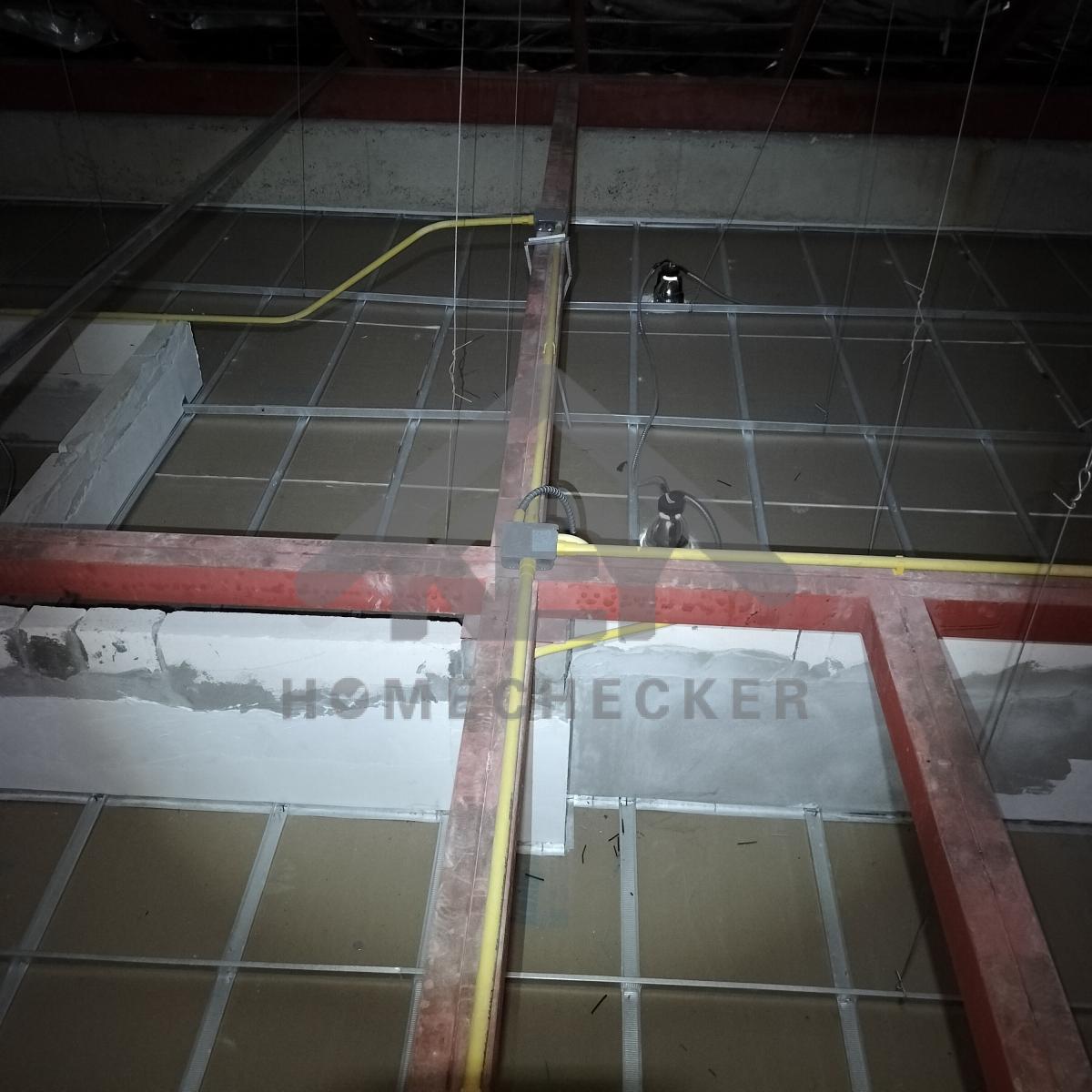

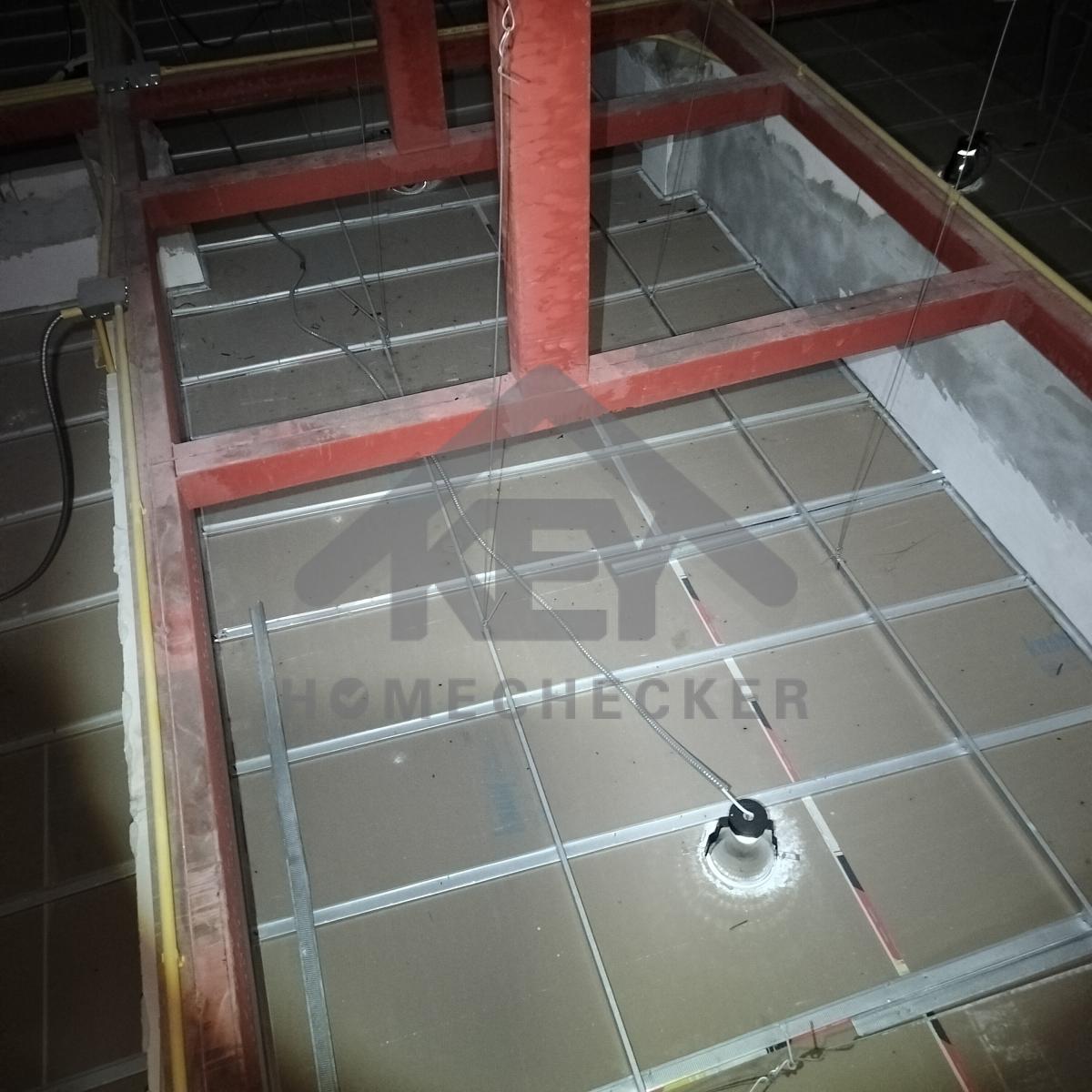

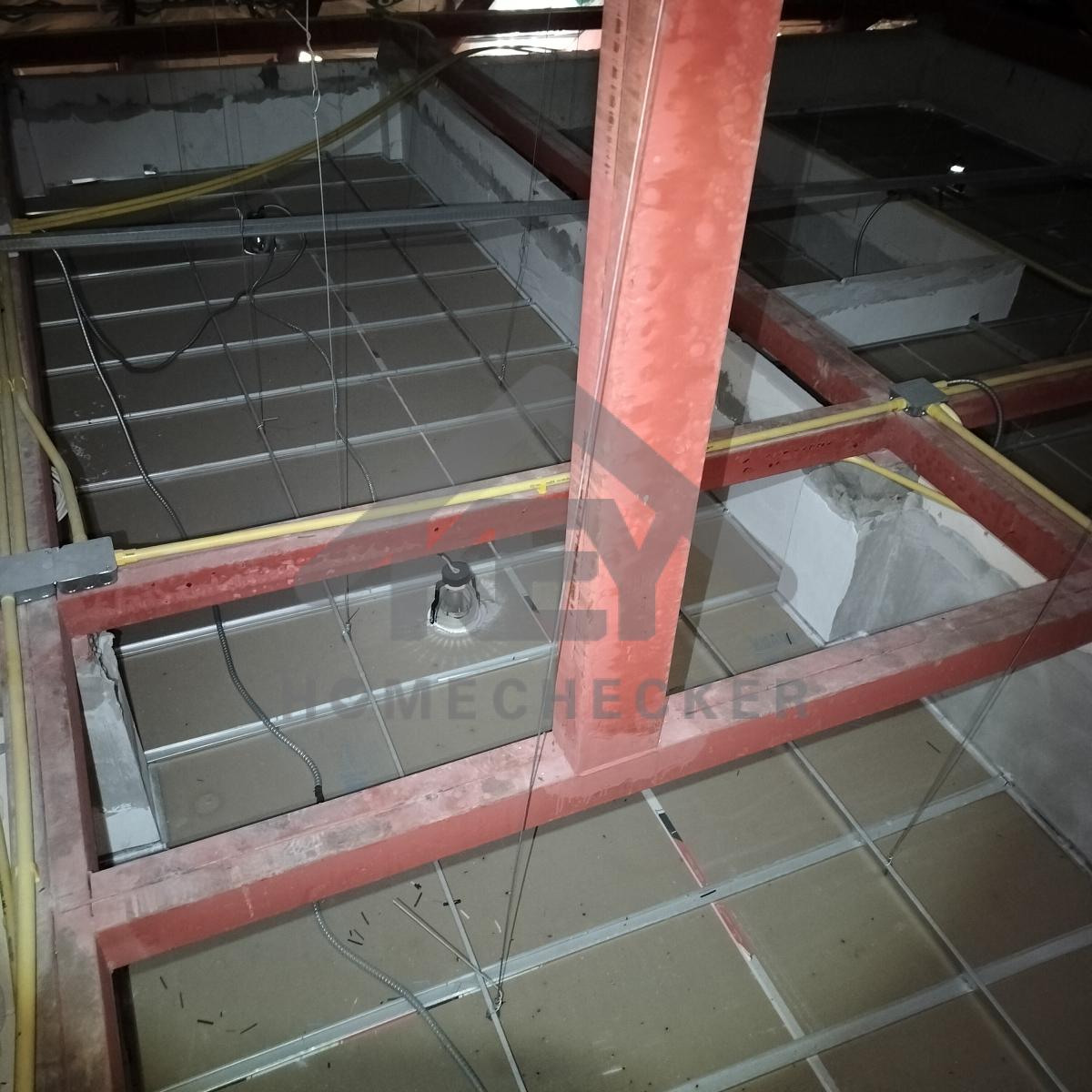

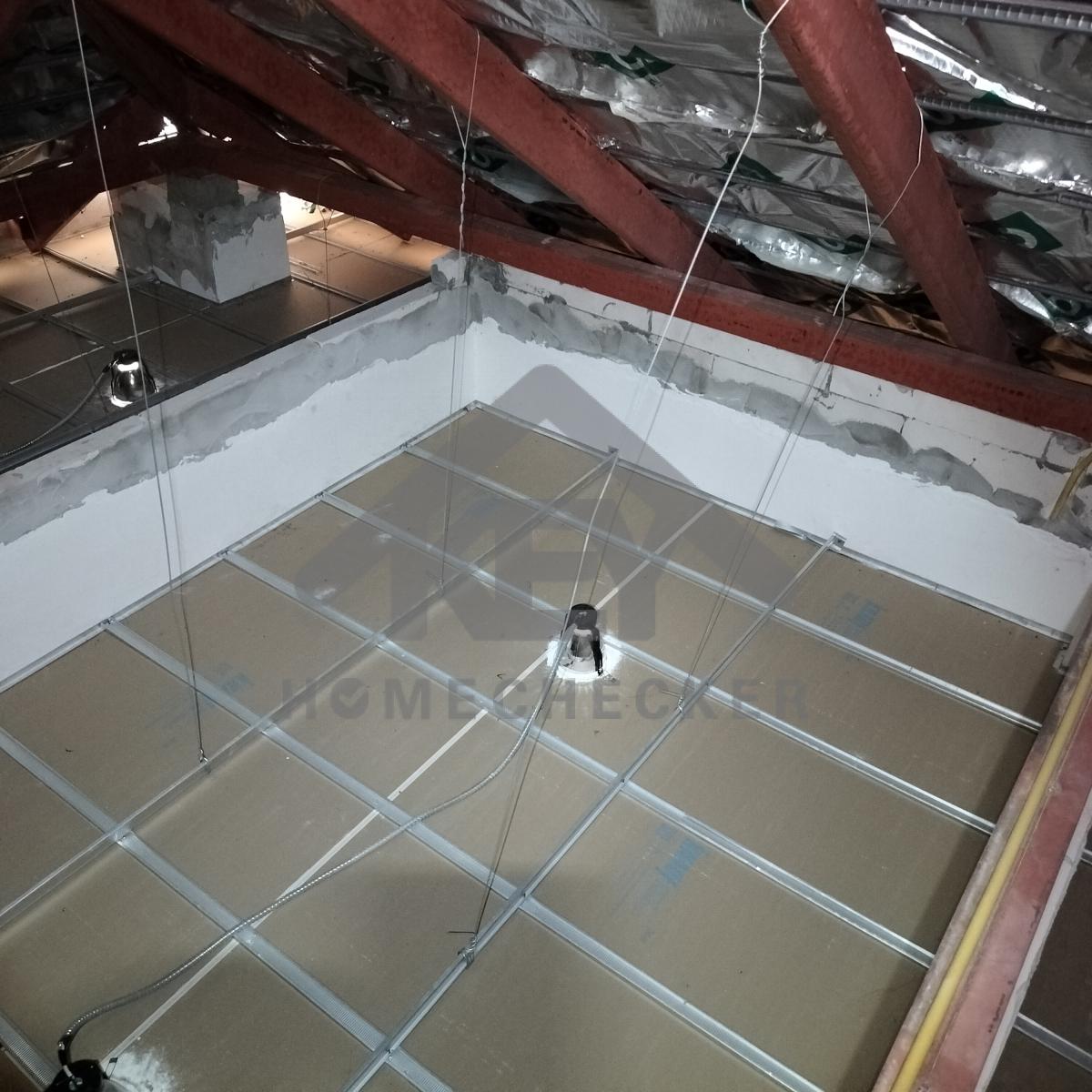

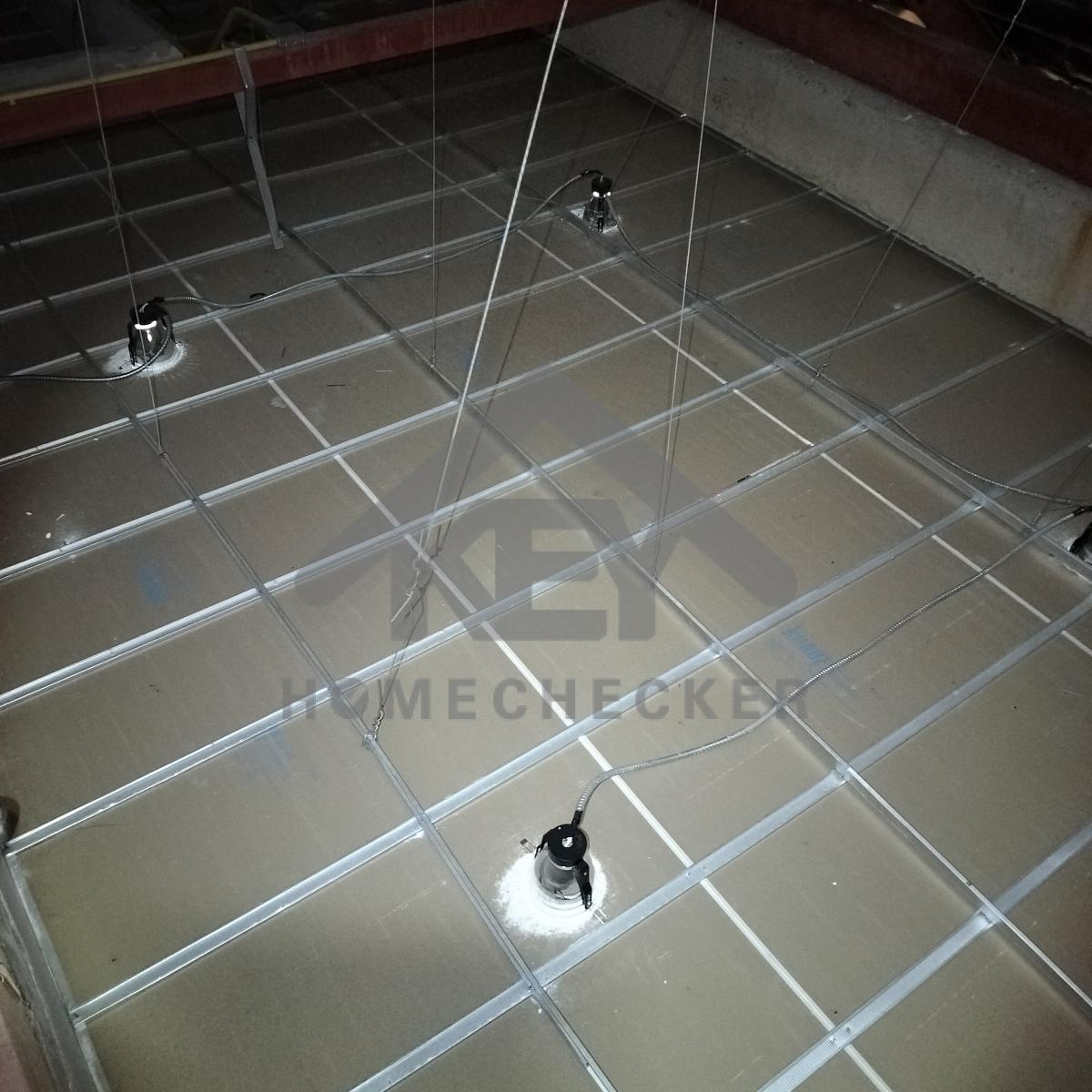

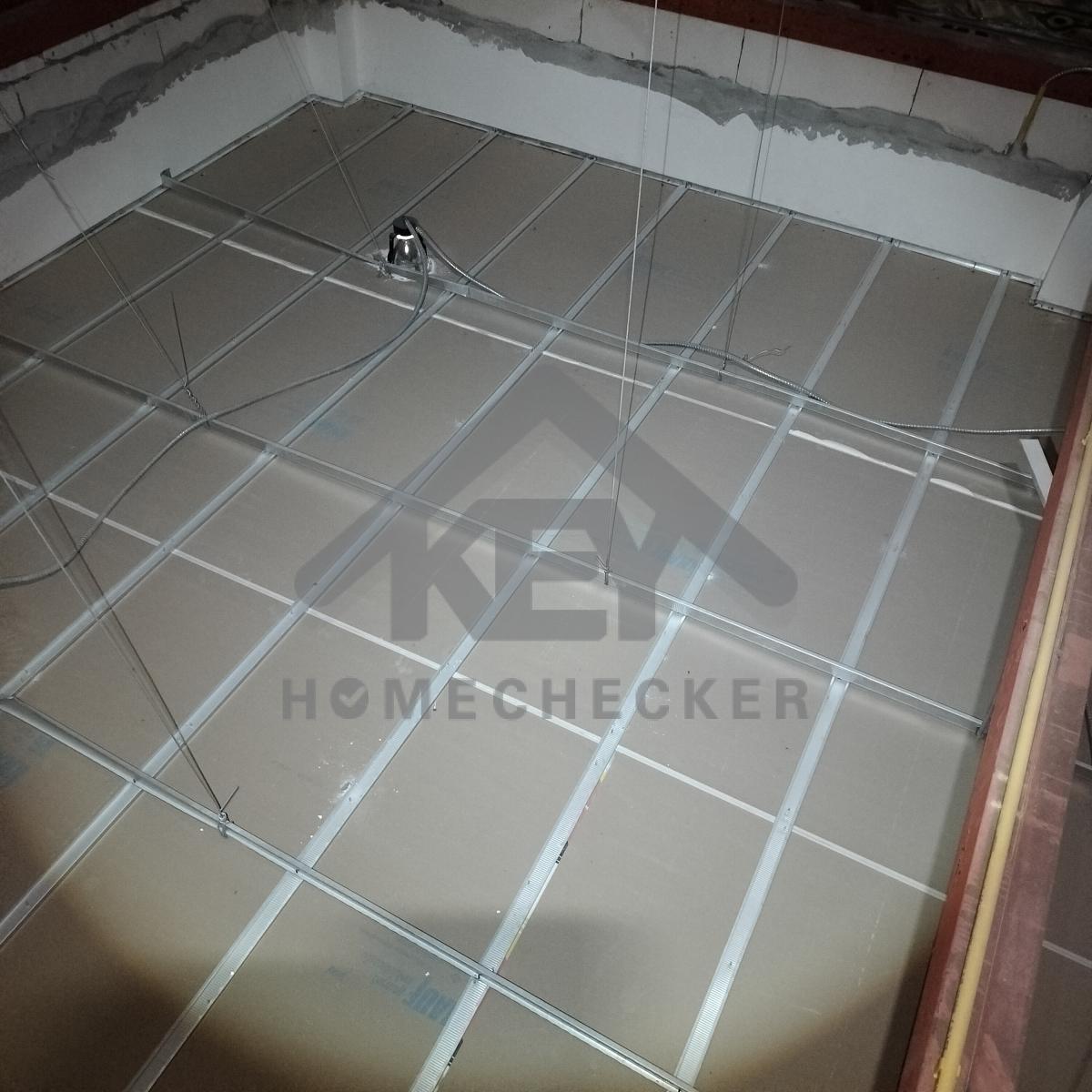

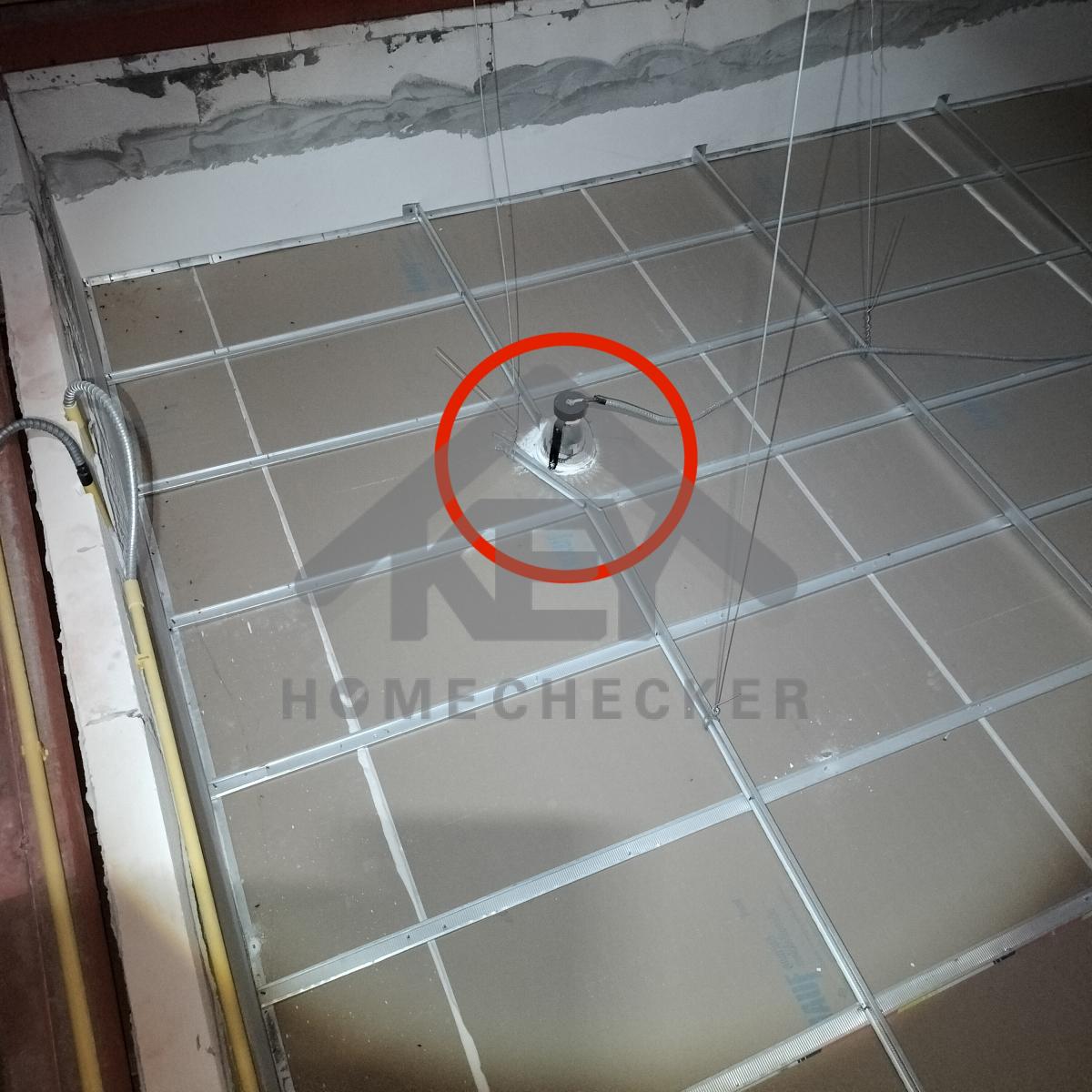

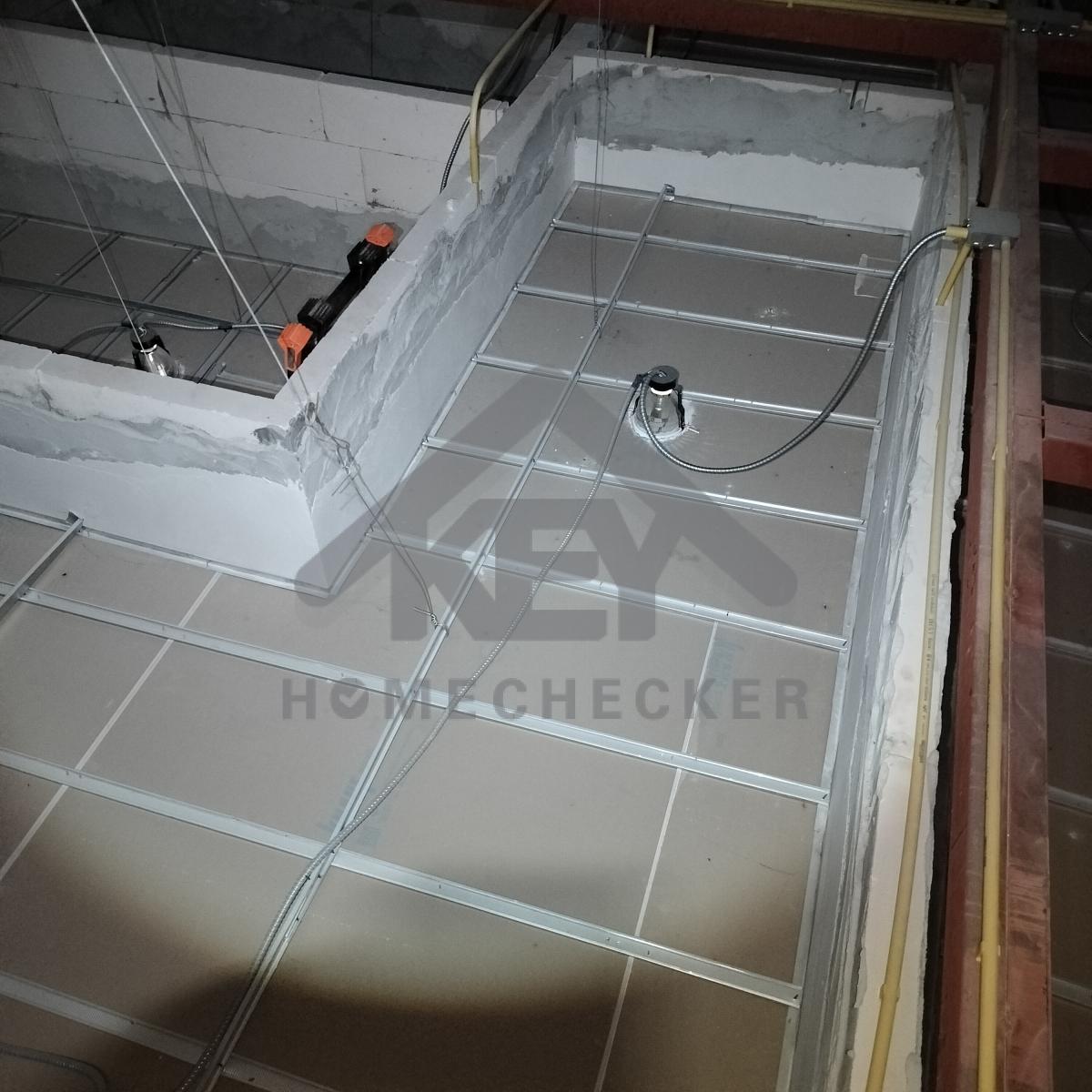

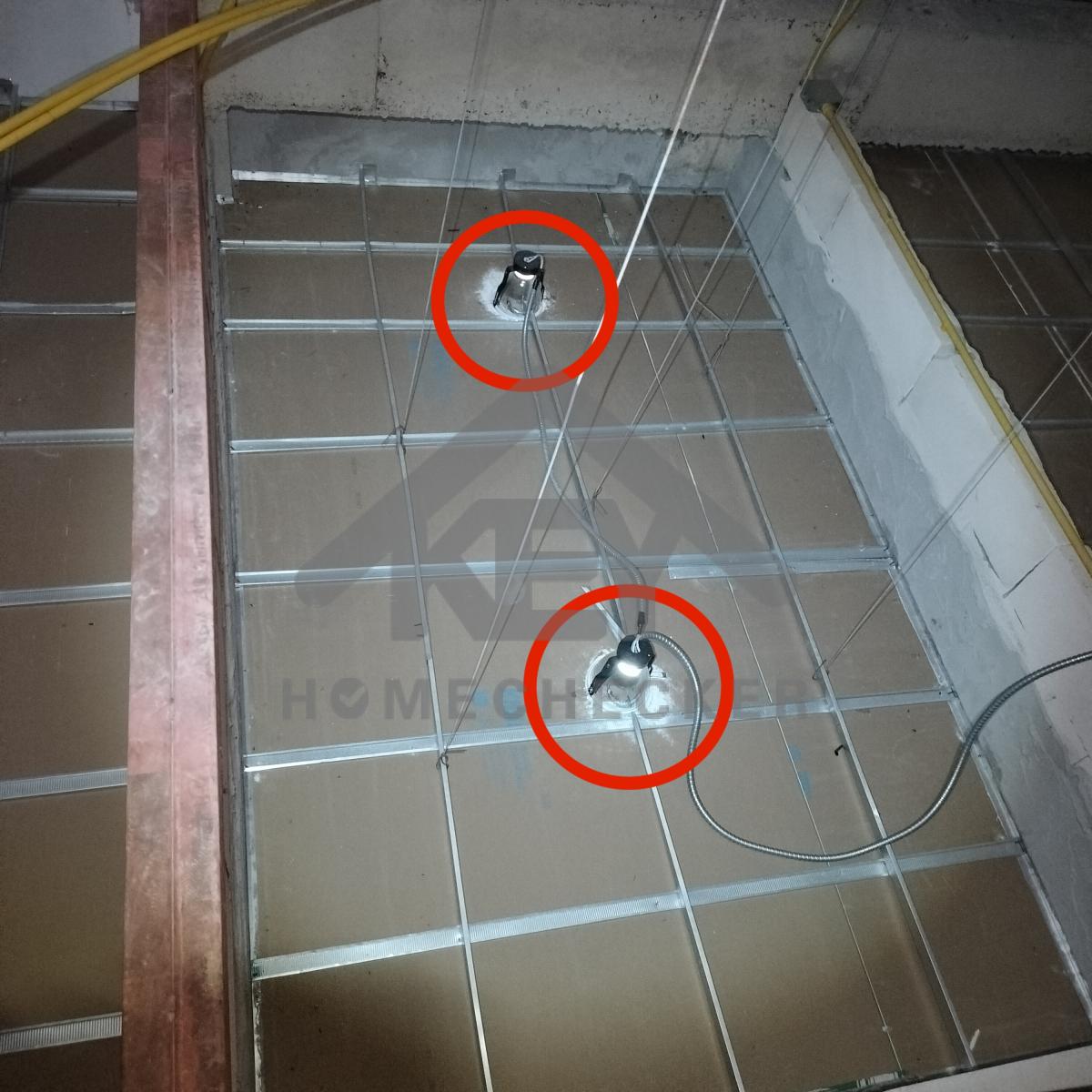

แก้ไข โครงหลักฝ้าเพดานห้องน้ำ 1 ถูกตัด
ติดตั้งซ่อมแซมเสริมโครงฝ้าเพดานให้เรียบร้อย

งานฝ้าชายคาและโครงฝ้า

แก้ไข โครงหลักฝ้าเพดานห้องนอน 2 ถูกตัด
ติดตั้งซ่อมแซมเสริมโครงฝ้าเพดานให้เรียบร้อย

งานฝ้าชายคาและโครงฝ้า

แก้ไข โครงหลักฝ้าเพดานห้องนอน 3 ถูกตัด
ติดตั้งซ่อมแซมเสริมโครงฝ้าเพดานให้เรียบร้อย

งานฝ้าชายคาและโครงฝ้า

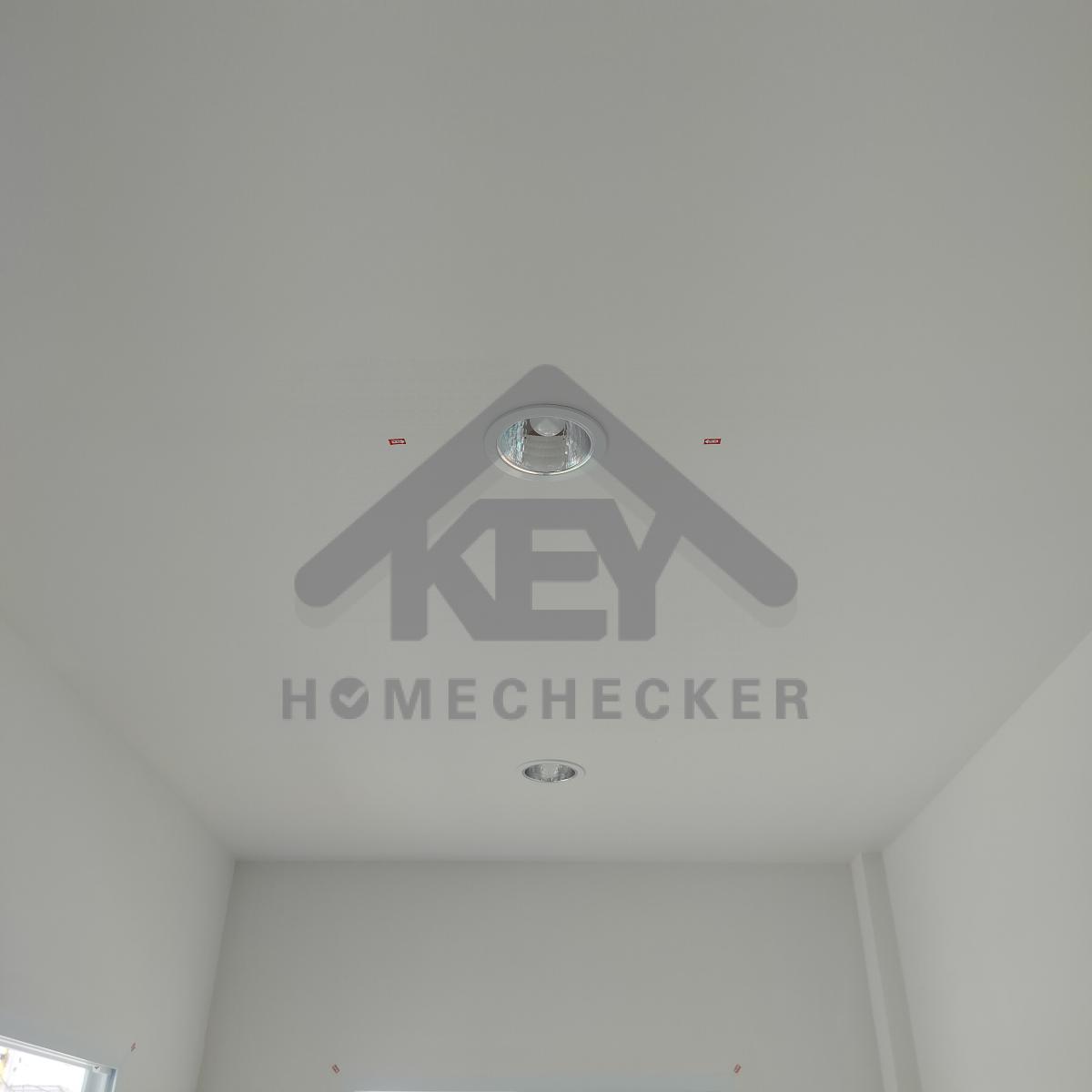

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

งานฝ้าชายคาและโครงฝ้า

งานติดตั้งเรียบร้อยดี

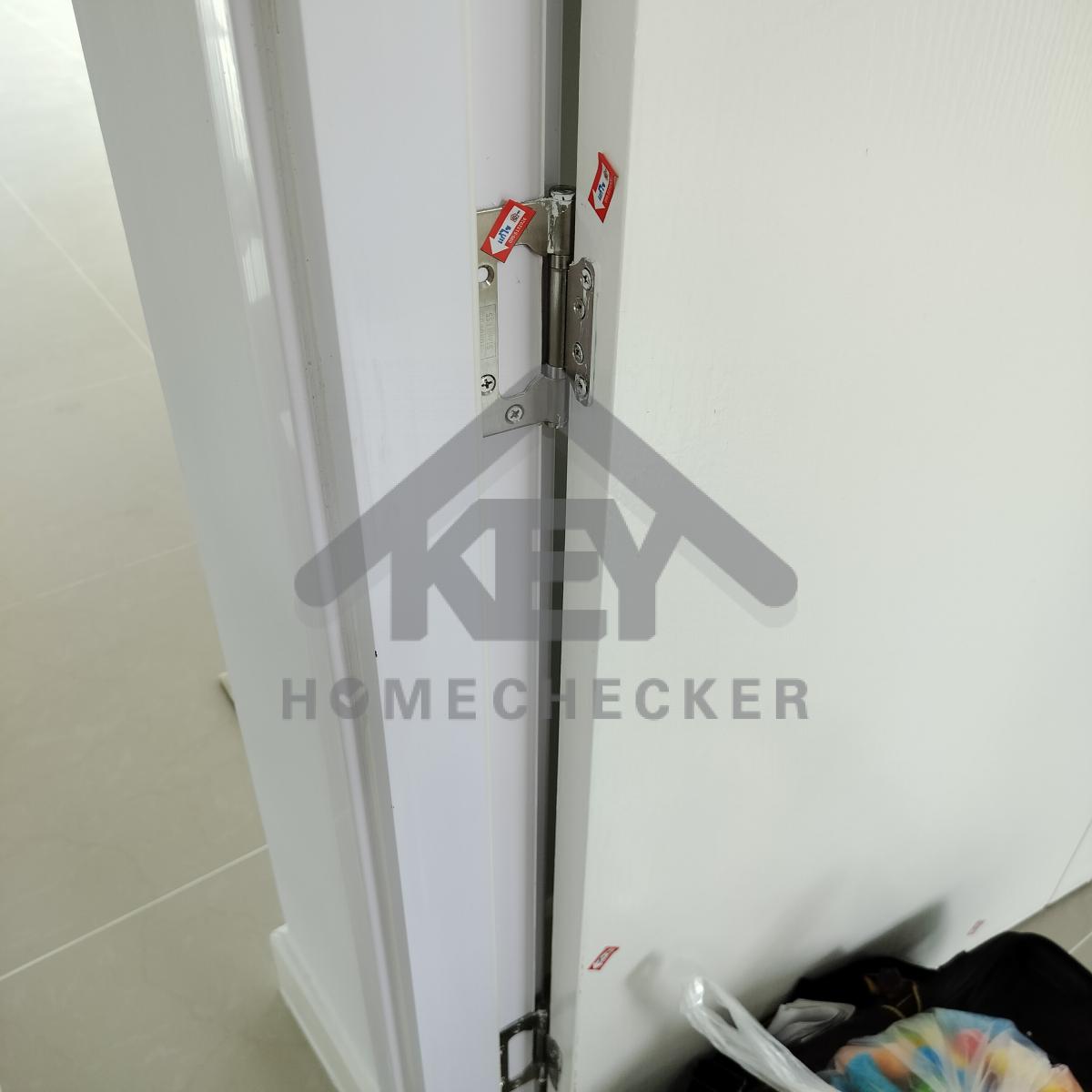

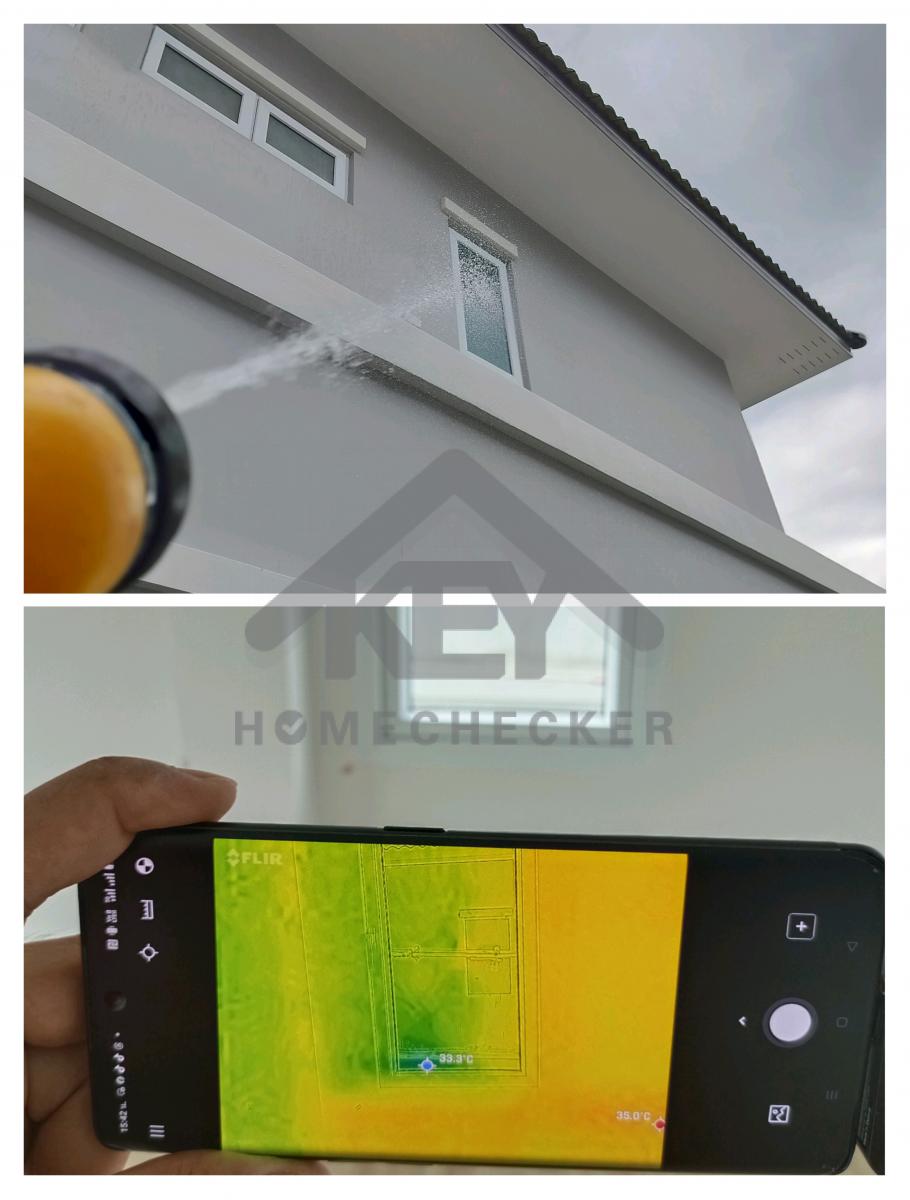

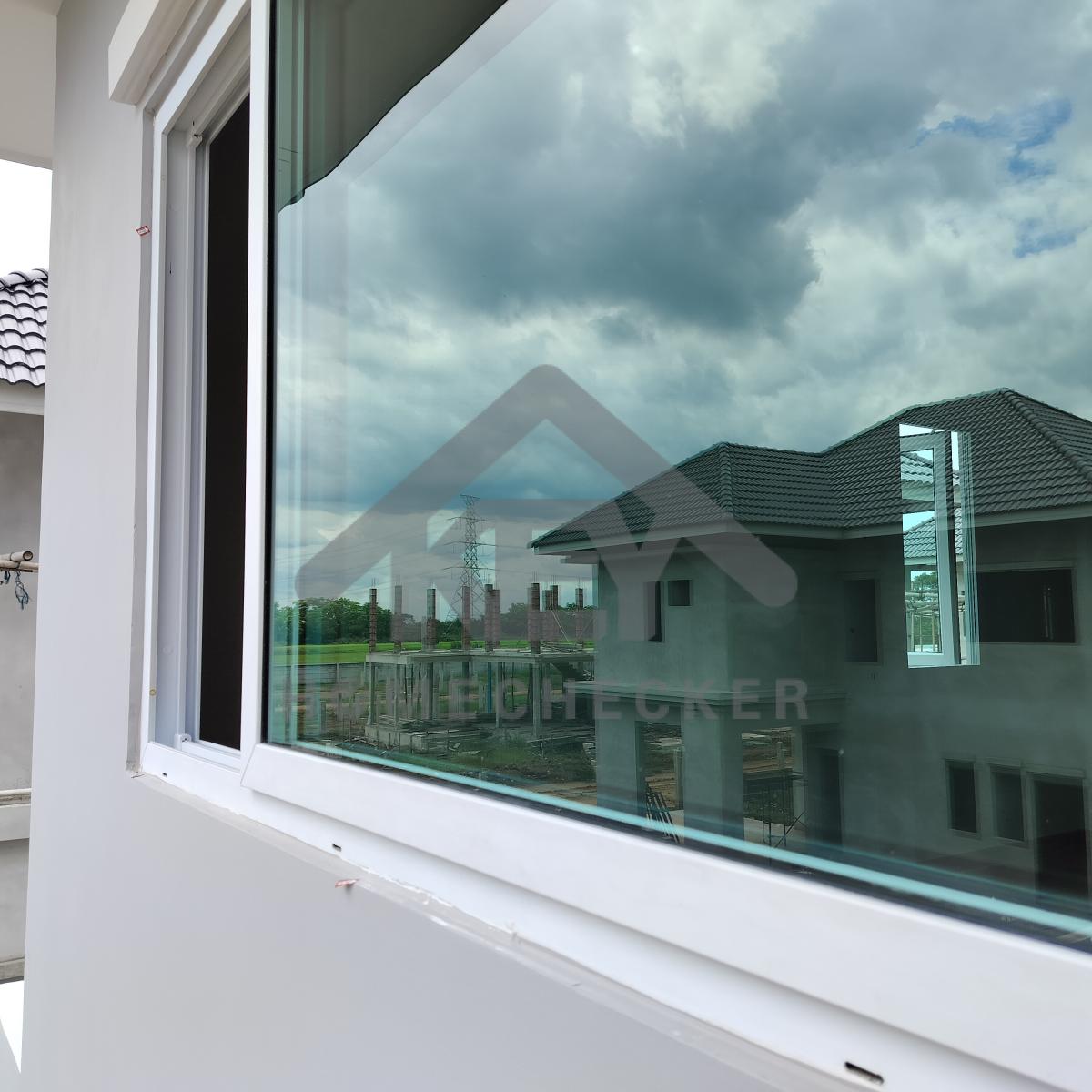

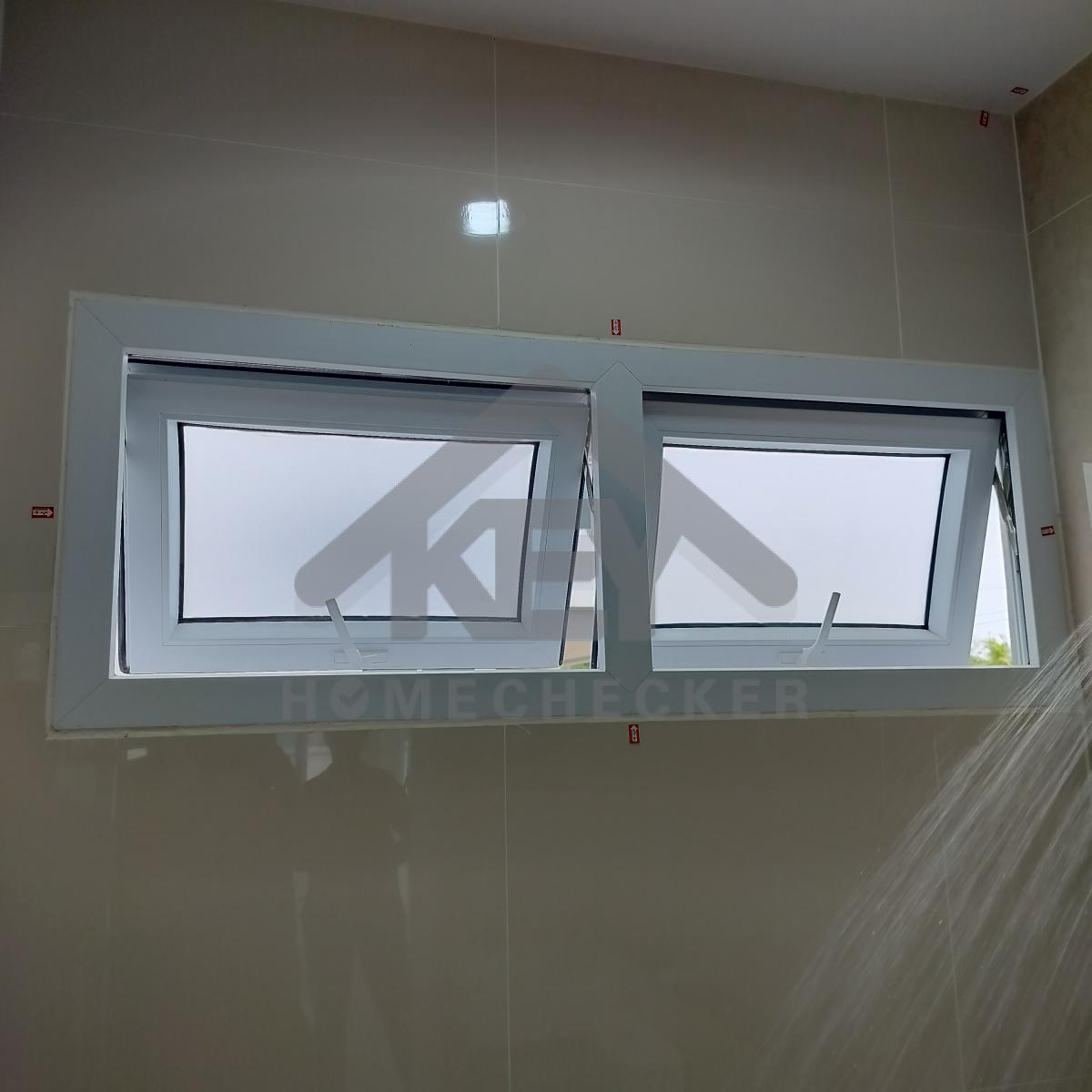

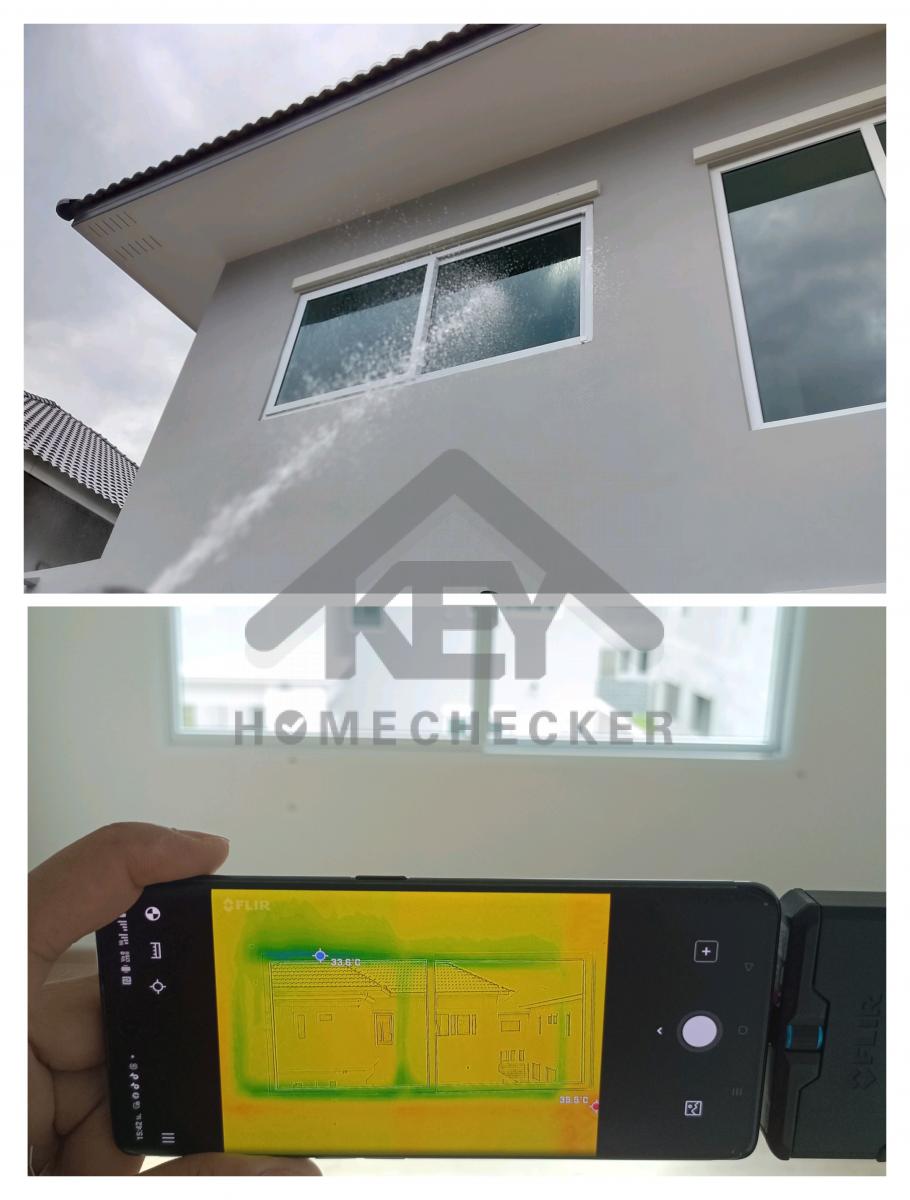

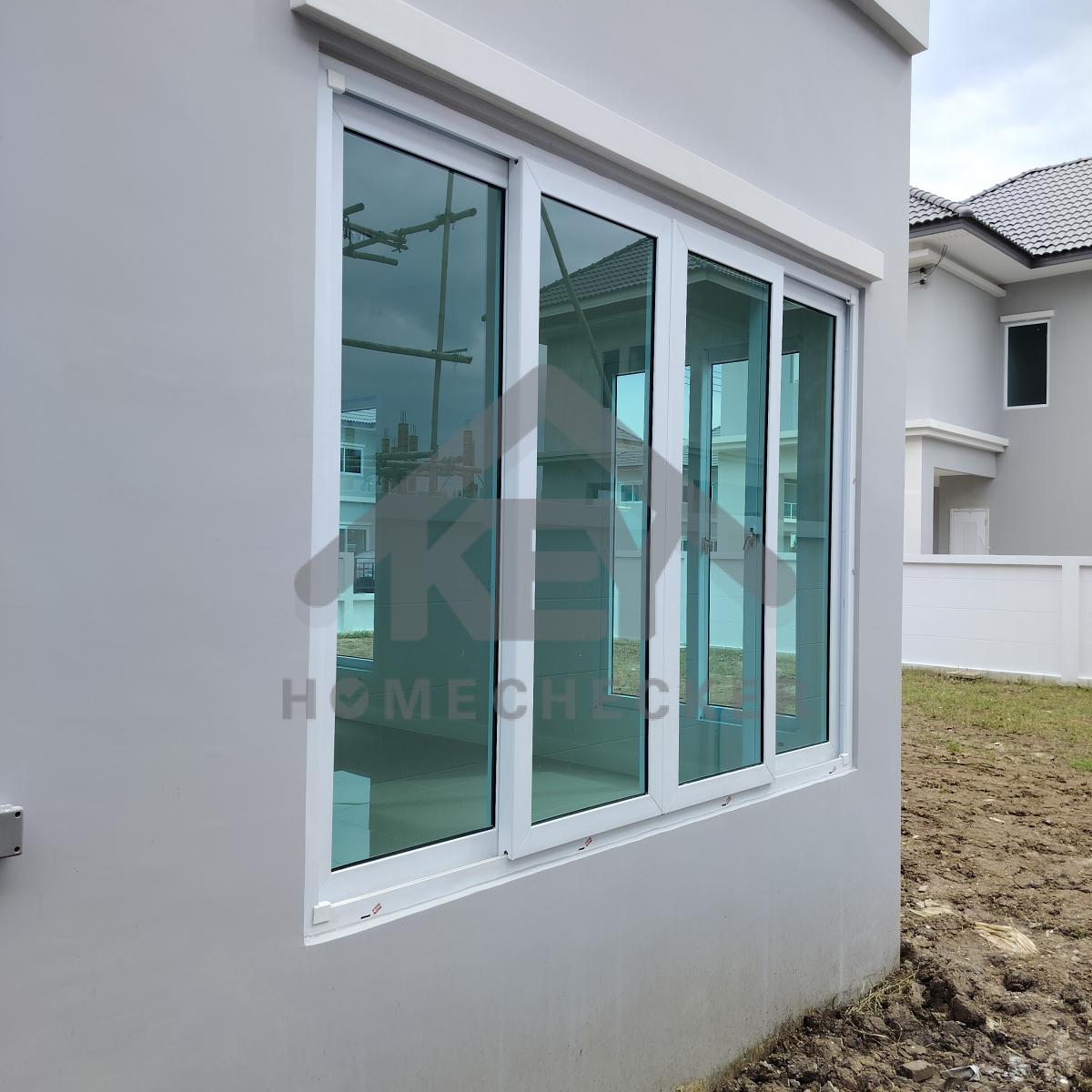

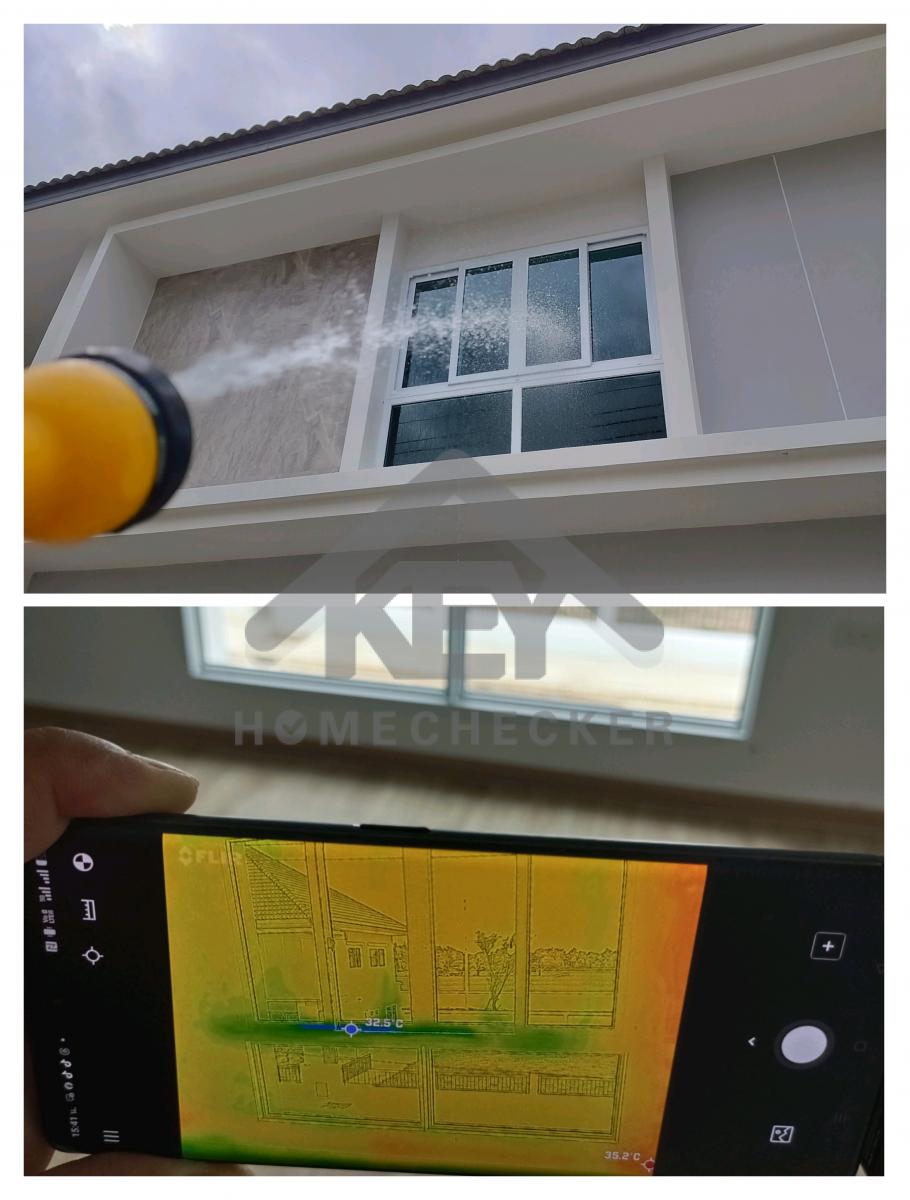

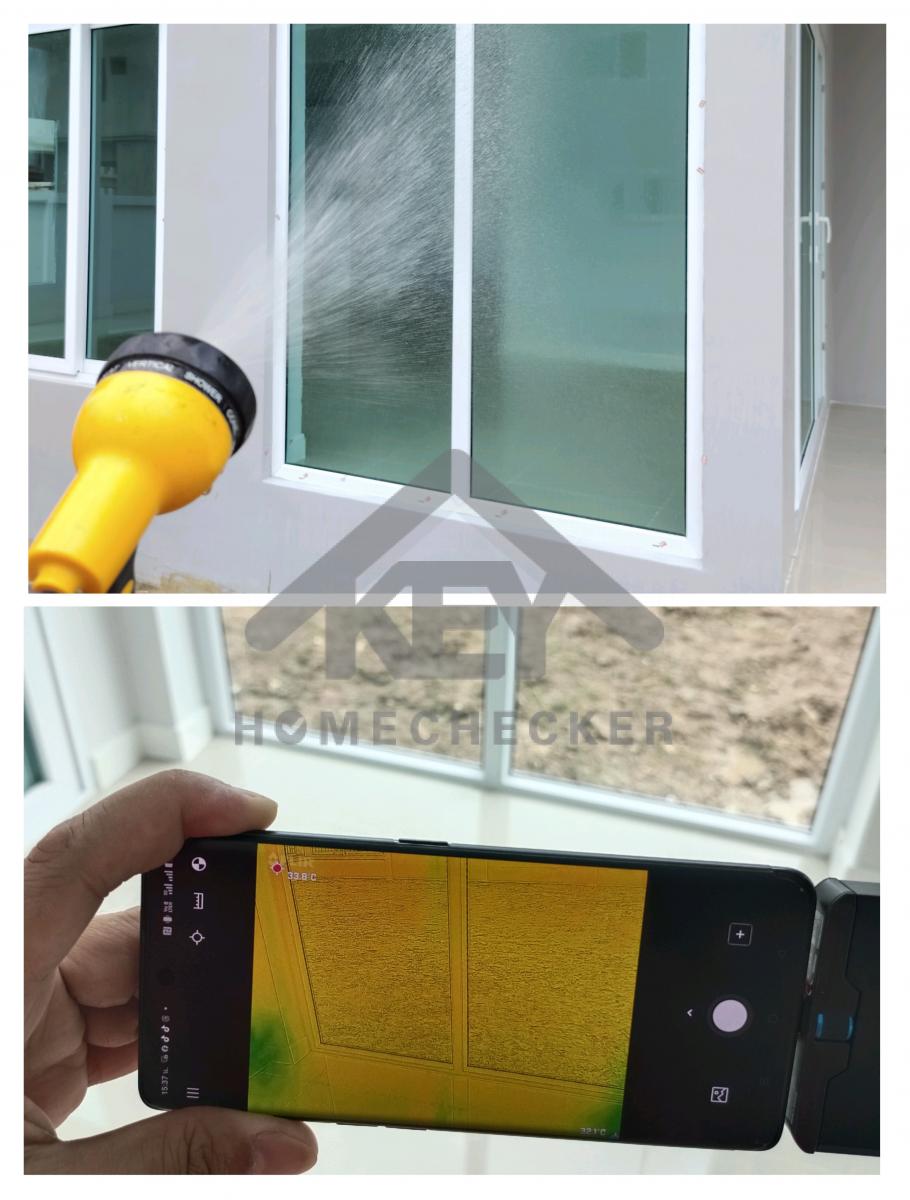

5. งานเทสน้ำ ประตูหน้าต่าง

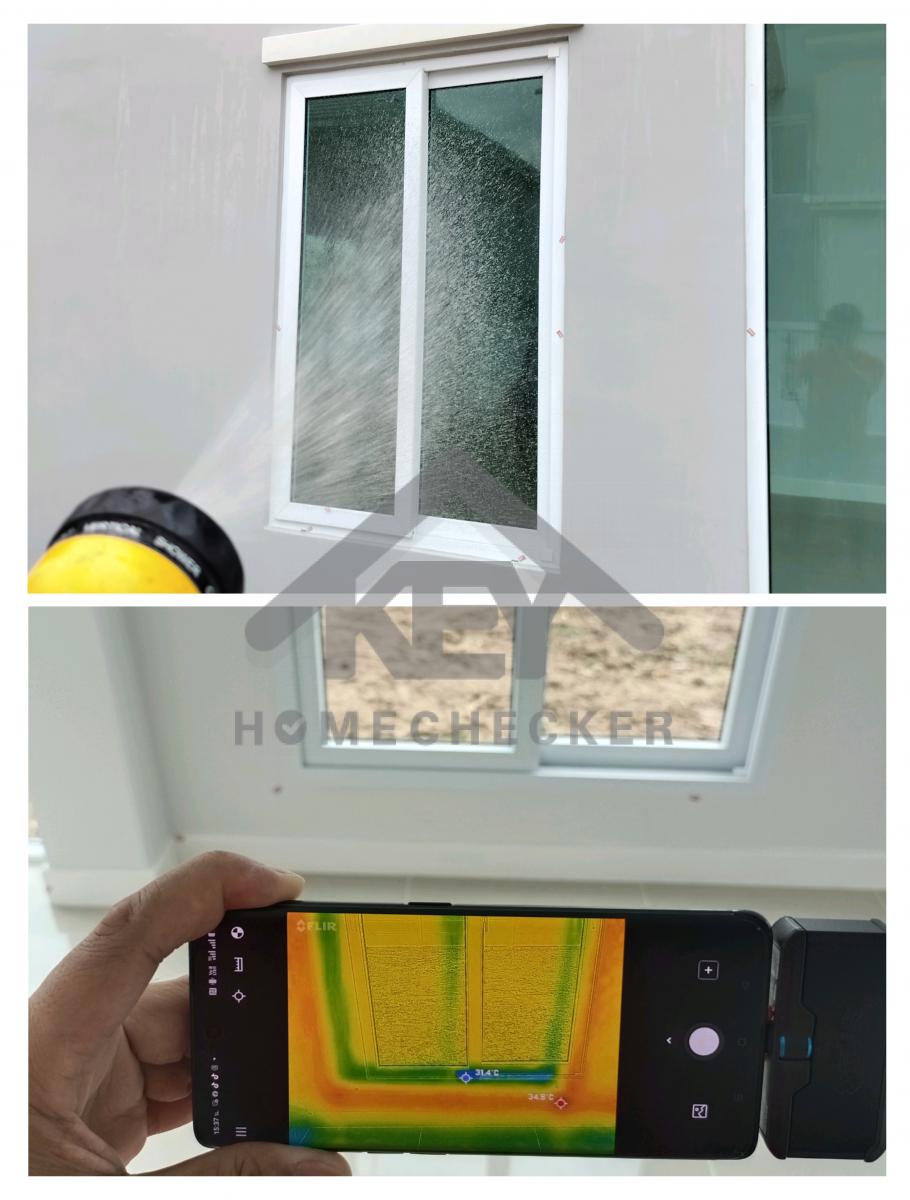

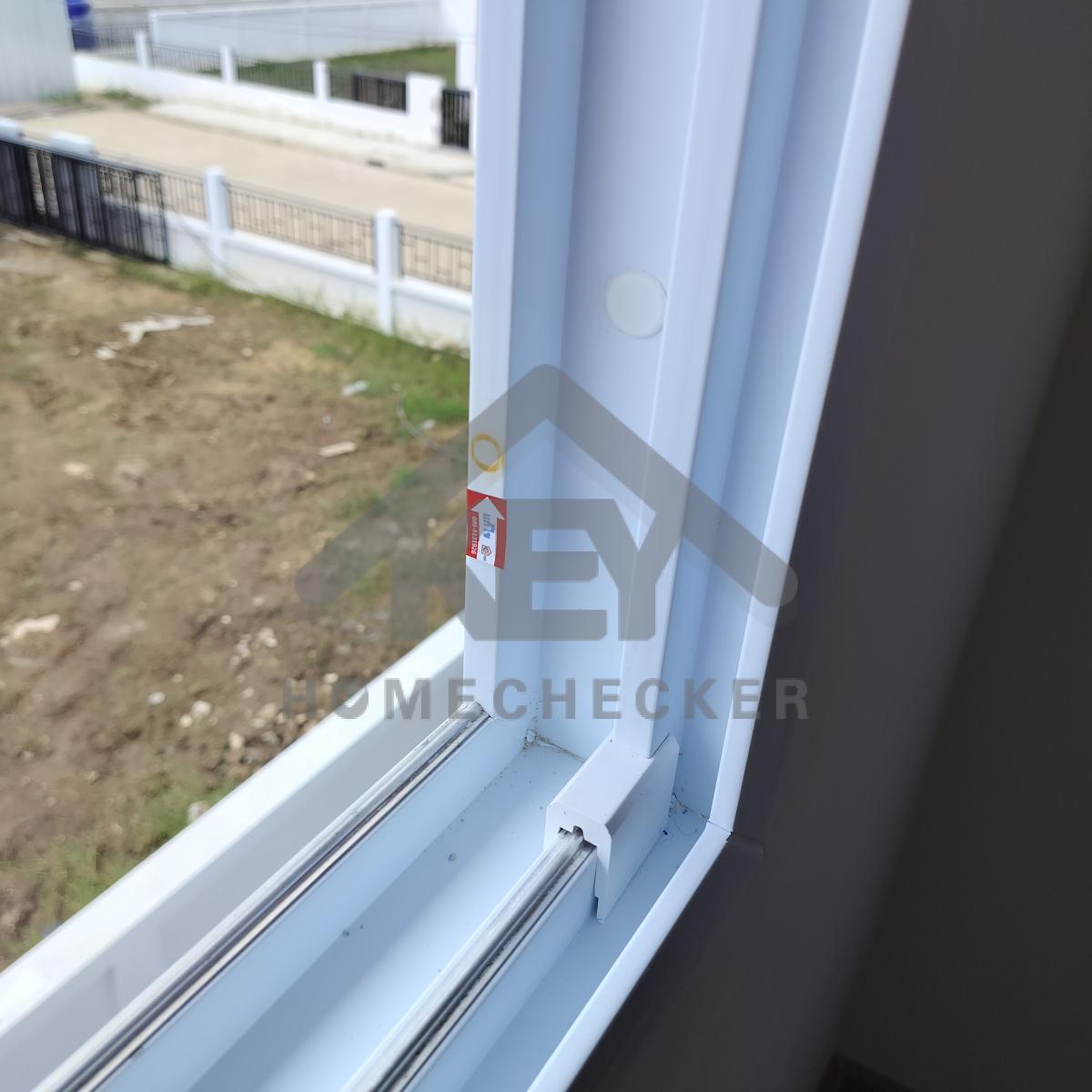

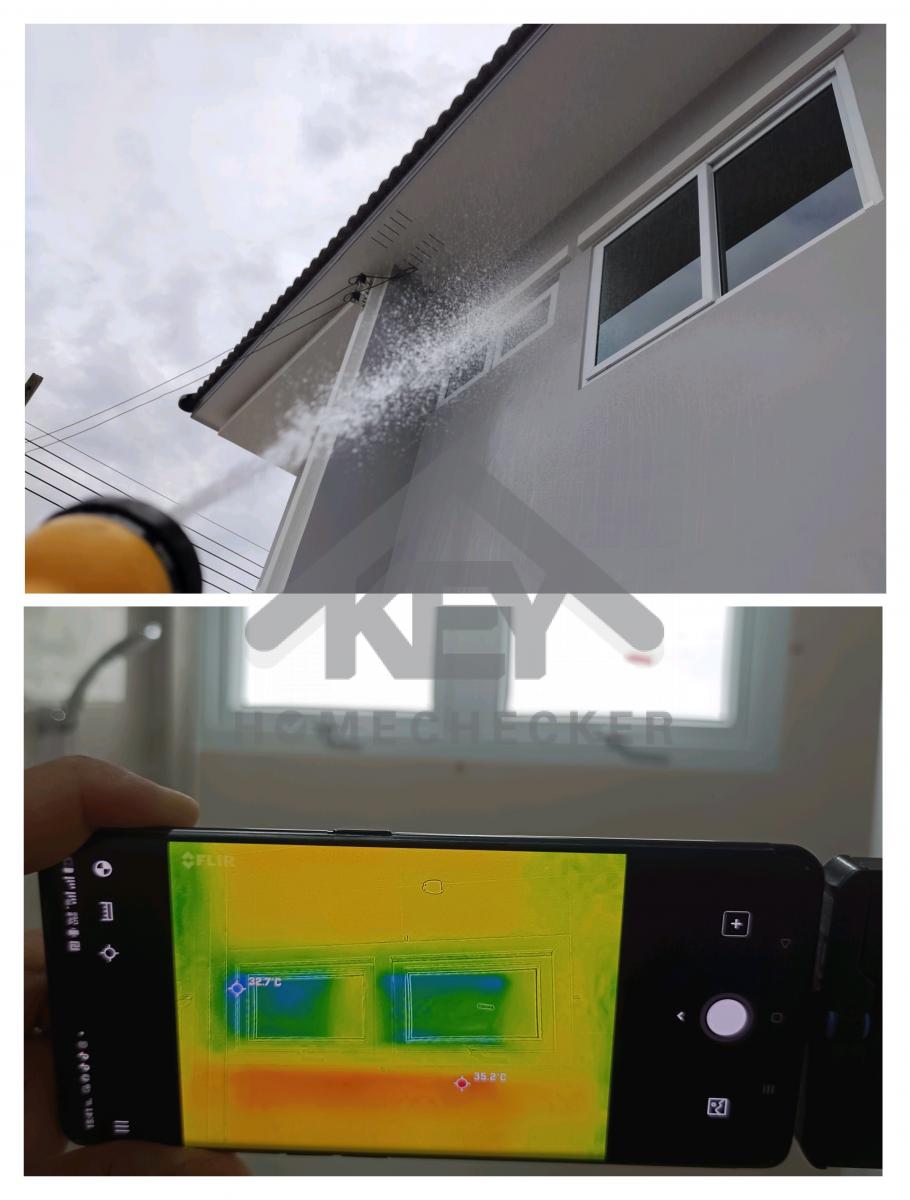

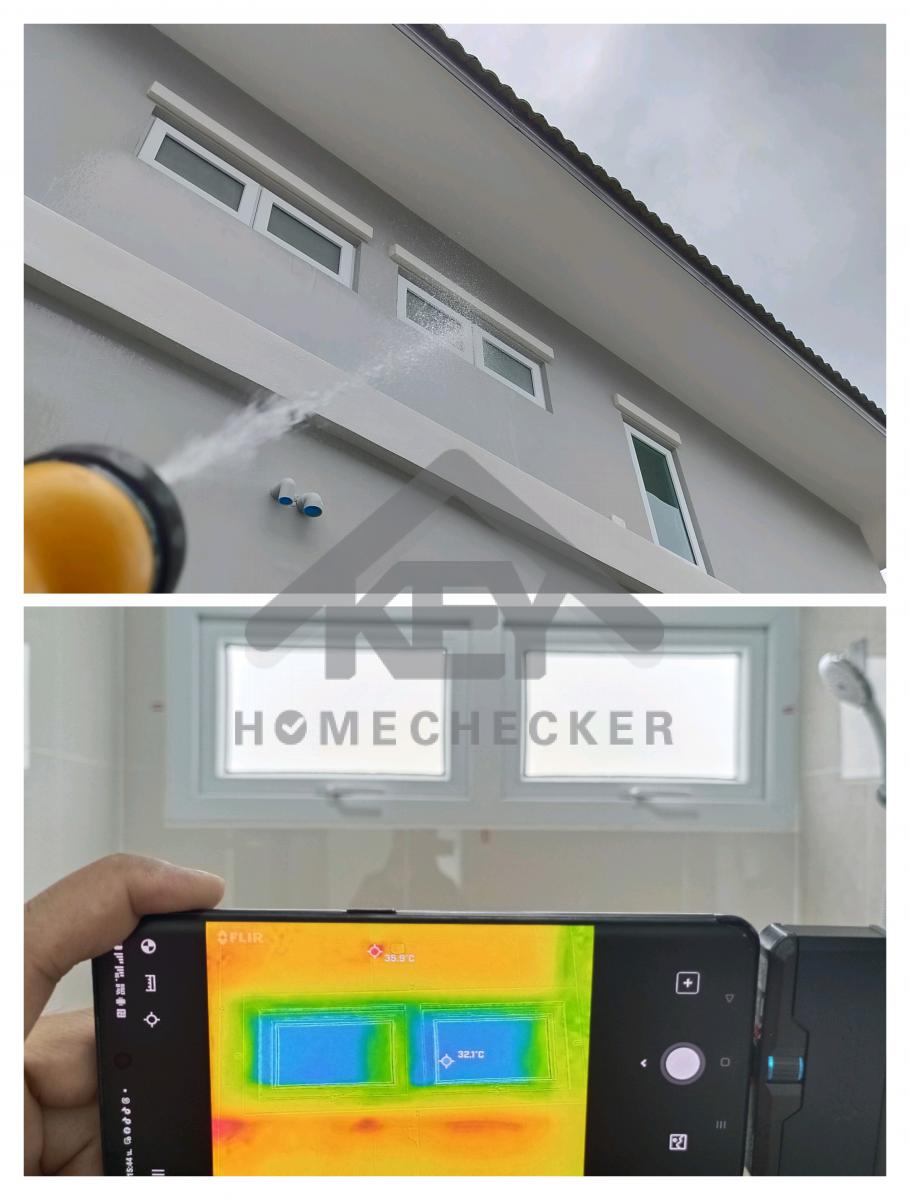

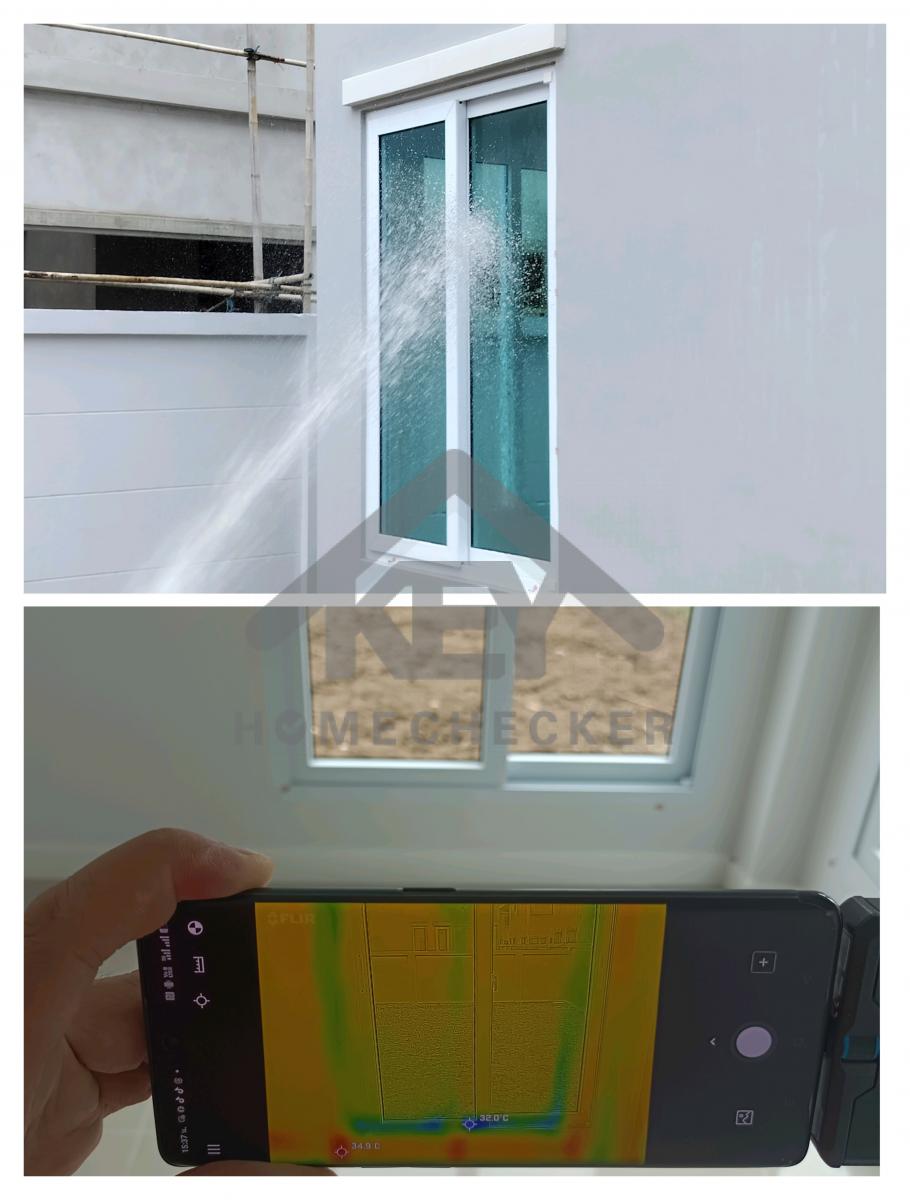

งานเทสน้ำ ประตูหน้าต่าง

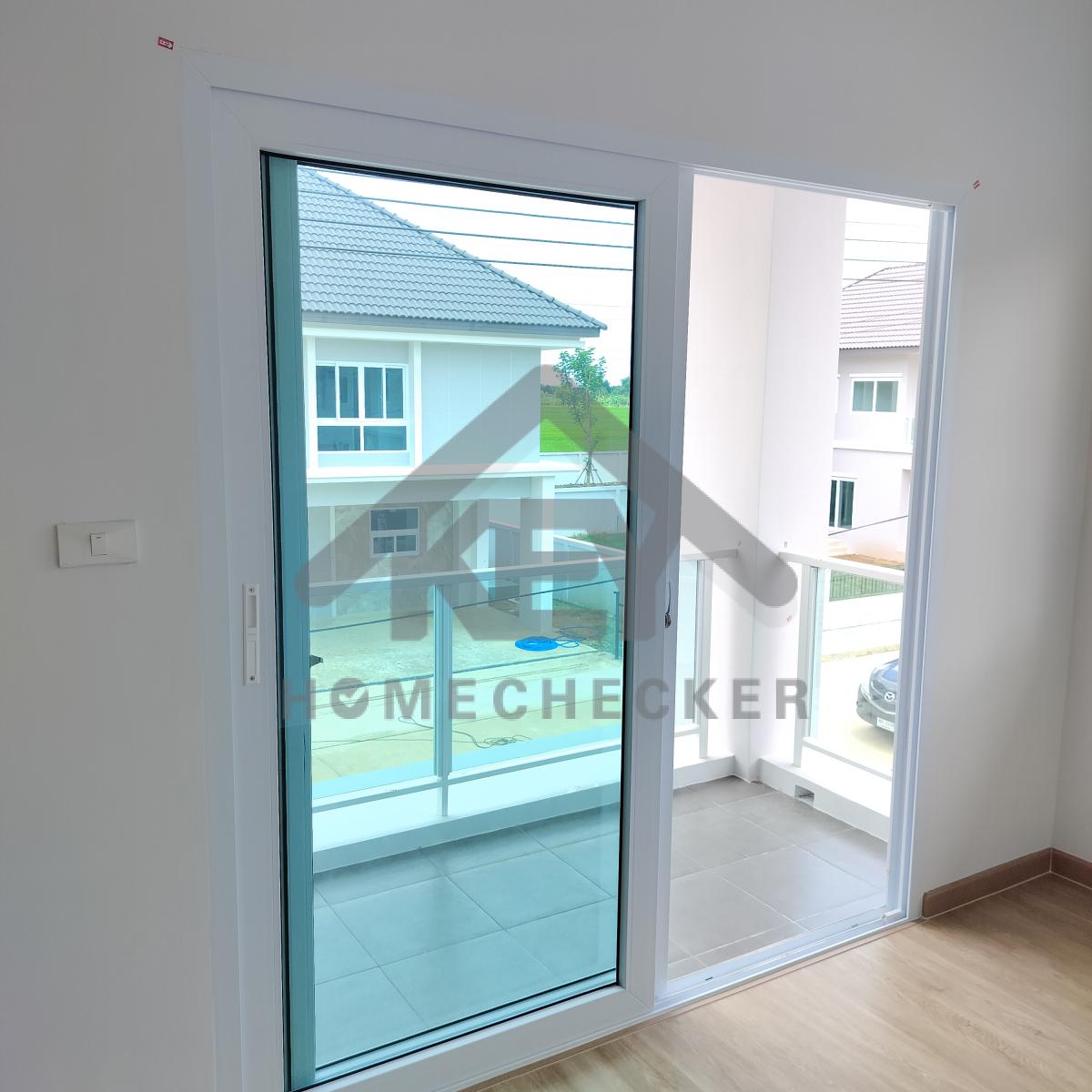

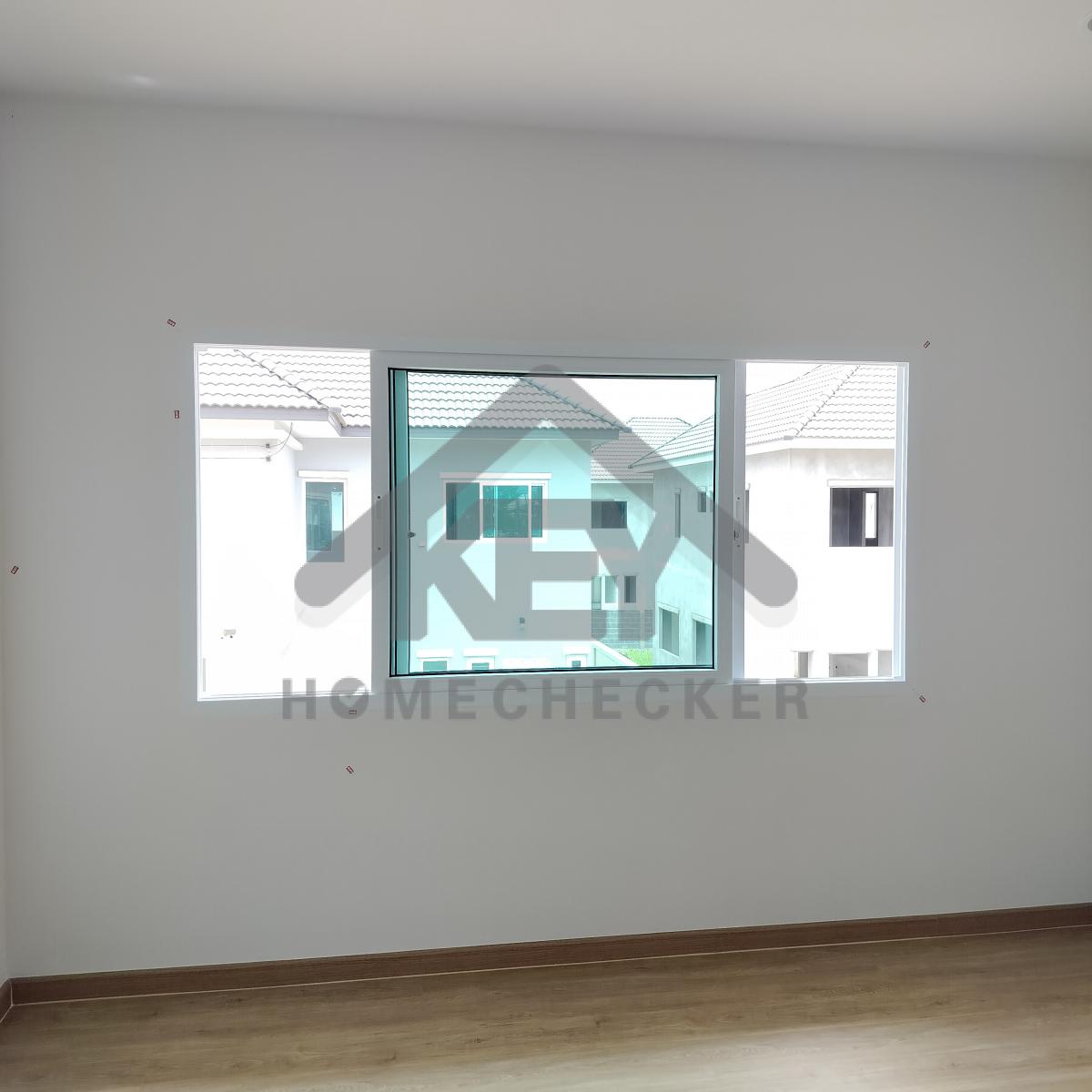

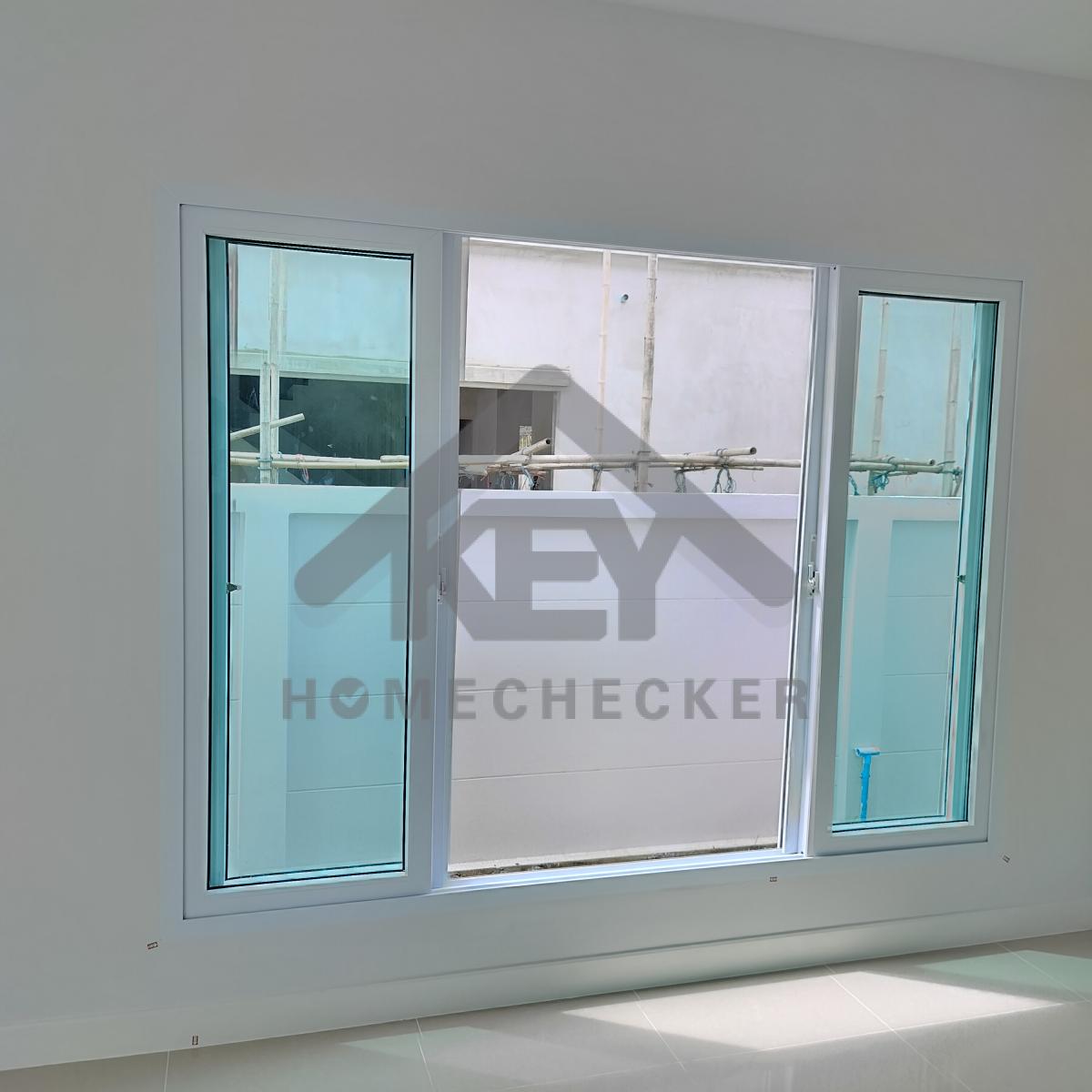

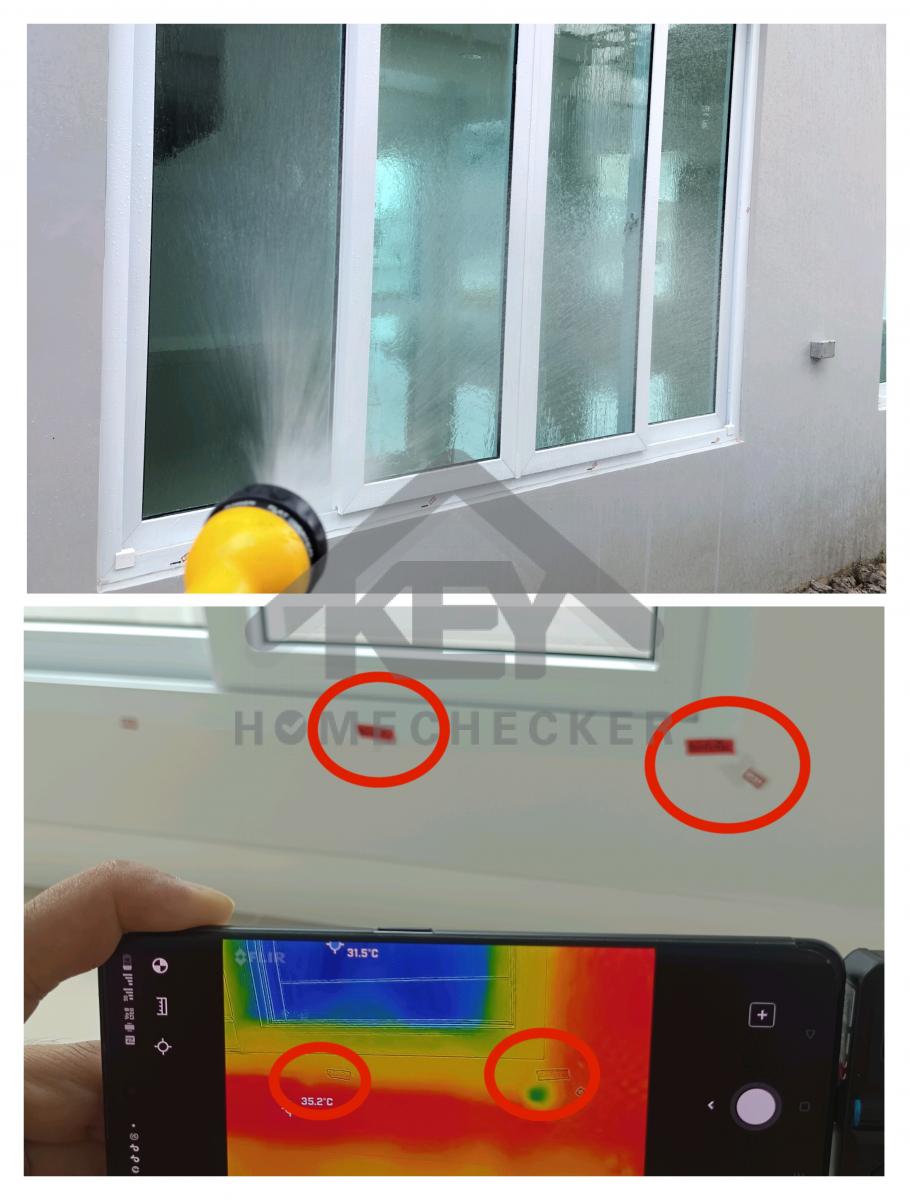

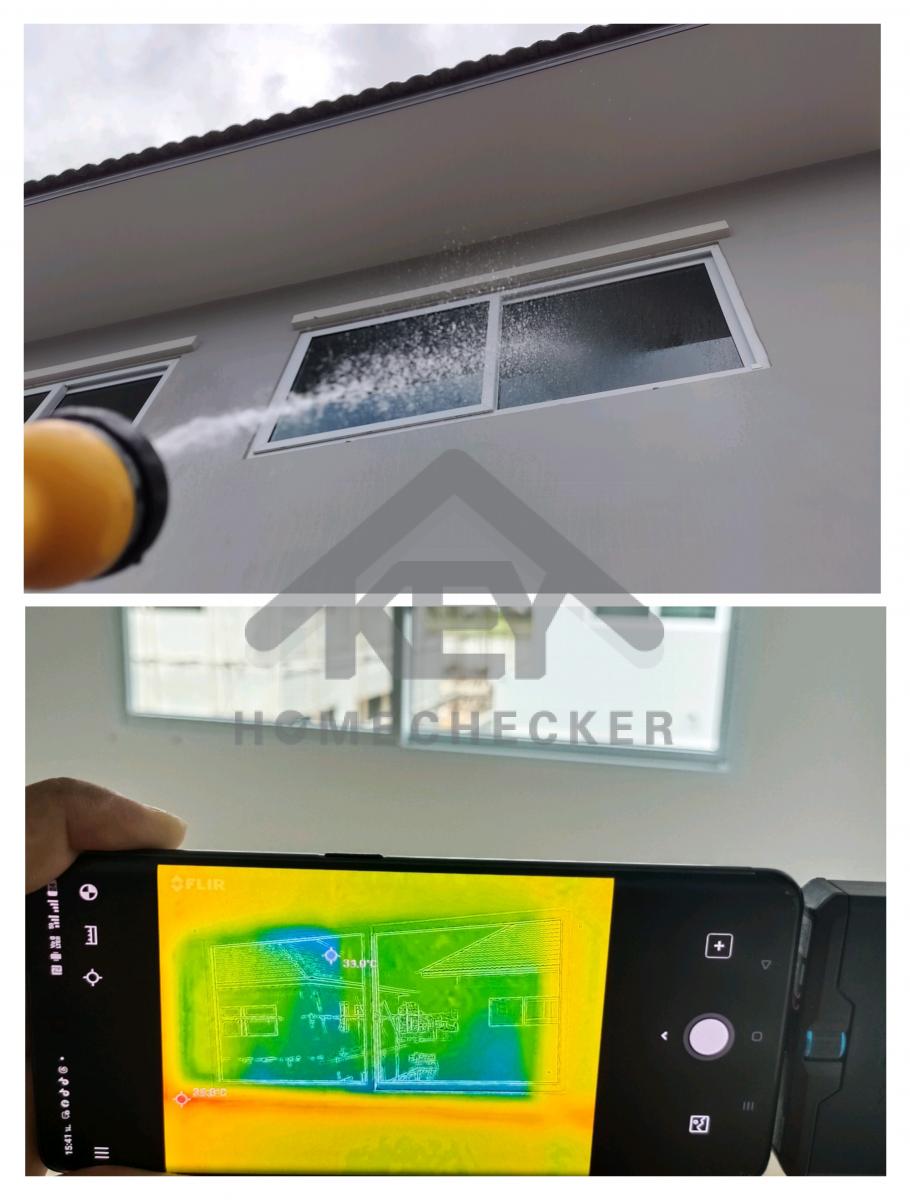

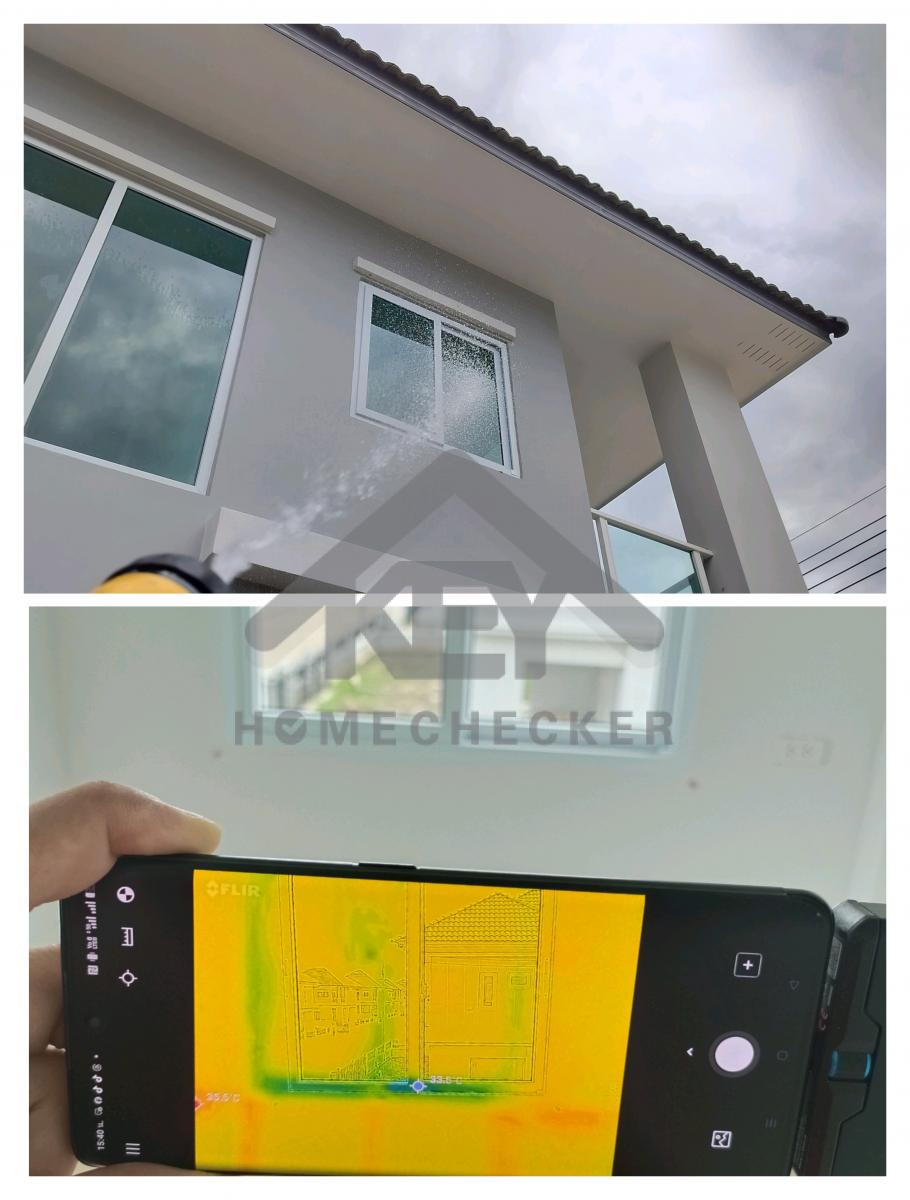

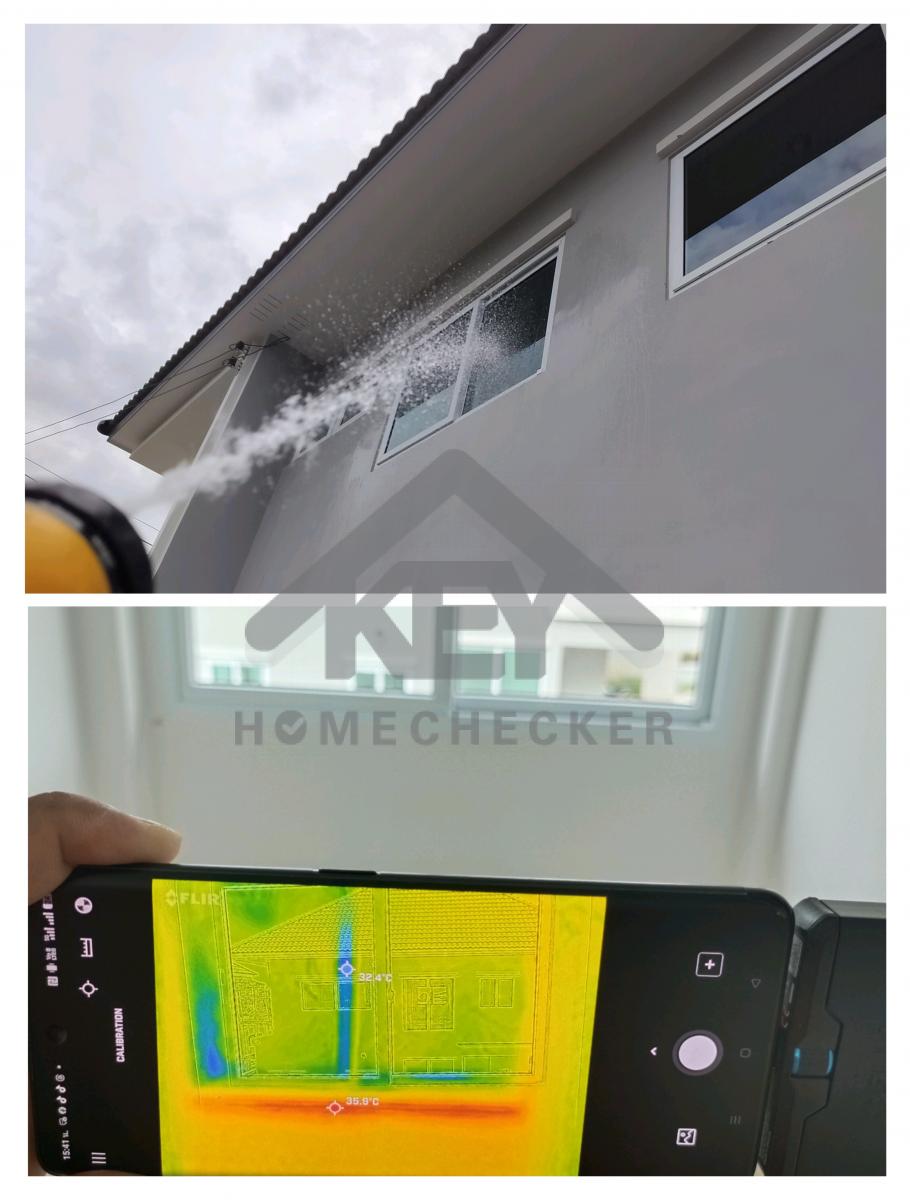

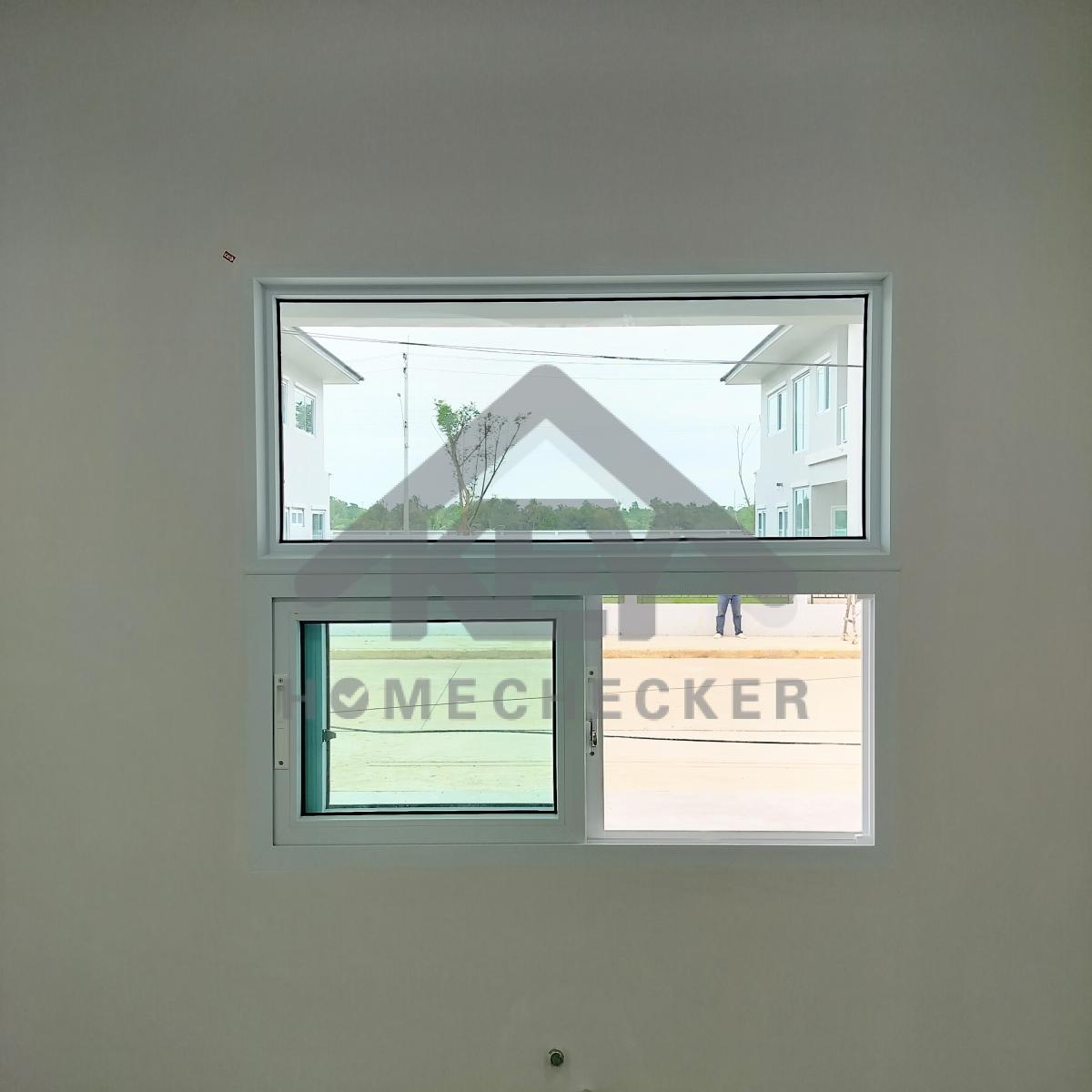

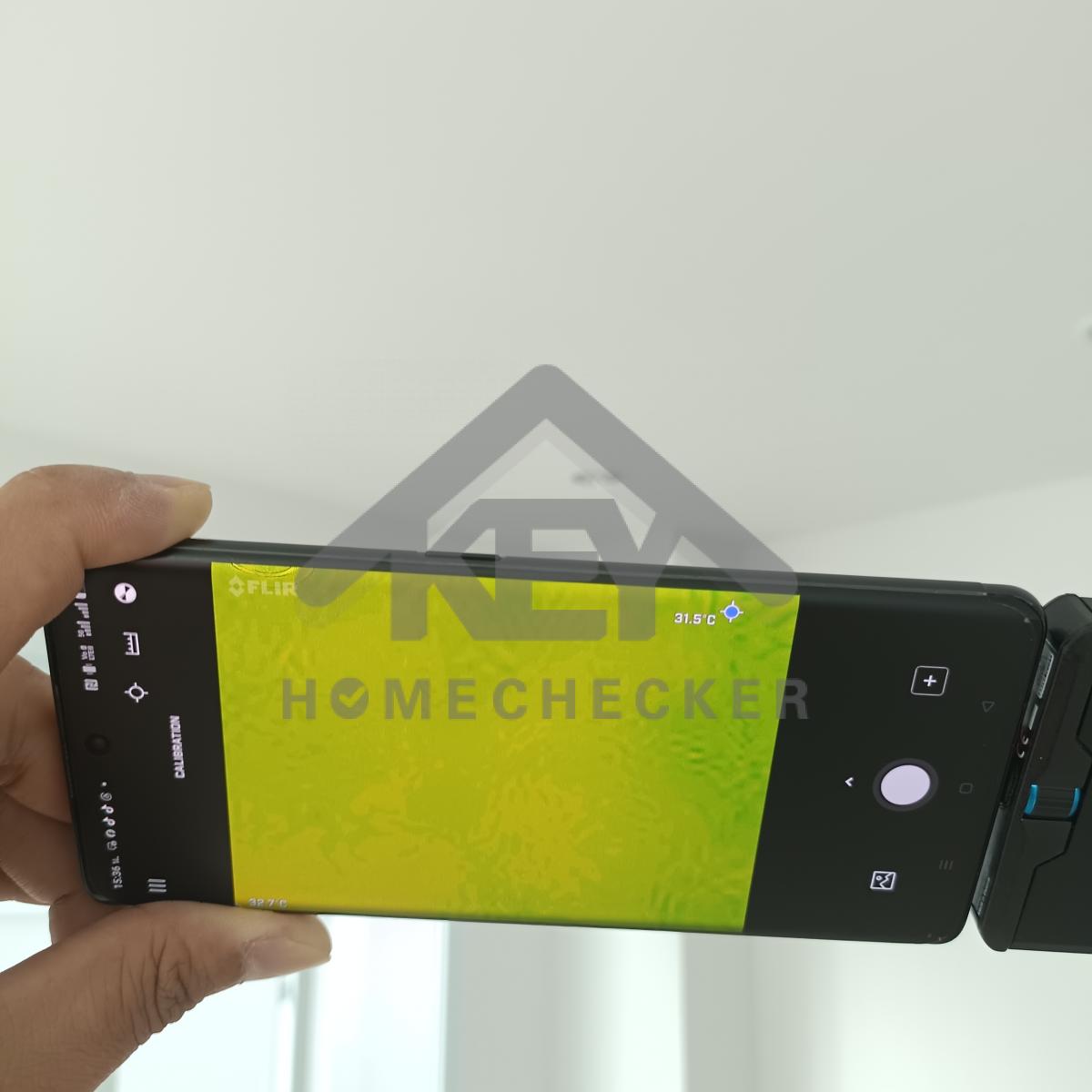

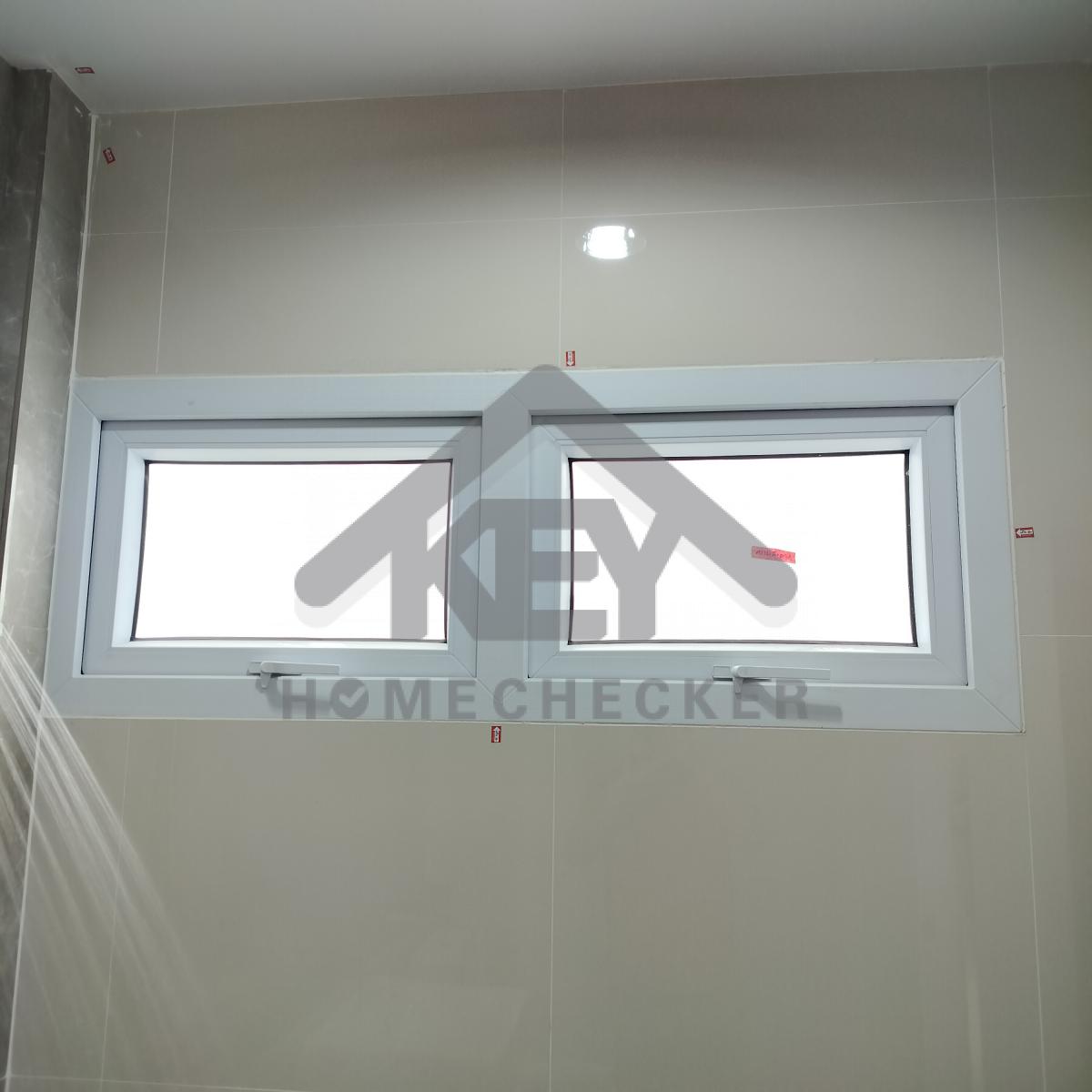

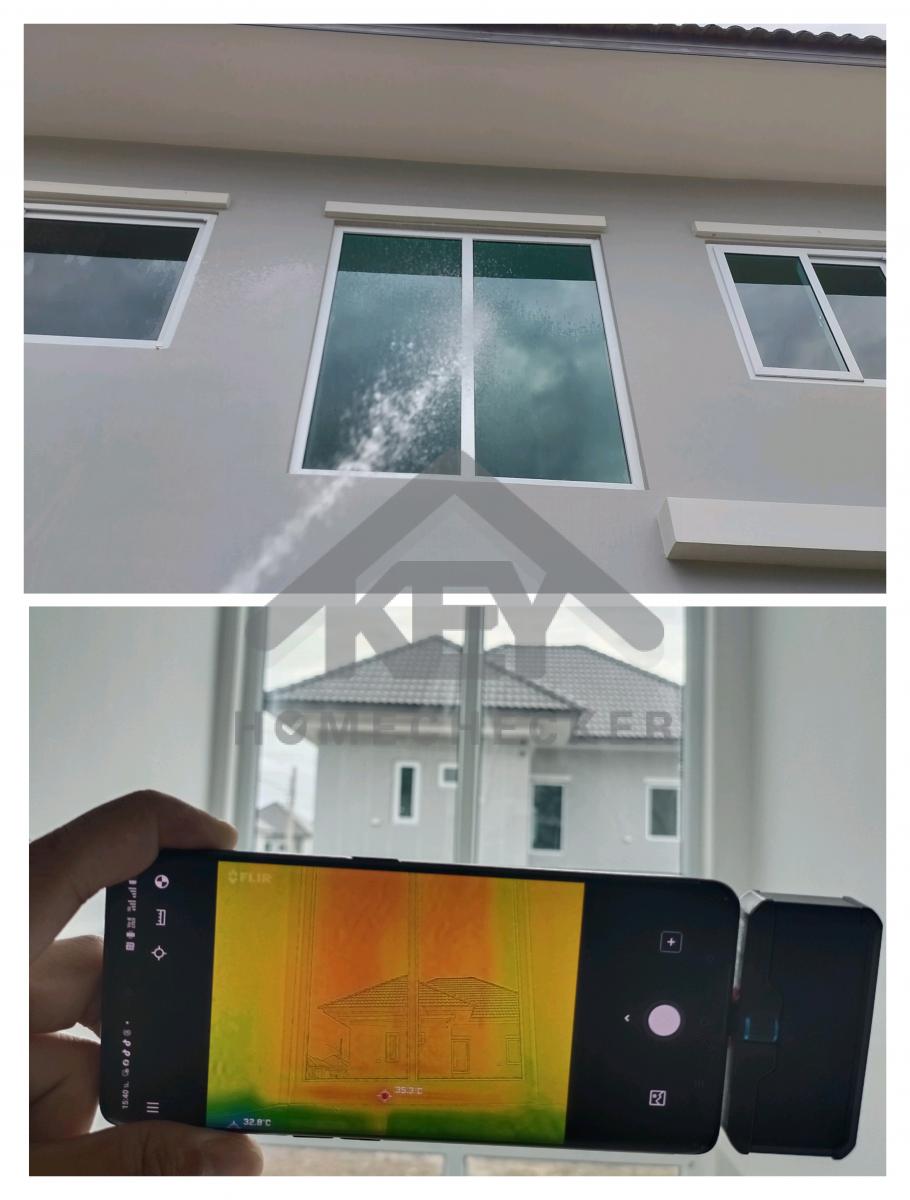

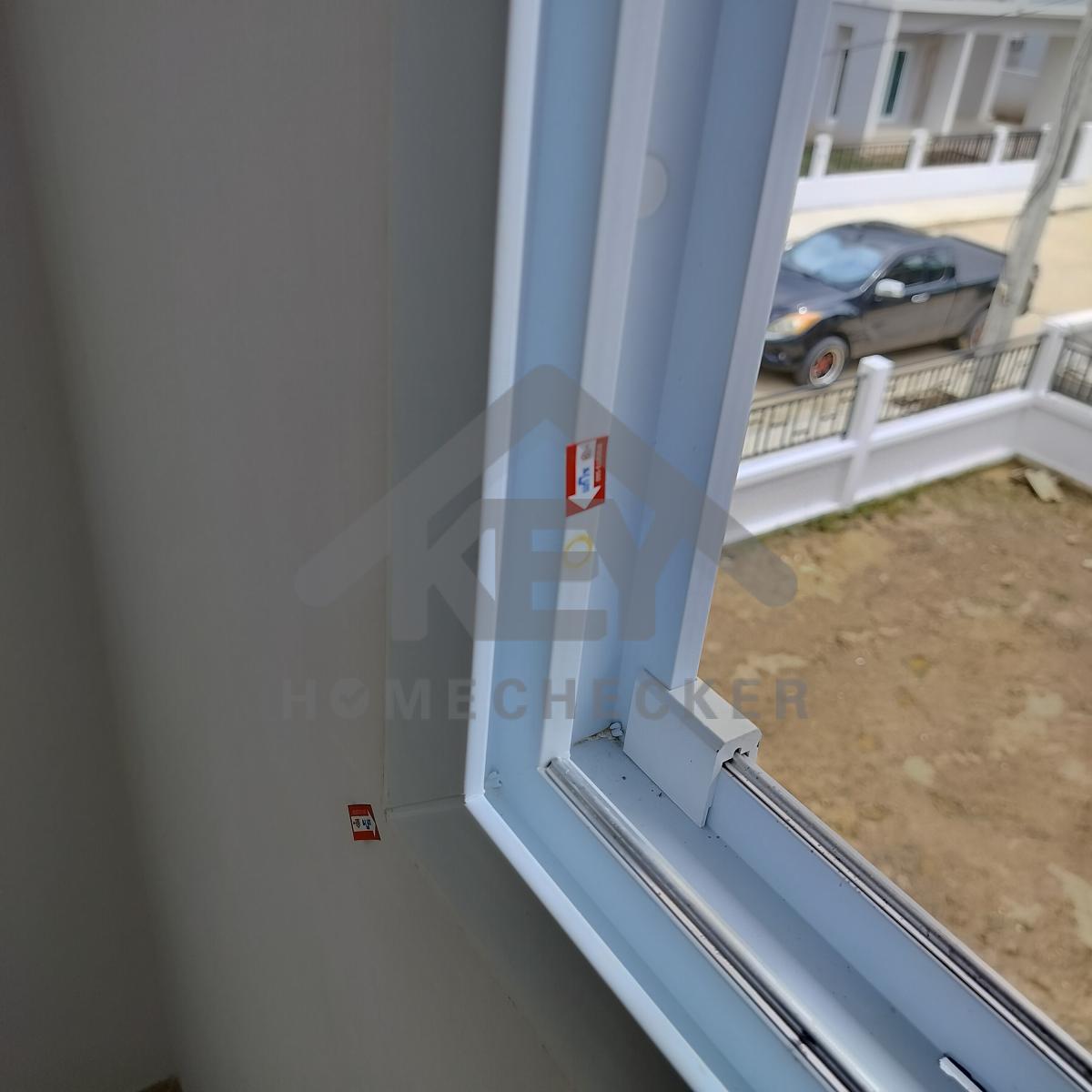

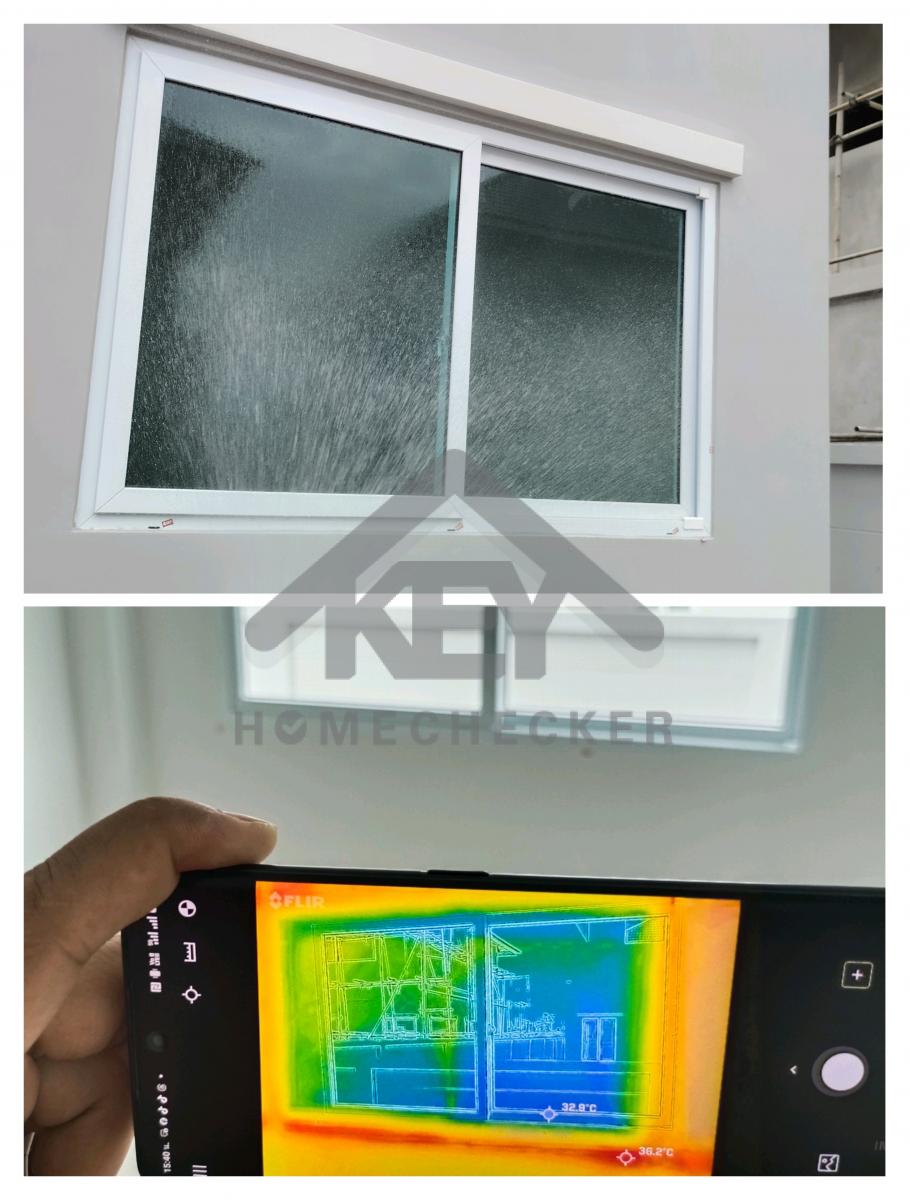

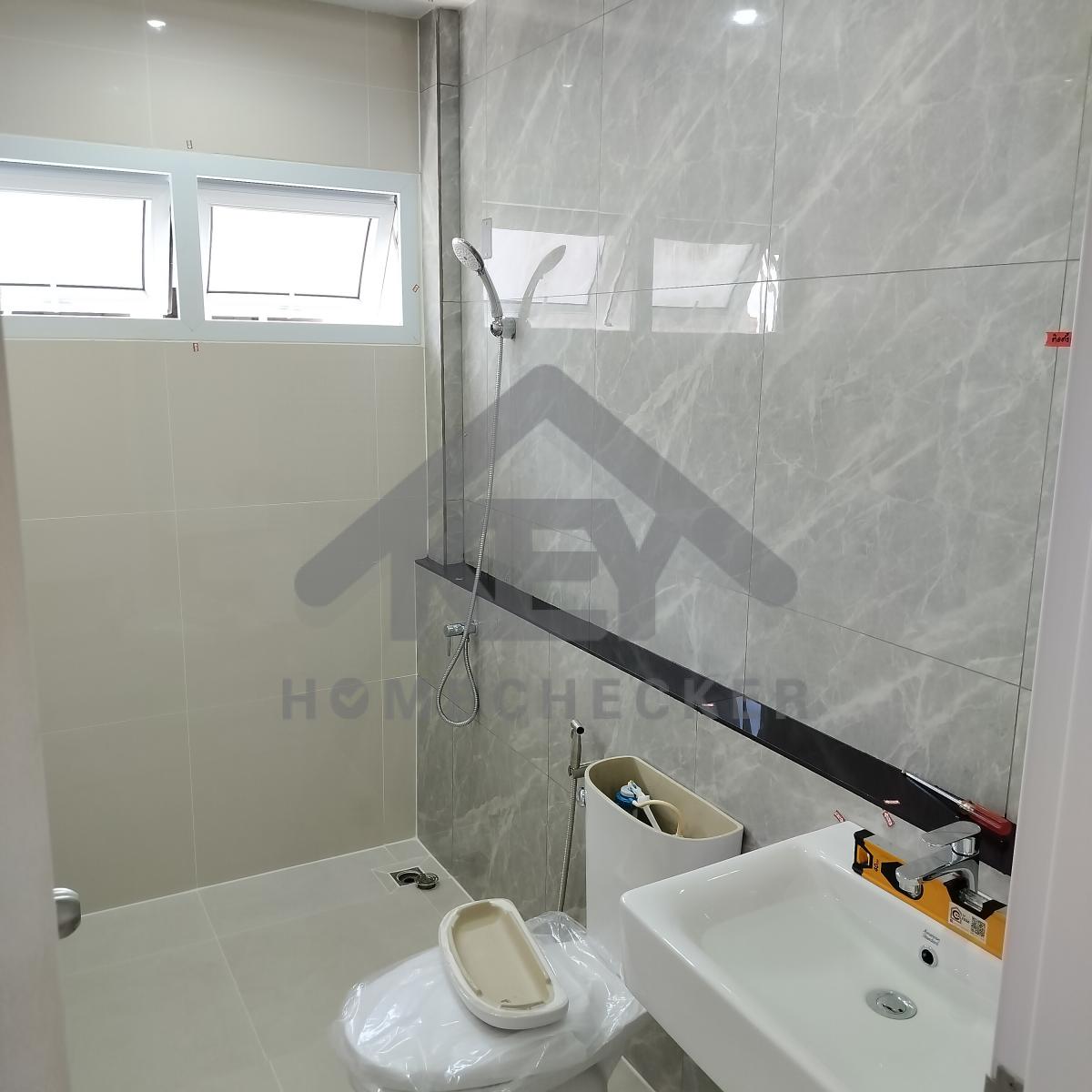

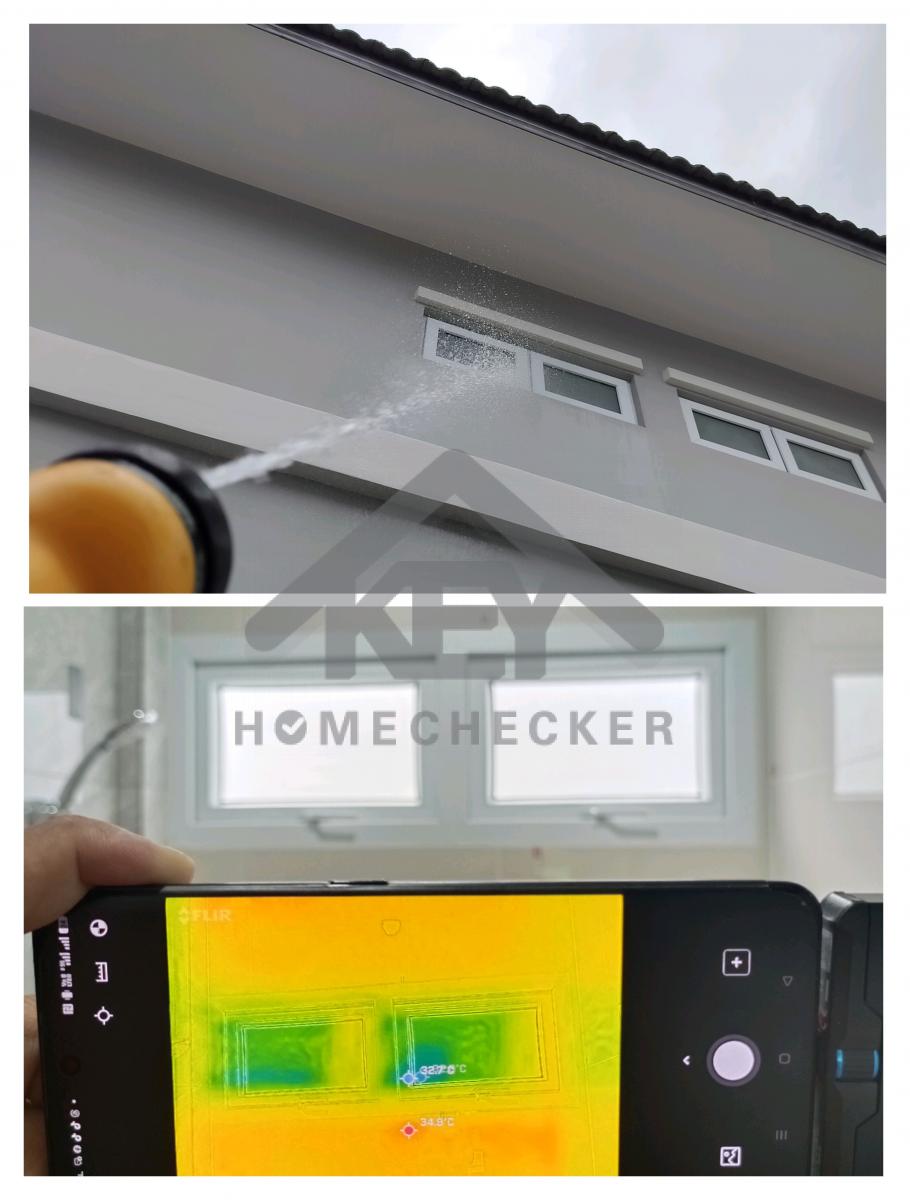

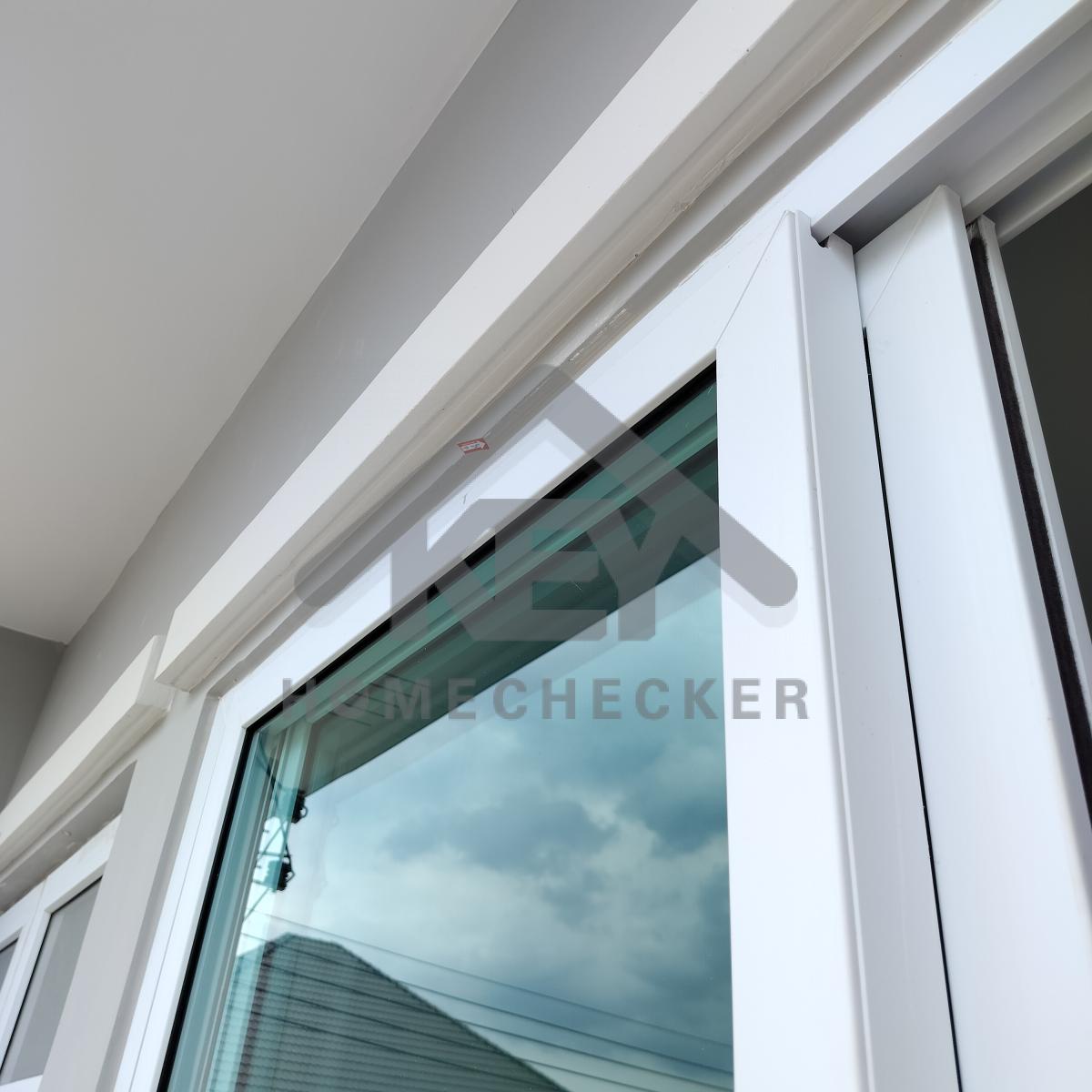

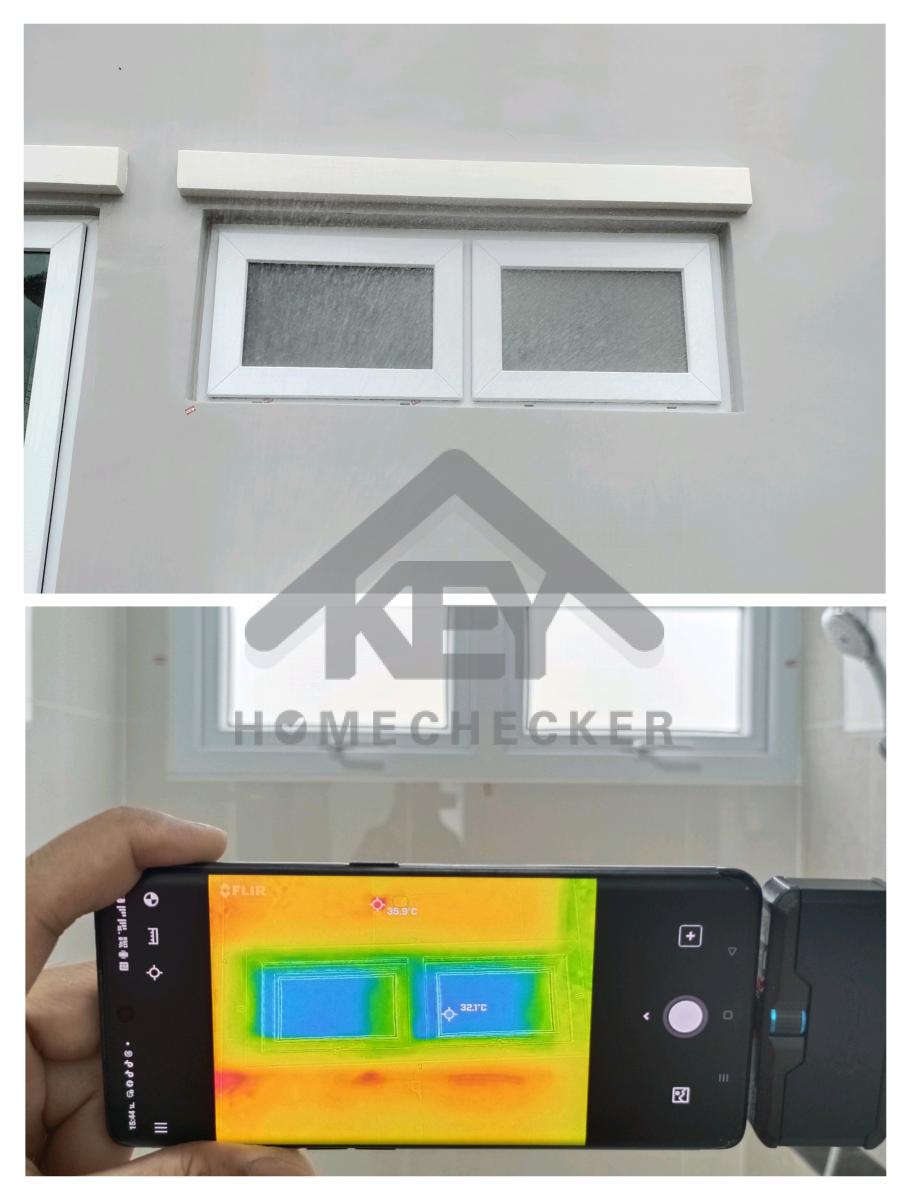

แก้ไข มีน้ำรั่วซึมมุมและขอบหน้าต่างห้องโถงชั้น 1

งานเทสน้ำ ประตูหน้าต่าง

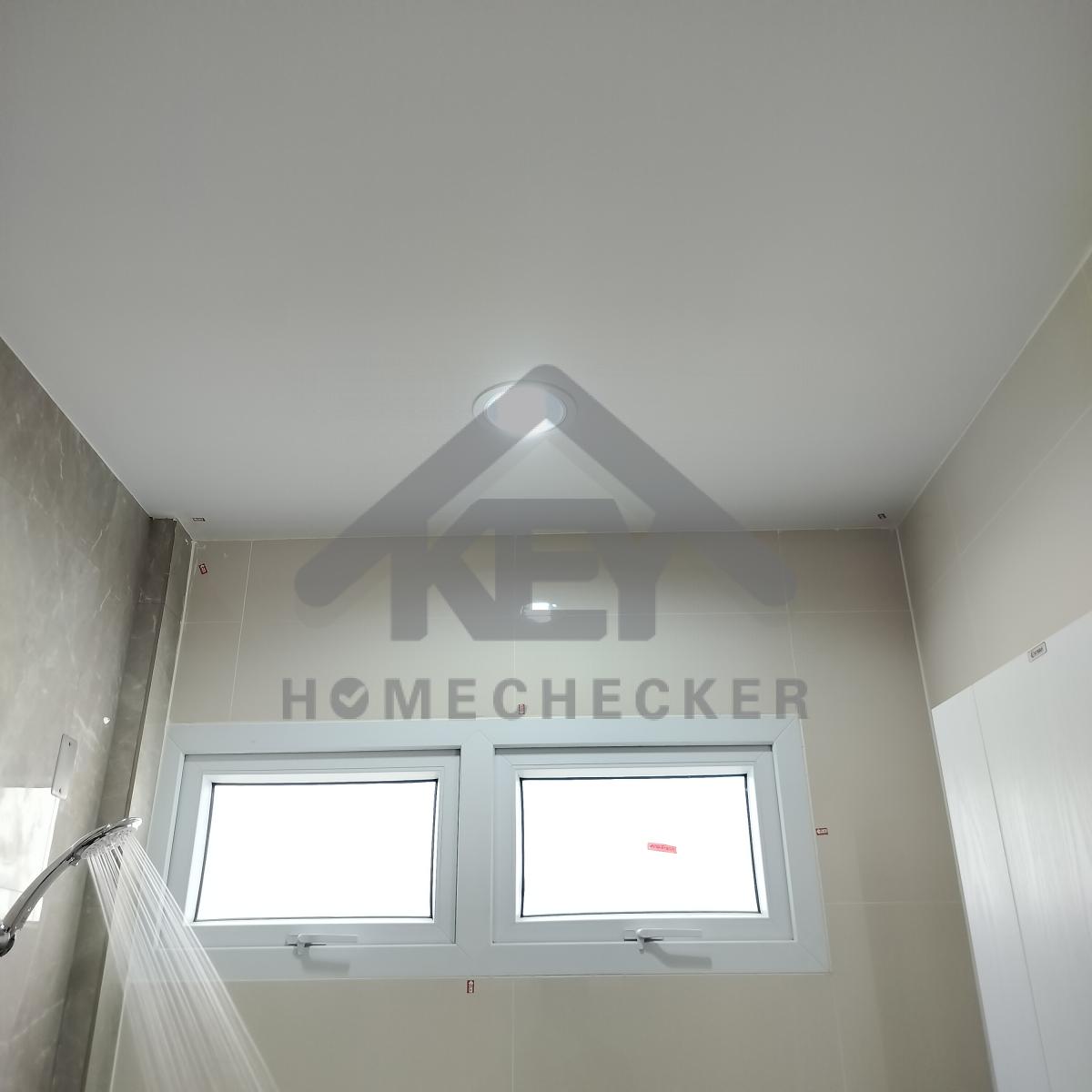

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

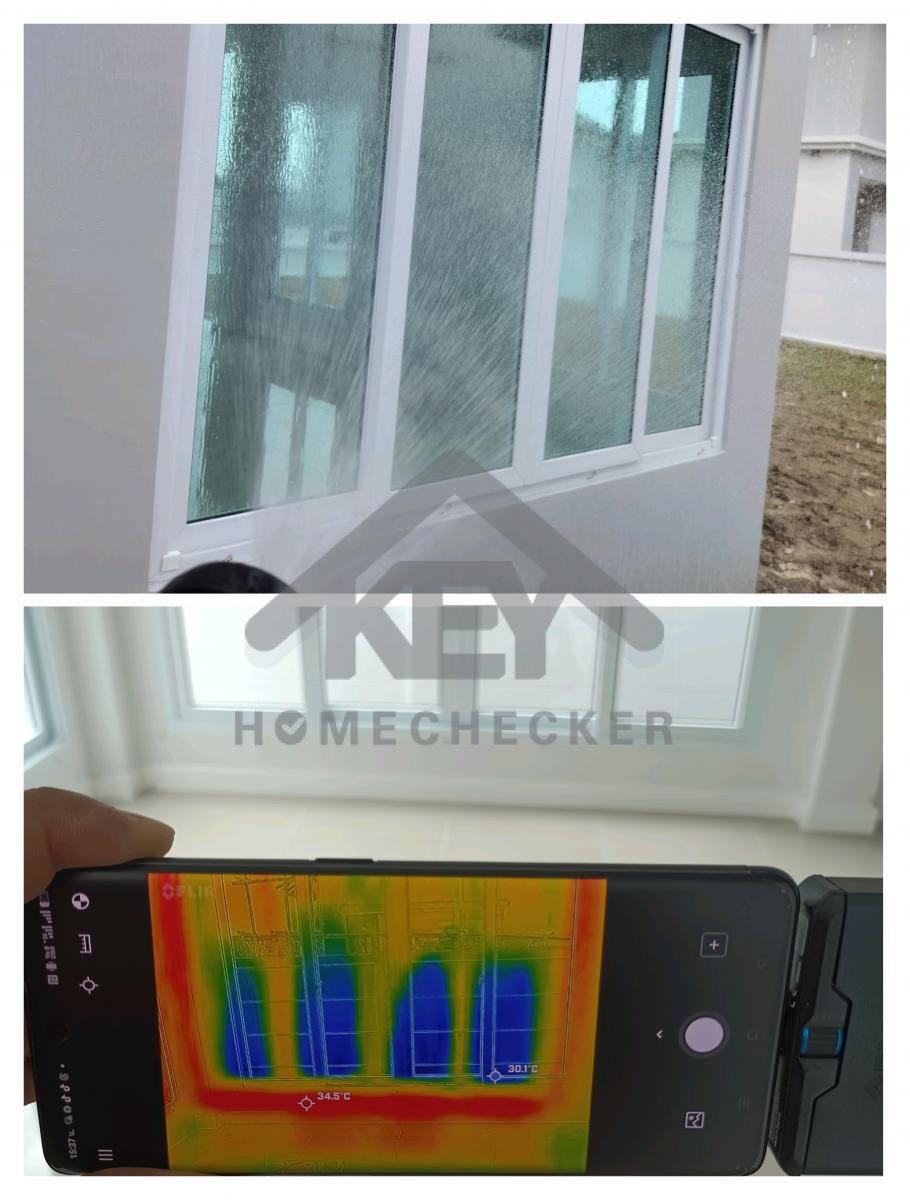

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

งานเทสน้ำ ประตูหน้าต่าง

เช็คการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

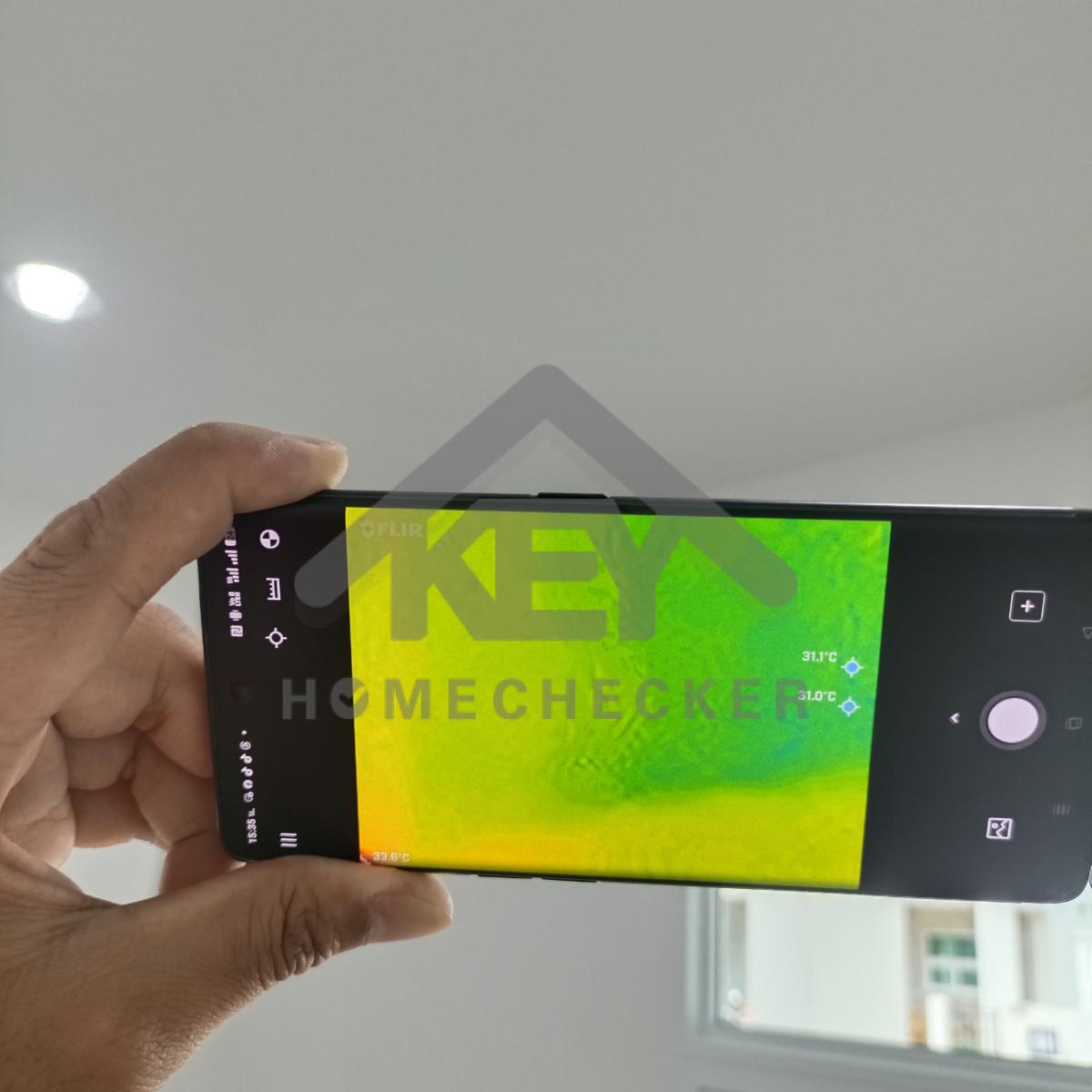

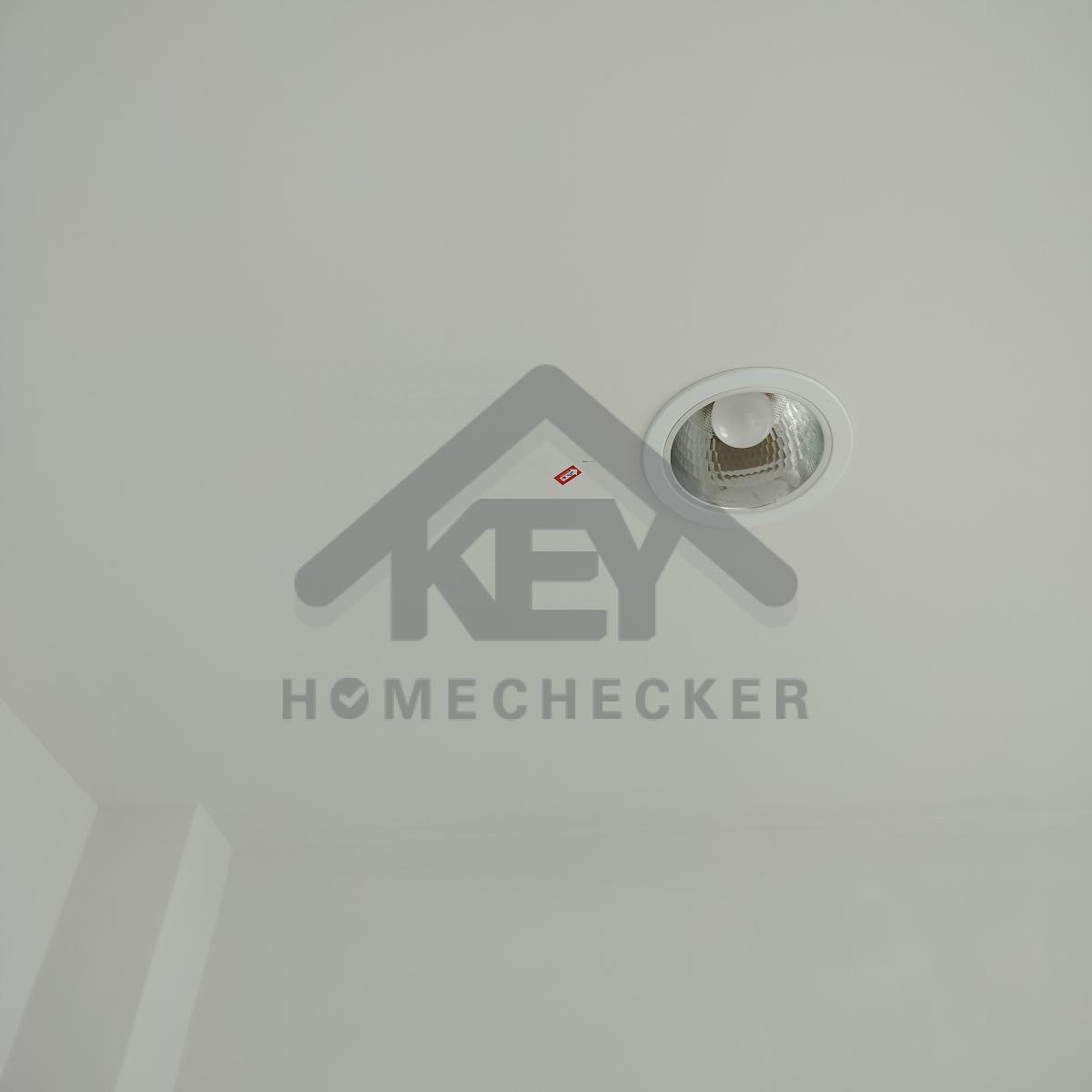

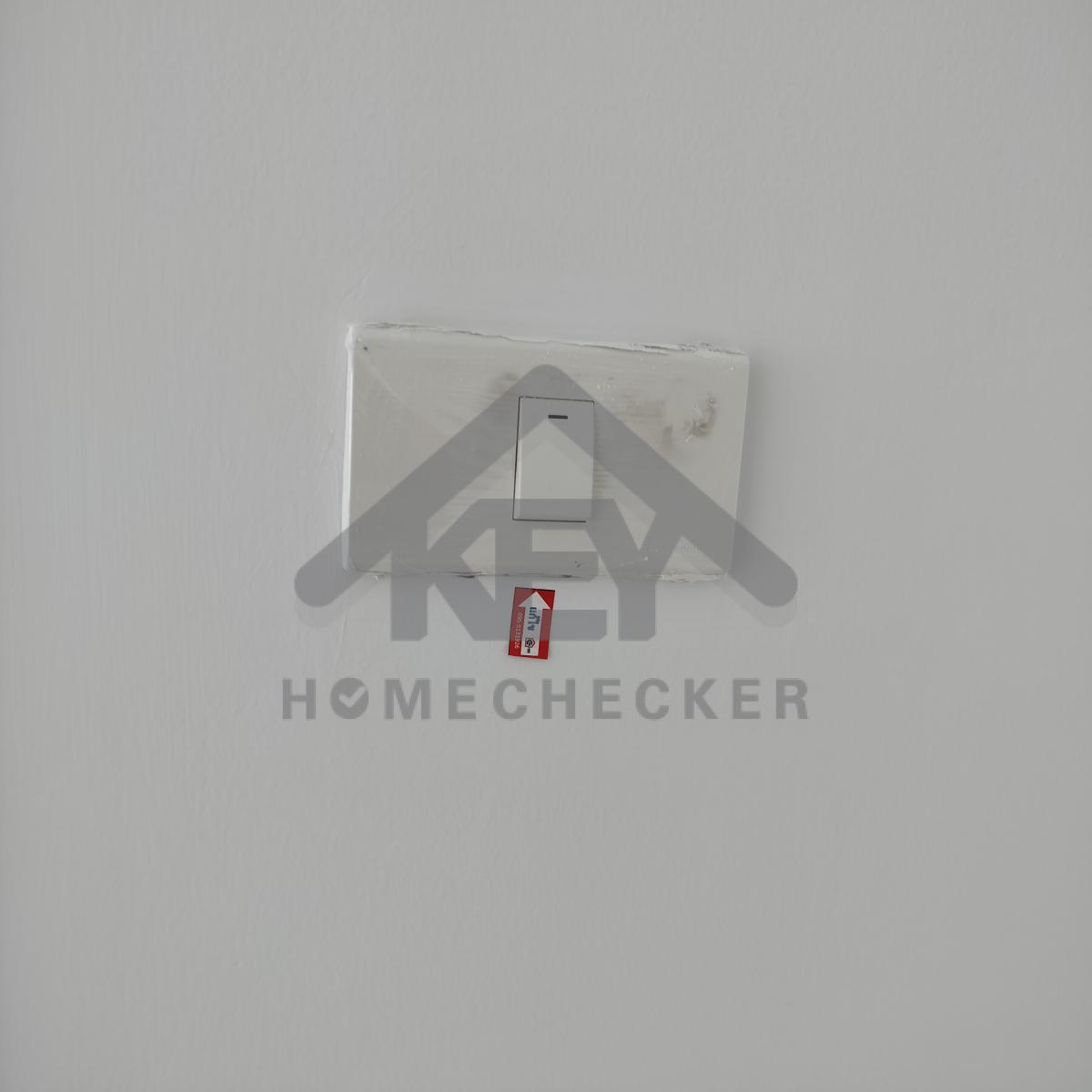

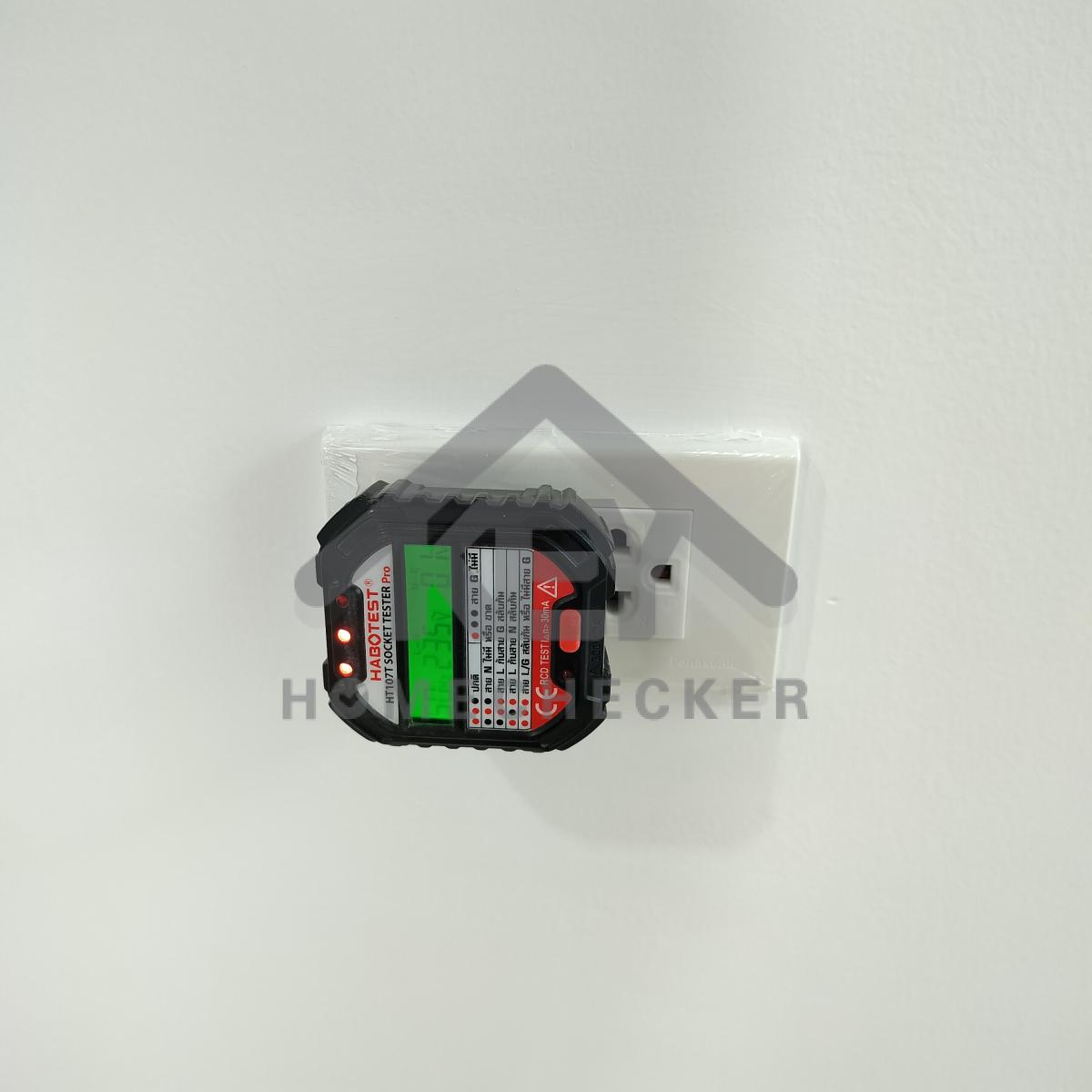

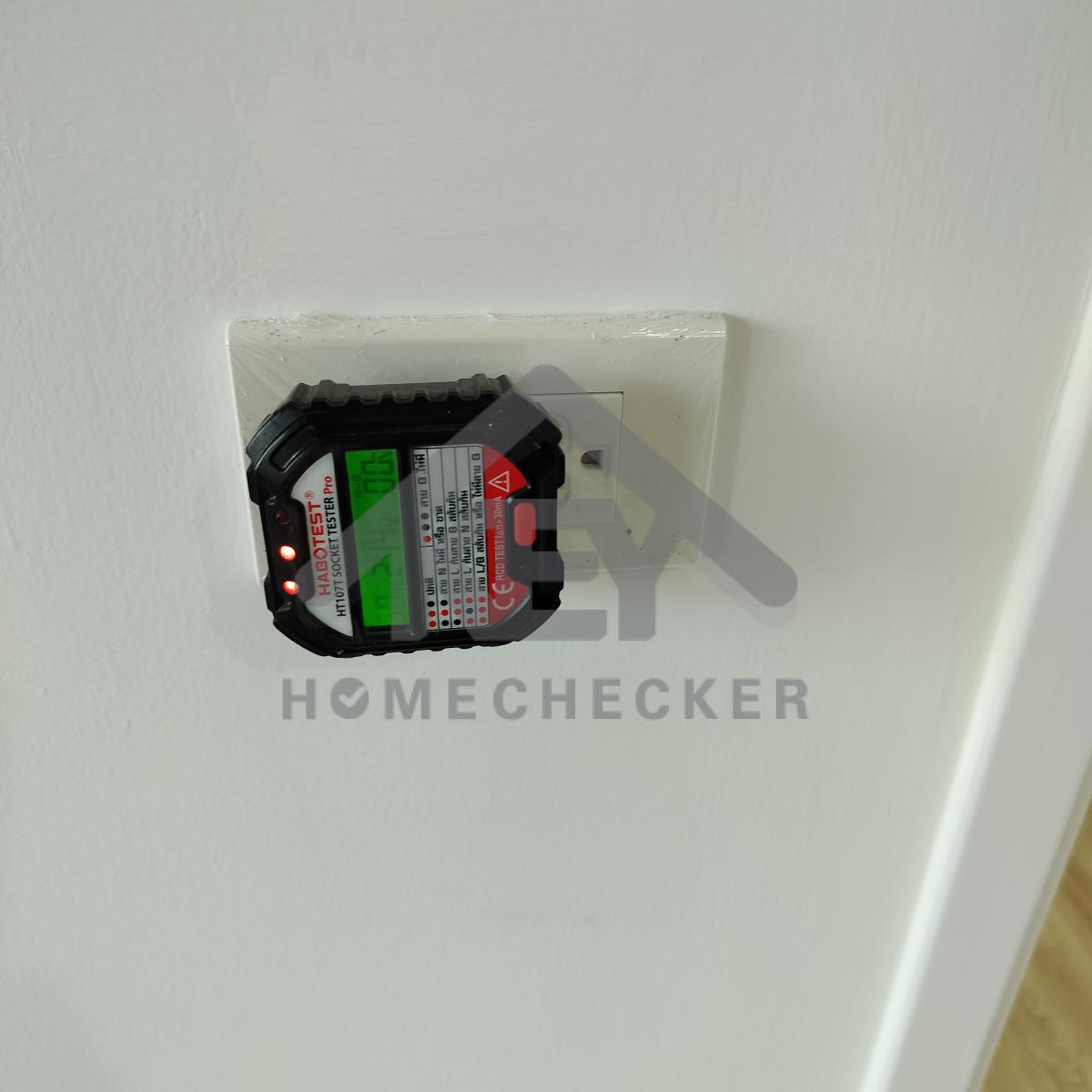

6. งานไฟฟ้าและระบบความปลอดภัย

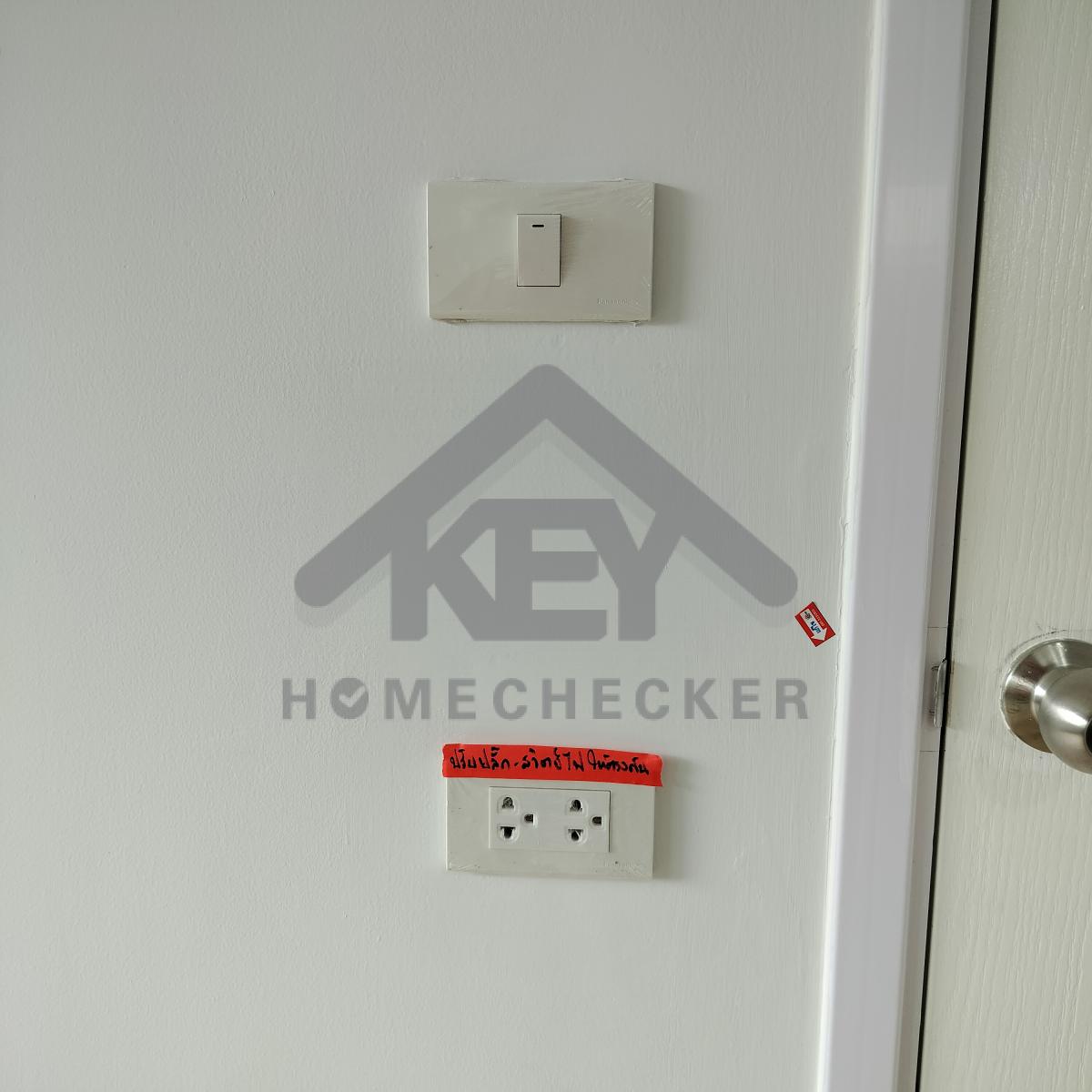

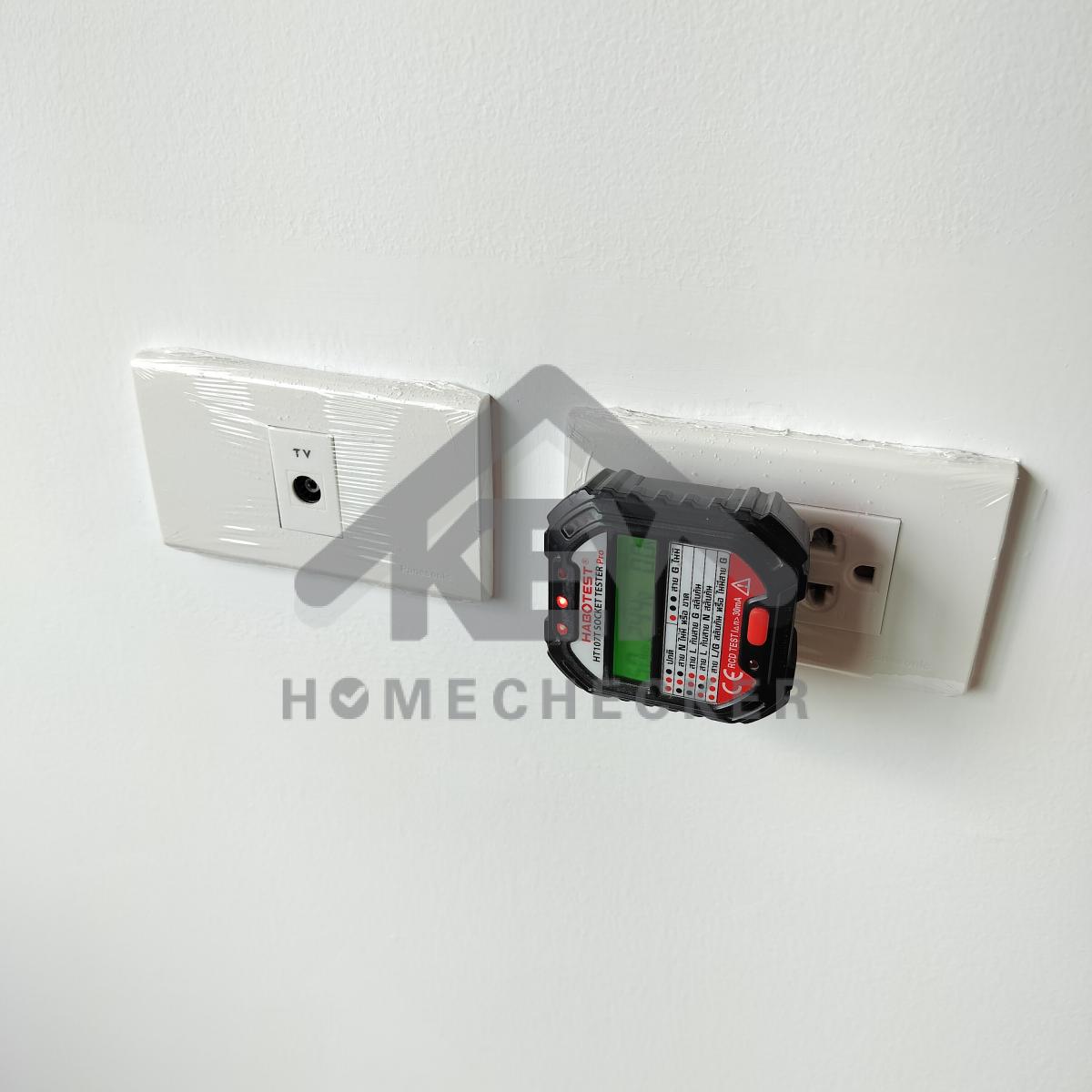

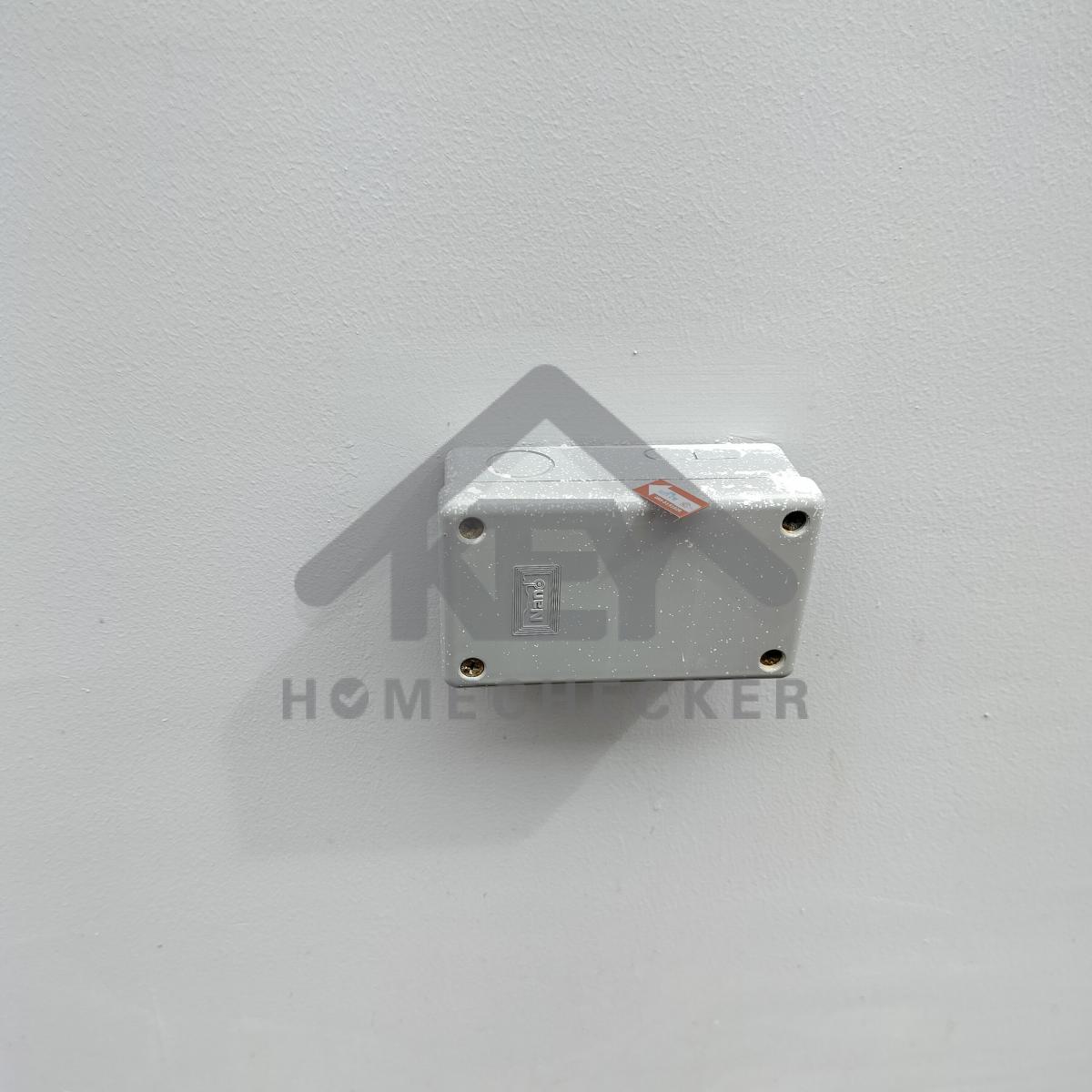

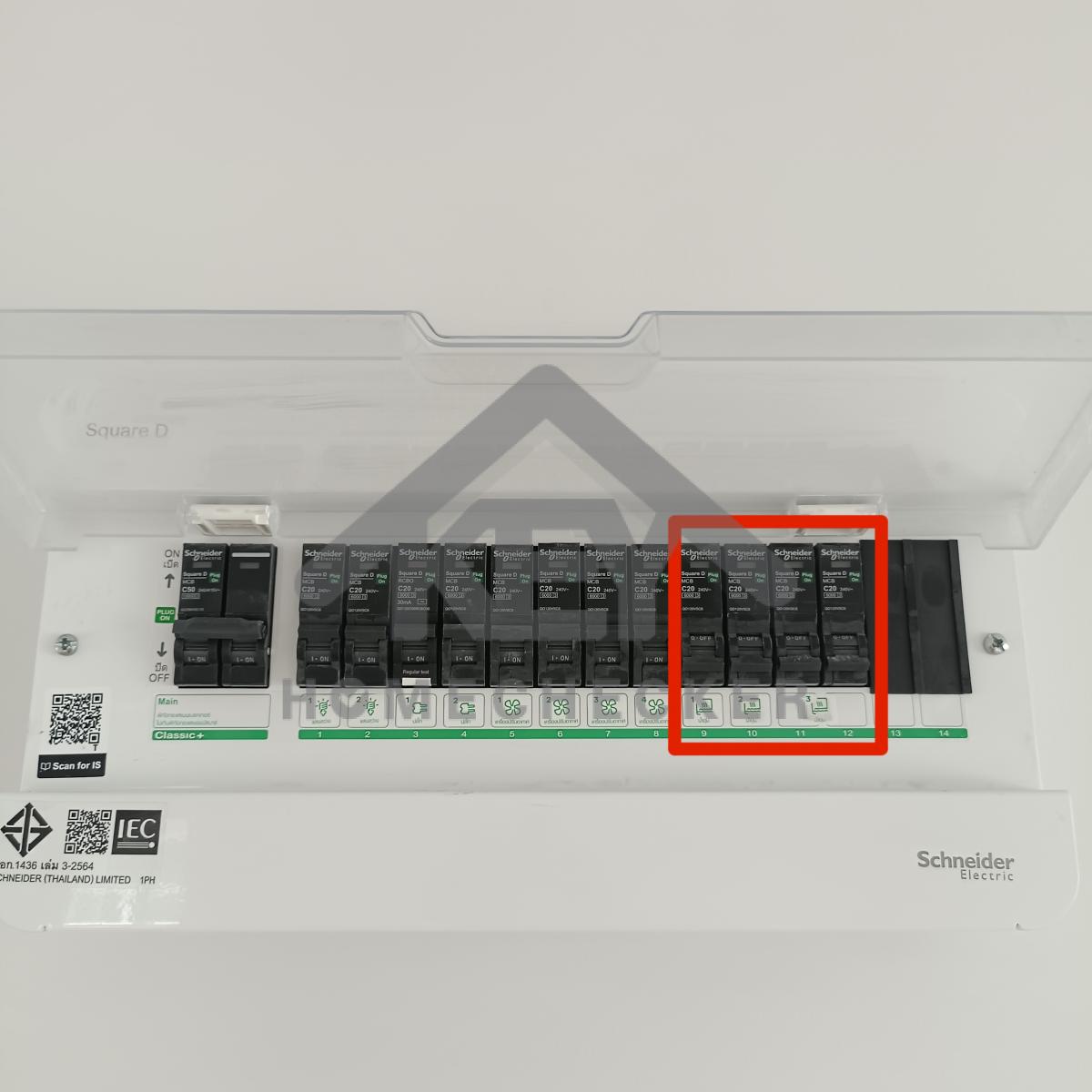

งานไฟฟ้าและระบบความปลอดภัย

*เบรกเกอร์เครื่องทำน้ำอุ่น แนะนำใช้เป็นแบบกันดูด

งานไฟฟ้าและระบบความปลอดภัย

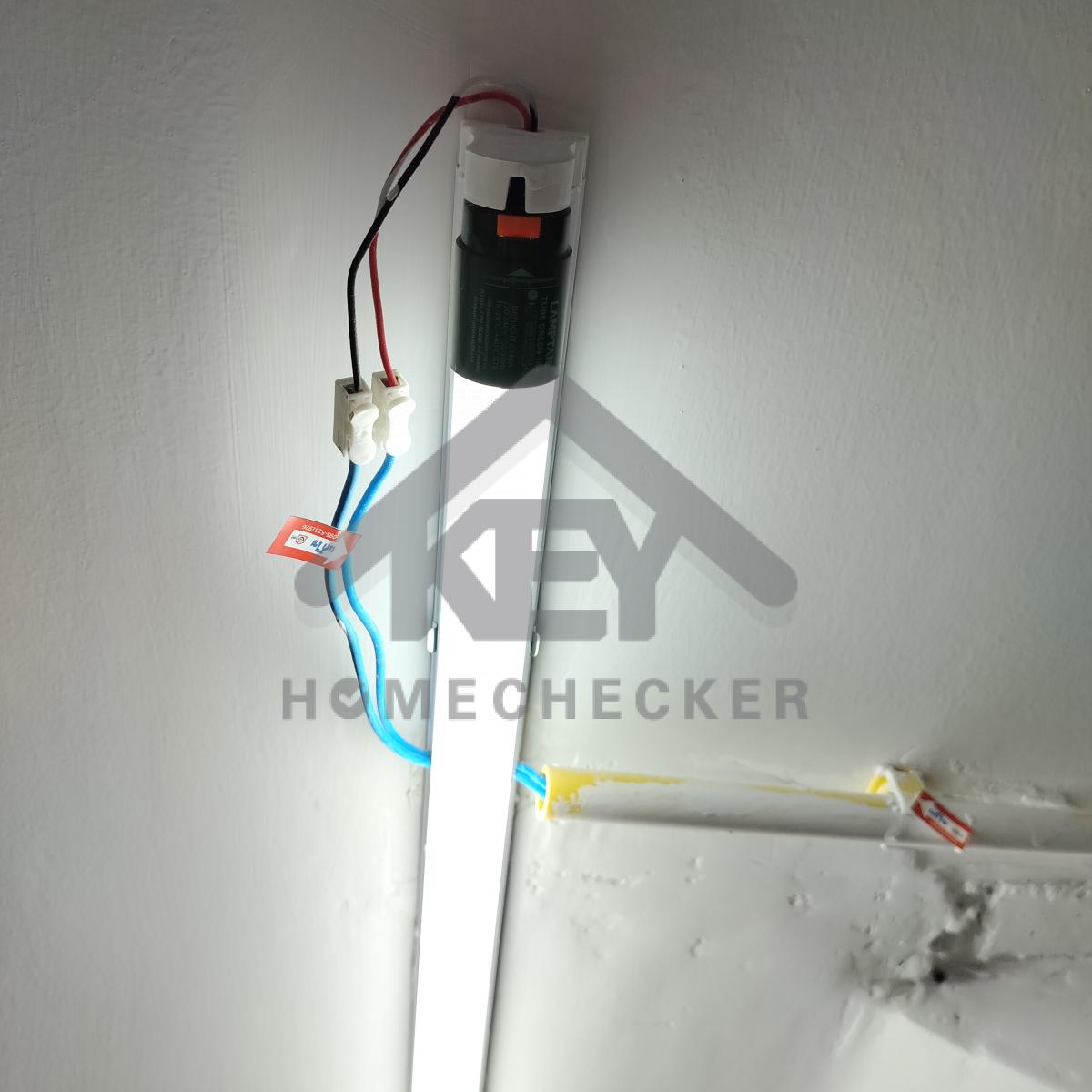

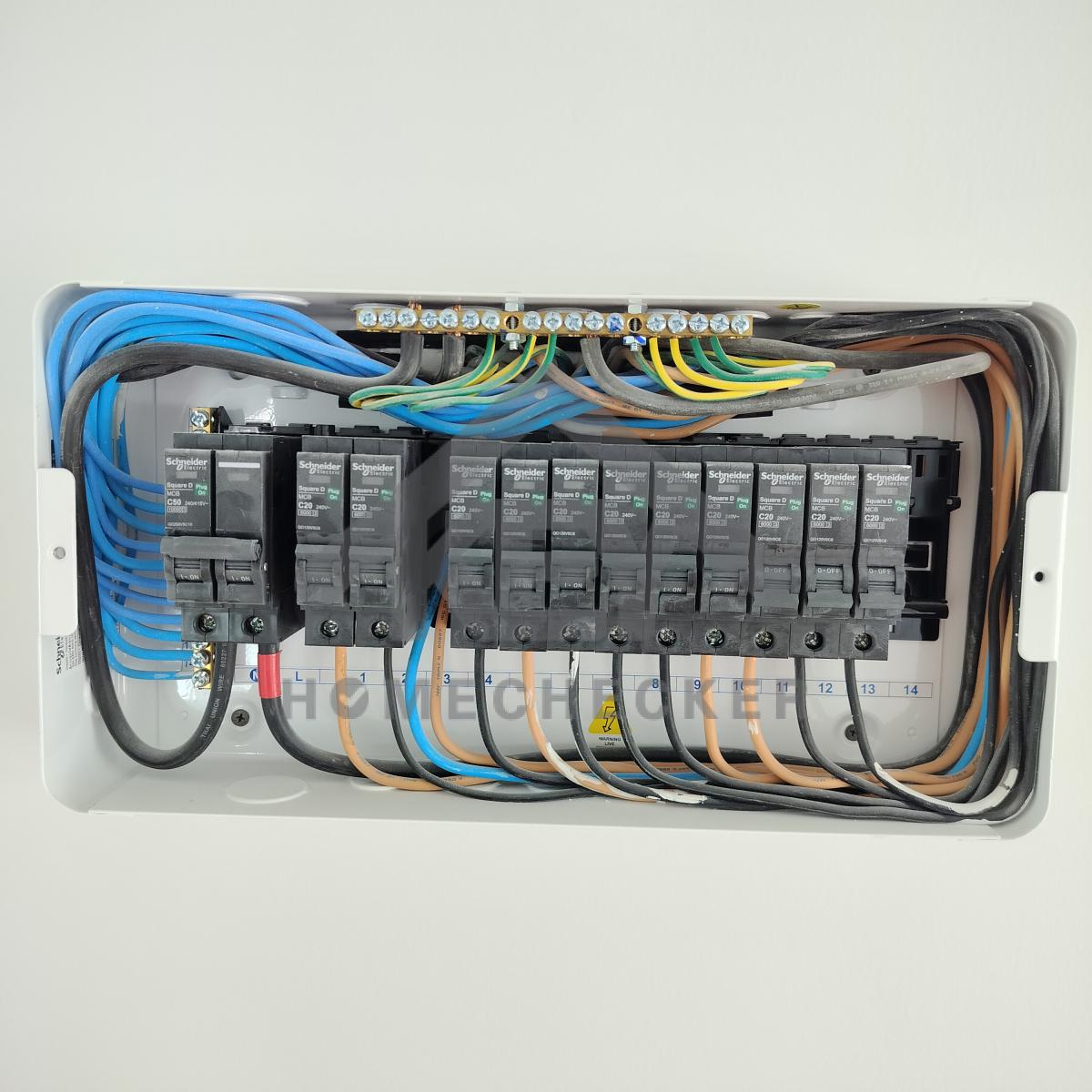

งานติดตั้งสายเมนและสายกราวด์เข้าตู้ไฟเรียบร้อยดี

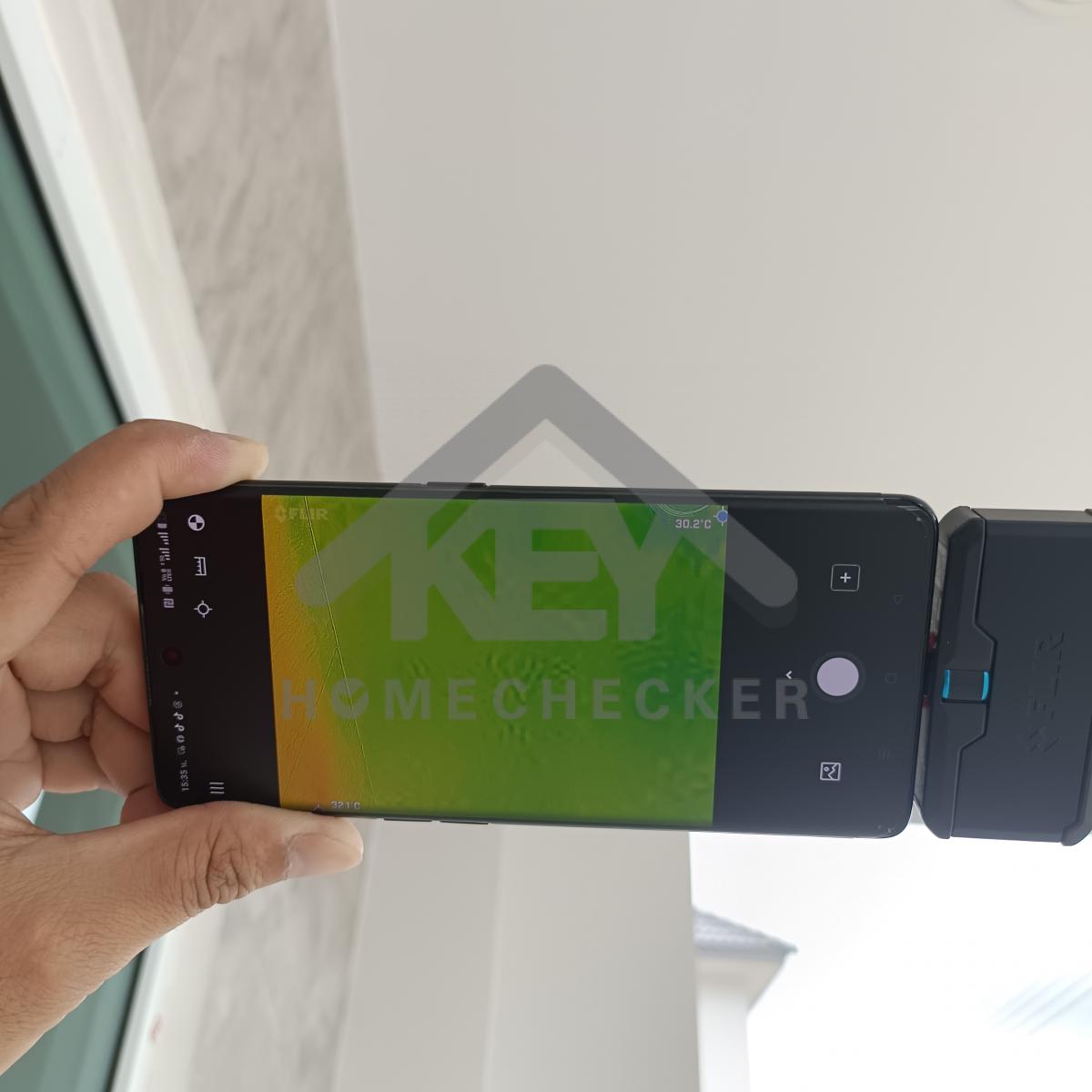

งานไฟฟ้าและระบบความปลอดภัย

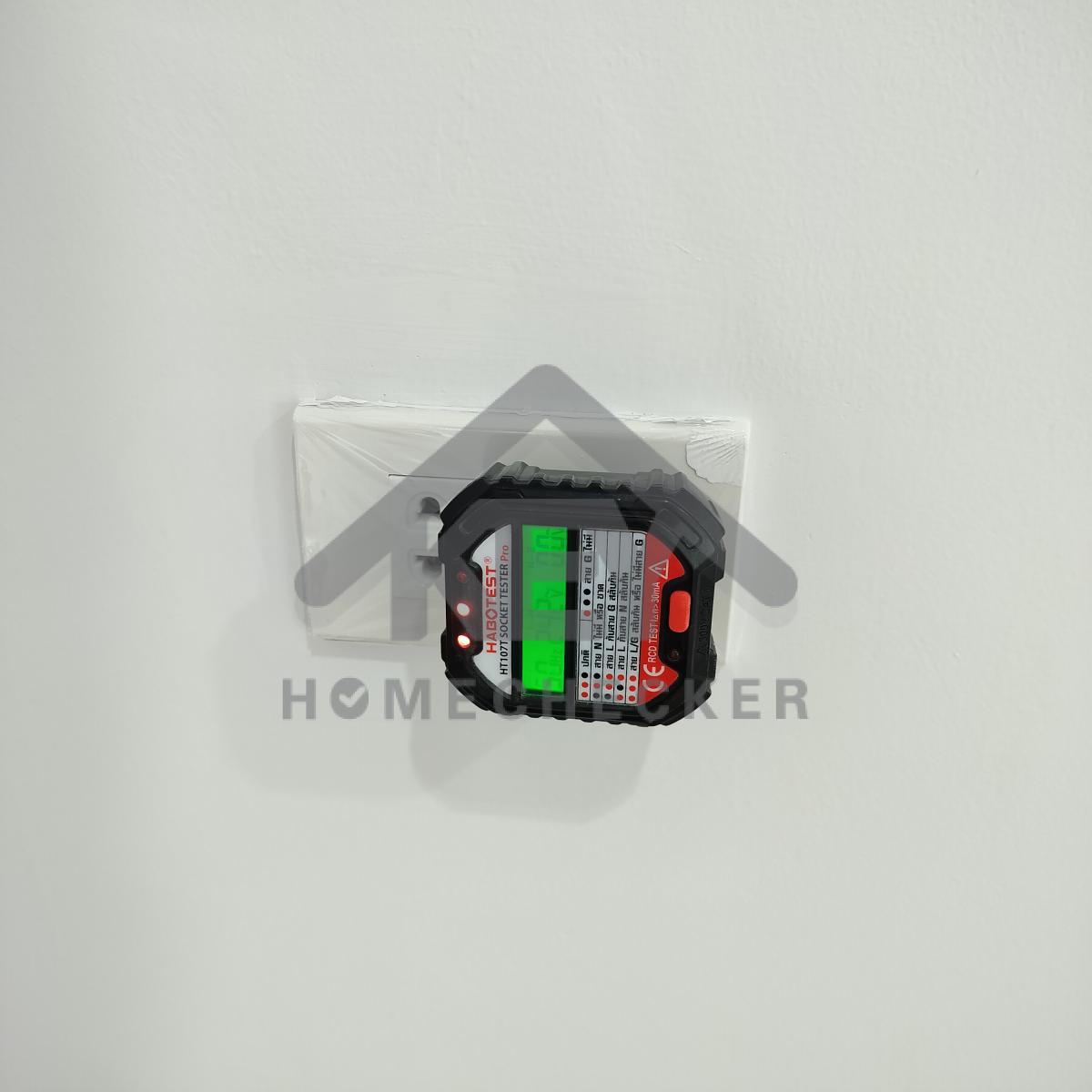

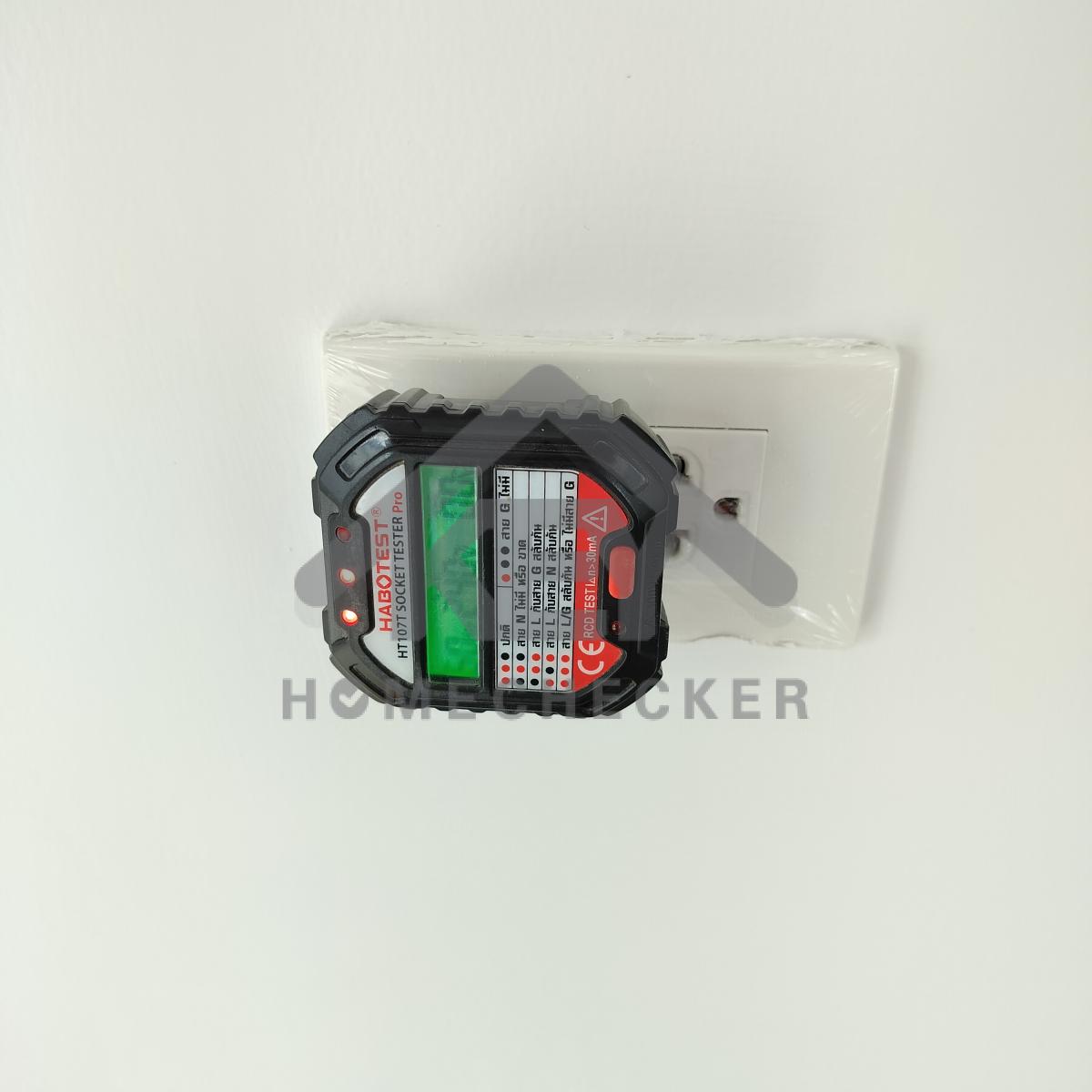

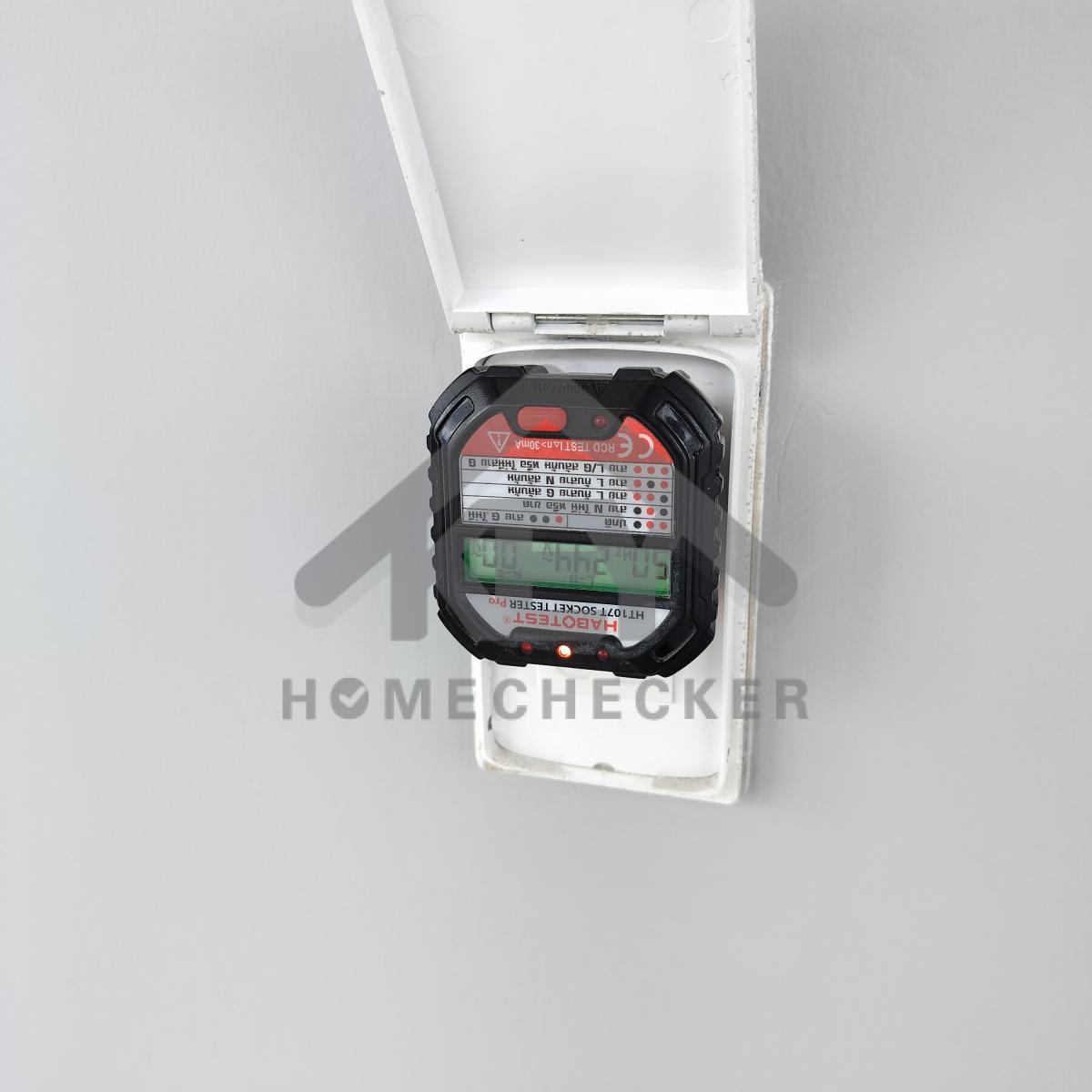

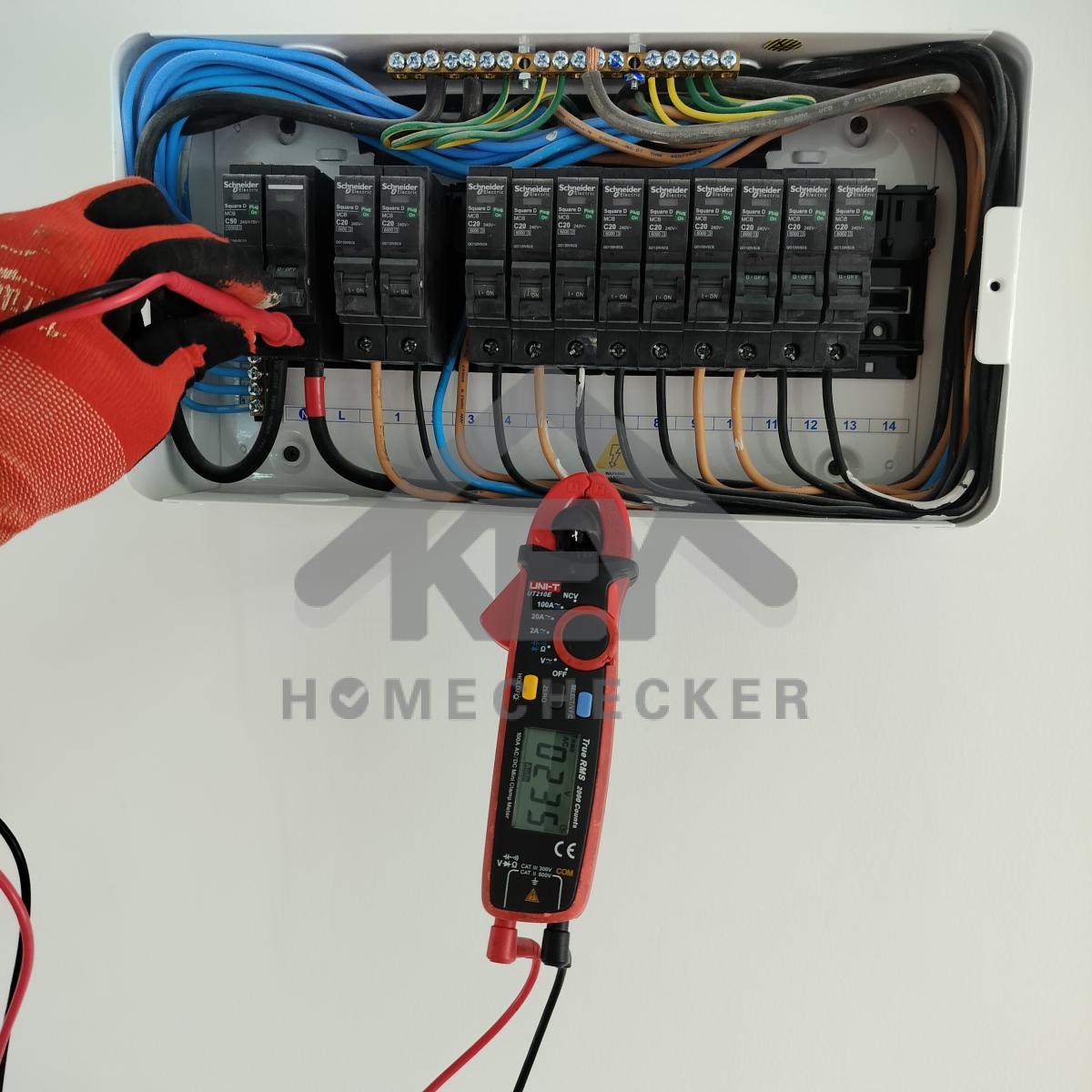

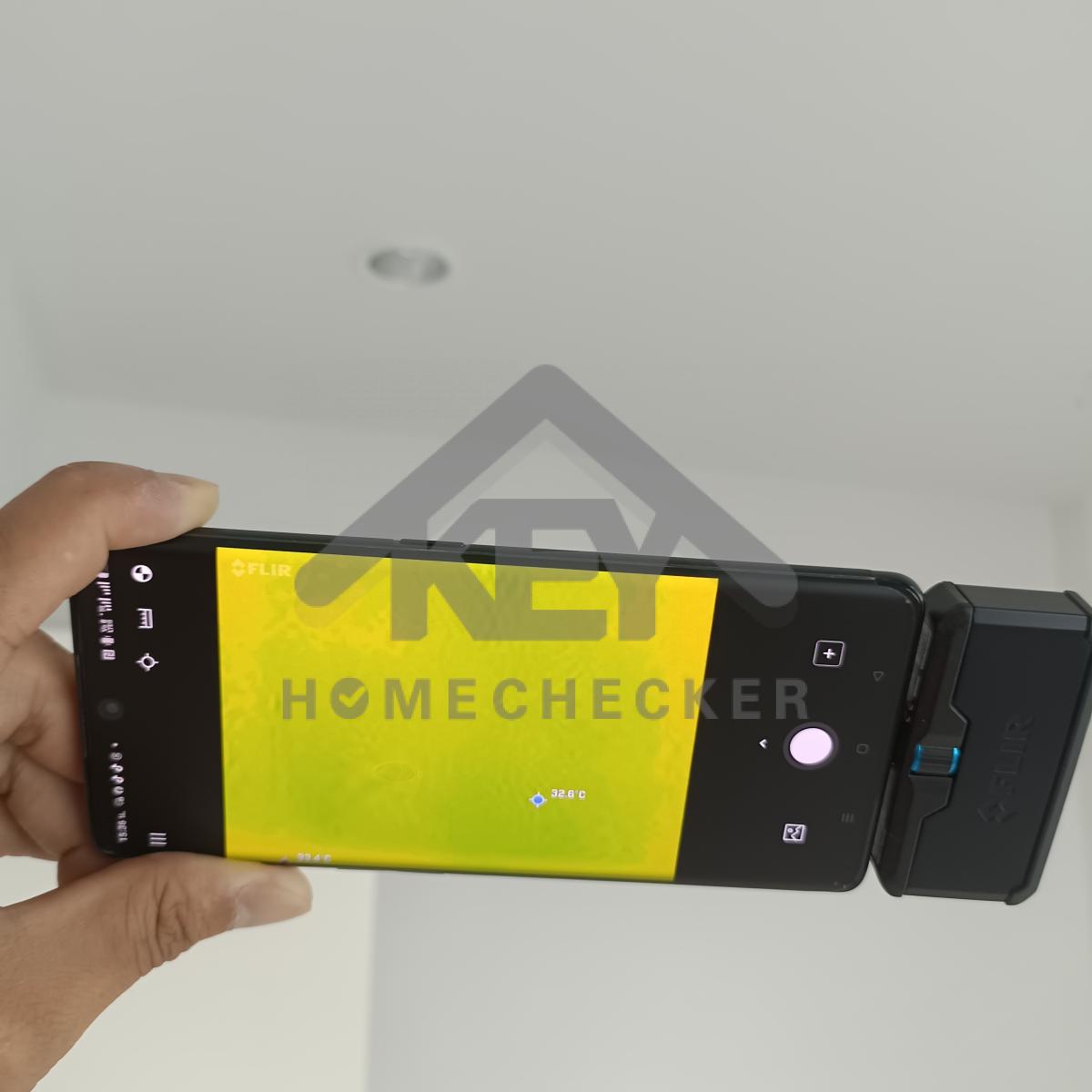

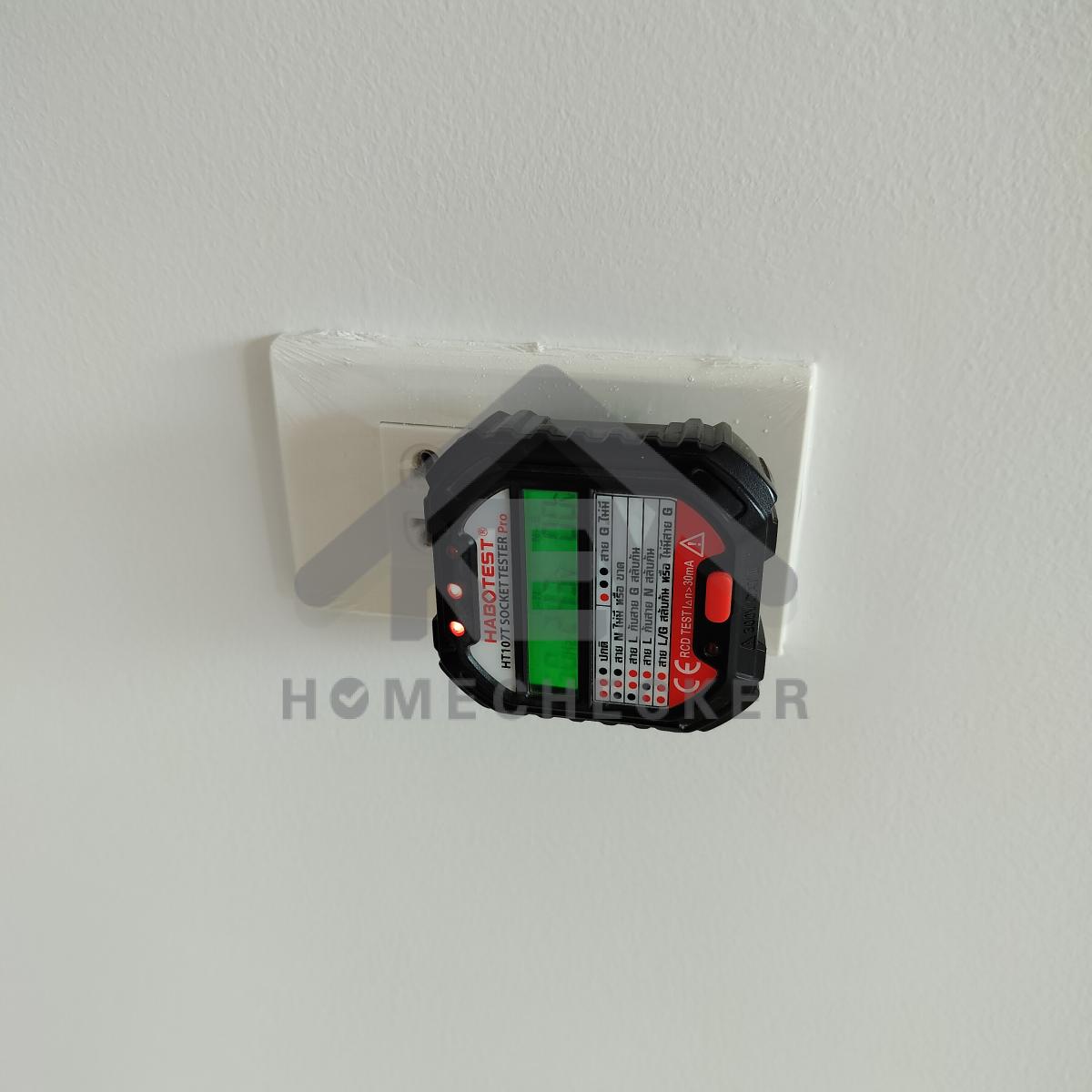

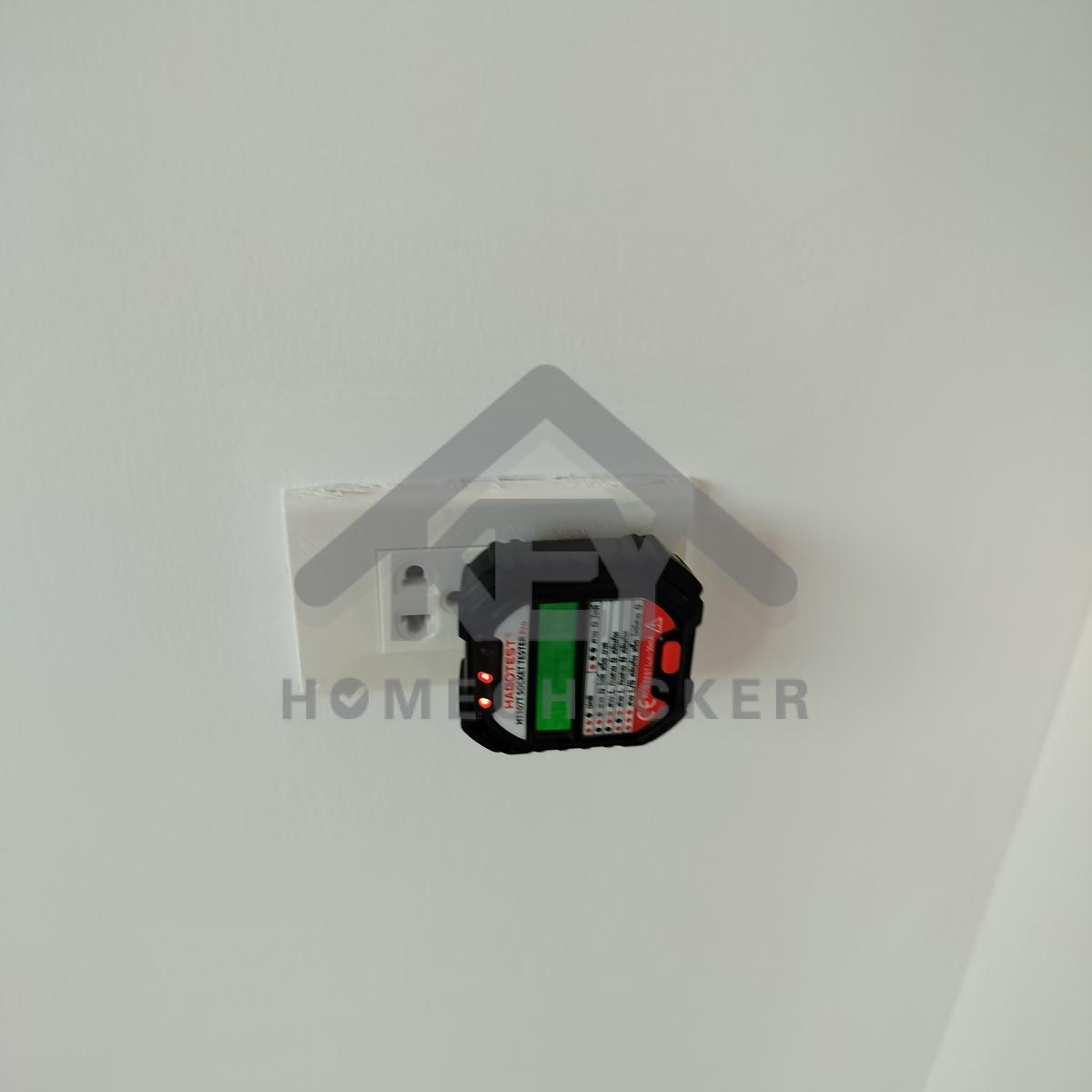

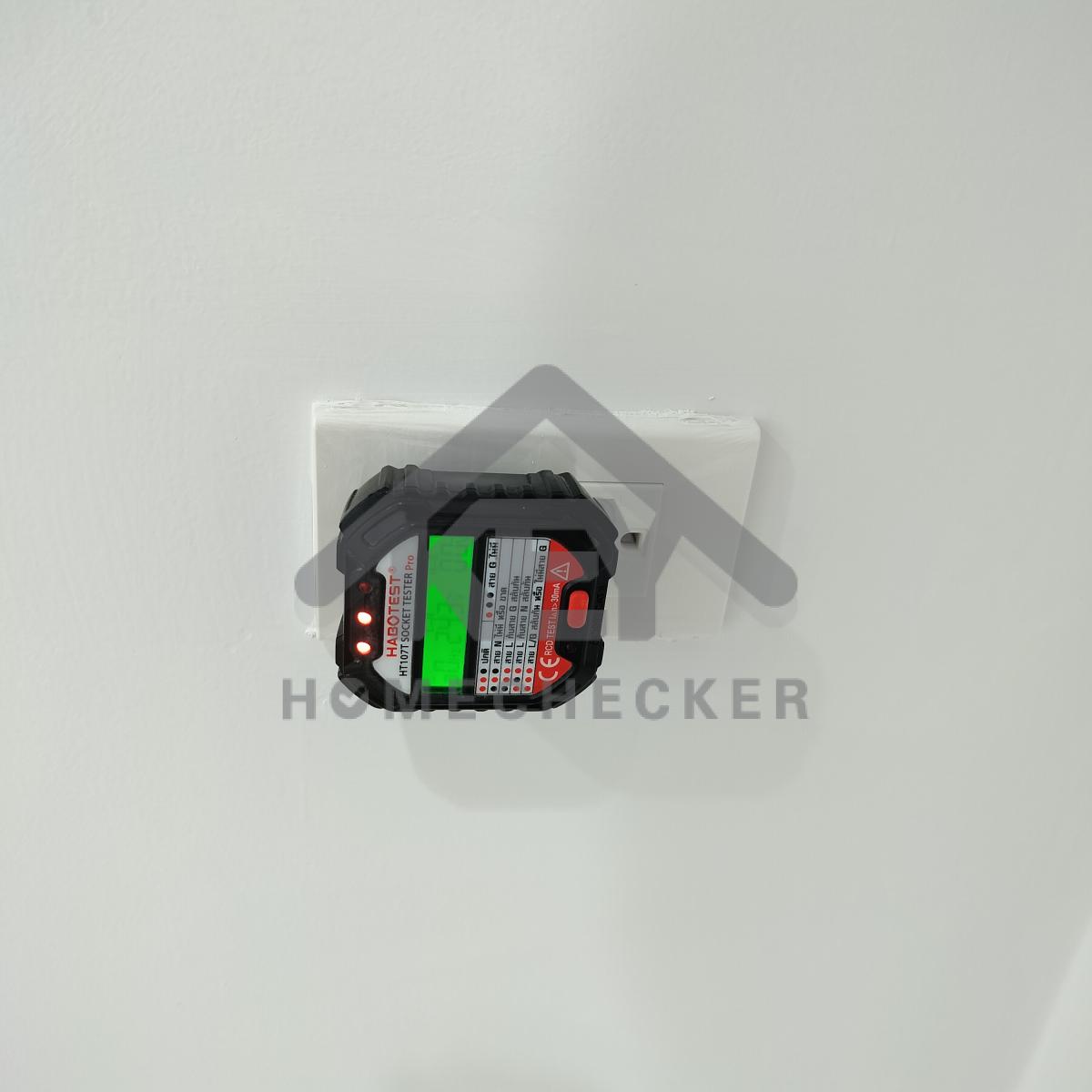

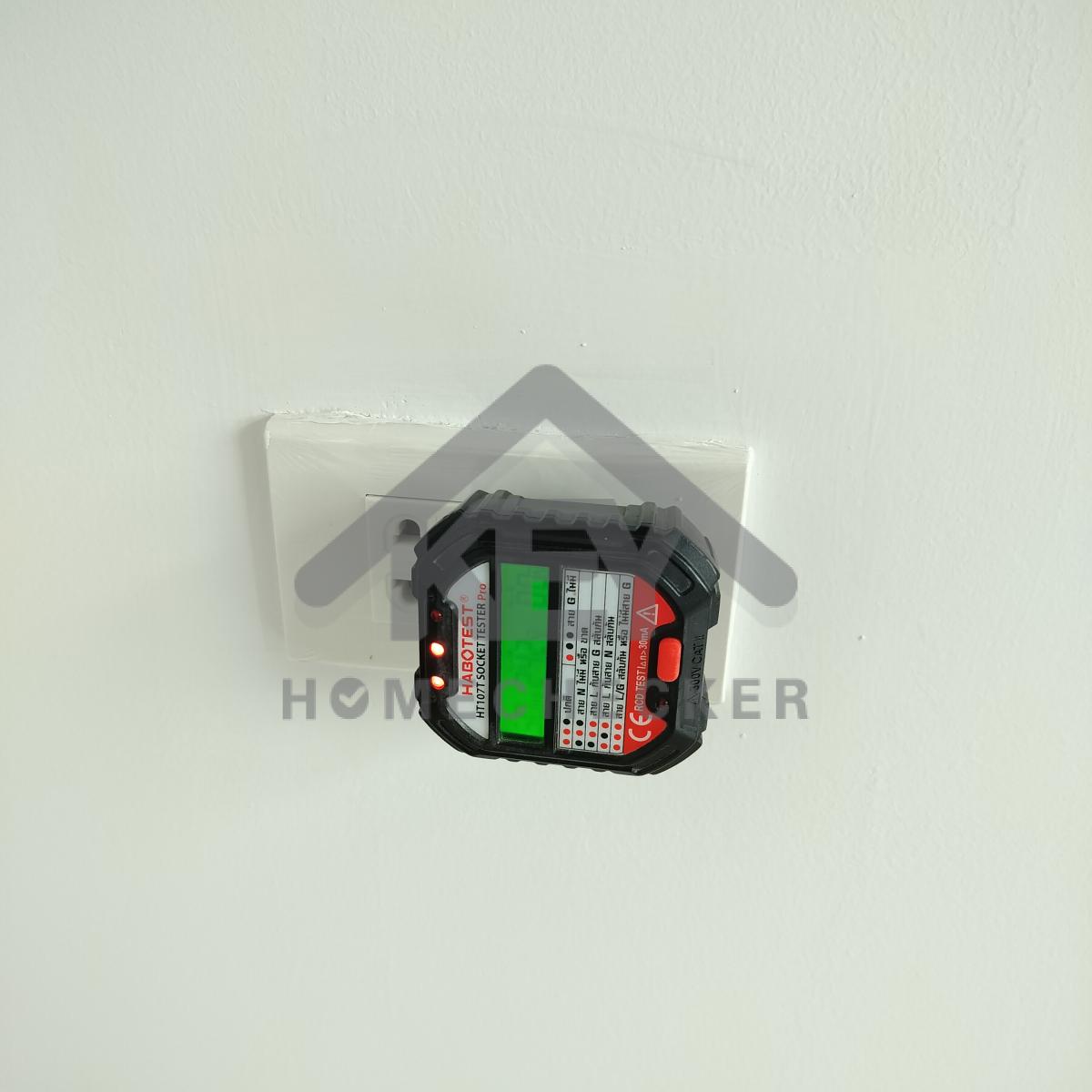

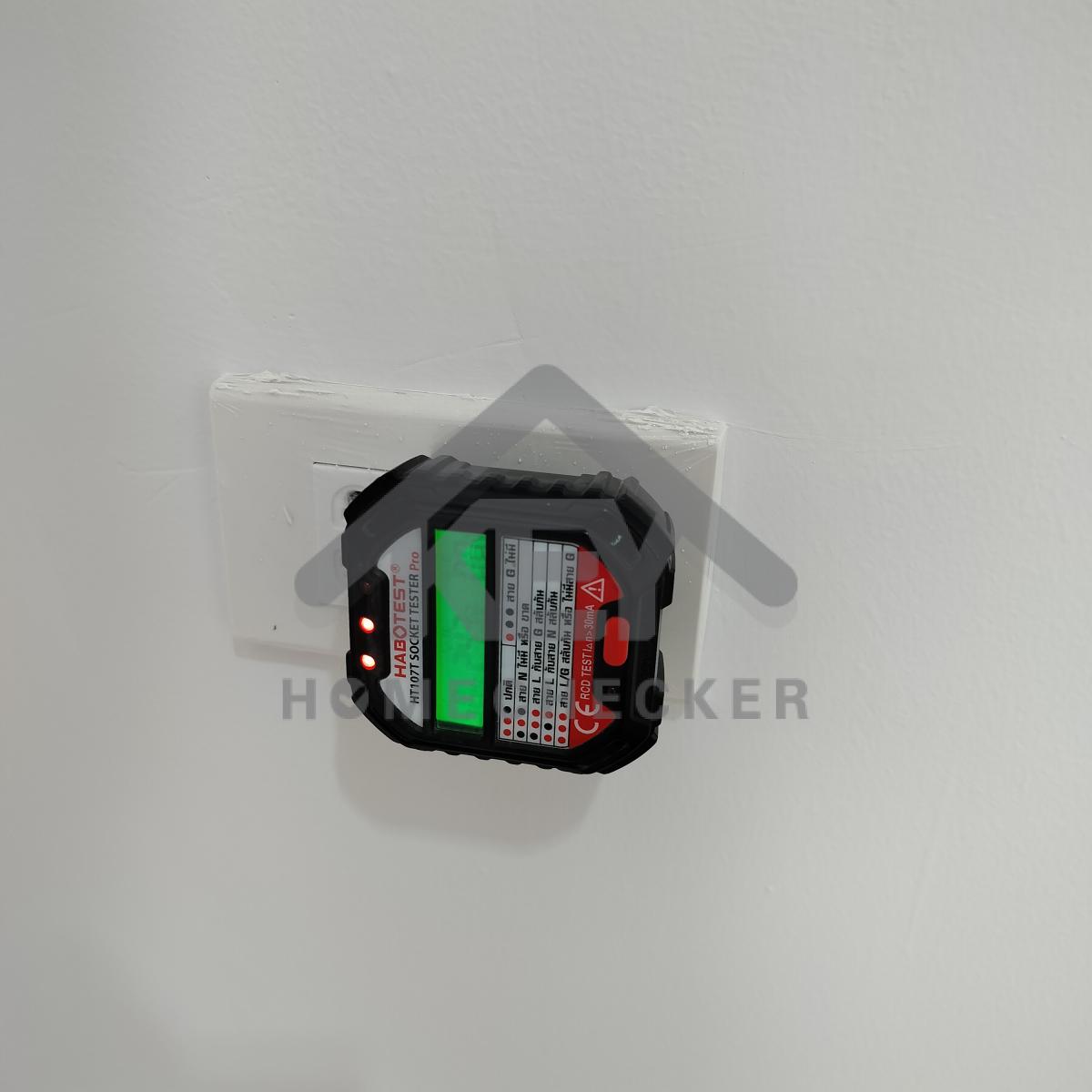

แรงดันไฟฟ้าปกติ

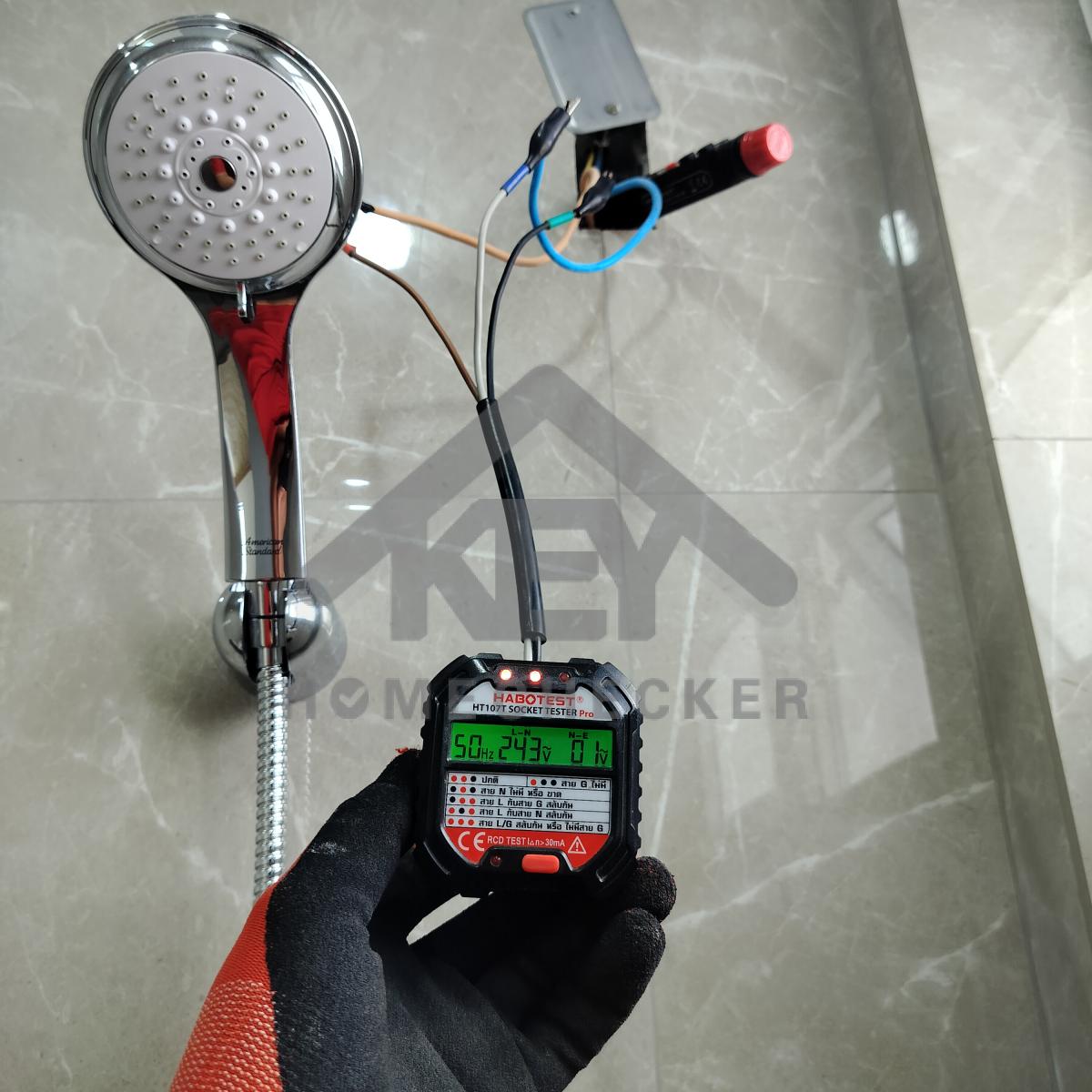

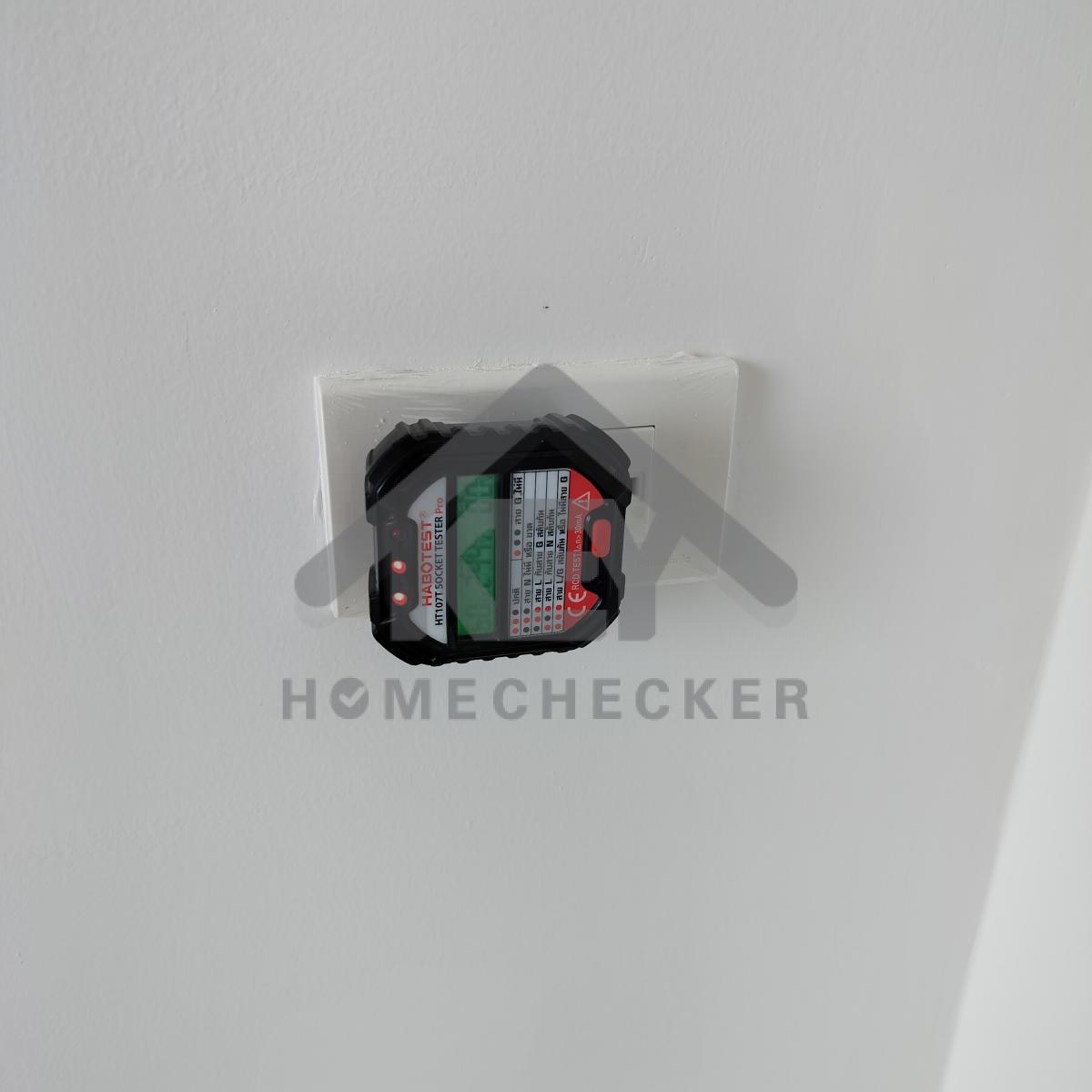

งานไฟฟ้าและระบบความปลอดภัย

*สายไฟกราวด์ภายใน ปลั๊กไฟและเครื่องทำน้ำอุ่น แนะนำใช้ขนาดขั้นต่ำ 2.5 sq.mm. หรือเทียบเท่าสายเมน

งานไฟฟ้าและระบบความปลอดภัย

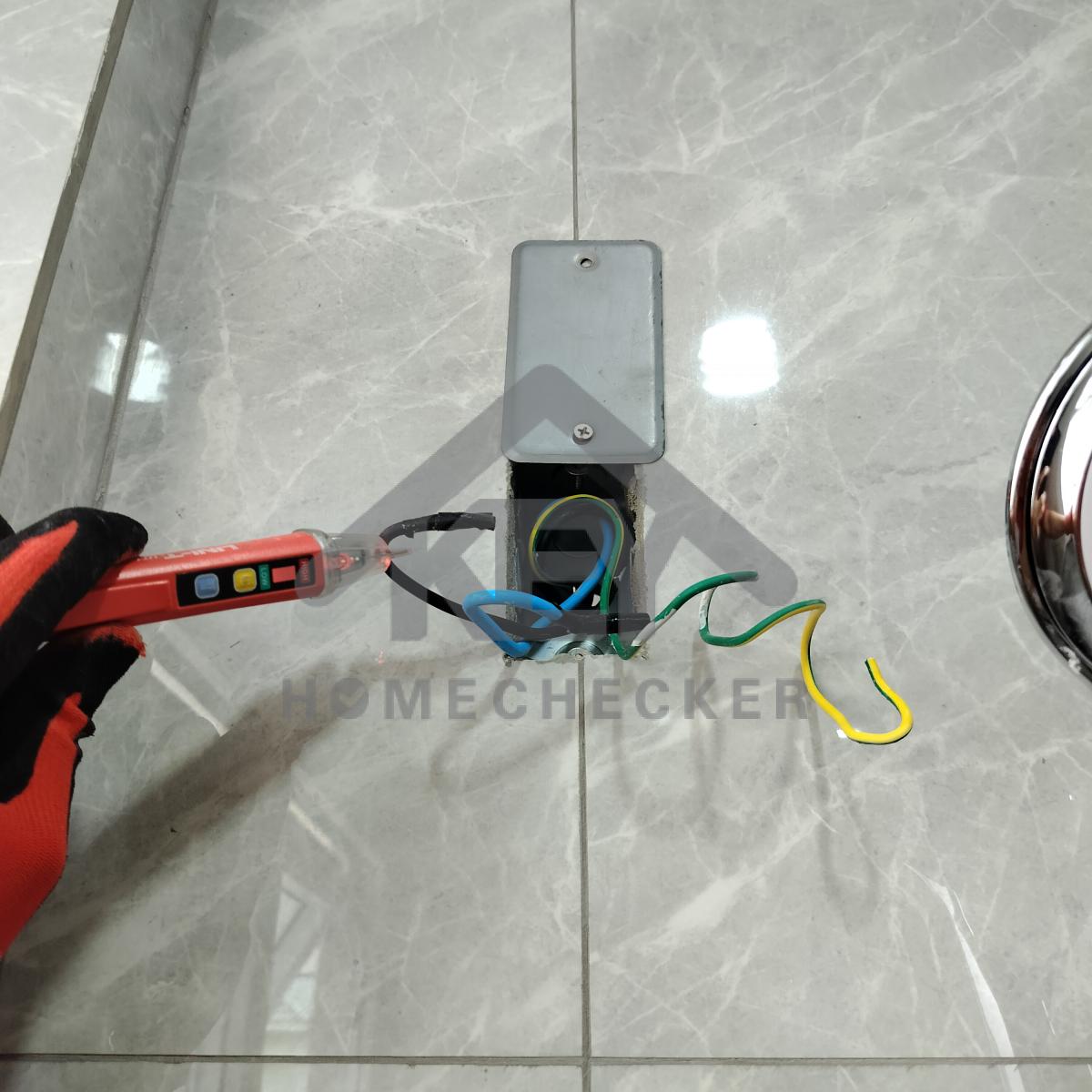

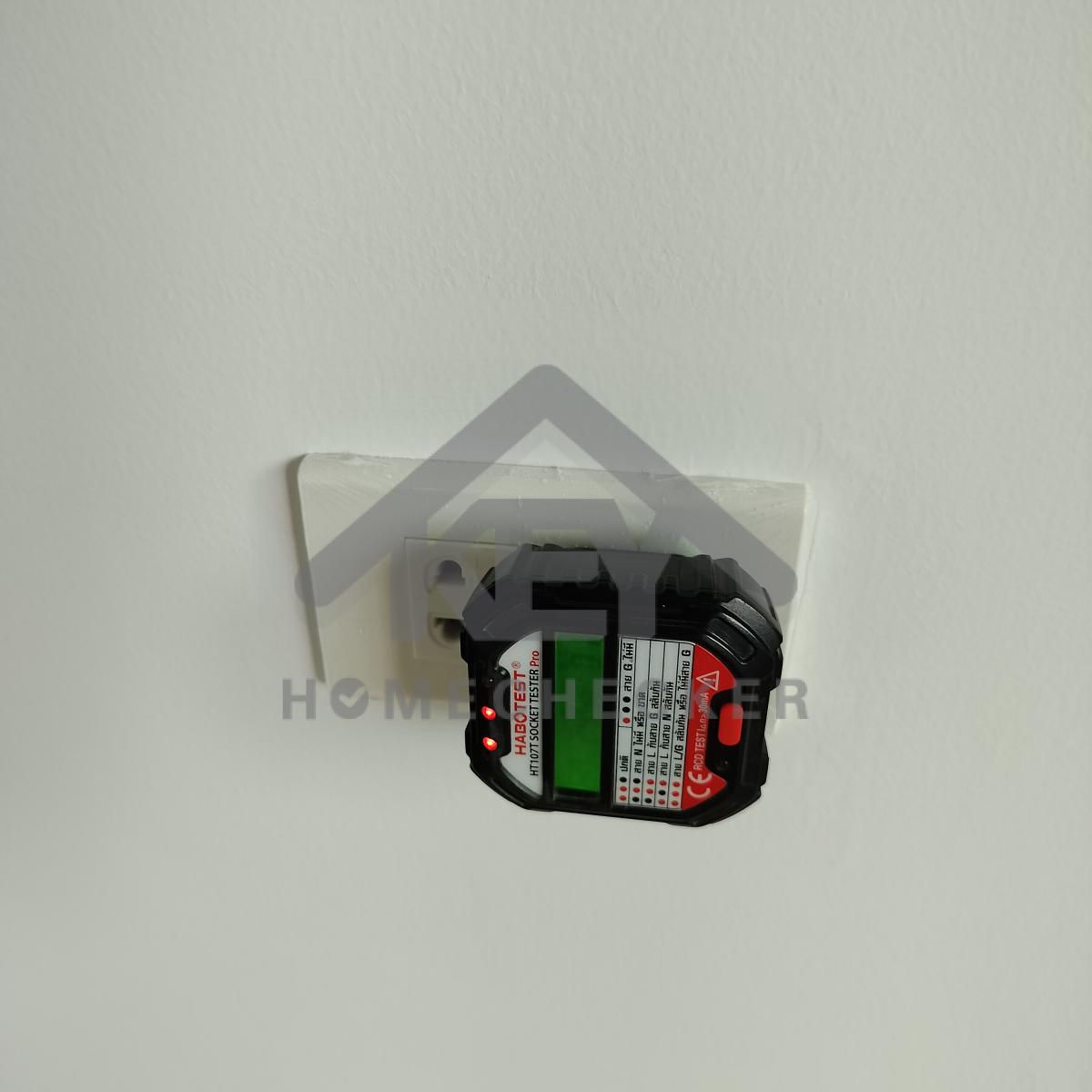

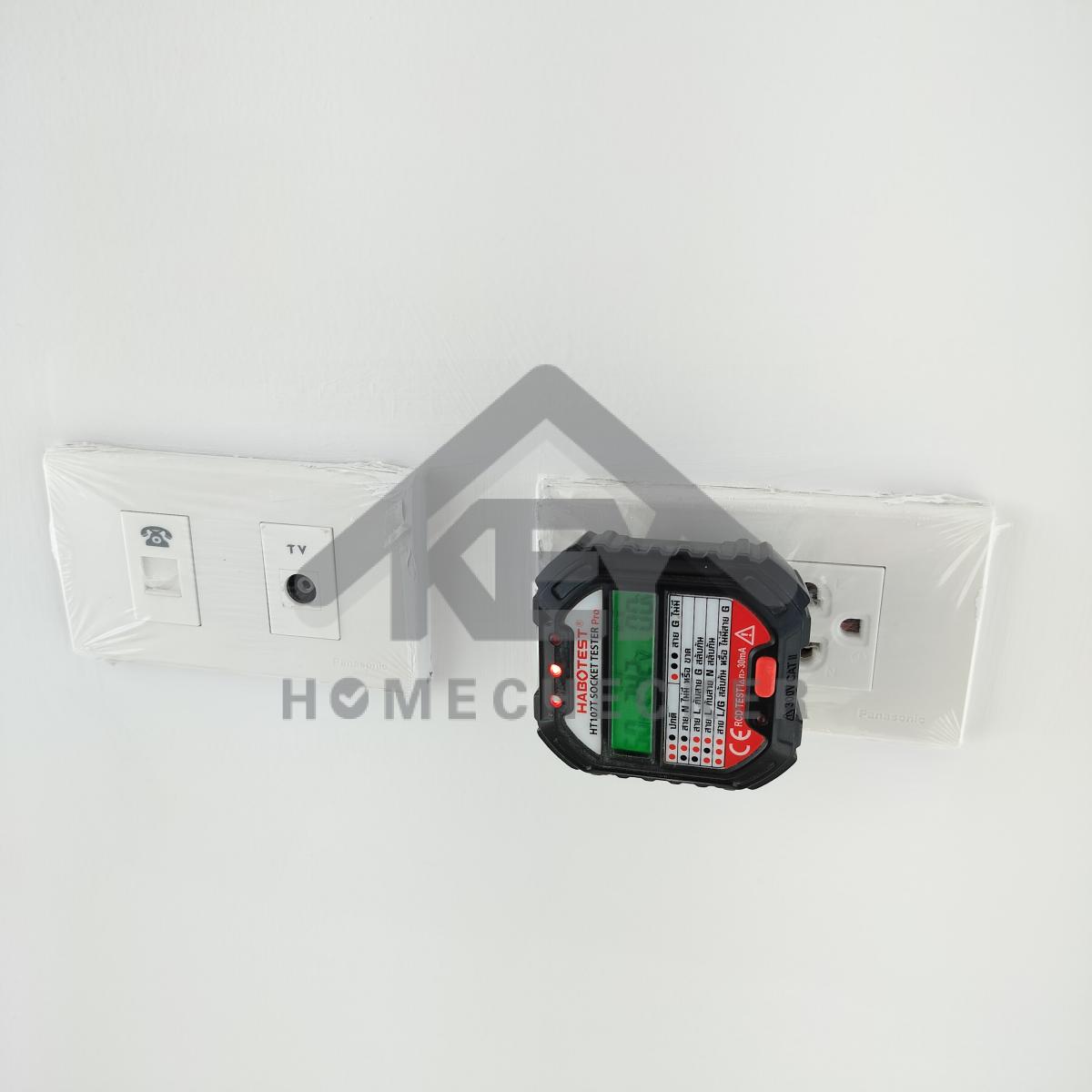

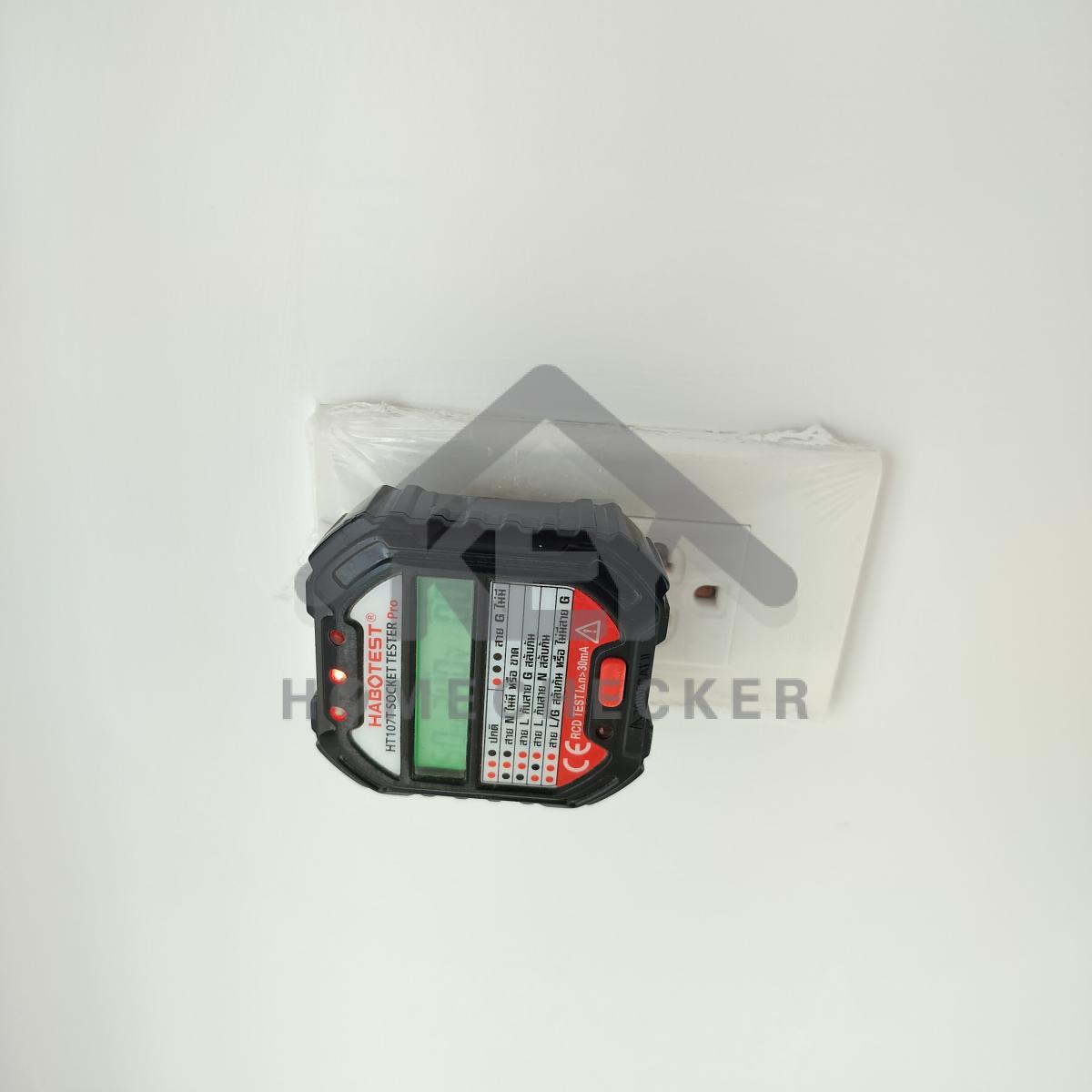

งานสายไฟเครื่องทำน้ำอุ่นห้องน้ำ1 มีไฟเข้าปกติ
(ไม่มีเบรกเกอร์กันดูด จึงไม่สามารถเทสระบบกันดูดได้)

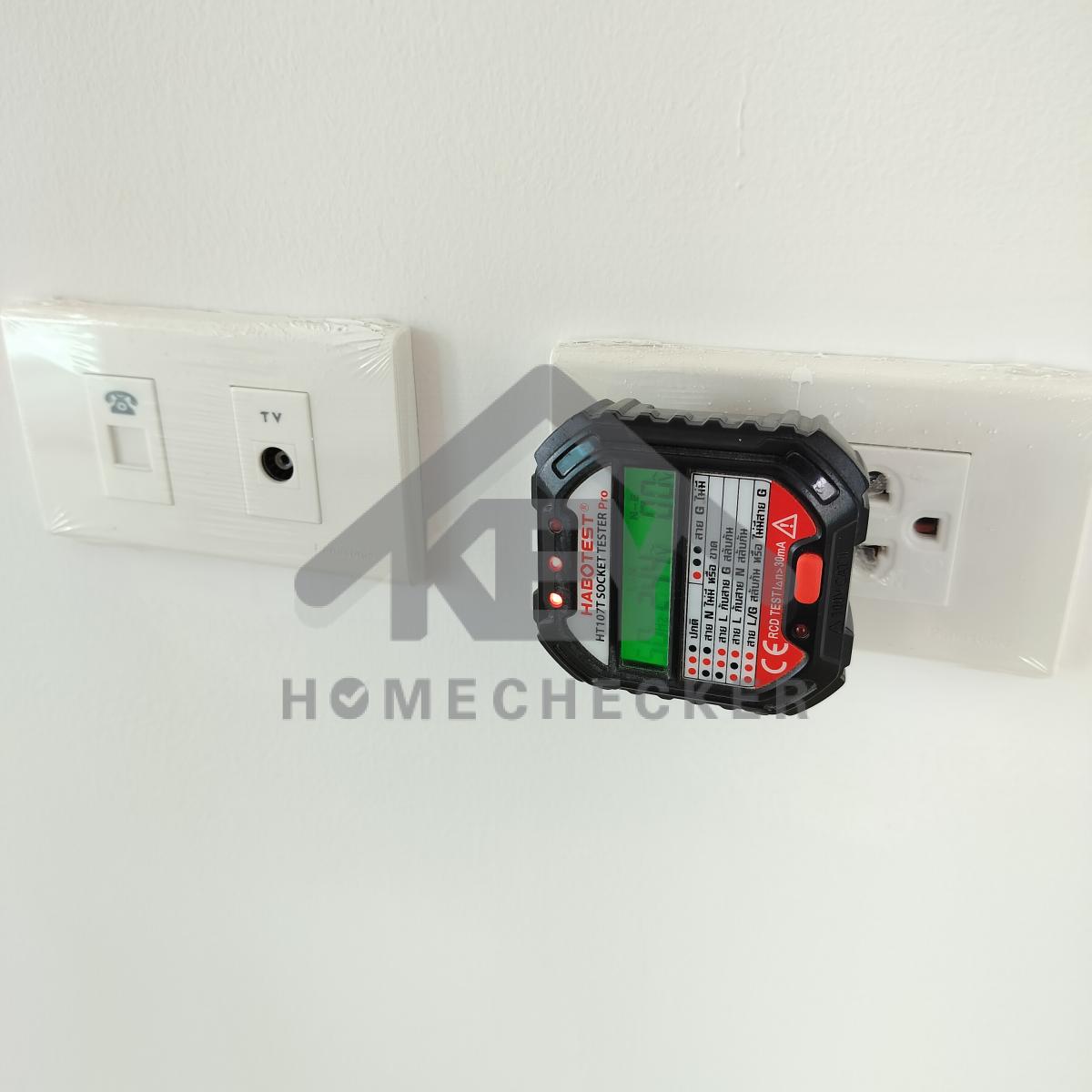

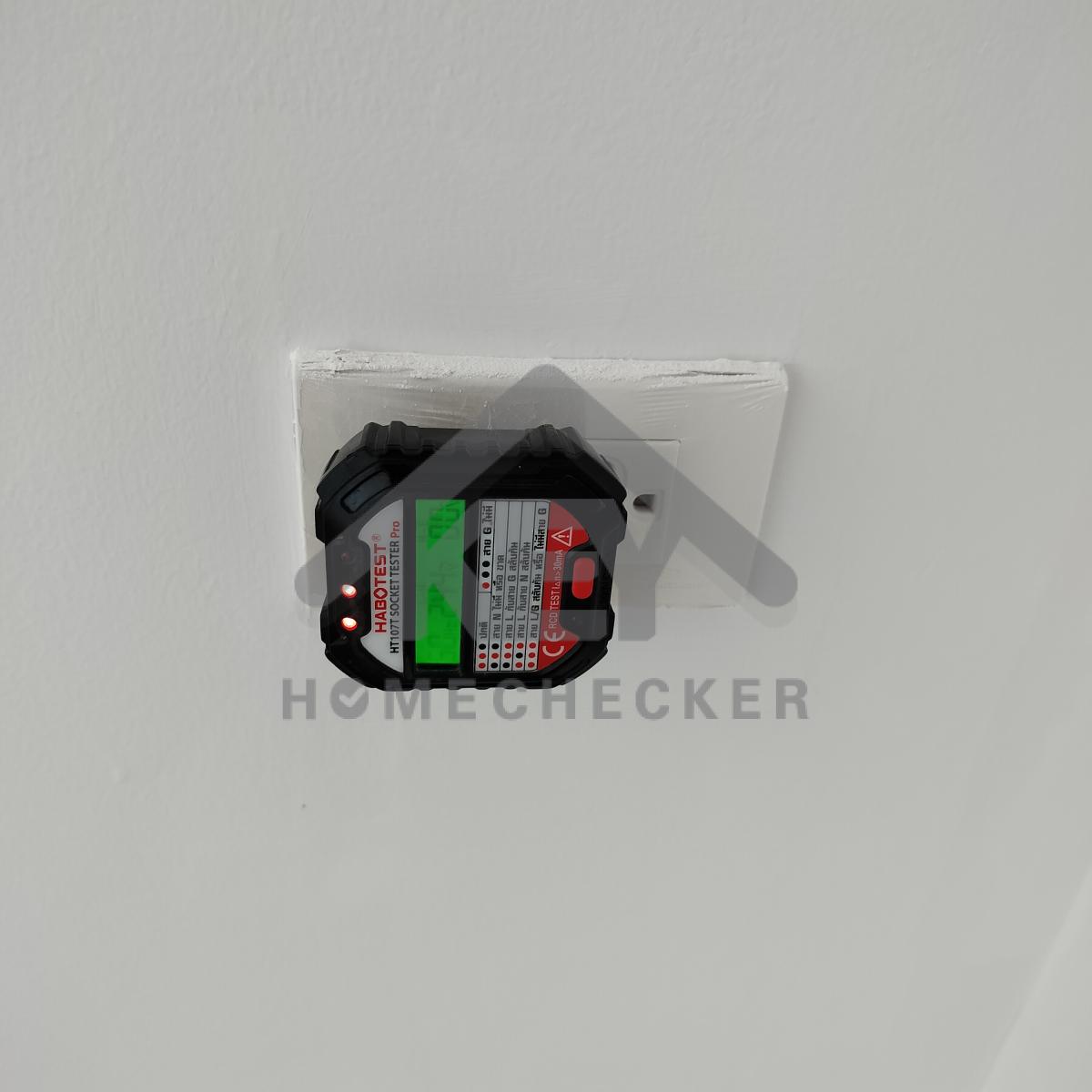

งานไฟฟ้าและระบบความปลอดภัย

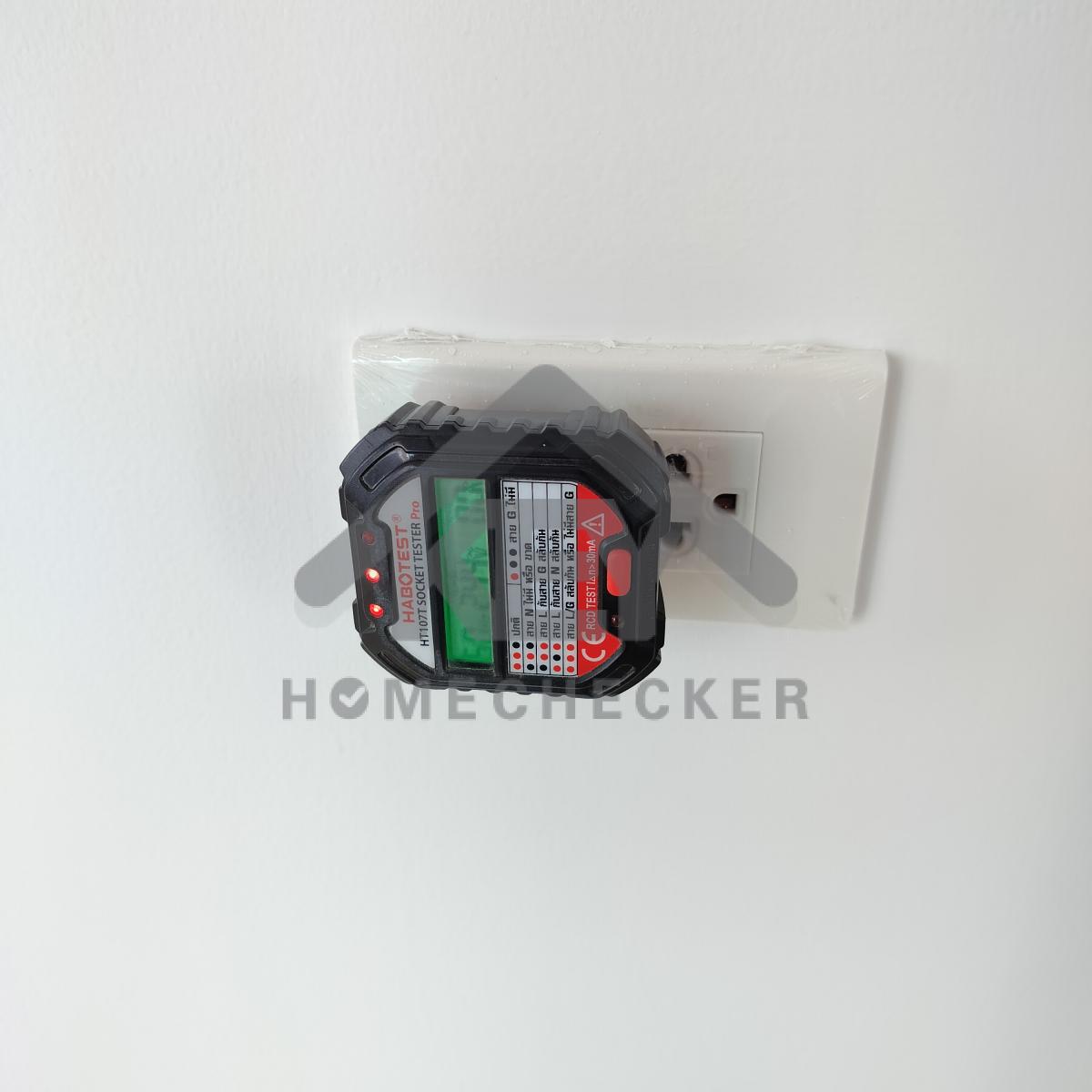

งานสายไฟเครื่องทำน้ำอุ่นห้องน้ำ2 มีไฟเข้าปกติ
(ไม่มีเบรกเกอร์กันดูด จึงไม่สามารถเทสระบบกันดูดได้)

งานไฟฟ้าและระบบความปลอดภัย

งานสายไฟเครื่องทำน้ำอุ่นห้องน้ำ3 มีไฟเข้าปกติ
(ไม่มีเบรกเกอร์กันดูด จึงไม่สามารถเทสระบบกันดูดได้)

งานไฟฟ้าและระบบความปลอดภัย

งานสายไฟเครื่องทำน้ำอุ่นห้องน้ำรวม มีไฟเข้าปกติ
(ไม่มีเบรกเกอร์กันดูด จึงไม่สามารถเทสระบบกันดูดได้)

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 1 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 2 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอน 3 ชั้น 2 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

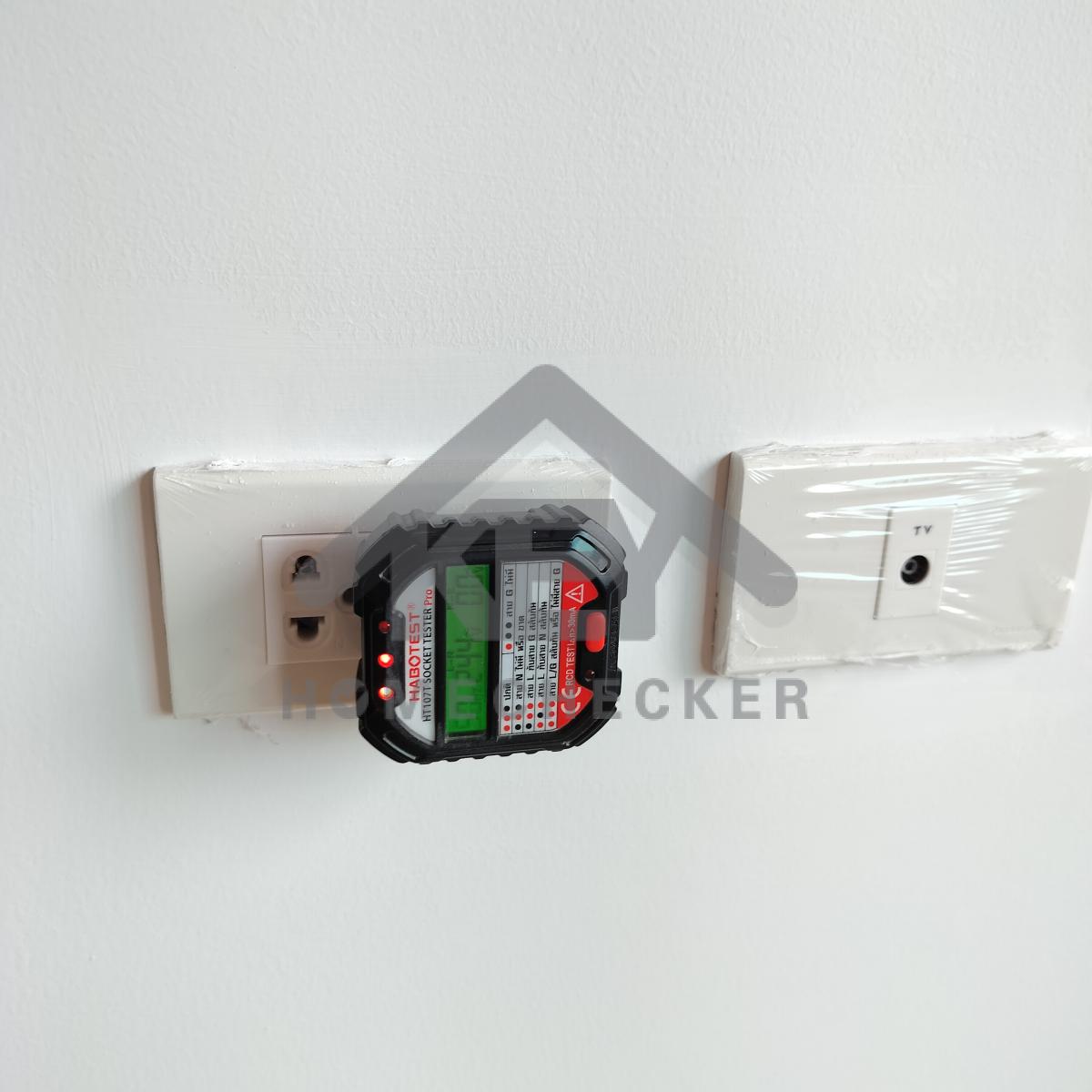

ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

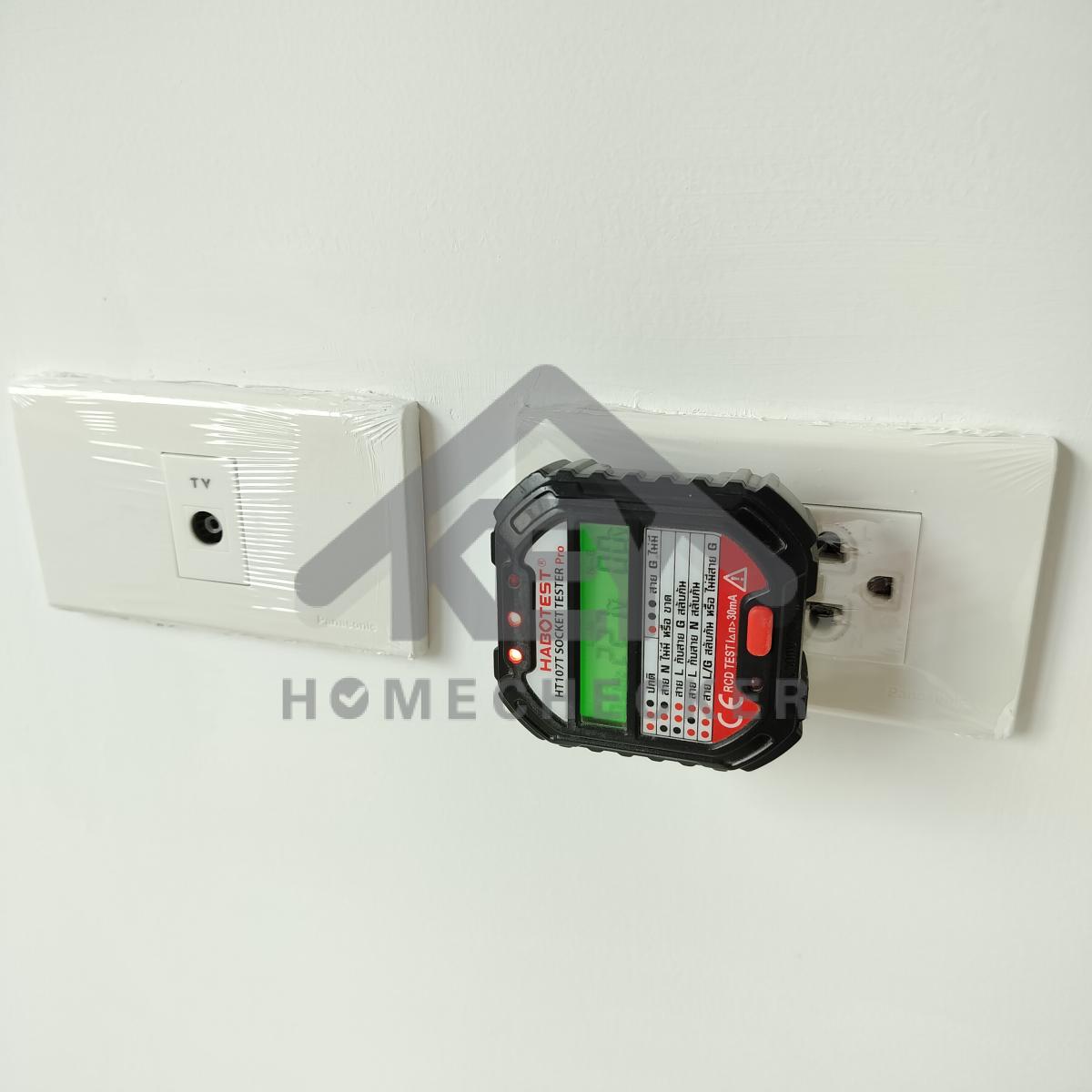

แก้ไข ปลั๊กไฟซักล้าง ไม่มีไฟเข้า

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องนอนชั้น 1 งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องครัว งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องครัว งานเรียบร้อยดี

งานไฟฟ้าและระบบความปลอดภัย

ปลั๊กไฟห้องครัว งานเรียบร้อยดี

7. งานห้องโถง ห้องนั่งเล่น

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานซิลิโคน จับเซี้ยมขอบประตูให้ตรง และกันสีแต่งขอบประตูทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบประตูทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข ทำความสะอาดเก็บรอยขอบประตู-หน้าต่างทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บสีขอบคานให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีบัวพื้นให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีบัวพื้นให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีบัวพื้นให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานเก็บสีร่องยาแนวทั้งหมดให้เรียบร้อย

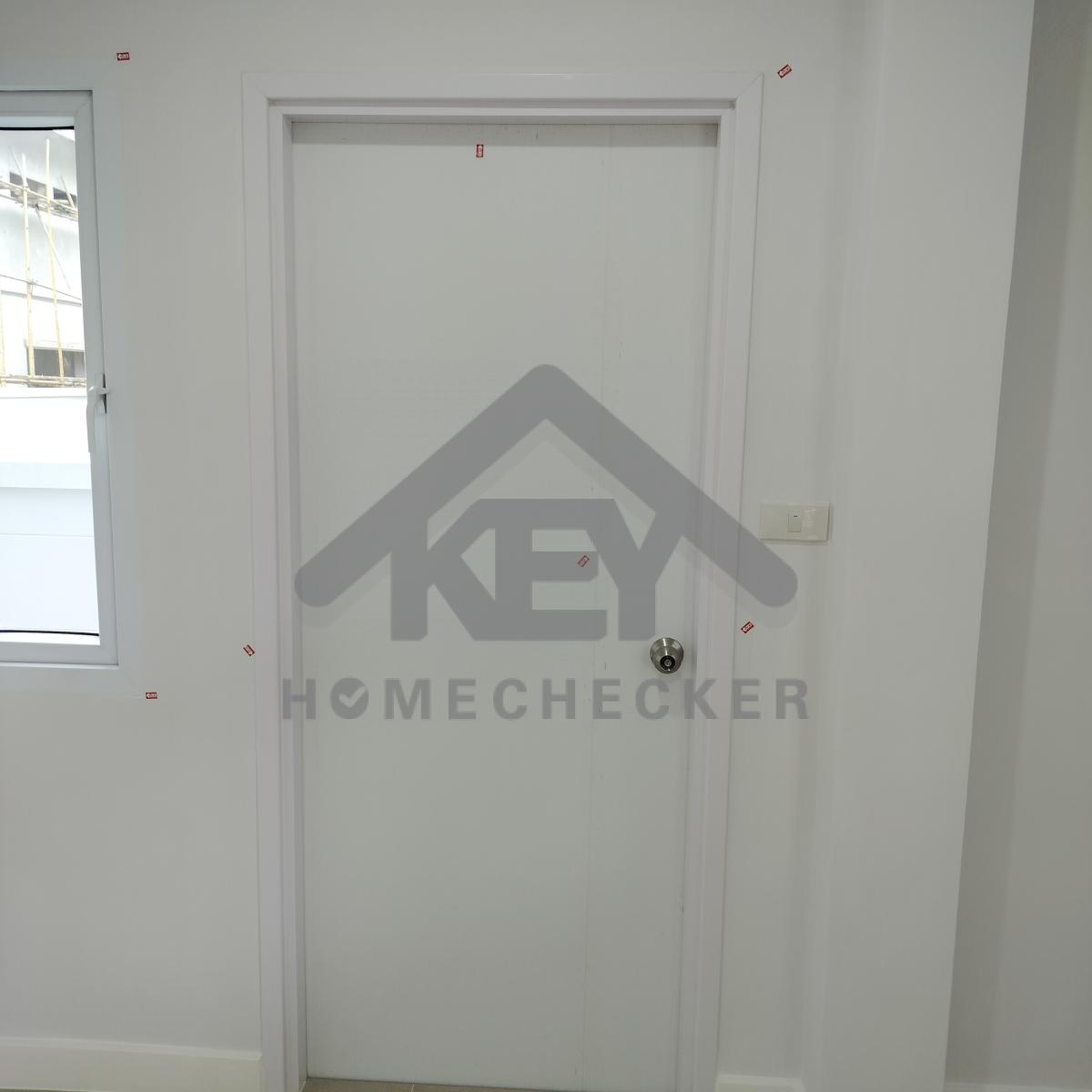

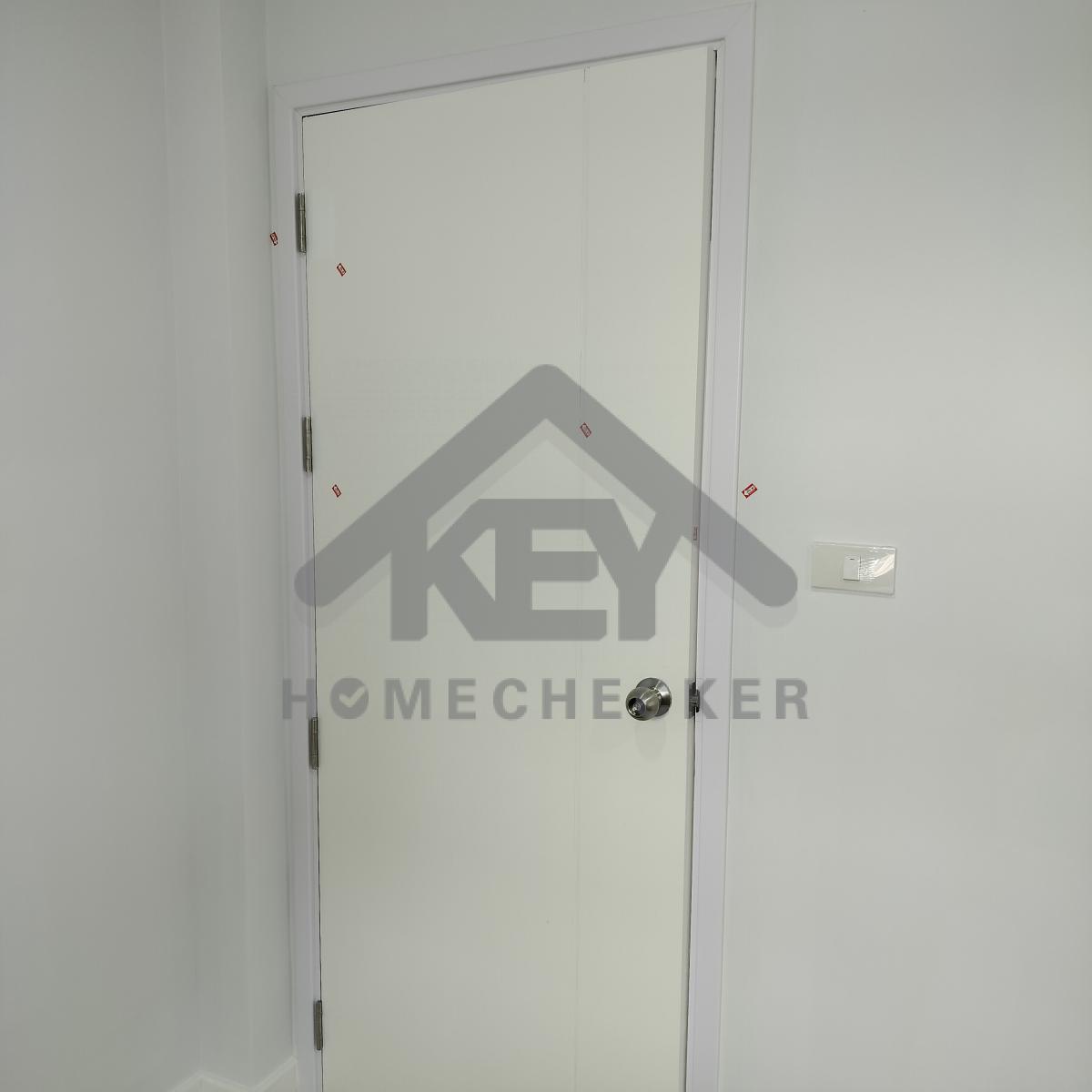

8. งานห้องครัวชั้น 1

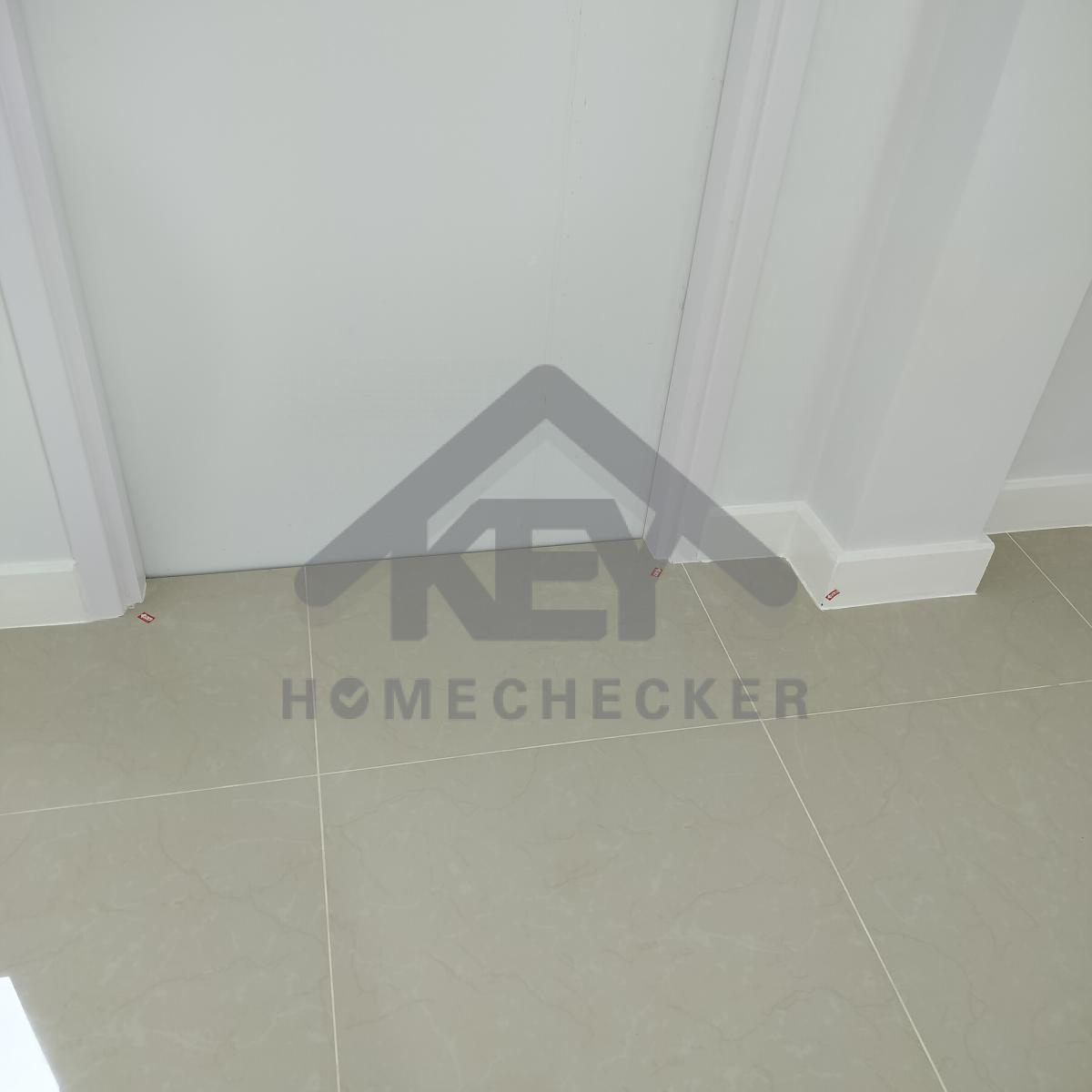

งานห้องครัวชั้น 1

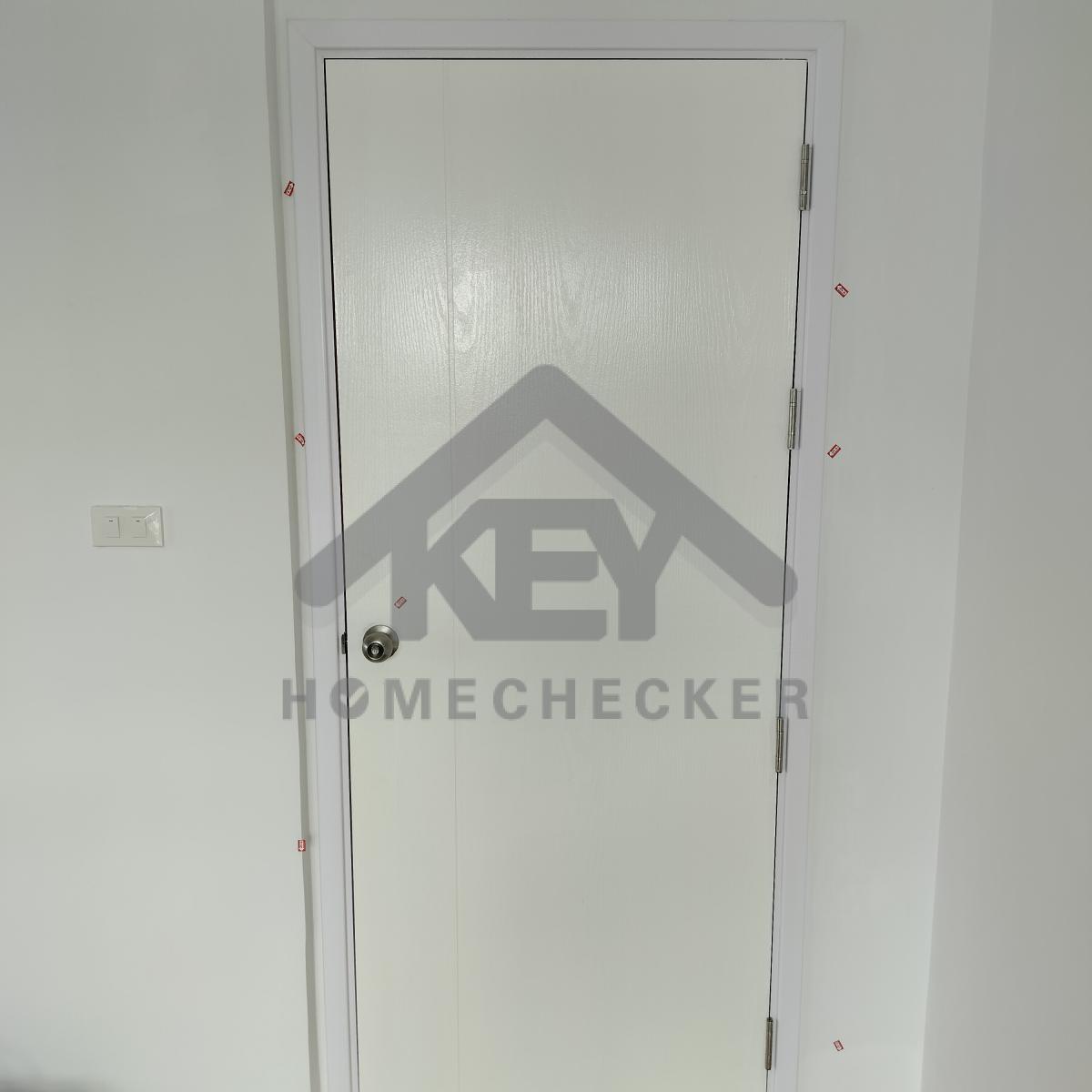

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข ทำความสะอาดสนิมลูกบิดประตูให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข ทำความสะอาดสนิมบานพับประตูทั้งหมดให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข เก็บงานซิลิโคนยาแนวขอบวงกบให้เรียบร้อย

งานห้องครัวชั้น 1

แก้ไข เก็บงานซิลิโคนยาแนวขอบวงกบและบัวพื้นให้เรียบร้อย

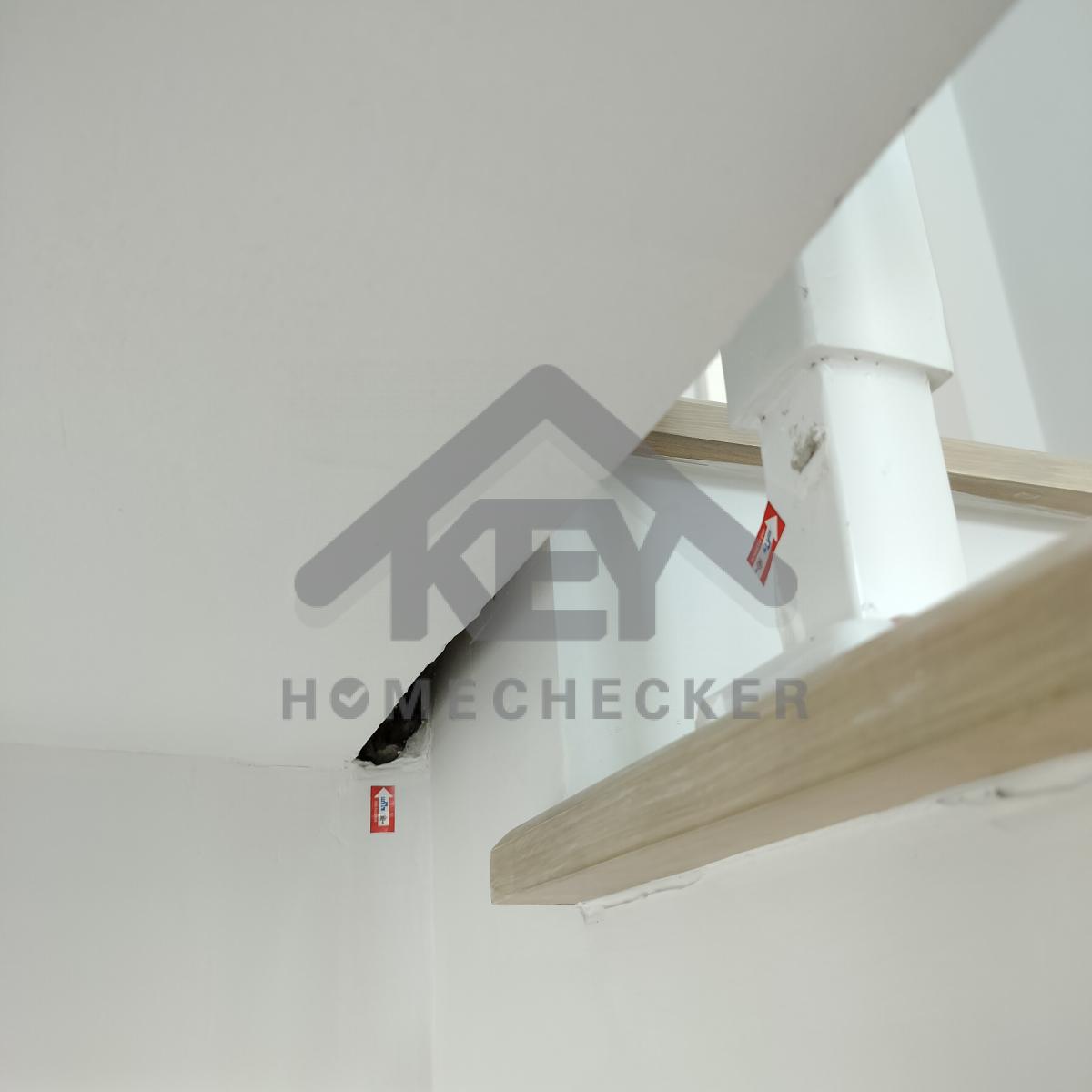

9. งานบันไดชั้น 1

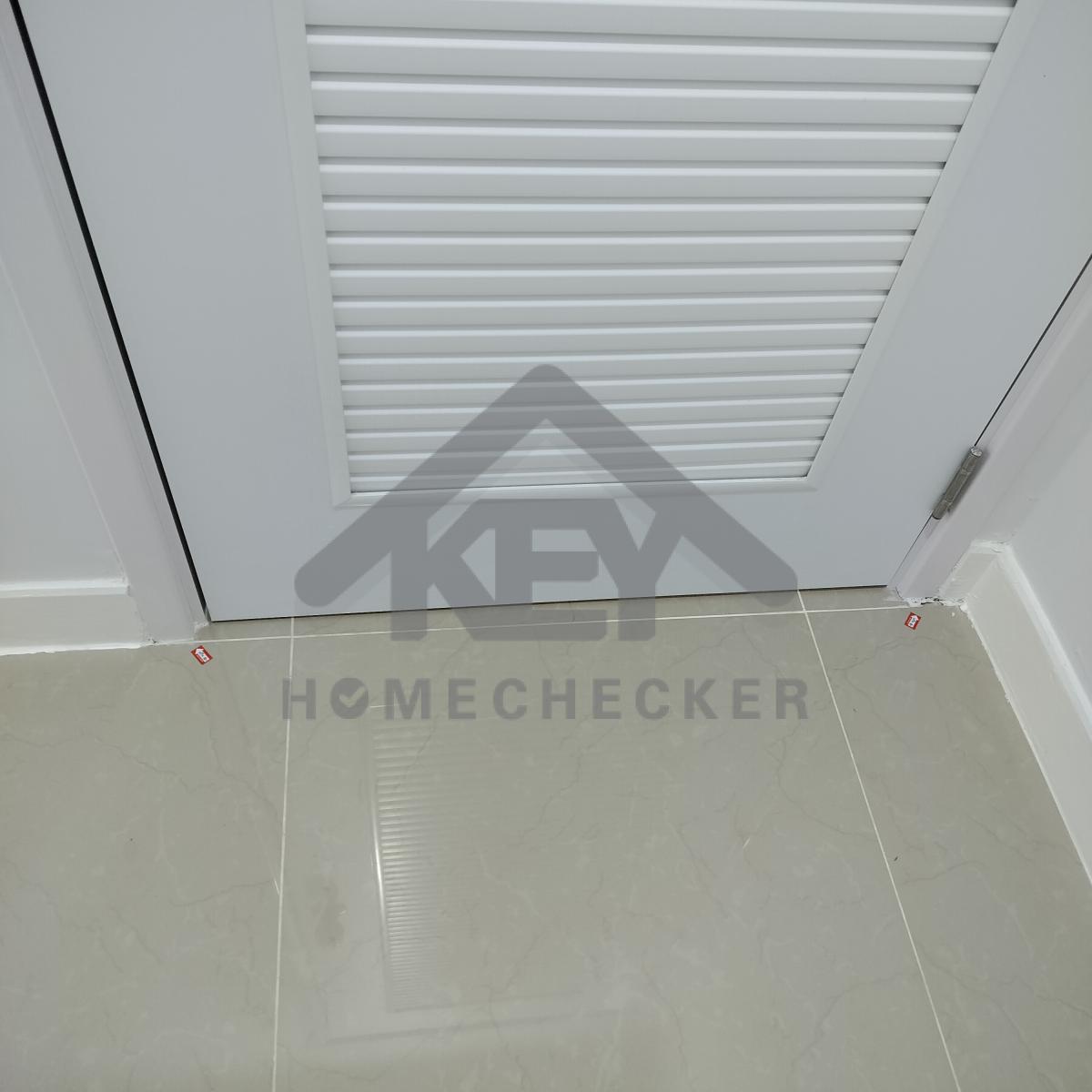

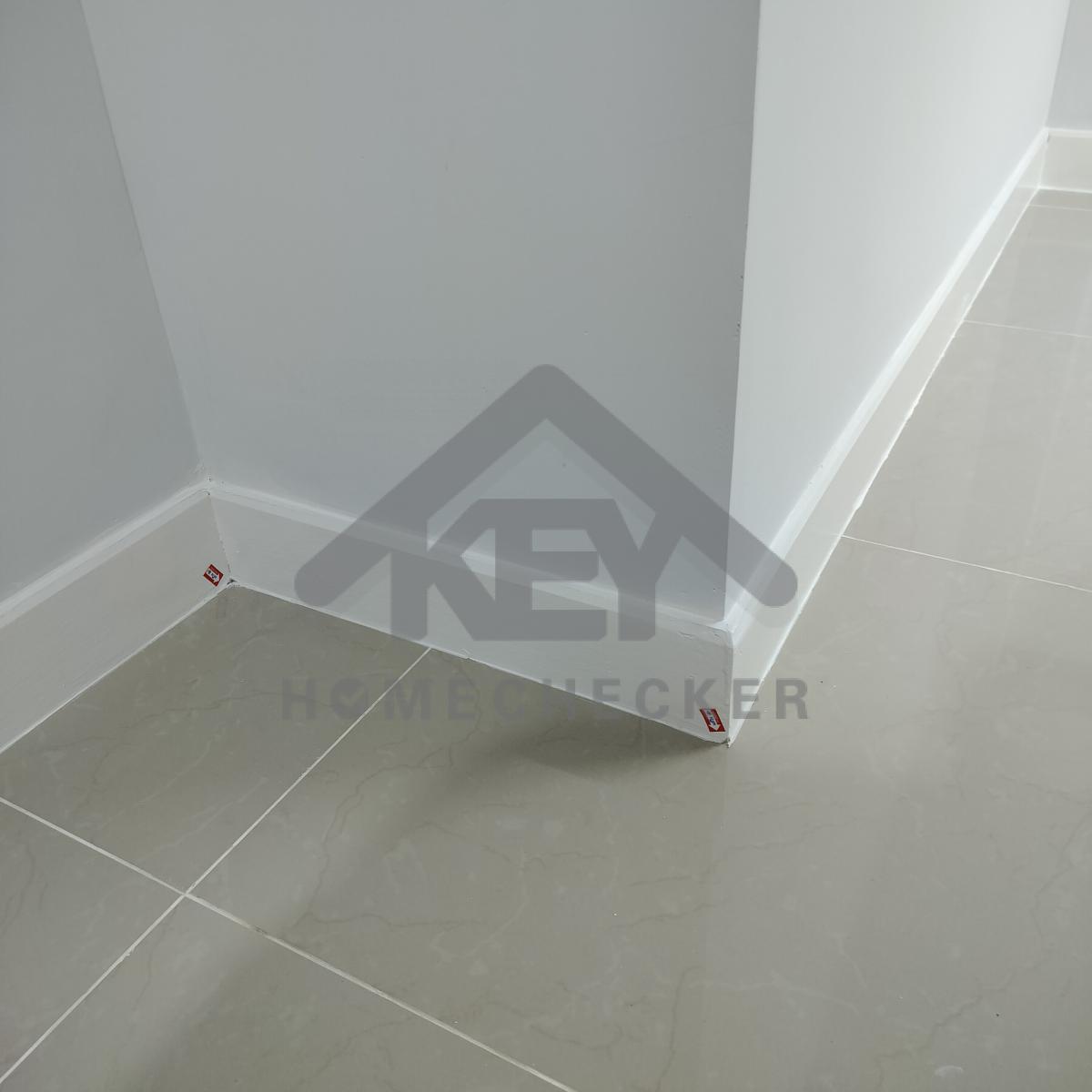

งานบันไดชั้น 1

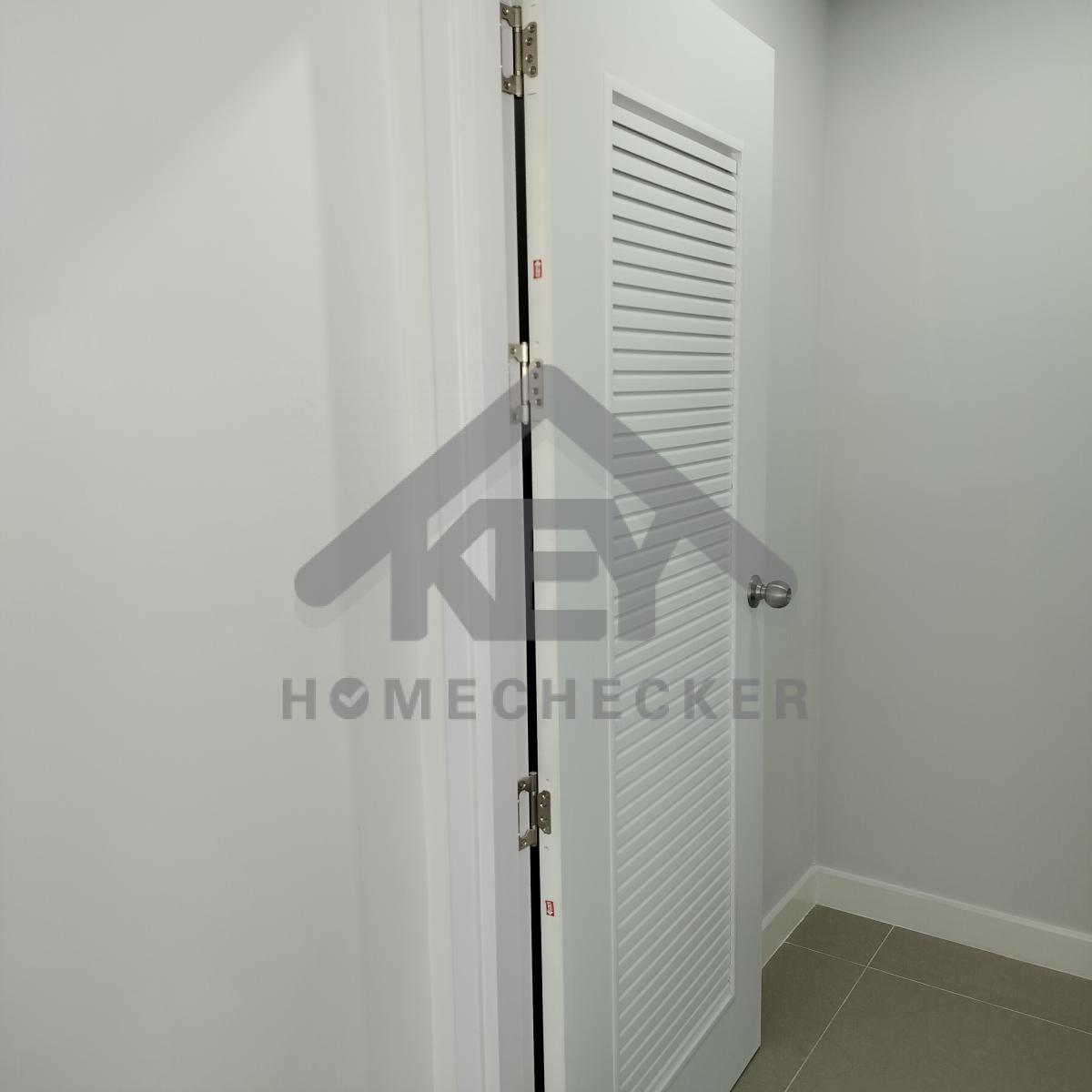

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตูทั้งหมดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานซิลิโคนยาแนวขอบวงกบให้เรียบร้อย

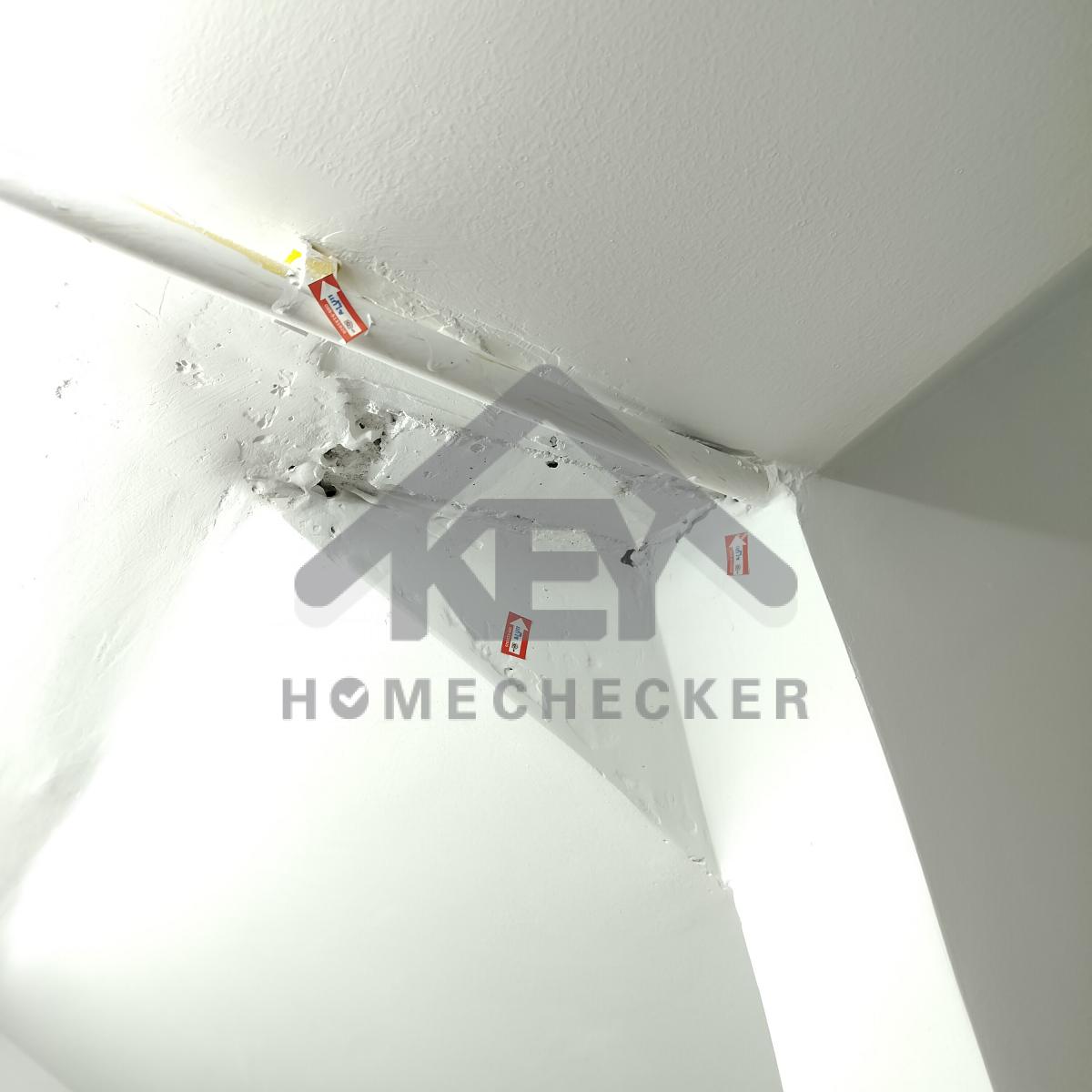

งานบันไดชั้น 1

แก้ไข เก็บงานซิลิโคนยาแนวขอบวงกบให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีบัวพื้นให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีบัวพื้นและขอบผนังให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีใต้บันไดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานสายไฟร้อยท่อให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีใต้ไม้บันได เก็บรอยเก็บสีลูกตั้ง และเก็บงานซิลิโคนกันสีแต่งขอบบันไดทั้งหมดให้เรียบร้อย

งานบันไดชั้น 1

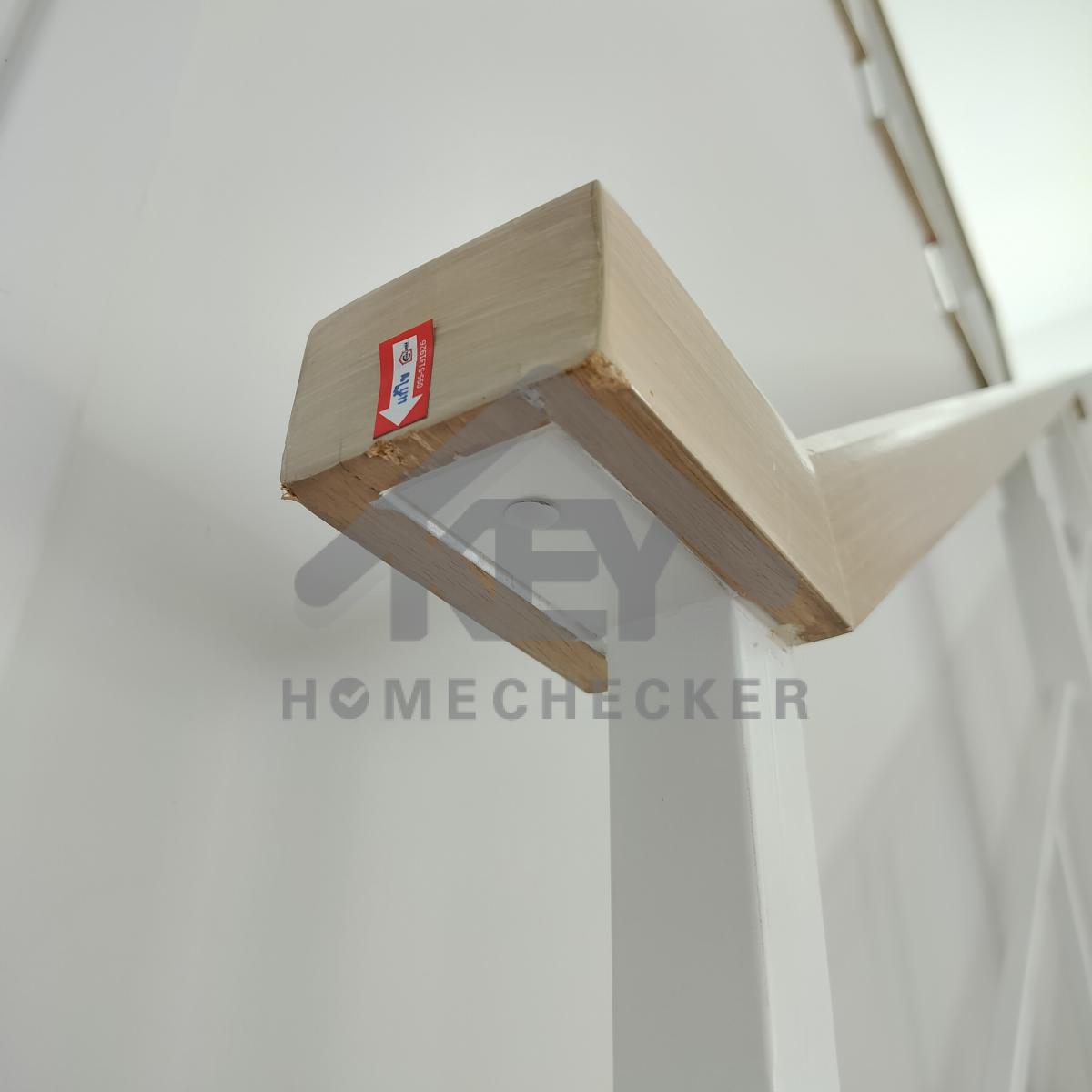

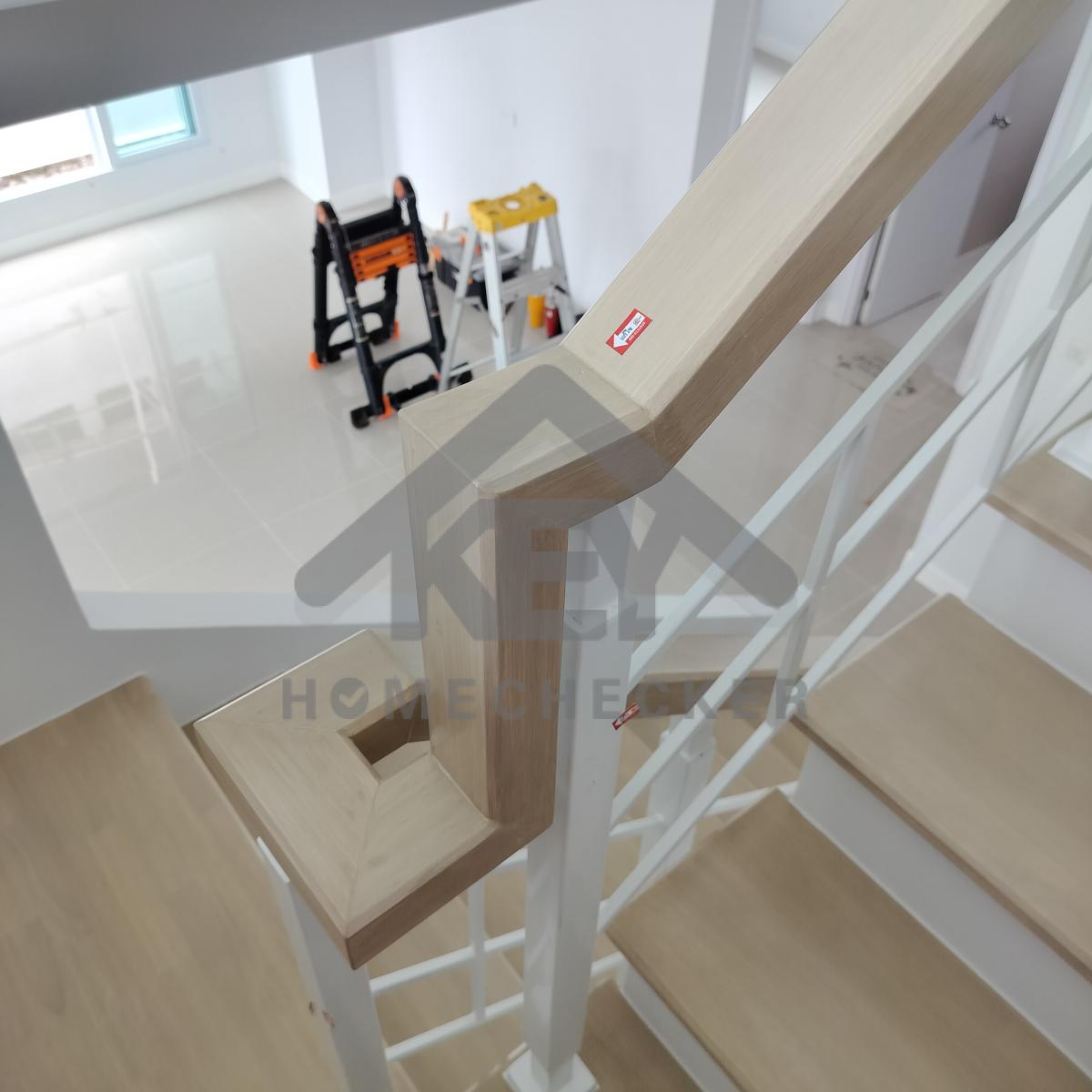

แก้ไข เก็บงานขัดลบเสี้ยนไม้ราวบันไดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บรอยเก็บสีเหล็กราวบันไดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข ขัดเคลือบเก็บงานรอยต่อไม้ราวบันไดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข ทำความสะอาดเก็บงานเก็บสีใต้ไม้บันไดทั้งหมดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานแต่งขอบพื้นให้ตรง

งานบันไดชั้น 1

แก้ไข เก็บงานปิดช่องพื้นและบันไดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานซิลิโคนกันสีแต่งขอบบันไดทั้งหมดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บงานเก็บสีใต้ไม้บันได เก็บรอยเก็บสีลูกตั้ง และเก็บงานซิลิโคนกันสีแต่งขอบบันไดทั้งหมดให้เรียบร้อย

งานบันไดชั้น 1

แก้ไข เก็บรอยเก็บสีไม้ราวบันไดให้เรียบร้อย

10. งานห้องนอนชั้น 1 (1)

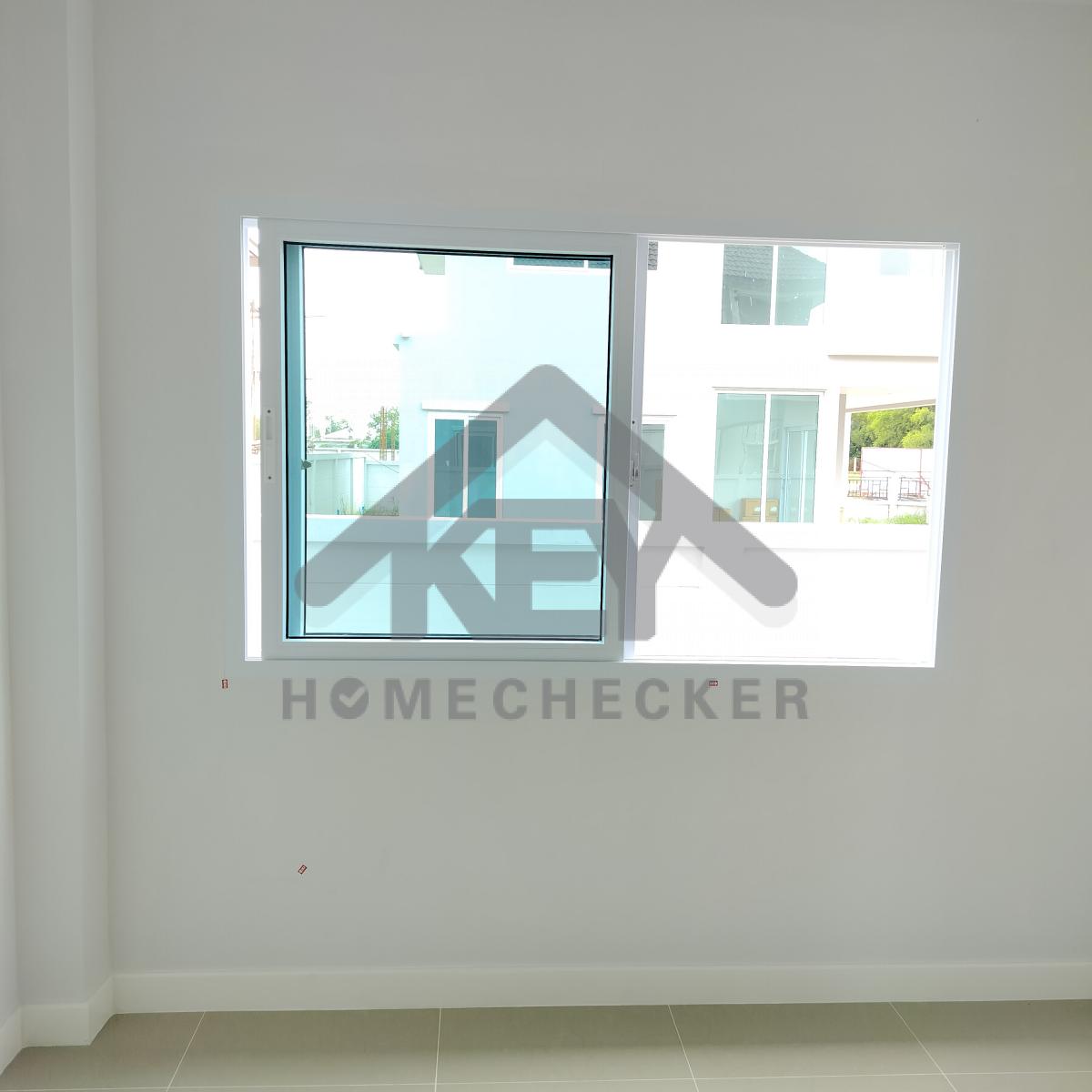

งานห้องนอนชั้น 1 (1)

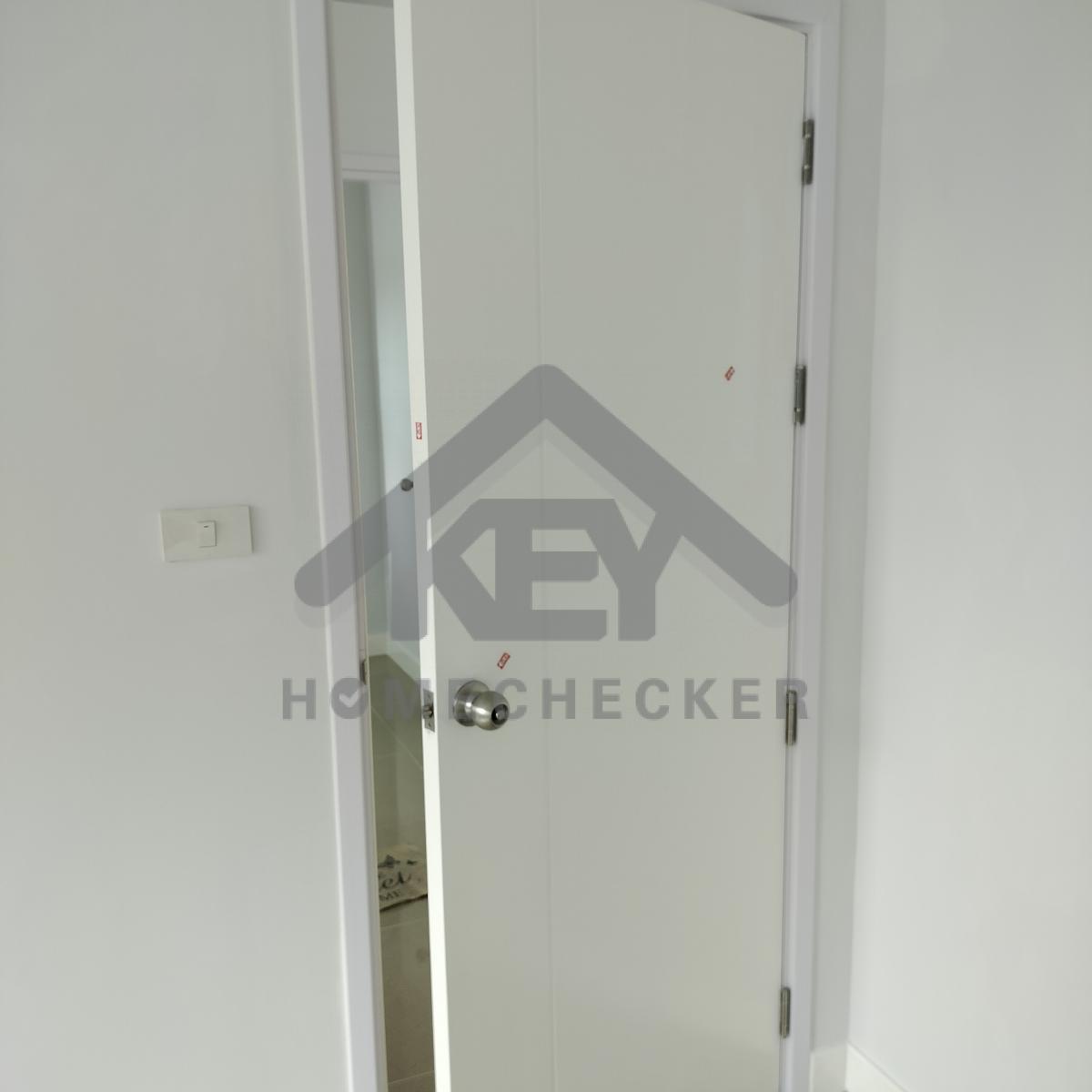

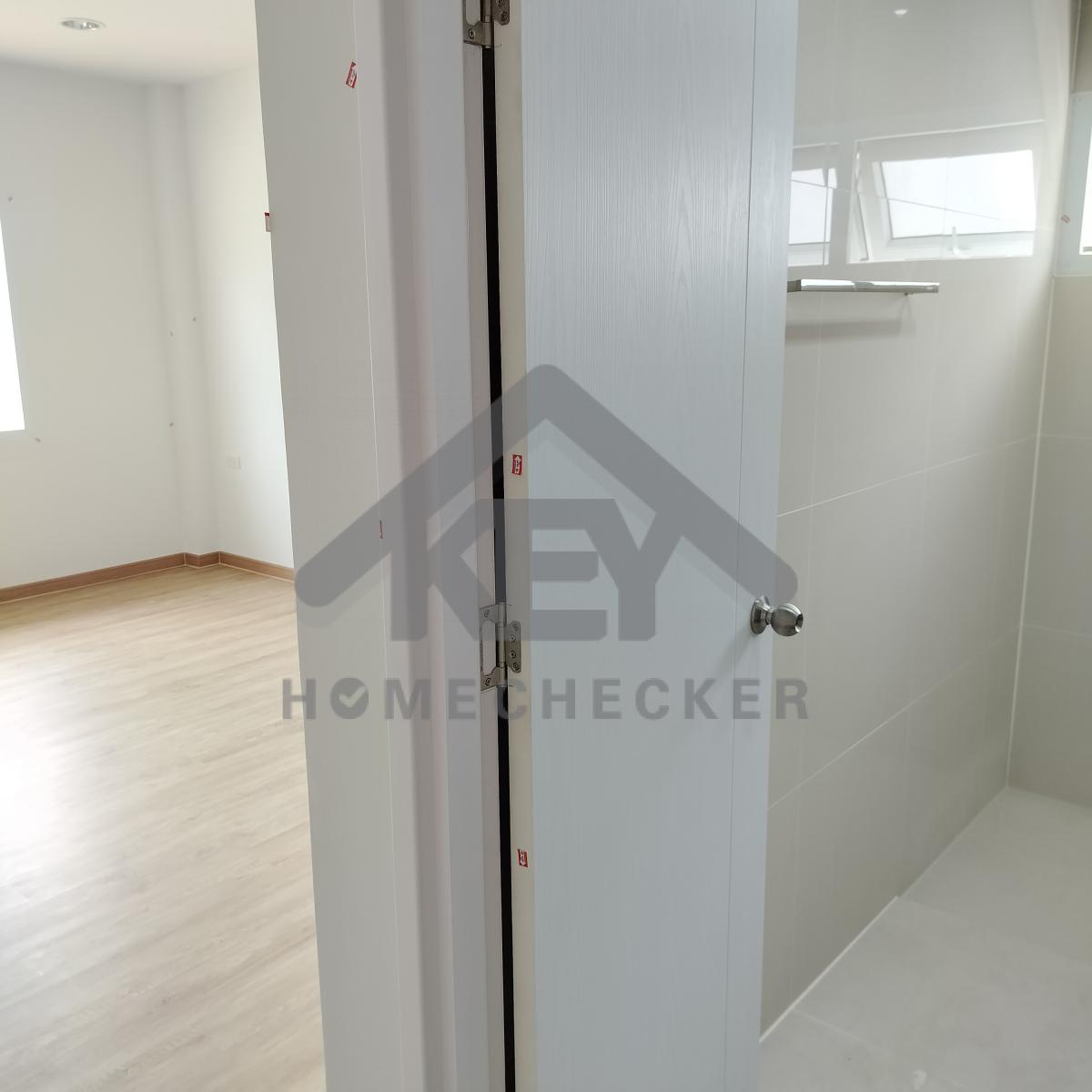

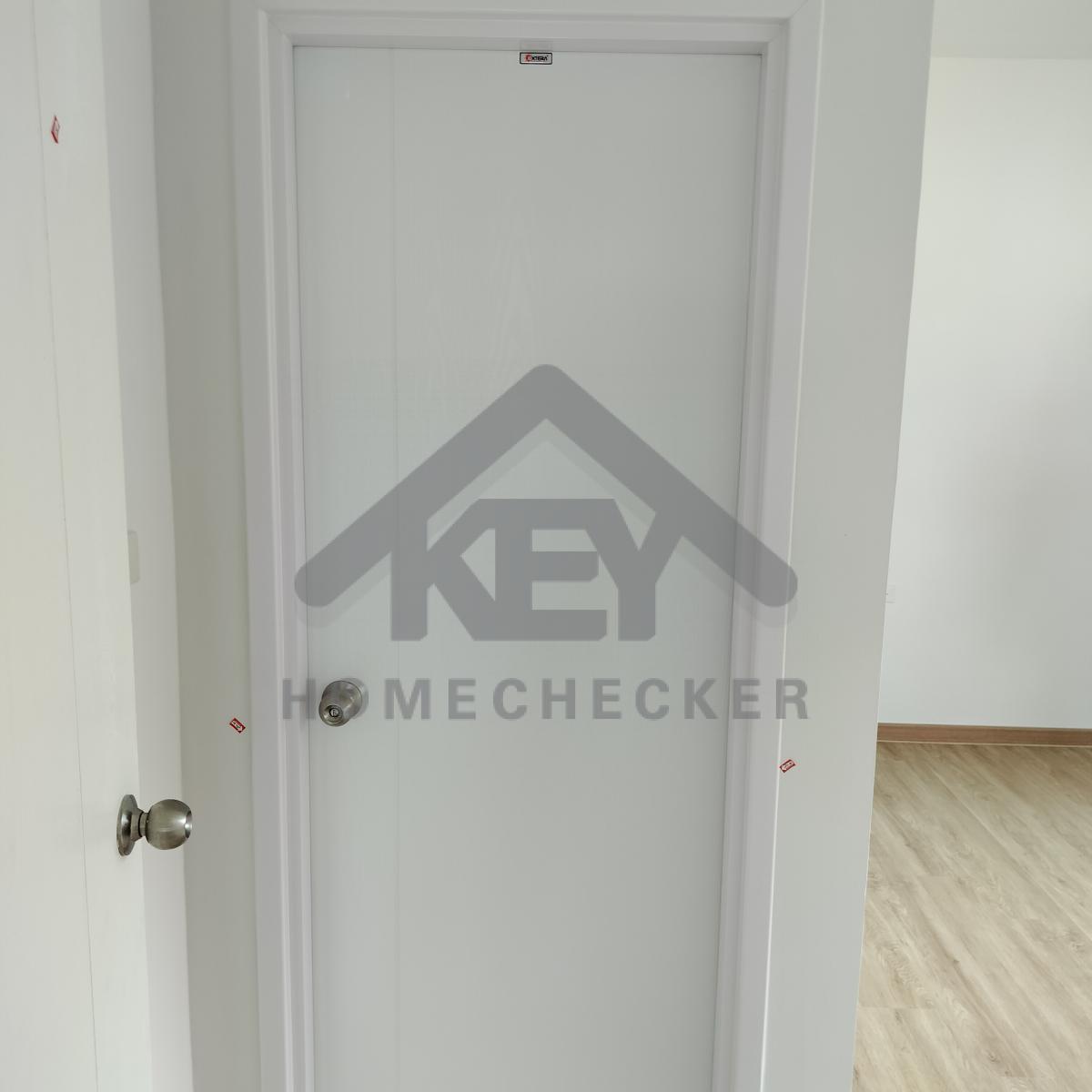

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

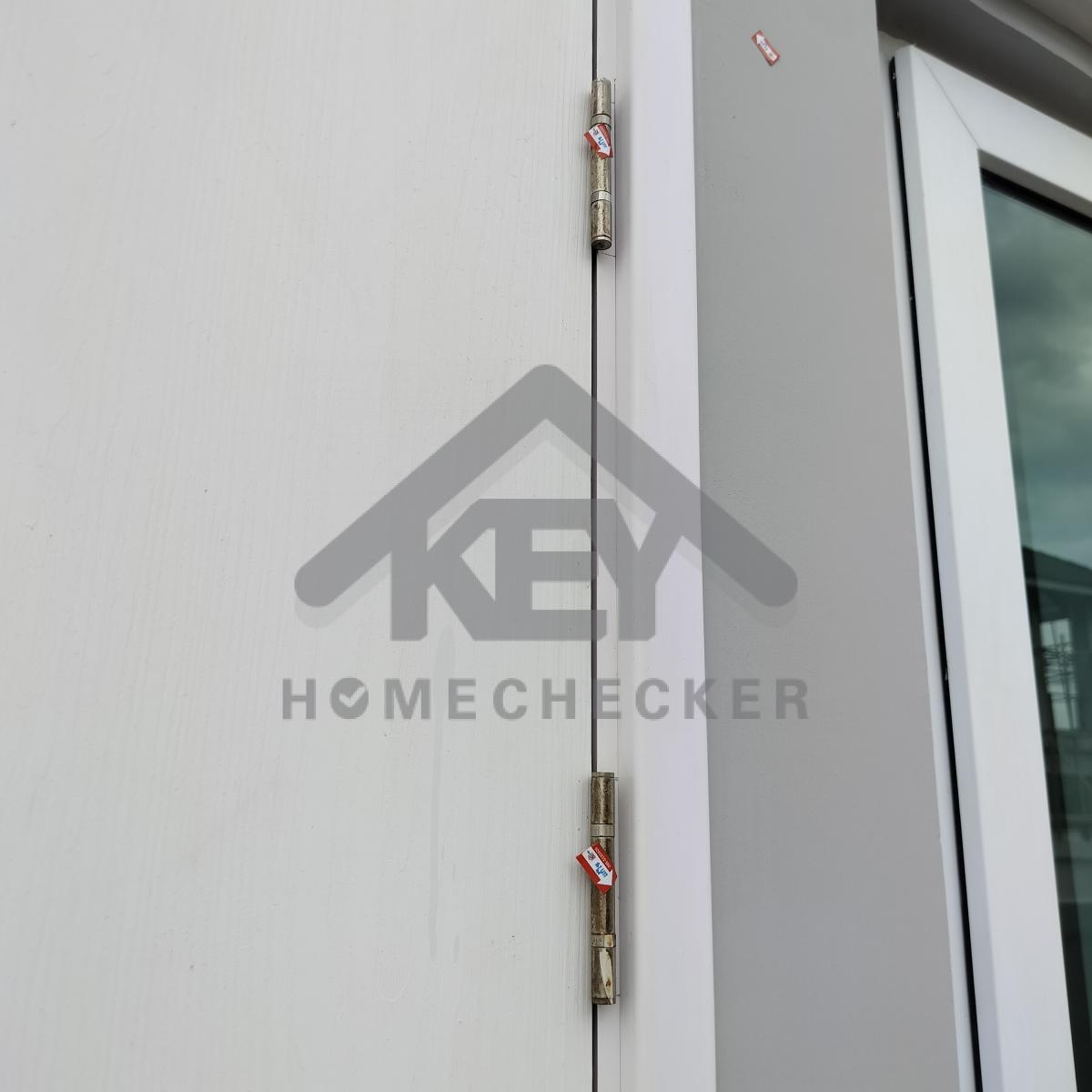

แก้ไข ใส่สกรูบานพับให้ครบ

งานห้องนอนชั้น 1 (1)

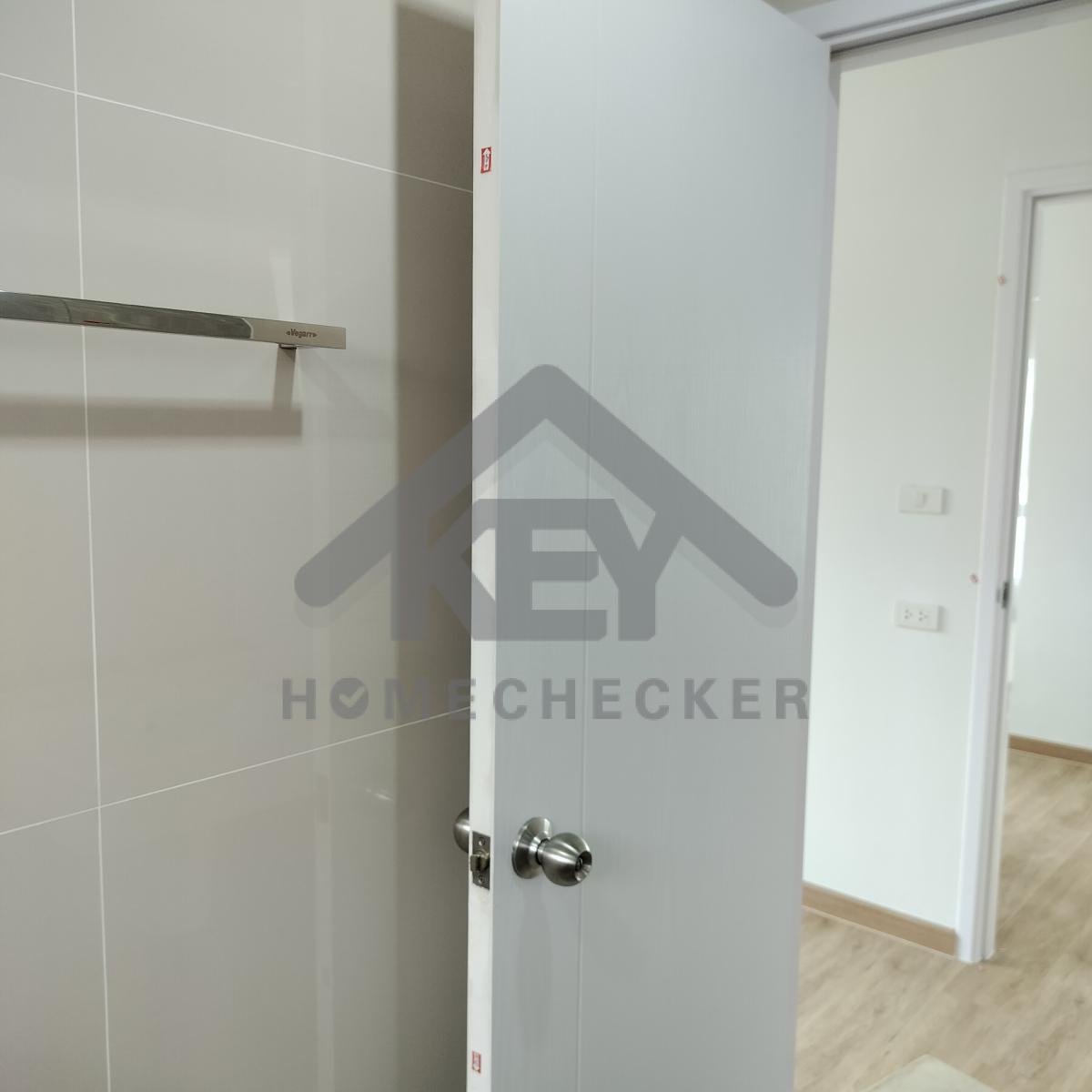

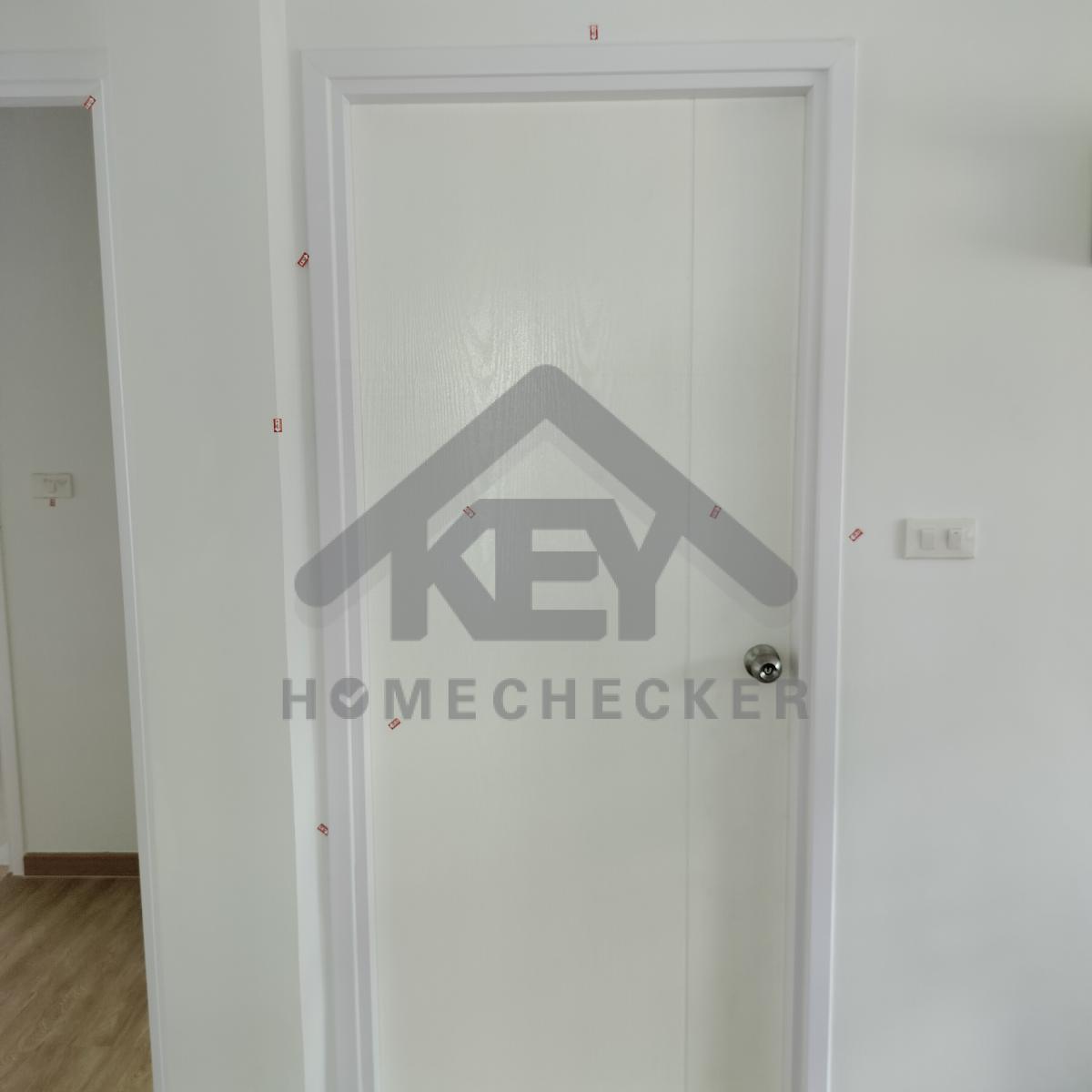

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

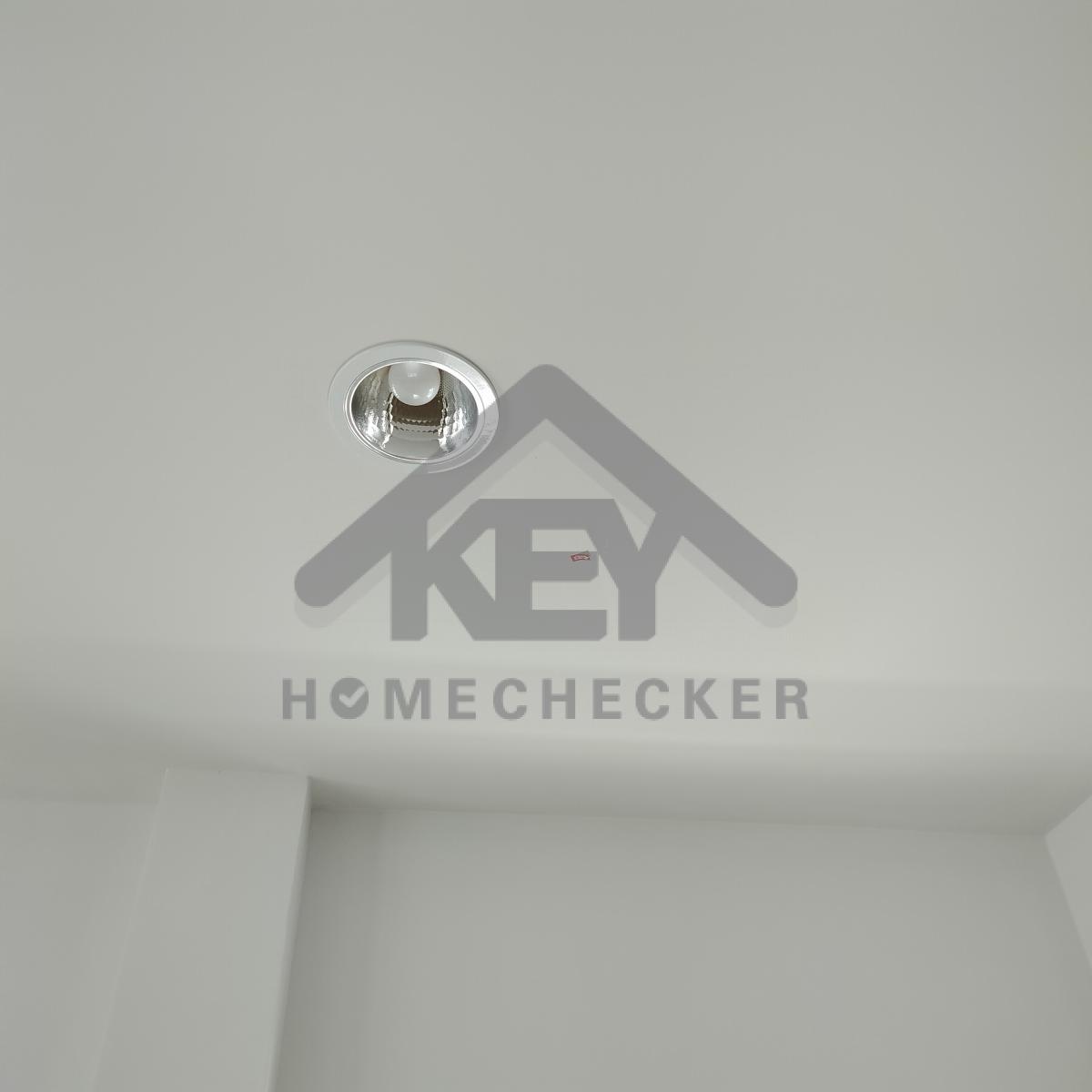

แก้ไข เก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

แก้ไข เก็บรอยหัวสกรูฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

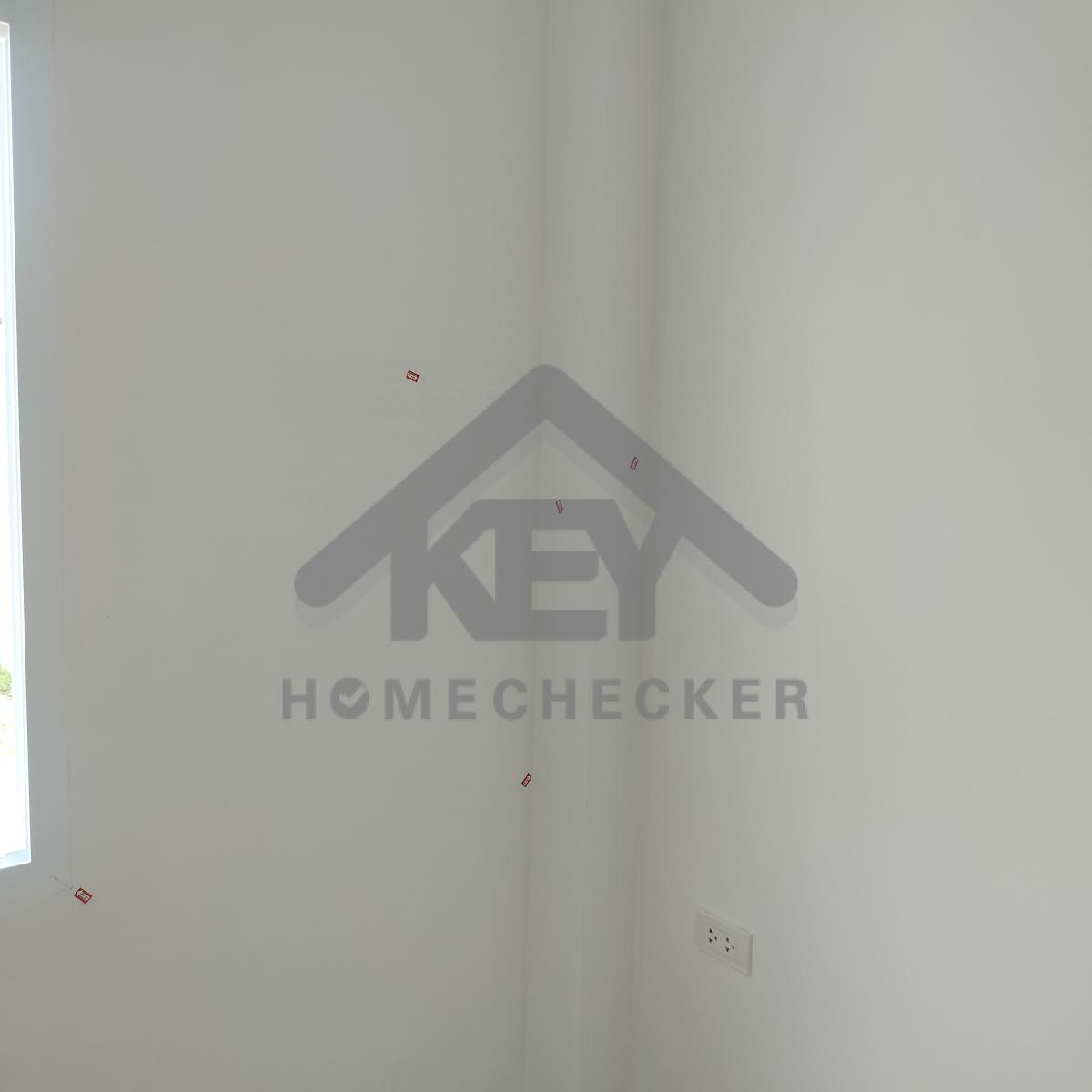

แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

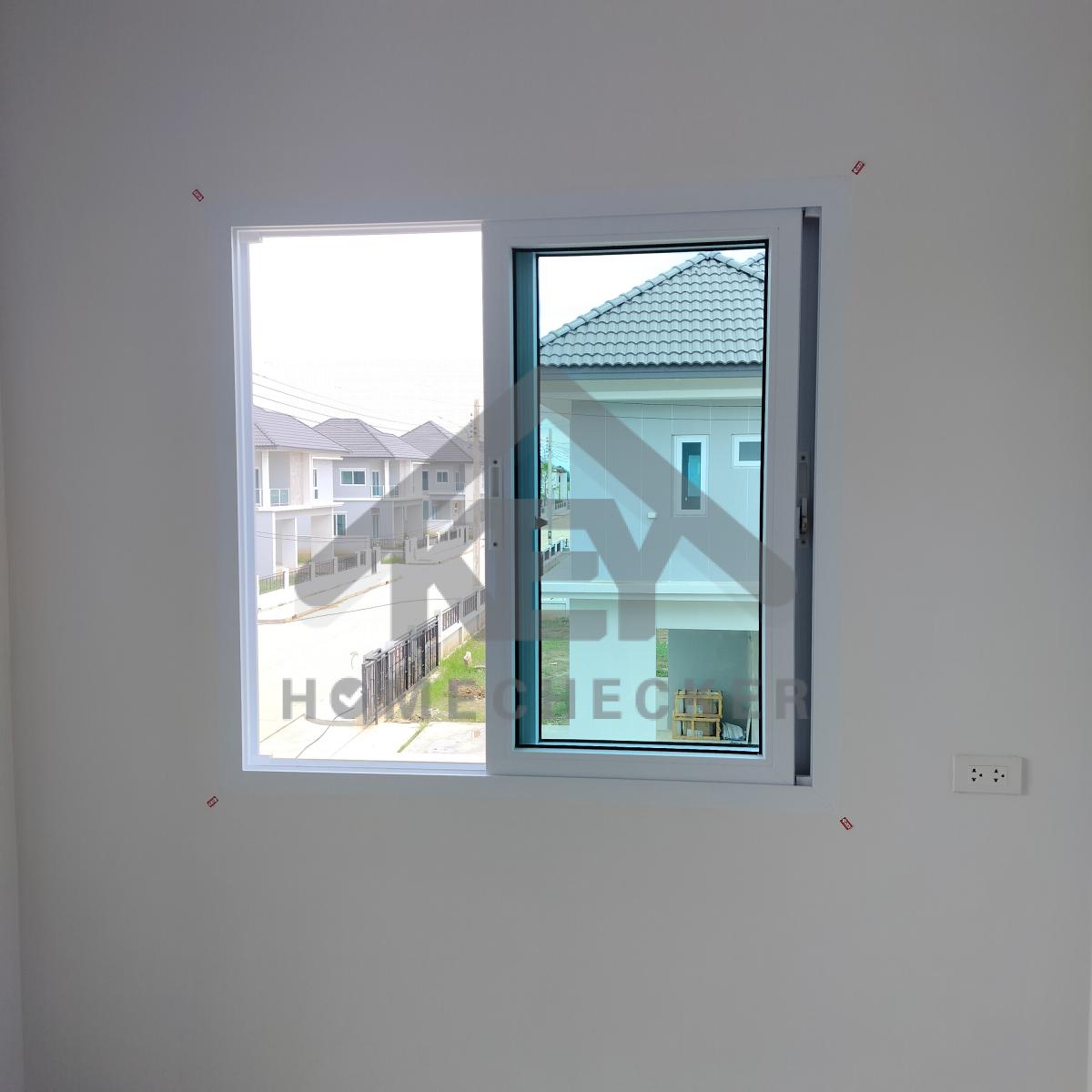

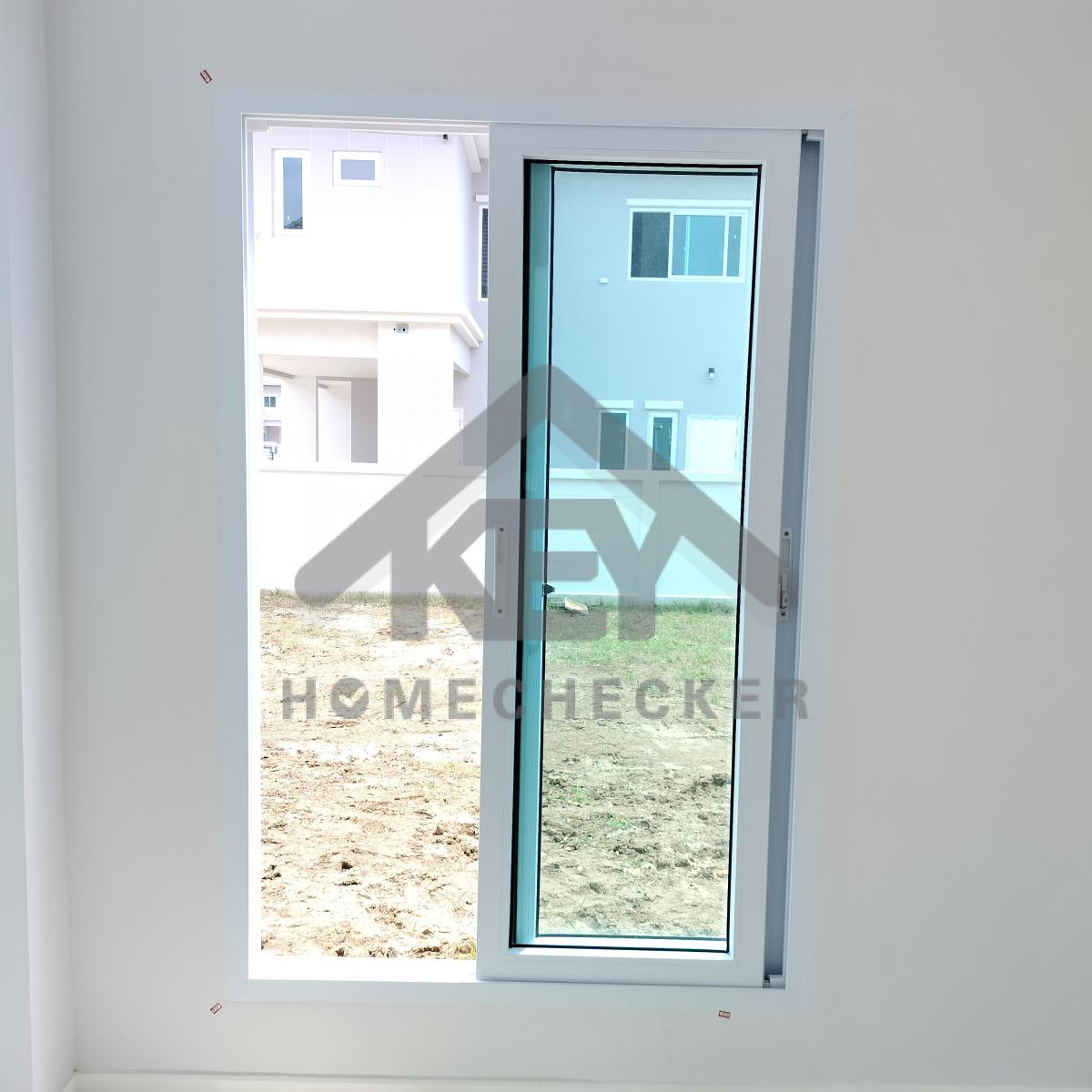

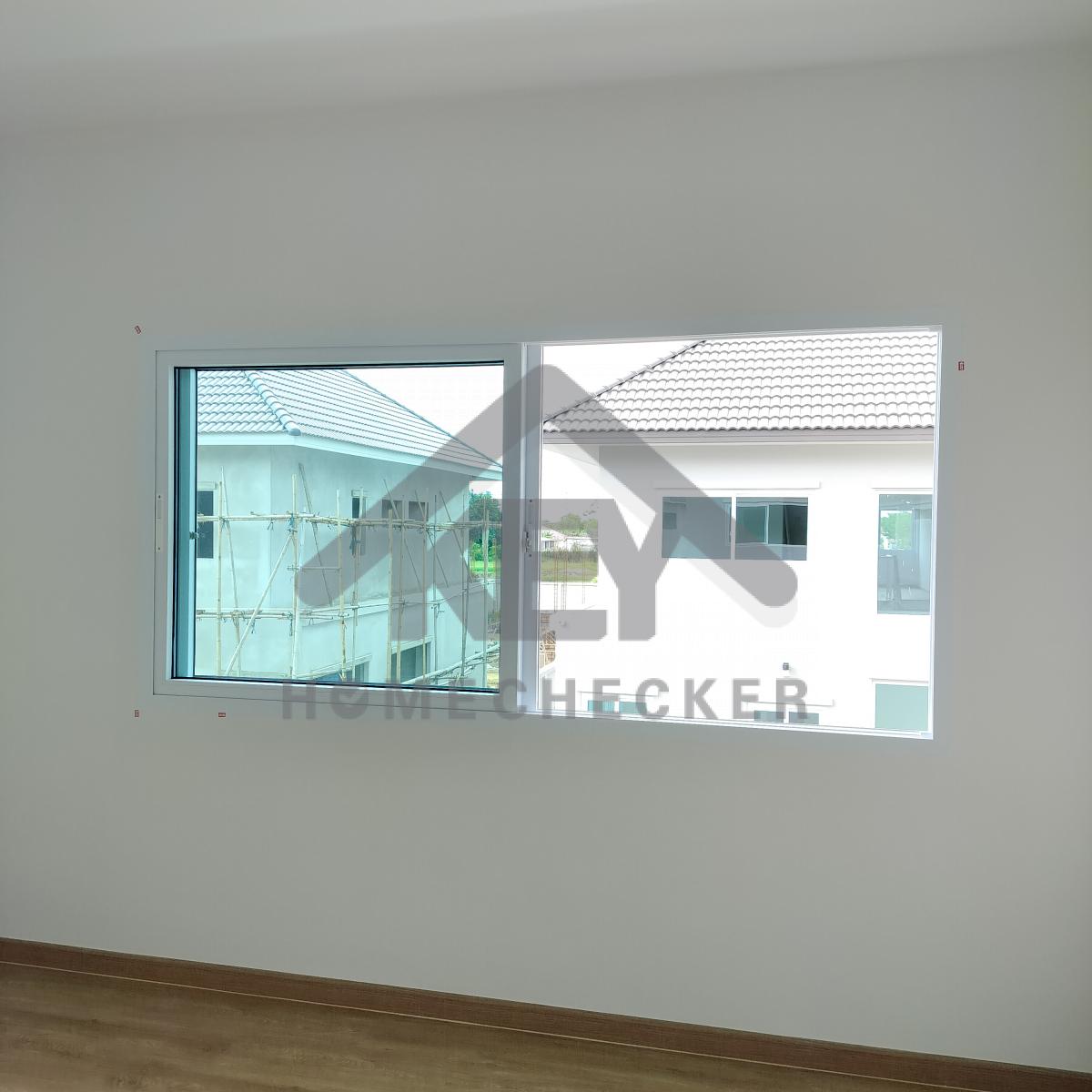

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

แก้ไข เก็บงานซิลิโคนยาแนวขอบวงกบและบัวพื้นให้เรียบร้อย

งานห้องนอนชั้น 1 (1)

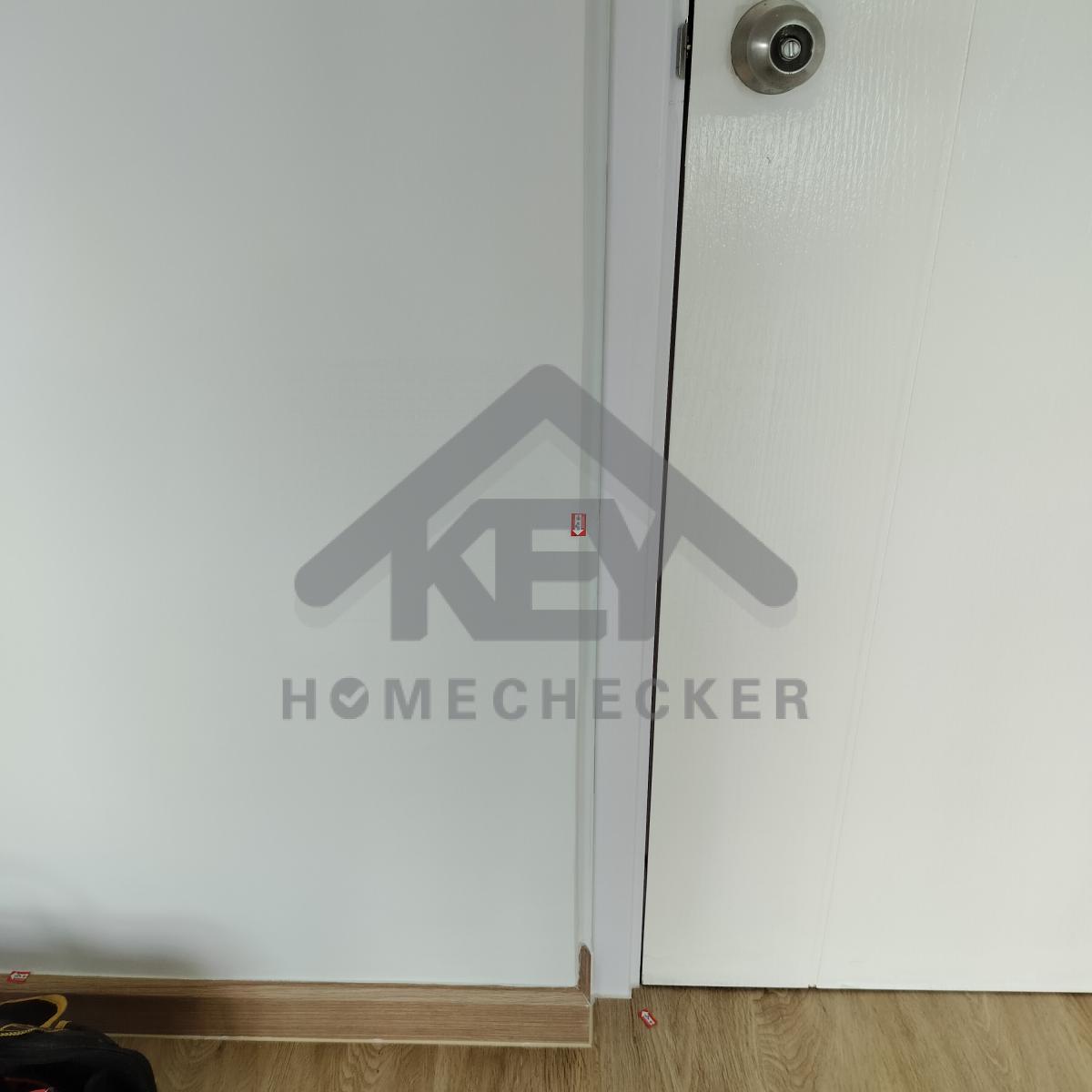

แก้ไข เก็บงานเก็บสีรอยต่อบัวพื้นให้เรียบร้อย

11. งานห้องน้ำชั้น 1 (1)

งานห้องน้ำชั้น 1 (1)

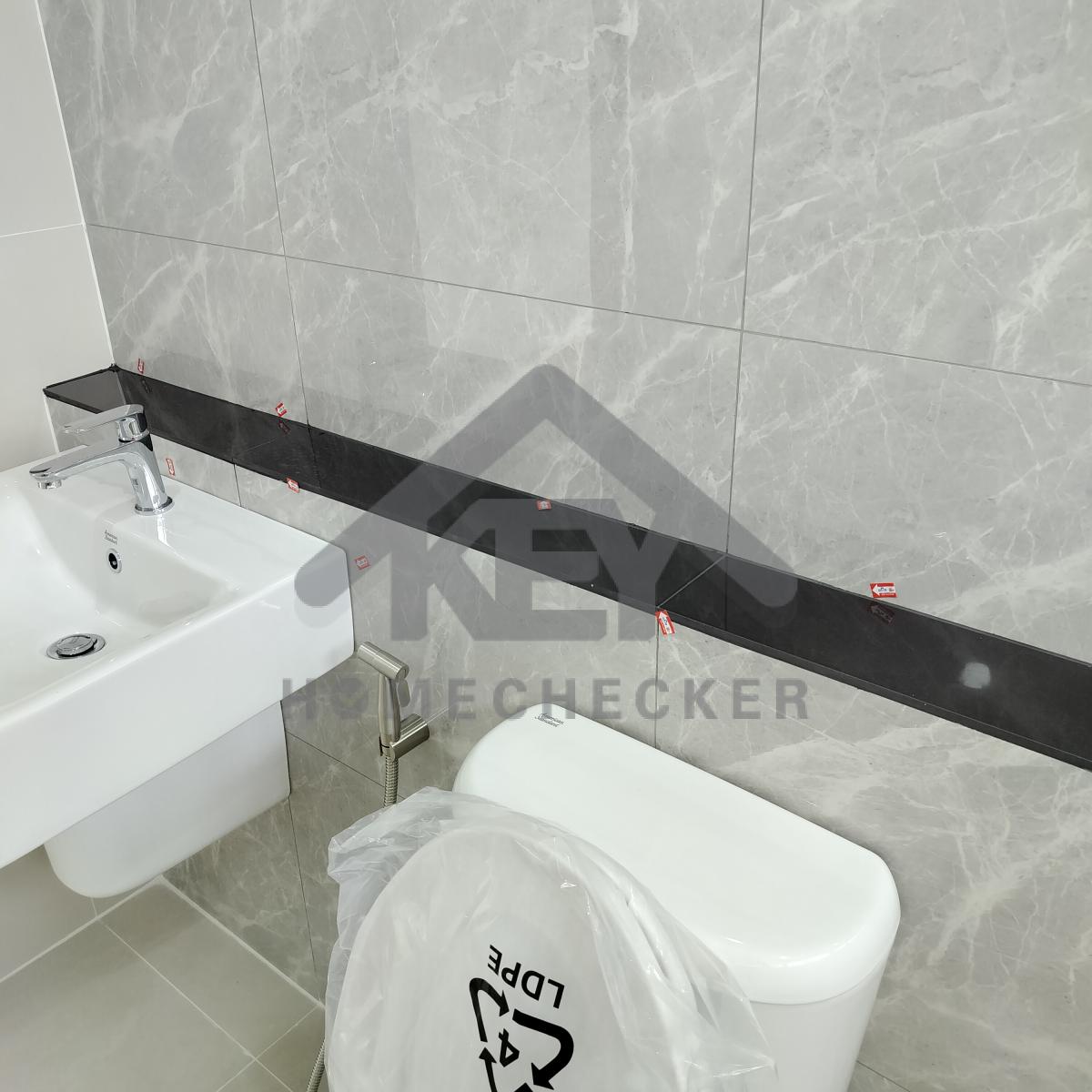

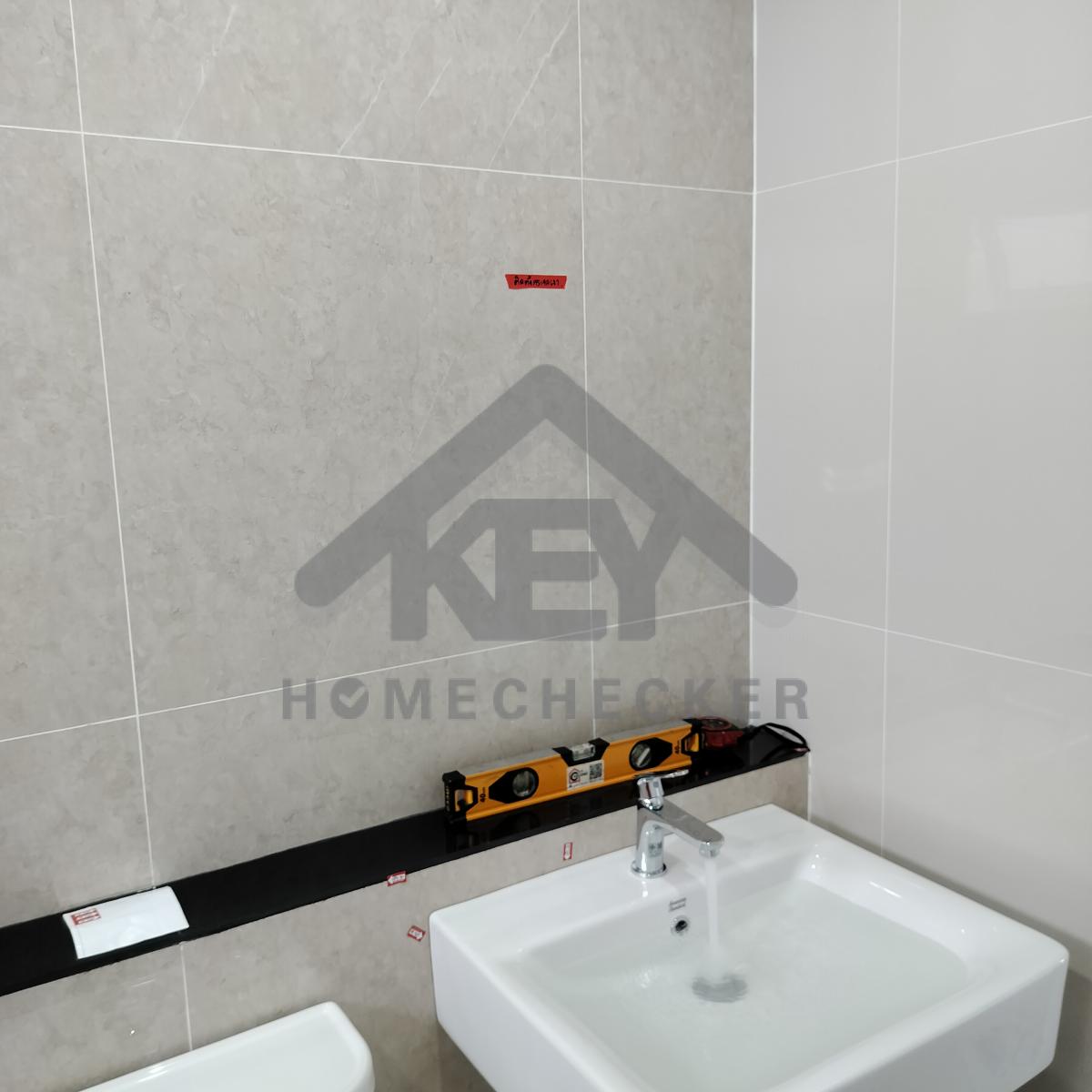

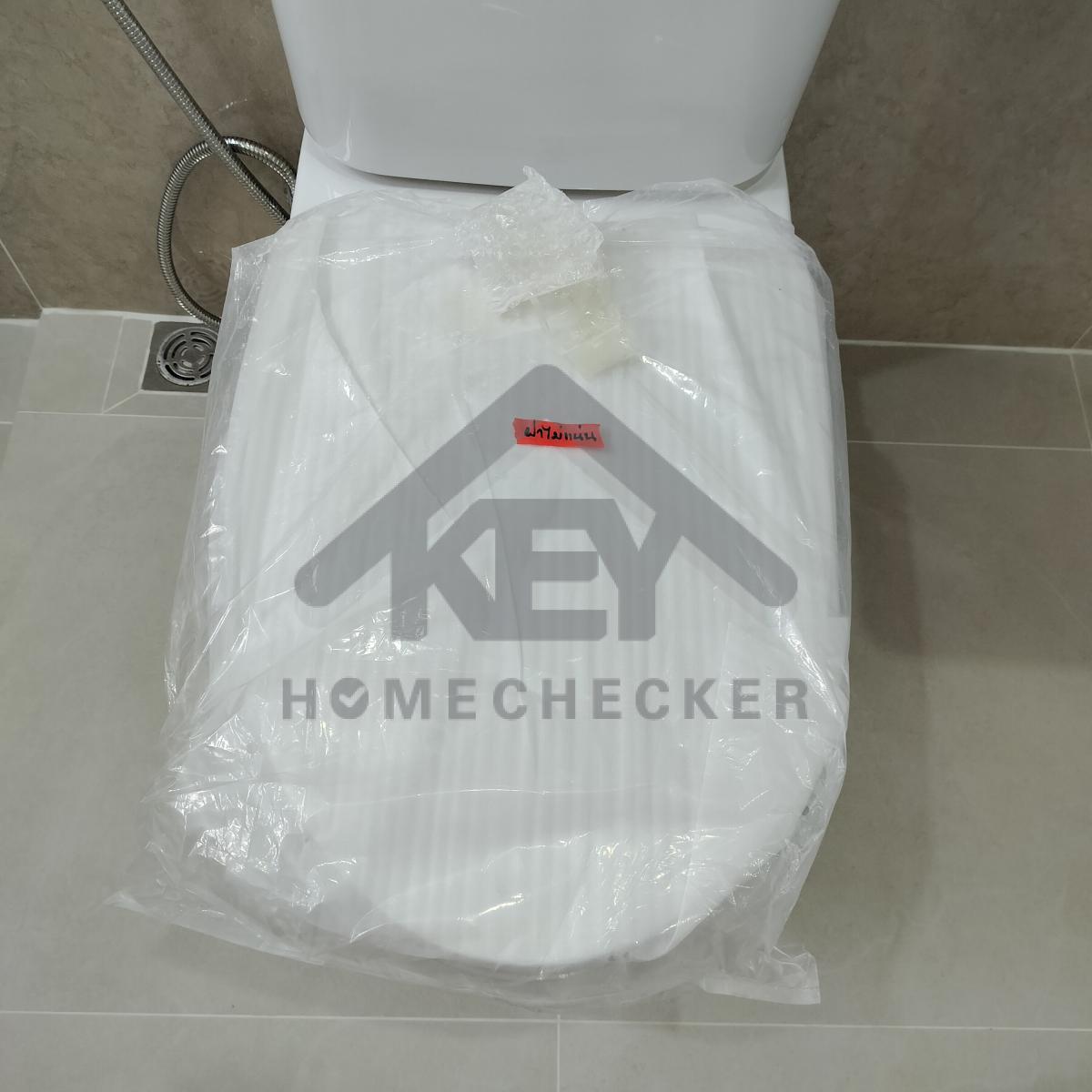

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

ติดตั้งกระจกเงาให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

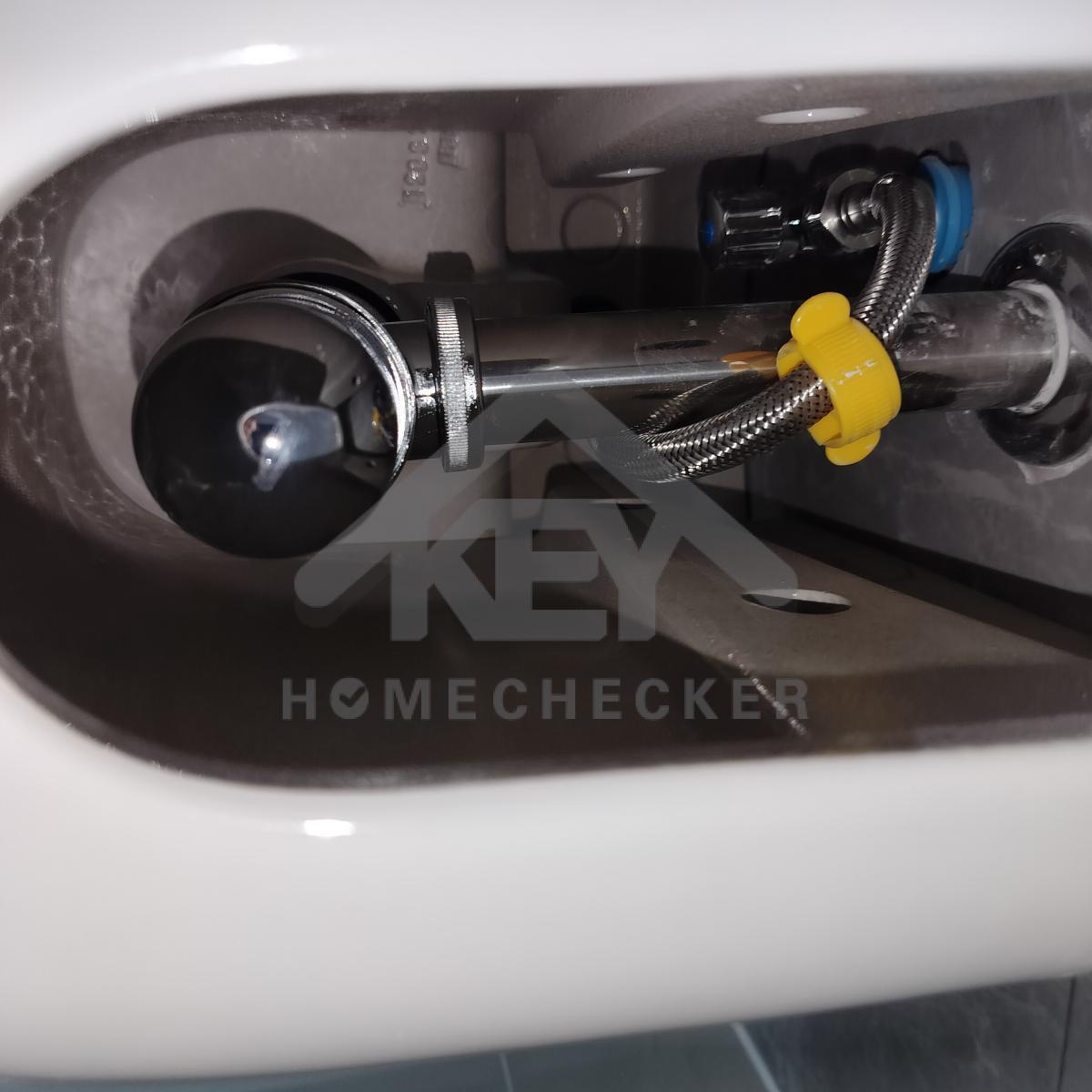

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม

งานห้องน้ำชั้น 1 (1)

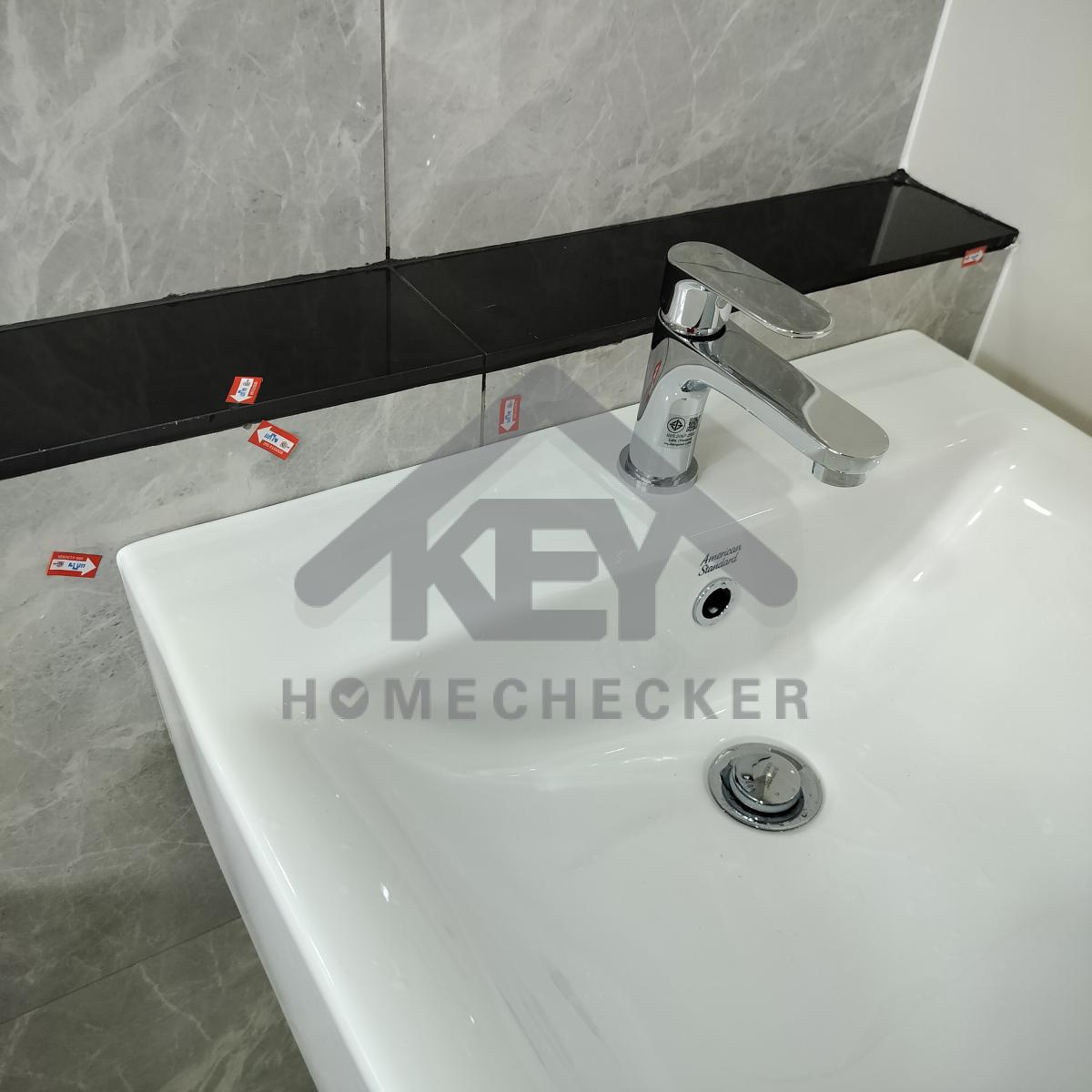

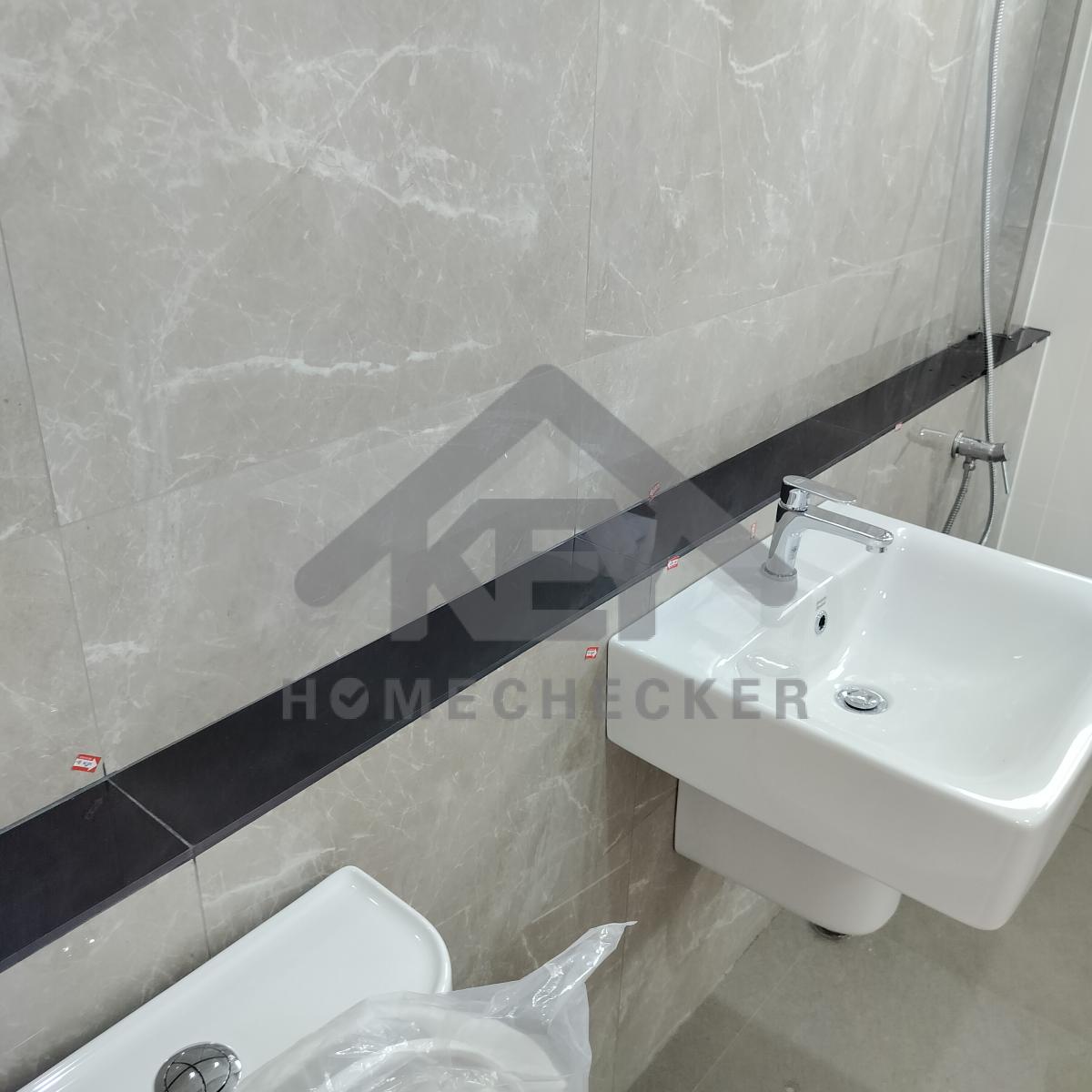

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

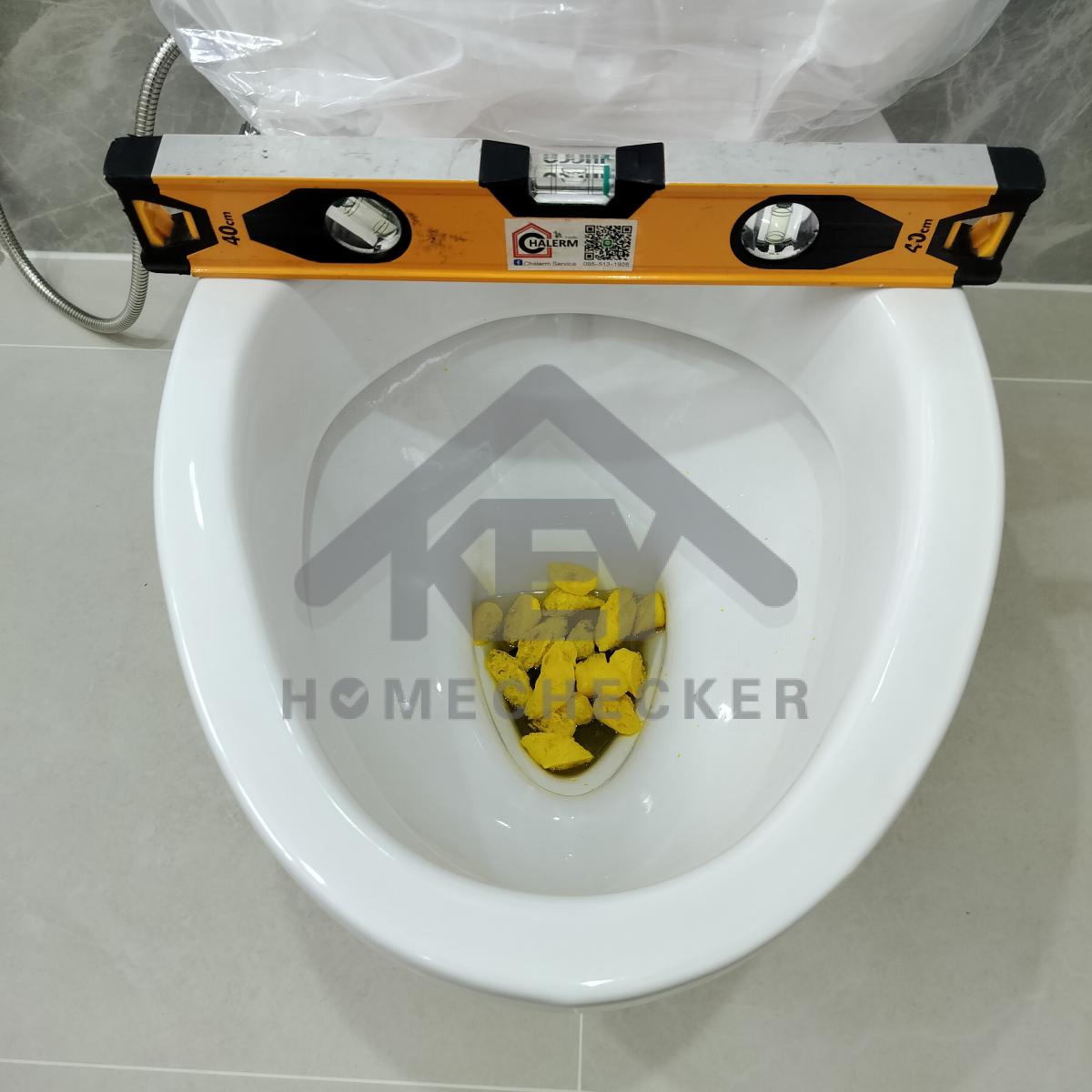

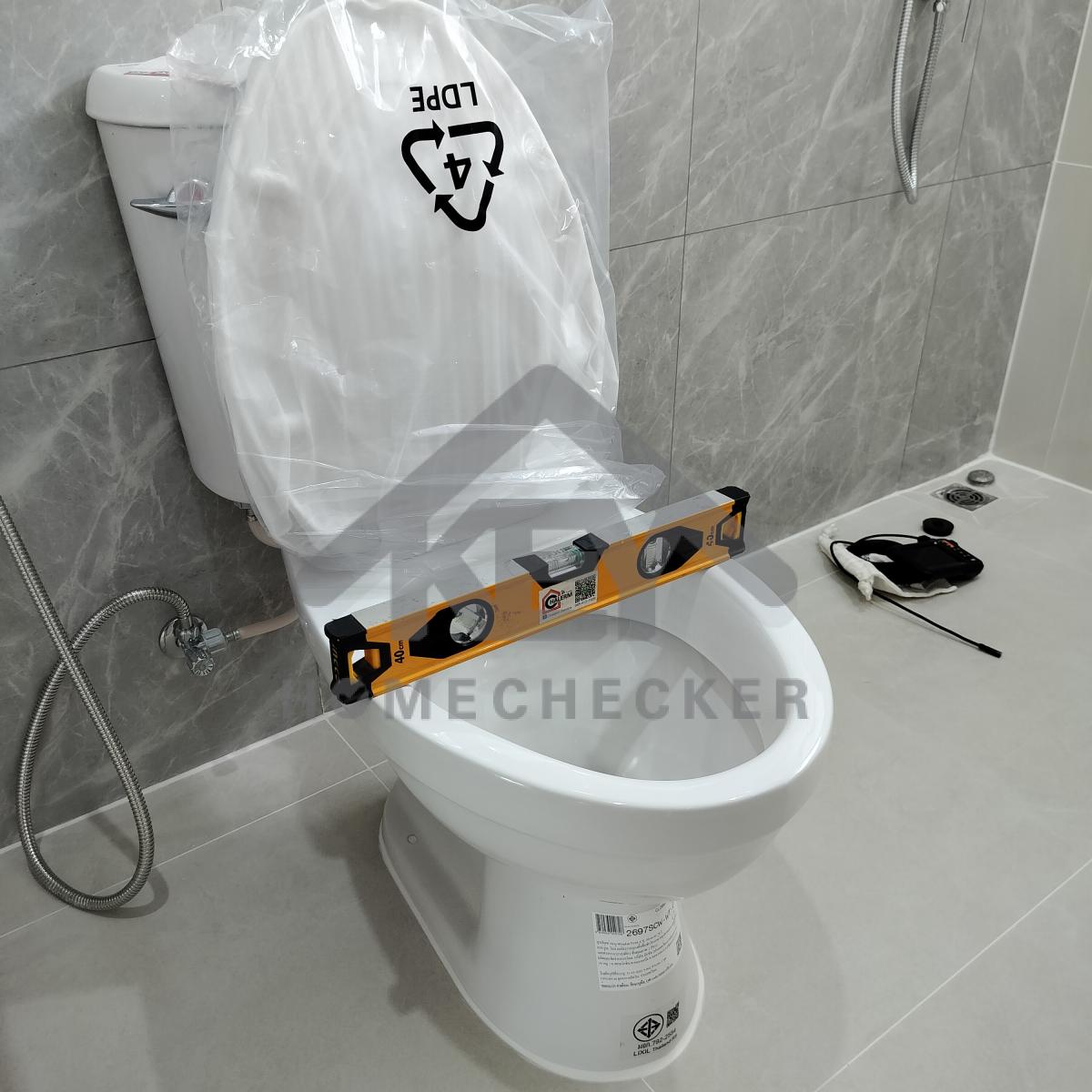

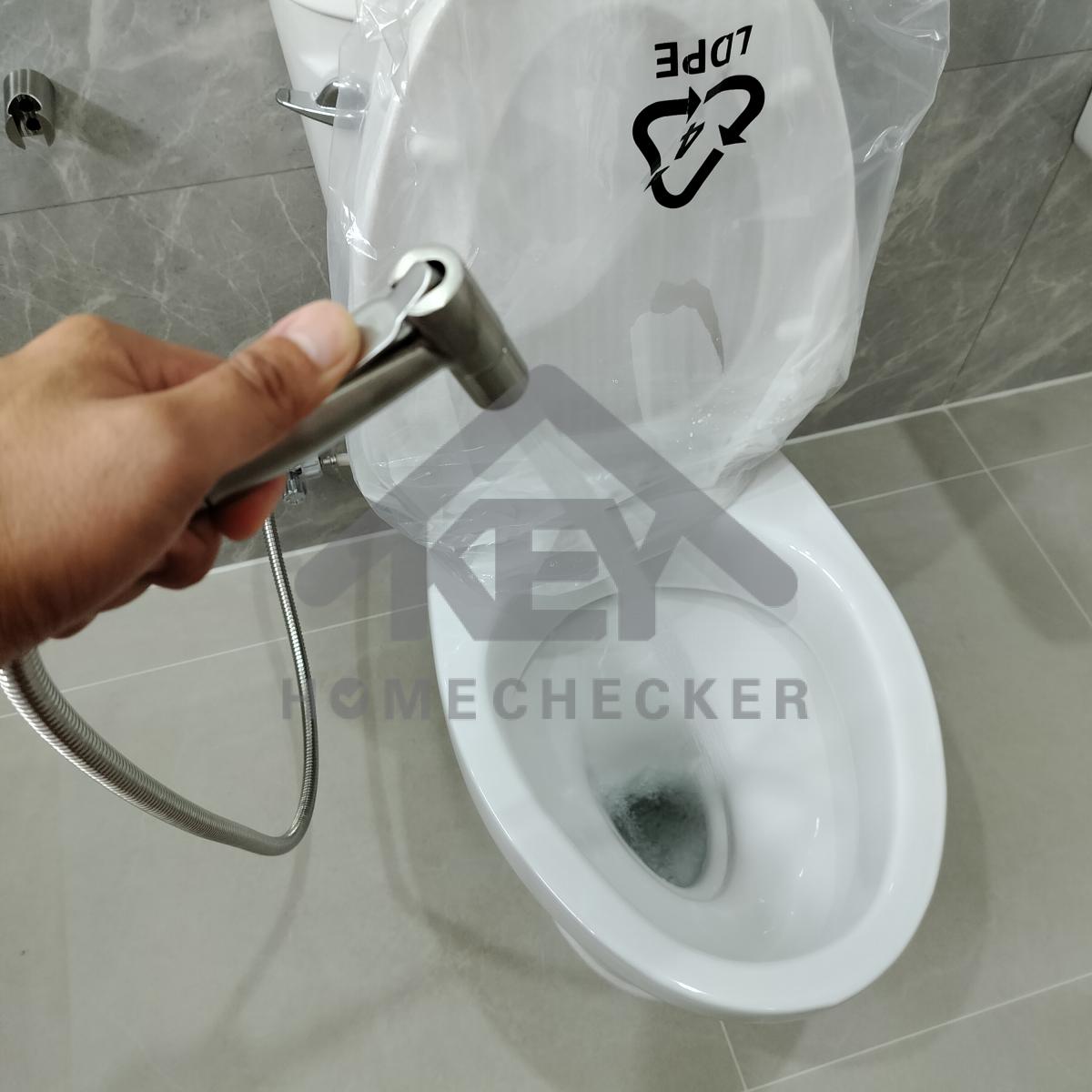

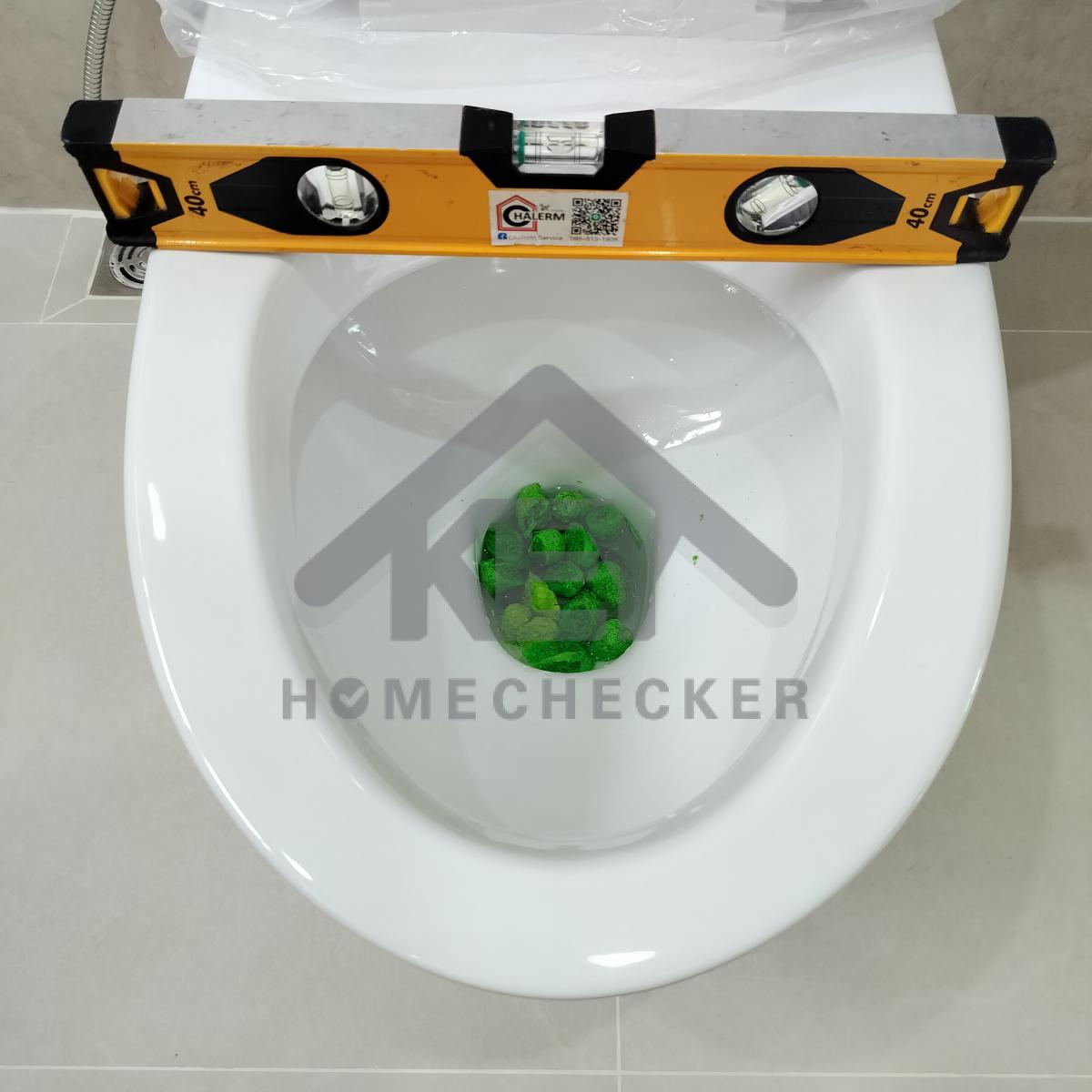

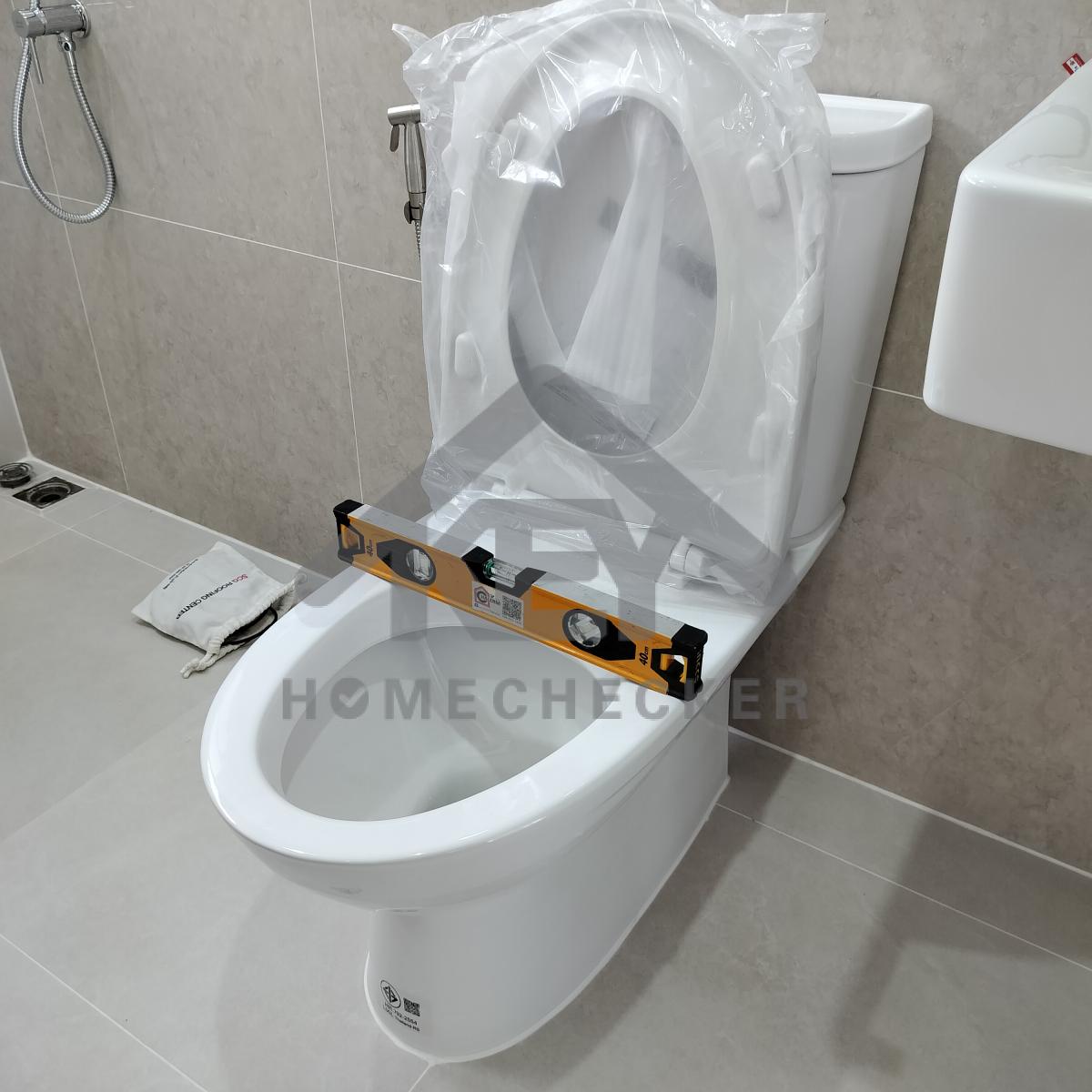

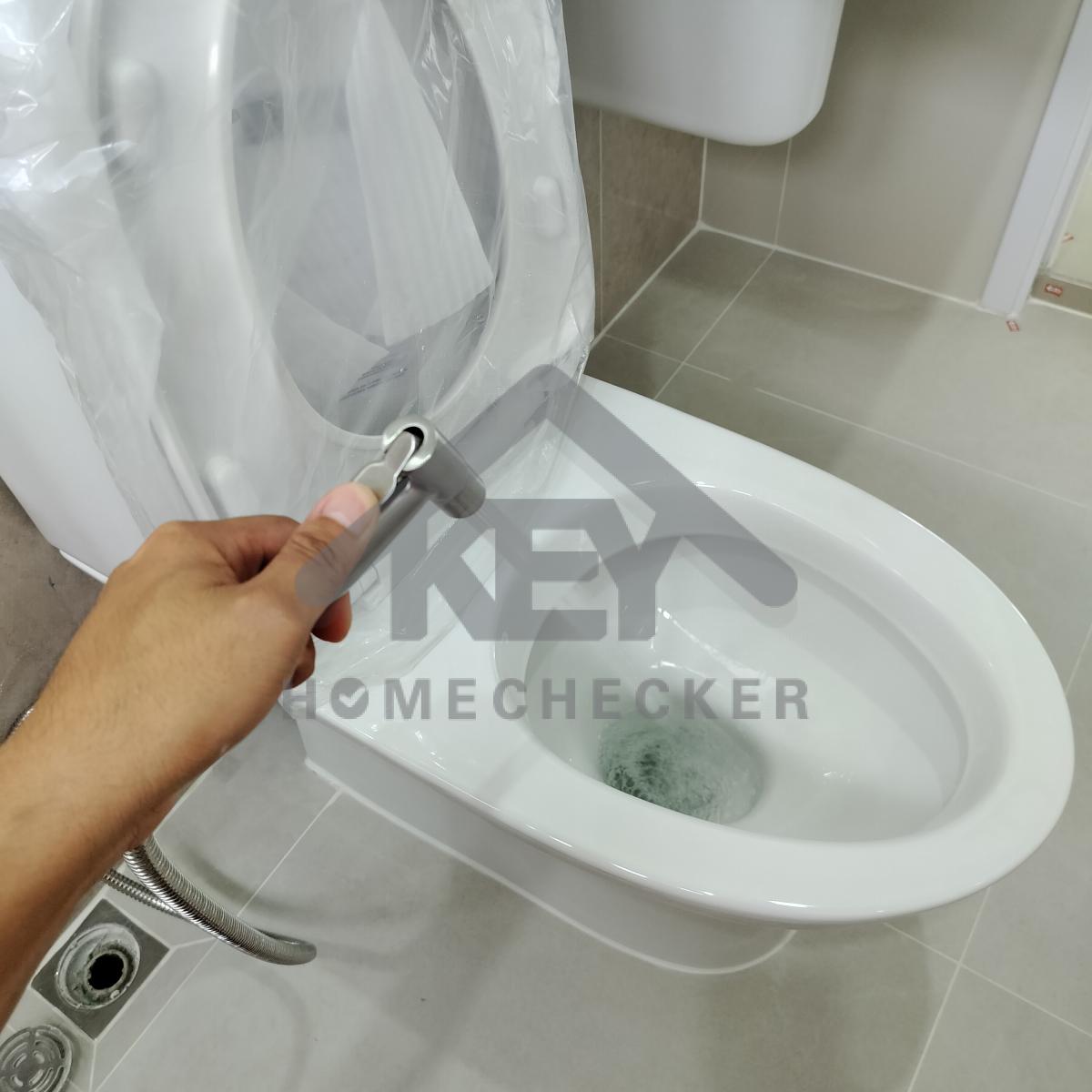

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

งานห้องน้ำชั้น 1 (1)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

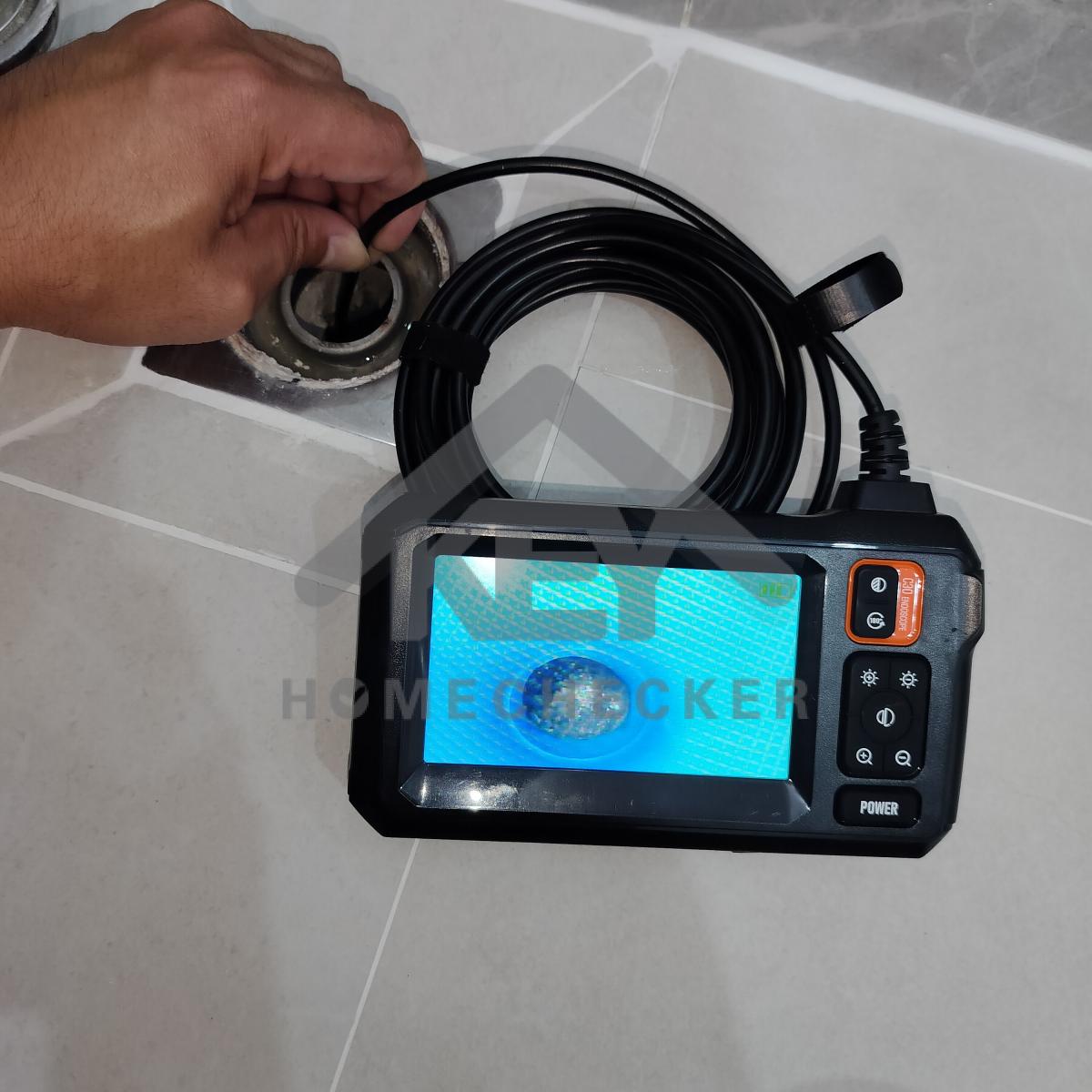

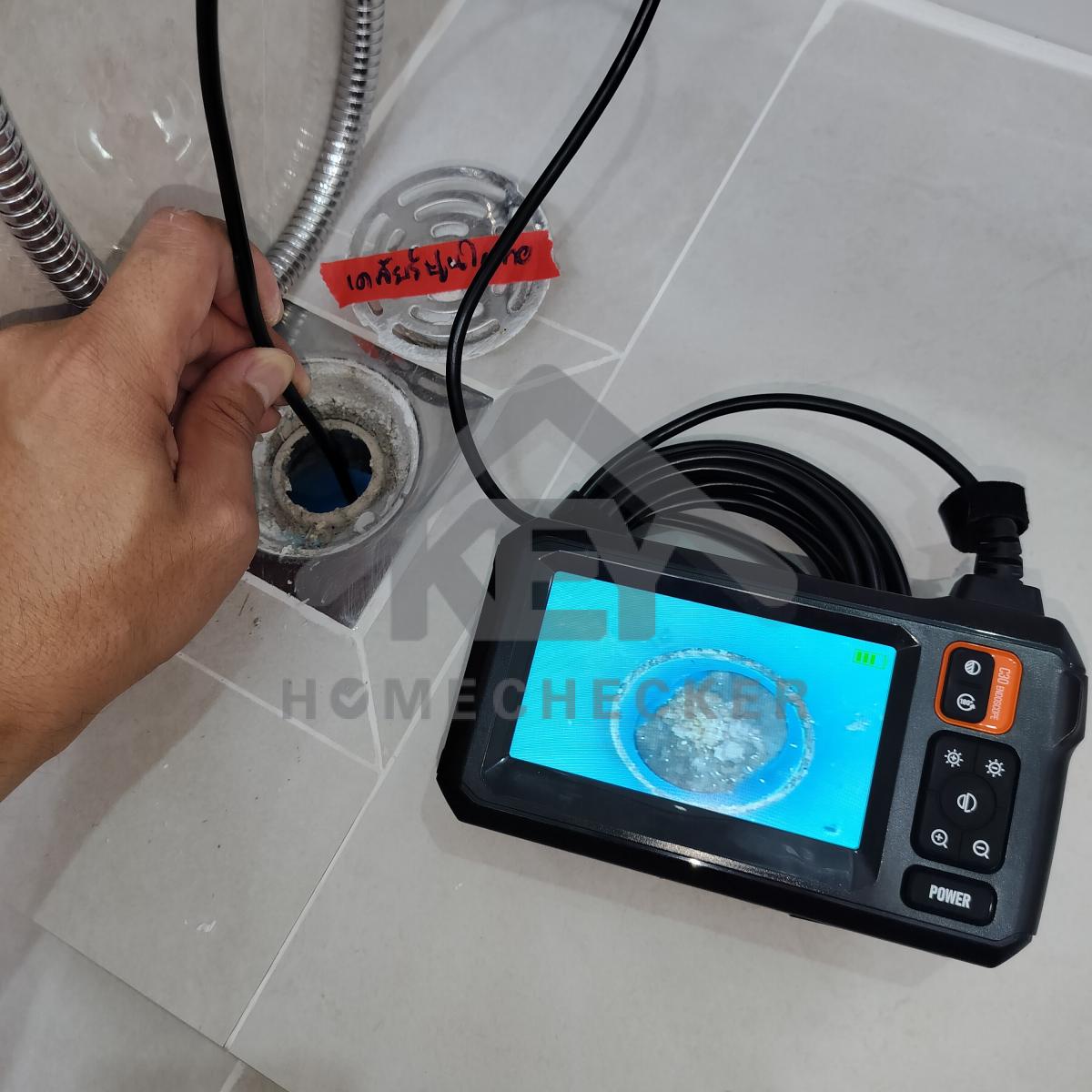

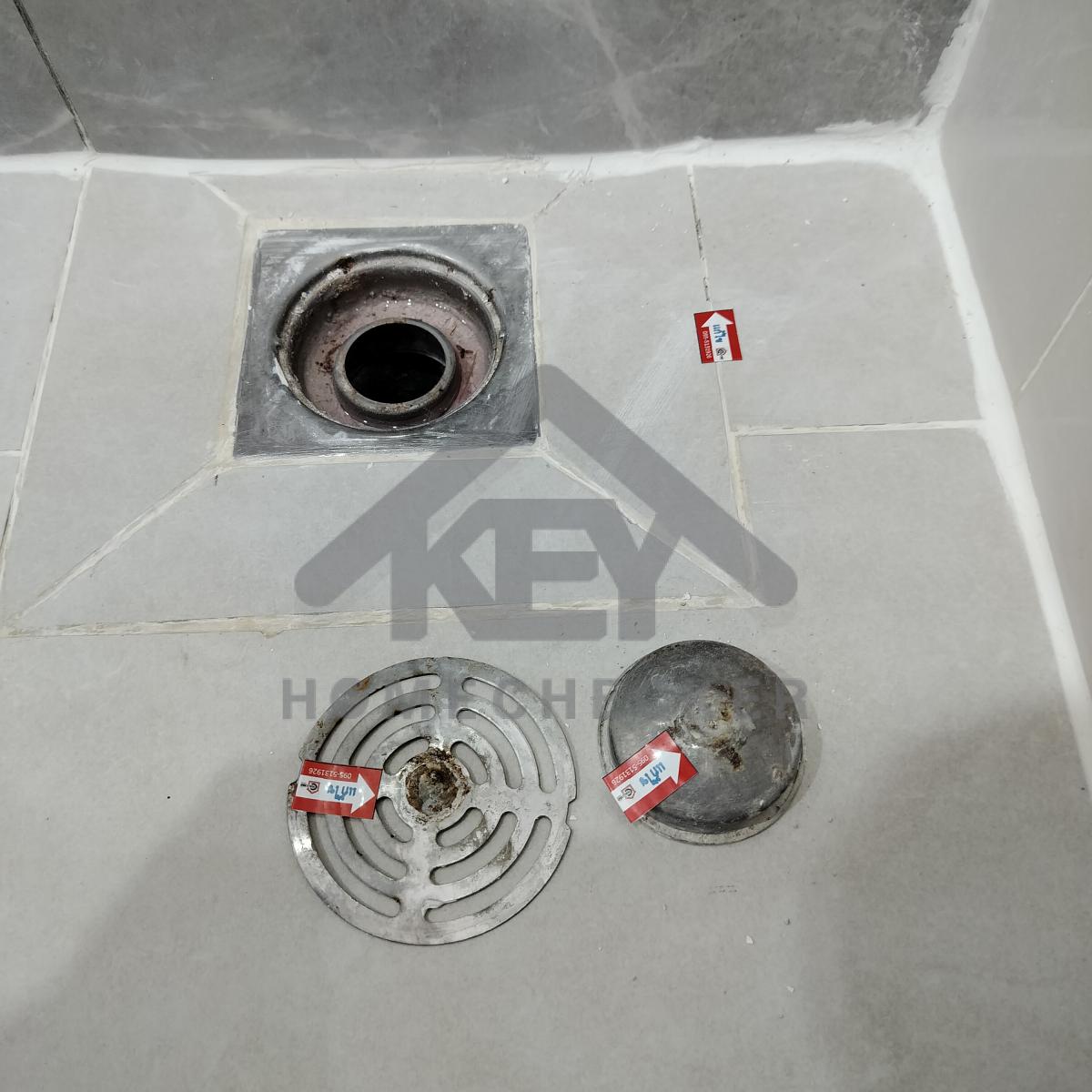

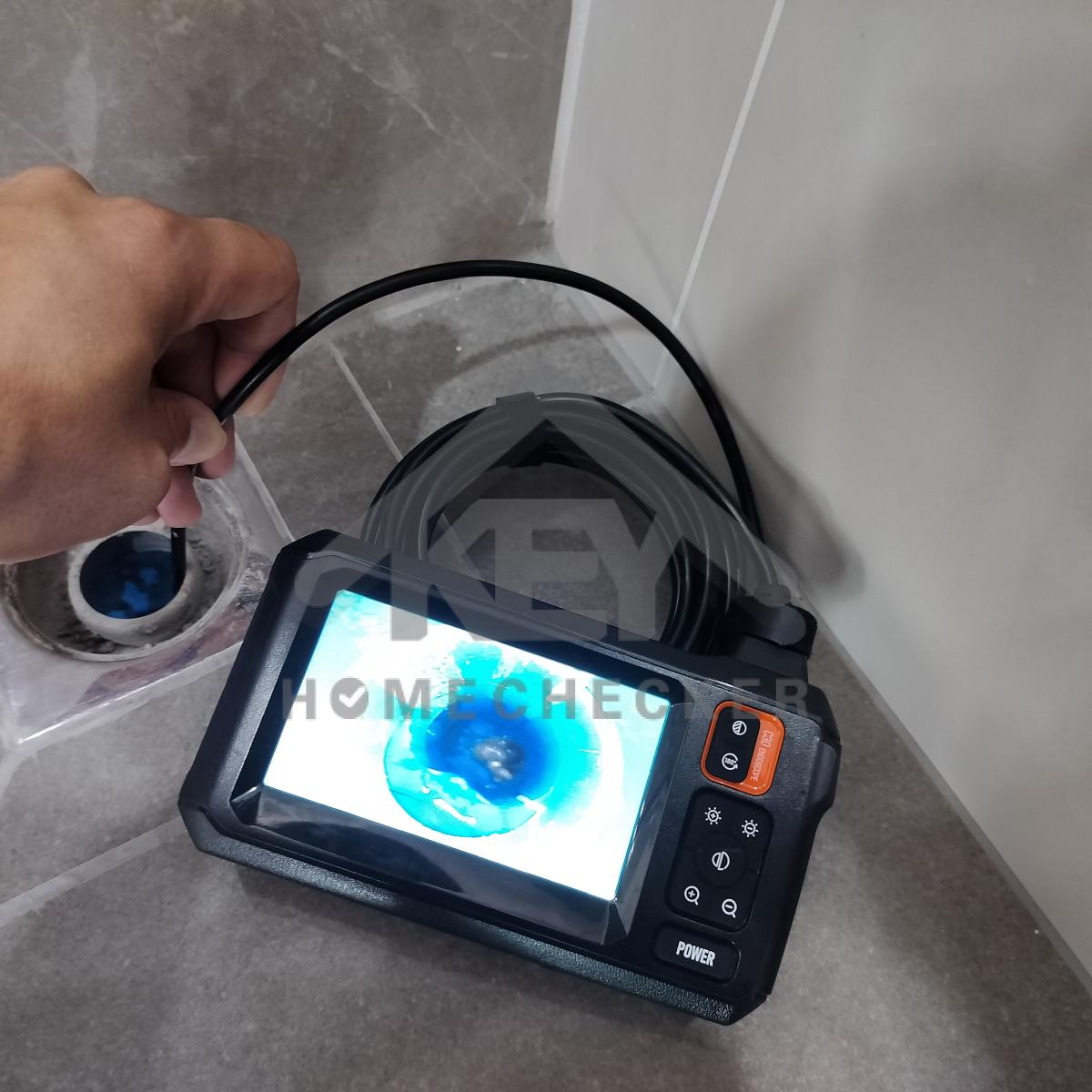

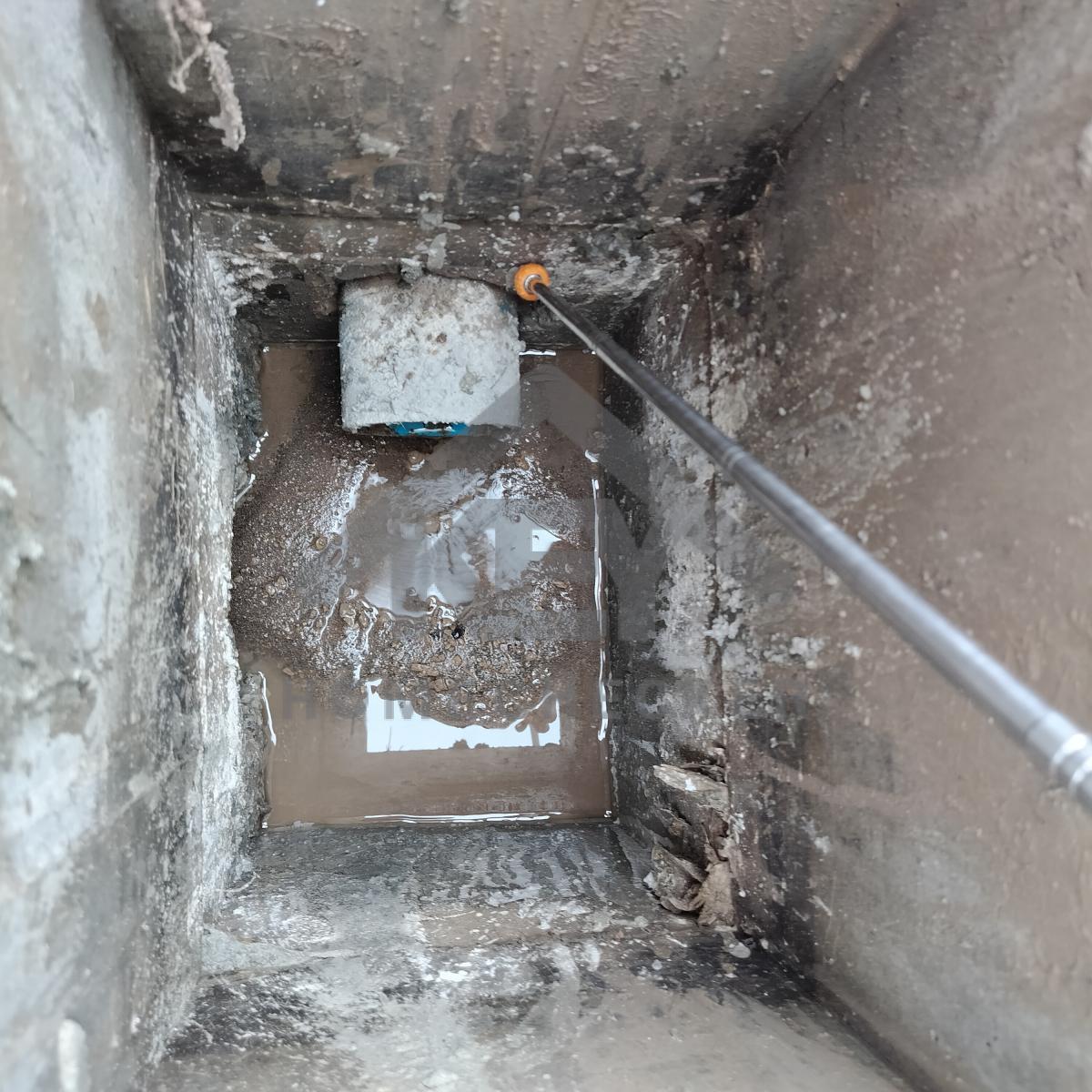

แก้ไข เคลียร์ปูนในท่อระบายน้ำ และทำความสะอาดฟลอเดรนให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข เคลียร์ปูนในท่อระบายน้ำ และทำความสะอาดฟลอเดรนให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานซิลิโคนยาแนวแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

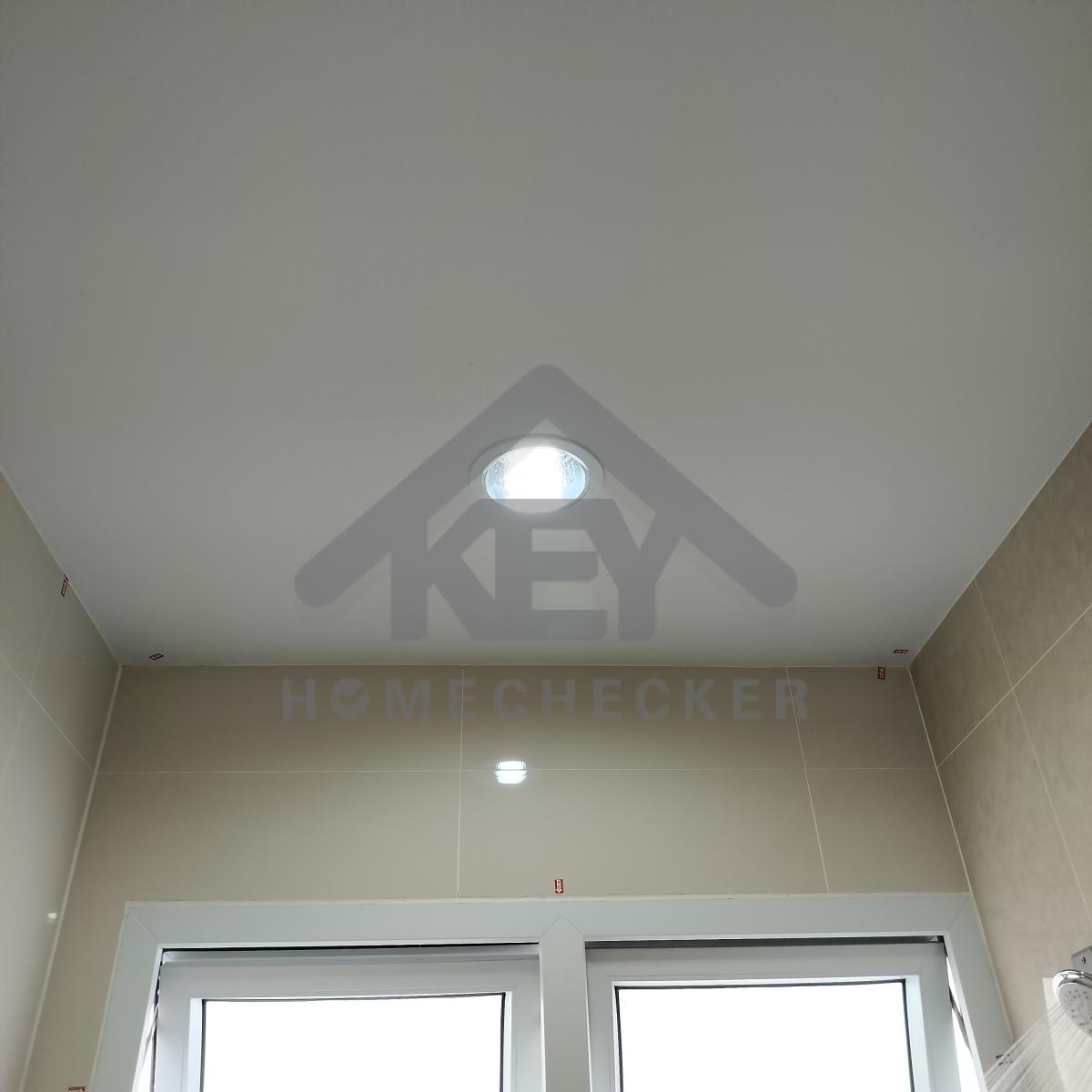

แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย

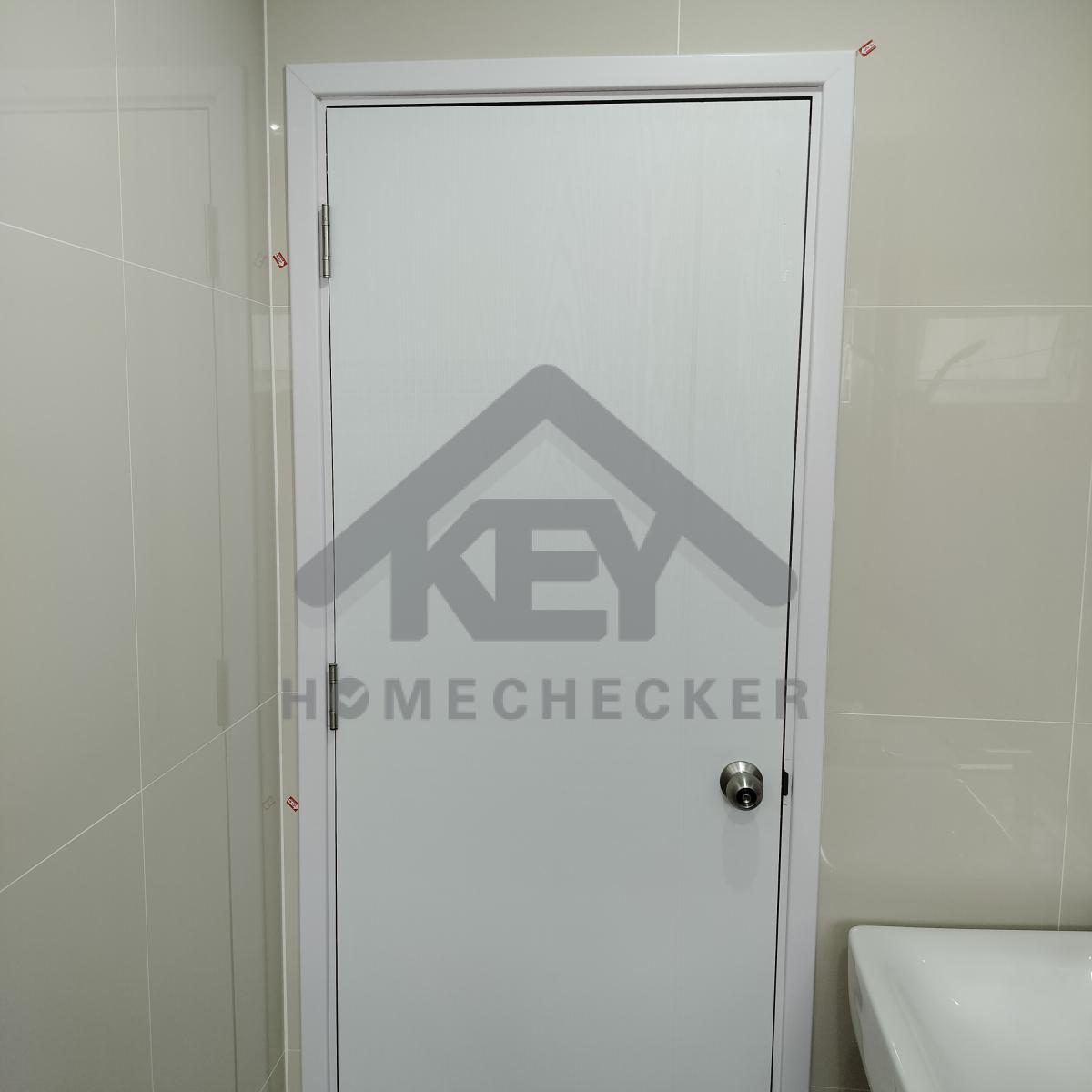

งานห้องน้ำชั้น 1 (1)

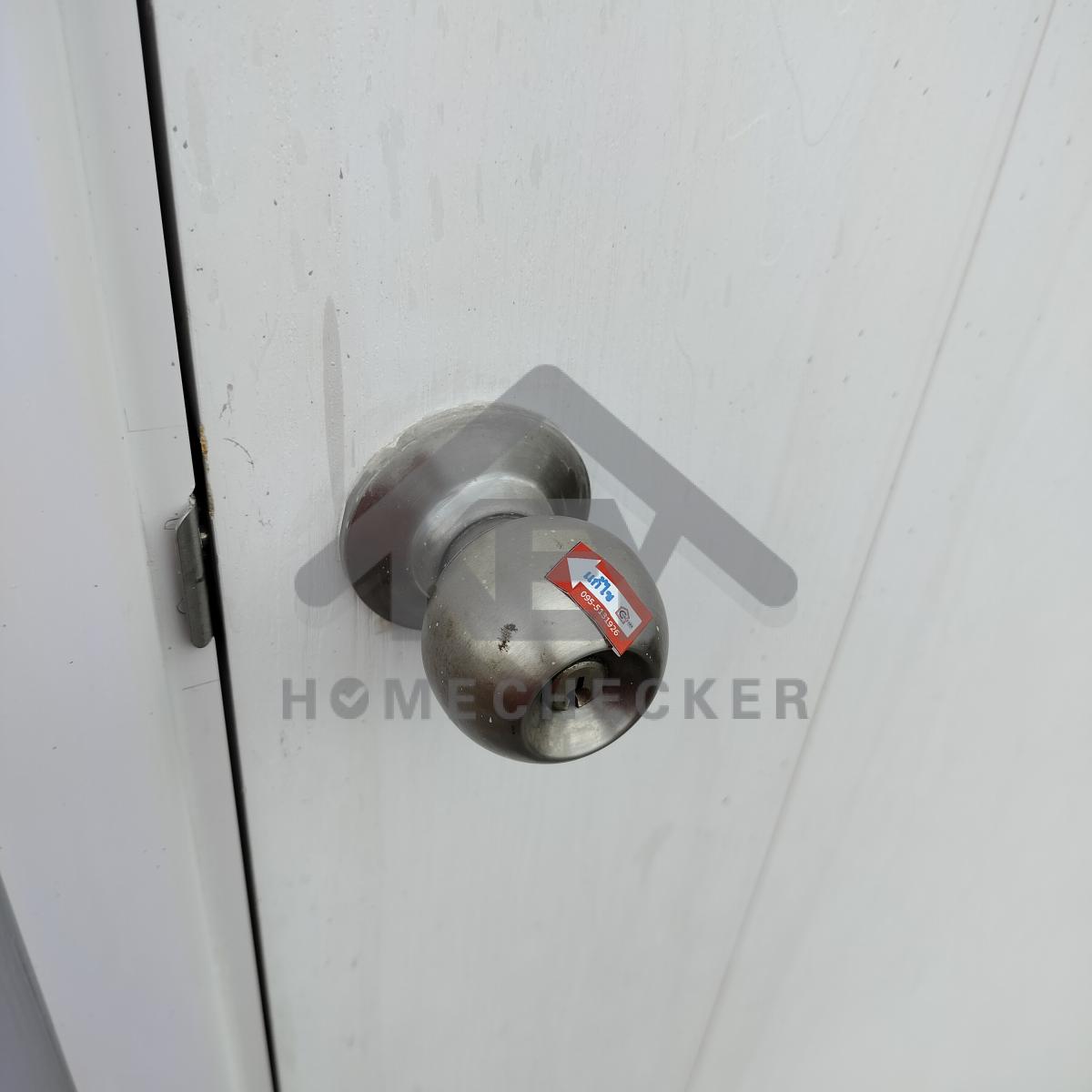

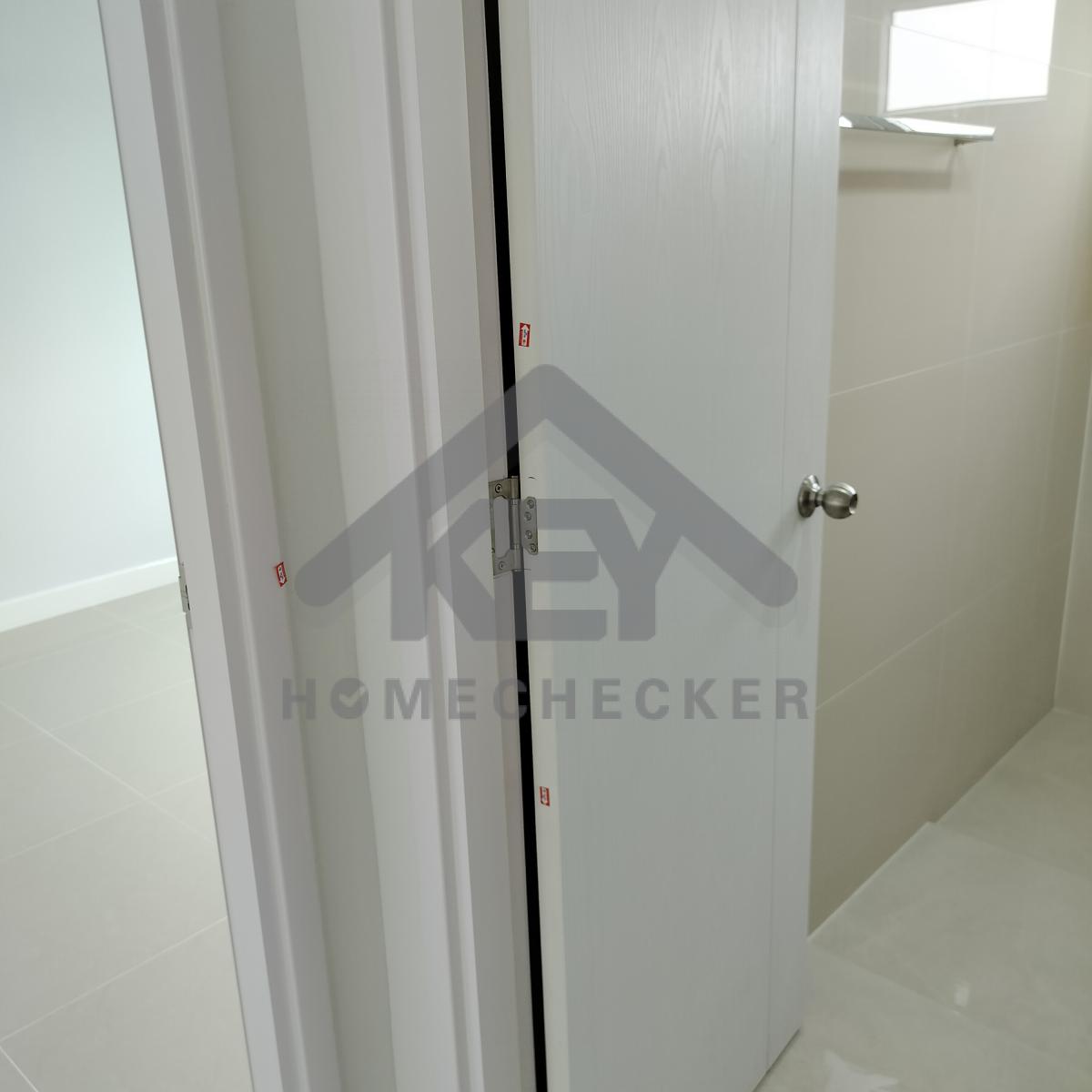

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 1 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

12. งานชั้นลอย

งานชั้นลอย

แก้ไข เก็บงานเก็บสีตัวจบขอบพื้นให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานซิลิโคน และทำความสะอาดเก็บสีบัวพื้นให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย

งานชั้นลอย

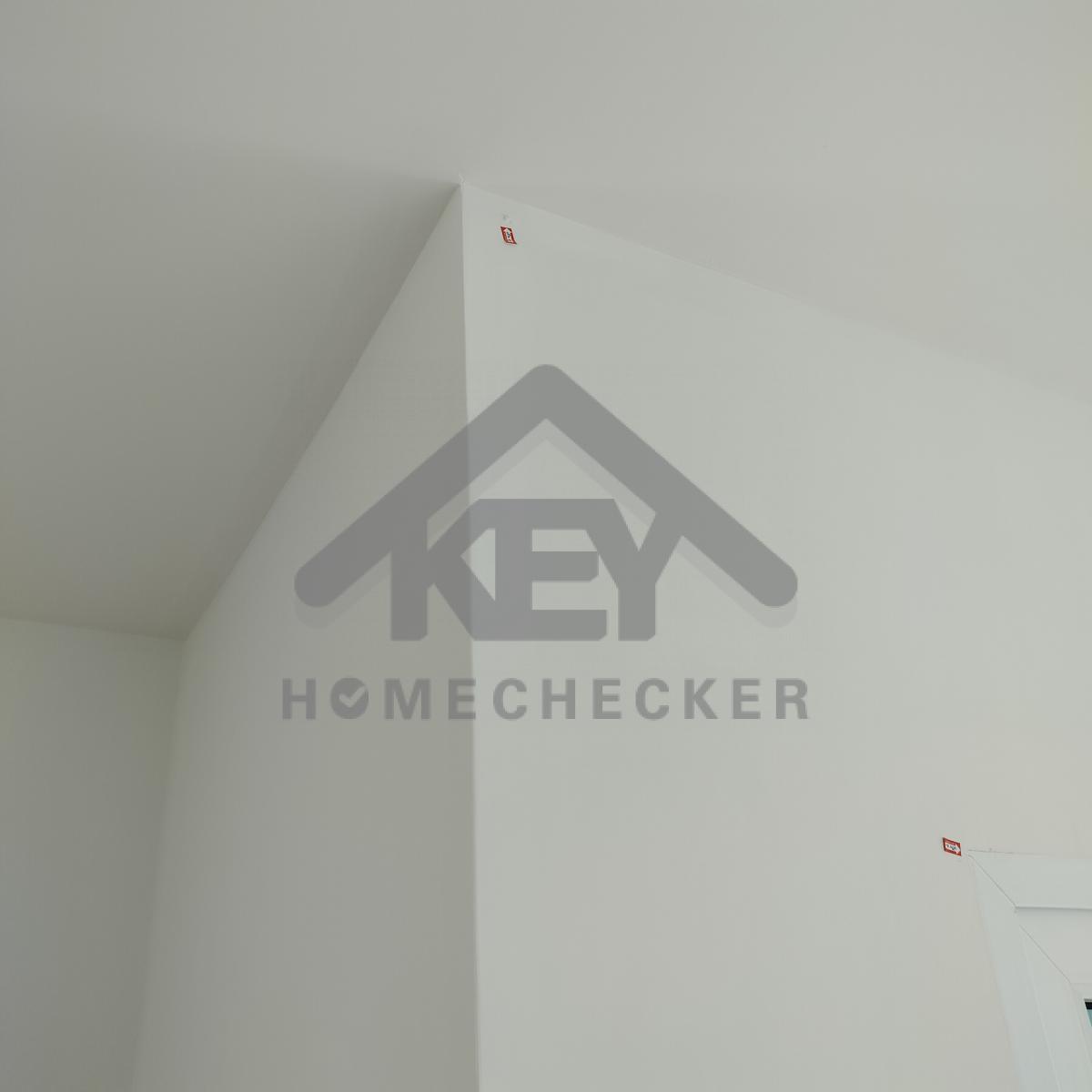

แก้ไข ขัดจับเซี้ยมแต่งมุมขอบเสาให้ตรง

งานชั้นลอย

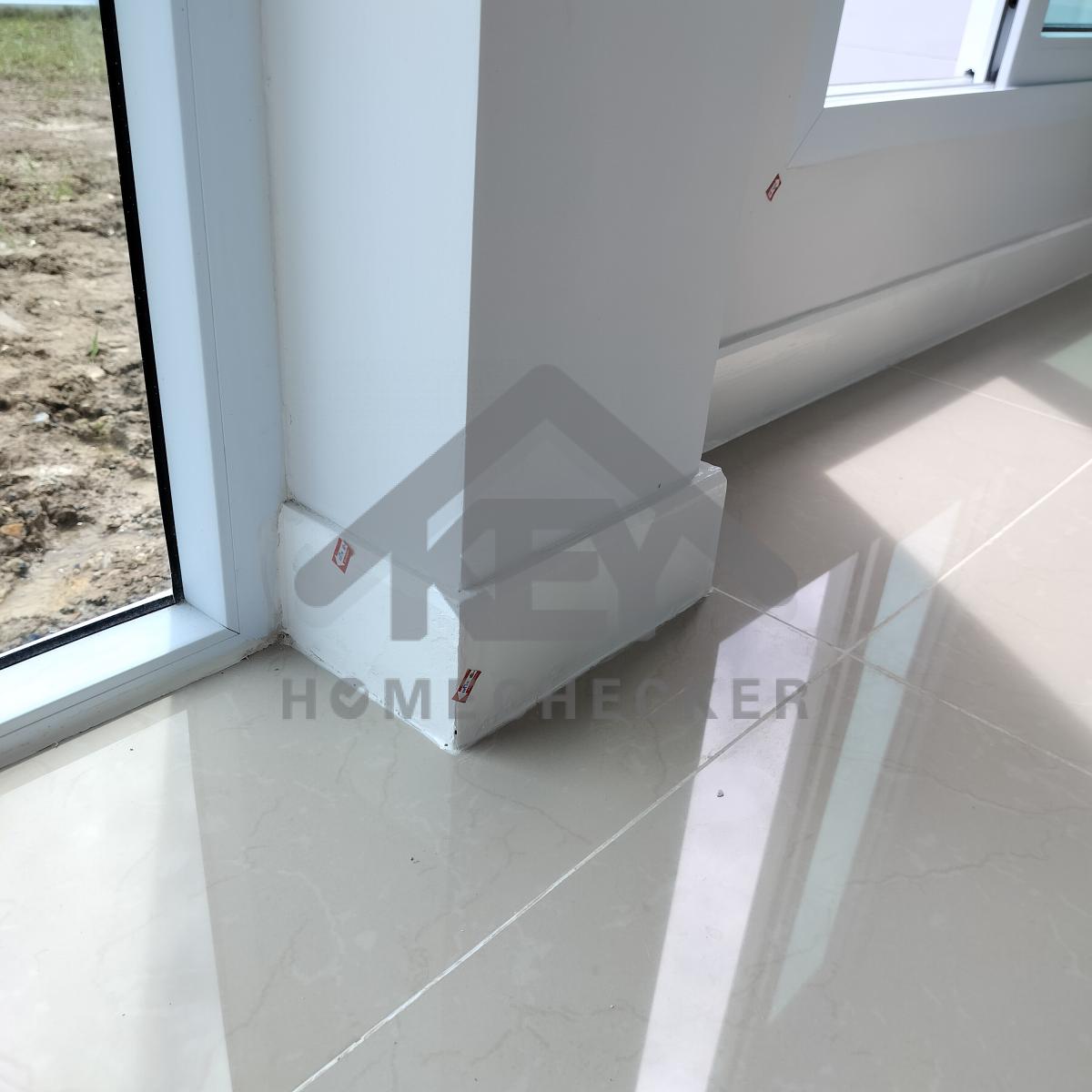

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานชั้นลอย

แก้ไข ทำความสะอาดเก็บรอยขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานชั้นลอย

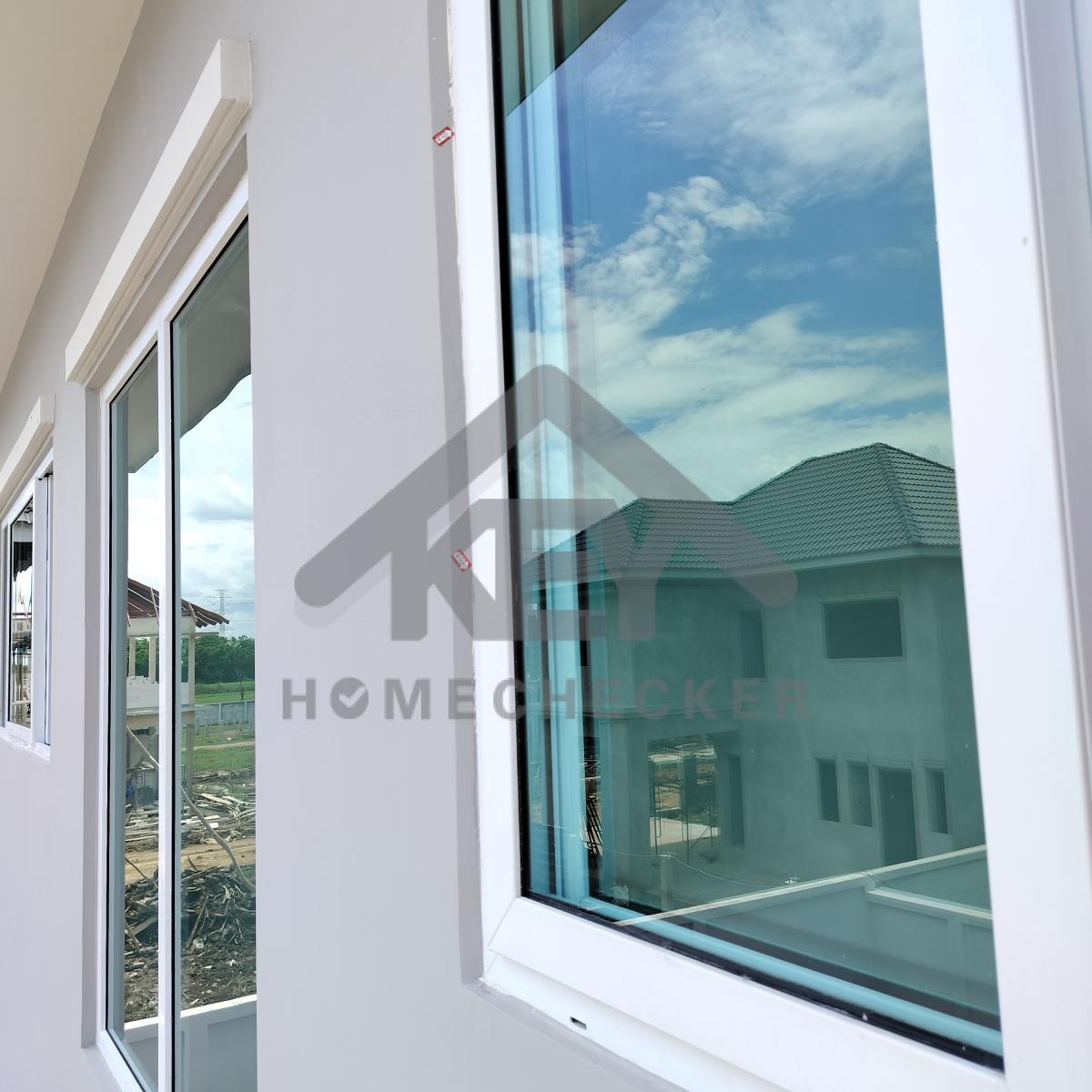

แก้ไข เก็บงานเก็บสีขอบหน้าต่างภายนอกทั้งหมดให้เรียบร้อย

งานชั้นลอย

แก้ไข เก็บงานเก็บสีขอบหน้าต่างภายนอกทั้งหมดให้เรียบร้อย

13. งานห้องนอนชั้น 2 (1)

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บรอยหัวสกรูฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บรอยแตกร้าวฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข ผนังสีด่าง และเก็บรอยเก็บสีผนังให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานหัวตะปูผนังให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข ขัดจับเซี้ยมแต่งมุมขอบผนังให้ตรง

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บรอยขอบหน้าต่างบิ่นให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวและขอบพื้นให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคนขอบบัวและขอบพื้นให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข มุมบัวพื้นเป็นรอยฉีกขาด

งานห้องนอนชั้น 2 (1)

แก้ไข พื้นยวบ และเก็บงานซิลิโคนขอบบัวและขอบพื้นให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคนขอบบัว และทำความสะอาดเก็บสีทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคนขอบบัว และทำความสะอาดเก็บสีทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานเก็บสีขอบหน้าต่างภายนอกทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข ทำความสะอาดเก็บรอยขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานกันสีแต่งขอบพื้นทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานเก็บสีร่องยาแนวทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

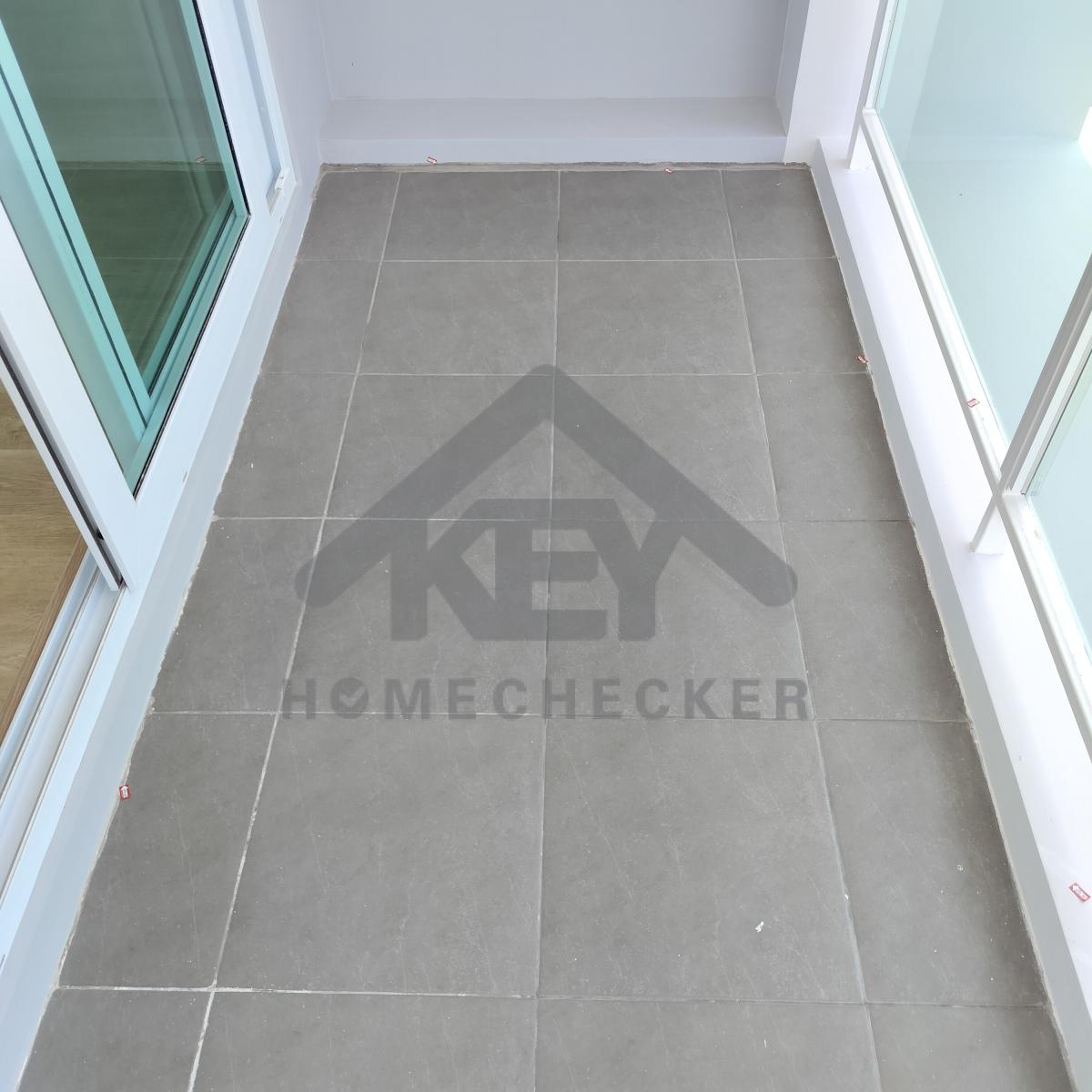

แก้ไข เก็บงานเก็บสีขอบระเบียงให้เรียบร้อย

งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานเก็บสีขอบระเบียงให้เรียบร้อย

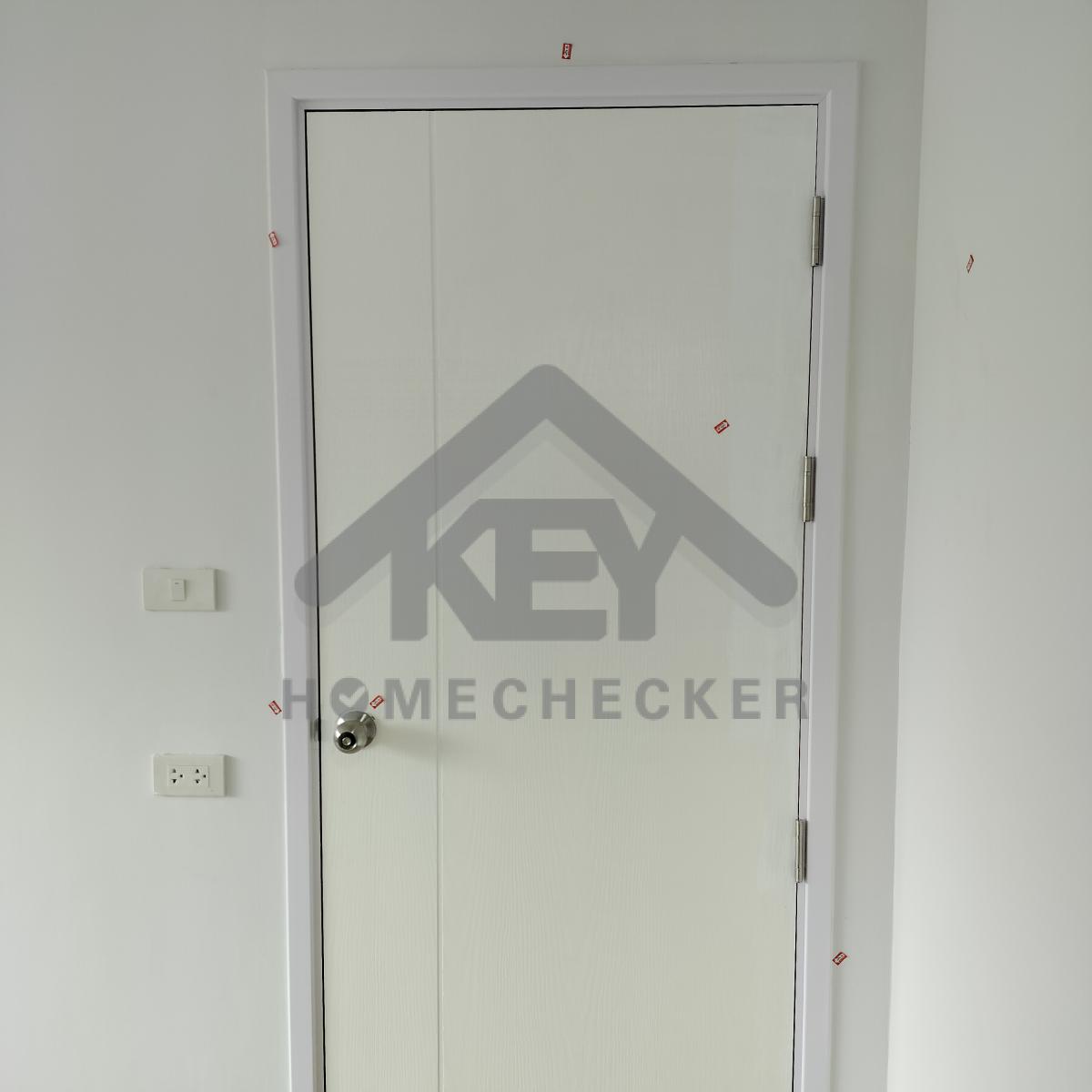

14. งานห้องนอนชั้น 2 (2)

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข ขัดจับเซี้ยมแต่งมุมขอบผนังให้ตรง

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานเก็บสีขอบสวิตช์ไฟให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานเก็บสีขอบสวิตช์ไฟให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานเก็บสีผนังและเสาให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานเก็บสีผนังและเสาให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข ทำความสะอาดเก็บรอยขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนขอบบัวและขอบพื้นให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนขอบบัวและขอบพื้นให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนขอบบัว และทำความสะอาดเก็บสีทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนขอบบัว และทำความสะอาดเก็บสีทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานเก็บสีขอบหน้าต่างภายนอกทั้งหมดให้เรียบร้อย

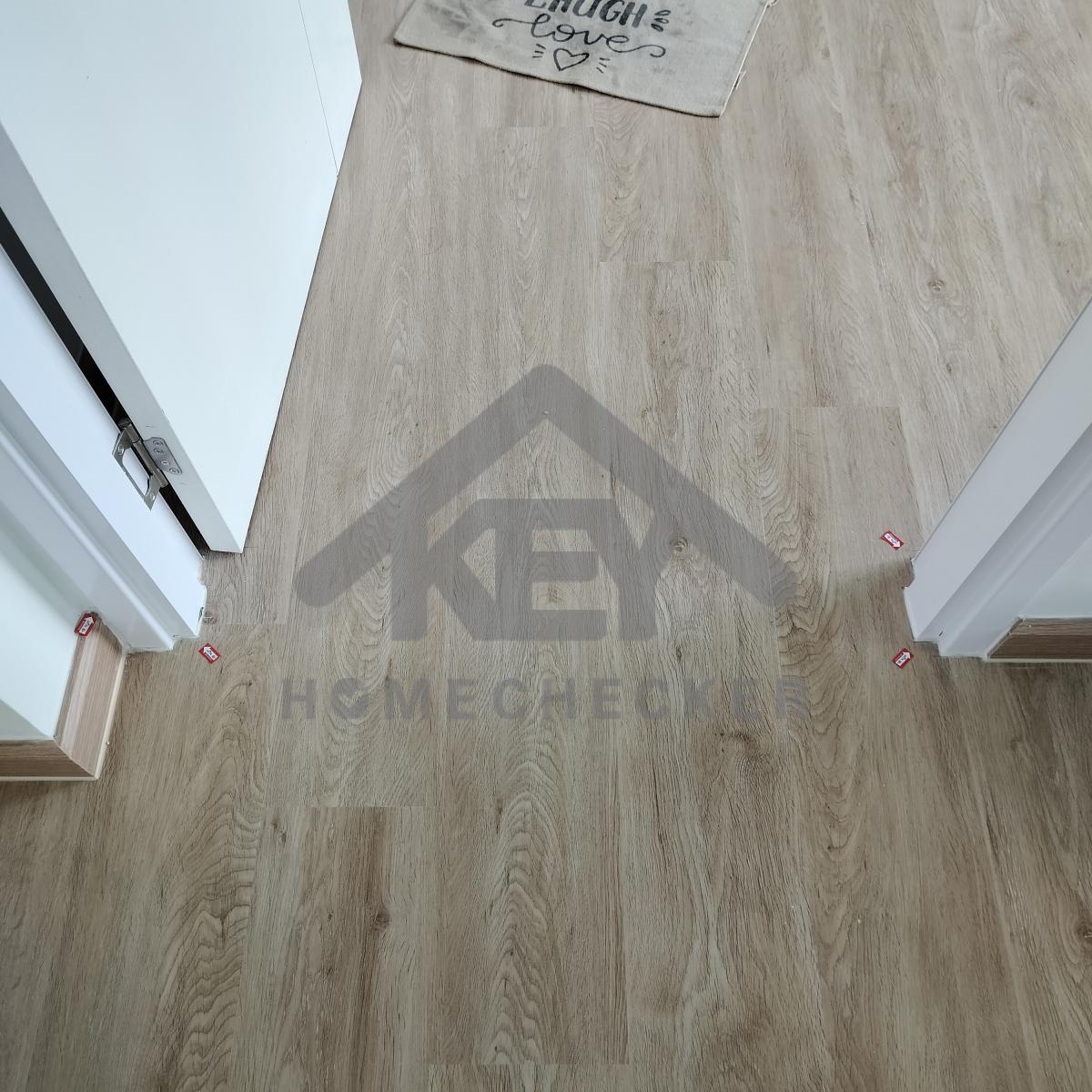

งานห้องนอนชั้น 2 (2)

แก้ไข ทำความสะอาดเคลียร์พื้นสแลปด้านนอก และเก็บสีหรือทารูฟชีลให้เรียบร้อย

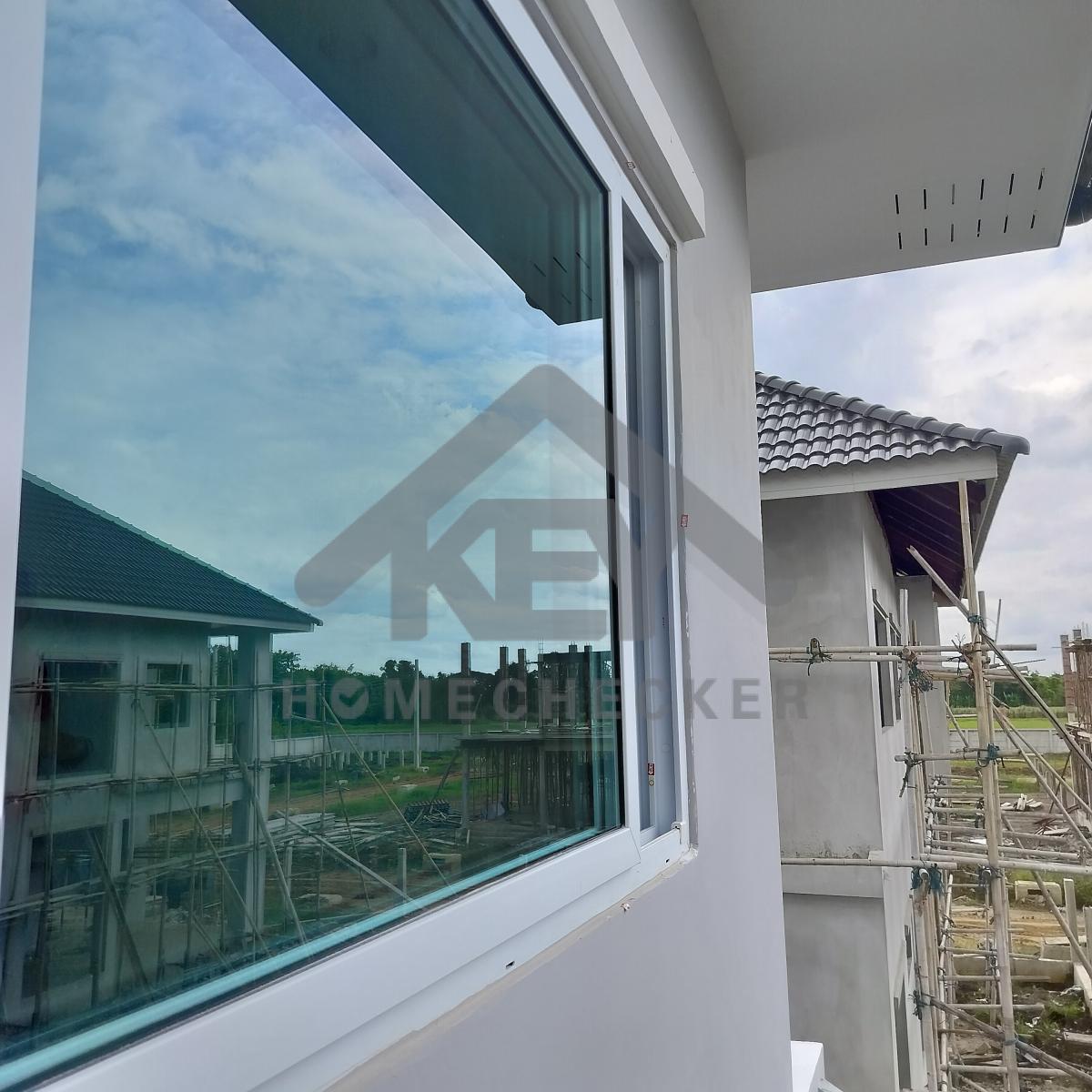

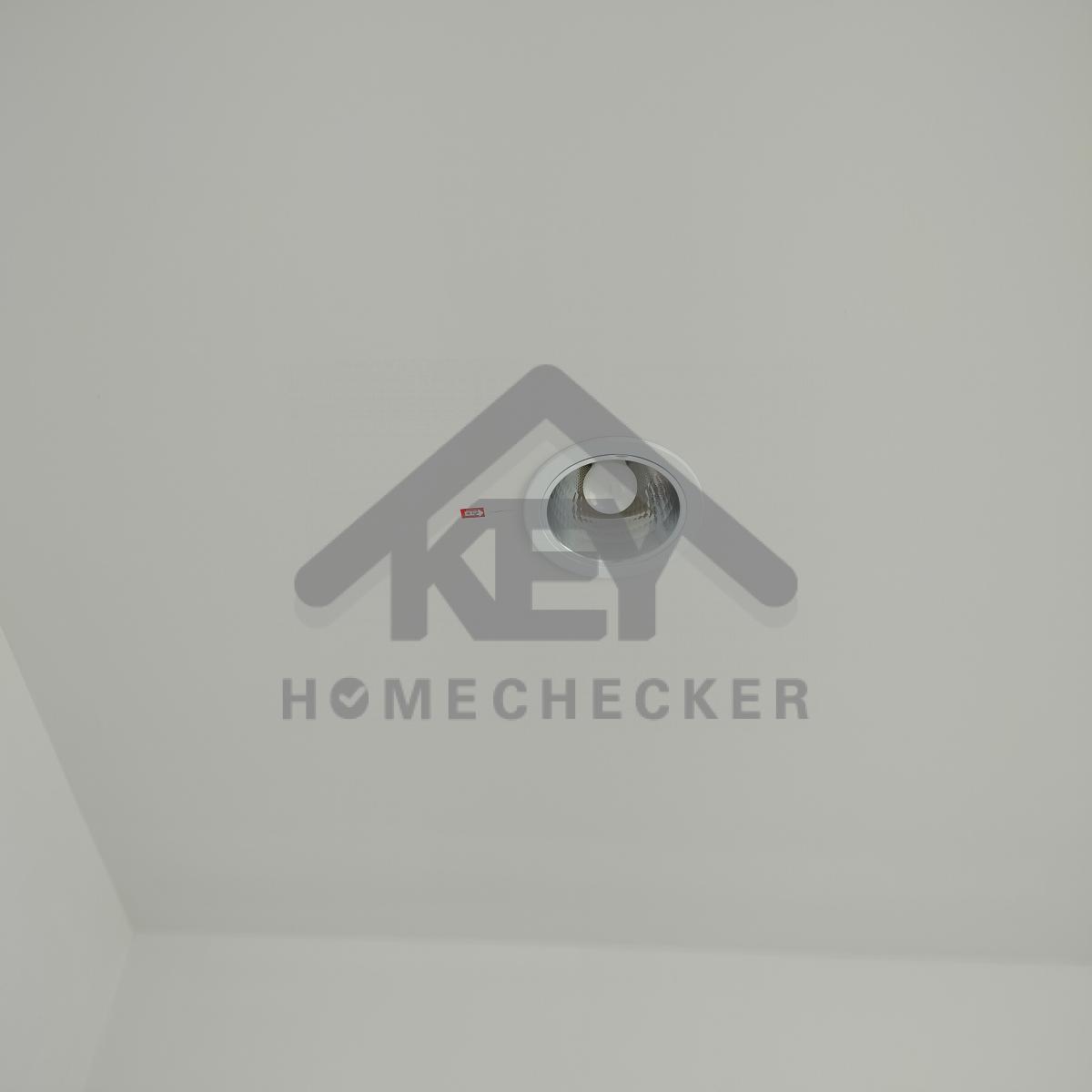

15. งานห้องนอนชั้น 2 (3)

งานห้องนอนชั้น 2 (3)

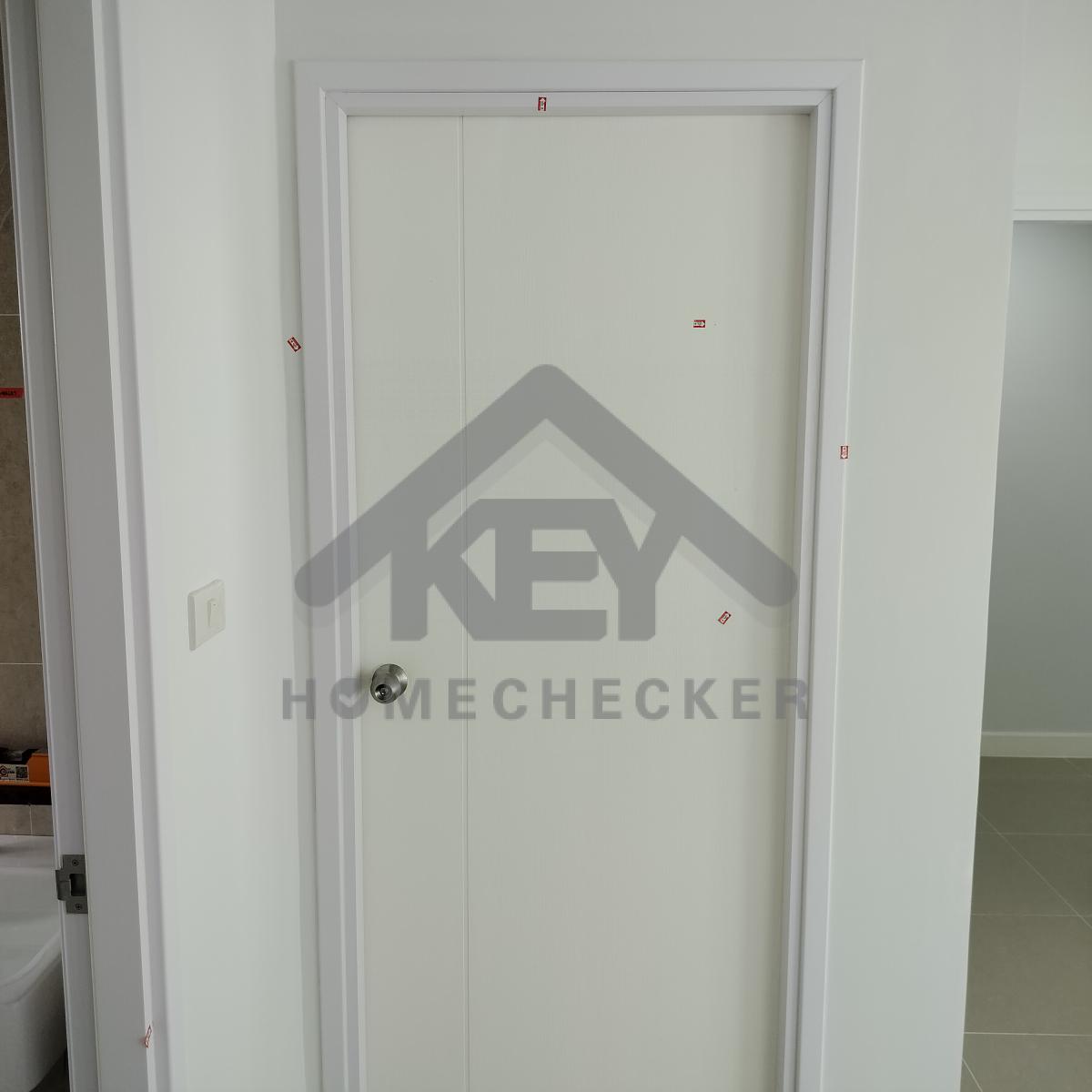

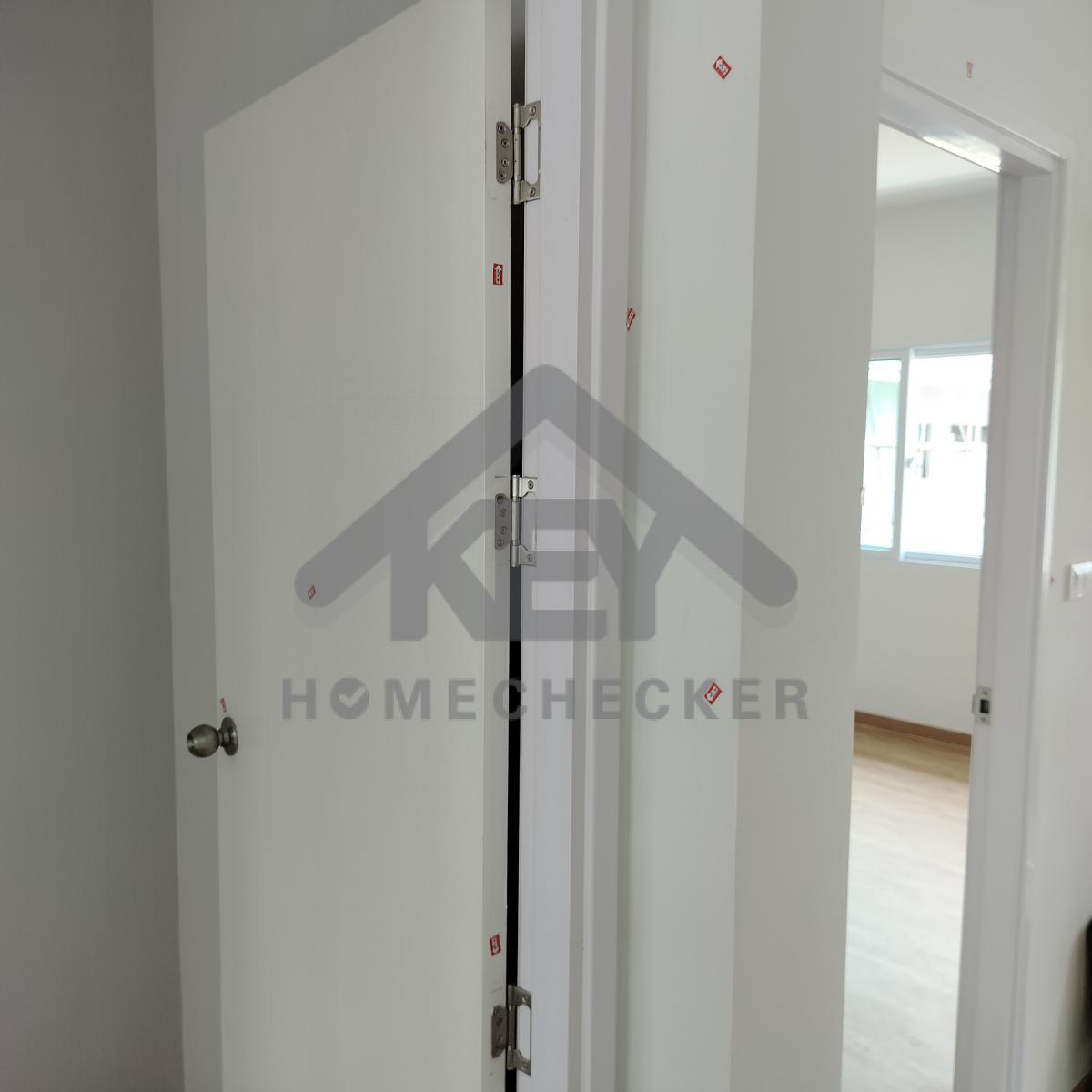

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบ และบานประตูสีด่าง เก็บสีบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

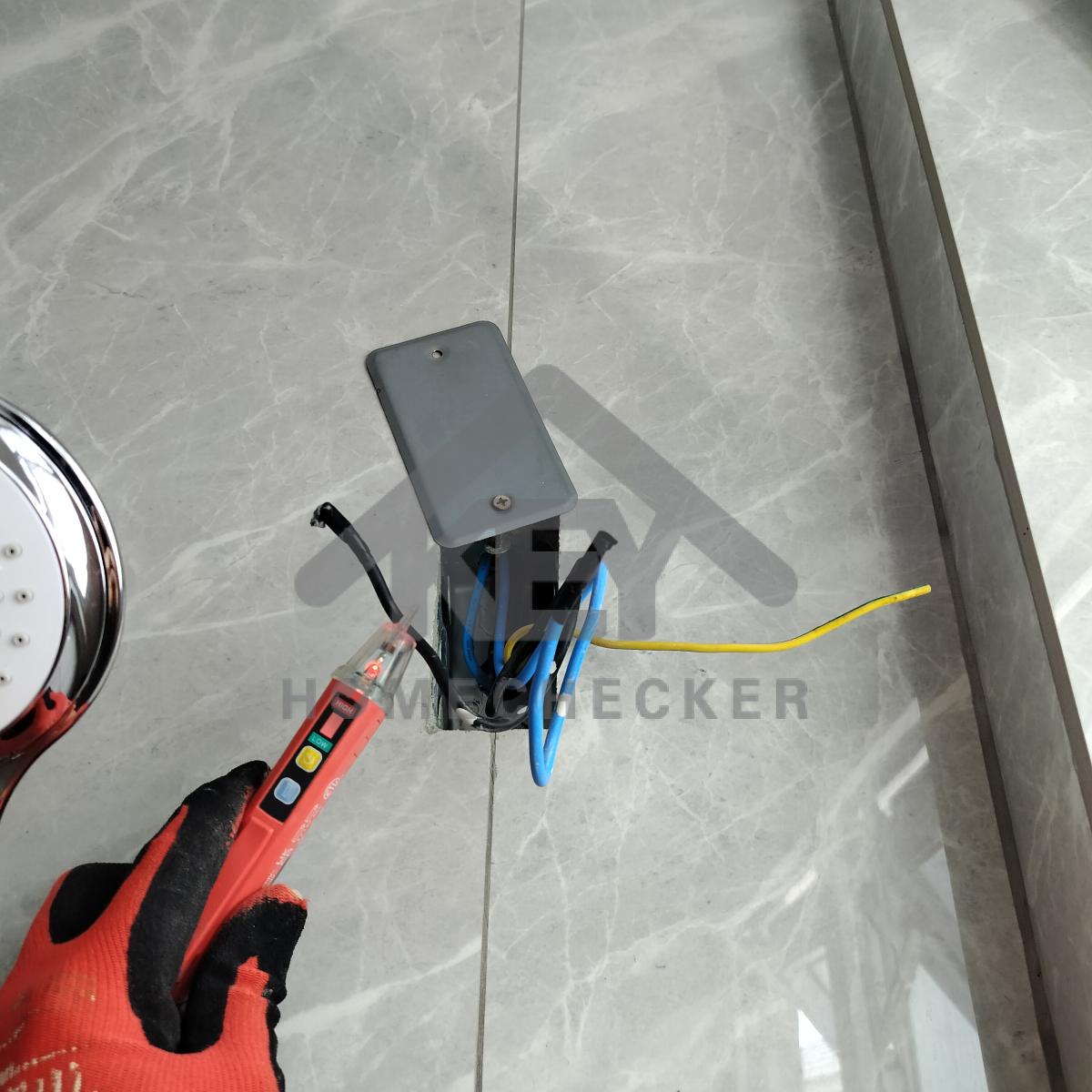

แก้ไข ปรับปลั๊กไฟและสวิตช์ไฟให้ตรงกัน

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บรอยเก็บสีผนังให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บรอยแตกร้าว และกันสีแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข ทำความสะอาดเก็บรอยขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

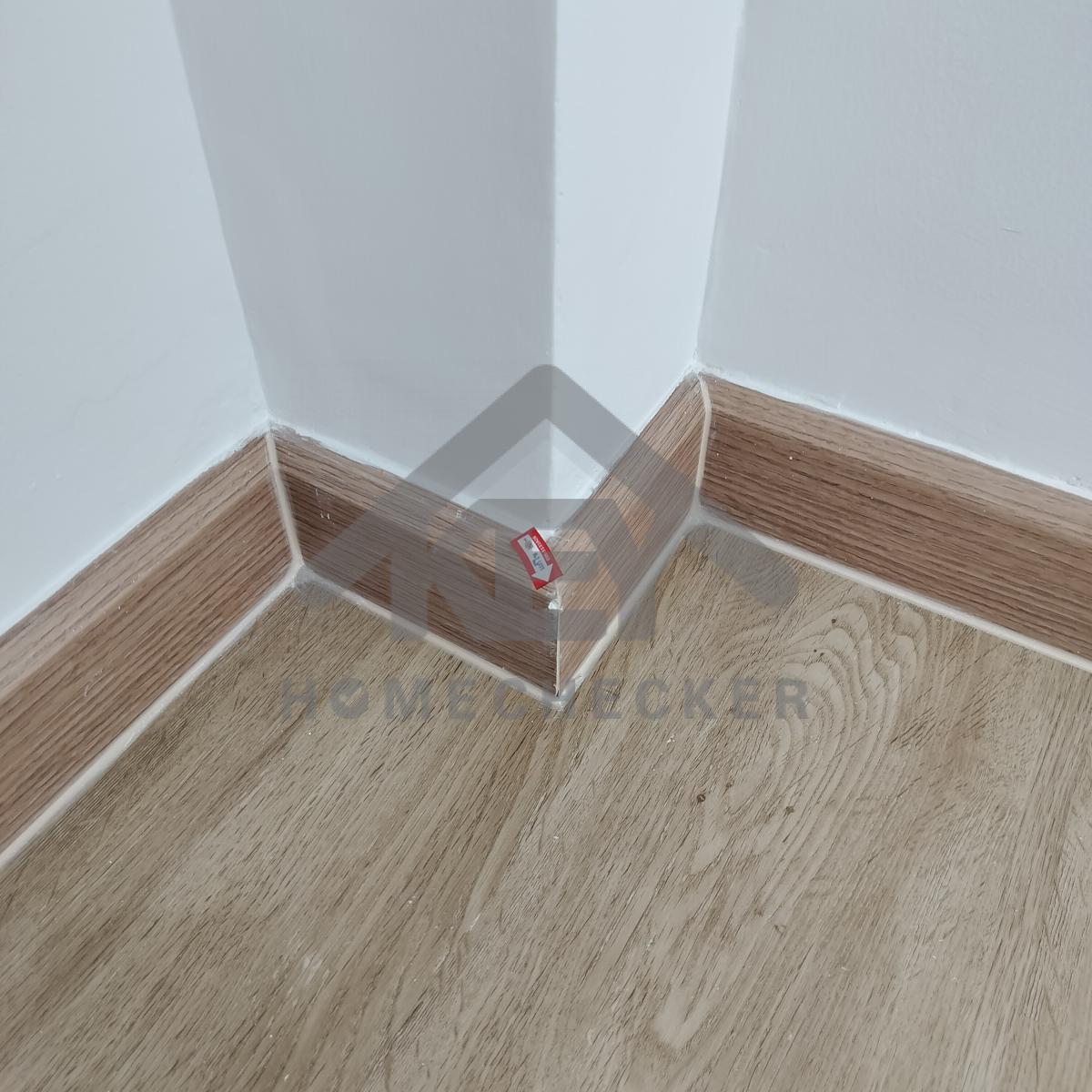

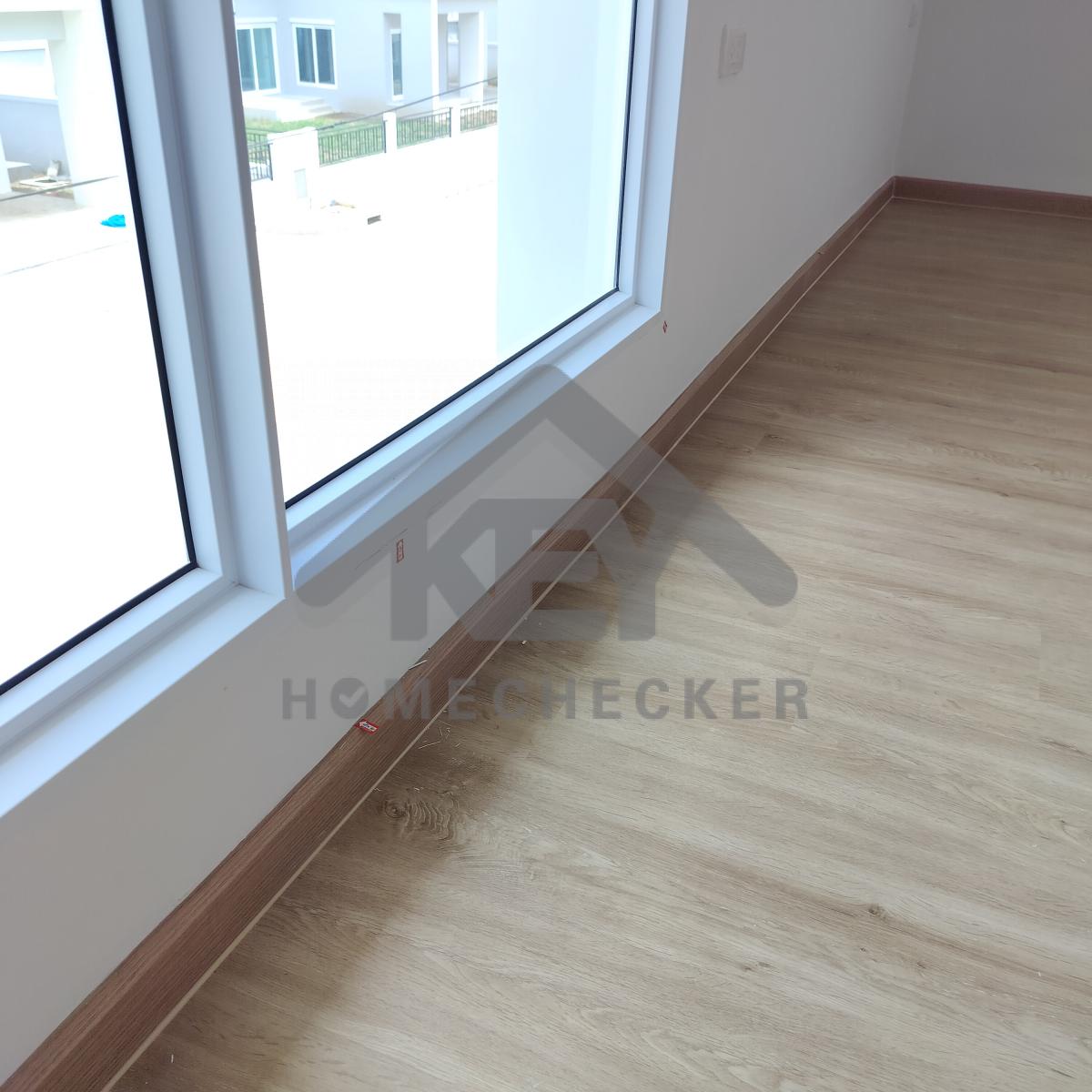

แก้ไข เก็บงานซิลิโคนขอบบัวและขอบพื้นให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานซิลิโคนขอบบัวและขอบพื้นให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานซิลิโคนขอบบัว และทำความสะอาดเก็บสีทั้งหมดให้เรียบร้อย

งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานเก็บสีขอบหน้าต่างภายนอกทั้งหมดให้เรียบร้อย

16. งานห้องน้ำชั้น 2 (1)

งานห้องน้ำชั้น 2 (1)

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

ติดตั้งกระจกเงาให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

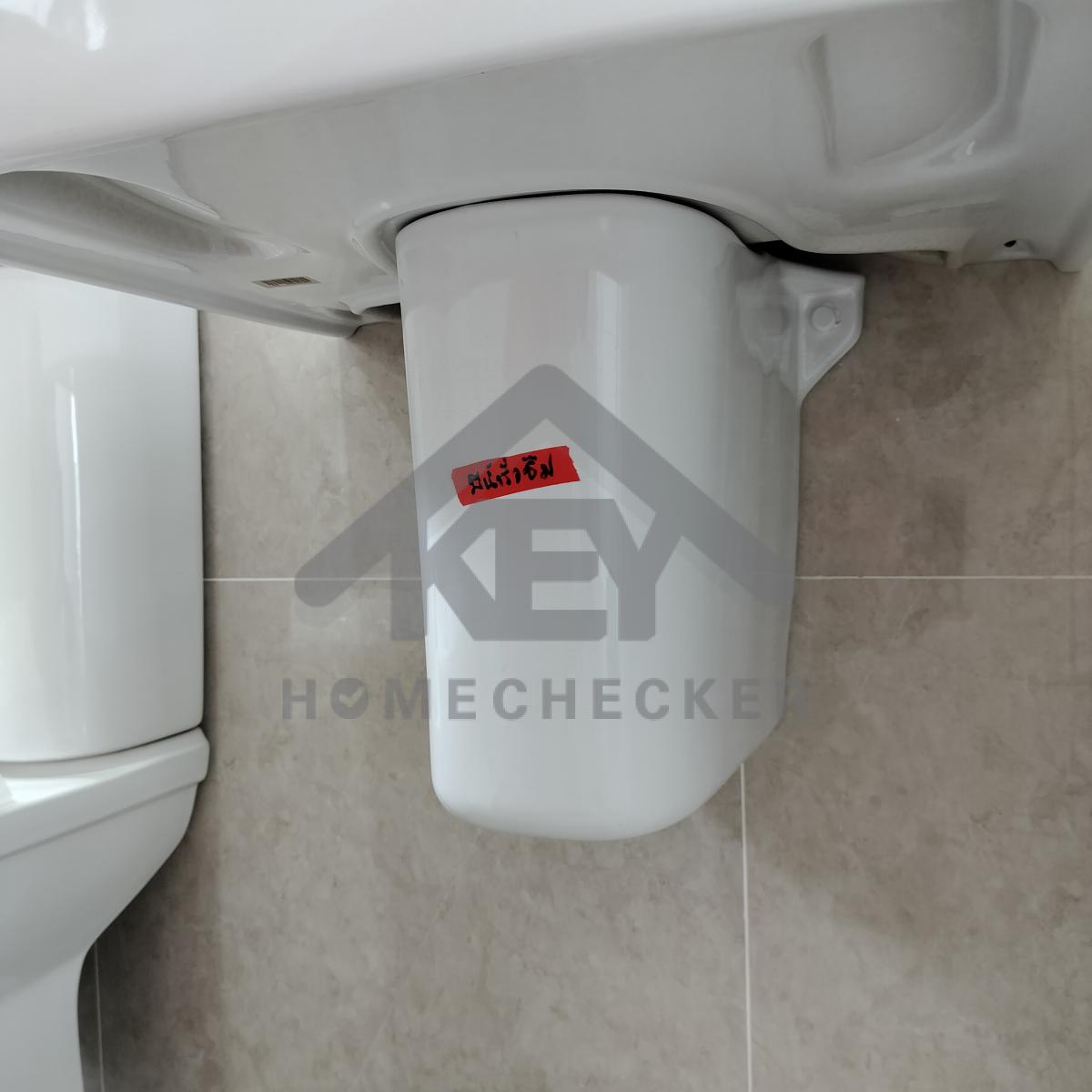

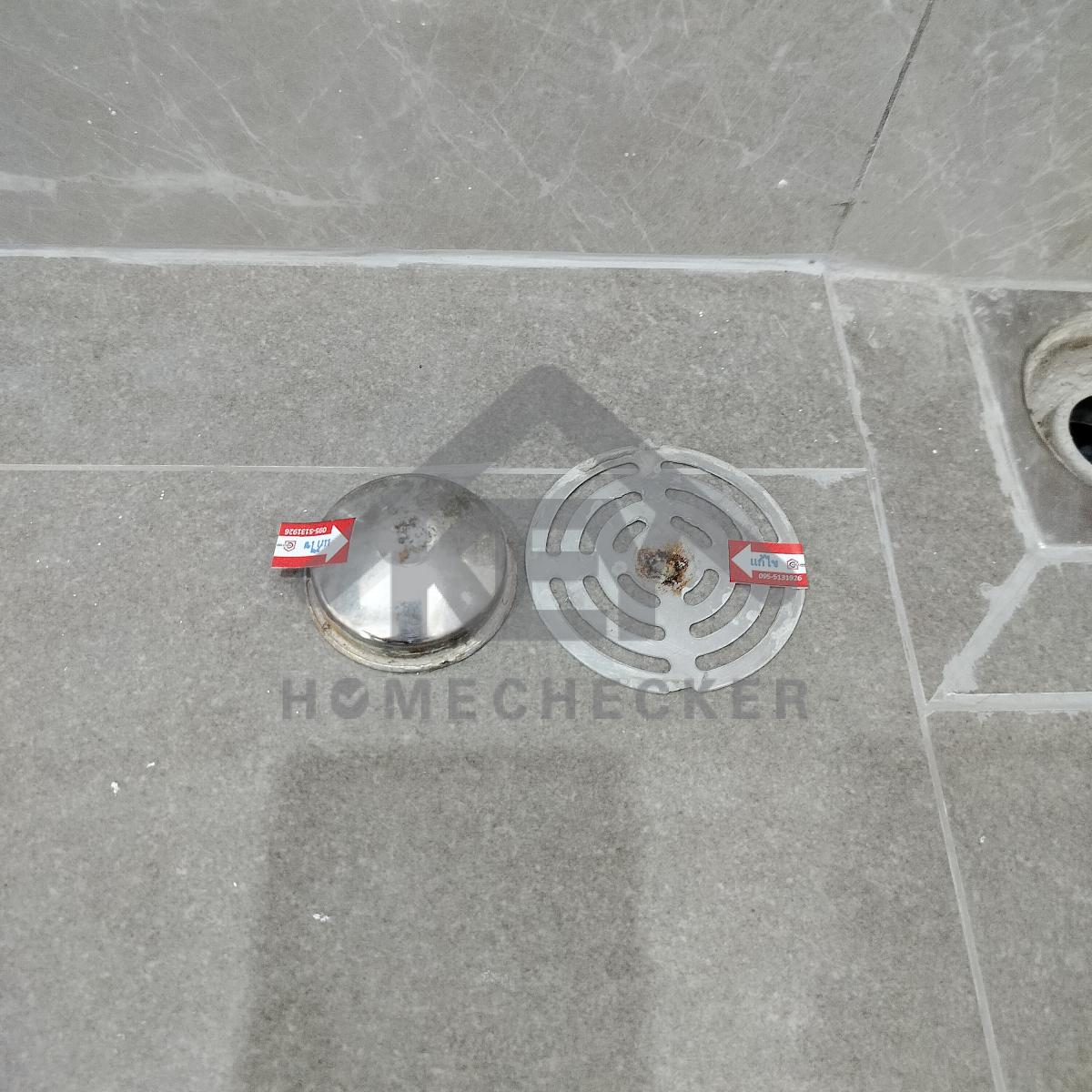

แก้ไข ท่อน้ำทิ้งอ่างล้างหน้ามีน้ำรั่วซึม

งานห้องน้ำชั้น 2 (1)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

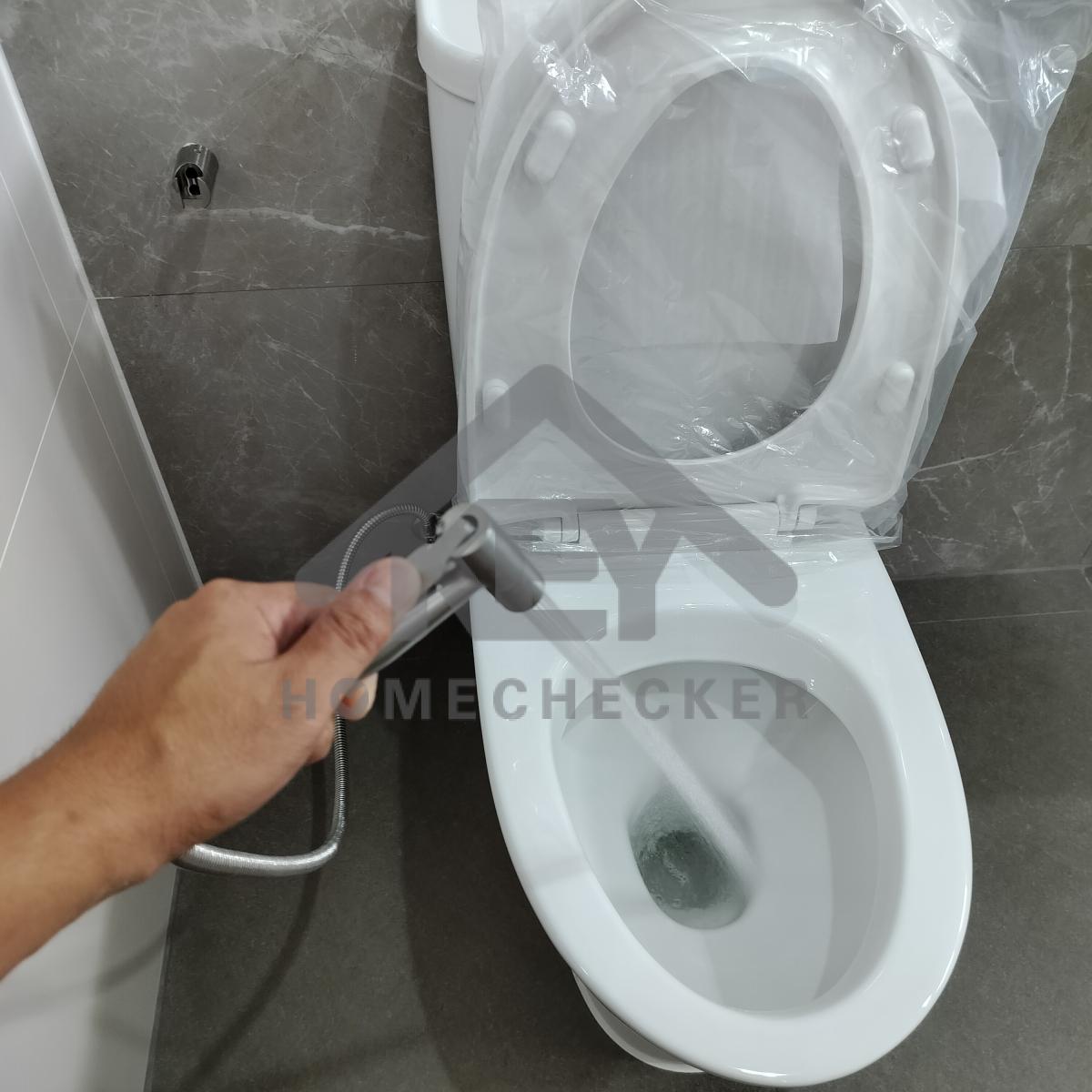

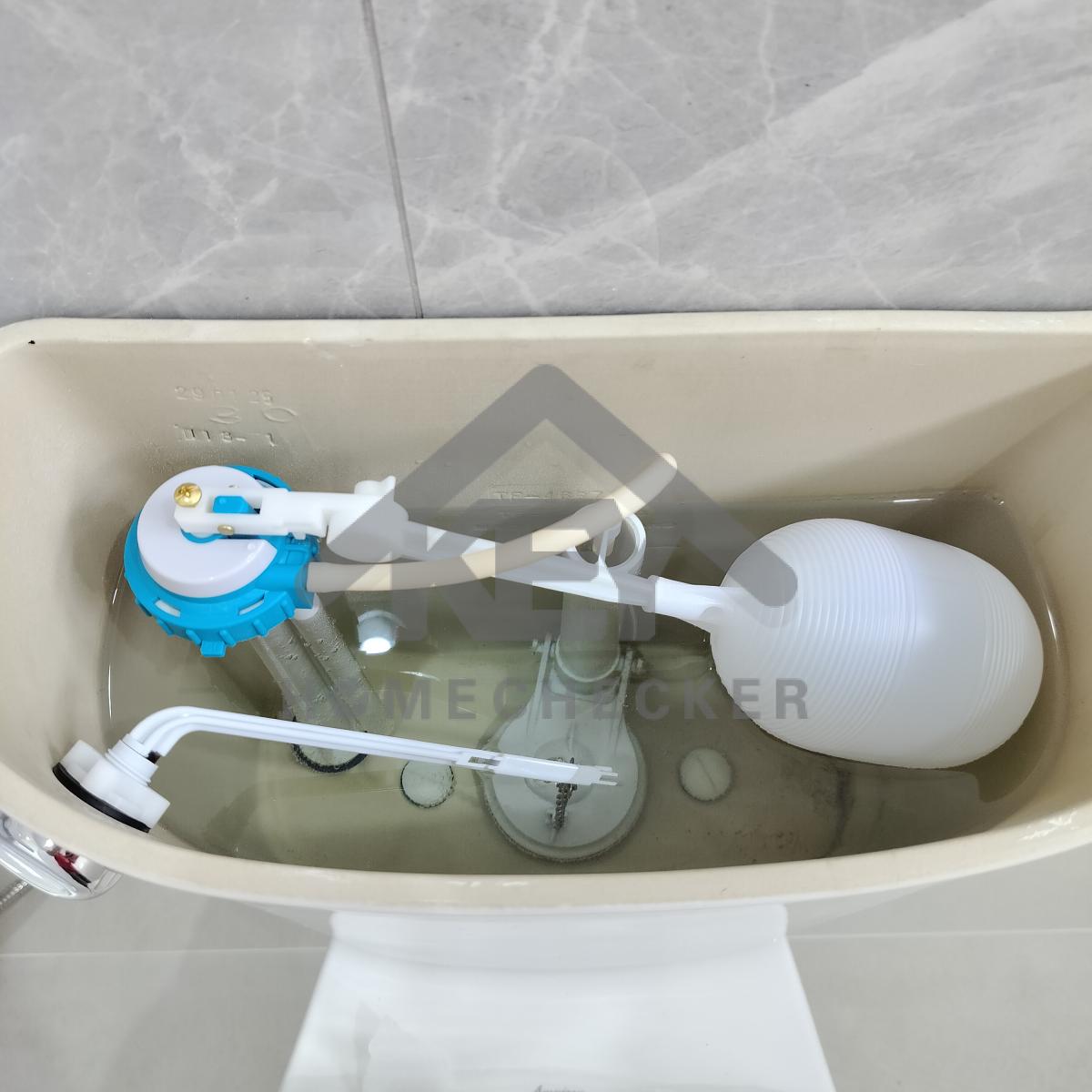

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อย

งานห้องน้ำชั้น 2 (1)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

แก้ไข ฝาฟลอเดรนเป็นสนิมและหลุดออก และทำความสะอาดฟลอเดรนให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

ท่อระบายน้ำ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

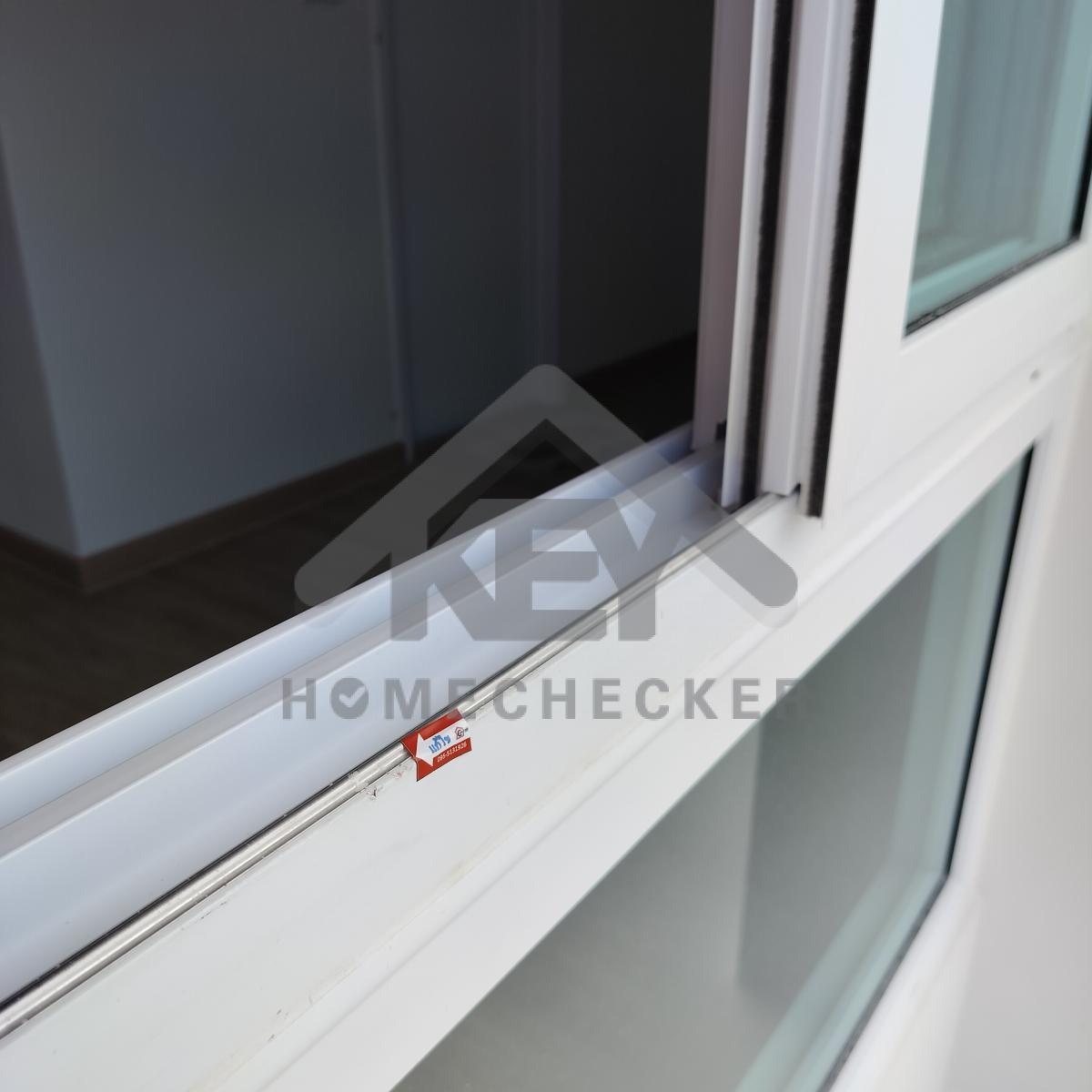

แก้ไข เก็บงานซิลิโคนยาแนวแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

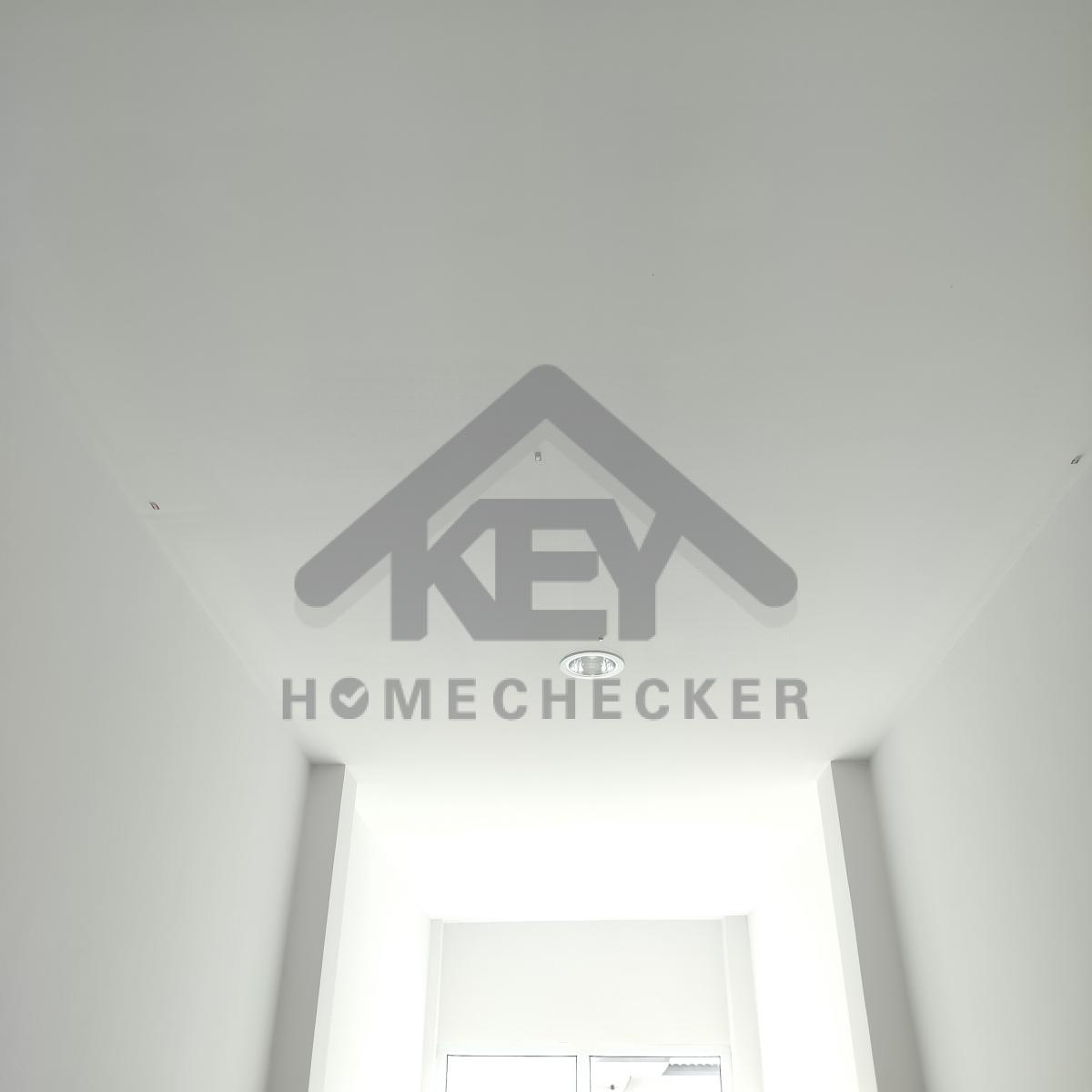

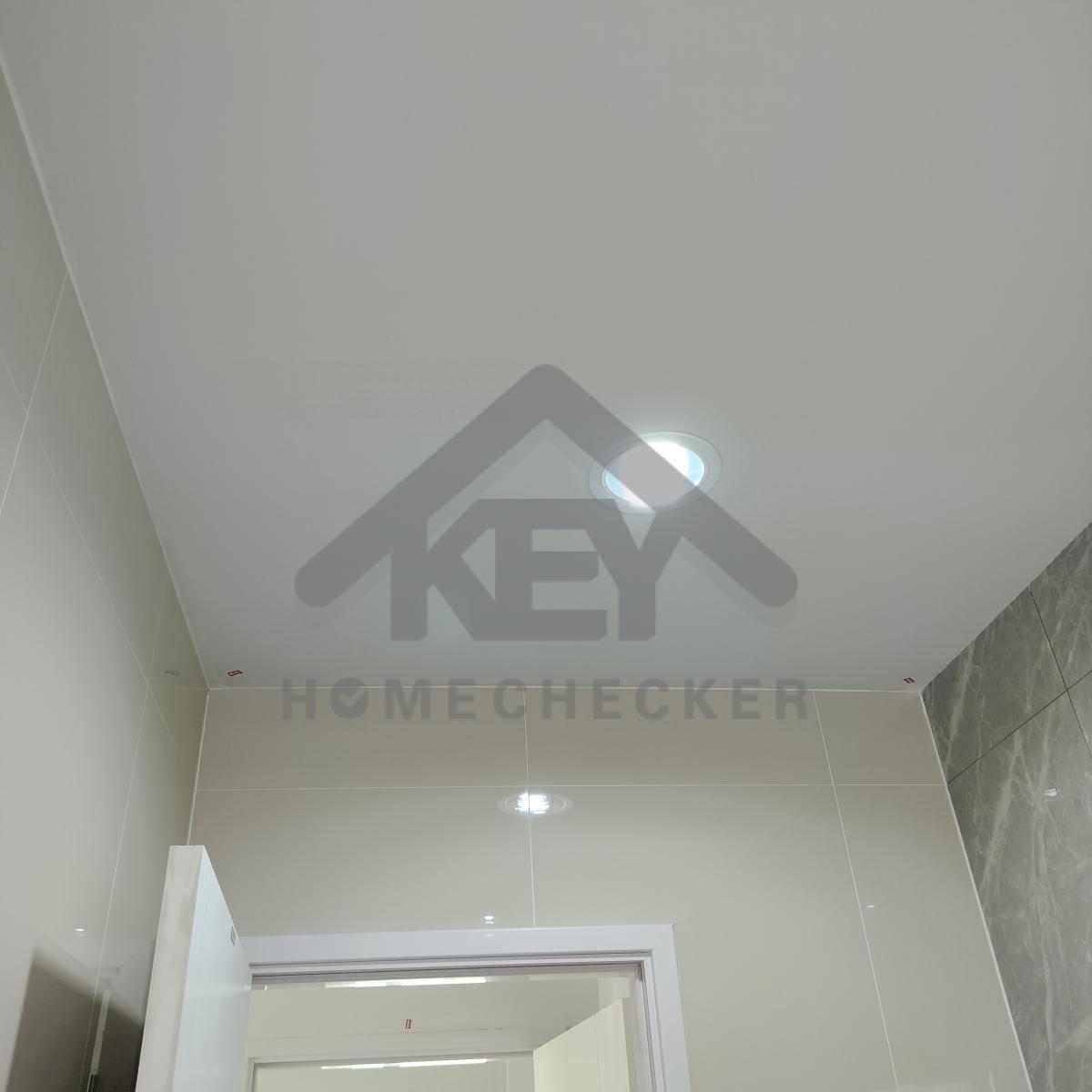

แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (1)

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (1)

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

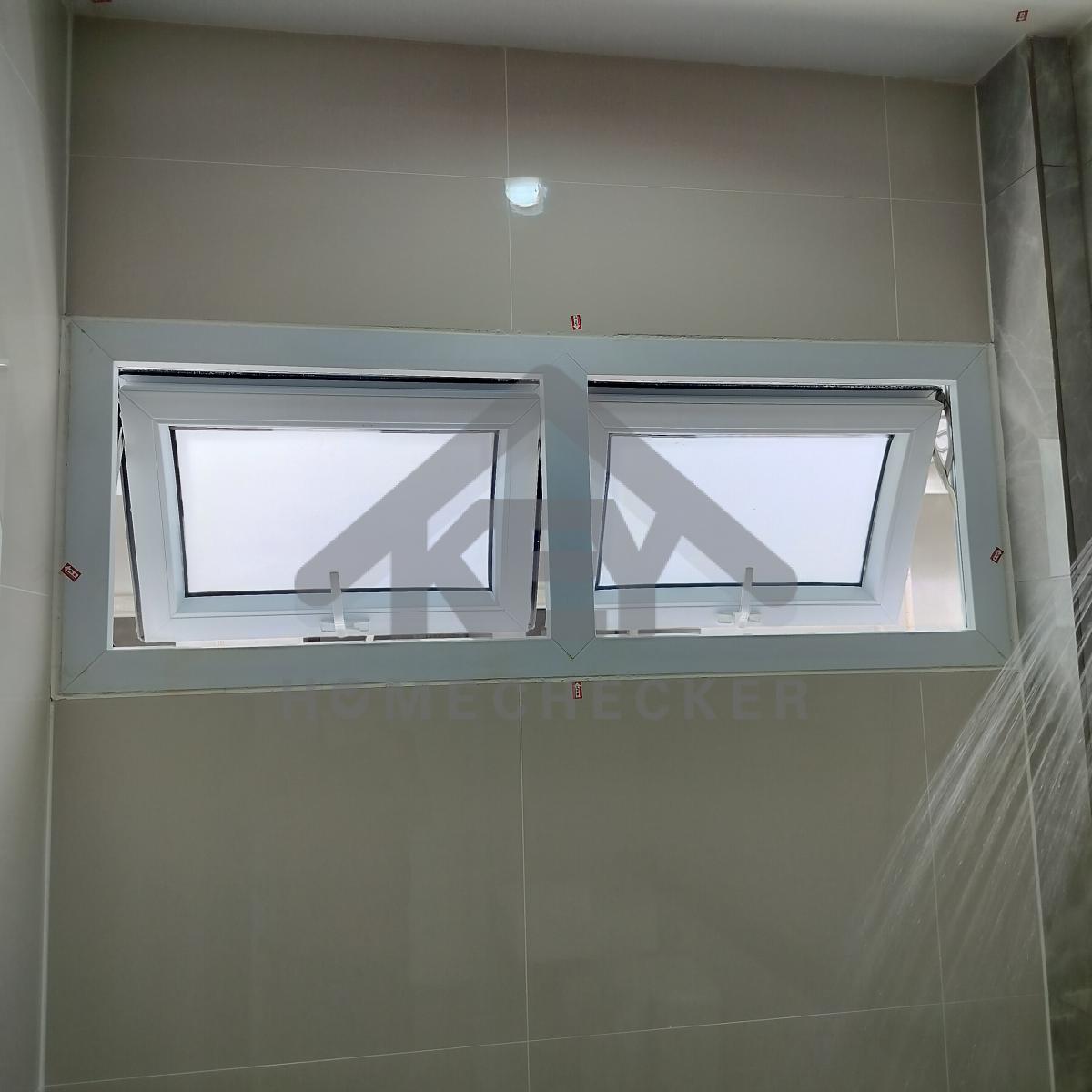

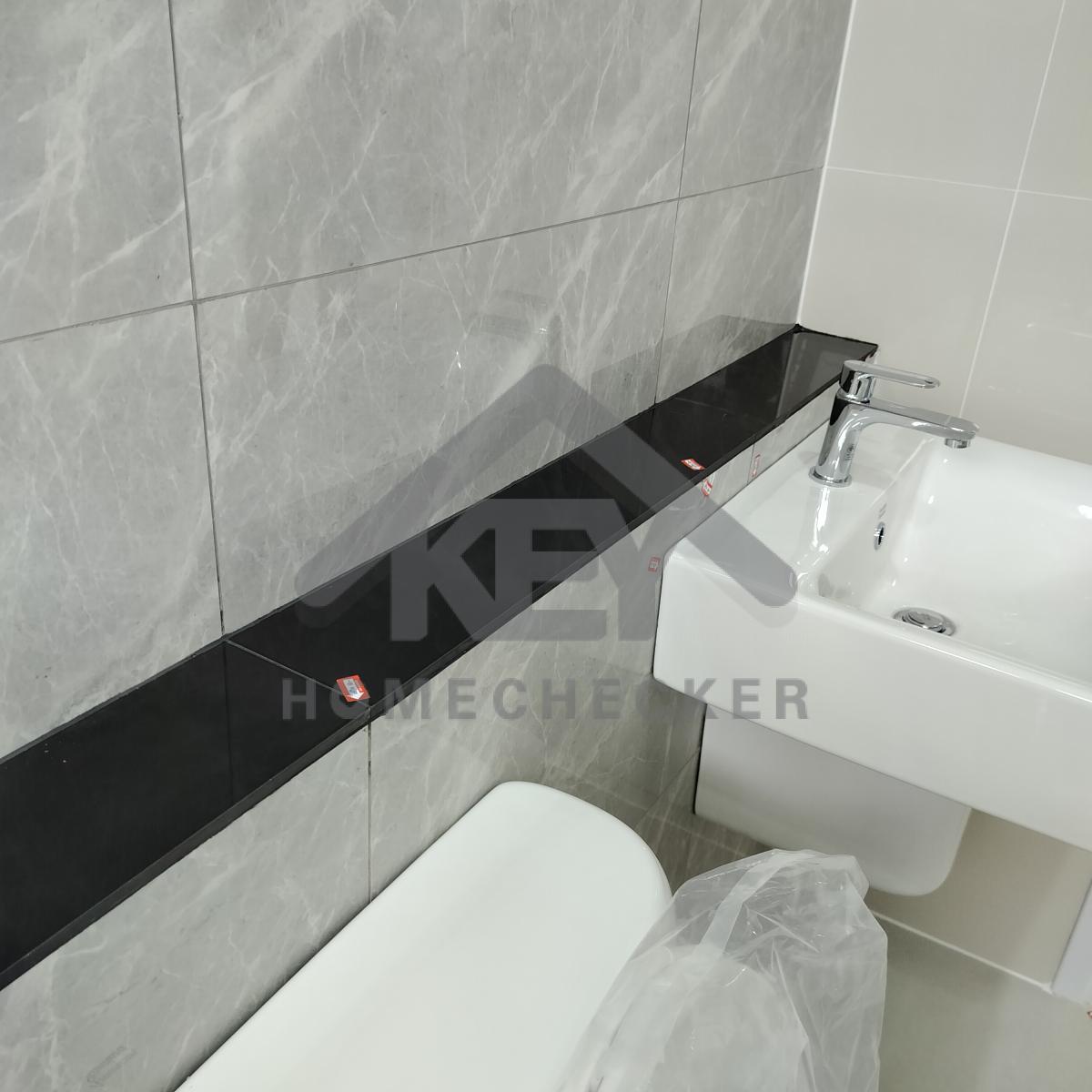

17. งานห้องน้ำชั้น 2 (2)

งานห้องน้ำชั้น 2 (2)

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

ติดตั้งกระจกเงาให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข เคลียร์ปูนในท่อระบายน้ำ และทำความสะอาดฟลอเดรนให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานซิลิโคนยาแนวแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข ขอบกระเบื้องบิ่นแตก

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานเก็บสีฝ้าเพดานและช่องเซอร์วิสให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (2)

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (2)

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

18. งานห้องน้ำชั้น 2 (3)

งานห้องน้ำชั้น 2 (3)

งานติดตั้งกระเบื้องห้องน้ำเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

ติดตั้งกระจกเงาให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

ท่อระบายน้ำ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

งานติดตั้งเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

แก้ไข ฝาฟลอเดรนเป็นสนิมและหลุดออก เก็บงานยาแนว และทำความสะอาดฟลอเดรนให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

แก้ไข เก็บงานซิลิโคนยาแนวแต่งขอบหน้าต่างทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

แก้ไข เก็บงานยาแนวให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

แก้ไข เก็บงานเก็บสีขอบบานประตูทั้งหมดให้เรียบร้อย

งานห้องน้ำชั้น 2 (3)

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

งานห้องน้ำชั้น 2 (3)

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

ตรวจทั้งหมด 379 รายการ
ผ่าน 137 รายการ
ที่ต้องแก้ไข 242 รายการ
Social Share
Top
