ตรวจบัาน โมติ ทาวน์ สุขุมวิท - เเพรกษา MOTI TOWN (Sukhumvit - Praksa) กับ Keyhomechecker
- ตรวจเสร็จรับรายงานทันที

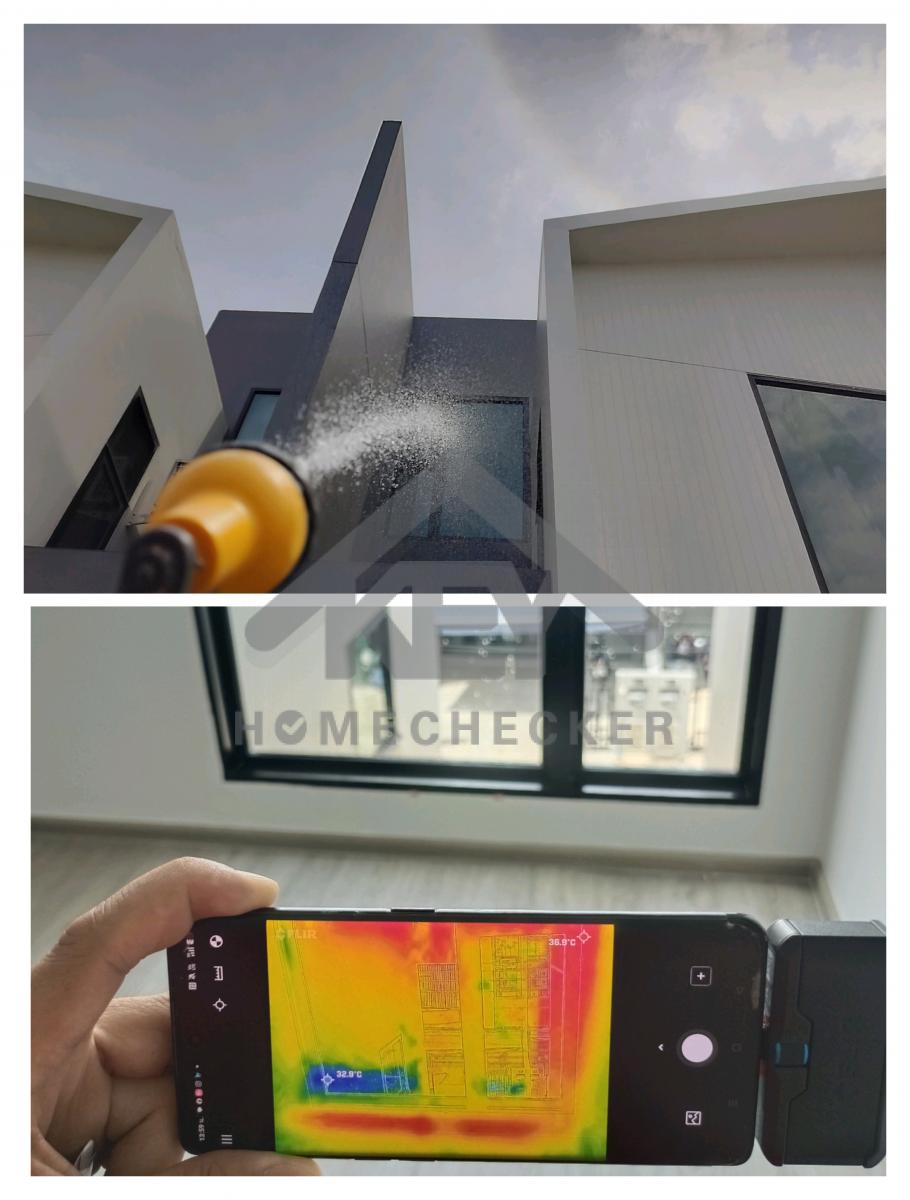

- ตรวจละเอียด เครื่องมือครบครัน ดูตัวอย่างรายงานด้านล่าง

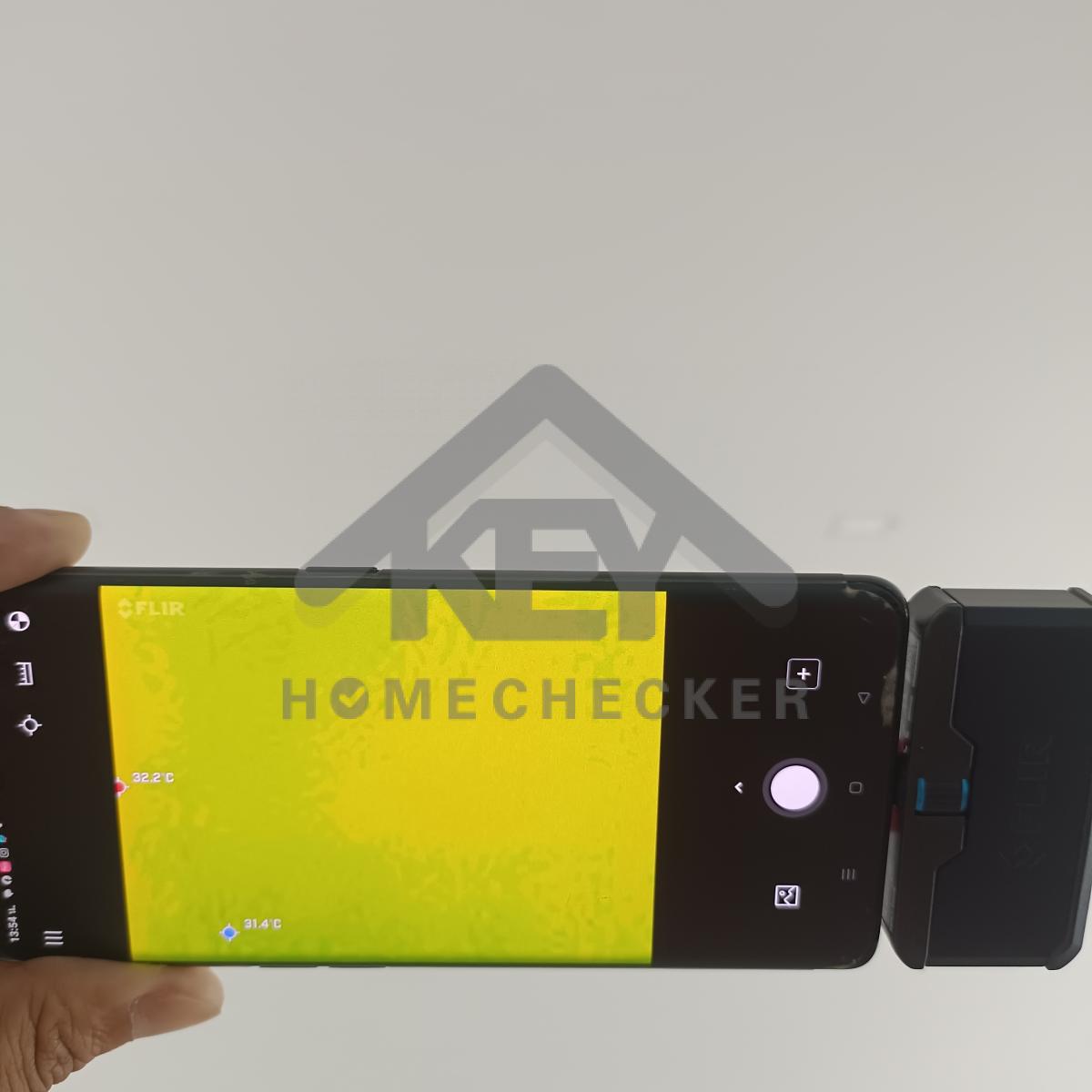

- มีโดรนคอยตรวจดูมาตรฐานของหลังคา
ติดต่อ : https://facebook.com/IKeyhomechecker
Line : https://lin.ee/3gEhZ9bA

รายงานตรวจรับบ้านและคอนโด
ชื่อโครงการ: โมติ ทาวน์ สุขุมวิท - เเพรกษา (999/95)รายงาน: โมติ ทาวน์ สุขุมวิท - เเพรกษา (999/95)-(ตรวจครั้งที่ 1)
ผู้ตรวจ: engineer01 engineer01
วันที่เข้าตรวจ: 24 ส.ค. 2025

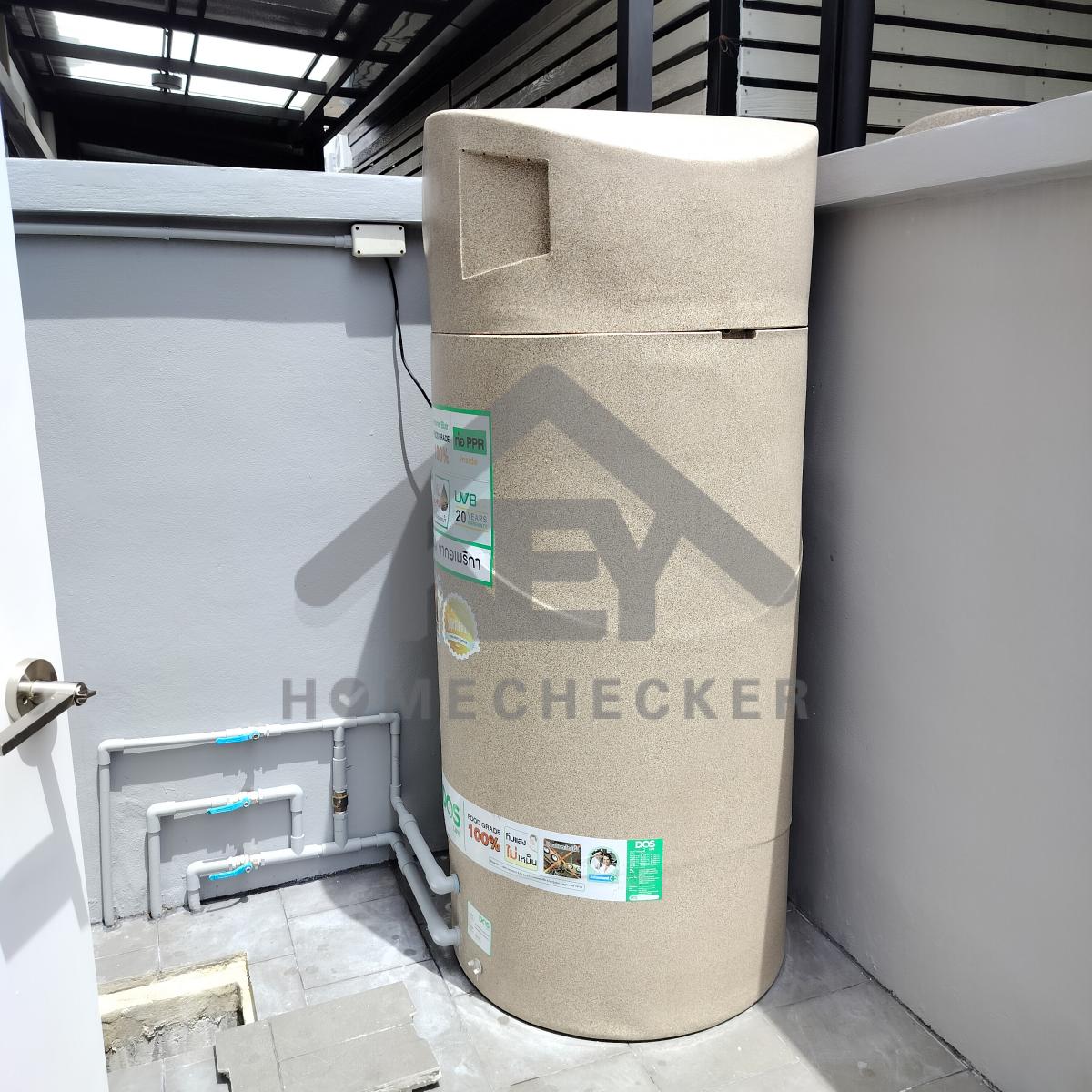

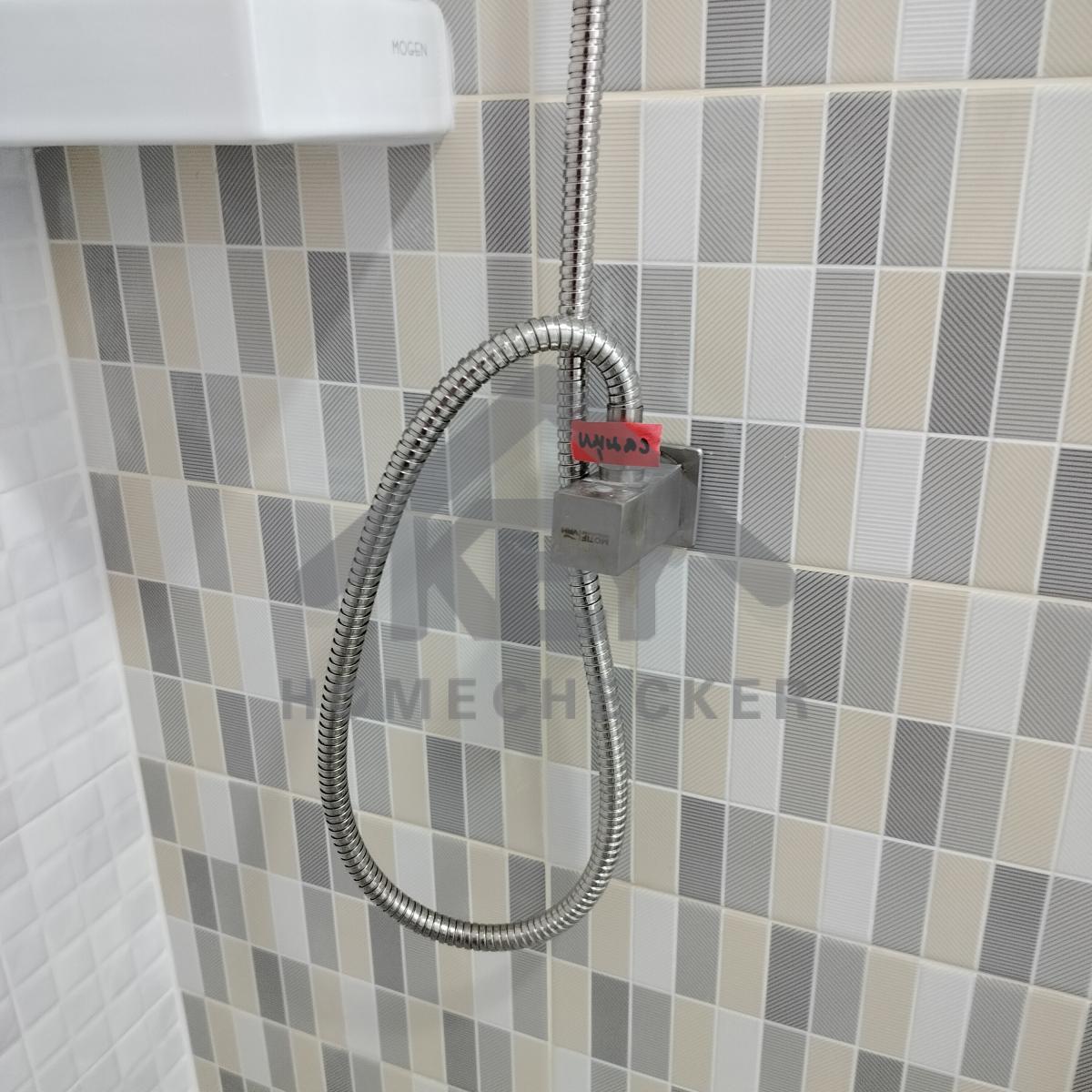

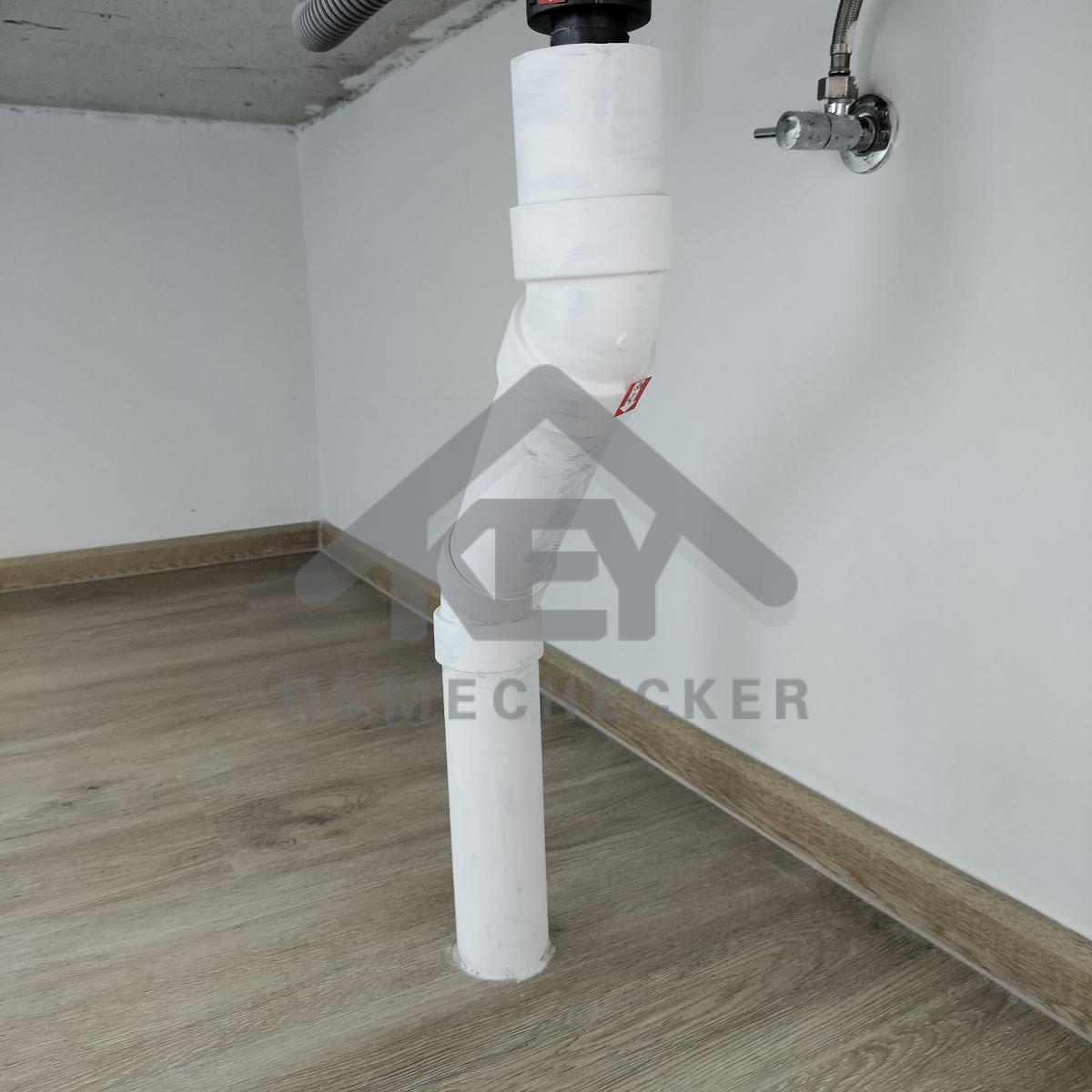

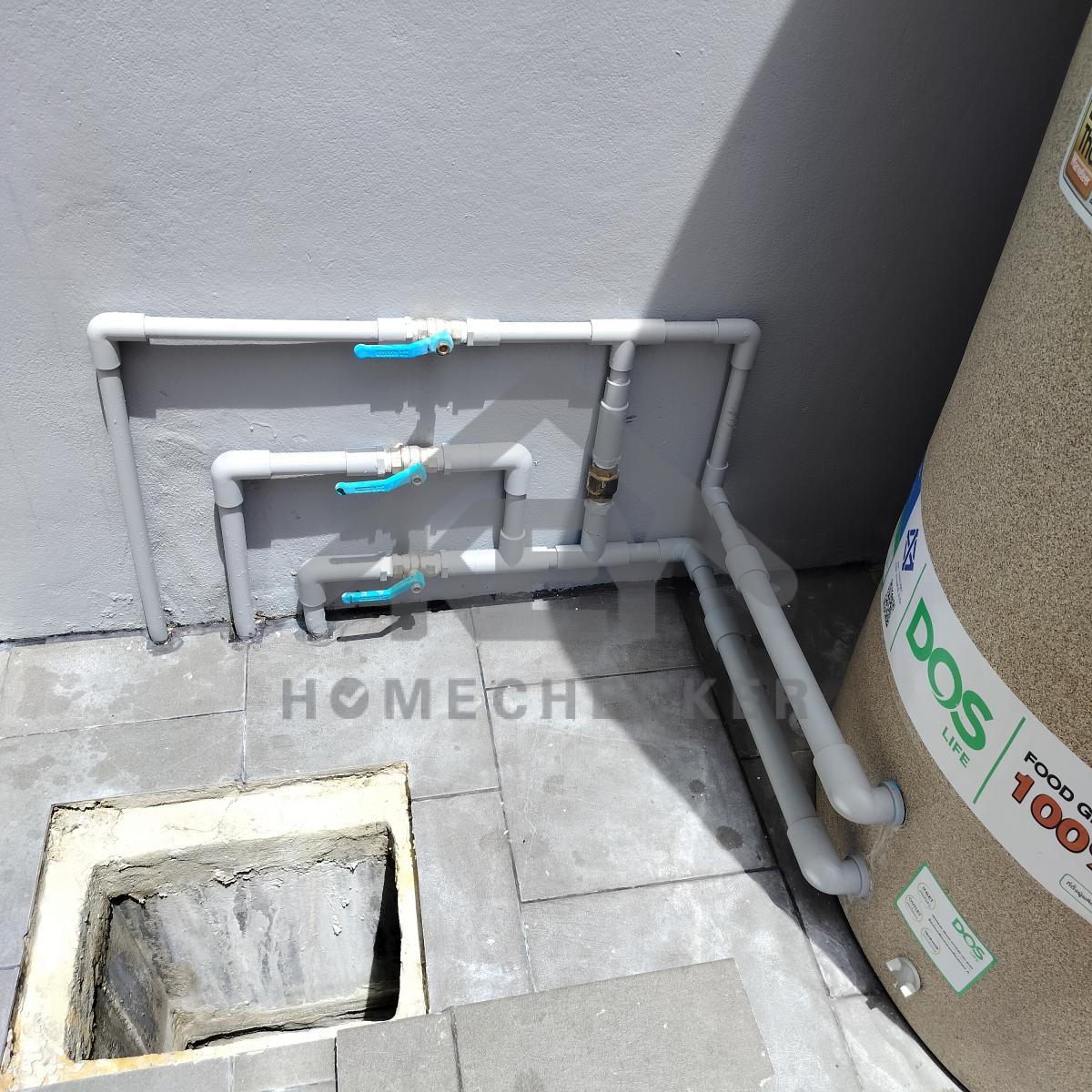

1. งานประปา ปั้ม และสุขาภิบาล

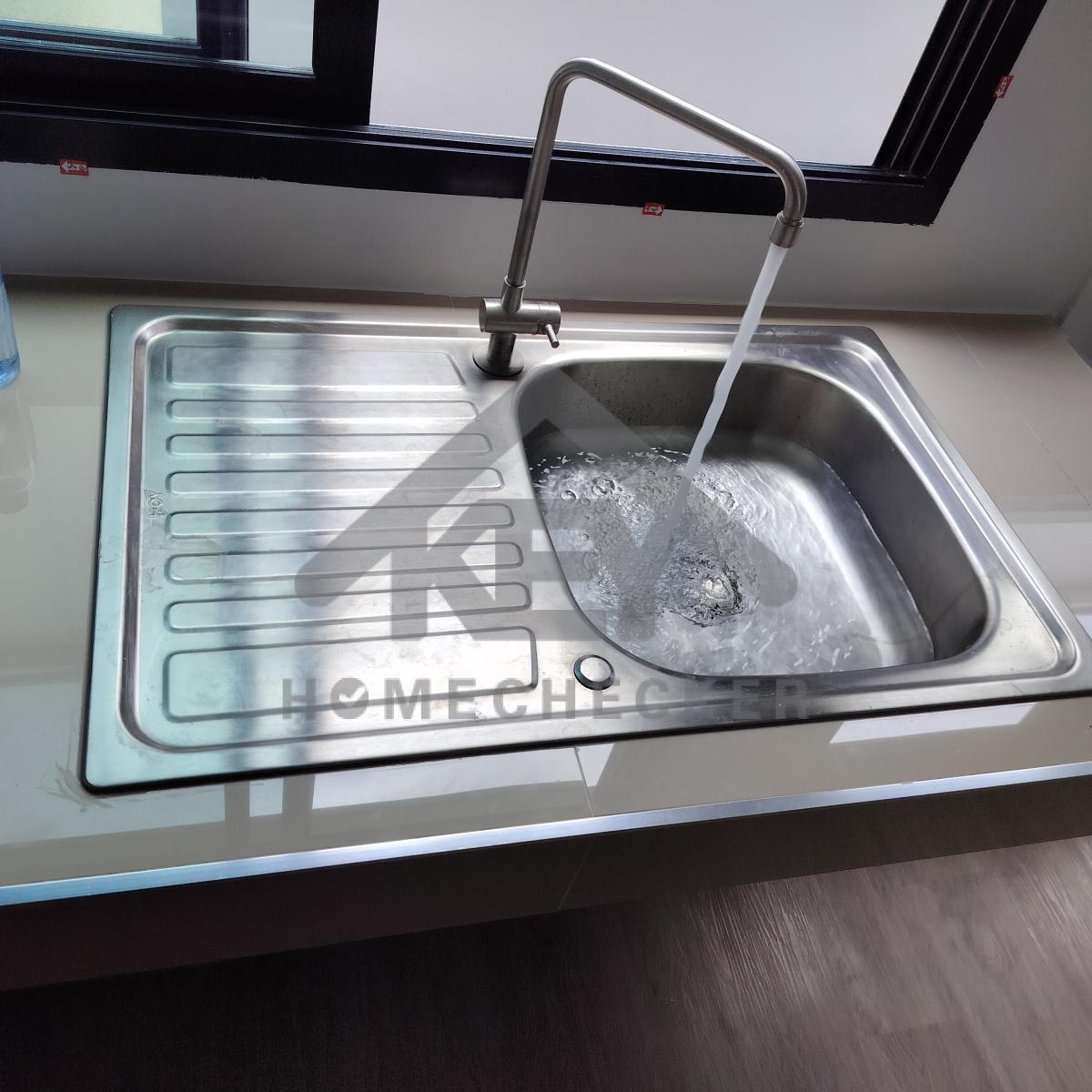

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานติดตั้งและการระบายน้ำเรียบร้อยดี

แก้ไข ฝาแตกหักชำรุด เปลี่ยนใหม่

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานติดตั้งและการระบายน้ำเรียบร้อยดี

งานติดตั้งและการระบายน้ำเรียบร้อยดี

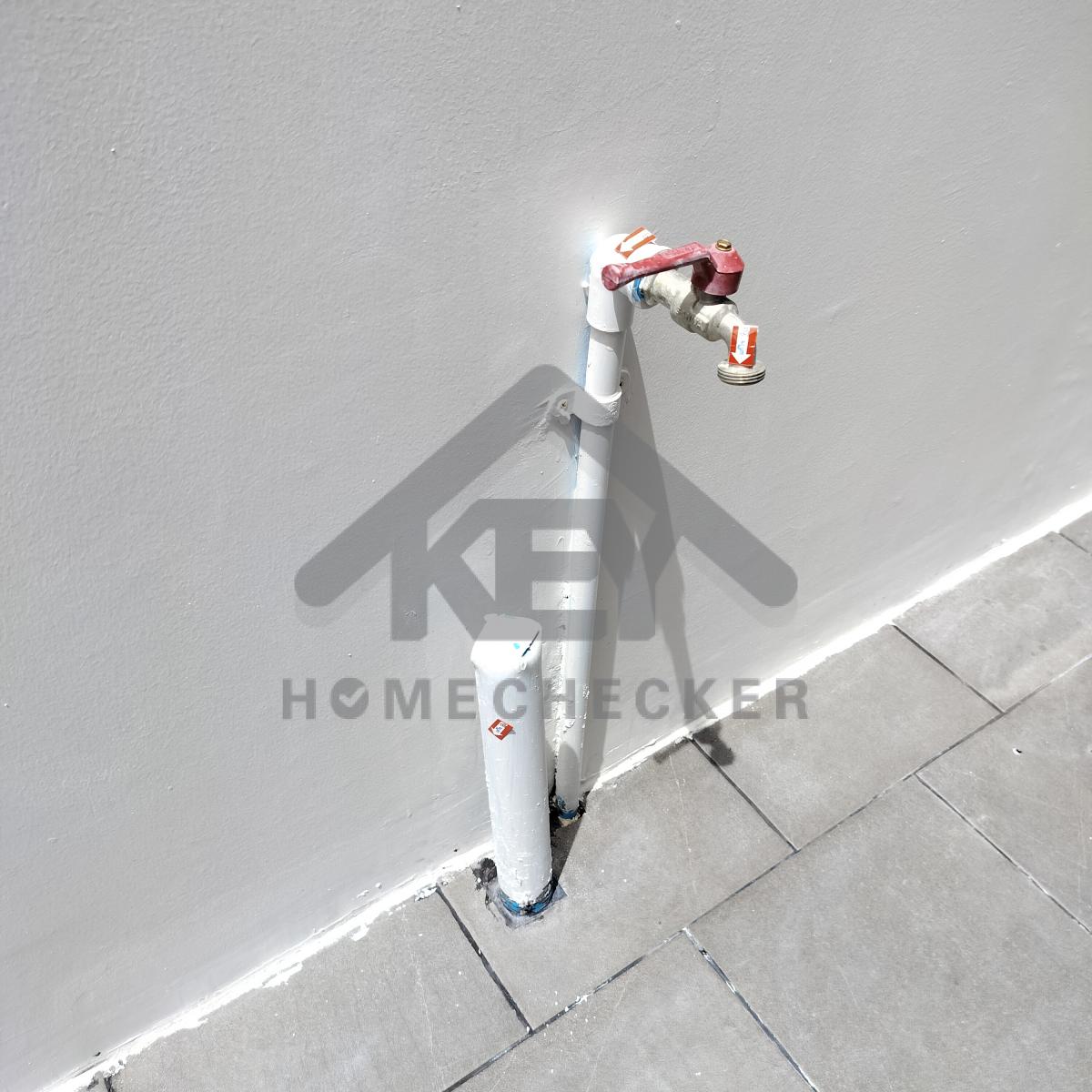

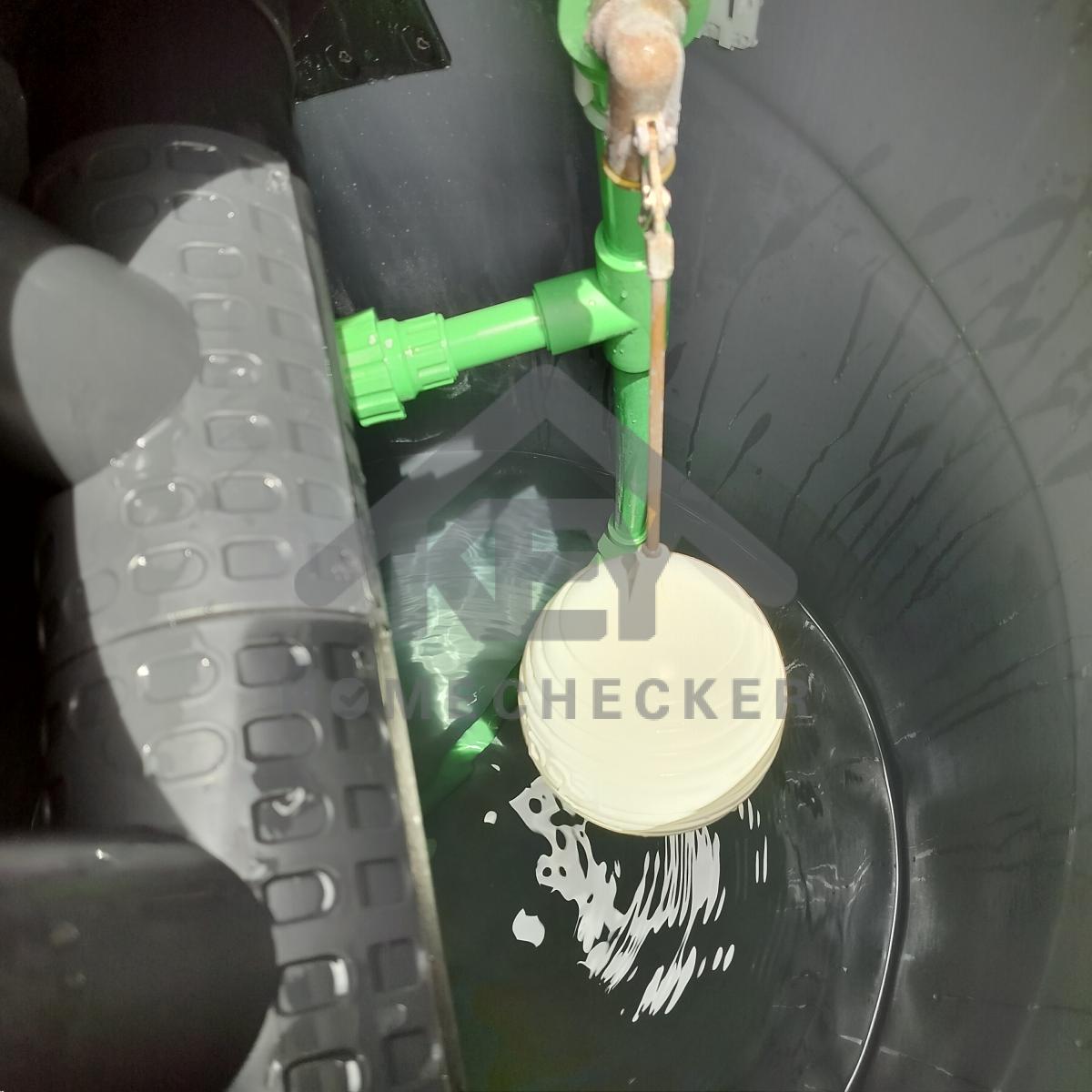

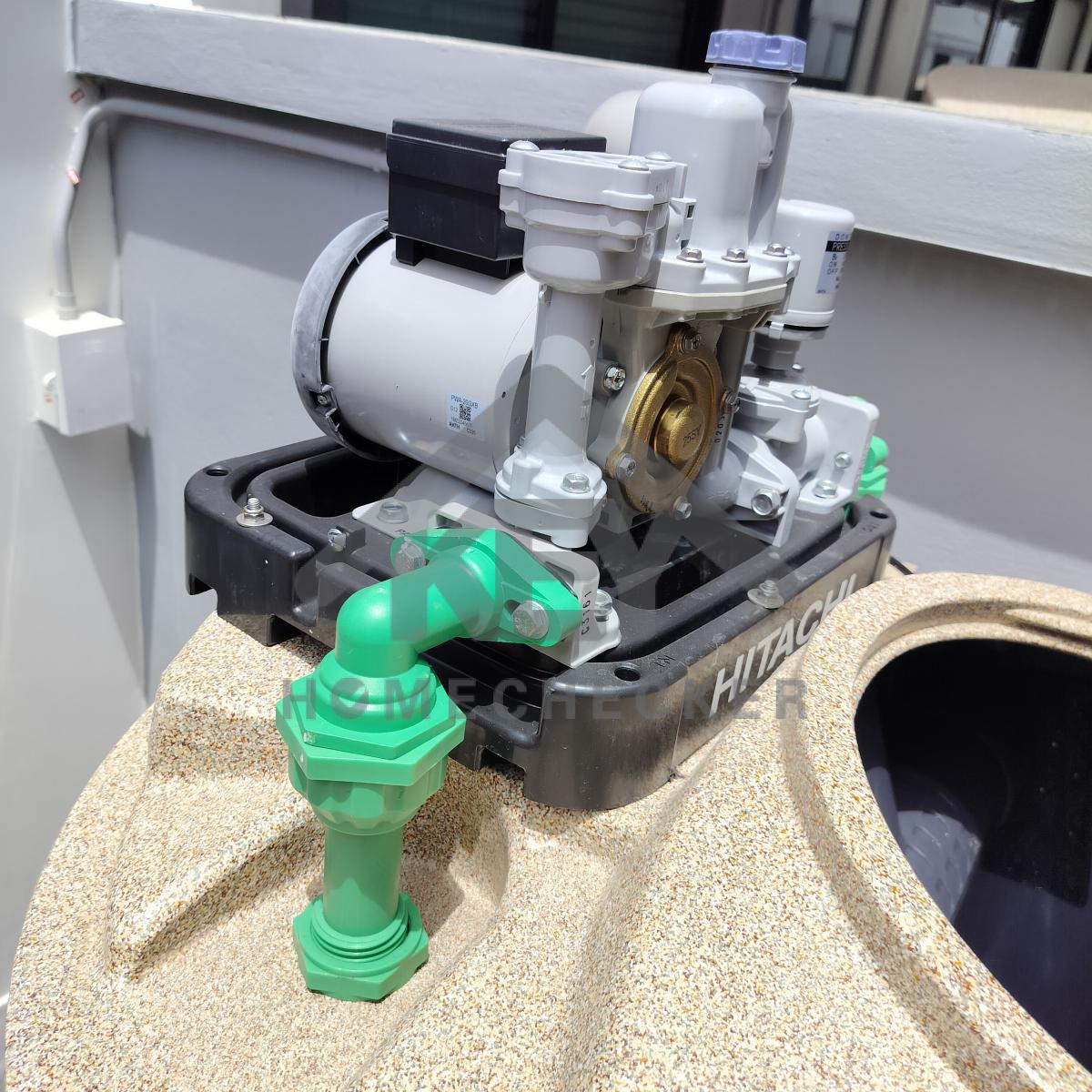

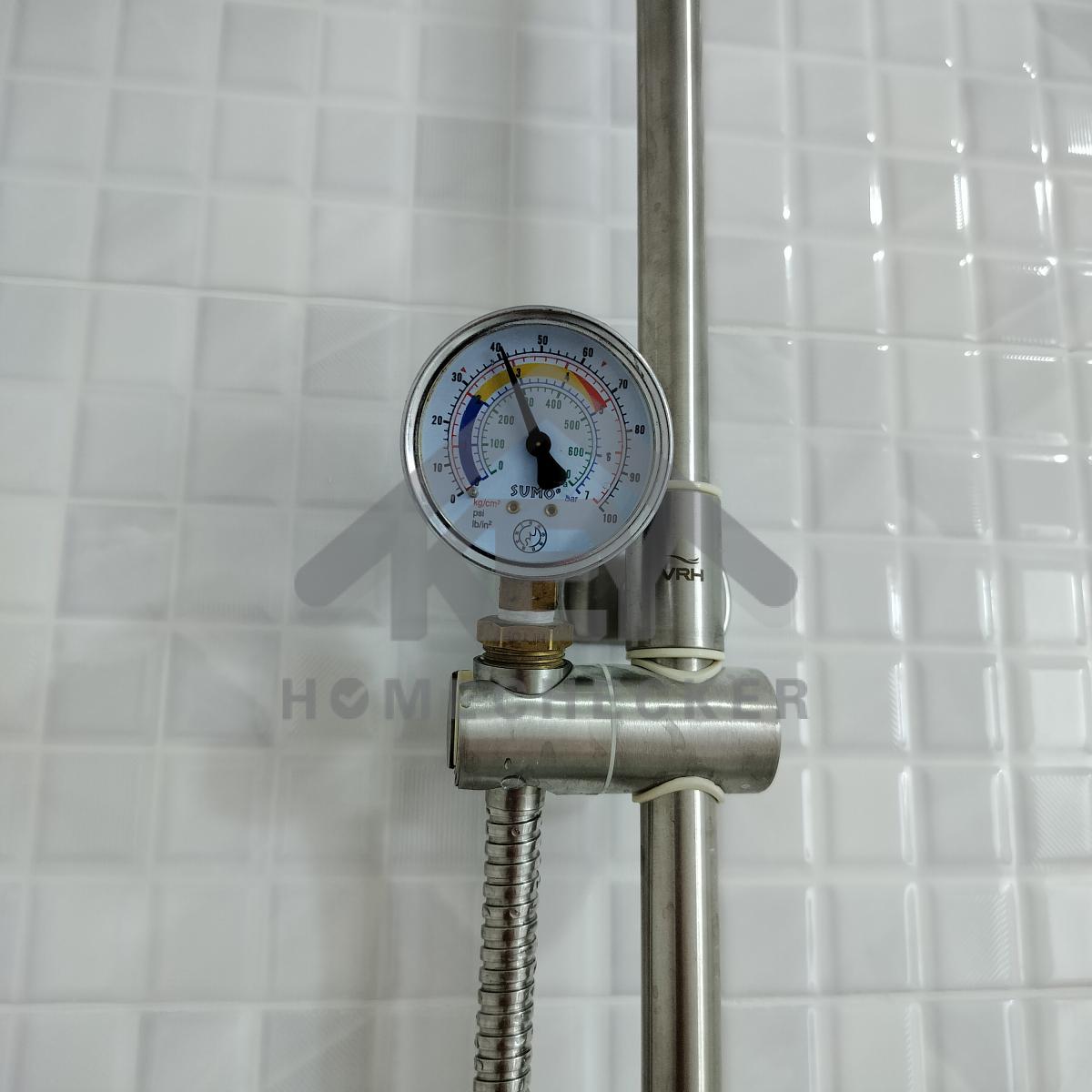

แรงดันน้ำปกติ

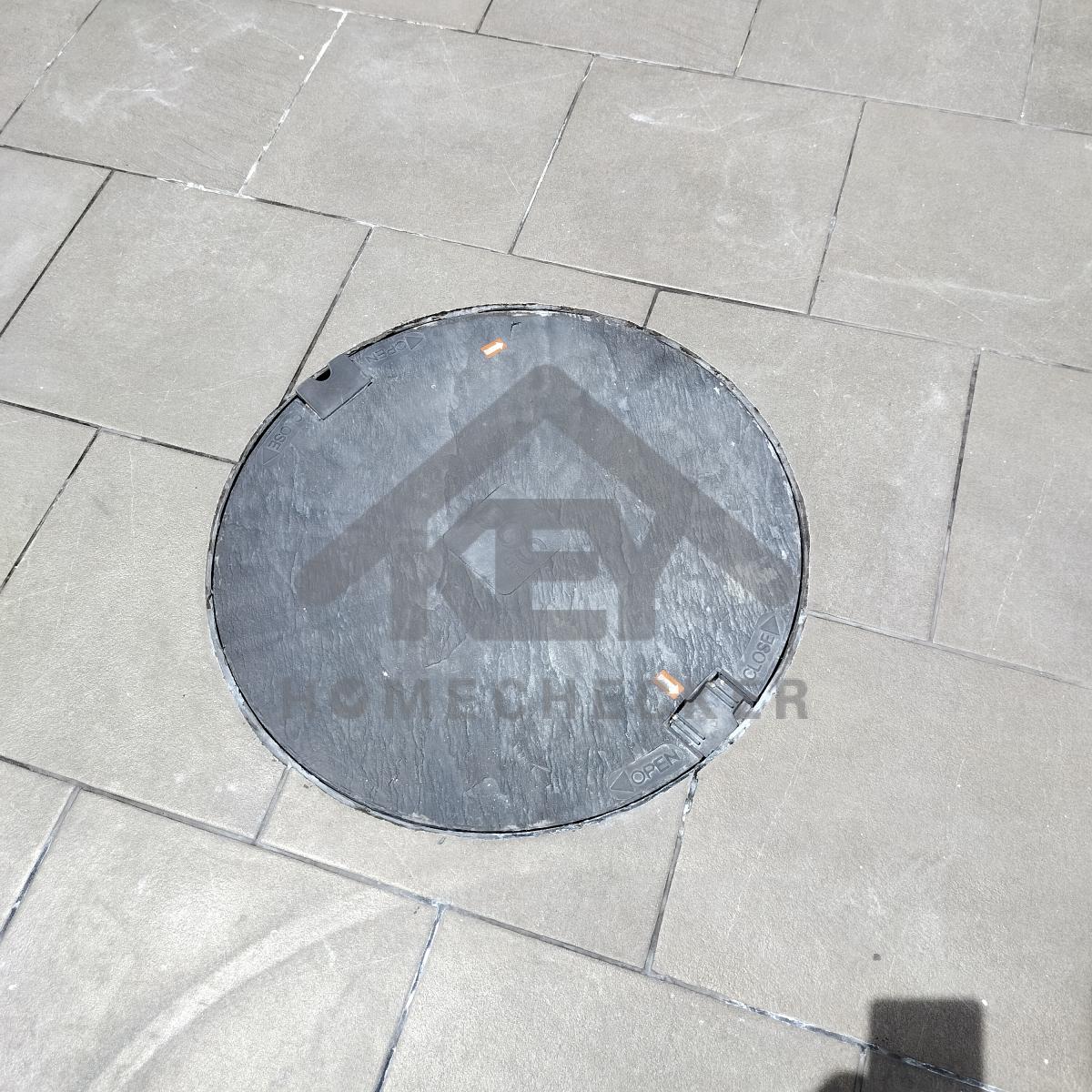

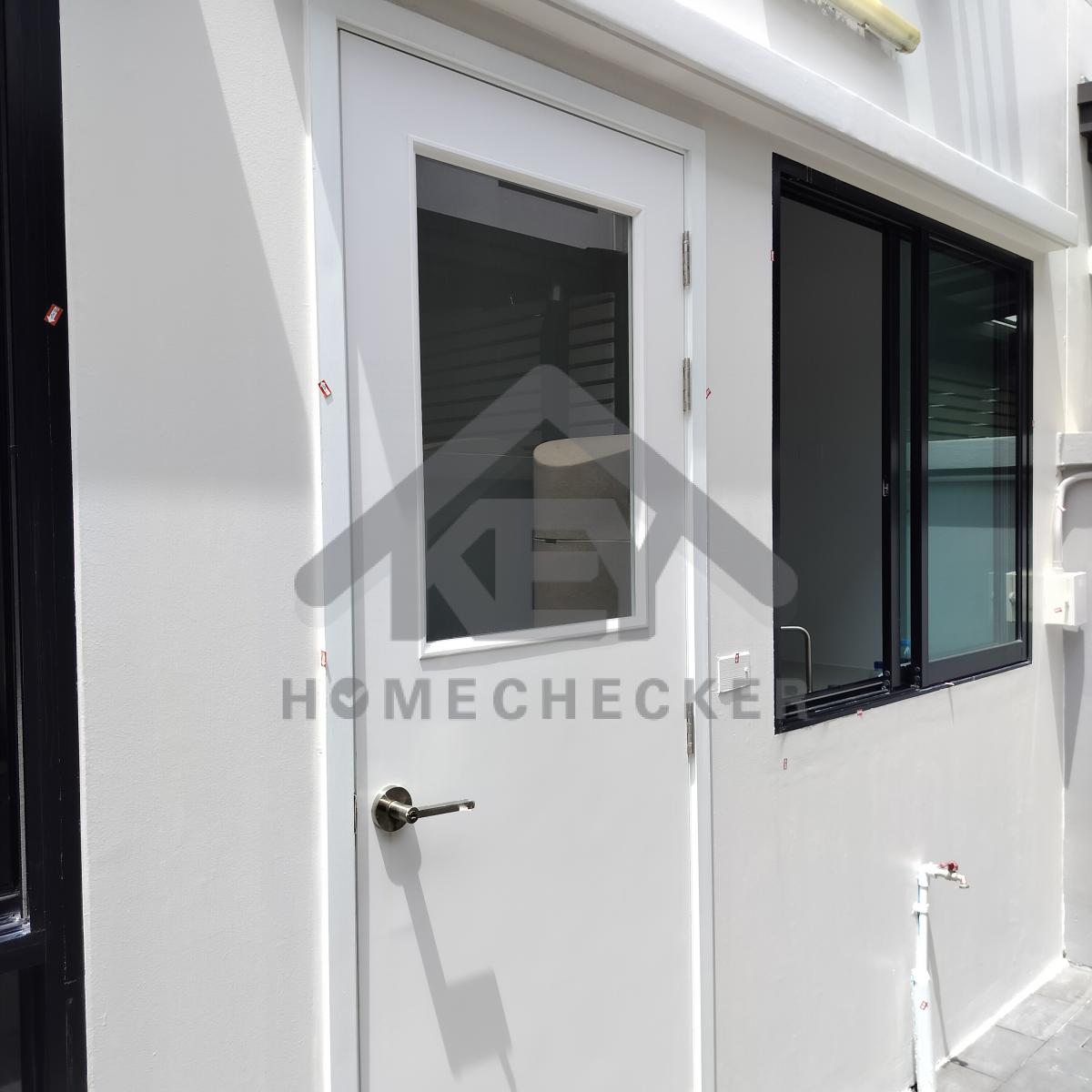

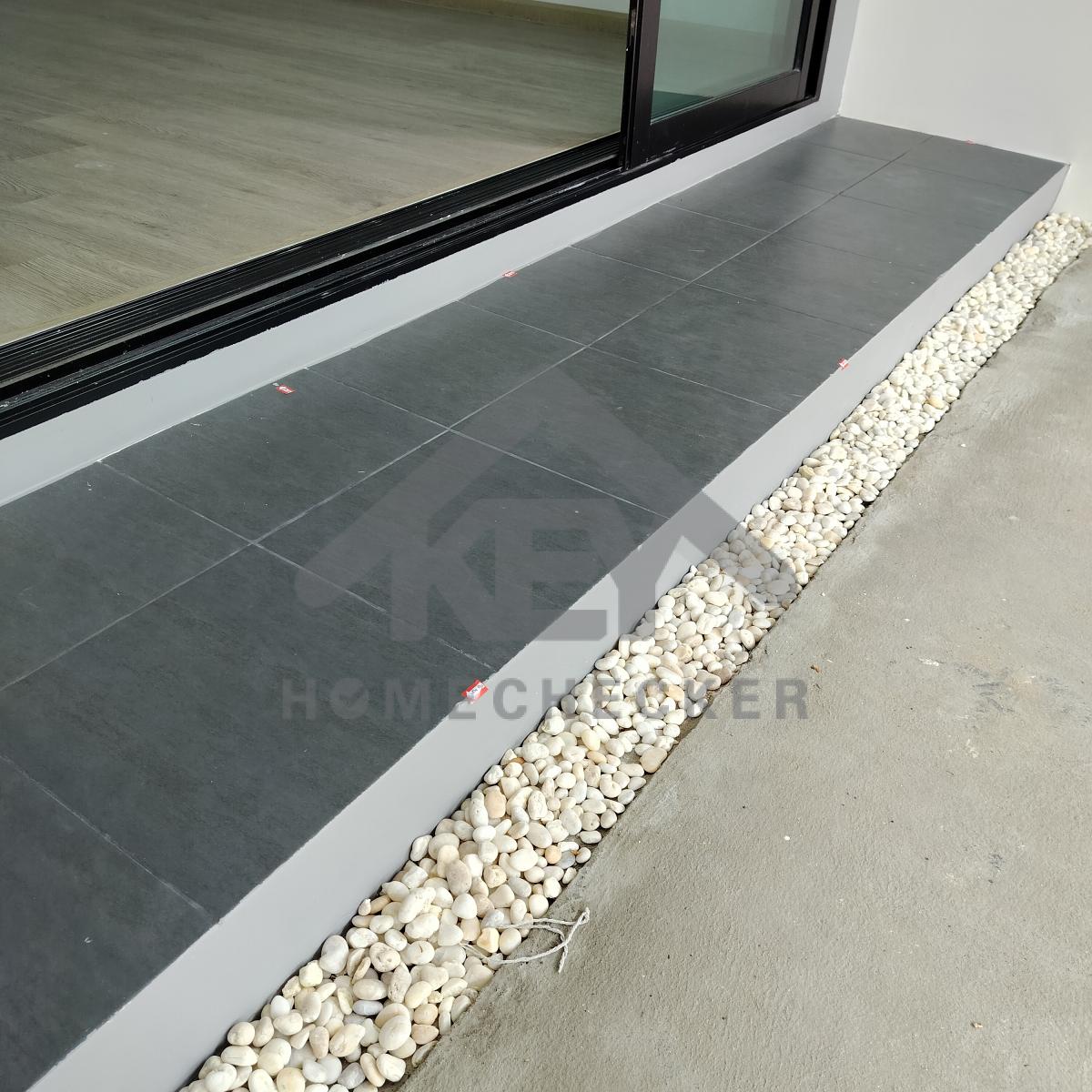

2. งานภูมิทัศน์และพื้นที่ภายนอกบ้าน

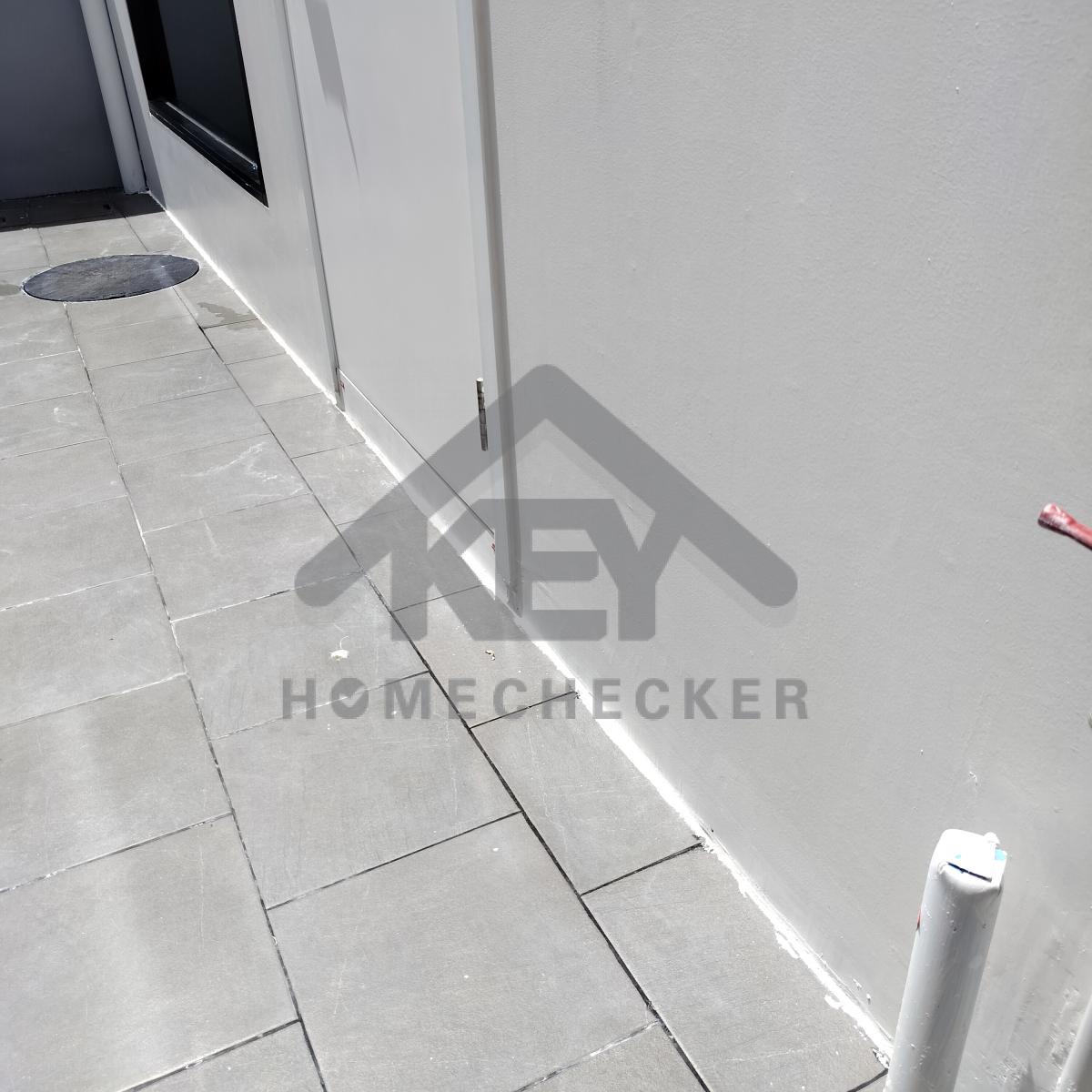

แก้ไข ประตูรั้วระดับไม่เท่ากัน

แก้ไข เก็บงานเก็บสีให้เรียบร้อย

แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย

แก้ไข ทำความสะอาดเก็บสีให้เรียบร้อย

แก้ไข เก็บงานเก็บสี กันสีแต่งขอบผนังให้เรียบร้อย

แก้ไข เก็บงานเก็บสี กันสีแต่งขอบผนังให้เรียบร้อย

แก้ไข เก็บงานเก็บสีให้เรียบร้อย

แก้ไข เก็บงานเก็บสี กันสีแต่งขอบผนัง และทำความสะอาดให้เรียบร้อย

แก้ไข เก็บงานเก็บสีให้เรียบร้อย

แก้ไข ขัดผนังเก็บรอย และเก็บสีให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบพื้นตลอดแนว เก็บงานยาแนวและทำความสะอาดเก็บสีทั้งหมดให้เรียบร้อย

แก้ไข กระเบื้องเป็นรอยบิ่น

แก้ไข เจียร์ขัดแต่งลบคมขอบกระเบื้องบิ่นตลอดแนว และเก็บงานยาแนวเก็บสีให้เรียบร้อย

แก้ไข เก็บงานยาแนวและทำความสะอาดเก็บสีทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบพื้นตลอดแนวให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข ใส่หัวปลายก๊อกน้ำ และเก็บสีท่อน้ำทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานเก็บสี และทำความสะอาดทั้งหมดให้เรียบร้อย

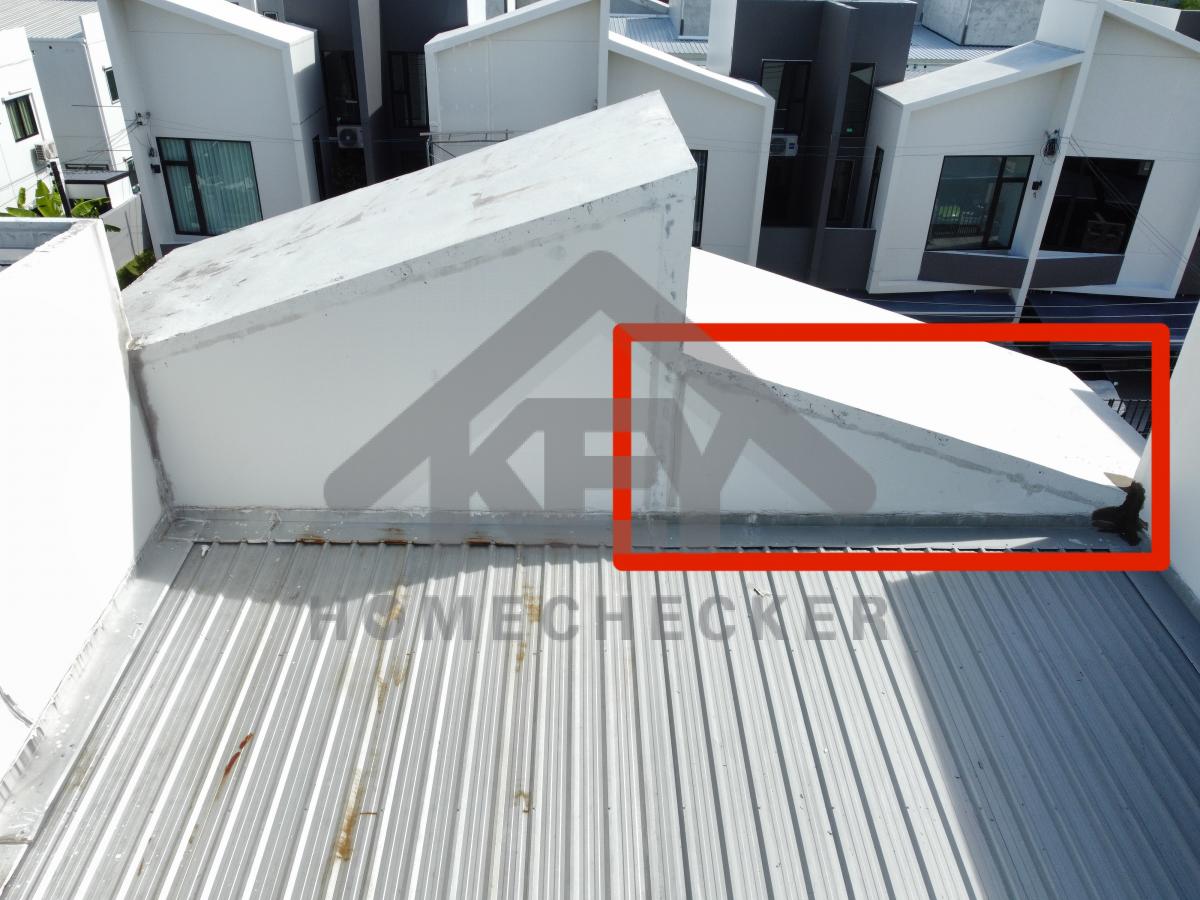

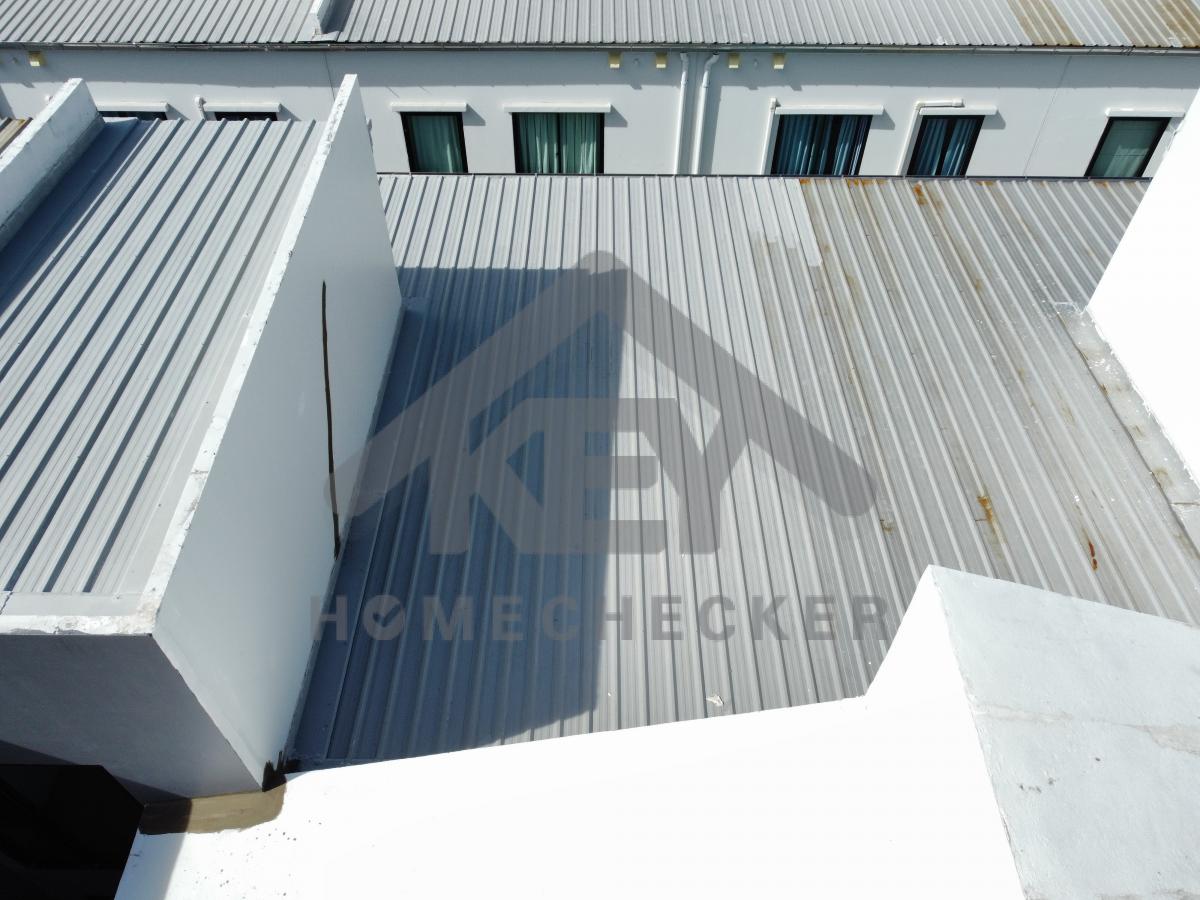

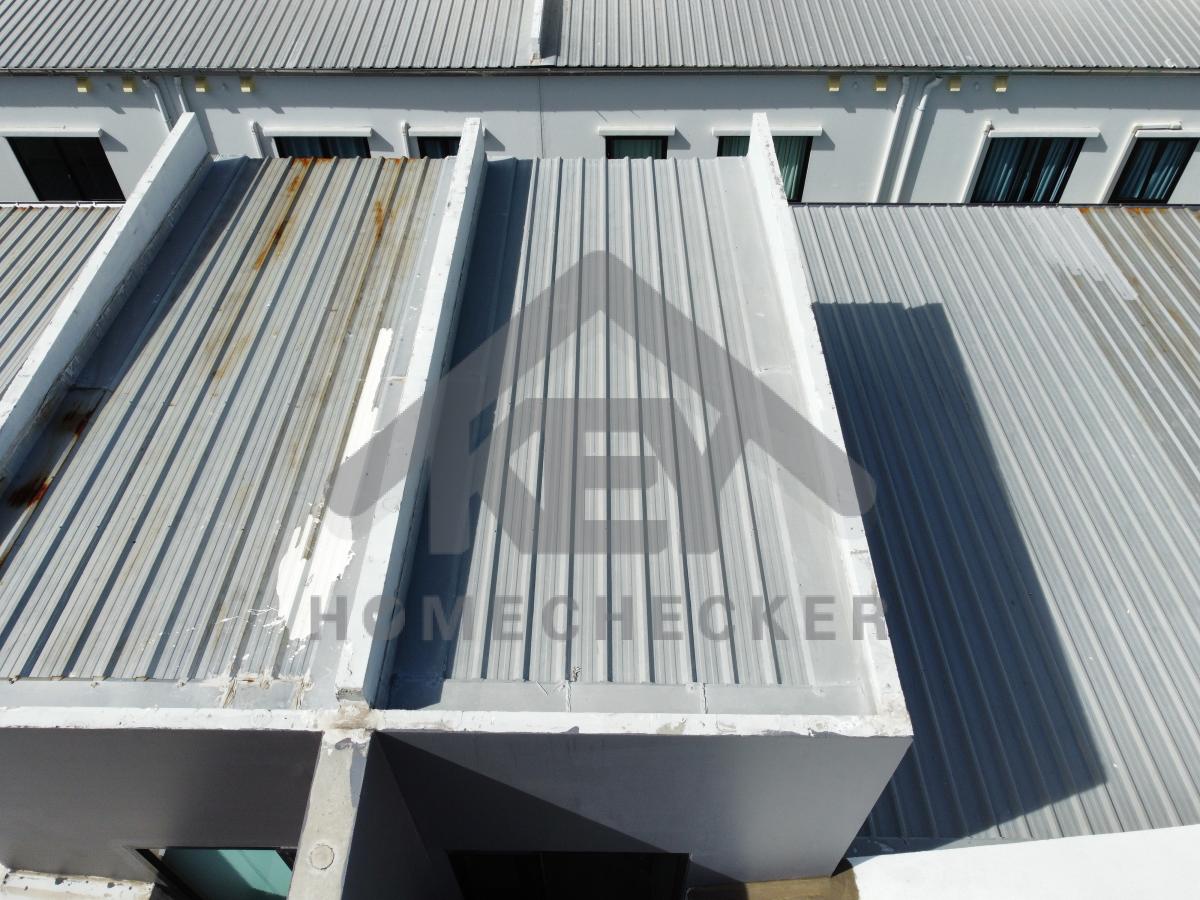

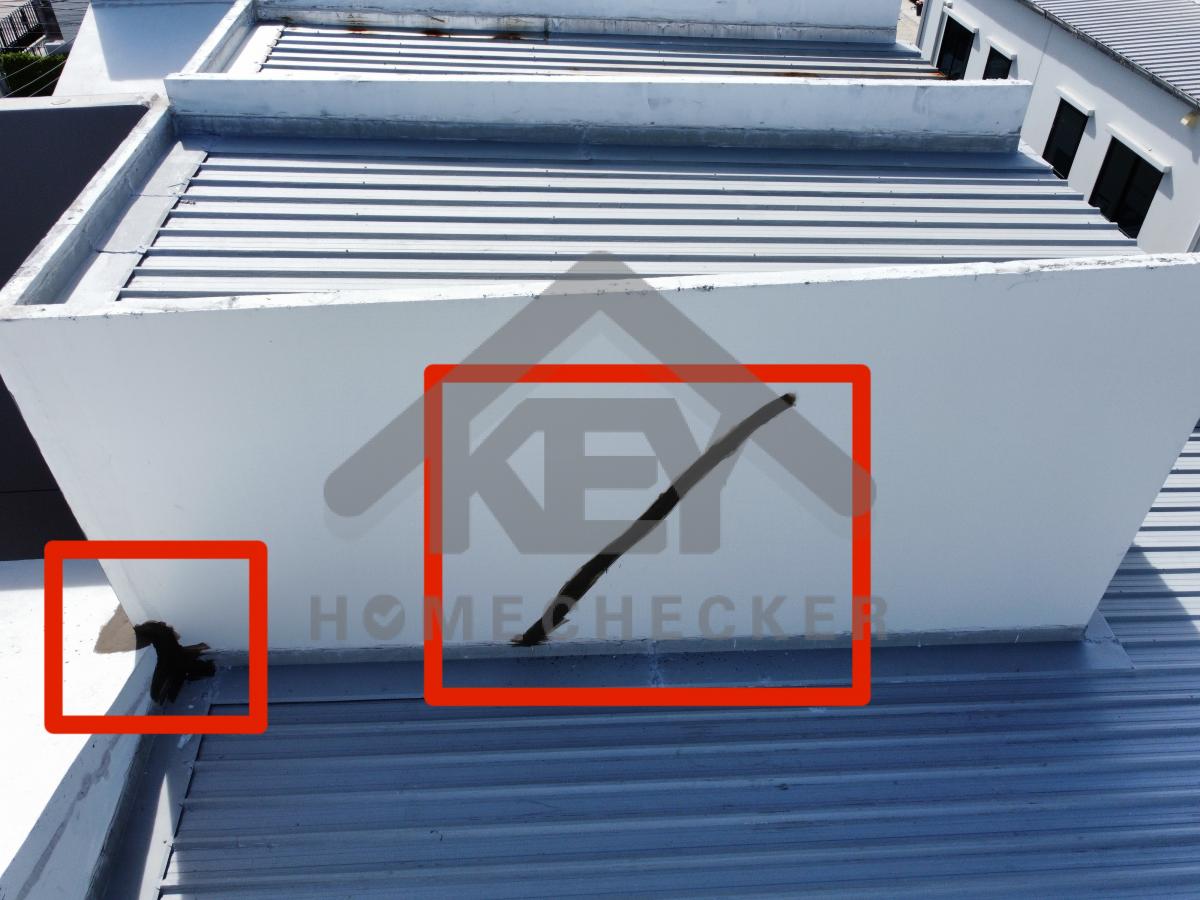

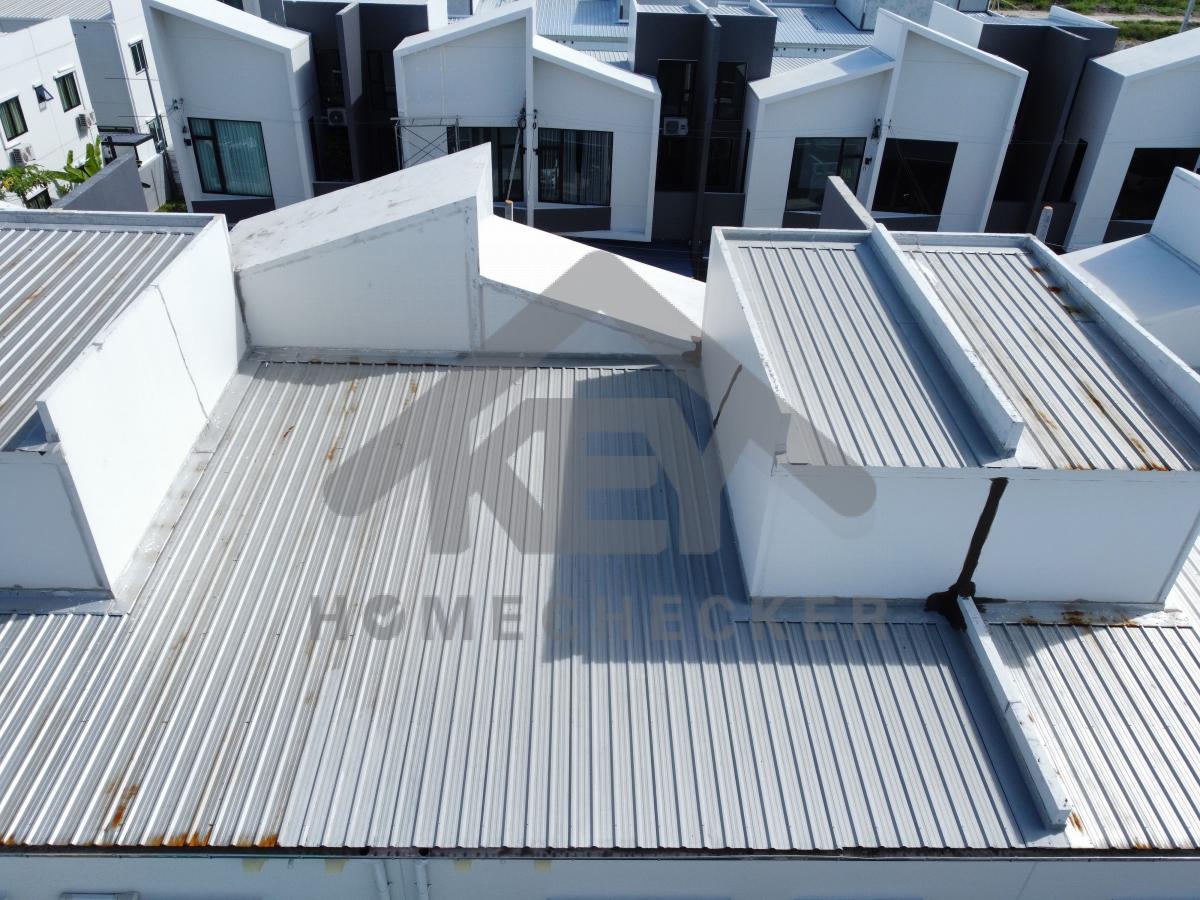

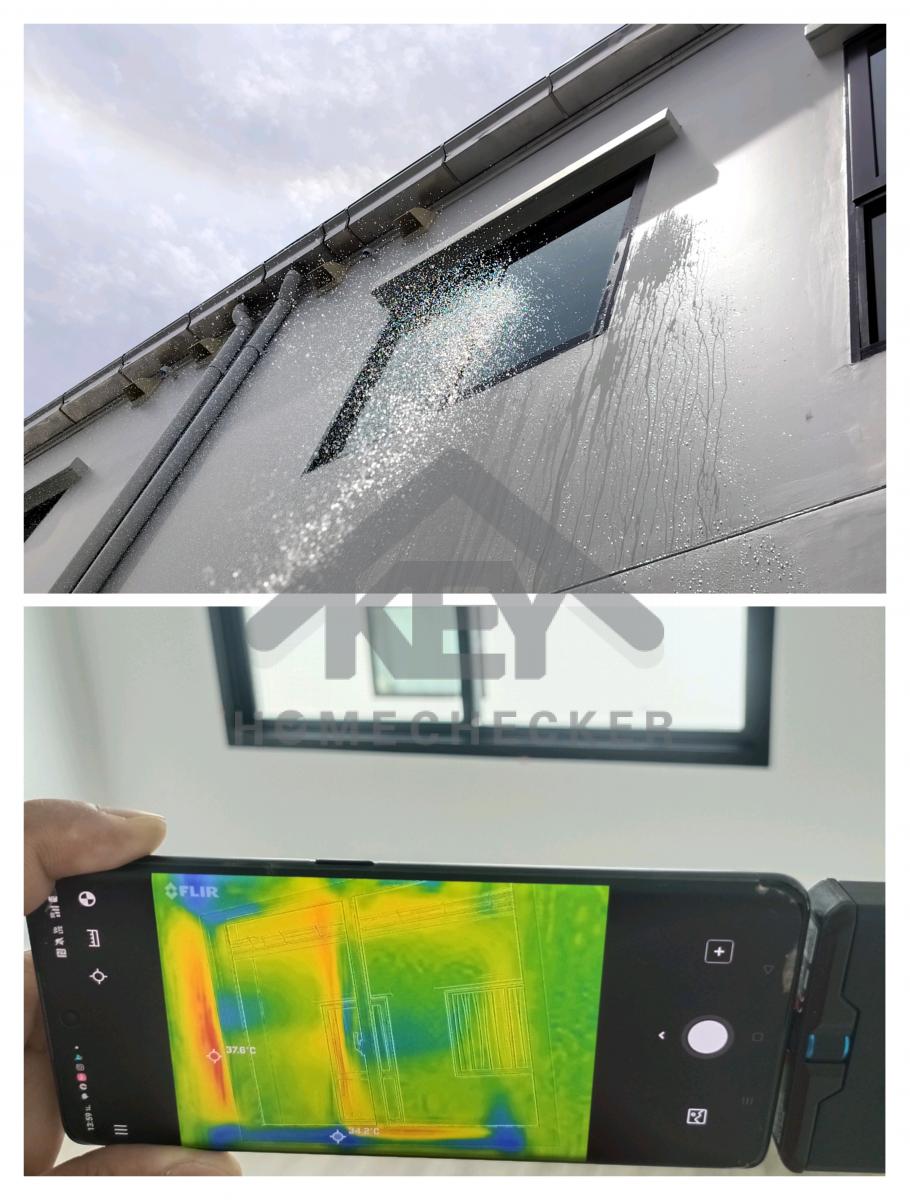

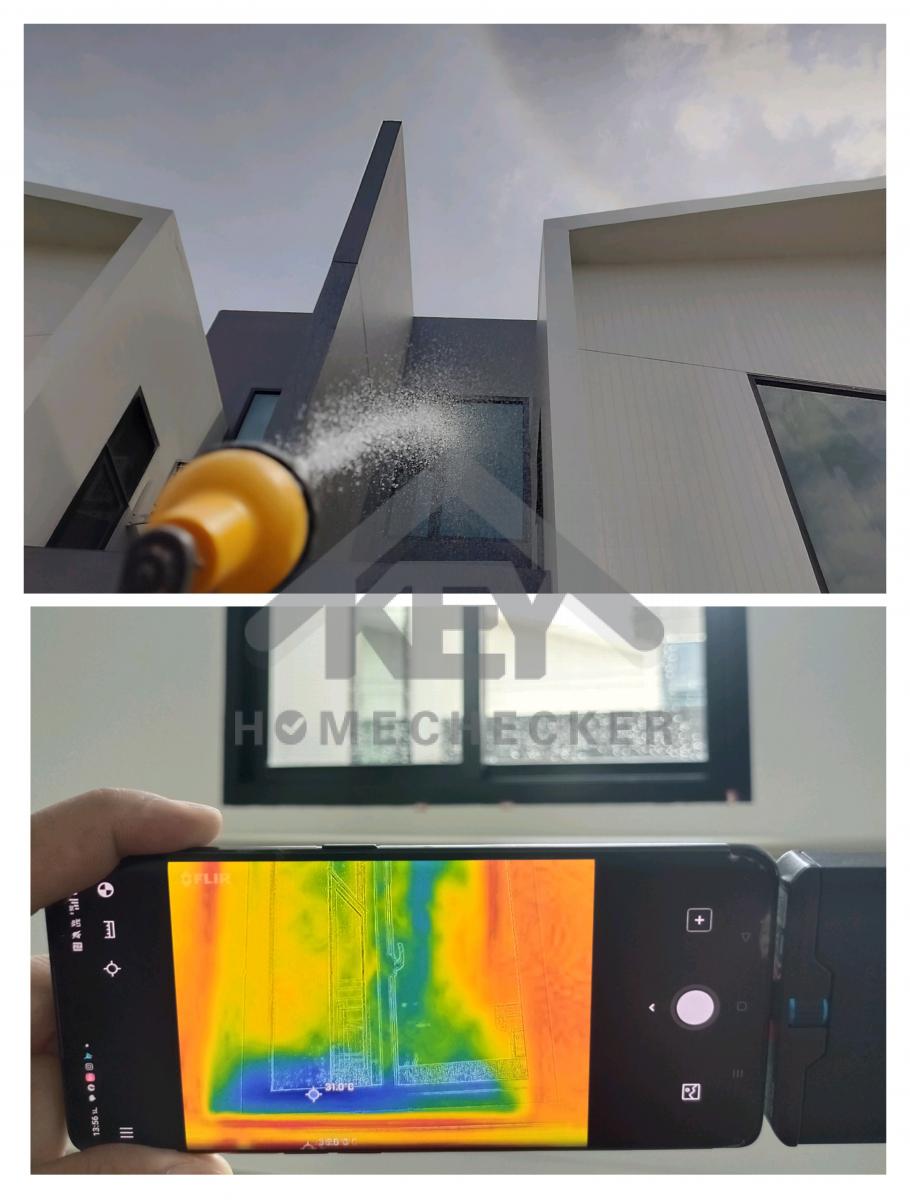

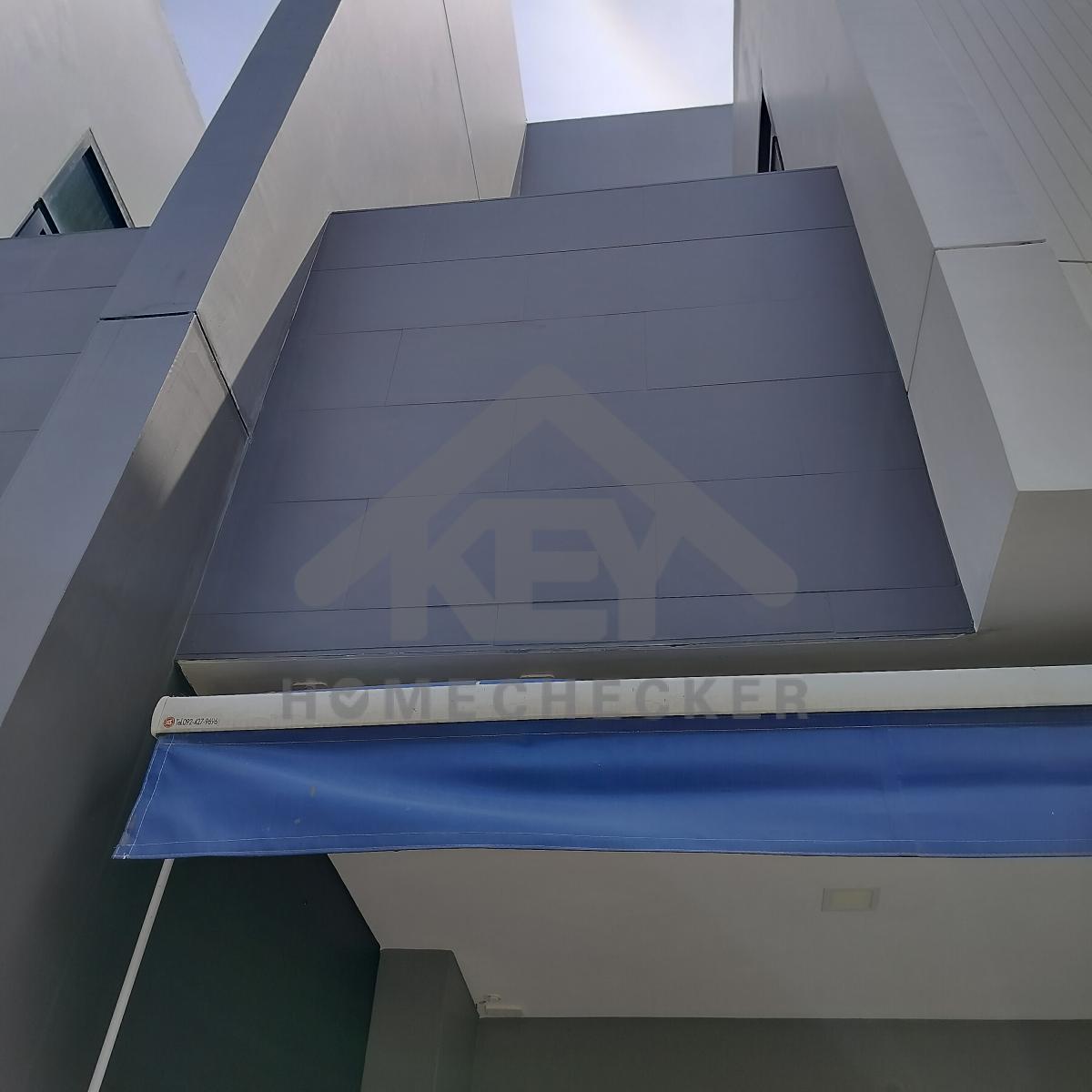

3. งานตรวจสอบหลังคา

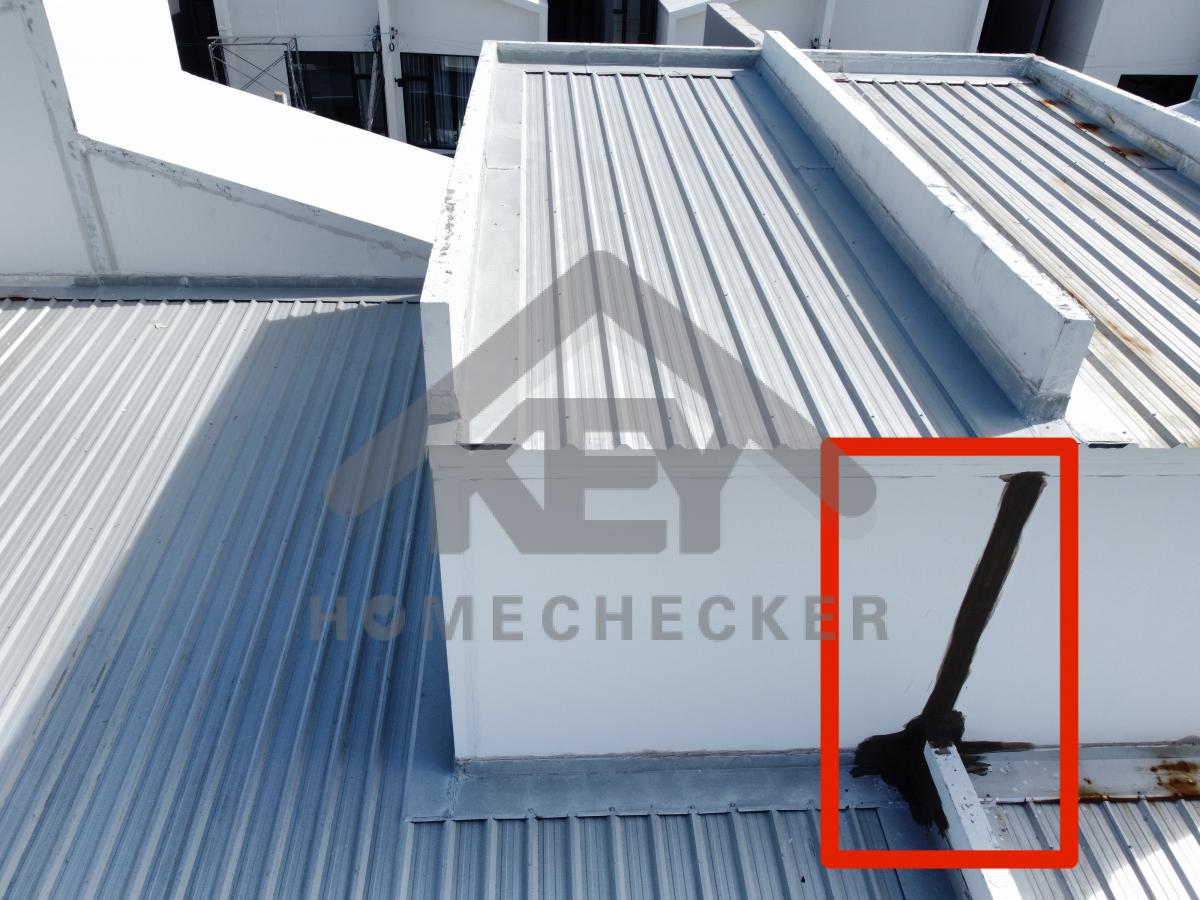

แก้ไข เก็บงานเก็บสีให้เรียบร้อย

แก้ไข เก็บงานเก็บสีให้เรียบร้อย

แก้ไข เก็บงานเก็บสีให้เรียบร้อย

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

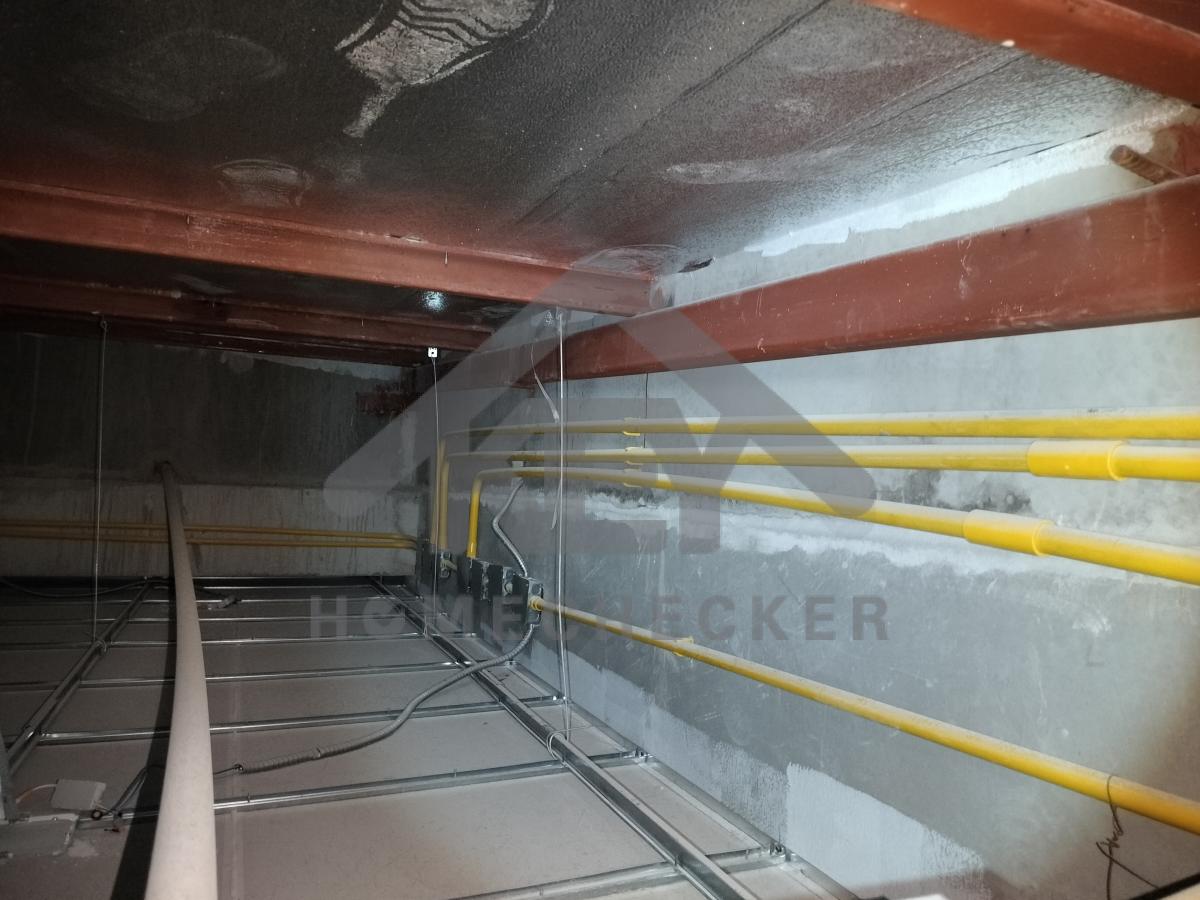

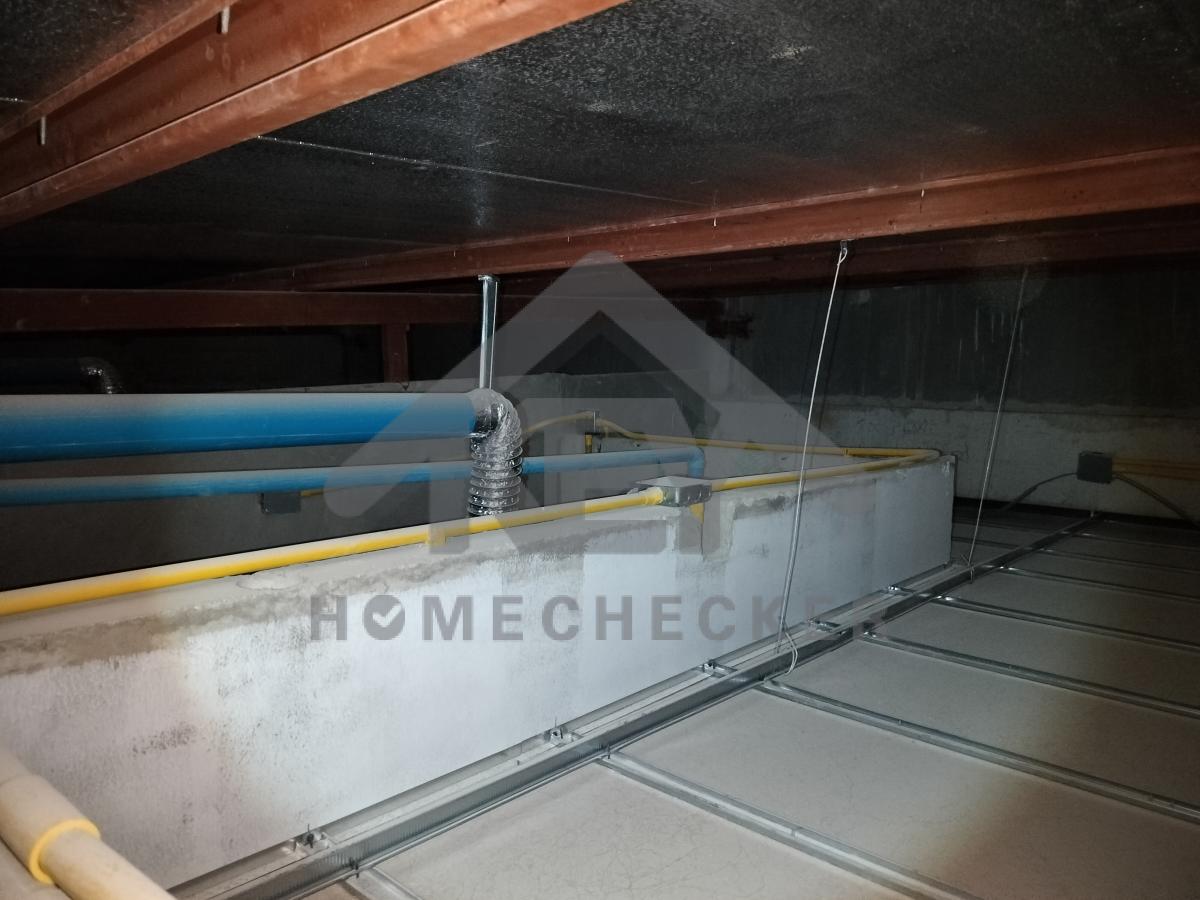

4. งานฝ้าชายคาและโครงฝ้า

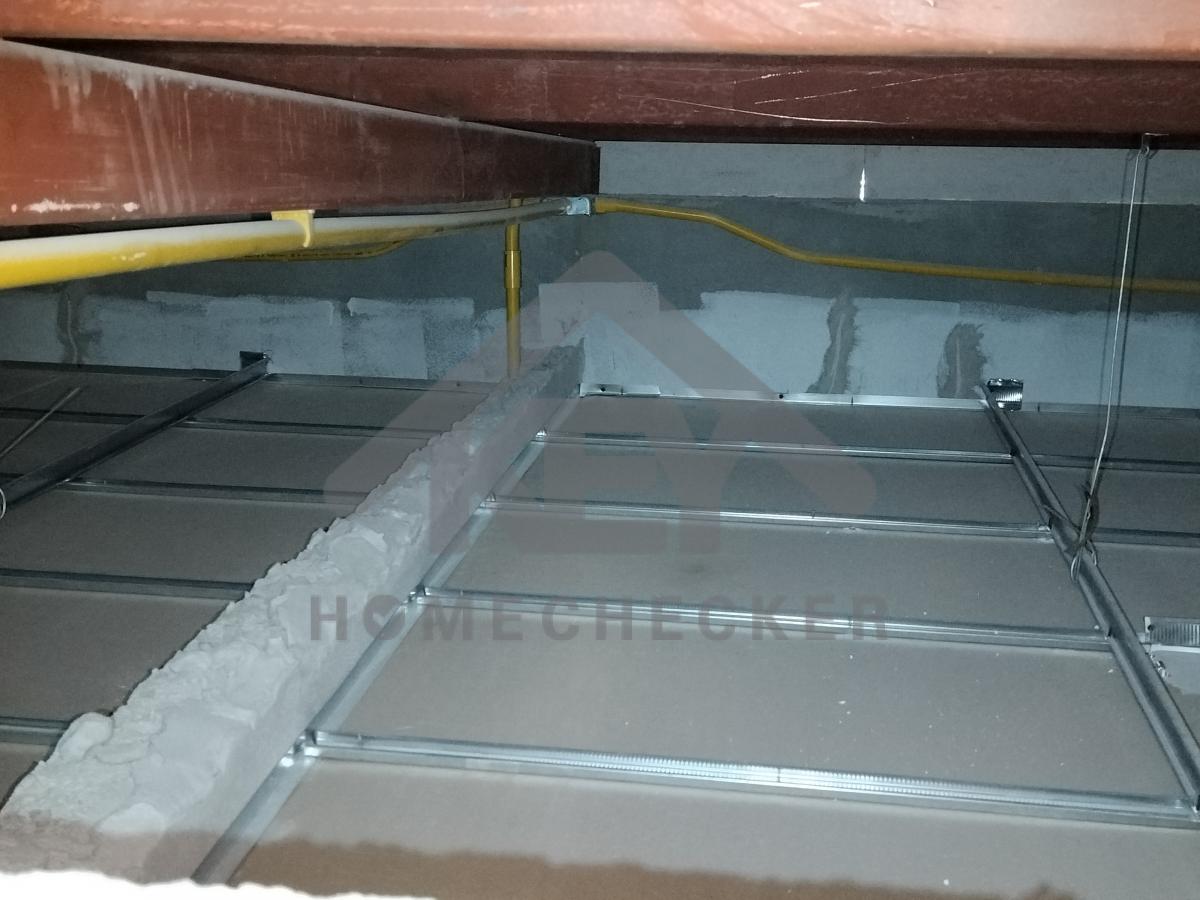

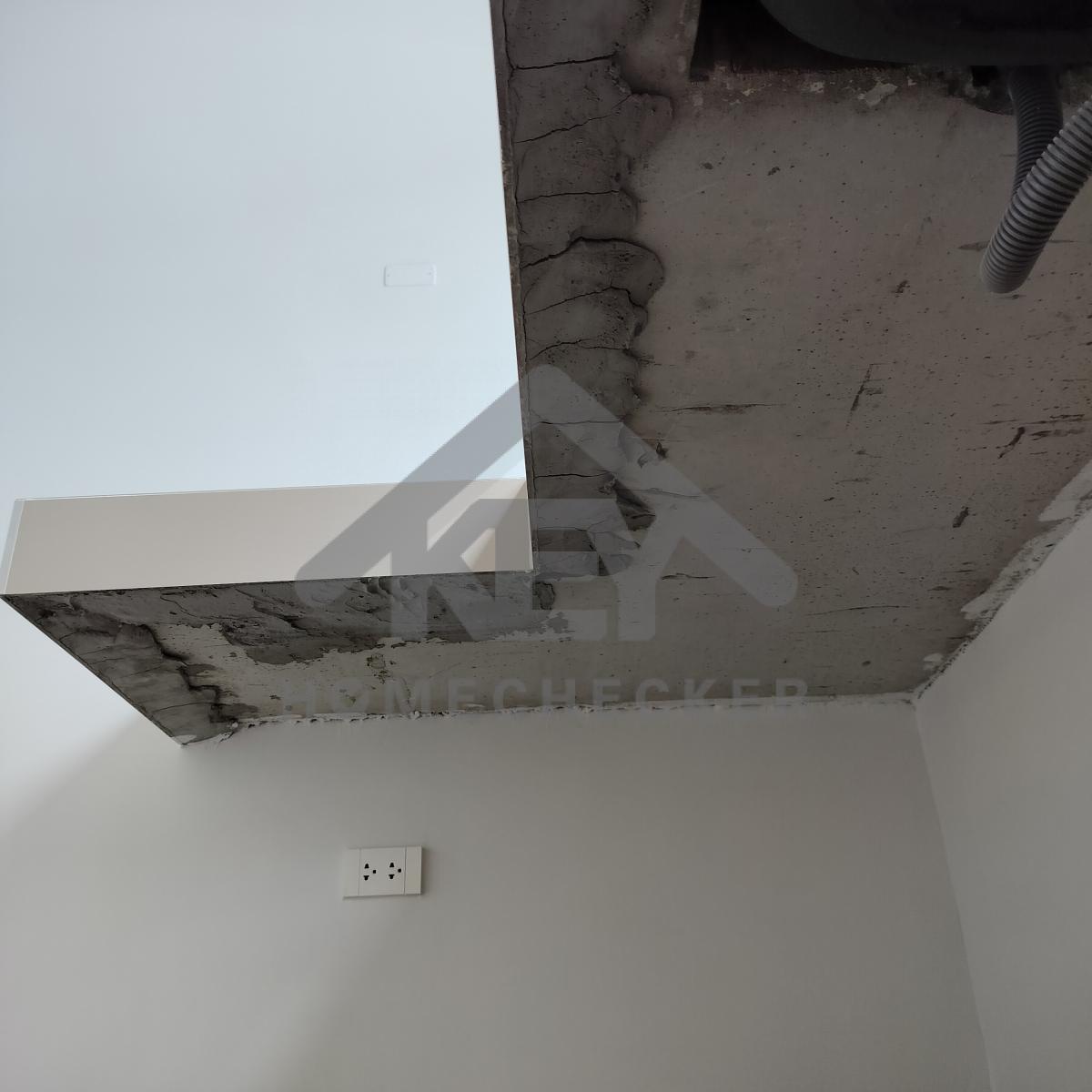

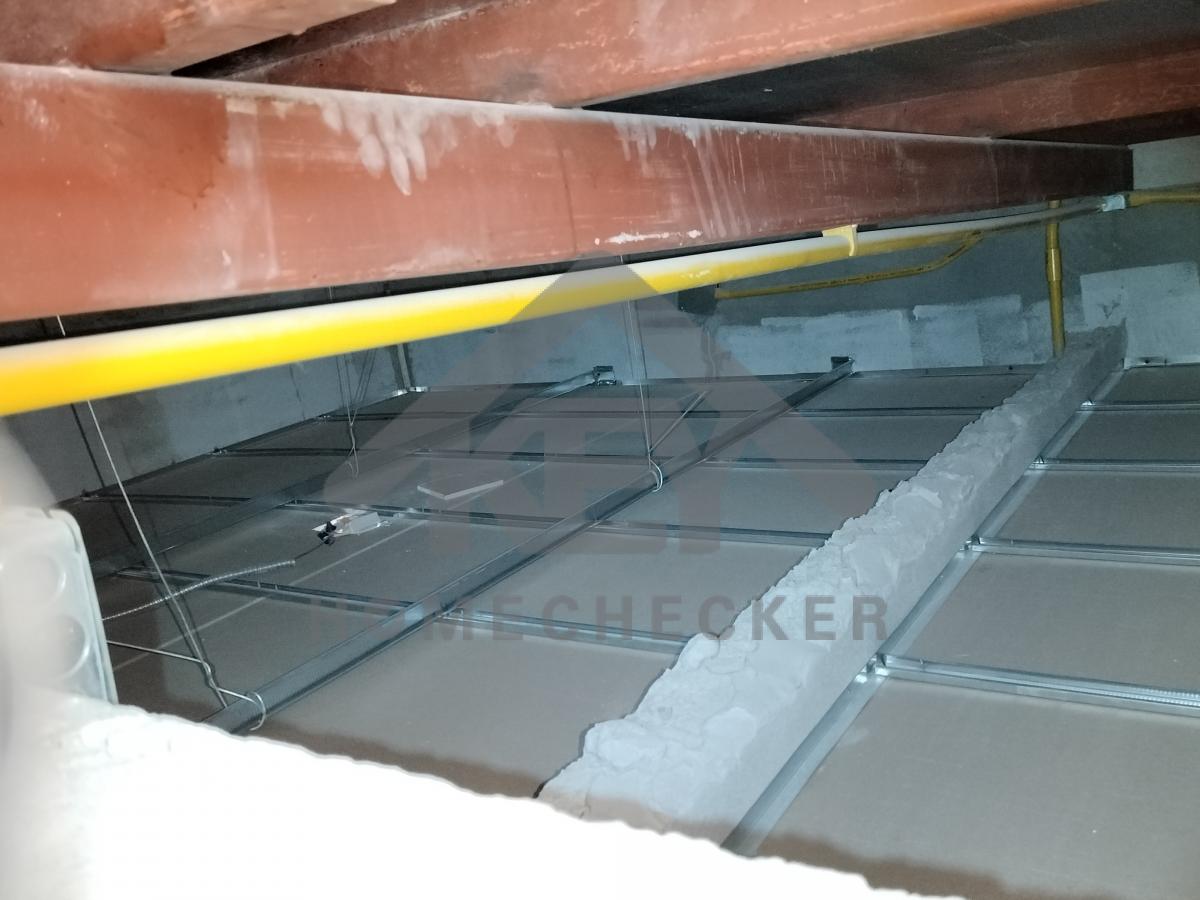

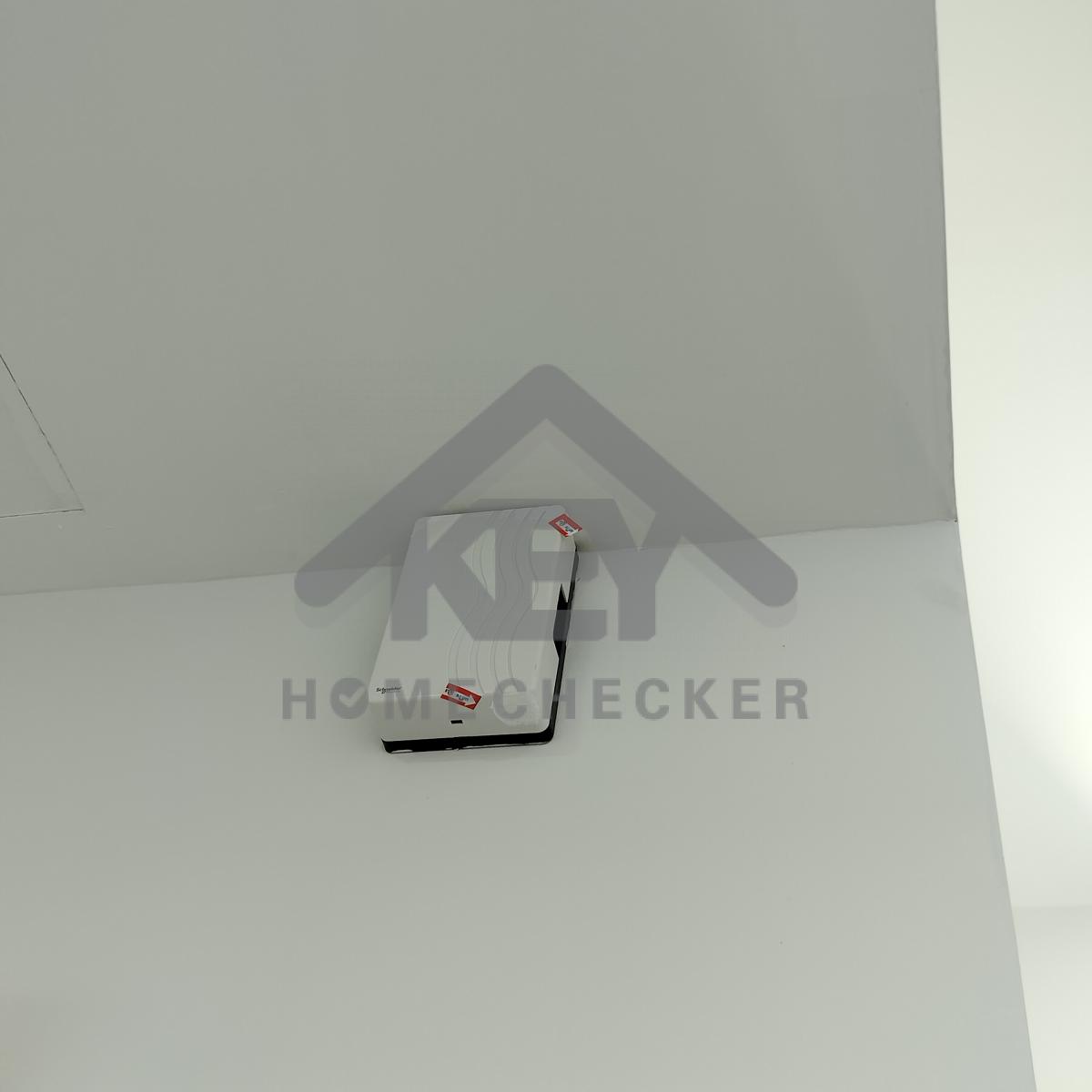

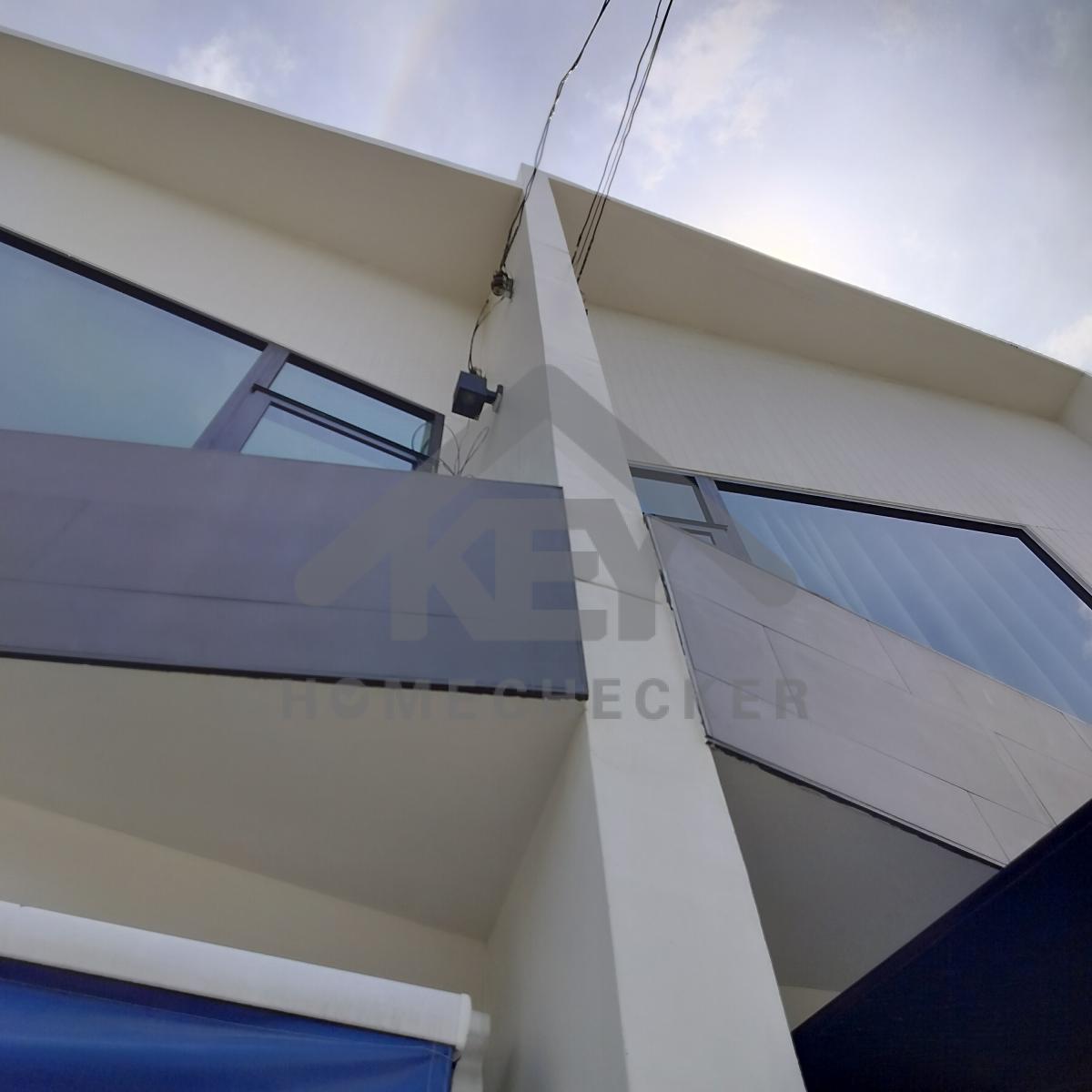

แก้ไข โครงฝ้าเพดานห้องนอน 1 ถูกตัดและโครงบิดงอ
ซ่อมแซมเสริมโครงและติดตั้งให้เรียบร้อย

แก้ไข โครงฝ้าเพดานห้องนอน 2 ถูกตัดและโครงบิดงอ
ซ่อมแซมเสริมโครงและติดตั้งให้เรียบร้อย

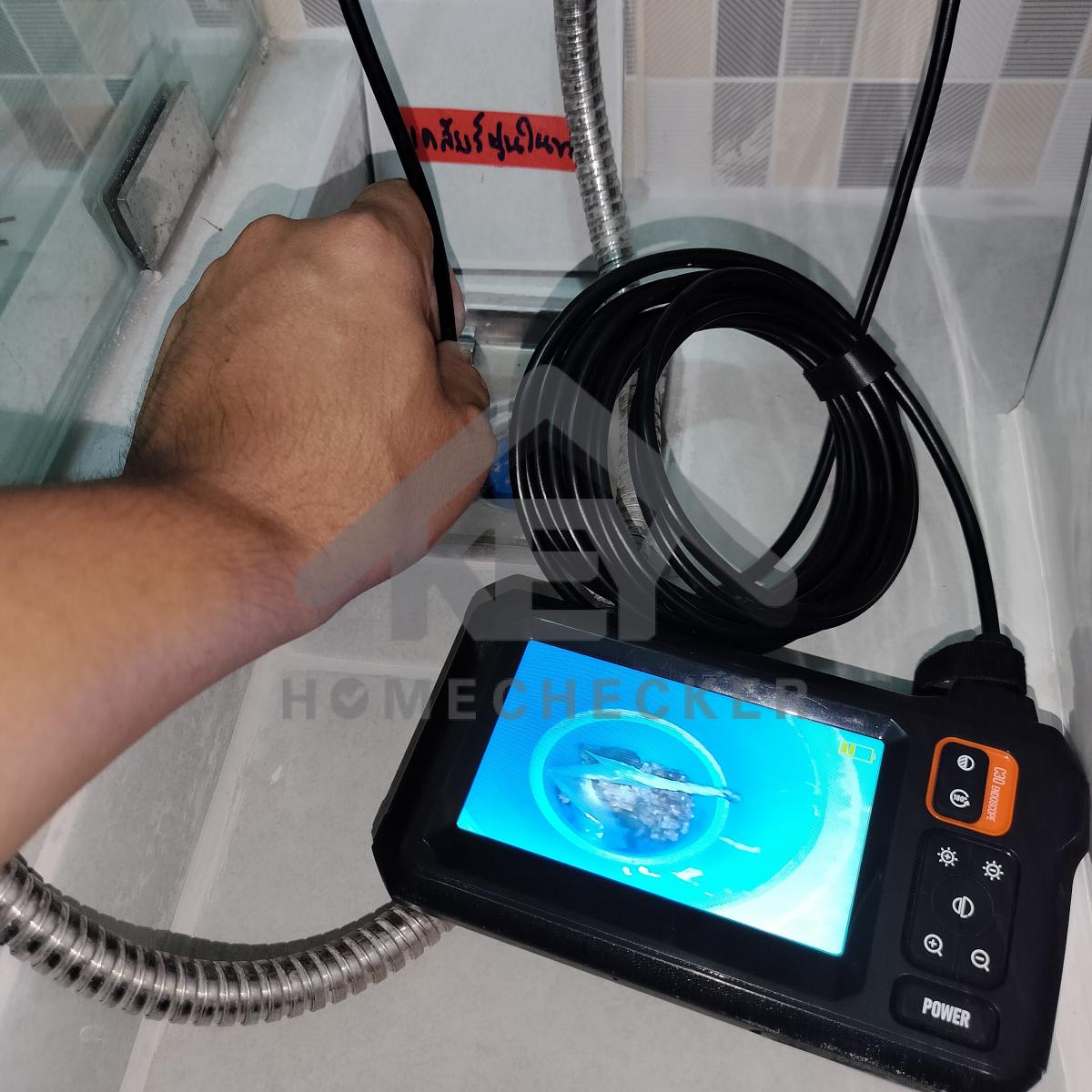

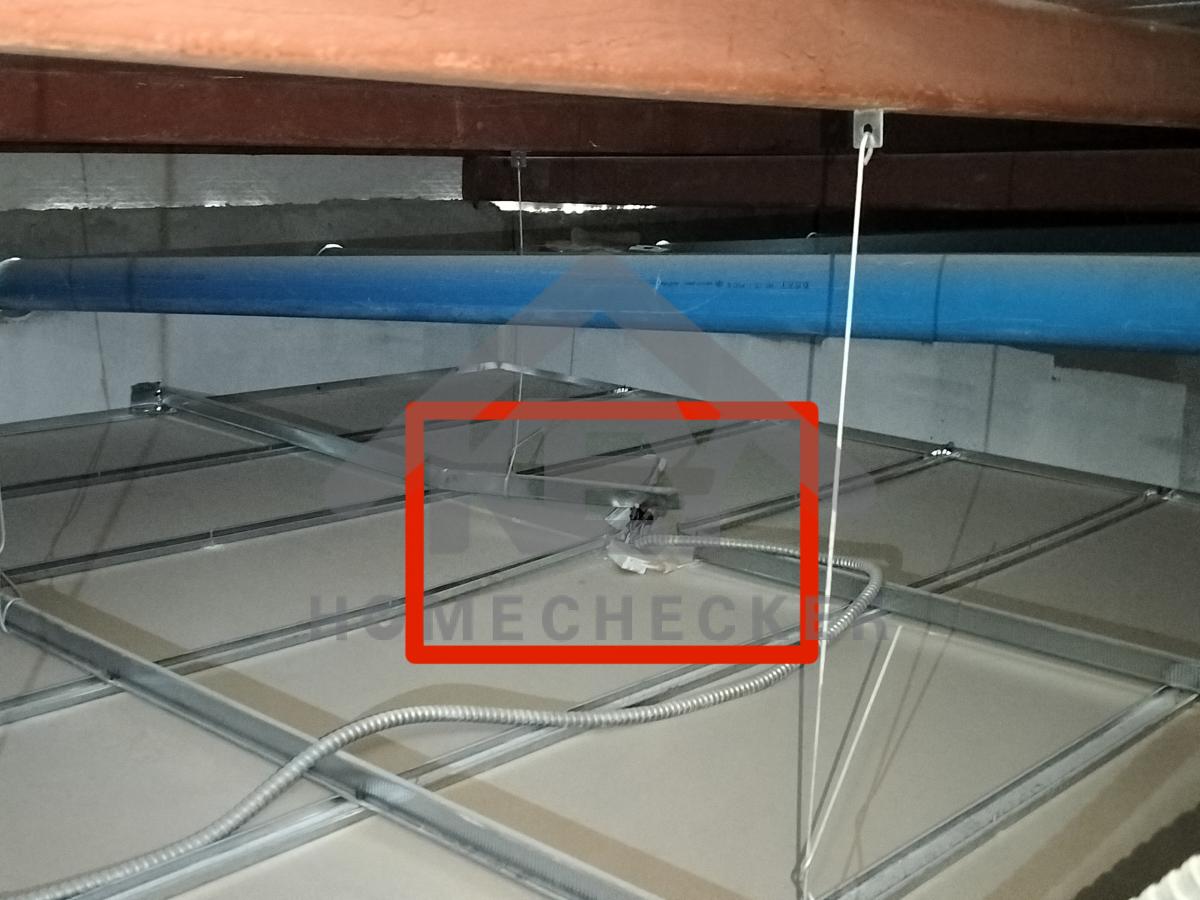

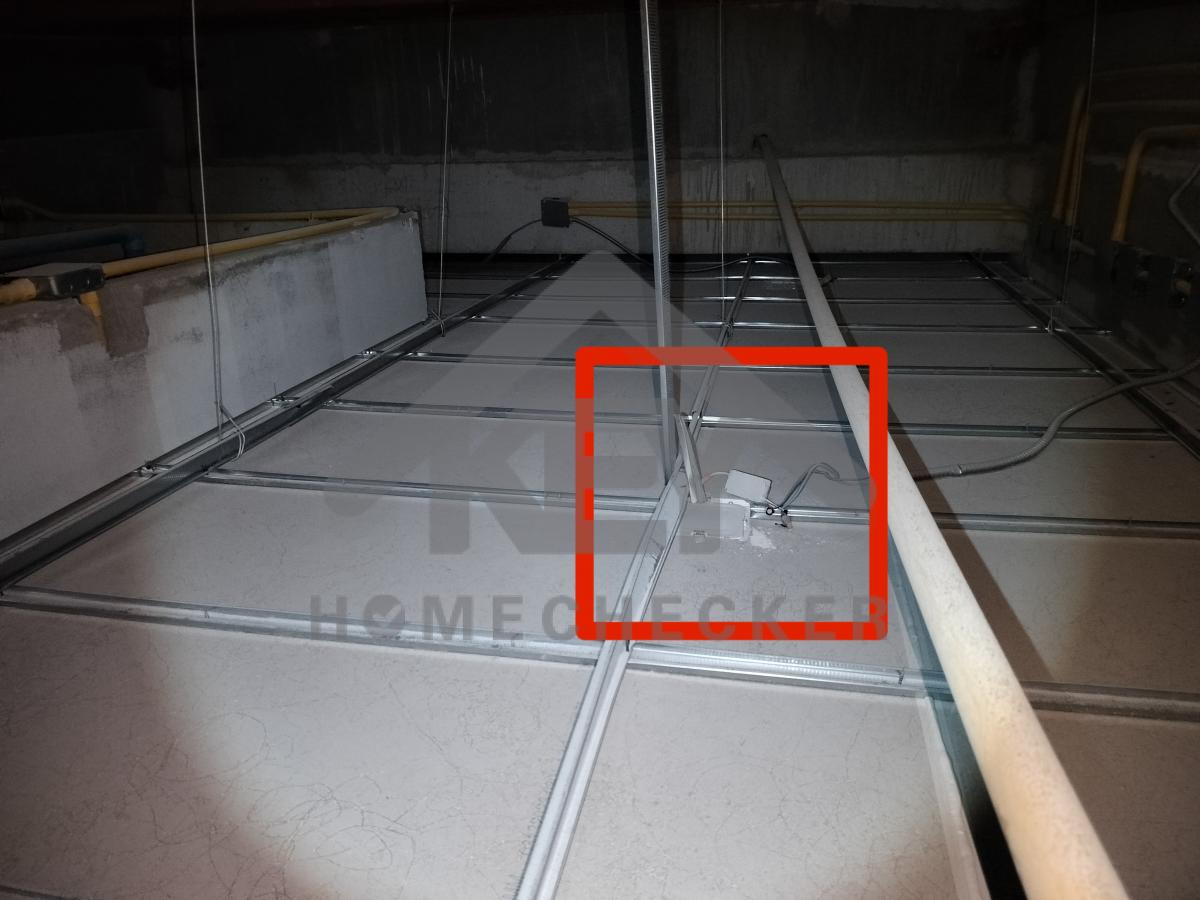

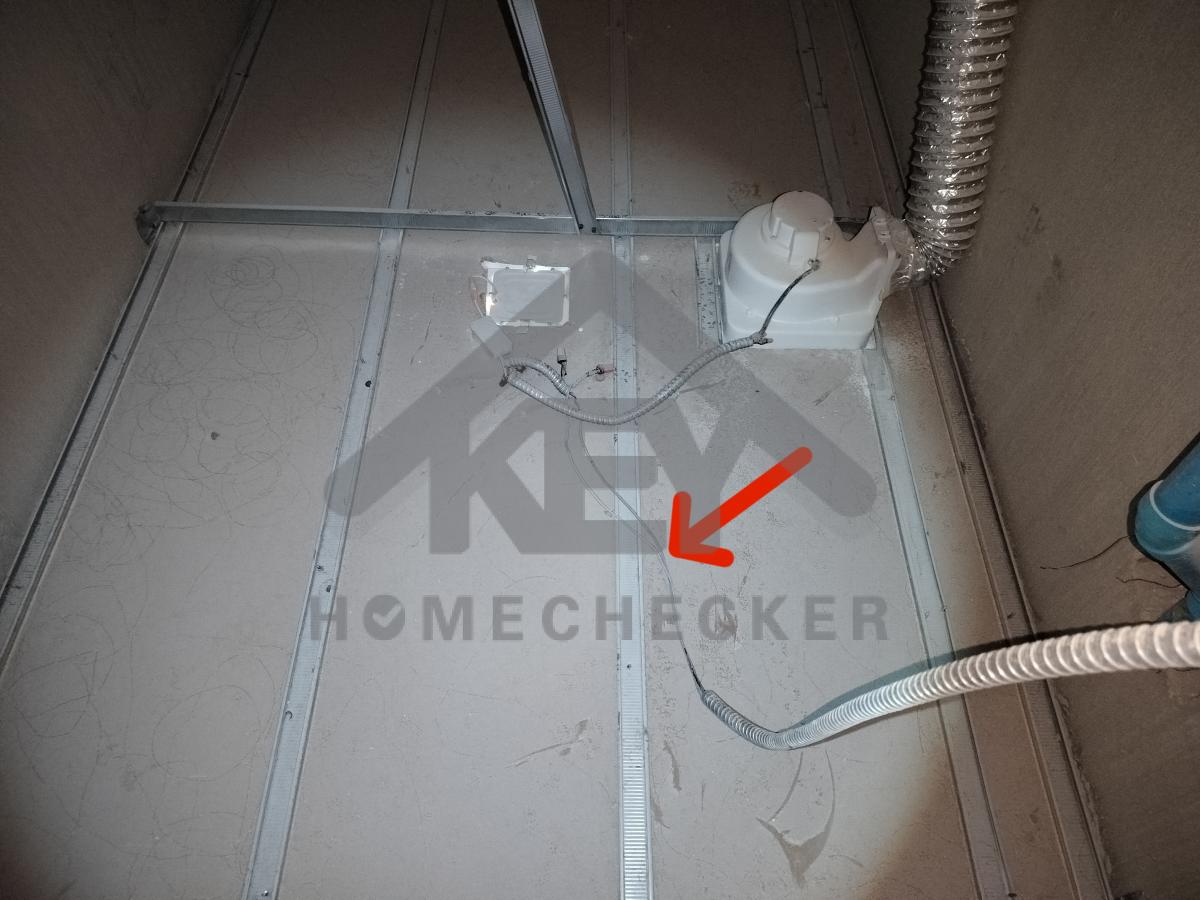

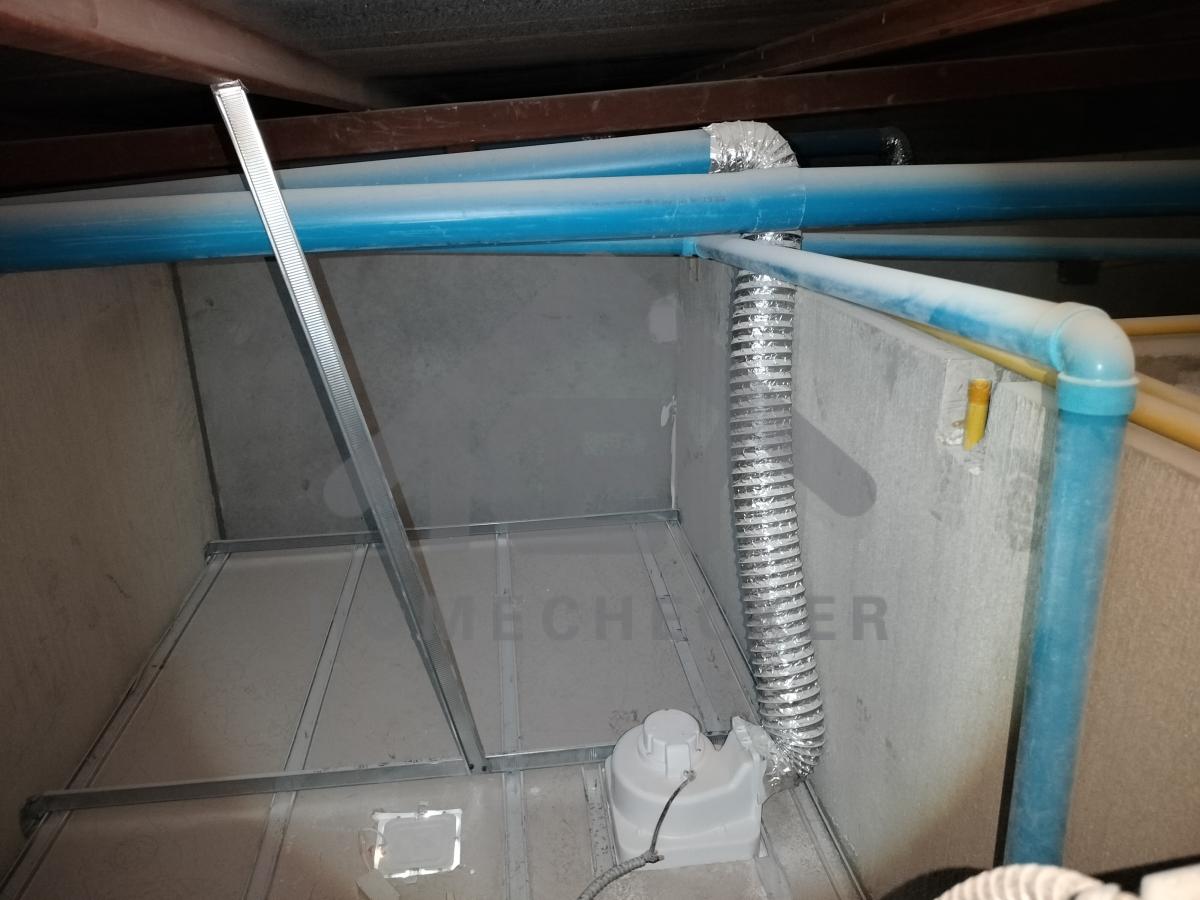

แก้ไข ใส่ท่อเฟล็กซ์ร้อยสายไฟห้องน้ำ 2 ให้เรียบร้อย

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

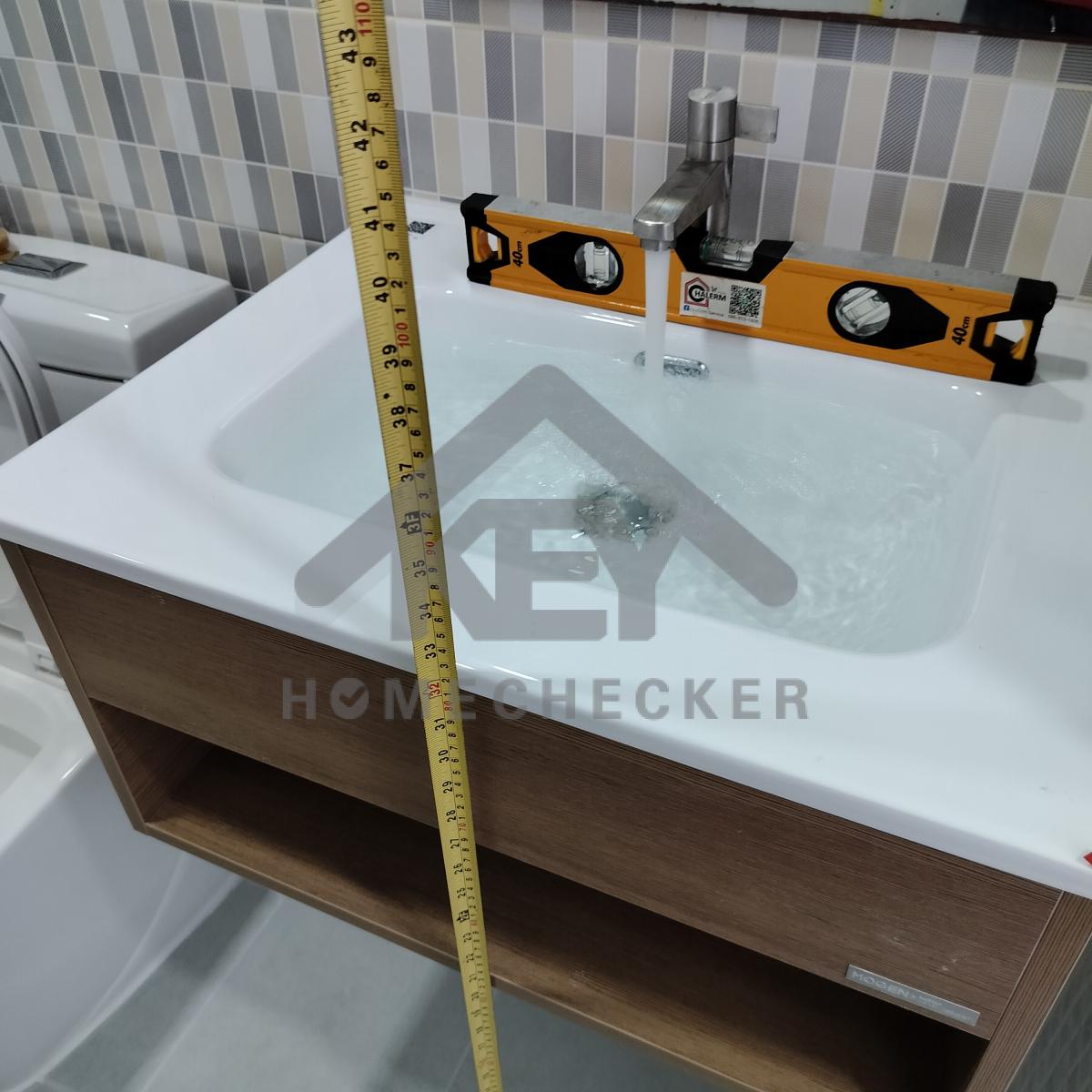

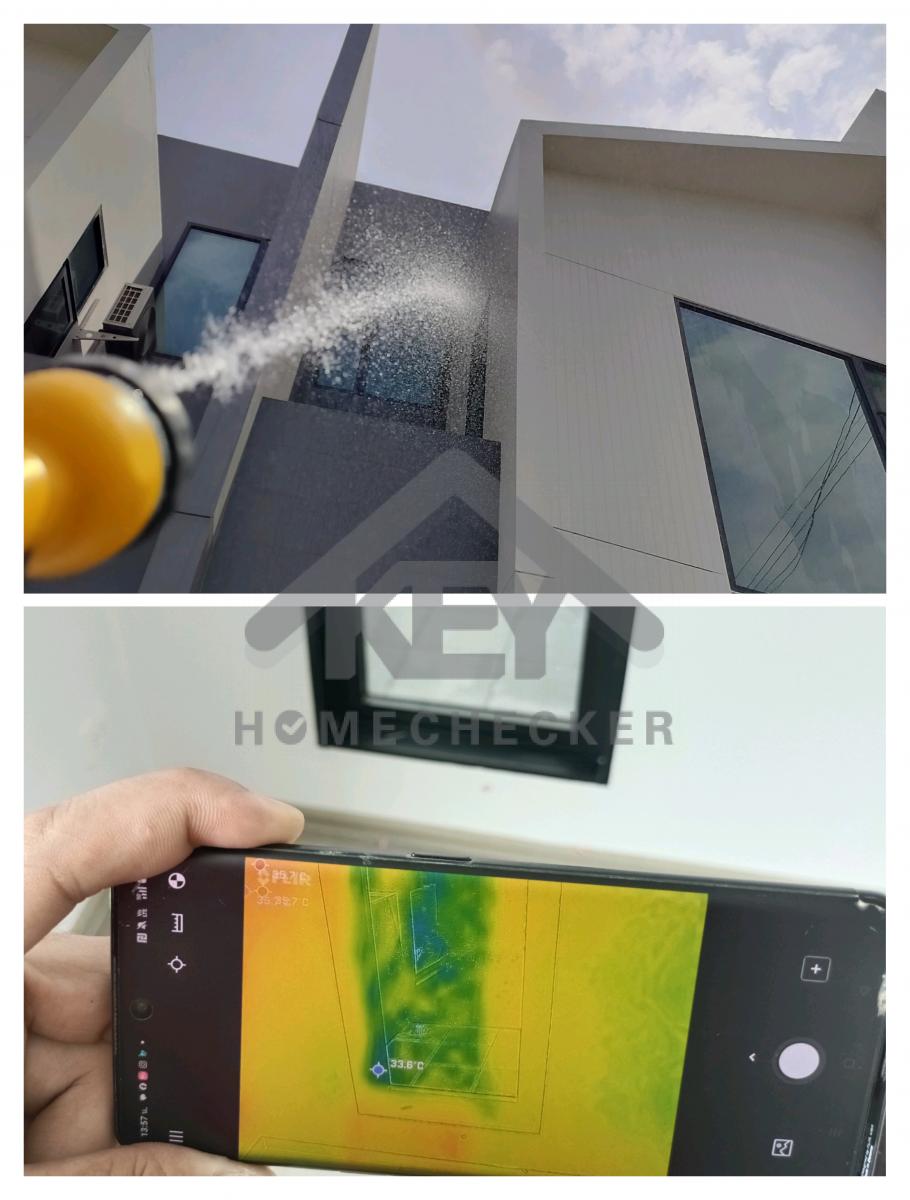

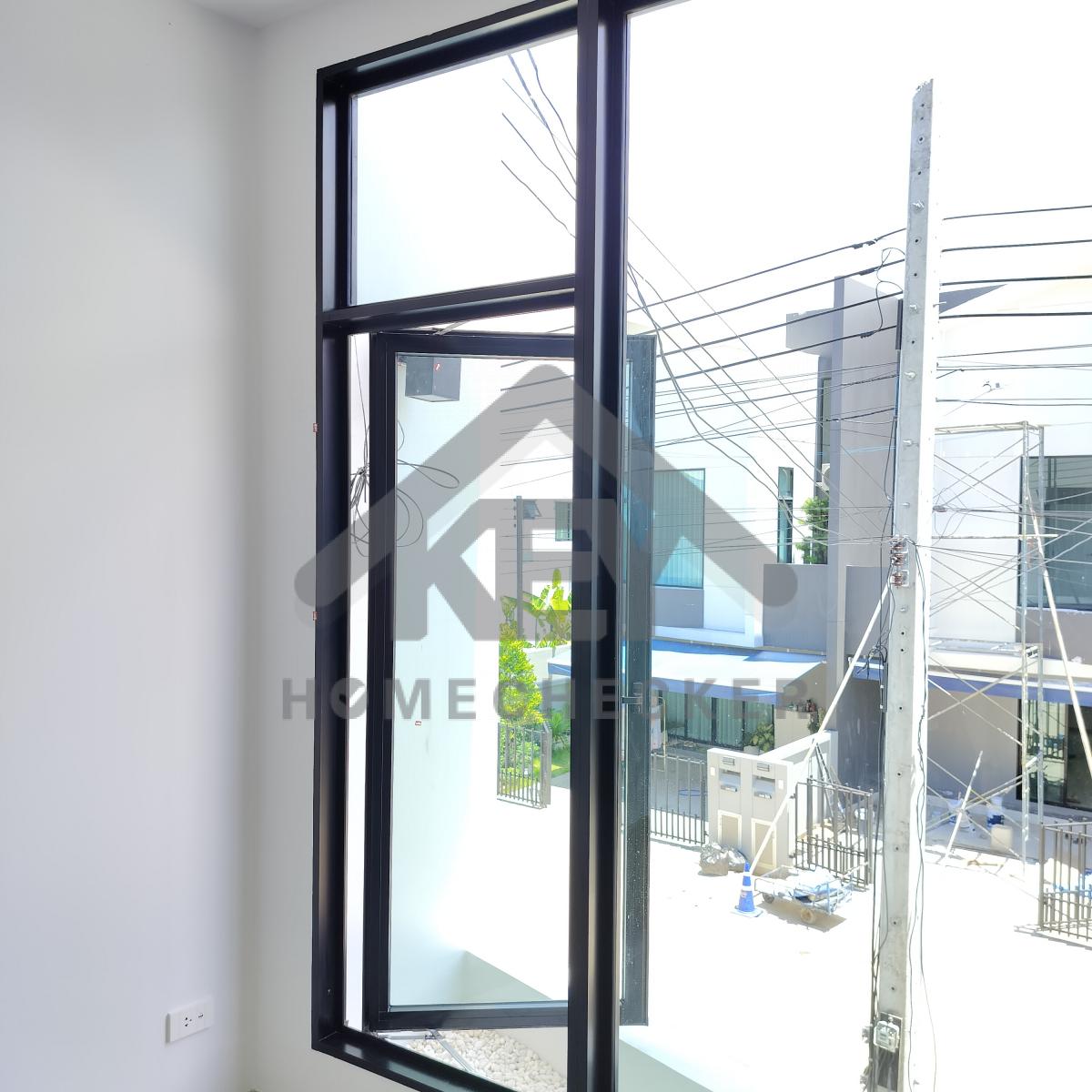

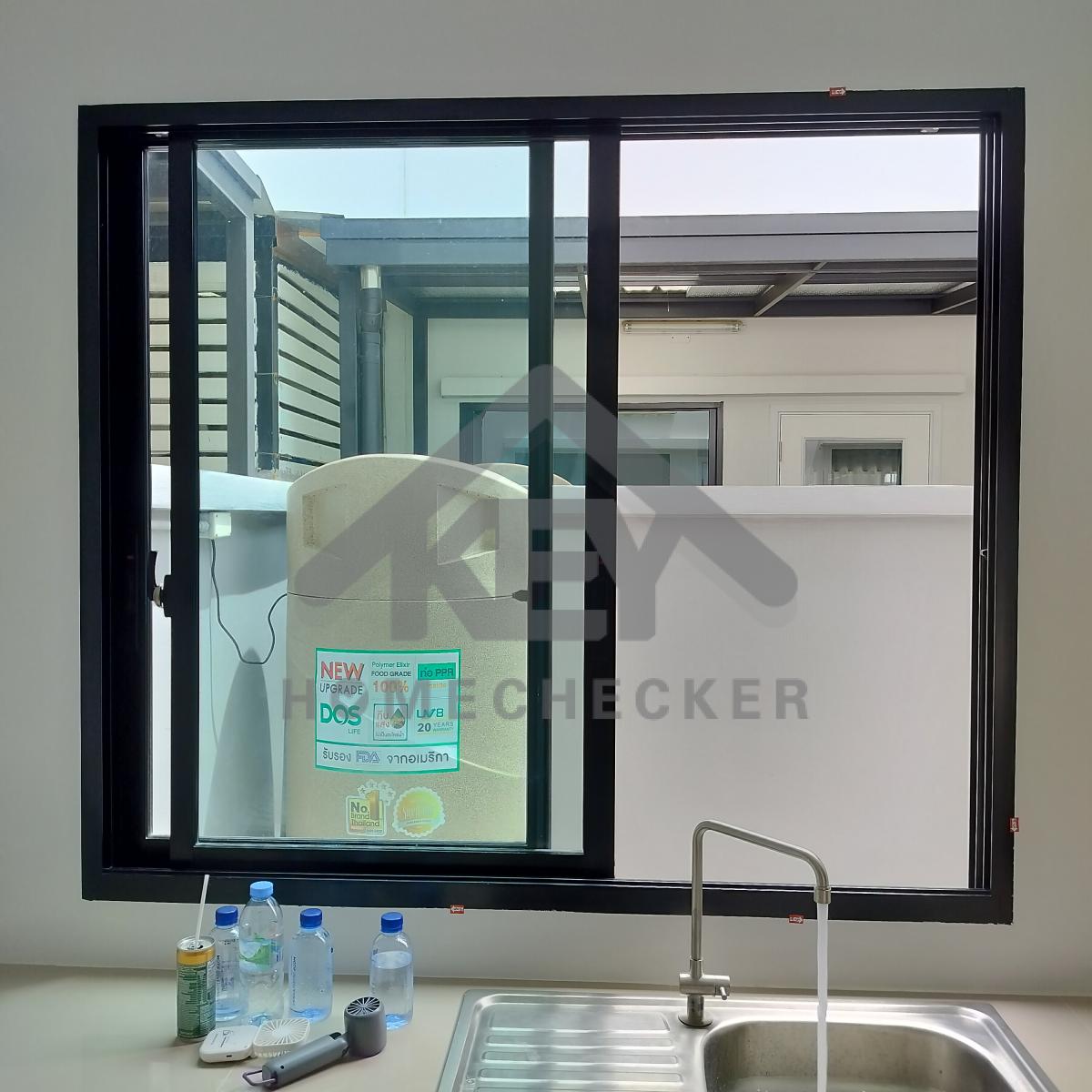

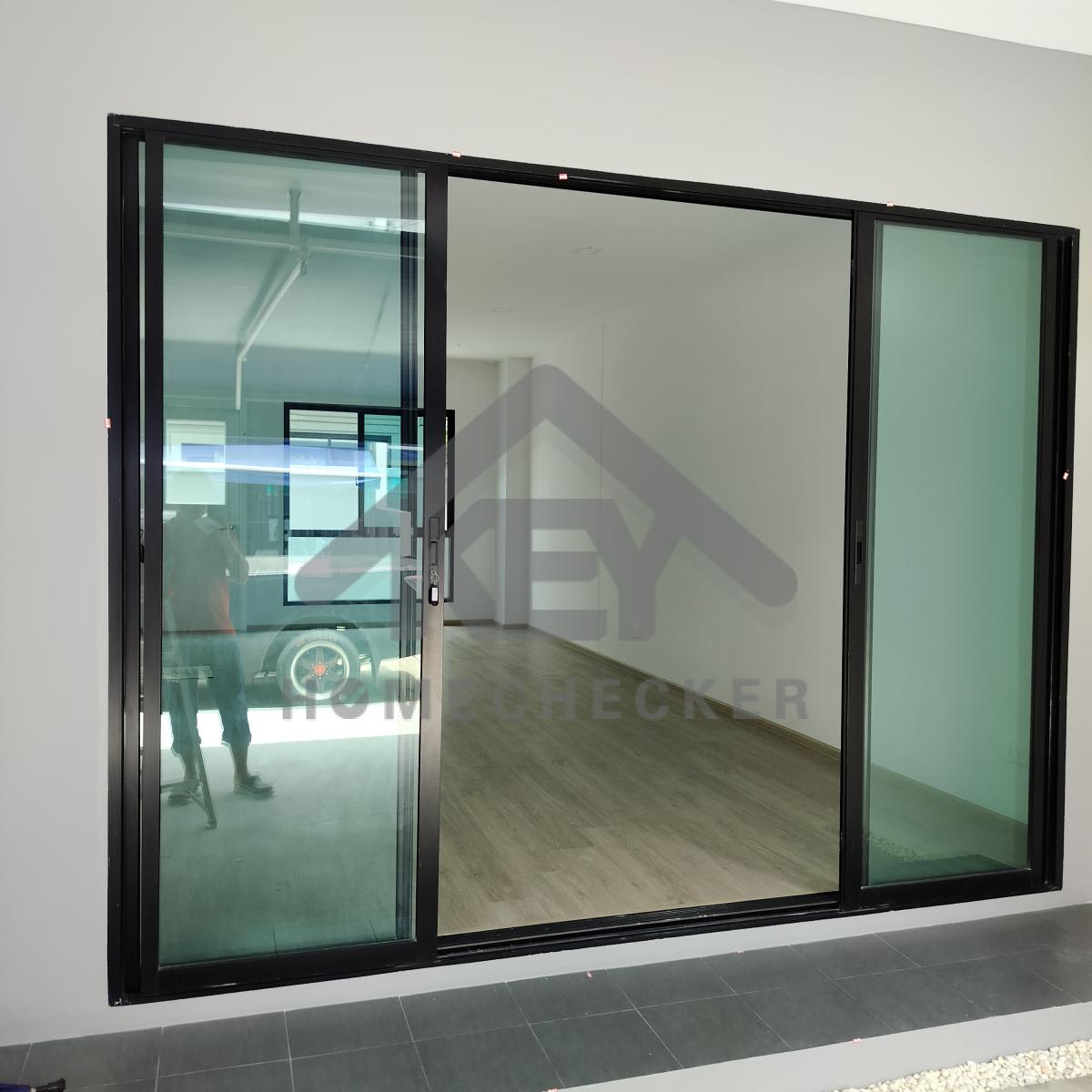

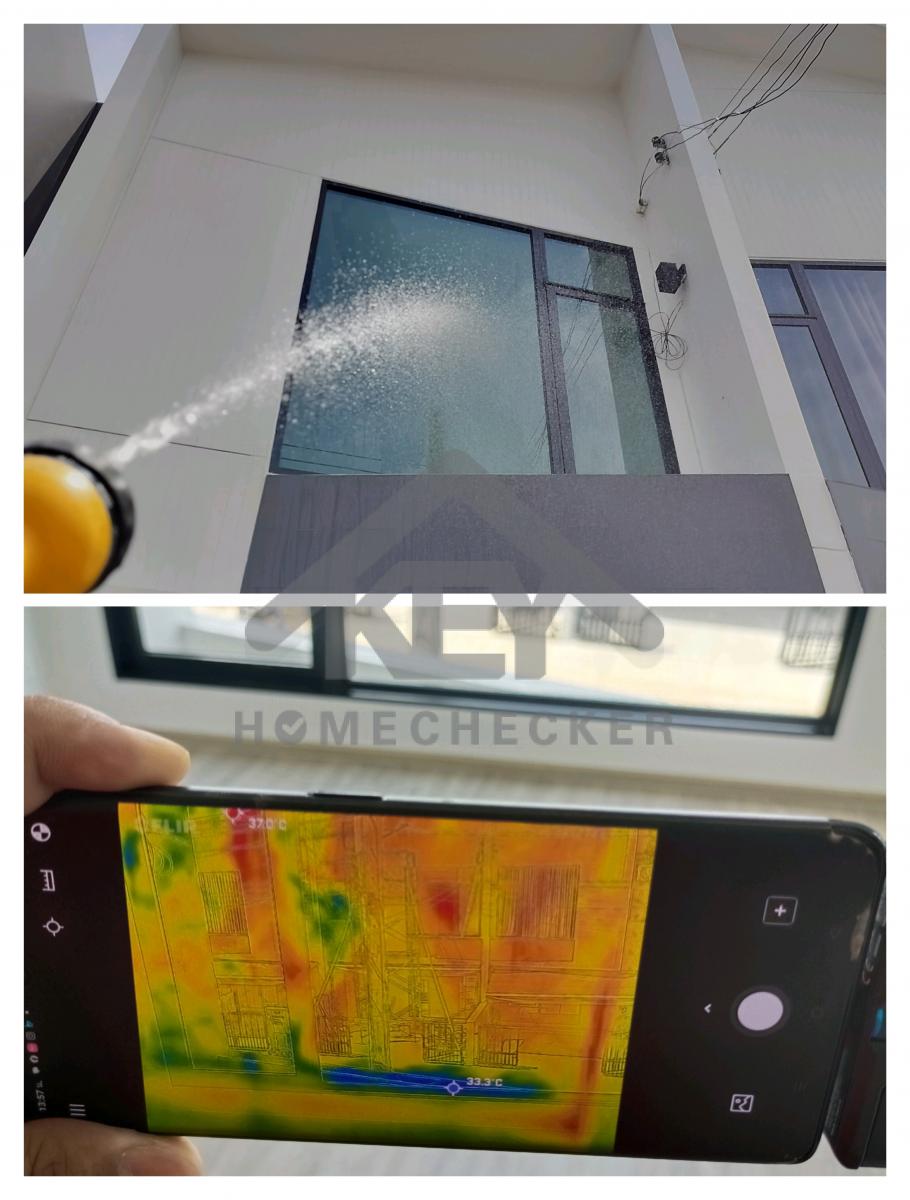

5. งานเทสน้ำ ประตูหน้าต่าง

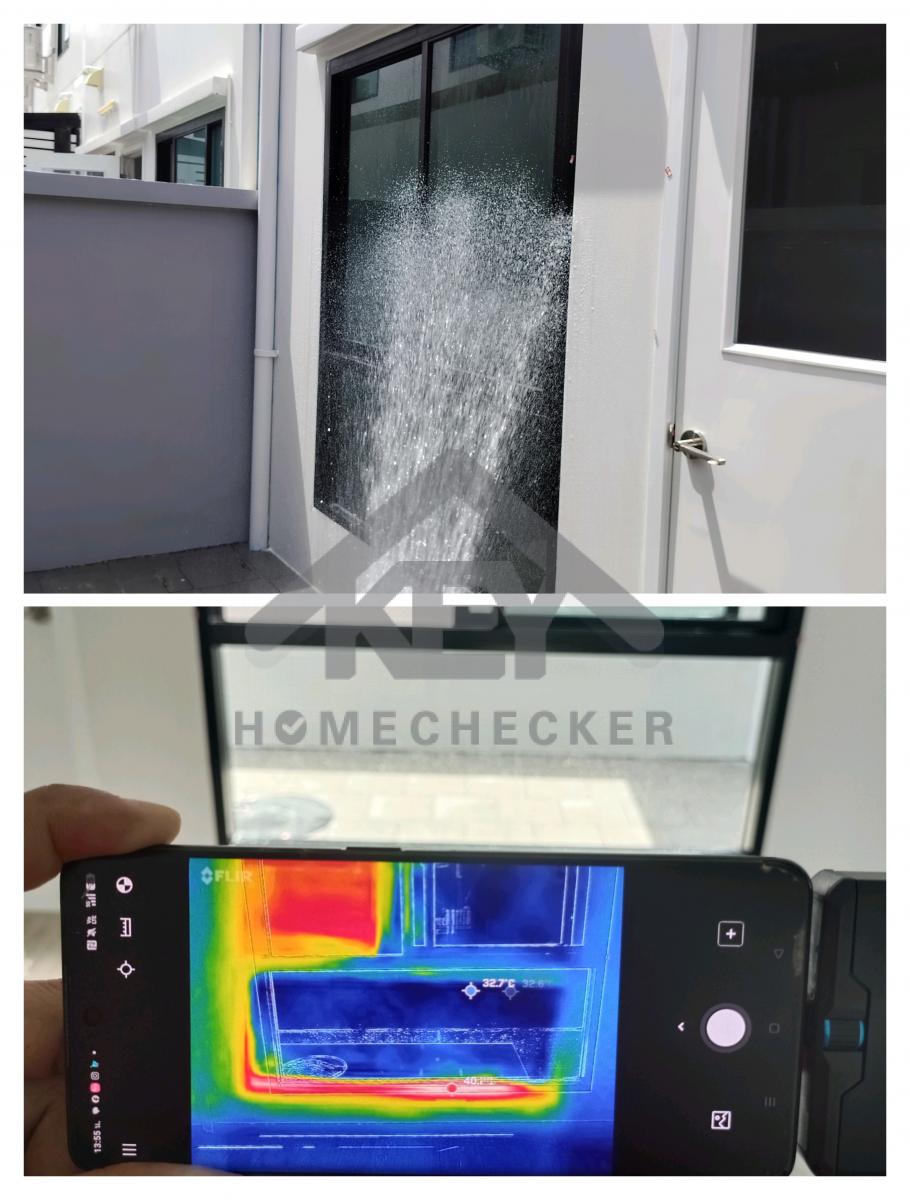

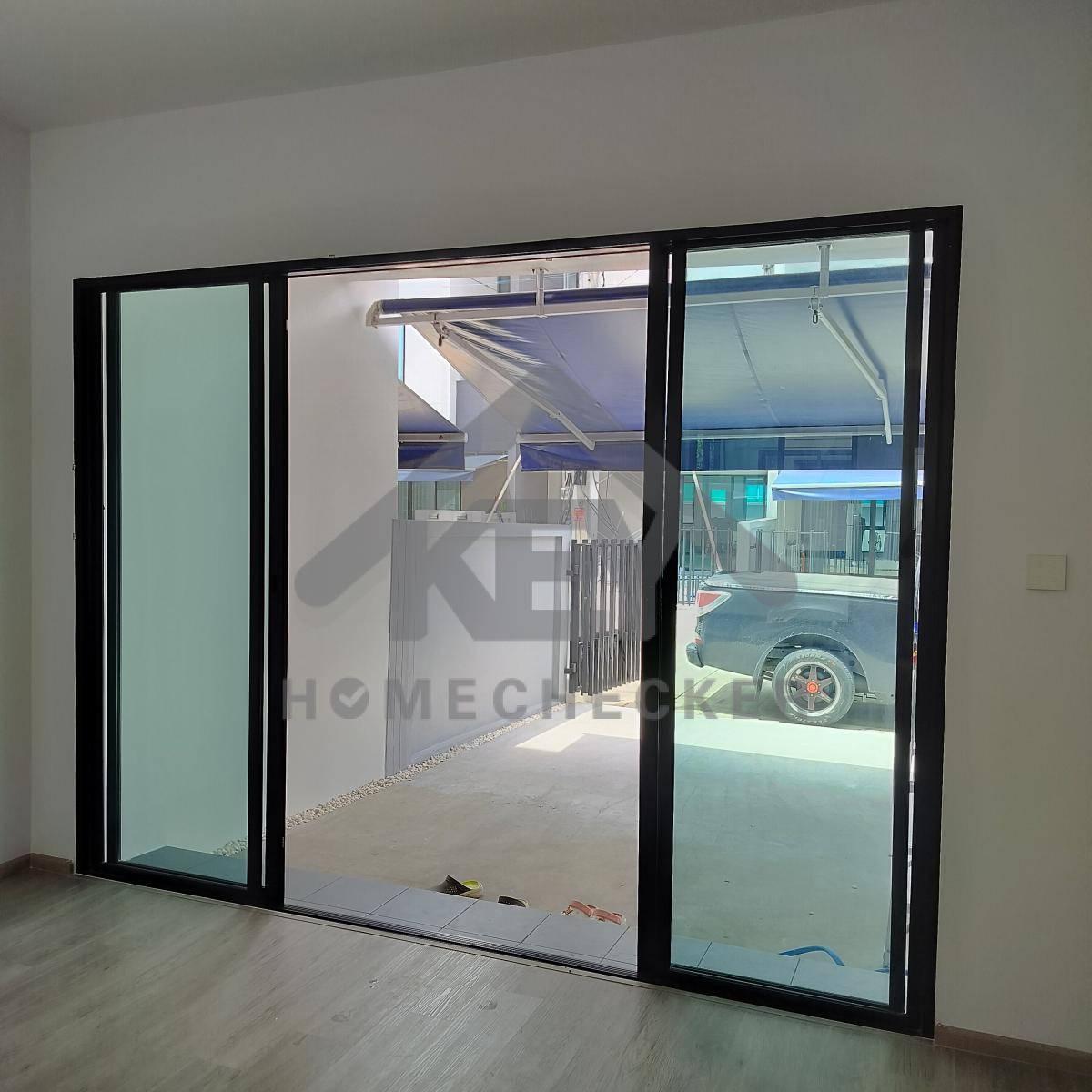

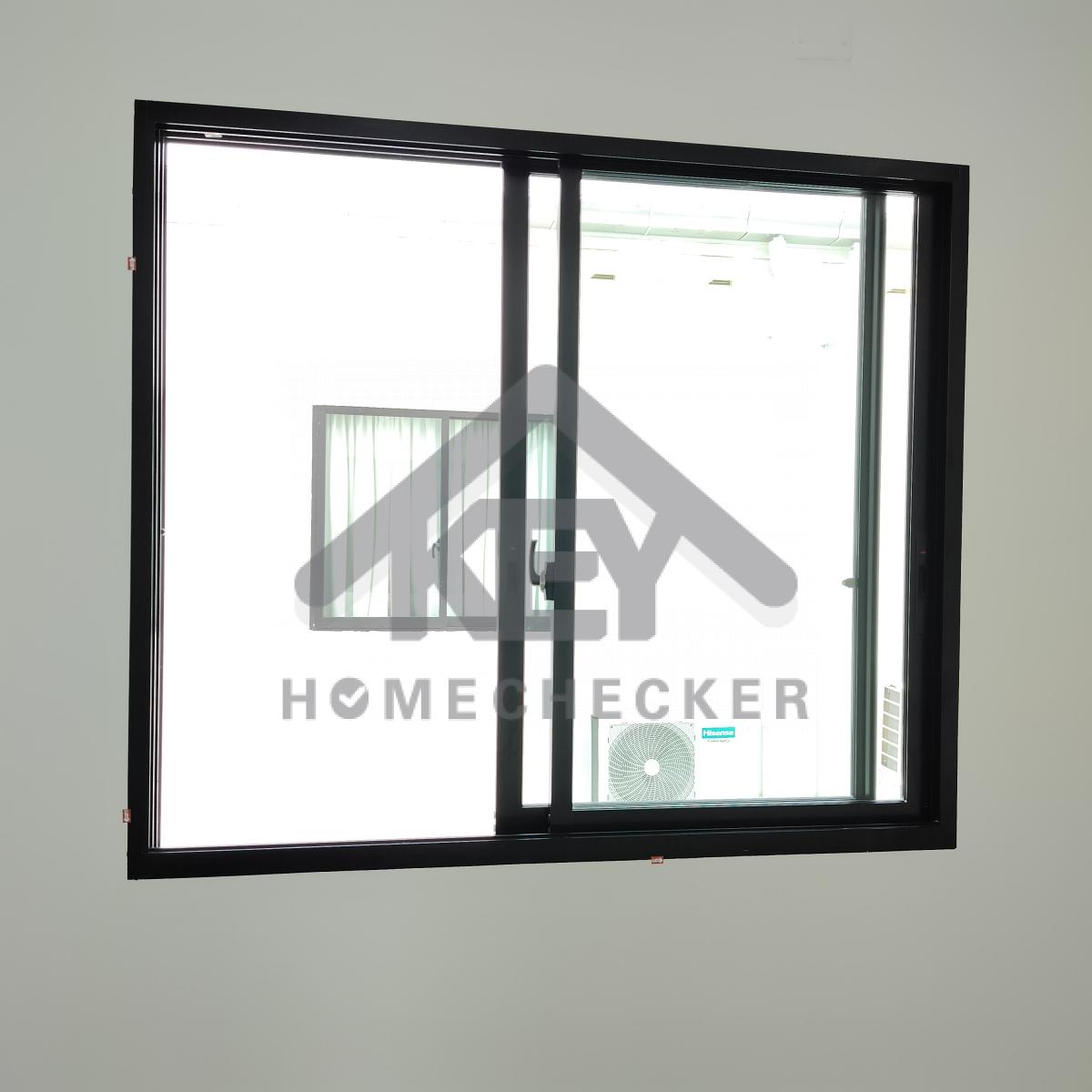

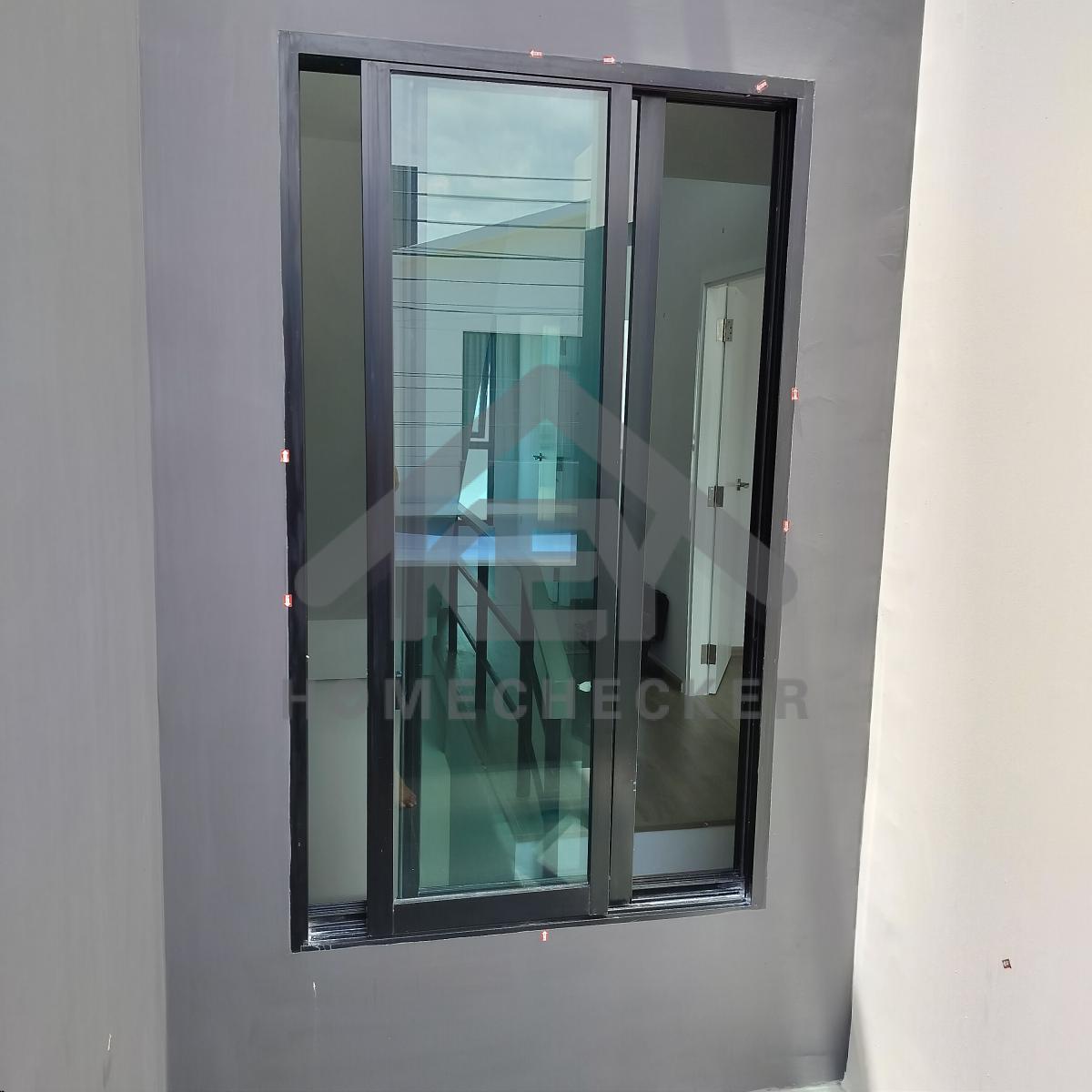

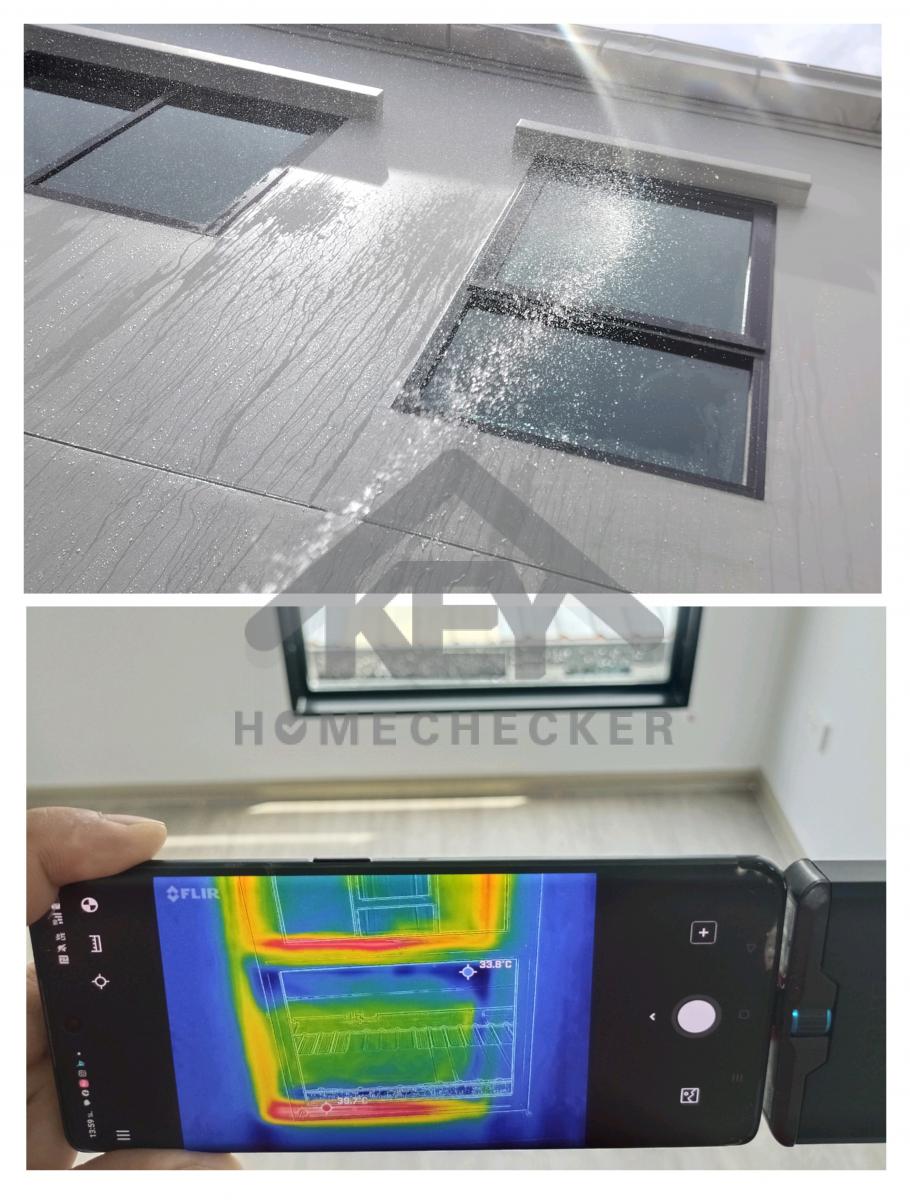

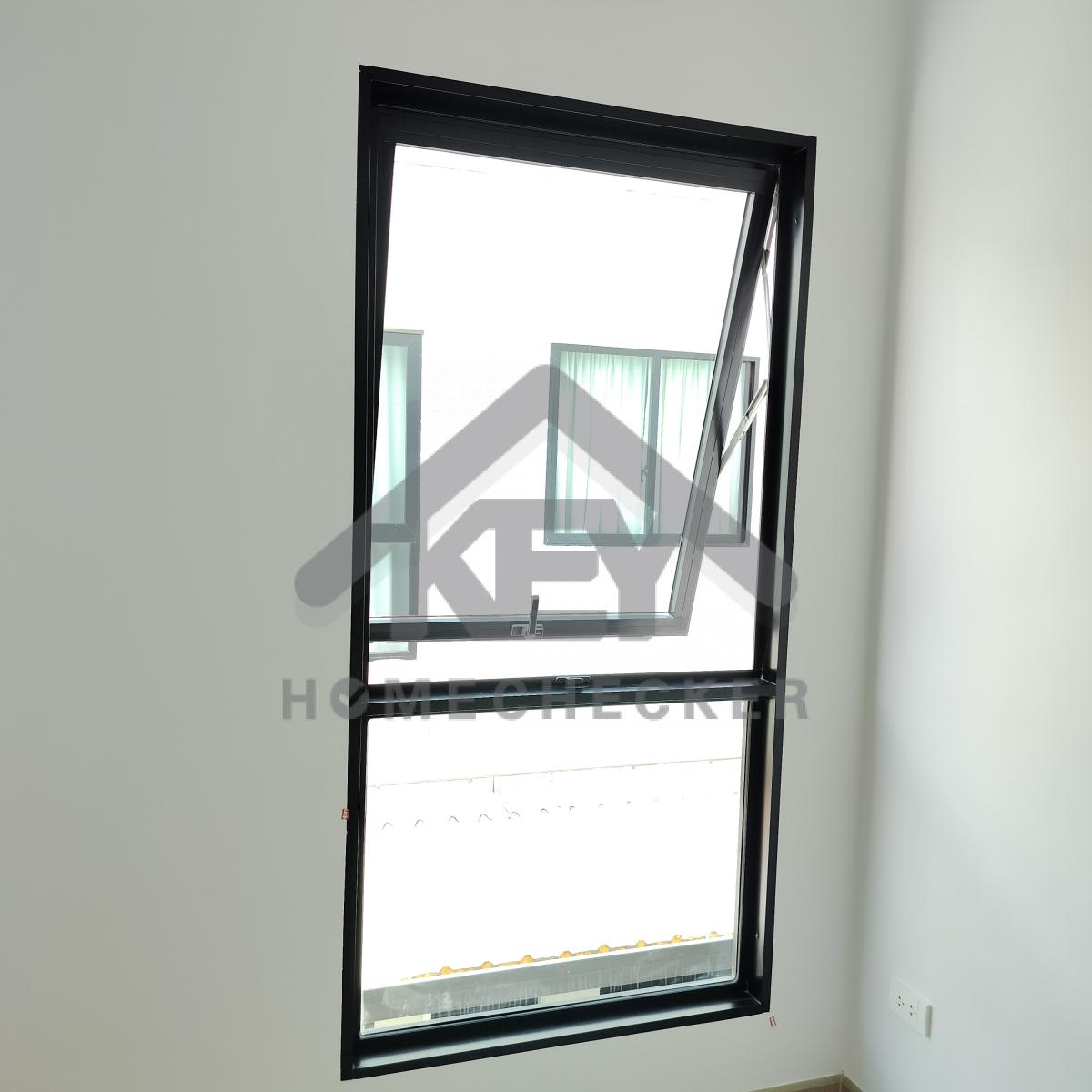

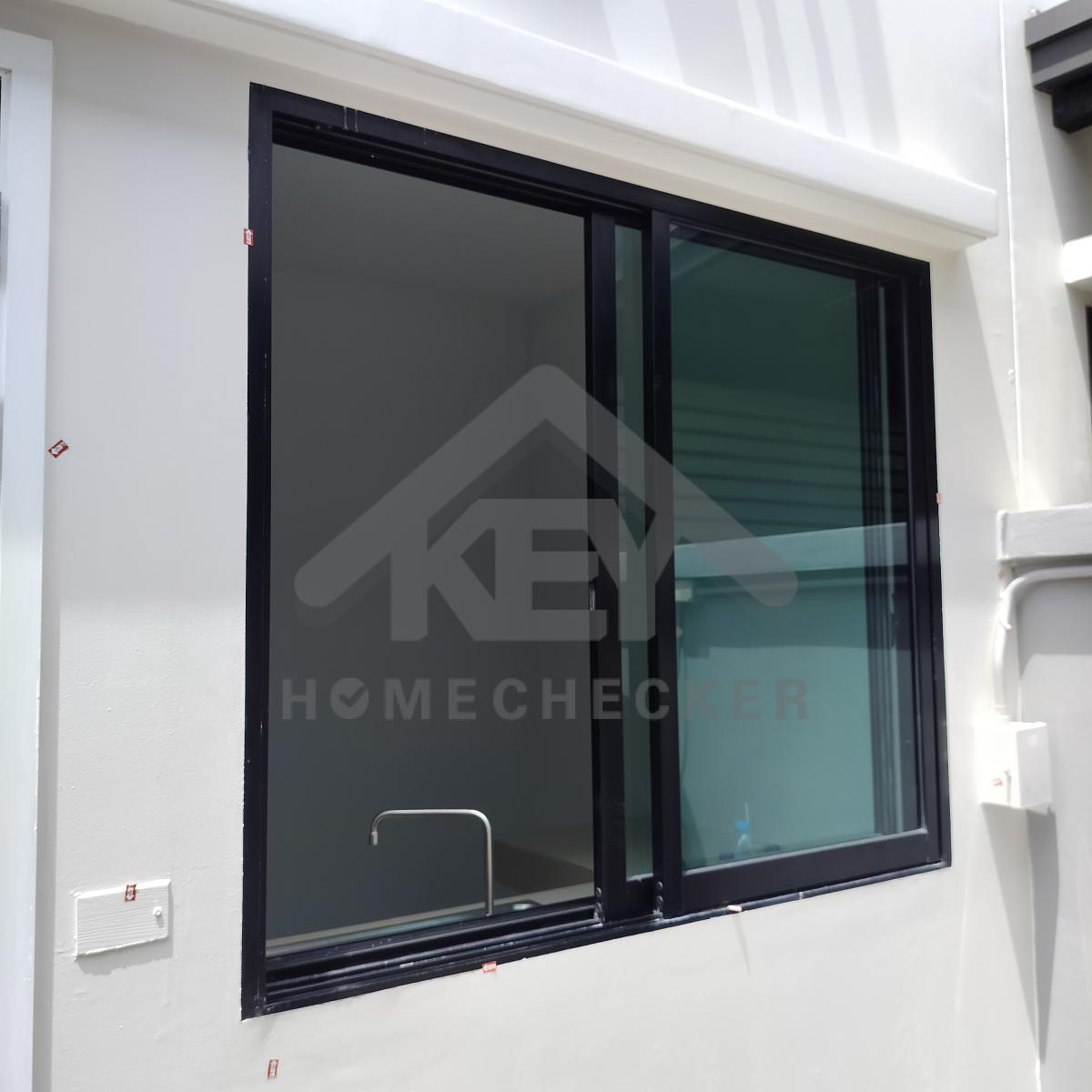

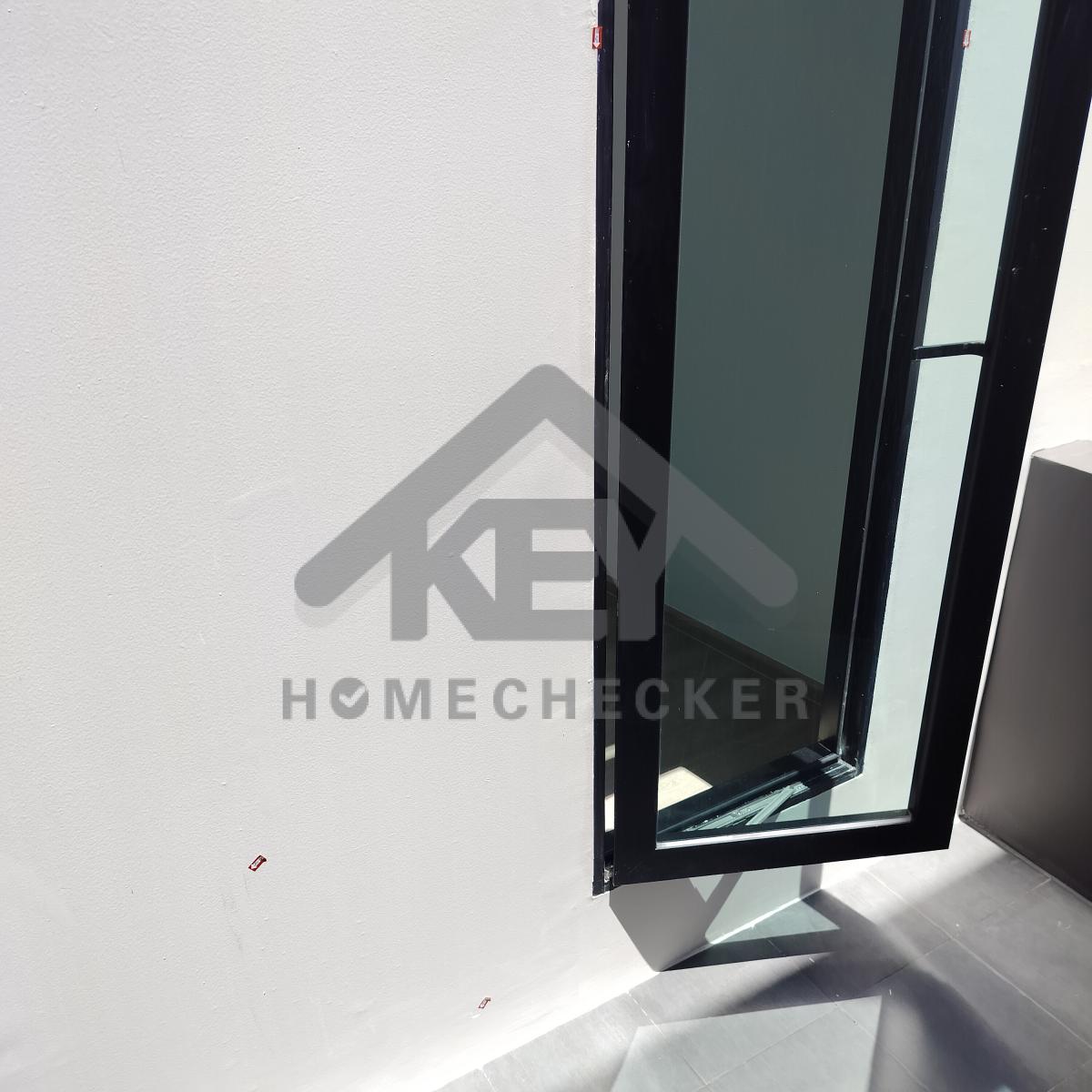

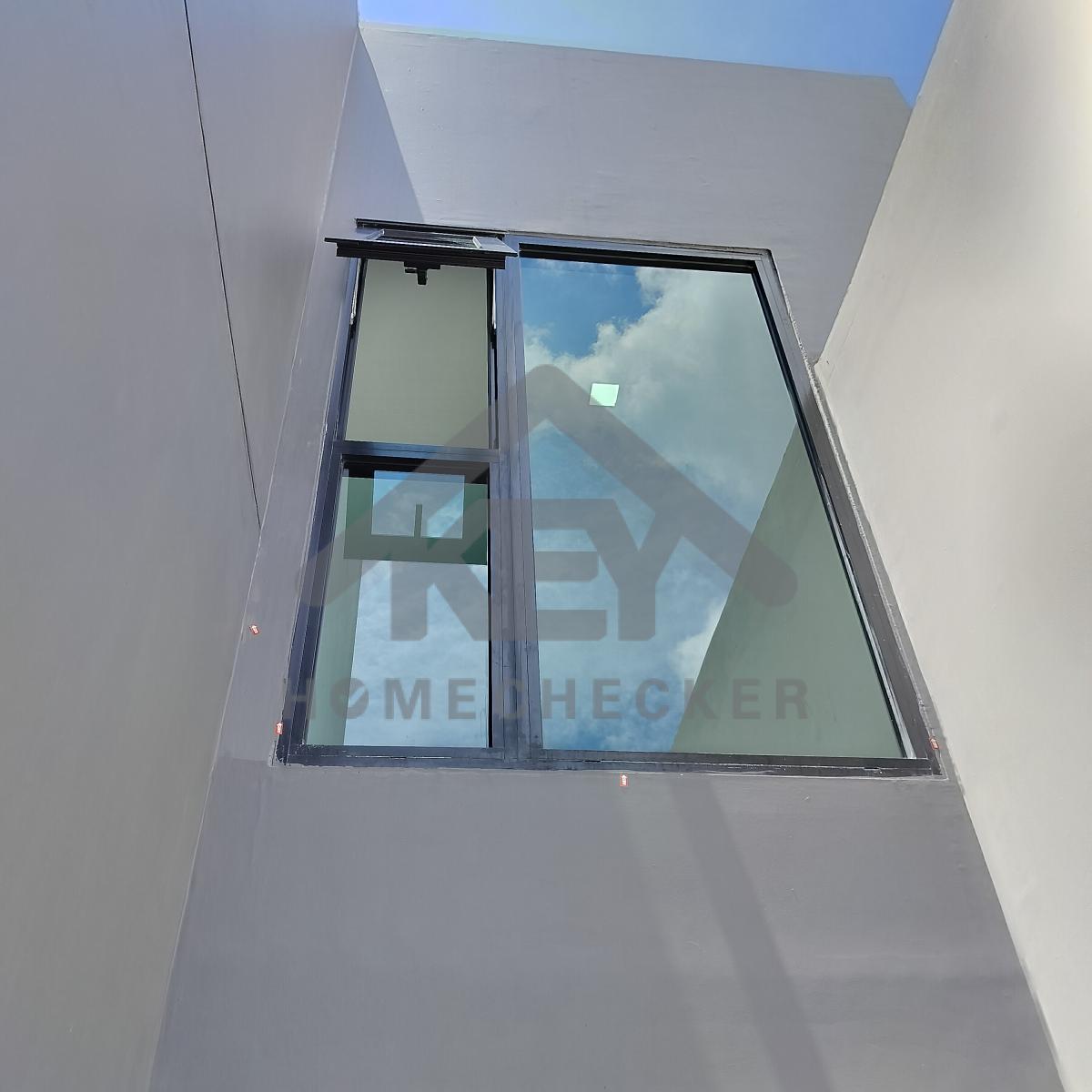

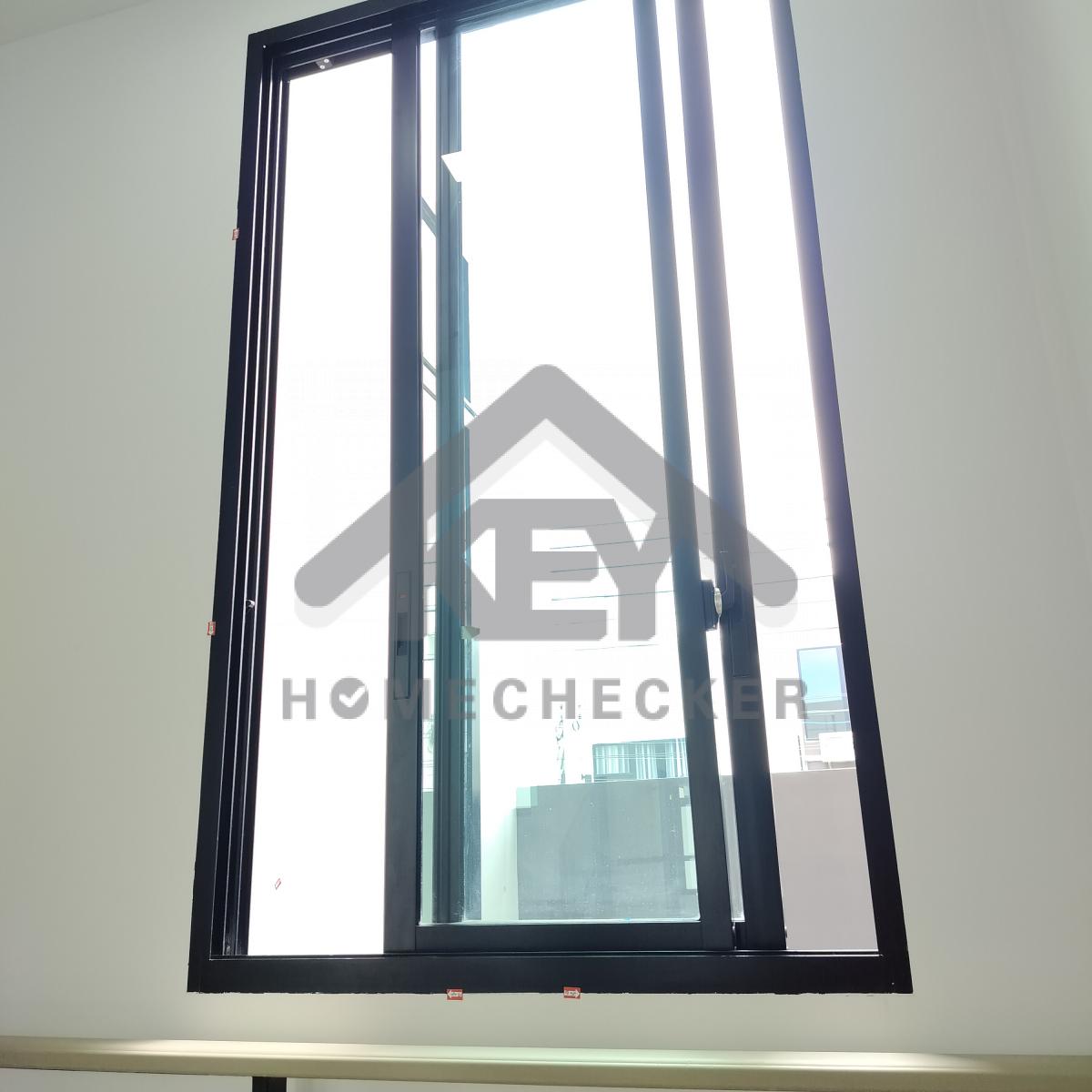

ทดสอบการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

ทดสอบการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

ทดสอบการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

ทดสอบการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

ทดสอบการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

ทดสอบการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

ทดสอบการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

ทดสอบการรั่วซึมขอบหน้าต่าง งานเรียบร้อยดี

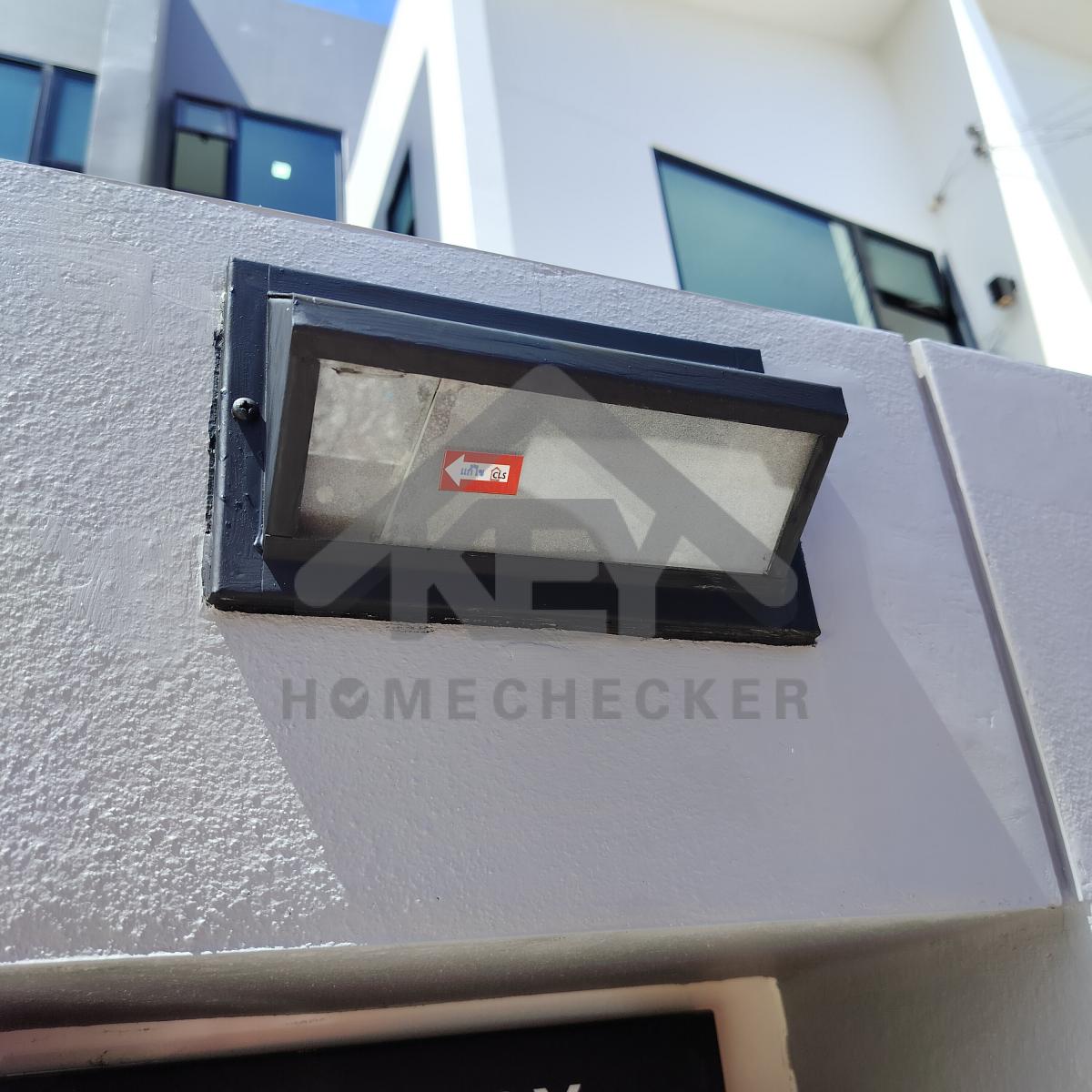

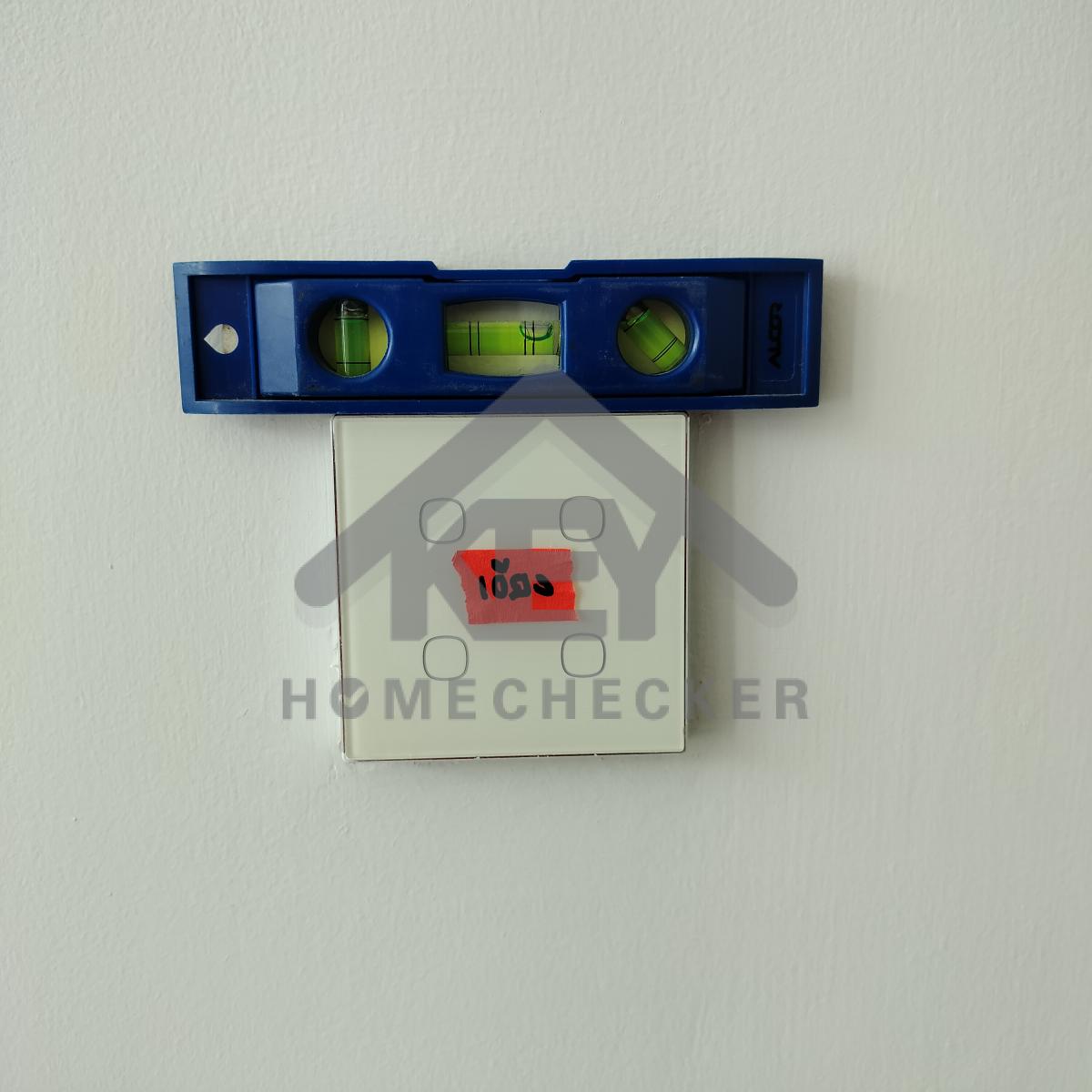

6. งานไฟฟ้าและระบบความปลอดภัย

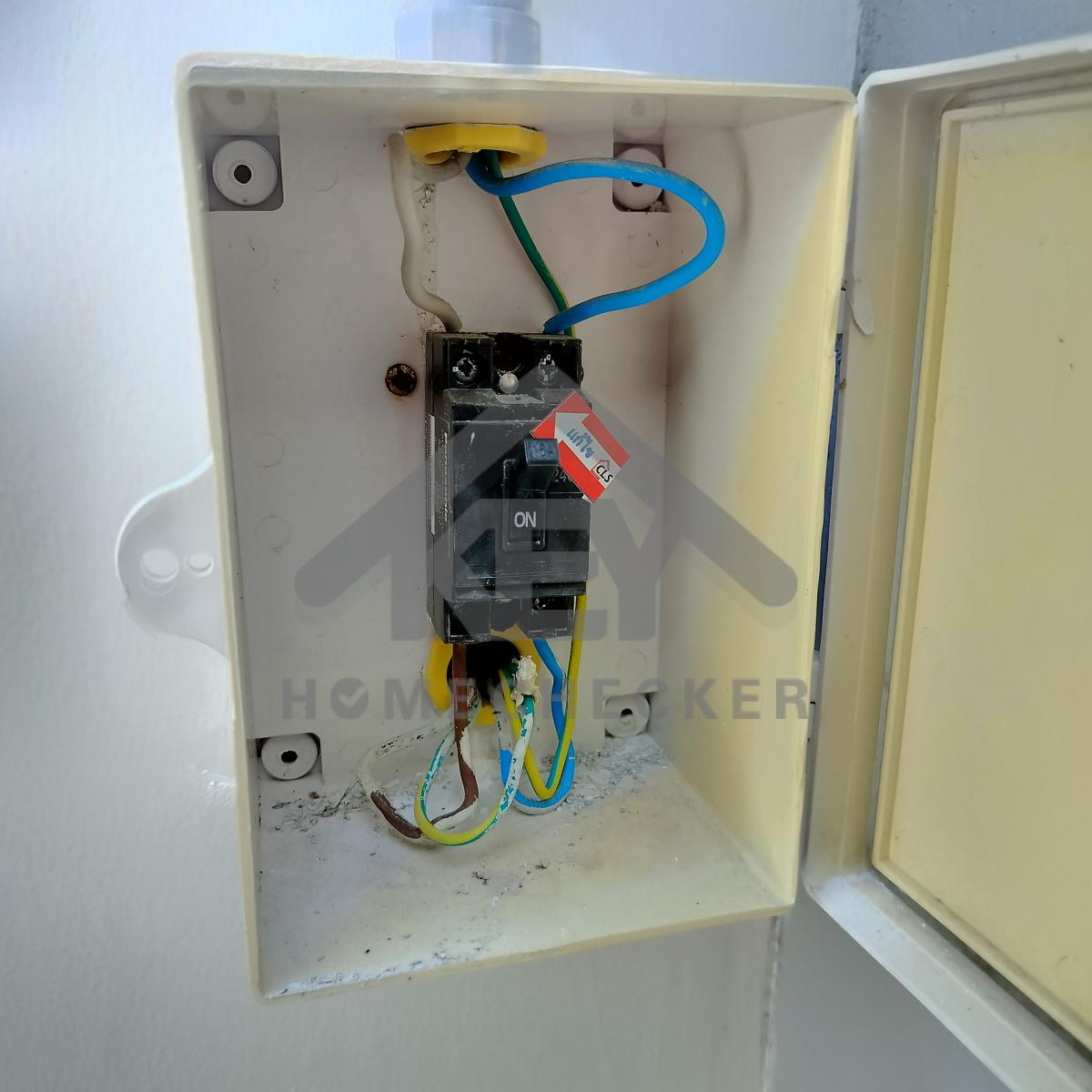

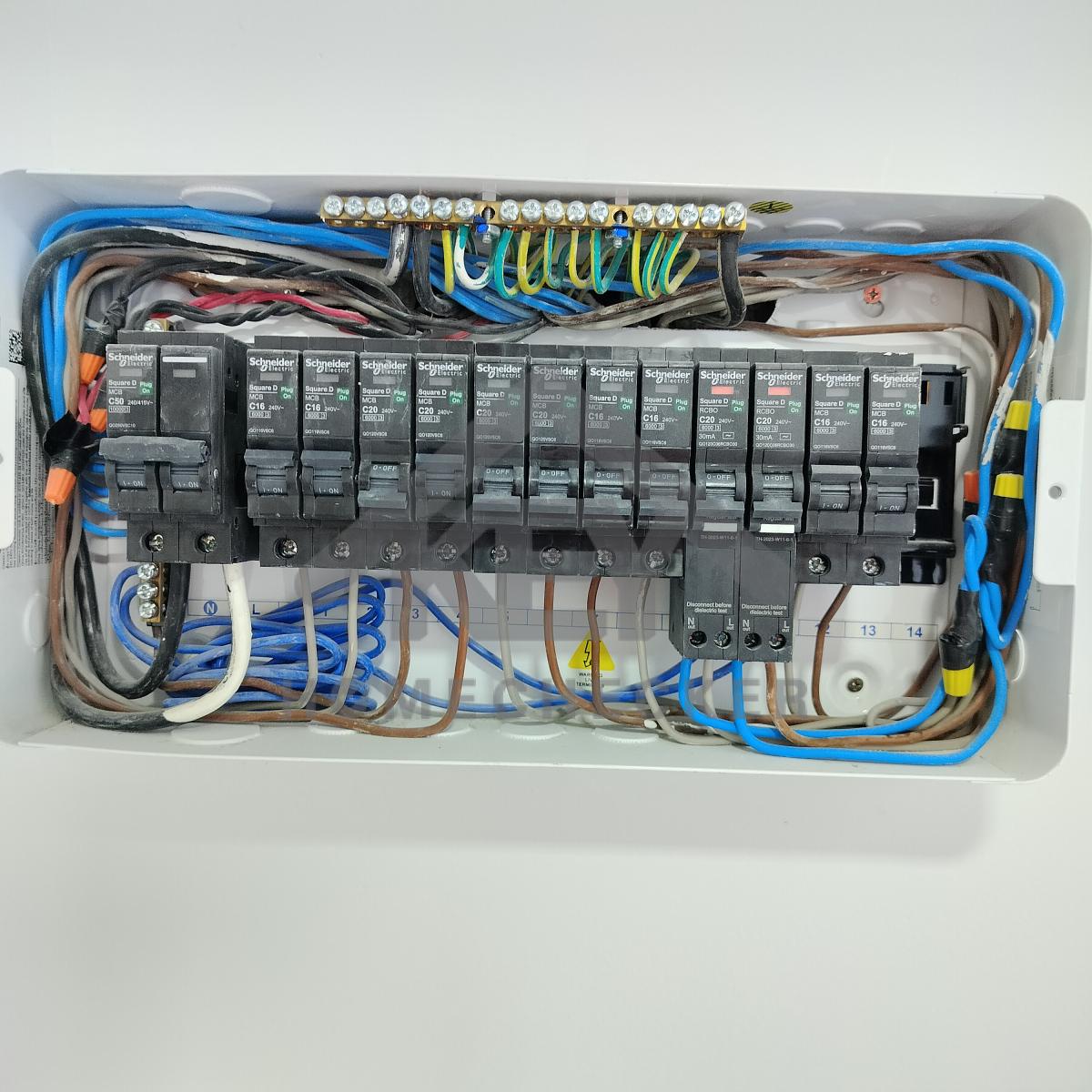

งานติดตั้งตู้ควบคุมไฟฟ้าเรียบร้อยดี

งานติดตั้งตู้ควบคุมไฟฟ้าเรียบร้อยดี

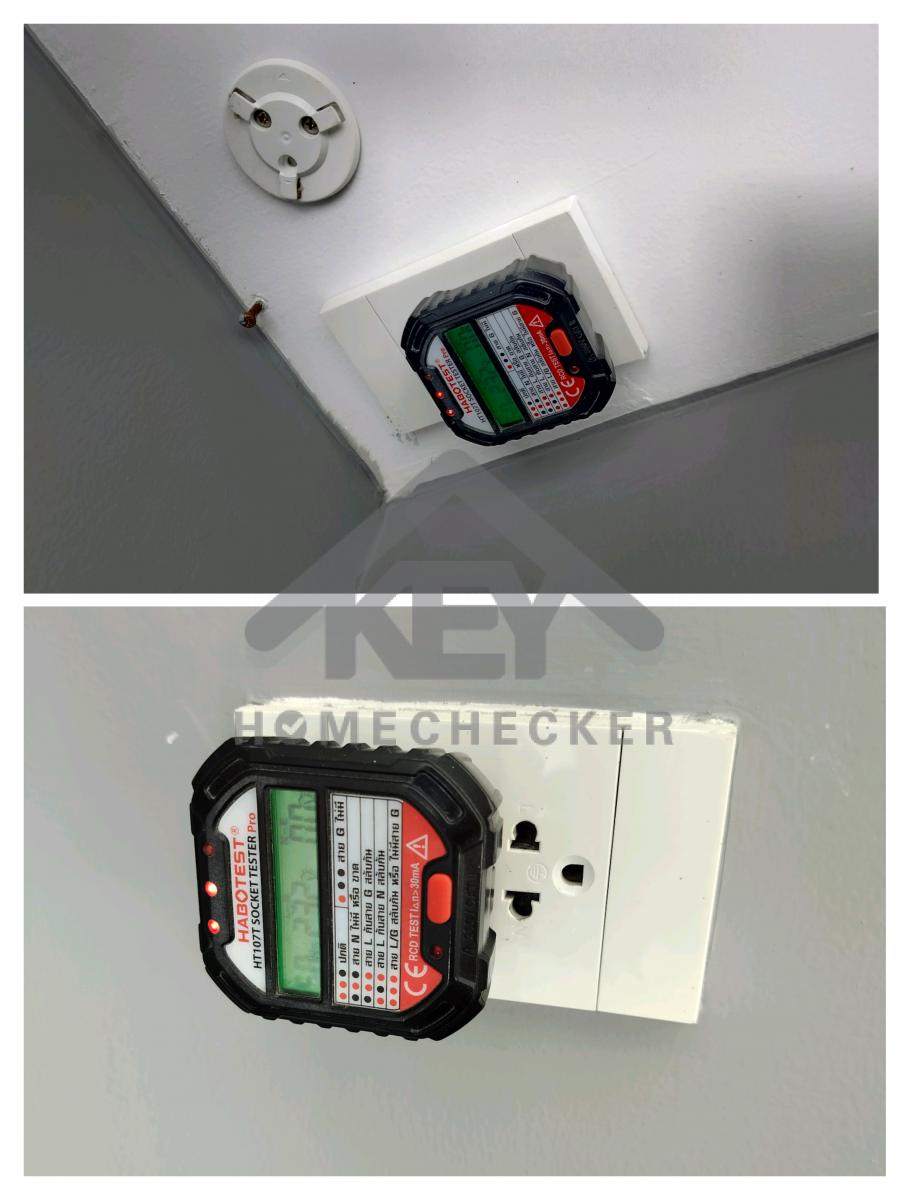

แรงดันไฟฟ้าปกติ

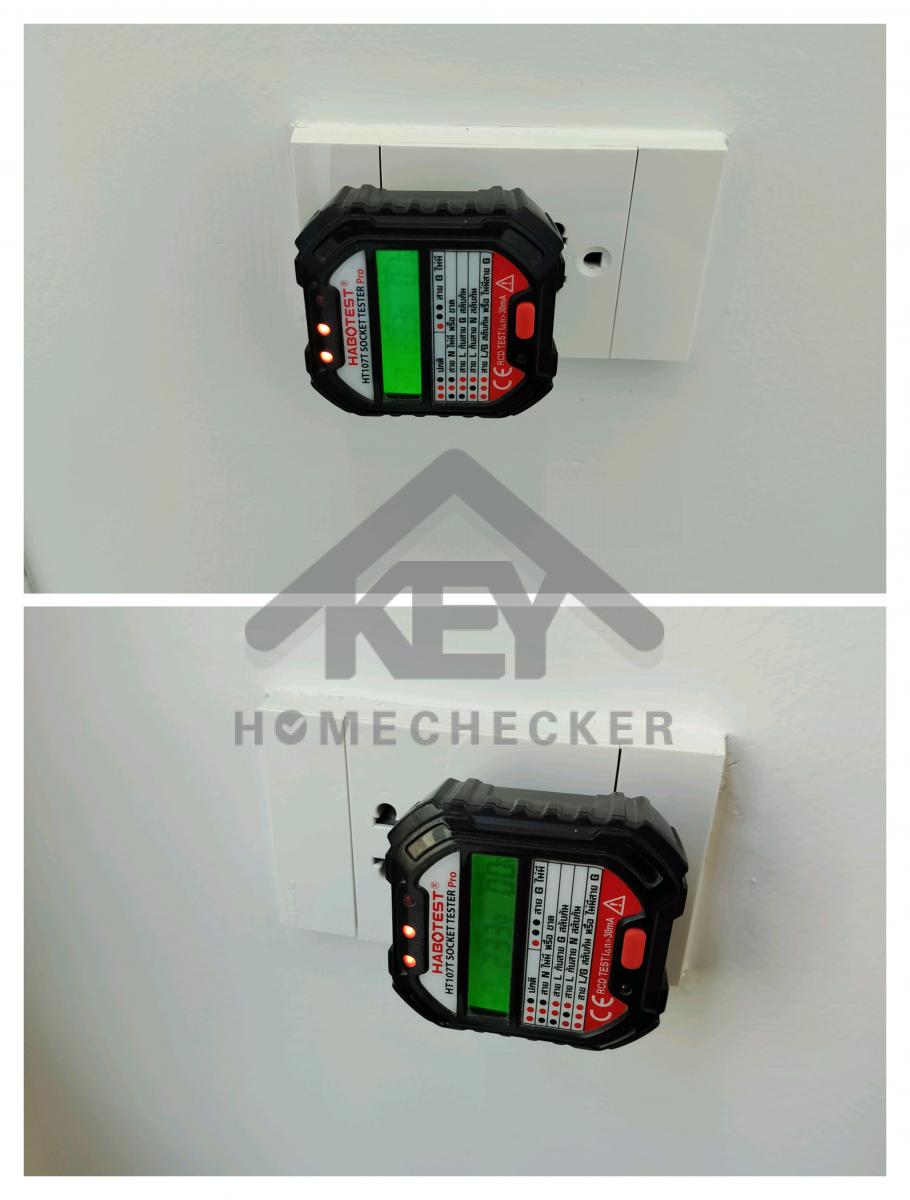

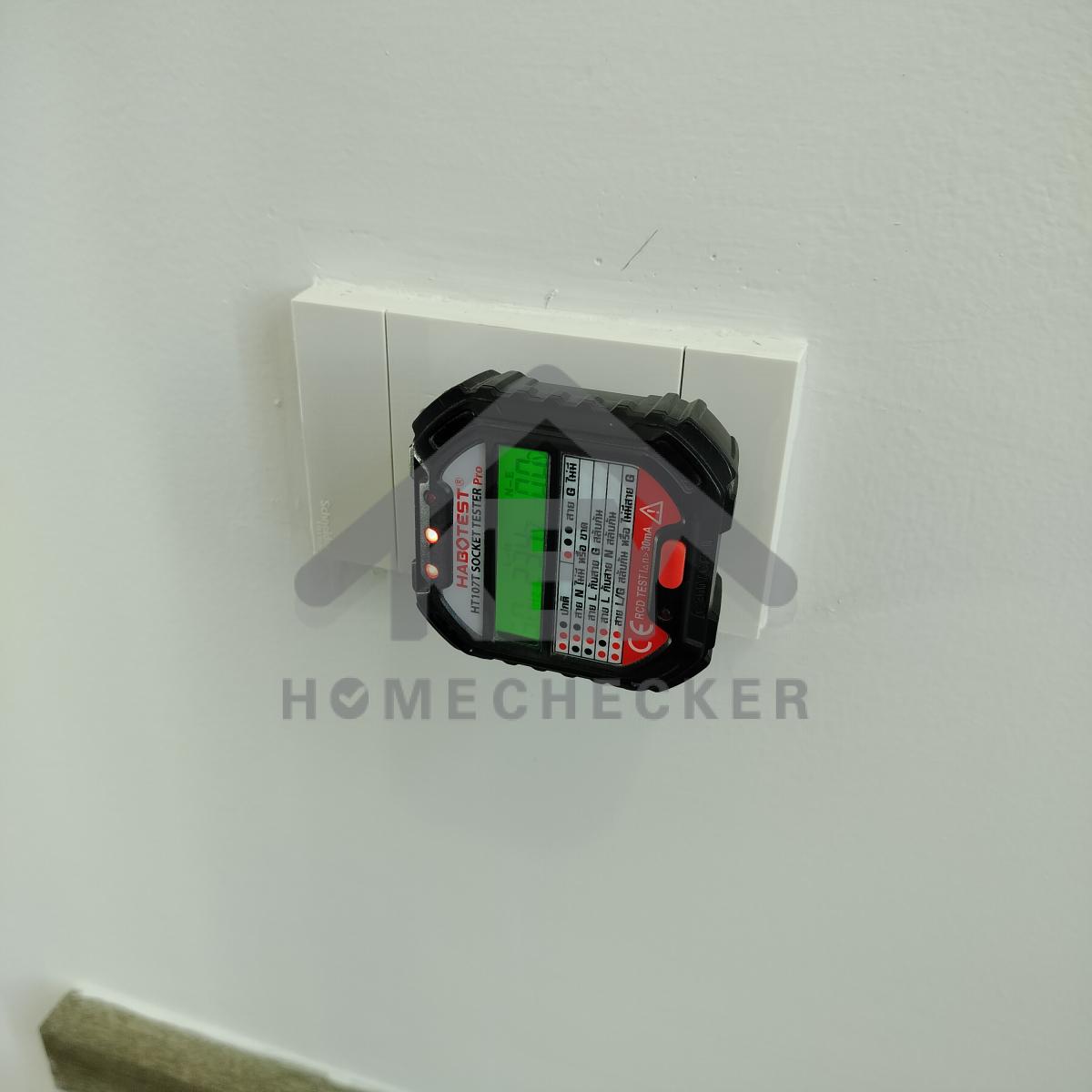

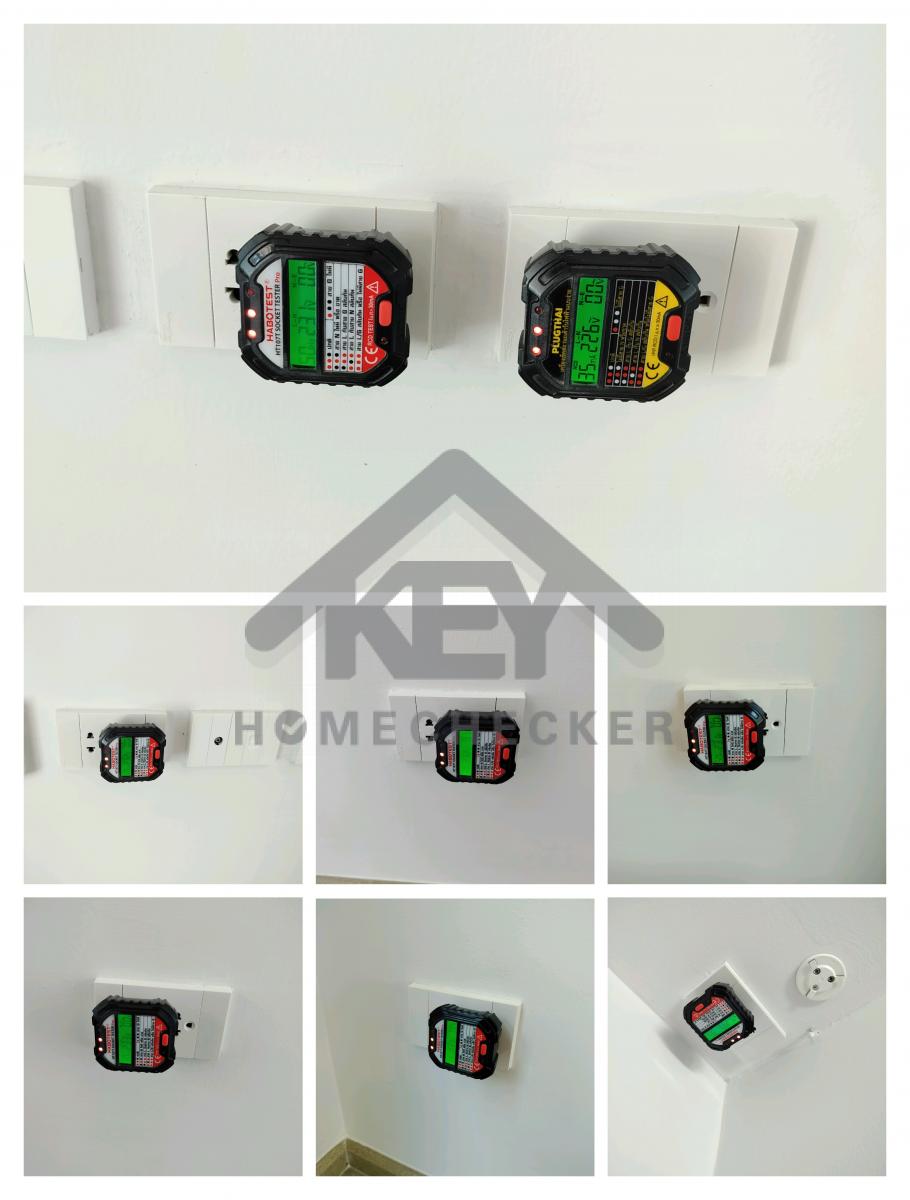

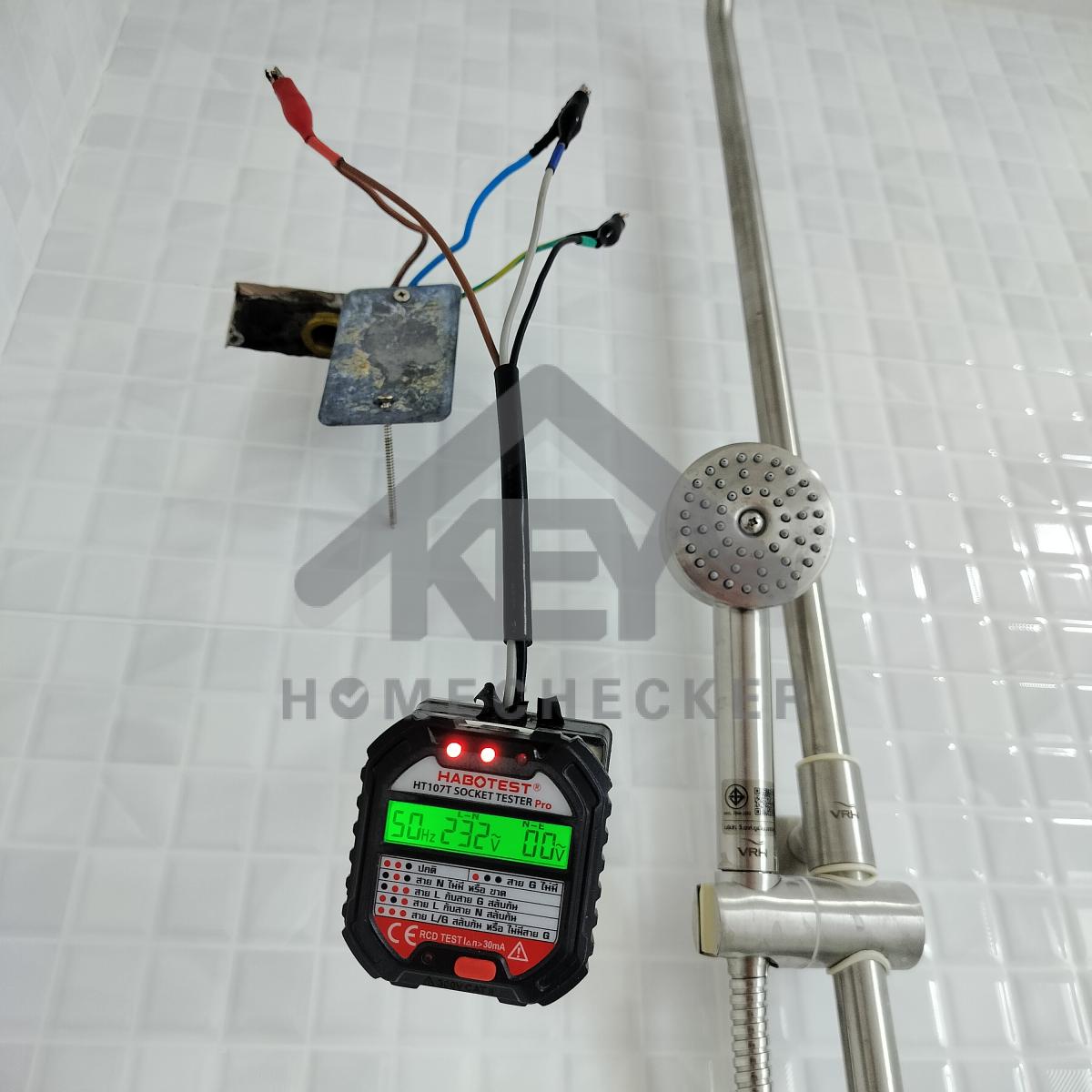

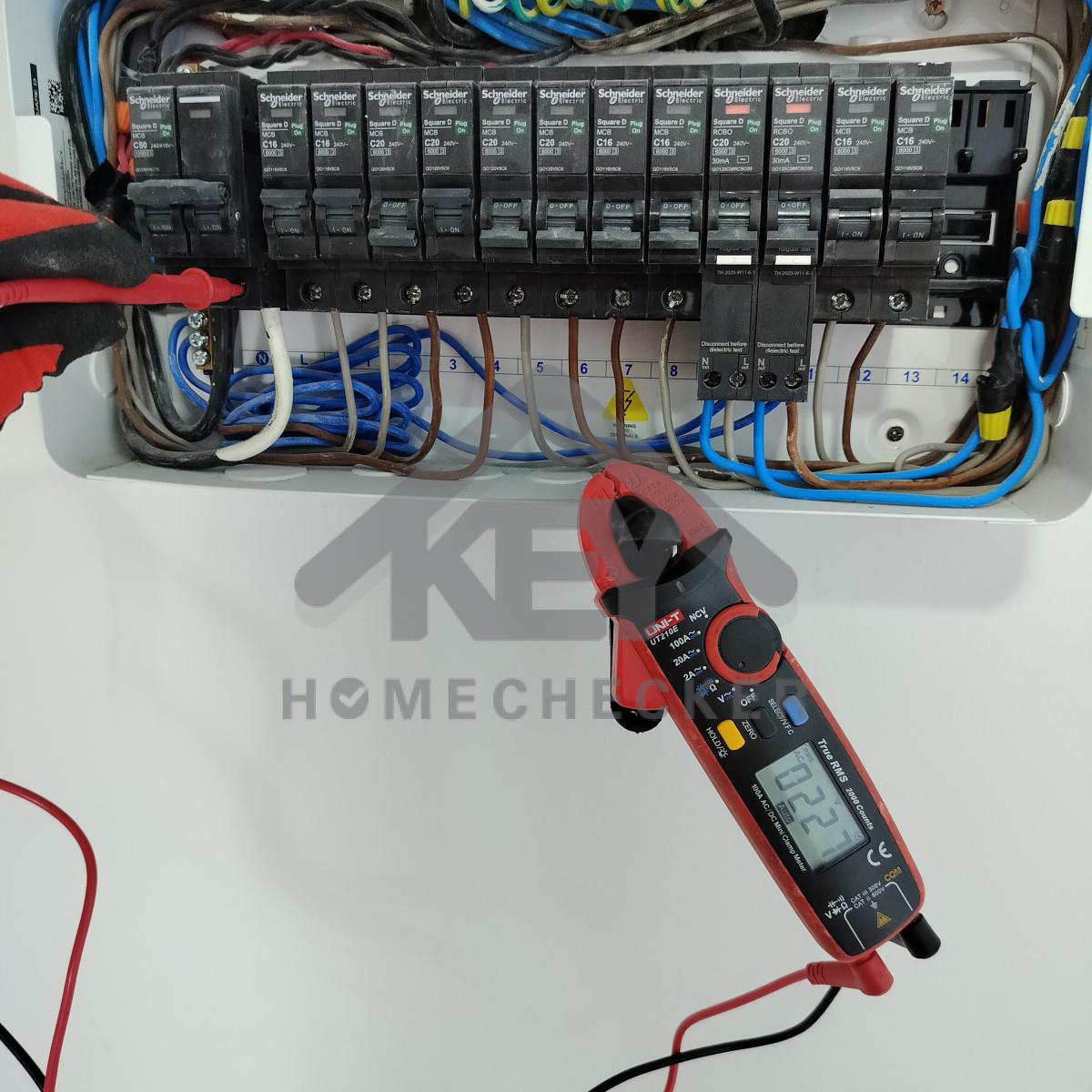

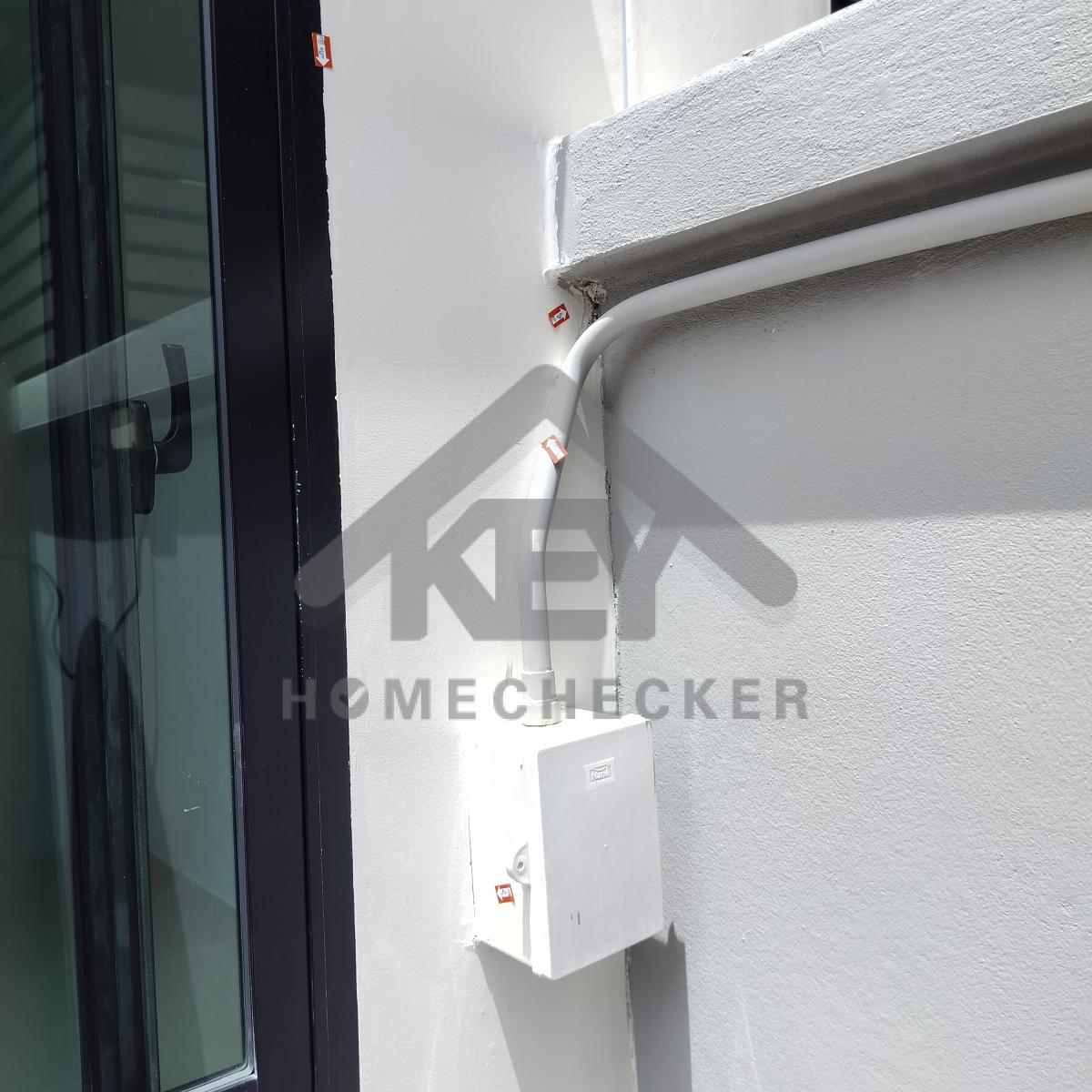

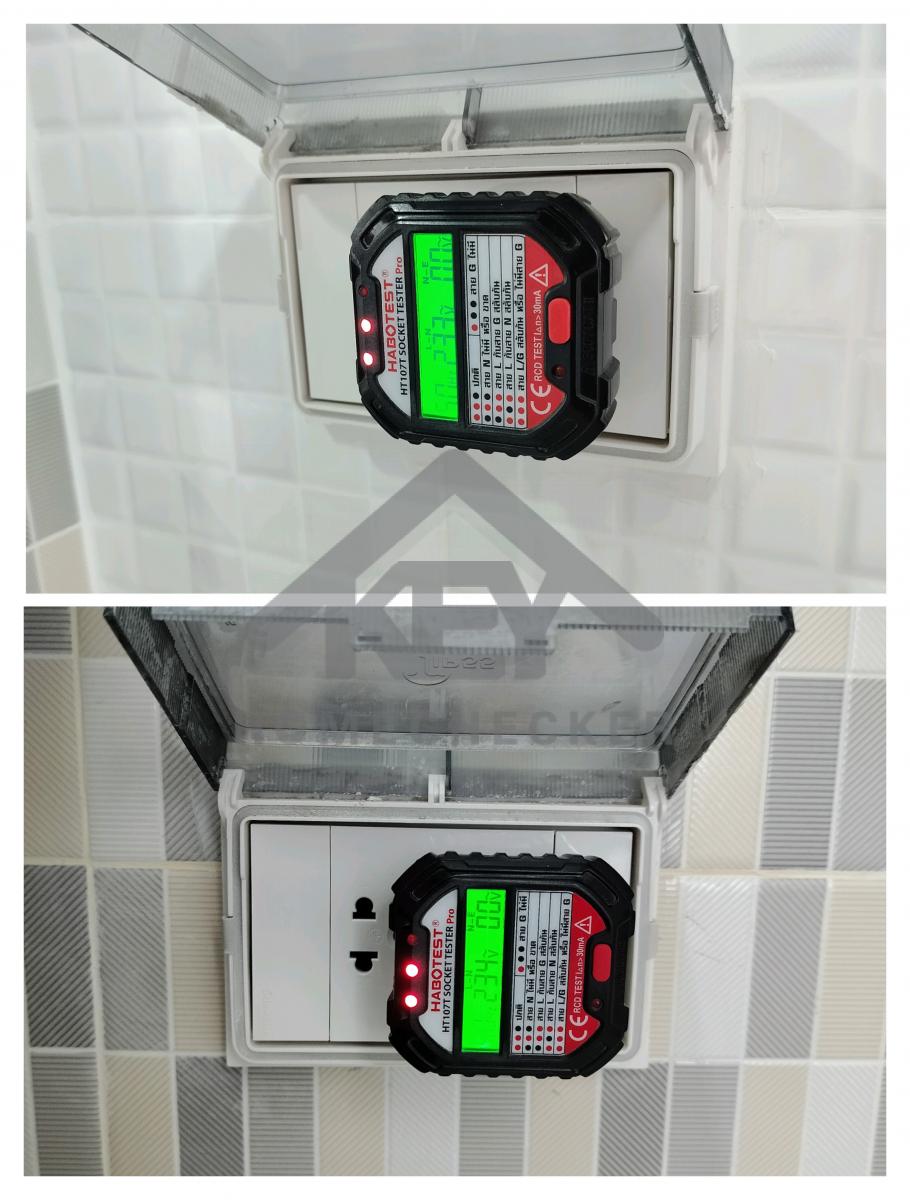

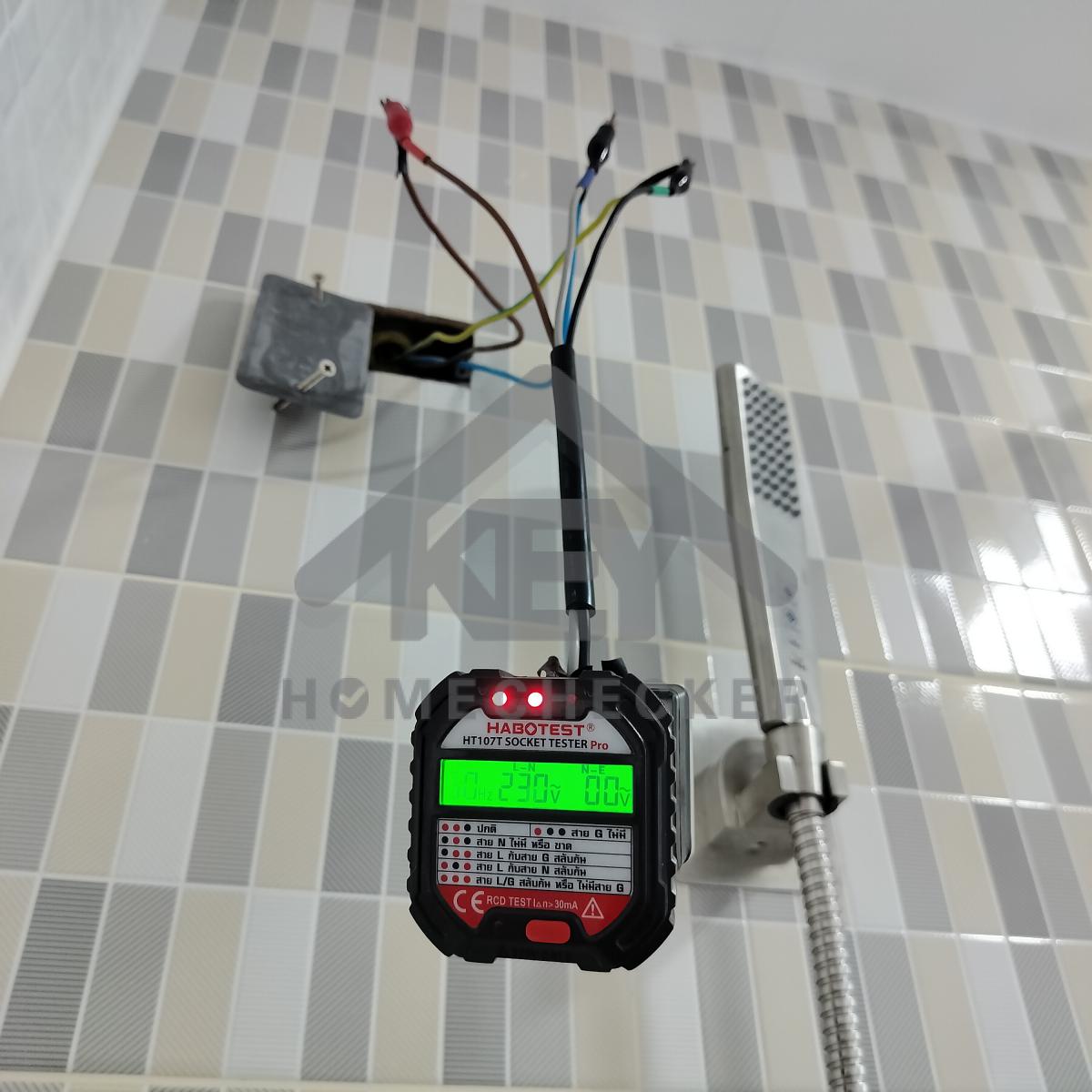

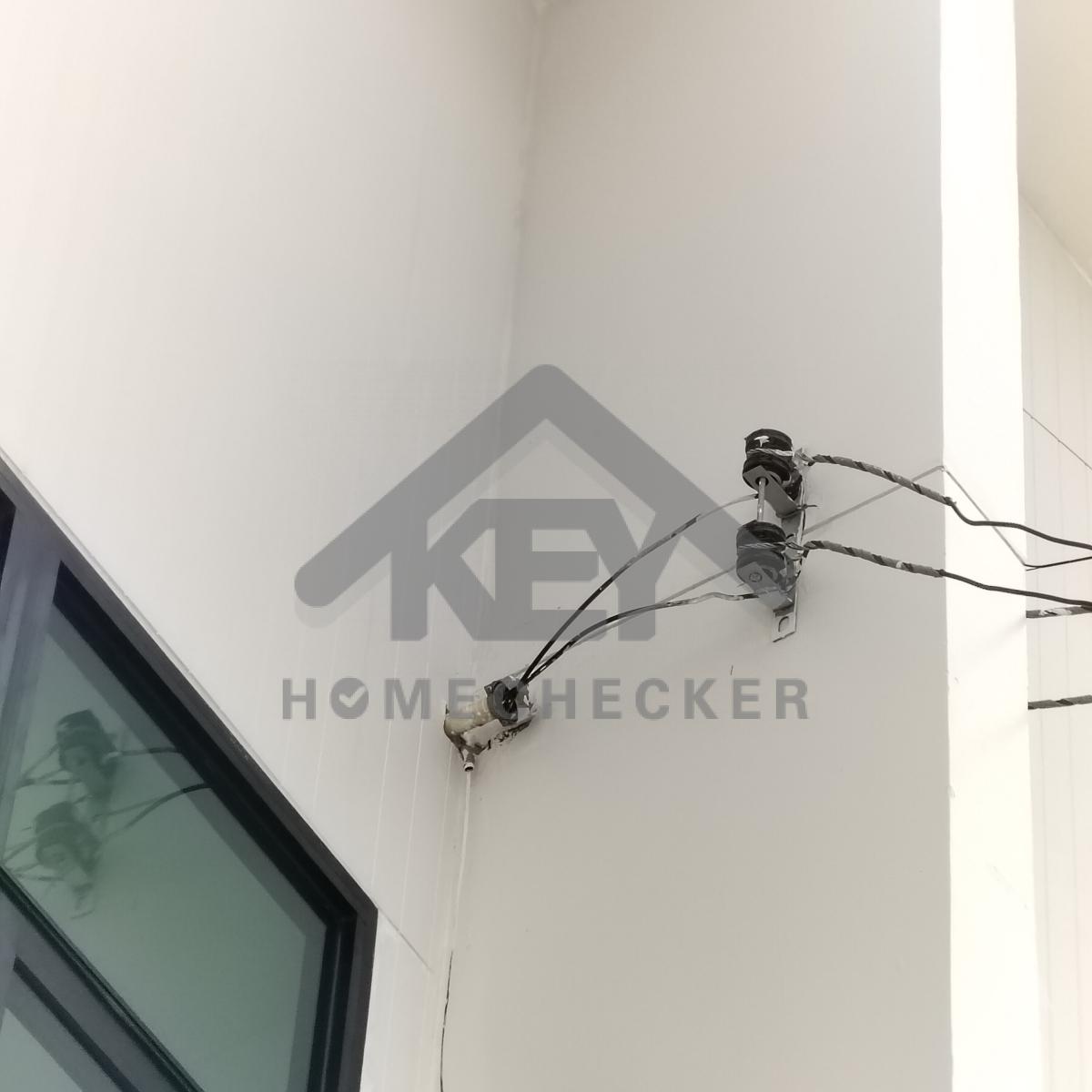

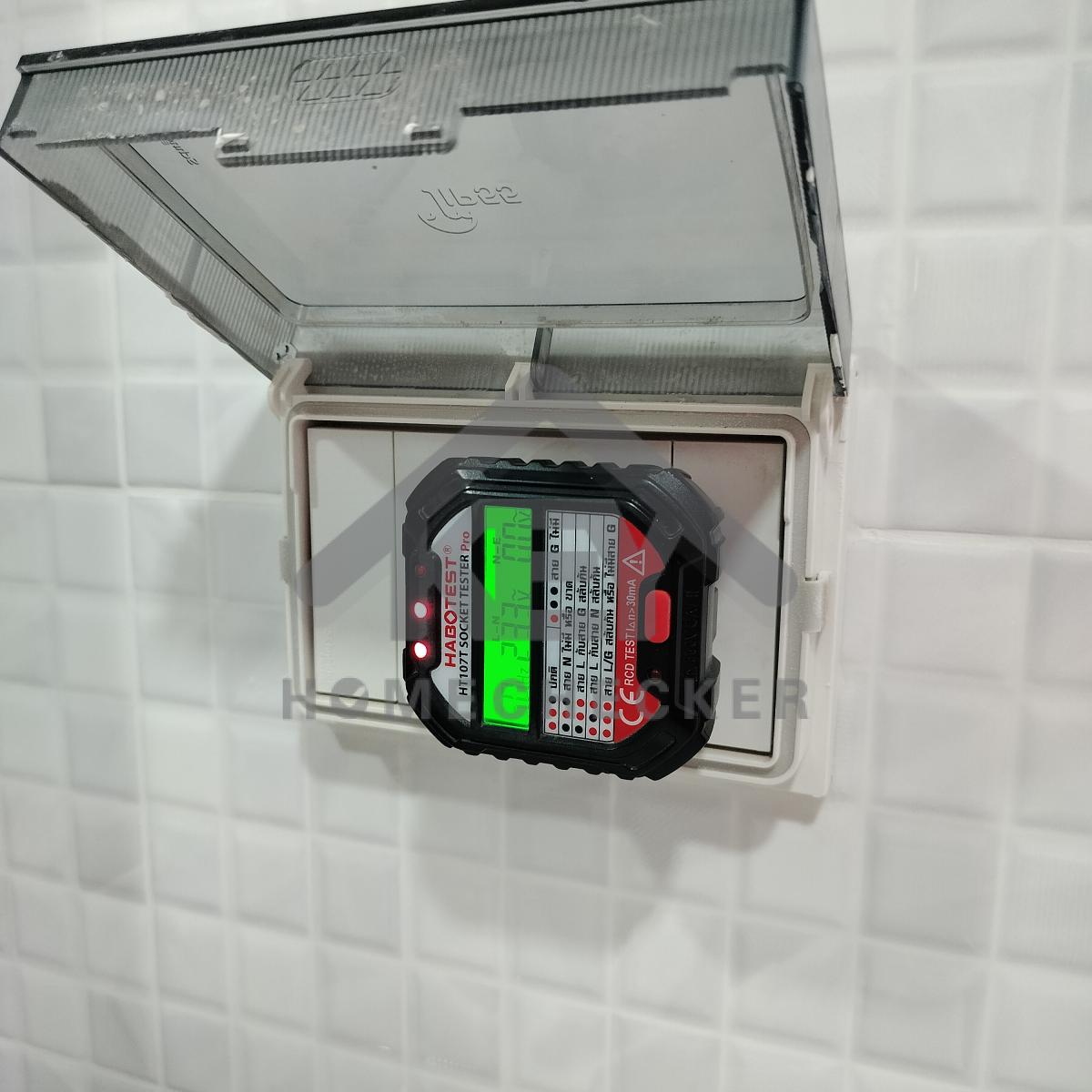

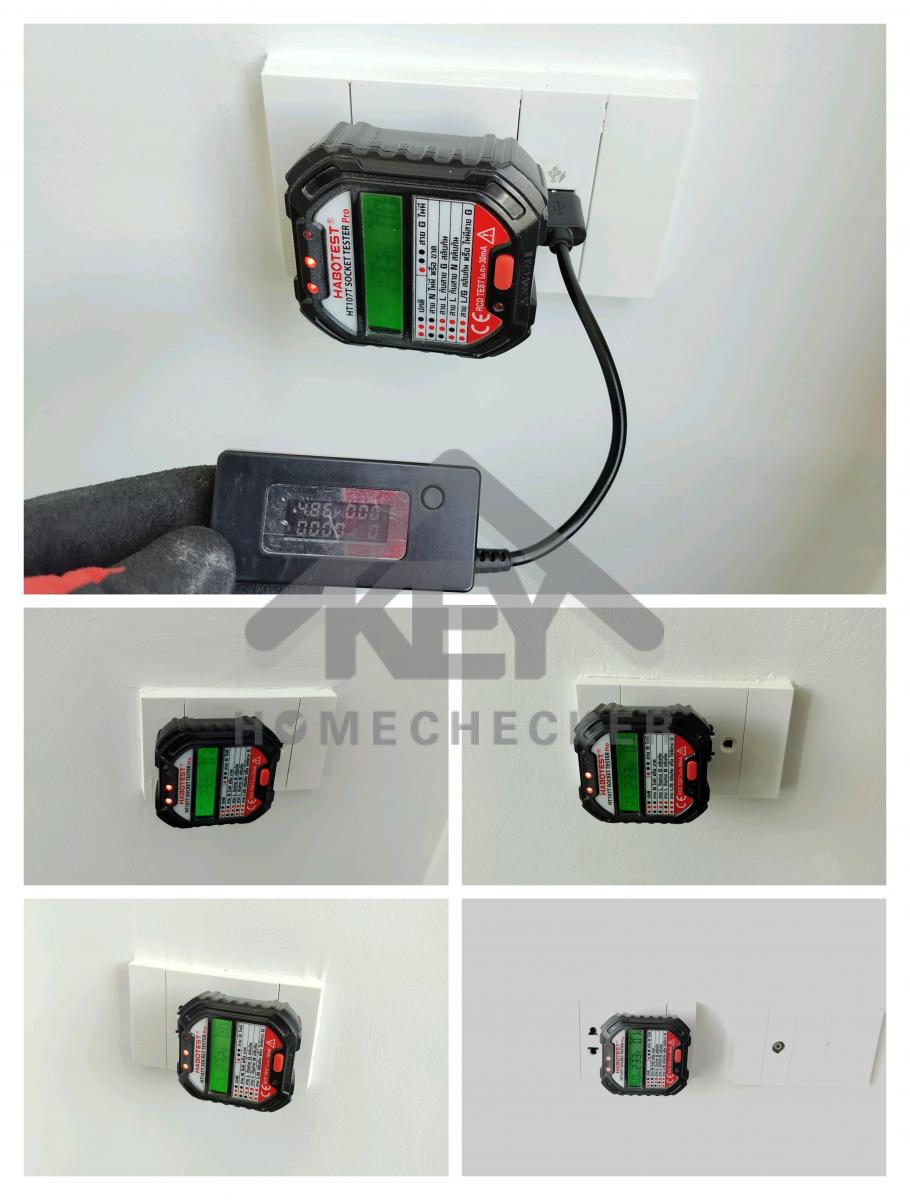

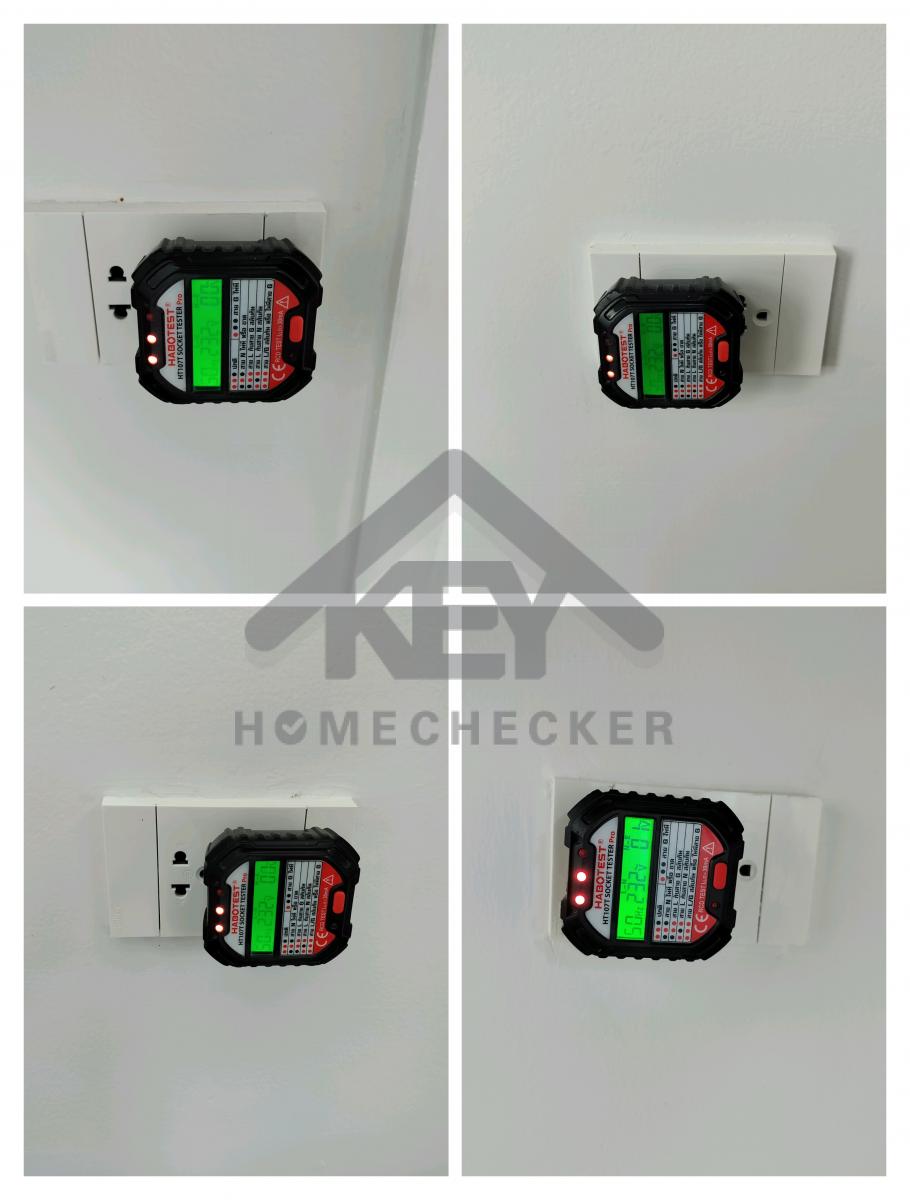

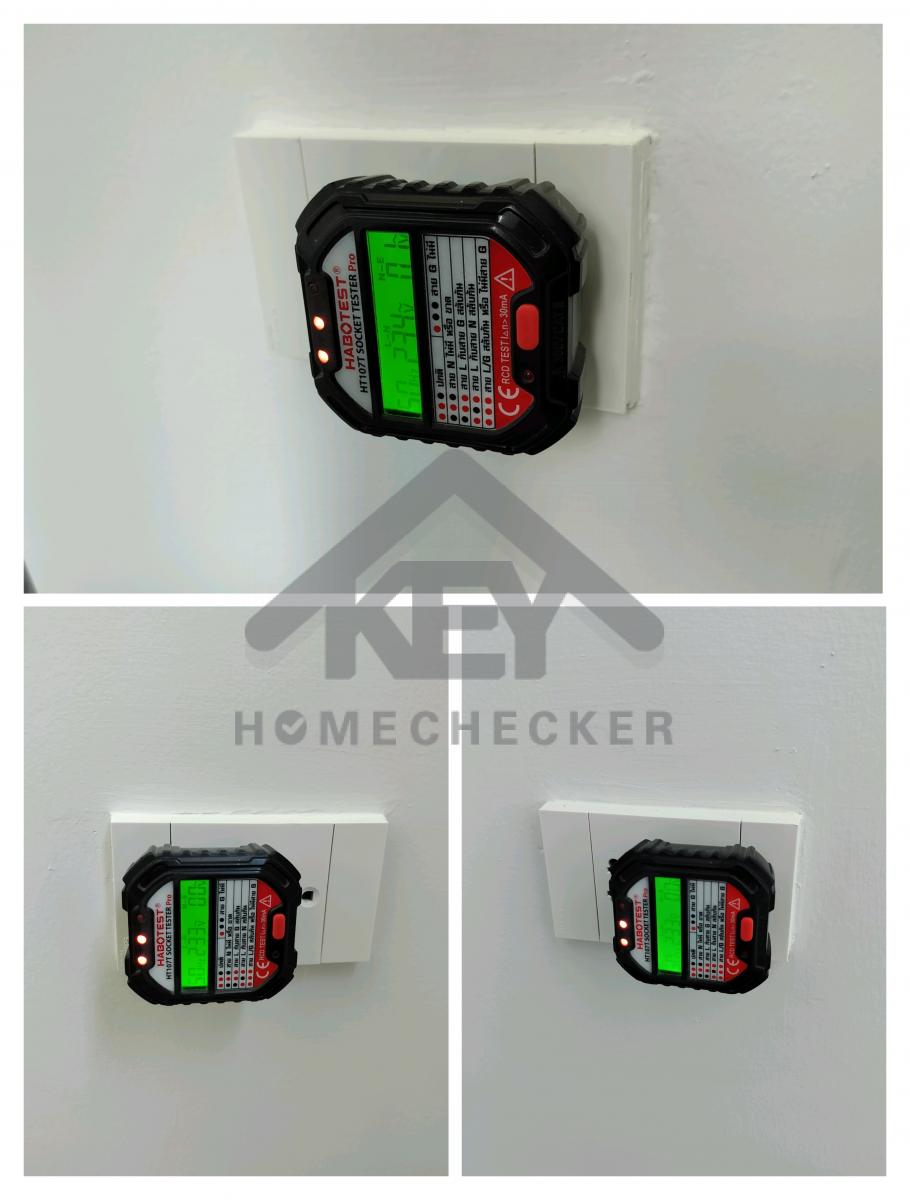

ทดสอบการต่อสายไฟ และการทำงานเบรกเกอร์กันดูด
เครื่องทำน้ำอุ่น ห้องน้ำ 1 งานเรียบร้อยดี

ทดสอบการต่อสายไฟ และการทำงานเบรกเกอร์กันดูด
เครื่องทำน้ำอุ่น ห้องน้ำ 2 งานเรียบร้อยดี

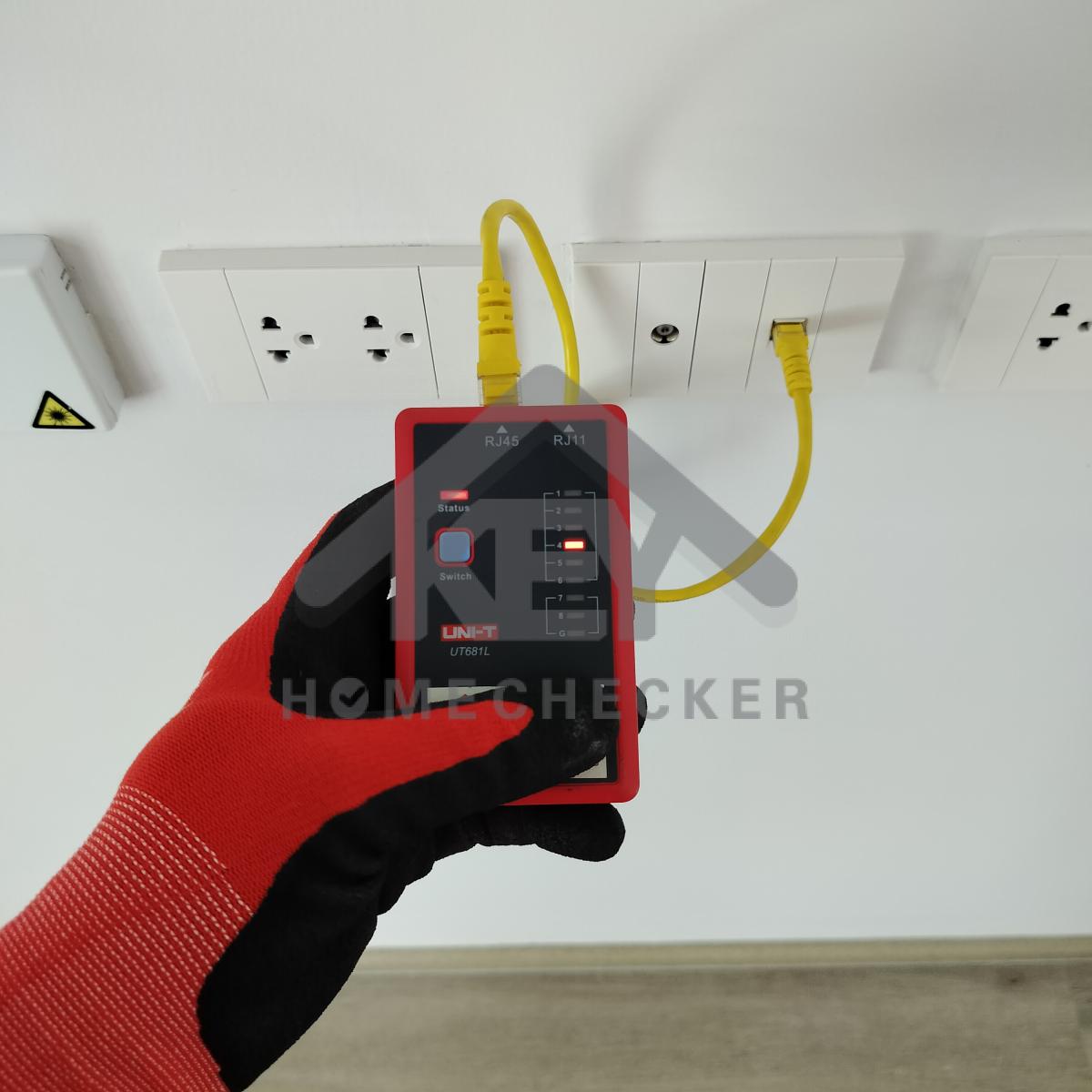

การเชื่อมต่อสายแลน งานเรียบร้อยดี

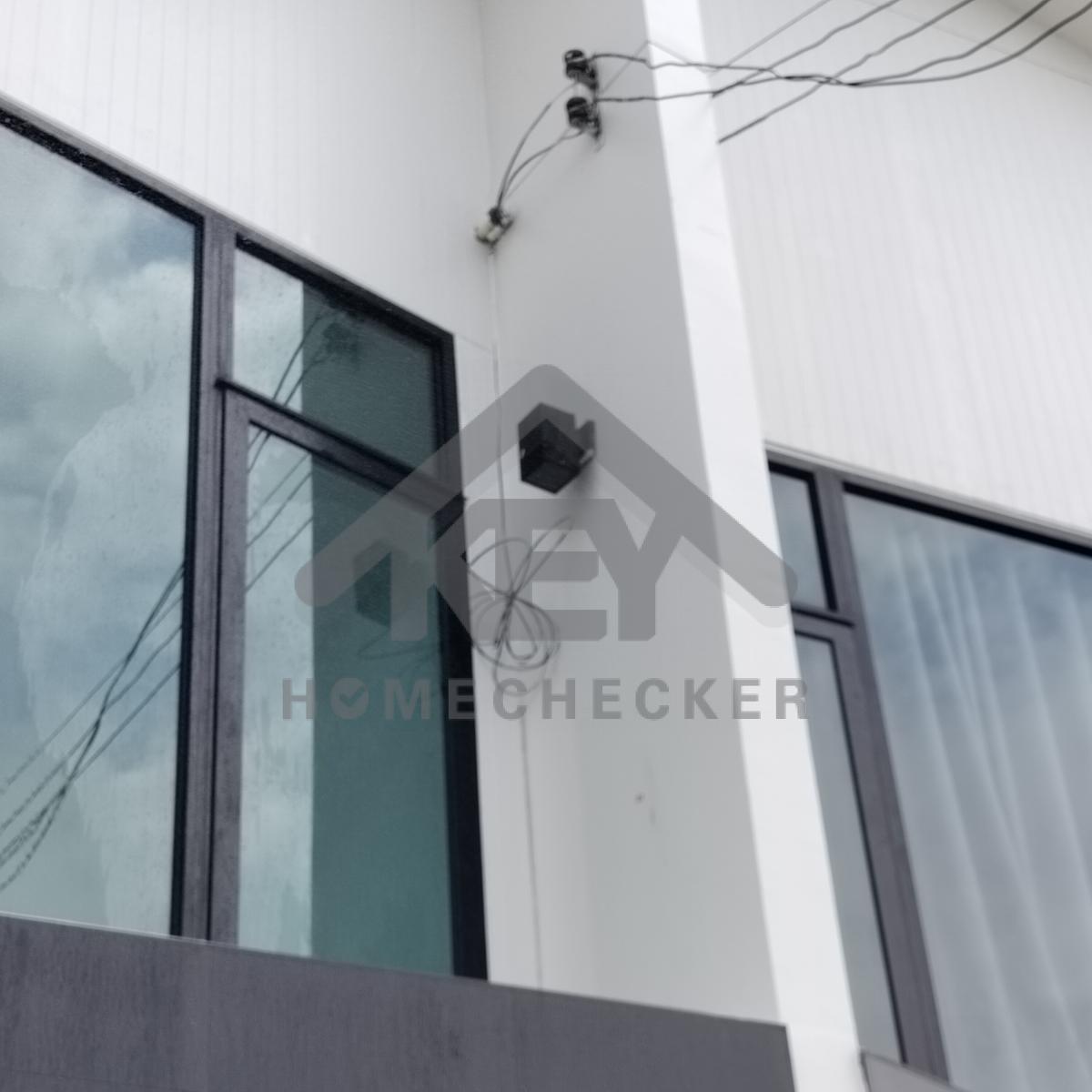

แก้ไข กระจกไฟกิ่งด้านหน้าแตกเปลี่ยนใหม่

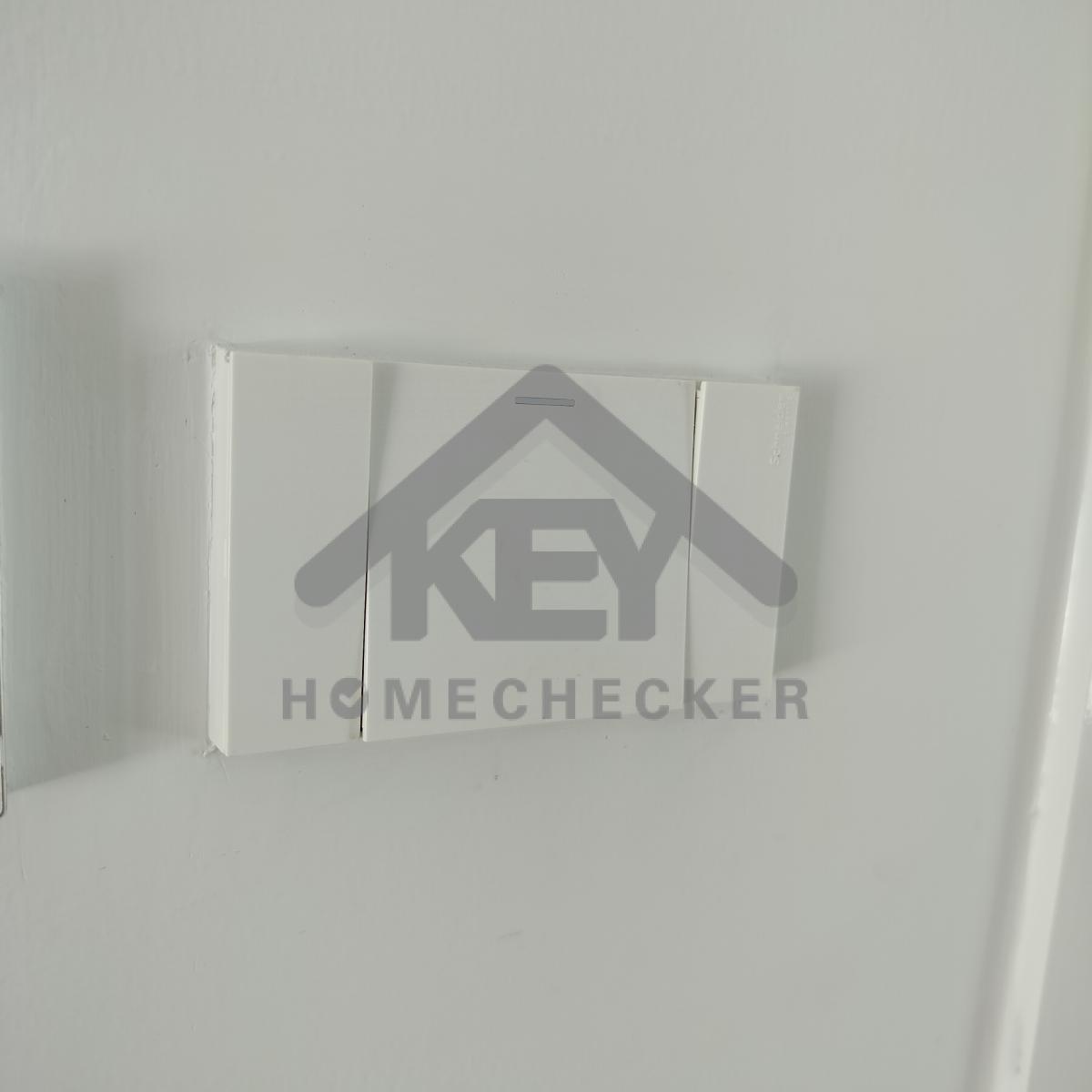

แก้ไข สวิตช์ไฟติดตั้งกับหัวทั้งหมด

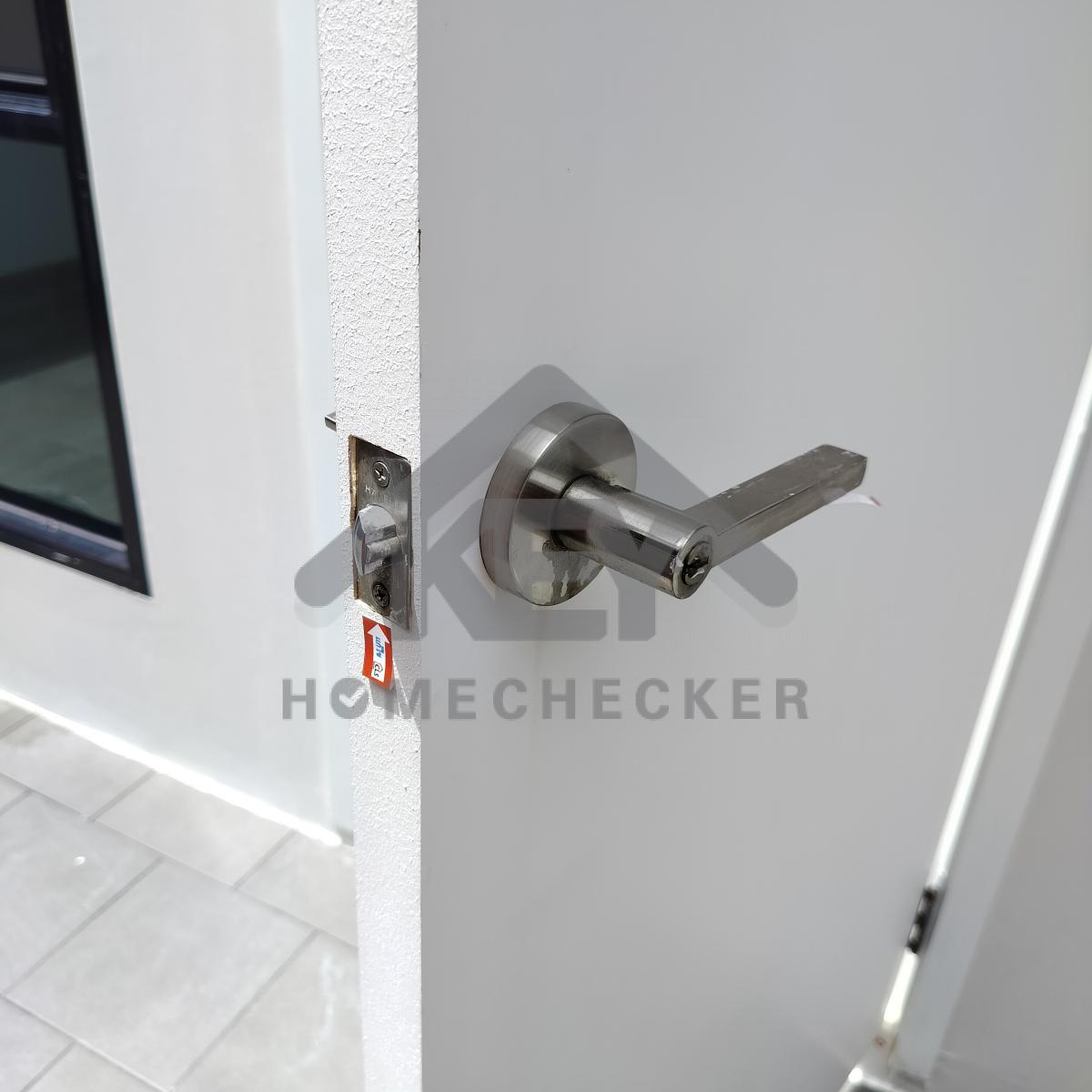

แก้ไข สวิตช์ไฟห้องน้ำชั้น 1 กดเด้งกลับ ปิดไม่สะดวก

แก้ไข ติดตั้งปลั๊กไฟซักล้างหลังบ้านให้เรียบร้อย

แก้ไข ไฟซักล้างหลังบ้านไม่ติด และเปลี่ยนโคมไฟใหม่ให้เรียบร้อย

แก้ไข ใส่ชุดหน้ากากครอบเบรกเกอร์ปั๊มน้ำให้เรียบร้อย

ปลั๊กไฟโรงจอดรถ งานเรียบร้อยดี

ปลั๊กไฟห้องโถงชั้น 1 งานเรียบร้อยดี

ปลั๊กไฟห้องครัว งานเรียบร้อยดี

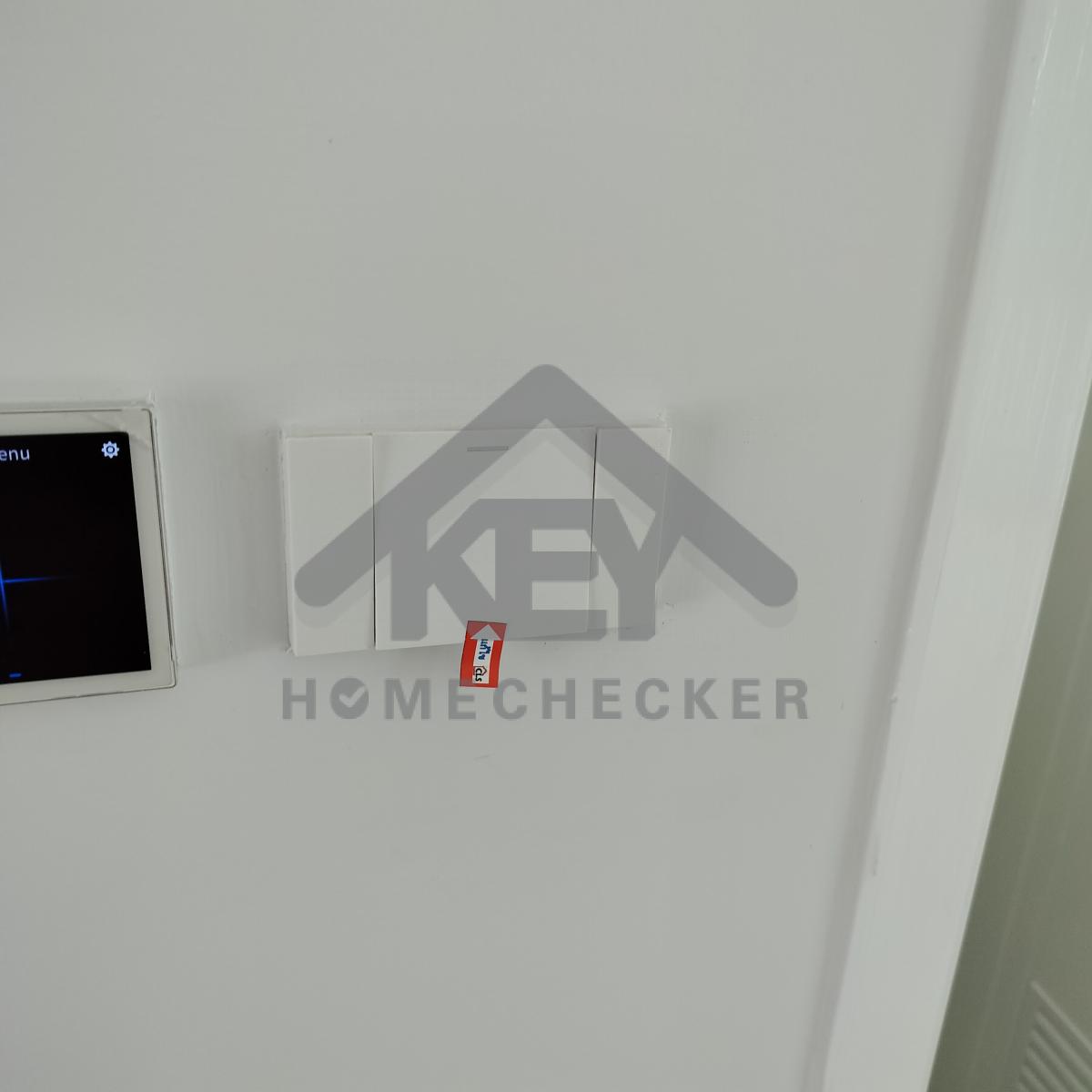

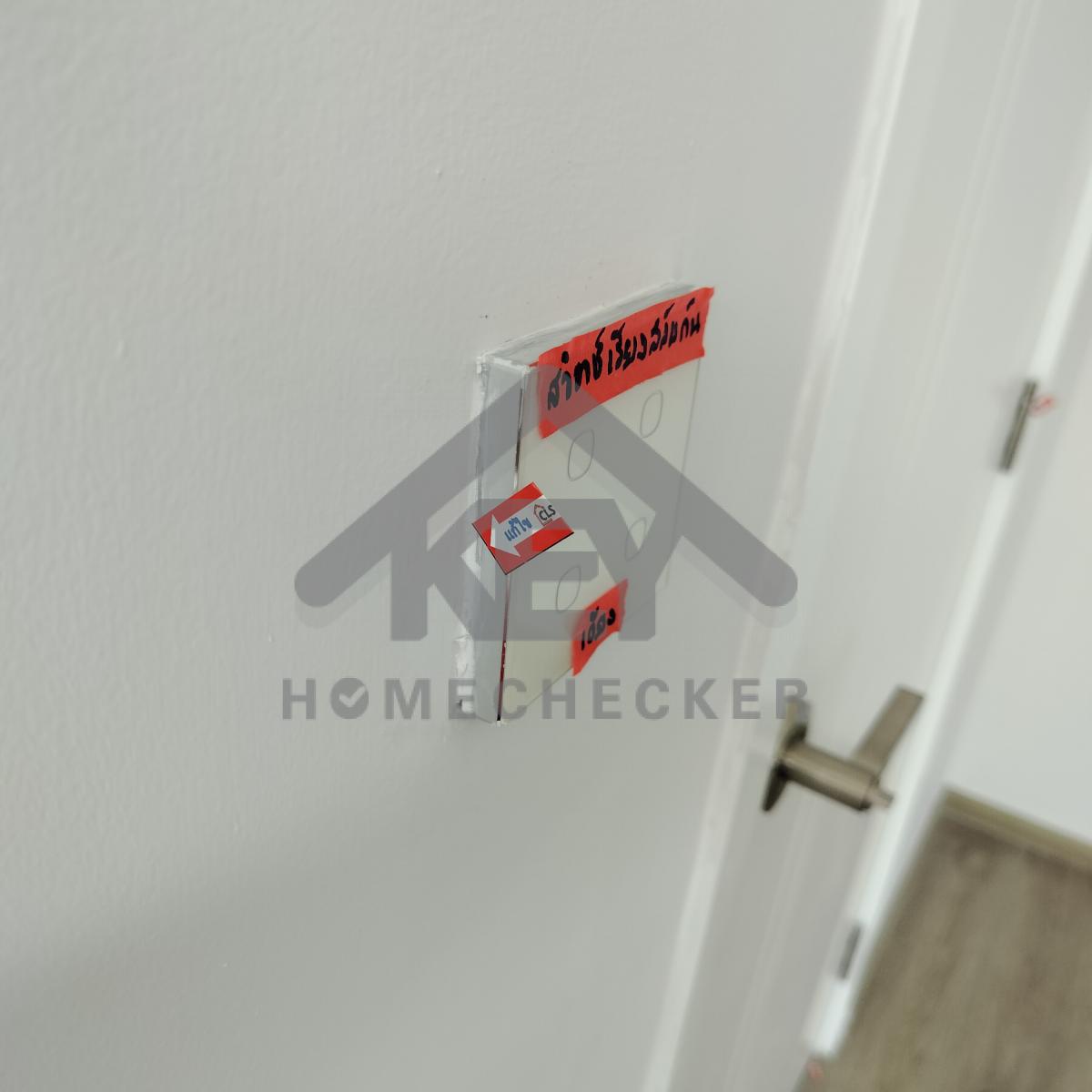

แก้ไข สวิตช์ไฟห้องนอน 1
สลับสายปุ่มกดสวิตช์ไฟแถวบนใหม่ให้ตรงตามการใช้งาน

แก้ไข สวิตช์ไฟห้องนอน 1 เอียง ติดตั้งปรับระดับใหม่

ปลั๊กไฟห้องนอน 1 งานเรียบร้อยดี

ปลั๊กไฟห้องน้ำ 1 งานเรียบร้อยดี

ปลั๊กไฟห้องน้ำ 2 งานเรียบร้อยดี

ปลั๊กไฟห้องนอน 2 งานเรียบร้อยดี

ปลั๊กไฟห้องนอน 3 งานเรียบร้อยดี

ปลั๊กไฟชั้นลอย งานเรียบร้อยดี

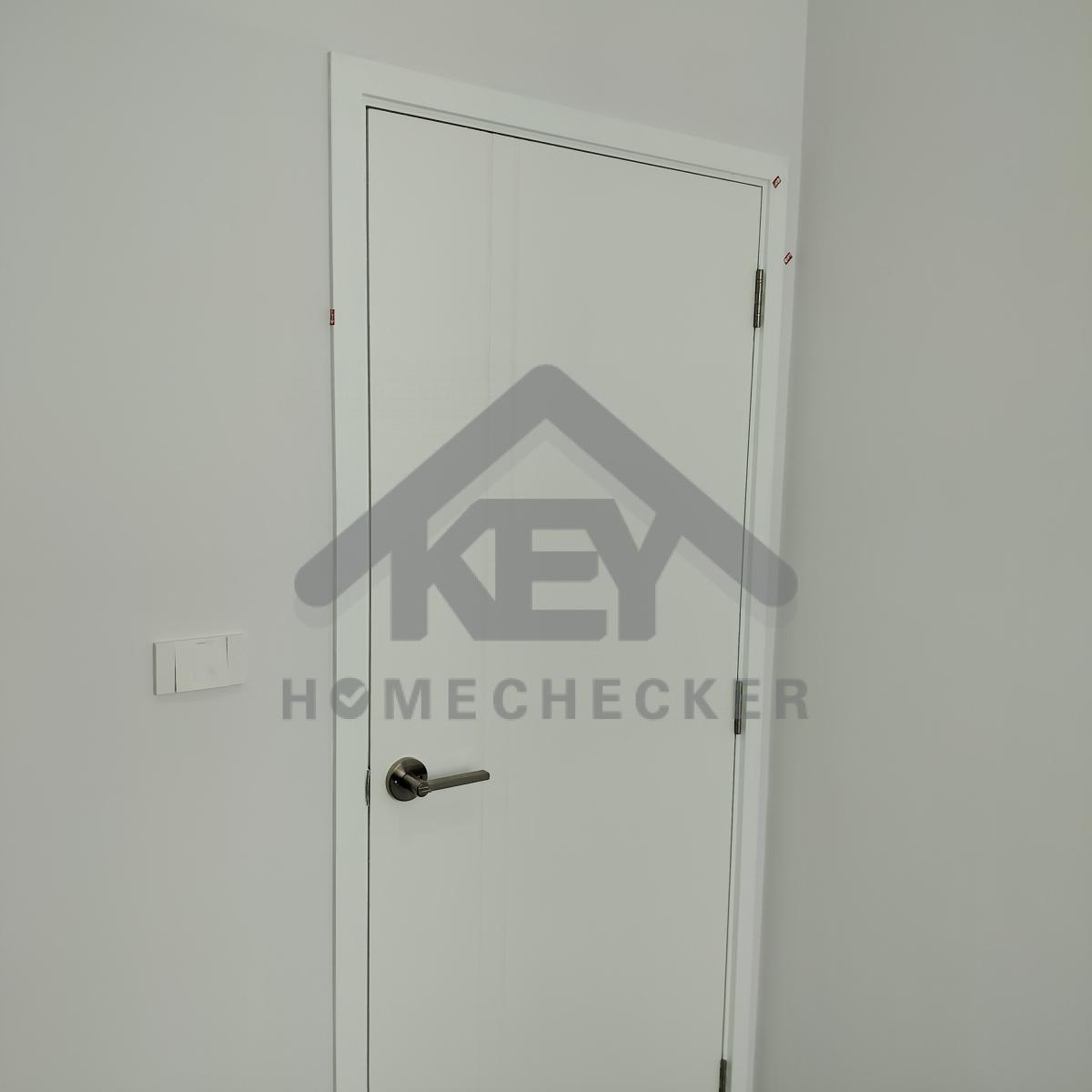

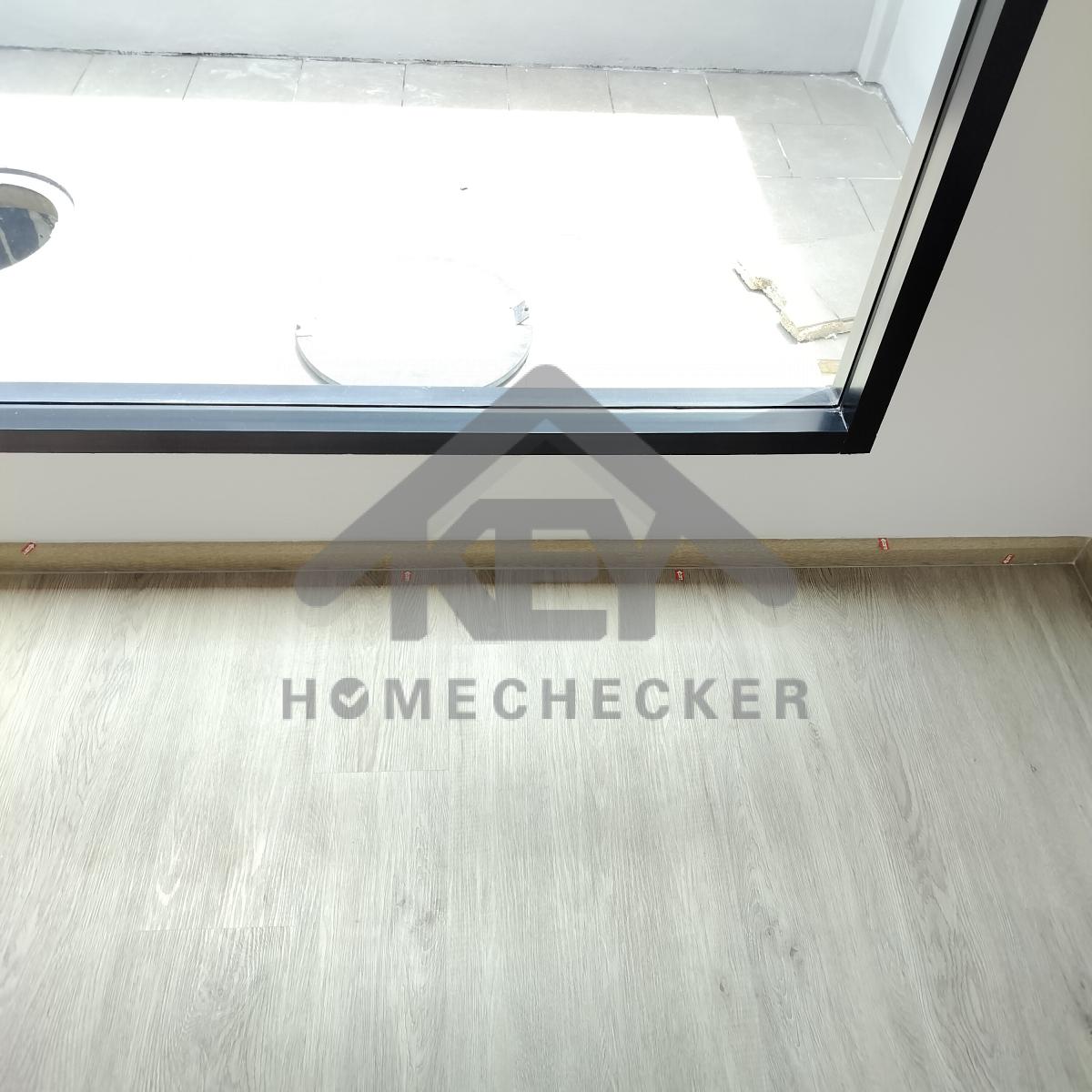

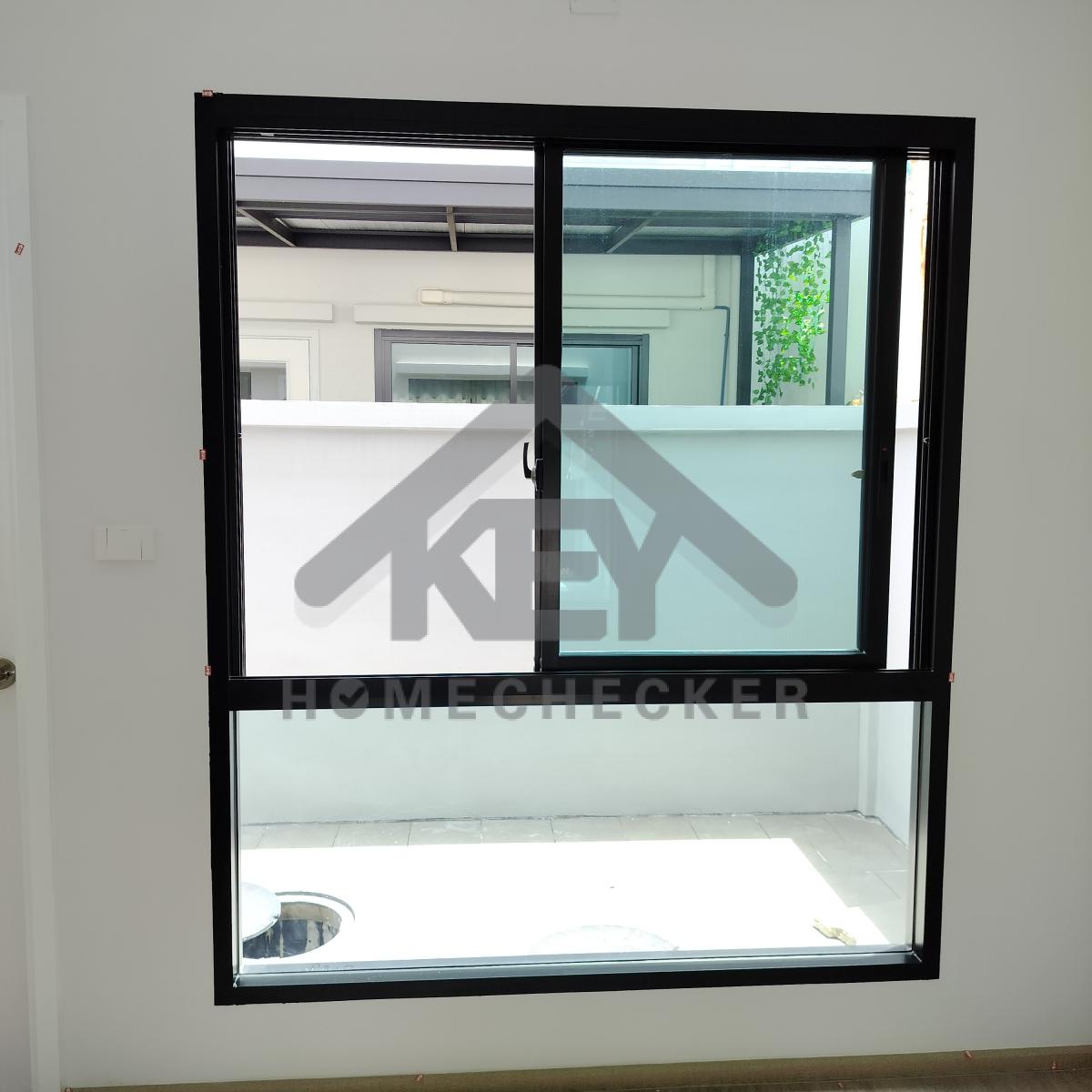

7. งานห้องโถง ห้องนั่งเล่น

แก้ไข เก็บงานกันสีแต่งขอบเฟรมประตู และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมประตู และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข สกิมผิวเก็บรอยขัดเก็บงานเก็บสีผนังให้เรียบร้อย

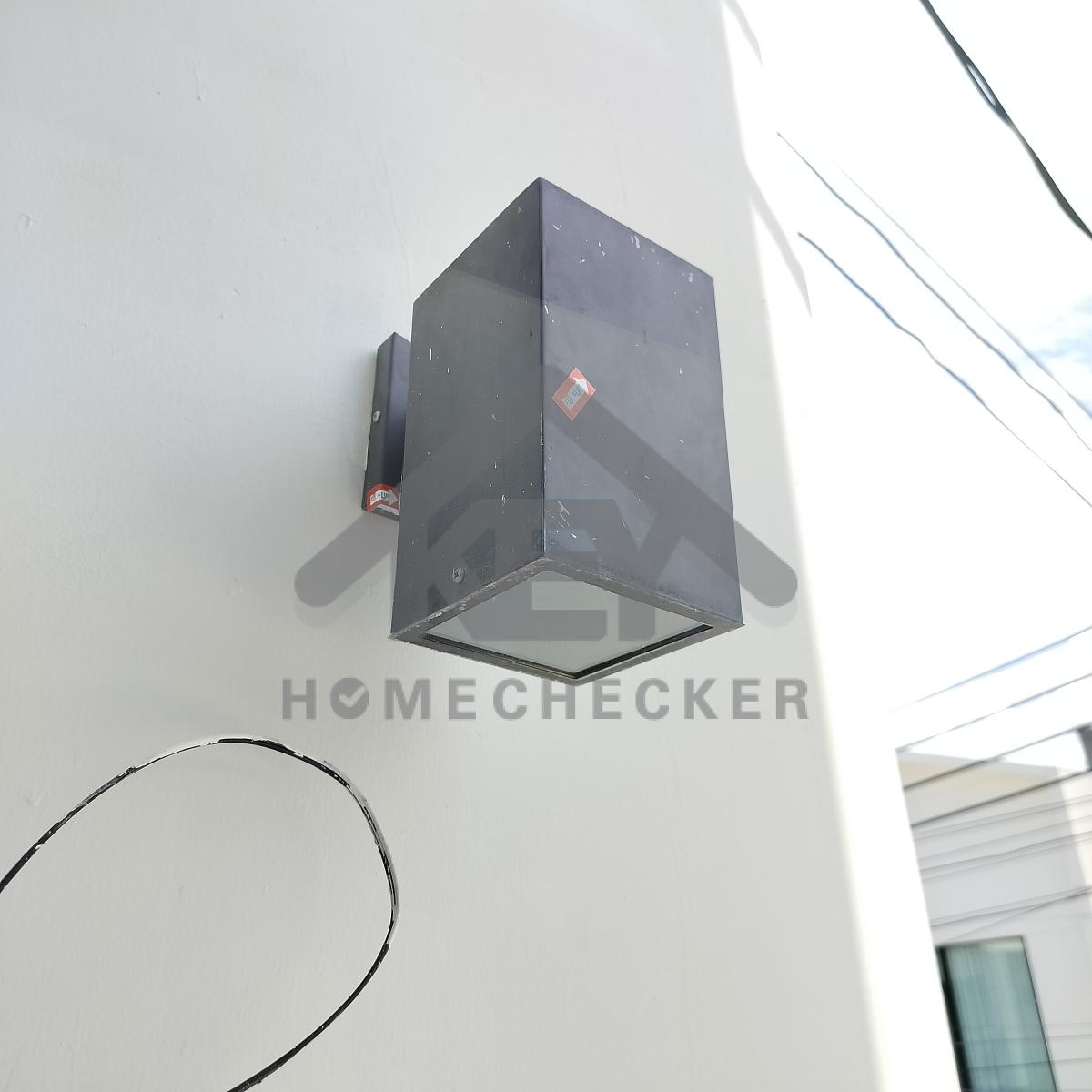

แก้ไข โคมไฟบิดเอียง ปรับให้ตรงตลอดแนว และทำความสะอาดเก็บสีให้เรียบร้อย

แก้ไข โคมไฟบิดเอียง ปรับให้ตรงตลอดแนว และทำความสะอาดเก็บสีให้เรียบร้อย

แก้ไข เก็บงานเก็บสีขอบฝ้าเพดาน และทำความสะอาดเก็บสีให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานรอยเจาะลูกบิด และเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

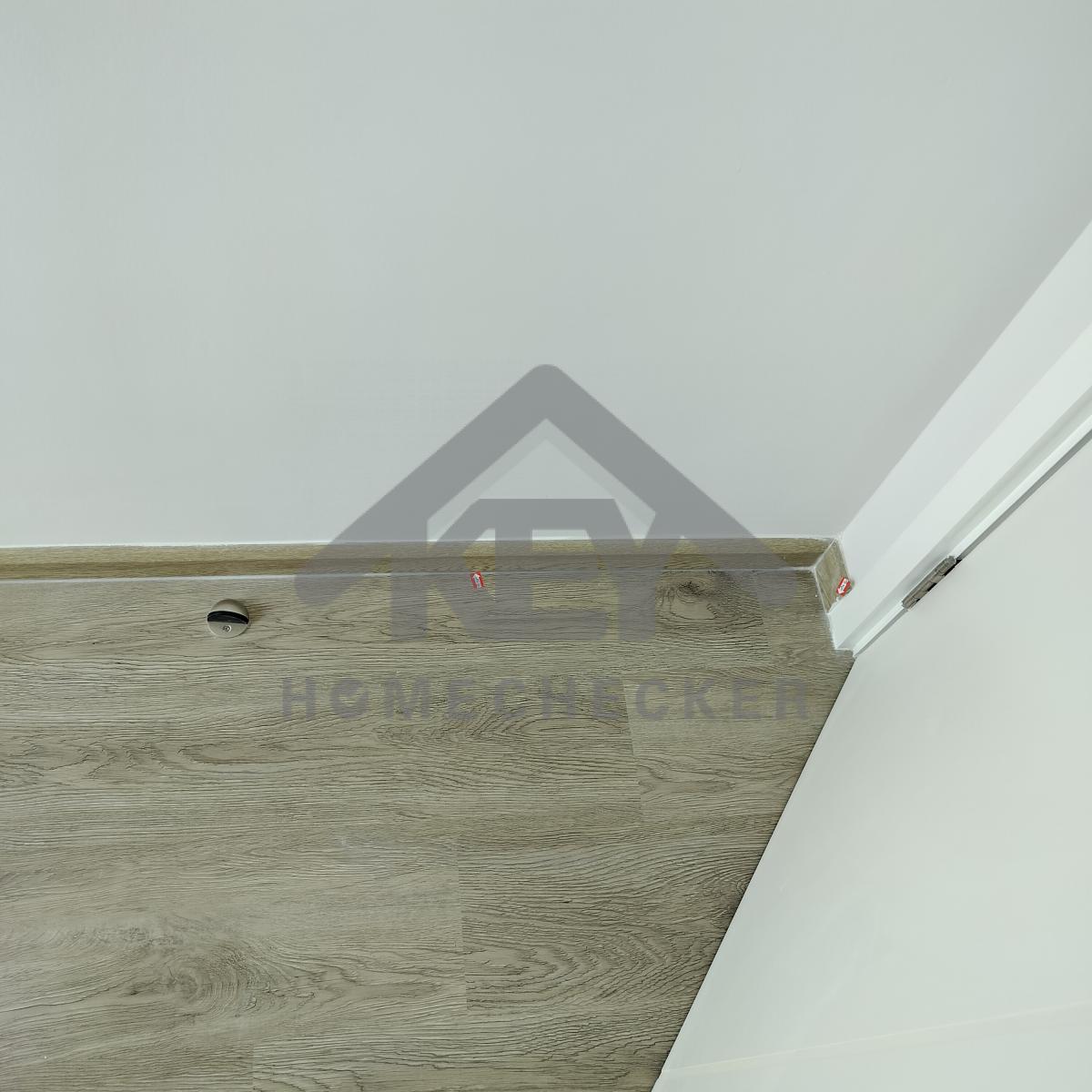

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

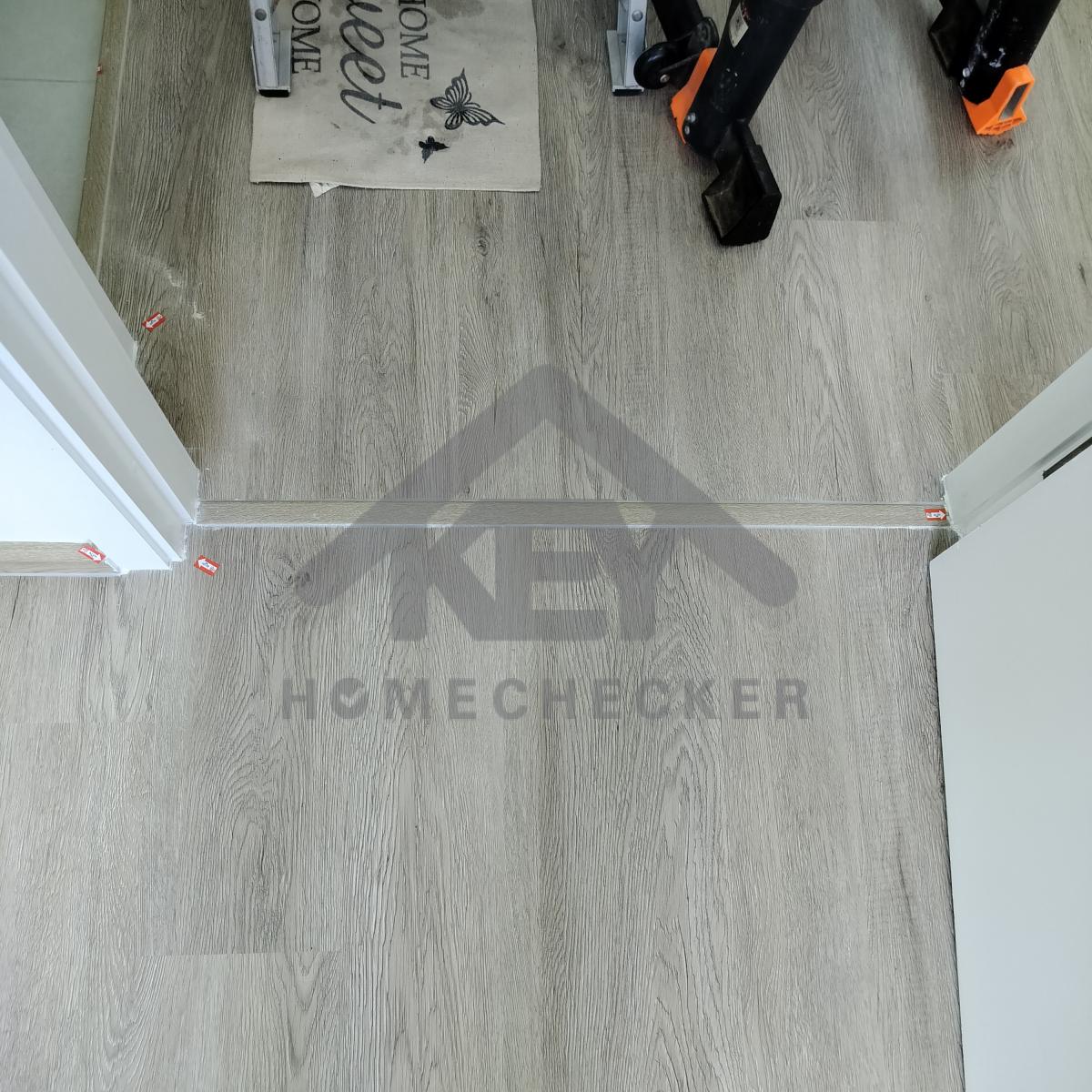

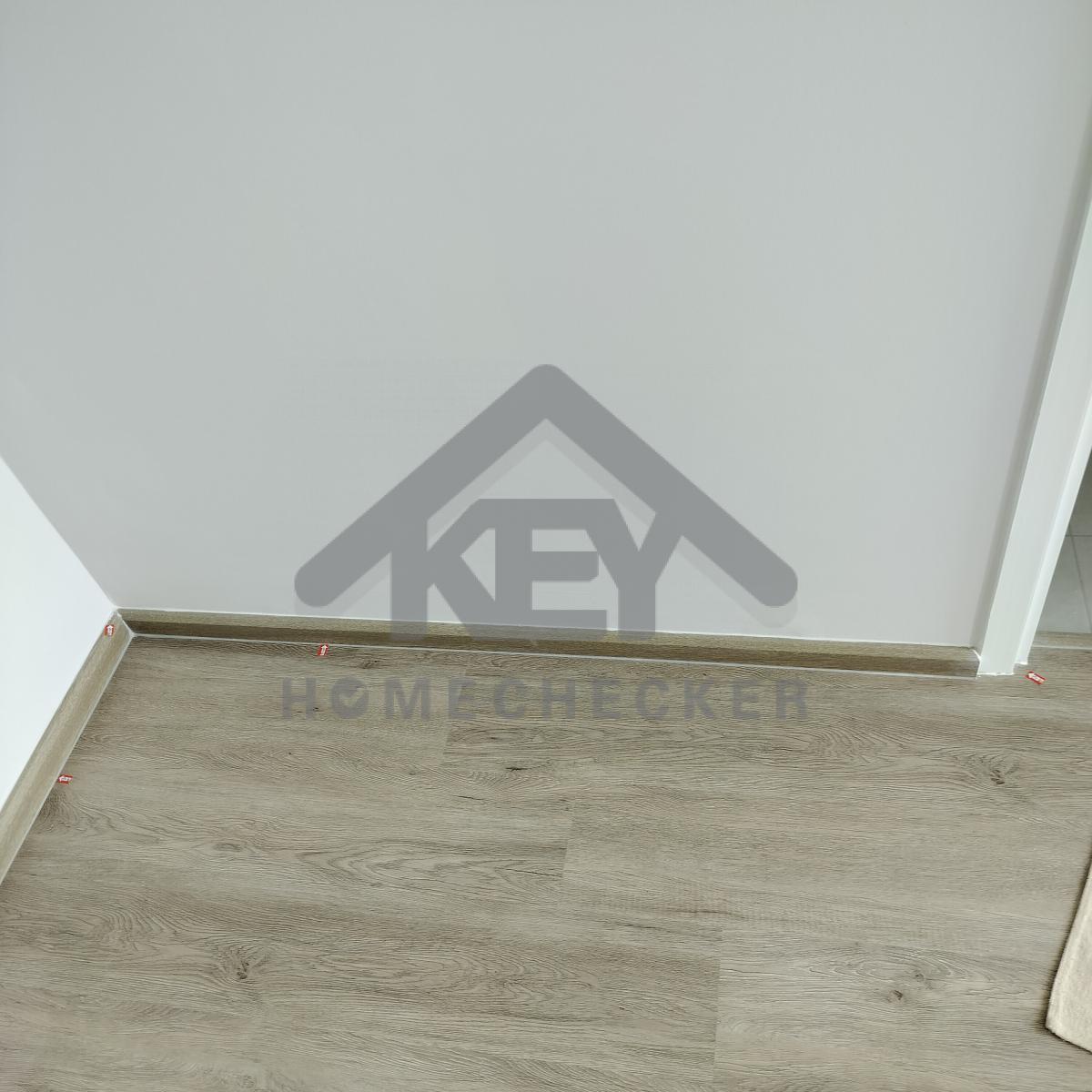

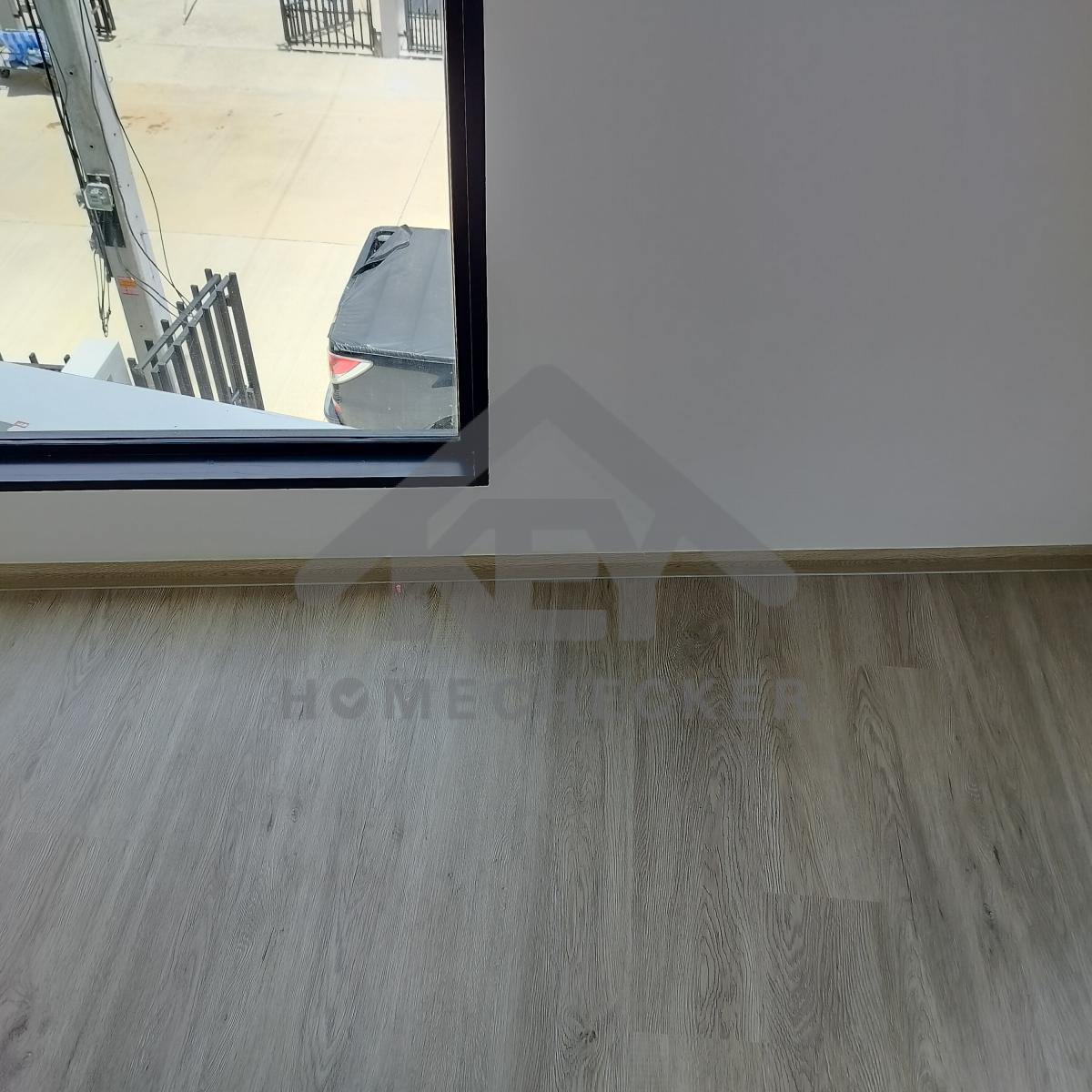

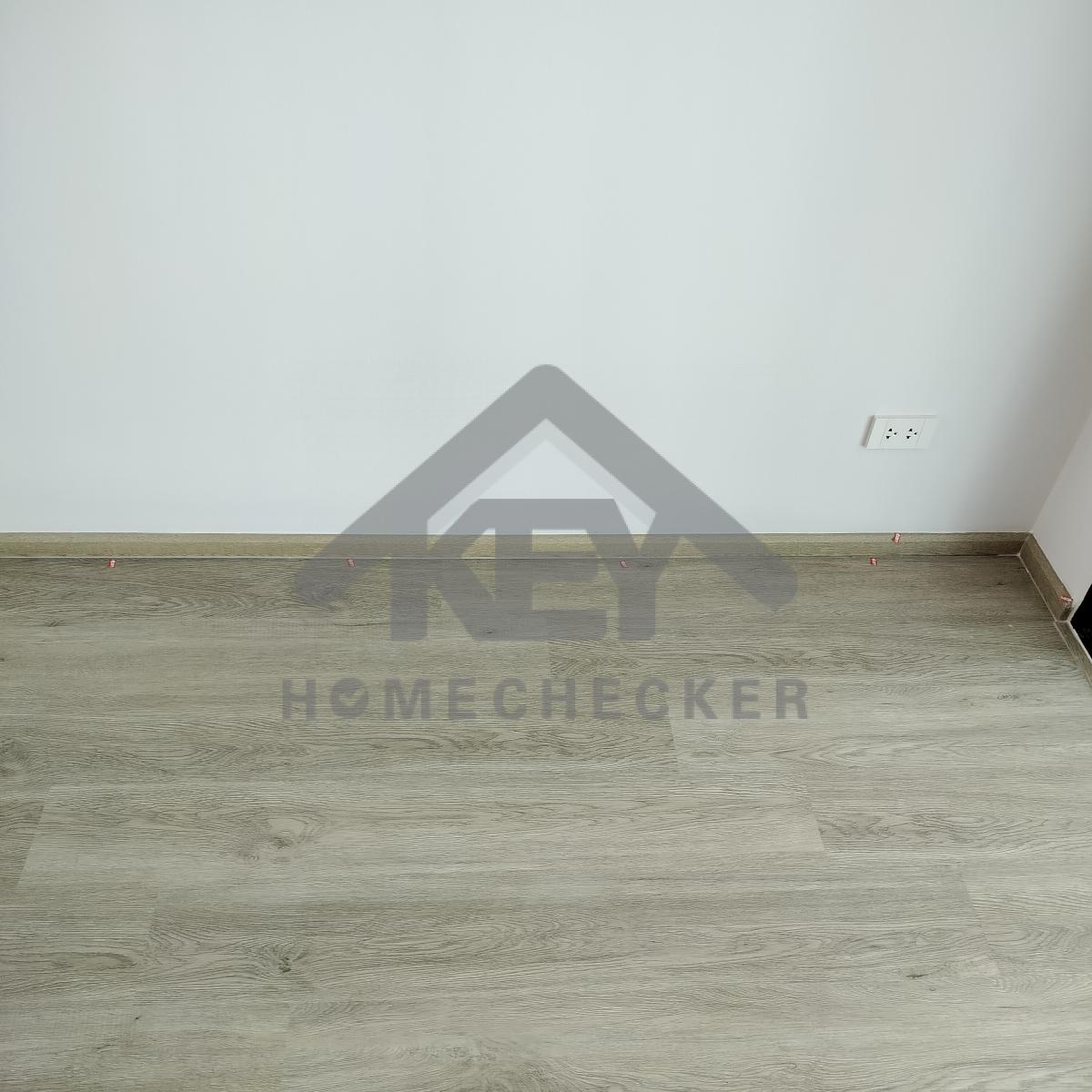

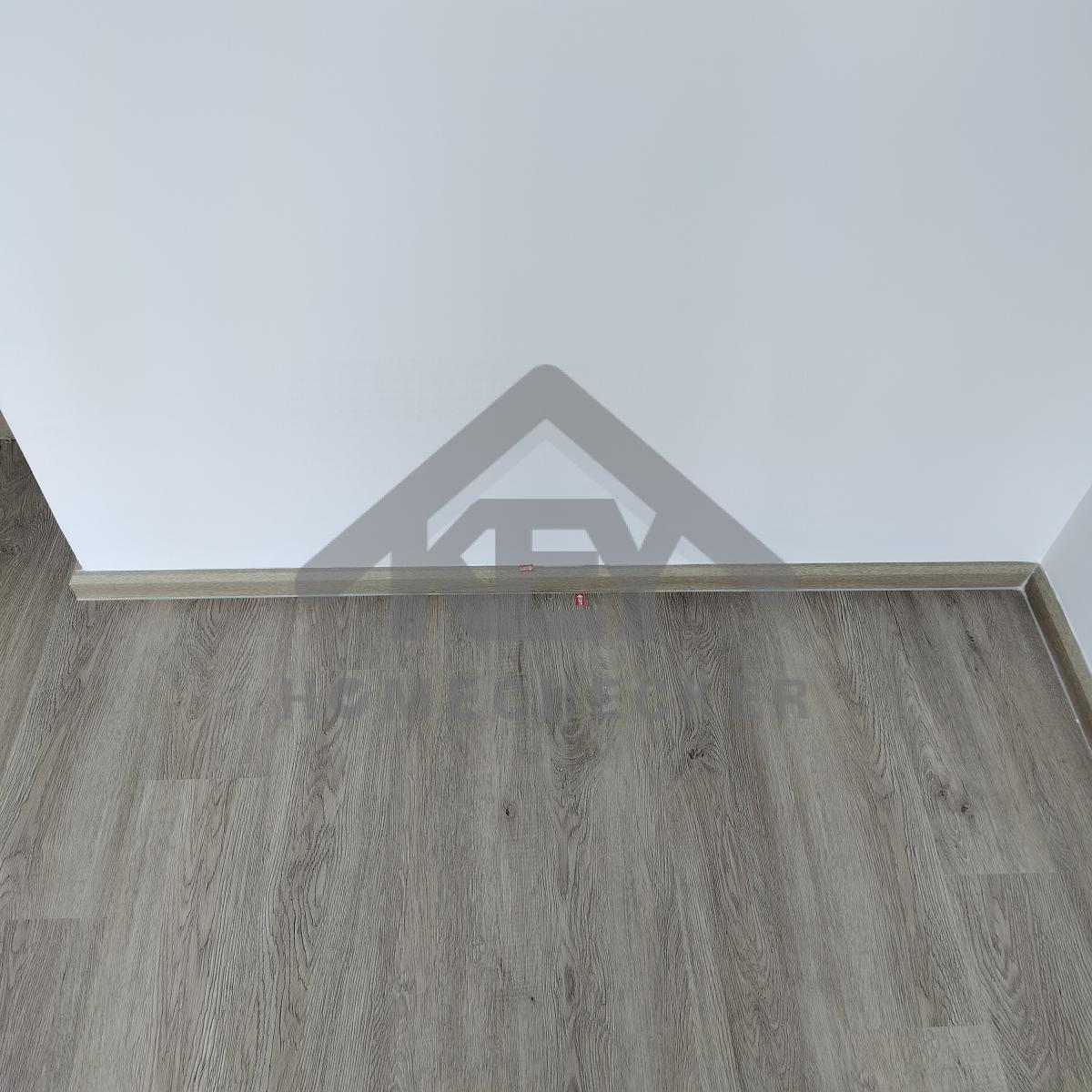

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

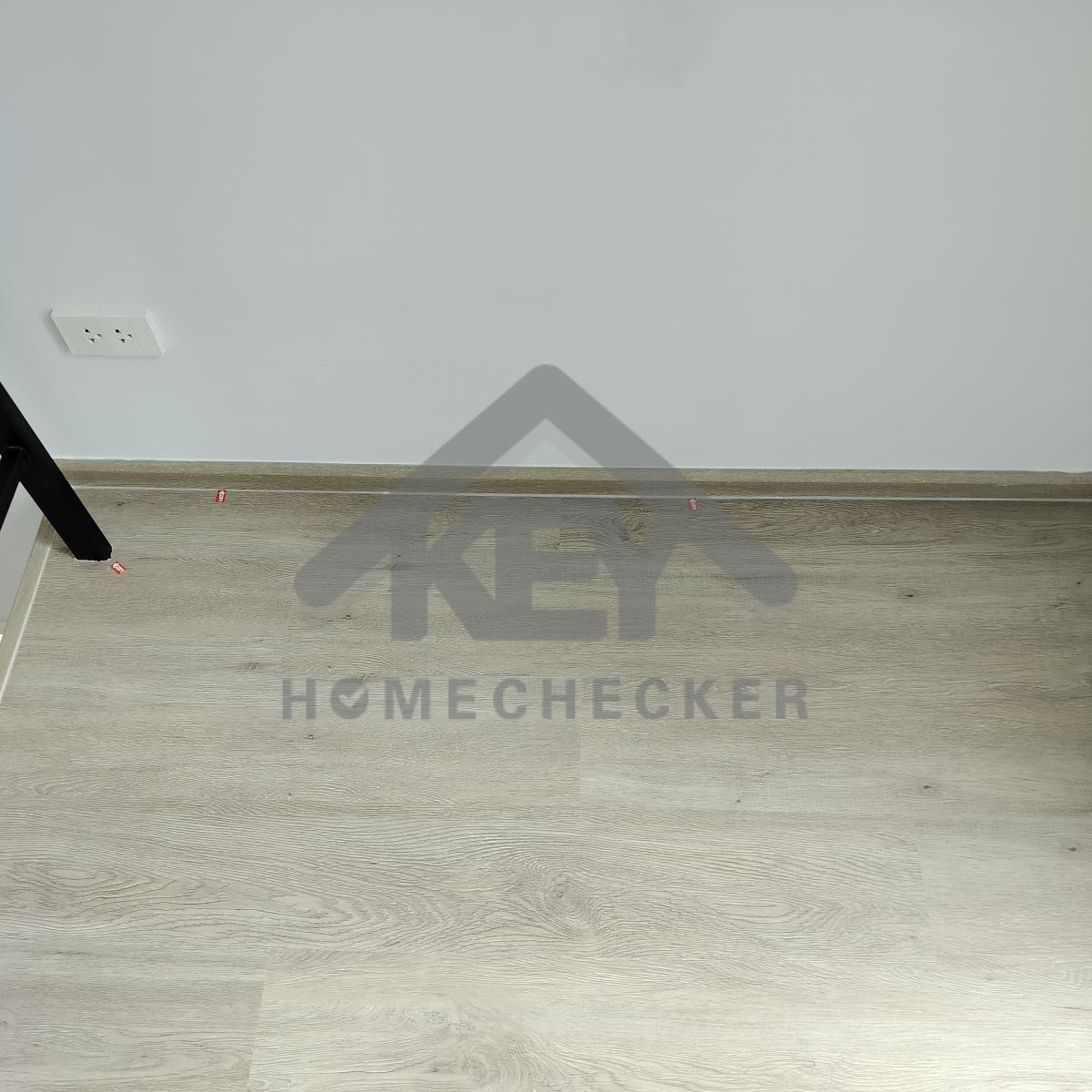

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

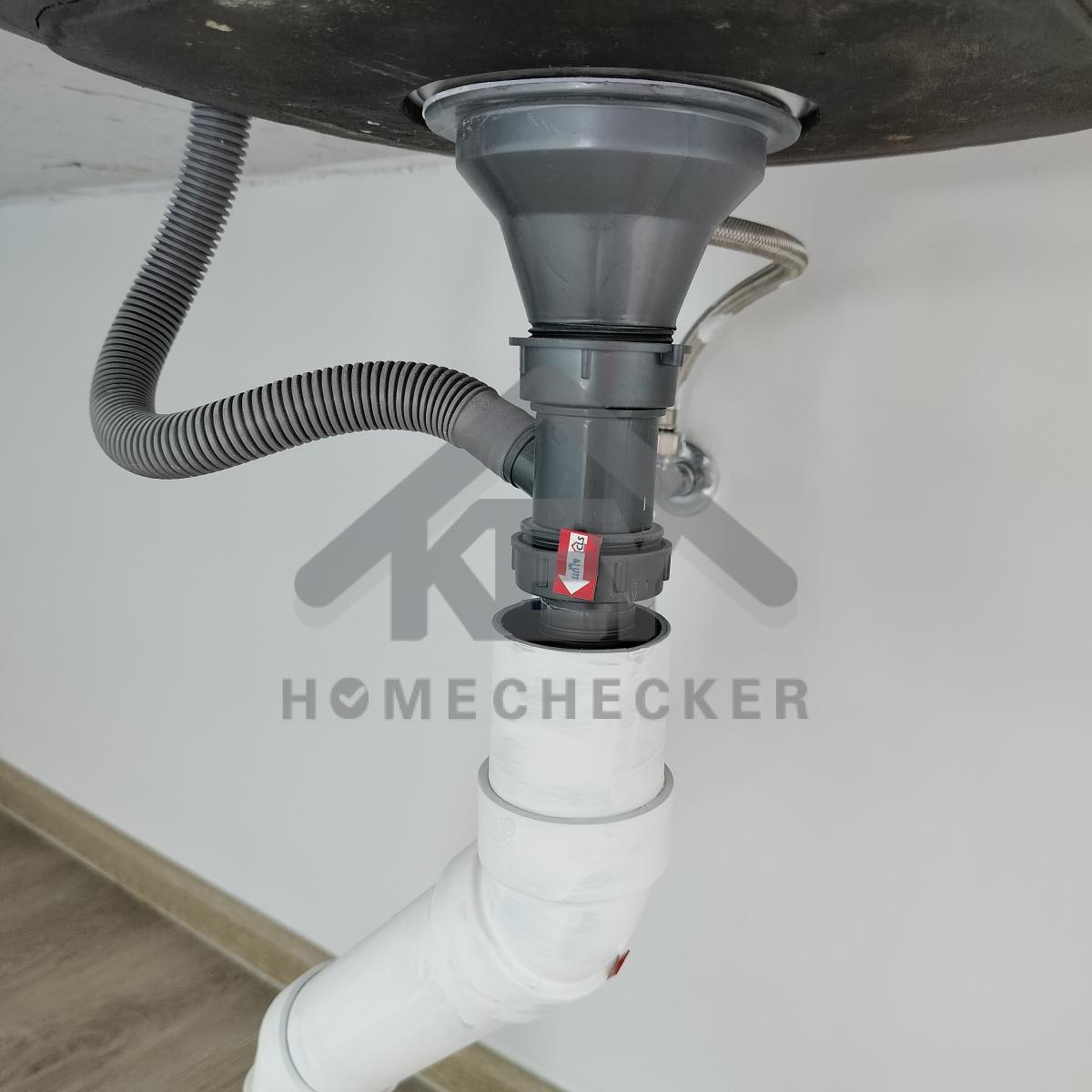

8. งานห้องครัวชั้น 1

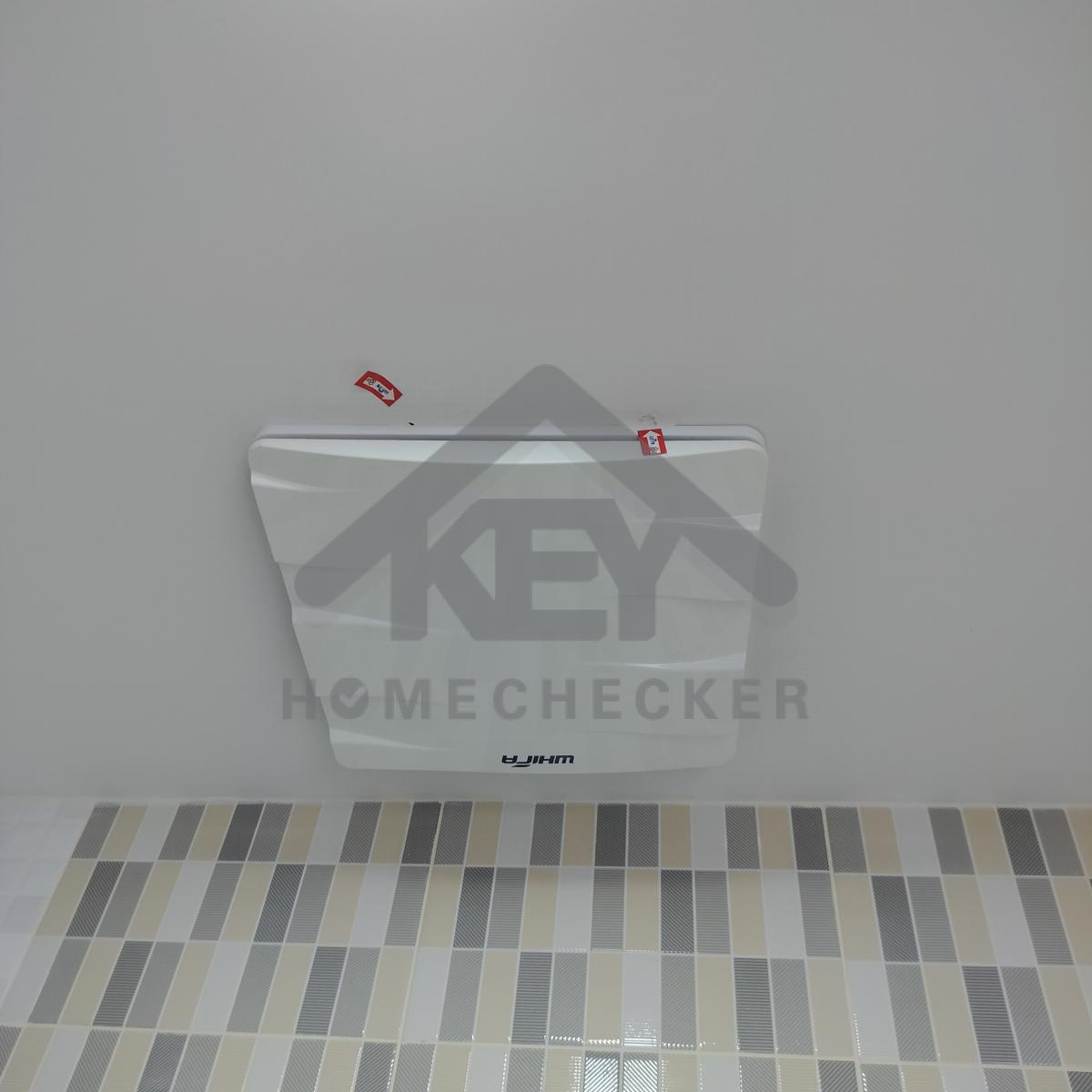

งานติดตั้งเรียบร้อยดี

แก้ไข ปิดช่องอุดรูท่อให้เรียบร้อย

แก้ไข ทาสีเก็บงานท่อน้ำให้เรียบร้อย

แก้ไข เก็บงานปูน และทาสีใต้เคาน์เตอร์ให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

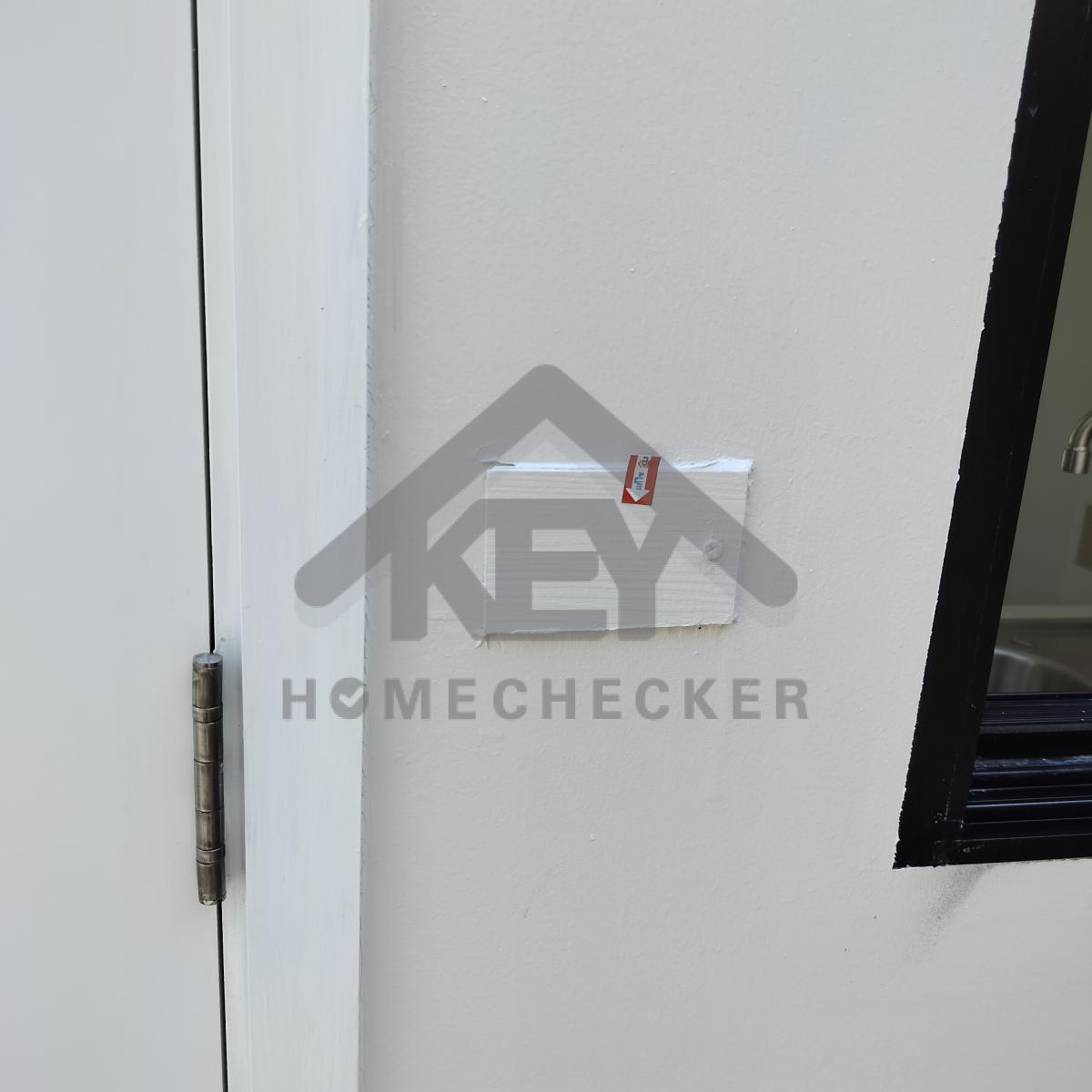

แก้ไข สกรูขึ้นสนิมเปลี่ยนใหม่

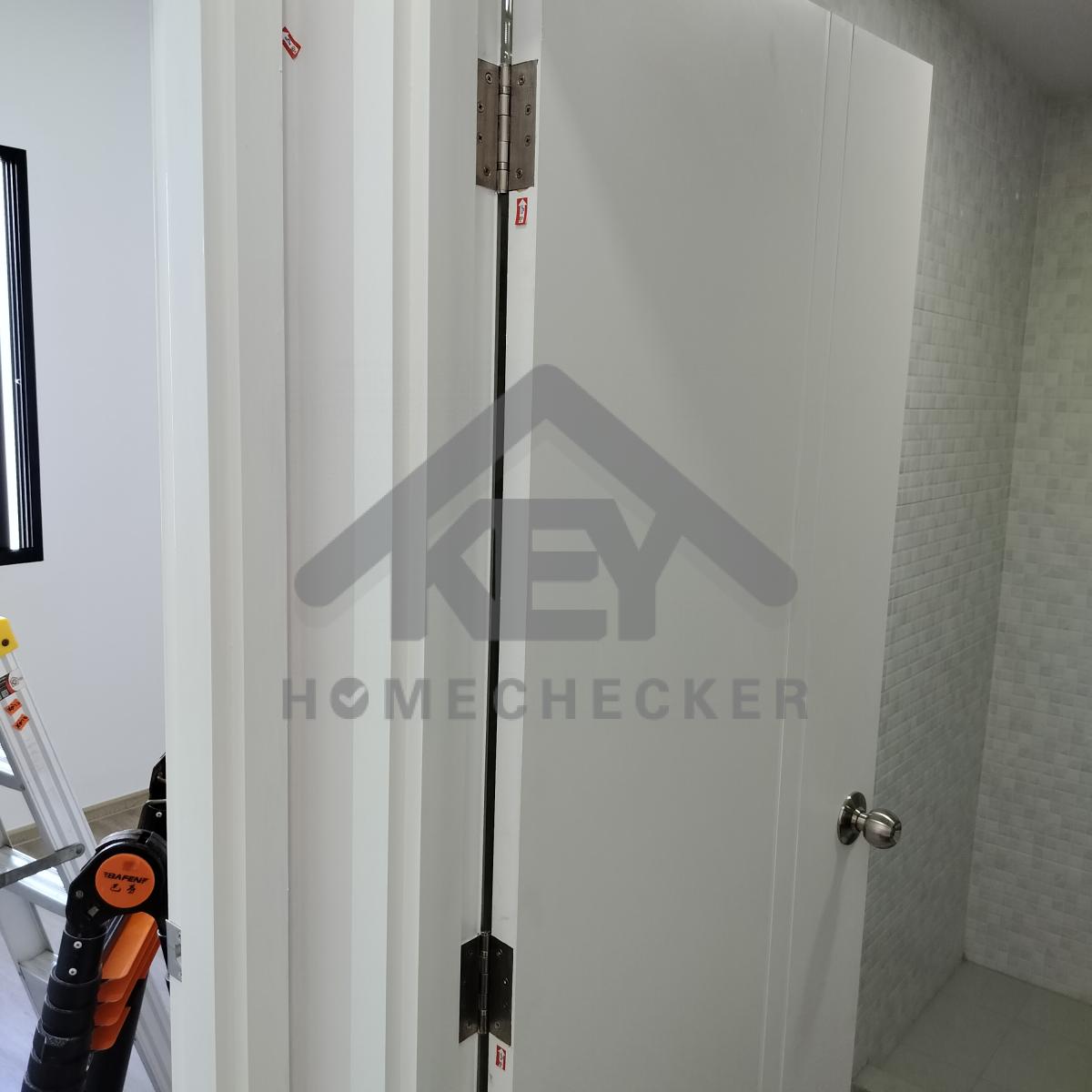

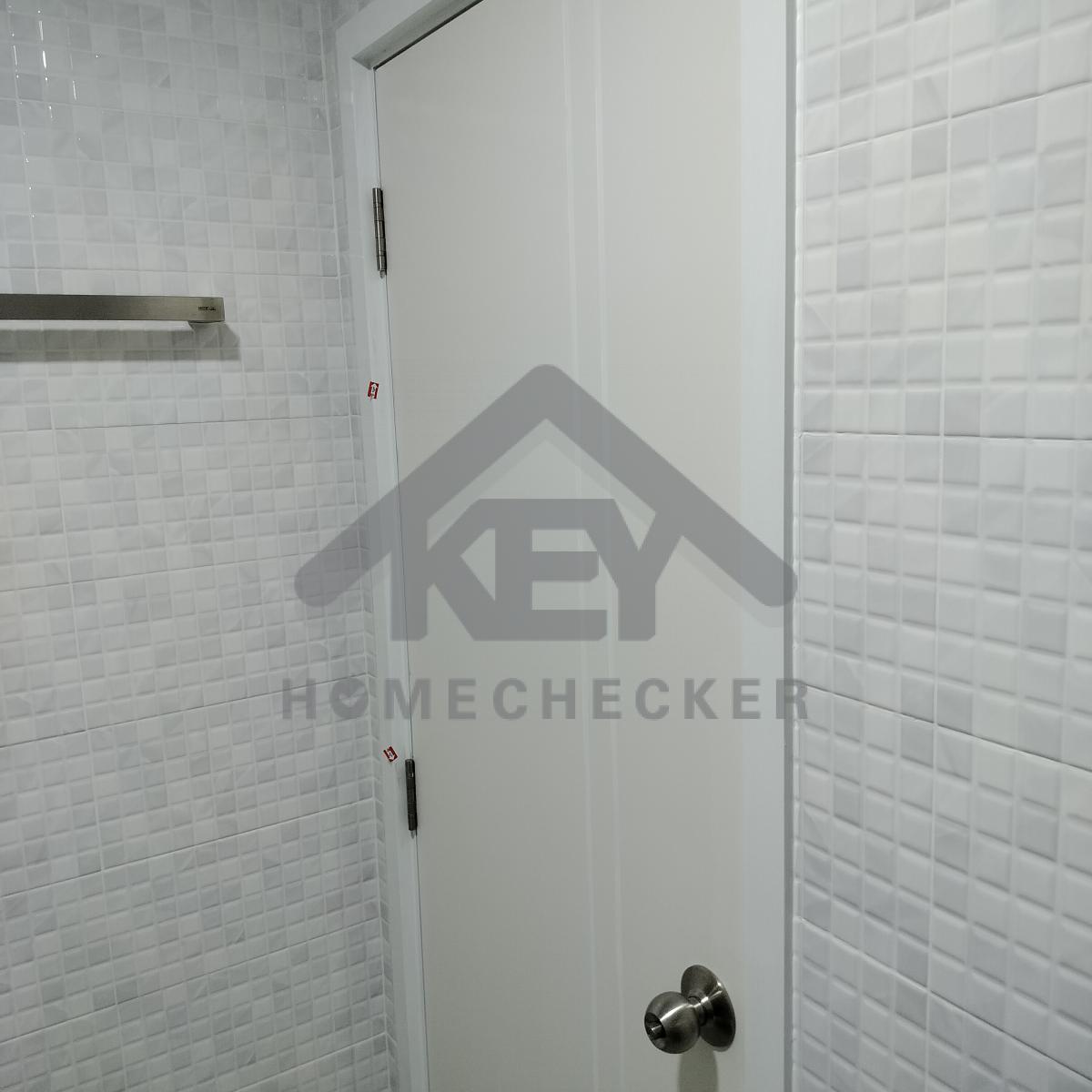

แก้ไข เก็บงานรอยเจาะบานพับ และทำความสะอาดเก็บสี ขอบวงกบและบานประตูให้เรียบร้อย

แก้ไข เก็บงานรอยเจาะลูกบิด และเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

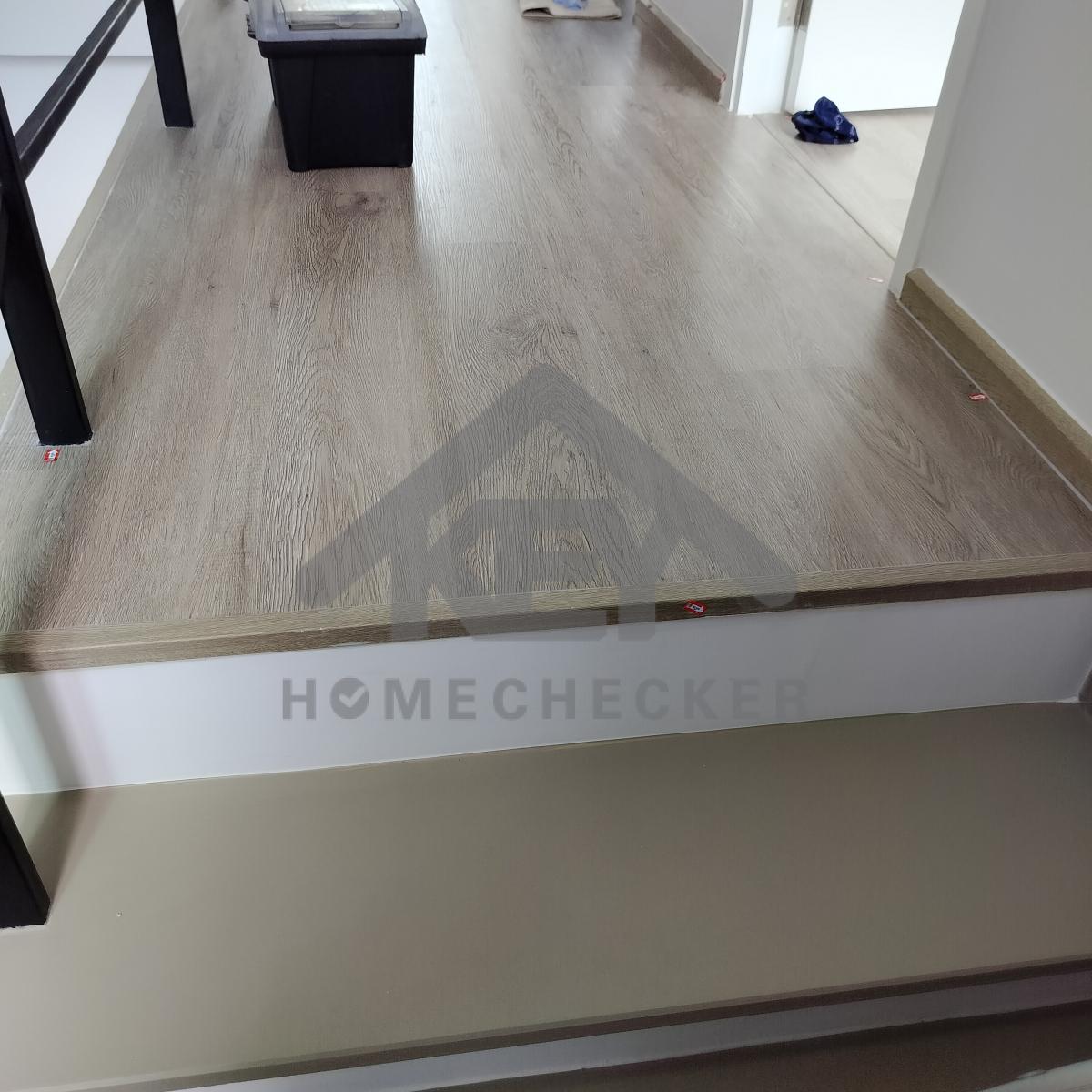

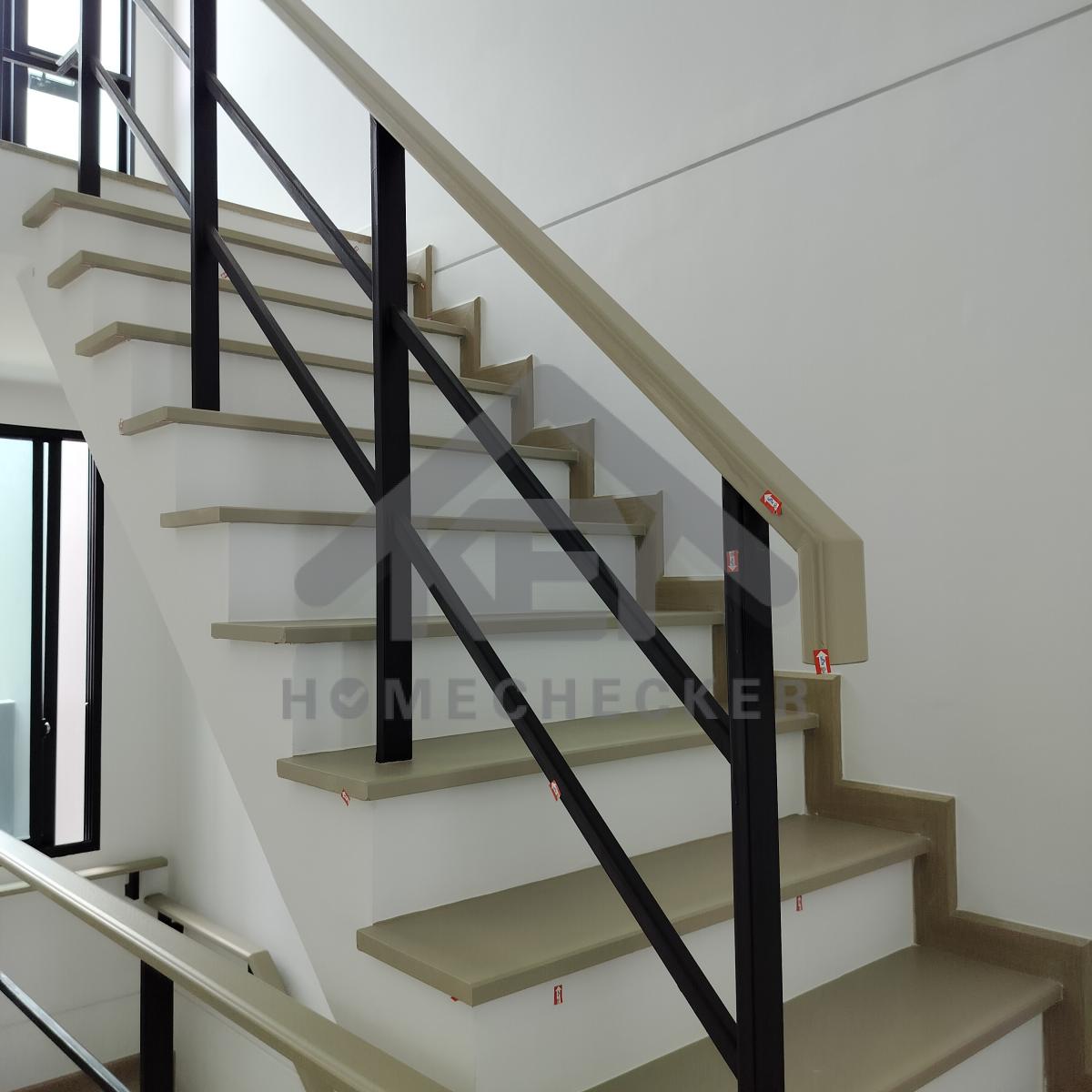

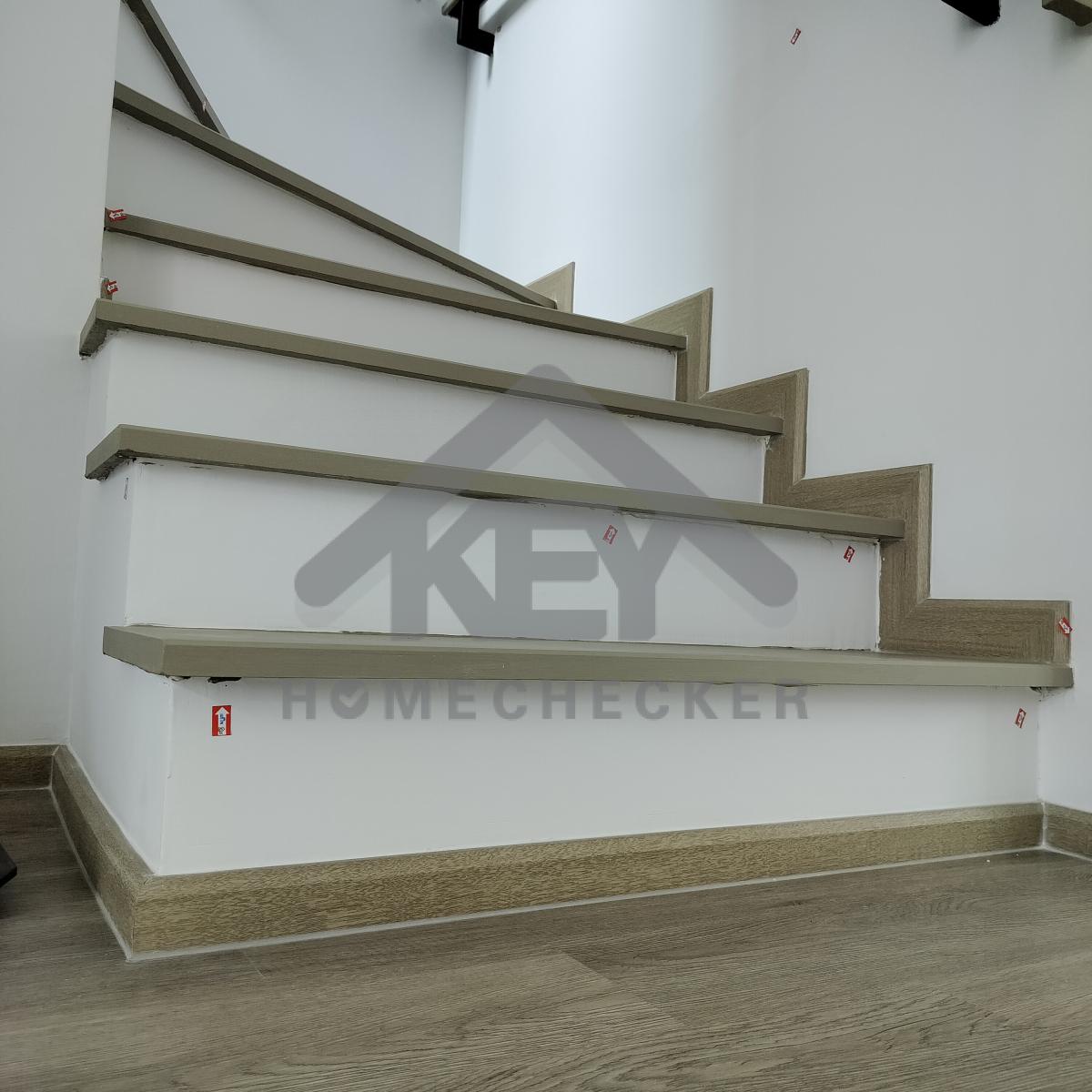

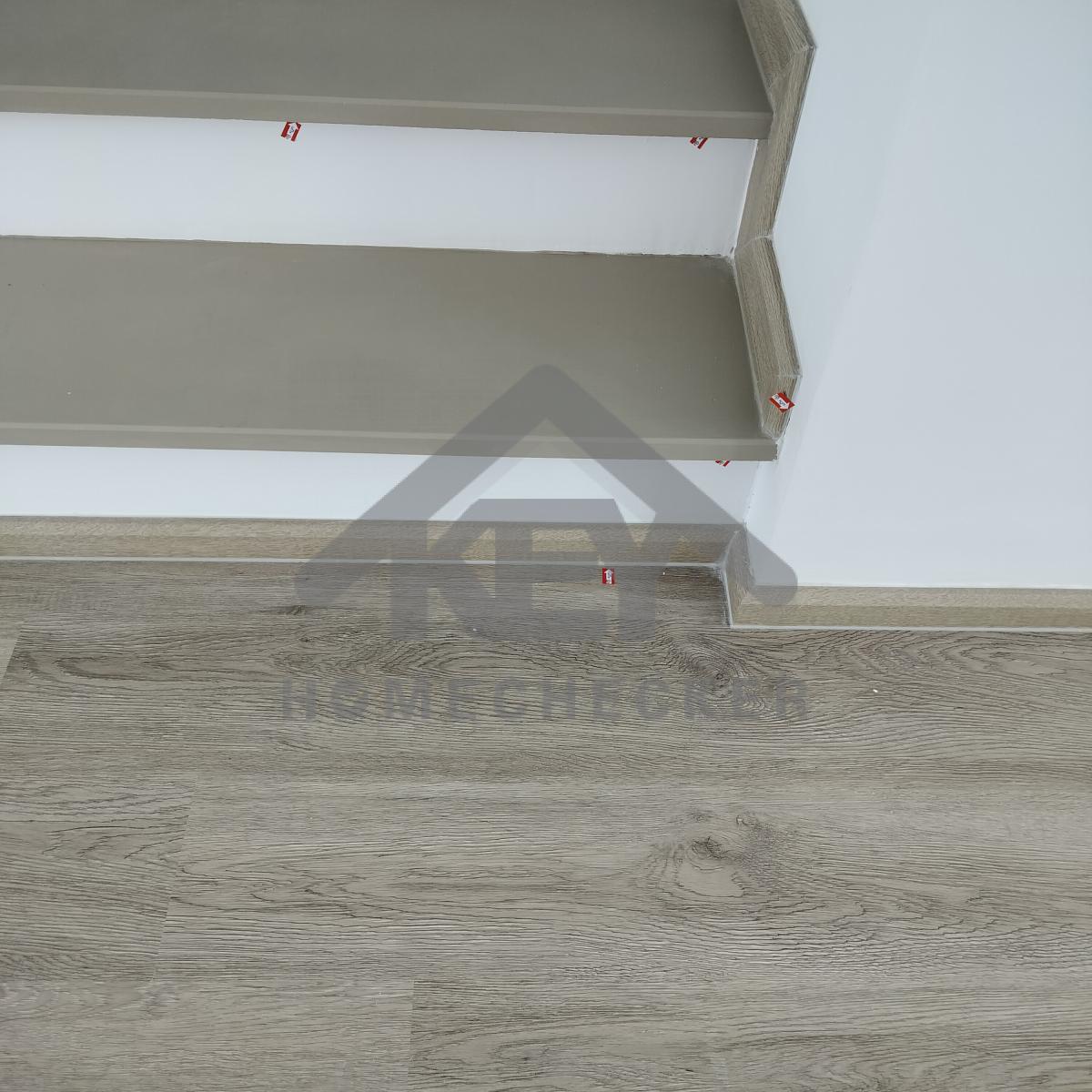

9. งานบันไดชั้น 1

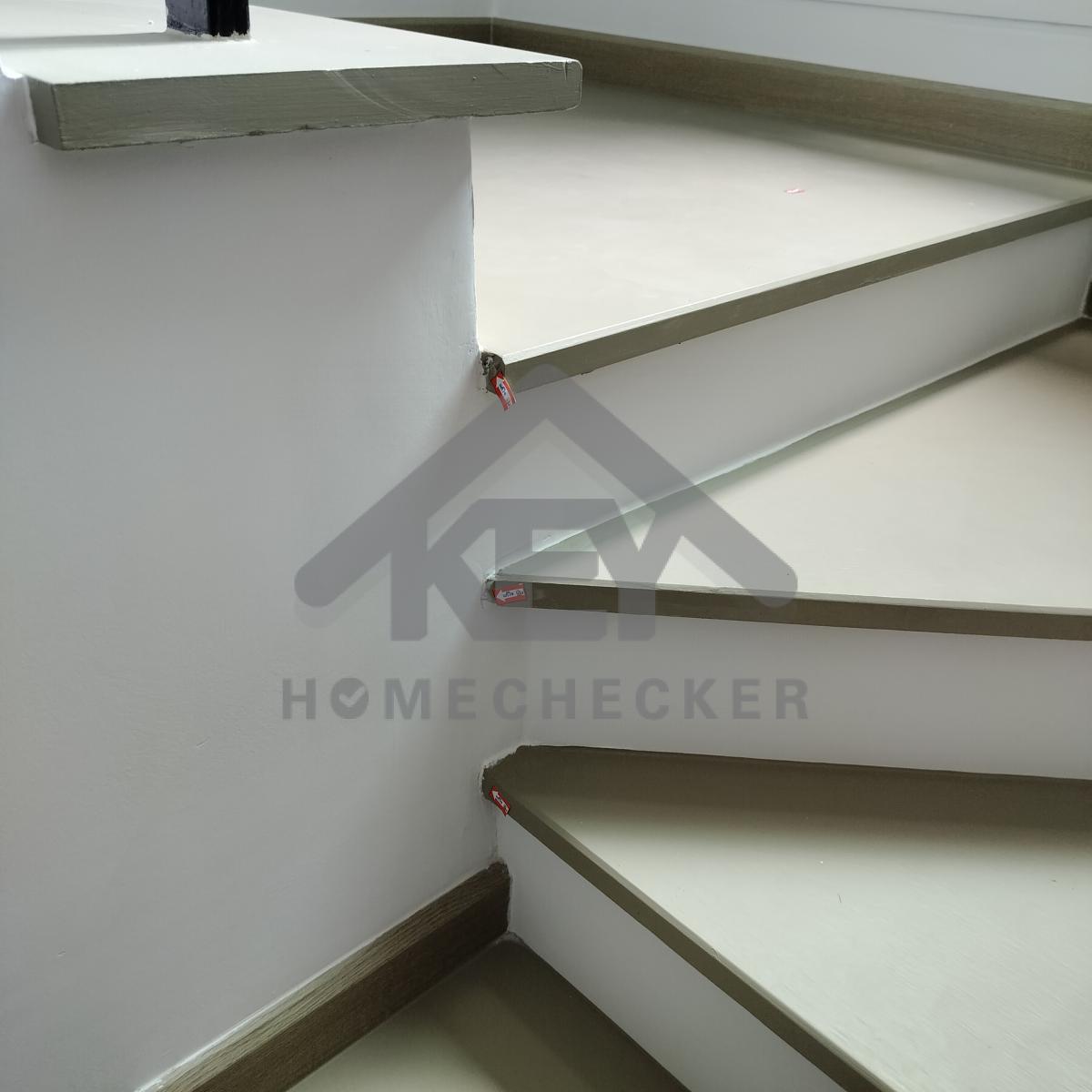

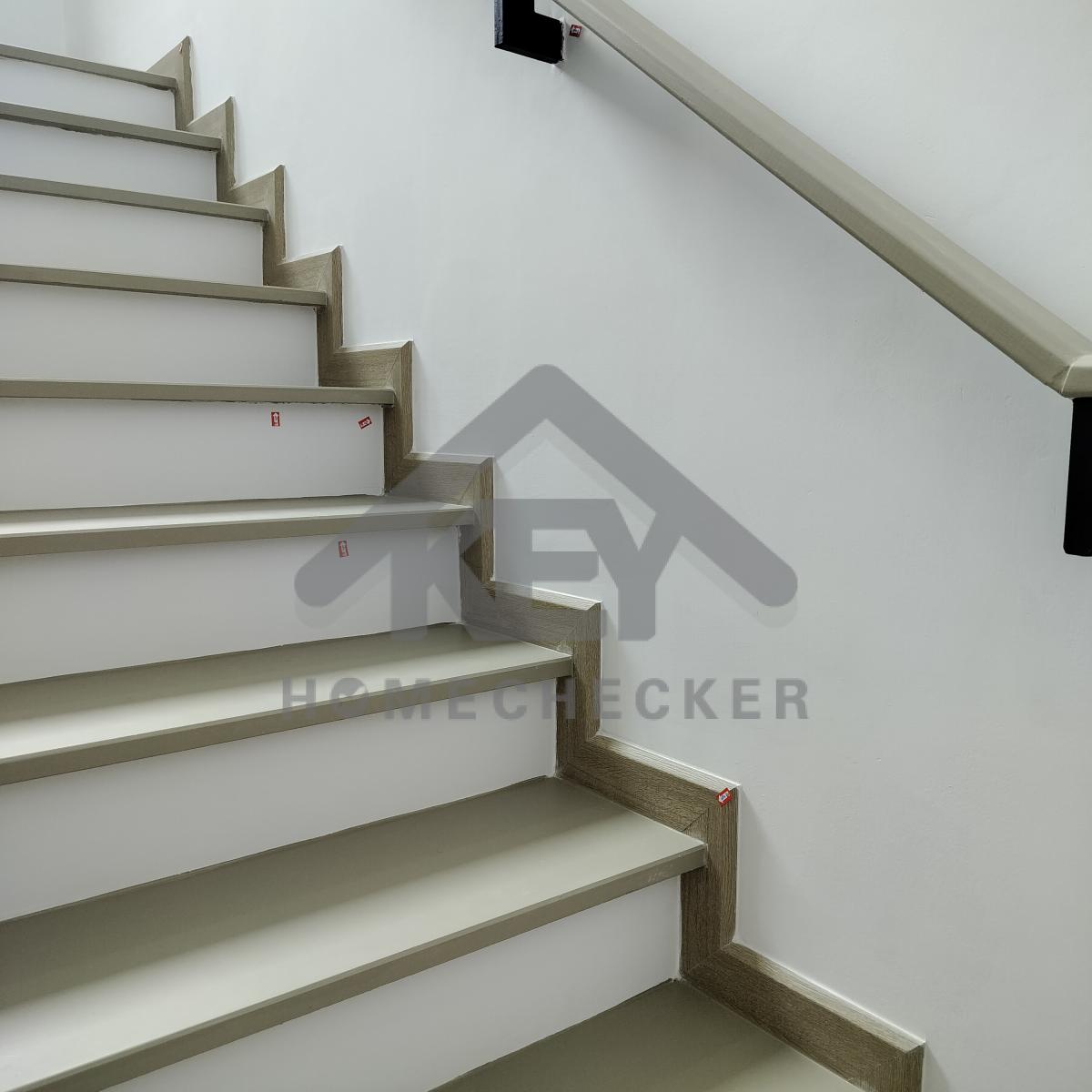

แก้ไข เก็บงานอุดปิดช่องและเก็บสี ใต้ขอบไม้บันไดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานเก็บสี กันสีแต่งขอบบันไดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบขั้นบันไดทั้งหมดให้เรียบร้อย

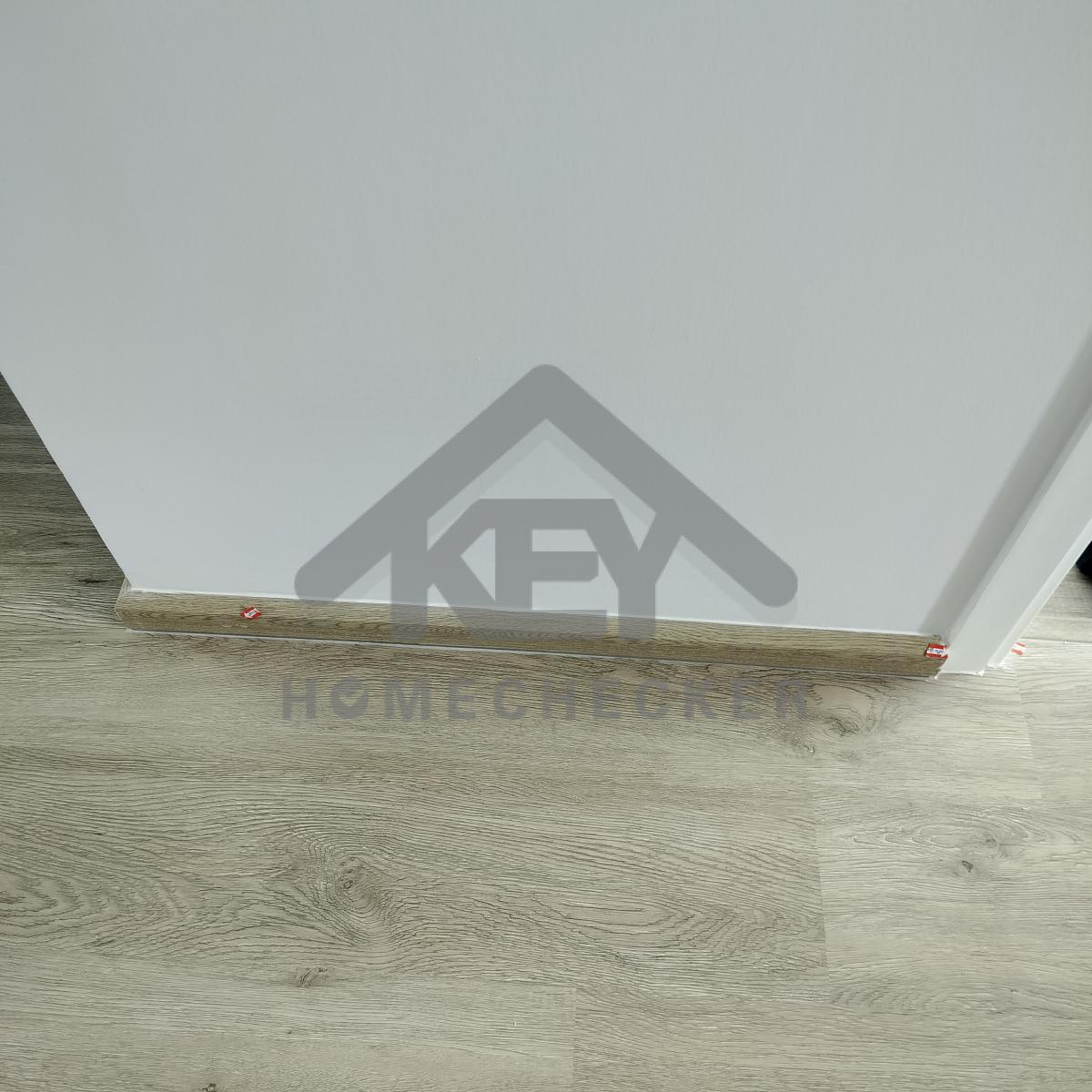

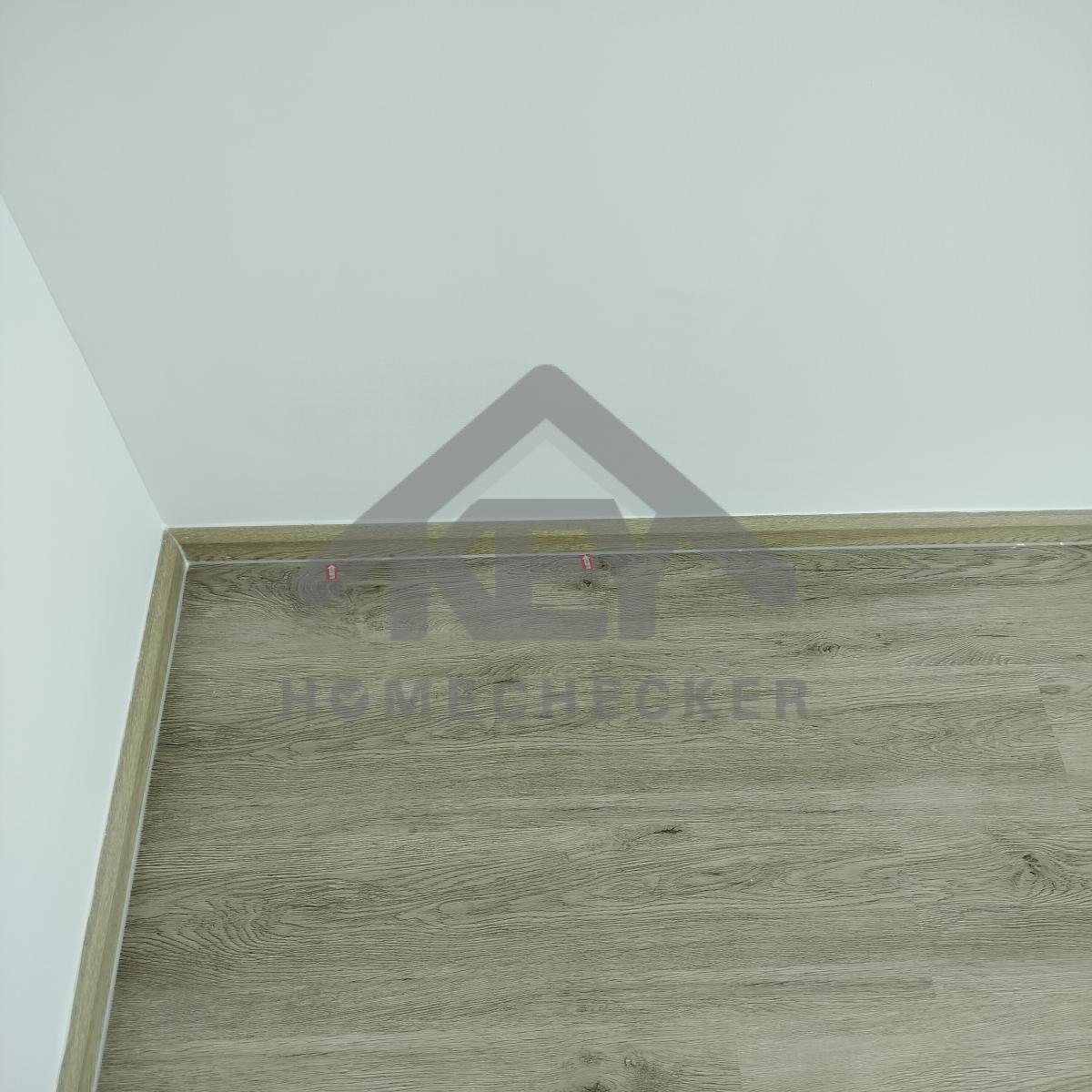

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

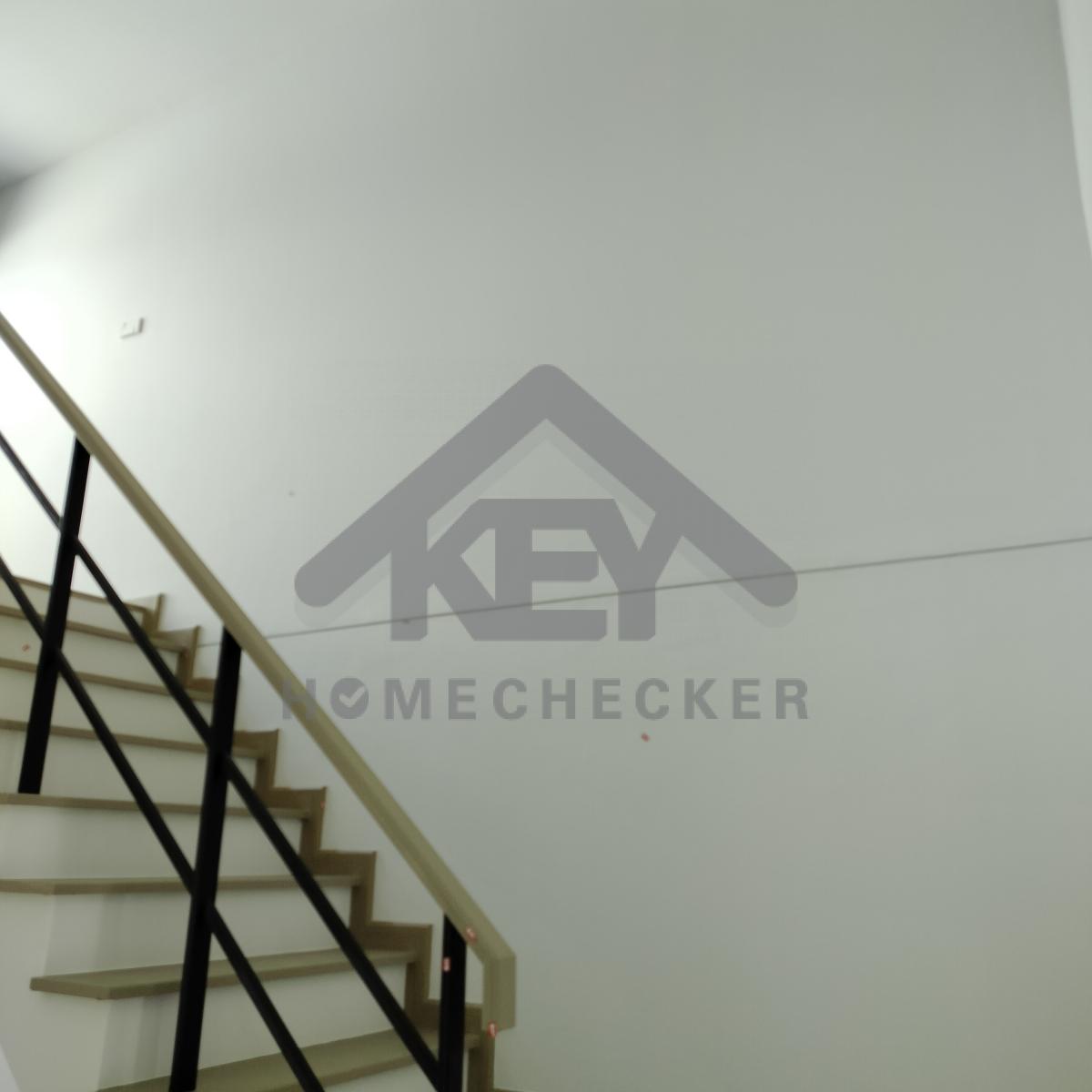

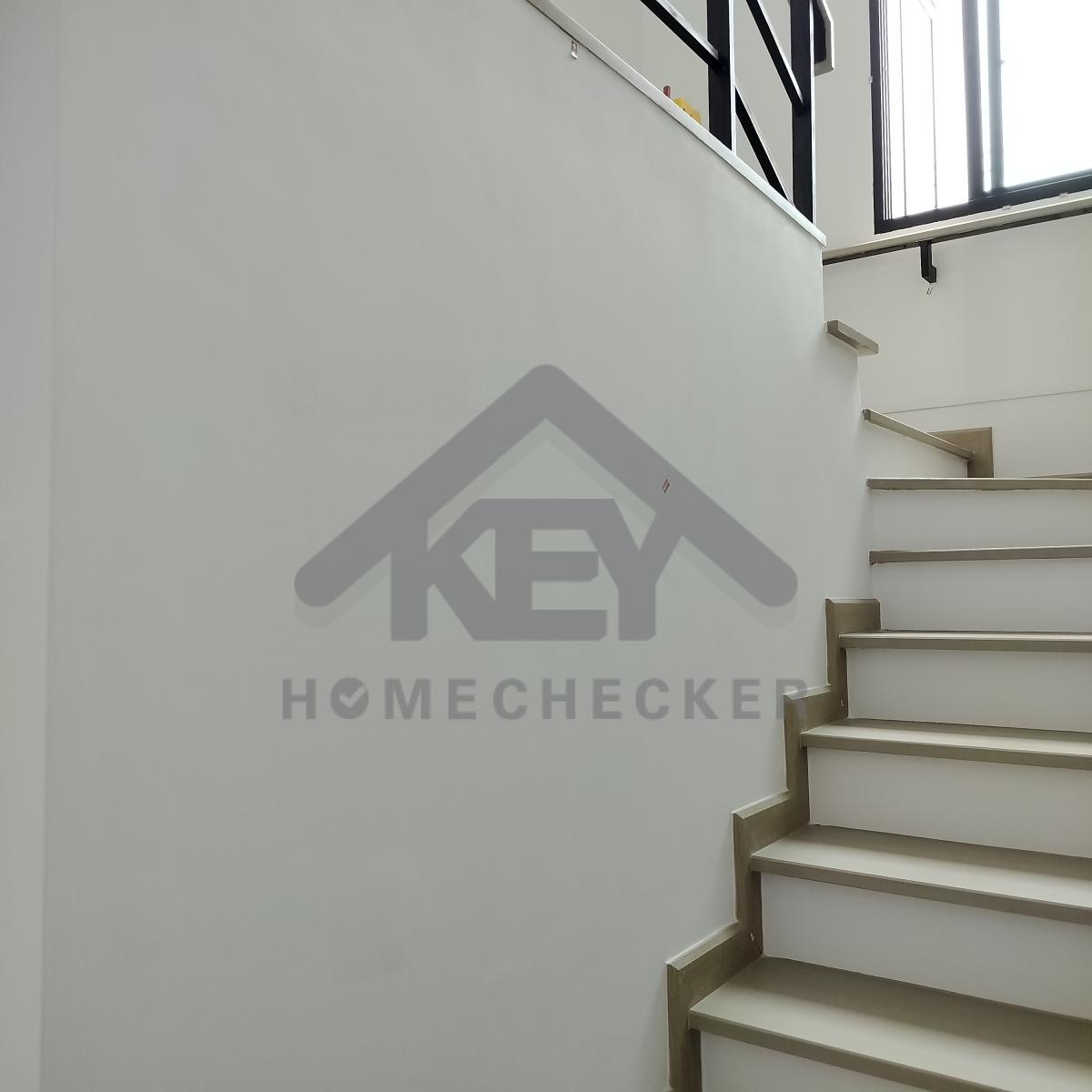

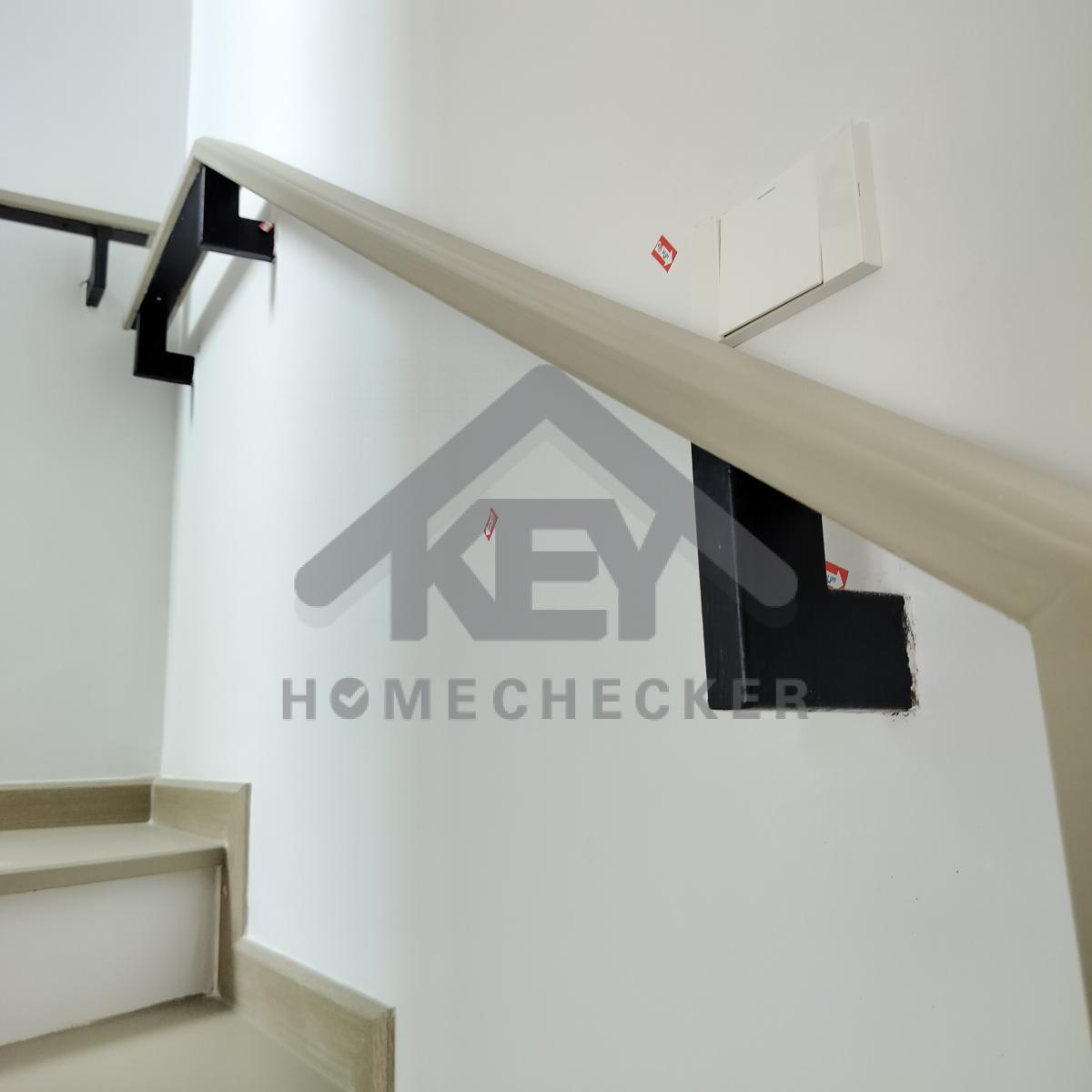

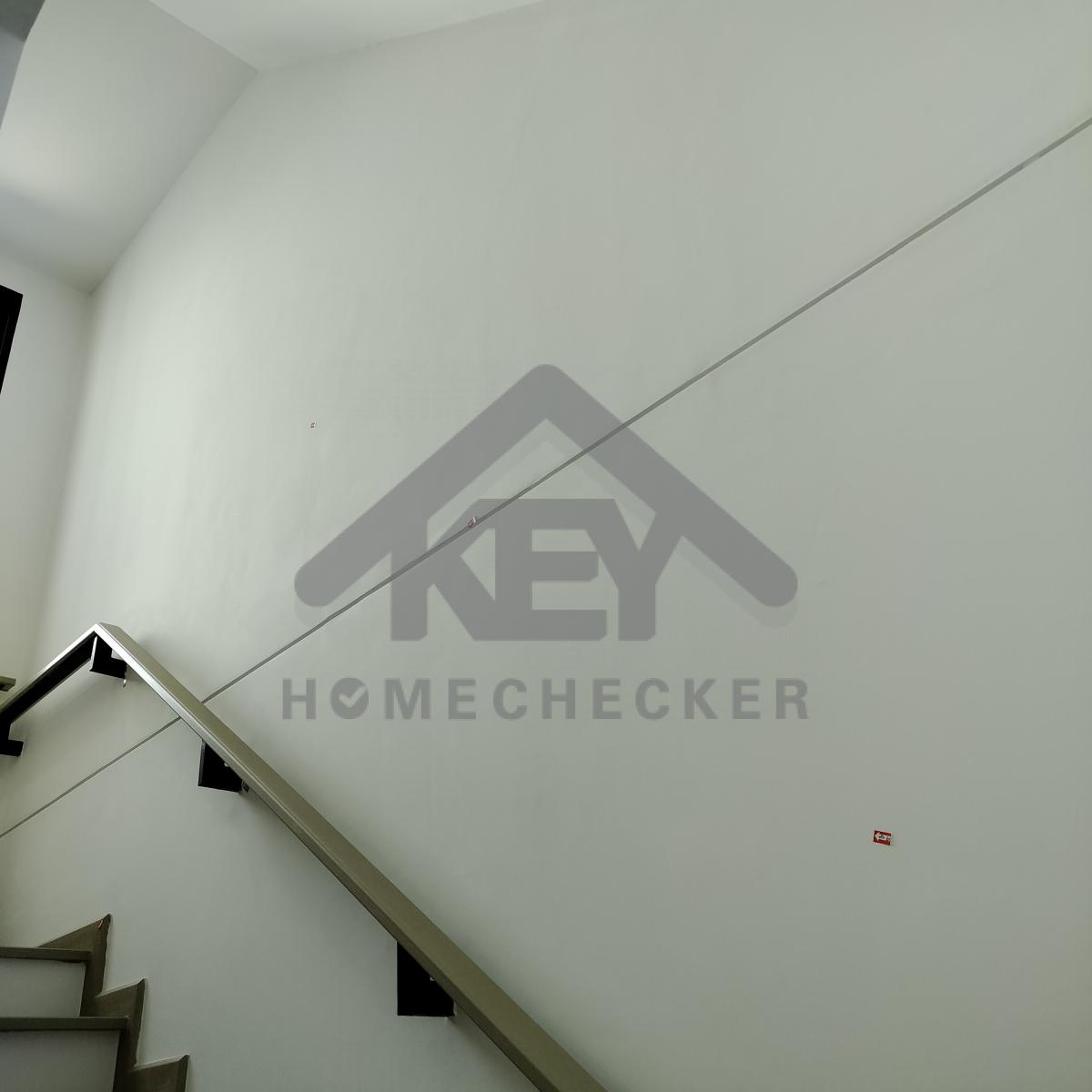

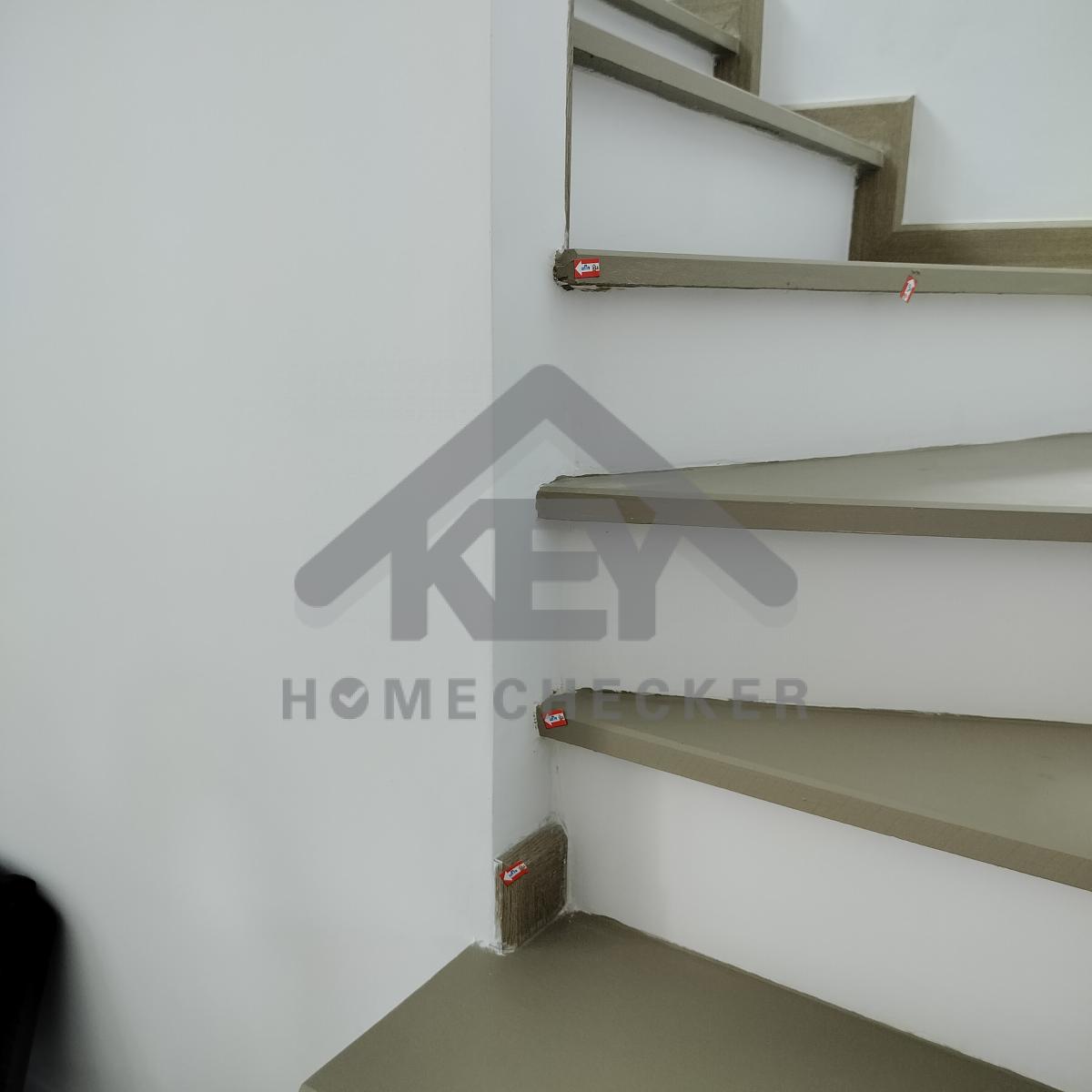

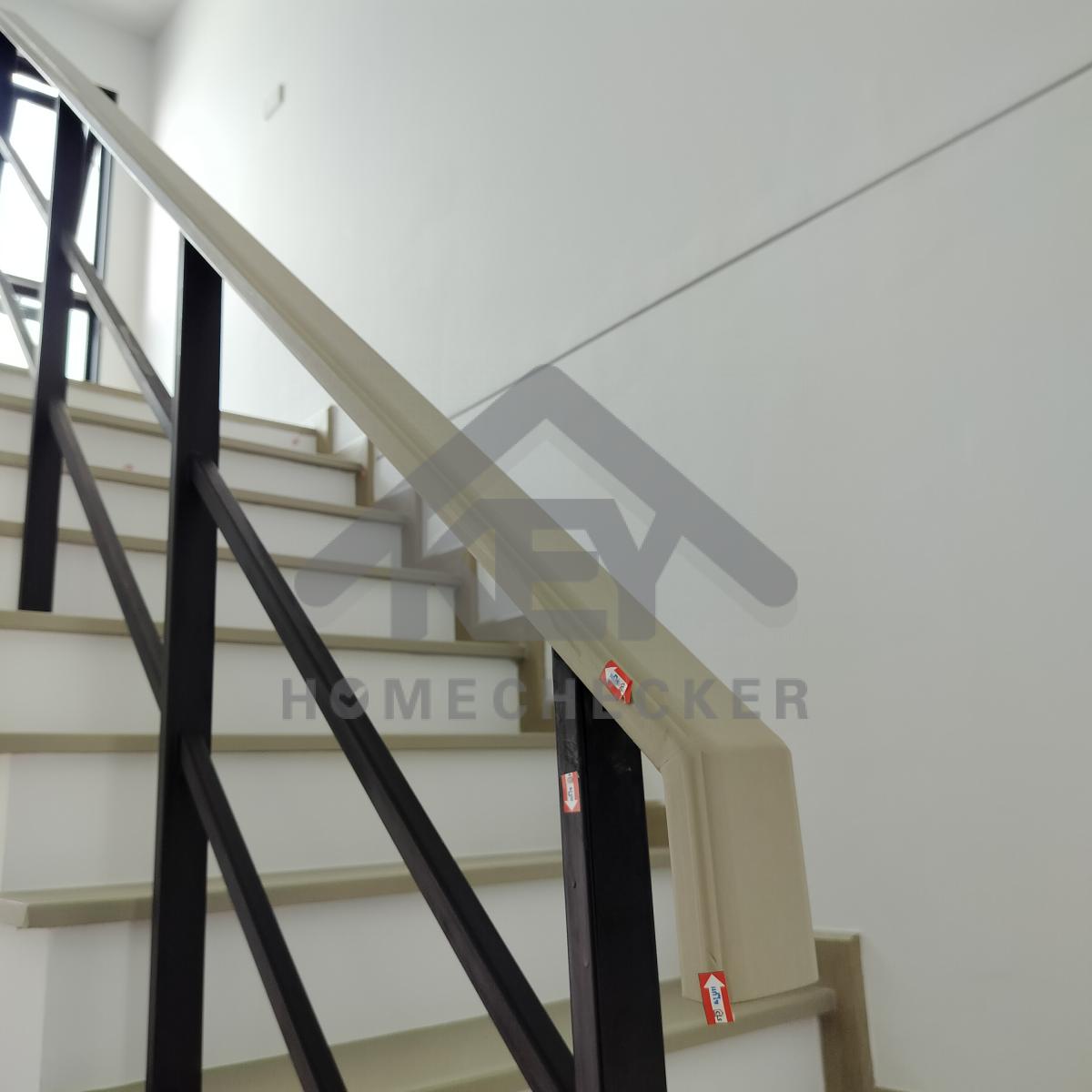

แก้ไข เก็บงานเก็บสีเหล็กราวบันไดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบขั้นบันไดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานเก็บสีเหล็กราวบันไดทั้งหมดให้เรียบร้อย

แก้ไข ผนังสีด่าง สกิมผิวเก็บรอยขัดเก็บงานเก็บสีผนังทั้งหมดให้เรียบร้อย

แก้ไข ผนังสีด่าง สกิมผิวเก็บรอยขัดเก็บงานเก็บสีผนังทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานเก็บสี กันสีแต่งขอบบันไดทั้งหมดให้เรียบร้อย

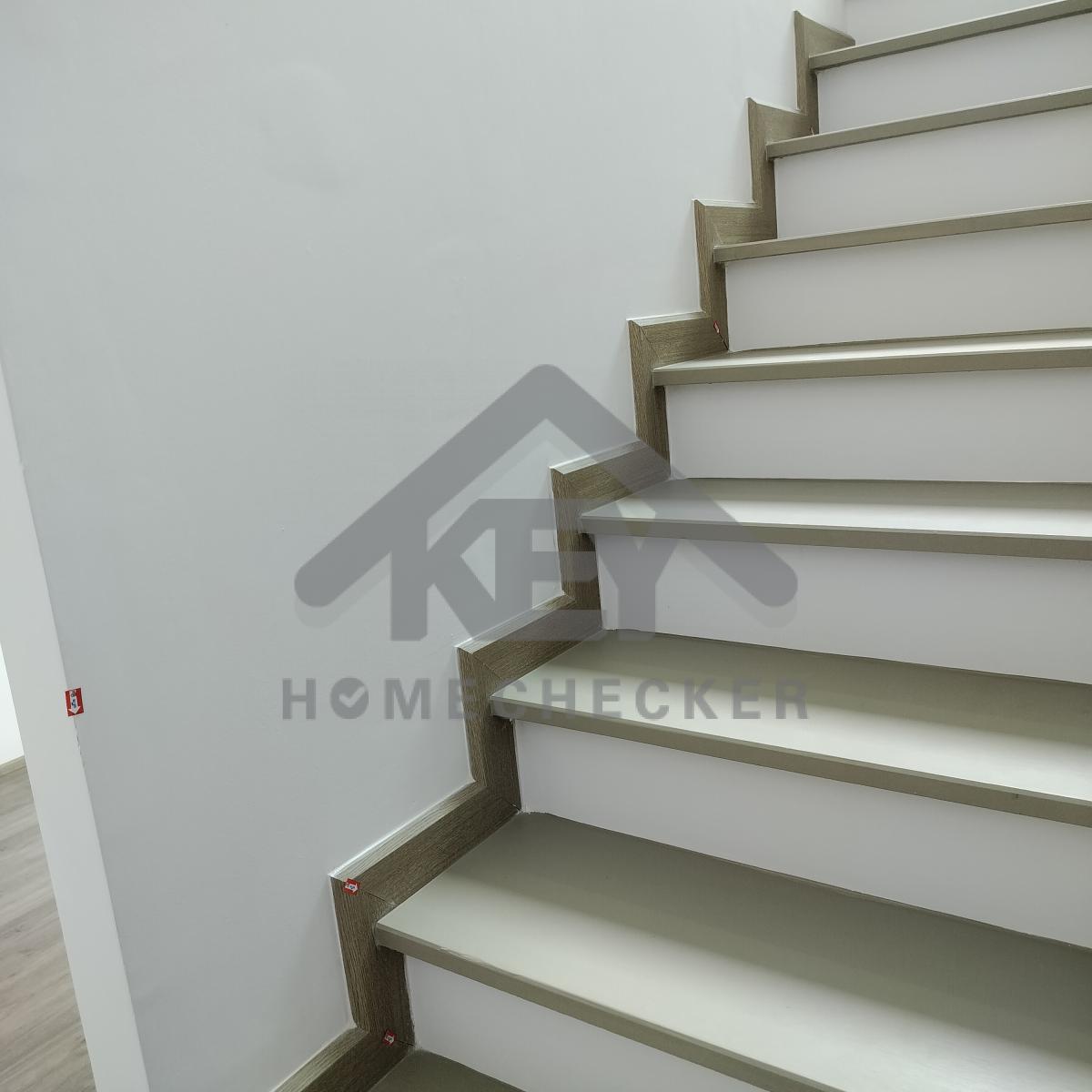

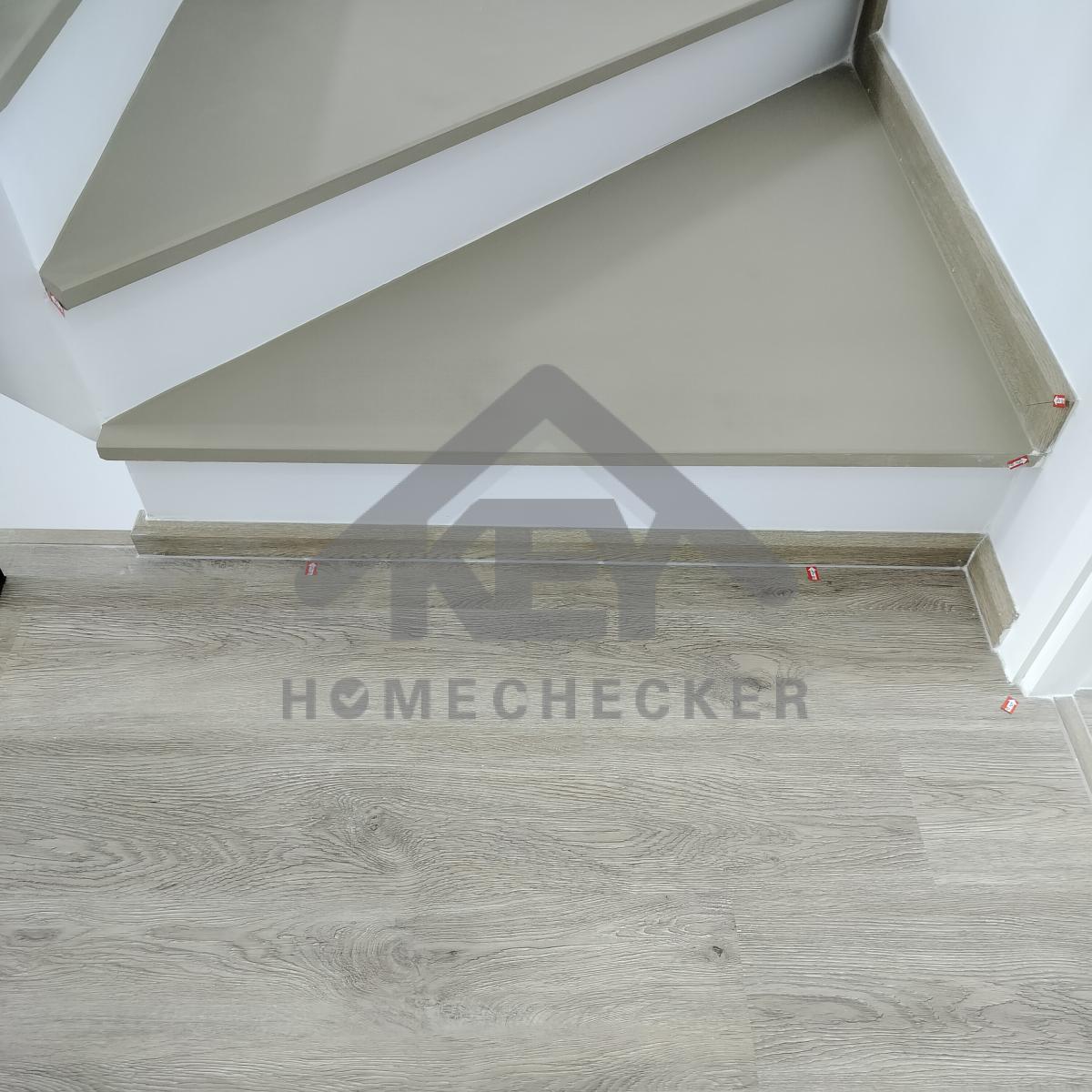

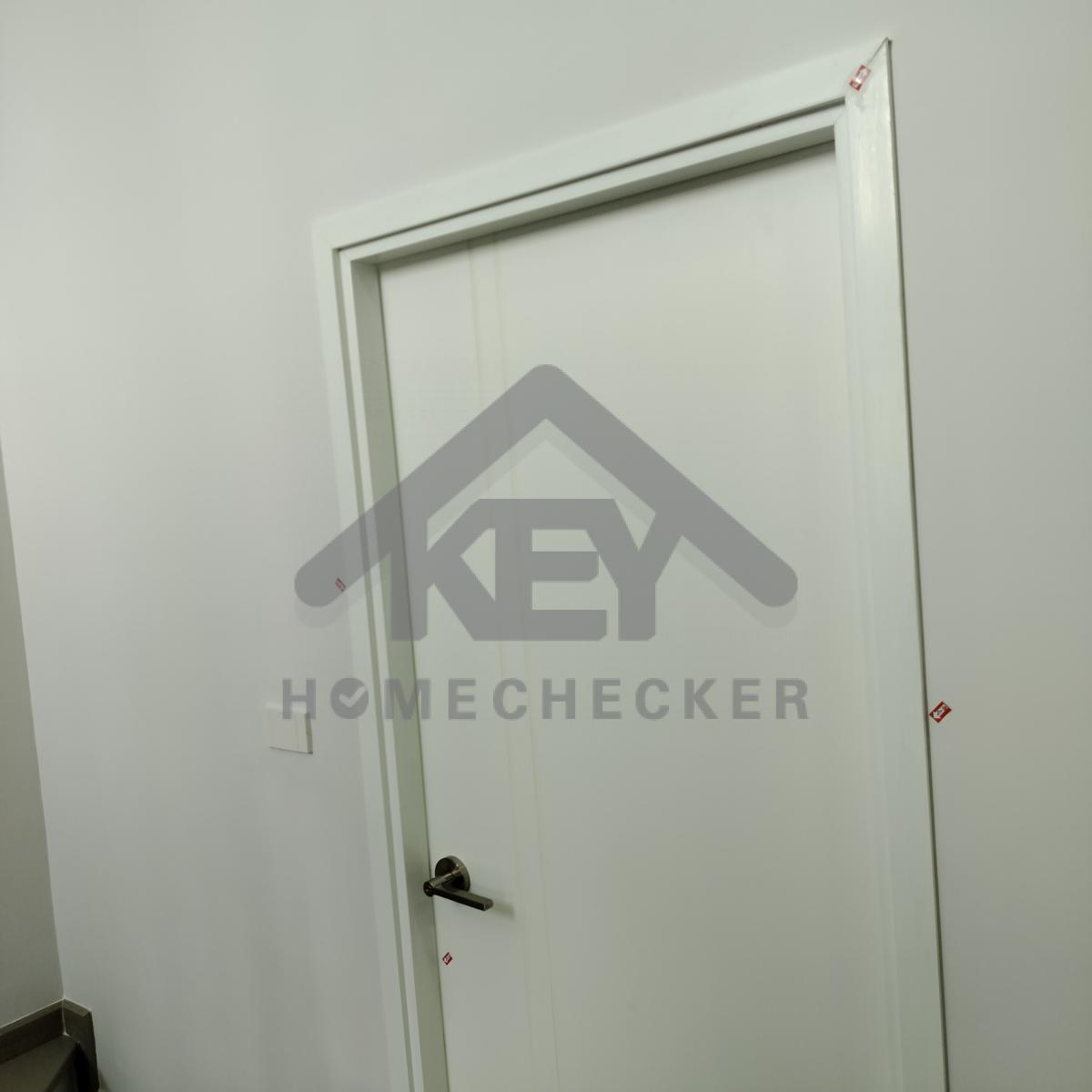

แก้ไข เก็บรอยเก็บสีบันไดให้เรียบร้อย

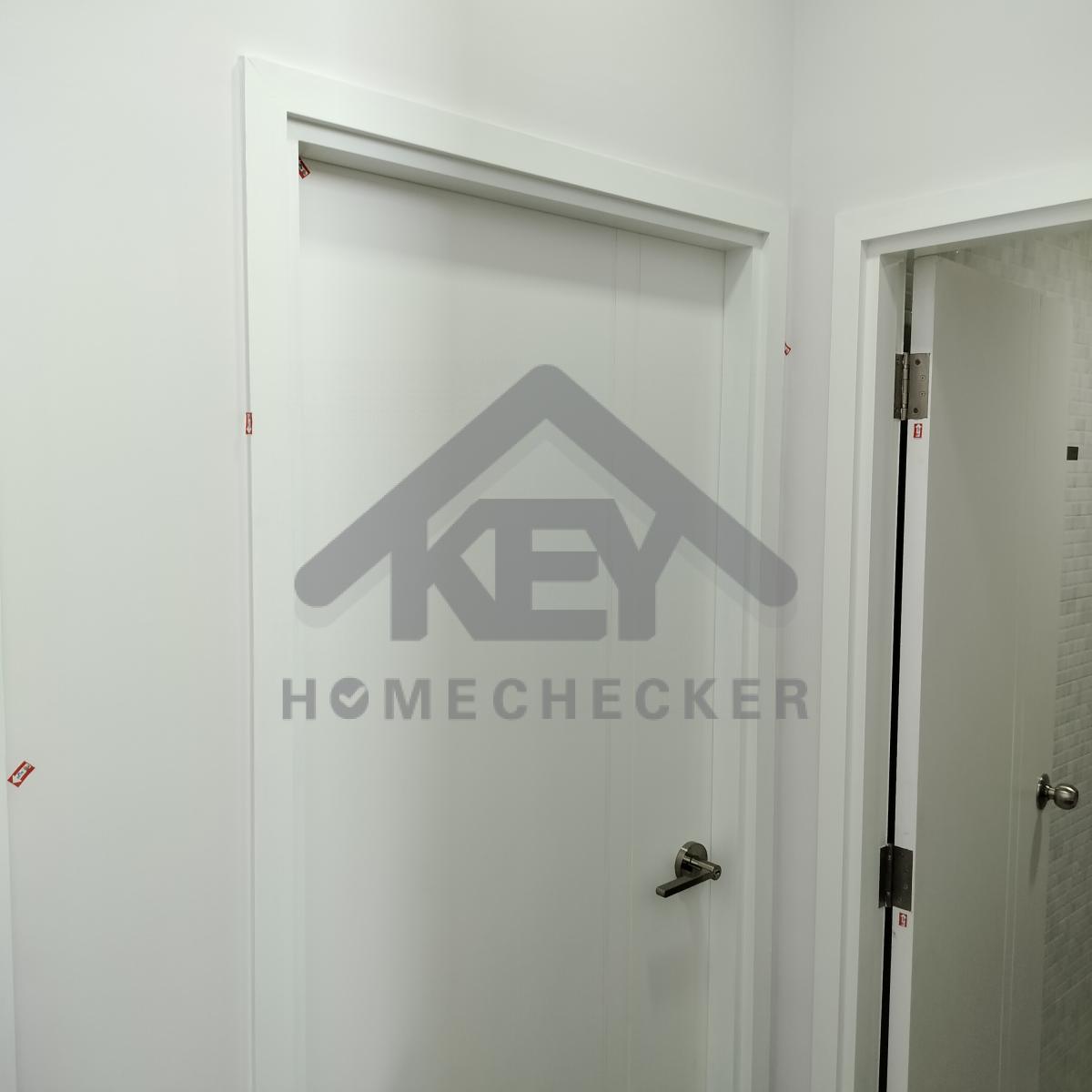

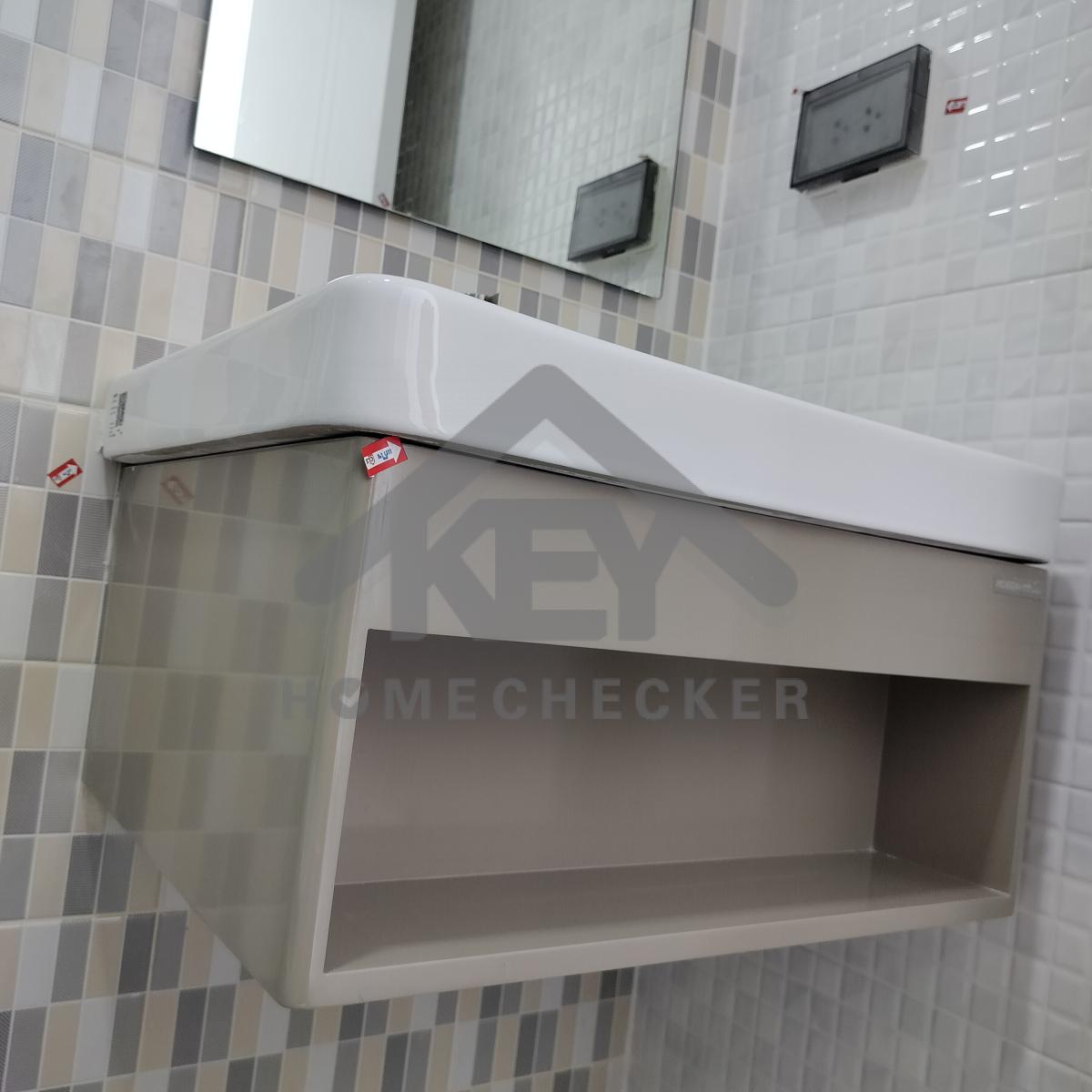

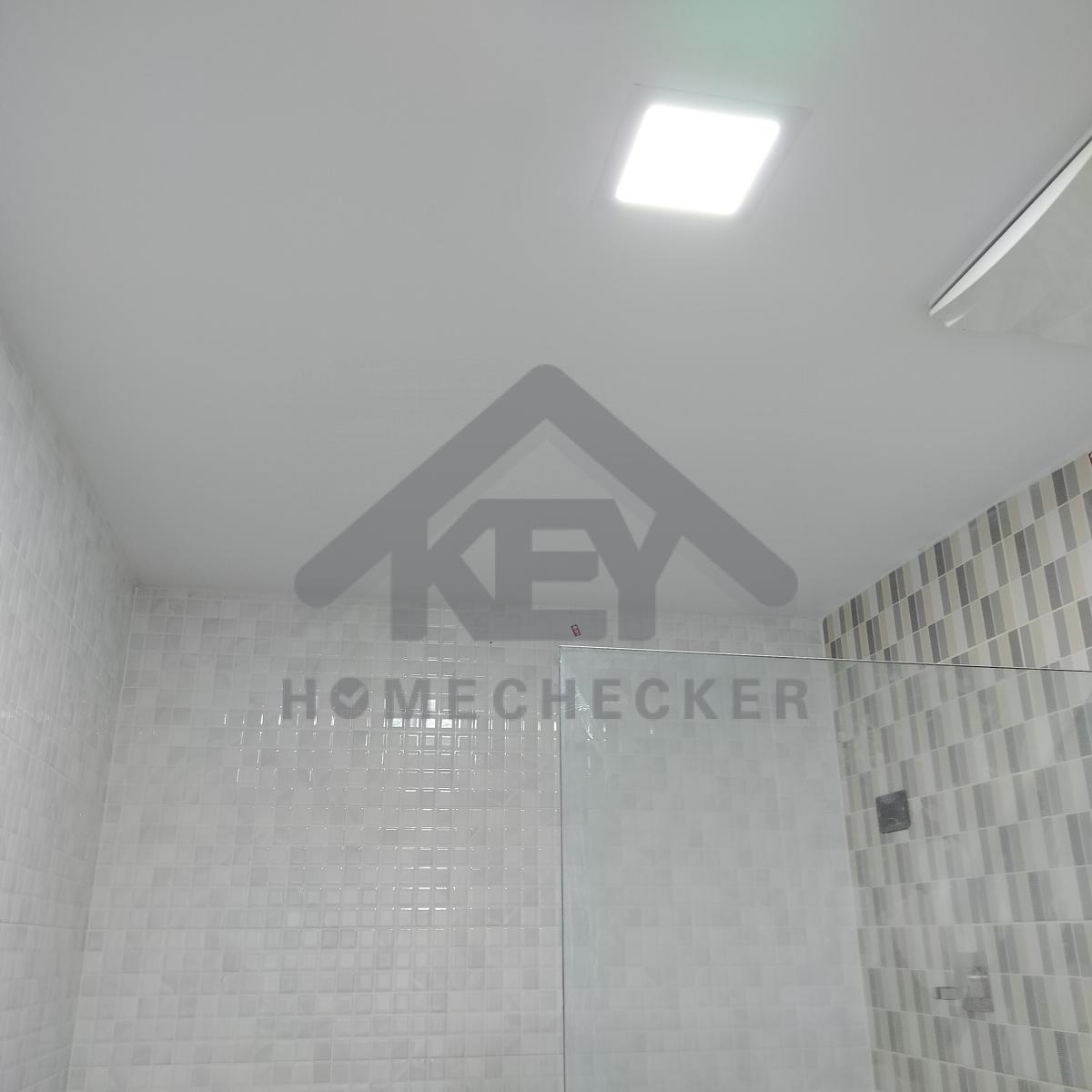

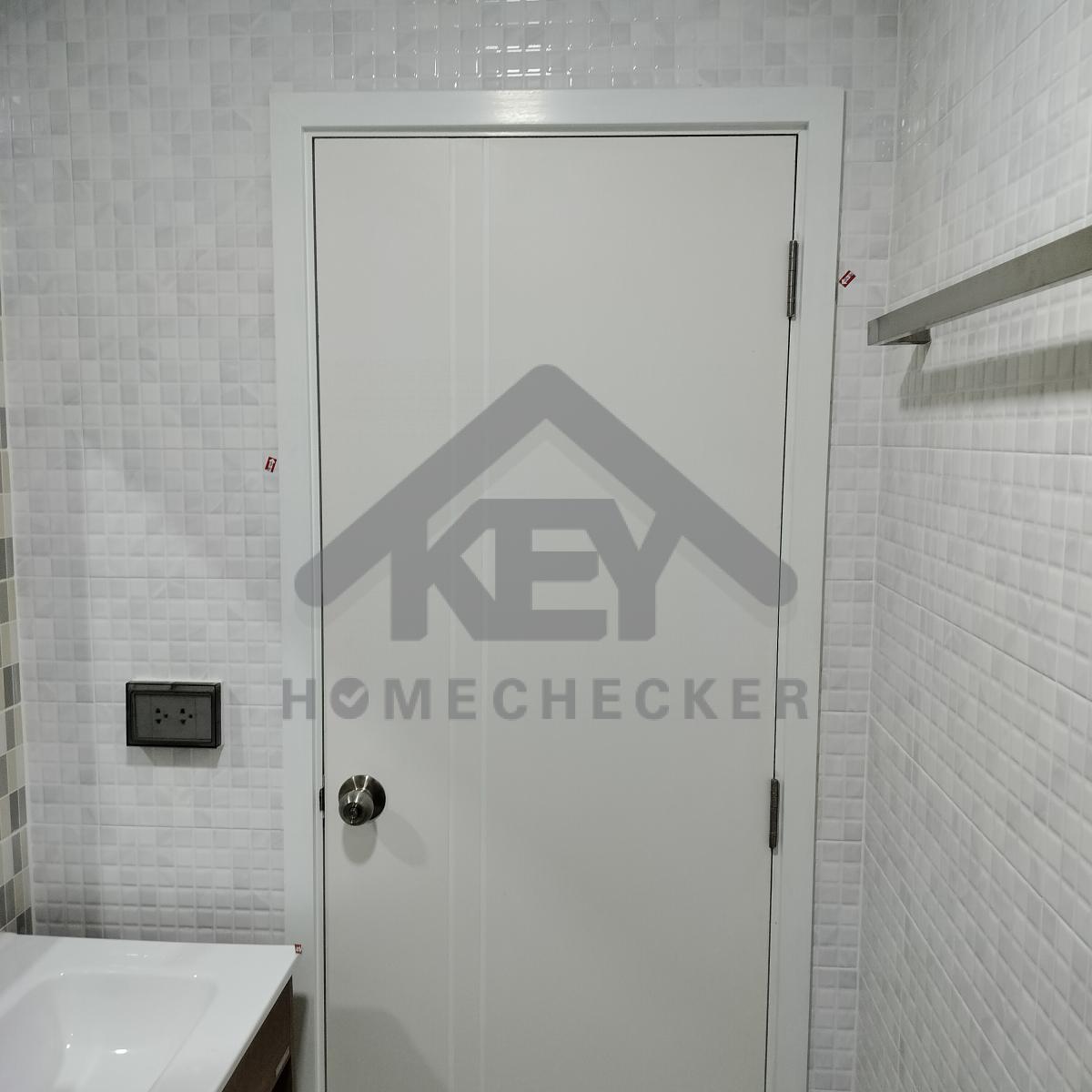

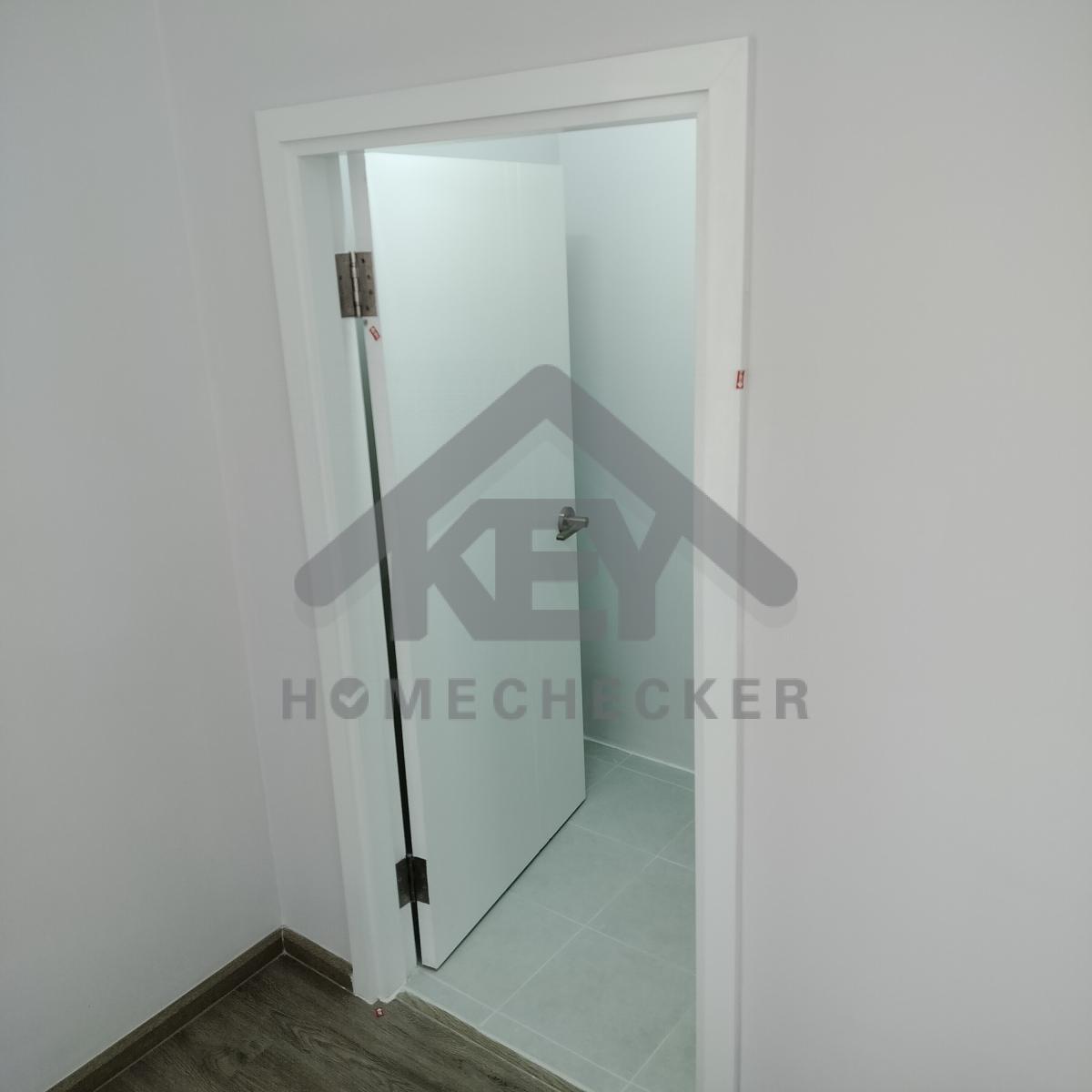

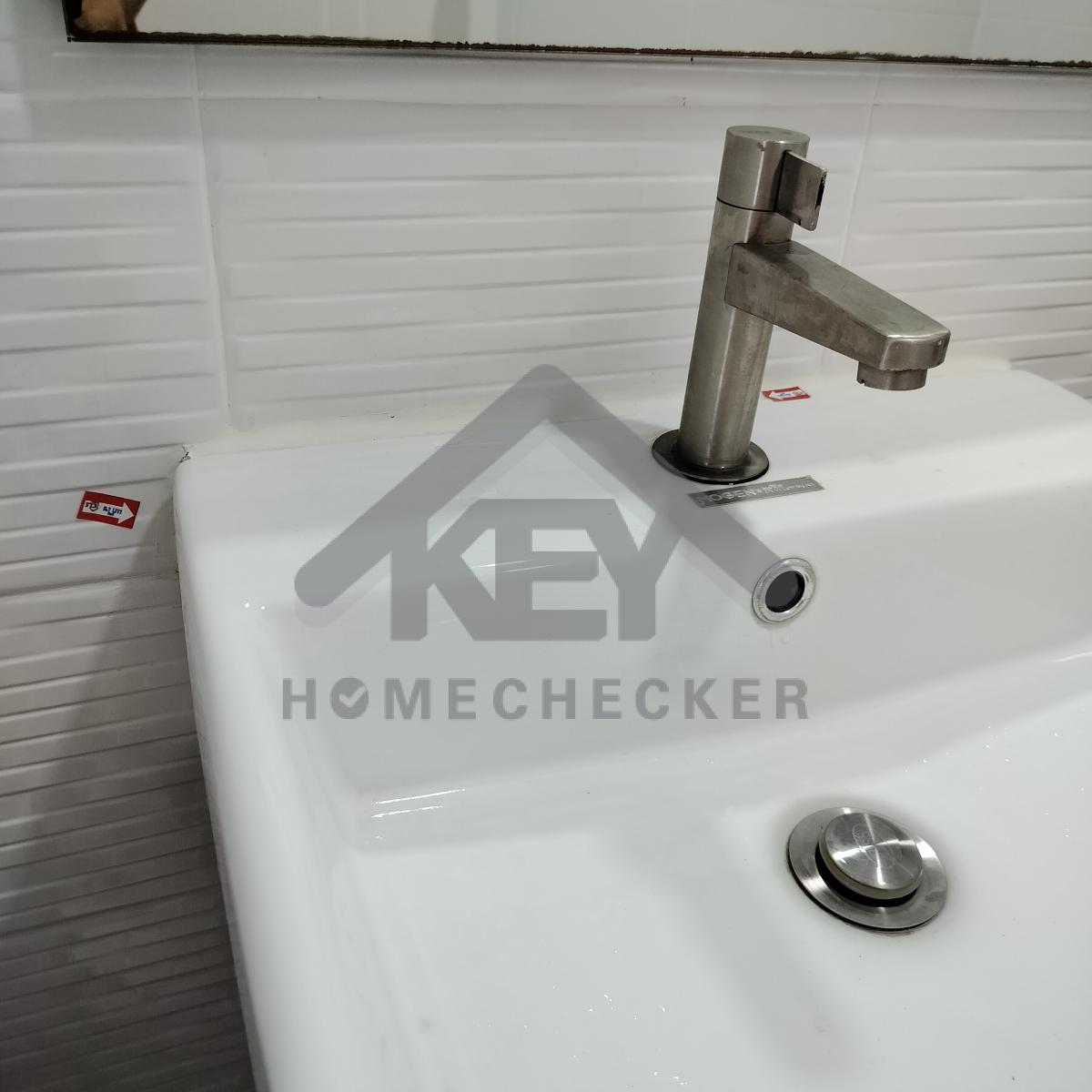

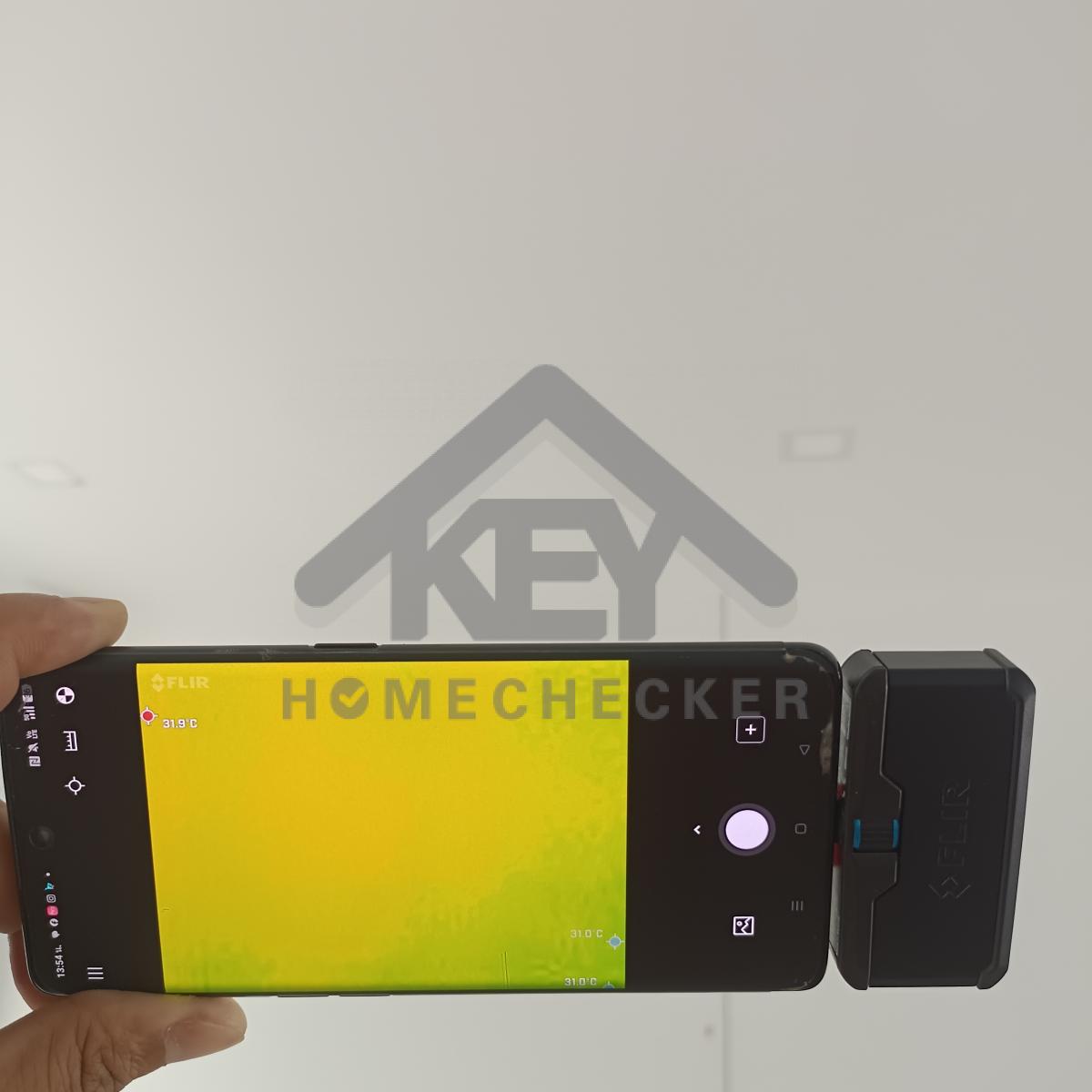

10. งานห้องน้ำชั้น 1 (1)

แก้ไข ปรอทหลังกระจกเป็นรอยขึ้นคราบด่าง เปลี่ยนบานกระจกใหม่

งานติดตั้งเรียบร้อยดี

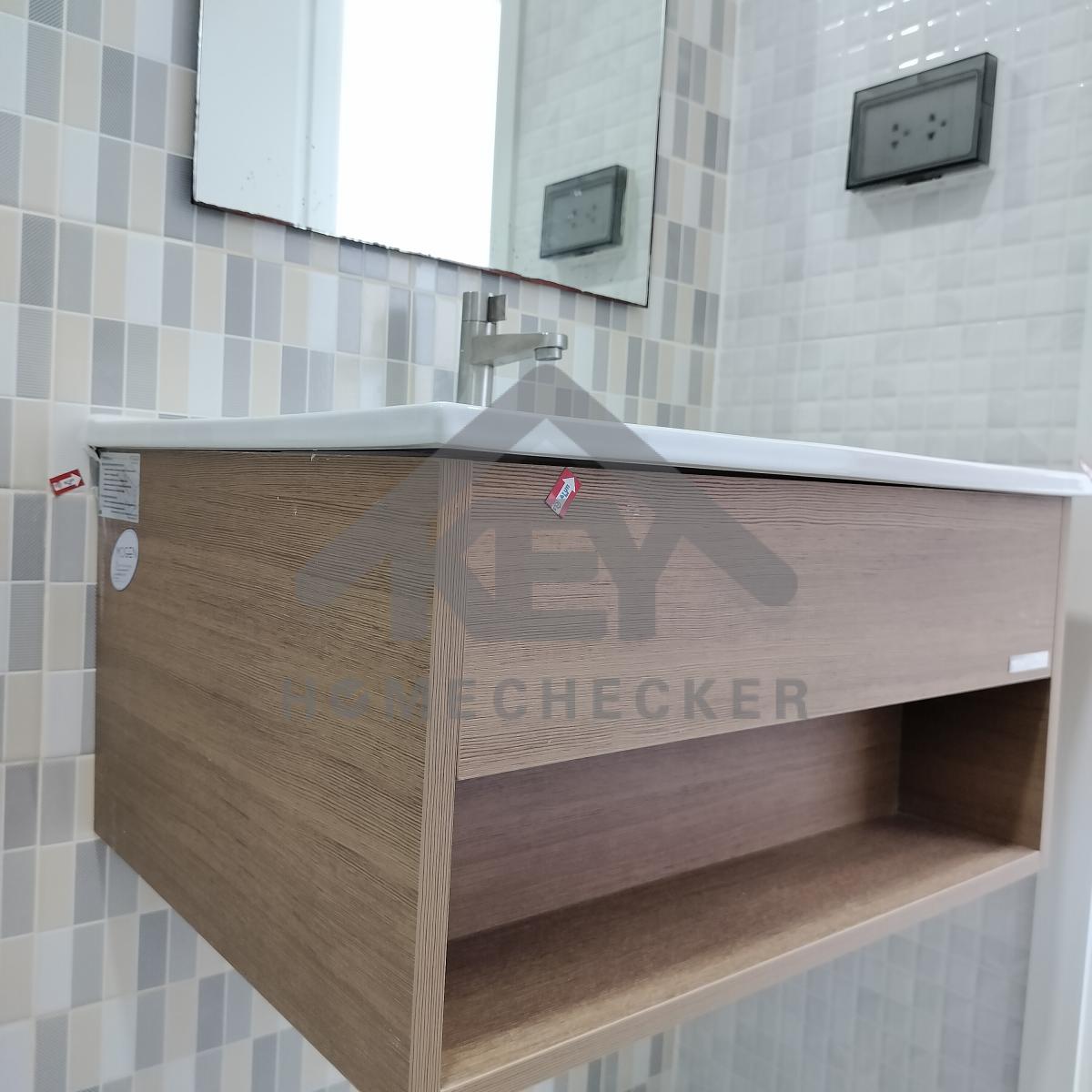

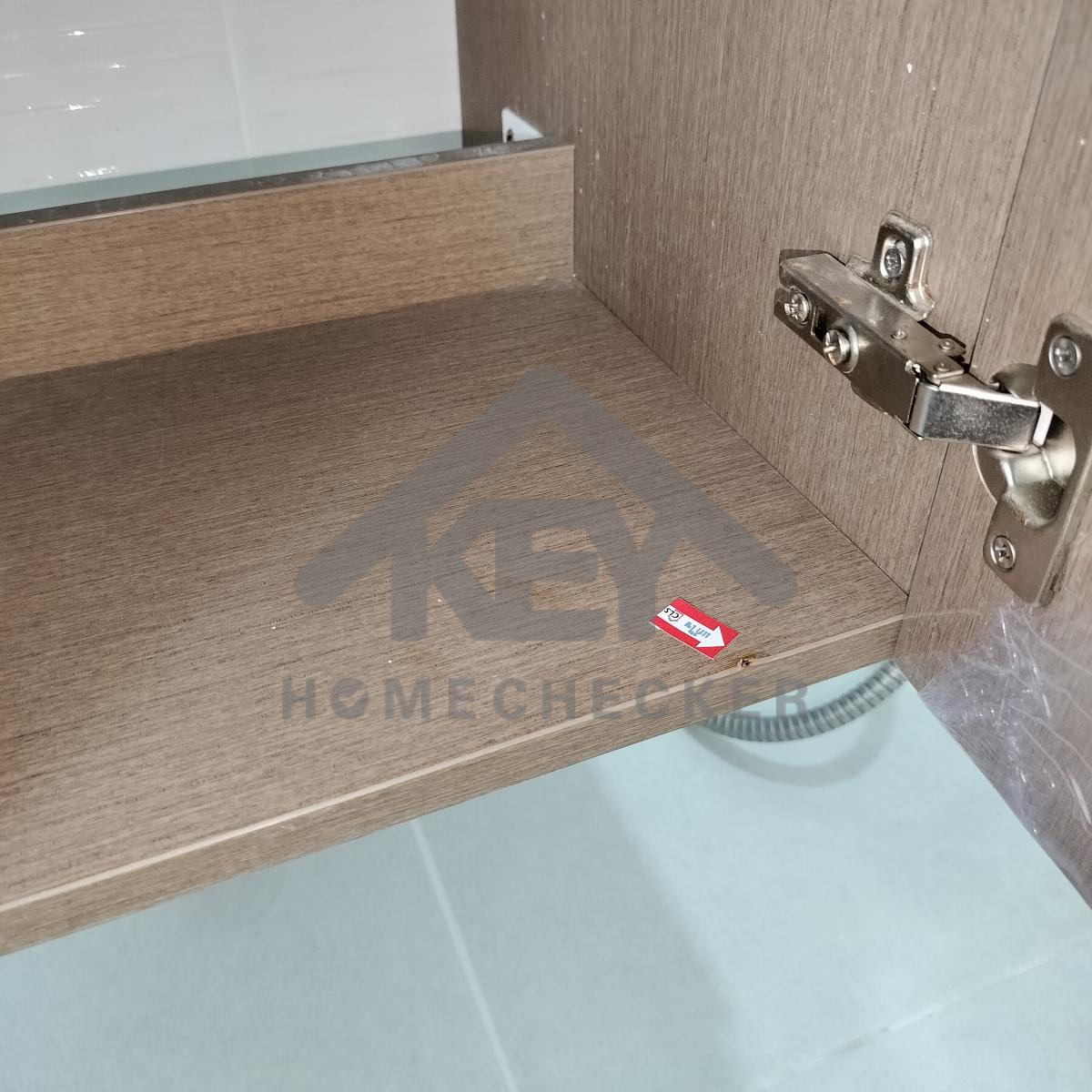

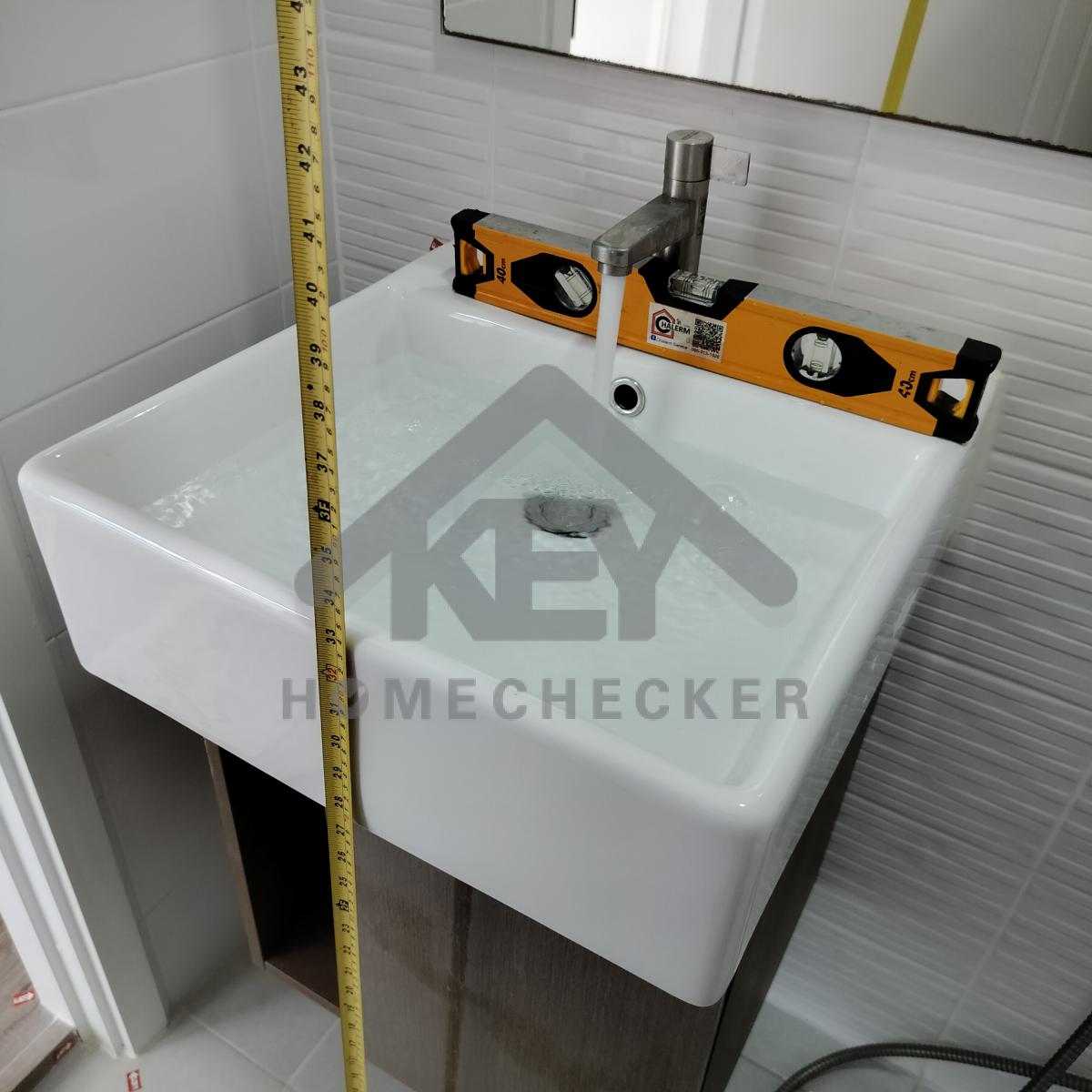

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย

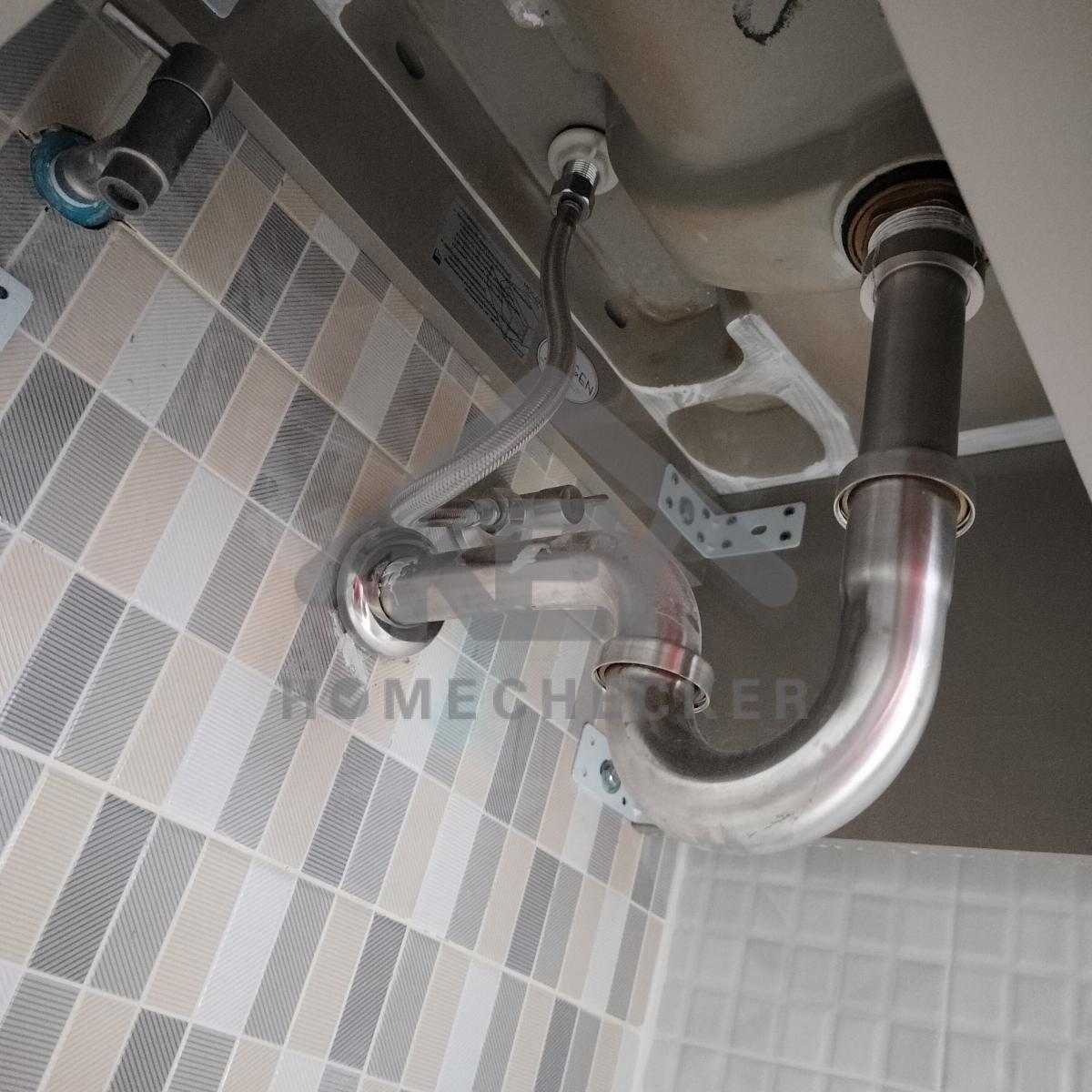

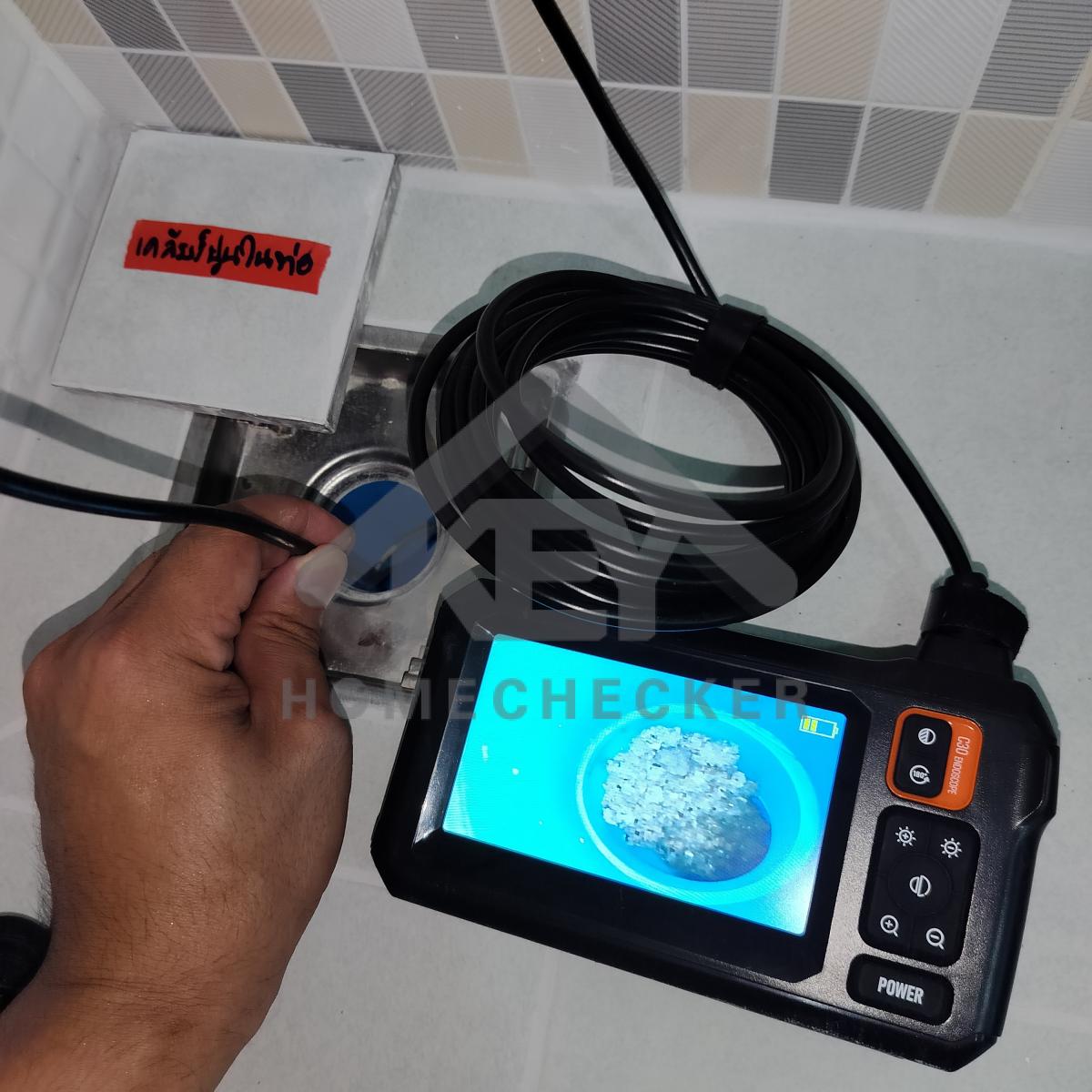

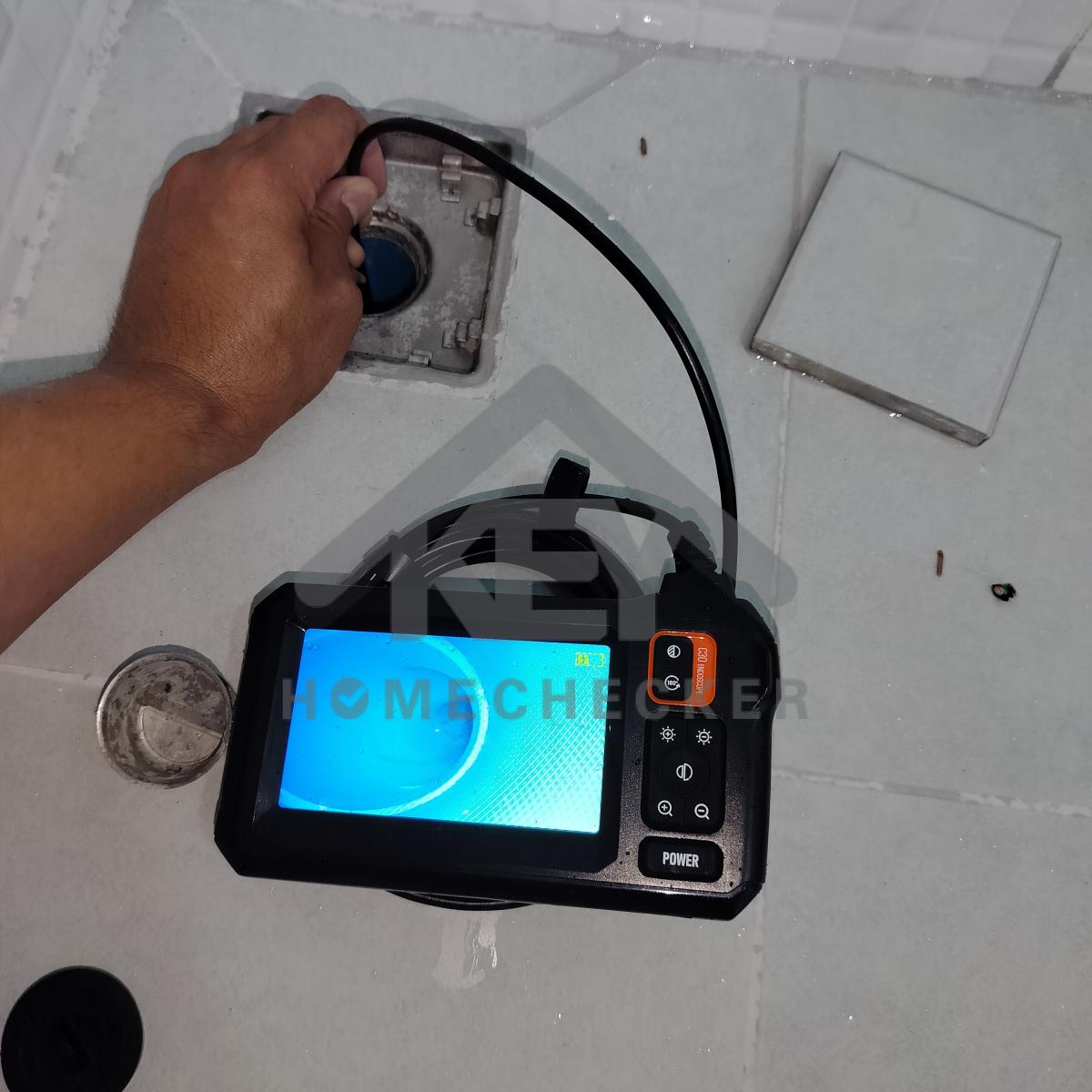

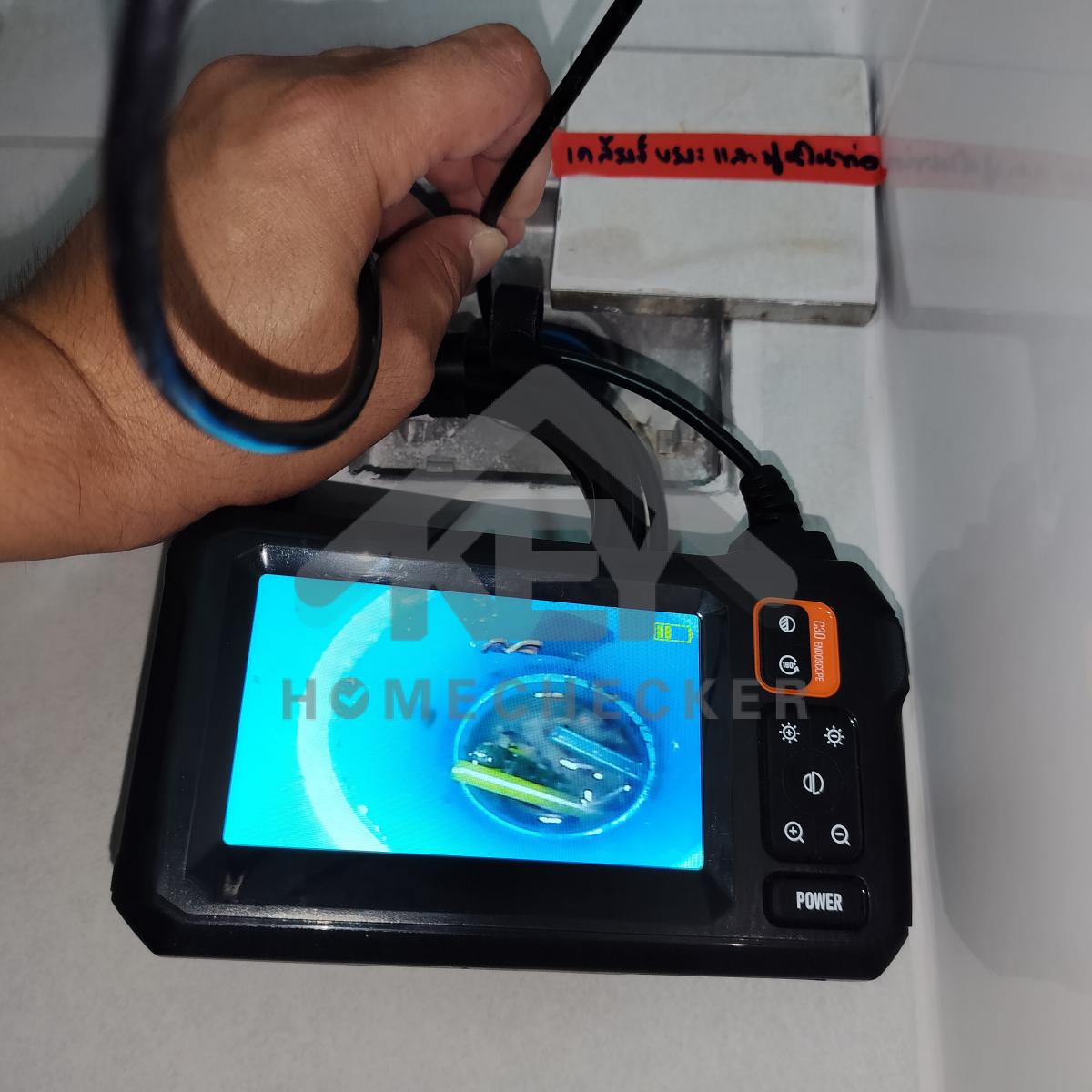

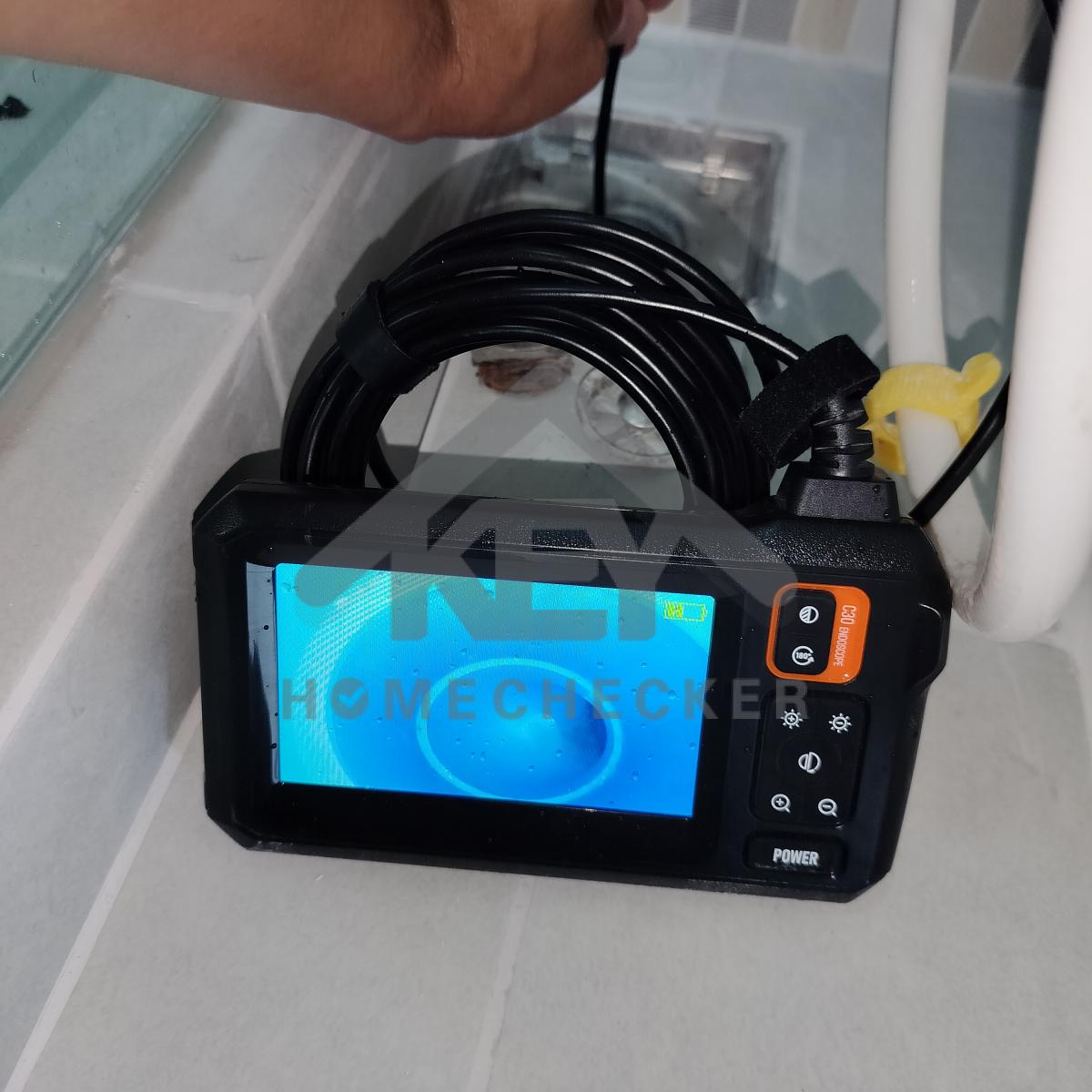

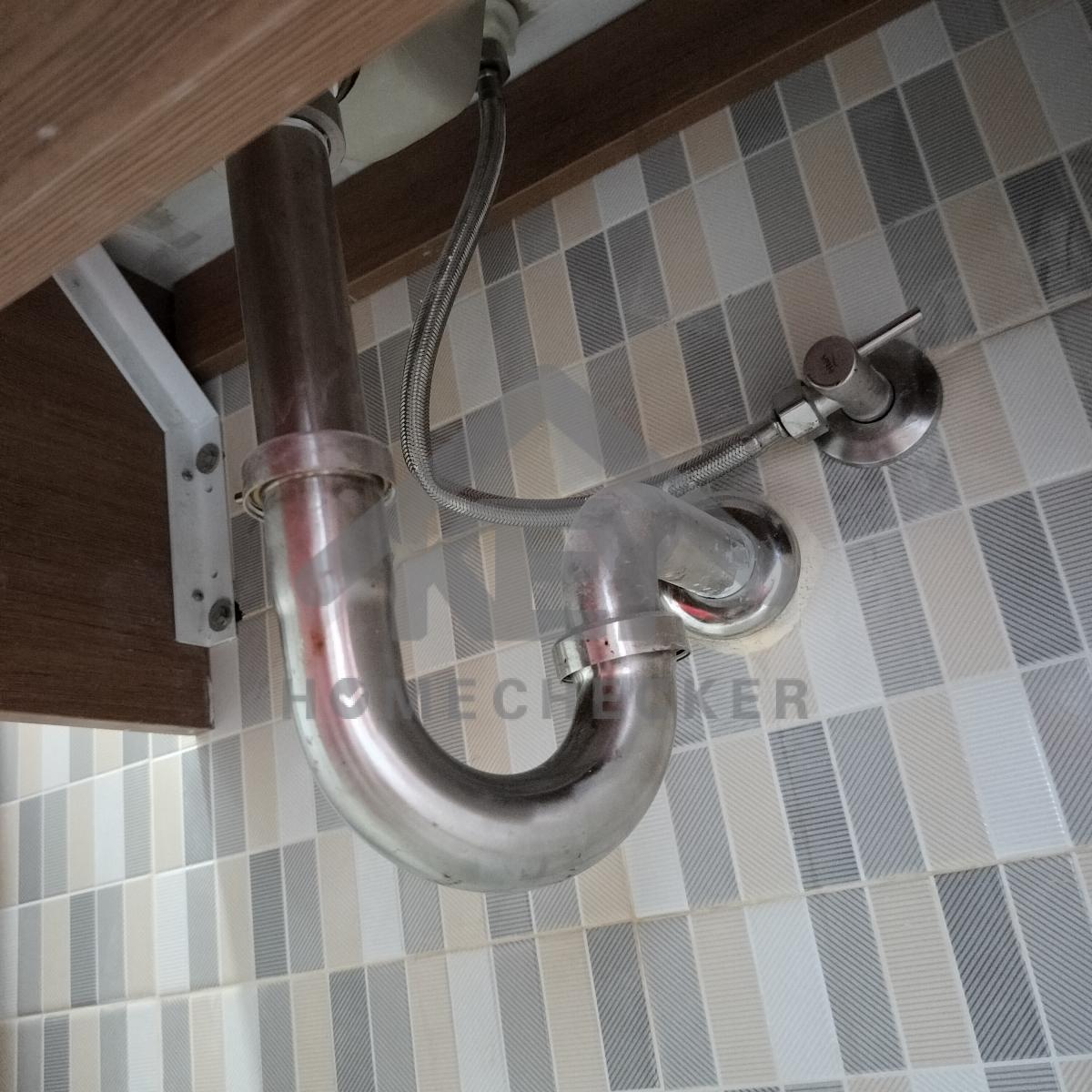

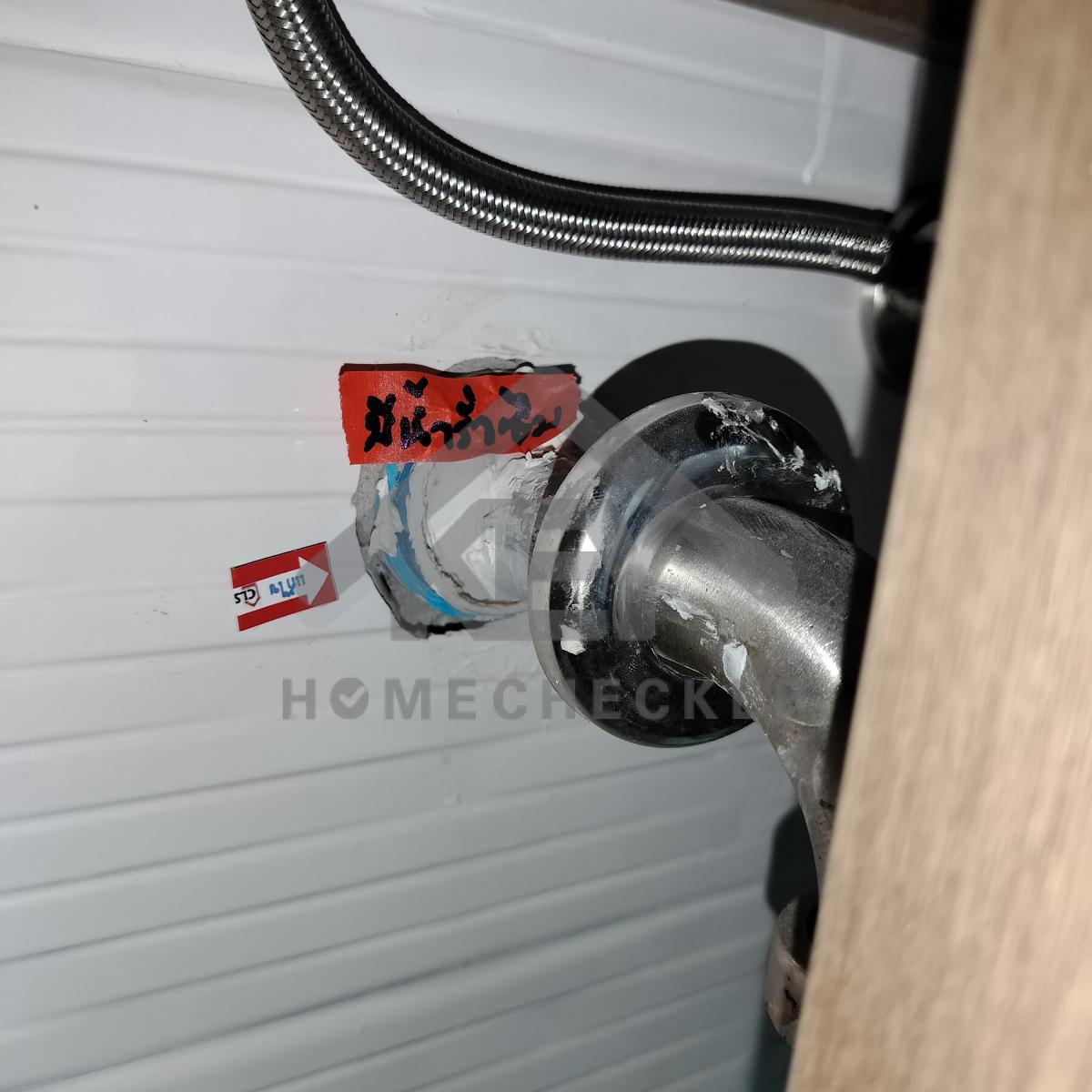

แก้ไข ท่อน้ำทิ้งมีน้ำรั่วซึม และเก็บงานยาแนวให้เรียบร้อย

แก้ไข เก็บรอยขอบตู้ให้เรียบร้อย

งานติดตั้งเรียบร้อยดี

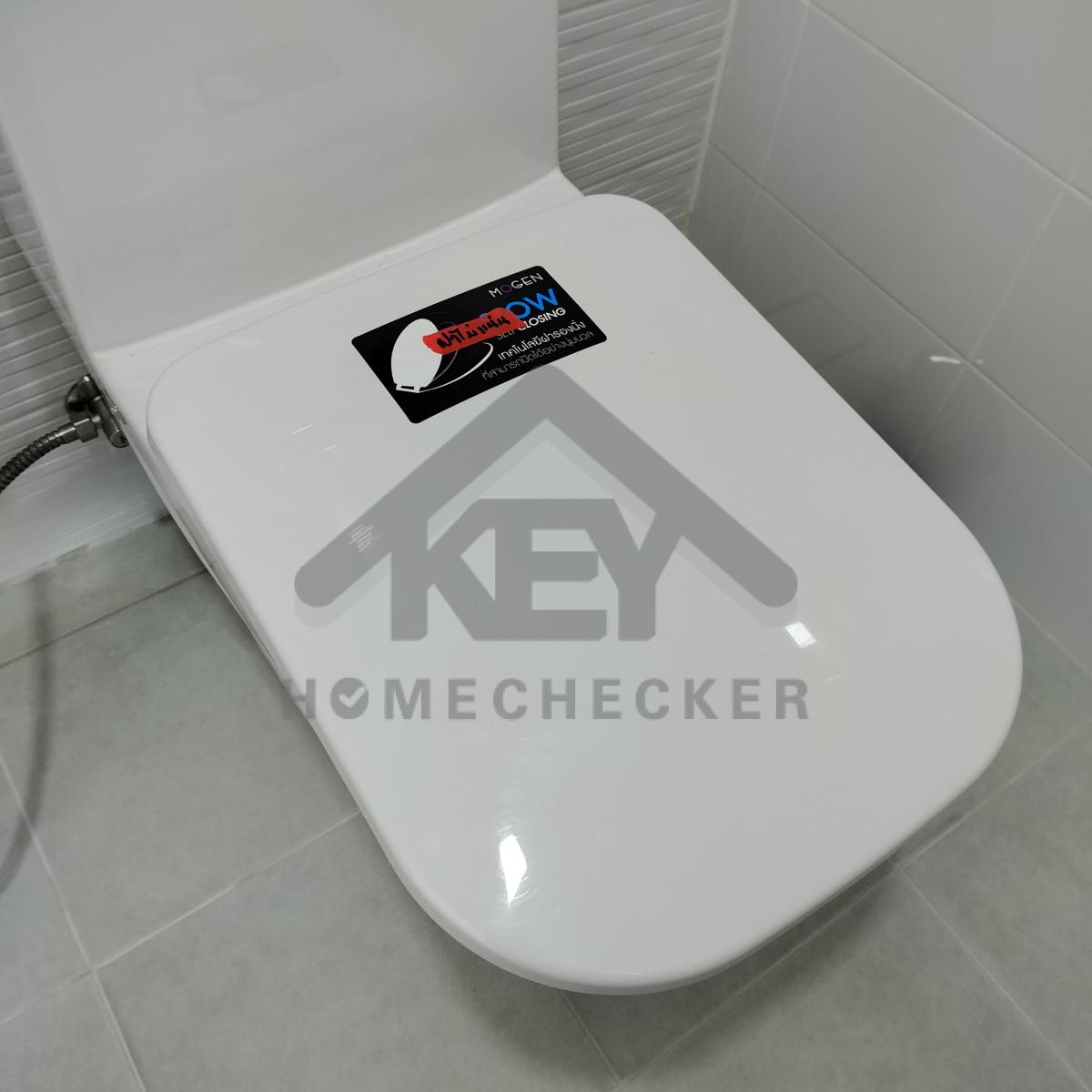

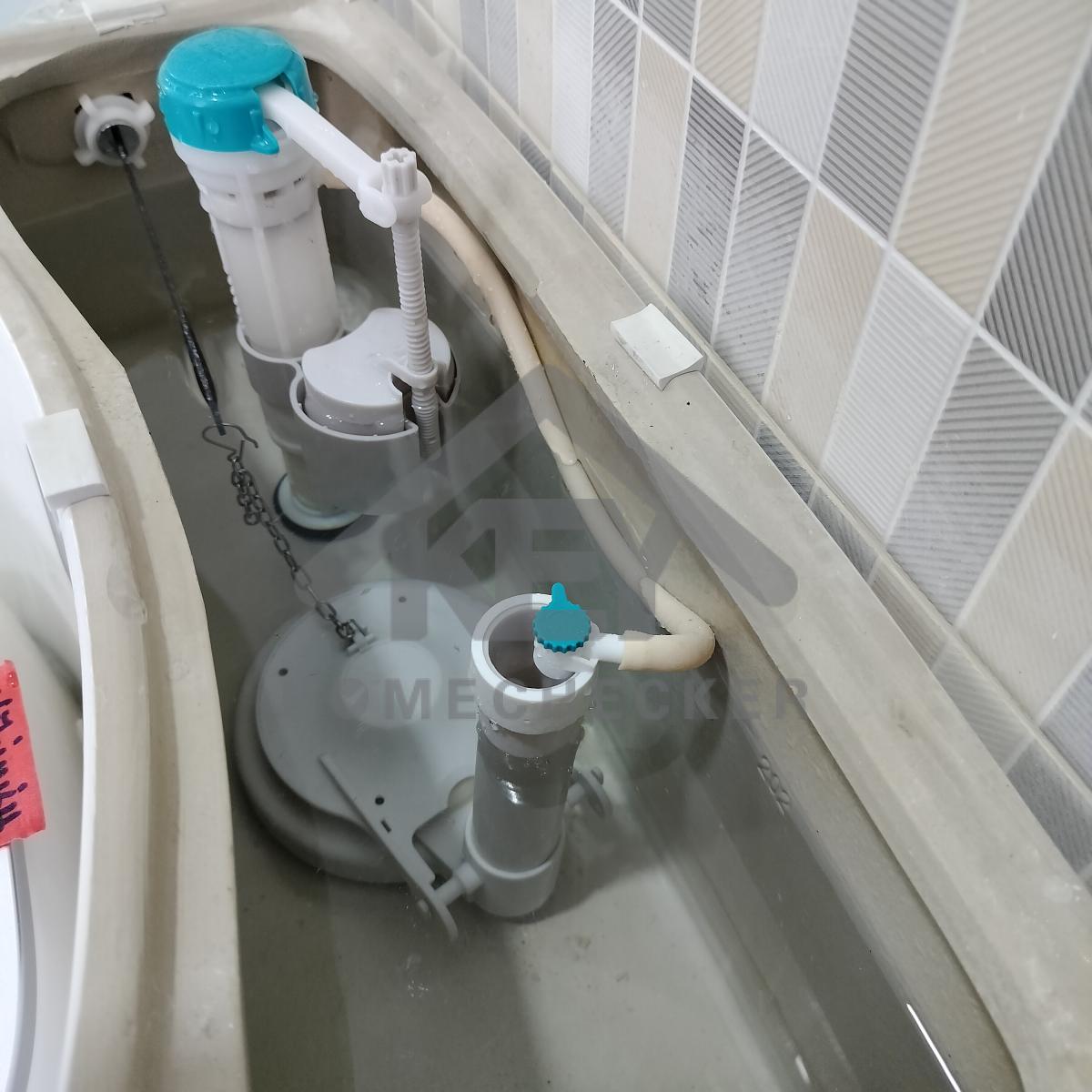

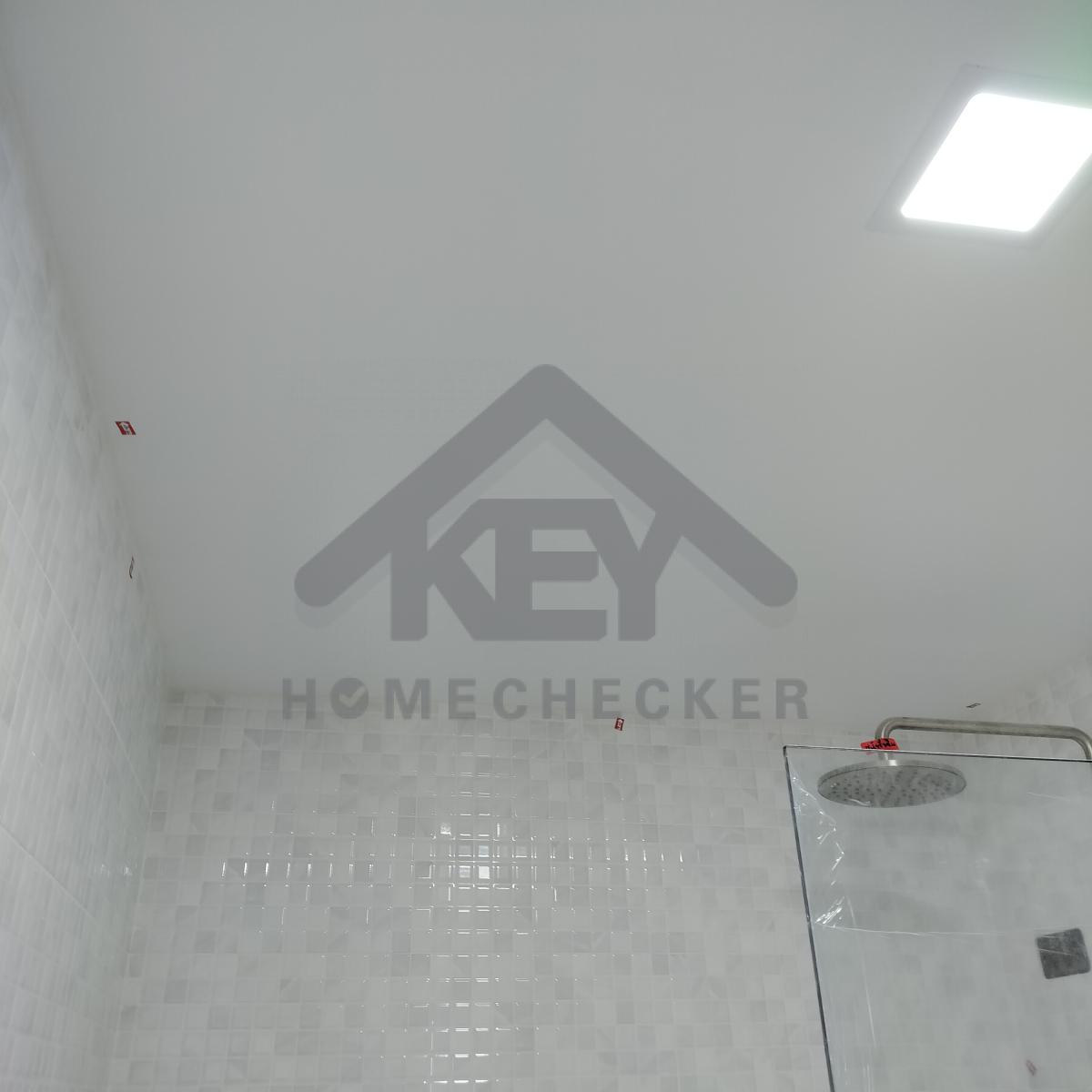

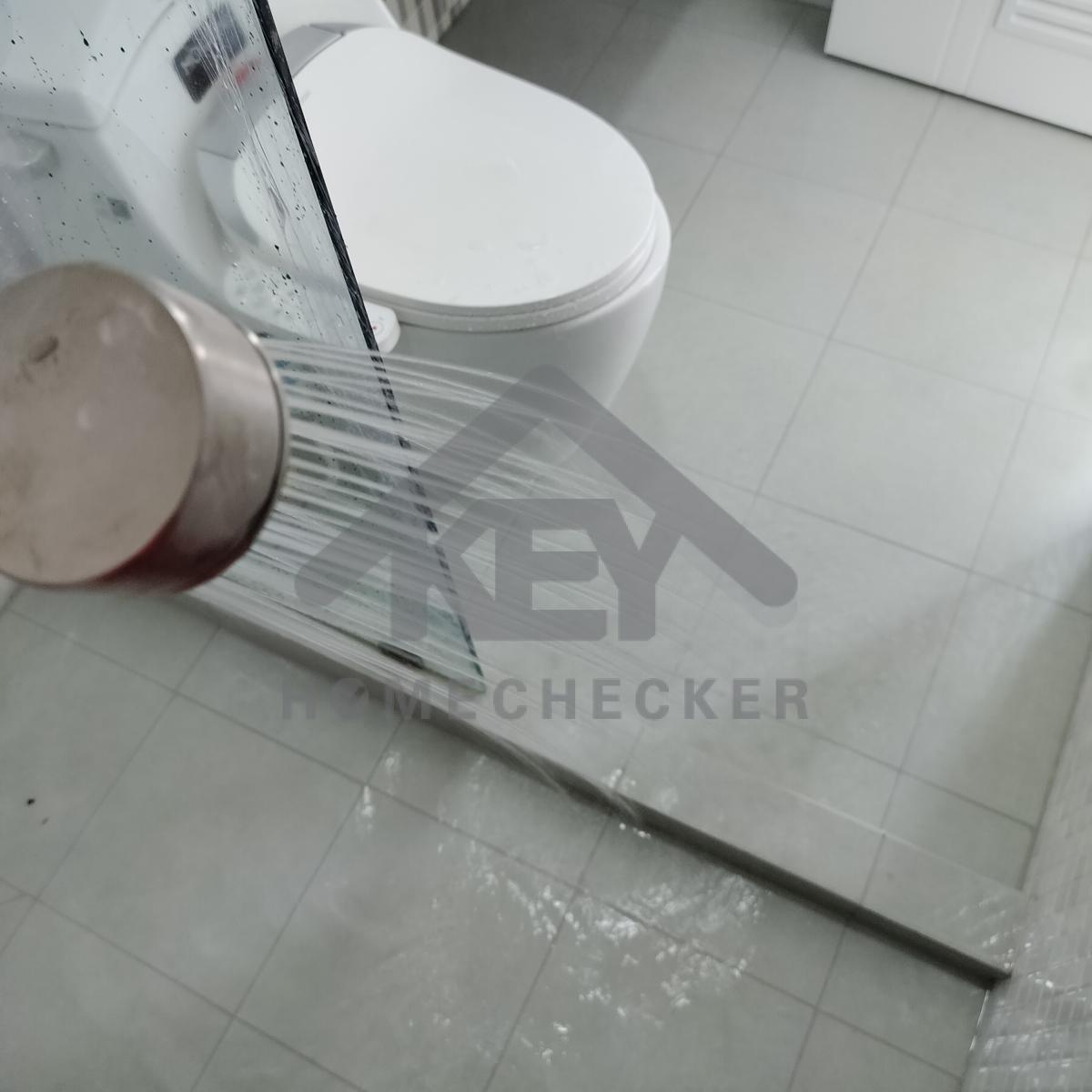

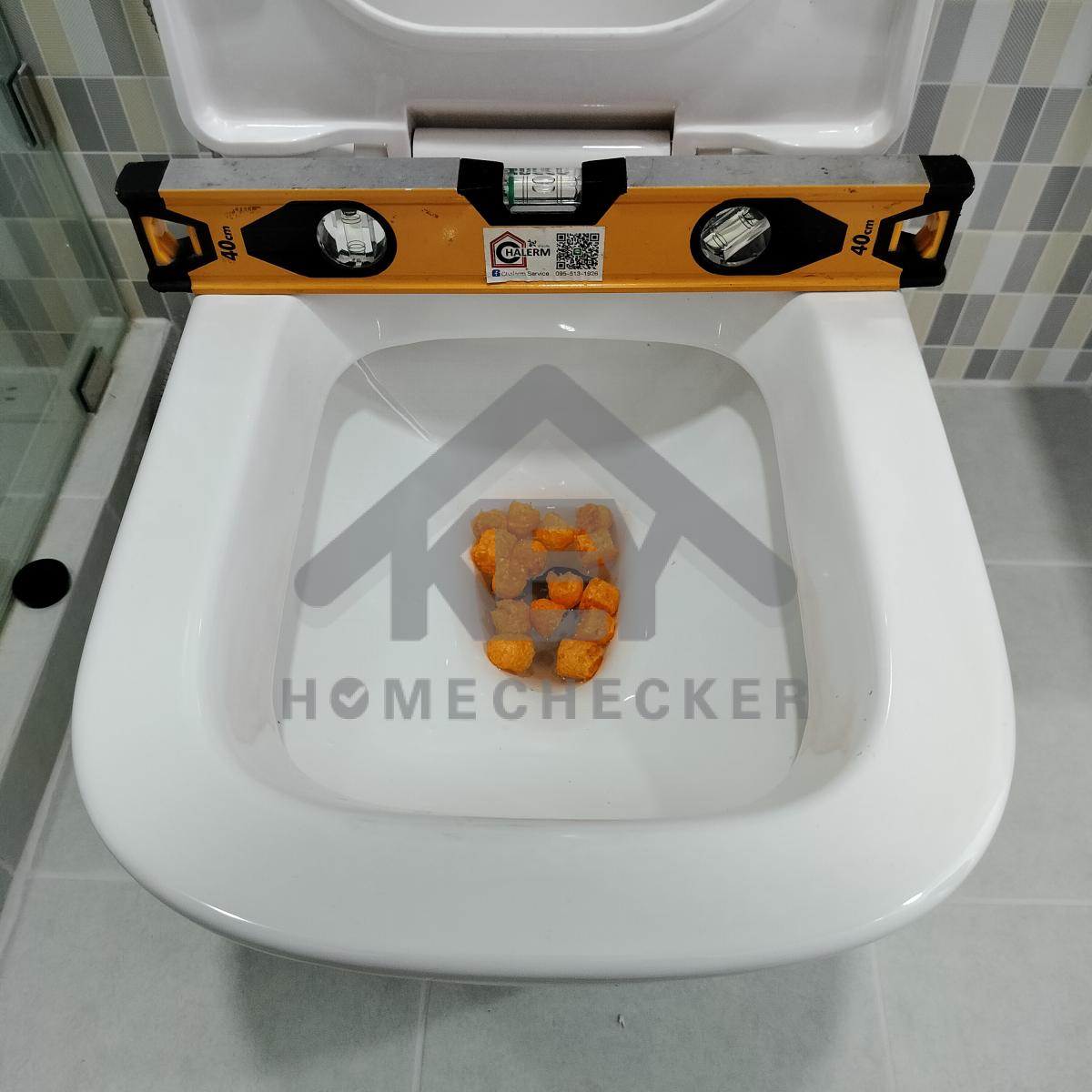

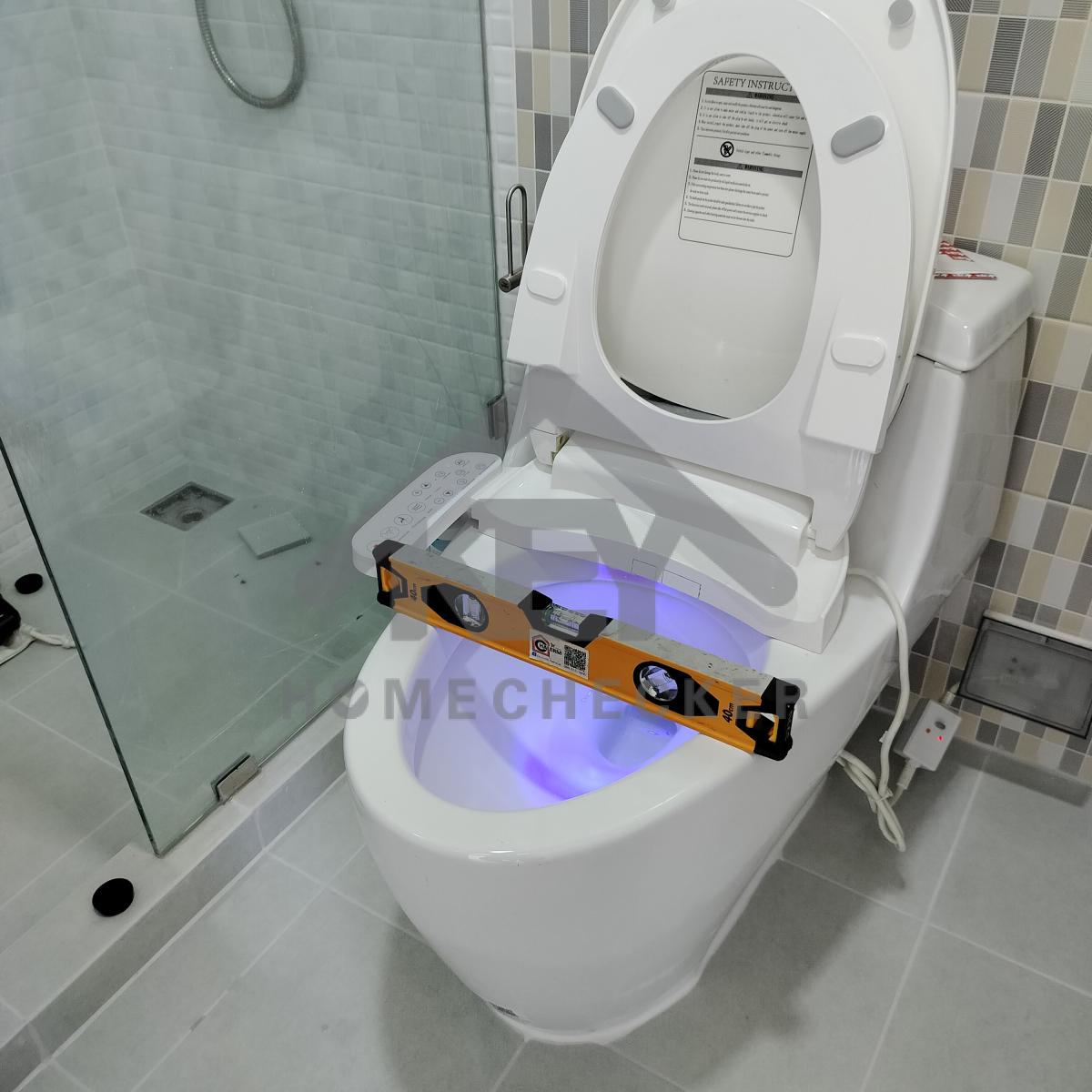

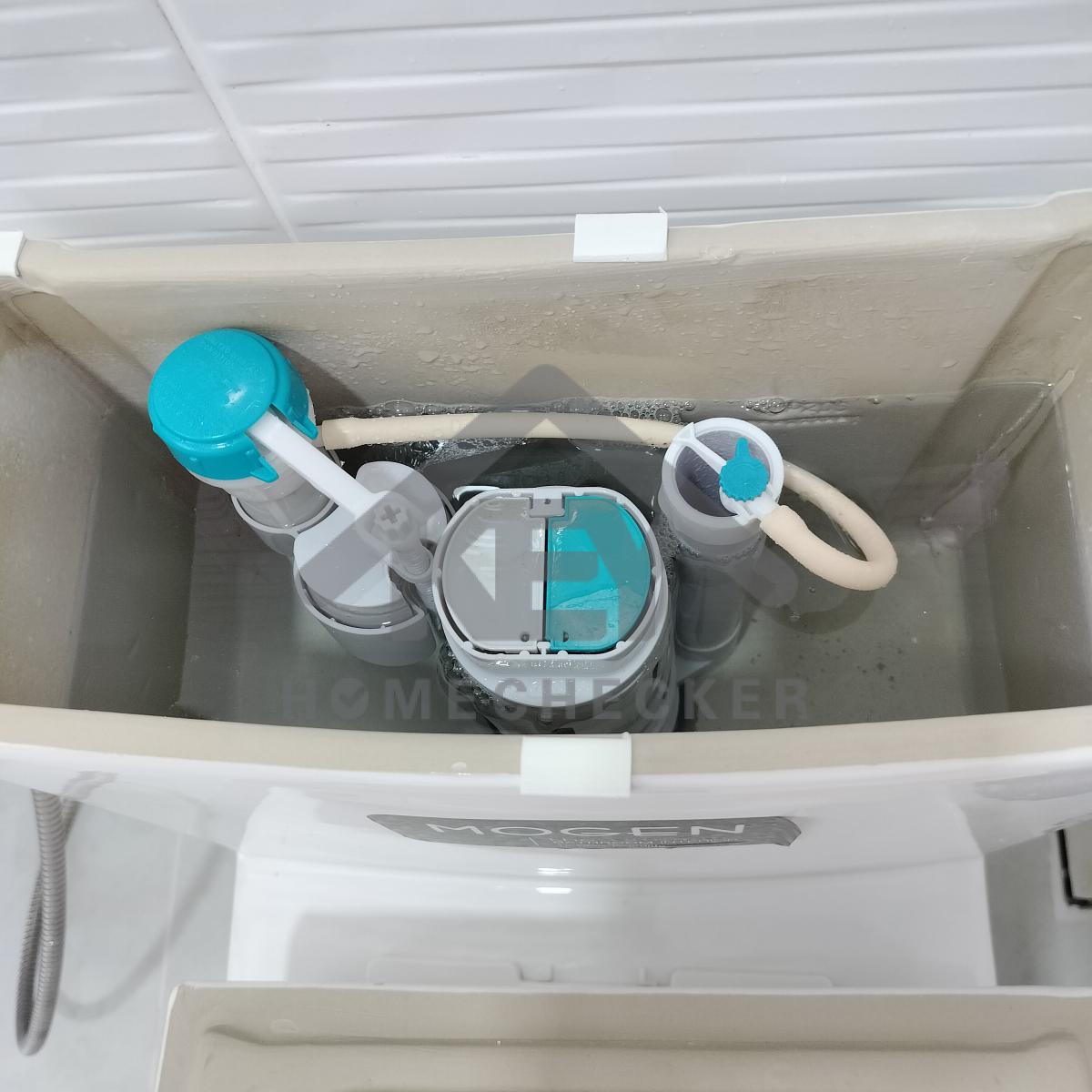

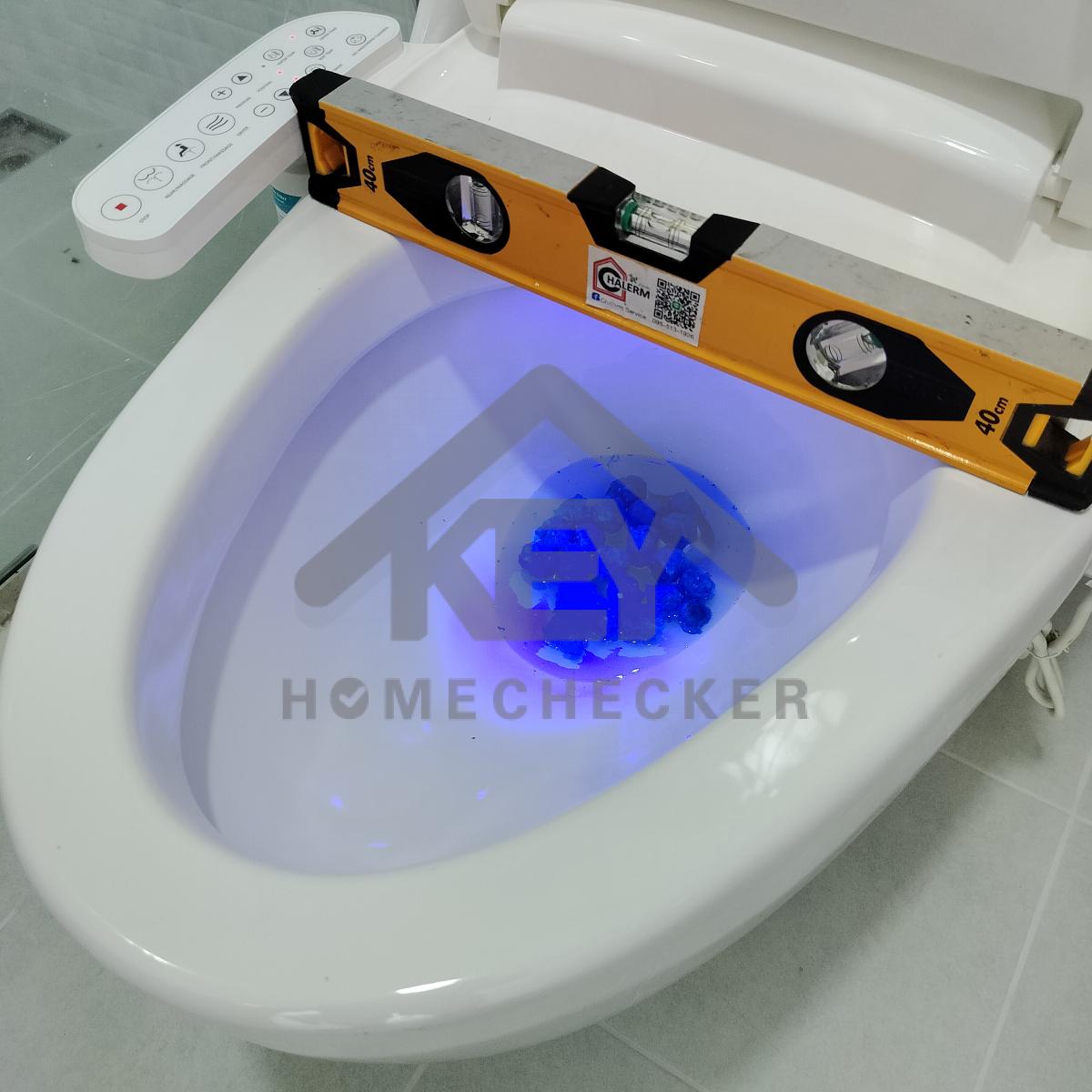

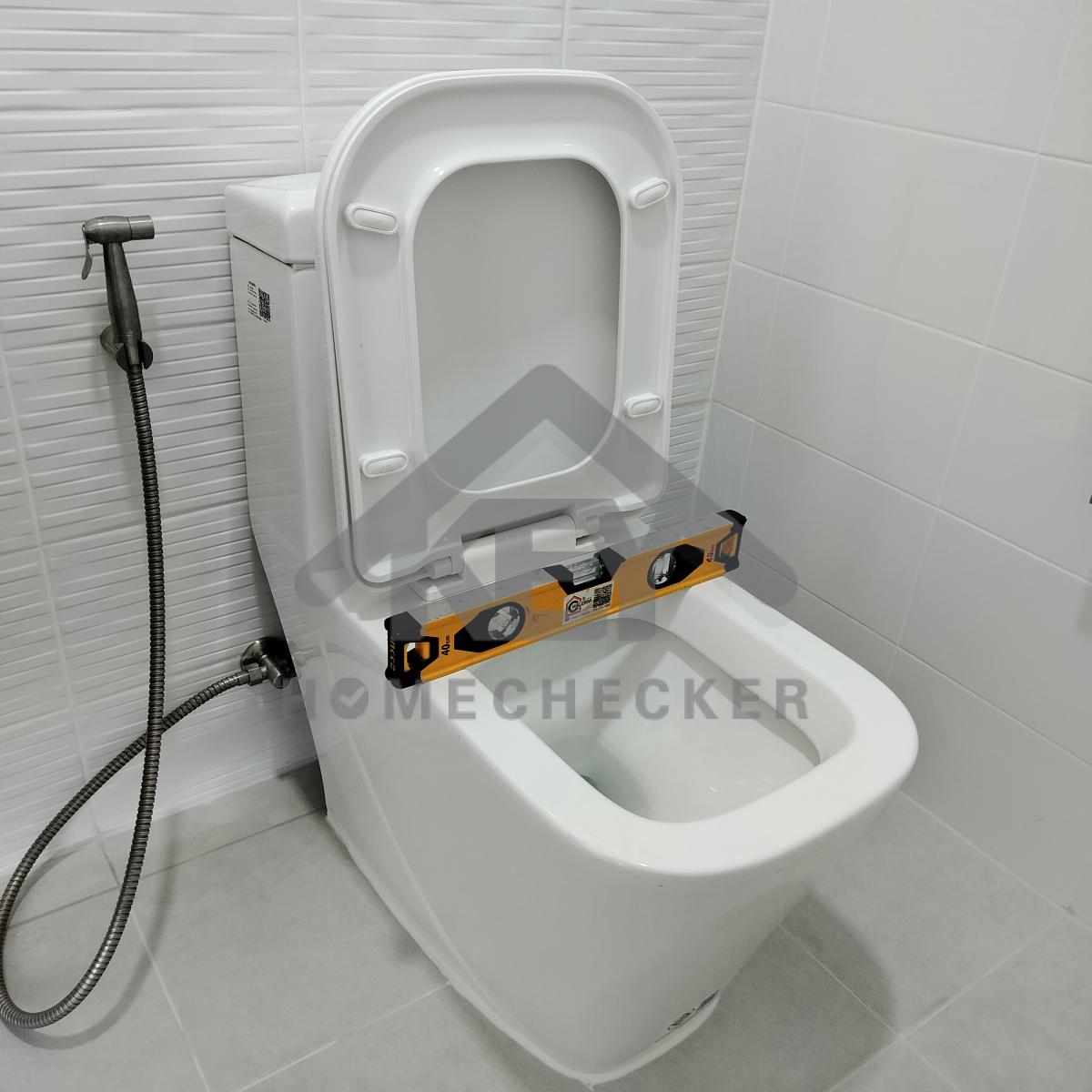

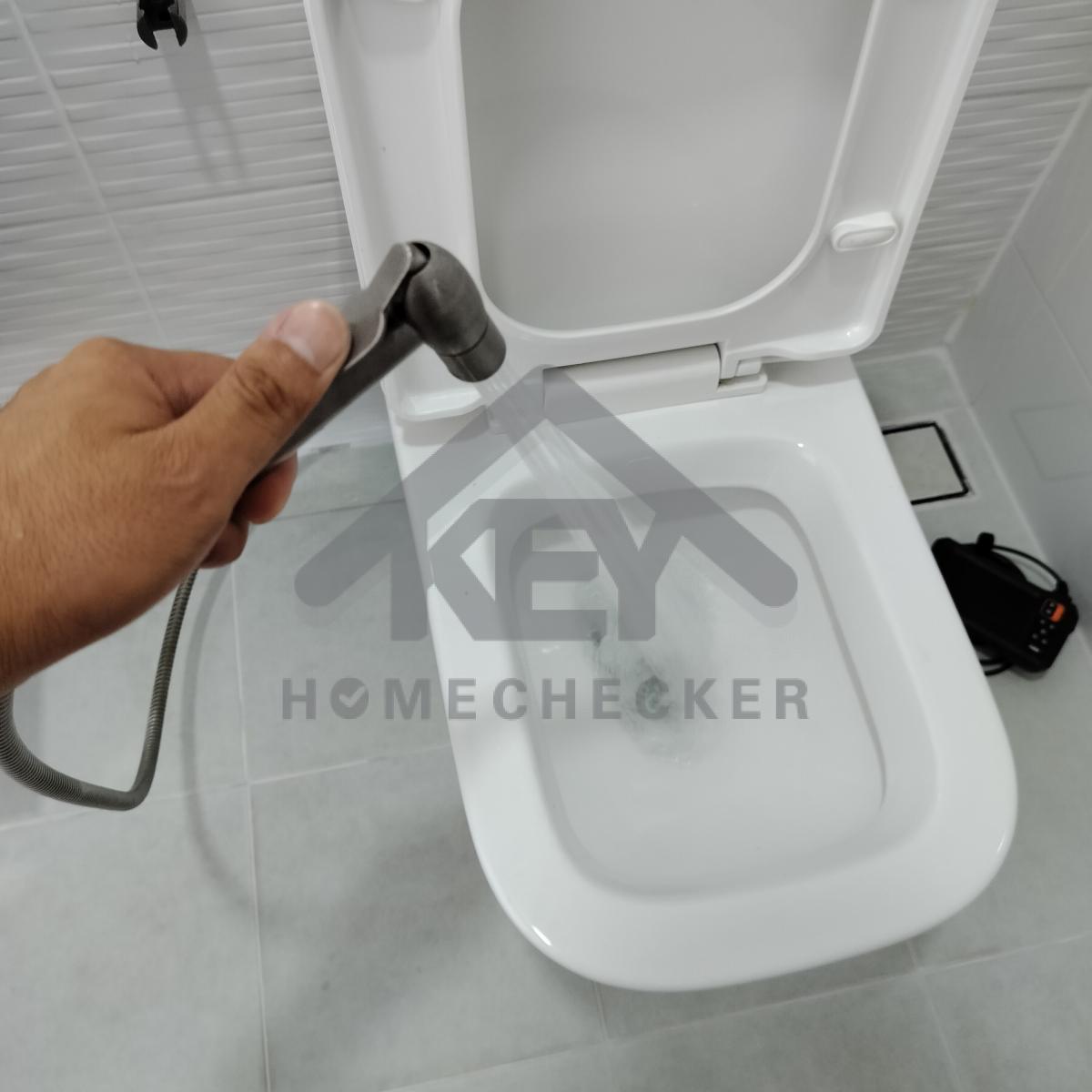

ทดลองการชำระล้างของโถสุขภัณฑ์ งานเรียบร้อยดี

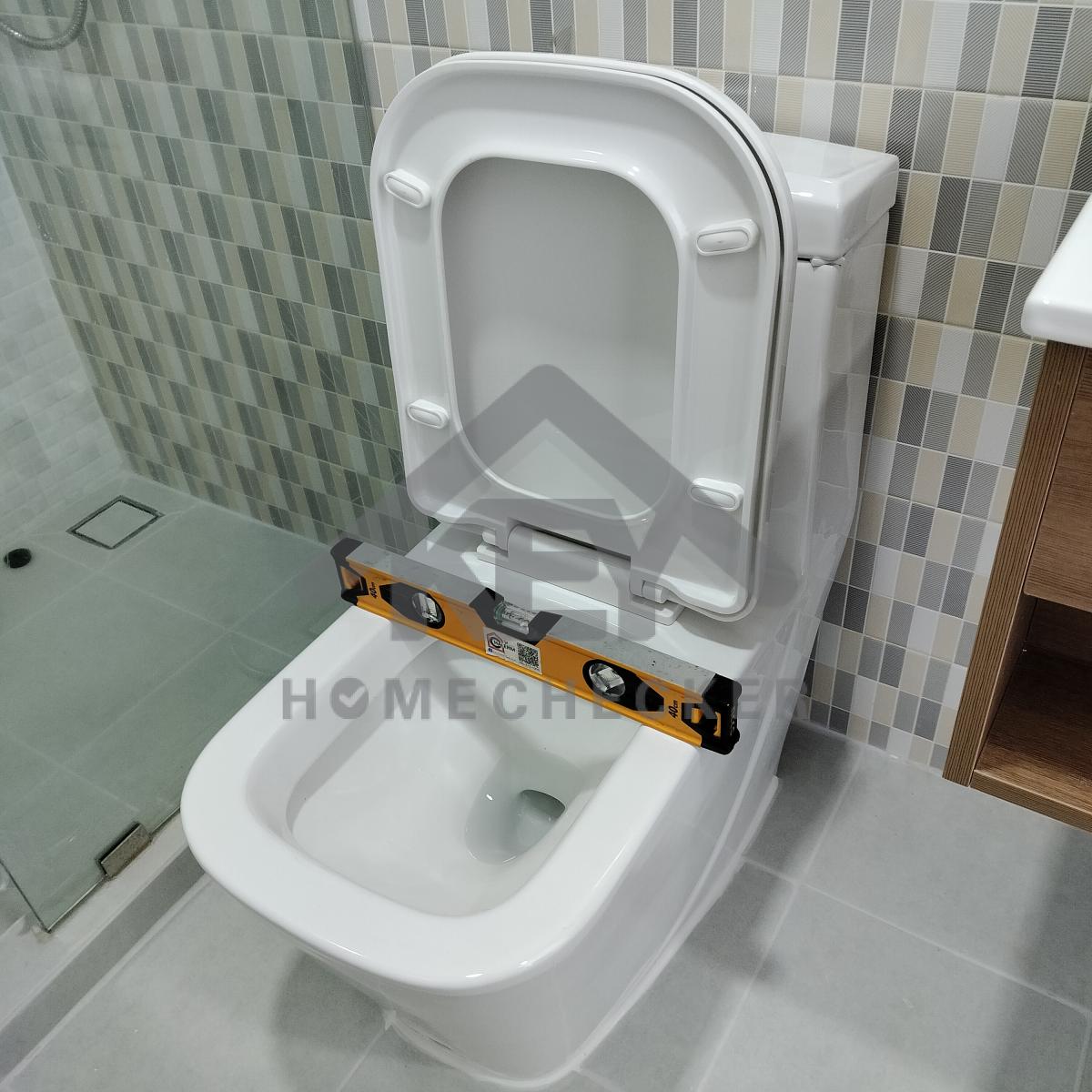

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

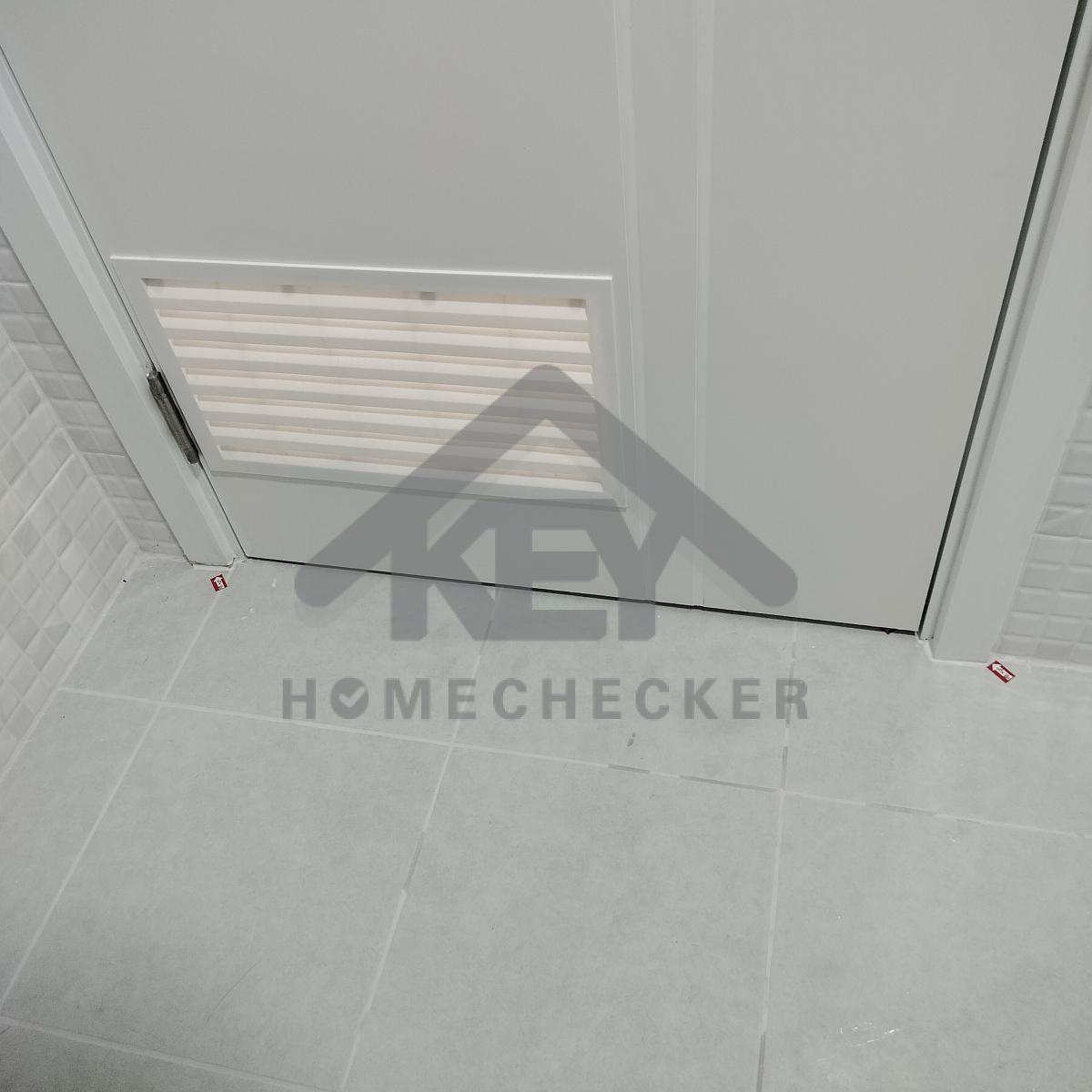

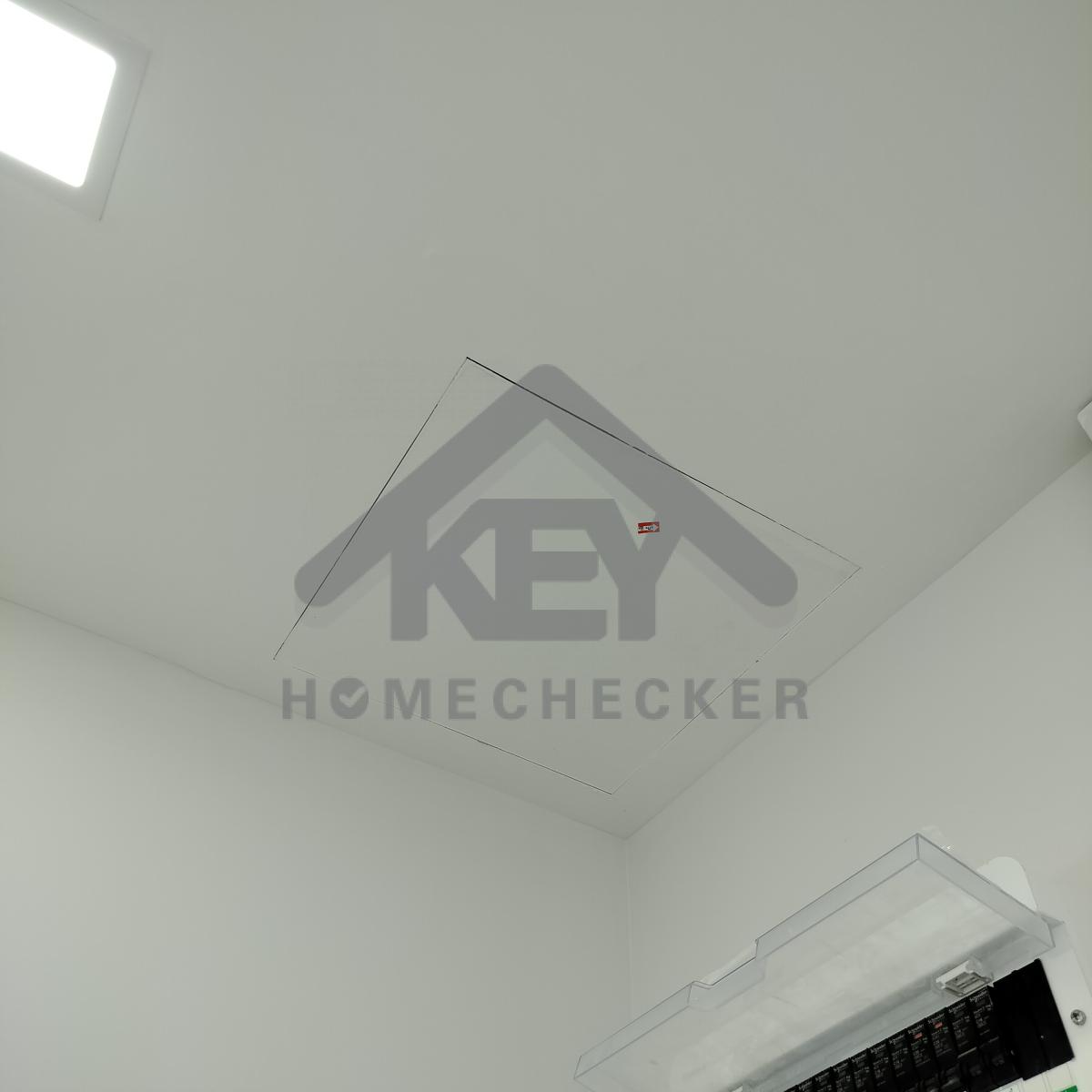

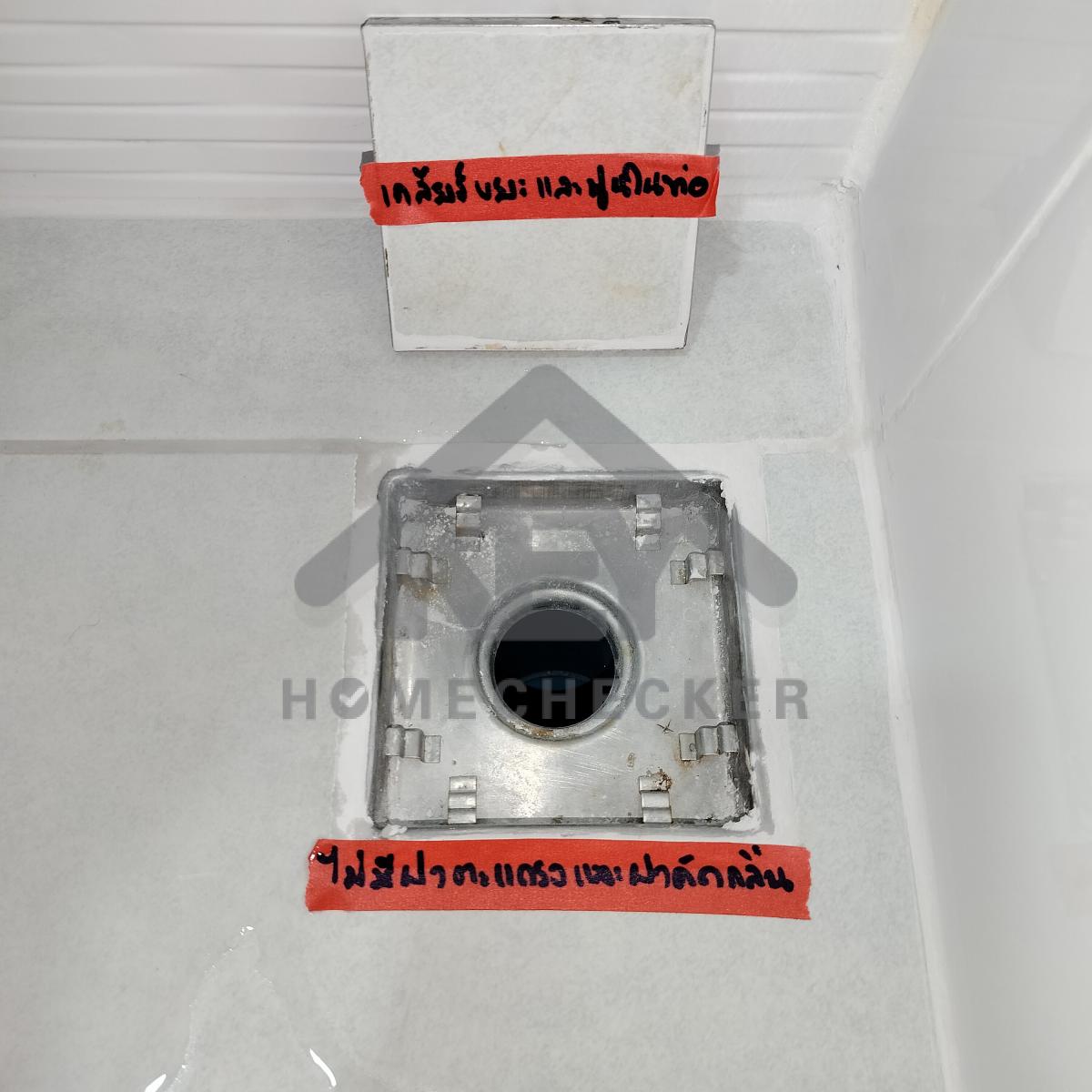

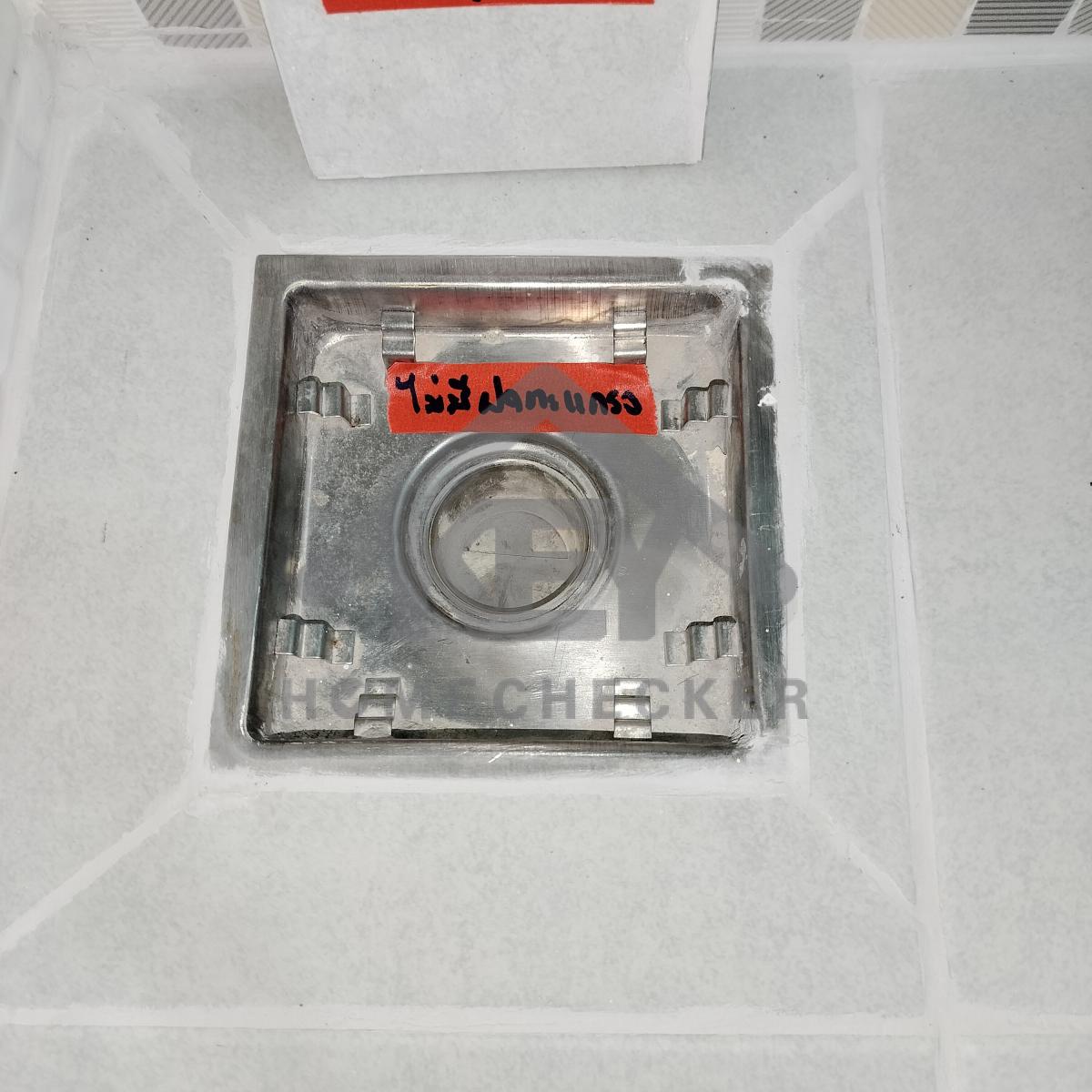

แก้ไข ฟลอเดรนไม่มีฝาดักกลิ่น และฝาตะแกรงดักเศษ

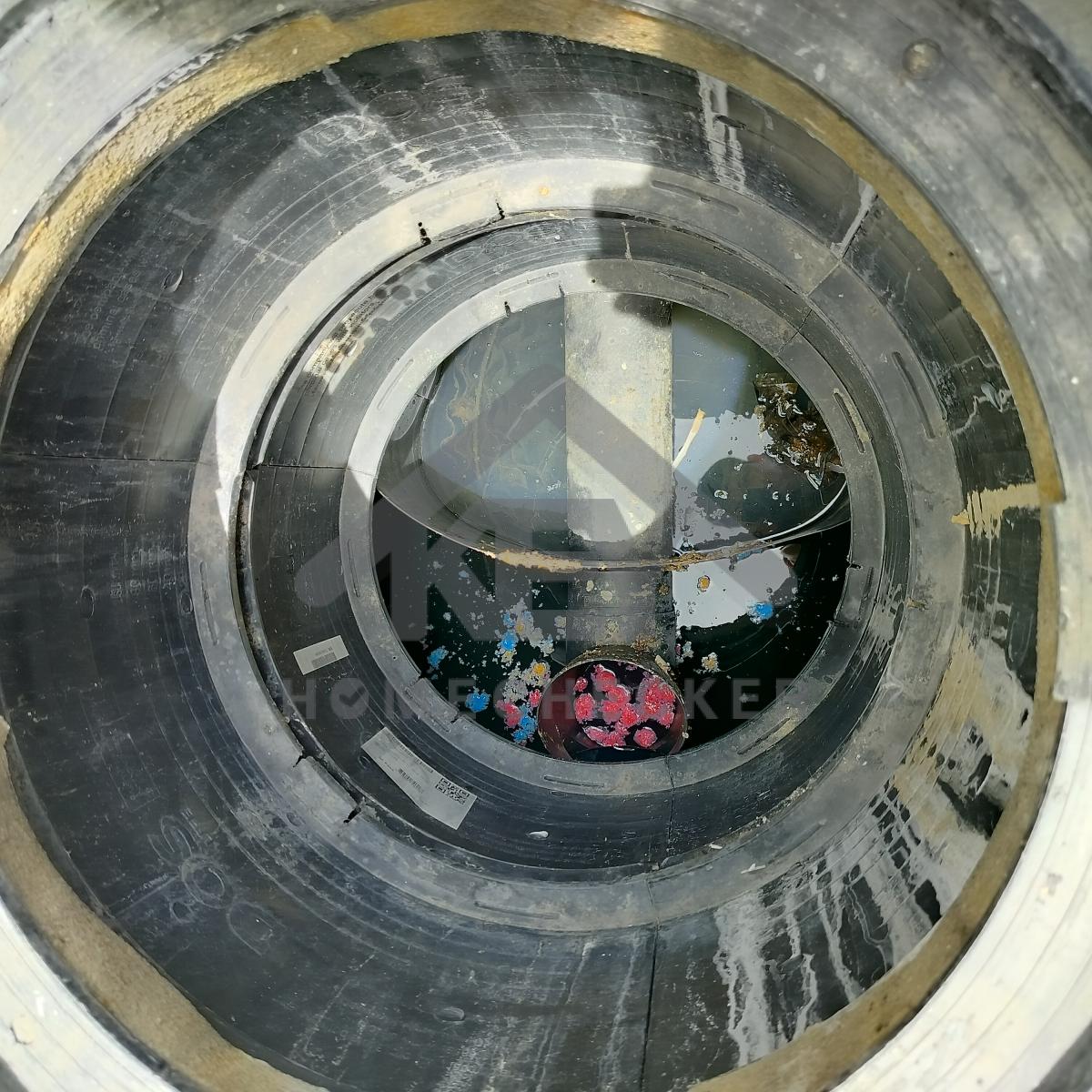

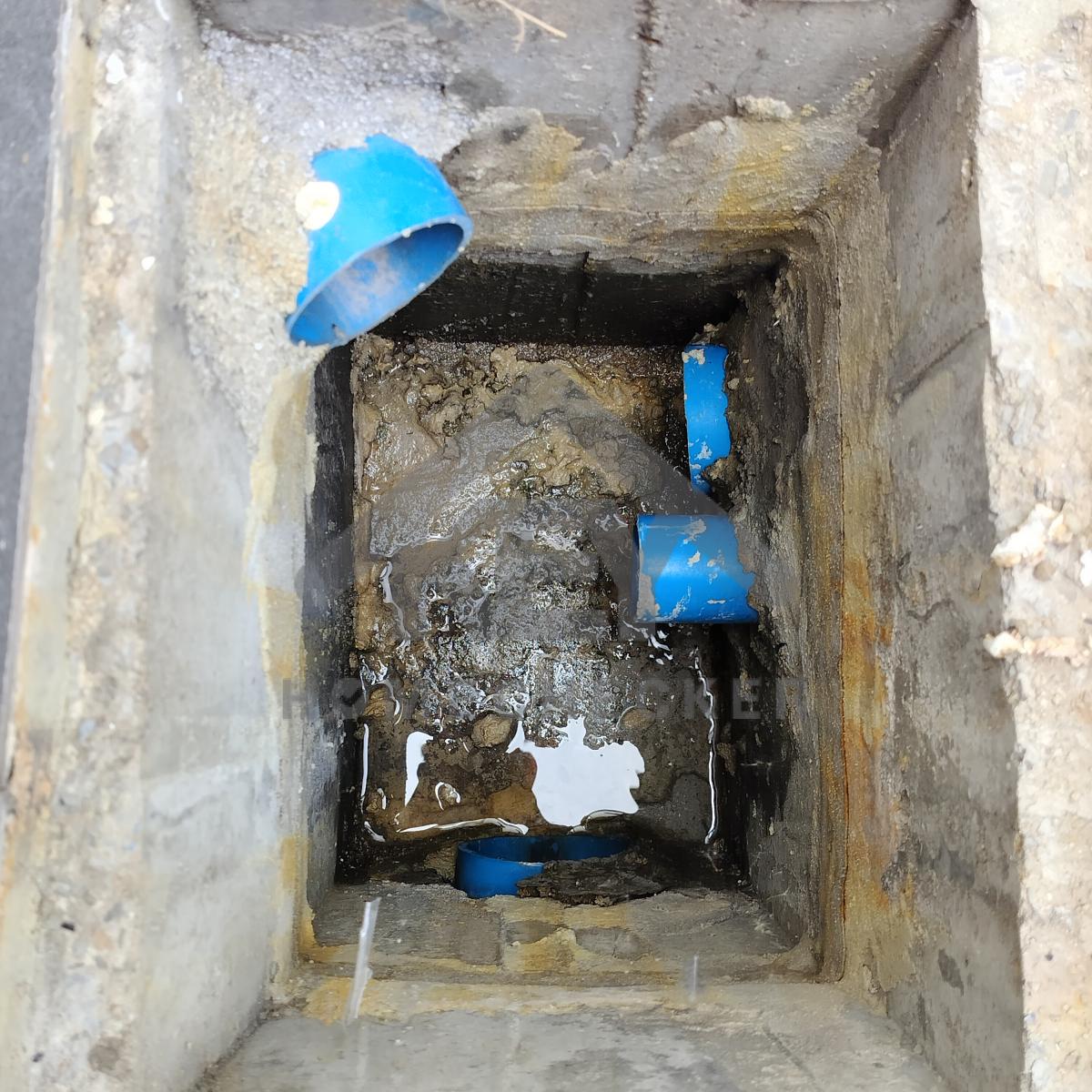

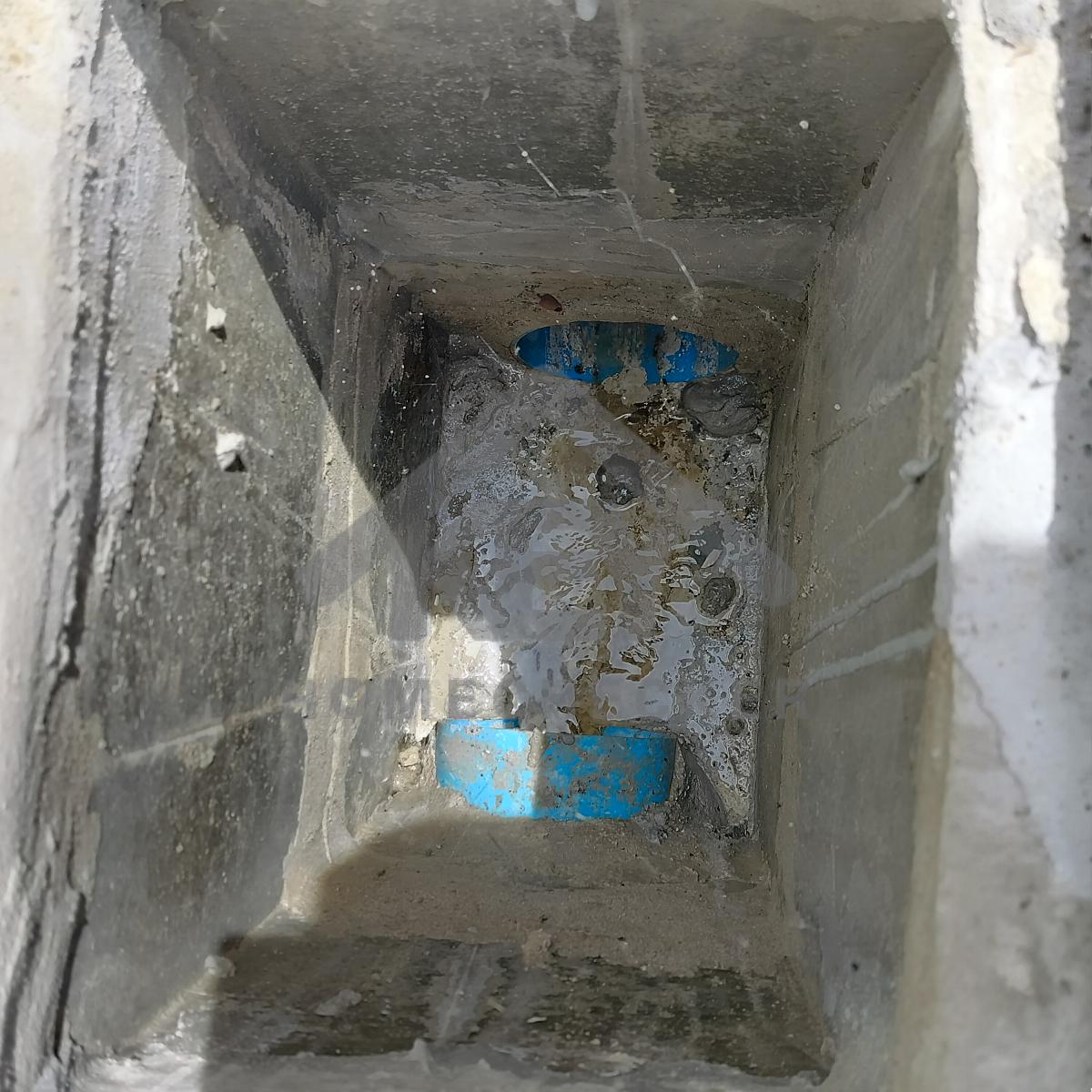

แก้ไข เคลียร์ขยะและปูนในท่อระบายน้ำให้เรียบร้อย

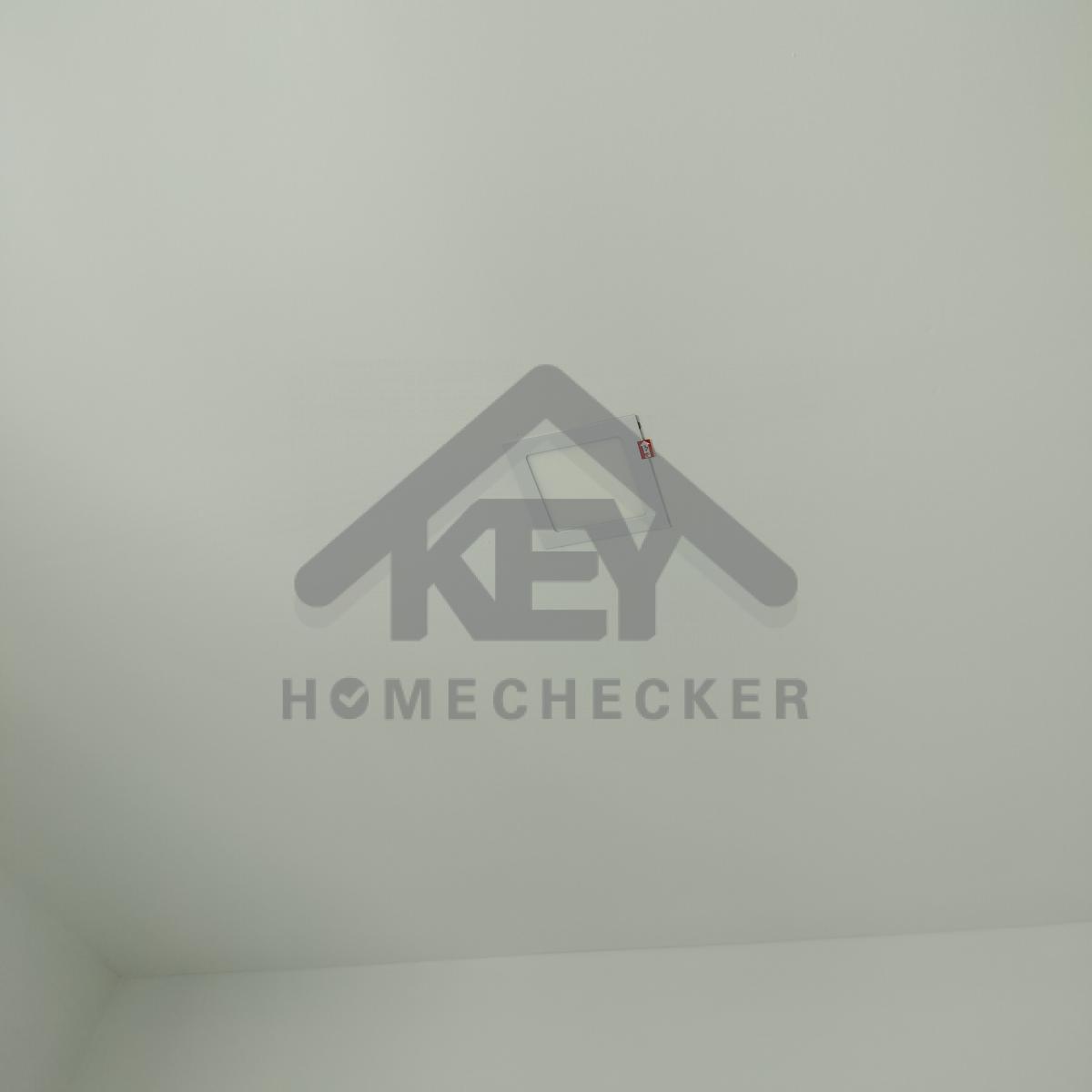

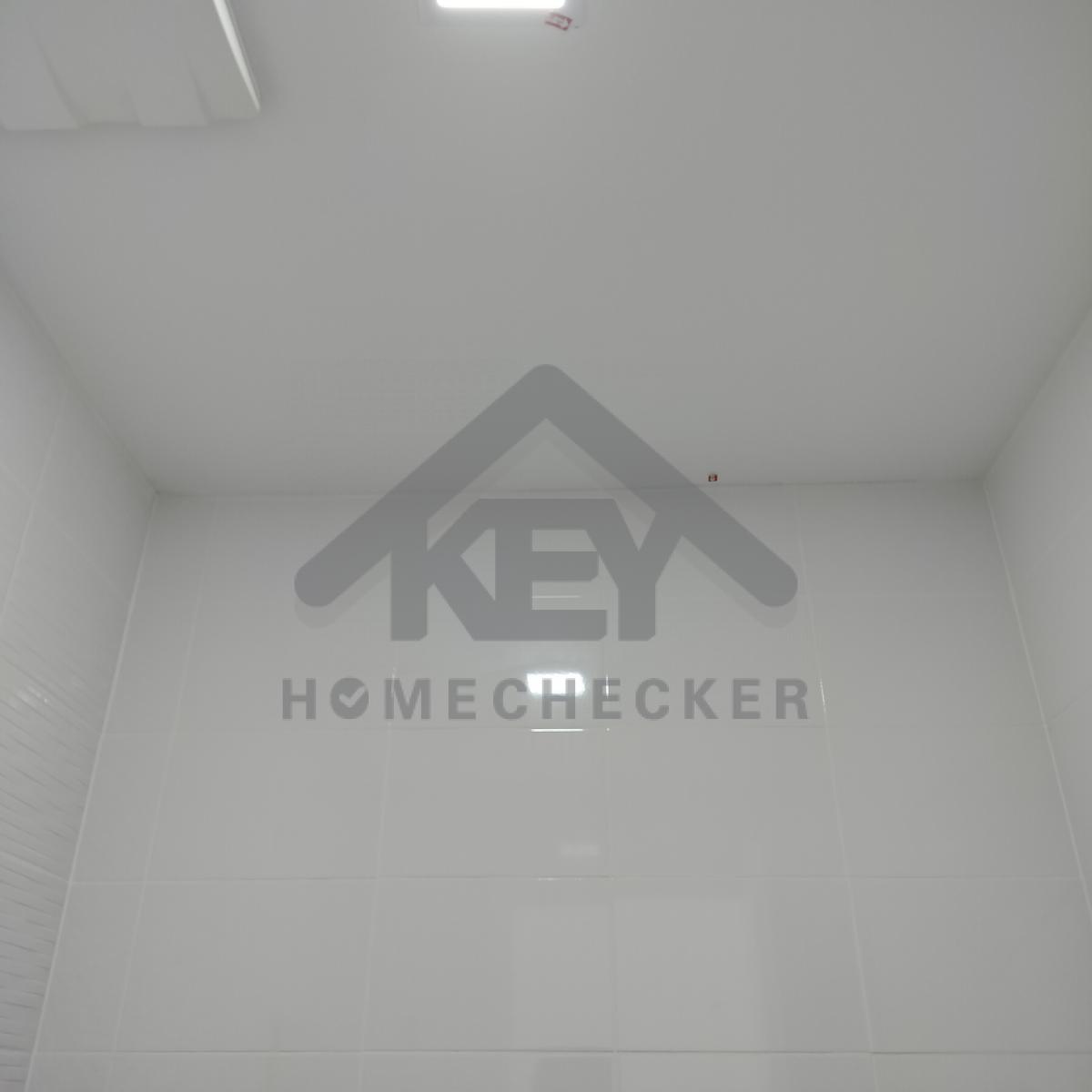

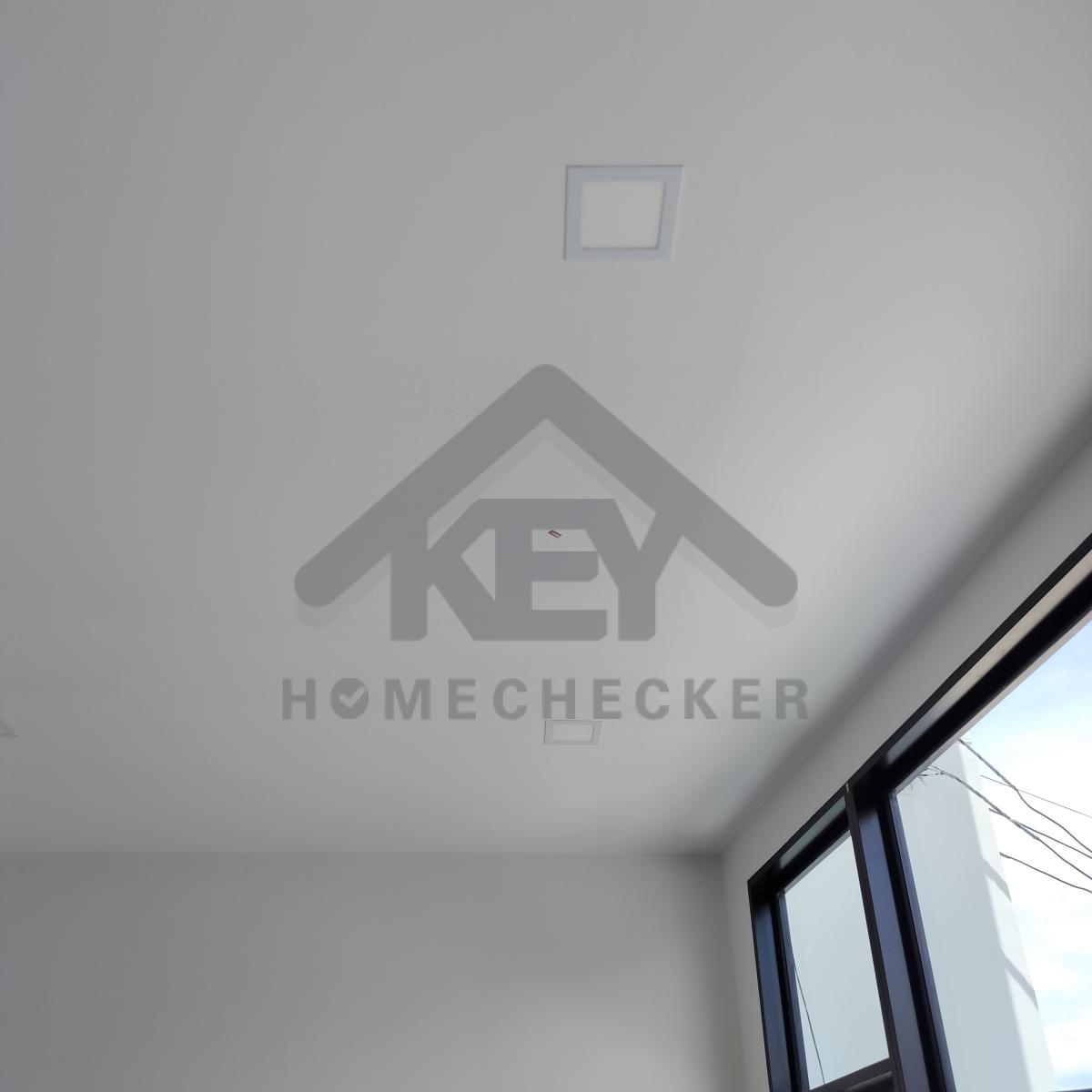

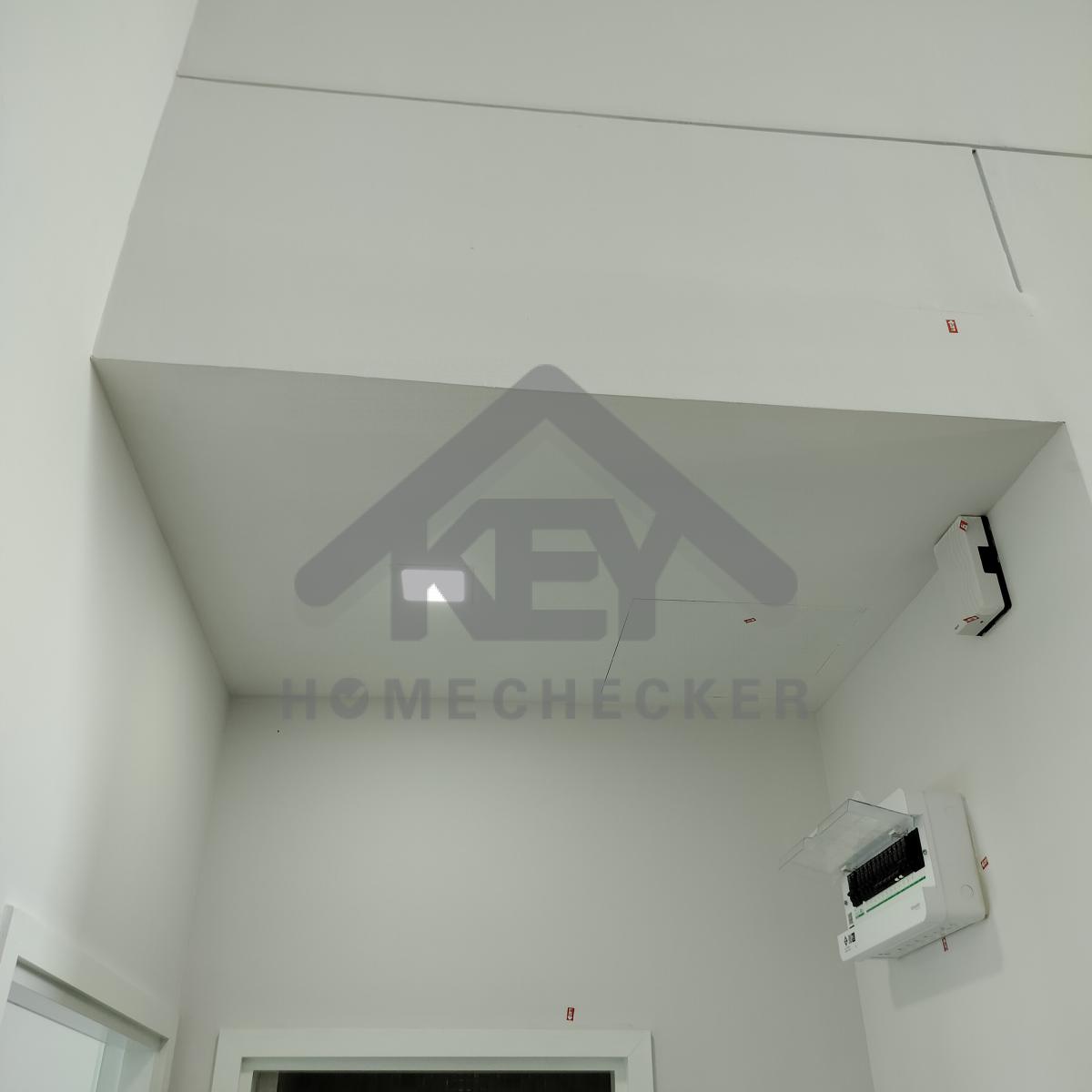

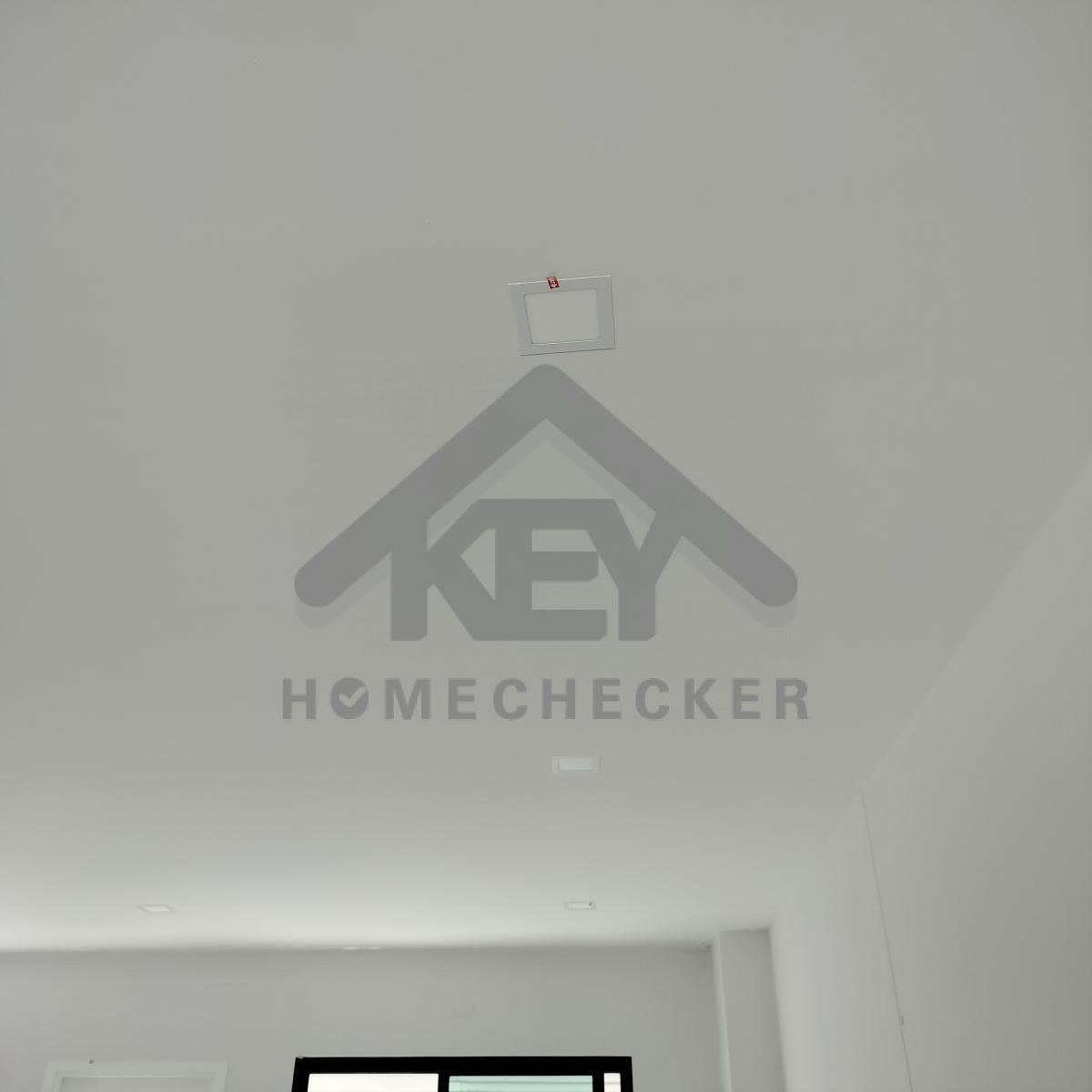

แก้ไข เก็บงานเก็บสีฝ้าเพดานขอบดาวน์ไลท์ และทำความสะอาดเก็บสีให้เรียบร้อย

แก้ไข เก็บงานกันสีขอบฝ้าเพดาน และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีขอบฝ้าเพดาน และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานรอยเจาะลูกบิด และเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

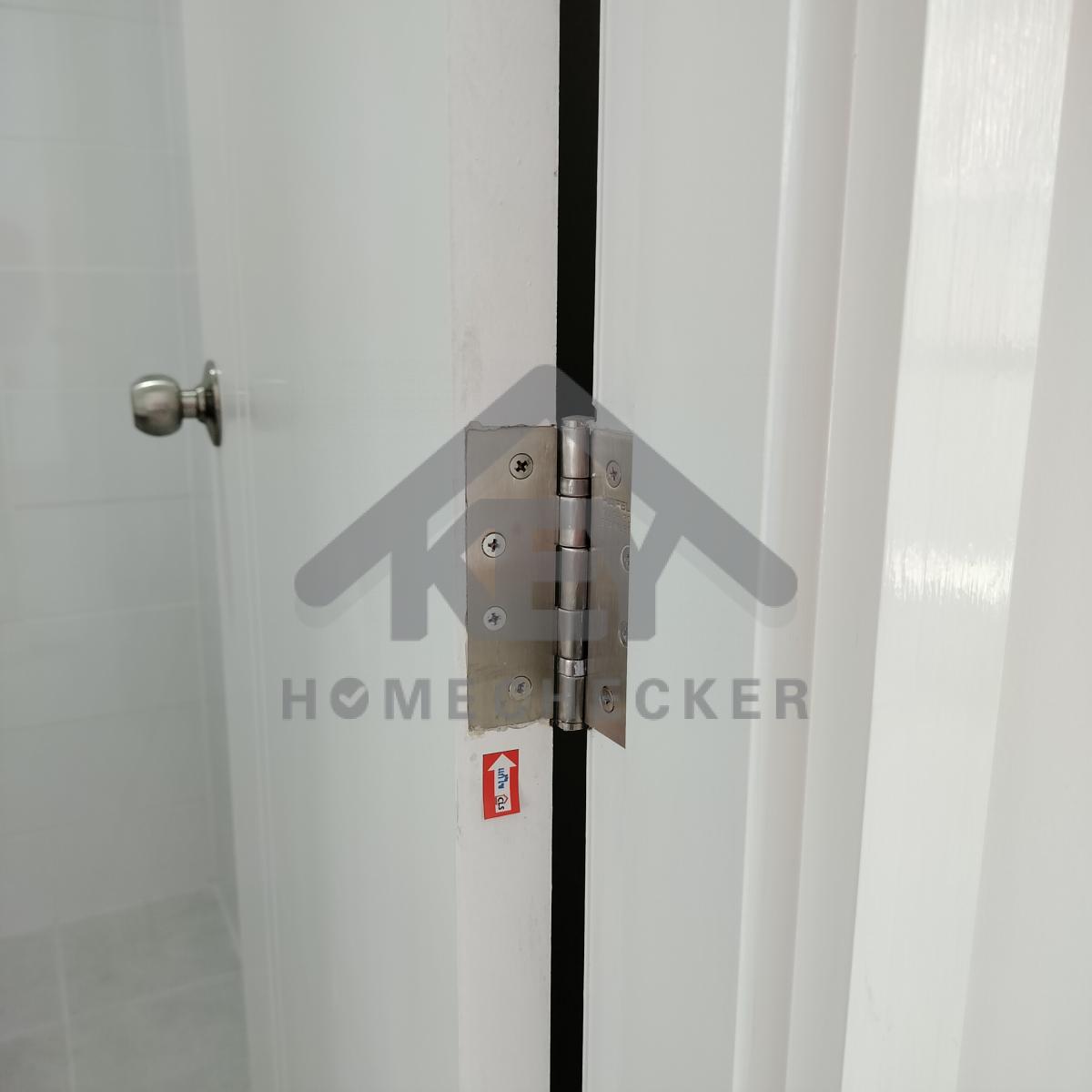

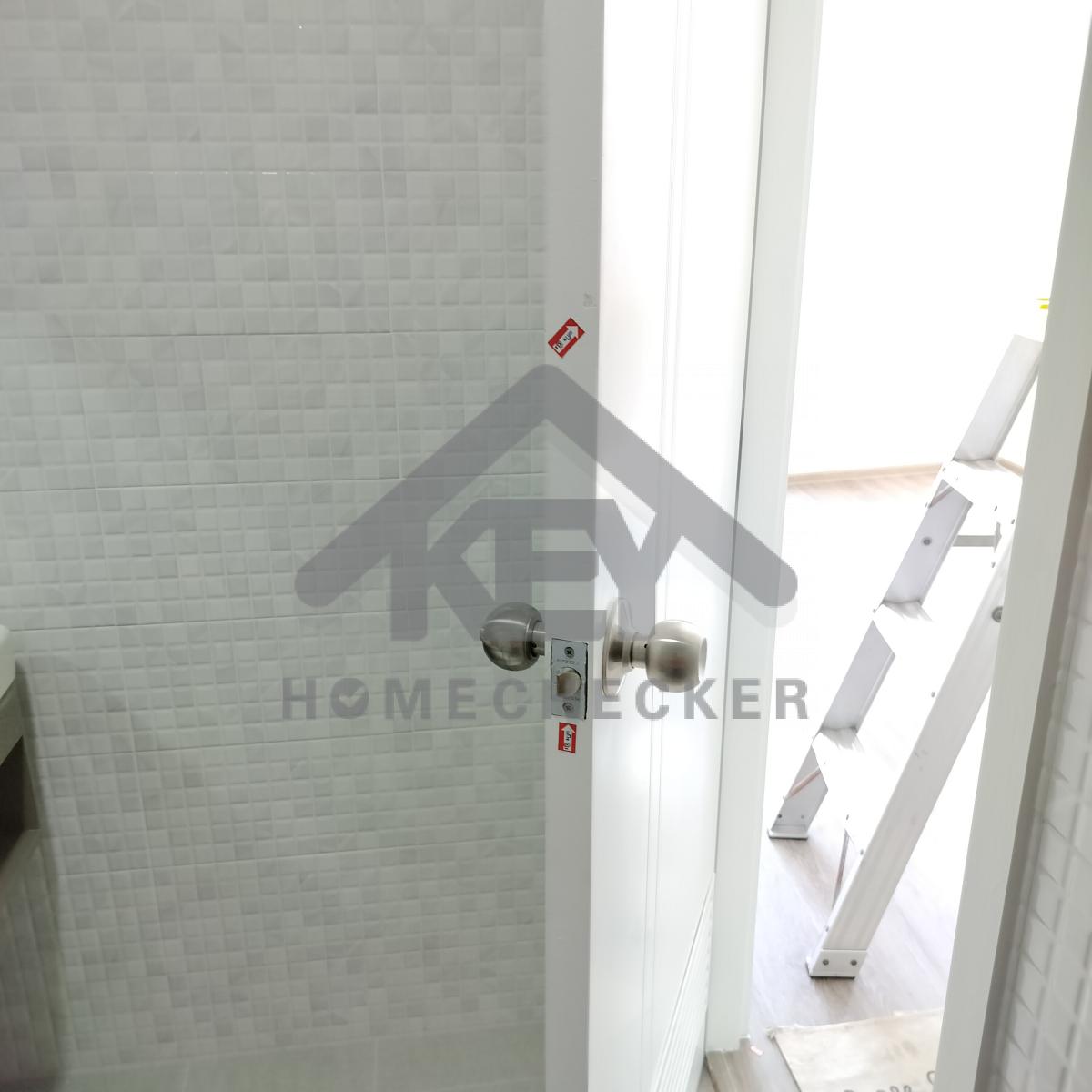

แก้ไข เก็บงานรอยเจาะบานพับ และทำความสะอาดเก็บสี ขอบวงกบและบานประตูให้เรียบร้อย

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

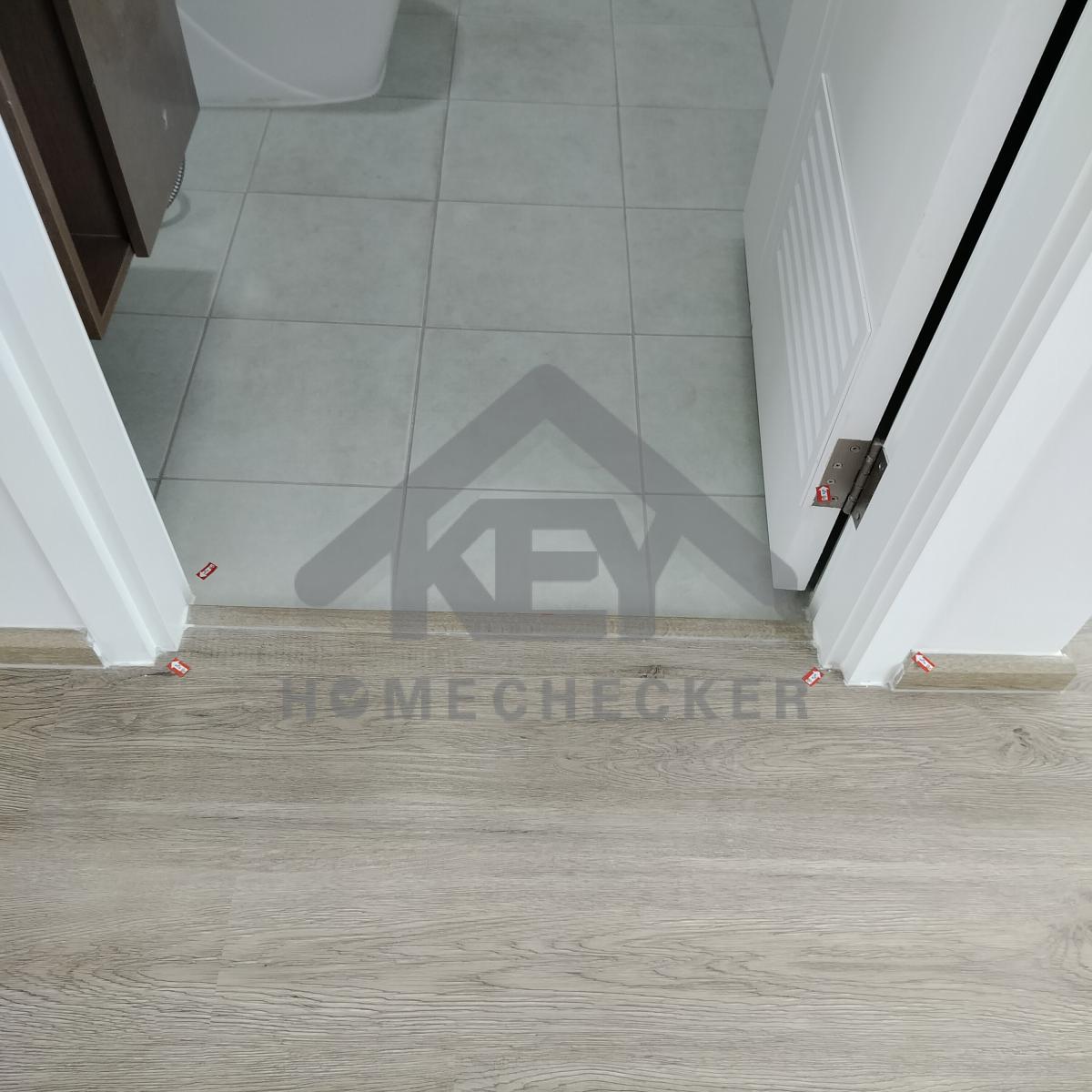

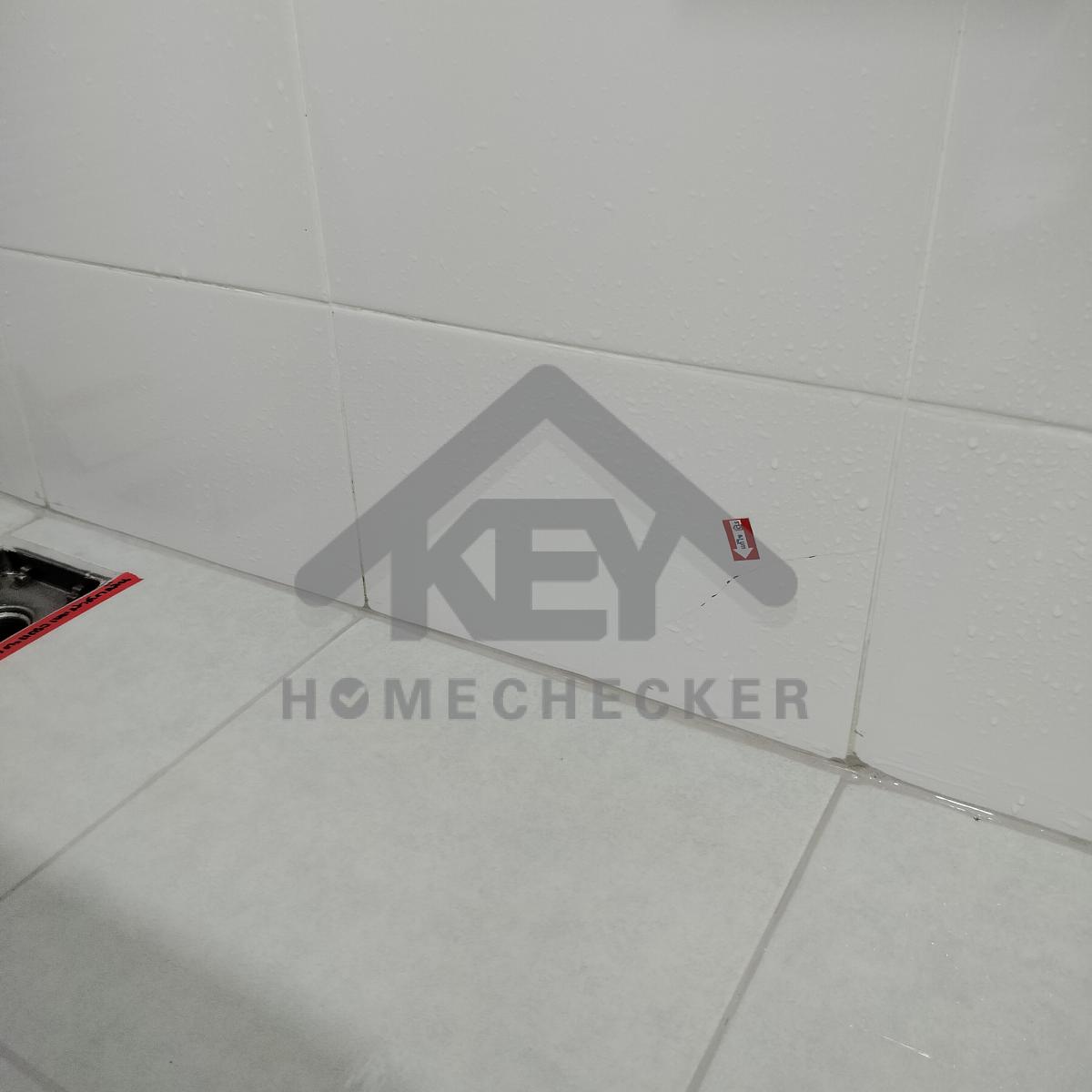

แก้ไข เก็บงานซิลิโคนยาแนวขอบพื้นและวงกบให้เรียบร้อย

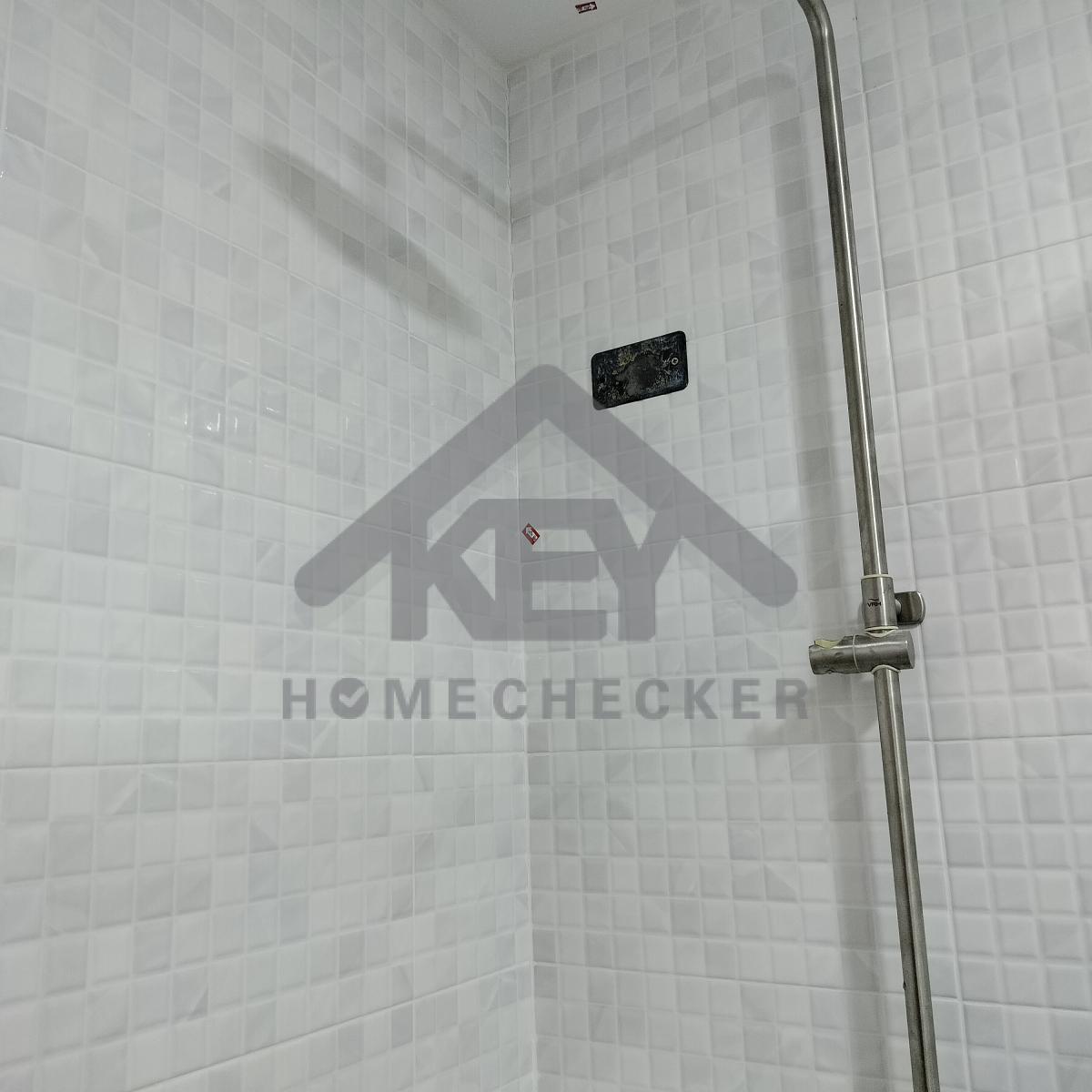

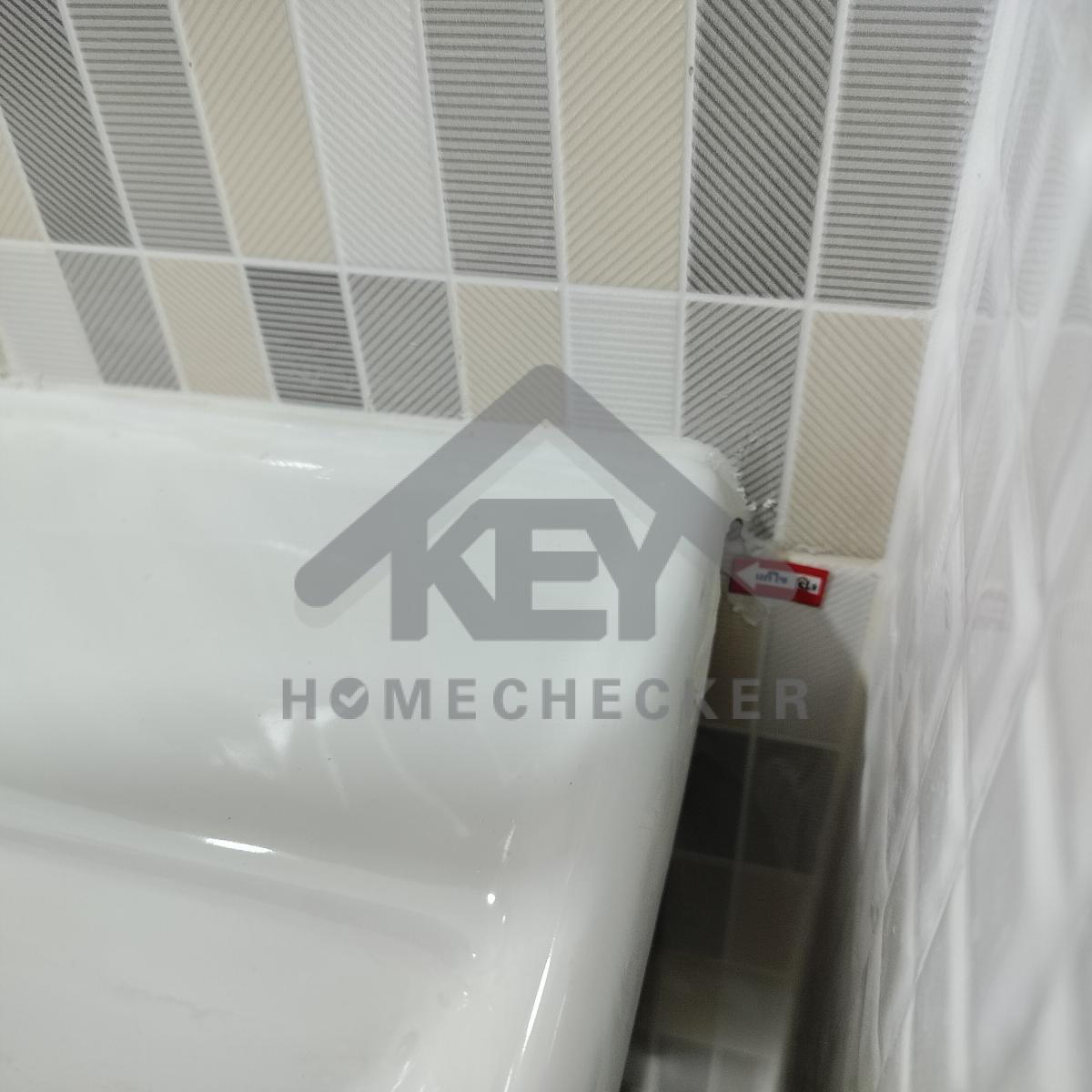

แก้ไข กระเบื้องผนังแตกร้าว

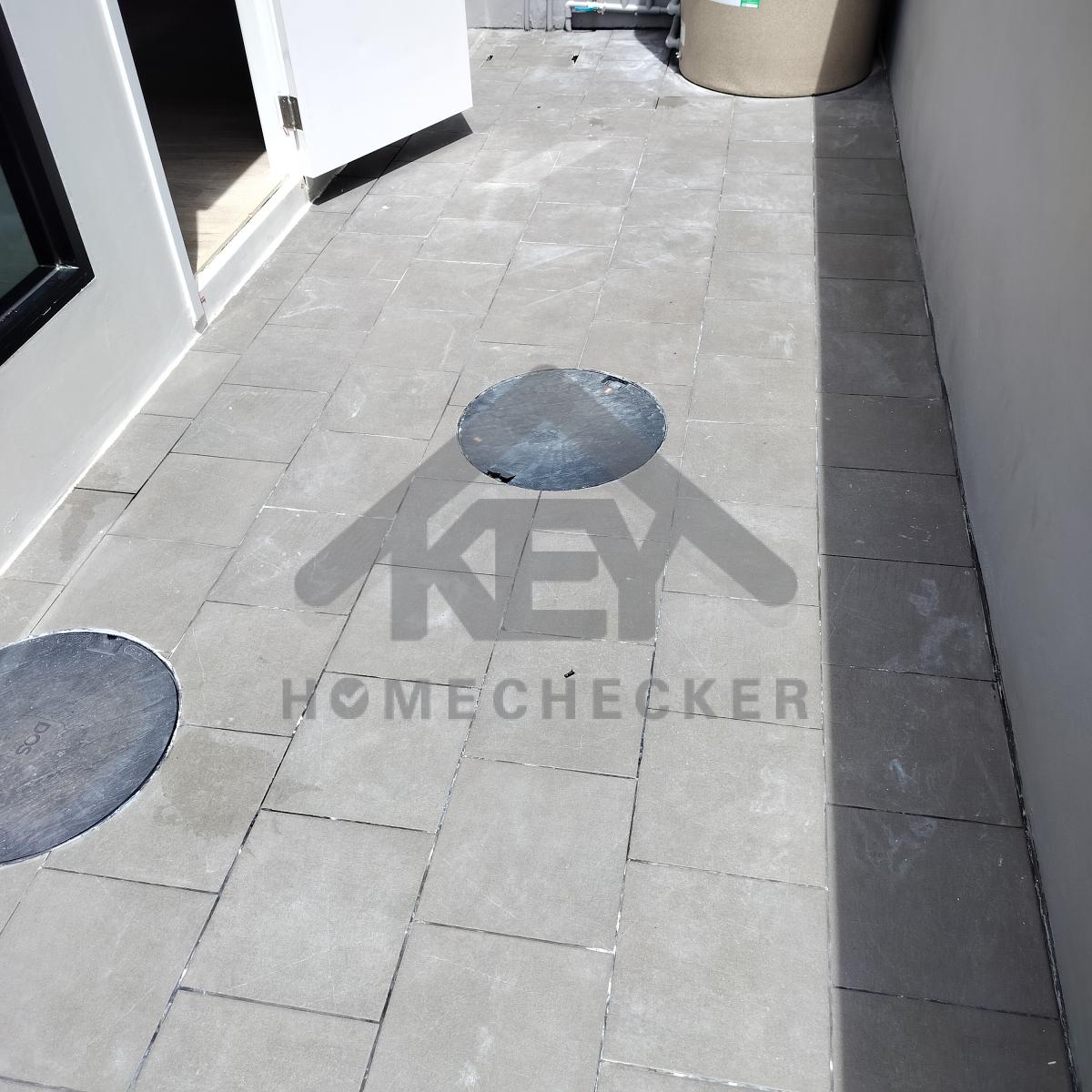

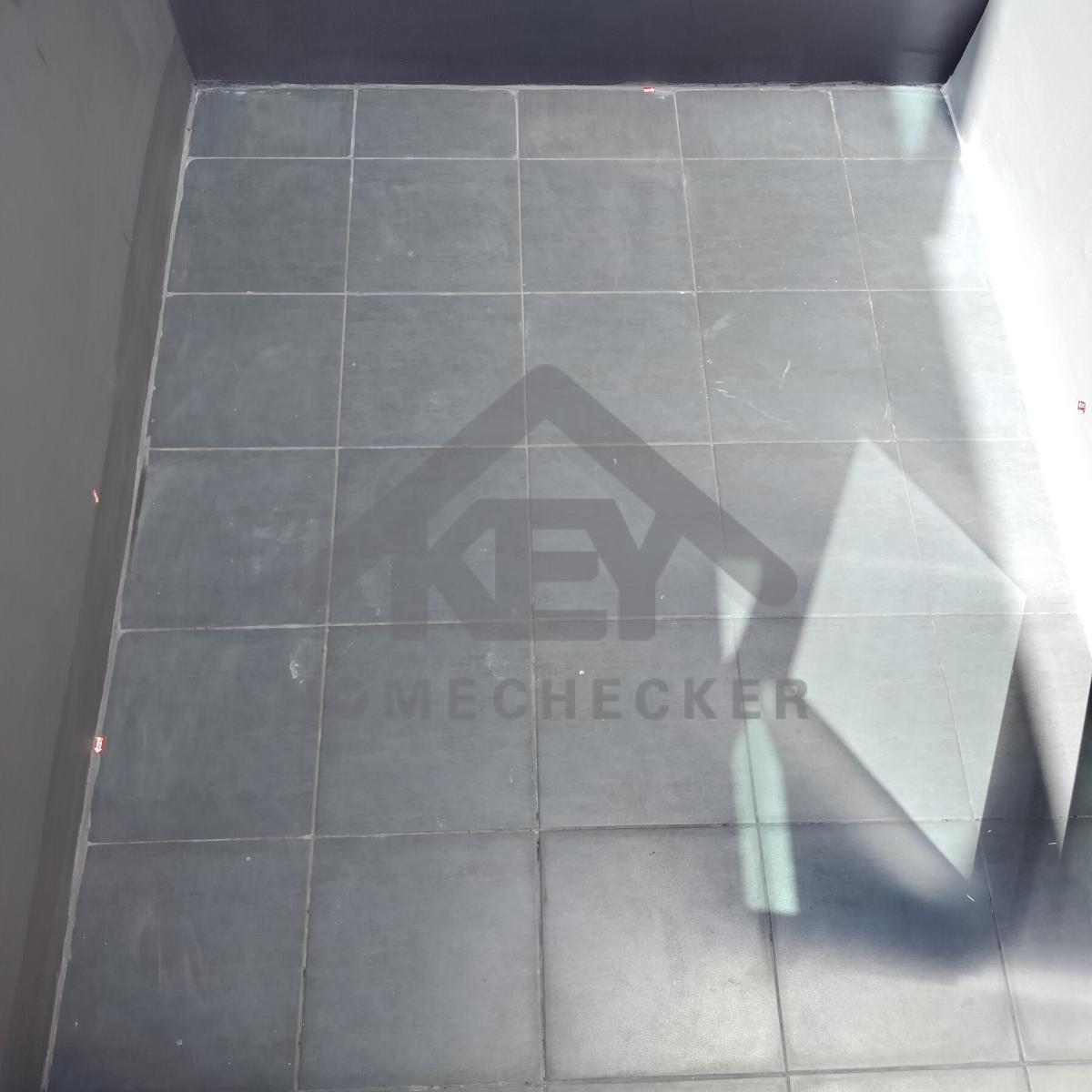

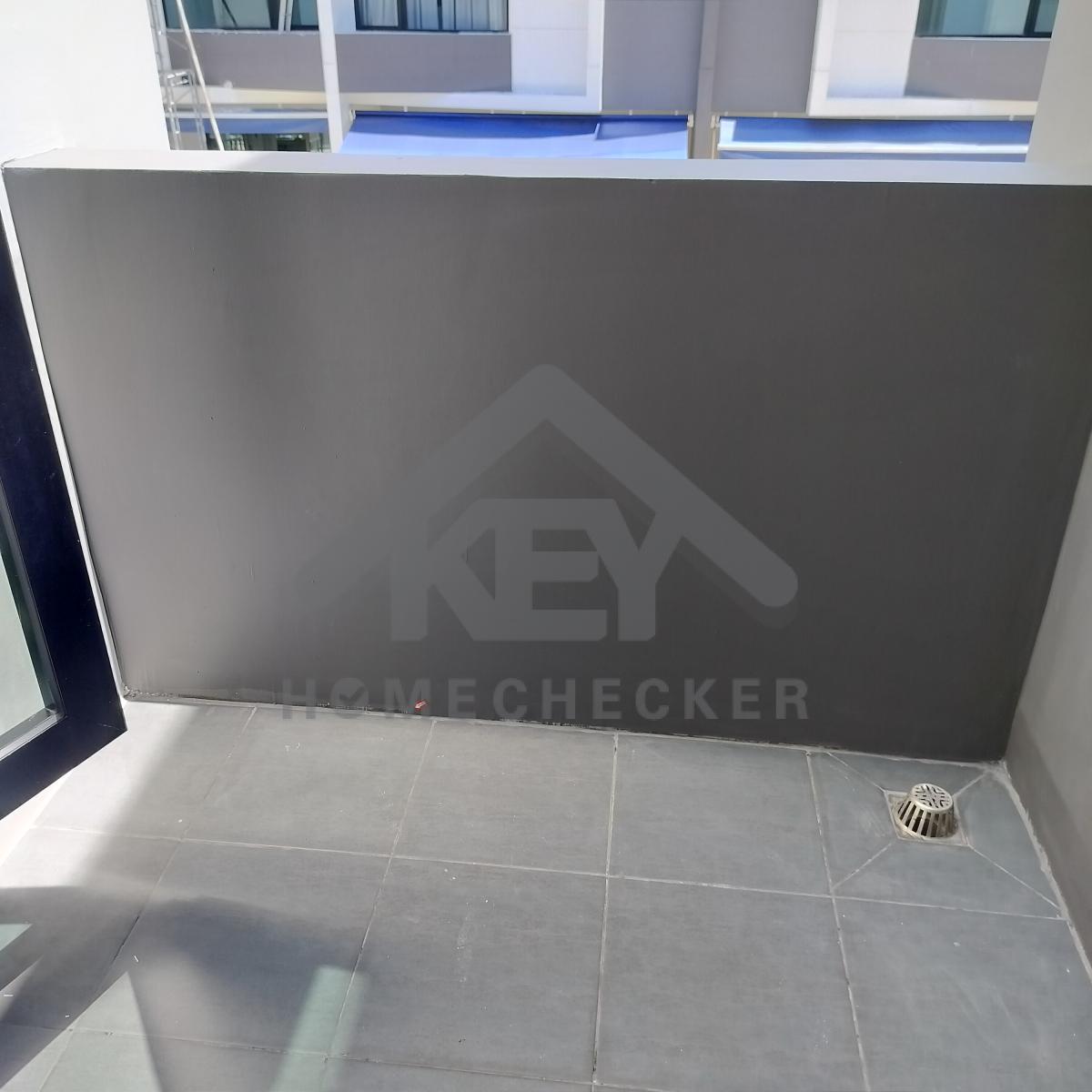

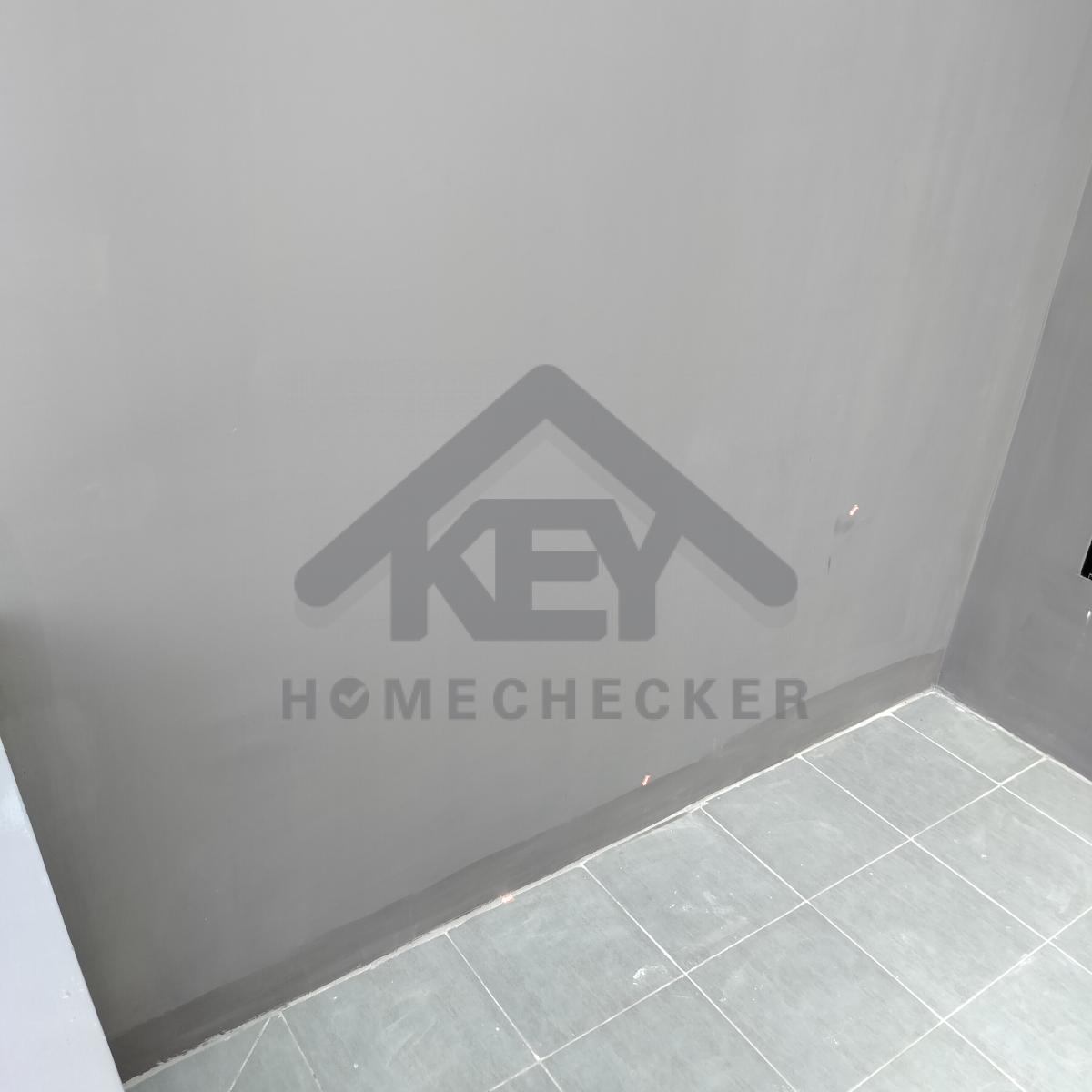

11. งานระเบียงชั้น 2

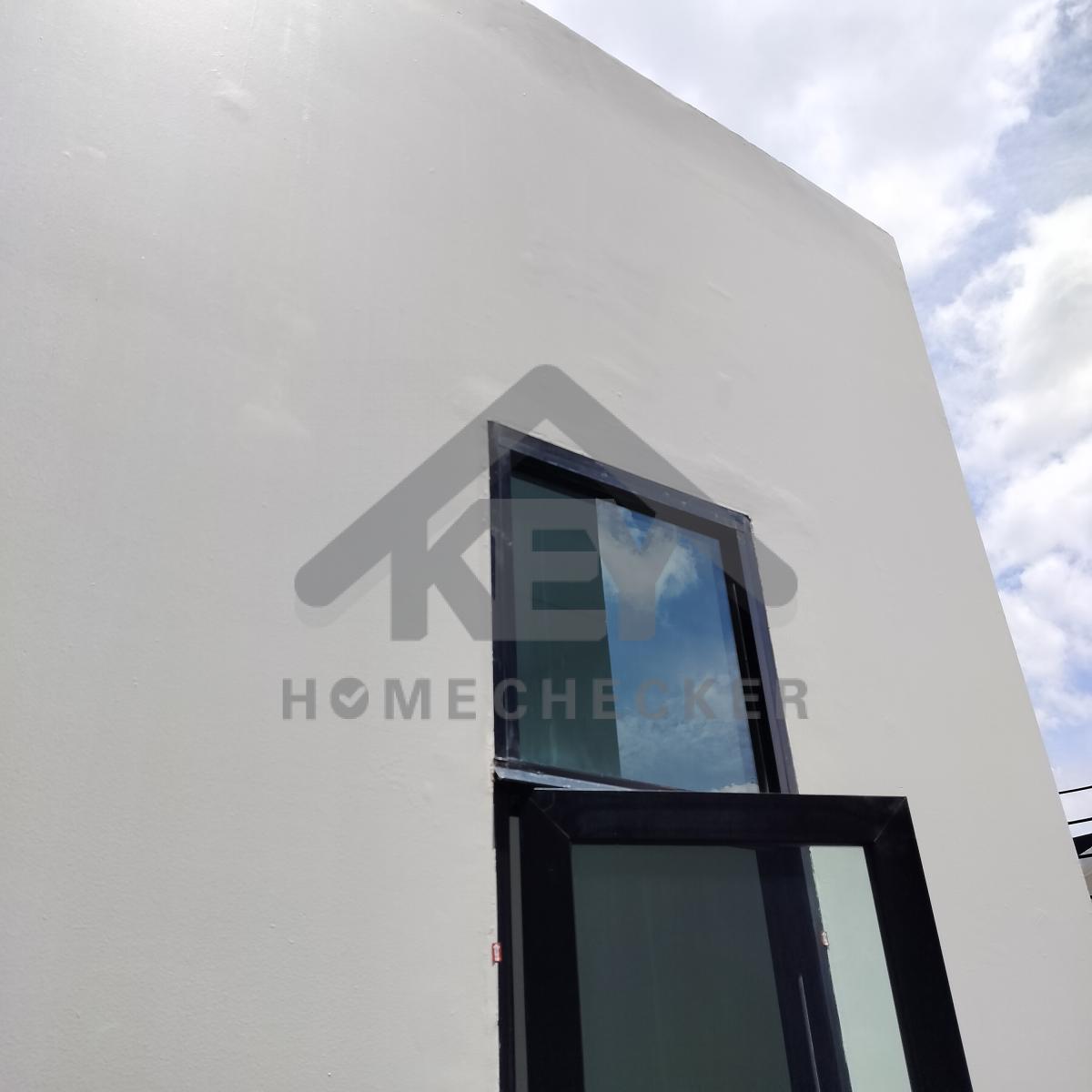

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง ผนังสีด่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง ผนังสีด่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง ผนังสีด่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง ผนังสีด่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข ผนังสีด่าง เก็บรอยเก็บสีผนังทั้งหมดให้เรียบร้อย

แก้ไข ผนังสีด่าง เก็บรอยเก็บสีผนังทั้งหมดให้เรียบร้อย

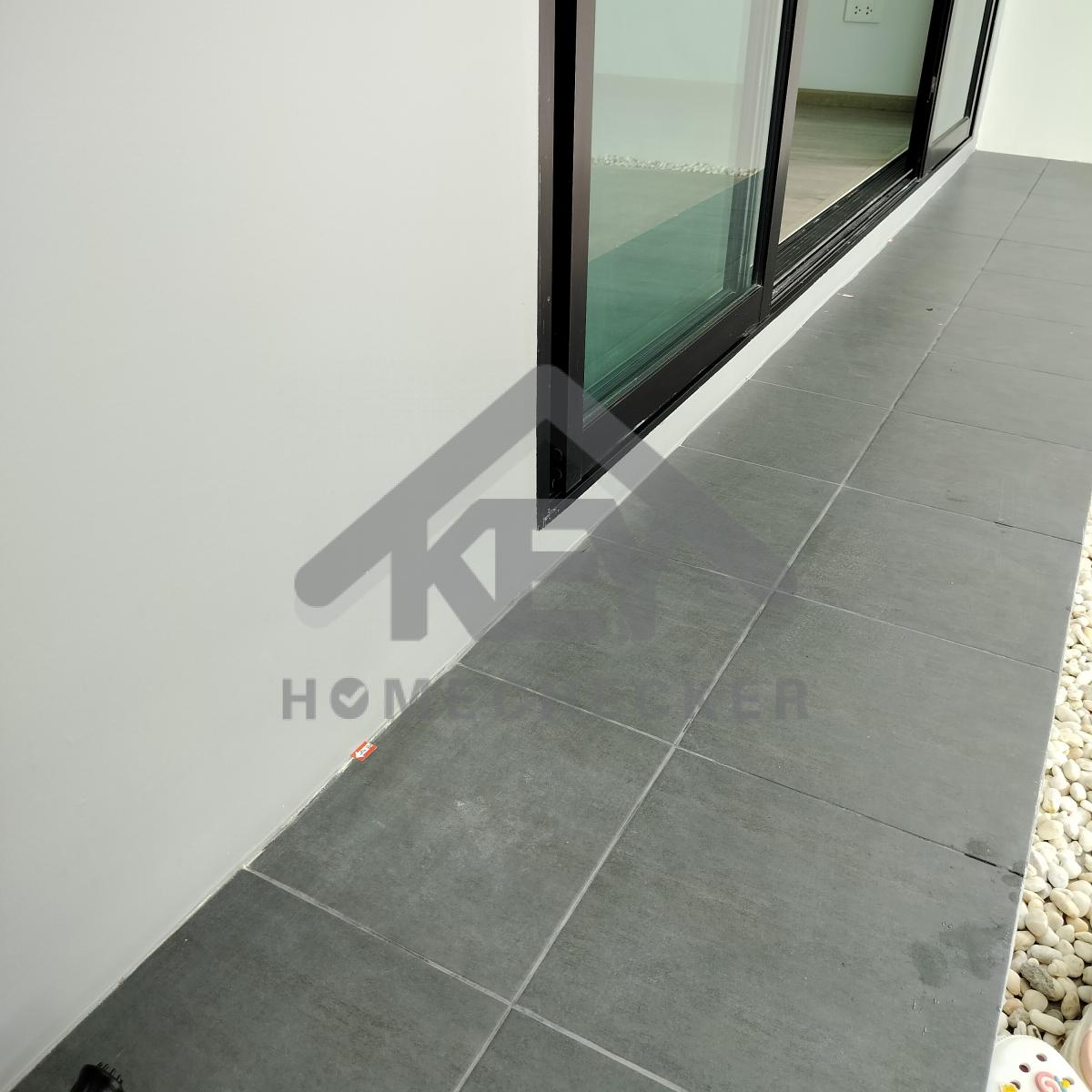

แก้ไข เก็บงานยาแนวและทำความสะอาดเก็บสี และกันสีแต่งขอบพื้นทั้งหมดให้เรียบร้อย

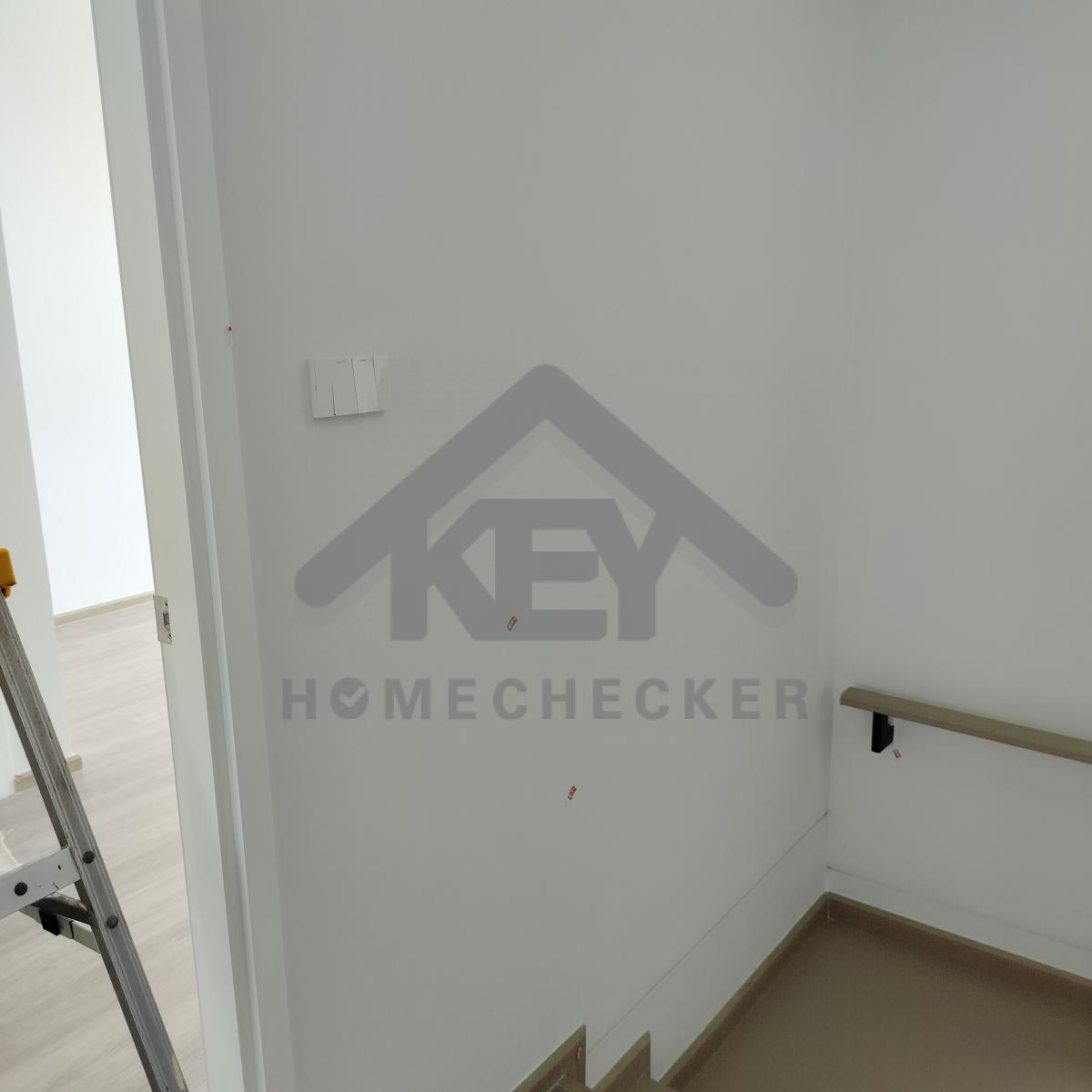

12. งานชั้นลอย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบพื้น และทำความสะอาดเก็บงานเก็บสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนเก็บสีขอบตู้ไฟฟ้าให้เรียบร้อย

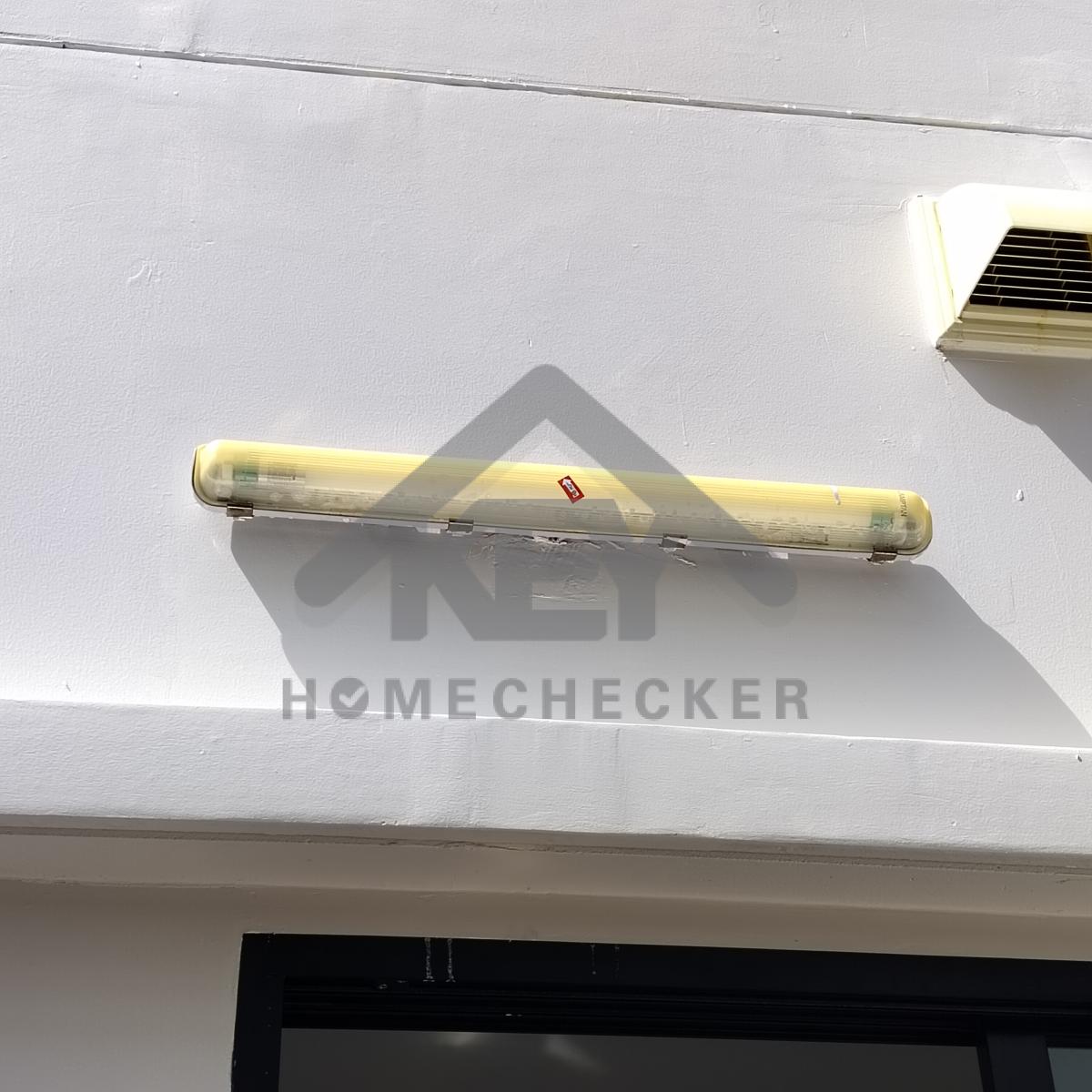

แก้ไข ทำความสะอาดเก็บสีกระดิ่งให้เรียบร้อย

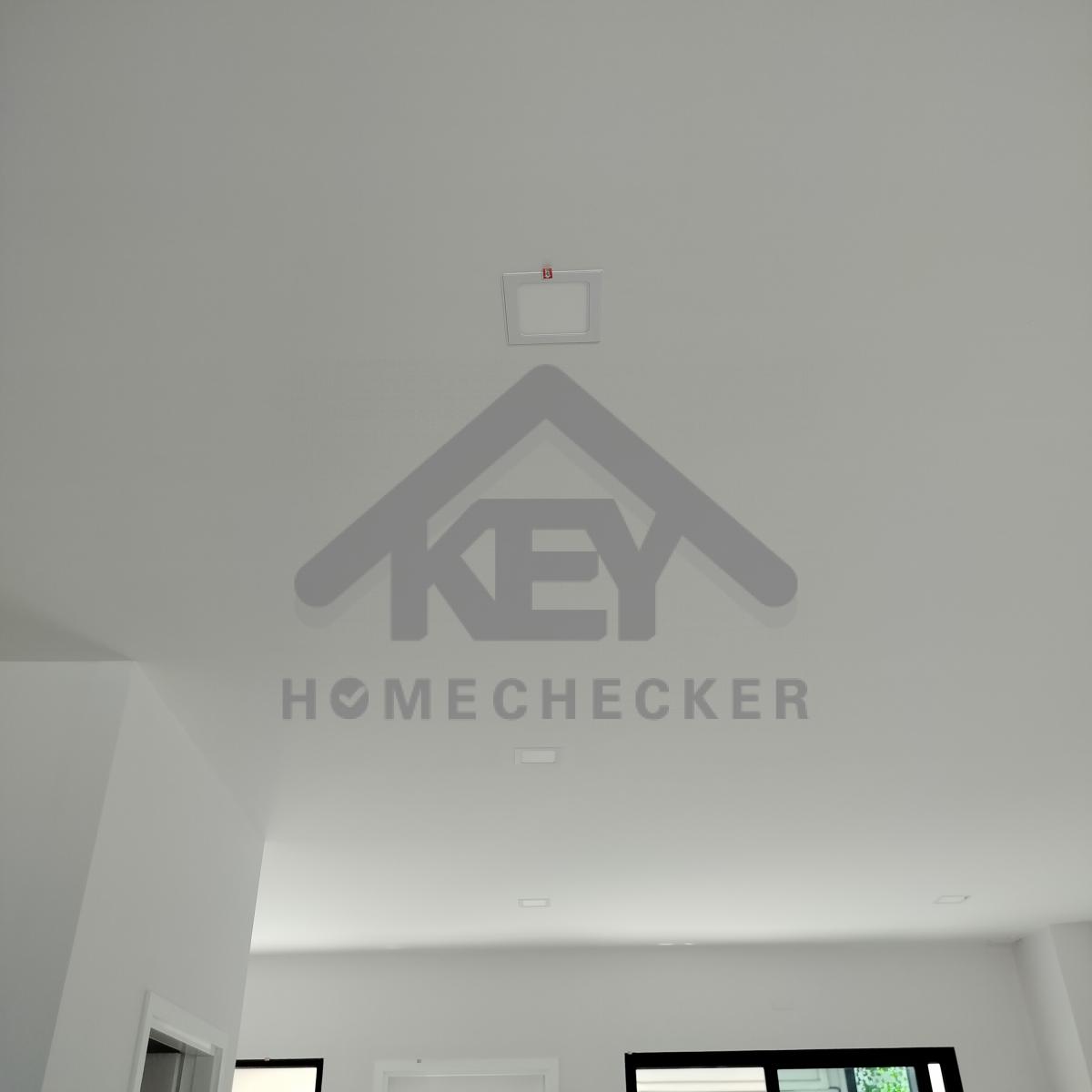

แก้ไข เก็บสีฝ้าเพดานช่องเซอร์วิสให้เรียบร้อย

แก้ไข ผนังสีด่าง สกิมผิวเก็บรอยขัดเก็บงานเก็บสีผนังทั้งหมดให้เรียบร้อย

แก้ไข ผนังสีด่าง สกิมผิวเก็บรอยขัดเก็บงานเก็บสีผนังทั้งหมดให้เรียบร้อย

แก้ไข ผนังสีด่าง สกิมผิวเก็บรอยขัดเก็บงานเก็บสีผนังทั้งหมดให้เรียบร้อย

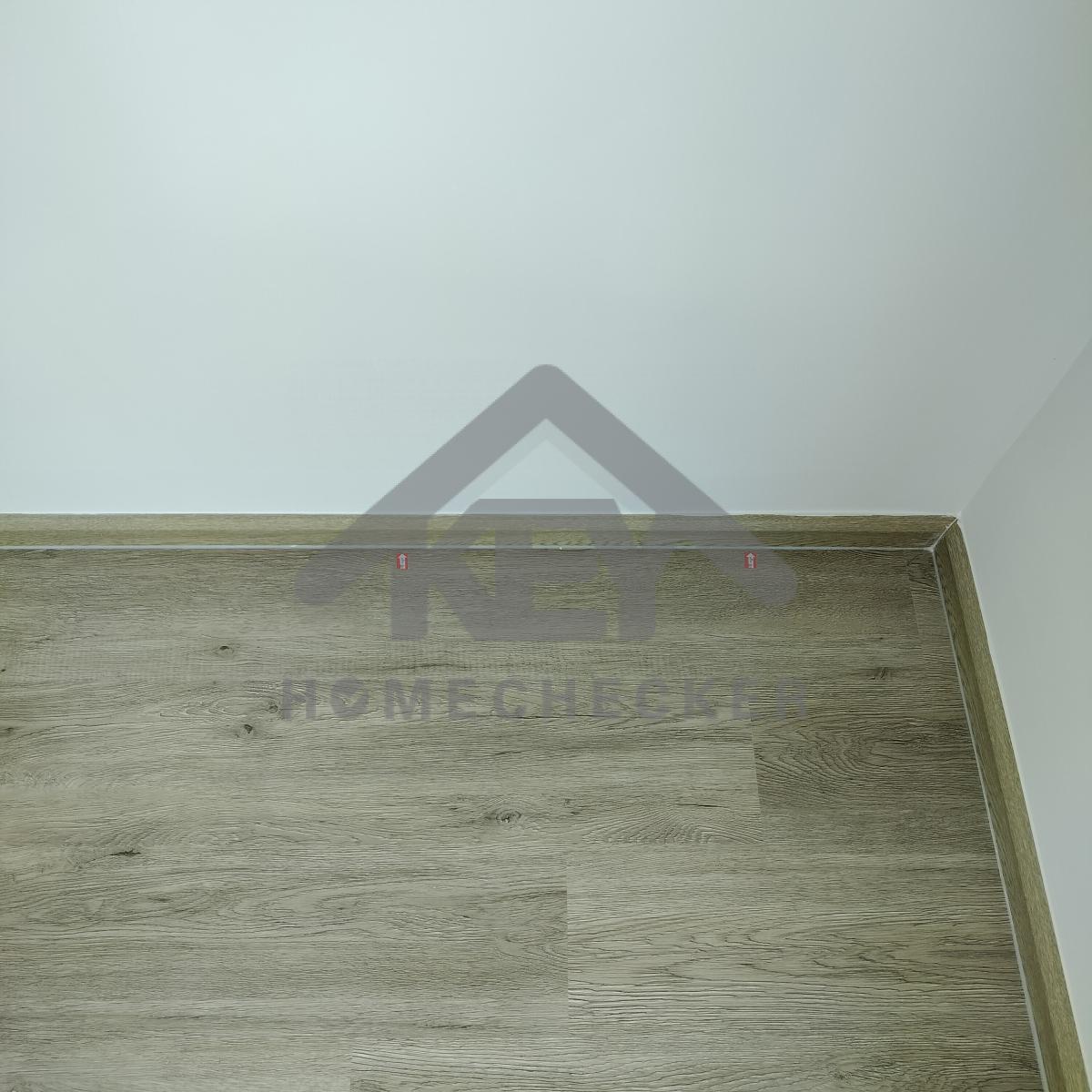

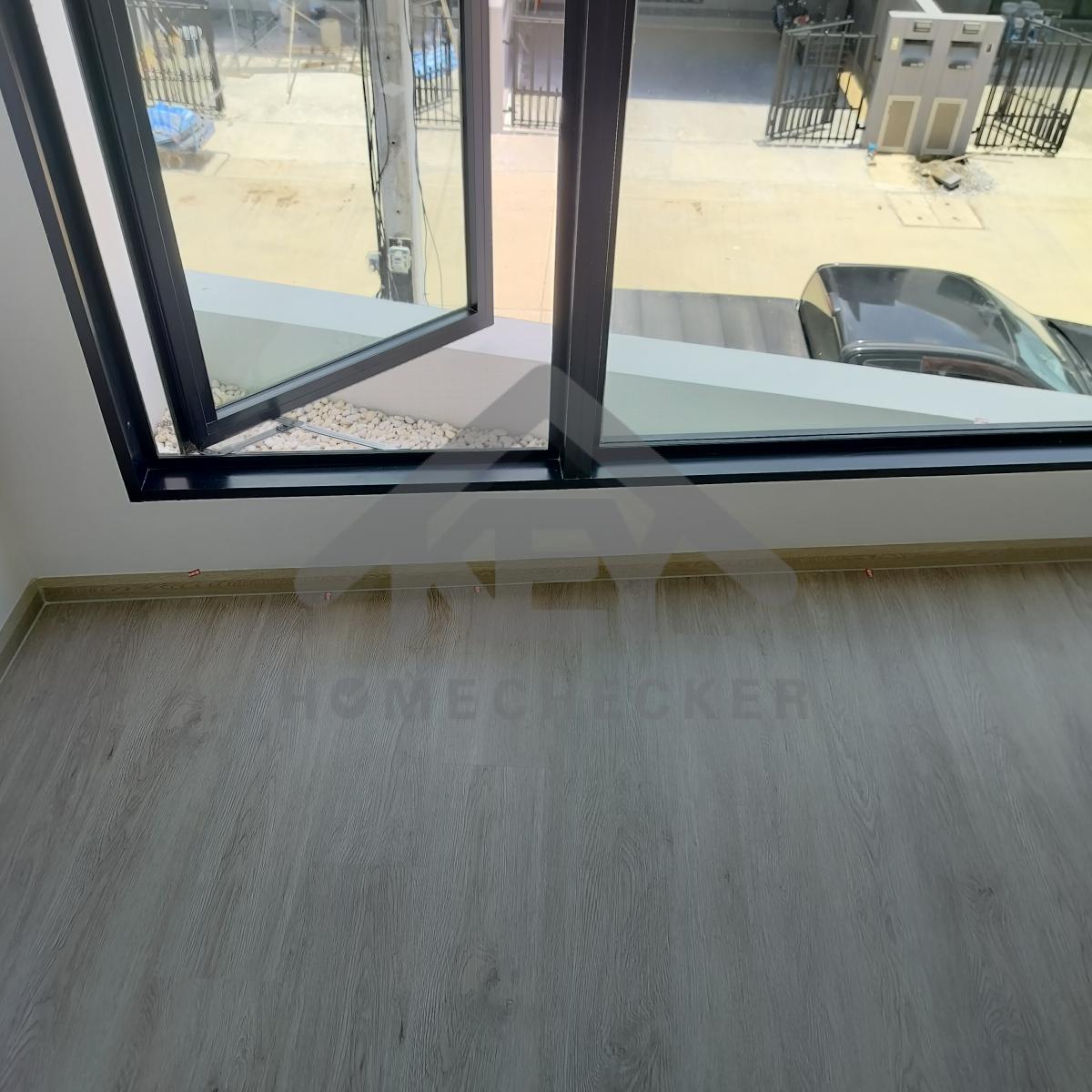

13. งานห้องนอนชั้น 2 (1)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

แก้ไข ทำความสะอาด เก็บงานเก็บสีสวิตช์และปลั๊กไฟทั้งหมดให้เรียบร้อย

แก้ไข เก็บรอยเก็บสีฝ้าเพดานให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข ทำความสะอาด เก็บสีโคมไฟให้เรียบร้อย

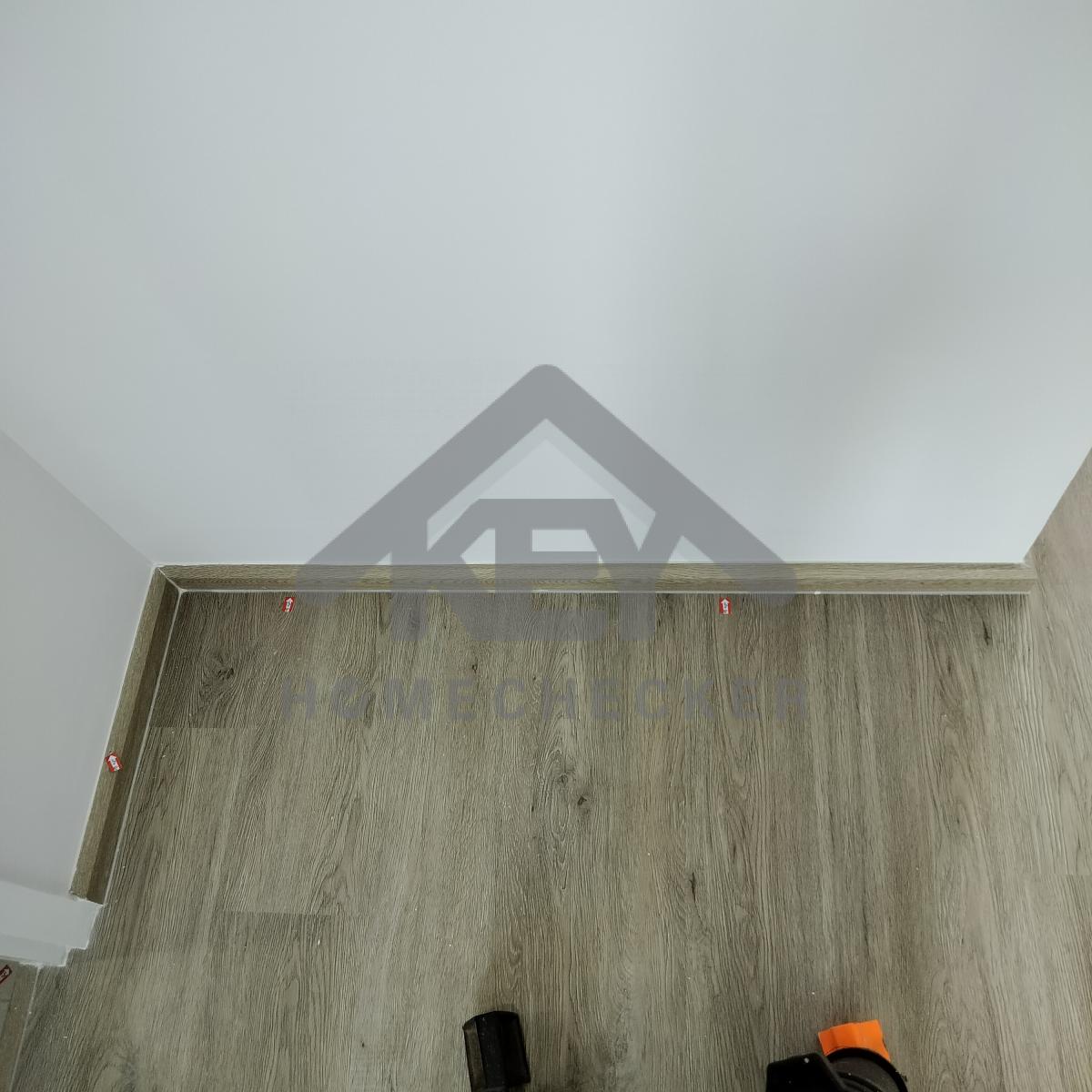

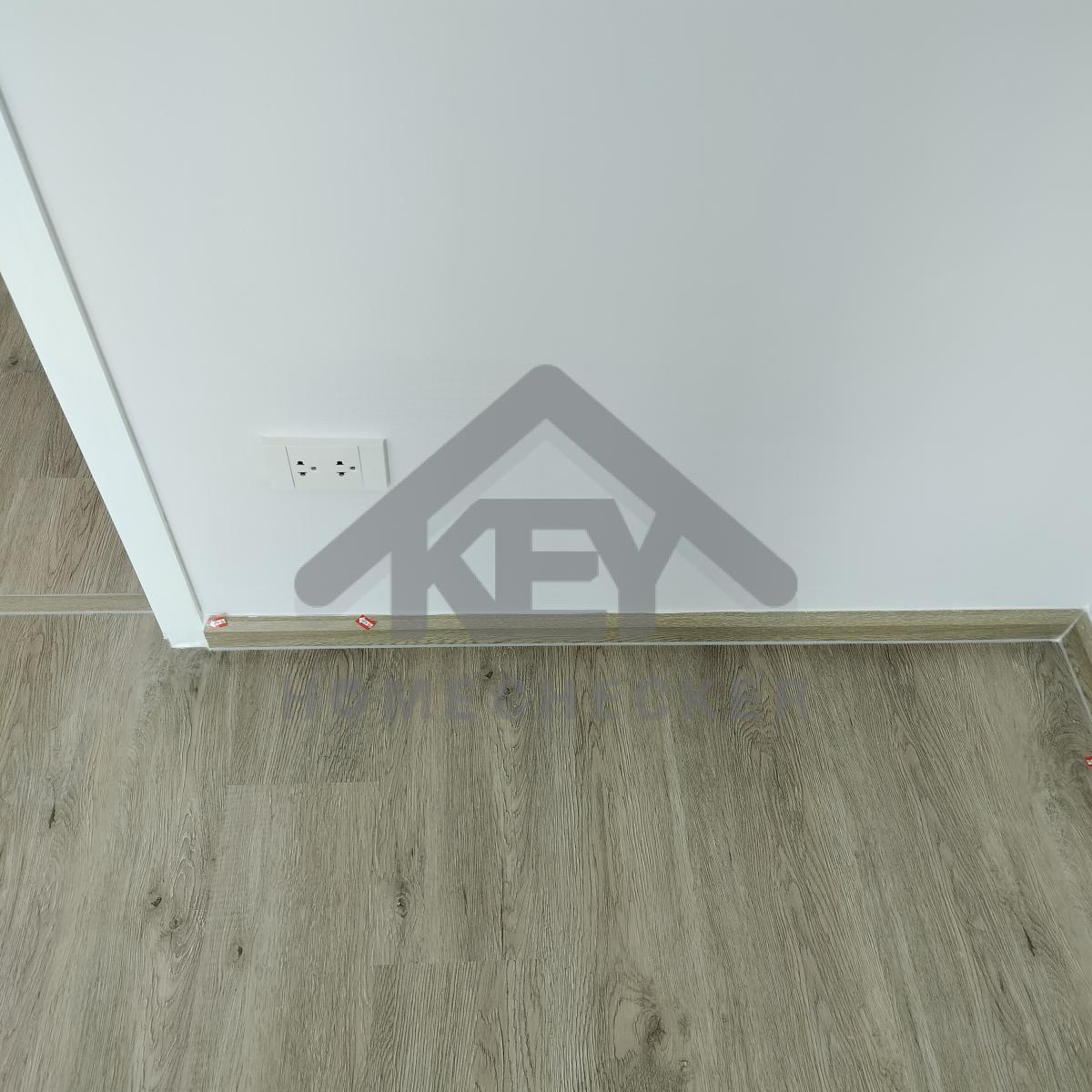

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

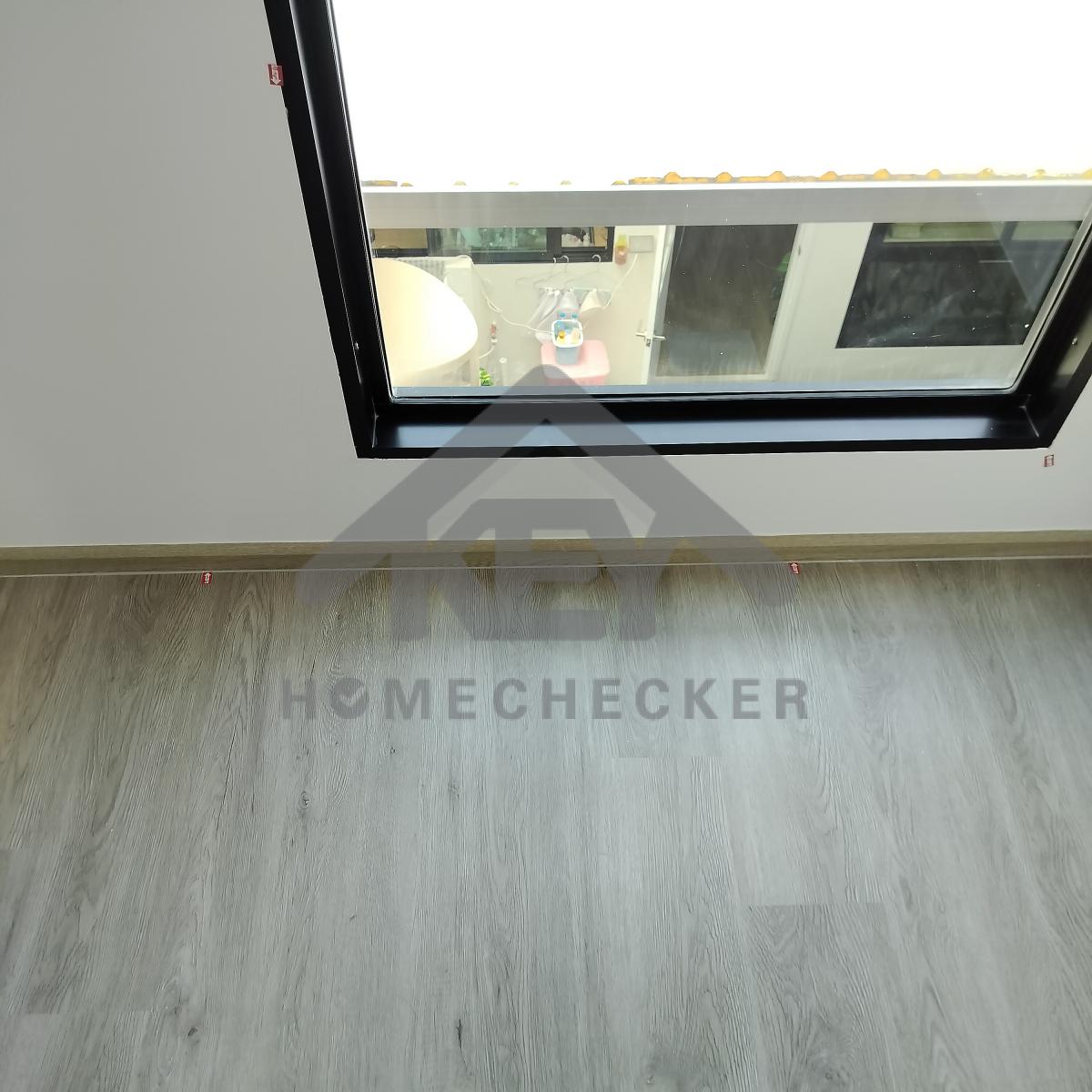

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

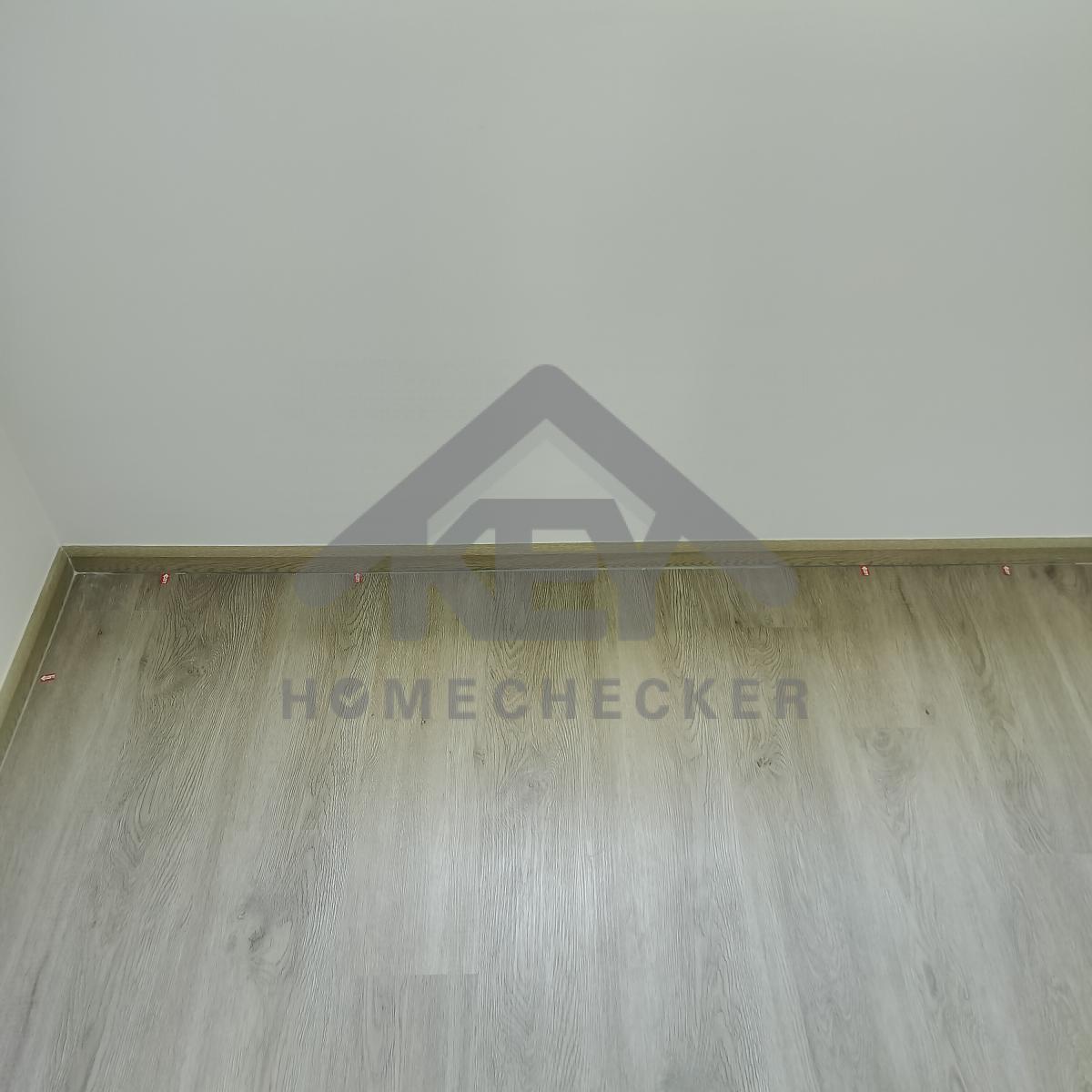

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

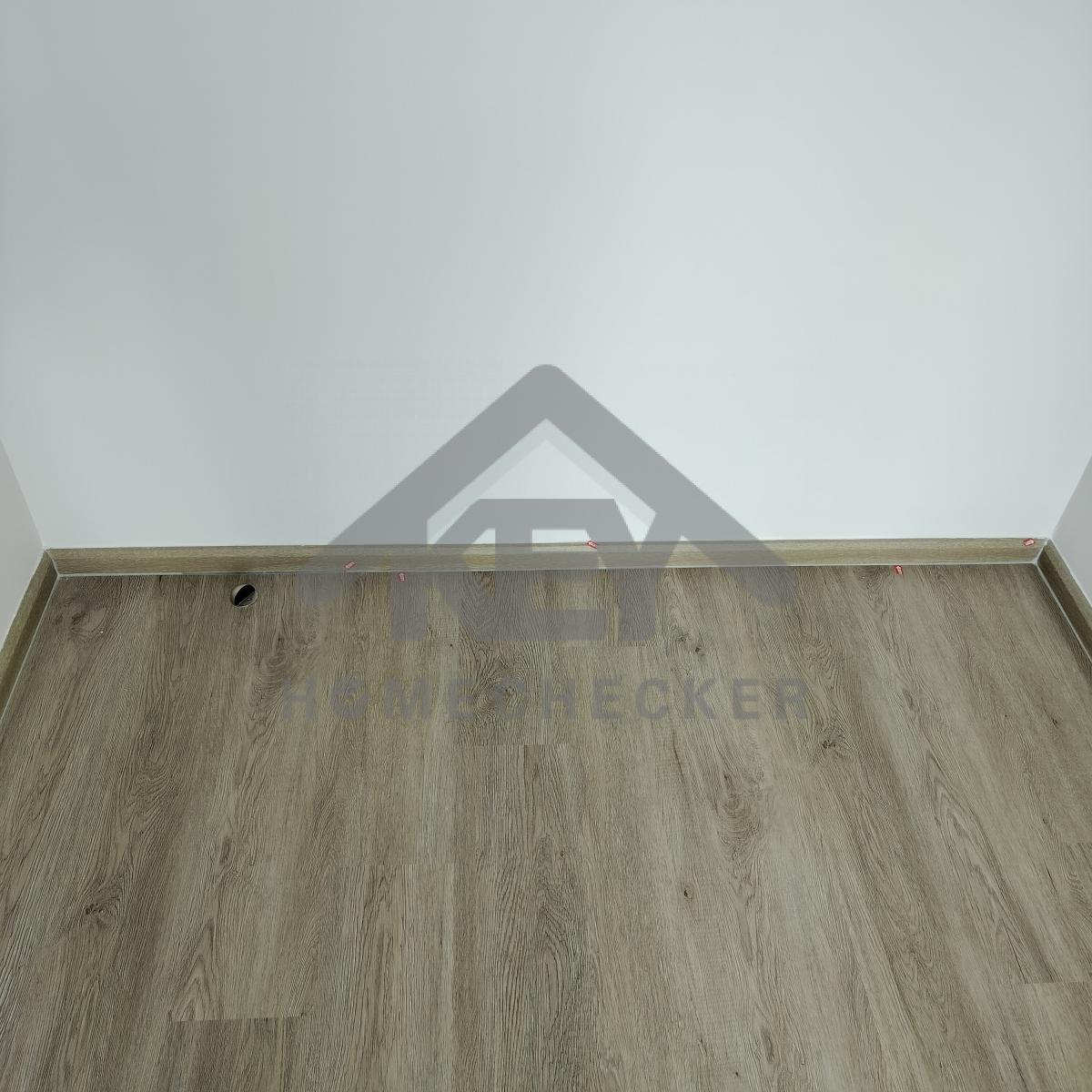

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

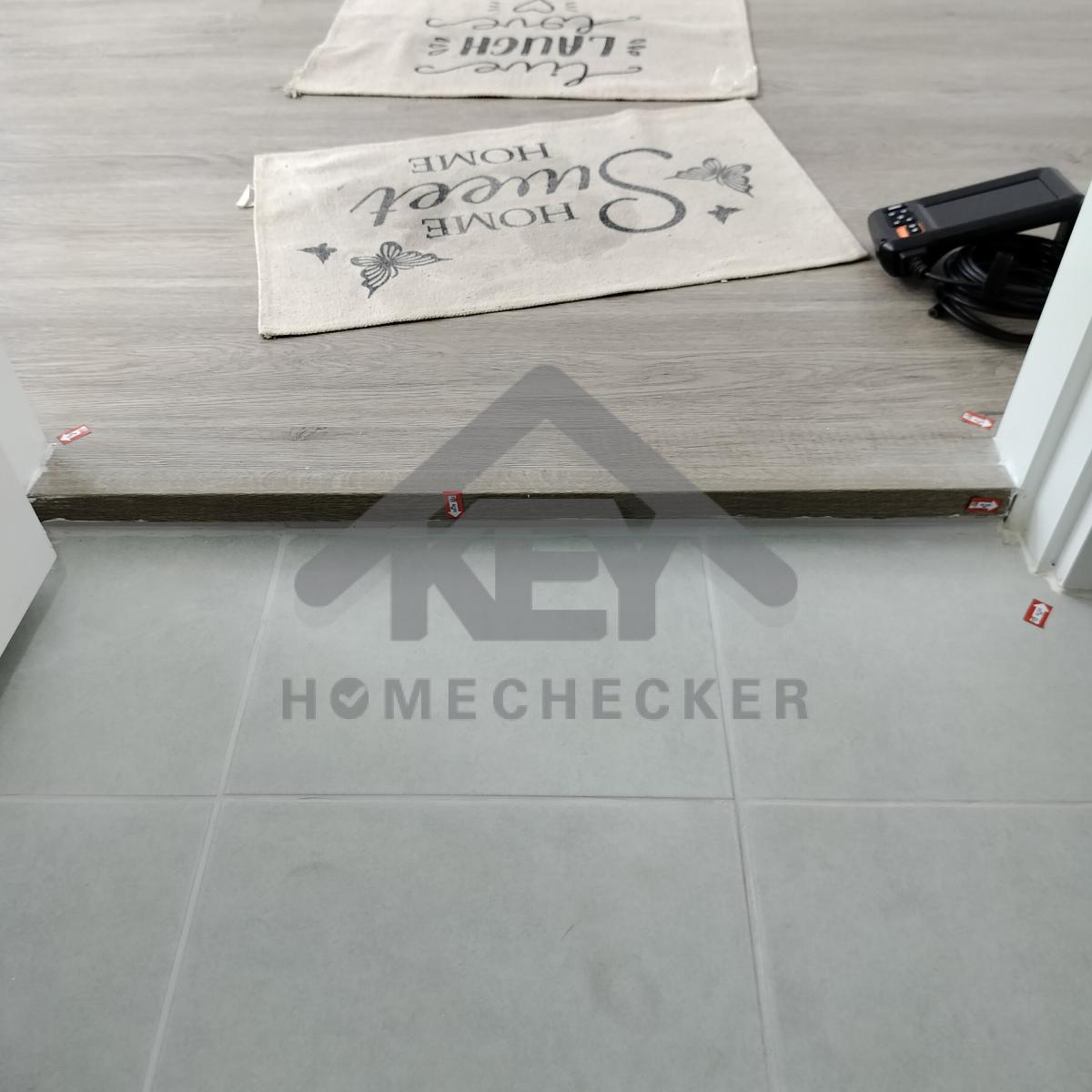

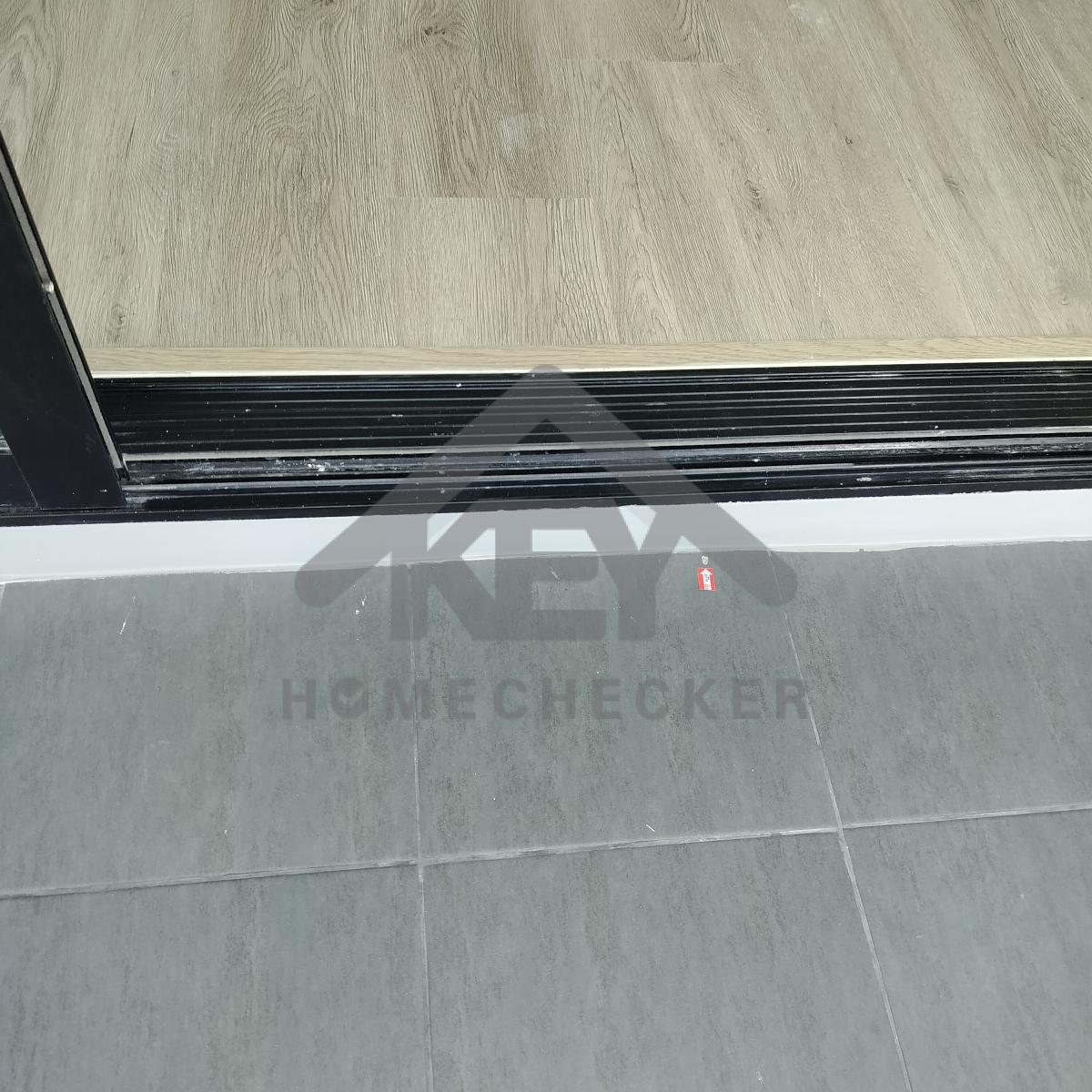

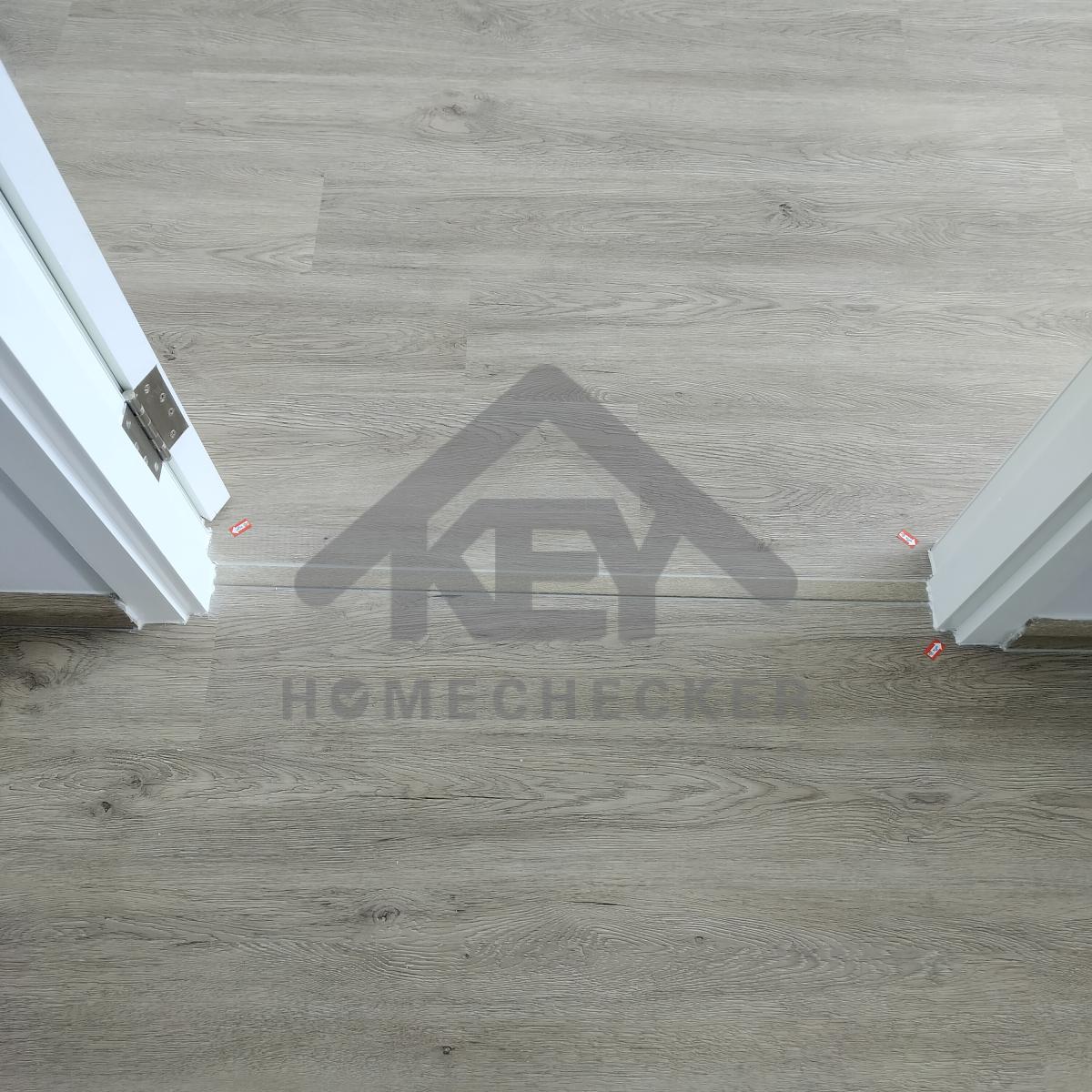

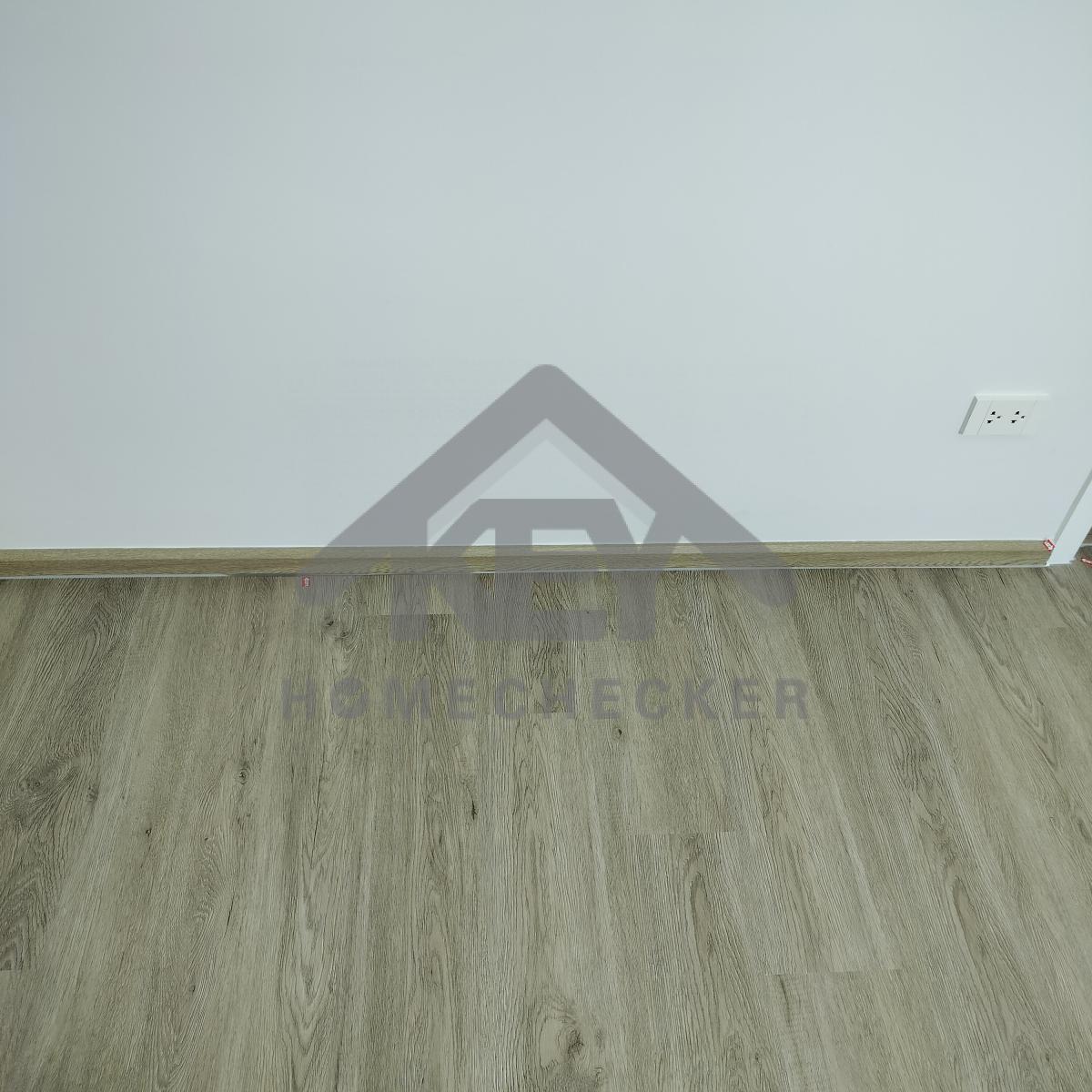

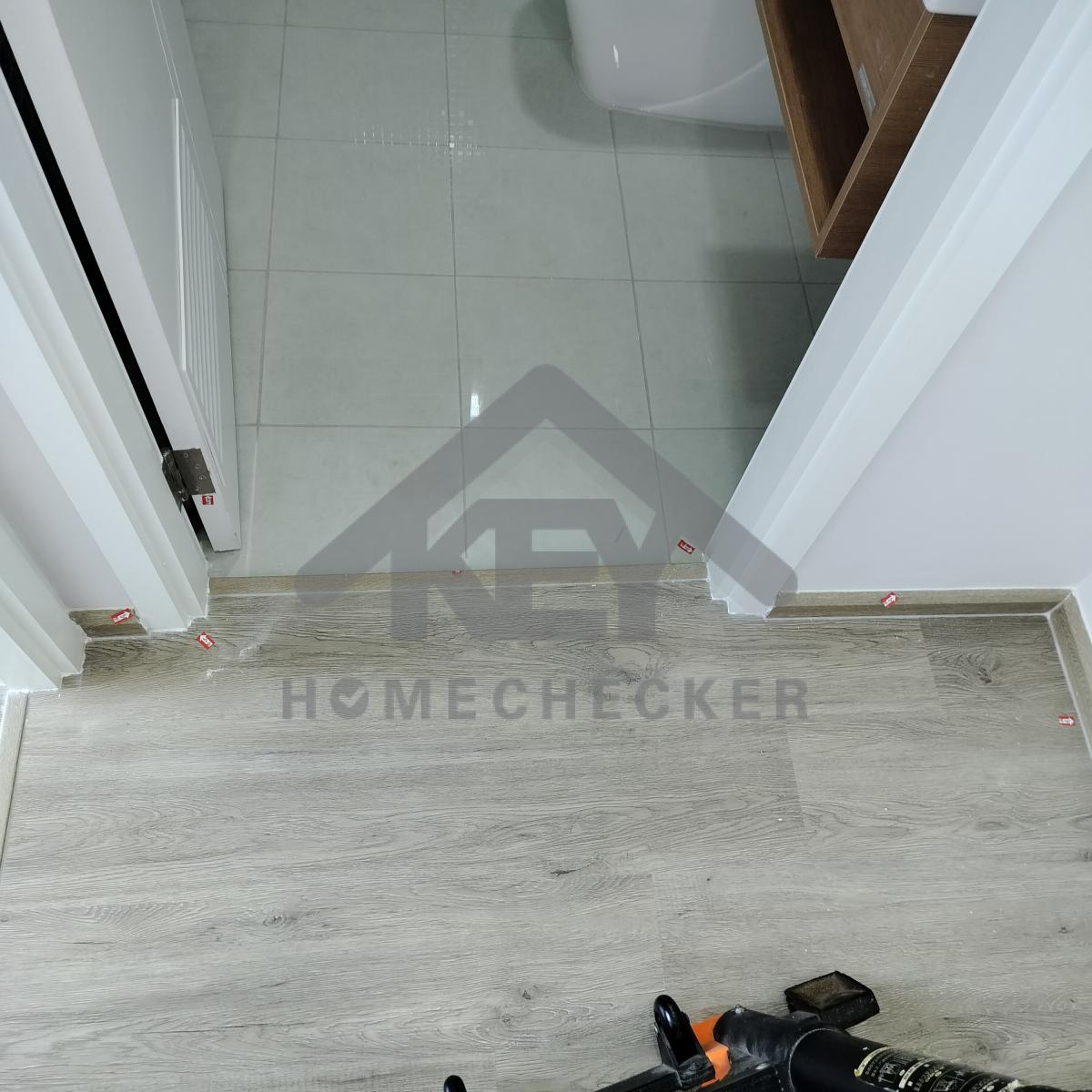

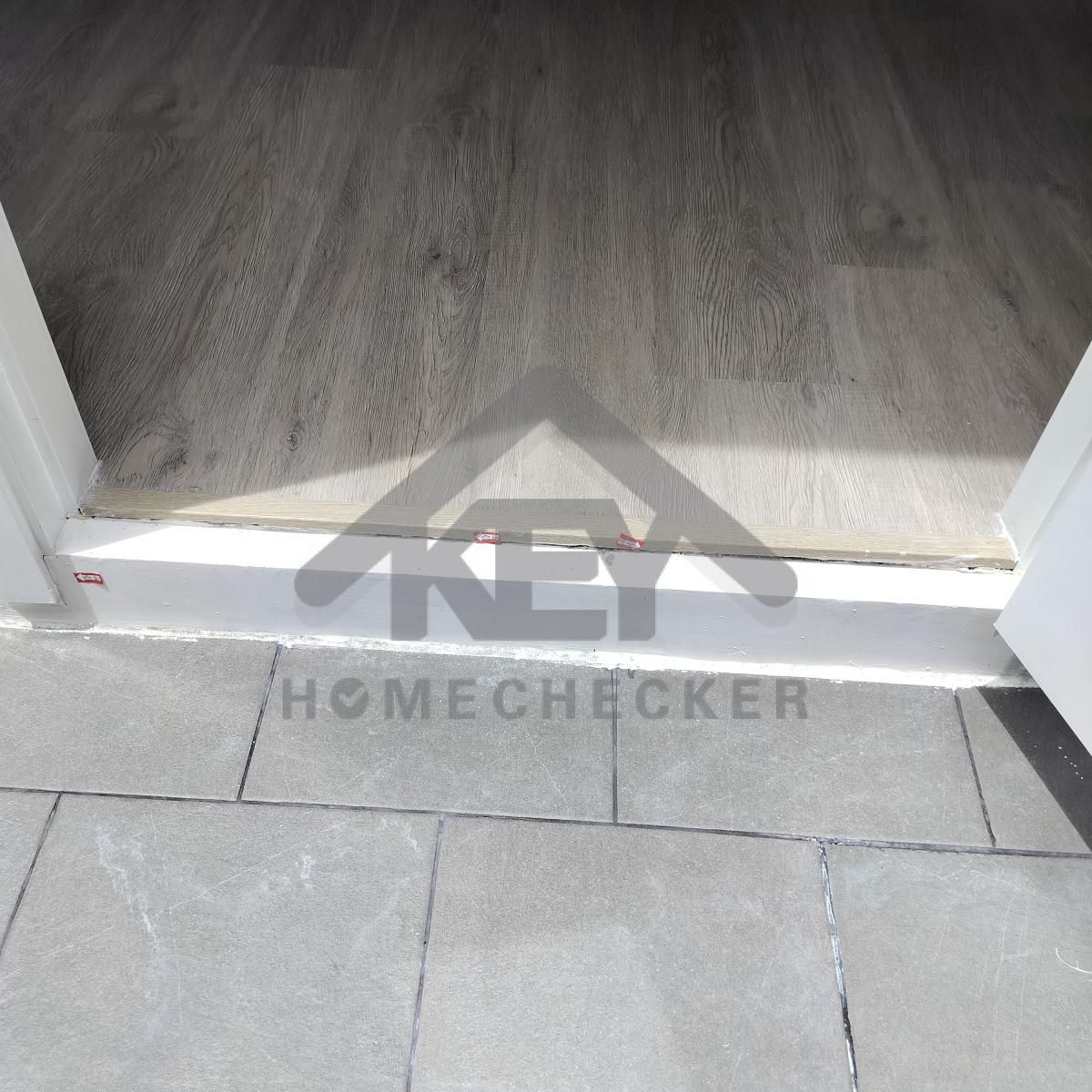

แก้ไข พื้นยวบเป็นหลุมตรงกลาง
14. งานห้องนอนชั้น 2 (2)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

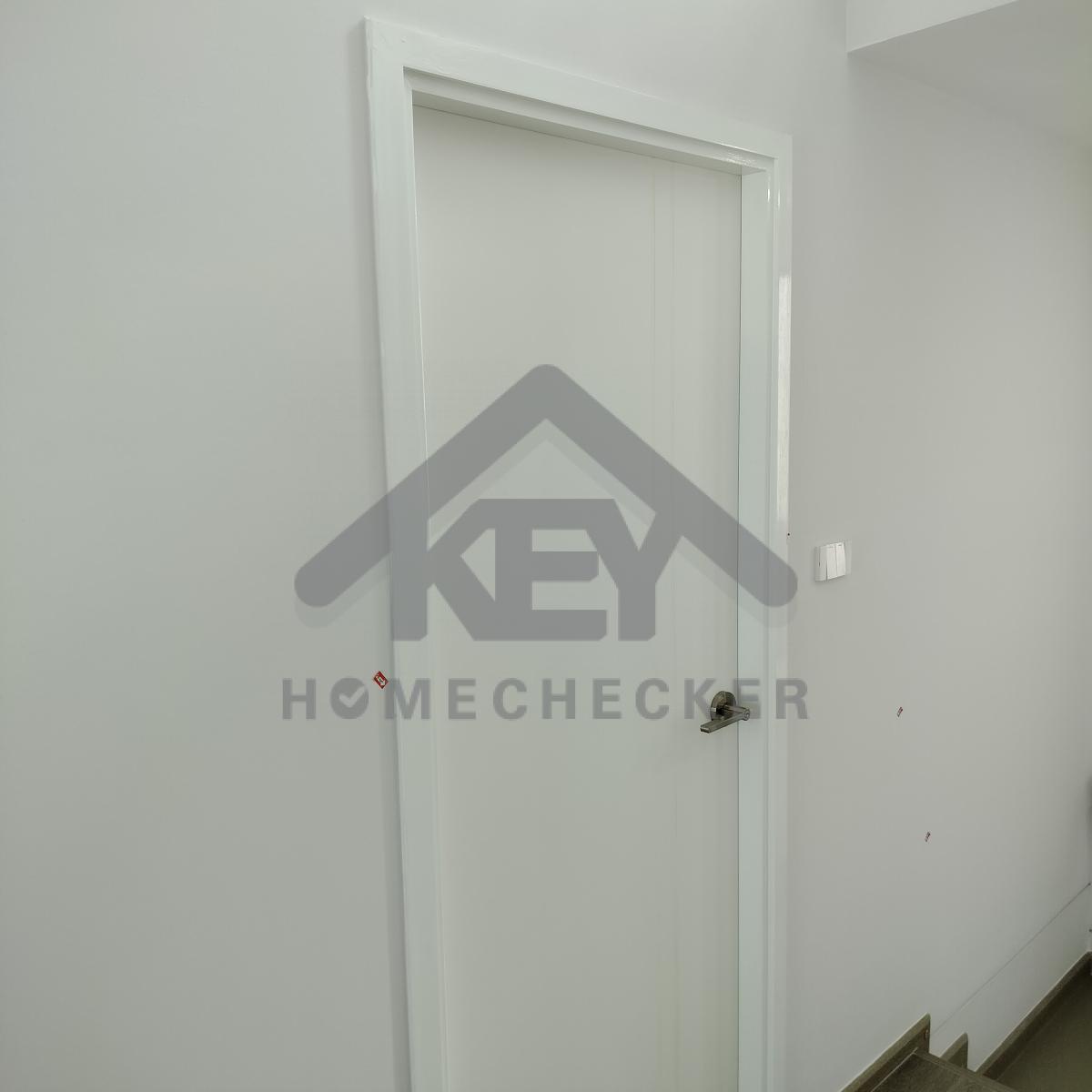

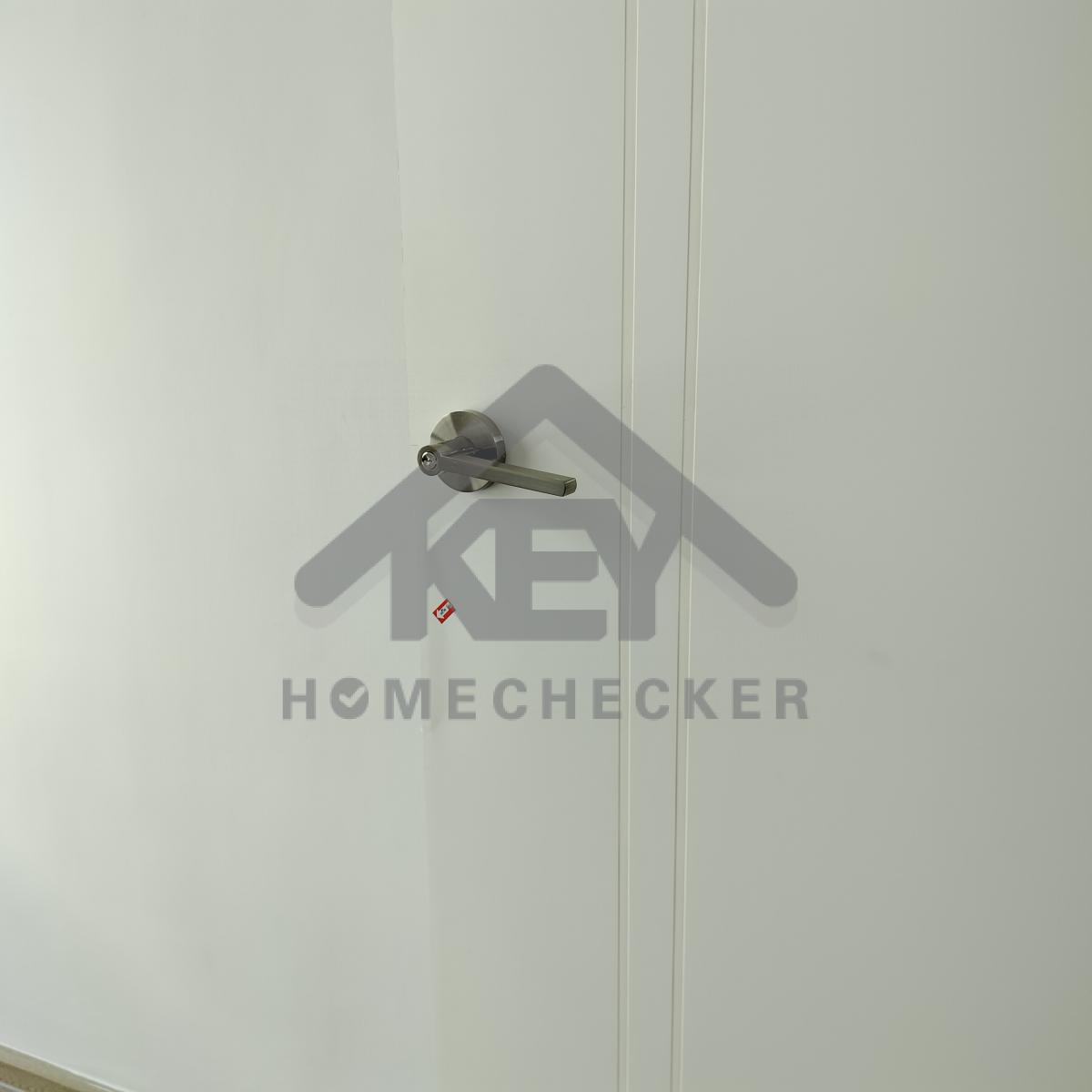

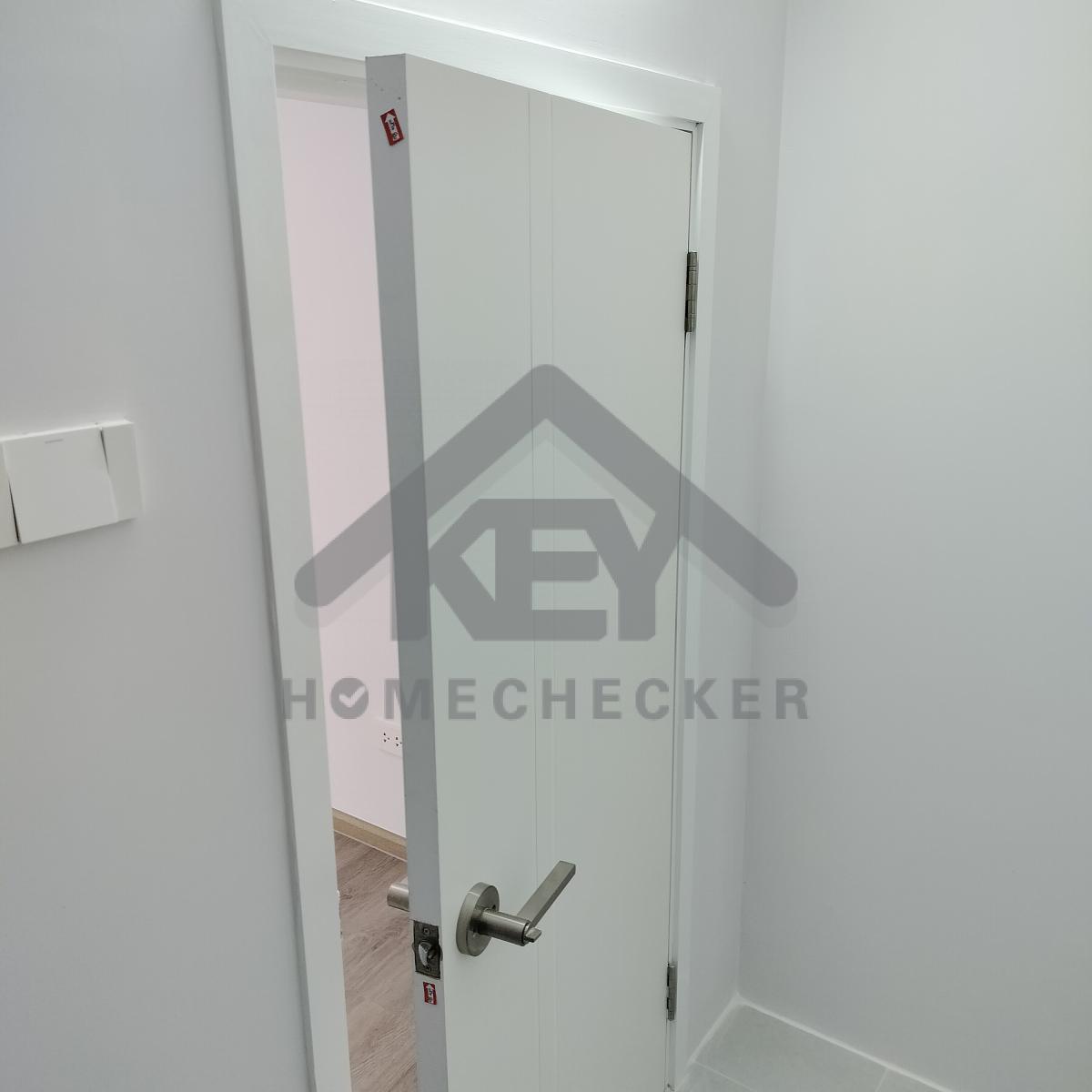

แก้ไข เก็บงานรอยเจาะลูกบิด และเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

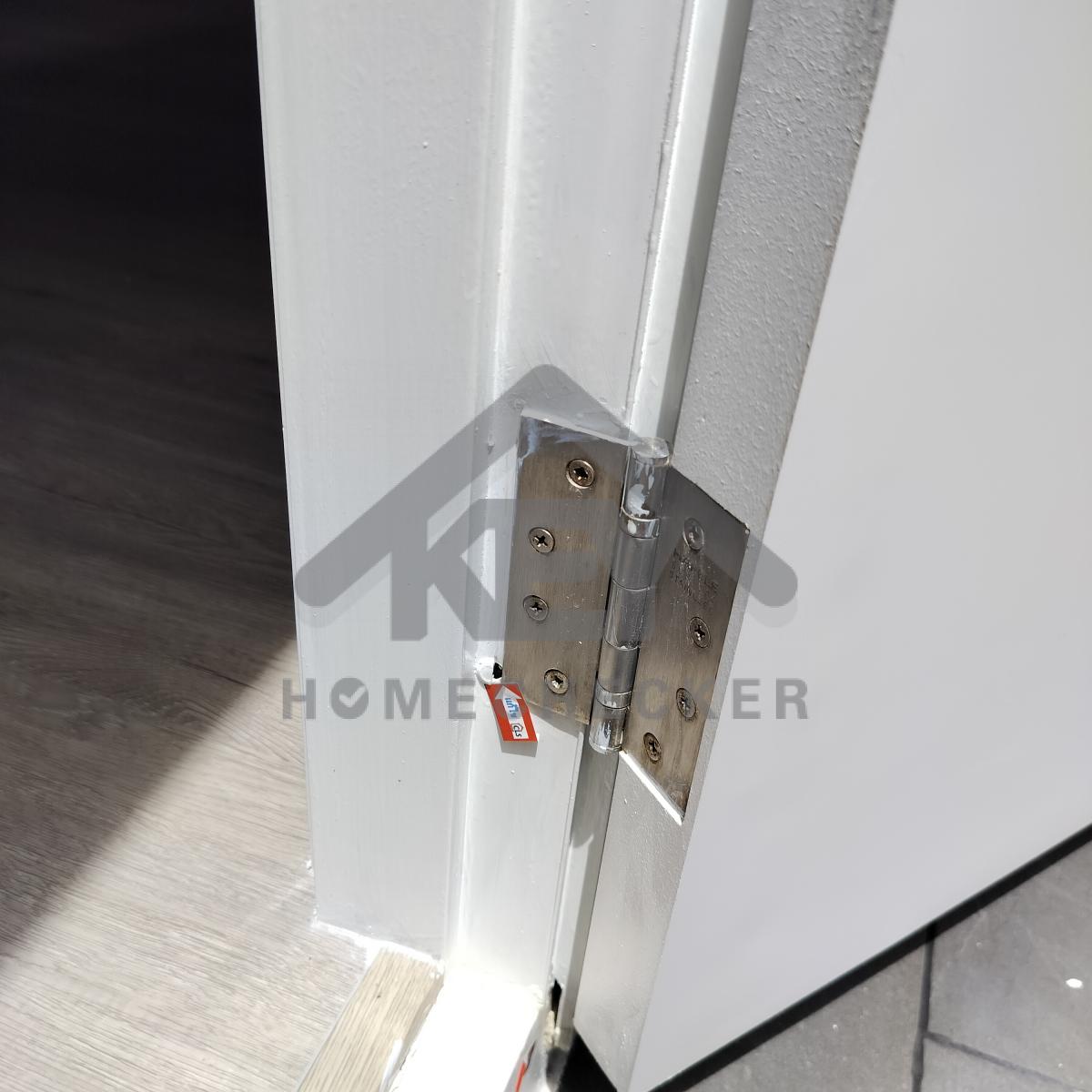

แก้ไข เก็บงานรอยเจาะบานพับ และทำความสะอาดเก็บสี ขอบวงกบและบานประตูให้เรียบร้อย

แก้ไข เก็บงานเก็บสีฝ้าเพดานขอบดาวน์ไลท์ และทำความสะอาดเก็บสีให้เรียบร้อย

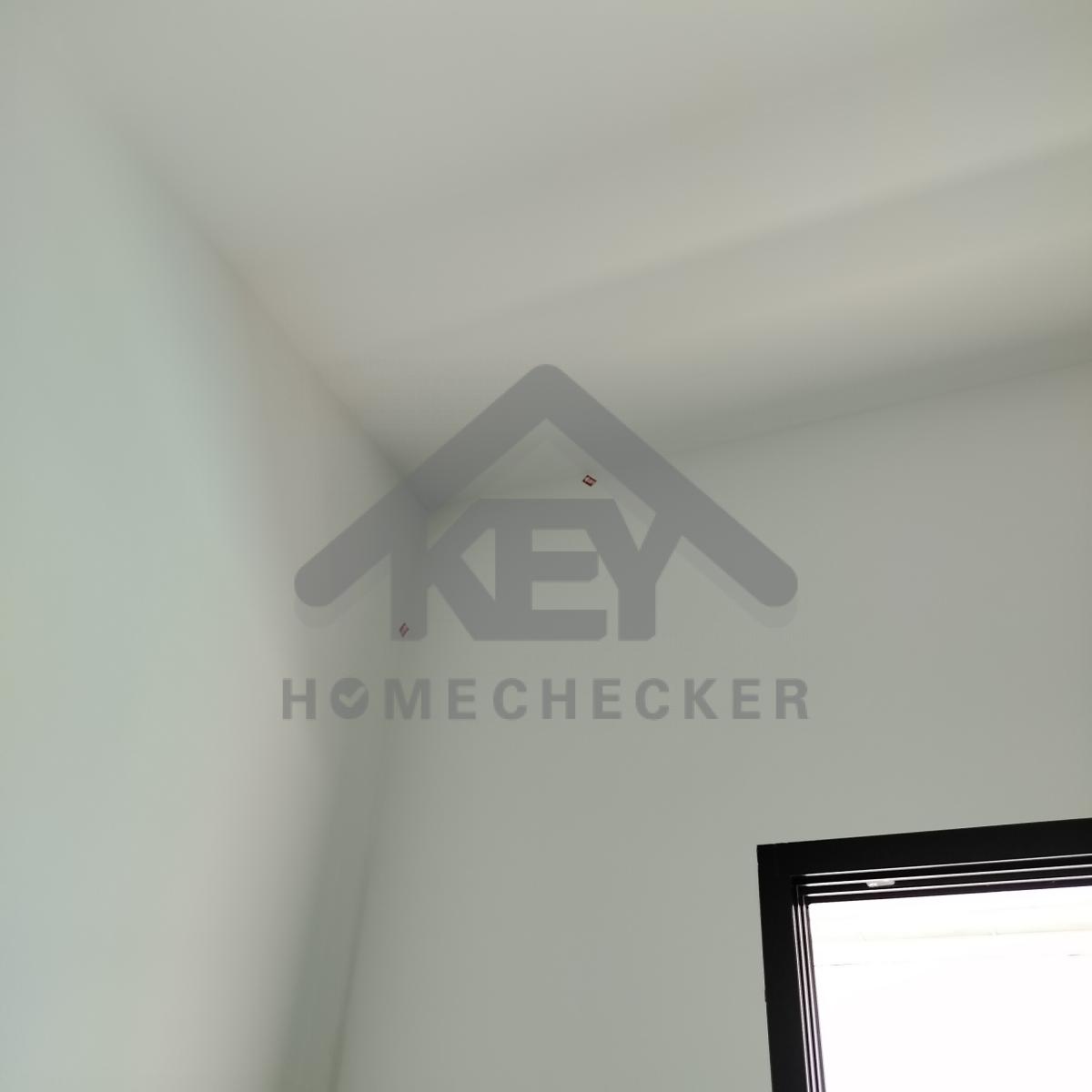

แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดาน และมุมผนังให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บรอยแตกร้าวมุมผนังให้เรียบร้อย

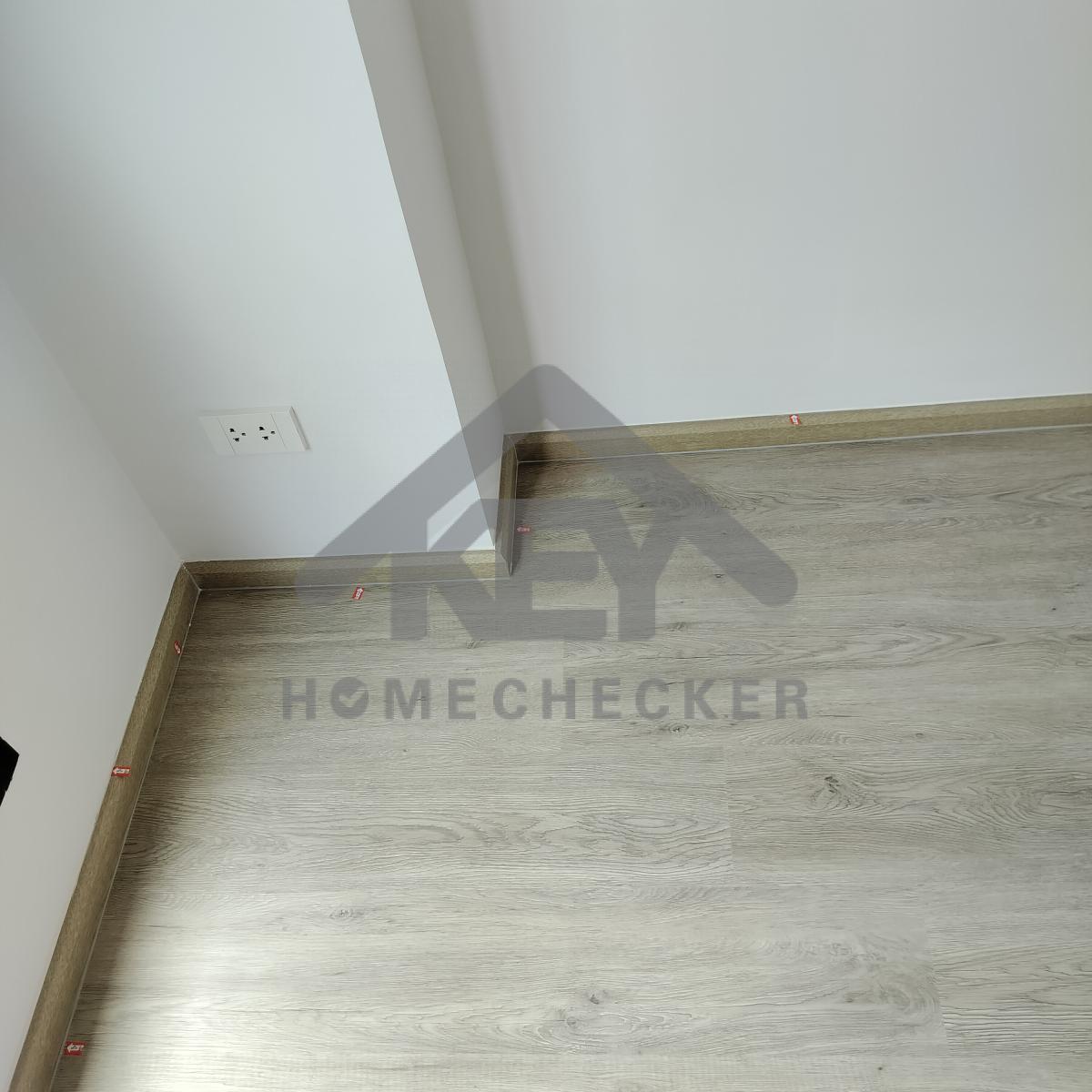

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

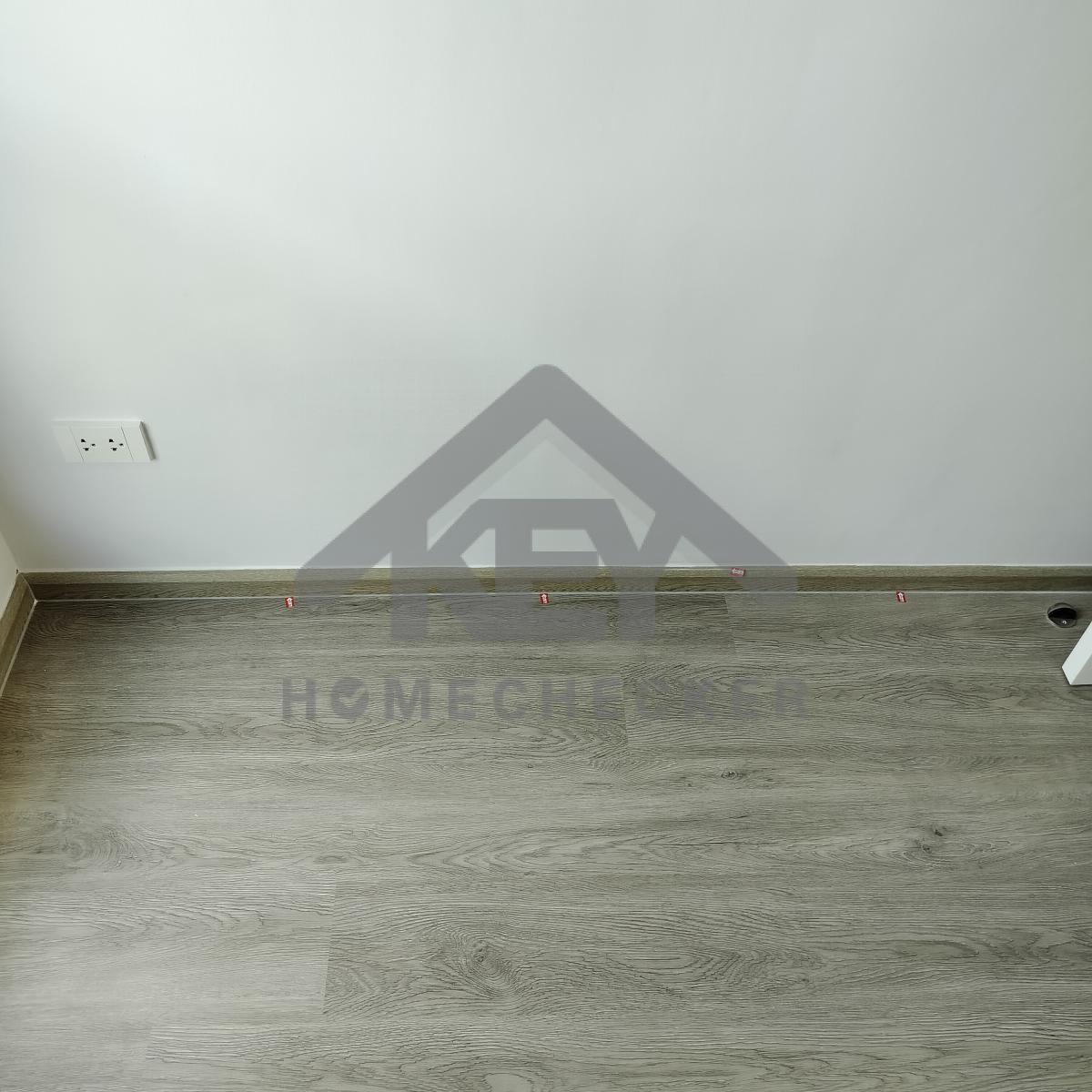

15. งานห้องนอนชั้น 2 (3)

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

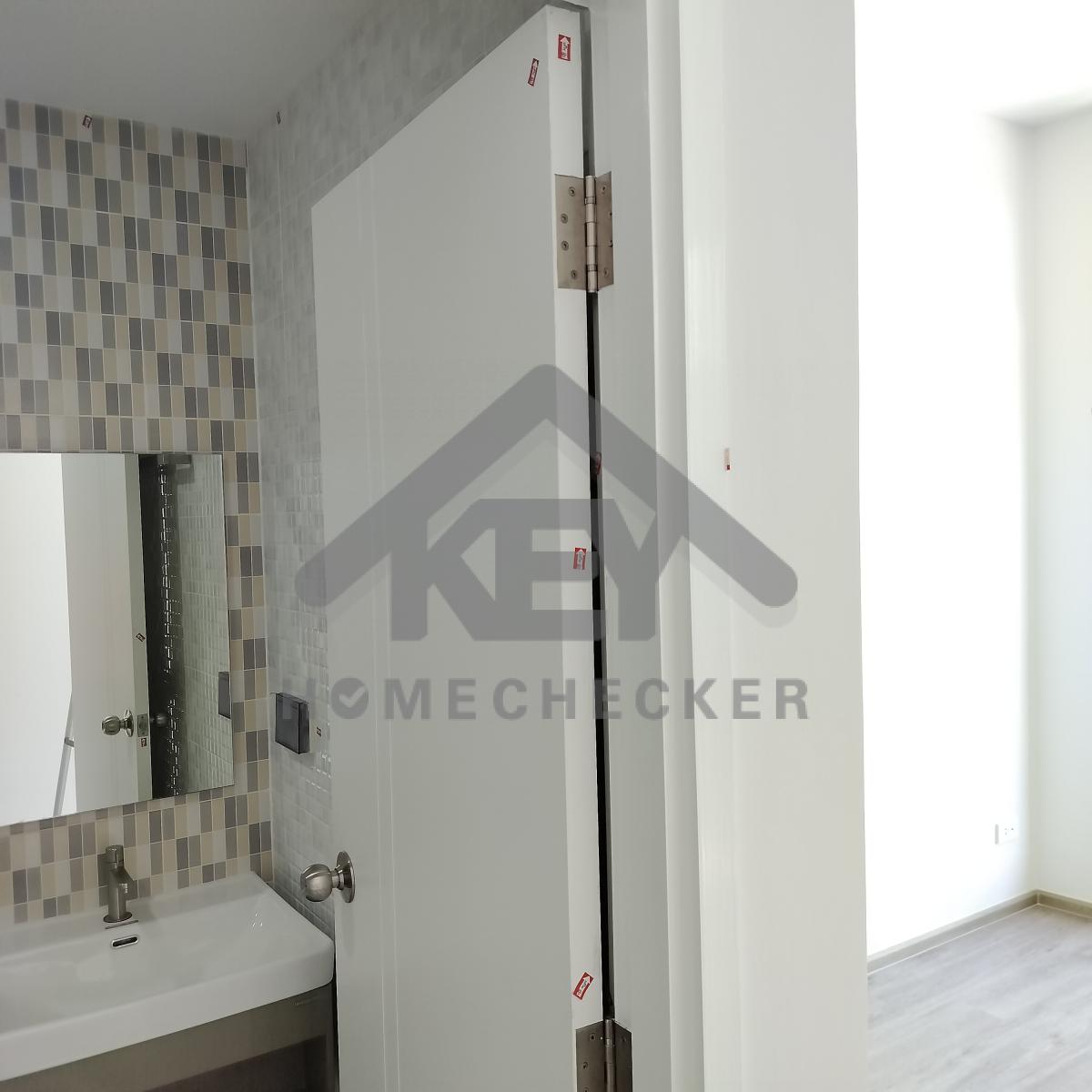

แก้ไข ขอบบานประตูเป็นรอยกระแทกบุบ เปลี่ยนบานใหม่

แก้ไข เก็บงานเก็บสีฝ้าเพดานขอบดาวน์ไลท์ และทำความสะอาดเก็บสีให้เรียบร้อย

แก้ไข เก็บรอยแตกร้าวขอบฝ้าเพดานให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

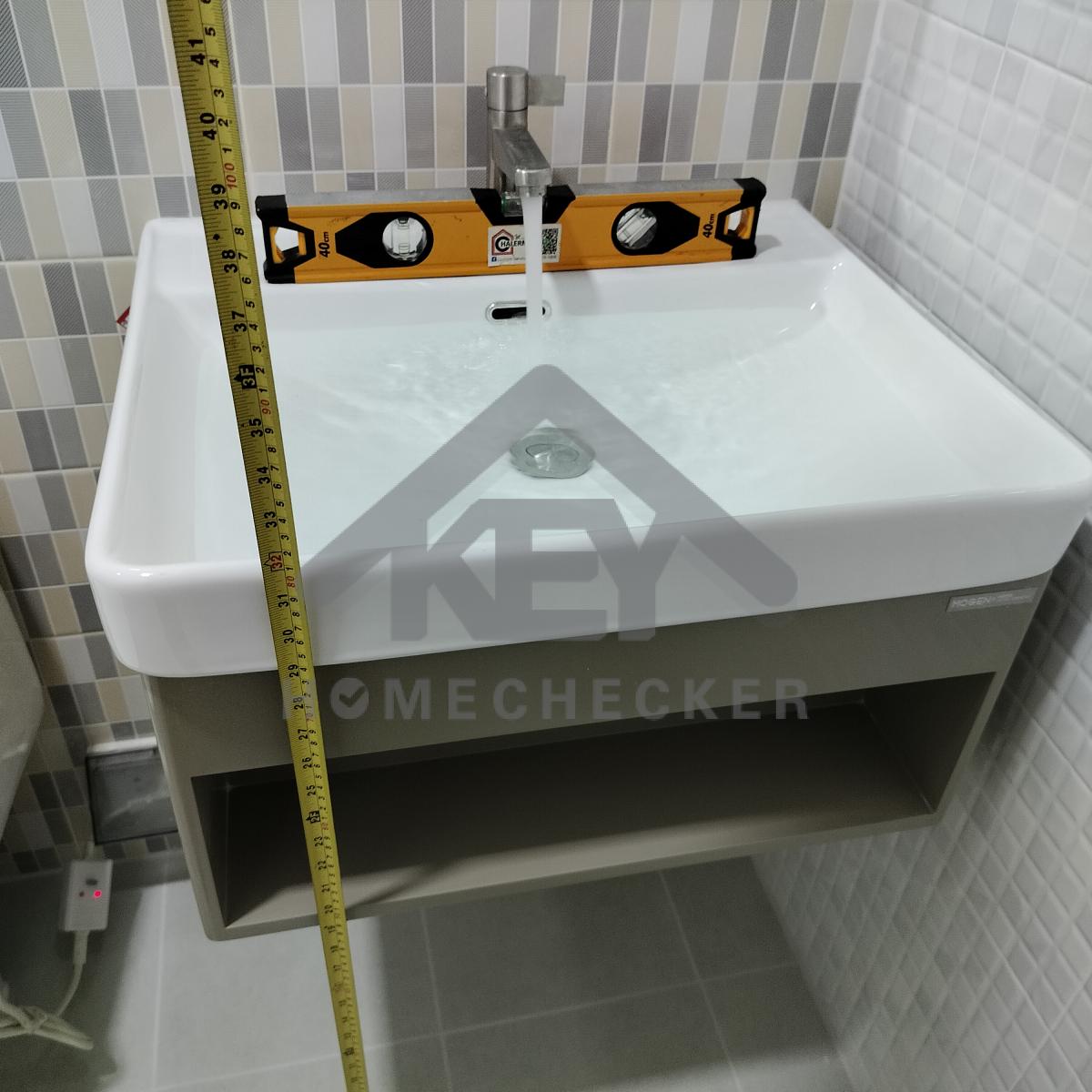

16. งานห้องน้ำชั้น 2 (1)

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

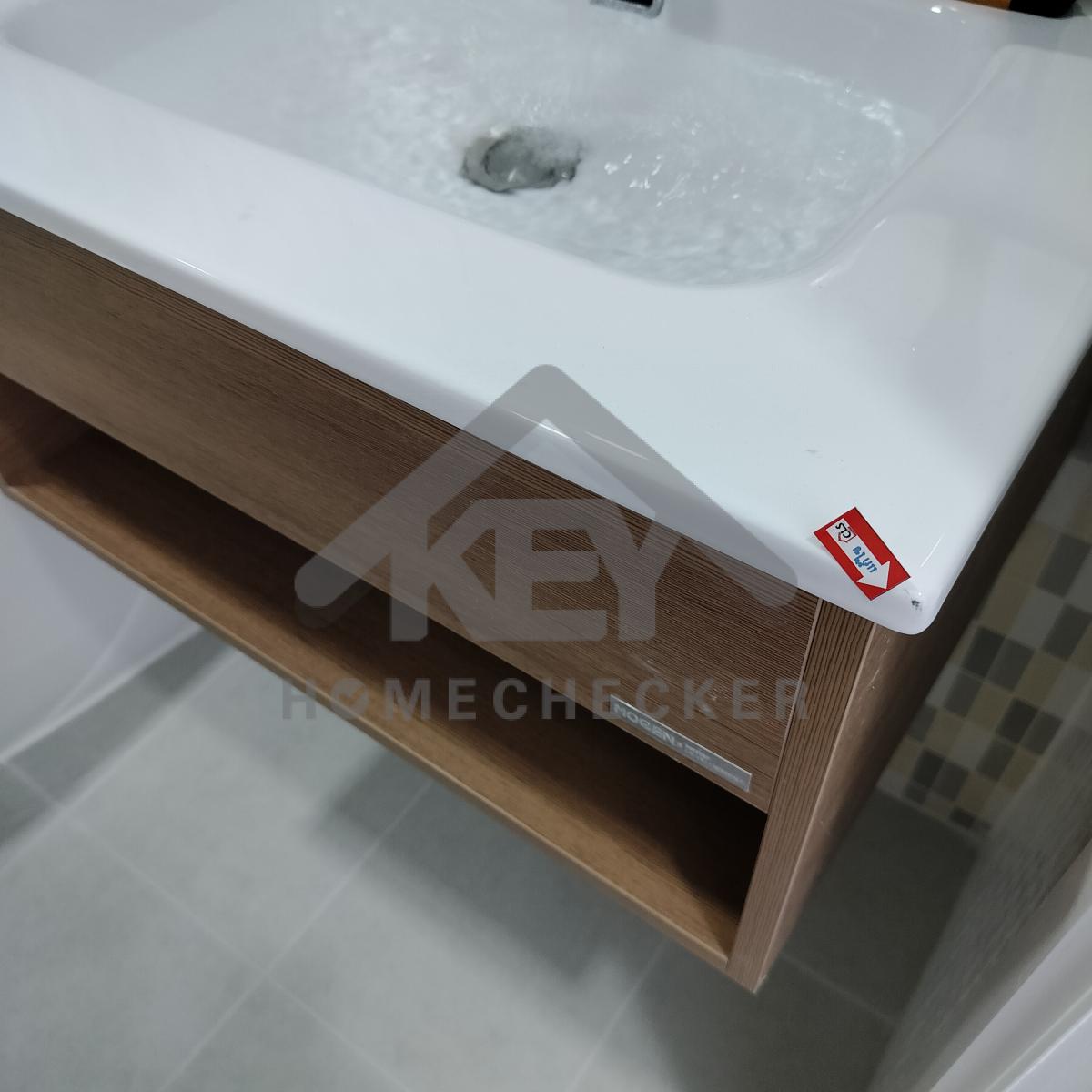

แก้ไข เก็บงานซิลิโคนใต้ขอบอ่างล้างหน้าให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนขอบอ่างล้างหน้าให้เรียบร้อย

แก้ไข ติดตั้งฝารองนั่งให้แน่นหนา

งานติดตั้งเรียบร้อยดี

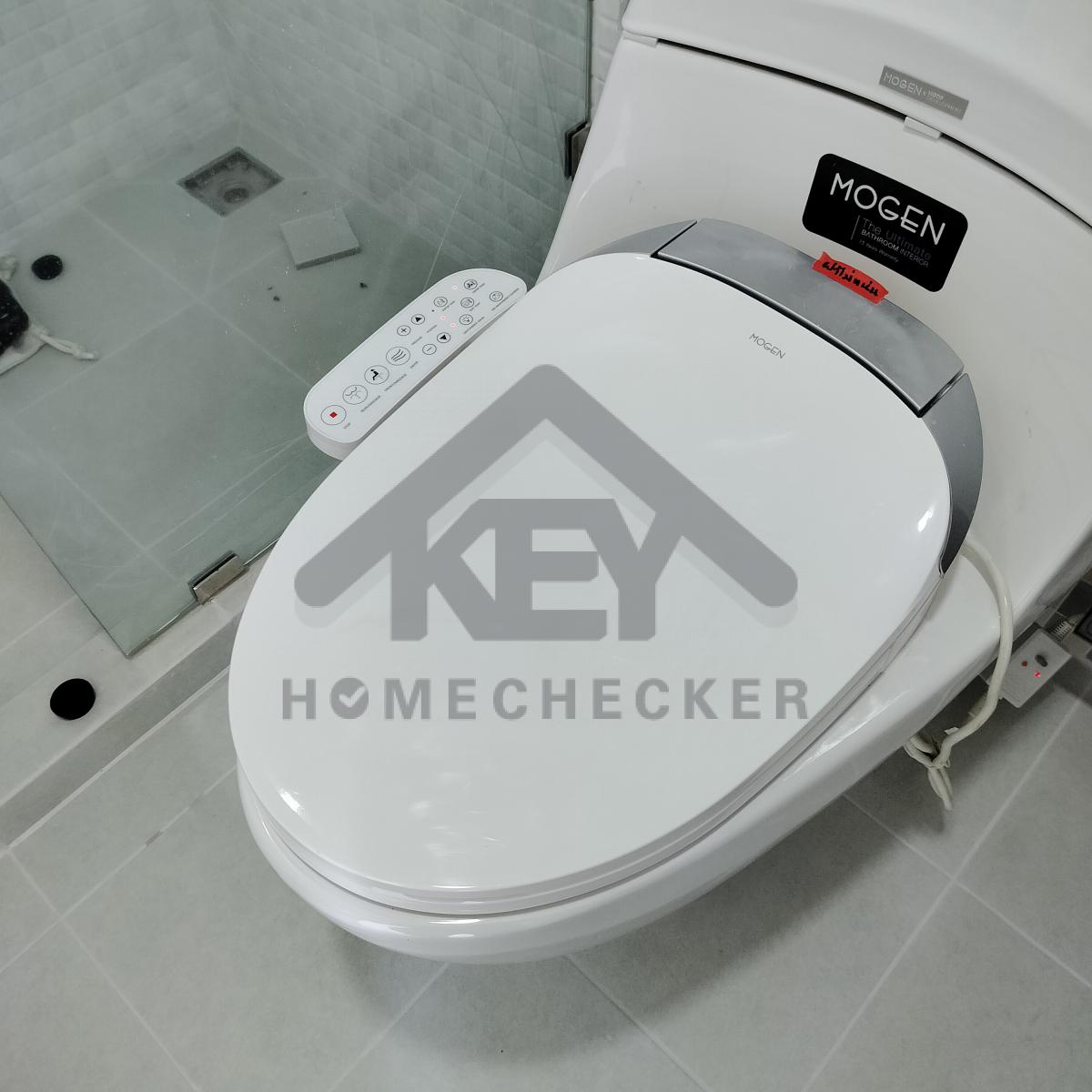

ทดลองการชำระล้างและการระบายน้ำโถสุขภัณฑ์
งานเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

งานติดตั้งและท่อระบายน้ำเรียบร้อยดี

งานติดตั้งและท่อระบายน้ำเรียบร้อยดี

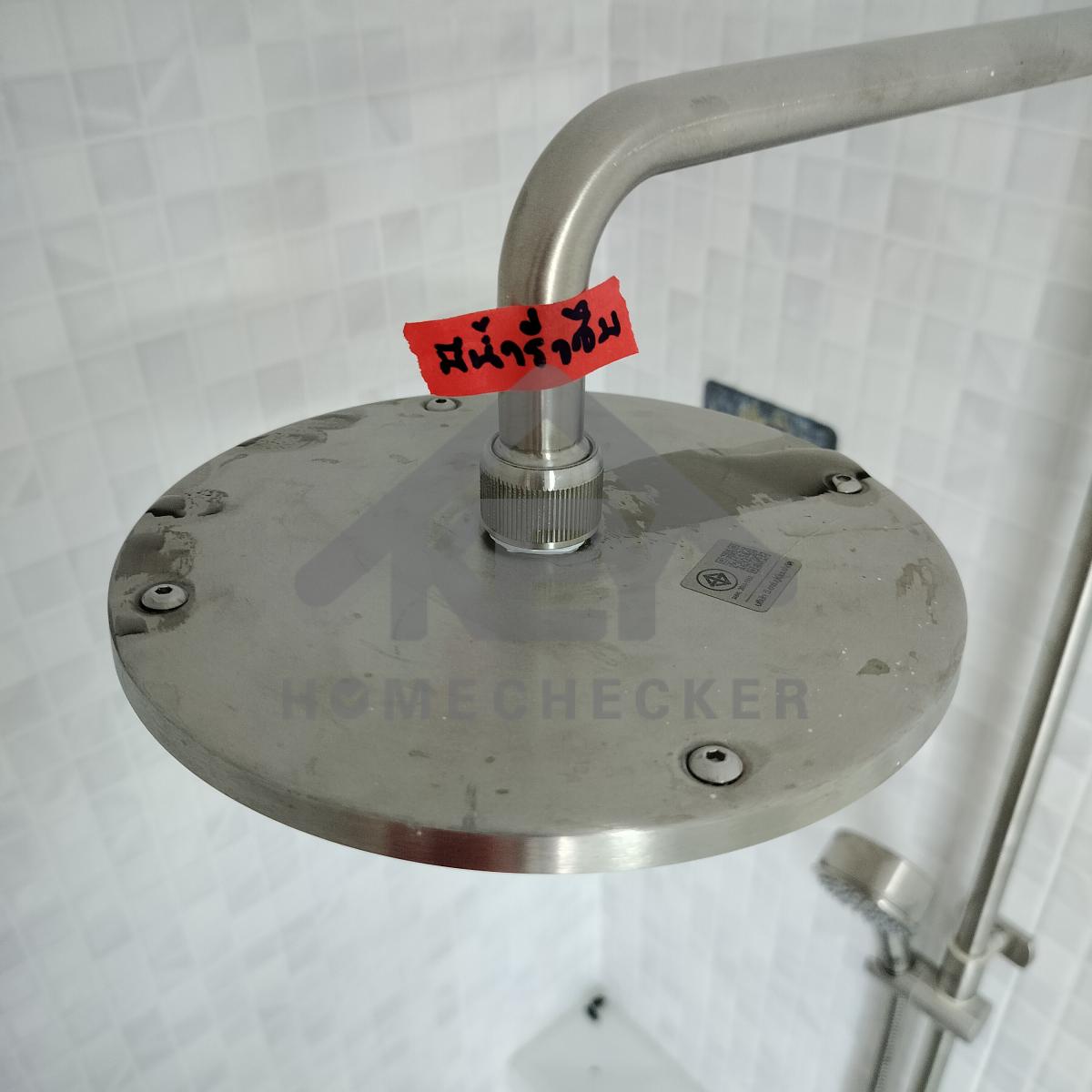

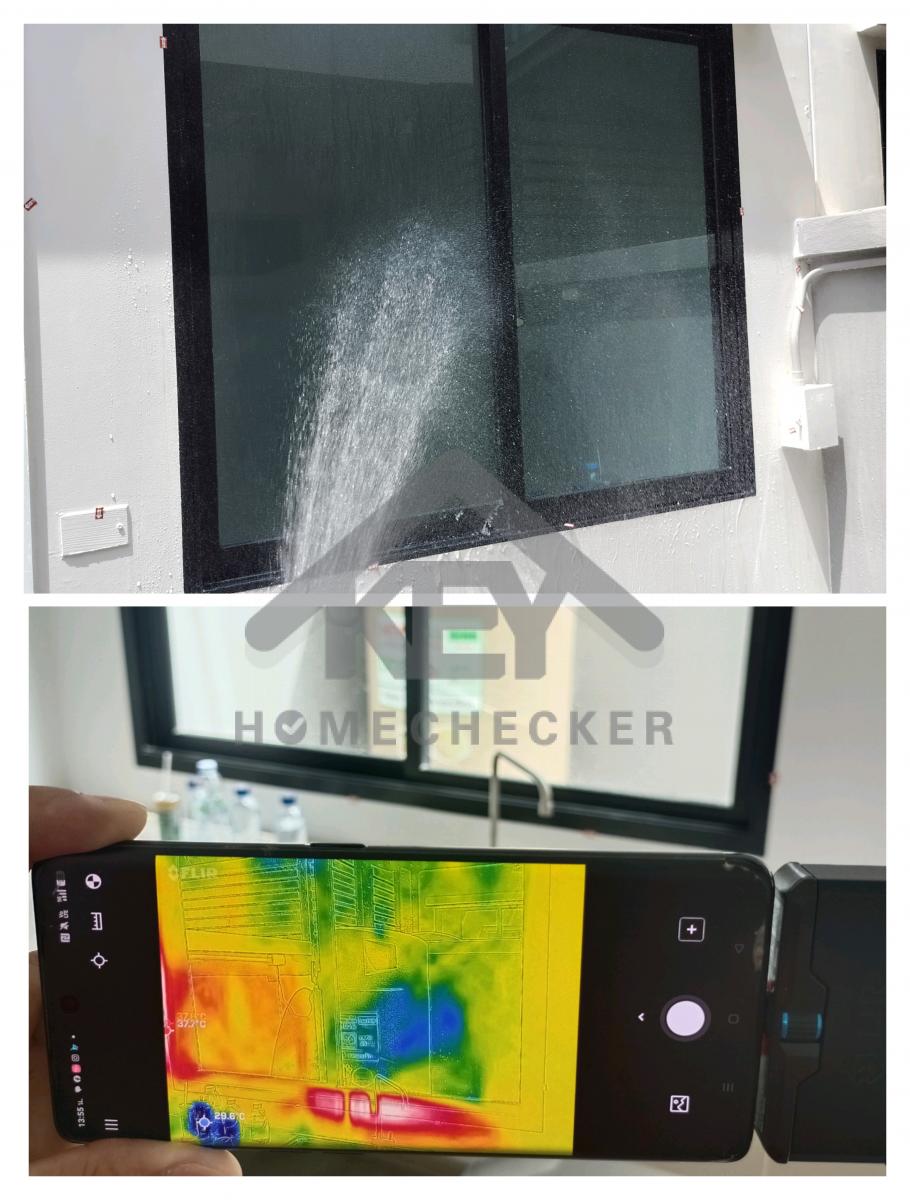

แก้ไข เรนชาวเวอร์ มีน้ำรั่วซึม

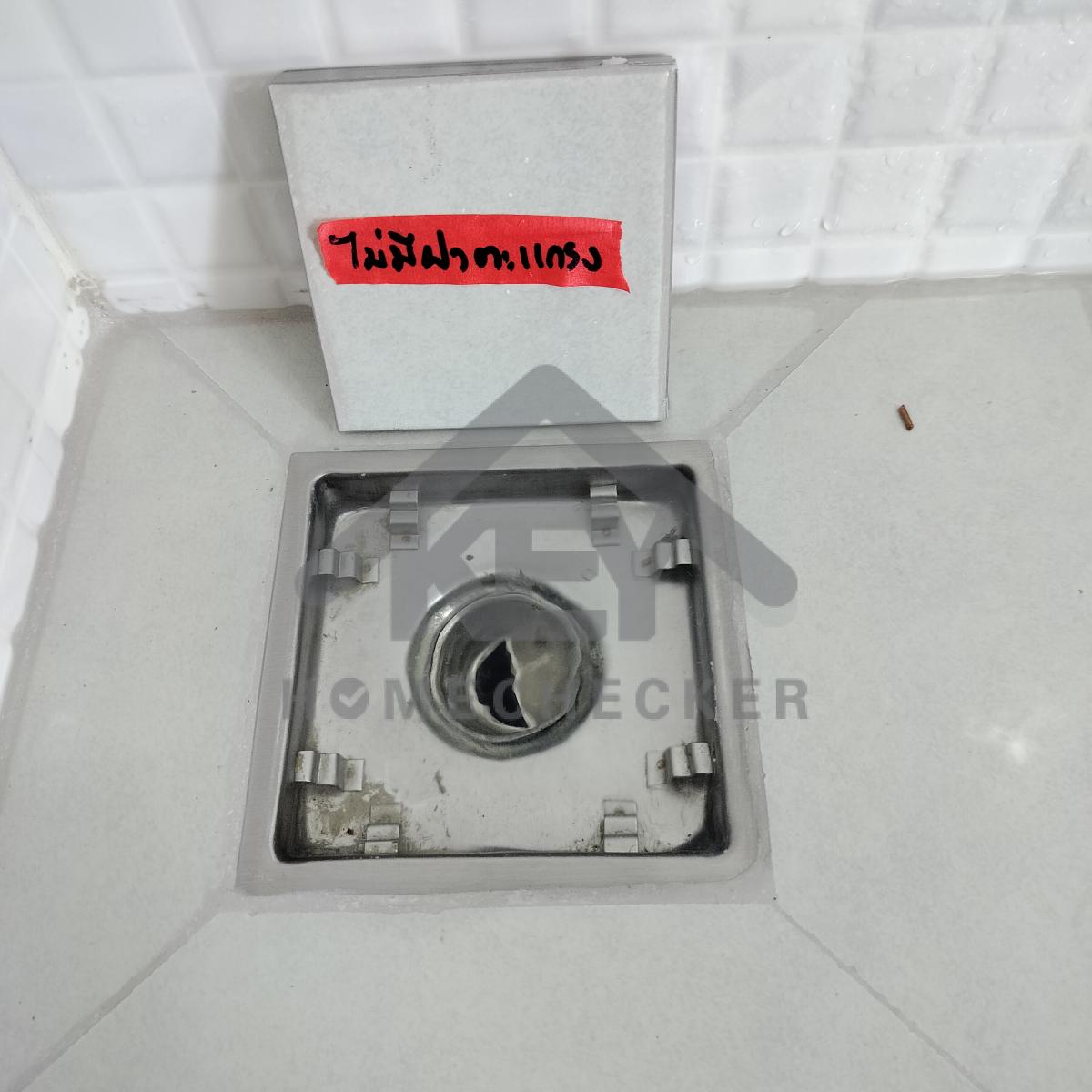

แก้ไข ฟลอเดรนไม่มีฝาตะแกรงดักเศษ

แก้ไข เก็บงานเก็บสีฝ้าเพดานให้เรียบร้อย

แก้ไข เก็บงานกันสีขอบฝ้าเพดาน และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีขอบฝ้าเพดาน และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานยาแนวให้เรียบร้อย

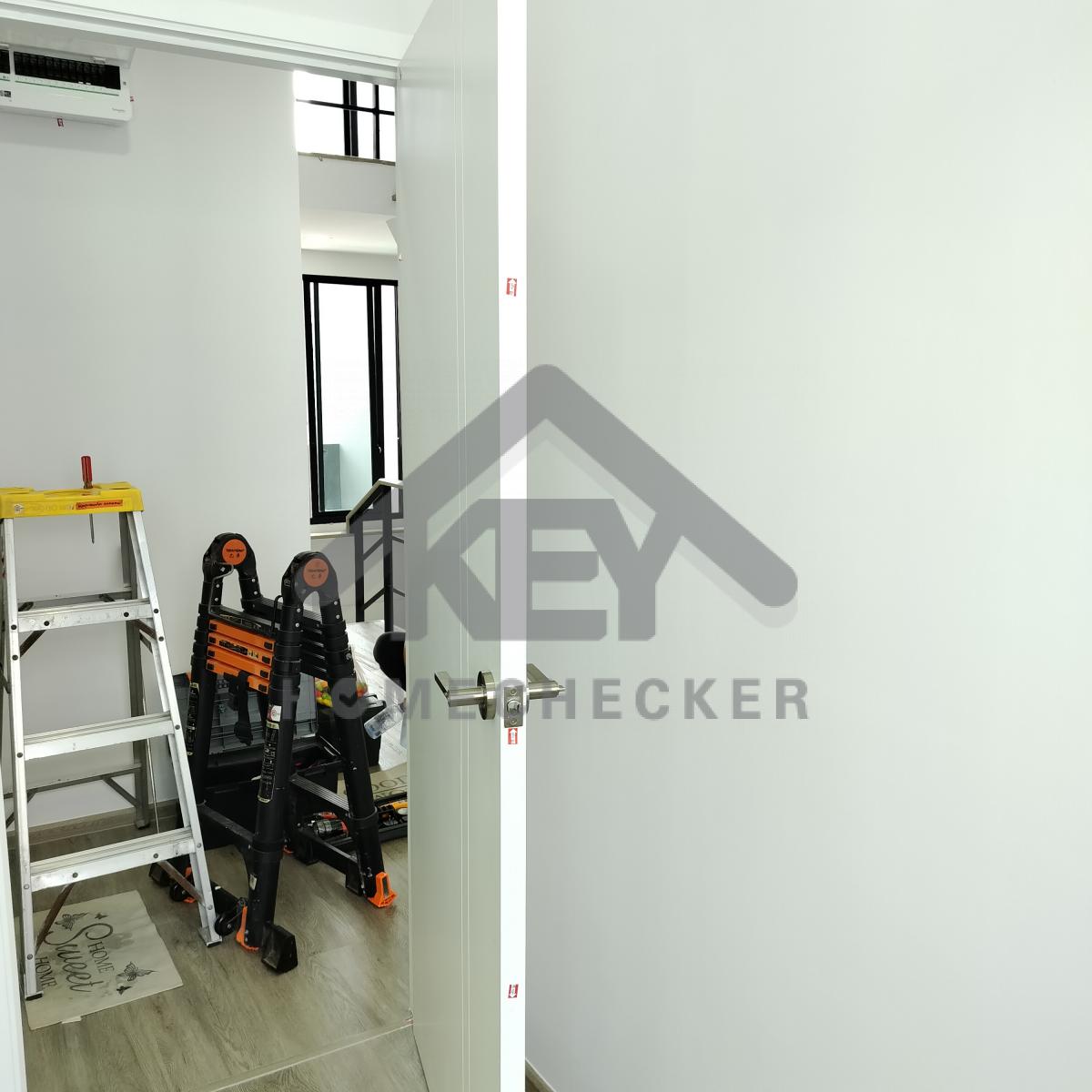

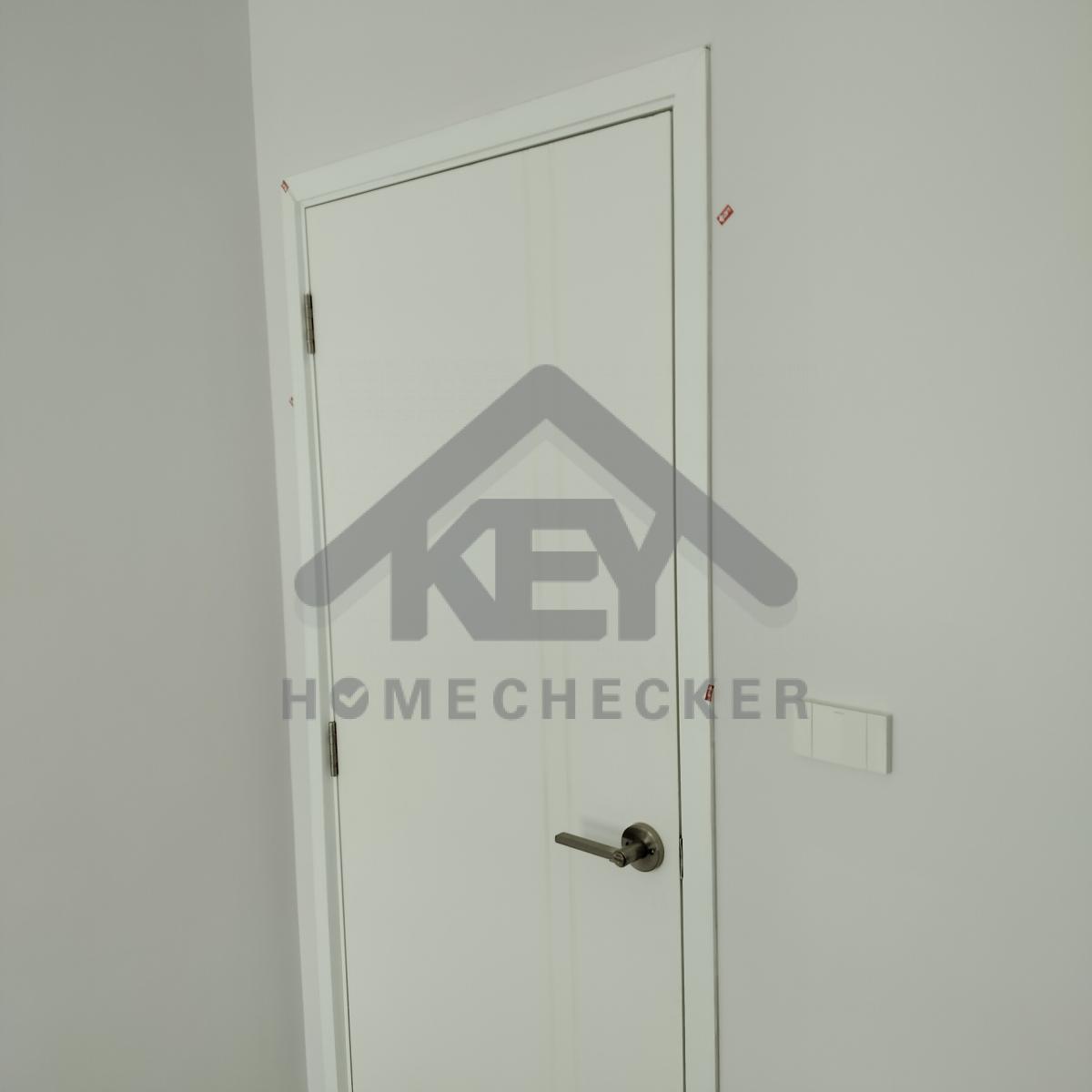

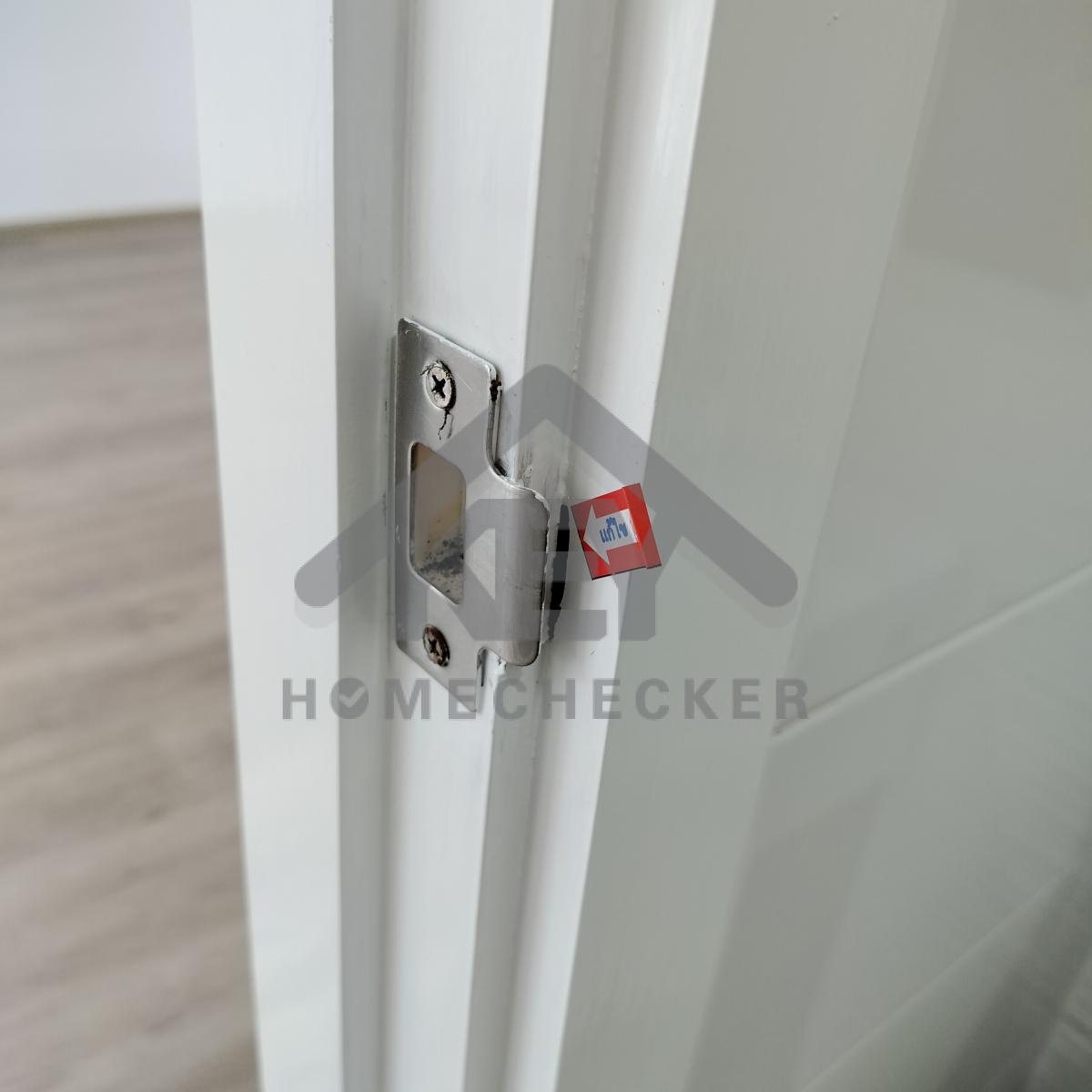

แก้ไข เก็บงานรอยเจาะลูกบิด และเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

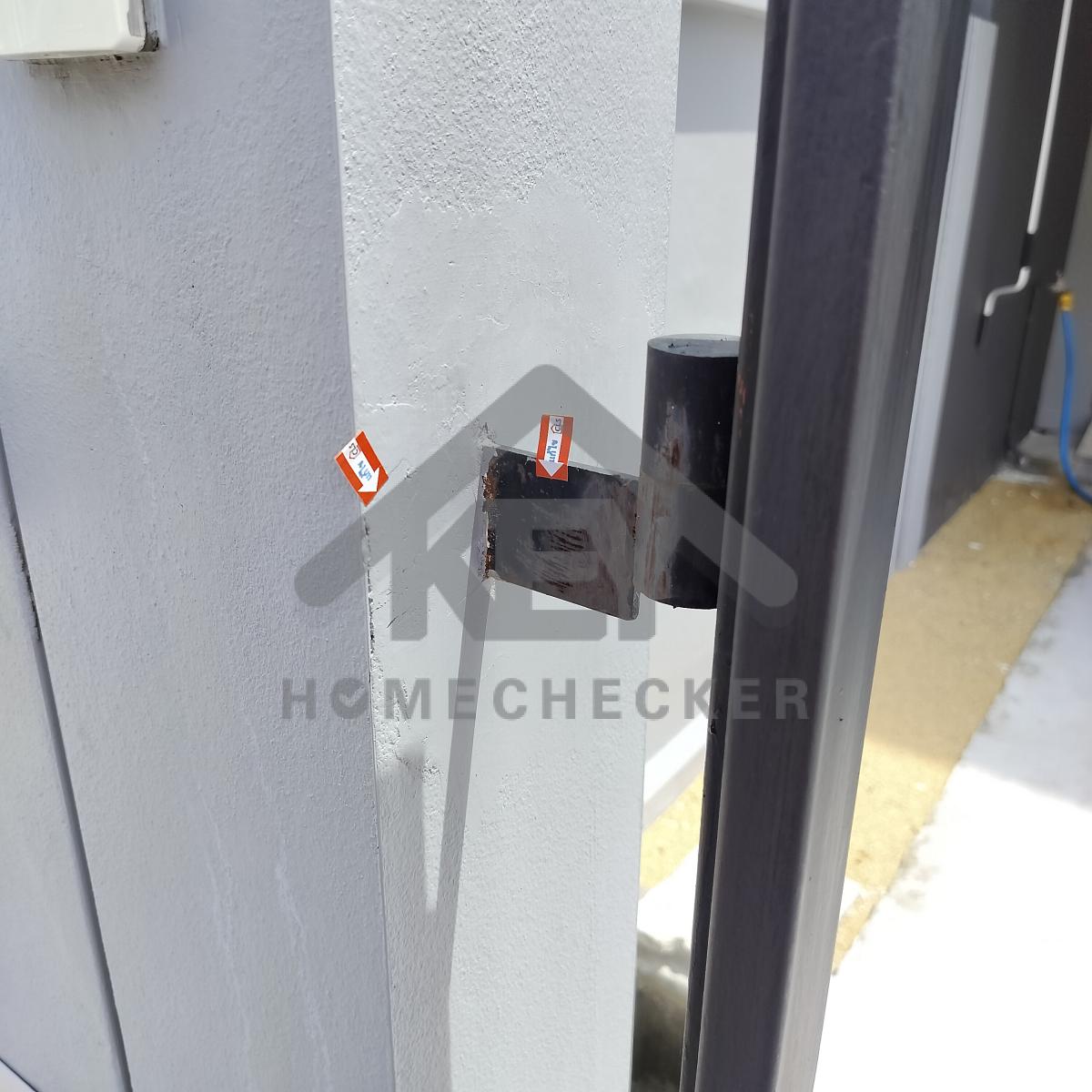

แก้ไข เก็บงานรอยเจาะบานพับ และทำความสะอาดเก็บสี ขอบวงกบและบานประตูให้เรียบร้อย

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนยาแนวขอบพื้นและวงกบให้เรียบร้อย

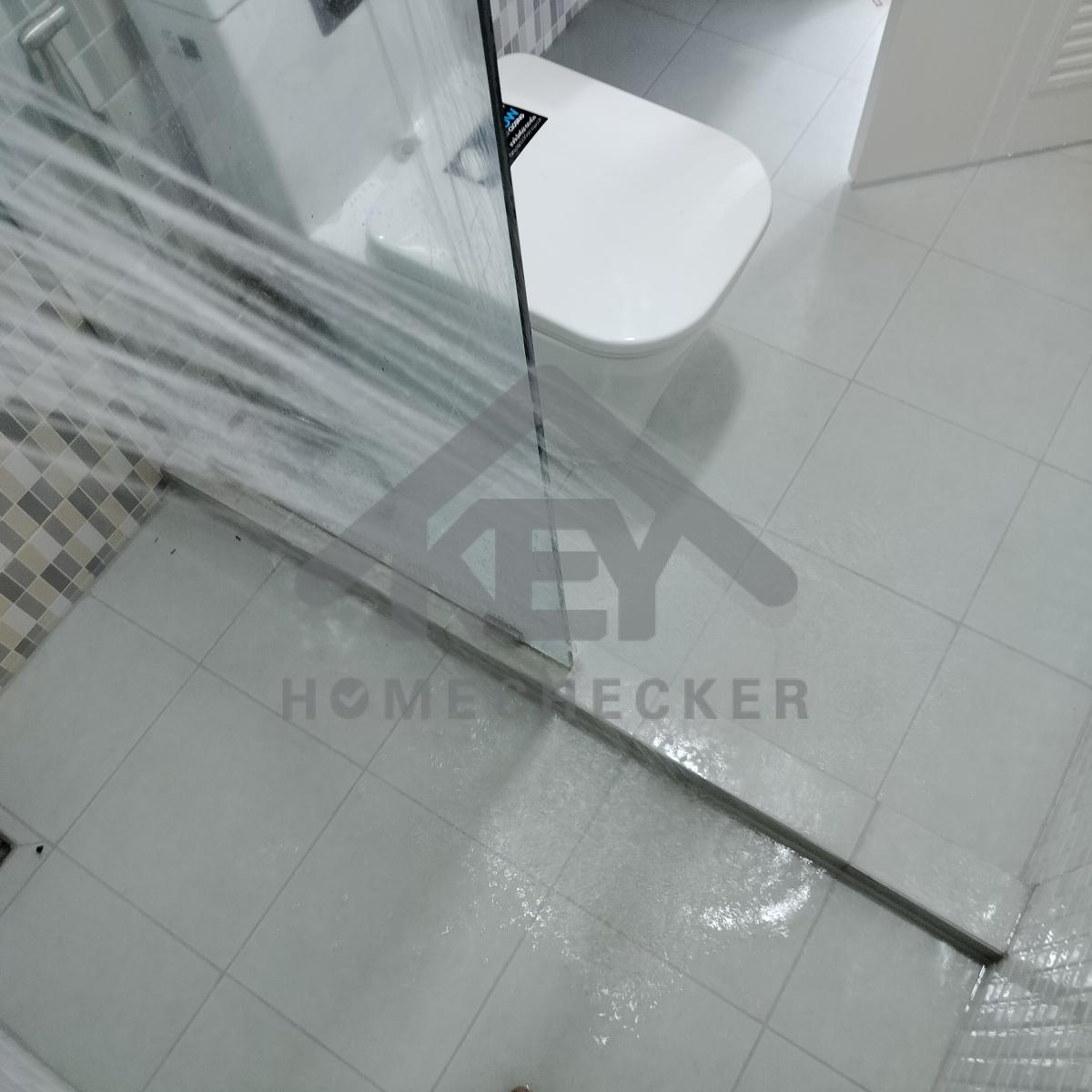

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ
งานเรียบร้อยดี

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

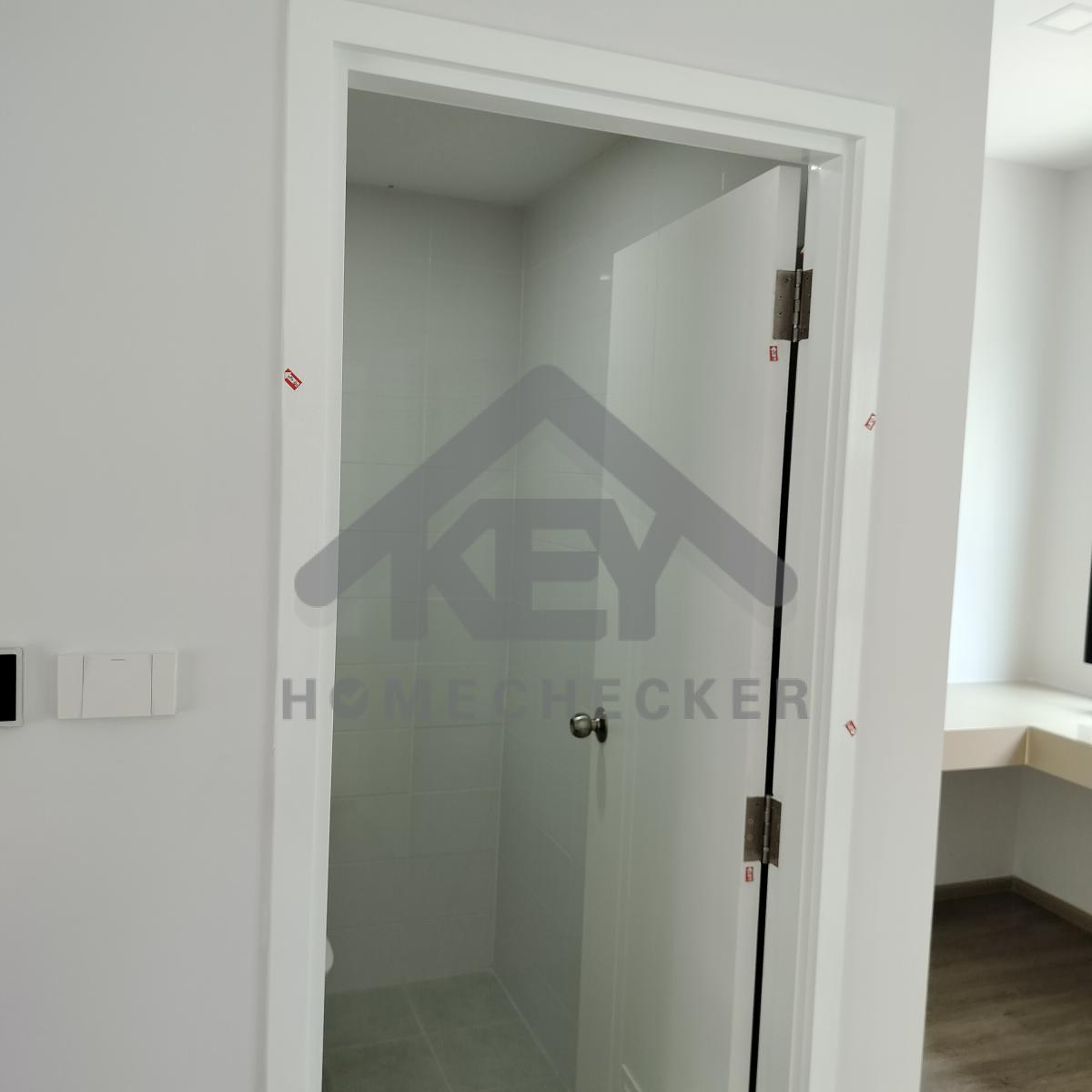

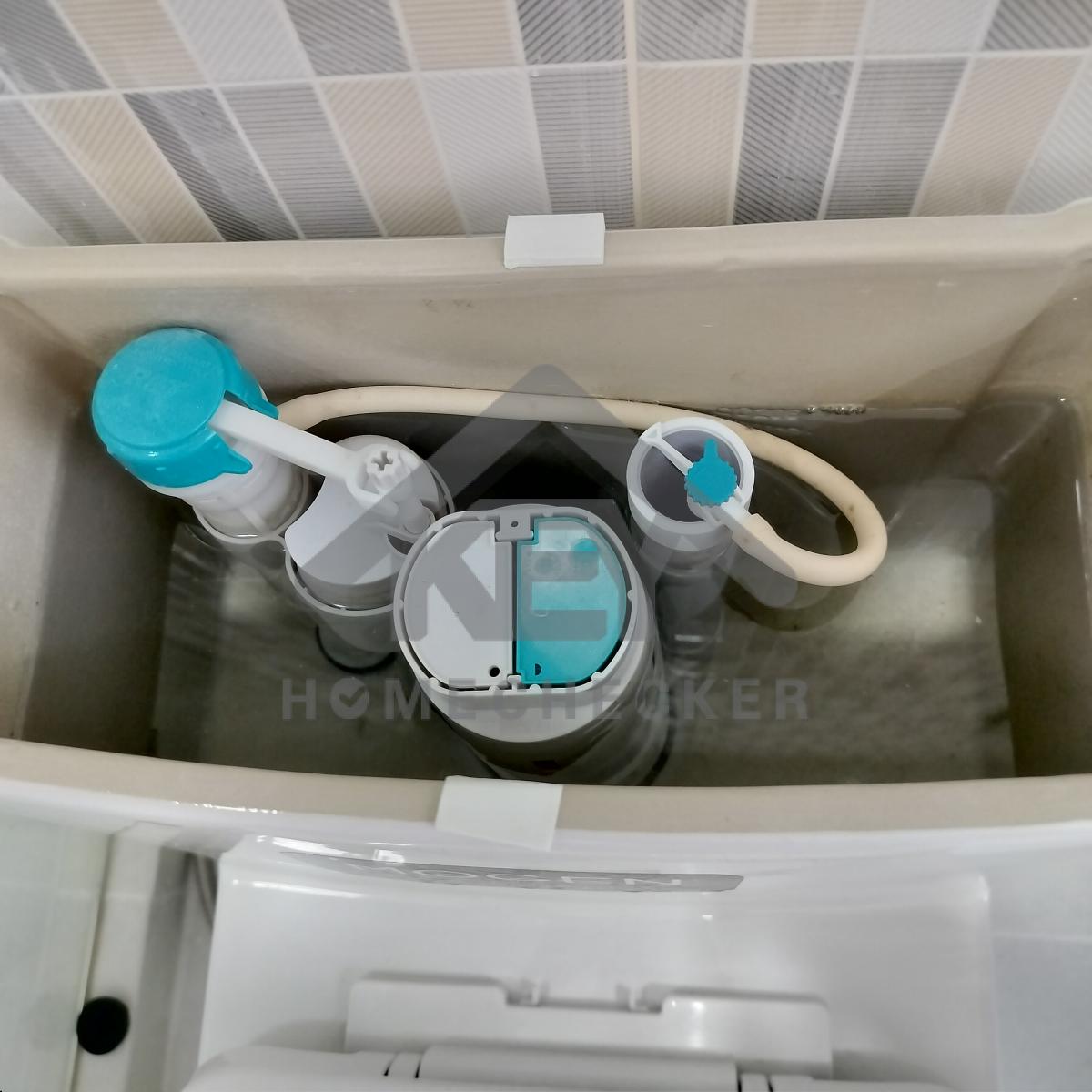

17. งานห้องน้ำชั้น 2 (2)

แก้ไข ปรอทหลังกระจกเป็นรอยขึ้นคราบด่าง เปลี่ยนบานกระจกใหม่

แก้ไข ขัดเก็บรอยขอบอ่างล้างหน้าให้เรียบร้อย

งานติดตั้งเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

แก้ไข เก็บงานซิลิโคนใต้ขอบอ่างล้างหน้าให้เรียบร้อย

งานติดตั้งเรียบร้อยดี

ทดลองการชำระล้างและการระบายน้ำโถสุขภัณฑ์
งานเรียบร้อยดี

งานติดตั้งเรียบร้อยดี

แก้ไข บิดหมุนวาล์วฝักบัวลง

แก้ไข ฟลอเดรนไม่มีฝาตะแกรงดักเศษ

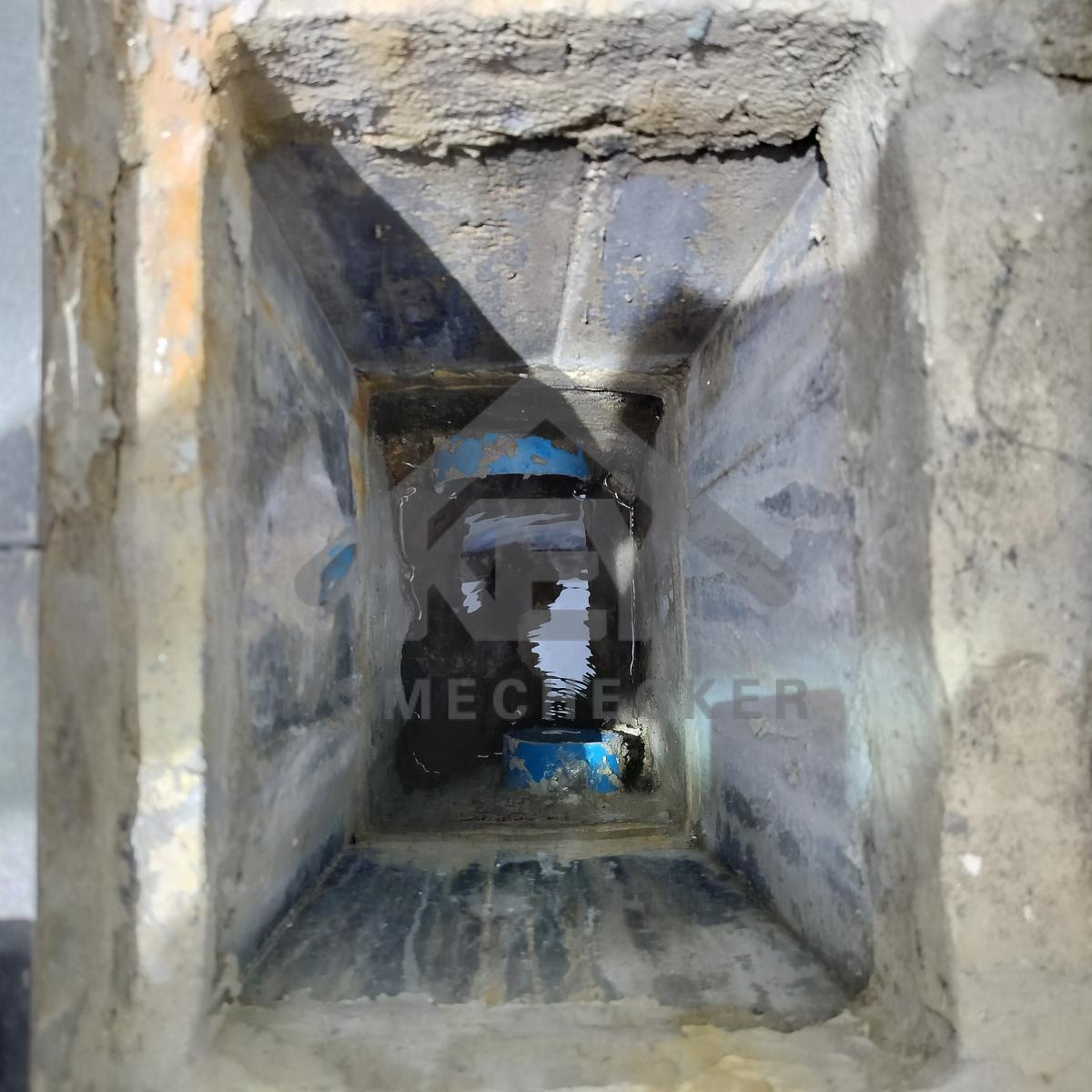

แก้ไข เคลียร์ปูนในท่อระบายน้ำให้เรียบร้อย

แก้ไข เคลียร์ปูนในท่อระบายน้ำให้เรียบร้อย

แก้ไข เก็บงานกันสีขอบฝ้าเพดาน และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานรอยเจาะลูกบิด และเก็บงานเก็บสีขอบบานประตูให้เรียบร้อย

แก้ไข เก็บงานรอยเจาะบานพับ และทำความสะอาดเก็บสี ขอบวงกบและบานประตูให้เรียบร้อย

แก้ไข เก็บงานซิลิโคน กันสีแต่งขอบวงกบประตู และทำความสะอาดเก็บงานทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนยาแนวขอบพื้นและวงกบให้เรียบร้อย

ขังน้ำตรวจเช็คการรั่วซึมและการระบายน้ำ
งานเรียบร้อยดี

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

ตรวจเช็คการรั่วซึม งานเรียบร้อยดี

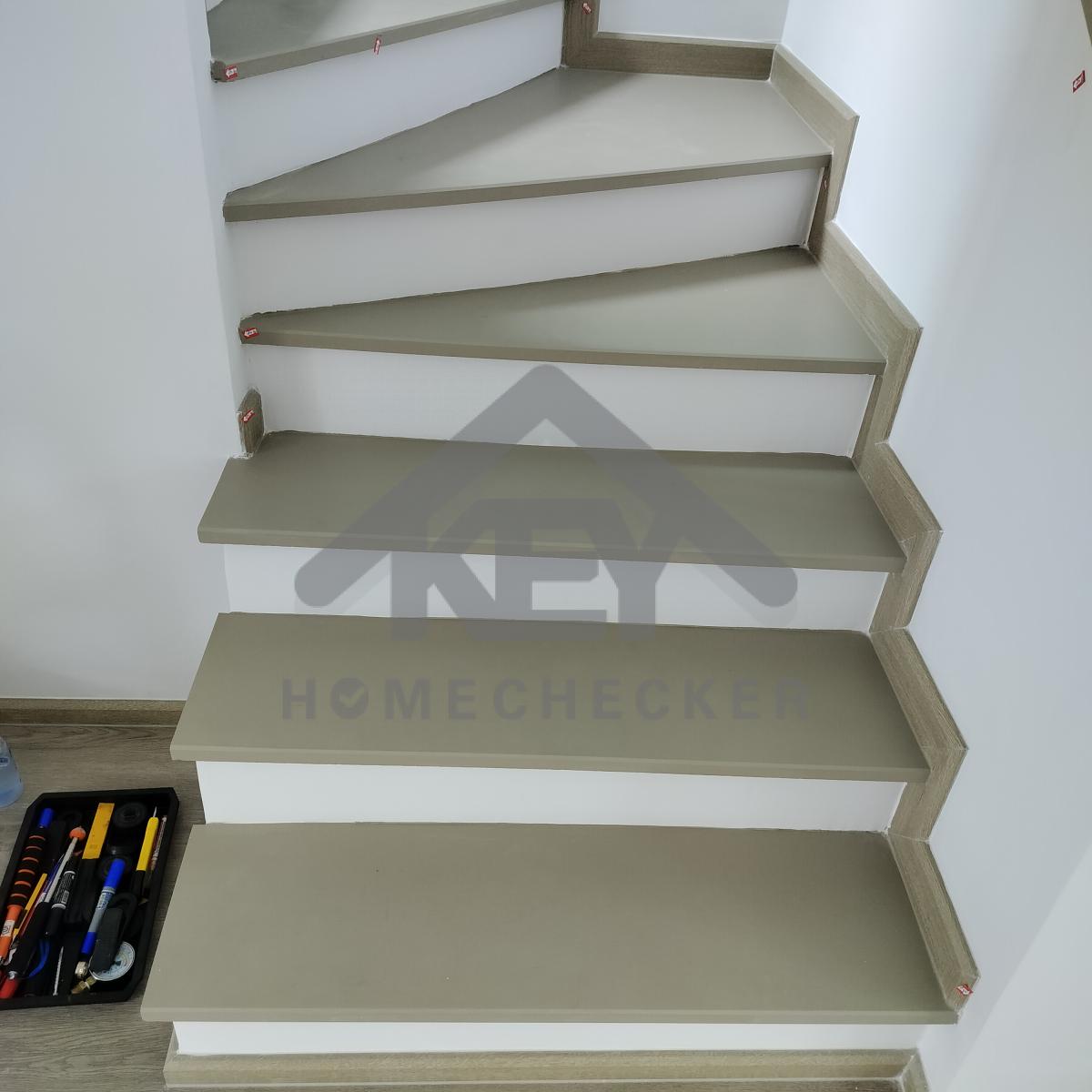

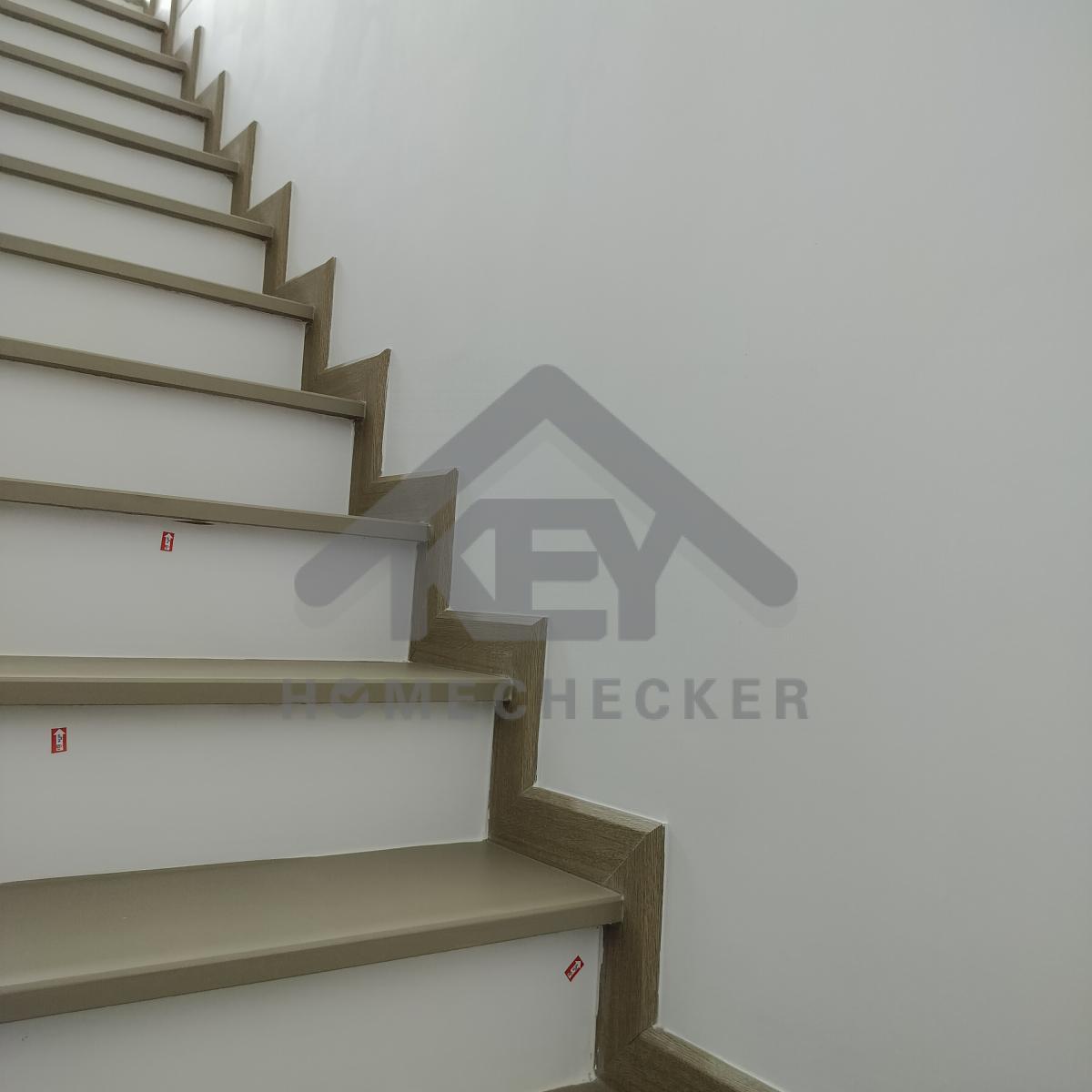

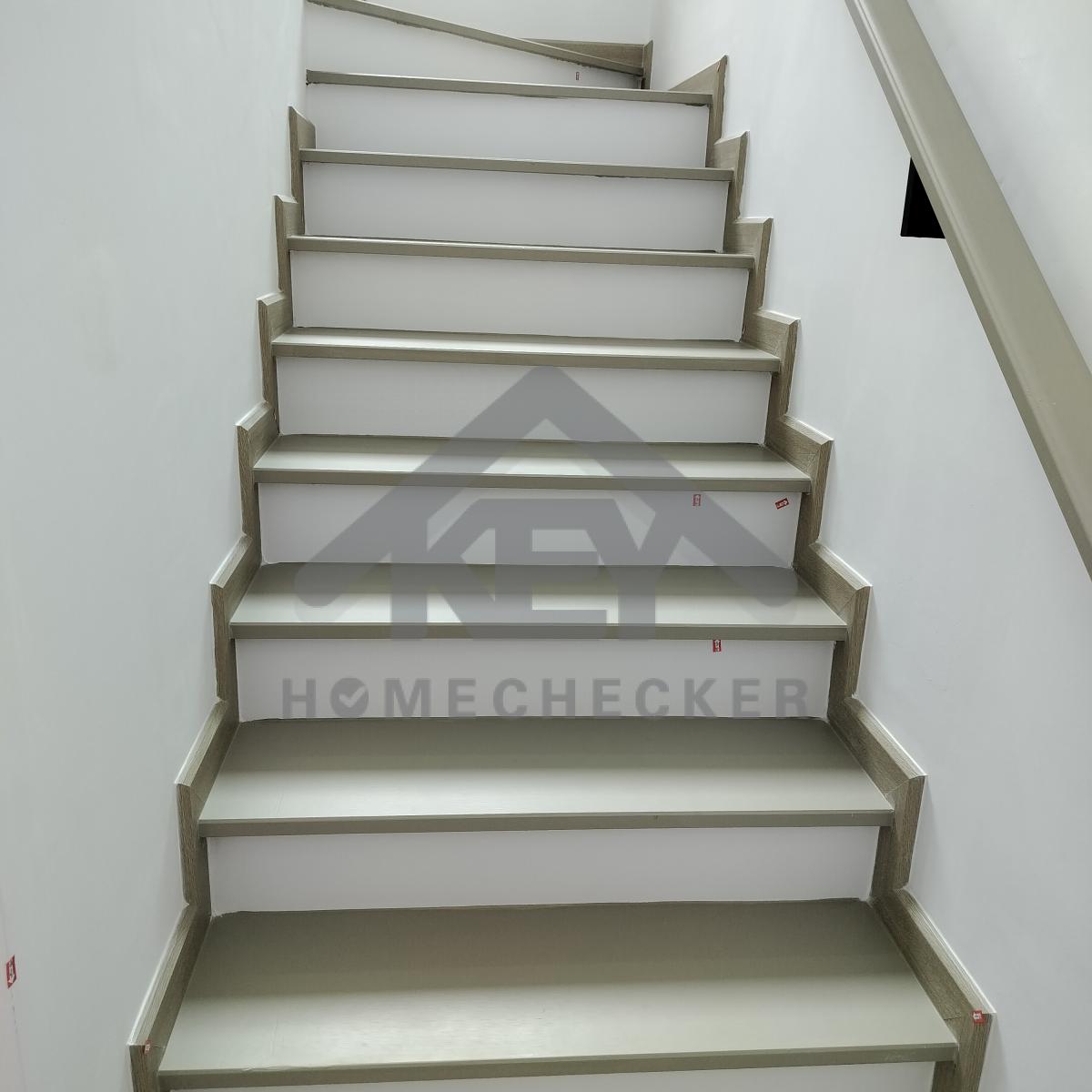

18. งานบันไดชั้น 2

แก้ไข เก็บงานกันสีแต่งขอบขั้นบันไดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบขั้นบันไดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบบัว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานเก็บสีไม้ราวบันไดให้เรียบร้อย

แก้ไข ขัดเก็บงานเก็บสีเหล็กร้าวบันไดทั้งหมดให้เรียบร้อย

แก้ไข ทำความสะอาด เก็บงานเก็บสี ใต้ขอบขั้นบันไดทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบพื้น และทำความสะอาดเก็บงานเก็บสีทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานซิลิโคนให้เต็มขอบพื้น และทำความสะอาดเก็บงานเก็บสีทั้งหมดให้เรียบร้อย

แก้ไข ผนังสีด่าง สกิมผิวเก็บรอยขัดเก็บงานเก็บสีผนังทั้งหมดให้เรียบร้อย

แก้ไข ผนังสีด่าง สกิมผิวเก็บรอยขัดเก็บงานเก็บสีผนังทั้งหมดให้เรียบร้อย

แก้ไข เก็บงานกันสีแต่งขอบเฟรมหน้าต่าง เก็บรอยเก็บสีผนัง และทำความสะอาดทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย

แก้ไข พื้นยวบ เก็บงานซิลิโคนให้เต็มขอบบัว-ขอบพื้น ให้สีเหมือนกันตลอดแนว และทำความสะอาดเก็บงานกันสีทั้งหมดให้เรียบร้อย
ผ่าน 66 รายการ
ที่ต้องแก้ไข 190 รายการ
